项目计划里写着“需要两名后端工程师”,资源台账里也显示团队有两名后端工程师,项目却仍然延期,问题往往不在人数,而在这两个人是否能在需要的时间投入、是否具备相应能力、是否已经被其他项目占用。资源管理的关键不是把人名填进计划,而是让需求、能力、优先级和承诺进入同一套决策机制。对PMO来说,制度的价值不在于多一张表,而在于组织能够更早发现冲突,并且有明确的人负责做取舍。

一、核心结论:PMO管理的不是“人头”,而是可兑现的交付能力

1. 资源管理要回答四个问题

我设计资源管理机制时,首先看它能否稳定回答四个问题:项目需要什么能力、何时需要、需求是否经过确认、冲突由谁决策。回答不了这些问题,哪怕资源台账做得再漂亮,也只能记录现状,不能指导行动。

资源管理的对象不只是员工。它还包括测试环境、实验设备、外部供应商、预算额度、关键审批人以及有限的业务窗口。PMO需要做的是识别哪些资源会限制交付,并把这些限制转化为可提前讨论的计划条件。

因此,我更愿意用“可用能力”而非“可用人数”描述供给。一个团队有五名工程师,并不意味着五个人都能承担某个特定项目的工作;其中可能有人正在值班,有人缺少目标系统权限,还有人只能在阶段后半段投入。

2. 建立资源管理的四个结果标准

制度是否有效,可以从四个结果观察:项目负责人能否及时知道需求是否获批,职能经理能否看清团队负荷,PMO能否发现跨项目冲突,管理层能否在信息充分时作出优先级决策。若结果不明显,优先修正流程,不要先增加填报字段。

  • 需求可解释:每项资源申请都能对应交付物、工作量区间和使用时段。
  • 供给可验证:人员可用时间来自职能经理确认的容量,而不是项目经理的乐观估算。
  • 冲突可升级:项目负责人不能私下“先占人”,需要明确的决策路径。
  • 变更可追踪:需求、排期和承诺变化都能看到原因、影响与批准人。

如果只保留一个管理原则,我会选这一条:资源计划是组织承诺的记录,不是愿望清单。申请被提交不代表资源已承诺,排期被讨论也不代表冲突已经解决。制度要把这几个状态分开,否则项目计划会把“想要”误当成“拿到”。

状态 含义 责任角色 是否可写入基准计划
提出需求 项目说明需要什么能力、工作和时段 项目经理 否,只能作为待评估需求
供给评估 职能团队核对能力、可用时间和冲突 职能经理 否,仍需形成明确承诺
资源承诺 责任人确认投入比例、起止时间和交付边界 职能经理与项目经理 是,可纳入项目基准
执行变更 承诺发生变化,需评估对里程碑和范围的影响 变更审批人 更新后纳入基准

二、背景与真实场景:资源冲突通常不是缺人,而是缺少共同的决策时间

1. 同一位专家被多个项目“同时需要”

在多项目组织里,最常见的冲突不是某个团队完全没有人,而是稀缺能力被多个项目在同一时间点申请。例如,安全评审、数据迁移、架构设计、关键测试和业务验收往往集中在发布前后。项目各自看都合理,叠加起来却无法执行。

这类问题容易被误判为执行力不足。项目经理会催人,职能经理会临时调度,成员在几个任务之间切换,最后每个项目都认为自己“差一点”。实际原因是组织没有在承诺之前对冲突做选择,决策被推迟到了执行阶段。

2. 项目需求的时间粒度与职能供给不匹配

项目经理常用“某月需要一名测试工程师”描述需求,职能经理却需要知道是整月全职、每周两天,还是只在验收前集中投入。若时间粒度不一致,双方即使都确认了需求,也可能对承诺产生完全不同的理解。

PMO应当把资源计划拆成可讨论的时间段。对长期项目,通常至少按月规划;进入交付窗口后,再细化到周。只有在确有必要时才排到日级,否则计划维护成本会快速增加,而短期变动又会让精确排期失效。

3. 组织规模越大,信息越需要有边界

对中大型企业以及100人以上的组织,资源信息往往分散在项目计划、部门排班、电子表格、会议纪要和个人日历中。单一项目团队可以靠口头协调,跨部门、跨区域或并行项目增多后,口头确认就难以复核,管理者也无法判断冲突究竟来自容量不足、优先级不清,还是估算口径不一致。

在这类组织中,工具的作用是让需求、排期、责任和变更形成可追溯记录,而不是替代管理判断。以PingCode这类面向中大型企业和100人以上组织的项目管理平台为例,评估时应重点确认其是否支持项目与团队视图关联、角色权限、状态流转、历史记录和报表口径;具体功能与配置以实际产品版本为准。先确定制度需要哪些证据,再评估工具能否承载,不能把“买了工具”当作制度已经落地。

4. PMO应把冲突暴露时间前移

资源冲突越晚暴露,解决成本越高。计划阶段发现冲突,通常还能调整范围、顺序或人员;执行中后段才发现,可能已经影响关键路径、客户承诺和团队稳定性。PMO的任务不是承诺“永不冲突”,而是让冲突尽早出现,并让决策责任明确。

下面的数值是用于制度讨论的情景模拟,不代表行业统计或某家企业的真实结果。它展示的是一个常见管理逻辑:当冲突从计划阶段延后到执行阶段,修复所需的管理动作和影响范围往往会扩大。

资源管理如何做好资源?PMO制度设计与操作步骤

三、常见误区:看起来在管资源,实际上在制造虚假的确定性

1. 把人数当成容量

“团队有十个人”只说明编制或名册上的人数,不能说明这些人能在目标周期内投入多少有效工时。请假、值班、支持任务、培训、管理职责和跨项目工作都会消耗容量。若制度不扣除这些占用,计划很容易把不可用时间当成可用供给。

我建议把容量分成理论容量和可计划容量。理论容量是排班工作时间,可计划容量则扣除已知的固定职责与合理缓冲。具体扣除比例应由团队历史数据校准,不宜统一规定成一个看似精确、实际脱离岗位差异的百分比。

2. 把百分比当成承诺

“某工程师投入20%”若没有说明周期、工作内容和沟通方式,仍不是完整承诺。20%可能是每周一天,也可能是零散时间;对于需要连续专注的设计任务,两者的有效产出差异很大。

资源承诺至少应同时记录投入比例、时间窗口、工作边界和冲突处理方式。对于关键岗位,还要明确优先级变化时由谁批准调整。否则,一个数字会带来一种并不存在的确定感。

3. 让项目经理自己填报需求,没人验证

项目经理最了解项目目标,但不一定能准确判断每项工作的能力等级与实际工作量。若申请不经过专业负责人或职能经理复核,常见结果是需求数量偏大、技能标签过宽、工作量依据不透明。

PMO不必替职能经理估算专业工时,但应要求申请人说明估算依据,例如历史类似任务、工作包拆分、依赖条件和验收标准。没有依据的需求可以进入初步讨论,但不应直接进入资源承诺。

4. 把资源池做成“可抢的人才名单”

资源池的目标是改善能力匹配和供需可见性,不是给项目负责人提供一个可以直接占用的人员清单。人员数据涉及权限、隐私与组织关系;若所有人都能查看细粒度排期,容易产生绕过职能管理的私下调度。

更稳妥的方式是按角色、技能、可用时间段展示供给情况,在需要落实到个人时,由授权的职能经理完成确认。只有被授权的角色才应看到具体人员安排,其他角色看到足以规划的聚合信息即可。

5. 追求利用率越高越好

把每个人都安排到接近满载,表面上减少了闲置,实际上会让组织缺少吸收变更的余量。只要出现缺陷、紧急需求、评审延迟或关键人员请假,计划就会失去缓冲。利用率越高,微小的波动越容易转化成排队和延期。

这不意味着所有团队都应留出同一个空闲比例。稳定运行的支持团队、探索性研发团队和高度依赖外部审批的交付团队,合理缓冲并不相同。PMO应监测负荷和变更风险,而不是把高利用率当成唯一绩效目标。

6. 用报表代替决策

负荷报表能显示某团队超载,却不能自动回答应该延后哪个项目、减少什么范围、由谁承担机会成本。若管理层没有优先级规则,报表只会更清楚地展示组织已经知道的问题。

PMO需要把报表连接到决策流程:超出阈值后由谁召集评审、需要哪些备选方案、多久必须决策、未决事项如何影响项目承诺。没有这些动作,增加图表只是增加阅读负担。

四、专业判断逻辑:先算需求可信度,再看容量和优先级

1. 用四个维度判断资源申请是否成熟

我通常用工作内容、时间窗口、能力要求和依据质量四个维度检查申请。四项都清楚,才适合讨论具体供给;如果只写岗位名称和人数,应该先补充需求,而不是立即找人。

  • 工作内容:资源要完成什么任务,交付物如何验收?
  • 时间窗口:最早开始、最晚完成和关键依赖分别是什么?
  • 能力要求:需要什么经验、权限、业务知识或专业资质?
  • 依据质量:工作量来自历史数据、拆解估算,还是初步猜测?

对成熟度较低的项目,允许使用区间估算,但要把不确定性显式记录。例如“需要3至5人周,取决于接口是否稳定”,比写“需要4人周”更有管理价值,因为它揭示了估算的关键假设。

2. 分开记录需求、供给和承诺

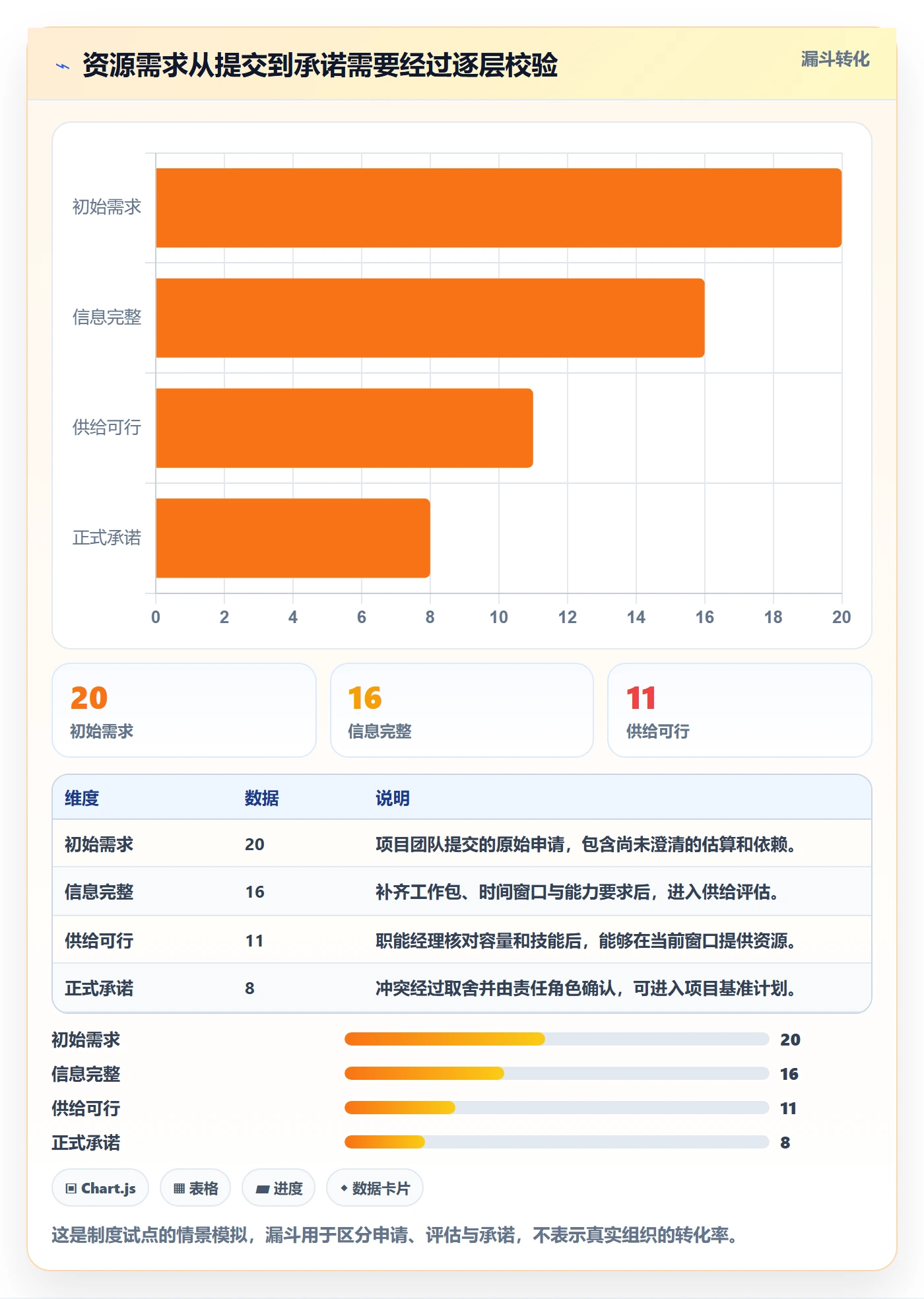

这三个对象不能混在同一列里。需求是项目希望获得的投入;供给是职能团队经过负荷核算后可以提供的能力;承诺是双方确认后愿意按约执行的安排。把它们分开,管理者才能看出缺口是需求过大、供给不足,还是决策尚未完成。

管理对象 必须记录的字段 常见责任人 常见风险
资源需求 项目、工作包、角色、人数或工时、起止时间、估算依据 项目经理 需求无边界,或把不确定性隐藏在单点数字里
资源供给 团队容量、固定职责、技能覆盖、已确认占用、缓冲 职能经理 容量重复计算,或遗漏支持与运维工作
资源承诺 责任人、投入比例、时间窗口、优先级、变更批准人 项目经理与职能经理 口头同意被误读为正式承诺

3. 先保护关键路径,再处理一般负荷

所有资源需求不能按“谁先申请谁先得”处理。PMO应结合项目优先级、关键路径、合规与客户影响、替代方案、延迟成本等因素评估。优先级不是给项目贴一个永久标签,而是在资源约束下决定组织愿意先保护什么。

评审时,我会要求项目负责人说明至少两种替代方案:若资源无法按原计划投入,能否调整范围、拆分交付、改用其他技能、改变顺序,或把工作推迟到下一窗口。只提出“必须按原计划给足人力”,通常说明决策信息还不充分。

4. 对瓶颈能力使用专项规则

并非所有岗位都需要同一套资源管理深度。普通任务可以按团队总容量管理;架构师、合规专家、稀缺设备或关键业务审批人等瓶颈资源,则应单独维护预约窗口、最长占用时间和替代方案。

瓶颈资源的管理重点不是把每个小时塞满,而是避免需求在同一个时间点堆积。必要时可以设置预留窗口、集中评审日或服务级响应时间,但要让例外条件可见,防止“预留”变成不受约束的长期占用。

5. 把不确定性纳入决策,而不是藏进估算

资源估算最危险的不是不准确,而是看起来很准确。早期项目缺少需求稳定性、外部接口和技术方案信息时,工时数字应该体现区间和置信程度。PMO可以先管理“需求区间”,待关键假设被验证后,再转成正式承诺。

建议把以下信息与估算放在一起:最主要的假设、尚未确认的依赖、可能导致工作量上升的触发条件,以及复核日期。这样管理层看到的不只是一个数量,还能知道什么情况会改变数量。

五、PMO制度设计:明确规则、权限、节奏与例外

1. 先定义资源管理边界

制度开篇要明确适用范围:哪些项目必须纳入统一资源评审,哪些小型维护任务可由团队内部调度;管理哪些岗位和设备;采用何种计划周期;如何处理外包人员和共享服务。边界不清会让制度要么覆盖过度,要么关键项目被排除在外。

我不建议一开始把每个工时都纳入中央审批。更可行的做法是按影响分层:跨部门项目、关键路径项目、共享瓶颈资源和高风险交付纳入PMO协调;团队内低风险、短周期事项由职能经理管理,并定期汇总。

2. 明确角色与决策权限

资源流程需要多个角色共同完成,但不能让每个人都对最终结果负责。项目经理说明需求,职能经理核对供给,PMO维护规则并组织冲突评审,项目组合或业务负责人决定优先级取舍。谁批准资源承诺、谁能调整已承诺投入,必须在制度中写清楚。

角色 主要职责 不应承担的职责
项目经理 拆解工作包、提出需求、说明交付影响、更新预测 未经确认直接承诺职能人员投入
职能经理 核对团队容量、技能匹配、固定职责和人员安排 在不了解项目优先级时单方面改变组织承诺
PMO 维护口径、整合供需、发现冲突、组织评审、追踪决策 替业务负责人决定所有项目的价值取舍
项目组合或业务负责人 决定冲突时的优先顺序、范围调整与延期接受 只要求“都按期完成”而不承担资源约束下的取舍

3. 设定固定的资源管理节奏

制度既要有例行节奏,也要有临时升级机制。中长期需求可以按月滚动评审,近期执行安排按周检查;进入发布窗口或存在关键瓶颈时,再按需召开短周期协调会。会议不是目的,目标是让变化在来得及处理时被看见。

我倾向于把例会拆成三个问题:新增需求有哪些、已承诺安排发生什么变化、需要上级决策的冲突有哪些。若会议花大量时间重新解释背景,通常说明台账缺少关键字段,或者状态更新没有责任人。

4. 建立优先级与冲突升级规则

资源不足时,组织需要一套可重复的判断顺序。可以先排除合规、安全和合同硬约束,再比较战略优先级、客户影响、关键路径、延迟成本和替代性。权重可以按企业实际调整,但必须提前公布,避免每次冲突都临时改变标准。

冲突升级应有时限。例如,职能经理和项目经理在规定时间内无法达成安排时,由PMO汇总选项及影响;超出PMO授权的优先级问题,再交项目组合负责人决策。决策记录应包含被选择方案、未选方案及其代价。

5. 设计例外,而不是假装没有例外

真实组织会遇到紧急客户问题、监管要求、人员突发离岗和依赖延期。制度应允许例外,但例外必须记录发起人、理由、影响项目、被挤出的工作和批准人。否则,所谓紧急事项会成为绕过资源规则的常态入口。

例外结束后要复盘:这是不可预测的事件,还是计划流程漏掉了已知信息?如果同类例外反复出现,就应调整容量模型、需求窗口或评审规则,而不是每次都靠临时协调。

6. 把系统配置建立在制度字段之上

工具配置应从管理对象和状态流转出发,而不是从仪表盘开始。最小可用字段通常包括项目、工作包、资源角色、预计投入、时间窗口、需求状态、确认人、优先级、依赖项和变更原因。涉及个人信息的字段应遵守企业授权和数据治理要求。

如果采用项目管理平台承载流程,应验证它能否区分需求与承诺、关联项目和团队、记录历史修改、按角色控制可见范围,以及导出管理层需要的汇总视图。以PingCode为例,可以将其作为评估候选之一,但是否适配,仍需基于实际版本、现有流程、权限模型和集成条件做验证;不能仅凭产品名称推断适用性。

六、操作步骤:从需求提出到资源承诺的闭环

1. 第一步:拆解工作包,避免只报岗位名称

项目经理先把工作拆到可以估算和验收的粒度。每个工作包至少写清交付物、依赖、预计起止时间、所需角色和验收标准。不要直接写“需要一名专家”,而应写明专家要完成的决策、评审或产出。

如果项目还处于早期,可以先提交区间和假设,不必制造虚假的精确度。PMO可设置“初步需求”状态,允许项目进入组合讨论,但在关键依赖未确认前不将其视为正式资源承诺。

2. 第二步:检查申请完整性

PMO或流程管理员按规则检查字段完整性、时间窗口、估算依据和优先级。检查不等于批准:资料完整只代表可以评审,不能代表资源已经可用。

  • 需求是否对应明确工作包和交付物?
  • 投入是按人、角色、工时还是人天估算,单位是否一致?
  • 时间窗口是否包含最早开始和最晚完成日期?
  • 关键假设和外部依赖是否已经登记?
  • 项目负责人是否说明资源不到位时的替代方案?

3. 第三步:职能经理核对真实容量

职能经理检查现有工作、固定职责、休假、支持任务、能力匹配和团队内不可转移的工作。容量核算必须包含已经承诺的项目,不能只看团队人数,也不能把同一个人同时计入多个项目的全部可用容量。

容量评估的输出不是简单的“有”或“没有”,而是可以提供的范围。例如,某角色可在某窗口投入0.3至0.5人,前提是另一项任务延期。这样的信息让管理层知道缺口是什么,也能讨论代价。

4. 第四步:PMO合并跨项目需求,识别冲突

PMO汇总相同角色、技能或设备的需求,按时间窗口查看重叠情况,并区分直接冲突、潜在冲突和容量风险。直接冲突意味着已确认安排无法同时执行;潜在冲突则可能因需求变化、低置信度估算或外部依赖而出现。

这一环节不要把所有超载都当成资源问题。有些看似超载,来自重复填报、旧计划未关闭或工作量单位不统一。PMO应先清理口径,再把真实缺口带入决策。

5. 第五步:提出可比较的备选方案

面对冲突,PMO应与项目负责人准备至少两种方案,并明确各自影响。例如:保留原日期但削减非核心范围;保留范围但延后一个里程碑;引入外部资源但增加成本与交接风险;改变交付顺序以避开瓶颈期。

方案不必复杂,但应让决策者看到“选择了什么,也放弃了什么”。只有一条方案的评审,更像是在要求批准既定结论,而不是管理资源约束。

6. 第六步:批准承诺并写入计划基线

当项目经理和职能经理确认资源安排后,记录人员或角色、投入比例、时间窗口、工作边界、优先级和变更路径。只有状态进入“资源承诺”,才允许更新到项目基准计划。其他状态需要清楚标注为待评估或待决策。

承诺要与组织的计划粒度一致。若团队按周排产,承诺就应在周级明确;对持续时间较长且变化较大的项目,可先确认近端周期,再对远端周期保留滚动预测。

7. 第七步:执行期间监控偏差与变化

执行阶段持续比较计划投入与实际投入,但不应要求所有成员每天做繁重填报。可以通过迭代、周计划或工作包状态采集关键偏差,并重点跟踪关键角色、关键路径和已触发的风险条件。

当人员投入下降或任务延迟时,项目经理先说明原因与影响;职能经理核实供给变化;PMO判断是否触发冲突升级。流程的目标是尽早修正预测,不是追究每一次偏差是谁造成的。

8. 第八步:关闭项目并校准估算

项目结束时,比较计划投入、实际投入、延期原因和变更记录。复盘重点是改善下一次估算和容量判断,不是把偏差简单归咎于某个角色。若某类工作持续超估,可能是工作包拆分不足、等待时间未计入,或需求质量不稳定。

从首轮制度运行开始,就要给数据保留来源和口径。实际投入来自工时系统、迭代记录还是项目经理估算,准确度并不相同。未经校验的数据不应直接用作人员绩效或团队效率比较。

七、案例与数据观察:用一个跨部门项目说明如何做取舍

1. 案例背景:项目目标没变,资源窗口却撞在一起

以下为匿名化的情景案例,数字经过简化,用来展示决策过程,不代表真实企业统计。某企业同时推进客户门户升级、数据迁移和内部审计整改。三个项目分别申请数据工程、测试和安全评审资源,关键工作集中在同一个月。

起初,三个项目的计划都显示“资源已安排”。复核后发现,同一位数据工程师被两个项目按全职计入;测试团队的实际容量还要承担线上支持;安全评审也没有留出业务部门确认时间。项目计划看似完整,供给端却存在重复计算和遗漏。

2. 先把需求转换成同一口径

PMO先将需求统一为“角色、工作量区间、时间窗口、依据和依赖”五项,再由职能经理核对实际可供容量。原先的单点估算改成区间,原因是数据接口方案尚未完全冻结,过早写成精确人天会掩盖不确定性。

工作项 初始申请 复核后的表达 需要管理的风险
数据迁移准备 数据工程师1人,4周 2至3人周,分两段投入,依赖字段映射确认 接口定义变化可能扩大返工
门户系统测试 测试工程师2人,3周 1.5至2人周,并预留线上问题处理时间 支持任务会挤压连续测试窗口
安全评审 安全专家1人,1周 分为设计评审与上线前复核两个时段 评审排队可能成为发布门槛

3. 比较方案,而不是只比较谁更重要

经过职能团队核算,三个项目不能同时按原计划获得全部资源。PMO把选择整理成三种方案:维持所有日期并压缩非核心范围;优先保障审计整改与迁移窗口,门户上线顺延;增加外部测试支持,但需要承担供应商成本和交接风险。

业务负责人根据监管期限、客户影响和延迟成本选择了第二种方案。这个决定并不意味着门户项目价值较低,而是因为资源约束下,审计整改有明确的时间硬约束,数据迁移又是其他工作的前置依赖。项目组合层面的排序,避免了团队在执行阶段被迫同时违约。

本案例的关键不是采用了哪一种方案,而是冲突被翻译成可比较的代价。若评审只问“谁最缺人”,讨论很容易变成部门之间的争抢;若同时呈现期限、依赖、替代方案和成本,决策才能围绕组织目标展开。

4. 观察指标应覆盖前置过程与后续结果

试点阶段不宜急着宣称“效率提升了多少”。更稳妥的做法是先建立基线,观察需求完整度、承诺及时性、重复占用、冲突发现时点和临时调度次数。至少运行几个周期后,再判断变化是否稳定,并排除项目组合结构、人员变化等外部因素。

下表是建议用于试点的示意基准,并非行业标准。企业应以自己的历史数据设定目标,尤其不要把“计划利用率越高”直接设成奖励指标,否则团队可能通过少报风险或隐藏支持工作来改善表面数字。

资源管理如何做好资源?PMO制度设计与操作步骤

5. 关注管理成本,防止流程比问题更重

制度运行还要看维护成本。如果项目经理每周需要数小时重复填报,职能经理需要维护多份互不一致的表格,PMO却仍要人工核对冲突,流程就没有真正闭环。应记录每次评审所需时间、重复录入次数和人工修正量,判断系统是否减少了协调成本。

下面的数字是一个用于试点预算讨论的情景模拟,目的是提醒团队在衡量效果时同时计算管理投入。节省的协调时间只有在口径一致、数据有人维护且决策更早发生时才可能出现,不能把模拟值当作已经实现的收益。

资源管理如何做好资源?PMO制度设计与操作步骤

八、不同情况下的行动建议:按组织成熟度与资源稀缺度调整力度

1. 项目少、团队稳定:先把最小闭环跑通

若组织只有少数并行项目,团队关系稳定,暂时不必建设复杂的资源池。先统一需求字段、资源承诺状态和变更规则,固定每周或每月的短会,由项目经理和职能经理共同确认下一阶段安排。

此阶段最值得做的是找出重复发生的冲突类型。若冲突来自项目启动太晚,就改启动评审;若来自共享专家,就建立专项预约;若来自估算口径不一,就先整理历史工作包。不要先上复杂评分模型。

2. 项目数量上升、跨部门协作频繁:建立组合视图

当项目并行增多后,单团队视图不再足够。PMO需要按角色和时间窗口聚合需求,识别过载、闲置、重复占用和关键依赖,并设置固定升级路径。此时,资源管理的主线从“某个项目怎么排人”转为“项目组合如何分配有限能力”。

工具应帮助组织消除重复维护,并允许角色级别与个人级别视图按权限分开。对中大型企业,可结合现有项目管理平台评估流程承载能力,但应优先验证数据模型、权限、审计记录和集成,而不是只比较界面或报表数量。

3. 瓶颈专家极少:采用预约与窗口管理

若资源集中在少数专家或审批人,不要依赖每个项目临时约人。可以设定固定评审窗口、请求提前期、材料完整性要求和紧急通道。项目必须在申请时提供足够成熟的信息,否则即使抢到窗口,也会因为准备不足而浪费稀缺时间。

同时要建立替代能力,例如通过知识传递、交叉培训、标准化评审模板或外部服务降低单点依赖。短期调度能缓解排队,长期则要评估是否需要扩充能力或改变交付设计。

4. 需求高度不确定:使用滚动承诺,而非一次排满全年

探索型项目、产品研发和外部依赖较多的项目,不适合把远期人员排期写成刚性承诺。可采用近期详细、远期粗略的滚动计划:近期确认投入,远期保留区间和假设,到达复核节点再转为正式承诺。

这种方式减少了早期承诺失真,但需要管理层接受计划会更新。项目计划不是签字后永远不变的合同,而是基于当前证据形成的承诺;变化本身并不可怕,隐瞒变化才会破坏信任。

5. 组织缺少历史数据:先做观察基线

没有可靠历史数据时,可以先选一至两个项目群试点,记录计划投入、实际投入、冲突发现时间和变更原因。前几个周期的目标是提高数据质量和流程可执行性,而不是用小样本证明效率提升。

采集口径要简单到团队愿意持续维护。宁可准确记录少数关键字段,也不要一次设计几十个字段,最后靠猜测补数。数据成熟后再逐步扩展到角色能力、工时偏差和成本分析。

九、不同情况下的取舍:没有一种资源制度能同时做到最细、最快、最省

1. 细粒度排期与维护成本之间的取舍

日级排期适合短周期、高约束的执行场景,也能帮助识别具体冲突;但计划变化会导致大量维护。月级排期成本较低,适合中长期规划,却可能掩盖发布前的局部瓶颈。常见的折中方式是远期按月、近期按周,只有关键窗口才细化到日。

判断依据不是“越详细越专业”,而是细化后是否真的改变决策。若日级信息没有人据此调整工作,只是事后补录,就不值得增加维护负担。

2. 中央协调与团队自主之间的取舍

中央协调有利于跨项目公平分配和统一优先级,但容易形成审批瓶颈;团队自主能快速响应局部变化,却可能让跨部门资源被多头占用。企业可以按资源稀缺程度分层:普通能力由团队自主管理,跨项目瓶颈由PMO协调,重大优先级由业务负责人决策。

分层规则要讲清楚哪些情况触发升级,例如超出团队容量、影响关键里程碑、需要跨部门调整或涉及外部承诺。触发条件明确后,团队就不必为每一项小调整等待中央批准。

3. 高利用率与抗波动能力之间的取舍

高利用率可以降低表面闲置,却会减少处理突发事项的空间。若工作输入稳定、任务可替代、依赖少,利用率可以相对高;若工作高度不确定、紧急支持频繁、关键角色稀缺,就需要保留可调度容量。

因此,不要用一个利用率阈值横向评价不同团队。应把支持职责、变化频率、任务粒度和关键路径影响一起看。比起追求一个统一百分比,组织更应该知道超载后会发生什么,以及缓冲是否足以覆盖主要波动。

4. 统一流程与业务差异之间的取舍

统一字段和状态有助于跨项目比较,但不同业务的资源结构可能差异很大。研发团队关心技能、迭代和技术依赖;活动运营可能更关心档期、供应商和现场人员;制造场景则可能依赖设备、班次和产能窗口。

建议统一最小共同口径,保留业务扩展字段。比如所有项目都记录需求窗口、责任人、状态和变更原因,具体能力等级、设备规格、班次或审批规则由业务域扩展。统一的是管理语言,不是强迫所有团队使用同一张细节表。

5. 自动化与人工判断之间的取舍

系统可以计算容量、提示冲突、生成汇总,但不能替代价值判断。自动化适合处理重复核算和状态提醒;优先级、范围调整、客户承诺和机会成本,仍需要有权限的负责人作出决定。

自动化规则要能解释:为什么出现冲突、哪些数据触发预警、谁可以覆盖、覆盖后记录什么。若管理者不知道系统为什么给出提示,就可能忽略所有提示;若没有人工例外入口,流程又会被私下绕开。

十、评估工具与制度落地:先试点,再扩面

1. 先写验收场景,再选工具

评估项目管理平台时,我会先准备几个真实验收场景,而不是从功能清单开始。比如:同一位专家被两个项目申请时,谁能看见冲突;一个资源需求从提出到承诺,能否追溯每次状态变化;项目计划变更后,相关负责人能否及时获知影响。

然后核对平台是否支持项目与团队关联、权限分层、历史版本、工作流配置、汇总报表、数据导出和必要的系统集成。对于PingCode等候选平台,建议用本企业的角色、状态和项目样本做验证,并确认产品版本、实施方式、数据权限和后续维护责任。

2. 试点范围要小,但必须包含真实冲突

试点如果只选一个没有资源冲突的项目,就很难验证制度价值。更好的试点范围是一个有两到三个并行项目、共享一类关键资源、并且负责人愿意参与复盘的项目群。试点期间只需覆盖完整闭环,不必一次性处理全企业所有资源。

试点结束时,评估四类结果:数据是否完整、冲突是否更早可见、决策是否有记录、维护成本是否可接受。若冲突仍然存在但更早发现、影响更小,机制可能已经有价值;不要把“没有冲突”作为唯一成功标准。

3. 规模化前先解决三个常见阻力

第一类阻力是职能部门担心资源数据被用来做不公平的个人评价。应明确资源台账用于计划与协调,未经适当口径校验的数据不能直接用于个人绩效排名。

第二类阻力是项目经理担心流程拖慢启动。可以区分初步需求与正式承诺,让早期项目在信息不足时先进入组合讨论,而不是等所有细节完备才被允许讨论。

第三类阻力是管理者不愿做优先级取舍。PMO需要把不做决定的后果也展示出来:若保持所有项目日期不变,超载会转化为更高的延期风险、返工成本和团队切换成本。

十一、总结:资源管理的成熟度,体现在组织敢不敢公开代价

PMO做好资源管理,不是把每个人排得更满,也不是建立一张覆盖所有人的静态台账,而是让资源需求有依据、供给有核算、承诺有责任、冲突有升级、变更有记录。制度最终要服务于项目组合决策,让组织知道当前有哪些能力约束,以及每一种选择会牺牲什么。

我最看重的不是报表上的“资源利用率”,而是一个更实际的问题:当组织不可能同时满足所有需求时,是否能在影响变大之前,透明地做出优先级选择?如果答案是否定的,优先修复决策权和冲突流程;如果答案是肯定的,再用数据和工具持续降低协调成本。

下一步可以从一个共享瓶颈资源开始:列出未来六至八周的需求,统一工作量和时间窗口口径,由职能经理确认真实容量,让PMO把冲突整理成可选方案,并由有权限的负责人作出取舍。跑完一轮后,复盘哪些字段真正帮助了决策、哪些只是增加填报,再决定是否扩展到更多项目和团队。

常见问题解答(FAQ)

1. PMO资源管理制度应该先管人,还是先管项目优先级?

我负责多个项目时,最头疼的不是没人,而是同一个关键人员被三位项目经理同时排期。PMO如果直接规定每个人每周填多少工时,会不会只是增加填表负担?

先定项目优先级,再谈人员分配。人员被多头争抢,通常不是工时统计不够细,而是组织没有明确“冲突时谁的需求优先”。PMO制度至少要写清优先级规则、资源决策人、申请入口和冲突升级时限。比如按战略贡献、客户承诺、风险与收益给项目评分,分为高、中、低三档;

高档项目可优先占用稀缺技能,中档项目协商错峰,低档项目不得绕过评审插队。实际操作中,可以先对未来4至8周的关键岗位做滚动排期,而不是要求所有员工精确填报每小时。制度是否有效,观察一个指标即可:资源冲突从提出到有明确决策的平均时间是否下降。

2. PMO如何估算项目资源需求,避免项目经理把人力需求报得过高?

我做项目计划时,常担心少报资源后延期,也见过项目经理为了留余量,把需求按最坏情况报满。PMO有没有办法区分合理缓冲和“先占着再说”?

不要只收一个总人数或总人月,要求需求按角色、时间段和交付物拆开,并记录估算依据。例如某功能改造可以拆成需求分析、开发、测试三类工作,分别填写预计投入、开始窗口、依赖条件和置信度;不确定性较高的需求单独标注为“待验证”,而不是直接锁定整段产能。

PMO可对照同类项目的历史偏差校准估算:若某类工作过去实际投入中位数比计划高20%,就讨论估算口径或风险,而不是简单给所有项目统一加20%缓冲。资源审批后,每两周比较计划与实际投入;连续两次偏差超过约定阈值,例如20%,就要求项目经理说明范围变化、等待依赖或估算错误。

这样既能减少虚占,也不会把不确定性误判为浪费。

3. 跨项目争抢同一位专家时,PMO应该怎样做资源调度?

我遇到过架构师同时被两个项目列为关键路径上的必需人员,两个项目都说延期成本很高。直接让领导拍板虽然快,但下次争抢还会发生,我该怎么设计可重复执行的规则?

把争抢从“谁声音大”转成有依据的组合决策。PMO先确认专家实际可投入时间、任务是否必须由本人完成、是否能拆分或替代,再比较项目的截止日期、延期损失、战略级别和替代方案。举例:专家每周可投入3天,项目甲需要连续2天完成架构评审,项目乙需要分散投入;

可以先为甲锁定连续窗口,再让乙安排评审准备和异步答疑,或指定培养中的备份人员完成非关键工作。决定应记录负责人、时间范围、被推迟事项和复核日期,不能只在会议上口头协调。若冲突涉及两个同级高优先级项目,应由预先指定的投资组合决策人裁决,PMO负责提供事实和执行跟踪,而不是代替业务负责人承担取舍。

4. PMO制度落地后,怎么判断资源管理是真的改善,而不是表格填得更完整?

我见过资源台账越来越细,项目却仍然延期,大家还得花时间维护多套表格。除了统计资源利用率,我还能看哪些信号来判断制度有没有价值?

资源利用率不能单独作为成绩指标,因为把每个人排到接近满负荷,会让突发问题、知识传递和任务切换都没有空间。建议用一组能反映决策质量的指标:关键岗位未来4至8周的供需缺口、资源冲突平均解决时长、已批准需求的变更次数、项目因资源原因造成的延期比例,以及计划投入与实际投入的偏差。

每月抽查几个项目,追问缺口是否提前暴露、调整是否留下决策记录、项目优先级变化后资源是否同步调整。若台账字段增加了,但冲突仍靠私聊解决、资源变更没有责任人、延期原因无法回溯,说明制度只增加了行政动作。此时应先删减无人使用的字段,再明确数据由谁维护、谁据此决策、多久复核一次。

核心关键词

读者评论

郝
郝泽宇

我们团队以前按月登记投入比例,实际协作时才发现很多工作需要连续几天,零散的20%并不能解决问题。把时间窗口和工作边界也写进承诺,确实更有参考价值。

严
严星宇

按月规划、交付期再细化到周,这个节奏比较务实。想请教一下,临时插入的紧急任务怎么纳入容量核算,才不会让团队长期靠加班消化?

田
田依诺

文章强调资源冲突要有人决策,我认同。不过小团队如果每个需求都走正式评审,流程可能比协调本身更耗时;按跨部门程度和瓶颈资源分层处理,应该更容易落地。

文章包含AI辅助创作:资源管理如何做好资源?PMO制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531965

赞 (0)
飞飞飞飞
资源管理资源池全流程:PMO制度设计与一文讲清
上一篇 55分钟前
资源分配实操方法:PMO提升资源管理效率的制度设计方法与模板
下一篇 53分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
