资源落地方案:PMO开展资源管理的实操方法案例解析
项目组合里同时挂着十几个“高优先级”项目,团队负责人却说关键岗位已经排满;项目计划看起来都能按期交付,到了迭代中段,测试、架构和数据分析人员却被多个项目反复借用。PMO面对的资源管理难题,通常不是“缺少一张资源表”,而是组织没有把需求、能力、时间和优先级放进同一套决策机制。本文将以一个明确标注为情景模拟的中大型企业案例,拆解如何把资源管理从填表升级为可追踪、可调整、可复盘的经营过程。
一、先讲核心结论:资源管理不是排人,而是管理承诺
1. PMO的职责不是替所有项目分人
我判断一个资源管理方案是否有效,不先看它有没有漂亮的甘特图,而看它能否回答四个问题:组织承诺了哪些成果;这些成果需要什么能力、何时需要;资源冲突发生时由谁依据什么规则裁决;计划变化后,影响能否及时传回项目和业务负责人。
如果这些问题没有答案,资源计划就只是一份静态名单。它可能记录了某员工在某项目上投入百分之五十,却没有说明这百分之五十从哪里来、是否已扣除日常运营、与其他项目的承诺是否冲突,也没有定义冲突出现后谁可以调整优先级。
PMO应当管理的是组织对成果的资源承诺,而不是把员工当成可任意搬动的工时单位。实际操作中,PMO负责建立口径、组织评审、呈现缺口、推动决策和跟踪承诺;业务负责人确认价值和优先级;职能负责人确认能力供给与人员发展;项目经理提供需求、计划和偏差信息。
2. 先管关键约束,再追求全面精细
资源管理最容易走偏的地方,是一开始就要求所有员工按天填报、所有项目按小时估算、所有部门统一使用同一套复杂模板。组织会花大量时间维护数据,却仍然无法回答关键岗位是否过载、哪些项目需要让路。
更有效的起点是识别稀缺资源与关键决策点。对于许多中大型组织,稀缺项未必是总人数,而是架构师、资深测试、合规专家、数据工程师等能力无法快速替代的岗位。PMO先把这些“瓶颈能力”纳入滚动供需评审,通常比对全员做同等精度的工时核算更有价值。
资源计划也不应追求表面上的百分之百利用率。预留缓冲并不等于浪费;对于需求变化频繁、跨部门依赖多的团队,完全排满反而会让一个紧急缺陷、一次审批延迟或一次关键人员请假引发连锁延期。资源效率应看交付价值与风险,而不是看每个人的日历有多满。
3. 方案的最小闭环要包括供需、决策和反馈
我会把可落地的资源管理定义为一个闭环:业务提出需求,项目组说明交付范围和所需能力,职能团队提供可用供给,PMO识别冲突并组织决策,责任人调整计划,随后用实际投入、里程碑偏差和变更原因验证结果。
这条链路里,工具只是载体。哪怕组织使用了统一的项目管理平台,如果岗位能力没有统一口径、需求没有时间窗口、优先级没有裁决人,系统只会更快地呈现冲突,不会自动解决冲突。

二、背景和真实场景:为什么资源表越来越全,项目却仍在延期
1. 情景模拟:多个项目争用同一批关键能力
以下案例为情景模拟,用于演示分析方法,不代表某家企业的实测结果。设想一家拥有约六百名员工的企业,产品、研发、交付和运营团队分布在多个业务线,年度内并行推进二十余项重点项目。项目经理各自维护计划,职能负责人掌握人员安排,PMO每月收集一次资源表。
表格中看起来每个项目都有负责人和预计投入,但三个问题持续出现:一名架构师同时被四个项目列为百分之三十投入;测试人员的计划只统计项目工作,没有扣除版本发布和线上问题处理;项目一旦进入开发阶段,业务方追加需求却没有同步更新资源申请。
结果不是简单的“人不够”,而是承诺口径不一致。项目经理报的是理想投入,职能经理报的是可调度时间,业务负责人看的是上线日期,PMO看到的则是彼此无法直接比较的表格。数字看似准确,语义却不一致。
2. 资源冲突的根因往往藏在数据口径里
例如,“一个人有百分之五十可用”可能有多种含义:每周可投入两天;本月可投入十个人天;扣除会议后可分配一半;或者只是负责人认为“理论上能抽出一半”。如果团队没有定义统计周期、扣除项和确认人,这些数字无法用于跨项目比较。
另一个常见问题是能力名称不统一。一个部门写“数据分析”,另一个写“商业分析”,第三个写“埋点与指标”。若没有能力目录,PMO即使发现需求总量超过供给,也难以判断这些岗位能否互相替代,或者替代需要多长的学习与交接时间。
因此,资源管理的第一步不是立即增加表格字段,而是识别数据从哪里来、由谁确认、多久更新一次,以及哪些差异会改变决策。数据颗粒度必须服从决策颗粒度:若组织按月做组合取舍,起步阶段就不必要求所有资源精确到小时。
3. 先划清资源管理的边界
PMO可以提出资源需求模板、维护组合视图、发现过载和组织决策,但不应默认拥有所有员工的调配权。人员借调涉及绩效责任、专业发展、劳动安排和部门目标,必须由有授权的业务与职能负责人共同确认。
资源管理还需要区分项目资源与运营资源。若一个工程师的时间长期被缺陷处理、客户支持和版本维护占用,把全部时间归入项目会制造虚假的供给。实践中,我会要求职能团队先明确运营容量的统计方式,再计算能够承诺给项目组合的净容量。
边界清晰后,PMO才能把讨论从“谁不配合”转向“有哪些事实、哪些约束、哪些选择”。这既减少跨部门摩擦,也避免把组织设计问题误当成个人效率问题。

三、常见误区:看起来精细,实际上不能支持决策
1. 误区一:把利用率越高等同于管理越好
如果团队要求每个人的计划利用率达到百分之九十五以上,表面上看资源没有闲置,实际却可能出现待审批事项无缓冲、缺陷无承接人、关键岗位无法插入短周期任务的情况。项目稍有变化,原计划就要整体重排。
利用率适合作为诊断信号,不适合成为单一绩效目标。高利用率持续出现且交付稳定,可能说明资源组织效率较好;高利用率伴随加班、返工和里程碑频繁滑动,则更可能是容量不足或计划过度承诺。需要将利用率与吞吐、延期、质量和加班趋势一起看。
2. 误区二:按人头均分,制造了“人人都参与”的假象
为了避免部门争抢,PMO有时会将有限资源平均分给多个项目。结果是每个项目都获得一点支持,却没有任何一个项目获得完整的关键能力窗口。架构设计被切成零散时段,评审等待时间变长;测试人员在多个项目间来回切换,准备和上下文恢复成本上升。
资源安排应考虑工作连续性和交接成本。对需要专注时间的任务,连续两天投入可能远胜于每天抽出一小时;对需要快速答疑的支持角色,短时服务窗口反而更合适。分配比例不能脱离任务性质单独判断。
3. 误区三:用统一工时模板解决所有不确定性
详细工时表能够回答“记录了多少投入”,但不能自动回答“投入是否产生了预期价值”。任务范围不断变化时,精确到小时的计划容易形成虚假确定性;团队还可能把大量时间用于解释记录差异,而不是分析瓶颈。
更合理的做法是分层管理:项目组合层按月或阶段看能力供需;项目层按迭代或里程碑看关键角色投入;只有在合规、成本核算或特殊项目场景中,才要求更细颗粒度的工时记录。记录精度应与风险和管理目的匹配。
4. 误区四:用项目优先级标签代替真实排序
如果所有项目都被标为最高优先级,标签就没有任何分配价值。优先级必须能导出行为:哪项项目可以延后、哪些资源需要保护、发生冲突时谁承担延期成本。
我更愿意让业务负责人回答“如果资源只能支持其中两个项目,放弃第三个会造成什么影响”,而不是只要求打一个高、中、低标签。可比较的代价通常包括收入窗口、法规要求、客户承诺、风险暴露、机会成本和依赖关系。
5. 误区五:买了平台就认为治理完成
当组织开始评估项目管理平台时,常会期待工具自动汇总工时、生成资源热图并提示冲突。但工具能否给出可信结果,取决于需求字段是否统一、人员能力是否可查、数据责任人是否明确,以及业务负责人是否按流程做取舍。
例如,PingCode可用于中大型企业及一百人以上组织的项目协作与管理场景,具体是否适合某个资源管理流程,仍需结合权限模型、数据集成、管理习惯和部署要求评估。选工具之前先确定管理口径,再用工具减少重复采集和信息延迟;不要把系统上线等同于资源机制落地。

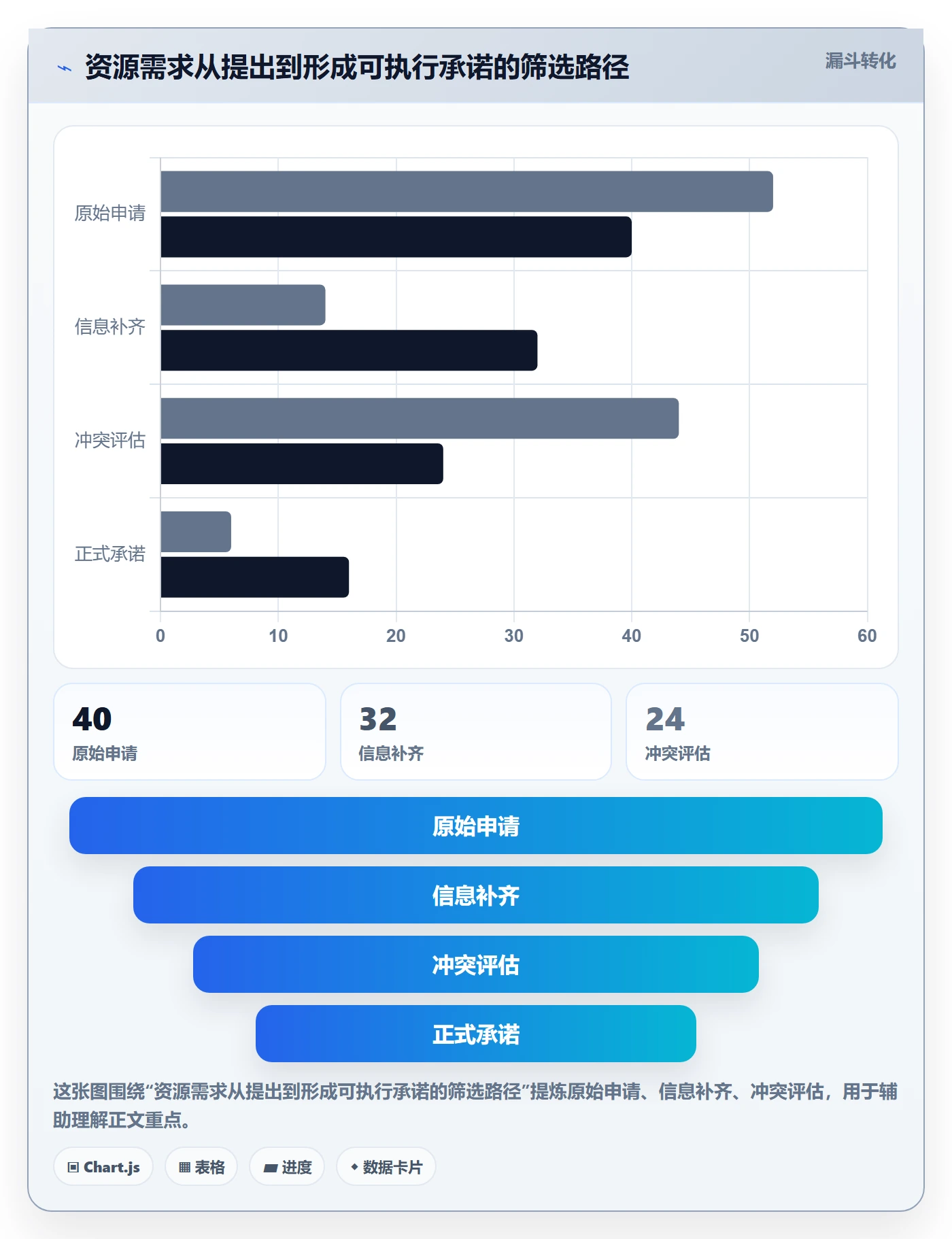

四、专业判断逻辑:从需求到决策建立一套共同语言
1. 先定义“资源”是什么
资源不只是员工姓名。对PMO而言,至少需要区分岗位或技能、可用容量、时间窗口、熟练程度、地点或时区限制、关键依赖和可替代性。对于设备、供应商或预算等其他约束,也可以纳入资源视图,但不必一开始与人力资源混成同一张表。
能力目录应从实际决策需要出发,先识别少数瓶颈角色,再逐步扩展。比如“测试”可以先拆成自动化测试、性能测试和合规验证;但若组织规模小、人员互相覆盖明显,过度细分只会增加维护负担。
能力等级也不必设计成复杂的职业评价体系。可先采用“可独立承担、需要指导、暂不具备”三档,重点解决派工和交接问题。等级由职能负责人确认,项目经理提供项目中的实际表现反馈,避免只依据个人自评。

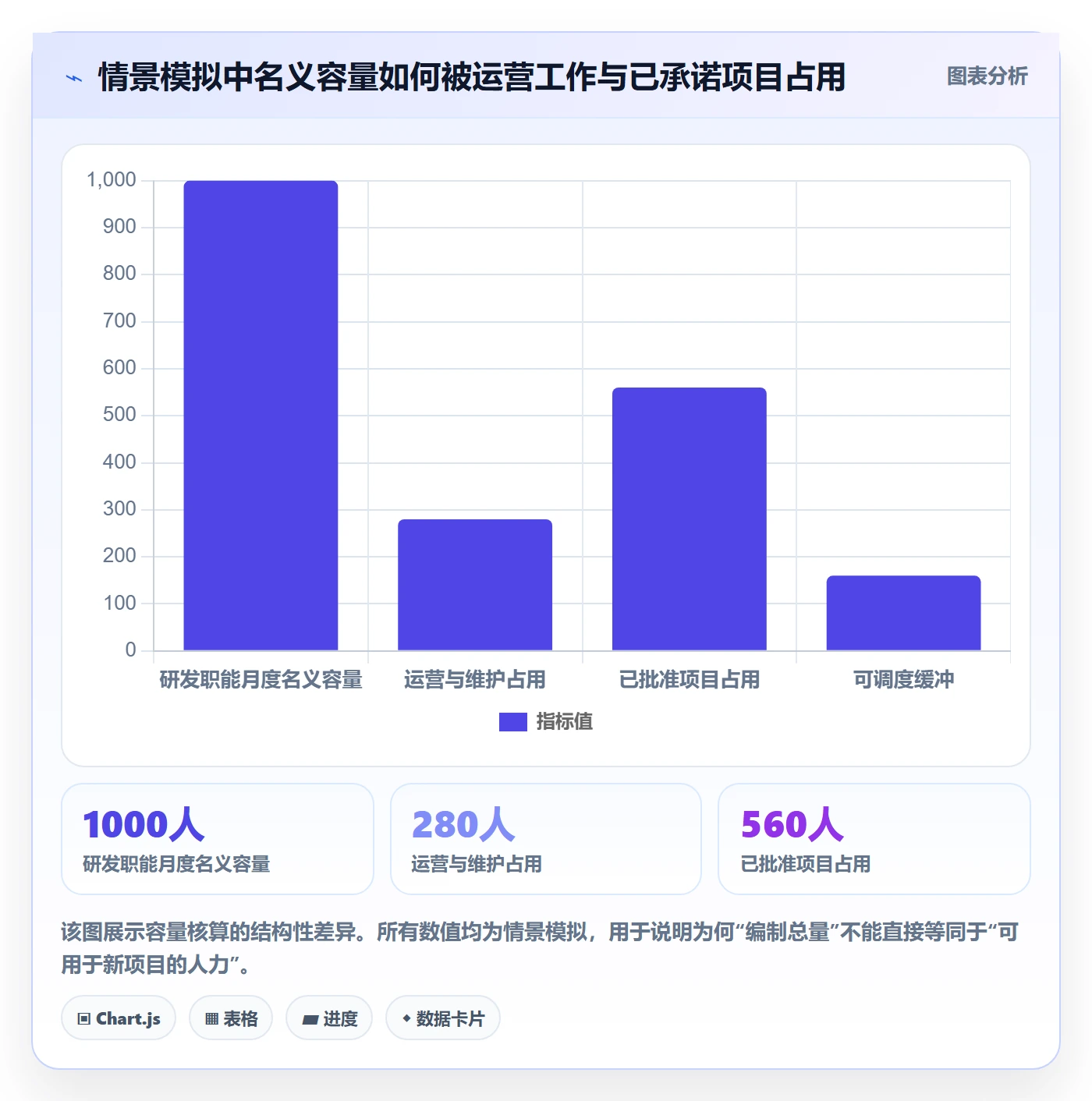

2. 统一供需口径:容量要算净值
我建议把容量核算分成四步:先确定统计周期;再核对名义工作日;扣除休假、法定培训、例会和运营职责;最后扣除已批准项目承诺。计算结果应明确是人天、人数比例还是可用时段,不能在同一张图里混用。
对不确定性较高的团队,可用区间而非单点数。例如预计某能力下月可提供十八至二十二个人天,并标明影响区间的因素。区间能提醒决策者容量有波动,也比一个精确到小数点的数字更诚实。
需求也要使用相同口径。项目申请至少说明目标成果、所需能力、人数或投入区间、需求起止时间、工作连续性要求、依赖条件,以及若供给不足时可接受的替代方案。PMO无需替项目经理编造估算,但要让估算假设可见。
3. 设定需求入口,减少临时插队
资源需求最好有统一入口。紧急事项可以走例外流程,但必须补录原因、影响范围、授权人和被挤出的事项。没有例外记录的“临时安排”,往往会在组织里逐渐变成绕过优先级评审的常态。
申请表单不要堆砌字段。初期建议保留少量必填项:项目目标、能力类型、需求时间窗、工作量区间、优先级证据、依赖事项、申请负责人。若某字段不参与评审或后续追踪,就要质疑它是否值得长期维护。
4. 用组合评审裁决冲突,而不是让项目经理私下抢人
冲突评审的核心不是“谁声音大”,而是“哪些承诺值得优先保护”。我会要求申请方同时提供收益或风险证据、最晚决策时间、延期后果、替代路径和资源需求峰值。业务负责人对价值排序负责,职能负责人对供给真实性负责,PMO对口径与过程完整性负责。
如果无法在评审会上确定唯一方案,也要留下可执行的临时决策:例如冻结新增范围、先释放一名专家完成两周评估、将非关键里程碑后移,并约定复核日期。没有责任人和复核时间的“先观察”,通常只是把冲突延后。
5. 以滚动窗口管理变化
年度预算适合设定边界,不适合锁定全年所有人员安排。对于项目组合,我通常建议建立一个滚动视图:近期窗口采用较高可信度的承诺;中期窗口保留调整空间;远期窗口主要识别能力缺口和关键依赖。窗口长度应适配业务节奏,而非照搬固定月份。
当计划偏差出现时,先区分原因:需求范围变化、估算偏差、供给缺席、依赖等待、返工,还是优先级调整。不同原因对应不同动作。若问题是范围不断膨胀,增加人手未必有效;若问题是独有技能供给不足,单纯压缩会议也解决不了瓶颈。

五、案例拆解:用一个季度把资源管理从表格搬到决策机制
1. 第一阶段:盘点数据,不急着重新排满所有人
在情景模拟企业中,PMO首先选取三个业务线、约十个重点项目和四类瓶颈能力做试点。选择范围有限,是为了在一个季度内验证口径,而不是一次性要求全公司迁移。试点前,PMO收集既有项目计划、职能容量估算和运营工作记录,并标注每个数字的来源与可信度。
试点团队没有把“实际投入”直接视为准确事实。部分团队能提供可靠的迭代记录,另一些团队只有项目负责人估算。PMO为数据增加可信度标签:已由系统记录、由负责人核实、初步估算。这样管理层既能看见数字,也能知道它们的证据强弱。
盘点中,团队发现所谓“空闲容量”有一部分其实是未登记的运营工作;另有部分需求虽然总人天不高,却集中在同一周,需要资深人员连续参与设计评审。这说明单看月度总量会漏掉时间峰值和能力约束。
2. 第二阶段:建立一页式资源决策视图
试点的组合视图不展示所有任务,而是突出四类信息:能力供需缺口、关键时间窗、冲突项目、决策状态。每条冲突都关联到申请负责人、职能负责人、受影响里程碑和待决策事项,避免出现“红色热图很多,但不知道谁来处理”的情况。
例如,架构能力在月初看似有余量,但三个项目都需要在同一周完成方案评审。PMO将问题从“架构师总量不足”改写为“特定周存在峰值冲突”。随后业务负责人选择分批评审,其中一个项目先完成预审,正式评审延后一周,避免临时从其他项目抽人。
这个调整的价值不是节省了多少人天,而是减少了并行等待和反复切换。资源管理视图若只报告总量,不展示峰值与连续性,组织会把排期问题误诊成编制问题。
3. 第三阶段:用明确规则做取舍
试点中,PMO与业务负责人共同约定了冲突评审顺序:先检查法规、合同和重大客户承诺;再看业务价值与时间窗口;然后评估依赖关系、延迟成本和替代方案;最后讨论容量调整、范围缩减、阶段拆分或延期。
这不是一套可以机械打分的万能公式。评分可以帮助暴露分歧,却不能替代管理者承担取舍责任。比如两个项目都符合战略方向时,PMO可以展示不同延期成本,但最终决定仍应由有权确定业务优先级的人作出,并记录被延后项目的影响。
资源不足时,试点没有先默认加班,而是依次评估四种方案:减少非关键范围、调整里程碑、短期借调可替代能力、增加外部供给。每种方案都注明交接成本、质量风险和可逆性,避免把加班当成没有代价的第五种资源。
4. 第四阶段:复盘偏差,修正下一轮申请

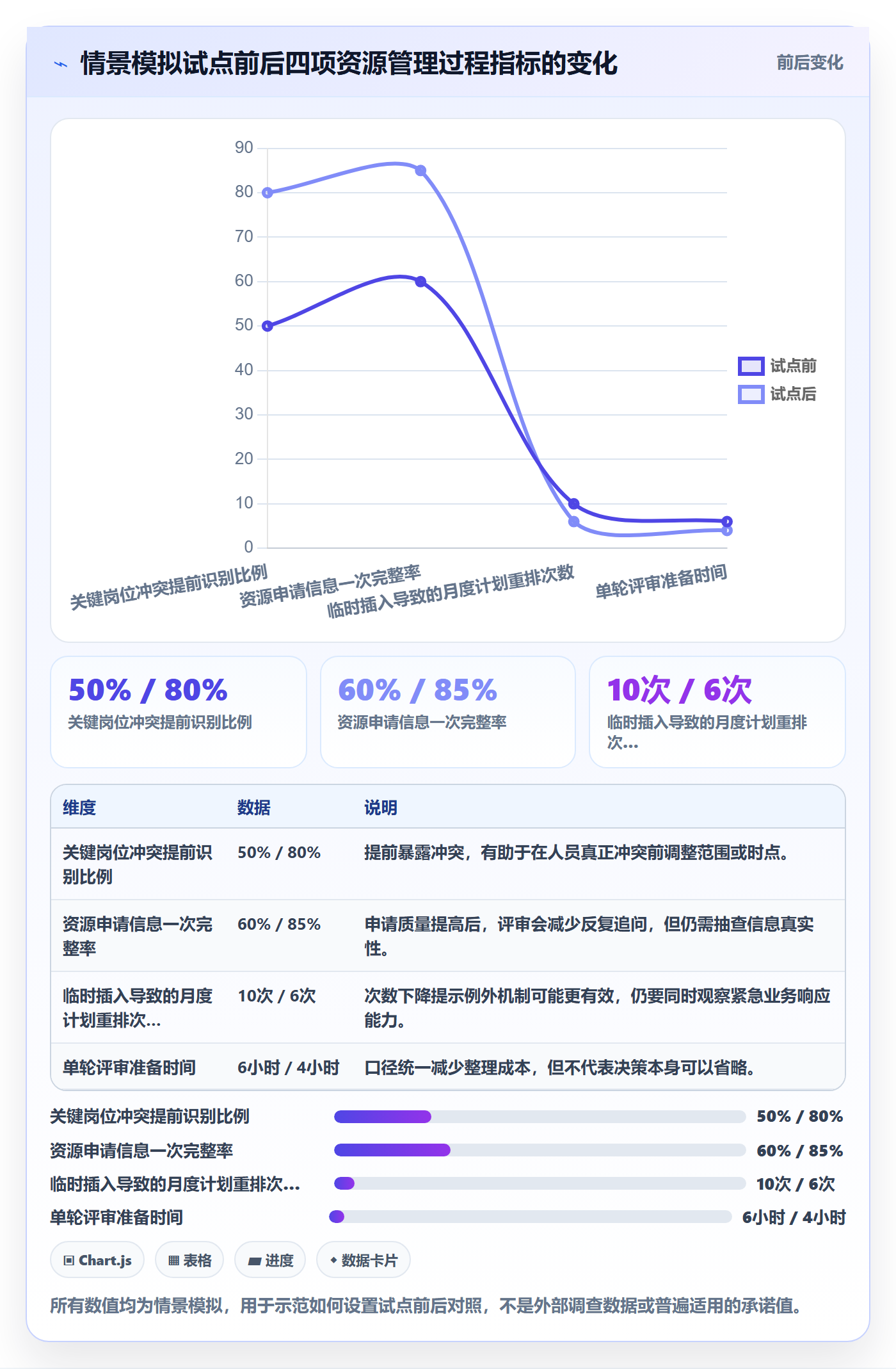

季度末,PMO对照计划与实际结果,重点看三类偏差:需求工作量估算偏差、关键人员到位时间偏差、由于优先级变化导致的计划重排。若只看项目是否按期,无法判断资源机制是否有效,因为延期可能来自产品决策、供应商依赖或需求变化。
情景模拟中,试点团队设定了以下观察指标作为建议基线,而非行业标准:关键岗位冲突提前识别比例从五成提升到八成;资源申请信息一次完整率从六成提高到八成五;因临时插入造成的计划重排次数从每月十次降至六次;评审准备时间从每轮约六小时降至四小时。
这些数字并不能单独证明效率提升。PMO还要检查是否出现了副作用,例如团队为了提高完整率而少报需求,或者延期项目被移出统计口径。指标必须与抽样核验、项目复盘和员工反馈结合,避免把报表优化误认为业务改善。

5. 组织规模较大时,让平台承接流程而非替代判断
当试点口径稳定后,企业可以评估是否将申请、项目计划、人员能力、审批记录和实际投入放入统一平台。对于中大型企业及一百人以上组织,系统价值通常体现在跨团队数据汇总、权限控制、审计追踪和滚动视图,而不是多出一张资源甘特图。
以PingCode为例,若组织已经使用该平台管理项目协作,可以进一步评估其项目数据与资源视图是否能覆盖试点流程;评估时应核实能力字段如何维护、人员可用容量怎样计算、数据能否与现有系统同步、管理层能否查看跨项目冲突,以及权限如何避免不必要的人事信息暴露。
如果企业当前的主要问题是口径混乱,先用轻量模板和例会机制跑通流程也可以。待角色、字段和决策规则稳定之后,再决定平台配置或集成范围。工具选型需要验证工作流,不应仅凭功能清单作结论。

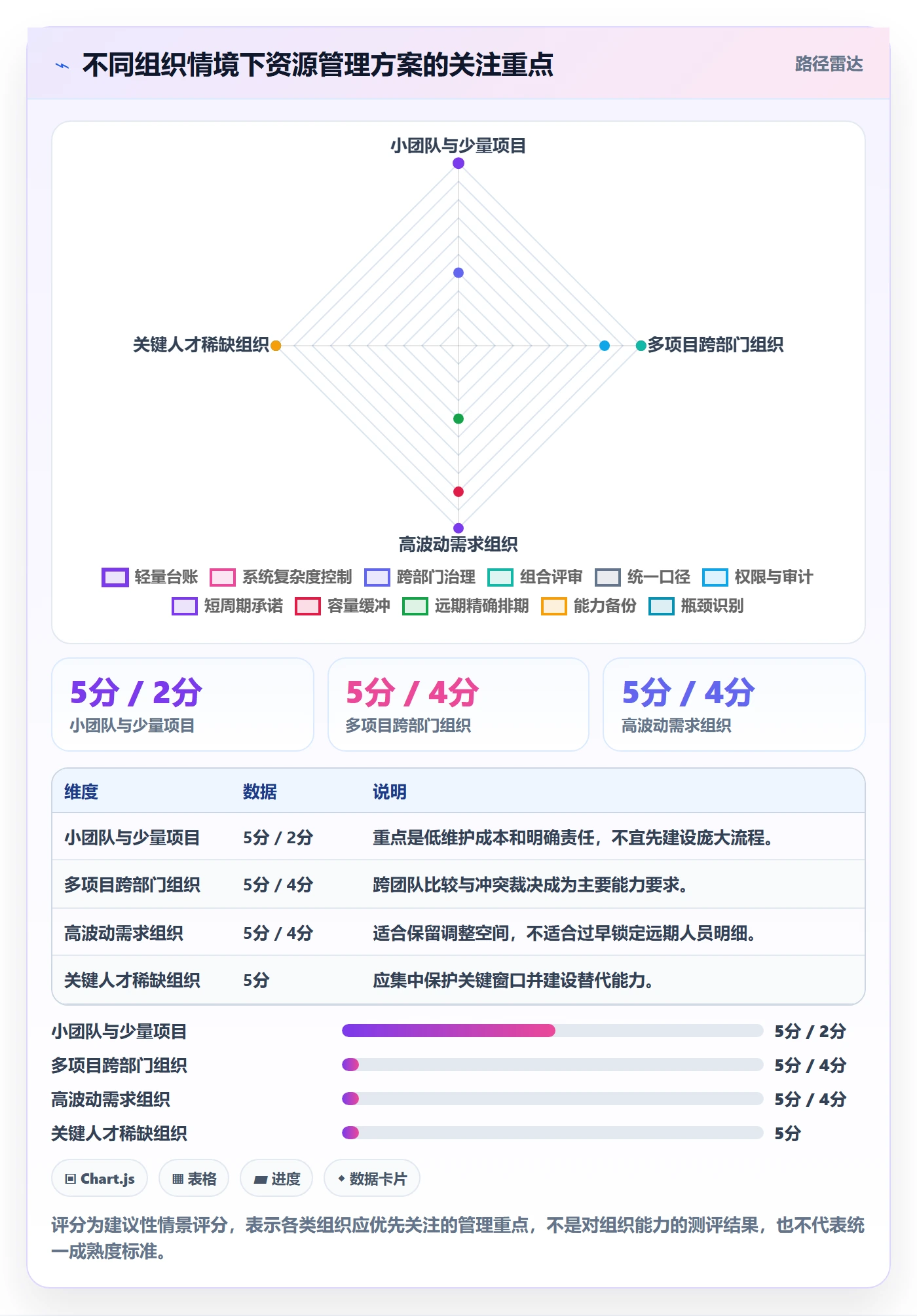

六、不同情况下的行动建议:按组织成熟度分阶段落地
1. 项目少、团队小:先做轻量容量台账
如果组织并行项目不多、关键岗位分布清楚,先不要建立复杂的资源管理办公室。由项目负责人和职能负责人共同维护一张滚动台账,按周或月查看关键岗位需求、运营占用和可用时段即可。
轻量方案的重点不是字段齐全,而是明确谁更新、谁确认、出现冲突谁拍板。建议先记录项目、能力、时间窗、投入区间、责任人、冲突状态和最近更新时间。连续运行两三个周期后,再根据真实的决策缺口增加字段。
如果台账已经需要大量人工合并,或者同一人被多个团队重复申请,才考虑升级到统一项目管理平台或容量规划工具。不要因为组织未来可能变大,就在当前阶段引入维护成本远高于收益的复杂机制。
2. 项目多、部门多:建立月度组合评审与例外通道
跨部门项目较多时,建议把资源评审与项目组合评审结合起来。PMO提前收集需求与供给,整理冲突清单;会议只处理需要业务取舍的事项,不逐项汇报所有项目状态。每项决策都记录责任人、决定日期、影响项目和复核时间。
同时建立例外通道,用于法规、重大客户故障或不可预见的业务事件。例外不是绕过治理,而是把紧急性和代价公开化:说明谁批准、占用哪些资源、挤出什么计划、何时恢复原安排。
当跨部门冲突频繁发生,问题可能已超出PMO会议的授权范围。此时需要由组合委员会或经营层裁决,而不能让PMO不断承担没有决策权的协调工作。
3. 项目需求波动大:采用能力缓冲和短周期承诺
若需求经常变化,长期锁定个人的百分比投入会产生大量无效调整。可以先锁定能力窗口而不是具体姓名,例如某周预留两名自动化测试人员,再由职能团队根据当时情况安排合适人员。
对远期需求采用区间估算,对近期需求进行更严格确认;把人员安排拆成可撤回、可复核的短周期承诺。需要注意,能力缓冲不能无限扩大,否则会形成闲置成本。缓冲规模应结合过去需求波动、紧急事件频率和交付损失评估。
4. 关键人才稀缺:优先处理瓶颈,而非平均分配
当某项专业能力只有少数人掌握时,PMO应识别其工作排队时间、切换次数、替补覆盖和交接成本。短期内可通过集中评审时段、提前准备材料、建立备份人员或拆分工作来降低瓶颈压力;长期则需要通过培养、招聘、外部合作或架构简化增加供给。
不能把“关键人才稀缺”简单变成让少数人持续加班。若关键岗位的投入长期超过可持续容量,短期交付可能靠透支实现,但质量、留任和后续项目能力都会受影响。PMO应把这种风险以组合层面的事实呈现给管理层。
5. 数据基础弱:先建立可信度,不要追求覆盖率
当团队尚未形成稳定记录习惯时,先选少量重点项目做抽样验证。标记数据来自系统记录、负责人确认还是估算;对争议较大的字段,保留范围和假设,不要为了报表完整把不确定数字伪装成精确值。
逐步提高数据覆盖率的同时,要观察填报负担。若团队每周花大量时间修正重复数据,优先考虑减少重复录入或自动同步,而不是继续增加审批层级。可信、及时、可用于决策的数据,通常比覆盖所有字段但无人相信的数据更有价值。

七、不同情况下的取舍:每种方案都有代价
1. 精细排期与保留缓冲之间怎么选
精细排期有利于识别短期冲突,适用于依赖关系明确、交付节奏稳定、人员工作内容可拆分的项目。但排期越细,维护成本越高;当需求变化频繁时,计划快速过期,团队可能把精力花在解释差异而不是处理变化。
保留缓冲能提高应对变化的能力,却会降低表面利用率,也可能被误解为资源闲置。我的取舍原则是:近期关键窗口精细一些,远期维持区间;瓶颈岗位精细一些,通用岗位简化一些;高风险项目投入更多管理精度,低风险项目避免过度治理。
2. 集中资源与多项目并行之间怎么选
集中资源通常能减少切换、缩短关键路径,适用于价值高、依赖强、存在明确交付窗口的项目。代价是其他项目可能等待,甚至错过业务机会。因此,集中资源前必须确认被延后的项目有哪些损失,并由业务负责人认可。
多项目并行能让更多团队持续推进,也可能更好地回应多条业务线需求;但如果关键角色同时参与过多项目,等待、沟通和上下文切换成本会显著增加。不要仅以“每个项目都开始了”作为进度成果,应观察关键里程碑完成率和实际交付价值。
3. 内部培养与外部供给之间怎么选
内部培养适合长期持续、涉及核心业务知识或需要深度组织协作的能力,优势是知识沉淀和组织连续性,代价是培养周期和短期产能投入。外部供给适合需求明确、周期有限、市场可获得且知识交接风险可控的工作,代价包括采购成本、协同成本和后续维护风险。
决策时要比较总成本,而非只比较人天单价。外部人员若缺少业务背景,内部团队仍需花时间解释需求、审查质量和完成交接;内部培养若长期没有真实任务,则能力增长也难以兑现。两条路径可以并行,但必须明确关键知识最终由谁保留。
4. 统一工具与局部灵活之间怎么选
统一平台有利于权限、汇总、审计和跨团队可视化,尤其适合项目数量多、数据来源分散、管理层需要组合视图的组织。局部工具或轻量表格灵活、上手快,适合流程仍在试验、团队规模有限的阶段。
过早统一可能把不成熟流程固化;长期分散又会让PMO持续人工拼接数据。比较可行的路径是先统一核心定义与数据出口,再逐步统一工作载体。即使不同团队短期使用不同工具,也应保持项目标识、能力名称、时间窗口和状态字段一致。
5. 强约束审批与团队自主调整之间怎么选
强约束能减少未经批准的资源占用,适合重大项目、合规要求高或资源冲突代价大的组织;但审批过重会降低响应速度,普通调整也可能排队等待。
团队自主调整能提升速度,但需要明确边界:哪些变动由项目经理自行处理,哪些涉及跨项目资源必须升级,哪些变动会改变业务承诺。让组织在低风险事项上拥有自主权,在影响组合承诺时要求透明决策,通常比一刀切的审批更有效。

八、落地检查与下一步:把资源治理变成可持续习惯
1. 用四周启动一个最小可行试点
第一周,确定试点范围、瓶颈能力、数据口径和决策负责人。选择业务上重要但范围可控的项目,不要一开始把所有职能与所有项目都纳入。确认运营占用如何计算,并识别现有数据的来源和可信度。
第二周,收集需求与供给,建立能力与时间窗口视图。PMO重点检查重复申请、缺少时间窗、投入估算没有假设、运营容量未扣除等问题。此时不必追求报表美观,先确保关键事实能被业务和职能负责人共同确认。
第三周,召开第一次冲突评审。会议聚焦需要裁决的事项,逐项确定保留、延期、缩范围、借调或购买外部能力等方案。每项决策都记录影响对象、责任人、有效期和复核时间,避免“会议上说过”却没有后续动作。
第四周,核对执行情况,复盘数据质量和管理成本。若冲突识别更早,但评审耗时过长,可能需要精简材料;若表格填写率高但仍然频繁插队,则应检查优先级机制和例外授权,而不是继续增加字段。
2. 评估成效时,至少同时看四类指标
第一类是供需与冲突指标,例如瓶颈岗位缺口、冲突提前识别时间、同一人员的并行项目数。第二类是交付指标,例如关键里程碑准时率、等待关键角色的时间、计划变更次数。
第三类是质量与可持续性指标,例如返工、缺陷、加班趋势和关键人员集中度。第四类是治理成本,例如申请一次完整率、评审准备时间、数据更新延迟。不同组织可以选择少量核心指标,不必把所有指标都变成考核目标。
尤其要避免把资源管理指标直接用于个人绩效排名。若员工知道利用率会被单独考核,可能倾向于把所有时间登记到项目,或回避协助其他团队。资源数据首先服务于组织决策,个人评价应结合岗位职责与实际成果另行设计。
3. 出现以下信号时,应该暂停扩张流程
- 多数团队无法解释资源数字的统计口径,说明基础定义还没有稳定。
- 项目负责人持续绕过申请流程,说明流程响应速度或授权边界可能不合理。
- 审批和填报成本增长,但冲突发现时间没有改善,说明流程可能过度复杂。
- 平台中的资源热图经常过期,说明数据责任人、更新节奏或系统集成需要重新设计。
- 高利用率与延期、返工、加班同步上升,说明组织可能把容量缓冲压得过低。
遇到这些信号,先修复口径、授权和数据责任,再扩大纳入范围。推广速度不是成熟度;能否在争议出现时依据共同事实做出取舍,才是机制是否有效的检验。
4. PMO应留下能被复用的决策记录
每次资源冲突结束后,除了记录“谁获得了资源”,还要记录为什么这样安排、被延后事项的影响、替代方案为何不合适,以及何时复核。积累一段时间后,组织会看见重复出现的瓶颈:某类能力长期不足、某个业务线需求反复变更,或某些项目总在同一依赖上等待。
这些记录能支持下一年度的能力建设、招聘和项目组合调整。它们也让PMO从“协调人员的部门”转向“帮助组织识别承诺代价的治理职能”。前提是记录用于发现系统问题,而不是追责某一个团队填错了数字。
九、总结:资源管理的价值,在于让取舍提前发生
PMO开展资源管理,真正的难点不是把每个人的时间画进日历,而是让价值目标、能力供给、时间窗口和决策责任形成同一套语言。没有统一口径,资源表越精细越可能掩盖假设;没有明确授权,冲突看得再清楚也只能由团队私下争抢;没有复盘,计划偏差就无法反过来改善下一轮承诺。
本文的核心判断是:有效的资源管理,不是让每个人始终满负荷,而是让组织能在承诺过载前看见代价,并有权及时作出选择。有时选择增加能力,有时选择减少范围,有时选择延后低价值项目。PMO的专业性,体现在把这些选项和影响讲清楚,而不是替业务负责人假装所有项目都能同时优先。
下一步可以从一个小范围试点开始:选出三到五个重点项目和少数瓶颈能力,统一需求与容量口径,建立一次正式冲突评审,并在一个滚动周期后复盘预测与实际差异。先验证机制是否改变了决策,再决定是否扩展到更多团队或引入平台。资源管理从来不是一张表的完成,而是组织开始对自己的承诺负责。
常见问题解答(FAQ)
1. PMO开展资源管理,第一步应该做什么?
我所在的团队同时有十几个项目,负责人都说“人手不够”,但我拿不出数据判断到底是缺人还是排期冲突。我想知道 PMO 应该先建资源池,还是先统一各项目的计划口径?
建议先统一资源需求的表达方式,再建资源池。实际梳理时,可以要求项目负责人按“人员角色、投入时段、预计工时、优先级、交付物”提交需求,而不是只写“需要一名开发”。例如,某季度同时排查 8 个项目,若只统计人数,可能看起来有 30 人可用;
按周拆分后却会发现,关键测试角色在第 3 周被 5 个项目重复申请。先用 4 至 6 周的滚动计划验证口径,能避免把一份无人维护的人员名单误当成资源管理体系。
2. PMO如何判断资源冲突是短期峰值还是长期缺编?
我经常看到项目计划里某几周工作量突然翻倍,管理层就要求马上招人或外包。但我不确定这是持续性的能力缺口,还是多个项目把里程碑排在了同一时间,想找一个更可靠的判断方法。
不要仅凭某一周的满负荷就下结论,至少同时看需求持续时间、角色稀缺程度和交付优先级。可以按角色统计未来 8 至 12 周的周度需求与可用产能:若某角色连续 4 周以上需求超过可用产能约 15%,且项目无法错峰,才更像结构性缺编;若超载集中在一两个里程碑周,优先检查计划依赖和发布时间是否可调整。
这个阈值是管理预警线,不是普遍定律,需结合休假、支持工作及团队实际可投入比例校准。
3. 资源不足时,PMO应该如何排序项目,避免只靠谁声音大?
我参与过资源协调会,最后常常是汇报最强势的项目先拿到人,延期风险大的项目反而没人关注。我想知道有没有一套能解释清楚、又不会把决策变成机械打分的排序方式。
可以把排序拆成“先设门槛,再做比较”:先确认法规、客户承诺或业务连续性等不可延期事项,再对其余项目按战略贡献、延期损失、关键路径影响和资源替代难度评分。
举例来说,采用 1 至 5 分并公开权重,某项目战略贡献高但关键岗位可替代,另一个项目延期会触发客户验收损失且只有一名关键人员能承担,后者可能应先获得资源。分数用于暴露判断依据,不应自动决定结果;PMO还应记录被延后项目的影响、补救方案和复审日期,避免排序后无人跟进。
4. 用项目管理工具做资源管理,哪些数据必须先维护?
我想把资源计划从电子表格迁到某项目管理工具,但担心系统上线后只是多填几张表,数据还是不准。我不清楚哪些字段对排冲突真正有用,哪些只是增加项目经理的录入负担。
优先维护能支持决策的最小数据集:人员或角色、可投入比例、按周的需求工时、需求所属项目、优先级、计划起止时间,以及需求状态。试运行时,可抽取 10 至 20 个跨部门需求,与团队日历和实际工时核对两周;如果误差持续很大,先查是否漏掉支持工作、会议和休假,而不是立刻要求所有人提高填报频率。
上线判断也不应只看资源视图是否完整,建议追踪冲突发现提前量、关键岗位超载周数和计划变更后的更新及时率,这些指标更能说明工具是否改善了协调决策。
核心关键词
文章包含AI辅助创作:资源落地方案:PMO开展资源管理的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531920
读者评论
我们团队也遇到过名义上有余量、实际被线上支持占掉的情况。把运营工作先扣除确实更接近真实供给,不过临时故障很难按月预估,想知道这类波动通常用固定缓冲还是滚动修正更合适。
能力目录从少数瓶颈岗位开始比较务实。之前把测试人员都算成同一类,排期时才发现性能测试经验不能临时替代;但目录细到什么程度需要定期复核,否则维护本身也会变成负担。
优先级评审不能只看标签,这点有体会。若业务负责人不愿明确哪些项目可以延期,冲突最后还是靠私下协调解决。例外事项补录很有必要,关键是要让被挤占项目的影响也同步可见。
