资源池管理最容易被误判为“把人放进一张表”:表里有姓名、技能和空闲时间,项目经理仍然找不到合适的人;资源看似满负荷,关键项目却持续延期。真正决定资源池是否有效的,不是登记了多少人,而是需求能否被及时识别、能力能否被准确匹配、冲突能否被有依据地裁决,以及承诺的资源能否按时兑现。本文以中大型组织常见的跨项目协作场景为例,拆解资源池流程、管理规范和关键指标,并用明确标注的情景模拟数据说明如何落地。
一、先讲核心结论:资源池不是名单,而是一套供需治理机制
1. 资源池的目标不是“把人分满”,而是让承诺可信
我判断一个资源池是否有效,首先不看人员数量,也不看利用率是否接近百分之百,而看项目经理能不能回答四个问题:需求是谁提出的、需要什么能力、什么时候需要、承诺资源是否真的能到位。缺少任意一项,资源池都可能只是信息登记表。
资源池需要同时管理需求、供给、匹配、承诺和复盘。需求描述不完整,匹配就会靠猜;供给数据不更新,计划就会过期;承诺没有责任人,冲突就会回到私下协调;项目结束不复盘,组织也无法判断资源配置是否改善了交付。
核心原则是:先管理能力与时间,再讨论人员姓名;先明确承诺边界,再确认项目排期。具体到执行上,项目经理要提交可评估的需求,资源负责人确认可用产能,决策人处理跨项目冲突,资源协调角色维护数据和流程。
2. 先区分三种“可用”,避免把虚假空闲当产能

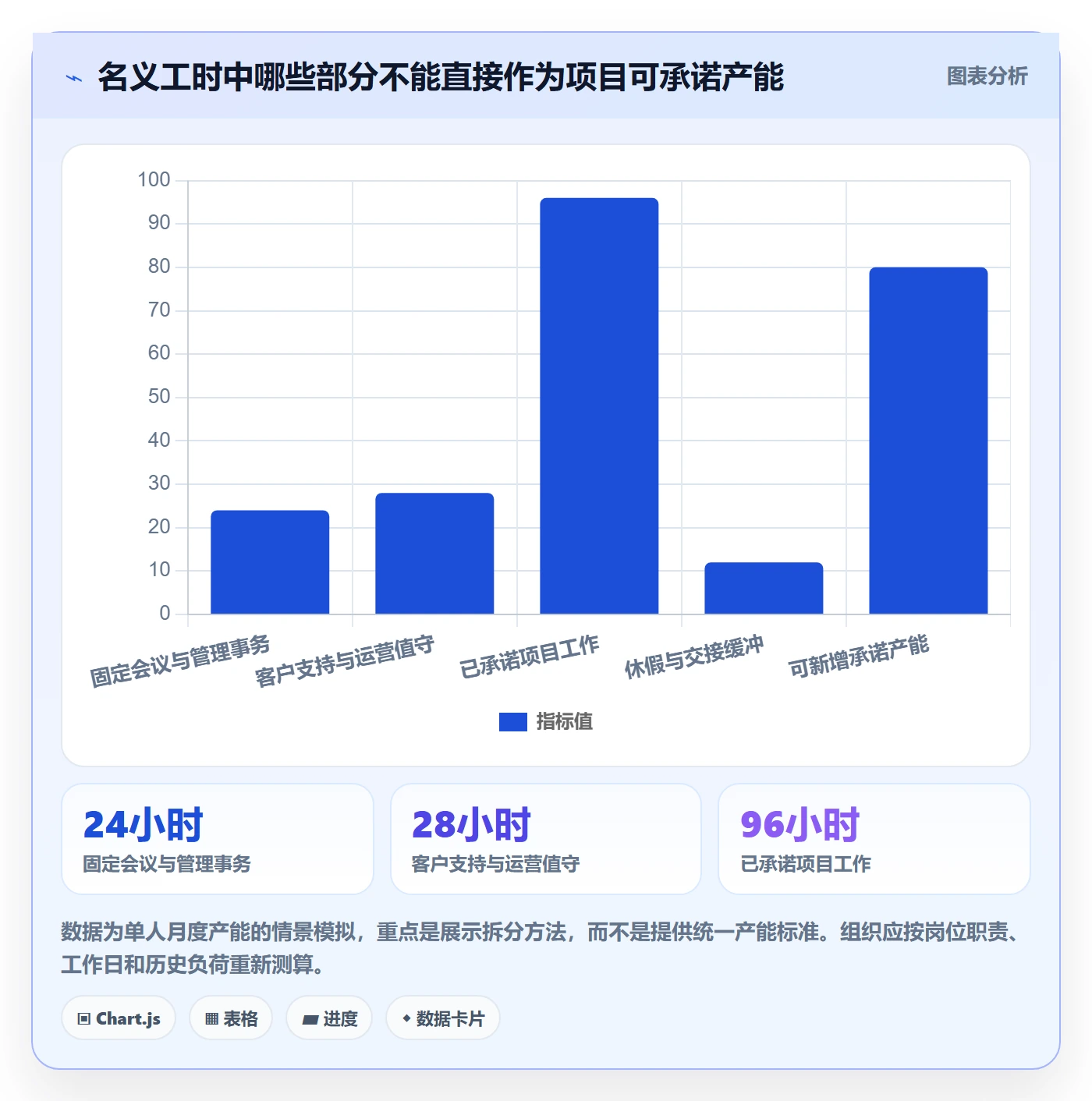

在资源盘点会上,“某位同事下周有空”经常被当成可以立刻投入。但空闲在日历上不等于可交付产能:团队例会、支持工作、休假、知识交接、审批等待和紧急故障处理都会占用时间。资源计划若只看工时表,实际可用量往往被高估。
- 名义可用:日历上未排入项目的时间,尚未扣除支持、会议、休假和管理职责。
- 可计划产能:扣除固定事务和必要缓冲后,可以进入项目计划的工时或人天。
- 可承诺产能:经资源负责人确认,并已明确起止时间、优先级和交付范围的产能。
我的建议是:资源池展示名义可用量时,不要把它直接呈现为“可分配”。至少把固定职责、已承诺工作和保留缓冲分别列出。对关键岗位,还要把技能适配度与知识交接成本纳入评估。
3. 资源池最值得追踪的不是单一利用率
利用率高不一定代表管理好。若关键岗位的需求频繁排队、紧急插单不断、项目反复借人,团队可能只是把日历塞满了。相反,某些周期性岗位保留少量空档,可能是为了处理线上问题、评审需求或应对客户变更,这种缓冲并非浪费。
我通常把指标分成四层:需求质量、匹配效率、承诺兑现和交付结果。只有四层能连起来,组织才知道问题是在需求入口、能力供给、决策速度,还是执行过程。单独报告“整体利用率百分之九十”不能回答这些问题。
| 管理层 | 要回答的问题 | 建议观察的指标 |
|---|---|---|
| 需求质量 | 需求能不能被评估和比较? | 需求完整率、需求变更率、技能标签覆盖率 |
| 匹配效率 | 合适的人或能力能否及时找到? | 匹配周期、候选人覆盖率、关键岗位排队时间 |
| 承诺兑现 | 已承诺资源是否按计划投入? | 资源承诺兑现率、临时调配率、计划偏差 |
| 交付结果 | 资源配置是否改善项目结果? | 关键里程碑准时率、返工率、延期归因 |

二、背景和真实场景:跨项目争人时,问题通常不是人太少
1. 一个典型场景:三位项目经理同时申请同一类能力
在中大型组织中,资源争用常出现在少数关键能力上,例如架构设计、数据治理、安全评审、测试自动化或行业实施。一个项目经理希望某位架构师连续投入三周,另一个项目已经把同一位专家排进上线保障,第三个项目则认为自己的需求“只占几天”。如果没有统一的需求口径和优先级规则,最终分配往往取决于谁先找到人、谁更会升级问题。
表面上看,这是人手不足;进一步看,可能是需求窗口互相重叠、技能集中在少数个人、项目优先级没有明确,或任务拆分不合理。只增加人员,不一定解决瓶颈:新成员需要熟悉系统,关键知识仍集中在原有专家手里,短期内还可能增加带教负担。
2. 资源供需数据为什么经常失真
我在梳理资源计划时,常见的不是完全没有数据,而是每张表采用了不同定义。一个团队把“百分之五十投入”理解为每周两天,另一个团队将其当作阶段内平均比例;有人报的是任务工时,有人报的是自然日;有人提交了整月需求,却没有说明前两周需要高强度投入。
这种口径不一致会造成一种危险假象:表格看起来可加总,实际却不能比较。比如,某岗位月度可供给一百二十小时,需求端报了一百小时,但其中四十小时集中在同一周,剩余时间分散在其他工作日,组织仍可能无法满足关键节点。
3. 为什么“先到先得”会让关键项目更脆弱
先到先得的优点是简单,但它把资源排序权交给了提出需求的时间,而不是业务价值、风险和不可替代性。需求提交快的项目可能长期占据稀缺能力,真正影响合规、客户上线或关键收入的工作反而被挤压。
这不意味着所有资源都应由高层逐项审批。更合理的做法是设定透明的优先级规则:常规需求由团队按标准排程;跨团队冲突由资源委员会或指定负责人裁决;涉及重大业务风险的例外,记录理由、影响范围和到期时间。
4. 资源池适合解决什么,不适合解决什么
资源池擅长提升供需可见性、减少重复询问、发现技能瓶颈和规范资源承诺。它无法替代项目组合决策,也不能自动消除能力短缺、组织边界冲突或不合理的交付期限。如果项目组合本身超过组织承载能力,工具只能把冲突显示出来,不能凭空创造产能。
因此,我会把资源池看成管理基础设施,而不是自动排班机器。它的价值取决于组织是否愿意对优先级作出选择,是否允许项目经理看到真实约束,以及是否有人对数据准确性和冲突处理结果负责。

三、常见误区:看起来在管资源,实际是在制造计划噪声
1. 误区一:用利用率越高证明管理越有效
利用率适合观察容量使用情况,不适合单独作为团队或个人绩效指标。若管理者把高利用率直接绑定评价,团队会倾向于把工作填满、隐藏缓冲,甚至把会议和低价值任务计入项目产出。短期数字好看,长期却会增加切换成本、延期和疲劳风险。
我会同时观察利用率分布和结果指标:关键岗位是否持续超载、临时插单是否增加、里程碑是否准时、返工是否上升。若利用率从百分之七十八升到百分之九十六,而按期交付率下降、临时调配增多,就不能把它解释为资源效率提升。
2. 误区二:把资源需求写成“要一个人”
“需要一名高级开发两个月”并不是足够的需求描述。项目经理至少要说明要解决的工作包、所需技能、预期产出、投入窗口、最低投入比例、是否接受替代方案,以及需求变化时如何调整。否则资源负责人只能按头衔分配,难以判断真正的能力缺口。
更好的写法是:“需要熟悉支付链路的后端工程师,在第六至第九周累计投入十二人天,完成接口改造和压测问题闭环;若无法连续投入,可接受两名工程师交接,但需要增加三人天同步成本。”这样的描述能让供需双方谈条件,而不是争抢姓名。
3. 误区三:只按技能标签匹配,不看熟练度和上下文
技能标签可以帮助搜索,却不能直接代表胜任。一个人可能接触过某技术,但没有独立交付经验;也可能熟悉业务,却没有当前项目需要的合规认证。标签应与熟练度、最近使用时间、实战证据和可投入窗口一起看。
我建议将能力描述至少分为“了解、可协作、可独立交付、可指导他人”四档,并允许用项目成果或评审记录校准。能力等级不是永久标签,长期没有使用的技能要标记为待确认,而不是继续视作满级可用。
4. 误区四:把百分比投入当成明确承诺
“投入百分之三十”可能意味着每周固定一天半,也可能意味着有空时支援;对项目计划而言,两者差别很大。对依赖连续工作的任务,零散投入会增加上下文切换和等待,表面工时够,实际周期却变长。
资源承诺应尽可能落到具体时段和交付边界。例如注明“周二、周三上午投入,连续三周;周五用于评审;线上故障优先级高于该任务”。如果业务不允许固定日程,也要写明响应时限、最大投入量和冲突升级路径。
5. 误区五:认为买了管理软件就自然有了资源治理
管理软件能集中需求、排期、技能和审批记录,但它不会替管理层定义优先级,也不会自动纠正过时的供给数据。若团队仍靠私聊确认资源、靠会议记忆维护排期,系统里即使有甘特图,仍可能只是另一份滞后报表。
以 PingCode 为例,中大型企业可以把项目需求、迭代计划、人员投入和跨团队协作放在统一流程中,减少多套表格之间的重复维护。但是否适合,仍要看组织能否配置统一字段、权限、状态和数据责任人;对百人以上团队,尤其需要明确项目组合层面的审批边界,不能把工具上线等同于管理流程完成。
四、专业判断逻辑:从需求入口到承诺复盘建立闭环
1. 第一步:建立可评估的资源需求单
需求表不宜追求字段越多越好,关键是让资源负责人能够估算、比较和追问。基础字段建议包括:项目与工作包、所需能力、技能熟练度、需求起止时间、估算人天、投入模式、优先级依据、期望产出、替代方案、需求方和确认人。
优先级不能只填“高、中、低”,还要说明依据。可以采用业务影响、时间敏感度、风险暴露、客户承诺和替代可能性等维度。评分只是辅助沟通,不是机械决策;高分项目若估算不可靠,仍需要先补齐范围信息。
2. 第二步:把供给拆成能力、容量与约束
人员供给至少包括三类信息:能力画像、可计划容量和工作约束。能力画像记录技能及熟练度;容量记录每周或每月可承诺的时间;约束则包括值守、地域、资质、保密要求、关键交接和连续性要求。
供给维护应由最了解工作安排的团队负责人承担,资源协调者负责规则和完整性。若把更新责任全部推给个人,人员可能没有动机维护;若全部由中央职能代填,又容易脱离实际。实践中可以采用“团队负责人确认、系统按周期提醒、项目经理对变更负责”的分工。
3. 第三步:用匹配规则把冲突分级处理
匹配不应只按“技能符合”排序,还需评估时段、连续性、成本和交接风险。可以把匹配结果分为完全匹配、可培养匹配、需拆分匹配和暂不匹配。对于可培养匹配,要把带教时间计入容量;对于拆分匹配,要确认交接成本和接口责任。
冲突处理要有明确层级:单团队内由团队负责人排程;跨项目但不涉及高优先级冲突时,由资源协调者提方案;影响组织级承诺时,由项目组合负责人裁决。每次裁决都记录被延后的需求、影响和补救安排,避免冲突消失在会议纪要里。
4. 第四步:正式承诺前做一次“可兑现性检查”
匹配到候选人,并不等于资源已承诺。确认之前,要检查候选人是否在需求时段有真实容量、是否已被其他项目预留、任务能否拆分、直接负责人是否知情,以及项目计划是否包含交接和缓冲。
我会要求承诺至少具备四个要素:明确人员或能力角色、明确投入窗口、明确工作范围、明确变更责任。缺少其中任意一项,都应标记为“待确认”或“条件性匹配”,而不是以“已分配”展示给项目团队。
5. 第五步:用滚动计划替代一次性年度排班

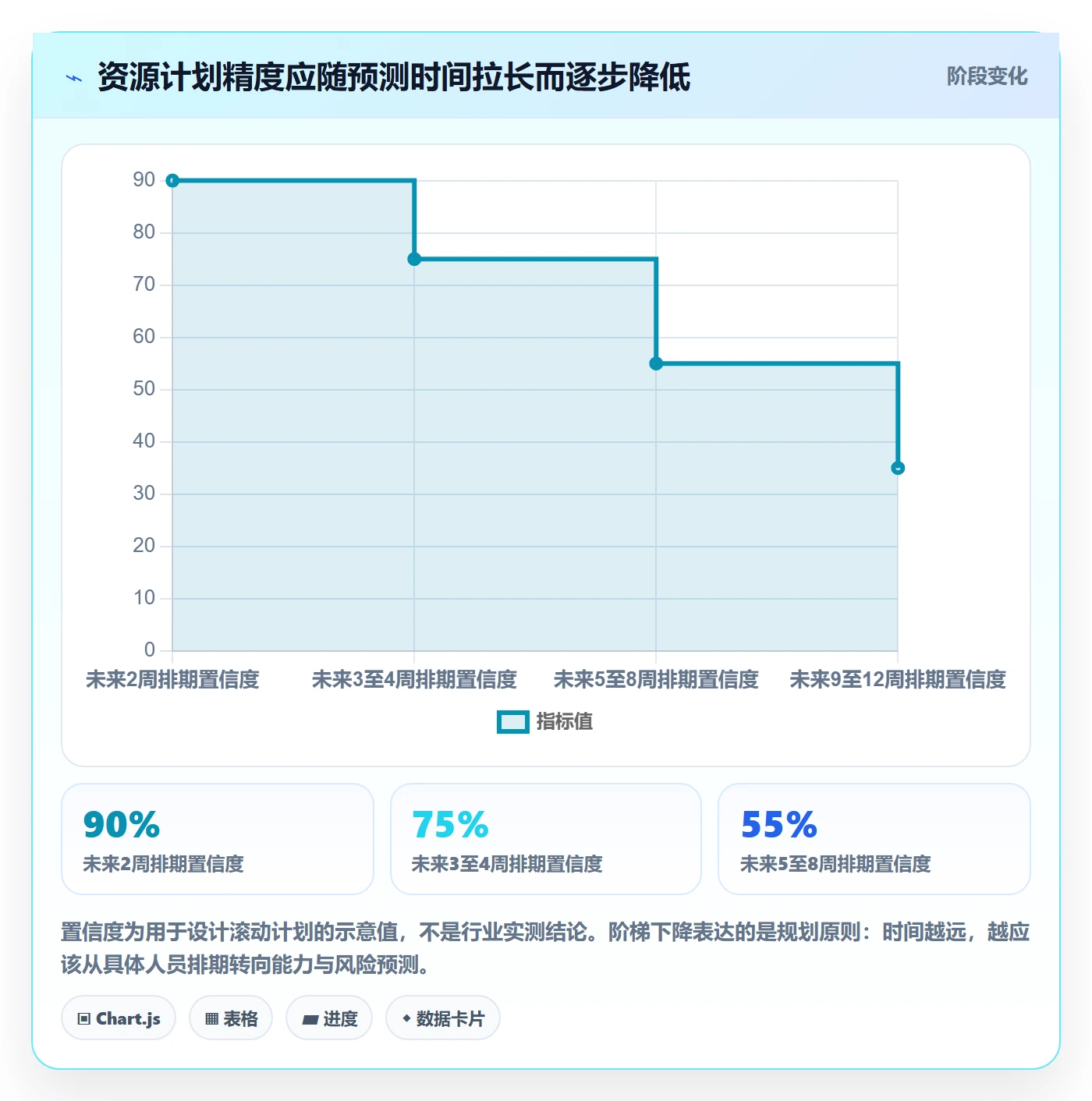

年度资源规划适合识别总体能力缺口,不适合锁定每个人全年每周的具体任务。项目范围、客户优先级和人员状态都会变化,排得越细、周期越长,计划越容易失真。更实用的方式是保留季度视野,每周更新近期承诺,每月复核中期供需。
例如,未来两周的资源计划可以要求较高确定性,第三至第八周保留调整空间,八周以后只记录能力需求和风险信号。不同组织可以调整时间窗,但应明确“计划精度随时间变化”,避免把长期预测误读成承诺。
6. 第六步:把交付结果反哺能力画像和估算规则
项目结束后,应复盘资源匹配是否准确,而不是只问“人有没有到岗”。检查估算工时偏差、实际技能缺口、临时换人次数、交接耗时、需求变更以及返工原因。若某类工作长期低估,就调整估算模板;若某技能总由一两个人承担,就制定培养或备份计划。
复盘要避免将一次项目结果简单归咎于个人。资源估算偏差可能来自需求范围变化、依赖方延迟或审批等待。只有把原因编码到可分析的类别,组织才可能区分能力问题、流程问题和优先级问题。

五、案例与数据观察:先看瓶颈在哪,再决定加人还是改流程
1. 案例边界:这是用于演示诊断方法的情景模拟
以下以一家约二百人的产品与交付组织为例,模拟一个季度内多个项目共享架构、测试和数据岗位的情况。数字用于展示资源治理的计算方式,不是某家企业的真实经营数据,也不代表行业平均水平。实际使用时,应以组织自己的排期、工时和项目结果校准。
模拟组织起初使用多张电子表格维护资源,项目经理每周通过聊天和会议确认可用人员。资源协调会每周开一次,需求经常在会前临时新增。团队没有统一的“承诺”定义,部分项目把候选人写进计划,另一些项目只有负责人确认后才计为分配。

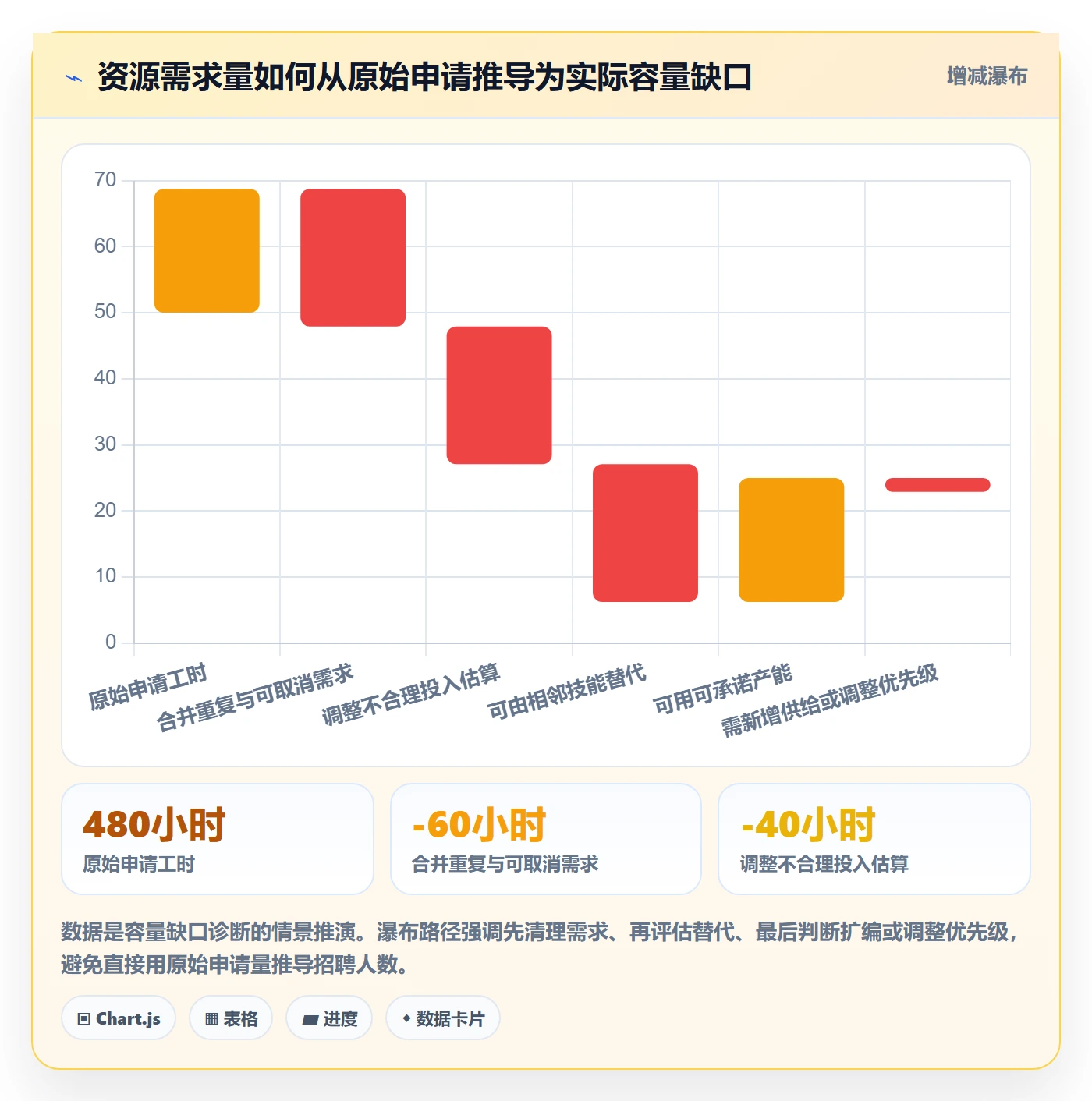

2. 第一轮观察:需求提交慢,信息缺失比总量不足更突出
情景模拟的八周基线中,资源协调平均需要五个工作日完成初步匹配;约三成需求缺少明确时间窗或工作量;关键岗位需求中,约四分之一在排期后发生明显变更。团队每月用于重复核对、补充信息和手工汇总的时间约为四十小时。
这组数据给出的第一判断不是“立即招聘”。因为信息完整率偏低,组织还无法可靠区分真正缺员、需求过早、范围不清和计划冲突。第一阶段先规范需求单和承诺状态,通常比在不确定数据上扩编更可控。

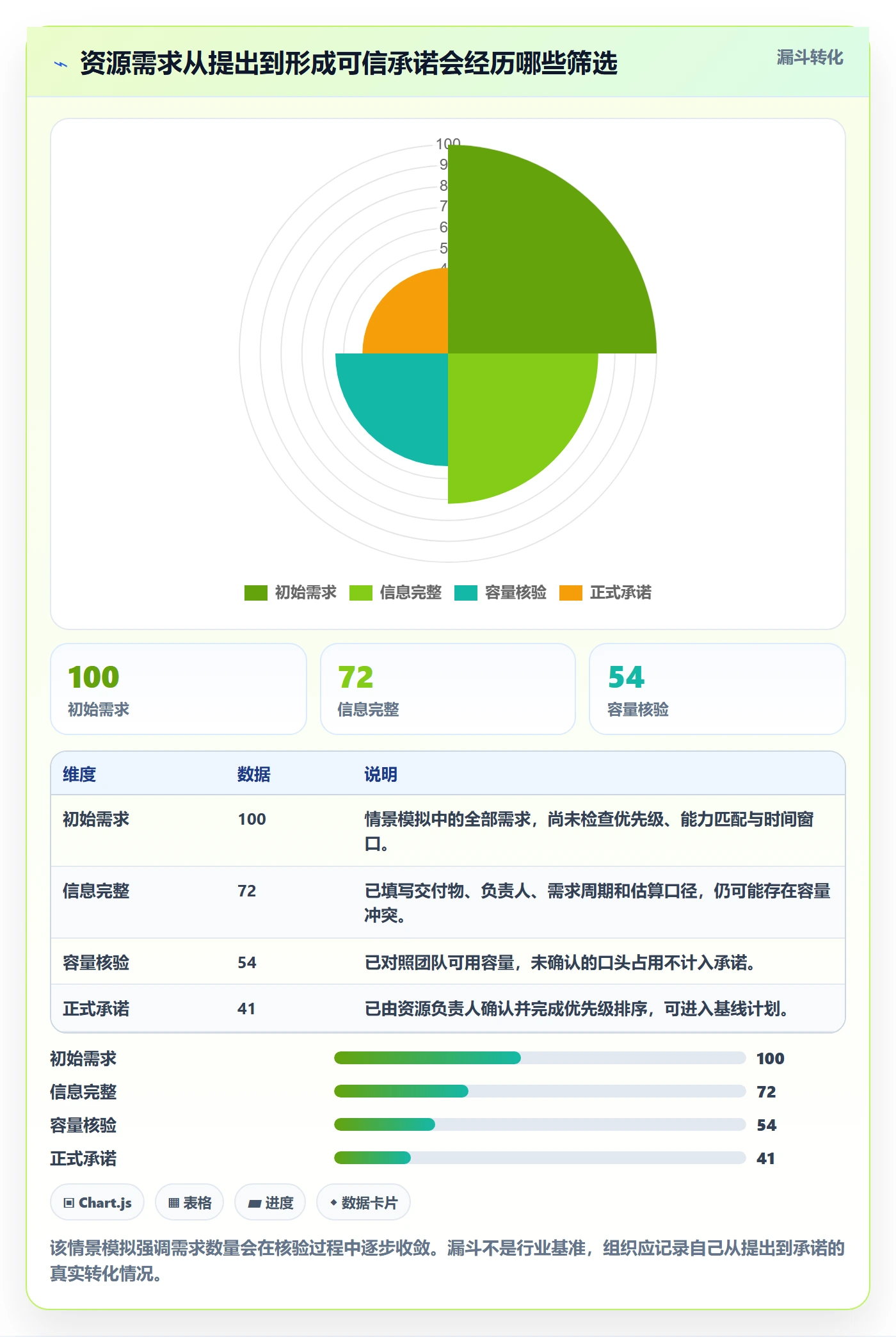

3. 第二轮观察:正式承诺之后,履约偏差才暴露容量问题
模拟改进后,需求信息完整率从百分之七十提升到百分之九十二,初步匹配周期从五个工作日缩短到三个工作日。与此同时,资源承诺兑现率只从百分之七十四提高到百分之八十二,仍未达到团队设定的百分之九十管理目标。
这说明需求描述和匹配速度改善,并不自动带来履约稳定。继续追查后发现,架构岗位有临时生产支持,测试岗位存在多个上线窗口重叠,数据岗位则受交接依赖影响。解决办法分别是预留支持容量、错开高峰和提前安排知识交接,而不是继续优化需求表字段。
4. 第三轮观察:效率提升要看端到端成本,而不是会议变少
模拟实施十二周后,资源协调会由每周九十分钟缩短到四十五分钟,但团队仍保留冲突裁决和异常复盘。手工汇总时间从每月四十小时降至十六小时,项目经理的等待时间也减少。这里真正的收益不是会议少了四十五分钟,而是信息可以在决策前被检查,会上不再逐项核对表格。
另一项值得关注的变化是临时换人率。若资源池只优化平均匹配时间,却没有改善临时换人,项目团队仍会承担知识转移、重新估算和质量风险。模拟数据中,临时换人率从百分之二十二降到百分之十四,说明容量预留和冲突升级路径开始发挥作用,但仍应按岗位继续追踪。

5. 如何计算四个关键指标,避免“每个团队一套算法”
需求信息完整率:统计周期内满足必填字段和口径要求的需求数,除以提交需求总数。被退回补充的需求不应提前计入完整需求。若需求频繁拆分或合并,要统一按需求单还是工作包计算。
平均匹配周期:从需求达到可评估状态开始,到形成候选匹配或明确无法匹配为止的工作日数。不要把需求人未补齐信息的等待时间藏在匹配周期里;可以另设需求补充等待时间,区分流程延迟与需求方延迟。
资源承诺兑现率:在统计周期内按确认窗口实际开始投入的承诺数,除以到期应启动的承诺数。若以工时计算,应按实际兑现工时除以承诺工时,并明确请假、需求取消和范围变更的处理规则。
临时调配率:计划确认后发生的换人、跨项目抽调或投入窗口改变次数,除以同期已确认资源安排数。该指标要记录变更原因,不能只把所有变化视为负面;由业务优先级变化引起的调整,可能是合理治理结果。
6. 观察指标时要防止平均数掩盖局部风险
平均匹配周期为三天,不代表每个岗位都能三天解决。稀缺能力可能长期排队,而常见岗位很快匹配,整体均值看起来不错。资源池报告应按技能族、项目优先级、组织单元和需求复杂度切片,至少查看中位数、较长尾部以及未匹配需求的存量。
同样,整体利用率不能掩盖个体过载。建议同时看岗位容量区间、连续超负荷周数和高峰期重叠程度。若某技能连续四周高于组织设定的可持续阈值,应该讨论需求削减、交付顺序、能力培养或外部补充,而不是把超载当作新的常态。

六、不同情况下的行动建议:按问题类型采取不同动作
1. 需求多、供给也多,但匹配仍慢
优先检查需求口径和供给数据,而不是马上增加审批层级。若需求信息经常缺失,设置必填项和退回机制;若技能标签过于宽泛,补充熟练度、最近项目经验和可用时间;若供给更新滞后,明确团队负责人更新频率和系统提醒机制。
- 统一工时单位和资源状态定义,明确“候选、待确认、已承诺、已投入、已释放”的含义。
- 将常见需求设置模板,但保留说明例外和替代方案的空间。
- 监测从提交、补充、匹配到承诺的各阶段耗时,找出真正的等待节点。
- 对低风险、标准化需求授权团队自行匹配,避免所有资源都经过中央审批。
2. 关键岗位长期排队,项目常因同一能力延迟
先判断这是短期峰值、结构性短缺还是需求规划不合理。若需求集中在少数周,可能通过错峰、拆分交付或调整里程碑解决;若每个季度都出现相同缺口,则应考虑培养备份、扩大能力覆盖、建立外部合作或重新评估项目组合。
不要只用招聘解决关键岗位瓶颈。招聘周期、上手时间和导师负担都要纳入容量测算。若一位专家每周花半天指导新人,团队短期的净交付能力可能先下降;因此培养计划要从可用容量中明确扣除带教时间。
3. 项目经理频繁临时借人,优先级冲突反复发生
这类问题通常需要明确冲突裁决规则,而不是增加一张资源表。定义哪些项目可直接调整,哪些必须升级;每次调整记录被影响的里程碑、责任人和恢复计划。若高优先级项目不断挤占其他项目,管理层应同步调整后者的承诺日期,而不是要求所有项目继续维持原计划。
对跨团队协作,可安排固定节奏的供需评审,但会议只处理需要决策的冲突。状态确认和数据补录应在会前完成。会后发布决策记录,包括资源窗口、被延后事项、理由和复核日期,避免参与者各自理解不同。
4. 团队规模较小,暂时不适合上复杂流程
小团队可以用轻量工具或共享表格管理,但同样应统一需求字段、资源状态和承诺规则。资源池不一定要有专职管理员,项目负责人可以轮值维护;关键是每周安排短时间校验近期资源冲突,并明确谁有权改变已确认的安排。
不建议一开始就建立复杂评分模型或细到小时的容量预测。对几十人的团队,简单的周级别负荷视图、技能备份清单和变更记录,往往比繁琐审批更有效。随着项目数量、跨团队依赖和资源冲突增加,再逐步引入更细颗粒度流程。
5. 中大型组织希望用管理平台承载资源流程
对于百人以上组织,工具选型要先验证流程适配,而不是只比较界面和功能清单。可以选择两到三个真实团队做试点,覆盖一个跨部门项目、一类稀缺技能和一次明确的资源冲突,验证需求提交、权限、排期更新、承诺追踪和报表口径是否可用。
以 PingCode 这类项目管理平台为例,试点时应重点检查项目计划、任务、团队角色和资源投入能否形成稳定关联,审批和状态变更是否保留记录,跨项目视图是否能按权限展示。若组织现有工时、人员或财务数据在其他系统中,也要先确认集成责任和同步频率,避免同一字段出现多个权威来源。
工具上线前建议确定数据责任矩阵:项目经理维护需求和项目变化,团队负责人确认供给,资源协调者维护规则和冲突记录,管理层审批优先级例外。没有责任矩阵,平台越完整,错误数据传播得可能越快。

七、不同情况下的取舍:速度、准确度与灵活性不能同时最大化
1. 集中分配还是团队自主分配
集中分配有利于跨项目权衡和稀缺资源保护,适合项目依赖复杂、岗位稀缺、组织级优先级需要统一管理的环境。缺点是响应可能变慢,中央角色也容易成为审批瓶颈。
团队自主分配速度快,适合团队边界清晰、技能供给充足、项目冲突少的场景。缺点是局部最优可能损害组织整体:多个团队各自保留缓冲,却没有人看到真正的共享能力缺口。
实践中可以采用混合模式:常规资源由团队自主安排,稀缺岗位和跨项目冲突集中治理。将需要集中管理的岗位清单公开,并定期按需求变化调整,不要把所有人员都放进同一套繁重审批。
2. 精细排到个人,还是管理能力池
个人级排期能提高近期执行可见性,适合已明确范围、近期启动、依赖关系稳定的工作。代价是维护成本较高,长期计划容易失真,也可能让成员感觉所有可用时间都被占满。
能力池级规划更适合中长期预测,例如知道下一季度需要多少数据分析能力,但还不确定具体项目和成员。它牺牲短期精确度,换取更适合决策的灵活性。若组织把能力池预测当成个人承诺,项目经理仍会受到误导。
3. 追求高利用率,还是保留应急缓冲
高利用率可以减少账面闲置,但会缩短系统应对变化的时间。保留缓冲会让部分产能看起来没有被分配,却能吸收生产故障、客户变更和跨团队依赖延迟。两者之间没有适用于所有岗位的固定最佳比例。
缓冲应按工作波动和风险配置,而不是平均分配。稳定、可替代的常规工作可以采用较紧的排期;关键运维、合规审批、架构评审等高波动或高影响岗位,应结合历史峰值和服务承诺保留弹性。每个组织要说明缓冲用途,并在周期结束后检查其是否被合理使用。
4. 统一标准化,还是保留团队差异
统一标准有助于跨团队比较和汇总,但不同岗位的工作方式并不相同。研发工作可能以迭代和任务估算为主,客户交付可能按项目阶段排人,运维岗位则需要轮值和响应时间。若强行要求所有团队用同一颗粒度填报,数据会变得形式化。
建议统一最小共同口径:需求、能力、时间窗、承诺状态、变更原因和责任人;在此基础上允许团队使用适合自身的排期方式。这样既能形成组织级视图,又不会把业务差异压成无法使用的统一表单。

八、落地顺序与结尾:先让承诺可信,再追求资源最优
1. 用四周建立最小可运行的资源池
如果组织目前依赖电子表格和即时消息,不必一开始就追求完整自动化。我建议用四周建立最小闭环:第一周统一需求和资源状态定义;第二周清理关键岗位供给数据;第三周选择一到两个项目群试运行;第四周复盘需求缺失、匹配延迟和承诺偏差,修订规则。
试点时不要只挑配合度最高、冲突最少的团队。至少纳入一个有稀缺技能、存在跨项目依赖或近期交付节点的场景,否则试点无法检验真正的治理能力。试点范围可以小,但问题应足够真实。
2. 第一阶段只抓住少量可行动指标
起步阶段建议先追踪需求信息完整率、平均匹配周期、承诺兑现率、临时调配率和关键岗位排队时间。每个指标都要指定数据负责人、统计周期、计算口径和决策动作。若指标变差,团队必须知道下一步是补数据、调整排期、重新评估优先级还是提出能力建设。
不要把指标数量当成熟度。十几个没人使用的仪表盘,不如五个能触发具体决策的指标。管理报表的目的不是证明工作繁忙,而是减少反复确认、暴露供需风险、支持清晰取舍。
3. 三个常见信号分别对应三类管理动作
若需求完整率低,优先修入口和模板;若匹配周期长但容量充足,优先查技能数据、审批等待和匹配规则;若匹配快但兑现率低,优先查承诺边界、临时插单和供给容量。若关键岗位长期排队且需求经过清理仍超过可用产能,才进入招聘、培养、外部合作或项目组合调整的讨论。
资源问题需要承认约束。任何组织都不可能同时满足所有需求、保持所有项目原定日期、让每位成员满负荷且不承担风险。管理的价值不是把冲突藏起来,而是让冲突尽早出现,让决策者看见代价,并对取舍负责。
4. 最后的判断:资源管理看的是“计划可信度”
资源池最容易被包装成排班工具,最有价值的却是它对计划可信度的改善。项目经理不应只问“我拿到几个人”,还要问“资源从哪天开始、以什么能力投入、哪些工作优先、什么情况下会被调整”。资源负责人也不应只回答“有空”或“没空”,而要说明容量、约束和替代方案。
我更愿意用一个朴素标准衡量资源管理成熟度:组织能否在项目启动前说明资源承诺的边界,并在条件变化时及时、透明地重新决策。如果现在只能做一件事,就先统一需求单和资源状态,并抽取最近八周的项目安排验证承诺兑现情况。先让数据可信,再做更复杂的预测;先把冲突说清楚,再讨论如何消除冲突。
常见问题解答(FAQ)
1. 资源池流程应该怎么设计,才能避免项目经理“抢人”?
我所在的团队经常是项目先启动、资源后协调,几个项目经理同时找同一位关键成员,最后只能靠负责人临时拍板。我想建立资源池流程,但担心流程太重,反而拖慢项目,应该把哪些环节设为必需?
建议把流程压缩为“需求登记,能力与负荷核对,优先级评审,确认分配,定期复核”五步。需求登记至少写明所需技能、投入比例、起止时间、交付结果和不可替代条件;资源负责人核对现有承诺后,再由项目组合负责人依据业务优先级协调冲突。
不要把“先提出申请”当作优先级,按提交先后分配容易奖励催得勤的项目,而非价值更高的项目。可以先用共享表格试运行两到四周,只有在需求频繁变化、历史记录难追踪时再考虑系统化。
2. 资源池的关键指标有哪些,怎样判断团队利用率是否过高?
我在看项目报表时,常看到利用率被当成越高越好的指标,但团队即使排得很满,也可能频繁延期或临时加班。我想知道资源管理该同时看哪些数据,以及利用率到什么程度需要警惕。
不要只看平均利用率,建议至少并列跟踪计划负荷率、关键岗位负荷率、需求满足周期和加班或延期情况。计划负荷率可按“已承诺工时÷可用工时”计算;可用工时应扣除休假、会议、支持值班等不可用于项目交付的时间。比如某岗位未来四周持续超过可用工时的85%,且关键任务没有替补人选,就应视为预警,而不是高绩效证明。
85%不是通用红线,团队需要用自身交付记录校准;若利用率上升同时延期和加班也上升,通常说明缓冲不足或估算失真。
3. 资源需求应该提前多久提交,才能减少项目启动后的临时调人?
我遇到过项目计划已经排好,才发现某项工作需要稀缺技能,结果原定排期被迫延后。我不确定要求项目经理提前几周提报才合理,也担心计划太早会因为需求变化而失效。
按岗位稀缺程度设置不同的规划窗口,比规定所有需求提前同样时间更实用。通用岗位可先按未来四周滚动预测,稀缺技能或外部招聘需求则按八至十二周预估;每周更新近期计划,每月复核较远期需求。记录“需求提出日期、确认日期、实际到岗日期”,计算需求满足周期的中位数和高分位数,再据此调整提前量。
若临时需求多集中在某类技能,先检查项目估算是否漏掉该技能,而不是单纯要求项目经理更早填表。
4. 资源池中的人员如何分配,才能兼顾项目优先级和个人发展?
我担心资源分配只看谁的项目更紧急,结果熟练成员长期被固定在救火任务里,其他人也没有机会成长。项目经理在安排工作时,怎样把交付风险、技能匹配和培养机会放进同一套判断里?
可以采用分层分配:先保障法规、安全或明确承诺的关键交付,再按业务价值和延误影响排序;在风险可控时,为培养任务预留明确比例,例如从个人可用项目工时中安排10%至15%,并指定导师和可验收产出。分配时记录“为什么由此人承担、备选人是谁、交接条件是什么”,避免关键知识只掌握在单一成员手里。
若培养安排导致关键里程碑风险升高,应缩小任务范围或延长周期,而不是把培养工时隐性塞进满负荷计划。
核心关键词
文章包含AI辅助创作:资源池流程与规范:项目经理资源管理最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531814
读者评论
我们以前也看利用率排资源,后来发现支持和值守工时没扣掉,计划总是高估。把名义空闲和可承诺产能分开后,排期更接近实际,不过缓冲比例还是得按岗位和历史负荷调整。
需求单写清技能、时间和产出确实有帮助,但跨项目冲突最后仍要有人拍板。比较关心优先级规则能否提前公开,否则流程完整了,临时协调还是可能变成谁声音大谁先拿到资源。
技能分级比只看标签实用,不过熟练度更新会增加团队维护成本。若没有固定的复核节点,能力画像很快也会过时;我觉得可以结合项目复盘更新,而不是要求每个人频繁填表。
