团队管理指南:PMO如何做好资源管理,入门指南全流程

PMO做资源管理,最容易犯的错误不是“资源不够”,而是把资源管理等同于登记每个人有多少空闲时间。一个研发负责人可能在表格里只有两项任务,实际却要参加十几场评审、处理线上故障,还要为多个项目做技术决策。表格显示他有余量,团队却持续延期。要让资源管理真正发挥作用,PMO必须把需求、能力、可用时间、优先级和交付结果放在同一套决策逻辑里,形成从规划到复盘的闭环。

一、先讲核心结论:PMO管理的不是“人头”,而是交付能力

1. 资源管理的目标是让承诺与能力相匹配

我判断一套资源管理机制是否有效,不先看排期表填得有多完整,而看三个问题能否得到一致回答:组织承诺了什么、完成承诺需要哪些能力、当前团队能够稳定提供多少产能。三个答案对不上,所谓资源计划就只是把不确定性写进表格。

项目计划常把“有几个人”误当成“能做多少工作”。但同样是五名工程师,如果其中两人需要维护关键系统,一人刚入职,一人负责架构评审,真正能够投入项目的时间和能力可能远低于名义上的五人。资源管理应从岗位和技能能力出发,而不是从组织架构图上的人数出发。

我建议把资源管理的核心对象定义为“可在约定时间内交付的能力单元”。能力单元可以是某个领域的工程师、测试小组、数据分析能力,也可以是需要多人协同完成的跨职能小队。这样,PMO讨论的就不只是“谁有空”,而是“哪种能力在什么时候,以什么稳定性,能够支持哪项业务结果”。

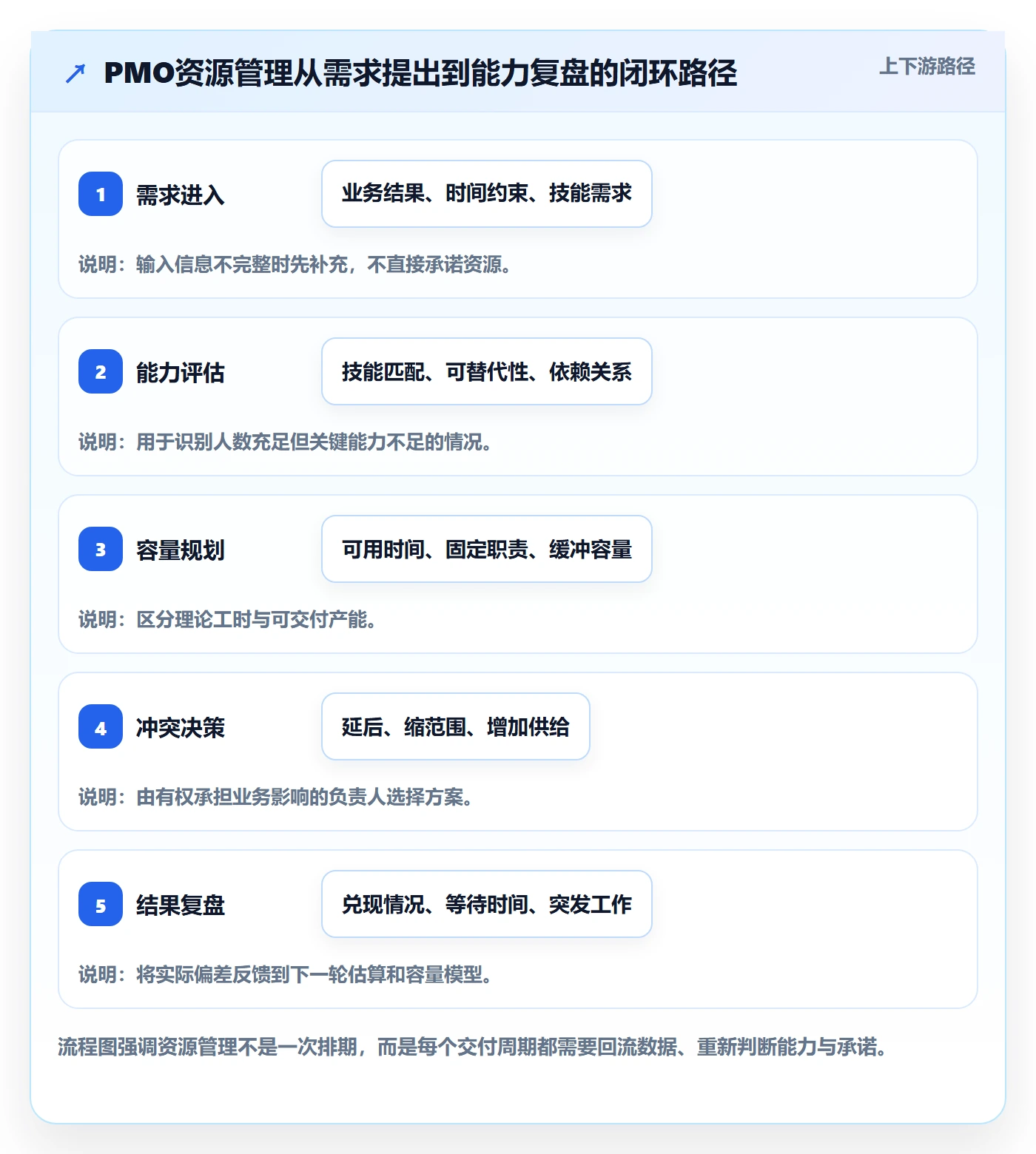

2. 先建立五个管理闭环

成熟的资源管理不是一次性排人,而是持续更新的决策流程。对大多数多项目组织而言,我会先建立五个闭环:需求进入、能力评估、容量规划、冲突决策、结果复盘。每个环节都要明确输入、责任人、输出和更新频率。

  1. 需求进入:收集项目目标、交付时间、所需技能、工作量区间和业务优先级。没有清晰业务结果的资源申请,先补齐信息,不直接进入排期。
  2. 能力评估:识别关键技能、熟练度、替代人选和外部依赖,判断需求是否必须由特定人员承担。
  3. 容量规划:按团队、技能和周期核算可用产能,并扣除运维、会议、休假、培训等必要占用。
  4. 冲突决策:公开同一人员或同一技能池的竞争需求,由有权承担取舍的业务负责人决策。
  5. 结果复盘:比较计划投入与实际投入,定位偏差来自估算、插单、等待、返工还是优先级变更。

这五个环节不必一开始就配置复杂系统。PMO可以先用统一字段和固定节奏跑通流程,再根据组织规模和协作复杂度决定是否引入平台。工具能够提升透明度,却不能代替优先级决策;数据能够暴露冲突,却不会自动解决冲突。

3. 资源管理先追求可预测,再追求利用率

高利用率看起来很有效率,却可能把团队推到没有缓冲的状态。只要出现需求变更、生产故障、人员请假或跨团队等待,原计划就会连锁延期。因此,我更关注团队能否稳定兑现承诺,而不是每个人的日历是否排满。

在容量规划中,建议把“可用容量”与“计划投入”分开。可用容量是经过必要扣减后能够用于交付的时间;计划投入是管理者决定分配给各项工作的时间。两者之间保留适度缓冲,不是浪费,而是用来吸收正常波动。

管理对象 需要回答的问题 常见误判 更有用的判断
人数 团队有多少成员 人数等于产能 按技能、熟练度、职责和可投入时间折算
工时 每人有多少工作时间 日历空白就是可用 扣除运维、协作、假期和固定职责
需求 项目需要多少资源 申请即代表已承诺 按业务价值、交付期限和能力要求审核
利用率 资源是否被充分安排 越接近百分之百越好 结合延期、加班、返工和突发工作看稳定性

二、背景与真实场景:为什么资源表齐全,项目仍然延期

1. 多项目并行会让局部合理变成整体冲突

一个项目经理为自己的项目争取到一名资深工程师,理由充分;另一个项目经理也为同一个人提出申请,理由同样充分。每个项目单独看都能解释,但组织层面没有明确的优先级规则时,工程师最终会同时进入多个项目的会议、评审和交付计划,形成“名义上分配,实际上切换”的状态。

这类问题在中大型企业尤其常见:项目组合多、职能团队共享、关键技能集中在少数人身上,项目经理往往只能管理项目内的任务,却无权决定项目之间的先后顺序。PMO如果只汇总各项目经理提交的表格,就会得到一份看起来完整、实际上无法执行的计划。

我通常会把冲突分为三类。第一类是数量冲突,例如某技能池的需求超过可用容量;第二类是时间冲突,例如两个项目都要求同一专家在同一周参与评审;第三类是能力冲突,例如团队人数足够,却缺少能独立完成关键工作的熟练人员。三类冲突的解决方法不同,不能统统用“再协调一下”带过。

2. 共享专家是隐性瓶颈,而不只是资源名单上的一个名字

资深架构师、数据治理专家、安全评审人员、产品决策者,往往同时服务多个项目。他们的工作不一定表现为大量编码或执行工时,却可能决定其他成员能否继续推进。资源计划只统计任务工时、不统计等待专家输入的周期,就会低估项目真正的关键路径。

PMO可以追踪“关键技能等待时间”:从项目提交正式请求,到获得所需评审、决策或交付的间隔。它比单纯统计专家被分配了多少小时更能说明问题。若专家投入看似不高、等待时间却持续变长,瓶颈可能在任务切换、申请入口、决策排队或授权机制,而不是人员总量。

3. 资源数据会迅速过期,更新机制比表格格式更重要

资源表在月初准确,并不代表月底仍准确。项目范围变化、故障处理、人员调动和临时管理任务都可能改变真实容量。若组织仍靠月度集中收表,PMO看到的通常是过去状态;如果要求所有人每天更新,团队又会把精力耗在维护数据上。

我更倾向于按决策周期设定更新频率:团队每周更新未来数周的容量和重大变更,项目负责人在里程碑或范围变化时更新需求,PMO在固定的组合评审前汇总冲突。更新动作要和决策场景绑定,避免为了“数据新鲜”而频繁填报。

信号 可能的资源问题 PMO需要追问
多个项目持续延期,且都依赖同一技能 关键技能供给不足或过度集中 该能力是否必须由特定人员提供,能否培养替代者
团队计划利用率高,临时插单频繁 计划缺少缓冲或需求入口失控 插单来自哪些业务原因,谁有权改变承诺
人员投入很多,交付结果却不稳定 任务切换、等待、返工或依赖阻塞 投入时间具体转化成了什么交付物
资源数据经常与负责人认知不一致 口径不统一、更新滞后或隐性职责未登记 哪些工作没有进入正式计划

因此,PMO的第一项工作不是挑选一个看板,而是把“可用”“已分配”“已承诺”“实际投入”四个概念说清楚。只要各团队对这四个词理解不同,工具中的数字就无法比较。

三、常见误区:看上去忙碌,不等于资源被有效管理

1. 误区一:按满负荷排期就是效率最大化

把每个人安排到百分之百,等于假设需求、人员状态、依赖关系和交付估算都不会变化。现实中,这些条件几乎从不同时成立。没有缓冲的计划一旦遇到正常波动,就会通过加班、延期或降低质量来“补洞”。

高排期负载还有一个容易忽略的代价:工作切换。一个人同时承担多个项目,表面看每个项目都拿到了一部分资源,实际上切换上下文、重新熟悉任务和等待协作者都会消耗时间。负载越碎,计划工时与有效产出之间的差距往往越大。

我不会给所有团队设同一个利用率目标。产品探索、运维保障、客户交付和标准化研发的波动特征不同。更合理的做法是观察一段时间内计划兑现率、突发工作占比、加班趋势和返工情况,再判断容量缓冲是否足够。

2. 误区二:把工时估算当成确定承诺

项目早期的估算天然包含不确定性。需求边界、技术方案和外部依赖尚未确定时,给出一个精确到小时的数字,容易让管理者产生不必要的确定感。资源计划应该区分估算范围与承诺容量,例如记录低位、基准和高位估算,并注明影响范围的关键假设。

这并不意味着估算可以模糊。相反,PMO要推动团队说明估算的依据:历史相似工作、任务拆分、依赖数量、未知项和风险假设。比起要求一个看似精准的单点数字,我更看重团队能否解释数字为何可能变化。

3. 误区三:只看人数,不看技能熟练度和替代性

团队里有四名测试人员,不代表任何测试需求都有四个人能够处理。自动化测试、性能测试、合规验证和业务验收所需能力可能完全不同。若技能分布没有被识别,组织容易在总人数充足时仍然出现局部短缺。

能力盘点也不应被做成给员工贴标签的永久评分。熟练度会因项目经验和培训发生变化,技能矩阵更适合用于团队规划、辅导和风险识别,而不是单独用于绩效排序。关键技能如果长期只有一人掌握,PMO应把知识传递和备份培养纳入资源计划。

4. 误区四:项目经理争资源,PMO负责平均分配

平均分配看似公平,实际可能把资源投向价值较低或时机不敏感的工作。PMO的职责不是让每个项目都拿到相同数量的人,而是建立透明、可解释的优先级规则,并确保有权承担业务后果的人参与决策。

当需求超过容量时,至少要明确三种选项:延后部分项目、缩小交付范围、增加能力供给。PMO可以计算各方案的影响,却不应替业务负责人暗中做取舍。没有取舍的资源会议,通常只是把冲突从项目经理转移到一线员工身上。

5. 误区五:买了工具,资源问题就会自动消失

工具可以统一字段、汇总负载、展示依赖和保留决策记录,但它不能替组织回答“哪个项目更重要”。如果负责人不愿确认优先级,平台只会更快地展示矛盾;如果团队不维护数据,仪表盘也只是视觉上整齐的旧信息。

对于超过百人的多项目组织,可以评估具备项目组合、资源视图、需求流转和权限管理能力的平台。以 PingCode 为例,企业可以围绕项目、团队、计划和协作记录构建统一的资源视图,减少数据散落在多个表格和聊天记录中的情况。选择前应先验证本组织的资源口径、更新责任和决策流程,而不是仅凭功能清单判断适配度。

四、专业判断逻辑:从需求到容量,建立能执行的决策框架

1. 第一步:把资源申请翻译成可审核的业务需求

“需要两名开发支持三个月”还不是完整申请。PMO至少需要知道目标结果、交付边界、关键时间点、所需技能、预期工作量、依赖团队、未满足需求的后果,以及申请人是否接受范围或时间调整。

我会要求申请方先说明要解决的业务问题,再说明为什么必须在特定时间完成。这样能够避免把“希望尽快开始”误当成“业务上必须马上开始”。对于探索性项目,还应把未知项列出来,采用阶段性投入,而不是一次性锁定整段容量。

申请字段 建议内容 审核目的
业务结果 目标用户、预期变化、验收方式 判断投入能否对应明确价值
时间约束 最迟完成时间、不可移动的外部节点 区分真实期限和期望期限
能力需求 技能类别、熟练度、是否必须指定人员 匹配能力,而非只核对人数
工作量范围 低位、基准、高位估算及假设 呈现不确定性与风险敞口
替代方案 缩范围、分阶段、延期、外部支持 让资源冲突进入可决策状态

2. 第二步:核算真实容量,不用合同工时冒充产能

规划容量时,可先使用团队工作日作为基础,再扣除法定休假、已知培训、固定运维、管理职责和必要协作时间。不同组织的扣减比例不应照搬。若缺少历史数据,可以先进行一个周期的样本记录,再以实际观察校准。

举例来说,某团队未来四周有十名成员,每人理论工作时间为每周四十小时,不能直接把一千六百小时当作项目产能。还要扣除值班、会议、请假、支持工作和非项目职责。与此同时,团队成员技能不同,剩余小时也不能随意相加:十小时的数据库专家产能,不一定能由十小时的前端工程师替代。

容量规划最好同时看三个层面:团队总量、关键技能容量、关键个人负载。团队总量适合识别整体超载;技能容量用于判断某类工作是否排队;关键个人负载用于发现单点瓶颈。只看其中一层,容易把结构性短缺误判成总人数不足。

3. 第三步:用优先级规则处理需求竞争

优先级规则不需要复杂,但必须能被重复使用。建议至少考虑业务价值、时间敏感性、风险降低、法定义务或客户承诺、依赖关系和投入成本。不同因素的权重应由组织结合战略确定,PMO负责维护规则和记录例外。

不要把所有项目都用一个分数机械排序。评分适合帮助比较,不适合替代判断。两个项目的分数相近时,决策者仍要解释为什么先做其中一个;若关键假设变化,也应允许重新评估,而不是把初次排序当成永久结论。

  • 先确认必须履行的安全、合规和生产稳定性工作。
  • 再识别时间窗口不可移动且延后代价明确的承诺。
  • 随后比较业务价值、风险降低和实现成本。
  • 对低价值或需求尚不清晰的工作,优先考虑缩小范围或延后。
  • 将每次例外决策记录下来,供后续检查规则是否需要调整。

4. 第四步:制定滚动计划,而不是把人员锁死到季度末

长期计划需要方向,短期计划需要可执行性。PMO可以按月或双周滚动更新:近端周期确认具体任务、负责人和依赖,远端周期保留容量区间和假设。随着信息变清晰,再逐步把计划从区间收敛到具体承诺。

滚动计划的关键不是频繁改表,而是明确哪些变化会触发重新规划。例如需求范围变化超过约定阈值、关键人员离岗、外部依赖延期、突发工作占用达到某个水平时,项目负责人必须重新评估资源和交付日期。没有触发条件,计划变更就会沦为随时发生、无人负责的默认状态。

5. 第五步:建立可行动的指标体系

资源管理指标应服务于决策,不应变成个人监控排行榜。我建议分成四类:供给指标观察容量和技能结构;需求指标观察工作量和优先级变化;流动指标观察等待、切换和阻塞;结果指标观察承诺兑现、质量和交付价值。

指标类别 示例指标 可以支持的决策
供给 技能覆盖率、关键技能单点依赖数 培养替代者、补充招聘或调整外部支持
需求 已承诺工作量、临时需求占比 控制插单、调整项目范围和进入节奏
流动 关键技能等待天数、跨项目切换次数 减少排队、合并工作批次或重组团队
结果 计划兑现率、延期原因分布、返工占比 校准容量模型和估算方法

避免把个人利用率作为唯一绩效指标。当人们知道利用率越高越受认可,就可能把会议、碎片工作和低价值任务都填进计划,或者不报告真实空闲,最终让数据失去决策价值。指标的作用是发现系统问题,而不是逼个人把每一分钟都包装成项目产出。

五、案例与数据观察:一个共享研发团队如何从“抢人”转向组合决策

1. 情景说明:先把示例边界讲清楚

下面的案例是用于说明方法的情景模拟,不是某家企业的公开业绩,也不代表 PingCode 用户的实际统计。假设一家中大型企业有一百二十名产品、研发与测试成员,同时运行十一个项目。项目团队共享一组数据工程师、架构师和安全评审人员。

在调整前,项目经理每月以表格申请人力,PMO将申请汇总后交给管理层协调。问题并不是所有团队都没有人,而是关键技能分布不均:多个项目在同一周期争用同一批专家,临时需求又没有统一入口,导致原计划经常被插单打断。

管理层首先没有扩编,而是试运行六周:统一申请字段、区分必需与可选能力、将固定支持工作纳入容量、建立每周一次的冲突评审,并记录计划与实际偏差。每次冲突都必须给出延后、缩范围或增加容量的选择。

2. 关键变化:先减少隐性占用,再决定是否扩充团队

试运行中,团队发现一部分“资源短缺”其实来自重复评审、频繁切换和职责不清。数据工程师经常被不同项目分别拉会,同一份技术方案重复解释;安全评审没有固定入口,团队只能在临近上线时临时插队;一些低优先级工作长期占用关键技能,却没有明确业务负责人。

PMO没有直接把所有问题归结为人手不足,而是将相似评审合并、设置固定评审时段、要求临时需求注明业务影响,并把关键技能分配优先级与业务负责人确认。对于确实存在的技能缺口,再安排内部培养与外部支持评估。

以下数字是情景模拟中的建议基准,展示的重点是观察口径,而非承诺结果。实际组织应根据工作类型、统计周期和数据质量重新校准。

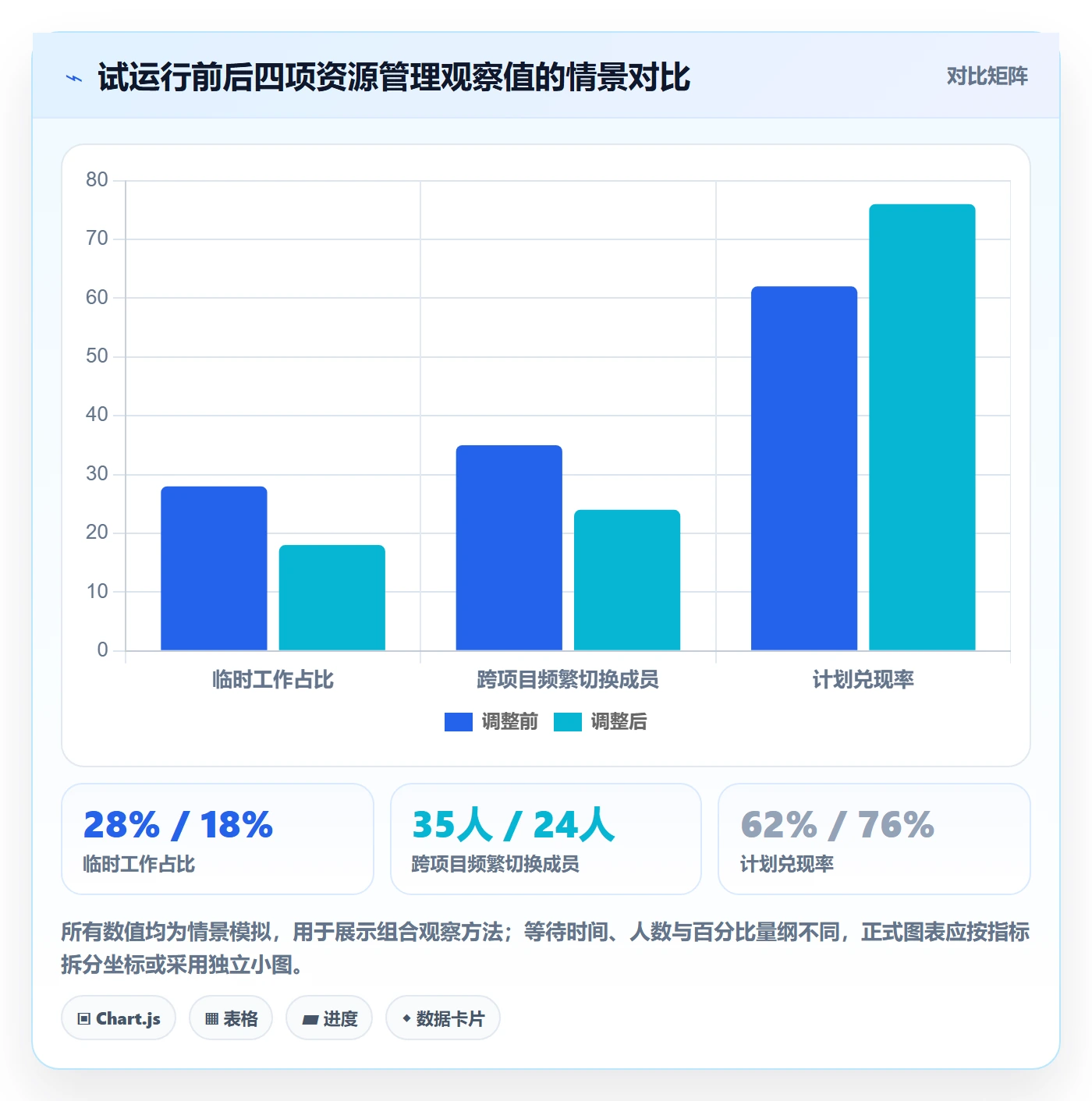

观察维度 调整前 试运行六周后 解释
关键技能等待时间 中位数 9 个工作日 中位数 5 个工作日 固定评审入口减少了临时排队,但仍需关注专家容量
临时工作占比 约 28% 约 18% 需求入口统一后,部分插单被重新评估和安排
跨项目频繁切换成员 约 35 人 约 24 人 部分任务按批次组织,减少同一人员并行项目数
计划兑现率 约 62% 约 76% 兑现率提高仍不能单独证明产能提升,应与质量和范围一并看

这组数据说明,资源管理的改善不一定首先来自增加人数。清理重复协作、暴露隐性任务、减少关键人员切换,可能先释放一部分有效容量。但如果瓶颈技能的需求仍长期超过供给,就不能把流程优化当成招聘和培养的替代品。

3. 如何解释数据,避免把相关变化误判为因果

六周的观察只能用于发现方向,不能证明所有变化都由新流程造成。同期可能存在项目阶段变化、需求减少、成员熟练度提升或外部依赖改善。要更稳妥地判断效果,可以比较实施前后相同类型项目、相近周期和相似工作复杂度,并持续追踪至少数个计划周期。

还要防止团队为改善指标而改变口径。例如把原本的临时需求提前登记,临时工作占比可能下降,却不代表需求本身减少;将未完成任务从计划中移除,计划兑现率可能上升,却不代表交付能力变强。指标要同时配合范围变更、缺陷、加班和客户结果观察。

我建议每次复盘至少追问四个问题:工作是否真的完成;完成的是原承诺还是缩减后的范围;质量是否保持;突发事项是否被转移到计划之外。只有把这四个问题放在一起,才能分辨真实改善与统计上的改善。

4. 用能力平台支撑流程,但先确定要解决的协作断点

当团队规模扩大、项目和技能关系变复杂后,分散表格会逐渐出现重复录入、版本不一致和权限难管理的问题。此时可以评估 PingCode 这类面向中大型企业及百人以上组织的项目管理平台,用统一视图关联项目计划、工作项、团队协作与资源信息。

具体评估时,我会先用真实场景做演示验证:能否查看未来周期的团队负载;能否区分团队容量与个人安排;项目变更后能否追溯影响;不同角色能否看到适当的信息;管理者能否从汇总数字下钻到造成冲突的项目和依赖。不要只看界面上的“资源视图”,而要验证数据如何产生、由谁更新、变更如何留痕。

如果组织目前只有少数项目,需求变化不频繁,且负责人可以在固定会议中快速协商,规范化表格可能更经济。若项目多、技能共享频繁、跨部门依赖复杂,且管理者经常无法回答“未来一个月谁被什么工作占用”,平台化才更有实际价值。

团队管理指南:PMO如何做好资源管理,入门指南全流程

团队管理指南:PMO如何做好资源管理,入门指南全流程

六、不同组织阶段的行动建议:先解决最影响交付的问题

1. 小团队或项目数量较少:先统一口径,不急着上复杂流程

如果团队规模较小、项目间共享资源不多,PMO可以先用一张轻量级资源表和每周短会管理。表中保留项目、负责人、所需技能、预计周期、工作量区间、关键依赖、优先级和风险状态即可。不要一开始就收集每个人每小时的时间分配,除非这种精度能支持具体决策。

小团队的关键通常不是计算精度,而是让隐性工作浮出水面。值班、客户支持、售前协助、招聘面试和内部建设工作都应进入容量视野。若这些工作长期不记,计划看起来总会“低估投入”,团队成员也容易被误认为执行效率不足。

  • 每周检查未来两到四周的关键技能负载。
  • 每个项目明确一个可协商的范围或时间选项。
  • 记录实际投入偏差的主要原因,不追求精确到个人小时。
  • 当同一技能连续多个周期超载,再讨论培养、招聘或外部协作。

2. 多项目共享职能团队:优先管理技能池和冲突决策

当多个项目共享研发、测试、数据或安全人员时,单项目排期不足以反映组织真实情况。PMO应建立技能池视图,显示未来周期的需求量、可用容量、关键请求和未解决冲突,并组织有决策权的负责人定期确认取舍。

共享团队还要谨慎处理“百分比式分配”。把某位工程师标为百分之三十支持项目甲、百分之四十支持项目乙、百分之三十支持项目丙,容易产生三份计划都成立、但实际每天都在切换的假象。对高协作成本工作,尽量按工作批次或阶段安排,而不是把每周时间切成过多小片。

如果确实需要个人跨项目工作,应限制并行上下文数量,并明确切换规则。例如每周固定一天处理维护事项,其余时间投入主项目;或将专家的评审集中到固定时段。规则的价值在于减少随机打断,而非让日程看起来更整齐。

3. 交付期限刚性、生产风险高:为突发工作预留明确容量

客户交付、生产运维、安全整改等工作往往存在无法完全预测的紧急事项。此类团队不适合把所有容量都提前分给项目。PMO应基于历史数据识别突发工作范围,设立透明的应急容量,并规定何种事件可以动用、谁负责批准以及事后如何恢复原计划。

应急容量不应成为无限制插单的入口。若某项工作频繁被标为紧急,就要复盘它是否实际属于计划内工作,或是否存在需求治理、系统稳定性和组织责任不清的问题。持续靠紧急通道完成常规工作,说明流程已经把例外当成默认。

4. 战略探索和不确定性高:采用阶段性容量,而非长期锁人

探索型项目早期难以准确估算全部工作,直接锁定大量人员数月,可能挤占已验证项目的交付能力。更稳妥的办法是设置短周期验证阶段,先投入少量跨职能能力,围绕假设、用户证据、技术可行性和继续投资条件进行评估。

阶段结束时,明确继续、调整、暂停或结束的决策条件。若关键假设得到验证,再逐步扩大投入;若证据不支持原方案,及时停止可以释放资源。资源管理在这里的价值不只是把资源分给项目,还包括为组织保留及时改变方向的能力。

5. 百人以上组织:将治理规则、数据责任与平台能力一起建设

规模扩大后,单靠项目负责人之间的人际协调会出现天花板。PMO需要明确资源数据的定义、更新频率、授权边界、冲突升级路径和组合决策会议节奏,再用平台支持跨团队可见性。没有治理规则就上平台,通常只会把不同团队的旧习惯搬进新系统。

引入平台时,可以分阶段验证。先覆盖核心项目和关键技能池,观察数据是否能够支撑实际会议;再扩展到更多团队、项目组合和依赖关系。若一次性要求全员填报大量字段,容易引发形式化录入,最终维护成本高于决策收益。

七、不同方案的取舍:准确、速度与管理成本不可能同时无限提高

1. 个人级工时跟踪与团队级容量规划

个人级工时跟踪适合需要成本核算、合同结算或法规留痕的场景,但维护负担较高,也可能让成员把注意力放到填报准确度而非交付阻塞上。团队级容量规划更轻,适合早期组合管理和负载判断,却不能回答每个客户项目的精确成本问题。

方案 优势 代价 适用情况
个人级工时跟踪 成本归集细、审计可追溯 维护成本高,易产生填报负担 合同结算、成本控制、合规核算
团队级容量规划 便于识别技能短缺和整体冲突 难以获得精确到项目的成本 多项目组合、早期规划、组织容量治理
混合管理 根据业务需要选择统计颗粒度 需要统一口径与数据映射 既有成本要求又需组合视图的中大型组织

我的建议是先从决策需要倒推数据颗粒度。若管理者要决定某类工作是否延后,团队容量可能已经足够;若需要依据客户合同核算费用,就要进一步收集项目级投入。不要因为系统可以记录更细的数据,就默认所有人都必须提供。

2. 集中式资源分配与团队自主承诺

集中式分配有利于跨项目协调,尤其适合稀缺技能、高风险项目和强依赖组织;但如果每项安排都要等待中央审批,响应速度会下降。团队自主承诺更灵活,却可能让局部最优挤压组织级优先事项。

更可行的做法通常是分层治理:PMO维护组合容量和优先级规则,业务负责人处理项目间取舍,团队负责人决定具体执行安排。只有跨团队冲突、关键能力短缺或影响战略承诺的事项,才升级到更高层决策。这样既保留组织视角,也减少不必要的审批。

3. 内部培养、招聘与外部支持

如果短缺来自持续存在的核心能力,内部培养可以降低长期单点风险,但需要时间且受导师容量影响。招聘适合明确、稳定并具有长期需求的岗位,却会受到人才市场、招聘周期和团队吸收能力约束。外部支持适合短期峰值或稀缺专业需求,但要评估知识沉淀、数据安全和长期依赖。

选择之前,先区分这是结构性缺口还是阶段性峰值。结构性缺口应结合长期工作量、战略路线图和能力梯队做决定;阶段性峰值可以通过范围调整、错峰交付或临时支持解决。若所有峰值都靠招聘处理,固定成本可能过高;若长期核心工作都外包,组织会逐渐失去关键知识。

4. 精细预测与快速调整

精细预测需要更多数据、更多维护和更稳定的需求边界,适合长期、重复、约束明确的工作。快速调整更适合需求多变、探索性强的团队,但不代表不做规划,而是把承诺周期缩短、把远期计划保持为区间。

PMO不必要求组织只有一种计划方式。对稳定工作采用较细的容量计划,对不确定工作保留区间与阶段门槛,对突发工作设置明确缓冲。不同类型的工作需要不同的计划精度,统一模板可以统一定义,却不必强求统一预测方式。

八、落地路线与结尾:先建立决策闭环,再逐步增加精度

1. 前两周:统一语言与识别关键瓶颈

开始时不要急着建立庞大的资源数据库。PMO可以先和项目负责人、职能负责人确认资源、容量、分配、承诺和实际投入的定义,选出影响最大的关键技能池,并收集未来数周的项目需求。

同时,找出三类最常见的冲突:同一人员被多项目重复安排、关键技能排队、计划外工作频繁打断。把冲突具体化后,管理者才能决定先改需求入口、评审安排、技能供给还是项目优先级。

2. 第一个计划周期:建立最小可运行的治理机制

建议设定每周一次的资源检查和固定的组合冲突决策窗口。会议不应逐人汇报忙碌程度,而应集中处理超容量需求、关键依赖、优先级变化和需要升级的风险。所有决定都记录理由、影响范围、责任人和复查时间。

每个周期只追踪少数能推动行动的指标,例如关键技能等待时间、临时工作占比、计划兑现率和未解决冲突数。若指标变化不能导向任何决策,先不要继续扩充指标清单。

3. 第二到第三个周期:校准数据并决定是否引入平台

在连续运行一段时间后,检查数据是否容易获得、是否需要重复录入、负责人是否能及时更新、冲突能否追溯。如果管理工作仍依赖多个互不一致的表格,或者组织无法按项目、团队和技能视角查看容量,可以评估适合自身规模的平台方案。

评估时用实际问题做验收,不用功能数量替代业务验证。例如:能否看见未来一个月某技能池的供需差异;能否识别哪些项目依赖同一位专家;能否在优先级变化后重新评估影响;能否保留决策过程和责任边界。无法通过这些测试的系统,再多的展示组件也不一定有价值。

4. 每个季度:从资源利用转向组织能力建设

季度复盘不应只问“谁太忙、谁有空”,还要判断组织是否正在形成长期风险:关键技能是否集中在少数人身上,团队是否有稳定的替代能力,项目组合是否经常变化,临时工作是否挤压学习和技术改进。资源管理的最终产出不只是当期排期,而是组织能够持续承接重要工作的能力。

我对PMO资源管理的最终判断是:不要先追求把每个人安排得更满,要先让每一项承诺都能解释其业务价值、能力条件和风险代价。排期满不等于交付稳,表格细不等于决策好,工具上线也不等于治理完成。

下一步,可以从一个最常发生冲突的团队或技能池开始:统一需求字段,核算真实容量,设定冲突决策人,连续观察一个计划周期,再依据数据决定是调整流程、培养能力、补充人员还是引入平台。先把一个闭环跑通,再复制到更多项目,通常比一次性制定一套庞大制度更容易落地,也更容易看清真正的资源瓶颈。

团队管理指南:PMO如何做好资源管理,入门指南全流程

常见问题解答(FAQ)

1. PMO做资源管理,第一步应该从哪里开始?

我刚接手PMO工作,手里有项目排期、部门人员名单和各负责人报上来的需求,但几份数据对不上。我不确定应该先建资源池,还是先调整项目计划,怎样起步才不会变成催大家填表?

先不要急着建复杂的资源系统,先统一“谁在什么时间、以多少可用工时、承担什么工作”这三个口径。建议选取未来4至8周的项目,整理项目、任务、所需技能、负责人、预计工时和关键节点,再找项目经理与职能负责人逐项核对。

比如某位开发人员被三个项目各按每周40小时安排,问题不是排期表不够精细,而是资源承诺没有共同的确认机制。初期只需一张共享表,按周记录可用工时、已承诺工时和未分配工时;当数据连续几周能被实际工作验证后,再考虑接入某项目管理工具。资源池的价值不在于收集更多名字,而在于让承诺、冲突和调整都有据可查。

2. PMO如何判断团队资源是否过载,而不是只看排期表?

我看项目计划时,每个人的任务似乎都排得下,但团队经常加班,交付也反复延期。我想知道除了任务数量,还要看哪些信号,才能判断是真正缺人,还是计划本身不合理?

不要用“任务数”或“排期占满”单独判断过载,至少同时看可用工时、技能匹配、并行任务和实际中断。可以先按周计算:可承诺工时=工作日工时减去会议、支持工作、休假等固定占用;负荷率=已承诺工时÷可承诺工时。若某人连续两周负荷率超过100%,且关键任务依赖其独有技能,风险通常比单周临时超负荷更高。

还要核对实际投入与估算差异:如果计划20小时的任务多次实际耗时30小时,问题可能是估算偏差,而非人数不足。一个实用做法是每周比较计划与实际,并标记临时需求、等待审批和返工。只有负荷持续偏高、无法通过调整优先级或减少并行工作缓解时,才有依据讨论增员或延期。

3. 多个项目争抢同一名关键员工时,PMO应该怎么协调?

我遇到几个项目经理同时要求一位核心技术人员支持,而且每个项目都说自己的节点最紧。我不想只靠职位高低拍板,也担心把人拆给多个项目后,大家都拿不到完整产出,应该怎么做决策?

先把争抢从“谁更着急”转换成可比较的业务决策:列出各项目的目标价值、承诺日期、延期影响、该员工投入时长,以及能否由其他人替代。再检查任务依赖,判断这项工作是否必须由该员工完成,还是可以通过交接、评审或短期辅导转移部分工作。比如每周只分配半天给三个项目,往往会造成频繁切换;

与其平均分配,不如集中安排连续时间块,并明确优先顺序和交付边界。PMO负责提供影响分析和备选方案,项目发起人或组合治理机制负责确认取舍。每次调整都记录被推迟的事项、风险承担人和复核日期,避免口头协调后,延期责任又落回执行人员身上。

4. PMO资源管理需要跟踪哪些指标,才能避免只做报表?

我已经维护了利用率、项目人数和工时统计,但管理层看完报表后还是不知道该做什么。我想把资源数据变成决策依据,哪些指标值得保留,怎样设定复盘节奏才不至于增加一线填报负担?

指标应当能触发行动,而不是为了让表格看起来完整。建议保留四类:容量与需求差额,用来判断总体缺口;关键技能覆盖率,用来发现单点依赖;计划工时与实际工时偏差,用来校准估算;跨项目冲突数量及持续时间,用来衡量协调效率。每周看未来4至8周的冲突和容量风险,每月复盘预测偏差与技能缺口;

不要要求所有成员每天重复填报已经存在于任务记录中的信息。可以先选一个团队试运行四周,若某项指标连续几次都没有引发优先级调整、计划变更或能力建设决策,就考虑删减。好的资源管理报表应能回答“下一步要减少什么、推迟什么或补足什么”,而不只是说明“当前有多忙”。

核心关键词

读者评论

戴
戴诗涵

我们之前也按工时排过资源,后来发现值班和临时支持没算进去,表上看着有余量,实际还是经常延期。把这些固定占用纳入容量后,计划确实更接近现实,不过初期数据需要花时间校准。

杜
杜思妍

技能矩阵有参考价值,但熟练度怎么判、多久更新一次,最好先和团队说清楚。不然容易变成额外的人员打分,大家填出来的数据也未必真实。

曹
曹明远

文章强调由业务负责人做优先级取舍,这点认同。实际难处是负责人往往不愿意明确推迟哪个项目,最后还是几项工作一起压到关键人员身上。有没有办法让这种取舍形成正式记录?

文章包含AI辅助创作:团队管理指南:PMO如何做好资源管理,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531777
