资源管理方法大全:项目经理资源管理最佳实践落地清单

资源管理方法大全的核心,不是把每个人排满,也不是把设备、预算和工时填进一张表,而是让有限资源在正确的时间进入正确的工作,并且在变化发生时能及时重新分配。项目经理最容易忽略的反常识是:资源利用率越接近百分之百,项目未必越高效;当关键岗位没有缓冲、需求持续插队、任务依赖不透明时,高利用率往往意味着更长的等待、更频繁的返工和更差的交付确定性。

一、核心结论:资源管理的目标是交付确定性,而不是满负荷

1. 先管理约束,再管理人头

我做资源盘点时,第一步通常不是问“团队有多少人”,而是问“哪些工作必须由谁、在什么时候、以什么能力完成”。同样是十名研发人员,如果其中只有一人能处理核心数据迁移,团队的有效产能就不能简单按十人相加。人数是存量,技能、可用时间、工作依赖和决策权限才决定资源能否转化为交付。

因此,资源管理至少要同时看四种约束:人员能力与可用性、设备或环境容量、预算与采购周期、跨团队决策与依赖。项目计划看起来有空档,不代表真实资源充足;关键专家在另一个项目上被占用两天,就可能让后续五项工作全部等待。

2. 将资源管理拆成五个持续循环

我建议把资源管理做成一个可重复的管理循环,而不是立项时做一次分配表、之后靠会议临时救火。这个循环包括:识别资源需求、确认资源供给、匹配工作优先级、监测偏差、触发重新分配。每一轮都要留下责任人、日期和决策依据,否则同一个冲突会在不同会议里重复讨论。

  • 识别需求:把工作拆到能估算能力、时长和前置条件的粒度。
  • 确认供给:核实人员实际可投入时间,而不是使用名义编制。
  • 匹配优先级:先保障关键路径、法定要求、客户承诺和高风险工作。
  • 监测偏差:比较计划与实际的工时、等待时间、返工和资源缺口。
  • 触发调整:明确什么情况需要升级、谁能改变优先级、调整后影响哪些承诺。

3. 采用“最低必要精度”,不要一开始追求复杂模型

项目初期通常没有足够信息支持精细到小时的预测。此时把每个人的未来三个月排到每天,不是精确,而是把不确定性藏进表格。我的做法是按工作类型选择精度:近期两周看人天或半天,未来一到两个季度看周或月,远期只看关键能力、预算区间和重大依赖。

精度应随决策需要提高,而不是随表格功能增加。如果一个团队连每周实际可用工时都没有共识,先上复杂的资源负荷模型,往往只是让错误数据看起来更专业。

资源管理方法大全:项目经理资源管理最佳实践落地清单

二、真实场景:计划看起来有余量,关键岗位却早已超载

1. 名义可用工时不等于可交付工时

在一个跨部门系统交付的典型场景中,项目计划按每人每周五天分配任务。表面上,团队有八名成员、每周四十人天容量。进一步盘点后发现,负责人每周有两天用于管理和客户沟通,测试人员被两个项目共享,架构师只在周三参加评审,此外还有例行支持和休假安排。可用于项目计划的时间,远低于名义数字。

这类差异不会自动出现在项目排期里。若经理把它当作个人效率问题,团队会被要求“再快一点”;若把它识别为供需错配,就能通过降低并行工作、提前预约专家、拆分评审批次或调整范围来处理。同一个延期现象,归因不同,管理动作完全不同。

2. 真正造成资源冲突的,常常是共享岗位

普通岗位的容量不足,通常可以通过调整任务顺序或短期增援缓解;共享岗位的瓶颈则更隐蔽。例如安全评审、数据迁移、用户验收、财务审批、环境发布等工作,可能只由少数人或一个职能组承担。多个项目都把这些环节写成“按计划完成”,却没有预留排队时间。

项目经理应把共享岗位当作有限服务能力,而不是随叫随到的支持资源。要确认入口条件、服务时长、并发处理上限、紧急请求规则和替代方案。尤其当一个专家既负责设计又负责审批时,不能把同一时段同时算进两个项目的容量。

3. 资源需求变化比基线偏差更值得关注

基线偏差说明计划和实际不一致;需求变化则可能说明计划本身的假设已经失效。比如原本预计一次评审完成,后来变成多轮整改;原本由内部团队处理的接口,因供应商变更而需要新增联调;原本每周一次的业务确认,变成每日确认。此时继续用旧工时基线考核团队,会把系统性变化误判为执行不力。

我会记录“新增工作从哪里来、占用了哪类能力、挤出了哪项原计划”,而不只记录新增了多少小时。资源管理要能回答影响链:需求变化导致哪个岗位负荷增加,进而拖延哪个前置任务,最后影响哪个里程碑。

4. 用一张“容量与需求表”揭开名义余量

不必一开始搭建复杂系统。先按人员或能力组,列出期间、名义容量、不可用时间、已承诺工作、未决需求和净余量。对于共享专家,另加任务进入时间与预计服务时长。管理层由此能看到“谁忙”之外的“何时忙、忙什么、冲突影响什么”。

资源类别 名义容量 常见扣减项 建议核实方式 典型风险
专职项目成员 按工作日估算 会议、支持、休假、培训 与实际工时和团队日历交叉核对 把行政时间误算为项目时间
共享专业人员 按可服务时段估算 多项目排队、审批、临时故障 看请求队列、服务时长和等待时间 多个计划重复占用同一容量
环境与设备 按并发或使用时段估算 维护、预约冲突、配置差异 核实使用记录与可并发数量 工作已排入计划但无法启动
外部供应资源 按合同和交付窗口估算 采购、审批、物流、变更 确认合同边界、交付节点和替代源 把供应商承诺日期当作确定日期

资源管理方法大全:项目经理资源管理最佳实践落地清单

三、常见误区:看似精细的资源表,为什么无法帮助决策

1. 误区一:把百分之百利用率当成效率目标

满负荷排期最容易给人一种“资源没有浪费”的安全感,但它忽略了任务波动和协作成本。只要一个关键输入晚到半天,后续人员就可能等待;只要出现线上问题,所有已经承诺的任务都要重新排队。系统没有缓冲时,短期看似高效,长期却会把等待、切换和返工放大。

我会把利用率当作诊断指标,而不是绩效目标。高利用率伴随稳定交付、低返工和短等待,可能是良好配置;高利用率伴随大量加班、任务切换和延期,则说明系统过载。只看利用率,无法区分这两种状态。

2. 误区二:按人数平均分配工作

平均分配容易执行,却很少符合能力结构。一个复杂任务可能需要资深工程师集中处理,不能简单拆成四份给四个人;一个高风险测试也不能因为团队有四名测试人员,就假设吞吐量翻四倍。知识边界、协作成本和验证顺序都会限制并行度。

分配时应先看任务所需技能和依赖,再看可用容量,最后才考虑工作量的均衡。若某个岗位持续过载,优先讨论培训、文档化、自动化、交叉备份或范围调整,不要把“平均”误当作“公平”。

3. 误区三:用工时填满,代替工作拆解

“开发二十人天、测试十人天”看起来可估算,但如果没有明确交付物、验收条件和前置依赖,工时只是一个缺少上下文的数字。工作颗粒度过大时,经理既看不到阻塞点,也无法判断某项任务到底是延迟、返工还是范围变化。

我通常要求任务至少能够回答四个问题:完成后交付什么、谁负责、什么时候可以开始、什么条件算完成。若答案不清楚,先拆工作、澄清依赖,再讨论资源需求。

4. 误区四:把加人当作通用的补救措施

新增成员需要熟悉业务、代码、流程和协作方式。若工作可并行且边界清楚,增加资源可能有效;若工作依赖紧密、关键知识集中或新增人员需要核心成员持续带教,短期内反而会降低原团队产能。

当项目延期时,我先检查瓶颈属于容量不足、决策等待、需求不稳定、技能缺口还是返工偏高。只有瓶颈确实是可并行的执行容量,增加人手才是合理选项。否则应先解除依赖或减少在制工作。

5. 误区五:只登记计划,不登记变更

资源表中的原始计划如果长期不更新,很快就会变成历史记录。更大的问题是,许多团队只更新“谁做什么”,没有记录为什么调整、谁批准调整、影响了什么。缺少变更轨迹,项目复盘就只能凭记忆争论。

建议为资源变更保留最少字段:变更日期、触发原因、受影响能力、被挤出的工作、决策人、回看日期。记录不是为了增加审批负担,而是避免同一类插队需求不断消耗团队且无人承担取舍。

资源管理方法大全:项目经理资源管理最佳实践落地清单

四、专业判断逻辑:先定位瓶颈,再决定加人、改期还是减范围

1. 建立资源判断的四层顺序

当项目出现资源冲突,我按“目标,约束,证据,动作”的顺序判断。先确认要保护的结果是什么,再识别真正受限的资源,然后用数据验证瓶颈,最后比较不同动作的代价。顺序不能反过来,否则团队容易先接受一个解决方案,再寻找支持它的理由。

  1. 目标层:本次必须保护的是交付日期、质量、安全、成本还是范围?哪些可以协商?
  2. 约束层:冲突来自稀缺技能、可用时间、审批窗口、环境并发、预算还是外部依赖?
  3. 证据层:查看工作队列、实际工时、等待时间、返工比例、任务切换和历史估算误差。
  4. 动作层:比较调序、减范围、延期、增援、培训、外包、自动化和风险接受的影响。

2. 区分容量瓶颈与流程瓶颈

容量瓶颈的典型表现是:工作已经具备开工条件,但合格资源无法及时处理;流程瓶颈则是:资源看似有空,却因为决策、输入、评审或交接不到位无法开始。两者表面都可能表现为任务延期,但管理动作相反。前者可能需要增加或重新分配能力,后者更需要缩短等待、明确责任和改善入口质量。

一个简单的判断方式是问:如果明天多一名合格人员,工作会立刻推进吗?如果答案是否定的,瓶颈大概率不只是人数。继续扩编可能只增加沟通和协调成本。

3. 资源优先级不能只按项目级别排序

“战略项目优先”很容易引发其他团队的不满,因为项目级别没有解释具体资源如何安排。更可执行的方法,是把优先级拆成明确规则:法定或安全要求优先,已进入关键路径的工作优先,客户承诺和业务损失有量化依据的需求优先,其次才是一般性优化。冲突发生时,按规则比较,而不是由声音最大的人获得资源。

对共享专家,我会设置请求入口和服务等级。例如,普通咨询按排队处理,生产风险按事件级别升级,短期插队必须说明被推迟的工作。这样做不是为了僵化流程,而是让紧急资源调用有可追溯的代价。

4. 使用风险调整后的容量,而非单点预测

复杂项目很少能准确预测到单一工时。对不确定任务,可以采用区间估算,并记录估算的置信度。例如,常规迁移可能需要八至十人天,首次接触的新接口可能需要十至十八人天。资源计划应保留高风险任务的缓冲,并在信息逐步明确时滚动收窄区间。

缓冲不是偷懒的空间,而是吸收波动的机制。如果每个任务的估算都刚好等于最乐观情形,整个计划就会对一个小偏差极其敏感。更合理的做法是把不确定性放在风险清单和容量预留中,而不是藏在个人加班里。

资源管理方法大全:项目经理资源管理最佳实践落地清单

五、案例与数据观察:用滚动计划替代静态排班

1. 案例背景:多个项目争用同一组专业能力

下面的案例采用情景模拟数据,目的在于展示分析方法,不代表某家企业的真实经营结果。假设一家拥有约一百五十名员工的组织,同时推进产品迭代、客户交付和内部平台改造。三个项目共用架构、安全评审和测试自动化人员,最初各自排期,没有统一的共享资源视图。

每个项目的计划都显示人员“已确认”,但实际执行时,评审请求集中在月末,测试环境也只有有限并发能力。项目经理每周临时协调,结果是关键专家不断切换上下文,团队则反复等待确认。管理层看到的是项目延期,实际根因却是共享岗位的需求峰值重叠。

2. 第一步:把需求从项目清单转换为能力负荷

团队把接下来六周的任务按能力组汇总,不再只看项目名称。每项需求增加预计服务时间、最早开始日期、最晚完成日期、前置条件和风险等级。这样才能识别某一周的评审负荷是否超过能力组容量,并判断冲突是否可以通过调序解决。

例如,安全评审需求从“项目甲、项目乙都要尽快完成”,变成“第3周有两项高风险变更需要评审,第4周有一项常规审查,项目乙可以在第2周先完成证据准备”。工作语言一旦从项目诉求变成可比较的负荷,协调空间就出现了。

3. 第二步:限制并行工作,并保护关键路径

项目组将未满足入口条件的任务移出评审队列,要求提交完整变更说明、测试证据和责任人。随后把部分常规评审从第3周移到第4周,并先处理关键路径上的高风险事项。与此同时,测试环境采用预约时段,避免多个团队同时提交无法并行的任务。

这不是把所有项目都降速,而是减少“已经占用资源但尚未准备好”的虚假在制工作。对于准备充分的任务,等待时间下降;对于条件不全的任务,责任也更清晰。资源没有增加,流动效率却可能改善。

4. 第三步:用前后指标验证,而不是只报“协调更顺畅”

资源调整前后应比较同一口径的指标,避免把不同阶段或不同工作难度直接相减。下表中的数值是用于示范的情景模拟:评审等待时间按请求提交至开始评审的中位数计算;计划偏差按实际完成日期与承诺日期的偏差计算。实际应用时,建议至少连续观察四至六周。

观察指标 调整前 调整后 管理解释

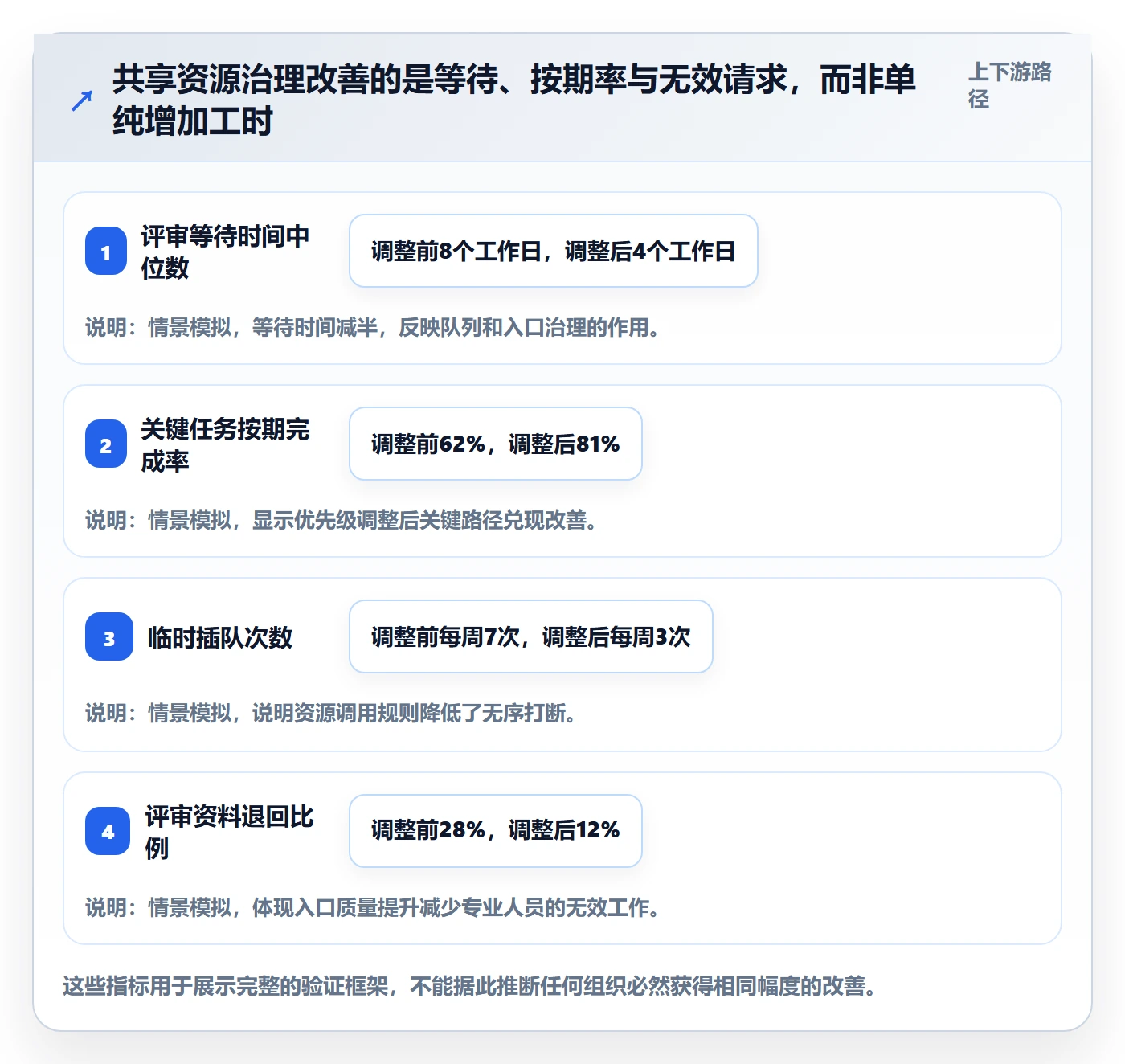

评审等待时间中位数 8个工作日 4个工作日 入口准备和错峰安排降低队列积压
关键任务按期完成率 62% 81% 优先保障关键路径,不能仅解读为总产能增加
跨项目临时插队次数 每周7次 每周3次 共享资源规则让紧急请求更可控
评审资料退回比例 28% 12% 前置条件改善减少无效占用

资源管理方法大全:项目经理资源管理最佳实践落地清单

5. 案例复盘:改善不等于可以永久维持

如果等待时间下降后,团队立即把所有空出的容量填满,下一轮需求波动仍会重新形成积压。因此,复盘不能只看“这次是否好转”,还要检查改善是否来自可持续的机制:入口质量是否稳定、任务切换是否减少、关键人员是否有备份、预留容量是否被随意挪用。

我会把调整后的规则至少复查一个计划周期。若等待下降但加班增加,说明只是把排队转成了隐性劳动;若按期率提高但返工上升,说明可能牺牲了质量;若临时插队减少但高优先级事件处理变慢,则规则需要保留例外通道。

六、落地清单:从一周试点到稳定运行

1. 第一天:确定范围与决策边界

不要试图一次性覆盖全公司。选一个资源冲突明显、负责人愿意配合、工作类型相对可比较的团队或项目群作为试点。先定义管理对象:是人员容量、共享专家、设备环境,还是外包和预算。范围过大时,数据收集成本会吞掉改进收益。

  • 明确试点要解决的主要问题,例如关键岗位排队、计划频繁插队或实际投入不可见。
  • 选定观察周期,建议先覆盖一个完整的计划与交付周期。
  • 指定资源数据责任人和冲突决策人,避免所有问题都回到项目经理个人协调。
  • 约定哪些信息用于排期,哪些信息用于绩效评价,防止团队因担心被考核而隐瞒真实容量。

2. 第二至第三天:建资源台账与可用容量口径

资源台账不需要从复杂字段开始。最小可用版本包含人员或能力组、技能标签、期间、可用时间、已承诺工作、不可用安排、关联项目和风险备注。涉及敏感个人信息时,应遵守组织内部的数据权限和隐私要求,不要把资源管理扩展成无边界的个人监控。

容量口径必须在团队内统一。例如,“可用人天”是否扣除例会和支持工作,“实际投入”来自工时系统还是团队估算,“共享资源”以预约时间还是实际服务时间统计。口径不一致时,表面数据再精确也无法比较。

3. 第四至第五天:梳理依赖、技能缺口和在制工作

把近期任务按开始条件、交付物、估算区间、负责能力和前置依赖整理。再检查同一人员是否被多个项目重复占用,关键技能是否只有单一持有人,环境或审批是否存在并发限制。对于无法确定的工作,标注待澄清,不要用虚假的确定日期掩盖信息缺失。

此阶段尤其要关注在制工作。每个人手上任务很多,不一定代表产出高;可能意味着每项工作都没有完成,切换成本持续累积。可以先给团队设定试运行的在制工作上限,再用等待和完成时间验证是否改善。

4. 第二周起:建立固定的资源例会与例外机制

资源例会不应重复汇报项目状态,而应专门解决跨项目冲突。会前由项目负责人更新需求与风险,会中只讨论超出规则的冲突,会后记录决定及其代价。对紧急事项设置例外路径,但每次例外都要说明原因和被挤出的工作。

  1. 检查未来两至六周的容量缺口和关键岗位负荷。
  2. 核实新需求是否具备进入工作队列的条件。
  3. 比较冲突方案对里程碑、质量、成本和团队负荷的影响。
  4. 明确决策责任人、调整后的承诺日期和复查时间。
  5. 跟踪未解决风险,避免同一冲突下周原样重演。

5. 第一个月末:检验机制是否带来真实改善

资源管理试点至少要有基线和结果指标。基线可以从历史记录或试点开始前两周采集,结果则要采用相同统计口径。建议同时观察领先指标和结果指标:领先指标包括资源负荷、等待时间、在制任务和缺项需求;结果指标包括按期率、返工率、加班、成本偏差和客户承诺兑现情况。

如果报表完整度上升,但项目延期、返工和加班没有变化,说明工具或流程可能增加了记录负担,却没有改善决策。此时应回到冲突处理规则和资源权责,而不是继续增加字段。

6. 用项目管理平台承载机制,而不是让平台替代判断

对一百人以上、多个团队并行交付的组织,资源信息常常分散在项目计划、工时记录、日历、缺陷系统和部门表格中。此时可以评估是否需要用项目管理平台统一工作项、负责人、计划、依赖和进展视图。若采用 PingCode 等管理平台,应先确认团队的工作流、权限、报表和集成需求,再验证平台能否支持实际资源决策;不要因为功能列表完整,就假设组织会自动获得更好的资源配置。

选型时我会要求供应商或内部实施团队用一个真实场景演示:某位共享专家本周已经超载,新需求进入后,系统能否显示冲突、影响范围和待决事项?能否区分计划投入与实际投入?能否让不同角色看到合适的信息,同时避免敏感数据无差别开放?演示不能回答这些问题,功能介绍再丰富也很难证明适配。

资源管理方法大全:项目经理资源管理最佳实践落地清单

七、不同情况下的行动建议:先分清问题类型,再选管理动作

1. 小团队、单项目、资源相对稳定

小团队通常不需要复杂的跨项目资源系统。用一份共享计划、团队日历和每周短会,保证任务负责人、可用时间和阻塞状态透明即可。更重要的是避免任务过度并行,为关键工作留出处理突发问题的空间。

如果团队只有少数成员,离职、休假或临时支持都可能造成明显冲击。应优先做知识备份、关键操作文档和最低限度的技能交叉培训,而不是先追求精确预测每个人未来数月的工时。

2. 多项目共享专家、冲突频繁

这类组织首先需要统一需求入口和优先级规则。所有项目经理都应使用同一套容量视图,不能各自把共享人员写成“已确认”。对稀缺岗位建立服务队列,明确普通请求与紧急请求的区别,并公开插队所造成的延期影响。

若冲突长期集中在一两种能力,可以进一步评估培训替补、标准化交付物、自动化检查或购买外部服务。外部支持是否划算,要连同交接、质量控制、数据安全和持续维护成本一起计算。

3. 需求变化快、产品探索比例高

探索型工作不适合用固定的长期人力承诺管理。应采用短周期规划和滚动容量,把资源分配给明确的实验、验证或阶段性结果。对探索任务,重点看假设是否被验证、何时决定继续或停止,而不是只统计投入了多少工时。

这种场景下,预留容量可以安排给不确定工作,但必须设置复查点。若探索任务没有阶段目标,缓冲容易变成无限期占用;若完全没有缓冲,团队又会因新信息出现而不断破坏计划。

4. 交付日期固定、合规或安全约束强

固定日期项目应尽早识别关键路径和不可替代资源,优先锁定评审、验收、发布窗口和供应链节点。对日期不可变的约束,要提前讨论范围分层:哪些是必须交付的最低集合,哪些可以进入后续版本,哪些需要触发升级决策。

若所有工作都被标为“必须”,资源冲突就没有真正的决策空间。项目经理需要把风险和后果量化,向有权取舍的人提交方案,而不是独自承诺一份无法兑现的排期。

5. 外包、供应商或异地团队参与较多

外部资源管理的重点不只是对方承诺了多少人天,还要检查交付接口、验收标准、沟通时区、知识移交和变更费用。供应商的投入时间不等于可用产能,组织内部仍需要有人澄清需求、审查成果和处理依赖。

外部人员退出后,若关键知识没有沉淀,短期省下的人力成本可能转化为长期维护风险。应在合同和计划中明确文档、培训、代码或配置交接及退出条件,避免把资源释放误认为能力已经转移。

资源管理方法大全:项目经理资源管理最佳实践落地清单

八、不同情况下的取舍:资源管理没有免费的优化

1. 增援还是延期:看工作能否并行

增援适用于任务边界清楚、交接成本可控、技能可以快速复制、工作确实能并行的情况。若核心工作高度依赖领域知识,新增人员可能需要占用资深成员时间,短期效果甚至为负。延期则能减少质量风险,但可能带来客户、合同或市场机会成本。

做选择时,不要只比较新增人员费用与延期天数。还要计算带教时间、沟通成本、返工概率、延迟收入和关键岗位的机会成本。一个合理决策通常会把“现在不做什么”写清楚,而不仅是“加多少人”。

2. 保日期还是保范围:先找最小可交付集合

日期固定时,范围通常是最可调整的变量,但减范围不能随意砍掉测试、合规或安全工作。应按业务价值、风险暴露、依赖关系和用户可接受程度排序,先识别最小可交付集合,再把低优先级能力转入后续阶段。

如果日期可谈而范围不可谈,则更适合根据真实容量重新制定里程碑,并尽早告知受影响方。延迟越晚暴露,其他团队越难调整资源,整体成本通常越高。

3. 提高利用率还是保留缓冲:用波动程度决定余量

需求稳定、工作可预测、替补能力充分的团队,可以把计划容量安排得更紧;需求变化大、任务耦合高、关键岗位单点依赖明显的团队,应保留更多缓冲。没有一种适用于所有团队的“最佳利用率”,关键是缓冲是否足以吸收常见波动,且是否能被管理层有意识地保护。

如果组织无法容忍任何闲置,应考虑把缓冲投入到有价值的改善工作,如自动化、文档完善、债务治理和能力培训。但要允许这些工作形成真实产出,不能一有临时需求就把所有改善时间清空。

4. 集中稀缺专家还是培养替补:短期效率与长期韧性的取舍

把稀缺任务集中给专家,短期质量和速度可能更稳定,但会形成单点风险。培养替补需要培训和复核成本,也可能暂时降低效率。若该能力频繁成为关键路径,长期培养通常值得;若需求偶发且外部风险低,可通过文档、轮值和外部支持降低风险,而不必培养所有人。

取舍依据应包括需求频率、故障影响、知识隐性程度、人员流动风险和替补培养周期。只看培训成本,会低估关键人员缺席对多个项目的连锁影响。

资源管理方法大全:项目经理资源管理最佳实践落地清单

九、衡量资源管理是否有效:从报表完整转向决策质量

1. 关注四类指标,不要被单一利用率牵着走

第一类是供需指标,例如计划容量、实际投入、关键技能缺口和未满足需求;第二类是流动指标,例如等待时间、任务切换、在制工作和周期时间;第三类是结果指标,例如按期率、返工率、质量问题和预算偏差;第四类是可持续性指标,例如加班、人员轮换、关键知识覆盖和团队脉冲反馈。

指标必须能支持行动。若某个数字连续变化,却没有触发任何讨论或决策,它可能只是装饰性报表。管理者应为每个核心指标设置解释问题,例如等待时间上升时,先查入口质量、服务容量还是优先级变更。

2. 关注趋势和分布,不只看平均值

平均等待时间可能掩盖少数高风险任务排队很久。按能力组、工作类型、项目阶段和风险等级拆分,通常比给出一个全团队均值更有用。周期时间也应观察中位数和高分位,而不是只看平均数,因为少数长尾任务常常决定客户体验和关键里程碑。

同样,资源利用率的团队平均值会掩盖关键岗位过载。例如整体利用率只有百分之七十五,但架构评审人员可能已长期满载。资源管理的关键不是让平均数漂亮,而是找出局部瓶颈及其传播路径。

3. 用决策质量检验资源治理

我会追问三个问题:冲突是否更早被发现?调整是否有清楚的成本与受影响对象?调整之后是否有复查和学习?如果资源会议只是把问题推给更高层,或者会议结束后计划没有改变,治理机制就没有真正工作。

好的资源管理不保证每个项目都按原计划完成,而是能更早识别无法同时满足的承诺,让有权决策的人做透明取舍。提前暴露冲突不是计划失败,带着冲突假装计划可行才是管理失败。

十、结尾:把资源管理从“谁更忙”变成“什么最值得先做”

1. 独特观点:容量不是资源表里的数字,而是团队的选择能力

资源管理最有价值的产出,不是一张填得很满的人员负荷表,而是组织能够回答:当前最稀缺的能力是什么,哪些工作正在排队,谁有权改变优先级,调整会挤出什么,以及什么时候复查。能回答这些问题,团队才真正拥有可管理的容量。

我建议先从一个共享岗位或一个项目群开始,连续四周记录可用容量、需求入口、等待时间和插队原因。用实际数据判断瓶颈是人手不足、依赖等待、返工过多还是优先级失控,再决定是否调整排期、培养替补、增加资源或缩减范围。

2. 下一步行动:先做一次小范围容量盘点

  • 选出当前最常发生冲突的三类资源,优先盘点共享能力和关键路径岗位。
  • 把名义工时拆成不可用时间、已承诺工作和可承诺容量,统一统计口径。
  • 为每项资源请求补齐交付物、开始条件、估算区间、优先级和影响对象。
  • 建立一条清晰的冲突升级规则,并记录每次插队挤出的工作。
  • 四周后比较等待时间、按期率、返工、加班和临时插队,不以表格完成度代替效果。

资源管理不是把所有人安排得更满,而是让稀缺能力服务于最重要的结果,让风险在仍有选择时被看见。先把一个真实瓶颈管清楚,再复制有效机制,比一次性铺开一套看似完整却无人依赖的流程更稳妥。

常见问题解答(FAQ)

1. 项目资源管理从哪里开始,先盘点人员还是先拆任务?

我接手项目时,团队成员的名字和岗位都列得很清楚,但排期还是经常失准。我不确定应该先确认每个人能投入多少时间,还是先把任务拆细再分配。

先拆到可估算、可验收的任务,再核对人员的实际可用时间;只盘点岗位和姓名,无法判断资源是否够用。可以按“任务,所需技能,预计工时,计划窗口,负责人”建立清单,再逐人扣除会议、支持工作、休假和其他项目占用。

比如某成员每周名义上有40小时,固定会议与日常支持占去12小时,另有8小时投入其他项目,那么本项目可排工时约为20小时,而不是40小时。这个数字是排期输入,不是对个人产能的承诺;任务复杂或需求不确定时,应另列风险缓冲,并在每周滚动校准。

2. 多人争抢同一名关键成员时,项目经理怎样判断优先级?

我遇到过两个项目同时需要同一位技术负责人,一个要求尽快处理线上问题,另一个卡着版本交付。我不想只靠谁催得急来分配,也担心调整后留下的影响没人负责。

不要按催办声量或项目职级临时拍板,而要比较业务影响、时间窗口、延误代价、替代方案和依赖关系。建议把冲突写成可决策的选项:例如,方案A让关键成员投入两天处理线上问题,版本测试顺延一天;方案B按原计划交付,但由其他成员先做范围受限的排查,并明确风险边界。

由有权调整项目目标或资源的人确认取舍,项目经理负责呈现代价、记录决定和通知受影响方。若此类冲突每周反复出现,问题通常不只是排期,而是组织层面没有明确的资源优先级机制。

3. 资源利用率排得很高,为什么项目反而更容易延期?

我做过一次排期,几乎把每个人每周的时间都分配满了,看起来资源利用率很漂亮,实际却被评审等待、临时缺陷和任务切换拖慢。我想知道资源计划里到底该留多少余量。

满负荷排期把所有波动都当成零,因而对知识工作尤其脆弱:一个评审延迟、一个紧急缺陷,就可能让后续任务整体等待。与其追求每个人每天都有任务,不如为关键路径、跨团队依赖和不确定任务留出明确缓冲,并区分“已承诺工时”和“可机动容量”。余量不宜机械设成同一个比例:稳定、重复的工作可以较少;

需求变化大、外部依赖多或只有一名专家掌握的工作应留得更多。观察连续几周的延期原因和实际中断时间,再调整缓冲,比套用固定百分比更可靠。

4. 项目资源管理表应该记录哪些信息,才不只是排期表?

我用过只写任务名称、负责人和开始结束日期的表格,项目一有变化,就不知道谁超载、哪些任务在等别人。我想做一张团队愿意维护、又能支持决策的资源表。

至少记录任务、负责人、所需技能、估算工时、计划时间窗、优先级、依赖项、实际投入、状态和风险;还要有更新时间与变更原因,否则数据很快失去可信度。周会上重点看三类异常:同一成员多项任务时间重叠、关键技能只有单一负责人、任务长期处于等待状态。

举例来说,若一项预计16小时的任务连续两周没有进展,先核实是估算偏差、依赖未完成还是人员被临时抽调,再决定拆分、换人或调整范围。表格的价值不在字段数量,而在于能否触发明确动作;若团队不愿维护,可先保留影响排期和决策的字段,再逐步扩展。

核心关键词

读者评论

金
金雨桐

把会议、支持和休假从名义工时里扣掉这点很实用。我们之前排期也按满周算,后来发现共享测试人员才是真正的瓶颈。

余
余嘉宁

利用率不适合作为单独的绩效指标,这点认同。不过团队要拿到可靠的等待时间和返工数据并不容易,实际落地可能得先从简单的周度记录开始。

吕
吕书瑶

资源冲突时要求说明被挤出的工作,确实能减少临时插队变成默认规则的情况。想知道跨部门场景里,优先级争议最后由谁拍板会更关键。

文章包含AI辅助创作:资源管理方法大全:项目经理资源管理最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531767
