资源管理做不好,通常不是“人不够”,而是项目经理把资源管理误当成排期:计划里写了某位工程师每周投入五天,现实中他同时被三个项目、两次线上故障和一项临时汇报切走,项目表却仍显示按期。我的判断是,资源管理的核心不是把人填进甘特图,而是让需求、能力、可用时间、优先级和决策权形成可核对的闭环。下面这套全流程,适用于从十几人的交付团队到跨部门、多项目并行的组织;文中的量化案例会明确标为情景模拟,不把推演数据冒充行业统计。

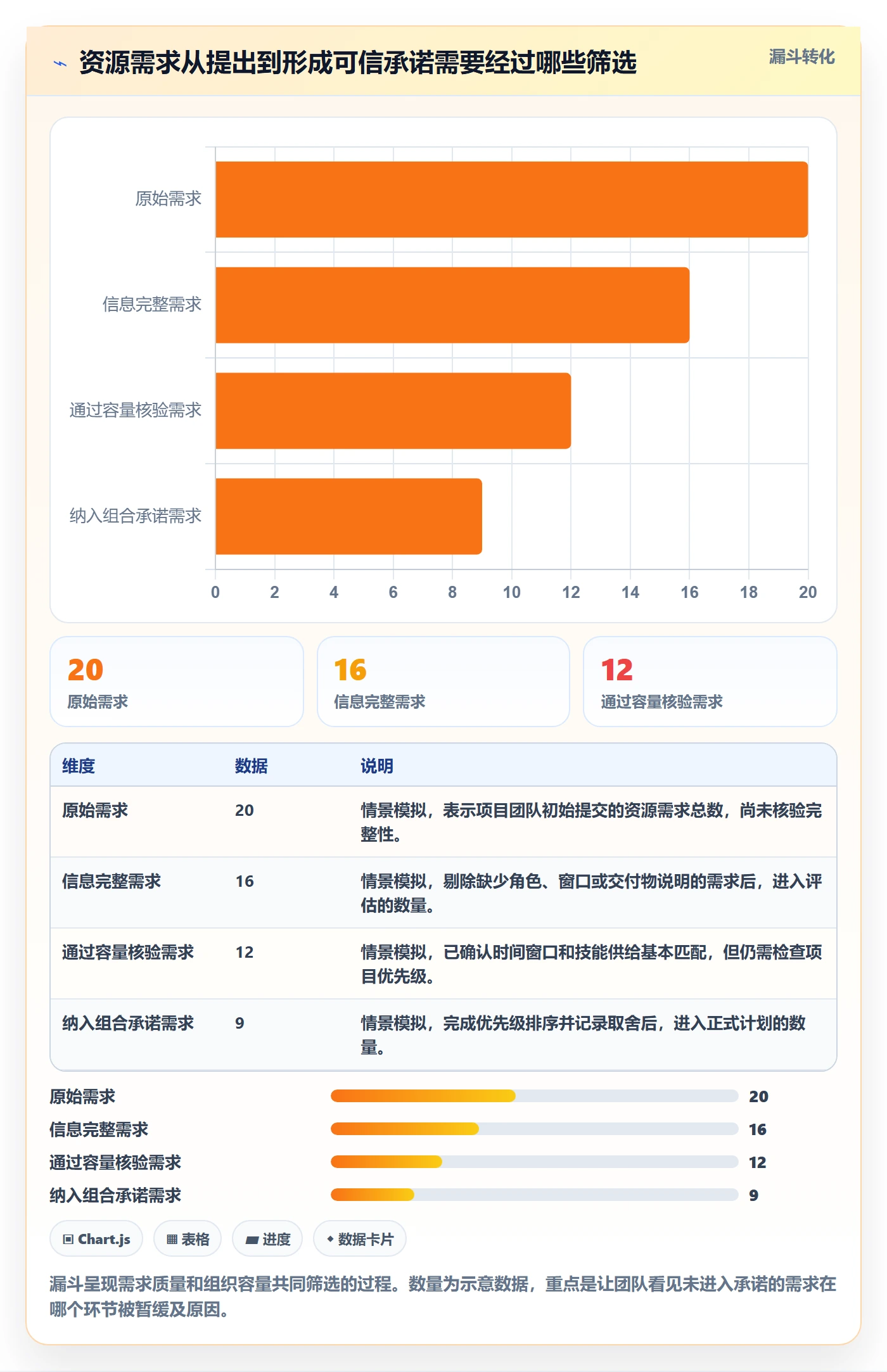

一、先讲核心结论:资源管理不是排人,而是管理承诺
1. 资源管理要解决的不是“谁有空”,而是“什么承诺可信”
项目计划里常见“开发两人、测试一人、投入两周”这样的描述,但它没有回答关键问题:这两名开发是否具备所需技能?两周内的有效工作时间是多少?他们是否已有线上值班、其他项目任务或必须参加的评审?需求变化时由谁决定让哪件事延期?
如果这些问题没有答案,资源计划只是愿望表。真正可执行的计划,应同时说明任务需要什么能力、由谁负责、可投入多少时间、在哪个时间窗口投入、受哪些依赖约束,以及资源冲突由谁裁决。
我把资源管理归纳为五个连续动作:盘点供给、拆解需求、校准容量、匹配与承诺、监控并调整。它不是一次性排期,而是随着需求、人员可用性和交付风险变化而滚动修正的决策过程。
2. 用四本账,替代一张“人员排期表”
多数团队只维护一份项目计划,结果任务、人员、工时、优先级和风险都挤在同一张表里,任何人都能改,最终谁也说不清数字代表什么。我建议至少维护四类信息,并明确它们之间的关系。
- 需求账:项目需要哪些角色、技能、产出和时间窗口。
- 供给账:每位成员的技能、可用时间、假期、值班和已有承诺。
- 容量账:团队在指定周期真正可以用于项目工作的净容量。
- 风险与决策账:冲突、依赖、未决事项、影响范围和拍板人。
四本账不一定要用四个软件。小团队可以从共享表格开始;跨部门、多项目的组织,则往往需要项目管理平台承载统一的任务、人员、工时和状态数据。关键不是工具数量,而是每个数字有定义、每项变更有责任人。
3. 先管理约束,再追求利用率
资源管理容易被“利用率越高越好”的指标带偏。把每个人排到百分之百,看起来没有闲置,实际上会消灭处理突发问题、评审返工和跨团队协作的空间。对知识型工作而言,日历上的八小时不等于八小时可交付时间。
我更关注三个问题:瓶颈能力是否被保护,关键任务是否有连续工作窗口,团队是否保留了应对变化的余量。利用率是观察指标,不应成为单独优化目标。一个百分之八十五负载但能稳定兑现承诺的团队,往往比百分之百排满、每周都在救火的团队更有效。

二、背景和真实场景:资源冲突为什么总在临近交付时爆发
1. 多项目团队的冲突通常被“局部合理”掩盖
设想一家拥有产品、研发、测试和运维团队的企业:产品经理承诺月底完成新功能,研发负责人按开发任务排了人,测试负责人按版本窗口安排验证,运维团队却已经承担一次系统迁移。每个小组都觉得自己的计划合理,但组织层面没有人把这些承诺放在一起核对。
冲突往往不是某个人“没有配合”,而是计划生成时使用了不同口径:一个团队按自然周估时,另一个按工作日安排;有人把评审算进工时,有人没有算;某项任务写着“需要一位测试”,却没有说明要熟悉哪类系统、要在哪几天投入。
于是,问题并非没有资源清单,而是缺少统一的容量定义和跨项目优先级。管理者看到的是多个绿色状态,直到同一位专家被三个项目同时认领,绿色才一起变红。
2. 资源不是只有“人”,还包括能力、设备和决策窗口
在复杂项目中,资源不仅指人力。测试环境、实验设备、客户评审时段、供应商工程师、预算额度和审批窗口,都可能成为关键约束。一个项目即使有足够开发人员,如果只能在周末使用共享环境,实际交付速度仍受环境容量限制。
我会把资源拆成四类:人员与技能、设施与工具、预算与采购、外部依赖与决策时间。这样做的价值,是避免把所有延期都解释成“人手不足”。实际瓶颈可能是单一专家、共享设备、采购周期,或一个迟迟未确认的业务规则。
3. 项目越多,局部优化越容易伤害整体交付
单项目团队可以由项目经理直接协调,大规模组织则必须处理多项目争夺共享角色的情况。每个项目都把自己的任务标成最高优先级时,优先级就失去了排序作用。项目负责人各自保护局部进度,组织却没有清晰说明哪些承诺可以延期、哪些风险必须升级。
对中大型企业和一百人以上的组织,这类问题往往不是靠多开几次协调会解决。需要建立清晰的项目组合优先级、共同容量视图和冲突裁决机制。若团队使用 PingCode 这类面向中大型团队的项目管理平台,可以将需求、迭代计划、任务负责人和进度放在统一工作流中;但系统本身不能替管理层决定哪个项目优先,数据可见只是治理的前提,不是治理的替代品。
4. 资源计划的可信度取决于数据口径,而不是图表精美程度
资源负载图如果把假期、值班和支持工作排除在外,就会低估工作量;如果所有任务都按百分比填报,却没有标准工时口径,也可能制造虚假的精确感。好看的图表不能修复错误的输入。
我会先问“这个数字怎么来的”,再看它是否适合决策。若工时来自团队估算,应标成估算;若来自实际记录,应说明统计区间;若是演示模型,则必须注明情景模拟。资源管理中的精确,首先是口径清楚,其次才是小数点准确。
三、拆解常见误区:哪些做法看似忙碌,实际放大风险
1. 把每个人排到百分之百,误认为没有浪费
计划满载不等于交付高效。任务之间存在切换成本,知识型工作还需要分析、评审、等待反馈和处理不可预见事项。若资源表只记录“项目任务”,不记录支持和协作,团队就会把隐性工作挤到晚上或周末。
这类计划的典型症状是:每个任务都准时开始,却频繁延期;成员忙碌程度很高,但阶段成果不稳定;管理者不断要求“再挤一点”。解决办法不是简单降低目标,而是把固定负担和波动负担显式纳入容量,再为高风险工作留出缓冲。
2. 用工时百分比代替明确的交付责任
“某人投入项目百分之五十”并不自动等于任务有人负责。该成员可能每周分散投入几个小时,无法完成需要连续专注的设计或排查工作;也可能同时接到多个项目负责人指令,实际优先级无人统一。
资源分配至少要回答:负责人是谁、可投入的时间窗口是什么、预期产出是什么、优先级由谁确认。对需要连续专注的工作,与其把专家切成每天一小时,不如安排集中时间块,减少上下文切换。
3. 把“有技能”误当成“随时可替代”
技能清单常把复杂能力简化成“会开发”“懂测试”,却没有说明熟练程度、业务背景和独立处理范围。两位都写着“数据分析”的成员,可能一个能维护报表,另一个才能处理关键数据链路;把两者视为等价,会在关键路径上制造错误的备份。
技能矩阵应区分熟练度和授权边界。比如从“了解流程”“能在指导下完成”“能独立交付”到“能评审并指导他人”。矩阵不是为了给员工打分,而是识别单点依赖、培训投资和可用替代方案。
4. 用历史平均数掩盖峰值与波动
团队平均每周投入二十六小时,并不说明每周都稳定拥有二十六小时。产品发布、节假日、线上故障和客户验收会造成波动。只用月平均值规划具体交付周,容易把高峰期当成普通周。
更稳妥的做法是同时看中位数、范围和特殊事件。对于经常发生的支持工作,可以用近八至十二周记录估算基线,再单独标记发布周或季节性高峰。这里的时间窗口是管理建议,不是统计学强制标准;数据少时要明确估算不确定性。
5. 只在项目启动时排一次资源
启动会上的资源承诺会随着需求、人员变动和依赖变化而失效。如果计划没有滚动更新,团队只能在问题已经影响里程碑后才调整。资源管理不是开工前一次性确认,而是持续检查偏差、重新分配和记录取舍。
小团队可以每周更新未来两到六周的容量;多项目团队可以设置双周或月度组合评审。节奏不必固定照搬,原则是既能覆盖近期执行,又不把远期计划伪装成确定承诺。
6. 把工时填报当成监督工具,导致数据失真
如果成员认为填报数据会直接用于惩罚或简单绩效排名,记录就容易变成迎合管理者的数字。工时数据更适合回答“估算偏差在哪里”“支持工作占多少”“哪些类型任务最容易超时”,不适合脱离上下文评价个人价值。
建立数据机制时,应说明用途、粒度、保存方式和访问权限。对于成熟度较低的团队,可以先用任务规模、完成周期和阻塞记录观察系统性问题,不必一开始追求逐小时填报。
四、专业判断逻辑:从需求到承诺,建立可复核的决策链
1. 先判断项目组合优先级,再讨论个人分配
当多个项目争夺同一批资源,先给每个项目排人通常会陷入拉锯。正确顺序是先明确组织层面的优先级,再依据优先级分配稀缺能力。否则,项目经理只能通过争取关系或不断上报来获得资源,计划公平性和可预测性都会下降。
排序时可以考虑战略价值、法规或客户承诺、风险降低、时间敏感性、延迟成本和完成概率。不要把所有因素塞进一个看似科学的总分而不解释权重;评分的价值在于暴露分歧,最终仍需要有授权的人作出取舍。
当两个项目分数接近,优先检查是否能拆分范围、错开关键专家投入、延后非关键工作,或先完成能解除依赖的最小交付。资源争夺不应直接退化成“两个项目都照原计划做”。
2. 将项目目标拆成可估算的工作包
资源需求应从成果和工作包推导,而不是从组织架构反推。先定义阶段交付物,再拆出需要的工作、技能、依赖和验收条件。每项工作至少包含负责人、协作角色、估算范围、时间窗口和完成定义。
如果任务大到无法估算,先拆解或做短周期探索;如果任务依赖外部决策,把等待和交付工作分开;如果需求尚未定型,应标出不确定性,而不是用一个确定工时掩盖未知。
3. 用净容量估算团队可承诺工作量
一个实用的起点是:个人周期净容量等于日历工作时间,减去休假、固定会议、值班支持、培训和已承诺工作。再对不确定性较高的任务留出缓冲。团队不应直接把每个人的名义工时简单相加,因为协作依赖、技能瓶颈和任务不可并行会降低可交付容量。
例如,五人团队每人每周按四十小时计算,名义容量是二百小时。如果会议与支持平均占每人每周十小时,可用于计划任务的理论容量就降到一百五十小时;若其中只有两人具备某项关键技能,该技能的容量仍然只有这两人的可用时间,不能用其他三人的空闲抵消。
容量估算应分角色、技能和时间窗口,不只看团队总小时数。团队总量看起来充足,瓶颈角色不足时,关键路径仍会停滞。
4. 区分基准容量、承诺容量与应急缓冲
我建议把容量分成三个概念。基准容量是根据历史负担估出的正常可用量;承诺容量是团队愿意为已排序工作承担的计划量;应急缓冲是为了应对支持波动、估算偏差和必要返工保留的余量。
三者不能混为一谈。若项目负责人把所有基准容量都填成承诺任务,缓冲就会消失;若所有项目都各自保留一大块“备用人力”,组织层面又会出现重复保留。缓冲应由组合治理明确,而不是每个项目各自隐性占用。
情景模拟中,若团队估算未来四周净容量为六百小时,可以把其中五百小时作为已承诺工作上限,剩余一百小时用于波动和高风险任务。但这个比例只是示例;团队应通过历史延期、支持工单和返工数据校准,不能把百分之十六点七当成通用最佳实践。
5. 识别瓶颈资源,而不是平均分配人员
瓶颈资源通常是少数稀缺专家、审批人、测试环境或客户窗口。它们决定关键路径速度,平均分配反而会使最重要的工作无法形成连续进展。资源计划需要先找出瓶颈,再保护其时间,减少低优先级打断。
判断瓶颈时,可以观察:等待该资源的任务数量、任务排队时间、资源被多项目重复预订的程度、替代人选是否可独立交付。若同一专家反复成为阻塞点,问题可能不是再多排几小时,而是培养备份、改造流程或重新设计任务依赖。
6. 把不确定性作为计划内容,而不是事后解释
估算不是承诺本身。对新技术、需求频繁变化或外部依赖多的工作,我会用区间、情景或阶段性承诺表达不确定性。例如,把工作估为五至八人天,并约定完成探索后再收敛,而不是在信息不足时承诺六人天。
对高不确定性任务,先安排小规模验证,验证结果再决定后续资源投入;对低不确定性、重复性任务,则可使用历史数据和标准工作量。不同任务使用不同估算方式,比强行统一一个精度更专业。

五、资源管理落地全流程:从盘点到复盘的九个步骤
1. 明确管理范围与决策权
先确认资源管理覆盖哪些项目、团队和资源类别,明确谁维护数据、谁提出需求、谁批准承诺、冲突由谁裁决。若没有这些边界,资源表很快会变成“大家都能填、没人负责”的共享文档。
建议在流程说明中写清楚:项目经理可以调整本项目内哪些任务;职能负责人可以确认哪些技能与可用时间;项目组合负责人对跨项目优先级拥有什么权限;发生冲突时多长时间内需要作出决定。
2. 建立资源清单和技能矩阵
资源清单不仅记录姓名和职务,还要记录技能范围、熟练程度、工作地点或时区、可投入周期、值班安排、替代人选和已知限制。敏感个人信息应遵循最小必要原则,不要为了排期收集与决策无关的数据。
技能熟练度可以使用简单的四级描述:了解、可在指导下完成、可独立交付、可评审或指导。比起复杂评分,这种文字定义更容易在团队之间校准,也更容易指出培训和备份需求。
3. 收集项目需求并统一估算口径
每个项目提交需求时,应说明目标、交付物、所需角色或技能、时间窗口、估算范围、前置条件和优先级依据。不要只写“需要一位高级工程师两周”,还要说明该工程师要解决什么问题、何时必须参与、是否可以分阶段交付。
估算单位可以是人天、任务点或容量比例,但同一决策场景中必须保持一致。人天更适合讨论投入量,任务点更适合团队内部复杂度规划,容量比例适合跨团队讨论时间占用;不要把不同口径直接相加。
4. 计算各角色、技能和周期的净容量
按周或迭代周期计算可用容量,扣除假期、会议、值班、培训和已承诺工作。对于高波动支持任务,使用历史记录估计基线,同时标记上线窗口、客户验收等特殊周。
计算后不要只看总量,应按关键角色检查供需差。例如开发容量充足,但安全评审只有一位专家可用;或测试人员人数够,但只有一人熟悉关键业务流程。资源的可替代性必须单独核实。
5. 对需求做排序和组合安排
先用组织优先级确定项目顺序,再将工作安排到资源容量和依赖条件允许的时间窗口。优先保护关键路径、合规要求、客户承诺和风险解除任务,低优先级范围可以分阶段或延后。
排序时要记录被推迟的内容及影响。没有明确拒绝或延期的项目需求,就会以临时插单形式重新进入计划。资源决策的质量,不仅看给什么排了人,也看哪些需求被有意识地暂缓。
6. 形成带条件的资源承诺
资源承诺不应只是一句“已安排”。建议写明负责人、投入窗口、预计工作量、交付结果、前置条件、替代方案和复核日期。条件变化时,计划可以重新讨论,而不是把最初的承诺当成永不变化的合同。
例如:“某工程师在第二至第四周投入约六成时间,前提是接口规格在第一周评审通过;若规格延迟超过三天,项目负责人需在组合评审中决定顺延验收或缩减范围。”这类表述比“工程师下周开始开发”更有决策价值。
7. 建立执行中的监控信号
监控不必追踪每个人的每一分钟。优先观察计划负载与实际可用量的偏差、关键任务等待时间、阻塞持续天数、临时工作占比、估算与实际差距,以及里程碑变更原因。
设置阈值时应结合团队基线。比如把关键任务阻塞超过三天作为提醒,是一个可测试的管理规则,不是普适标准;支持型团队、研发团队和外部交付团队的合理阈值可能不同。
8. 发生冲突时按规则调整,不靠临场施压
当冲突出现,先确认冲突事实:哪个资源、哪个时间窗、哪些任务无法同时完成、影响的里程碑是什么。再比较选项:换人、错峰、缩小范围、延后交付、改变方案、增加外部支持,或接受风险。
决策要记录理由和影响范围。若只把人从一个项目临时抽走,却不更新原项目计划,组织就会出现“新计划已建立,旧计划仍被当成承诺”的双重账本。
9. 定期复盘估算与资源机制
项目结束后,复盘不要只问“谁拖慢了进度”,而应检查估算偏差、支持负担、技能依赖、返工来源、计划变化频率和决策等待时间。复盘结果应转化为流程修正,例如重新估算某类任务、增加技能备份或缩短审批链。
对已经交付的项目,保存可复用的历史数据:工作类型、角色投入、估算区间、实际周期、等待时间和返工情况。下次估算时,优先参考可比任务,而不是从零开始凭感觉。

六、具体案例与数据观察:一个跨部门交付项目如何找出真正瓶颈
1. 案例背景:表面缺开发,实际卡在测试窗口与单点专家
以下案例为情景模拟,目的是展示分析过程,不代表某家企业真实项目的统计结果。某企业要在八周内交付一个内部业务系统改造,团队包括四名开发、一名测试、一名业务分析师,并共享一位安全评审专家。项目负责人最初判断,延期原因是开发人手不足。
团队进一步梳理后发现,开发工作已经分散在多个并行需求中;测试环境每周只有两个固定窗口;安全评审专家还被两个其他项目预订。最早阻塞并非编码,而是接口规则尚未确认,导致开发任务多次返工,测试窗口又错过一次。
2. 先还原工作流,再判断资源缺口
项目经理把交付过程拆成需求澄清、接口设计、开发、集成测试、安全评审和业务验收,并给每个阶段标注输入、输出、负责人和依赖。结果发现,需求澄清的等待时间和评审排队时间没有进入原计划,计划工时主要记录了实际执行工作。
因此,原计划低估的并非单纯“开发工作量”,而是等待、返工和共享资源排队。若只增加一名开发人员,接口未定和安全评审排队仍然存在,新增人力甚至可能更早产生等待。
3. 调整方案:用阶段门减少返工,用预约保护瓶颈
团队采取了四项动作:第一,在开发前冻结接口边界,变更需求必须记录影响;第二,将安全专家安排到设计阶段和上线前两个明确窗口,而不是临近完成再临时申请;第三,把测试环境预约纳入项目日历;第四,把非关键功能拆到后续版本,不再与必须交付的范围争夺同一窗口。
这并不是“少做工作就算成功”,而是把资源投入放到能够解除关键路径的环节。开发人员仍需要完成核心范围,但不再为未确认的接口反复返工;安全专家也不需要全程驻场,只在最有价值的决策点投入。

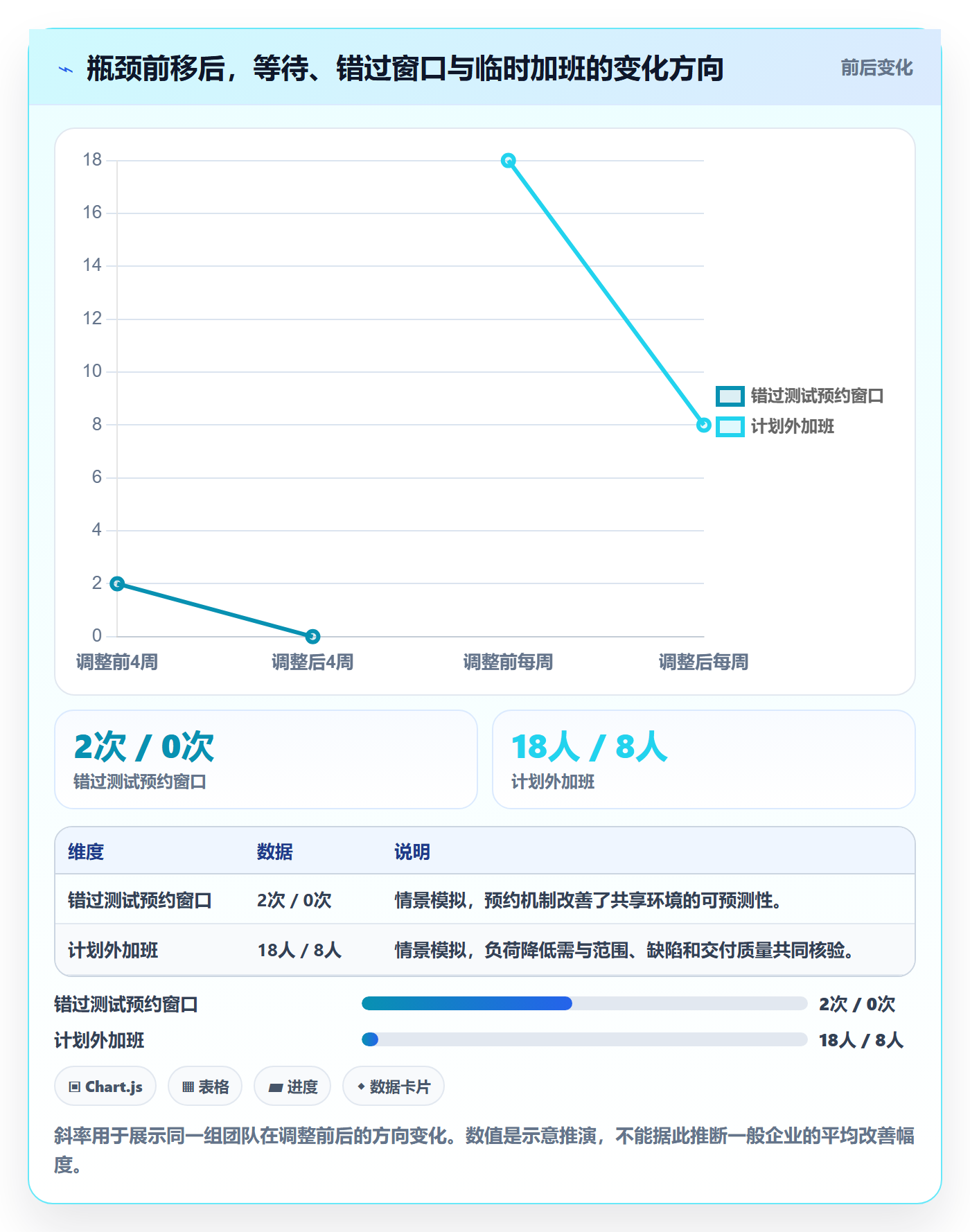

4. 观察结果:按可比指标判断方案是否有效
以下数值为情景模拟,用于说明项目应如何定义前后对比,不是公开案例数据。调整前四周,接口确认平均等待约六个工作日,集成测试两次错过预约窗口;调整后,接口等待缩短至三天,测试窗口按计划使用,关键任务的阻塞记录减少。
评估时我不会只看最终是否按期,还会看返工、等待和风险是否转移。如果交付时间缩短,却靠团队加班或把缺陷推到上线后解决,就不能简单判定资源管理改善。更可靠的判断是把交付、质量、负荷和可持续性放在一起看。
| 观察维度 | 调整前情景 | 调整后情景 | 解释与边界 |
|---|---|---|---|
| 接口确认等待时间 | 约6个工作日 | 约3个工作日 | 情景模拟数据;靠前置决策减少等待,不等于开发速度翻倍。 |
| 错过测试预约窗口 | 4周内2次 | 4周内0次 | 情景模拟数据;需确认测试环境可用性和排期遵守情况。 |
| 关键任务阻塞记录 | 每周约5次 | 每周约2次 | 情景模拟数据;应统一阻塞定义,避免因记录习惯改变造成假改善。 |
| 计划外加班 | 每周约18人时 | 每周约8人时 | 情景模拟数据;同时观察质量和范围,防止加班下降源于任务被隐性延期。 |

5. 案例真正可复用的经验
这个案例的结论不是“预约测试环境就能提效”,而是先沿着工作流找到约束,再把资源集中到能解除约束的节点。团队最初想增加开发人员,最终先治理接口决策、安全评审和测试窗口,说明表面资源短缺与真实瓶颈并不总是同一件事。
我会把类似问题归为四类:能力不足、时间不足、顺序错误、决策等待。只有前两类通常需要直接增加人力或调整期限;顺序错误需要重新编排;决策等待则要明确拍板人和决策时限。先分类,再开资源申请,能减少无效增员。
七、不同情况下的行动建议:小团队、多项目和高不确定项目分别处理
1. 小团队:先做轻量计划,不急着购买复杂系统
十人左右的团队通常可以用共享表格、日历和每周短会建立基础机制。先维护成员可用时间、关键技能、当前承诺和未来几周风险,不要一开始就要求逐小时填报或建立复杂审批流程。
适合的节奏是每周检查未来两到四周:有没有关键技能被重复承诺、有没有任务等待决策、有没有临时支持吞掉计划容量。表格能解决问题时就先用表格,等到版本、项目和团队数量增加,跨团队可见性变成瓶颈,再考虑平台化。
2. 多项目组织:建立组合优先级和共享容量机制
当多个项目共用专家、测试人员或运维人员时,项目经理无法独自解决全部冲突。组织需要一个固定的组合评审机制,定期确认项目优先级、共享资源窗口、被推迟的范围和重大风险。
面向中大型企业、尤其是百人以上团队,项目管理平台可帮助统一需求、任务、负责人和进度口径。以 PingCode 这类平台为例,可以承载跨团队的项目协同和状态汇总;选型时应验证它是否支持组织实际的权限边界、流程配置、数据迁移和报表口径,而不能只看演示页面是否丰富。
如果平台能够展示负载,却不能明确谁可以改优先级、冲突如何升级,组织仍会回到线下拉群协调。工具价值取决于数据是否进入日常决策流程,而不是是否拥有资源管理模块。
3. 高不确定项目:先购买信息,再购买大规模投入
探索性项目的核心问题往往是“该不该继续投入”,而不是“如何一次性配齐全部人力”。先用小团队完成技术验证、用户研究或依赖确认,设置阶段性判断点,再根据证据扩充资源。
阶段门要有清晰退出条件,例如关键技术指标、客户行为证据、法规要求或成本上限。若证据不支持原路线,应调整范围或停止投入。停止一条错误路线不是资源管理失败,继续为不成立的假设投入才是。
4. 发布、审计或旺季项目:提前保护稀缺窗口
存在固定发布时间、客户验收或审计窗口时,应倒推资源预约时间,而不是到执行阶段再申请。测试环境、外部评审人、客户关键联系人和审批人都应纳入计划,留出替代窗口。
关键窗口需要明确取消或变更规则。例如环境故障导致窗口失效时,谁来决定是否挪用其他项目时段,受影响项目如何调整。规则越明确,越少发生多个团队同时声称自己不能延期的僵局。
5. 人员频繁变动的团队:把知识与替代能力纳入计划
人员流动、轮岗和休假都会影响供给。不要把关键知识只放在某位成员的头脑里。通过双人评审、操作手册、交接清单和阶段性轮换,把单点依赖逐步转化为团队能力。
备份不是简单指定“另一个人也会”,而是确认其能否在真实场景下独立完成任务。可以通过小范围演练验证,例如让备份人处理一次非关键变更,再逐步扩大责任。
八、不同情况下的取舍:增人、延期、缩范围还是接受风险
1. 什么时候增加资源比较合理
增加资源适用于工作可以拆分并行、引入人员所需的培训成本可控、瓶颈确实是可扩展的执行能力,且新增人员不会进一步拥堵稀缺评审者或共享环境的情况。短期外部支持适合边界清楚、验收标准明确的工作。
如果新成员需要关键专家持续指导,或者任务之间高度耦合,增加人数可能先增加沟通成本。项目管理中常见的经验判断是:人员加入有学习和协调开销,但具体幅度因任务、团队和系统复杂度而异,不应把固定公式当成普遍规律。
2. 什么时候延期比加班更负责任
当关键技能供给不足、质量风险不可接受、依赖项没有解决,或团队已经连续处于高负荷时,延期可能是成本最低的选择。延期不是自动失败;如果能保护质量、减少返工并明确新承诺,反而是治理有效的表现。
延期需要同时说明影响:客户或业务窗口、合同或法规后果、其他项目的资源安排、需要哪些补救措施。只把日期往后移,不解决导致延期的瓶颈,新的日期仍然缺乏可信度。
3. 什么时候应该缩小范围
如果交付目标中存在可拆分的非核心功能,且先交付核心价值不会破坏安全、合规或业务完整性,范围裁剪通常比全面延期更灵活。重点是定义哪些功能可以延后,明确最低可接受的验收条件。
范围裁剪不能把质量要求、必要测试或合规审查悄悄删掉。把“降低测试投入”包装成“先上线再说”,会把短期资源问题转化为长期运营风险。
4. 什么时候接受风险比继续争资源更合适
低概率、低影响且可检测、可回滚的风险,有时可以通过监控和应急预案接受;高影响、不可逆或涉及安全合规的风险,不应仅因为资源紧张就默许。
接受风险必须明确风险所有者、触发条件、监控方式、应对措施和有效期限。没有这些内容的“先上线看看”,不是风险管理,而是把风险转交给未来团队。

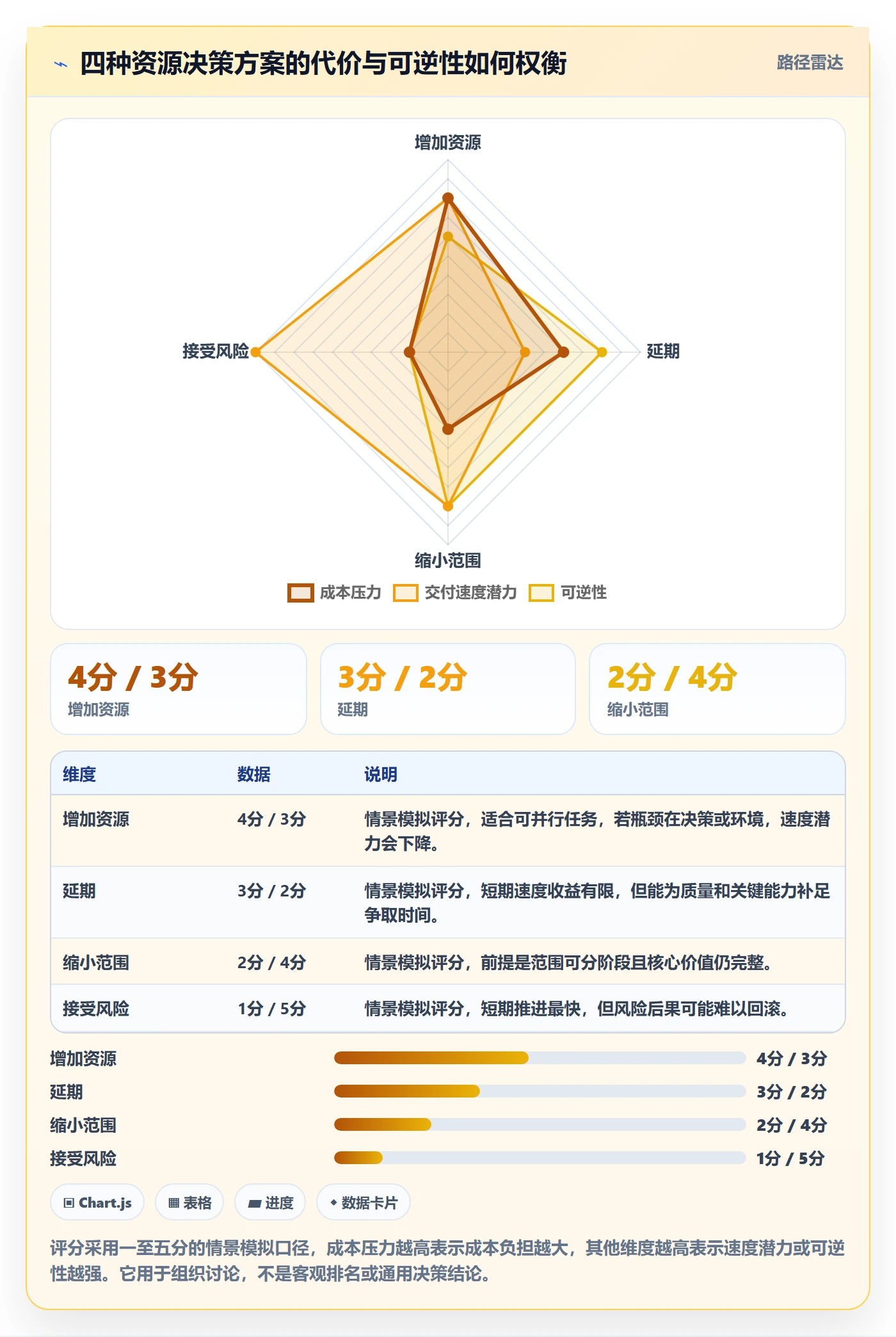

| 选择 | 适用条件 | 主要代价 | 决策前检查 |
|---|---|---|---|
| 增加资源 | 工作可并行,瓶颈是执行容量,新增人员能较快独立交付。 | 培训、协作和采购成本;可能增加沟通负担。 | 确认瓶颈不是评审、环境或决策窗口。 |
| 延期 | 关键能力不足或质量风险无法接受,且新时间窗口可验证。 | 客户、市场或组合计划受到影响。 | 明确导致延期的根因和修正动作。 |
| 缩小范围 | 功能可分阶段,核心价值仍能独立交付。 | 部分需求延后,需管理预期和后续承诺。 | 确认没有削弱安全、合规和必要质量门槛。 |
| 接受风险 | 风险影响可控、可监测、可回滚,责任人有授权。 | 可能产生故障、返工或客户影响。 | 写明触发阈值、预案、责任人和复核日期。 |

九、工具、流程与治理:让资源数据真正进入决策
1. 工具先解决三个问题,再谈高级功能
选择资源管理工具时,我会先验证三个基本能力:是否能看见跨项目承诺;是否能按角色、技能和周期识别冲突;是否能追溯资源调整前后的责任与影响。若连这三点都做不到,复杂仪表盘和智能推荐很难带来实际收益。
此外还要检查数据权限、流程适配、导入导出、接口能力、历史数据迁移和使用成本。对于组织管理,人员可用性和项目状态属于重要信息,不能为了方便而忽视权限分层和数据治理。
2. 先统一流程口径,再集中数据
将各团队的表格搬进一个平台,并不会自动形成统一管理。先定义项目、任务、资源、工时、优先级和状态的含义,再确定哪些字段必须维护、由谁更新、何时更新。
例如,“进行中”究竟表示已开始执行,还是已经排入计划?“投入百分之五十”是本周可用时间的一半,还是项目周期平均占比?定义不清,汇总报表就只能制造表面统一。
3. 自动化适合提醒和汇总,不适合替代责任判断
系统可以提醒资源超载、任务临近、依赖未完成或审批逾期,也可以汇总不同项目的负载。但自动检测不能判断业务优先级,也无法代替负责人解释冲突背后的客户影响和风险接受边界。
因此,自动化应减少漏看和重复录入,决策责任仍由组织明确承担。避免把“系统显示可用”理解成“人员已经同意承诺”。可用状态是数据判断,资源承诺是管理决定。
4. 评价资源管理,不要只看利用率
单一利用率指标容易诱导团队把空余时间全部填满。建议组合观察计划兑现率、关键任务等待时间、估算偏差、返工比例、计划外工作占比、资源冲突解决时长和加班趋势。
指标还要带有解释边界。计划兑现率高,可能是计划合理,也可能是团队不断缩减范围;加班降低,可能是负荷改善,也可能是工作转移给外包或延后。因此,每项指标都要搭配质量和范围信息。
| 观察指标 | 建议口径 | 需要配套解释 |
|---|---|---|
| 计划兑现率 | 周期内按约定完成的计划交付项占比 | 同步记录范围变更和取消项,避免通过删任务虚增兑现率。 |
| 关键任务等待时间 | 从满足前置条件到资源实际开始处理的时间 | 区分资源排队、需求不清和外部依赖等待。 |
| 估算偏差 | 估算与实际工作量或周期之间的差异 | 按任务类型和估算口径比较,不宜直接评价个人。 |
| 计划外工作占比 | 周期内新增或紧急工作的投入占比 | 区分真实突发、长期未纳入计划的常规职责和管理插单。 |
| 资源冲突解决时长 | 从发现冲突到作出并记录决定的时间 | 结合冲突影响等级分析,不能把所有冲突等价处理。 |
十、结尾:先让承诺可信,再谈资源效率
1. 一套有效资源管理机制的最低闭环
如果现在要启动改进,我建议先完成四件事:统一容量口径;把关键技能和资源窗口列出来;要求每个项目说明需求、优先级和依赖;建立冲突裁决与变更记录。先让计划可以解释、可以复核,再逐步引入更细的预测和自动化。
接下来用一个短周期试运行:选两个到三个共享资源最多的项目,记录原计划、实际支持、阻塞和变更;复盘后修正容量估算与优先级流程。不要一上来全组织铺开复杂制度,先验证流程是否减轻了真实冲突。
2. 我的最终判断:资源管理的产出是更好的取舍
资源管理的价值,不是让每个人看起来都很忙,也不是让计划表永远没有空白,而是让管理者尽早看到有限资源正在支持什么、牺牲了什么、风险由谁承担。一个真正成熟的组织,既能解释为什么给某个项目资源,也能说清为什么另一个需求暂缓。
下一步可以从最近一次延期或资源冲突开始复盘:把“缺人”拆成能力不足、净容量不足、顺序错误、等待决策或外部约束;再用四本账和滚动容量计划验证判断。只有当原因被识别,增人、延期、缩范围或接受风险才会成为有依据的选择,而不是临时压力下的反应。
常见问题解答(FAQ)
1. 项目经理如何识别资源冲突,而不是等到延期后才发现?
我手上有几个并行项目,排期看起来都能完成,但关键岗位总是被临时借调。我想知道,资源冲突应该怎么提前识别,不能只靠团队成员口头反馈吧?
把资源冲突检查放在排期评审阶段,而不是等到进度落后后再补救。先按人或关键技能列出未来4至8周的任务、预计投入和不可移动的节点,再把同一时间段内的承诺相加。
例如,一名测试工程师一周可投入40小时,已承担项目甲24小时、项目乙20小时,表面上只超出4小时,但如果两项任务都集中在周四前验收,实际冲突会更严重。判断时既看总工时,也看时间重叠、技能稀缺度和任务依赖。建议每周核对一次计划与实际投入,连续两周实际投入偏离计划20%以上,就重新估算剩余工作量;
不要靠把计划工时填满来制造精确感,会议、支持和突发任务也应留出容量。
2. 项目团队的资源负荷率设在多少比较合理?
我做计划时常把成员排到每周40小时,觉得这样利用率最高,但现实里总会有会议、沟通和临时问题。我担心预留时间会显得人力利用不足,又担心排满之后一有变化就全盘延期。
不要把名义工时等同于可用于项目交付的工时。对需要协作、评审和响应突发事项的团队,可以先用每周30至34小时作为计划基线,其余容量用于会议、支持和波动;这是规划起点,不是适用于所有组织的固定标准。
连续记录4周实际投入后,再按岗位和工作类型修正:若团队经常出现临时支持,就应单独估算支持容量,而不是把它藏在任务偏差里。更值得关注的是关键岗位的持续负荷和交付稳定性:负荷长期超过可用容量、任务频繁切换或加班增加,即使账面利用率很高,也可能是在透支后续产能。
3. 多个项目争抢同一位关键成员时,项目经理该如何分配资源?
我负责的几个项目都需要同一位架构师评审,项目负责人各自都说时间紧、优先级高。我不想简单按谁先来分,也不希望让关键成员在不同项目之间反复切换,应该用什么依据做取舍?
先把“谁更急”改成可比较的决策条件:客户或合规承诺、延误造成的影响、任务是否位于关键路径、是否存在可替代人员,以及推迟评审会影响多少后续工作。可以用一张简表记录每个请求的截止时间、延误后果、预计投入和替代方案,由有资源决策权的人统一排序;项目经理不应私下各自锁定同一资源。
若评审任务都很短,也要考虑切换成本:与其让架构师每天在三个项目间来回切换,不如安排固定评审时段,集中处理,并明确哪些问题可由备份人员先行解决。出现资源不足时,应明确调整范围、日期或投入中的至少一项,并记录决策,不要用未确认的加班填补缺口。
4. 项目资源管理落地后,应该看哪些指标来判断是否有效?
我已经建立了资源表,也要求团队每周更新,但表格越填越多,项目是否变得更可控却说不清。我想知道哪些指标真正能支持调整,而不是只增加汇报负担。
指标应能触发行动,而不只是描述状态。建议从三类数据开始:计划投入与实际投入的偏差、关键岗位未来数周的超负荷情况、任务切换或等待造成的延误。比如每周统计计划工时和实际工时,若偏差连续两周超过20%,就检查估算、需求变更或临时支持;
若关键岗位未来两周负荷超过可用容量,则在项目评审会上决定调序、替补或改期。不要只看平均利用率,因为团队平均值正常,稀缺技能仍可能成为瓶颈。可以先用简单表格运行一个月,验证每项数据是否引发过具体决策;没有对应行动的数据就删减,避免资源管理变成填表任务。
核心关键词
文章包含AI辅助创作:资源管理指南:项目经理如何做好资源管理,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531669
读者评论
我们团队也常把研发排满,线上支持和评审却没算进去,最后只能靠加班补计划。把净容量单独列出来确实更接近实际,难点是支持工时怎么持续记录,避免估算变成凭印象。
技能矩阵有帮助,但熟练度标签很容易流于自评。实际安排时,我觉得还要看近期是否做过类似任务、能否独立处理异常,否则表里有备份,关键时刻仍可能只有一个人能接。
双周滚动看未来几周比较适合我们,但跨部门项目的优先级经常变,更新计划后还得明确谁有权调整原承诺。否则大家都维护了容量表,遇到冲突还是回到临时协调。
