资源管理人员全流程:项目经理落地方案与一文讲清

项目经理最容易误判资源管理的时刻,往往不是项目缺人,而是排期表上“人人都有事做”:关键岗位被多个项目重复占用,某项任务看起来只差两天,实际要等十天才能拿到测试环境和测试人员。资源管理人员全流程的核心,不是把人名填进甘特图,而是把需求、能力、可用时间、优先级和变更连成一套可复核的决策机制,让项目经理知道“谁能做、何时能做、为什么由他做,以及冲突出现后如何调整”。

一、先讲核心结论:资源管理不是排满人,而是兑现交付承诺

1. 项目经理要管理的是供需匹配,不是名单

我判断一套资源管理方案是否能落地,通常先看它能否回答五个问题:工作需要什么能力,需求何时发生,人员实际可投入多少,冲突由谁裁决,变更后谁负责更新。若这五个问题只能靠项目经理在群里逐个询问,组织其实没有形成资源管理机制,只是把沟通工作集中到了一个人身上。

资源管理中的“资源”也不只是员工。对交付结果有约束的测试环境、实验设备、数据权限、外包预算、架构评审窗口和业务专家时间,都可能成为关键资源。把这些要素排除在计划之外,通常会造成“人已到位、工作仍无法开始”的假象。

我的基本判断是:资源管理的最小可运行单元,不是一个人,而是“工作包、所需能力、可用时段、交付责任”四项信息组成的资源承诺。只记录人员姓名,不记录能力和时间;只记录工时,不记录任务结果,都不足以支撑可靠决策。

2. 把“忙碌率”与“交付能力”分开看

忙碌并不等于产出。一个员工日历排满,可能只是会议、等待审批、临时支持和多项目切换的总和。对项目经理来说,真正要估计的是某一周期内,人员可以用于已承诺项目工作的净能力,而不是合同工时或考勤时长。

在计划阶段,我会先用可用工时作为上限,再扣除已知的非项目工作,并为不确定事项留出缓冲。这个数不是绩效指标,也不应该变成要求每个人“填满”的目标。它的用途是暴露供需缺口,帮助项目经理作出取舍。

概念 它回答的问题 常见误用 适合的管理动作
日历工时 某人在某周期理论上有多少工作时间 直接当作可承诺项目工时 先扣除假期、固定职责和已知会议
可用能力 这个人能投入多少时间处理项目工作 把估算值当成保证值 标记假设、波动范围和更新时间
资源负载 计划分配是否超过可用能力 只看个人总量,不看技能和关键日期 按角色、技能、周期和工作包检查
交付承诺 负责人是否接受目标、边界和时间 把任务分派当成承诺达成 明确验收条件、依赖和升级路径

3. 先建立可重复的闭环,再决定是否上工具

资源管理流程至少要有需求提出、能力核实、冲突决策、承诺确认、执行跟踪、变更处理和复盘七个环节。小团队可以用共享表格起步,但字段、权限和更新责任要固定;跨部门、多项目或超过百人的组织,则更需要结构化平台承接角色、项目、计划、工时和风险之间的关联。

以 PingCode 为例,中大型组织可以把项目计划、工作项、团队协作和进度信息放在统一的项目管理平台中,减少项目计划与执行信息彼此脱节的情况。这里的关键不是某项功能本身,而是平台是否支持组织把“资源申请,计划承诺,执行变化,决策留痕”连起来。选型时应以实际流程试跑为准,不要因为功能清单很长,就假设资源治理会自动发生。

资源管理的成效也不应只用“人力利用率”评价。我更关注承诺可靠性、关键技能缺口、关键岗位等待时间、跨项目冲突的提前发现率、临时调配次数,以及变更后计划恢复所需时间。如果利用率上升而延期和救火也同时上升,管理改进很可能只是把缓冲挤掉了。

资源管理人员全流程:项目经理落地方案与一文讲清

二、背景和真实场景:资源冲突通常在承诺之后才显形

1. 多项目组织的表面问题是缺人,底层问题常是优先级不透明

设想一个产品团队同时承担客户交付、版本升级和内部合规改造。项目计划各自看起来都合理:交付项目需要一名资深测试工程师两周,版本升级也安排了同一人,合规任务则认为测试只需“抽空支持”。每位项目经理都以为自己拿到了资源,真正的冲突要等到验收窗口重叠时才暴露。

这类场景里,单纯增加人手不一定能立刻解决问题。新员工需要熟悉系统、业务和质量标准,短期内可能增加带教成本;外包人员也未必能获得生产数据或关键权限。项目经理要先判断缺口是总量不足、技能不匹配、时间窗口冲突,还是决策权缺失。四类问题的解决办法完全不同。

当同一个关键岗位同时被多个项目请求时,项目经理应要求每个请求说明业务价值、最晚需要日期、延期影响、可替代方案和最小投入量。这样,管理层比较的才是项目取舍,而不是谁先发消息、谁声音最大。

2. “人员可用”必须带时间范围和工作边界

“某专家有空”不是可执行的信息。有效的可用性说明应包含具体窗口、投入比例、任务范围和必要前置条件。例如,专家每周可以投入半天,负责架构评审与方案答疑,但不承担代码实现;若评审材料延迟两天提交,预约窗口需要重新确认。

资源计划还要区分硬约束与软约束。法规审查截止日期、客户现场窗口、设备维护周期属于较硬的约束;团队内部可调整的评审顺序、非关键功能范围通常属于较软的约束。发生冲突时,先保护不可移动的约束,再讨论范围、顺序或资源替代,比直接要求所有人加班更可控。

3. 项目型组织与职能型组织的责任边界不同

在职能型组织中,部门负责人掌握人员安排权,项目经理负责提出需求、协调交付并解释项目影响。矩阵型组织则需要明确项目经理与职能经理分别对什么负责:项目经理确认工作优先级和交付验收,职能经理确认技能适配、人员发展和实际可用性。

如果组织没有说清楚谁能批准跨项目调配,项目经理就会在“我对结果负责,却无权调资源”的状态里反复协调。资源管理流程应给出升级路径,而不是寄希望于关系协调。对于影响里程碑的重大冲突,应由有业务优先级决策权的人在约定时限内作出决定。

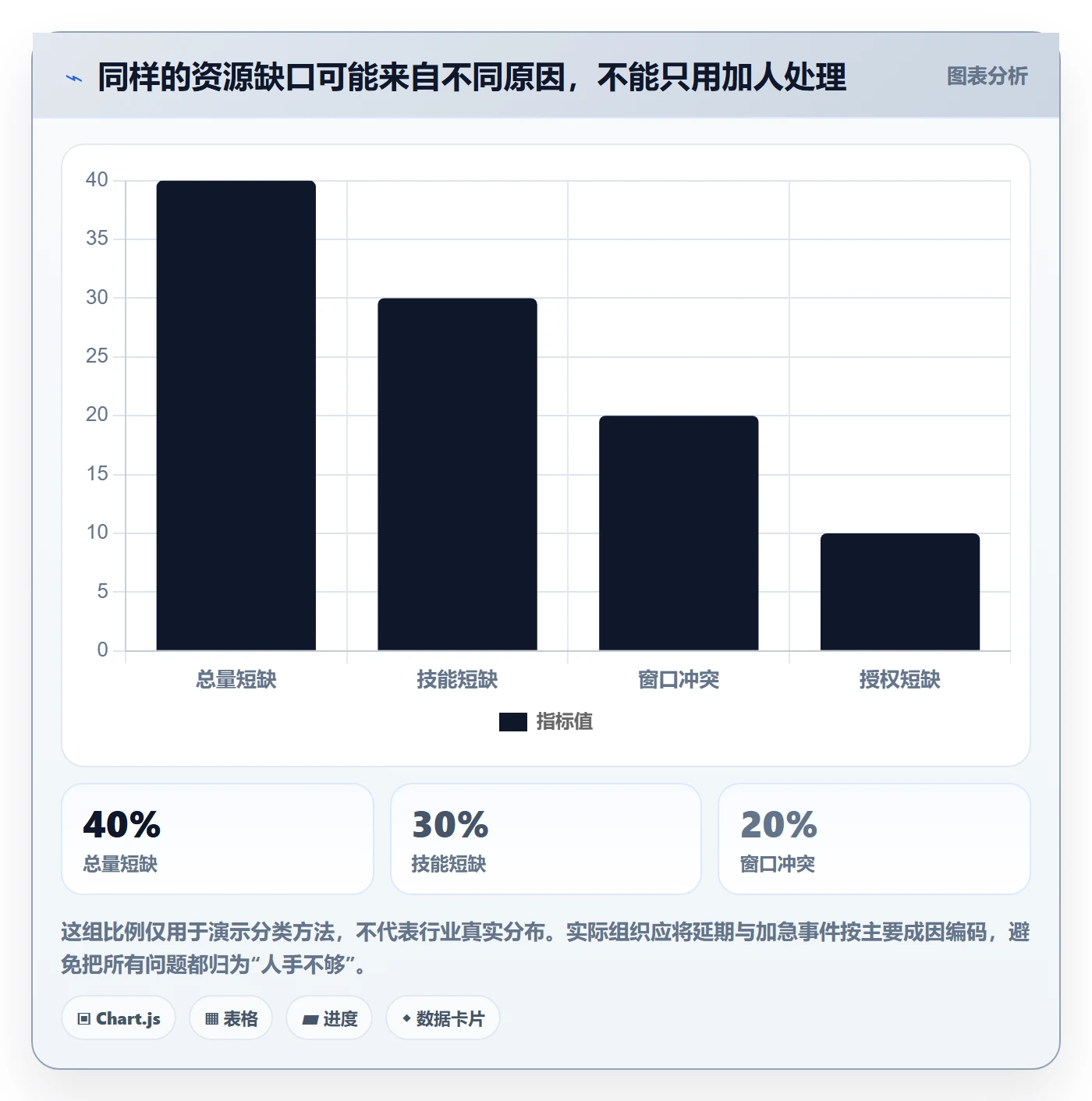

4. 先分辨资源短缺的类型,再选择解法

短缺类型 典型信号 优先验证的问题 可能动作
总量短缺 多项工作都超过团队可用能力 项目组合是否过载,范围是否过大 削减范围、分期交付、调整优先级或补充资源
技能短缺 总工时有余量,但特定角色持续排队 是否有替代技能,知识是否集中在少数人手中 培训、结对、外部支持或降低对单点专家的依赖
窗口冲突 同一资源只在特定日期被多个项目需要 任务顺序和不可移动日期是否真实必要 错峰、拆分工作包或调整里程碑
授权短缺 计划反复讨论但无人有权拍板 决策角色、升级时限和业务后果是否明确 指定决策人,设定冲突处理时限和决策记录

资源管理人员全流程:项目经理落地方案与一文讲清

三、拆解常见误区:表格完整不等于计划可信

1. 误区一:用百分之百排满来证明资源利用充分

排满计划会让表格显得高效,却会把变更、缺陷、临时支持和协作时间全部推到计划之外。真实工作一旦出现波动,项目团队只能通过加班、压缩测试或延后任务来“恢复”原计划。短期看利用率漂亮,长期看计划可信度下降。

计划里应保留合理缓冲,但缓冲不是随手多估工时。项目经理要说明缓冲覆盖什么风险、由谁批准、何时释放。对不确定性高的工作,可以采用范围估算和阶段承诺;对稳定、重复的工作,可以通过历史完成情况调整估算。

2. 误区二:把工时填报当成资源管理

工时记录只能说明过去的时间如何被归类,不能自动解释未来该怎样安排。如果团队填报了大量数据,却没有改变优先级、培训计划或排期方式,填报很可能只是增加行政成本。

我会先问工时数据要支持什么决策:成本核算、客户结算、项目偏差分析,还是能力规划?不同目的需要不同粒度。若只是判断团队负荷,通常不必要求员工把每十几分钟都归到具体任务;若涉及合同结算,则应明确审批、修订和审计要求,避免把两种管理目的混在一起。

3. 误区三:一个人只属于一个项目,才算资源清楚

知识工作团队往往同时参与多个项目,真正的问题不是多项目本身,而是切换成本、优先级冲突和计划颗粒度不匹配。若所有任务都按小时切碎排到个人日历,维护成本会很高;若完全不记录跨项目占用,冲突又会被隐藏。

较可行的做法是按工作类型设定规划粒度:对关键专家和短缺岗位按周或半天检查;对相对稳定的团队任务按迭代或阶段规划;对临时支持则设立服务窗口和容量上限。颗粒度应由决策需要决定,而不是由工具能填多细决定。

4. 误区四:人员技能标签等于能力判断

“会测试”“熟悉数据”之类标签过于宽泛,无法支持关键任务安排。能力信息至少要反映技能方向、经验程度、最近实践、可独立承担的工作范围和需要的支持条件。标签也不应变成对员工的永久评价,能力会随项目经验和学习发生变化。

对高风险任务,我更倾向于让负责人确认具体工作包,而不是让管理者只凭技能矩阵分派。技能矩阵的作用是帮助发现缺口和备份,不是替代专业判断。尤其涉及安全、合规、架构或生产变更时,应保留必要的资质与审批要求。

5. 误区五:项目经理可以通过协调消化所有冲突

项目经理可以识别冲突、准备选项、评估影响,但不应独自承担组织优先级的最终裁决。若项目经理既没有人员调配权,也没有范围调整权,却被要求保证所有日期,就会形成责任与权限不匹配。

每个组织都应约定冲突的升级条件,例如关键里程碑可能延误、同一关键岗位被重复承诺、合规窗口无法满足,或多个项目之间存在明确的收益取舍。升级时提供事实、选项和后果,决策人才能快速比较,而不是重新听一遍项目背景。

6. 误区六:资源平台上线后,问题就会自动消失

工具可以提高信息可见性、减少重复录入、支持计划追踪,但无法替代优先级规则和管理授权。若组织没有统一项目编码、角色定义、更新时间和变更审批,系统中的数据只会把不一致集中展示出来。

在超过百人的组织中,像 PingCode 这样的项目管理平台可以作为流程载体,帮助团队连接项目计划与任务执行。不过,平台能否适用取决于实际配置、集成、权限、数据治理和团队使用习惯。试点时应拿一个真实项目跑完整个资源闭环,而不是只演示看板或报表。

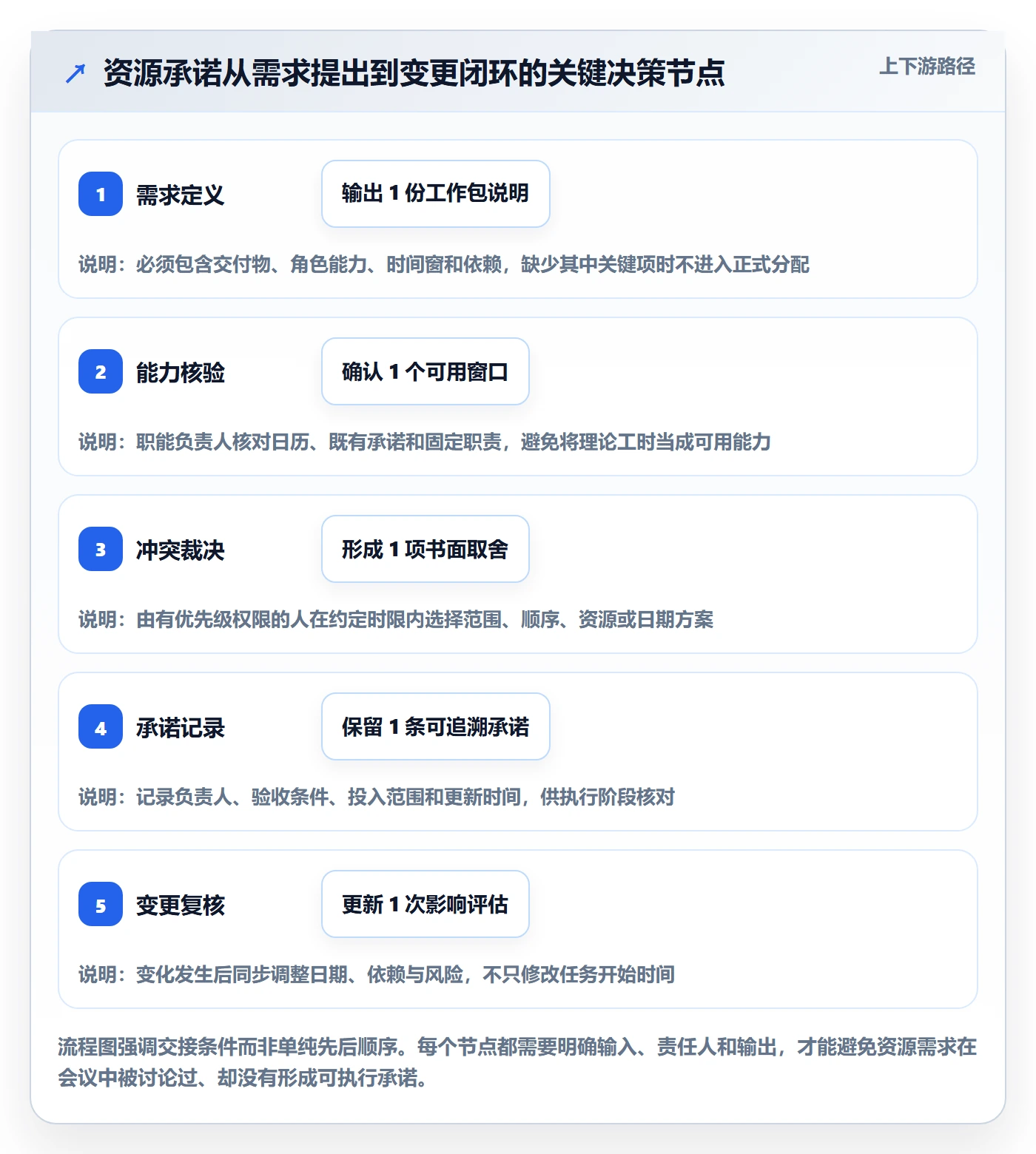

四、专业判断逻辑:从需求到承诺的七步流程

1. 第一步:把项目目标拆成可估算的工作包

资源需求不能从一句“这个项目需要两个人”开始。先把目标拆成可验收的工作包,说明交付物、完成条件、前置依赖、预计时间窗和所需角色。工作包过大,无法发现技能瓶颈;过小,则会增加维护成本。

我会优先识别关键路径上的工作、稀缺技能工作和不可延期的外部窗口。其余任务可以在下一层逐步细化。资源计划应服务于决策:如果细化到某个字段也不会改变资源选择或日期承诺,通常无需在早期投入大量维护时间。

2. 第二步:区分角色需求与具体人选

先定义需要什么角色和能力,再讨论由谁承担。例如,需求可能是“具备接口自动化经验的测试工程师,每周投入两天,连续三周”,而不是直接写某个人的名字。角色需求使项目可以评估替代方案,也能减少关键知识只掌握在单个人手中的风险。

只有在确认技能适配、可用窗口、工作边界和管理授权后,才应把具体人员写入承诺计划。若存在备选人,应记录其上手条件与额外成本,而不是把“有替代人”当成无需验证的安全感。

3. 第三步:计算可承诺能力,并标明假设

一个简化的能力估算可以从工作日历开始:统计周期内的工作日,扣除已知休假、固定值守、长期会议、职能职责和已承诺项目,再对剩余时间按实际投入比例估算。这里得到的是规划值,不是对个人绩效的评价。

例如,某工程师两周内有十个工作日,排除两天固定支持、一天培训和已经确认的四天项目工作后,理论上还有三天可规划。但如果其中一项项目工作仍处于不确定状态,就应把这三天标成“待确认能力”,而不是立刻承诺给新项目。

能力数据必须带口径和时间戳。过期的可用性信息会制造虚假的精确感。对临时支持频繁的团队,我建议每周滚动更新近期两到四周的安排;对长期规划,可以按月复核,再在里程碑前做更细的确认。

4. 第四步:检查技能、时段和依赖三类冲突

负荷检查至少要从三个维度进行。第一是数量:某角色的计划需求是否超过可用能力。第二是时段:是否在同一周、同一验收窗口重复占用。第三是依赖:人员虽有空档,但前置资料、环境、权限或决策是否尚未准备好。

资源负荷最好按角色和工作包呈现,而不是仅按个人汇总。个人总工时看起来合理,仍可能存在某项稀缺技能超载;反过来,一个人总量略高,也可能因为任务可以错峰而不构成真实冲突。判断要回到具体的工作顺序与交付条件。

5. 第五步:准备冲突选项,而不是只报告缺口

当需求大于供给时,项目经理应准备可比较的处理方案。常见选项包括调整范围、分阶段交付、错开项目窗口、引入替代技能、购买外部支持、降低并行工作数量,或接受日期变化。

每个选项都要写出代价。补充外部人员可能增加交接和权限成本;压缩范围可能影响客户体验;错峰可能牺牲另一个项目的收益;延期则可能影响合同或市场窗口。没有代价说明的“解决方案”,往往只是把风险转移给另一个团队。

6. 第六步:由正确的角色确认承诺

资源分配不是把任务派给某个人就完成了。项目经理应确认工作范围、预计投入、开始条件、完成标准、优先级和依赖;职能负责人确认人员能力与可用性;在跨项目冲突时,由有权决定项目优先级的人批准取舍。

对关键任务,承诺最好记录在团队日常使用的工作系统中,而不是只留在会议纪要或聊天记录里。记录至少要有责任人、时间窗口、验收条件、依赖项和最后更新时间。若使用项目管理平台,应让承诺信息能回到实际工作项,避免资源计划与执行状态形成两套数据。

7. 第七步:按变化触发重新计划

计划不是一次性批准后永久有效。人员请假、需求改变、缺陷返工、外部窗口调整或关键依赖延迟,都可能使原承诺失效。组织应定义哪些变化需要更新计划,哪些只需在团队内部调整,哪些必须升级审批。

更新时不要只改日期。还要记录变化原因、影响范围、决策人、替代方案和新的风险。这样,复盘时才能区分估算偏差、需求变更、资源冲突与执行问题,避免把所有延期都归咎于“团队效率不高”。

资源管理人员全流程:项目经理落地方案与一文讲清

五、案例与数据观察:用一个模拟项目说明如何做取舍

1. 案例背景:同一位测试专家被三个项目同时预约

下面是一个情景模拟,用来展示决策过程,不代表真实企业统计。某组织有三个并行项目:客户交付项目甲需要接口测试,计划两周内完成;版本升级项目乙需要回归测试;合规项目丙必须在月底前完成证据验证。三项工作都要求同一位资深测试专家审阅。

专家未来两周有十个工作日,但扣除固定支持和已有承诺后,只能提供五个工作日。项目甲申请三天,项目乙申请四天,项目丙申请两天,需求合计九天,超出可用能力四天。若项目经理只看每个项目自己的计划,三个计划都会显得“已经安排”;合并视图才显示出真实缺口。

更重要的是,三项需求并非同等可移动。项目丙涉及外部合规窗口,日期硬约束较强;项目甲的接口测试可拆成核心路径和非关键场景;项目乙可以先由具备基础能力的测试人员执行常规回归,再由专家复核高风险部分。

2. 先评估任务属性,再比较资源方案

我会先把工作拆成专家必须亲自完成的部分和可以通过标准、结对或复核支持的部分。项目乙的常规用例经过验证后可由团队成员执行,专家只需负责风险抽样;项目甲先覆盖客户验收必需的接口路径,其余场景进入下一阶段;项目丙保留专家参与,确保关键证据质量。

这样的处理不是默认牺牲某个项目,而是减少稀缺技能被低风险工作占用。若简单把专家的工作时间平均分配给三个项目,每个项目都可能得到一部分支持,却没有一个项目明确知道何时获得必要的审查。

3. 把决定过程记录成可复核的容量账

项目 原申请 调整后专家投入 其他安排 保留的风险
项目甲 3 天 2 天 优先完成核心接口路径,非关键场景后移 扩展场景覆盖晚于原计划
项目乙 4 天 1 天 团队成员执行常规回归,专家复核高风险用例 需确认执行人员具备必要经验
项目丙 2 天 2 天 保留合规验证窗口 其他项目需接受范围或顺序调整
总计 9 天 5 天 剩余工作由范围调整和替代技能覆盖 必须在复核点检查替代执行质量

该方案的价值不是“省下四天”,因为原本的九天需求不可能靠表格消失。真正的价值是让四天缺口对应到明确的范围调整、替代执行和风险承担。项目经理可以据此向业务方说明:哪些工作仍按期,哪些工作延后,延后的影响是什么,若不接受该风险,需要重新决定优先级或增加资源。

4. 观察哪些指标能证明方案有效

模拟方案执行后,不能只看专家工时是否符合计划。我会同时观察客户验收缺陷、替代人员返工量、合规证据一次通过情况、专家实际投入、延期天数和临时升级次数。如果替代执行带来大量返工,说明技能转移条件不成立;如果专家实际投入远超五天,说明原有工作分解或依赖估算过于乐观。

下面的数据是情景模拟结果,用于展示如何设定检查口径。真实组织应从项目记录中获取基线,并在项目结束后注明样本量、任务类型和测量周期,不能把演示数值包装成行业事实。

资源管理人员全流程:项目经理落地方案与一文讲清

5. 复盘时区分“计划做对了”和“结果碰巧达成”

若项目最终按期,不代表资源计划一定可靠。可能是团队临时加班、专家牺牲其他职责,或者测试范围被默默压缩。复盘要核对计划与真实执行的差异,尤其关注未记录的临时投入和质量后果。

我会保留四类信息:原始申请与批准投入、实际工作时间、变更原因、交付质量结果。样本少时不宜急着总结个人生产率;先看团队级趋势,确认同类任务是否反复低估、某项技能是否持续形成排队,再决定是否增加培训、修改估算口径或调整项目组合。

六、不同组织阶段的行动建议:先解决当前最贵的失误

1. 小团队:用轻量规则减少口头承诺

人数较少、项目数量有限的团队,不需要一开始就建立复杂的资源审批委员会。先用共享表格或项目工具固定关键字段:项目、工作包、所需角色、时间窗、投入量、负责人、优先级、依赖、状态和更新时间。

每周安排一次短时资源检查,只讨论未来两到四周的冲突与变化。会议不要逐项朗读每个人的全部工作,而是聚焦超载角色、未确认承诺、关键依赖和需要决策的事项。没有冲突的资源不必每周重复审查。

小团队最重要的纪律是:任何临时任务都要说明它挤占了什么工作。若管理者可以随时插入新需求,却不调整现有承诺,项目计划就只是装饰。遇到频繁插单,应为支持类工作设定容量上限或轮值机制。

2. 百人以上组织:建立项目组合层的优先级机制

当多个部门、多个项目同时争用关键角色时,单个项目经理很难独立解决供需问题。组织需要在项目组合层面检查战略优先级、关键技能供给、交付窗口、预算和不可移动约束。资源会议的重点应是作出取舍,而不是收集状态。

建议建立统一的角色和能力定义,避免不同部门对“高级测试”“数据专家”或“架构支持”使用完全不同的口径。同时要明确谁维护人员可用性,谁审核资源申请,谁裁决跨项目冲突,谁负责批准范围或日期变更。

像 PingCode 这样的项目管理平台可用于承载项目、工作项、团队协作和进度信息,适合组织把计划与执行数据关联起来。但平台配置要从本组织的角色、审批和字段口径出发,先试点关键流程,再扩展到更多团队。需要特别验证权限边界、历史数据迁移、通知负担、报表口径与现有系统集成。

3. 交付密集型团队:把值守与项目工作分开规划

运维支持、客户响应和生产故障处理会打断计划工作。若团队把全部时间都分配给项目,却没有为服务工作预留容量,每次故障都会变成计划偏差。反过来,若把大量时间长期留作“可能发生的支持”,也会低估可交付能力。

比较稳妥的方法是从历史数据观察支持工作在不同周期的波动,并按服务等级或值班安排设置容量。对高峰期采用更保守的项目承诺,对低峰期则允许团队承接阶段性工作。要按月或季度复核,避免一次性估算变成永久比例。

4. 高不确定性项目:采用滚动计划,而非过早细排

探索性研发、新业务试点和需求尚未稳定的项目,早期精确到个人每天投入多少小时通常是不可信的。可以先按阶段给出能力范围,明确近期可承诺的工作和下一次决策点。随着不确定性下降,再逐步把角色投入细化到周或迭代。

这不是放弃计划,而是把计划从“假装确定”改成“承认范围并持续更新”。早期要重点管理实验条件、专家窗口、决策时间和停止标准;待关键假设得到验证后,再扩大承诺。

5. 跨地域团队:把时区和交接成本作为资源条件

跨地域协作中,两个团队各自都有空闲,不代表可以无缝接续工作。时区重叠、评审窗口、语言与文档要求、权限申请和交接质量都影响实际能力。计划时要标记必须同步协作的活动和可以异步完成的任务。

对于需要快速反馈的工作,应约定固定重叠时段或轮值响应人;对于可以异步完成的工作,应明确输入文档、验收标准和反馈时限。不要把等待时差造成的日历延长误判为人员效率低,也不要把投入小时数相同误判为交付周期相同。

资源管理人员全流程:项目经理落地方案与一文讲清

七、不同情况下的取舍:没有一种排程方式适合所有项目

1. 先做范围取舍,还是先增加人员

当工作范围仍有可选项、关键路径尚未确认时,先讨论范围通常比立刻扩编更快。若需求是合同固定交付、窗口不可移动且技能缺口明确,补充资源可能更合理。但新增人员有招聘、采购、权限、培训和交接成本,项目经理要比较其到位时间是否早于关键任务需要时间。

若新人员无法及时获得必要知识,增加人手可能在短期内提高沟通负担。应先判断工作能否拆分、是否有明确接口、现有团队是否具备带教能力。对高度耦合的复杂工作,适当减少并行任务有时比增加执行者更有效。

2. 先保利用率,还是先保交付稳定性

如果组织把人力利用率作为唯一目标,团队通常会减少缓冲并接受过多并行工作。短期资源账面更满,项目延迟、切换和返工风险却可能提高。若企业处于成本压力期,可以提升容量可见性,但应同时监控承诺兑现、返工和临时调配,避免把利用率优化成过载。

对关键岗位,我更愿意接受一定的计划余量,以换取故障响应、质量审查和突发变更的空间。对可替代性高、工作模式稳定的任务,则可以采用更集中的安排。余量不是浪费,前提是清楚它承担何种风险缓冲,并定期验证是否过大或过小。

3. 按个人排期,还是按团队能力排期

按个人排期能更早暴露具体冲突,适合关键专家、强约束任务和短期详细执行计划;按团队能力排期能减少微观管理,适合技能可互换、任务可并行的工作。两者不是非此即彼,可以在项目组合层先按角色容量规划,在近期执行层再对关键人员作细化。

如果组织的技能流动性低,完全按团队容量会掩盖关键人物瓶颈;如果组织要求所有成员提前数月精确填报每日工时,则会产生大量低价值维护。最有效的颗粒度,通常是“能支持下一次真实决策的最粗粒度”。

4. 统一标准,还是允许团队自定义

统一标准有利于跨部门比较和管理层看组合负荷,但统一到每个字段、每个工作流,会压缩团队处理特殊工作的空间。可以统一核心定义,例如项目优先级、资源角色、状态、变更原因和决策责任;对估算方法、团队节奏和局部执行规则保留适度弹性。

组织应当先统一“比较所需的信息”,而不是把所有团队改造成同一种执行方式。如果某部门确实有合规或客户审计要求,可以增加专用字段和审批,但要说明它解决的控制问题,避免把历史流程原样搬进新系统。

5. 何时应当升级到平台,何时继续使用表格

表格适合项目数量少、角色关系简单、更新责任明确、历史追踪需求有限的团队。出现下列信号时,应认真评估平台:同一资源数据在多份计划中重复维护;项目组合无法及时看到冲突;审批和变更没有留痕;工时、任务和交付结果难以关联;管理者每次汇报都要人工拼接数据。

平台投入不只包括软件费用,还包括流程设计、数据清洗、权限治理、培训、集成和持续维护。若组织尚未约定优先级规则和资源责任,先上平台可能只会把混乱数字化。反之,若流程已经稳定,继续依靠多个孤立表格则会增加对账和版本控制成本。

判断因素 表格更适合 项目管理平台更适合
项目规模 项目少、人员关系简单 多项目并行、跨部门争用角色
数据更新 少数负责人定期维护即可 多角色持续更新,需同步执行状态
追溯要求 仅需当前计划快照 需追踪审批、变更、责任和历史差异
决策方式 团队内部可快速口头协商 需要组合视图、权限和正式升级机制
投入约束 流程尚未稳定,先低成本试运行 有明确治理目标和持续运营责任人

八、执行检查表:把流程变成每周都能运行的管理动作

1. 每周资源检查会只处理例外

一场有效的资源检查会,不应该让所有人逐条汇报全部任务。会前先由项目负责人更新未来两到四周需求,职能负责人确认关键角色可用性,平台或共享表格标出负荷超限、重复预约、未确认依赖和数据过期事项。

会议中只处理需要决定的例外:冲突是否真实、影响哪些目标、有哪些可选方案、谁有权决定、最晚何时需要结论。会后记录决策和责任人,并同步修改项目计划。没有决策权的人可以提出建议,但不要让会议以“再协调一下”结束。

2. 建立简单清晰的升级规则

升级规则应在冲突发生前约定。可以根据组织特点设定阈值,例如关键里程碑可能延误、关键岗位超出确认能力、重大合规窗口受影响、跨项目优先级无法由项目经理决定,或同一需求连续两次没有获得明确答复。

阈值不是越多越好。规则的作用是让冲突到达正确的决策层,而不是制造新的审批。小型团队可以由负责人直接决策;多项目组织则可以建立固定节奏的项目组合评审,并为紧急事项设定例外通道。

3. 每月检查计划质量,而不只检查完成率

每月可对照原始计划和实际执行,检查估算误差、关键角色等待、变更次数、临时调配、返工和延期原因。出现偏差时,先分类再行动:是范围不断变化、估算口径不一致、能力信息过期、任务依赖遗漏,还是决策迟缓。

不要通过追责让团队隐瞒风险,也不要把所有偏差都解释为环境变化。对重复出现的问题,应调整流程、技能备份、项目组合或需求入口;对一次性事件,记录经验即可,不必立刻增加永久规则。

4. 试点要验证端到端闭环,而不是只验证界面

如果准备引入项目管理平台,试点应选择真实存在跨角色依赖和资源冲突的项目。至少覆盖需求提出、资源确认、计划更新、实际执行、变更审批和复盘,观察参与者能否在日常工作中完成更新,而不是依赖专人事后补录。

试点评估应同时记录收益和成本:数据重复维护是否下降、冲突是否更早发现、决策等待是否缩短、变更是否更可追溯,以及培训、配置和维护投入有多大。使用 PingCode 或其他项目管理平台时,都应让团队用真实工作流验证项目计划与任务执行能否衔接,不能只以演示效果作为选型依据。

九、结尾:先让承诺可信,再追求资源最优

1. 资源管理的独特价值在于把隐性取舍摆到桌面上

资源管理看起来像排班,实质上是组织对目标、时间、能力与风险作出取舍。把人排满并不等于资源被管理;把缺口说清楚、把选项摆出来、让有权的人及时决定,才是项目经理能够持续兑现交付的基础。

我最看重的不是某一张漂亮的负荷图,而是计划发生变化时,团队能不能在短时间内回答:变化影响谁、哪些承诺需要调整、质量和日期会怎样变化、由谁批准。能回答这些问题,资源管理才真正进入运行状态。

2. 下一步从三个动作开始

第一,选一个正在发生资源冲突的项目,列出工作包、所需角色、时间窗、依赖和交付影响,不要先追求覆盖全组织。

第二,找出最常被重复预约的岗位,核对其实际可用能力与技能备份,区分总量短缺、技能短缺、窗口冲突和授权短缺。

第三,约定一个固定的冲突决策节奏,并记录每次取舍及其结果。运行四到八周后,再决定要不要扩大流程、增加平台能力或调整角色配置。

先让需求能被比较、承诺能被追溯、变更能被处理,再谈利用率优化和自动化。资源管理不是把每个人的时间占满,而是让有限能力优先流向最重要、最有把握兑现的工作。

常见问题解答(FAQ)

1. 项目经理如何把资源管理贯穿项目全流程?

我过去总觉得资源管理就是排人、看工时,计划一做完就算完成。可项目中途一有人请假或需求插队,整张计划就得重排,我想知道怎样把资源管理真正嵌入项目流程。

可以把资源管理拆成五个连续动作:立项时识别所需角色与能力,规划时估算工作量和可用时间,执行时跟踪占用与实际进度,变更时评估对关键任务的影响,收尾时复盘估算偏差和资源利用情况。举例来说,一个预计持续8周的项目,如果关键测试人员只有每周两天可投入,就不能按全职配置排期;

应先算出有效工时,再确认测试任务是否位于关键路径。判断计划是否可执行,重点看角色能力、可投入时段和任务依赖是否同时成立,而不只是看人员名单是否齐全。

2. 项目资源计划应该细到什么程度,才不会变成形式表格?

我担心计划写得太粗,执行时没人知道谁负责什么;但写得太细,又可能每天都在维护表格。我该用什么粒度来分配人员和工作量,才能既可执行又不增加太多管理负担?

建议细化到可验收的工作包和明确责任人,而不是细化到每小时的动作。对持续数周、存在跨角色交接或影响关键路径的任务,应记录负责人、所需能力、预计工时、开始条件和交付标准;低风险、短周期的协作事项则可按周安排。

比如把“完成测试”拆为测试准备、用例执行、缺陷回归三个工作包,比只写一个任务更容易发现测试人员被多项目同时占用的问题。计划粒度的判断标准是:出现延期或冲突时,团队能否据此定位影响并采取行动。

3. 发现人员超负荷或多个项目抢同一资源时,项目经理应该先做什么?

我遇到过同一位技术专家同时被几个项目标成关键成员,大家都说自己的任务最急。我不想只靠催人或临时加班解决,想知道怎样判断冲突并提出可落地的调整方案。

先核实真实可用容量,再比较任务优先级与延误影响。可按周整理每人的可投入工时、已承诺任务和必要的日常支持时间;例如某成员每周可投入30小时,已有任务占用26小时,就只剩4小时容量,不能再把另一项需要10小时的工作直接塞入。

随后与项目负责人确认哪些交付有硬性日期、哪些任务可拆分或延后,并评估替代人员的交接成本。通常应优先保护关键路径和高风险工作,而不是平均削减所有任务;若冲突涉及多个项目的优先级,升级给有资源调配权的负责人决策。

4. 资源管理过程中哪些数据值得持续跟踪,怎样判断项目需要调整?

我看过不少项目报表,人数、工时和进度都有,但问题往往到延期后才被发现。我想知道哪些指标能提前暴露资源风险,而不是只在复盘时解释结果。

优先跟踪可用容量与已分配工时的差额、关键角色负荷、任务实际工时与估算的偏差,以及关键任务的完成趋势。比如连续两周出现某关键角色计划负荷超过可用容量,或任务实际工时反复高于估算约20%,就应检查工作范围、技能匹配和依赖等待,而不是单纯要求加快速度。

阈值要结合团队历史数据设定,20%可作为示例预警线,不是通用标准。每周评审一次通常足以支持多数中短期项目;若交付节奏快、变更频繁,则应缩短检查周期,并把每次调整记录为原因、影响和决策,便于后续校准估算。

核心关键词

读者评论

任
任嘉禾

我们团队以前也把人员排满当作计划充分,结果一有临时缺陷就只能加班。现在按周看关键岗位的可用时间,确实更容易提前发现冲突,不过缓冲比例怎么定,还是得靠几轮实际数据校准。

孙
孙星宇

文中把总量、技能、窗口和授权短缺分开讲很实用。我们遇到过测试人员工时够、但测试环境迟迟没开放的情况,光调整人员排期解决不了。建议需求表里也固定记录环境和权限等前置条件。

郝
郝可欣

资源申请写得再完整,如果没有明确的跨项目裁决人,最后还是容易按谁催得急来排。我们试过设定升级时限,能减少反复沟通;但决策记录也要同步给相关团队,否则后续计划更新仍会滞后。

文章包含AI辅助创作:资源管理人员全流程:项目经理落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531633
