团队最佳实践:项目经理资源管理协同管理,常见问题

项目经理说“缺人”,部门负责人说“人已经排满”,研发负责人却发现关键任务连续两周没有进展,这通常不是简单的人员不足,而是资源信息、优先级和决策权没有在同一套机制里协同。资源管理真正要解决的,不是把每个人排得更满,而是让团队看清:谁在什么时间承担什么责任,哪些承诺可以兑现,出现冲突时由谁在多长时间内做出取舍。

一、先讲核心结论:资源管理不是排满日历,而是管理承诺

1. 资源协同的目标是形成可信承诺

我判断一个团队的资源管理是否有效,不先看排期表有多少颜色,也不先看成员利用率是不是接近百分之百。我会先问三个问题:项目经理能否说清关键任务由谁负责、成员是否认可自己的投入边界、部门负责人能否在冲突出现时及时决定先做什么。

这三个问题分别对应责任、容量和决策。责任不清,任务会被多人“关注”却没人负责;容量不清,计划会建立在理想工时上;决策不清,项目经理只能反复协调,却无法改变冲突的结果。资源协同的核心产物不是一份排期表,而是一组有责任人、有时间边界、有取舍依据的承诺。

因此,资源管理不应以“所有人都有任务”为成功标准。更有用的标准是:关键路径上的任务有明确负责人和备份方案;成员的计划负荷留有处理变化的余地;跨部门冲突能够在约定的时间内升级并决策。

2. 利用率高不等于交付效率高

在知识型工作中,成员的日历被填满,往往只说明会议、协作和任务切换很多,并不能证明产出增加。一个人同时参与多个项目时,实际损耗常发生在任务之间:重新理解上下文、等待评审、追问依赖、切换环境。这些损耗不一定出现在工时表里,却会直接拖慢交付。

我更愿意把“可用容量”理解成一种有条件的估算,而不是精确到小时的事实。比如,成员一周名义上有五个工作日,但还要参加例会、处理线上问题、指导同事和响应跨团队协作。若直接按五天安排项目任务,计划实际上已经把变化空间压缩为零。

下表中的数字是用于演示的情景模拟,不代表行业统计。它说明了为什么把所有可用时间都分配给项目,可能会让表面利用率上升,却让承诺可靠性下降。

计划方式 每周名义工时 预留协作与支持 项目承诺工时 主要风险
满额排期 40小时 0小时 40小时 任何临时支持都会挤占交付任务
按岗位职责估算 40小时 8小时 32小时 仍需根据项目阶段动态调整
关键任务保护 40小时 8小时 28小时 容量较保守,但更适合高不确定任务

这里的重点不是“每个人都应该留出固定比例的空闲时间”,而是把非项目工作、支持工作和不确定性纳入估算。对于工作稳定、依赖少的团队,可以采用较高的计划容量;对于线上支持频繁、需求变化快或跨团队依赖多的团队,就要更保守。

团队最佳实践:项目经理资源管理协同管理,常见问题

3. 冲突处理能力比资源表精细程度更重要

资源计划不可能永远准确。需求会变化,关键成员会请假,线上故障会打断原计划,外部依赖也可能延期。成熟的团队并不追求一次排准,而是建立一套发现偏差、评估影响、作出取舍、更新承诺的闭环。

如果每次冲突都要从头开会,重新解释项目背景,再逐个询问“能不能挤一挤”,资源管理就会变成靠人情维系的临时救火。相反,如果团队事先约定优先级规则、冲突升级时限和拍板角色,项目经理就可以把讨论集中在决策本身,而不是反复争论信息是否准确。

二、背景和真实场景:冲突通常藏在跨项目依赖里

1. 一个关键成员同时服务多个项目

在中大型组织里,一个架构师、测试负责人、数据分析师或安全专家,往往同时支持多个项目。每个项目经理都认为自己的任务“只占一点时间”,但这些零散请求叠加后,就会形成没有人正式承认的全职负荷。

这类问题很难靠单个项目排期表发现。项目经理看到的是本项目的计划,职能负责人看到的是成员的整体安排,成员本人看到的则是每天不断插入的评审、答疑、故障处理和临时会议。如果三方没有共同的容量视图,各自掌握的事实都可能成立,最终却无法拼成可执行计划。

这时最容易出现的表面现象是:所有项目都显示“按计划进行”,但关键任务频繁延期;成员日历看似安排得很满,却没有任何一个项目真正获得完整、连续的工作时间。

2. 项目计划与职能安排使用不同口径

项目经理通常按任务和里程碑安排工作,职能负责人则按照岗位、技能和日常运营安排人员。若一方按“人天”估算,另一方按“百分比投入”登记,双方就可能对同一个人形成不同理解。

举例来说,项目经理认为某位工程师本月投入项目百分之五十,职能负责人却把该成员的百分之五十理解成每周固定两天。前者可能接受工作被分散到每日,后者可能期待成员集中两天完成任务。名义投入一样,连续工作时间却完全不同。对需要连续专注的设计、开发和数据分析任务来说,这种差异会影响交付速度。

3. 风险不是“忙”,而是关键路径被分散

当成员手里任务很多时,管理者常用“大家都辛苦一下”处理冲突。但项目延期通常不是所有任务平均变慢,而是关键路径上的某个环节无人集中处理,导致后续工作全部等待。

我会把资源盘点优先级放在依赖关系上:哪些任务一旦延迟就会影响里程碑?哪些技能只有少数人掌握?哪些任务必须由特定人员审批或签字?与其统计整个团队有多少未完成任务,不如先找出会把等待传导到后续环节的瓶颈。

4. 先区分三种资源冲突

看起来相似的“缺人”,实际可能是不同问题。把它们分开,才能选对处理方式。

  • 容量冲突:任务总量超过可用工作时间。通常需要减范围、延时间或增加可承担任务的资源。
  • 技能冲突:团队有空余时间,但缺少能完成任务的特定技能。简单增加人头未必有效,培训、外部支持或重新拆分任务可能更合适。
  • 优先级冲突:同一成员被多个高优先级项目同时占用。问题不在成员不够努力,而在组织没有明确决定哪个承诺优先。

很多管理争论之所以反复,是因为参与者把三种冲突混成一个问题。容量冲突谈的是总量,技能冲突谈的是能力匹配,优先级冲突谈的是组织决策。用“再协调一下”同时解决三种问题,通常只会把矛盾推迟到下一个里程碑。

三、常见误区:看起来在管资源,实际上在转移风险

1. 用百分之百利用率作为团队目标

把成员利用率推到极高,短期内似乎能减少闲置;但只要工作存在波动,利用率越接近上限,队列和等待时间越容易变长。一个人正在处理任务时,新需求只能排队;遇到阻塞时,也没有空间切换到其他有价值的工作。

这不意味着团队应该故意让人闲着,而是要区分“可用于交付的容量”和“必须保留的响应能力”。线上支持、审批、辅导、技术治理等工作如果本来就是岗位职责,就不应被当成意外噪声。把它们从计划里删除,不能让它们消失,只会让项目承诺失真。

可操作的做法是观察一段时间内的实际投入,按工作类型拆分,而不是仅看任务系统中的估算工时。若团队连续数周因临时支持频繁打断计划,应该调整容量假设或设置轮值,而不是要求项目经理把排期再压紧一些。

2. 用任务数量判断成员负荷

“每个人手上都有五个任务”并不能说明负荷相等。一个任务可能只需要半小时确认,一个任务可能需要数周连续研究;一个任务可能独立完成,另一个任务可能等待三方评审。任务个数适合用来发现并行过多的迹象,不适合直接衡量工作量。

我更建议同时观察任务的估算投入、紧急程度、依赖数量、切换频率和计划完成窗口。对短周期任务,估算工时可能比较有参考价值;对探索性任务,工时精度有限,应关注阶段性成果和复盘点,而不是制造虚假的小时级准确度。

3. 把成员的空闲时间当作可随时调用的公共资源

个人日历上没有会议,不等于成员完全空闲。那段时间可能用于代码审查、文档准备、问题定位,或者完成需要持续专注的任务。若项目经理只依据日历空白判断可用性,就会不断插入会议和临时任务,最后让原有工作在无人察觉的情况下延期。

可用性应当从约定的工作边界和当前承诺中判断,而不是从日历空白推断。对外部请求,项目经理可以要求说明工作量、时限、优先级和不做的后果,再由成员与职能负责人确认容量。“今天没会”不是一项资源承诺。

4. 只记录资源冲突,不记录冲突后果

资源表里写着“某工程师冲突”,对决策帮助有限。真正需要记录的是:冲突影响哪项里程碑、如果不处理会延迟多久、哪些选项可选、每个选项牺牲什么。

例如,同一位工程师被两个项目争用,通常至少有四种处理方式:按期支持项目甲、按期支持项目乙、把其中一个需求拆给其他成员、调整一个项目的范围或日期。每种方式的代价不同。如果项目经理只上报“资源不足”,决策者仍然不知道该如何拍板。

5. 用增加人手解决所有延期

增加成员能扩大团队容量,但不一定能立即加快交付。新成员需要了解业务、环境、规范和历史决策;核心成员还要花时间解释和评审。如果任务已经接近完成,临时加入新成员可能增加沟通成本而非降低成本。

遇到延期时,我会先判断瓶颈是否真的在可并行的人力上。如果任务受限于审批、外部供应、测试环境或单一专家判断,增加执行人员并不能移除瓶颈。只有当工作能有效拆分、交接成本可控、培训时间小于预期收益时,增加人手才更可能带来正向效果。

6. 把工具中的排期当成现实

软件能让信息更容易汇总,但不能自动消除口径不一致。若团队没有约定投入比例的含义、状态更新责任、冲突升级规则,工具只会让不一致更快地传播。

在中大型企业或百人以上组织里,项目管理平台的价值通常在于把多个项目、团队和依赖关系放进可追溯的工作流,而不是替管理者做组织取舍。以 PingCode 为例,可以把项目计划、任务责任和协作信息纳入统一管理;但容量口径、优先级规则、权限边界和资源争议的拍板机制,仍需要组织自己定义。不能把“系统里有记录”误认为“组织已经达成一致”。

团队最佳实践:项目经理资源管理协同管理,常见问题

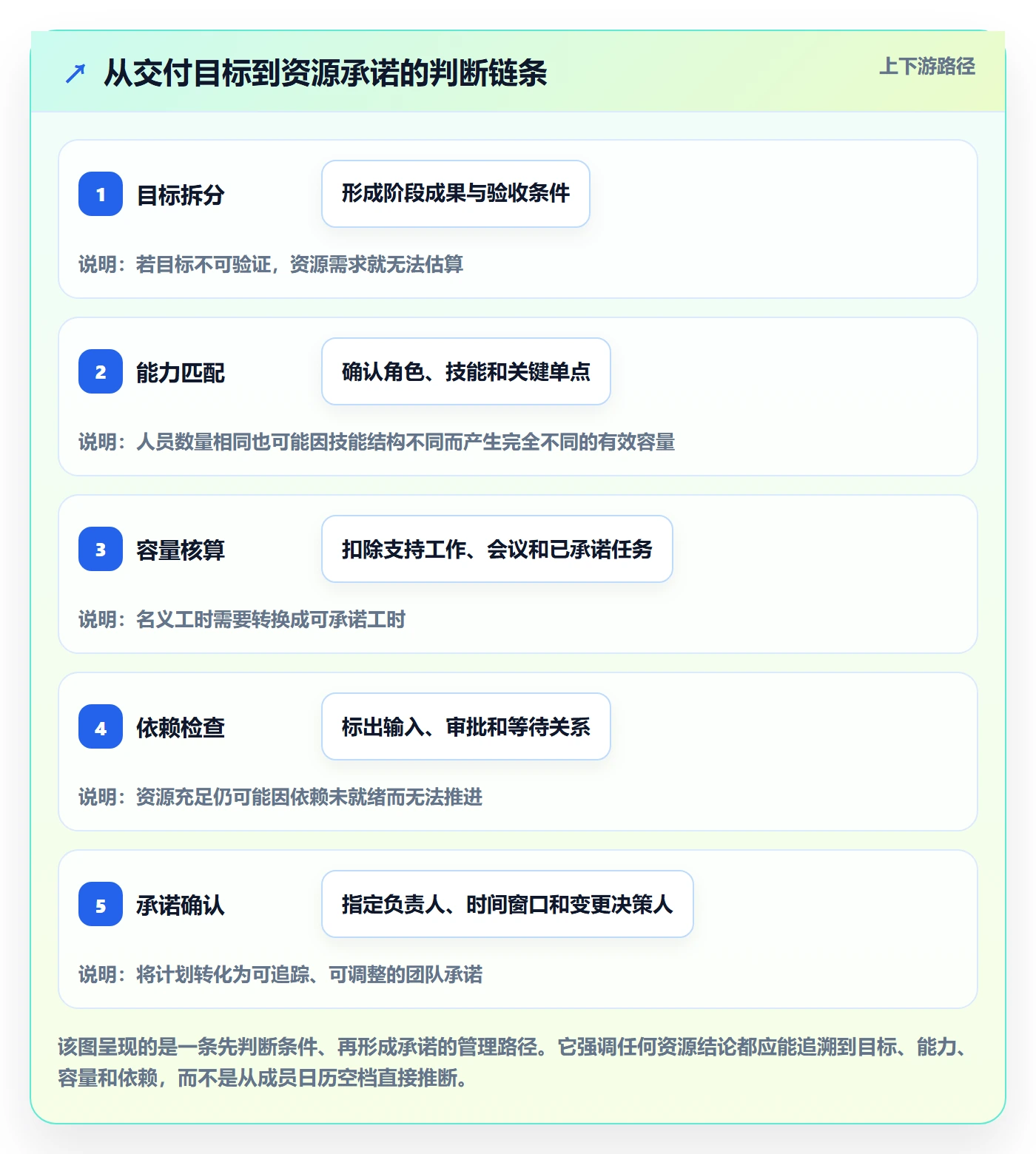

四、专业判断逻辑:从任务需求推导资源承诺

1. 先从交付目标拆出可验证的工作

资源安排的起点不应是“这个月有哪些人有空”,而应是“为了交付目标,必须完成哪些工作”。如果目标仍停留在宽泛表述,例如“完成平台升级”,就无法判断需要什么能力、投入多少时间或哪些任务可以并行。

我会先把目标拆成阶段成果,例如需求确认、方案评审、开发实现、测试验证和上线准备。每个阶段都应有可检查的完成条件。这样可以看出哪些工作必须由特定角色完成,哪些工作可由其他成员支持,哪些工作可以延后而不影响当前里程碑。

对于不确定性较高的任务,计划不必假装知道最终答案。可以把任务拆成探索阶段和交付阶段:先安排有限时间完成调研或验证,再依据结果调整后续资源。这样比一开始给探索任务报出过于精确的总工时更诚实,也更便于控制投入。

2. 以技能和依赖为基础做容量匹配

总人数不是有效容量的充分条件。团队有十名成员,并不代表能同时处理十项需要特定专业能力的工作。资源盘点至少要覆盖角色、技能熟练度、可投入时间、工作地点或时区、审批权限和关键依赖。

可以把能力分为“可独立负责”“可在指导下完成”“暂不适合承担”三个层次。这个划分不是给人贴标签,而是帮助项目经理判断交接和培训成本。对高风险任务,不能只看到有人“接触过相关技术”,还要确认他是否能独立诊断问题、做出决策并承担结果。

若只有一个人具备某项关键能力,资源计划就应该把单点风险显式化。常见措施包括安排备份人员、建立文档和演练、将关键知识拆成可交接模块,或者提前与其他团队确认支持窗口。备份不是让两个人同时做同一件事,而是确保关键任务不会因单点不可用而完全停摆。

3. 用四个条件判断一个承诺是否可信

我会用四个条件检查计划中的资源承诺:责任明确、投入有边界、依赖可见、变化有处理规则。缺少其中任何一项,计划都可能只是愿望。

  • 责任明确:一个任务至少有一位最终负责者,协作者和审批者不能替代负责人。
  • 投入有边界:写清投入比例或时间窗口,并注明哪些日常职责仍然占用容量。
  • 依赖可见:说明任务依赖谁、等待什么输入、最晚何时需要完成。
  • 变化有规则:说明范围、人员或日期改变时,由谁评估影响、谁批准调整。

这套检查适用于立项、迭代规划和阶段复盘。项目经理不必每次都创建复杂表格,但至少要能在一次短会中回答四个问题:谁负责、投入多少、卡在哪里、变化后谁决定。回答不出来,就不应把该项工作当成已确认承诺。

4. 先保护关键路径,再平衡团队负荷

当团队负荷不均时,平均分配任务并不一定公平,也不一定有效。关键路径任务对交付日期影响最大,应该优先确保责任和连续性;非关键工作可以调整顺序、拆分、延期或减少范围。

这不是允许关键成员长期过载。保护关键路径,意味着优先消除关键任务上的阻塞,而不是把所有压力集中给最忙的人。若某位核心成员连续成为瓶颈,应当识别瓶颈的来源:是技能稀缺、审批集中、任务设计过于耦合,还是组织不愿意培养备份。

5. 把容量计划做成滚动视图,而非一次性承诺

适合多数团队的做法,是区分不同计划时间范围。近期工作以较高可信度安排,远期工作只保留大致需求和关键假设。越靠近执行,任务拆分、成员投入和依赖信息越具体;越远期,越需要把不确定性标出来,而不是给出貌似精确的小时数。

例如,未来两周可以细化到负责人、预计投入和交付窗口;接下来一到两个月可以关注关键角色需求和里程碑;更远的范围则优先确认能力缺口、外部依赖和重大决策点。具体区间需要根据组织节奏调整,不能把某一种时间窗口当成通用标准。

滚动规划的价值在于允许团队依据新信息修正预测,同时保留已经做出的承诺。变更不是失败,但每次变更都应记录原因、影响和批准人。否则,计划不断更新却没有任何可复盘依据,团队就无法区分正常调整与管理失控。

团队最佳实践:项目经理资源管理协同管理,常见问题

五、案例与数据观察:一个关键专家被三个项目争用时怎么处理

1. 情景设定:冲突不是成员不配合

下面是一个经过匿名化处理的情景模拟,不代表某家企业的实际经营数据。某组织有三个并行项目,都需要一位资深安全工程师参与:项目甲需要完成上线前审查,项目乙需要评估新方案,项目丙需要处理一次外部检查问题。三位项目经理都把各自的任务标为高优先级。

如果直接平均分配,该工程师每周可能分别投入三个项目,但每项工作都被会议、资料切换和上下文恢复打断。若团队只统计投入百分比,表面上看三个项目都获得了资源,实际上却没有一个项目拿到完整、可预测的审查窗口。

管理者要先问的不是“这位工程师能不能再挤出时间”,而是每项工作最晚需要何时完成、延期后果是什么、哪些工作可以拆分、哪些判断必须由资深人员亲自完成。把这些事实摆出来,才可能比较不同方案。

2. 先建立最小可用的冲突清单

项目经理可以用一张简明清单描述争用,不需要先建设复杂的资源模型。关键是让每个请求都包含足以比较的信息。

项目请求 需要的专业投入 最晚时间 延期影响 可调整选项
项目甲上线审查 约12小时,含审阅与问题确认 本周五 可能影响上线窗口 先审查高风险模块,其余进入后续复核
项目乙方案评估 约8小时,含讨论与意见整理 下周三 方案冻结时间可能推迟 由另一位工程师先做初评,专家只处理争议项
项目丙外部检查问题 约10小时,含证据核对与回复 本周四 可能增加合规与客户沟通风险 整理材料可由项目成员承担,专家负责结论复核

表格中的工时、日期和影响都是情景模拟。实际项目里,估算应由执行者和相关负责人共同确认。这个表的价值不在于把每小时算得更准,而在于让冲突从“谁的项目更急”转变为“哪些结果不能延期、哪些工作可以拆分、哪些风险组织愿意承担”。

3. 比较方案时,先看不可逆后果

面对冲突,我通常会先比较后果,而不是比较谁的声音更大。外部检查、上线安全和客户承诺可能具有不同的不可逆风险;方案评估如果能先做初评,也许可以把专家投入推迟到更需要判断的节点。

在这个情景里,可以先由组织负责人确认项目优先级,再把工作拆成“必须由专家完成”和“可以由其他成员准备”的部分。项目甲优先完成高风险模块审查;项目丙由项目成员整理证据,专家集中核对关键结论;项目乙由另一位工程师先完成初评,将争议项汇总后再交专家处理。

这类安排可能减少专家的切换,但不一定减少总工时。真正改善的是投入结构:资深人员把时间用于不可替代的判断,准备、整理和基础核对由其他角色承担。若没有后备人员,管理者就要诚实说明方案乙的延期风险,而不是让所有项目继续以原计划对外承诺。

4. 用过程指标判断调整是否有效

一次资源调整不能只看最后有没有按期完成。还应观察专家任务的切换次数、等待时间、审查返工比例、关键任务实际投入和成员临时加班情况。若日期暂时守住了,但靠长期加班或频繁打断才实现,就不能简单判定机制有效。

下面的数值是情景模拟的对照,用来展示“从平均分配改为集中处理”可能改变哪些过程指标。真实团队应先确定统计口径,再用自己的历史数据建立基线。

团队最佳实践:项目经理资源管理协同管理,常见问题

5. 复盘时区分预测错误与执行偏差

项目结束后,团队应当判断问题出在需求估算、容量假设、技能匹配、依赖管理还是执行过程。若专家实际投入远高于估算,可能是任务边界不清或问题复杂度被低估;若投入符合估算但等待很久,问题可能是安排分散或审批窗口不明确。

复盘的目的不是追究“谁没提前说”,而是修正下次规划时能控制的变量。比如,组织是否应设置安全评审服务窗口?是否要培养第二位能够独立处理常规审查的成员?是否需要让项目在计划阶段就提交完整材料?这些结构性调整,比要求专家“以后安排得灵活一点”更有机会减少重复冲突。

六、行动建议:按团队规模和工作特征选择管理方式

1. 小团队:先统一承诺口径,不急着上复杂机制

十人左右的团队,成员之间通常比较熟悉,资源管理的主要问题可能不是看不见,而是承诺口径不一致。一个共享计划、一次固定节奏的优先级确认和一份冲突清单,通常比复杂的容量模型更容易落地。

建议每周检查关键任务的负责人、预计完成窗口、实际阻塞和新增工作。若临时任务很多,就记录任务来源和占用时间,连续观察数周后再决定是否调整计划容量。小团队不必一开始追求精确到小时,只要能看见最重要的任务和真实的变化来源即可。

小团队也要注意不要把所有排期责任都推给项目经理。成员应主动报告容量变化,负责人要对优先级负责,项目经理则负责把影响和选项说清楚。角色明确,比每周开很长的资源协调会更重要。

2. 多项目团队:建立跨项目的冲突处理节奏

当同一批成员服务多个项目,单项目计划就不足以支持资源决策。团队需要一个跨项目视图,至少能够看到关键角色的已承诺任务、主要投入比例、关键节点和明确的冲突。

可以设定一个固定的协调节奏,例如每周检查近期冲突、每月复核中期需求。会议不应逐项读排期,而应聚焦三类事项:关键角色是否过载、哪个项目的优先级发生变化、哪些冲突需要管理层拍板。若没有需要决策的事项,会议应缩短,而不是为了流程本身继续堆时间。

对大型组织,项目管理平台有助于把任务、项目、负责人和变更记录放在可查询的位置。PingCode 面向中大型企业及百人以上组织,适合在需要跨项目查看进度、责任和协作记录的场景中作为管理支撑。是否采用具体平台,仍要根据现有流程、权限要求、数据治理和团队使用习惯评估;工具上线本身不能替代资源规则的设计。

3. 高不确定项目:用阶段闸口而非远期精确排期

探索性研发、产品创新和复杂客户项目,远期工作量往往无法可靠估算。此时不应为了满足排期格式要求,给每项未知任务填入看似准确的工时。更有效的方式是先为探索阶段设置时间边界和成果标准,再根据验证结果决定是否继续投入。

例如,先安排一段有限的技术验证周期,要求交付关键假设、可行性结论和剩余风险。达到预设条件后,再进入开发和测试计划;如果条件未达到,则调整方案或停止投入。这样能把资源投入和证据进展绑定,减少团队在不确定方向上持续消耗。

阶段闸口不应变成层层审批。每个决策点只需要回答少数关键问题:我们知道了什么?剩余风险是什么?下一阶段需要哪些能力?如果继续,什么条件会让我们暂停?决策越贴近事实,越能避免项目因为已经投入很多而不敢止损。

4. 线上支持频繁的团队:把服务容量显式化

如果成员经常处理故障、客户问题或运营请求,就要把这类工作纳入资源模型。可以设置轮值、服务窗口或专门的支持容量,避免所有成员同时被零散请求打断。

轮值安排要同时保护交付任务。轮值成员的项目承诺应相应减少,不能要求他既承担满额项目工作,又随时响应支持。若支持量在不同周之间波动很大,可以统计历史请求次数、平均处理时长和高峰时段,用于调整服务能力,但不能把历史平均值当成未来上限。

对重复出现的问题,应评估能否通过自动化、文档、问题分类或自助流程降低支持负担。资源管理不仅是把有限的人分出去,也包括识别哪些工作可以通过流程改进减少。

5. 冲突升级:让拍板人看到选项而不是情绪

项目经理发现资源冲突后,不必等到计划已经失控才升级。升级材料应尽量短,但必须包含背景、影响、选项和建议。

  1. 描述事实:涉及的成员、任务、时间窗口和现有承诺。
  2. 说明影响:若不处理,会影响哪些里程碑、客户承诺、质量要求或合规事项。
  3. 列出选项:调整范围、调整日期、改变资源投入、拆分任务或接受风险。
  4. 提出建议:写明推荐方案及其代价,不把判断完全推给拍板人。
  5. 记录决策:保留决策人、时间、依据和需要重新评估的条件。

一个好的升级不是“请帮忙协调人手”,而是“在这两个承诺无法同时兑现时,建议优先保住哪一项,另一项接受什么影响”。管理者更容易在清楚的选择之间做决定,团队也更容易在决策后按同一口径执行。

七、不同情况下的取舍:没有一种排法适合所有团队

1. 集中投入与分散投入的取舍

集中投入适合需要连续专注、切换成本高或关键路径明确的工作。它的优势是减少上下文切换、提高阶段成果的可预测性;代价是其他项目可能在这一窗口内等待,也可能让关键成员短期负荷集中。

分散投入适合响应型工作、短时咨询、长期维护或必须持续覆盖的服务。它的优势是维持多方支持;代价是任务容易被切碎,完成时间更难预测。项目经理应根据任务的工作性质选择,而不是把某一种投入方式设为全组织统一规则。

工作特征 更适合的安排 要重点监控的风险
需要连续专注,且对关键路径影响大 集中时间窗口 其他项目等待,关键成员短期过载
需求零散、需要持续响应 轮值或固定服务窗口 支持量超过容量,交付任务被隐性挤压
探索性强、工作量不确定 阶段性投入和复核 探索边界扩张,投入增加但假设未验证
可以标准化或由多人接手 拆分任务并培养备份 交接成本、质量差异和重复劳动

2. 全职投入与多人共享的取舍

全职投入有利于责任清晰和连续交付,但可能让组织在成员离开项目后面临知识断层。多人共享能够减少单点依赖,也让稀缺能力服务更多项目,但协调和交接成本更高。

如果工作周期短、目标明确、依赖集中,全职投入可能更合适;如果需求长期存在、技能可拆分、团队有成熟的协作规范,多人共享可能更有效。选择共享安排时,应明确谁负责最终结果,避免“人人参与、无人负责”。

对于关键专业能力,较稳妥的路径通常不是永远依赖一个专家,也不是立刻把工作平均分给所有人,而是先识别专家必须承担的判断,再逐步把准备、执行和常规检查移交给其他成员,最终建立可验证的备份能力。

3. 加人、减范围和延期的取舍

面对容量缺口,管理者通常在加人、减范围和延期之间选择。加人可能提升后续容量,但有培训和协调成本;减范围可以更快保护核心价值,但需要产品、客户或业务方同意;延期能保留范围,却可能增加机会成本或错过外部窗口。

做选择时要明确比较周期。若新成员要花较长时间熟悉项目,而交付窗口只剩很短时间,短期加人不一定能补上缺口。若范围中的一部分价值较低、可独立交付,拆分或延期可能比整体推迟更合理。若外部合规、客户合同或技术安全要求不可压缩,就不能用“先上线再补”掩盖风险。

资源决策最终不应由项目经理独自承担所有取舍。项目经理负责揭示影响和提出建议,项目发起人或组织层面的责任人应当对优先级、范围和风险接受作出正式决定。

4. 精细工时记录与轻量管理的取舍

精细工时记录可以帮助服务型组织核算成本,也能在长期积累后揭示估算偏差。但如果记录要求过重、数据用途不清,成员容易把精力花在填表,甚至通过调整记录方式满足考核,而不是提供真实信息。

轻量管理适合任务稳定、协作链短、团队规模较小的场景;精细记录适合需要核算客户项目成本、识别服务负荷或满足审计要求的场景。无论采用哪种方式,都应明确记录目的、最小粒度、数据查看权限和使用边界。若记录数据只用于追责,质量通常会下降;若用于改善估算和流程,团队更愿意提供可信信息。

5. 立即解决与培养长期能力的取舍

当关键任务迫近时,直接让专家完成往往最稳妥;但如果所有常规工作都长期集中在专家手中,组织的单点风险会越来越大。短期交付与长期能力建设可能冲突,需要明确哪些任务必须由专家承担,哪些任务可以在监督下让备份人员练习。

可以把工作分成高风险判断、常规执行和资料准备。高风险判断由专家负责;常规执行由候选备份人员承担并接受复核;资料准备则尽量标准化。这样不会为了培养而把高风险工作交给尚未准备好的人,也不会因为短期效率而永远不培养第二梯队。

八、把资源协同变成日常机制:从会议、数据到平台

1. 会议只讨论需要改变的事项

资源协调会最常见的低效做法,是逐个项目汇报进度、逐个成员确认忙不忙。更有效的会议应该围绕例外:哪些承诺出现冲突,哪些依赖可能影响关键日期,哪些容量假设需要修订,哪些决定必须由当前参会者作出。

会前由项目经理更新冲突信息,会议上只讨论决策项。每项讨论应有明确结论:维持计划、调整范围、改变投入、接受风险或安排进一步分析。没有明确责任人和完成时间的“再看看”,不算决策。

如果多数会议时间都花在补充背景,说明信息没有提前准备好;如果每次都讨论同一个冲突,说明组织没有处理根因;如果成员频繁被叫来解释自己的忙碌程度,说明容量规则和角色边界需要重新设计。

2. 选择少量但有行动价值的指标

资源管理指标不宜越多越好。一个指标只有在能引发判断或行动时才有价值。建议从计划可靠性、关键路径等待、成员并行任务数、冲突决策时长和临时工作占比中,选择与团队问题最相关的几项。

需要先统一口径。例如,“准时完成率”按任务还是里程碑计算?“等待时间”从提出请求算起,还是从材料完整后算起?“临时工作”是否包括线上故障、客户支持和管理要求?口径不一致时,数字即使更新得很频繁,也无法支持横向比较。

观察指标 可以回答的问题 常见误读
关键里程碑准时率 计划承诺是否稳定 单看准时率,忽略了范围缩水或加班代价
关键任务等待时间 瓶颈和依赖是否造成排队 把所有等待都归因于人员不足
并行任务数 成员是否同时承担过多上下文 任务数量不等于工作量,需结合任务性质判断
冲突决策时长 组织能否及时处理优先级争议 决策快不代表决策质量高,还要看后续返工和风险
临时工作占比 计划是否被支持工作持续侵蚀 比例下降可能只是工作未被记录,不一定代表真实改善

3. 建立能被追溯的资源决策记录

资源决策记录不必写成长篇会议纪要,但应保留几个关键信息:争议是什么、有哪些方案、最终选了什么、谁批准、依据是什么、什么情况下重新评估。这样可以避免相同争议在不同项目之间重复发生,也能在结果不符合预期时复盘当时掌握的信息。

对管理者来说,记录不是为了把责任留在纸面上,而是为了区分“当时信息不足导致判断偏差”和“信息充分但执行没有跟上”。这两类问题的改进方式完全不同:前者要改善信息和估算,后者要检查责任、执行和反馈机制。

4. 工具应服务于流程,不应反过来塑造虚假精确

在项目数量增加后,单靠个人记忆和即时聊天维护资源状态会越来越困难。团队可以使用项目管理工具统一任务、负责人、依赖和变更记录;规模更大的组织还需要考虑跨项目视图、角色权限、数据治理和报告口径。

以 PingCode 为例,如果组织需要在多个项目之间查看需求、任务和协作进展,它可以作为流程信息的承载平台之一。采用前应先梳理字段和规则:投入比例如何表示、任务由谁更新、延期如何记录、冲突如何升级、管理者可以看到哪些信息。字段越多不一定越透明;如果每个字段都没有明确用途,维护成本就会转嫁给执行团队。

工具落地后,建议先在一个业务单元或项目群中试运行,验证三件事:信息是否能减少重复询问,资源冲突是否更早暴露,决策是否能更快被记录和执行。只有这些结果成立,再扩大范围。若系统更新率很低,优先检查流程是否太复杂、成员是否知道更新目的,而不是先追加考核。

5. 试运行时用前后对照验证,而不是凭感觉扩展

试运行前,先选定几个现状指标并确认统计口径,例如关键任务等待时间、临时工作占比、资源冲突从提出到决定的时长。试运行期间,记录发生了哪些流程变化;结束后比较结果,并检查是否出现新的成本,例如重复录入、维护负担或信息权限争议。

在没有可靠历史基线时,不要把短期变化包装成确定因果。项目复杂度、人员变动和业务周期都可能影响结果。更稳妥的做法是记录样本范围、观察周期和限制,再决定是调整机制、延长观察还是扩大试点。

团队最佳实践:项目经理资源管理协同管理,常见问题

九、常见问题:项目经理资源管理协同中容易遇到的实际疑问

1. 项目经理没有人员管理权,怎么处理资源冲突

项目经理没有人员管理权,并不意味着只能等待。可以先把项目目标、关键路径、所需能力、投入窗口和延期影响整理清楚,再与职能负责人共同确认选项。项目经理负责提供项目层面的事实和建议,职能负责人负责能力安排,具有项目优先级决策权的负责人负责组织层面的取舍。

如果冲突持续存在,应当约定升级条件,例如关键里程碑可能受影响、核心成员超出已确认投入、多个高优先级项目争用同一能力。升级时提供可比较的方案,不应只表达“人不够”。

2. 怎样估算成员可投入时间

先从名义工作时间中扣除已经确认的日常职责、固定会议、支持轮值、休假和已承诺任务,再根据团队历史上的临时工作和切换情况修正。若缺乏历史数据,可以短期记录不同类型工作的实际占用,用于校准后续计划。

不要把个体每周的可投入时间固化成永久常数。项目阶段、岗位职责和业务波动都会改变容量。估算应当定期复核,并在工作量显著变化时及时更新。

3. 成员说自己很忙,项目经理应如何验证

不建议把讨论变成对成员诚实与否的质疑。可以一起梳理当前承诺、工作类型、阻塞、临时支持和预计完成窗口。若成员无法说清楚负荷,可能是任务边界不清、工作缺少记录或优先级频繁变化,需要先改善可见性。

资源信息的用途应当是帮助团队作出取舍,而不是给个人贴“效率低”的标签。若团队一边要求成员填报细节,一边不给予优先级调整或容量支持,成员提供的信息质量很难长期保持。

4. 资源冲突是先找部门负责人还是先调整计划

如果项目范围、顺序和里程碑仍有调整空间,项目经理可以先评估范围拆分、任务重排和依赖替代。如果冲突涉及两个正式承诺、不可压缩的截止时间或稀缺能力,应尽早让有决策权的人介入。等待到延期已经发生再升级,通常只会让可选方案变少。

这两步并不矛盾。项目经理可以先准备调整方案,同时同步风险,让负责人能在必要时及时拍板。关键是不要擅自把未获批准的范围缩减或日期变化当成已确认决定。

5. 团队应该追求多少利用率

没有适用于所有组织的统一目标值。利用率的解释取决于岗位职责、需求波动、协作成本和工作类型。对稳定、可预测的重复工作,可以采用相对稳定的容量计划;对探索性工作、支持工作和高波动团队,应保留更大的响应空间。

比单一利用率更值得关注的是计划是否可靠、关键任务是否持续等待、成员是否长期超负荷、临时工作是否不断侵蚀承诺。如果这些问题同时存在,再高的利用率也可能只是表面繁忙。

6. 项目管理平台能否自动解决资源分配问题

平台可以帮助组织汇总项目、任务、负责人和协作记录,减少重复收集信息,也能让资源冲突更早可见。但系统不能自行决定哪个项目优先,也不能替组织判断是否接受延期、缩减范围或增加成本。

上线平台之前,应先明确数据口径和决策流程。若组织没有资源责任人、优先级规则和冲突升级机制,平台可能只是把争议搬进新的界面;若机制清楚,平台才更可能成为协同和追溯的基础设施。

7. 资源计划多久更新一次合适

更新节奏应匹配工作变化速度。短周期交付可以在每周规划时检查近期容量;变更较少的长期项目可以按阶段或里程碑复核;线上支持频繁的团队则需要持续更新服务负荷。无论采用什么频率,重大变更都应即时反映,而不是等到例会才记录。

更新的目的不是让计划永远看起来最新,而是让成员知道当前有效的承诺是什么。每次调整都应区分预测变化、范围变化和正式决策,避免历史记录被覆盖后无法解释为什么原计划改变。

十、结语:资源管理的成熟度,体现在敢于说明不能同时承诺什么

1. 从资源表转向组织的承诺能力

我对项目经理资源管理的判断很直接:排期表可以展示安排,不能替代组织承诺。真正成熟的协同机制,能让团队尽早看见容量与优先级冲突,能把专业能力安排到最需要的位置,也能让管理者明确承担取舍责任。

因此,别把“每个人都很忙”当成团队高效的证明,也别把“项目都排进计划”当成承诺已经兑现。要检查的是任务是否有可信负责人、容量是否包含真实工作、依赖是否可见、冲突是否有决策路径,以及计划变化是否留下可复盘的依据。

2. 下一步:用一周建立最小可行的资源协同闭环

如果团队目前没有统一机制,我建议不要先启动大规模流程改造。先选一个正在发生资源冲突的项目群,花一周完成下面四步:

  1. 列出未来几周影响关键路径的任务,标明负责人、需要的能力和最晚完成时间。
  2. 确认每位关键成员的已承诺工作、支持职责和实际可投入窗口,不用日历空白代替容量判断。
  3. 把冲突写成具体影响和可选方案,明确由谁决定优先级、何时给出结论。
  4. 在下一次复盘中检查等待时间、计划变化、加班和返工,判断问题来自估算、技能、依赖还是决策机制。

资源协同最重要的不是把每个人塞进更多任务,而是让组织对有限容量作出清楚、可追踪、愿意承担后果的选择。当团队能够坦诚说明哪些工作优先、哪些工作延后、哪些风险需要接受,项目经理才真正拥有可执行的计划。

常见问题解答(FAQ)

1. 项目经理怎样识别团队资源冲突,而不是等到进度延期才发现?

我负责的项目看起来每个人都有任务,周会上也没人说忙不过来,可临近交付时测试和后端突然都排满了。我该看哪些信号,才能提前判断资源冲突?

不要只看成员名下有多少任务,要同时看任务的时间重叠、技能依赖和实际可投入工时。可以每周把未来两周的任务按人和角色排在一张表里,标出预计工时、截止日期、依赖关系及请假安排;当某人连续两周计划占用超过可用工时的 80%,或某个关键角色只有一人能完成时,就应视为风险,而不是等到任务逾期。

比如一个五人小组中,测试人员每周可投入 30 小时,却被安排了 28 小时测试工作,表面尚未超载,但缺陷返工、临时支持都没有缓冲。建议先保留约 15%,20% 的机动时间,并在每周协同会上核对计划工时与实际工时。这里的比例是排期起点,不是固定标准,应按需求变更频率和团队历史偏差校准。

2. 多个项目争抢同一位专家时,项目经理应按什么原则分配资源?

我手上有两个并行项目,都需要同一位架构师评审,一个项目说马上要上线,另一个项目的关键方案也卡着等结论。我不想靠谁催得急就先帮谁,应该怎样做出可解释的取舍?

先比较延迟的业务影响和依赖后果,不要用催促声量或项目级别代替判断。可以把每项请求记录为四项:最晚决策时间、延误影响、是否有替代人员、占用时长,再由相关项目负责人和资源主管共同确认优先级。

例如,项目甲的评审晚两天会错过外部发布窗口,项目乙晚两天只会压缩内部联调时间,且乙有备选评审人,那么可先给甲安排一次 90 分钟评审,同时为乙明确替代人和新的评审时间。若两个请求影响相近,应拆分专家工作:先做能解除最多下游阻塞的决策,而不是把整块时间长期独占。

每次调整都记录取舍依据和复核日期,避免临时优先级变成没有期限的资源占用。

3. 项目经理和职能经理如何协同,才能避免成员收到相互矛盾的安排?

我发现团队成员有时先答应项目任务,随后又被职能经理安排支持工作,最后两边都觉得他没有按承诺交付。我该怎样划清双方的责任,又不让协同变成反复开会?

把“任务优先级由谁决定、可投入时间由谁确认、冲突由谁裁决”写清楚,比单纯要求成员自行协调有效。项目经理负责说明交付目标、依赖和期限;职能经理负责确认成员可投入比例、技能安排及日常管理;当两边的安排超过成员可用工时,应由双方约定的资源负责人或项目组合负责人裁决。

实践中可用一份共享资源计划,每周更新成员的项目占比和临时支持时间;例如某成员每周可投入 40 小时,其中项目计划 24 小时、职能支持 8 小时、例行工作 8 小时,就不要再把 40 小时全部排成项目任务。

发生冲突时,要求提出请求的一方说明影响与截止时间,由管理双方在一个工作日内确认取舍,并将结论同步给成员,避免让成员夹在两套指令之间。

4. 怎样判断是资源不足,还是任务估算或协作流程出了问题?

我的项目连续几周都说缺人,但新增成员后进度还是没明显改善,任务反而要花更多时间沟通和交接。我该如何区分真正的人手不足与计划、流程上的问题?

先检查工作是否因等待、返工和交接而停滞,再判断是否需要增加人手。连续两到三周记录每项任务的实际投入、等待时长、返工原因和阻塞来源:如果团队的有效工作时间接近可用工时上限,且延期主要来自并行任务过多,增加资源或缩小范围可能有帮助;

如果大量时间花在等待确认、重复修改或交接不清,优先修复决策和流程通常更快。举例来说,某团队每周投入约 160 小时,却有 35 小时任务处于等待评审状态,此时再加一名执行人员未必能缩短周期,应先明确评审人、响应时限和提交标准。

若记录显示任务持续超出估算且没有明显等待,再把新增资源限定到瓶颈技能,并用两周后的吞吐量和返工率复核效果,避免把“缺人”当成所有延期的统一解释。

核心关键词

读者评论

沈
沈诗涵

我们团队以前也按“人天”分配资源,后来发现同样是50%投入,分散到每天和集中两天的交付效果差别很大。现在会把需要连续专注的任务单独标出来,但跨部门成员的实际可用时间仍然不太好确认。

刘
刘佳宁

文中把容量、技能和优先级冲突分开很有帮助。实际工作里最难的是优先级冲突,大家都说自己的项目重要,最后往往还是靠领导临时拍板。如果能提前约定升级时限和取舍规则,应该能减少反复协调。

孟
孟沐阳

对增加人手解决延期这一点比较认同。我们曾在项目后期临时加入成员,培训和熟悉环境花了不少时间,核心人员反而更忙。只是文章中的容量估算更适合相对稳定的团队,突发故障较多的团队可能还需要结合历史数据动态调整。

文章包含AI辅助创作:团队最佳实践:项目经理资源管理协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531619

赞 (0)
飞飞飞飞
技能流程与规范:项目经理资源管理协同管理关键指标
上一篇 46分钟前
资源管理资源池教程:项目经理协同管理,避坑指南
下一篇 46分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
