项目资源风险往往不是“没人可用”,而是关键的人、时间和技能被错误地当成了随时可调用的库存。《资源管理技能教程:项目经理风险控制,避坑指南》要解决的核心问题,不是怎样把每个人排满,而是怎样提前看见资源承诺与真实产能之间的差距。我在项目复盘中反复看到一种情况:计划表上的人天完全对得上,项目却仍然延期;追到执行现场才发现,同一位骨干被三个项目同时认领,所谓可用资源只是表格里重复出现的名字。
一、先讲核心结论:资源管理不是排满日历,而是控制承诺
1. 把资源视为有条件的产能,而不是名单
项目经理做资源管理,容易从“谁能参与”开始,真正稳妥的起点却是“项目需要什么能力、在什么时间窗口、以多大投入强度完成什么结果”。一个人名并不等于一份可用产能。技能熟练度、岗位职责、并行工作、审批等待、会议占用、休假、跨团队响应速度,都会改变这个人对当前项目的实际贡献。
我通常把资源拆成四层来判断:角色、技能、可用时段、交付责任。例如,“需要一名后端工程师”太宽泛;“需要一名熟悉支付链路、能在第 3 至第 5 周每周投入约 3 天、负责接口方案与联调支持的工程师”才是能拿去协商的资源需求。描述越具体,越容易暴露计划中的隐含假设。
资源管理的目标也不是把利用率推到百分之百。高利用率看起来节约,实际上会放大排队、返工和突发事件的影响。对需要频繁协作、需求波动或外部依赖较多的工作,保留缓冲常常比继续加任务更经济。项目经理要保护的不是空闲本身,而是应对变化的能力。
2. 风险控制要盯住“承诺失真”的早期信号
我会重点检查四种信号:关键岗位只有一个候选人;一个人同时承担多个项目的关键路径任务;资源承诺没有得到职能负责人确认;计划中的投入比例长期高于团队实际可持续水平。它们并不意味着项目必然失败,但意味着项目计划对资源的假设需要验证。
最值得关注的不是某一周是否过载,而是过载是否持续、是否集中在关键路径、是否没有替代方案。短期高负荷可能通过调整顺序解决;连续数周高负荷且集中在单一专家身上,就更像单点故障。此时,单纯催进度只会让风险更晚暴露。
3. 先确定风险容忍度,再讨论资源方案
不是所有项目都值得配置同样的冗余。对法规交付、核心交易链路、重大客户上线等高影响工作,关键技能备份、测试窗口和跨团队响应能力值得付出额外成本。对可延期、可降级、影响范围较小的内部优化,可以接受更紧凑的安排,但必须事先明确延期或缩减范围的触发条件。
我建议项目经理在立项或计划评审时,把资源决策写成“投入、收益、边界、触发器”四项:投入多少人天或预算,换来什么风险下降;适用哪些工作;一旦实际供给低于哪条线,采取什么动作。没有触发器的资源计划,往往只是愿望清单。

二、背景和真实场景:资源计划为什么经常“看着没问题”
1. 名义工时与有效工时不是一回事
计划里常见的算法是:一个人每周工作 5 天,项目需要 20 人天,于是安排 4 周完成。这种算法忽略了工作日并不等于可交付工时。员工还要处理日常运营、团队沟通、评审、支持请求和其他项目任务;新加入项目的人也需要熟悉背景,真正形成产出通常存在过渡期。
所以,我不会仅凭“本周有 5 个工作日”就判断某个人能投入 5 天。更有效的做法是回看近期实际分配,询问职能负责人确认可承诺窗口,并区分“名义投入”和“可用于交付的投入”。这一步看似繁琐,却能避免把冲突留到临近验收才处理。
资源数据必须有口径。若某团队把会议时间计入项目人天,另一个团队只统计直接开发时间,两边的利用率不能直接比较。项目经理应在同一张计划表或系统里注明统计周期、是否包含支持工作、投入按小时还是按人天计算,以及请假和节假日如何处理。
2. 多项目环境里,冲突常发生在优先级而非人头数
多个项目共享同一专家时,各项目经理可能都认为自己拿到了资源。问题不一定是排期表没有更新,而是组织没有明确谁能在冲突时做最终取舍。于是每个项目都保留原计划,专家只能靠加班、临时切换或延迟反馈来“填平”系统性缺口。
这类场景中,项目经理要把讨论从“我的项目先做”转到“哪些交付对组织更重要,冲突发生时由谁裁定”。如果没有明确的组合优先级,就应把冲突列为管理决策,而不是让执行人员自行承担。项目经理能做的是提供影响、选项和后果,不能用私下口头承诺替代组织决策。
3. 资源风险的成本往往先表现为等待和返工
团队资源不足不一定立即表现为延期。更早出现的可能是评审排队、接口问题无人确认、测试环境预约不到、需求澄清反复等待。由于这些等待被分散在不同任务中,项目状态仍可能显示“进行中”,但交付流速已经下降。
我会把等待时间单独记下来,而不把它混在任务执行工时里。例如,某项工作实际操作用了 2 天,却等了 4 天才获得评审,若只看工时会误以为资源充足。等待不必一概归因于人手不足,但它是检查资源配置、审批链路和跨团队依赖的有效入口。

三、常见误区:看起来是在管资源,实际是在制造风险
1. 误区一:把利用率越高当成管理越好
高利用率指标容易给人一种“每个人都很忙,资源没有浪费”的印象,但它不等于高产出。只要任务存在排队、频繁切换或外部依赖,资源越接近满载,新增工作越容易进入等待队列。一个人每天被会议和临时事项切成多个碎片,即使账面上全部排满,也未必能完成需要连续专注的工作。
我不建议用单一利用率评价项目团队。至少还要同时看交付完成率、等待时长、返工比例、关键任务准时率和加班趋势。若利用率上升的同时,关键任务准时率下降、等待变长,就不应继续把“排满”当作优化目标。
2. 误区二:每个任务都给一个负责人,就算有备份
任务表里有主责人,不代表风险被控制;把另一位同事写成备份,也不代表他能马上接手。备份人员若没有参与关键讨论、没有访问权限、没有掌握决策背景,临时接管时仍要重新学习,甚至会产生更多返工。
有效备份至少要满足三个条件:知道任务状态和关键决策;拥有完成工作所需的权限、环境和材料;在约定时间内具备可用窗口。对高风险岗位,建议通过结对评审、轮岗执行、交接演练或文档走查验证备份能力,而不是只检查名单上是否有第二个名字。
3. 误区三:遇到缺口就加人
加人可以增加产能,但不会自动缩短周期。新人需要理解业务、架构、质量要求和团队协作方式;当任务依赖紧密时,沟通和协调成本还会提高。若缺口来自决策迟缓、职责不清或跨团队接口等待,再增加执行人员,可能只是让更多人一起等待。
我会先判断瓶颈属于哪一类:工作量超出供给、关键技能稀缺、顺序安排不合理、决策审批缓慢,还是返工率过高。只有前两类通常直接指向增补或替换资源;其他情况应优先改流程、缩范围或调整依赖。先找到瓶颈,再谈人头,通常比先申请人手更容易说服管理层。
4. 误区四:用平均工时掩盖关键路径上的稀缺角色
项目整体上可能并不缺人,但某个关键阶段需要安全评审、数据迁移、法规确认或架构决策,而具备相应能力的人只有一位。平均资源利用率看不出这种集中风险。项目经理应把技能需求映射到具体任务和时间段,识别稀缺技能是否落在关键路径上。
如果稀缺岗位只在某个短窗口出现,可以提前锁定时间、拆分评审材料、准备替代决策人或调整任务顺序。如果需求贯穿多个阶段,则需要培养备份、采购外部支持或改变技术方案。仅仅把任务标成“高优先级”不能创造可用窗口。
5. 误区五:把风险清单当作风险控制
风险表写了“核心人员离职可能造成延期”,但没有负责人、触发条件和行动方案,这条记录的管理价值很低。风险控制不是把不确定性写下来,而是尽量提前改变风险暴露后的损失。
我会要求每项重要资源风险至少回答四个问题:什么信号说明风险正在发生;谁负责监测;出现信号后有哪些可执行选项;多长时间内必须升级决策。若答案依赖“到时再看”,说明预案还没有形成。
四、专业判断逻辑:从需求到风险,把资源计划做成可验证假设
1. 先把任务拆成技能需求,不要只按岗位名排人
不同项目对同一岗位的要求差异很大。开发任务可能需要架构判断、代码实现、数据处理或遗留系统维护;产品工作可能需要调研、流程设计、合规判断或跨部门协调。把任务拆到技能层面,才能知道真正需要的是哪一种经验、等级和参与时点。
我建议使用轻量的技能需求表,而不是追求复杂的人才盘点。每个关键任务记录必要技能、期望熟练度、投入窗口、替代可能性和交付验收标准。若岗位能力只能由某一人提供,必须明确这是主动选择还是尚未找到替代方案。
2. 再判断供给:可用性、能力与连续性分开看
资源供给至少有三个维度。可用性回答“这段时间能不能投入”;能力回答“投入后能不能独立完成”;连续性回答“能否在任务关键阶段保持参与”。有人每周只能投入半天,可能适合顾问式评审,不适合需要连续推进的实现任务。
我会让项目计划显式区分确定资源、待确认资源和假设资源。确定资源有本人及职能负责人的承诺;待确认资源正在协商;假设资源仅用于早期估算。不要把三类资源用同一种颜色或状态展示,否则管理层容易把“希望能拿到”误读成“已经锁定”。
3. 计算负荷时看峰值和关键窗口,不只看项目总人天
人天适合估算工作量,却不能单独证明排期可行。两个项目合计需要 40 人天,不代表两个月内一定能完成:如果工作集中在同一周、都需要同一位专家,负荷峰值就可能超过供给。项目经理需要把工作量按周或阶段展开,再与可用窗口比对。
我会把资源计划分成三种视图:项目总量用于预算和范围判断;时间分布用于排期与冲突识别;关键技能视图用于发现单点依赖。三者回答的问题不同,不能用一张总工时表替代全部判断。
4. 用风险暴露而非主观焦虑安排缓冲
缓冲不是越多越保险。过少会让小波动变成延期,过多则可能掩盖估算质量和优先级问题。缓冲应与不确定性来源匹配:需求变更频繁,就给澄清和变更决策留空间;外部审批难预测,就预留审批窗口;关键技能单点依赖,就安排替代方案或提前完成关键评审。
可以用一个简化的判断框架:风险暴露程度取决于发生可能性、影响大小和恢复时间。即使发生概率不高,只要恢复需要数周且影响上线窗口,也值得准备预案。反过来,影响很小且能在一天内恢复的短时缺席,不必配置昂贵冗余。
5. 把项目治理分成三个节奏
月度或阶段计划用来确认能力缺口、预算、关键岗位和资源承诺;每周计划用来核对接下来两到六周的负荷、依赖和冲突;日常跟踪只处理偏差和阻塞,不应每天重做整个资源计划。节奏过慢,冲突会晚发现;节奏过密,团队则会把时间耗在更新表格上。
对中大型组织,项目、团队和职能管理者往往需要共享同一份资源事实。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,适合把工作项、责任人、迭代或阶段计划、风险和依赖放在同一协作空间中;但是否能解决资源问题,仍取决于团队是否维护真实的投入与优先级信息。工具能帮助暴露冲突,不能替管理者决定谁先做。

五、案例与数据观察:一次“资源齐全”但排期失真的项目复盘
1. 案例背景:资源表有名字,关键窗口却没有被锁定
以下案例为匿名化的情景复盘,数字是用于说明分析方法的模拟数据,不代表某一家企业的实际业绩。某企业要在一个季度内完成客户服务流程改造,涉及产品、研发、测试、数据和客户运营团队。计划评审时,资源表上每个工作流都有负责人,项目总投入估算为 126 人天,管理层据此判断人力充足。
执行到第五周,项目仍然显示大部分任务“进行中”,但接口评审、数据核对和测试准备接连延后。进一步拆解发现,数据负责人还同时支持日常报表,测试负责人承担另一个上线项目,产品负责人每周只有零散时间参与需求澄清。总人天看似够用,关键窗口却出现了三处供给缺口。
2. 复盘过程:把延期从“人不够”拆成可验证原因

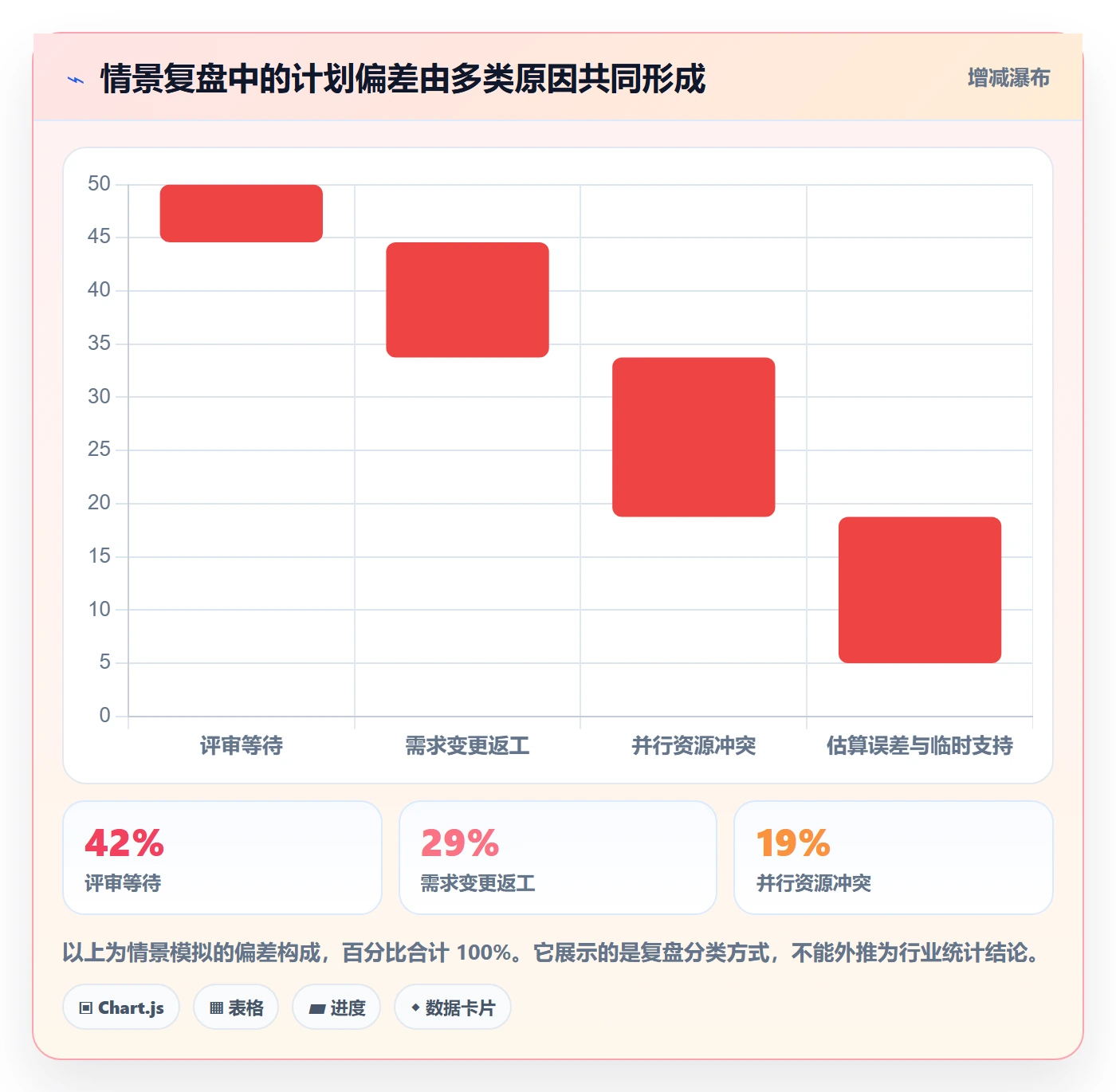

团队没有立刻申请新增人员,而是把延误任务按执行、等待、返工和资源冲突分类。回看四周记录,模拟结果显示:排期偏差中约 42% 与等待评审有关,约 29% 来自需求变更后的返工,约 19% 来自资源并行冲突,其余来自估算误差与临时支持工作。分类的作用不是追求精确归因,而是避免把不同问题都交给“加人”处理。
接着,项目经理与职能负责人共同确认未来六周的可用窗口,把数据核对集中安排在连续两周,提前预约测试环境,并由另一位测试工程师参与一次完整演练。产品侧将需求确认改为每周固定两个决策时段,并明确哪些问题可以由工作组决策、哪些必须升级。
3. 调整结果:没有显著增加总投入,等待时间先下降

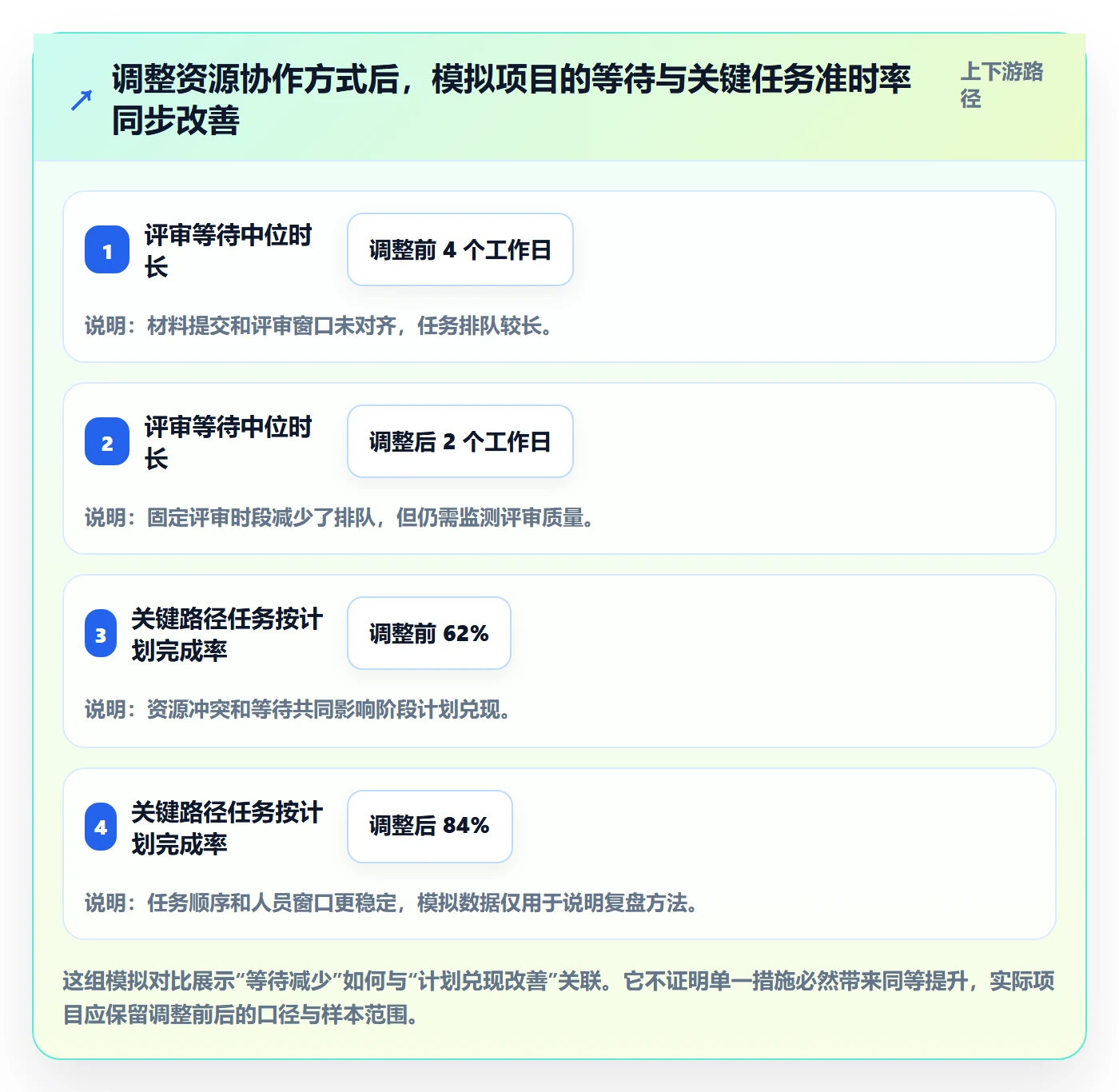

在这个模拟案例里,团队先重新排序任务、固定评审时段、补齐交接材料,再从相邻团队借调短期支持。总投入增加约 8 人天,主要用于测试演练和知识交接;等待评审的中位时长由 4 个工作日降至 2 个工作日,关键路径任务按计划完成率从 62% 提高到 84%。这组变化用于展示因果路径,不应被当作行业基准或效果承诺。
值得注意的是,改善不是因为所有人都更忙,而是资源供给从零散、不可预测变得相对连续。若只看总工时,新增的 8 人天可能像额外成本;若看关键窗口的等待和返工,它换来的是更稳定的交付节奏。是否值得复制,仍需结合项目延期成本和团队可承受负荷判断。


4. 这个案例真正说明了什么
第一,资源缺口不一定表现为总人天不足,峰值与技能窗口更关键。第二,资源风险可能通过等待、返工和决策延迟表现出来,不能只盯工时表。第三,临时增援前先消除协作瓶颈,通常更容易判断真正需要多少新增产能。
我会把案例复盘中最有价值的产物保留下来:资源承诺表、任务等待记录、关键技能备份清单,以及调整前后采用的指标口径。下一个项目可以借鉴这些方法,但不能照抄数字,因为团队结构、依赖关系和延期成本都不同。
六、行动建议:按项目阶段建立可执行的资源控制动作
1. 立项阶段:把需求写成可协商的资源请求
立项阶段最常见的问题是只写“需要研发支持”或“需要测试投入”,导致职能负责人无法判断冲突,也无法承诺具体窗口。项目经理应把请求写到技能、时间、投入比例和责任结果四个维度,并标出必须到位的日期和最迟可接受日期。
同时明确范围边界:如果资源不足,是延后交付、减少首期范围,还是降低某些非核心体验要求?选项越清楚,资源谈判越容易转化为管理决策。不要把所有可能的需求都写成刚性资源请求,否则关键需求会被淹没。
- 列出关键交付物及其验收条件。
- 拆分完成交付所需的技能,而不只填写岗位名称。
- 给出预计投入窗口,并区分确定、待确认和假设资源。
- 标出资源不足时的范围、日期或质量取舍。
- 让职能负责人确认承诺,记录确认时间和适用条件。
2. 排期阶段:先排依赖和稀缺技能,再填充一般任务
排期时先找出受外部审批、环境、关键专家或客户配合影响的工作,再安排可灵活调整的任务。若先把所有任务平均分配给团队,稀缺资源冲突通常会在排期完成后才暴露,届时调整成本更大。
对关键人员的任务,不要只写开始和结束日期,还应说明需要连续投入还是间歇评审。连续开发、故障排查和迁移演练通常需要相对完整的时间段;架构把关或法规咨询则可能采用预约式投入。资源形式不同,安排方式也应不同。
3. 执行阶段:每周只追踪能触发行动的偏差
资源例会不应沦为逐人汇报“忙不忙”。我通常聚焦未来两到六周:哪些关键任务需要同一人员;有哪些资源承诺尚未确认;等待是否超过预设阈值;关键路径是否出现新的单点依赖;是否有范围变化打乱原安排。每个偏差都要对应责任人和下一步。
若团队规模较小,可以用共享表格维护任务、技能、时间窗口和风险状态。若项目多、团队跨部门,或需要追踪迭代、需求、缺陷和依赖,项目管理平台可以提升信息透明度。无论使用什么载体,字段应服务于决策;无法改变行动的字段不要为了“看起来完整”而增加。
4. 变更阶段:新增需求必须同时说明资源影响
需求变更不能只讨论“要不要做”,还要同步评估需要哪些技能、挤占哪个窗口、对关键路径有什么影响,以及是否需要减少其他范围。若只接受新增工作而不重新协商资源和日期,计划就会在表面上保持稳定、实际执行中不断透支团队。
遇到紧急变更,项目经理可以提出三种常见选择:替换低优先级工作、增加合适的临时支持、延后目标日期。每一种都应明确代价,不要把“加班赶上”当作默认第四种方案。短时应急可以发生,长期把超负荷当计划则会放大人员流失和质量风险。
5. 收尾阶段:评估预测质量,而不仅是最终是否完成
项目按期完成,也不代表资源管理没有问题。可能是团队靠加班补上缺口,或者牺牲了测试范围;项目延期,也不必然说明计划能力差,可能是外部条件发生了无法控制的变化。复盘应区分预测错误、承诺未兑现、范围变更、执行效率和外部依赖,并记下证据。
- 比较计划投入与实际投入,说明差异来自何处。
- 比较预估窗口与实际等待时间,找出排期假设是否可靠。
- 检查关键技能是否存在单点依赖,以及备份是否真正可接手。
- 记录临时加班、返工、延期和范围调整的实际代价。
- 将可复用的改进写成下一项目能执行的规则,而非口号。
七、不同情况下的取舍:资源方案没有脱离场景的标准答案
1. 交付期限不可变:优先保护关键路径,主动缩小范围
若法规、合同或市场窗口让交付日期难以移动,项目经理应先识别最小可交付范围,再集中稀缺资源保障关键路径。可以把非关键体验优化、后台报表或次要自动化能力移到后续版本,但需要清晰记录未交付内容、后续责任人和补齐时间。
这种选择的代价是范围或完整度下降,优点是能避免所有内容都承诺、最终整体失守。若不能缩范围、不能加资源、日期又不能变,项目经理应把风险提升为管理层决策,不要通过隐瞒真实负荷来维持表面承诺。
2. 技能高度稀缺:优先减少单点依赖,而非无限加班
稀缺专家适合承担高杠杆工作:做方案把关、关键评审、复杂问题诊断或培养接手人。把所有执行任务都交给专家,看似效率高,却会让团队长期依赖单人。对可标准化的工作,应逐步拆解并交由其他成员执行,专家负责抽查和升级问题。
若短期确实没有替代人员,可以通过明确交付边界、提前锁定时间、准备异步材料和设置缺席升级机制降低风险。中长期则要评估招聘、外部服务、技术替代或能力培养的成本。培养备份需要时间,不能等到主责人已经离开才开始。
3. 需求变化频繁:用滚动计划替代过度精细的远期排期
当需求不确定性高,远期把每个人每天排满,会制造虚假的确定性。更合适的做法是近端细排、远端按能力范围和阶段目标规划:未来一至两周明确任务与责任人,后续阶段保留资源区间和关键依赖,定期依据新信息更新。
滚动计划并非随意改计划。每次调整都应记录变化原因、影响对象和批准人,特别是涉及关键路径或跨团队承诺时。否则团队会陷入频繁重新排期,却无人承担承诺管理。
4. 预算受限:先消除低价值并行,再决定是否增员
预算不足时,容易通过压缩所有任务工时来“做出”可行计划。比这更稳妥的选择,是减少并行项目、延后低优先级工作、降低不必要的切换,或把高成本专家的投入集中到真正需要判断力的环节。连续完成少数高优先级任务,往往比同时启动许多工作更容易形成可交付结果。
如果仍有缺口,再比较临时借调、外部服务、内部培养和延期的总成本。外部支持能快速补充能力,但也需要交接和质量把关;内部培养短期投入较大,却可能降低长期单点风险;延期影响客户和市场窗口,但可能比仓促交付造成的修复成本更低。
5. 团队分布式协作:优先解决响应窗口与交接质量
跨地点团队的资源问题常被误判为人手不足。实际瓶颈可能是时区交接、评审材料不完整、决策人不在同一工作窗口,或任务状态只存在于个别人的聊天记录里。为每类决策约定响应时限和异步材料格式,往往比增加会议更有效。
对跨团队交付,我会明确接口责任人、输入标准、反馈时限和升级路径。若一个任务必须等待多个团队串行确认,就要提前排出审批顺序,评估能否并行准备。把“等对方回复”从个人抱怨转成可观察的流程节点,才有机会改进。
八、项目经理的资源风险清单:每周十分钟,提前发现计划失真
1. 检查资源承诺是否仍然有效
资源承诺不是一次确认后永远有效。项目优先级会变,人员会临时承担运营任务,组织也可能调整。每周确认未来关键窗口,尤其检查高风险任务的主责人、备份人和职能负责人是否仍认可原安排。对方无法承诺时,应及时更新计划状态,而不是等任务逾期再解释。
2. 检查负荷是否集中在少数人身上
可以把未来几周任务按人和技能汇总,重点看峰值、连续超负荷和不可替代任务。不要只看平均值:团队整体有空余,不代表关键岗位有空余。若同一人在多个项目中都被标为关键责任人,至少要组织一次优先级确认,并决定冲突发生时谁有权调整。
3. 检查等待、返工和临时工作是否正在上升
资源风险常先体现在流动效率上。若评审等待持续增长、返工反复发生、临时支持挤占计划任务,团队就需要判断是供给不足、流程设计不合理,还是需求质量下降。每周保留少量可靠记录,比季度末凭印象回忆更有助于做正确决策。
4. 检查风险是否有触发器和备选动作
对于每项高优先级资源风险,确认监测信号、责任人、触发阈值、可选方案和升级路径。备选方案应提前验证可行性:临时借人是否有权限,外部供应商是否能按时入场,缩减范围是否已得到相关方认可。没有经过验证的预案,只是纸面上的安慰。
5. 一页资源风险看板可以包含什么
项目不必为了管理资源建设庞大报表。一页看板可以包含未来六周的关键岗位供给、已确认与待确认资源、人员冲突、关键任务等待时间、单点依赖、超负荷预警和需要管理决策的选项。信息应该能让负责人快速回答“哪里将出问题、最晚何时决策、谁来处理”。
如果组织已经在使用项目管理平台,可把风险、任务、责任人、依赖和迭代安排关联起来,避免资源信息散落在多份表格。实施时要先统一口径和责任,再配置视图;否则工具会把不一致的数据展示得更整齐,却不会让判断更准确。
九、结语:资源风险控制,核心是让不确定性尽早显形
我对资源管理有一个很实用的判断:项目经理不必保证每个人始终有空,但必须尽早知道谁在什么时间、以什么技能、为哪项交付承担了什么承诺。真正危险的不是资源紧张,而是资源紧张被一张看似完整的计划表掩盖。
下一步可以从一个正在进行的项目开始:选出未来六周的三项关键交付,核实技能需求和可用窗口;把执行、等待、返工分别记录一周;再为最脆弱的单点依赖确定备份或替代动作。先让问题可见,再决定增员、调序、缩范围或延期。
资源管理的价值,不在于把日历填满,而在于让承诺经得起变化。当计划能说明资源假设、风险信号、取舍选项和触发动作,项目经理才真正从“追着人要进度”转向“控制交付风险”。
常见问题解答(FAQ)
1. 项目经理如何识别资源风险,而不是等到人员不够时才处理?
我以前总把资源风险理解成“人手不足”,直到项目进入联调阶段才发现,真正的问题是关键人员被多个项目同时占用。我想知道,项目经理应该在立项和排期的哪个环节识别资源风险,哪些信号能证明风险已经开始影响交付?
资源风险不应只看总人数,而要看关键技能、可用时间和依赖关系是否匹配。我的做法是先建立一张“技能,任务,人员”矩阵:横向列出需求分析、架构设计、开发、测试、部署等关键技能,纵向列出人员,再标记每个人的实际可投入比例。
例如,某开发人员名义上每周可投入40小时,但同时承担会议、线上支持和另一个项目,实际可用时间可能只有24小时。排期时如果仍按40小时计算,风险只是被延后了。我会重点检查三个指标。第一,关键路径上的单点人员是否只有一人掌握核心技能;第二,核心成员的计划负载是否长期超过80%;
第三,任务之间是否存在“前一个人不完成,后面三个人都无法开工”的串行依赖。实践中,短期负载超过90%通常意味着延期概率明显上升,连续两周超过85%则应视为需要干预的预警,而不是继续压缩缓冲时间。资源评估不能只做一次。
建议在立项、迭代开始前、关键里程碑前各复核一次,并把“计划工时、实际工时、被打断工时”分开记录。若计划20小时的任务实际花了28小时,不要简单归因于执行效率低,还要追查其中有多少时间被临时需求、审批等待或环境问题消耗。只有把这些损耗单独列出来,项目经理才能判断是需要补人、降范围,还是调整优先级。
2. 项目资源冲突时,项目经理应该优先协调人员,还是优先调整项目范围?
我遇到过两个项目同时争抢同一名架构师的情况,双方负责人都认为自己的任务更紧急,最后大家一起加班,交付质量却都下降了。我想知道,资源冲突发生后有没有一套可执行的判断顺序,避免项目经理凭声音大小或职级高低做决定?
资源冲突处理的核心不是“谁先来谁优先”,而是比较延期成本、业务价值和替代可能性。我会把冲突任务放进一个简单的决策表中,至少记录四项:延期一天造成的业务损失、是否位于关键路径、是否存在可替代人员、任务延期后是否会引发更多连锁等待。
比如,两个任务都需要一名架构师时,一个任务延期会影响外部合同验收,另一个任务只是内部优化,优先级就不应由两个负责人自行争论,而应根据影响证据排序。实际协调时,我通常按“先移除低价值工作,再调整范围,最后申请增援”的顺序处理。
先取消不必要的汇报、重复评审和低优先级优化,往往能释放10%到15%的有效产能;如果仍不够,再把非核心功能拆到后续版本,明确写出保留项、延期项和验收影响;只有当延期成本高于增援成本时,才值得申请外部人员或临时顾问。有一个容易被忽略的坑是把同一个人同时排进多个项目的关键路径。
表面看每个项目只占用他30%的时间,实际上只要其中一个任务晚两天,其他项目就会连锁等待。我更建议为关键角色设置“唯一关键路径”原则:同一周期内,一个人最多承担一个必须由其完成的关键任务,其余任务只能作为可切换工作。
协调结果也要形成书面承诺,包括投入时间、交付物和退出条件,不能只停留在会议上的口头支持。
3. 如何判断项目是应该补充资源,还是应该延长工期?
我曾经见过项目一延期就申请加人,但新成员加入后不仅没有提速,原团队还要花时间培训,结果项目更慢了。我想建立一个更可靠的判断方法,知道什么情况下加人有效,什么情况下延长工期或缩减范围反而更理性。
补充资源不是天然等于提速,尤其是在高度协作、强依赖的软件项目中。我的判断会先看任务是否可并行。如果剩余工作中有大量独立模块、接口已经稳定、验收标准清晰,那么增加资源可能有效;如果主要瓶颈是架构决策、环境故障、需求反复或测试数据不足,加人通常只能增加沟通成本。
可以用一个粗略的收益计算:新增资源带来的可交付工时,减去培训、沟通、代码评审和环境配置成本,再与延期一天的损失比较。
比如项目还剩240小时有效工作量,新增人员每周理论投入40小时,但前两周只有50%的有效产出,同时每周需要原成员投入8小时辅导,那么新增人员前两周的净收益约为40小时减去20小时再减去8小时,即12小时。若项目只剩两周,这种增援很可能不如延长工期或削减范围。我还会区分三种瓶颈。
技能瓶颈适合补充具备同等能力的人员;容量瓶颈适合通过拆分任务和增加执行者解决;决策瓶颈则应由负责人快速拍板,不能用更多执行人员掩盖。判断前最好做一次为期一周的实际产能观测,记录完成工时、等待工时和返工工时。如果有效工作时间只占总投入的60%,说明问题很可能不是人少,而是流程或决策阻塞。
4. 项目经理如何建立资源风险预警机制,避免风险清单变成形式?
我用过资源风险登记表,最初写得很完整,但几周后大家只是在状态栏里填“跟进中”,真正发生人员请假或关键任务延期时,没人知道该做什么。我想知道,怎样设计预警指标和触发动作,才能让资源风险管理真正影响排期和决策?
有效的资源预警机制必须把“状态描述”改成“可观测指标加应对动作”。例如,不要写“测试资源不足,持续关注”,而要写成“未来两周测试任务预计需要80小时,当前可用52小时,缺口28小时;若本周五前无法补足,则冻结非核心功能并调整验收范围”。这样风险条目才具备触发条件、责任人和截止时间。
我通常会设置四类指标。第一是容量指标,例如未来两周计划负载超过85%预警、超过100%升级;第二是关键人指标,例如核心任务只有一名可执行人员时标红;第三是流失指标,例如关键人员连续三天被临时事项占用超过30%时间;
第四是交付指标,例如同类任务连续两次超出估算20%以上时,重新评估剩余资源,而不是继续沿用旧计划。风险登记表最好只保留真正会改变决策的字段:风险描述、触发信号、影响范围、概率、责任人、最迟处理日期、备用方案和当前决策。每周评审时,不要逐条朗读,而是只问三个问题:哪些指标已经越过阈值?
哪个风险会在下一个里程碑前兑现?如果今天不处理,最晚什么时候会失去选择空间?我还建议把预警分成黄色和红色。黄色风险由项目经理在一周内处理,例如重排任务、减少会议或安排交叉培训;红色风险必须升级决策,例如变更范围、追加预算或调整里程碑。
这样做的价值不在于预测得多准确,而在于让团队在风险变成延期之前,仍然保留可选择的处理方案。
核心关键词
文章包含AI辅助创作:资源管理技能教程:项目经理风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531599
读者评论
我们团队以前只看人天总量,后来把评审等待和跨项目占用单独记录,才发现延期并不全是执行慢。想请教,记录等待时间时,怎样避免把正常的协作间隔也算成资源问题?
备份人员这个提醒很实用。实际操作中,即使做过交接演练,权限和业务背景也可能变动,可能还需要定期验证,而不是只在立项时确认一次。
高利用率不等于高产出我认同。不过小团队确实很难长期留出缓冲,遇到临时需求时,可能更现实的做法是先明确哪些任务可以延期或缩减。
