资源池管理最常见的失效,不是“没有人可用”,而是项目计划里明明有十几个人,关键任务开始时却找不到一个能在两周内投入、且具备所需技能的人。资源池实操的重点因此不是建一张人员名单,而是建立一套能回答“谁可以被安排、何时可以安排、安排后谁承担冲突、需求变化如何处理”的制度。本文用一组明确标注为情景模拟的数据,拆解制度设计、运行节奏和可复用模板,帮助项目经理把资源争抢从临时协调变成有规则的决策。
一、先讲结论:资源池不是名单,而是决策机制
1. 资源池要解决的是“可调度”,不是“可见”
许多团队已经有员工花名册、技能表和项目计划,但这并不代表拥有资源池。花名册回答“组织里有哪些人”,技能表回答“某人会什么”,项目计划回答“某个项目打算什么时候用人”。资源池还必须回答:这个人当前的可用容量是多少,谁有权承诺他的时间,遇到优先级冲突由谁裁决。
我判断一个资源池是否真正可用,会看三个结果:需求能否被统一登记,能力与负荷能否在同一张视图里核对,冲突能否在开工前由明确角色处理。少一个环节,资源池就容易退化为“看起来完整、实际要靠私聊确认”的通讯录。
制度设计应先确定决策边界,再挑选工具。工具可以展示人员、项目、工时和技能,但不能替组织决定谁有权打断已经承诺的工作。若项目经理、职能经理和部门负责人对优先级没有共同规则,再精细的排期也会迅速过期。
2. 先用四个问题判断制度是否完整
- 需求从哪里进入:临时口头请求、邮件和项目计划是否都需要进入统一登记流程?
- 可用容量怎么算:工时是否扣除会议、休假、支持工作、培训和固定运营任务?
- 冲突由谁拍板:两个项目同时需要同一位专家时,是项目经理协商、职能经理决定,还是组合层面仲裁?
- 承诺如何更新:需求取消、延期或人员变更后,谁在多长时间内修订资源计划?
只要其中一个问题没有明确答案,团队就可能把资源管理误当成“把人排满”。事实上,排得越满,越容易因一个突发故障、一次需求变更或一个关键人员请假而全盘重排。
3. 资源池制度的最小闭环
我建议先把制度压缩成一个最小闭环:项目提交需求,资源负责人核对技能与容量,相关负责人确认承诺,团队按固定周期滚动更新,冲突按预设规则升级,实际投入与计划差异再反馈到下一轮估算。制度跑通后,再增加成本、跨部门借调和技能培养等管理维度。
| 环节 | 需要留下的记录 | 责任角色 | 常见失效信号 |
|---|---|---|---|
| 需求登记 | 角色、技能、时间窗、投入比例、交付物 | 项目经理 | “尽快给个人”而没有任务和期限 |
| 容量核对 | 可用工时、已承诺工时、运营预留 | 资源负责人或职能经理 | 只看项目计划,不看日常支持负担 |
| 承诺确认 | 人员、投入比例、起止时间、替补方案 | 项目与职能双方 | 口头答应,却无人维护计划 |
| 冲突处理 | 影响、备选方案、裁决人、决定日期 | 组合负责人或管理层 | 会议反复讨论,没人承担取舍 |
| 复盘更新 | 计划与实际偏差、原因、纠正动作 | 项目经理与资源负责人 | 月底才发现长期超载 |
表格里的“责任角色”可以由同一个人兼任,但职责不能消失。小团队可能由项目经理兼任资源协调员;多个部门共同交付的组织,则通常需要职能经理或项目组合层承担容量确认和冲突裁决。
二、为什么资源池会成为项目管理的瓶颈
1. 多项目并行把局部排期变成系统问题
单个项目的项目经理通常能判断本项目缺什么人,却很难看见同一位专家在其他项目、运维、评审和临时支持上的全部承诺。每个项目单独看都可能“只借一点时间”,合在一起却超过一个人的实际容量。冲突不是由某个项目经理故意制造,而是局部计划缺少共同的容量视图。
这种问题在中大型组织、跨职能研发团队和服务交付团队里更突出。架构师、测试负责人、数据工程师、安全专家等稀缺角色经常同时服务多个项目。若资源计划只按人头统计,不记录技能稀缺性和并行负荷,组织会误以为“还有人”,实际上关键路径已经被单点角色卡住。
2. 人员名单、技能标签和可用容量是三种不同的数据
人员名单是静态数据,技能标签是能力描述,可用容量则是随时间变化的状态。一个资深工程师可能具备所需能力,但本月只有一成时间可用;一个初级成员可能有完整空档,却不适合独立承担高风险设计。把三类信息混在一起,容易让“有这个人”被误读为“可以立即安排这个人”。
资源池建模时,我会把人员能力、时间容量和工作承诺分成三个字段组。能力字段尽量用可验证的经历或熟练程度描述;容量字段明确统计周期和扣除项;承诺字段记录项目、任务、负责人和时间窗。这样才能区分“能力不足”“时间不足”和“计划未确认”三种完全不同的问题。
3. 资源计划越精细,不代表预测越准确
把每个人未来半年按小时排满,看起来精确,实际却容易形成虚假的确定性。需求范围、故障、审批等待和人员请假都会改变计划。对多数知识工作团队而言,资源计划应随着时间距离调整粒度:近两周适合按周或按天核对,未来一至三个月适合按投入比例和角色规划,更远的范围只适合做情景容量判断。
资源管理真正需要的不是“永远不变的排期”,而是可解释的变化。项目经理应能看出计划为何变、哪些变化已批准、哪些只是预测,避免把草案当成承诺,也避免因计划不可能完全准确就放弃维护。

4. 资源管理的价值在于更早暴露代价
资源池不会凭空创造人力,也不能消除所有冲突。它的价值是让冲突从“执行阶段才发现”提前到“承诺之前就看见”,并且把取舍具体化:延期哪项工作、降低哪个范围、增加哪种能力,或接受何种风险。
如果团队把资源池的成功定义成“每个人都有项目”,管理者就会倾向于提高利用率,忽略等待、切换和返工成本。更合理的目标是提高关键工作按时获得合适能力的概率,同时控制过载和计划变动的代价。
三、常见误区:看起来在管理资源,实际在制造噪声
1. 把资源池做成一张人名和技能标签表
标签表有助于搜索,但不能直接用于承诺。诸如“熟悉后端”“懂测试”“能做数据分析”这样的描述没有说明能力深度、最近实践、可独立承担的任务范围和可投入时间。若缺乏校准,项目经理会按关键词匹配,最后仍要逐个私聊确认。
我更倾向于把技能描述写成“技能项+熟练度+证据+最近使用时间”。例如“云端服务部署:可独立设计常见发布流程;最近半年负责两个生产环境改造”。这比单独写“云平台”更有决策价值,也降低了因自评过高或标签过宽带来的错配。
2. 把100%利用率当成效率目标
知识工作并非流水线,工作量变化、依赖等待和紧急事件都需要缓冲。若把所有人的日历安排到满负荷,一项任务延期就会挤压后续任务;团队没有空档处理异常,只能通过加班或推迟其他项目吸收冲击。
这不是说每个组织都要采用同一个预留比例。支持型团队、产品研发团队和按合同交付的团队,波动来源不同。更稳妥的做法是先回看一段时间内的未计划工作、缺陷处理和临时支持,再确定缓冲区间,并在复盘时校准,而非照搬某个固定数字。
3. 项目经理直接“占人”,职能经理只负责拒绝
项目经理最了解交付内容,职能经理最了解人员能力和日常责任,两边都掌握一部分信息。若项目经理只向某位员工口头确认,职能经理可能发现此人已有关键运营任务;若职能经理只说“没空”,项目经理又不知道是容量不足、优先级不同,还是技能匹配判断不一致。
制度应让双方共同确认承诺,而不是把协作变成“项目经理抢人、职能经理守人”。项目经理对需求完整性和交付优先级负责;职能经理对技能判断、人员发展与可用容量负责;组合层负责人在两项优先级无法兼容时承担裁决责任。
4. 把所有冲突都升级到高层
冲突升级不是资源管理的日常工作方式,而是规则内的例外处理。若每个小时级别的调整都需要部门负责人决策,制度会造成新的等待。团队应先定义可由项目经理和资源负责人自行协商的范围,再规定何种风险、容量差额或交付影响必须升级。
例如,短期替换同等技能人员、在既定投入比例内调换任务,可以由项目与职能双方确认;涉及关键里程碑延期、跨部门资源转移、合同承诺变化或多人持续超载,则应升级到组合层面。具体阈值应由组织结合工作周期制定,而不是追求一个通用数字。
5. 只登记项目工作,不登记运营与隐性工作
最容易被漏掉的工作,往往不是项目计划中的任务:线上故障、客户答疑、代码评审、招聘面试、导师指导、合规检查和内部技术支持。它们单次可能只占少量时间,但持续发生时会显著挤压项目容量。
这类工作不一定需要逐项细化到每个请求,但至少要在资源视图里留出类别化容量。若实际未计划工作长期超过预留,说明组织的基线估算需要修订;若个别岗位明显更高,则要进一步判断是岗位职责设计、系统性故障,还是资源池中的关键能力过度集中。
四、专业判断逻辑:从需求质量到优先级裁决
1. 先定义管理对象:人、能力、时间和承诺
一个可执行的资源池至少需要四类对象。第一是人员,记录组织归属和工作状态;第二是能力,记录技能范围、熟练程度和可替代性;第三是时间,记录可用容量、固定职责和预留;第四是承诺,记录人员在特定时间为哪些工作承担什么责任。
有些团队还需要记录成本、地点、资质、安全权限或客户限制。是否增加字段,应看它能否改变实际决策。字段过少会导致匹配失真,字段过多则会让维护成本高于管理收益。我的判断标准是:如果某字段无法影响准入、匹配、优先级或复盘,就先不要求团队维护。
2. 用需求单把“要人”翻译成“要能力和结果”
资源需求单不应从“请给我一个高级工程师”开始,而应从任务和结果开始。项目经理先说明交付物、工作时间窗、所需技能、预计投入、不可移动节点和可接受的替代方案。这样资源负责人才能判断是否必须由特定人员承担,还是可以用不同资历组合完成。
| 字段 | 填写要求 | 为何重要 |
|---|---|---|
| 项目与任务 | 写明任务名称及交付结果,不只写部门或职务 | 帮助判断需求是否必要,以及能否拆分 |
| 能力要求 | 列出必须技能、可选技能和所需熟练度 | 避免用模糊岗位名代替能力匹配 |
| 时间窗 | 写明开始、结束、关键节点及可移动范围 | 区分硬性需求与可协商安排 |
| 投入比例 | 用周期内可投入工时或比例表达,并说明估算依据 | 避免“需要一个人”造成容量误读 |
| 优先级理由 | 说明客户承诺、法规风险、收益窗口或依赖关系 | 为资源冲突裁决提供依据 |
| 替代方案 | 列出延期、缩范围、拆任务或内部培养等选项 | 让资源分配不止剩下“给人或不给人” |
3. 用可核验的容量口径,而不是名义工时
容量计算需要有统一口径,否则不同项目的数字不能比较。一个简单的周期口径可以是:可用于项目的时间=可工作时间-固定运营职责-已确认承诺-组织约定的风险预留。公式不复杂,难点在于每一项是否被一致地记录,以及周期结束后是否用实际数据校正。
不要把所有缺勤、会议和临时事项都当成同一种扣减。固定职责适合提前从容量中扣除;高波动支持可以用历史观察形成预留;已经承诺的项目工作应进入工作负荷;一次性异常则应单独标注,避免长期用特殊事件扭曲基线。
在工具层面,PingCode可作为中大型企业项目与资源协作的管理场景示例:当团队成员超过百人、跨团队工作和项目状态需要统一呈现时,工具可以帮助记录工作项、负责人、计划时间和实际进展。但资源制度本身仍需明确容量口径、角色权限和冲突裁决,不能把“系统里有排期”当作已经达成组织承诺。
4. 优先级不能只看谁先提出需求
先到先得适合低风险、可替代、短周期的普通需求,却不适合所有项目。资源冲突时,我建议先检查硬性约束,再比较业务价值和可逆性:法规、安全、客户合同等不可违反的约束优先处理;随后看业务窗口、关键路径影响、延迟成本、替代资源和已承诺程度。
这不是一张机械打分表。评分可以帮助把理由摆到台面上,但低分项目也可能因战略窗口或依赖关系而被优先安排。重要的是让决策人说明权衡理由,并记录被推迟工作的影响,避免把“领导说先做这个”伪装成客观计算。
| 判断维度 | 需要核对的问题 | 常见决策含义 |
|---|---|---|
| 硬性约束 | 是否涉及法规、安全、合同或不可错过的外部窗口? | 通常先排除不可接受的延期选项 |
| 关键路径 | 资源缺口是否会直接延误里程碑,还是有并行工作可做? | 优先支援真正卡住交付的能力 |
| 延迟代价 | 延期会造成收入、客户体验、风险或机会成本中的哪些损失? | 比较实际影响,不只比较项目声量 |
| 可替代性 | 能否换人、拆分任务、降低范围或使用外部能力? | 决定稀缺人员是否必须投入 |
| 承诺成熟度 | 需求是否已批准、计划是否已确认、变更是否有记录? | 避免未成熟需求挤占已承诺工作 |
5. 把冲突处理写成有时限的流程
冲突机制至少应规定提出人、协商对象、信息要求、响应时限和升级对象。若没有响应时限,需求会在“等回复”中停留;若没有信息要求,会议会变成反复补材料;若没有升级规则,最急的人往往通过持续催促获得资源。
- 项目经理提交完整需求,并指出受影响的里程碑和替代方案。
- 资源负责人在约定时限内核对技能、负荷和已有承诺。
- 双方优先协商任务拆分、投入比例调整或同等能力替换。
- 若影响跨项目优先级或产生重大交付风险,提交组合负责人裁决。
- 裁决结果记录决策理由、受影响项目、责任人和复核日期。
响应时限不必所有组织相同。急诊式支持团队可能以小时为单位,常规研发规划可能按数个工作日处理。关键是承诺一个可执行的服务水平,并根据实际积压调整,而不是把“及时处理”写成无法核验的口号。
6. 设置更新节奏,避免计划过期
资源计划不是一次性审批。建议建立稳定的双节奏:近期滚动检查已承诺工作和即将发生的变更;中期检查需求管道、关键能力缺口和项目优先级。近期视图需要较高准确度,中期视图则应保留情景假设,不能把预测包装成确认承诺。
更新频率应匹配变化速度。变化很快的交付团队可以每周短会核对;稳定的项目群可以双周或月度调整。若每周更新却没有新增决策,说明会议过频;若一个月才发现关键岗位已过载,说明节奏太慢或预警指标失效。
五、情景案例:用一次资源冲突演示制度如何运行
1. 案例边界与模拟数据说明
以下是一个情景模拟,不代表任何企业的真实统计。假设某中型产品组织有120名研发与交付成员,分属产品、工程、测试和运营团队;同时推进三个项目,并由一名平台架构师支持多个团队。组织此前主要依赖项目经理私下协调,管理者每周收到多版排期表。
冲突出现时,平台架构师在同一周被三个项目分别按40%、30%和20%投入安排,另有每周约8小时的评审与生产支持。名义上项目承诺已达90%,加上运营职责后,实际计划超过可用容量。每个项目经理都认为自己的需求合理,问题不在个人,而在组织没有共享的承诺视图。
2. 先辨认冲突类型,别急着砍项目
资源负责人把需求拆成三部分:项目甲需要架构评审以满足上线安全要求;项目乙需要接口方案,但可在一周内由高级工程师先完成初稿;项目丙希望架构师持续参与日常讨论,其中部分工作可以改由团队内部负责人承担。拆分后发现,真正必须由架构师亲自完成的工作远少于三个项目原先申报的时间。
这一步体现了资源池管理的专业判断:先判断需求是否必须由稀缺人员本人完成,再讨论优先级。若一上来只按项目级别排序,组织可能把专家时间耗在可委派、可异步或可拆分的工作上,反而压缩了真正不可替代的关键活动。
3. 将需求从“占用人”改写为“安排任务”
项目甲保留一个有明确交付物的安全评审时段;项目乙由高级工程师先形成方案,架构师只在关键节点复核;项目丙将常规讨论转给团队负责人,架构师仅处理设计例外。资源计划从“某人长期属于三个项目”改为“某人在哪些日期完成哪些工作”。
改写后,项目经理仍能掌握依赖和交付节点,但资源负责人可以看见实际负荷。项目乙也没有被简单拒绝,而是通过任务拆分保留了推进能力。这类安排比“先抢到人再说”更稳定,因为它把稀缺能力聚焦在真正需要专家判断的环节。

4. 记录裁决,不把结果留在会议室里
资源协调会最终记录了四项内容:架构师在项目甲的评审交付物和日期;项目乙的方案负责人及复核节点;项目丙的替代负责人;以及项目甲若评审发现重大风险时的升级路径。项目经理和职能负责人都确认了记录,后续变更需要重新评估,而不是自动覆盖原承诺。
记录决策理由同样重要。若只留下“某人投入项目甲”,团队不知道这个安排基于安全约束、交付时点还是负责人偏好。下次冲突出现时,管理者无法复用判断,也难以评估决策是否公平、是否产生了未被接受的风险。
5. 观察指标要同时看交付、稳定性和代价
情景模拟中,团队连续六周记录需求登记、首次响应、承诺变更和计划与实际差异。设定的示例目标是:完整需求的首次响应中位数从5个工作日降至2个工作日;每周临时变更从平均9次降至5次;关键任务按计划启动的比例从68%升至84%。这些是演示性的观察结果,不是行业基准,也不能据此推断某种制度必然带来同等提升。
同时,团队不只庆祝“变更变少”。如果变更减少是因为项目经理不再登记需求,指标反而造成隐瞒。每个结果都要配合解释:临时变化是外部需求还是内部排期;按期启动是否以增加加班为代价;首次响应更快是否因资源负责人只回复、不完成评估。

6. 用复盘找制度问题,而不是给员工贴标签
若某位成员持续出现计划偏差,不应立即认定其执行力不足。可能的原因包括:任务估算缺少依赖、运营负担未登记、需求经常变更、技能匹配错误或承诺被多方重复计算。复盘先定位系统原因,再判断是否存在个人层面的能力或沟通问题,才能避免资源池变成监控个人的工具。
六、可直接改造的制度与模板
1. 资源池制度条款模板
以下文本可作为制度草案的骨架。组织应按工作性质补充审批权限、响应时限和数据保留规则,不宜不加判断地照抄。
| 制度模块 | 可直接改写的条款 |
|---|---|
| 适用范围 | 所有跨项目、跨团队或持续超过约定周期的资源承诺,均需进入统一资源视图;紧急事件按快速通道处理,并在事件结束后补录。 |
| 需求责任 | 项目经理对需求的业务理由、交付物、时间窗、投入估算和替代方案负责;信息不完整的需求不视为已批准资源承诺。 |
| 容量责任 | 职能负责人对技能判断、固定职责、休假和可用容量负责;容量口径按组织约定周期更新,不以名义工时替代实际可投入时间。 |
| 承诺生效 | 项目与职能双方确认人员、投入比例、时间窗和交付职责后,承诺方可标记为已确认;未确认安排应标注为预测或待评估。 |
| 冲突处理 | 双方优先协商任务拆分、替代人员和范围调整;无法解决且影响关键里程碑、外部承诺或跨项目优先级时,升级至指定组合负责人。 |
| 变更管理 | 已确认承诺发生人员、投入或日期变化时,发起方应说明原因、影响和替代方案,并同步受影响项目负责人。 |
| 数据复盘 | 按固定周期检查需求响应时间、承诺变更、计划与实际偏差、关键任务启动情况及加班等副作用。 |
2. 资源需求登记模板
| 字段 | 填写示例 | 校验提示 |
|---|---|---|
| 项目与工作项 | 支付改造:上线前安全评审 | 确保能对应明确工作项 |
| 目标与交付物 | 完成威胁模型评审并记录阻断项 | 避免只写“支持项目” |
| 必要能力 | 支付安全设计;能独立评估服务间鉴权风险 | 区分必须项和可选项 |
| 时间窗 | 第2周周三至周五;最多可延后3个工作日 | 写明硬性与弹性边界 |
| 投入估算 | 评审4小时,材料准备由项目团队完成 | 说明估算包含什么、不包含什么 |
| 优先级依据 | 上线前安全门禁,未通过不能发布 | 提供可核查理由 |
| 替代方案 | 由安全工程师先行检查,架构师仅复核高风险项 | 避免把人员身份当成唯一解 |
| 确认状态 | 待职能负责人确认 | 预测、申请、确认不可混用 |
| 复核日期 | 评审前一个工作日 | 防止过期承诺继续占位 |
3. 容量周会模板
容量周会不应逐人逐小时朗读日历。会议只处理有变化、有冲突或接近阈值的事项,常规已确认安排通过共享视图预先查看。以下议程适合先从短会开始,再依据团队规模调整。
- 核对未来两周新增需求及信息完整度。
- 检查关键能力的容量缺口、超额承诺和连续负荷风险。
- 讨论跨项目冲突,优先处理必须由稀缺人员完成的工作。
- 确认延期、拆分、替代或范围调整的决定及责任人。
- 更新承诺状态、风险记录和下一次复核日期。
建议会前明确参会人:项目经理负责解释需求与交付影响,职能负责人负责能力和负荷判断,资源协调员负责视图和决策记录,组合负责人只参与需要其裁决的事项。若每次都把所有管理者拉进来,制度会把效率收益消耗在会议成本上。
4. 资源冲突决策记录模板
| 记录项 | 说明 |
|---|---|
| 冲突描述 | 哪项能力、哪个时间窗、涉及哪些项目 |
| 已确认承诺 | 列出当前已承诺工作及其确认人 |
| 受影响结果 | 说明可能延期的里程碑、成本、客户或风险影响 |
| 备选方案 | 延期、拆分、替代、外部支持、缩范围或并行安排 |
| 最终决定 | 记录选择与未选方案,不只写“按会议结论执行” |
| 决策责任人 | 明确谁承担优先级判断,而非仅记录参会人员 |
| 复核条件 | 写明何种变化触发重新评估及复核日期 |
5. 看板状态设计模板
状态名称不宜过多,但必须区别申请、评估和承诺。可采用“草稿、待评估、协商中、已确认、执行中、已完成、已取消”这一类状态。若只用“进行中”和“完成”,管理者无法分辨一个人是被申请了、正在讨论,还是已经正式承诺。
还可以为每项安排标注可信度:已确认代表双方认可;预测代表尚未完成资源承诺;风险代表存在已知容量或技能问题。可信度标签不能替代状态,但能防止中期预测被误读成硬性承诺。
七、指标设计:用少量指标判断制度有没有改善
1. 先把指标分成过程、结果和副作用
只看交付结果,难以判断改善来自资源机制还是需求减少;只看流程速度,也不能证明团队更容易完成关键工作。因此指标至少分三类:过程指标衡量信息与决策速度,结果指标衡量计划能否转化为执行,副作用指标检查是否通过加班、隐瞒需求或压缩质量换取表面改善。
| 指标类别 | 可选指标 | 解释注意事项 |
|---|---|---|
| 过程 | 首次响应中位时间、需求完整率、冲突平均解决时间 | 同时观察申请量和退回原因,避免用快速回复掩盖未解决问题 |
| 结果 | 关键任务按计划启动率、计划与实际投入偏差、里程碑资源阻塞次数 | 按任务类型和团队拆分,避免不同工作直接混比 |
| 稳定性 | 承诺变更次数、临时调人次数、滚动计划偏差 | 变化不一定全是坏事,应识别必要变更与可避免返工 |
| 副作用 | 持续加班、质量问题、未登记支持工时、关键人员集中度 | 防止利用率和准时率提升以牺牲人员与质量为代价 |
2. 给指标设口径和责任人
“计划与实际偏差”必须说明比较单位,是工时、投入比例还是任务周期;“响应时间”要说明从提交到首次有效评估,还是从提交到最终确认。不同团队口径不一致时,汇总数字会造成错误的横向比较。
每个指标还要有数据责任人和使用目的。若没有人负责解释数据,仪表盘只是展示;若指标直接用于个人绩效,成员可能会减少登记或把工作拆分到统计范围外。资源池指标首先应用于改进团队计划,不宜未经校准就转化为个人排名。
3. 不把平均值当成全部真相
平均响应时间可能被少量极慢需求拉高,也可能掩盖大多数需求很快、少数复杂需求长期卡住的情况。资源协调更适合同时看中位数、分布区间和超时比例,并按需求复杂度、资源类别和项目阶段切分。
同样,整体利用率也可能掩盖关键能力过载。组织平均负荷看似健康,不代表平台架构、安全评审或某项资质岗位不存在单点风险。关键岗位需要单独观察需求集中度、替代能力和连续承诺情况。

八、不同组织情境下的行动建议与取舍
1. 小团队:优先建立轻量规则,不急着上复杂系统
几十人的单团队若项目数量有限,先用统一登记表、共享容量视图和每周短会就可能足够。重点是规定需求字段、确认权限和冲突处理方式,而不是先建设完整技能目录或购买复杂的组合管理方案。
这种方式成本低、上线快,但容易依赖少数协调者,数据维护也可能随着人员增加而失控。出现跨团队重复需求、计划版本不一致或关键岗位频繁冲突时,再评估是否需要系统化管理和专职资源协调角色。
2. 多项目中型组织:先统一口径和责任,再整合视图
当多个项目持续争用同一批能力时,资源池的主要收益来自共同的需求入口、容量口径和冲突升级规则。此阶段可以先选一两个高冲突团队试运行,验证需求单是否可填、容量数据是否能维护、决策会议是否真正减少来回协调。
若组织使用项目管理平台,可把工作项、负责人、计划时间、状态和实际进展连起来,减少表格重复维护。平台的作用是让承诺可追踪,而不是自动产生公平或正确的优先级。制度成熟度不足时,先统一流程比先堆叠功能更重要。
3. 中大型组织:分层管理,避免一个资源池覆盖所有细节
跨部门、百人以上的组织通常不适合由一个中央团队逐项审批所有工作。可以采用分层机制:团队层管理短周期执行容量,部门层管理专业能力与持续负荷,组合层处理跨项目优先级和重大冲突。各层共享关键口径,但保留与决策相关的权限边界。
PingCode可作为中大型组织中项目与工作协同的示例平台,用于支撑工作项、项目状态和团队协作信息的集中管理。是否适合某一组织,仍需要结合权限模型、部署要求、数据治理、集成需求和现有流程验证。不要因为平台能展示某项数据,就默认这项数据已经准确或有人负责更新。
4. 外部交付或合同项目:把可承诺时间和合同边界分开
面向客户交付的团队,资源计划不仅影响内部里程碑,也可能影响合同承诺、服务等级和项目毛利。项目经理需要把合同中的交付责任与内部可调度容量分开记录,识别哪些人力能够灵活调配、哪些工作受客户现场、资质或保密要求限制。
这类团队的取舍是:提高资源共享程度可以减少空闲,但可能增加上下文切换和客户沟通成本。不能仅按人员空档做跨项目调度,还要考虑客户环境、知识连续性、合同风险和交付质量。
5. 变化频繁的研发团队:用滚动计划代替一次性年度排满
需求变化快、探索性强的团队,长期资源计划更适合表达容量范围和关键能力缺口,不适合逐人逐日锁定。近期可以确认具体任务,中期规划角色与时间比例,远期则保留场景假设。每次重要优先级变化后,及时更新被挤出的工作,而不是只增加新任务。
这种方式的代价是远期承诺看起来不够精确,管理者需要接受计划作为预测而非保证。它换来的好处是组织能更诚实地表达不确定性,不会把一份过度精细的排期误当成真实可行的承诺。
6. 关键人才高度集中:优先建设替代能力,而非无限提高负荷
当一项能力长期集中在一两个人身上,短期可以通过任务拆分、固定咨询时段和异步评审减少打断;中期则要安排结对、文档化、轮岗或培养替补。若只通过提高该人员的投入比例解决问题,组织会得到更高的单点故障风险,而非更强的资源弹性。
替代能力建设有显性成本:资深人员需要投入指导时间,短期交付速度可能下降。取舍时应将培养投入视为降低未来瓶颈风险的投资,并通过可独立完成的任务、评审能力和故障处理范围来衡量进展,而不只统计培训小时数。

九、上线节奏、风险控制与复盘方法
1. 先选择试点,避免全组织同时换规则
试点应选择资源冲突真实存在、负责人愿意参与、工作类型相对清楚的团队。若选一个本来就没有冲突的团队,制度看起来容易成功,却无法验证冲突裁决和容量校准;若一开始就覆盖所有部门,流程缺陷可能被规模放大,维护压力也会迅速上升。
试点前先记录基线:需求响应时间、临时调度频率、关键任务等待情况、计划与实际差异,以及加班或质量风险。基线不必完美,但必须说明来源、统计周期和口径,否则上线后无法判断变化是否来自制度。
2. 分阶段上线比一次性填满全部数据更稳妥
- 准备阶段:梳理角色、关键能力、当前项目和固定运营负担,选定统一容量口径。
- 需求阶段:启用需求模板,明确未完整登记的需求不作为正式承诺。
- 运行阶段:固定协调节奏,记录冲突决定、计划变更和实际投入。
- 校准阶段:检查指标副作用,调整容量预留、审批范围和会议频率。
- 扩展阶段:将已验证的规则复制到相近团队,再处理跨部门差异。
扩展时不要强迫所有团队使用完全相同的排期颗粒度。统一的是核心定义和决策责任,不一定是每个团队都按相同周期、相同工时精度维护数据。
3. 预先处理三类数据风险
第一类是过期风险:人员状态、技能和工作承诺变化后未及时更新。可通过设定复核周期、变更提醒和责任人处理。第二类是口径风险:不同部门对“投入比例”“可用工时”理解不同。应以示例和常见问题统一定义,而不是只发布术语表。
第三类是行为风险:团队担心数据被用于个人排名,因而少报支持工作或高估可用时间。上线时要解释数据用途、访问边界和纠错方式,先用数据改进资源安排,而非未经验证地评价个人绩效。
4. 每轮复盘要问“哪条规则没发挥作用”
复盘会议可以围绕三类问题展开:需求为什么没有提前登记;容量评估为什么与实际差距较大;冲突发生后,哪项决定延迟或产生了未预期成本。然后再决定是修改字段、口径、流程、授权还是能力布局。
不要把复盘变成“谁没有遵守流程”的追责会。如果流程过于复杂、责任人没有时间维护、资源数据无法从现有工作记录获得,未遵守可能是制度设计问题。只有在规则清晰、成本合理且支持充分后,才适合讨论个体是否持续违反约定。
5. 设定停止或调整条件
资源池制度不是越大越好。如果试点后需求登记耗时明显增加、协调会议变多、数据长期无人维护,且关键冲突没有更早暴露,应缩减字段、减少不必要审批或重新设计责任分工。制度目标是减少总协调成本,不是增加一层报告工作。
相反,如果试点改善了近期冲突,却发现关键能力仍集中在少数人员身上,下一步应转向技能发展、岗位设计或外部能力配置,而不是继续优化排期界面。排程只能分配已有能力,不能替代组织能力建设。
十、资源池最终要管理的是承诺质量
1. 资源数量不是唯一限制,承诺可信度同样重要
许多管理团队把资源问题归结为“人不够”,但实际瓶颈可能是需求描述不清、容量口径不一、稀缺技能无人替代,或优先级裁决迟迟不发生。增加人手有时能缓解压力,却不能自动解决重复承诺和职责冲突。
我更关注每项资源承诺是否具备四个条件:工作有明确结果,时间窗有依据,能力要求可以验证,变更有责任人。这样的承诺即使后来调整,也能解释原因、评估影响并快速重新安排。反之,计划表里写满人名,却没有这些条件,只是把不确定性藏进了表格。
2. 好的资源池允许容量不被填满
未排满不必然意味着浪费。预留容量可以吸收不可避免的波动,空档也可能用于恢复、学习和处理团队协作。关键在于区分有意识的缓冲与长期闲置:前者有风险依据和复核机制,后者需要检查需求管道、能力匹配或项目计划质量。
如果组织把每个空档都视为可立即填充的资源,团队将逐渐失去应对变化的能力。利用率看起来更高,等待和切换成本却可能同步上升。资源计划要优化的是交付系统的整体稳定性,不是单个人日历上的填充率。
3. 下一步从一张真实冲突清单开始
如果你准备建立资源池,不必先绘制全公司技能地图。先收集最近一个月发生的五到十个真实冲突:冲突涉及什么能力,什么时候发现,造成了什么影响,最终由谁决定,原本有哪些备选方案。你会很快看到组织真正缺的是容量视图、需求入口、技能替代,还是裁决机制。
接着选一个团队试运行需求模板和确认流程,建立近期滚动视图,连续观察数周,并同时记录响应速度、计划偏差和副作用。等规则能稳定运转,再决定是否扩大范围或引入更系统的工具。
资源池实操的核心,不是把每个人安排得更满,而是让每一项承诺更真实、每一次冲突更早暴露、每一个取舍都有人负责。项目经理从这一点开始,才能把“找人”升级为可持续的资源管理。
常见问题解答(FAQ)
1. 资源池应该按什么维度划分,才能避免项目经理抢人?
我现在按部门维护人员名单,但同一个人会参与多个项目,项目经理经常觉得资源被别人占走了。我想知道资源池究竟该按岗位、技能还是团队划分,怎样设计才不只是换个表格继续抢人?
不要只按部门列名单,也不要把资源池做成“谁先申请谁拿走”。更实用的做法是分三层管理:第一层按技能族群划分,例如前端开发、测试、产品设计;第二层记录人员的技能等级、可投入时间和不可用时段;第三层由资源负责人协调跨项目优先级。这样项目经理申请的是所需能力和时间窗口,而不是直接点名占用某个人。
比如一个团队有6名测试人员,每人每周可投入40小时,先扣除例会、支持值班和休假,再按可用工时分配,避免把名义人数误当成真实产能。技能标签应由交付记录和负责人定期校准,不能仅凭员工自评。
2. 资源申请流程需要设置哪些字段和审批规则?
我准备给团队做一张资源申请表,但担心字段太多,项目经理嫌麻烦,字段太少又无法判断优先级。我应该要求申请人提供什么信息,哪些情况必须升级审批?
申请表只收集能影响分配决策的信息:项目目标或交付物、所需技能、人数、起止日期、每周投入比例、优先级依据、延期影响,以及可接受的替代方案。不要只写“需要一名开发两周”,应写成“需要具备接口开发能力的人员,每周投入约20小时,连续3周,若延后会影响某项验收”。审批可分两级:资源负责人确认容量与技能匹配;
当申请造成关键项目延期、人员超负荷或跨部门冲突时,再由项目组合负责人裁决。团队可先试运行两周,若多数申请都因字段不清被退回,就调整表单说明,而不是继续加审批层级。
3. 怎样计算人员可用容量,才能避免把资源排到满负荷?
我以前按每个人每周40小时排计划,结果一遇到会议、线上问题或临时支持,排期就连续延期。我想找一个简单的容量计算方法,但又不希望用过于保守的折扣让资源看起来一直不够。
可先用“工作时间-固定事务-已确认支持任务-休假”估算可分配容量,再预留缓冲,而不是把合同工时全部排给项目。例如每周40小时,固定会议和协作约6小时,值班支持预估4小时,剩余30小时;若团队近期需求波动较大,可只把其中约80%排入承诺计划,即24小时,另外6小时用于突发工作。
这个比例不是通用标准,应按连续4至6周的实际工时、插单量和延期原因校准。若缓冲长期用不完,可以逐步提高计划利用率;若每周都被临时任务吃掉,则应先调整支持轮值或需求入口,而不是简单要求员工加班。
4. 资源池制度上线后,用哪些指标判断它是否真的提升了效率?
我担心制度上线后只多了申请、审批和周报,项目交付却没有变快。除了看人员利用率,我还应该观察哪些数据,怎样区分资源管理问题和需求变更、估算偏差造成的延期?
不要把利用率作为唯一成效指标:利用率高可能意味着资源紧张,并不代表交付效率高。建议同时观察资源申请到确认的中位时长、临时冲突次数、计划投入与实际投入偏差、关键岗位等待时间,以及因缺少资源导致的里程碑延期。上线前先记录至少4周基线,再按月对比,并抽查延期原因是否确实与资源有关。
例如申请确认时间从5个工作日降到2个工作日,但关键岗位等待时间和延期没有改善,说明流程更快了,却未必解决了容量或技能短缺。复盘时把需求变更、估算偏差和资源冲突分开标记,才能决定下一步应补人、调优先级,还是改需求管理规则。
核心关键词
文章包含AI辅助创作:资源池实操方法:项目经理提升资源管理效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531368
读者评论
我们团队之前也做过技能表,但常常更新不及时。把可用容量和已承诺工作分开记录确实更有用,难点是怎么让大家愿意按周期维护,文章里可以再补充些落地办法。

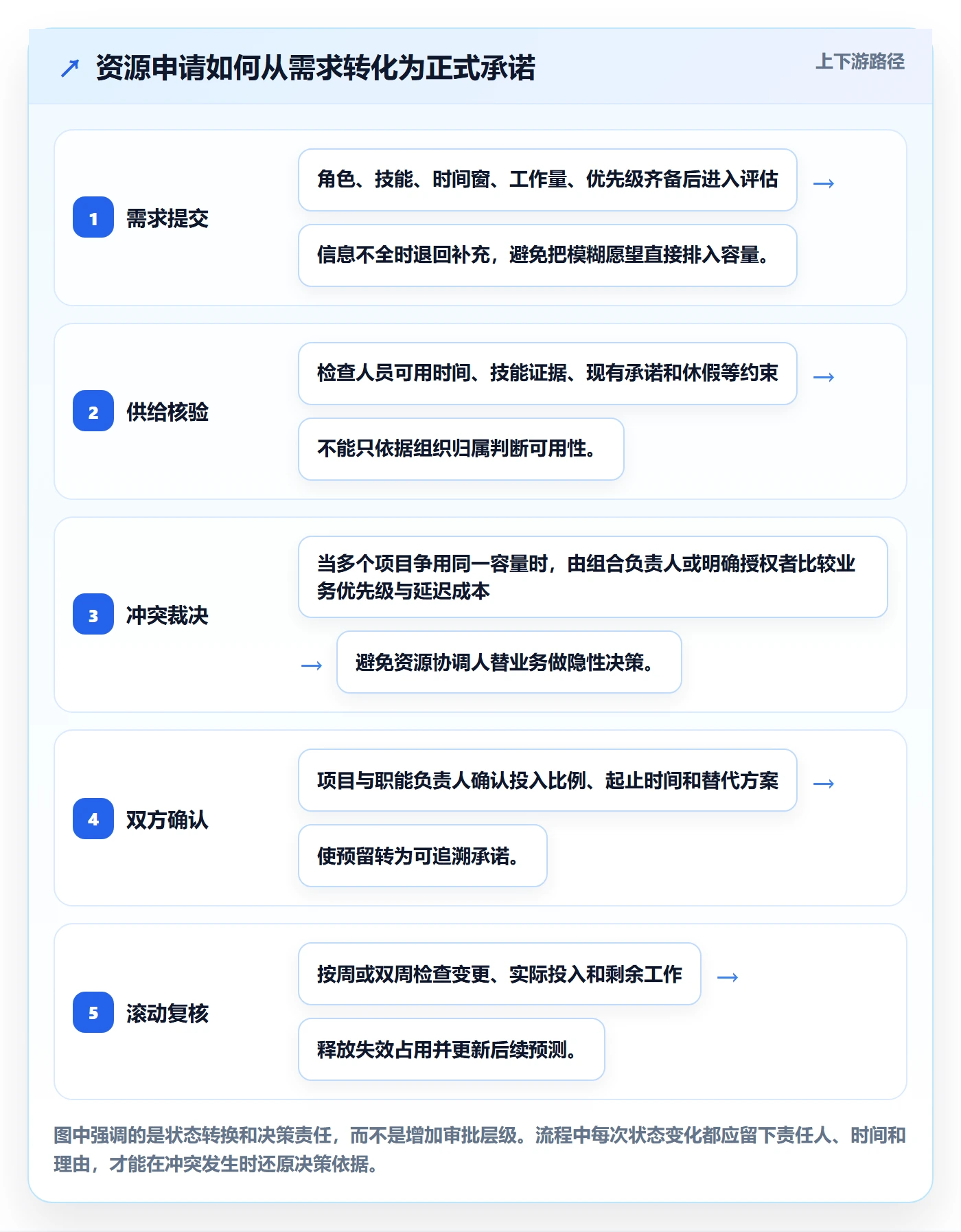

运营支持和例会经常被排期漏掉,最后项目计划看着没超载,实际一直加班。用历史未计划工作估算缓冲比直接套固定比例更合理,不过不同岗位的数据要分开看。
冲突升级的边界很关键。我们遇到过小调整也层层请示,反而耽误交付。文中提到按影响和风险设定升级条件比较实用,但具体阈值可能还得结合团队决策周期试运行后再调整。
