技能管理指南:项目经理如何做好资源管理,制度设计全流程

项目经理最常遇到的资源问题,往往不是“人不够”,而是关键技能被重复承诺:同一位架构师同时出现在三个项目计划里,团队却直到联调前一周才发现没人能独立处理数据迁移。技能管理的价值,不是给员工贴标签或做一张技能排行榜,而是把“项目需要什么能力、组织实际有什么能力、能力缺口如何补上”连接成可验证的管理闭环。本文从制度设计、数据口径、项目排期、培养机制和工具落地五个层面,给出一套适用于项目型组织的实践框架;

文中的案例数字均为情景模拟,用于展示判断方法,不代表行业统计。

一、先讲核心结论:技能管理不是盘点人,而是管理能力供需

1. 技能台账不是终点,资源决策才是

不少组织启动技能管理时,第一步就是发一份问卷,让员工填写“熟悉的技术、做过的项目、掌握的工具”。这类问卷能快速收集信息,却不能直接回答项目经理真正关心的问题:某项工作需要什么熟练度?谁能在什么时间投入多少?关键岗位缺人时,应该内部培养、调整范围,还是引入外部资源?

如果技能数据不能影响项目立项、人员配置、交付承诺和培养预算,它很快就会成为没人维护的静态表格。我的判断标准很简单:一项技能数据必须能对应一个具体决策,才值得进入管理制度。例如,是否允许某人独立负责生产发布,决定了上线排期;是否有两名人员能完成接口联调,决定了项目的单点风险。

2. 把管理对象拆成四个环节

一套可运行的技能管理机制,至少要同时管理需求、供给、匹配和成长。需求侧说明项目任务需要什么能力;供给侧说明组织有哪些可用能力;匹配侧处理时间、熟练度和负荷;成长侧通过培训、实践和评估修复缺口。只做其中一项,通常会造成“数据看起来完整,项目还是缺人”。

  • 需求定义:把项目任务拆成技能要求,并标出熟练度、投入时间和需要时间。
  • 能力识别:用经历、交付结果、实操验证和主管评估共同判断技能水平。
  • 资源匹配:综合可用工时、项目优先级、技能等级、地点与协作条件安排人员。
  • 能力发展:针对重复出现的缺口设计培养、轮岗、招聘或外部采购方案。

这四个环节不是一次性项目,而是循环。项目变更会影响需求,人员流动会改变供给,交付复盘会修正能力判断。制度如果没有更新触发条件,就会被现实逐步甩开。

3. 技能管理的首要产出是降低关键任务的不确定性

项目经理不需要知道每个人会多少种技术,而需要知道关键任务有没有合格承接人、承接人是否有时间、如果他无法到岗有没有备份。技能管理首先应降低项目的关键路径风险,而不是追求技能标签数量、档案覆盖率或看板的视觉完整度。

在实际设计中,我会先问三个问题:哪些任务延期会直接影响里程碑?哪些技能只有一名人员掌握?哪些能力缺口每季度反复出现?答案通常比一份覆盖所有岗位的技能字典更有行动价值。

技能管理指南:项目经理如何做好资源管理,制度设计全流程

二、背景和真实场景:为什么资源计划经常在执行中失真

1. 项目计划写的是岗位,交付依赖的是具体能力

计划表上写“后端工程师两人”,并不意味着这两个人能解决当前项目的关键问题。项目可能需要一人熟悉旧系统接口,另一人能处理高并发压测;如果两人都擅长常规业务开发,岗位数量虽然满足,关键任务仍然无人负责。

同样,“测试两人”也不能说明测试资源充足。系统集成、自动化测试、性能分析、合规验证的技能要求不同。团队在资源会上只讨论岗位数量,容易把能力结构问题误判为人数问题,最后通过加班补偿原本就没有被识别的技能缺口。

2. 多项目组织存在“账面有空、实际不可用”

在矩阵式组织里,员工往往同时承担项目交付、部门运营、客户支持和内部改进。某人本周看似没有项目任务,实际可能被排班支持线上故障、参与审计准备,或承担新人辅导。只用“是否在项目名单上”判断可用性,会高估资源供给。

资源可用性还受投入比例、连续性和时间窗口影响。一个专家每周能投入半天,可能适合评审设计,不适合承担需要连续三天排查的故障治理。可用工时不等于可交付能力,零散时间尤其不能简单相加。

3. 情景案例:一个关键技能缺口怎样拖动整条计划

下面用一个虚构但常见的项目场景说明。某中型组织计划在十周内完成业务系统升级,项目组有产品、开发、测试和运维人员。项目经理把数据迁移评估安排在第五周,却没有在需求阶段确认谁能处理旧库字段映射和迁移校验。

第五周开始后,团队发现唯一做过类似迁移的工程师正在支持另一个上线项目。临时协调让他每周投入一天,结果迁移脚本验证被拆成多个零散时段;测试数据准备延后,联调压缩,项目组又把部分验证工作移到上线前。表面看是人员冲突,根因却是关键技能需求没有提前进入资源计划,也没有备份安排。

在这个情景推演中,若项目启动时为迁移任务登记技能要求、预计投入和最晚准备时间,并由资源负责人确认候选人及其备份,团队至少可以在立项阶段做出三种选择:调整上线日期、安排内部结对培养,或购买短期外部支持。技能管理并不能保证资源永不冲突,但能让冲突更早暴露,使组织还有可选方案。

4. 适用于百人以上组织的治理特点

在超过百人的组织里,项目经理通常无法靠个人记忆掌握所有人的能力和负荷。组织越大,技能名称、岗位口径和评估标准越容易分散在不同部门;项目优先级也可能由多个业务负责人分别确定。此时需要统一数据口径,但不应把所有排班权都集中到一个部门。

如果采用项目管理平台,例如 PingCode,比较适合把项目任务、里程碑、负责人、风险和资源信息放在同一管理链路中,帮助项目团队在需求变化时及时看见影响。工具可以承载流程与记录,但技能标准、授权规则和冲突裁决仍需组织明确。平台让协作可见,不会自动替代管理责任。

三、常见误区:看似规范,实际增加了管理成本

1. 误区一:技能标签越多,资源管理越精确

标签堆得越多,员工越难维护,主管越难判断,项目经理越难筛选。把某人标记为“云计算、数据库、接口、测试、沟通、项目管理”等,并不能说明他能在什么场景中独立完成任务。标签数量提高,信息噪声也可能同步提高。

我更倾向于先从关键岗位和关键任务建立小型技能目录,优先纳入会影响交付质量、合规、安全或关键路径的能力。初期控制在组织真正会用来决策的范围内,后续依据项目复盘新增,而不是试图一次定义全公司的所有能力。

2. 误区二:员工自评就等于能力事实

员工自评有价值,尤其适合发现个人经验和学习意愿,但它反映的是个人视角,不是完整的岗位胜任证据。不同员工对“熟练”“精通”的理解可能完全不同:有人把上过培训课视为掌握,有人只有在独立负责过生产任务后才愿意给自己高评价。

反过来,主管评估也不能单独作为定论。管理者可能不了解员工在跨部门项目中的贡献,或者把“表达积极”误认为“能力更强”。较可靠的做法是采用多源证据:员工自评提供线索,项目成果提供记录,实操或案例评审验证关键能力,主管和协作者补充行为观察。

3. 误区三:技能等级必须做成五级或七级

等级体系越精细,并不意味着判断越准确。若评估人无法区分“三级”和“四级”的行为差异,等级只是增加了表格复杂度。不同技能也不应机械套用同一套描述:代码评审、客户访谈、故障处置和法规审核的可观察行为并不相同。

对多数项目团队而言,四级描述足以支撑配置决策:了解基本概念、可在指导下完成、可独立交付、可处理复杂问题并指导他人。等级定义要配套行为证据,并允许针对高风险技能增加实操门槛。

4. 误区四:把技能盘点当成年度人事动作

如果一年只更新一次,技能档案很容易错过人员变化、项目经历和技术更新。更现实的机制是设定“触发式更新”:完成关键任务后记录证据,角色变更时复核,技能连续一段时间未使用时降低置信度,项目复盘发现缺口时补充需求标准。

这不意味着所有人每周填表。过于频繁的人工更新会让一线员工产生负担,也会诱发敷衍填写。管理重点应放在关键岗位、关键技能、关键项目节点,而不是要求所有数据以同样频率更新。

5. 误区五:把员工培养和项目排期分开管理

培养计划如果不进入真实项目,就容易变成“参加过课程”的记录。项目计划如果从不预留辅导或试做空间,又会持续把任务交给少数熟手。技能发展和资源排程应该在同一张能力供需图上讨论:哪项任务适合由资深人员主责、新人参与,哪些风险不能用学习中的人员承担。

合理的培养不是把高风险任务交给未经验证的人,而是把任务拆分:由成熟人员把控关键设计和验收,让培养对象承担边界清晰、可复核的子任务。这样既能维护交付质量,也能让能力增长产生可观察证据。

常见做法 表面收益 潜在问题 更稳妥的替代做法
员工自评后直接定级 收集快、覆盖广 口径不一,难以支撑关键任务派工 自评用于发现线索,关键技能增加交付证据或实操验证
一次建立全公司技能字典 看起来完整统一 维护成本高,很多标签没有决策用途 先覆盖关键岗位和高风险任务,再按项目复盘扩展
用员工忙闲判断可用性 计算简单 忽略碎片时间、支持任务和并行承诺 记录时间窗口、投入比例、不可中断要求和已承诺工作
把课程完成等同于能力提升 培训数据易统计 无法证明员工能独立完成真实工作 设置受控实践任务和成果评审,记录能力证据

技能管理指南:项目经理如何做好资源管理,制度设计全流程

四、专业判断逻辑:如何把技能要求转成可执行的资源规则

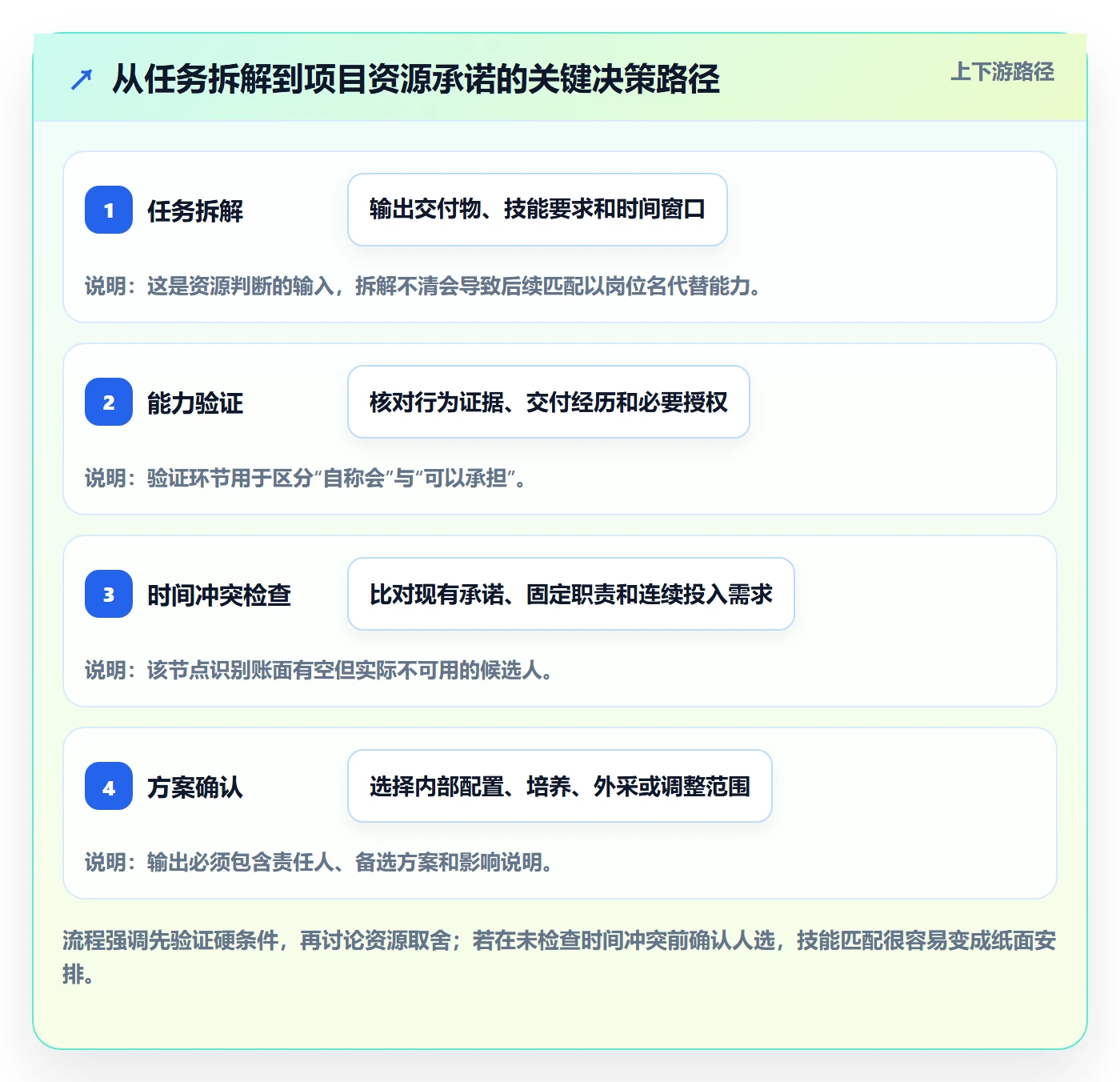

1. 先从工作任务定义技能,而不是从岗位名称推导

岗位名称提供了大致范围,却不能直接说明项目需要的能力。制度设计时,我会从工作分解结构或交付物清单出发,找出关键活动,再判断完成活动所需的技能、经验和授权条件。

例如,“负责系统上线”至少可以拆成发布计划、配置核验、数据备份、回滚演练、变更审批和上线后监控。不同活动可能分别需要运维执行能力、业务校验能力、安全授权和决策权限。若只写一个“运维技能”,资源匹配就会掩盖责任边界。

每项关键任务建议至少记录以下信息:

  • 交付物与验收标准:最终要提交什么,谁判断完成。
  • 所需技能:描述可观察的工作能力,而非宽泛名词。
  • 最低熟练度:哪些任务可由指导下人员执行,哪些必须由成熟人员独立负责。
  • 投入窗口:任务何时发生、需要连续投入还是阶段性评审。
  • 替代方案:内部备份、外部支持、范围调整或计划变更的选择。

2. 熟练度要写成行为,不要写成印象

“熟练掌握”是评价结论,不是评价标准。要让不同主管得出相近判断,等级必须描述任务中的行为和结果。例如,初级水平可以是在指导下按模板完成数据校验;独立水平可以是处理常见异常并说明依据;高级水平则可以是设计校验策略、定位复杂问题并建立复用方法。

等级描述应对应任务风险。做内部演示所需的能力门槛,与负责生产环境变更的能力门槛不同。对高风险活动,除了技能等级,还要设置授权资格、复核人或双人操作要求,不能单靠能力档案替代控制措施。

等级 可观察行为 适合承担的任务 不宜单独承担的任务
了解 能解释基本概念和流程,识别常见风险 资料整理、受控演练、辅助检查 独立交付关键路径任务
指导下执行 可按标准流程完成工作,遇到偏差能及时求助 边界清晰、有复核机制的子任务 复杂故障决策、未经复核的生产操作
独立交付 可处理常见变化,按质量要求完成并留下记录 一般项目任务、常规问题处理 组织级方案决策或高不确定性重大变更
专家与指导 能处理复杂情形、建立方法并指导他人 关键任务主责、方案评审、能力培养 同时承接过多项目导致自身成为单点瓶颈

3. 资源匹配不是技能搜索,而是多约束决策

候选人具备技能,只代表满足了一个条件。项目经理还要检查时间窗口、项目优先级、地点和协作方式、工作连续性、授权要求、关键人负荷以及替代人选。若把技能匹配做成“输入技能名称,系统返回员工名单”,结果只能作为候选清单,不能自动等同于排期决定。

我通常按以下顺序做判断:

  1. 先锁定不可妥协条件:法规资质、生产授权、安全要求和关键技能最低等级。
  2. 再看时间可行性:检查候选人是否在需要的时间段内可投入,且能否连续完成工作。
  3. 再比较整体负荷:避免把少数专家反复安排为多个项目的“共享资源”。
  4. 明确风险对策:为单点技能设置备份、复核、结对或外部支持方案。
  5. 记录取舍理由:如因优先级冲突让步,应明确哪个里程碑、质量条件或项目范围受到影响。

可用一个简单的匹配评分帮助排序,但不能让评分替代管理判断。示例公式如下,权重需要组织根据业务特点校准:

匹配优先分 = 技能符合度 × 40% + 时间可用度 × 25% + 相关交付经验 × 20% + 备份与协作条件 × 15%

这里的分数只用于比较候选方案,不应被解释成精确概率。若某人技能完全符合但无法在关键窗口投入,分数仍可能较高,实际排期却不可行。因此,时间冲突和授权限制应当作为硬约束先过滤,再比较其余因素。

4. 把“可用性”定义成容量,而不是空闲百分比

组织常用投入比例管理容量,例如每人每周可分配百分之多少。它适用于粗粒度规划,但不能解释任务切换、会议、支持值守和临时故障的影响。对于需要连续专注的任务,四个半天未必等于两个完整工作日;频繁切换也会带来协调成本。

制度可以把资源可用性分成三层:项目承诺容量、部门运营容量和缓冲容量。项目经理看见的可分配时间,应先扣除固定职责、既有承诺和必要缓冲,而不是从理论工时开始分配。组织还应明确谁有权调整这些容量,避免项目经理各自把同一人安排到满负荷。

5. 设定触发式更新和数据责任人

技能档案应注明记录时间、证据来源、评估人和适用场景。对于变化较快的技术能力,旧经历不能无限期作为当前能力证明;对于长期稳定的合规资质,也要设置有效期和复核方式。不要对所有技能采用同一过期规则。

建议把更新责任分开:员工对经历和学习记录负责,项目负责人对交付证据负责,直属主管对能力评估负责,资源管理角色对目录口径和冲突处理负责。角色分明可以降低“大家都能改、最后没人负责”的数据风险。

技能管理指南:项目经理如何做好资源管理,制度设计全流程

五、制度设计全流程:从试点到稳定运行

1. 第一阶段:确定制度边界和决策用途

制度启动前,先明确这套机制要解决什么问题。是减少关键技能单点依赖、改善多项目排期,还是提升关键岗位继任能力?目标越清晰,越能控制技能目录的范围。若一开始就把招聘、绩效、晋升、培训、排班全部纳入,员工容易担心技能数据被用于不透明的人事决策,项目也会被复杂流程拖慢。

我建议先明确数据用途、访问权限和禁止用途。例如,技能记录用于项目资源规划和能力发展,不可仅凭单项技能等级直接决定绩效、薪酬或解聘。敏感的人事决策需要独立的证据与流程。边界讲清楚,数据质量通常比单纯要求“积极填写”更容易提高。

2. 第二阶段:选定试点范围和关键任务

试点不宜选择最简单、但没有资源痛点的团队,也不宜一口气覆盖全公司。较好的试点对象通常具备多项目并行、关键技能稀缺、延期成本明显、负责人愿意参与复盘等特征。范围可以是一个产品线、一组交付项目或若干关键岗位。

试点任务应聚焦高影响活动:系统架构评审、数据迁移、客户验收、合规审查、复杂集成、生产发布等。先让制度解决几个真实问题,再决定是否扩展到更多职能。试点成功的标准应是决策质量改善,而不是表格收集率达到百分之百。

3. 第三阶段:建立技能词典和证据规则

技能词典不必追求语言学上的完美,但必须避免同义词造成重复。例如“数据建模”“数据库设计”“数据架构”在不同团队可能指向不同能力,也可能只是名称不同。应由业务、项目交付和专业负责人共同确定术语,记录定义、适用边界和相关任务。

每项关键技能至少要包含名称、能力描述、适用任务、等级行为、证据类型、评估角色和复核周期。对初期非关键技能可以只保留名称和经验说明,避免将所有能力都纳入高成本认证流程。

4. 第四阶段:进行基线盘点和差距分析

盘点不等于让员工填完表后宣布组织“拥有”某项能力。应把数据与项目需求对照:有哪些关键任务没有达到最低熟练度的人选?哪些技能依赖一个人?哪些能力虽然有多人记录,但近期没有真实交付证据?哪些人员承担了过多关键职责?

盘点时要区分“人数缺口”和“能力缺口”。人数缺口意味着总容量不足;能力缺口意味着有人员,但缺少特定经验、授权或独立交付水平。两者的解决方案不同:前者可能需要增员或调整范围,后者可能适合辅导、招聘特定角色或重新安排任务。

5. 第五阶段:把缺口转成资源方案

发现缺口后,不要直接把“招聘”当成唯一答案。应根据项目期限、能力稀缺程度、能力形成周期和长期需求,比较内部培养、外部采购、合作伙伴支持、范围调整和排期变更。培训能解决部分能力差距,但无法在短期内替代高风险任务所需的独立经验。

方案 适用条件 主要成本 主要风险
内部培养 需求长期存在,项目允许渐进式实践 资深人员辅导时间、学习任务占用 培养周期长,短期关键任务仍需成熟人员负责
招聘或内部调岗 组织长期需要该能力,且需求持续稳定 招聘周期、薪酬、磨合和岗位调整成本 到岗时间不确定,新增人员未必马上适配业务场景
外部支持 需求短期、稀缺,项目期限不允许等待培养 采购费用、知识转移和供应商管理成本 关键知识留在外部,后续维护仍可能依赖供应商
调整范围或排期 风险成本高于延后或缩小交付范围的成本 机会成本、客户预期调整和依赖重排 如果只压缩计划而不调整范围,风险会转移到质量和团队负荷

6. 第六阶段:在项目计划中设置责任和备份

资源计划应明确主责人、复核人、备份人、投入窗口和升级路径。所谓备份,不是名单里再写一个名字,而是确认备份人员具备足够能力、能在要求时间内介入、知道必要背景,并且没有无法解除的排期冲突。

对于高风险任务,可以使用“主责加影子参与”的方式:由成熟人员承担最终责任,备份人员在关键节点参与方案评审、演练和交接。影子参与不能只安排旁听,应当留下可验证产出,例如独立完成检查清单、执行一轮受控演练或解释异常处理依据。

7. 第七阶段:项目复盘后回写证据

项目结束时,更新技能档案的重点不是给员工打分,而是记录新的能力证据:承担了什么任务、在什么约束下完成、遇到什么问题、是否需要指导、成果质量如何。没有证据的等级变化,容易变成主观印象;只有成功项目才被记录,也会漏掉问题解决和复盘能力。

失败经验同样有价值。若某位人员首次独立执行时出现错误,不应自动得出“能力差”的结论;要分析任务复杂度、输入质量、指导是否充分和制度是否允许犯错。合理的记录方式是描述条件和表现,而非给个人贴永久标签。

8. 第八阶段:建立治理节奏和升级机制

建议将资源审视嵌入已有管理节奏,而不是额外增加一套会议。项目启动时确认关键技能与容量;重要里程碑前检查缺口;项目组合评审时处理跨项目冲突;复盘时更新证据。紧急缺口应有快速升级路径,明确由谁裁定优先级。

资源冲突不能靠项目经理之间私下抢人解决。组织应设定裁决原则,例如法定期限、客户承诺、战略优先级、风险暴露程度和替代资源成本。任何优先级变更都要记录影响,避免把延误隐性转嫁给未参与决策的团队。

技能管理指南:项目经理如何做好资源管理,制度设计全流程

六、案例与数据观察:用一组情景模拟看出管理杠杆

1. 案例设定:三个并行项目争用同一类专家

设想一家约二百人的技术服务组织,同时运行三个项目。项目甲要在八周内完成数据迁移,项目乙要在六周内完成系统集成,项目丙要在十周内交付合规审查。组织有三名具备相关基础经验的工程人员,但只有一人具备独立设计迁移校验方案的经历。

传统做法可能是在各项目计划中分别填写“工程师一人”,随后由部门主管临时协调。情景模拟显示,若三名人员分别被三个项目预留,却没有统一记录技能等级、投入窗口和既有承诺,计划看起来覆盖充分,实际仍会在迁移评审和集成联调时发生冲突。

2. 先区分任务风险,再决定谁主责

项目甲的迁移方案评审属于高风险任务,需要具备独立经验的人员主责;项目乙的接口清单核对可以由具备指导下执行能力的人员完成,资深人员阶段性评审;项目丙的证据整理可由初级人员执行,但最终合规判断必须由授权人员确认。

这样的拆分不会凭空增加人力,却能减少专家被低风险事务占满的情况。关键在于任务颗粒度足够清楚,评审和执行之间的责任边界明确,初级人员承担的工作有复核安排。

3. 建立一张能力供需看板,不追求花哨评分

试点阶段可以用四类状态表达关键技能供需:已满足、需确认、存在缺口、存在单点依赖。每项任务同时显示需要时间、主责人、备份人、证据强度和冲突状态。这样的看板未必需要复杂算法,清楚表达风险比给候选人计算小数点后两位的匹配分更有用。

在这个情景推演里,组织把项目启动检查从“岗位有没有人”改为“关键任务是否具备可执行方案”。迁移任务由资深人员在第二周完成方案评审,另一位工程师在第三周参与校验脚本演练;系统集成任务由具备基础经验的人员执行,资深人员只参加接口风险评审;合规审查由授权人员把关,初级人员负责材料准备。

4. 情景模拟数据:观察管理过程,而不是包装成果

为了说明指标怎样帮助管理,下面的数字设定为试点前后的情景模拟:管理机制实施前,关键任务在计划评审中被提前识别的比例为55%;实施后提升至85%。这不是对真实企业的效果承诺,而是一个可检验的目标示例。组织在真实试点中应记录自己的基线,再判断改善是否来自制度,而非项目难度或人员变化。

更重要的是同时观察副作用。若关键任务识别率提高,却让项目启动时间额外增加三周,或者大量员工被要求反复填表,制度就需要简化。管理改进不是只追求覆盖率,而是在风险下降、决策变快和维护成本之间找到平衡。

观察指标 试点前情景值 试点后目标值 解释方式
关键任务提前识别率 55% 85% 衡量项目是否在排期前暴露能力依赖
关键技能单点任务占比 40% 25% 衡量备份、结对或外部方案是否降低依赖
资源冲突平均发现提前量 1周 4周 提前发现为调整计划留下决策空间
技能信息维护耗时 每人每月45分钟 每人每月20分钟 若维护负担不降,说明数据采集方式可能过重

5. 指标要成组看,避免单一数字误导

如果只看“技能盘点完成率”,组织可能把填写完整误认为资源准备充分。若只看“关键技能覆盖率”,也可能出现少数熟练人员负荷过高的情况。因此应同时看领先指标、结果指标和成本指标。

  • 领先指标:关键任务技能要求识别率、资源冲突提前发现时间、备份人选验证率。
  • 结果指标:关键任务延期次数、因技能缺口导致的返工、关键岗位单点依赖情况。
  • 成本指标:资源规划耗时、技能档案维护工时、外部采购成本和资深人员辅导时间。
  • 平衡指标:关键专家负荷、员工加班、计划变更频率和培养任务完成质量。

建议先用一个季度建立基线,区分项目类型和任务风险,再判断趋势。样本不足时不宜宣称因果关系;例如延期下降可能与项目复杂度降低有关。管理者可以结合项目复盘记录,核对技能缺口是否确实被提前解决。

技能管理指南:项目经理如何做好资源管理,制度设计全流程

七、不同组织情况的行动建议:别照搬同一套制度

1. 小团队:优先建立关键任务备份

小团队通常不存在复杂的数据治理部门,但单点依赖尤其明显。若团队只有十几人,没必要一开始建立庞大的岗位技能库。先选出五至十项会影响交付的关键能力,记录主责、备份、证据和当前负荷,再通过结对任务逐步降低依赖。

小团队的难点不是看不见人,而是没有多余时间培养备份。可以把培养安排嵌入现有工作:关键设计由第二人参与评审,操作步骤由主责人带着备份完成一次演练,复盘后把隐性经验整理成检查清单。不要把“备份”定义成看过文档,而要定义成能在限定条件下完成指定任务。

2. 多项目中型组织:先解决容量和优先级冲突

多个项目同时运行时,最常见的问题不是没有技能记录,而是同一人员被不同项目重复预留。应建立统一的资源冲突评审机制,由具备项目组合视角的角色确认优先级与容量,并要求项目负责人提供关键任务、投入窗口和替代方案。

如果采用某项目管理平台,应优先打通项目任务、人员角色、时间计划和风险记录,而不是先建设复杂的技能搜索功能。平台中的人员分配信息必须有人负责维护,且要能记录变更原因。工具上线后若仍靠私聊协调,说明流程没有真正接入项目决策。

3. 高监管或高风险组织:能力等级之外增加授权控制

医疗、金融、能源、公共服务等高监管或高风险场景,技能水平不能替代资质、授权和审计要求。某人有相关项目经验,不代表他有权执行受控操作;某人通过内部认证,也不代表认证可以跨业务场景无限使用。

制度要区分“会做”“有资格做”“在当前场景获准做”。关键操作可以设置有效期限、双人复核、变更审批、培训记录和实际演练要求。项目管理工具负责留痕和提示,最终审批规则仍应与组织风险控制制度一致。

4. 快速变化的技术团队:降低过期数据的误导

技术栈变化快,技能档案过久未验证可能产生错误信心。可以记录最近一次实际应用时间、使用场景和证据等级,并对关键技能设置复核提醒。但不建议用“半年未使用就降一级”这种机械规则,因为不同技能的衰减速度并不一样。

更好的做法是把“历史经验”和“当前可用能力”分开呈现。历史项目经历可以长期保留;当前独立交付资格则需要近期证据、实操验证或主管复核。这样既尊重职业经验,也避免过时记录被直接用于高风险排期。

5. 咨询与交付型组织:把客户场景经验纳入匹配

交付团队的能力往往不仅是专业技能,还包括行业场景、客户沟通、实施方法和现场问题处理。两位技术能力相近的顾问,可能因为客户行业经验不同而适配不同项目。技能目录应记录场景经验,但避免将客户名称、商业机密或敏感项目细节暴露给不必要的访问者。

项目复盘可以提取可复用的场景证据,例如需求澄清、系统集成、上线切换和客户培训经验。对资源决策而言,描述“处理过三次跨系统迁移并负责验收”通常比简单写“实施能力强”更有帮助。

八、不同情况下的取舍:速度、准确度和治理成本如何平衡

1. 先快速启动,还是先把数据做准

若项目近期就有资源决策压力,可以先使用轻量级技能清单和明确的人工复核,不必等待完整技能字典。好处是能快速暴露高风险缺口;代价是口径不够统一,跨部门比较的准确性有限。适合急需解决排期冲突、范围可控的团队。

如果组织计划长期使用技能数据支持招聘、培养和项目组合决策,就需要投入时间建立行为标准、权限规则和更新机制。好处是后续可复用、可审计;代价是前期设计成本更高。不要把“先快速启动”和“长期治理”当作二选一,可以先在关键岗位上试点,再逐步标准化。

2. 内部培养还是外部采购

内部培养适合需求持续、能力可拆解、交付窗口允许学习曲线的情况。它有利于沉淀组织知识,但必须计算资深人员辅导成本和培养对象占用的项目容量。若项目只需要一次性、极稀缺的专长,外部支持可能更经济。

外部采购的隐性成本常被低估。除了合同费用,还要考虑供应商熟悉业务的时间、访问权限管理、交付质量验收、知识转移和后续维护。如果关键知识无法移交,短期解决了缺口,长期却形成新的依赖。

3. 统一标准还是允许部门自定义

完全统一有助于跨部门比较,但过度统一会抹平专业差异。完全自定义则容易形成多个近似词汇和互不兼容的等级。比较可行的方式是“统一底座加专业扩展”:组织统一等级框架、证据原则、权限和数据字段;专业团队定义自己的技能内容和任务实例。

当不同部门对某项技能的理解明显不同,不应强行合并。先明确该技能的共同部分和场景差异,再判断是否需要一个上位能力项和多个专业子项。数据结构应该服务于真实工作,不是让组织为了表格一致而扭曲工作定义。

4. 透明到什么程度

员工需要知道自己的技能记录、评估依据、用途和纠错方式;项目经理需要知道候选人是否适合某任务以及可用窗口;普通员工不一定需要看到所有人的详细能力评价和人事信息。透明不等于无限公开,数据访问应按角色和用途授权。

如果组织不解释数据用途,员工可能把技能盘点理解成淘汰排名,进而选择性填报或抬高自评。制度应提供申诉和修正渠道,特别是当某项记录影响了任务分配、资格授权或职业发展时。安全感和可信度是数据质量的一部分。

5. 用复杂评分还是用明确规则

当候选人较多、任务类型稳定、数据证据充分时,评分模型可以帮助排序;当样本少、任务差异大或数据质量不稳定时,规则和专家复核往往更可靠。模型输出不应隐藏硬约束,也不应让管理者无法解释为什么某人被选中。

启动阶段建议先使用可解释规则:先过资质和最低能力门槛,再比较时间容量与相关经验,最后由负责人说明取舍理由。等积累了足够数据,才评估评分模型能否提升决策效率。模型应减少重复判断,而不是把不清晰的制度包装成数字。

技能管理指南:项目经理如何做好资源管理,制度设计全流程

九、工具与指标落地:让流程可追踪,但不要让工具替代制度

1. 工具先解决信息断点,再考虑自动化

组织在选工具时,常被“技能画像”“资源智能匹配”等功能名称吸引,却忽略关键数据是否可靠、流程是否有人负责、不同系统能否共享必要信息。更实际的评估方式是拿一个真实资源冲突场景做验证:项目经理能否看见关键任务要求?能否识别已承诺工时?能否查看技能证据和备份情况?变更后是否能追踪决策记录?

若使用项目管理平台,例如 PingCode,可先围绕项目任务、里程碑、工作项、责任人、风险和交付记录建立协作链路,再评估是否需要整合人员技能档案或资源规划能力。组织规模较大、项目数量较多时,统一工作视图有助于减少信息分散;但仍应由业务负责人确定技能口径、授权边界和资源冲突的裁决机制。

2. 建立最小可用的数据字段

首期不需要收集与决策无关的个人信息。围绕技能资源管理,建议从以下字段开始:

  • 技能名称与定义,避免同一能力出现多套叫法。
  • 当前等级及对应证据,注明评估日期和评估角色。
  • 近期实际应用场景,区分历史经历与当前可用状态。
  • 可投入时间窗口和既有承诺,按团队实际粒度记录。
  • 相关资质或操作授权及有效状态。
  • 备份人员、协作方式和必要的交接信息。

数据越敏感,越需要明确访问控制、保存期限和使用范围。员工可以查看并申请修正与自己相关的能力记录;项目角色按任务需要查看必要信息;涉及薪酬、健康或其他敏感信息的数据不应为了“完善人才画像”而无边界收集。

3. 用管理指标判断制度是否值得继续

一个可行的指标体系,不是数字越多越专业。建议先确定四到六个与决策直接相关的指标,按季度复核趋势,并在项目类型之间进行合理区分。

指标 建议口径 管理用途 需要避免的误读
关键任务技能识别率 已明确技能要求的关键任务数 ÷ 纳入评审的关键任务数 判断需求识别是否前移 识别率高不代表技能供给已经满足
关键技能备份验证率 至少有一名验证过的备份人选的关键技能数 ÷ 关键技能总数 发现单点依赖并安排结对 名单中有备份姓名,不等于备份能独立承担
资源冲突提前发现时间 从首次识别冲突到计划执行日的平均提前天数 衡量组织是否有足够调整空间 平均值可能掩盖少数极晚发现的高风险项目
技能缺口导致的返工 复盘确认由能力准备不足直接造成的返工工时 观察能力治理与交付质量的关联 需和需求变更、信息不足等其他原因区分
技能信息维护耗时 员工、主管和资源负责人用于更新与核验的工时 评估机制的日常负担 维护时间下降不能以牺牲关键证据为代价

4. 试点复盘要同时审查收益与副作用

试点结束后,除了问“延期是否减少”,还要问资源决策是否更早、关键专家是否仍然过载、项目经理是否花更多时间填表、员工是否理解数据用途、能力培养是否真的进入项目。若只报告正向指标,制度容易忽略负担转移和隐性风险。

建议保留至少一项反向检查:例如抽查资源看板中标记“可用”的人员,核对其真实项目承诺;抽查备份人员,确认其是否完成过演练;访谈项目负责人,确认技能缺口是否在计划阶段被讨论。管理数据需要和真实工作交叉验证。

十、下一步怎么做:用九十天建立最小闭环

1. 前两周:选范围、定边界

确定一个多项目交付团队或一条业务线作为试点,明确制度用来支持的决策、数据访问范围和禁止用途。选择三至五个近期项目,圈定会影响关键路径、质量或合规的任务,不要一开始覆盖全部岗位。

2. 第三至四周:写出关键技能标准

邀请项目负责人、专业负责人和一线人员共同定义技能名称、行为等级和证据要求。优先处理争议最大的关键技能,用真实任务校验定义是否可用。若不同评估人无法根据描述区分等级,应先改标准,而不是要求大家“提高评估一致性”。

3. 第二个月:盘点供给、做一次资源评审

整理候选人员、近期证据、可投入窗口和现有项目承诺。召开一次跨项目资源评审,要求每项关键缺口至少比较两种方案,并记录取舍原因。若条件允许,可在项目管理平台中关联任务、责任人和风险,但保留必要的人工复核。

4. 第三个月:用交付结果校准制度

选择一个项目里程碑进行回看:哪些冲突提前发现?哪些缺口仍在执行阶段才暴露?备份人选是否实际可用?数据维护是否过重?随后调整技能定义、更新节奏和评审规则,再决定扩大范围、保持试点还是暂停某些字段。

5. 每次资源决策都留下简短记录

无需写成长篇报告,但建议记录任务、所需能力、候选方案、冲突约束、最终决定和复核时间。几个月后,组织便能识别哪些技能频繁成为瓶颈,哪些外部采购反复发生,哪些培养投入实际降低了交付风险。没有决策记录,组织就很难分辨制度是否有效。

十一、总结:好的技能管理,让组织不再依赖少数人的记忆

我认为,技能管理最值得坚持的不是“把每个人描述得更完整”,而是把关键任务对能力的依赖提前暴露,让组织在冲突发生前仍然有选择。它既不是员工能力排名,也不是人事档案的附属表格,而是连接项目需求、人员容量、交付证据和组织培养的一套资源决策机制。

落地时先做三件事:挑出真正影响交付的关键任务;为这些任务定义可观察的能力门槛和证据;把人员时间、备份方案和冲突裁决纳入项目评审。之后再逐步扩展目录、接入工具和完善指标。

如果一份技能表不能改变一次排期、培养或风险决策,它就还没有成为管理机制。下一步不妨选一个近期项目,检查它的关键路径任务是否有明确能力要求、真实可用的主责人和经过验证的备份。先把一个项目的闭环做实,再让制度自然扩展到更多团队。

常见问题解答(FAQ)

1. 项目经理如何建立可执行的技能管理制度?

我想给团队做一套技能管理制度,但担心最后只剩一张没人维护的技能表。技能等级、评估方式和更新频率应该怎么定,才能真正用于项目资源安排?

先从具体决策倒推制度,而不是先设计一张覆盖所有能力的表。可以选取近三个月项目中反复出现的关键任务,整理出完成任务所需的技能,例如需求分析、接口联调、测试设计和客户沟通,再为每项技能定义可观察的行为标准。

比如“能独立完成”应对应真实产出:能够独立拆解任务、按团队规范交付,并处理常见异常,而不是由主管凭印象打分。建议采用四级描述:了解概念、在指导下完成、可独立交付、能指导他人。制度中还应写明评估责任人、证据来源、复核方式和更新周期。实践中每季度复核一次通常比频繁改表更容易坚持;

遇到新技术或关键岗位变化,再做专项更新。

2. 技能矩阵应该按岗位、项目还是个人来设计?

我正在整理团队技能矩阵,发现按岗位列技能太粗,按每个项目列又容易变成一张庞大的清单。怎样设计才能既看出谁能做什么,又不会让维护工作变成负担?

建议用“个人技能数据为底、岗位要求为参照、项目需求为筛选条件”的三层结构,不要把三种用途塞进一张表。个人层记录技能等级和最近一次验证时间;岗位层定义完成岗位核心工作的最低要求;项目层只筛选本项目确实需要的技能。

以一个六人产品交付团队为例,若项目只需要两名具备数据迁移经验的人,就不必要求所有成员都填写几十项与当前工作无关的能力。矩阵字段控制在能支持分工的范围内,通常优先记录技能名称、等级、证据、更新时间和可投入时间。

若管理者无法根据矩阵回答“这个任务交给谁、还缺什么能力”,说明字段过多或等级定义不够清晰,应先删减再扩展。

3. 如何避免技能评估变成主观打分或员工自我包装?

我让成员自评技能后,发现有人几乎全填熟练,也有人把自己评得很低,结果很难据此安排任务。我不希望制度变成考核排名,怎样让评估更可信?

不要把自评当作最终结论,也不要只用一次考试决定技能等级。更可靠的做法是让自评、主管判断和工作证据相互校验:成员先自评,主管根据近期交付物复核,再通过任务演练、代码或方案评审、客户问题处理记录等证据确认差异。

等级描述应写成可观察行为,例如“能独立排查常见故障,并说明判断过程”,避免使用“熟练”“优秀”等容易各自理解的词。对分歧较大的关键技能,可安排短任务验证,而不是直接给低分。还要明确技能信息主要用于任务匹配和培养,不与单次绩效排名机械挂钩;否则成员会倾向于隐藏短板,数据很快失去管理价值。

4. 技能管理如何真正用于项目资源分配和人才培养?

我手上同时有多个项目,常遇到某项关键技能只有一个人掌握,项目排期一变就没人接手。技能管理除了记录现状,还能怎样帮助我降低资源风险、安排培养?

把技能矩阵与项目计划、人员可用时间和关键任务依赖放在一起看,才能从“谁会什么”走到“项目是否有风险”。每次排期时,先标出不可延期的关键任务,再检查对应技能是否只有一名可用人员;如果存在单点依赖,就设置备份人选、结对交付或预留交接时间。

培养计划也应绑定真实任务:例如让候补成员先参与评审,再承担低风险模块,最后独立负责一项可验收工作,并记录每一步的验证结果。可以用简单指标跟踪效果,例如关键技能单人依赖数量、关键任务备份覆盖率和培养后独立交付比例。

若备份覆盖率提升但项目仍频繁延期,应继续检查人员可用时间和任务估算,不能把所有资源问题都归因于技能不足。

核心关键词

读者评论

董
董梓萱

我们之前做技能盘点也遇到过自评偏高、主管口径不一的问题。把关键任务的交付记录作为依据会更有用,不过实操验证由谁负责、多久复核一次,最好也提前写清楚。

贺
贺诗涵

资源会上只看每个人的项目工时,确实容易漏掉值班和临时支持。对需要连续投入的任务,我觉得还应标出不可中断的时间段,否则周工时看着够,实际排不进去。

崔
崔可欣

小范围从关键岗位试行比较务实。想补充一点:培养对象参与真实项目时,辅导和复核也会占用资深人员时间,排期里若不算这部分,培养计划容易变成额外负担。

文章包含AI辅助创作:技能管理指南:项目经理如何做好资源管理,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531356

赞 (0)
飞飞飞飞
团队管理方法大全:项目经理资源管理流程优化落地清单
上一篇 53分钟前
资源管理资源教程:项目经理实操方法,避坑指南
下一篇 49分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
