一次发布回滚,表面上是把版本退回去,实际上是在回答三个更难的问题:退到哪里、谁有权决定、怎样确认业务真的恢复。项目负责人最容易踩的坑,不是没有准备回滚按钮,而是发布前没有定义“何时回滚”,故障发生后才发现数据库无法逆向、多个团队各自判断、用户数据已经写入新格式。回滚最佳实践的核心,不是追求一键撤销,而是把发布、监测、决策、执行和恢复验证设计成一条可演练的协同链路。
一、核心结论:回滚不是按钮,而是一项发布能力
1. 先定义“恢复”,再讨论“回滚”
我判断一套回滚方案是否可靠,第一步不会看有没有回滚脚本,而是确认团队对“恢复成功”的定义是否一致。服务进程恢复、错误率下降、关键业务链路可用、数据正确性得到验证,这几件事并不等价。只把旧版本重新部署上去,可能只是把界面恢复了,底层数据却已经无法被旧版本正确读取。
因此,项目负责人应把恢复目标拆成可观测的验收条件。例如,支付系统可以要求支付成功率回到发布前基线附近,未完成订单没有重复扣款,回调任务积压开始消退;内部审批系统则可能要求新建、提交、审批、查询这几条关键路径均可用。“服务已启动”只能证明进程活着,不能证明业务恢复。
2. 回滚策略必须覆盖代码、配置、数据和流量
发布变更通常不止一类。代码版本可以回退,配置开关可以关闭,数据库结构可能只能向前兼容,消息队列中的事件可能已经按新格式写入,缓存也可能保留了新版本生成的内容。把这些变化统称为“版本回滚”,会掩盖恢复难点。
我建议项目负责人在发布单中将变更拆成四类:应用代码、运行配置、数据结构与数据内容、流量路由及外部依赖。每一类都要写清楚恢复动作、执行角色、预计耗时、可能损失和验证方式。某项变更如果没有安全的逆向动作,就要明确写“不可逆”,并设计前向修复或隔离方案。
3. 先止损,再恢复;先控制范围,再追求完整撤销
线上故障时,团队容易把“撤回所有改动”当成天然正确的目标。但在流量持续进入、队列持续消费或外部系统持续回调的情况下,完整撤销可能扩大损失。更稳妥的顺序通常是先限制新增影响,再判断故障范围,然后选择关闭功能、切流、回退应用、修复数据或组合处置。
例如,新功能只影响一部分租户,先关闭租户级功能开关,可能比全站回滚更快、更低风险;如果故障来自数据库迁移导致旧版无法启动,盲目回退应用也可能让故障持续。回滚应是风险控制手段,而不是默认的唯一动作。
4. 关键标准是“可决策、可执行、可验证”
一份可用的回滚方案,至少应能让接手人员在压力下快速回答:谁判断触发条件是否满足,谁批准处置,谁执行,谁观察,谁向业务和客户同步,什么证据说明已经恢复。角色越模糊,故障期间越容易出现重复操作、等待授权或多个团队相互矛盾。
对于中大型企业及百人以上组织,发布协同通常涉及产品、研发、测试、运维、安全、数据和业务负责人。此时,使用 PingCode 这类项目管理平台或其他发布协作机制,可以把需求、变更、风险、责任人和验收记录关联起来;但平台本身不能替团队决定阈值,也不能代替演练。工具提供的是可追溯的协作载体,真正的回滚能力仍由流程、技术设计和人员授权共同构成。
| 判断维度 | 最低限度的问题 | 项目负责人要看到的证据 |
|---|---|---|
| 触发 | 出现什么信号需要停止扩量或恢复? | 阈值、观察窗口、数据来源、判断人 |
| 执行 | 谁执行哪一步,谁有权限? | 操作人、审批人、脚本或操作手册 |
| 影响 | 回退会不会影响数据、订单或外部系统? | 兼容性说明、数据检查、补偿方式 |
| 验证 | 怎样证明恢复而不是只证明服务启动? | 业务指标、探测结果、抽样核对记录 |
二、背景与真实场景:发布失败往往发生在协同边界
1. 一次发布往往同时改变多个系统条件
在小型单体服务中,发布流程可能只是部署新包、检查日志、发现问题后换回旧包。但在中大型组织里,一次发布可能同时涉及服务版本、数据库迁移、消息格式、网关路由、权限策略、第三方接口和客服话术。故障未必在单一组件内出现,而可能来自组件之间的时间差。
例如,应用版本已更新,数据库迁移仍在执行;新消费者开始读取新消息格式,旧消费者却仍在处理队列;流量已经切到新集群,缓存尚未完成预热。每个团队单独看自己的环节都可能“正常”,端到端业务却已经失败。项目负责人需要管理的是这些变化之间的顺序和依赖,而不是只追问“谁的代码有问题”。
2. 故障信号可能迟于技术变更
发布后几分钟内,CPU、内存和进程状态可能没有明显异常,真正的问题却出现在支付转化率、提交成功率、任务完成时间或客服工单数量上。反过来,某个技术指标短暂升高,也不一定意味着必须回滚。阈值需要结合业务影响、持续时间和受影响范围来判断。
我会要求团队区分三类信号:技术健康信号、业务结果信号和用户体验信号。技术健康信号帮助定位,业务结果信号帮助决策,用户体验信号帮助识别监控盲区。仅凭单一指标做决定,容易出现两种相反错误:因为服务还活着而迟迟不回滚,或者因为短暂抖动而过早回滚。
3. 责任交接不清会把分钟级故障拖成小时级事件
故障现场常见的延误,不一定来自技术复杂度,而是来自“谁可以拍板”。值班工程师看到了错误率上升,却认为需要业务负责人授权;业务负责人以为技术负责人会自动处理;发布负责人不清楚是否有权关闭功能开关。大家都在群里,却没有人承担决策责任。
对于跨团队发布,我倾向于在发布前指定一个事件负责人,负责汇总事实、组织决策和同步状态;技术执行人负责操作;观察人负责检查信号;业务代表负责确认影响和业务验收。角色可以由同一人兼任,但职责不能含糊。人员少时可以简化分工,复杂发布则应避免执行人与唯一观察人是同一个人。
4. 项目管理平台解决的是信息断层,不是技术风险本身
当需求、测试结果、变更审批、发布窗口、回滚预案和事故记录散落在多个文档与聊天群里,发布负责人很难快速还原“当前到底发布了什么”。在这种情况下,PingCode 或其他项目管理平台可以作为变更协作入口,把需求单、缺陷、测试结论、发布任务和负责人关联起来,减少信息搜寻成本。
但项目负责人要避免一种错误期待:记录齐全不等于方案安全。平台上有一份写着“必要时回滚”的任务描述,并不能证明数据库能回退、脚本经过验证或审批人在故障时可联系。平台记录应当指向可执行的技术步骤和验证证据,而不是用流程字段替代工程判断。
三、常见误区:看起来像回滚,实际可能在扩大风险
1. 误区一:把“重新部署旧包”当成完整回滚
旧应用能否运行,取决于它所面对的数据结构、配置、消息和外部依赖是否仍兼容。如果新版本已经写入旧版本不认识的数据,应用回退后可能出现读取失败、字段丢失或错误覆盖。更危险的情况是旧版可以启动,却悄悄把新数据按默认值解释,导致表面恢复、数据持续损坏。
因此,应用回退之前应检查数据库迁移是否已执行、是否有新格式写入、消费者是否处理过新消息、缓存是否需要清理或重建。对于无法确认的状态,先隔离写入或暂停相关功能,通常比直接切回旧版更安全。
2. 误区二:把回滚脚本存在仓库里等同于已验证
脚本通过代码审查,不代表在真实环境里能安全运行。权限、执行顺序、锁表时间、历史数据分布、并发写入和环境差异,都会影响脚本结果。尤其是数据修复脚本,如果没有幂等设计,重复执行可能造成重复扣款、重复通知或二次污染。
我会要求至少验证三件事:脚本在接近生产的数据规模下能否完成;中断后是否可以安全重跑;执行后如何对账确认结果。若无法在生产等规模环境测试,应明确这个风险,并准备小批量执行、抽样核验和停止条件,而不是把“能运行”包装成“已验证”。
3. 误区三:把所有异常都设成同一个回滚阈值
阈值过于简单,可能让团队在不同业务上做出同样处置。例如,内部报表页面错误率上升与资金交易链路错误率上升,影响级别显然不同;低流量功能中的少量异常,也不能只按绝对数量判断。与此同时,单次短暂波动不应自动触发不可逆操作。
更稳妥的做法是组合判断:错误率相对基线的变化、持续时间、影响用户比例、关键业务转化变化、错误是否集中于单一版本,以及是否有可快速关闭的功能开关。阈值不是越复杂越好,但必须说明使用哪个窗口、谁来解释异常、哪些条件需要立即止损。
4. 误区四:先回滚,之后再查清影响范围
如果故障已经导致数据部分写入,先切回旧版本并不一定能停止数据损坏。新旧版本交替运行,甚至可能让问题更难复现。对消息系统来说,停止消费、隔离特定消息类型或保留队列现场,可能比直接清队列更重要;对交易系统来说,必须优先避免重复处理。
这并不意味着故障时要先做完所有调查才采取行动。正确的区分是:立即采取低风险的止损措施,同时保留必要证据;在影响范围和数据状态有基本判断后,再执行不可逆或大范围操作。止损可以快,破坏性操作需要证据和授权。
5. 误区五:只演练技术动作,不演练组织决策
团队可能成功演示了部署旧版本,却从未练习过夜间告警由谁确认、业务负责人失联时如何升级、客服如何收到统一口径、数据团队何时介入。真正的发布事故往往需要多个角色同步行动,技术动作熟练并不能自动解决组织等待。
演练应包含不完整信息和时间压力。比如,模拟错误率上升但业务转化暂时正常;或应用已恢复,但队列积压仍在增长。观察团队如何分辨信号、提出问题、记录决策,比只检查命令能否执行更有价值。
| 常见说法 | 容易忽略的事实 | 更可靠的做法 |
|---|---|---|
| 旧包已经备份,随时可以回滚 | 旧包可能不兼容新数据和新配置 | 验证代码、数据、配置和消息的组合兼容性 |
| 监控没报警,所以发布正常 | 监控可能没有覆盖业务结果或低频路径 | 加入关键业务探测和发布前后对比 |
| 群里已经通知所有人 | 通知不等于有人负责决策和执行 | 指定事件负责人、执行人、观察人和业务验收人 |
| 出现问题就立即全部回退 | 回退可能增加数据不兼容或重复处理风险 | 先止损,按变更类型选择关闭、切流、回退或修复 |

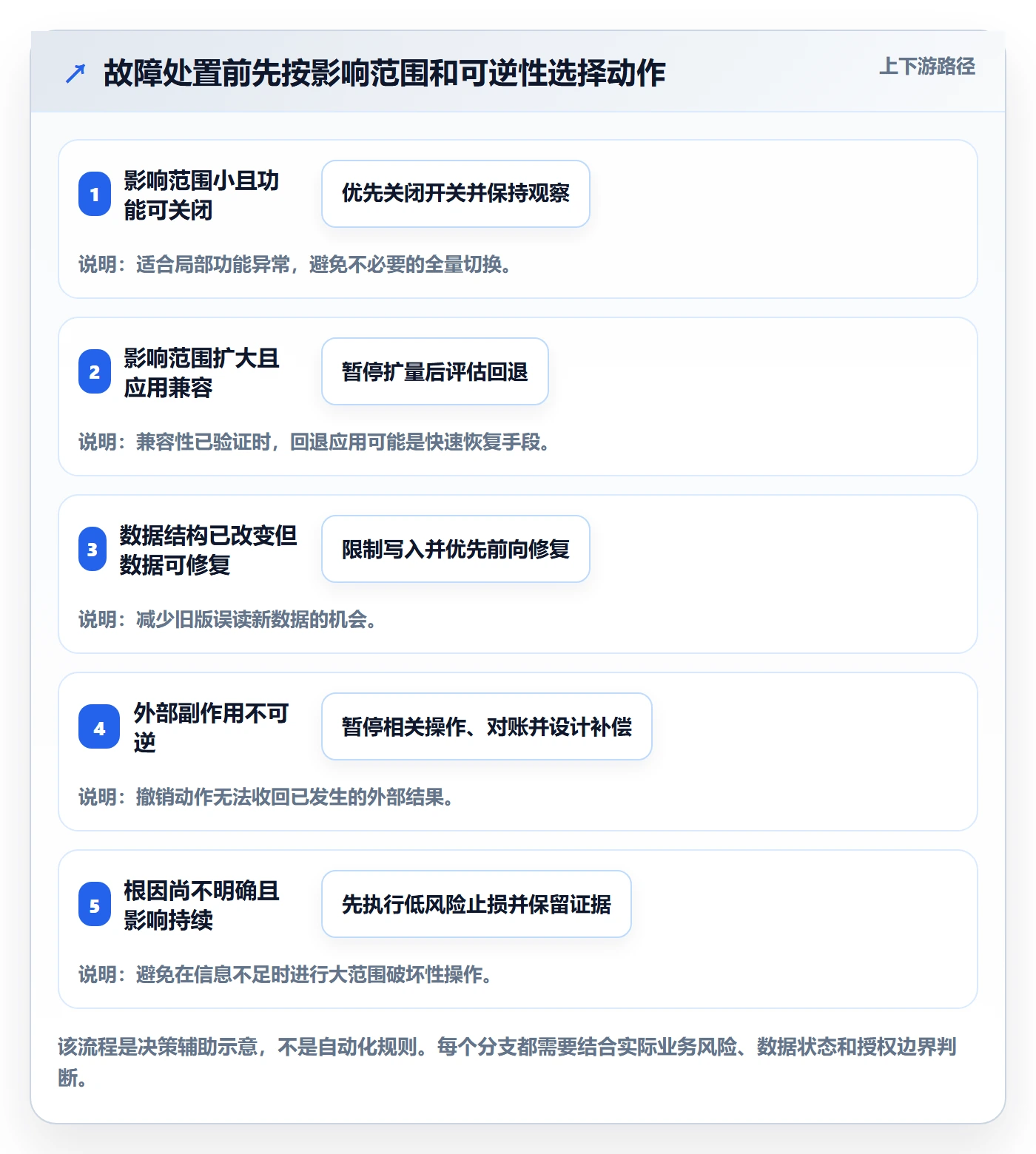

四、专业判断逻辑:如何在回滚、修复与隔离之间做选择
1. 先看故障性质:缺陷、容量、依赖还是数据
决策的第一问不是“要不要回滚”,而是“故障由什么机制驱动”。代码缺陷造成稳定复现的错误,回退或关闭新功能可能有效;流量突增导致容量不足,回退未必解决,需要限流或扩容;第三方接口不可用,回滚应用可能没有帮助;数据格式已改变,则需评估兼容和补偿。
项目负责人不必亲自诊断每一行代码,但应推动技术负责人把故障描述成可决策的因果链:哪个变更引入了什么条件,影响哪些用户或交易,继续运行会造成什么后果,哪种动作能最快停止损失。不能把“怀疑是新版本问题”当成完整判断。
2. 再看可逆性:影响是否能够被安全撤销
我会把变更分成可逆、条件可逆和不可逆三类。纯静态资源替换通常较容易回退;数据库字段新增若保持兼容,可能条件可逆;已经发出的短信、外部扣款、下游消费或用户已下载的数据,往往无法真正撤销,只能通过补偿、纠正或限制后续影响。
这里的“可逆”不能仅指技术上有反向脚本,而要问反向操作是否会丢失有效数据、覆盖并发写入、触发外部副作用,或者让其他服务进入不一致状态。若回答不清楚,就应视为尚未证明可逆。
3. 评估影响窗口与止损速度
在业务损失持续增加时,决策需要关注从发现到止损的总时长。一个执行时间很短、但审批链路要等待半小时的方案,不一定比可立即关闭的功能开关更优。反过来,自动化操作如果误触会影响全量用户,也不能因为快就默认采用。
我建议把方案按“发现时间、确认时间、授权时间、执行时间、验证时间”拆开记录。这样复盘时能识别真正的延迟来自监控盲区、决策等待、执行权限还是验证不足。把所有时间都归结为“回滚耗时”,会失去改进方向。
4. 根据变更类型选动作,而不是根据团队习惯选动作
| 变化类型 | 优先考虑的动作 | 必须核验的风险 |
|---|---|---|
| 新功能逻辑异常 | 关闭功能开关、限制受影响人群,必要时回退应用 | 关闭后旧逻辑是否仍兼容已产生的数据 |
| 部署包本身异常 | 暂停扩量,切回已验证版本或流量池 | 新旧版本是否共享状态,切流是否会导致会话丢失 |
| 数据库迁移问题 | 停止后续迁移,优先评估前向修复和兼容性 | 锁表、部分执行、并发写入与数据完整性 |
| 外部依赖故障 | 降级、熔断、排队或切备用依赖 | 请求重试是否会形成重复副作用 |
| 数据已产生错误结果 | 隔离写入、停止扩散、对账并制定补偿 | 补偿的幂等性、审计记录和用户影响 |
5. 用“继续运行的损失”对比“执行恢复的风险”
决策不是比较“回滚好不好”,而是比较两类代价:继续运行导致的损失,以及处置动作本身引入的风险。对于交易链路,错误持续增长可能远比切换带来的短暂中断严重;对于低风险内部工具,短时间观察可能比仓促切换更合适。
可以用简单的决策记录约束讨论:当前已知事实是什么,哪些信息仍不确定,继续运行十分钟可能造成什么后果,选定动作可能产生什么副作用,何时检查结果,什么条件下升级到下一步。记录不是为了事后追责,而是让团队在信息不完整时仍能有纪律地行动。
6. 设定决策阈值时兼顾基线、持续时间和影响面
单看绝对错误数量容易误判:低流量服务的一次失败可能占比很高,高流量服务的大量请求中少数失败又可能被平均值掩盖。更好的判断会结合相对基线、连续观察窗口、受影响用户比例和业务严重程度。不同业务的阈值应由业务风险和历史基线共同决定,不能机械照搬一组数字。
如果团队尚无可靠基线,可以先建立建议阈值作为演练起点,并在文档中标注“建议基准,需用实际数据校准”。例如,模拟设定关键链路错误率连续五分钟高于发布前基线两倍,且受影响比例超过预设范围时暂停扩量。此数值只是流程演练示例,不应被误认为通用行业标准。
五、案例与数据观察:用一次模拟发布检验协同链路
1. 案例设定:订单服务增加新的状态流转
下面是用于说明方法的情景模拟,不是某家企业的真实事故记录。某业务团队为订单服务增加新的状态流转逻辑,发布内容包括应用代码、数据库新增字段、消息事件格式调整和后台查询页更新。团队计划分阶段放量,但发布清单最初只写了“如有问题回退上一版本”。
评审时,项目负责人要求补充四个问题:旧版本能否读取新增字段;新消息是否会被旧消费者处理;后台查询页失败是否影响订单写入;已进入新状态的订单怎样恢复或补偿。讨论后团队发现,应用可以快速切回,但已写入的新事件不一定兼容旧消费者。因此,原来的“整体回退”方案并不足够。
2. 把模糊预案改成分层恢复动作

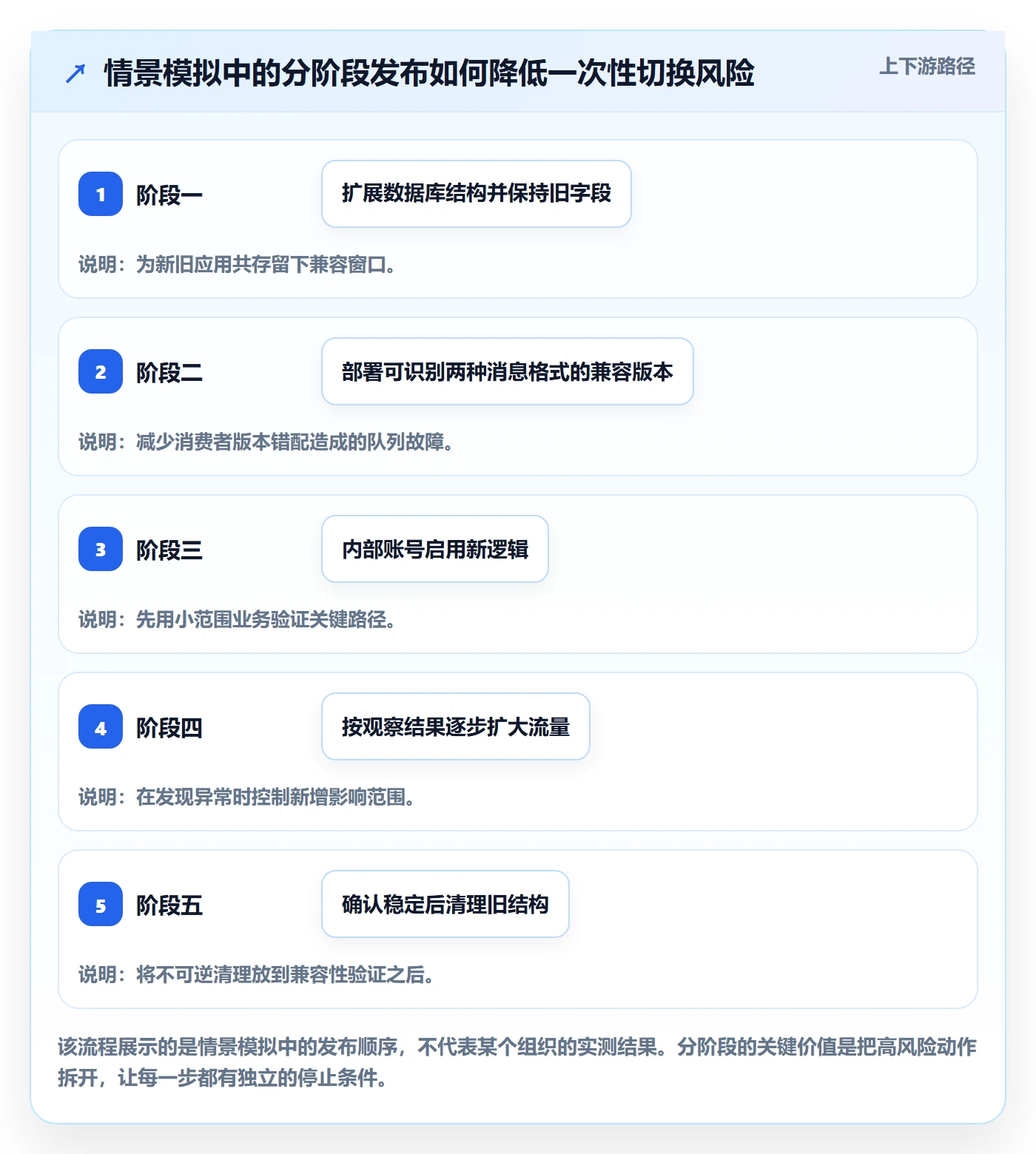

团队将发布拆成先扩展数据结构、再部署兼容版本、最后开启新状态逻辑三个阶段。数据库只新增可选字段,不立即删除旧字段;新旧消费者在过渡期都能识别两种消息格式;新功能通过开关控制,先对内部测试账号开放,再逐步扩量。
发生异常时,第一步是关闭新状态逻辑并暂停扩量;第二步检查队列中是否已出现新事件;第三步决定是回退应用、保留兼容版本继续运行,还是对异常订单执行补偿。这样做的重点不是让流程更复杂,而是避免把不能逆转的数据变化与可快速关闭的功能混为一谈。
3. 用时间线区分“发现慢”与“执行慢”
在情景演练中,团队设定告警出现后由值班人确认,事件负责人在规定窗口内组织决策,执行人关闭功能开关,观察人核对错误率和订单状态。演练记录显示,执行动作本身只占处置时间的一小部分;真正容易被低估的是定位受影响版本、确认消息积压范围以及等待业务负责人确认订单影响。
这类时间数据应当由团队演练或真实事件记录获得,不能凭空写成企业成效。若把演练结果用于改进,建议分别记录告警延迟、决策延迟、执行耗时和恢复验证耗时,并明确样本数量、环境和观察窗口。单次演练只能说明流程暴露了什么问题,不足以证明长期效率提升。
4. 用前后检查项而不是虚构“成功率”评估改进
对于上述模拟案例,我不会宣称回滚时间缩短了某个百分比,因为没有真实生产样本支持。更有价值的验证方式,是比较改造前后是否具备可审计证据:是否有明确的触发阈值,是否知道旧消费者对新消息的处理结果,是否验证了开关关闭后的业务路径,是否能找到责任人和当前决策状态。
如果团队连续开展演练,可以逐步积累真实数据,例如不同变更类型的恢复耗时中位数、人工操作次数、数据核验发现率、误触发次数和恢复后再次告警比例。数据积累到一定程度后,才适合做趋势比较;样本不足时,应把观察结论标成“初步发现”,避免把偶然结果包装成管理绩效。
| 演练观察项 | 记录方式 | 能发现的问题 |
|---|---|---|
| 告警到确认时间 | 记录告警时间与值班人确认时间 | 监控通知、轮值安排或告警噪声问题 |
| 确认到决策时间 | 记录事实汇总、负责人到场与决策时间 | 授权链路、信息不全或角色不清 |
| 决策到执行时间 | 记录操作开始、完成及中断原因 | 权限、脚本、手册或跨团队依赖问题 |
| 执行到业务恢复时间 | 记录业务探测通过和数据核验完成时间 | 只恢复服务、没有恢复业务或数据校验不足 |

5. 用适当的指标证明恢复,而不是制造漂亮数字
恢复验证应贴近业务。订单服务可以查看下单成功率、订单状态转换一致性、消息积压量和重复处理数;内容平台可看发布成功率、页面可访问性和缓存回源情况;企业内部系统则可看核心审批链路完成率和关键查询结果。选择指标时要明确采样范围和时间窗口,避免平均值掩盖少数严重故障。
还要观察恢复后的二次风险:告警是否再次出现,积压是否持续消退,补偿是否造成重复操作,客服反馈是否仍集中在同一功能。恢复不应以某一张仪表盘恢复绿色为终点,而应至少经过技术检查、业务检查和数据检查,并由明确责任人确认结束。
| 恢复层次 | 可观察证据 | 不能单独作为成功标准的信号 |
|---|---|---|
| 技术层 | 错误率、延迟、实例健康、队列积压 | 进程存活或部署命令执行成功 |
| 业务层 | 关键操作成功、订单或审批状态正确 | 页面能打开或单个测试账号通过 |
| 数据层 | 抽样对账、重复记录检查、补偿结果 | 日志没有报错或数据库连接正常 |
| 用户层 | 用户反馈、客服工单、关键路径可用性 | 暂时没有新投诉 |
六、发布前行动建议:把预案写到能被别人接手执行
1. 发布前建立一张变更影响清单
每次发布不需要写一份冗长的风险论文,但应当有一张足以支持判断的清单。清单的目标是让没有参与开发的人也能看懂此次变更影响什么、哪些动作可逆、出了问题先做什么。
- 变更对象:列出服务、配置、数据结构、消息格式、路由、权限和外部依赖。
- 影响范围:说明受影响用户、租户、地域、业务流程及高峰时段。
- 兼容关系:注明新旧应用、新旧数据结构和新旧消息格式能否共存。
- 恢复动作:区分关闭功能、暂停扩量、切流、回退应用、前向修复和数据补偿。
- 验收依据:列明技术、业务和数据层的恢复信号。
- 责任分工:写清决策人、执行人、观察人、业务确认人和沟通责任人。
2. 对数据库变更坚持“扩展、迁移、收缩”思路
涉及数据库结构时,尽量避免在同一个发布窗口内同时新增结构、切换读写和删除旧结构。较安全的思路是先增加兼容字段或表,让新旧版本短期共存;再逐步迁移和验证数据;确认所有读写方均已切换后,才考虑清理旧结构。
这不是适用于所有系统的机械模板。高写入量、强一致性或数据体量巨大的业务,需要结合锁表、回填速度、复制延迟和恢复窗口设计。但项目负责人可以用它作为评审问题:有没有把不可逆清理放在兼容验证之前?有没有明确迁移中断后的处理方式?
3. 给每个自动化操作设置护栏
自动化能减少手工误操作,也会放大错误操作的速度。全量切流、批量回填、清空缓存、重放消息等动作,应根据风险设置审批、预览、范围限制、速率限制和停止条件。对于高风险动作,先在小范围执行并核验结果,避免脚本默认覆盖全部对象。
如果脚本可以重复运行,应验证幂等性;如果中途可能失败,应说明从哪个状态续跑;如果必须人工确认,应明确确认内容而非只要求点击“同意”。执行记录要能还原操作者、时间、参数和结果,这对后续复盘与数据对账都很重要。
4. 用发布协作工具管理关系,不用工具替代判断
项目管理平台适合沉淀需求与变更之间的关联、发布任务负责人、测试证据、风险事项、审批状态和复盘行动。对于多团队并行的组织,PingCode 这样的协作平台可以帮助团队把工作项、缺陷、版本和责任人放在可追踪的流程中;若企业已经有成熟工具,也可以沿用现有平台,关键是字段与责任链要真正服务决策。
我会重点检查三个问题:发布任务能否追溯到变更源头;异常发生时能否快速找到执行手册和负责人;复盘改进项是否能回到后续迭代并被验证。若平台里只有状态字段,没有证据链接、风险说明和结束标准,工具看似上线,协同能力却没有形成。
5. 将发布窗口与沟通窗口一并安排
发布时间不能只看研发是否准备好,还要考虑业务高峰、外部依赖支持时间、关键人员是否在线、客户通知是否完成,以及出现问题后是否有足够人手核验。低风险内部功能可以采用常规窗口;资金、交易、关键数据处理等系统,应确保关键角色在岗,并预留观察与恢复时间。
通知也应分层:发布前告知相关团队变更范围和计划;异常期间同步已知事实、当前动作和下次更新时间;恢复后说明影响范围与剩余风险。没有证据时,不要过早承诺“数据无损”或“完全恢复”,透明表达未知项比错误保证更能保护信任。
七、不同情况的行动建议与取舍
1. 小型团队:先做最小可用预案,不追求复杂流程
小团队角色有限,不必照搬大型组织的审批矩阵。最低限度应明确一名事件负责人、一名执行人、一名观察人;同一人可以兼任部分角色,但至少要有人专门复核恢复信号。发布单里写清关键指标、开关位置、旧版本位置和回退前的数据检查即可。
取舍上,小团队应优先投资在可快速停止影响的能力,例如功能开关、分批发布、自动化健康探测和清晰的操作手册。不要先建设很多表单,再让工程师在故障时找不到真正有用的信息。流程越轻,越要确保关键信息可在几分钟内被找到。
2. 多团队协同:把决策权和跨团队依赖前置
当多个服务、业务线或供应商参与一次发布时,应提前约定事件负责人和决策授权。还要列出依赖团队的响应方式:谁确认第三方状态,谁暂停消费者,谁负责数据抽样,谁向客服同步。只在群里@所有人,不等于建立了责任链。
取舍上,跨团队发布会增加前期准备成本,但能减少故障时的等待和冲突。若变更影响范围很小,可采用简化流程;若涉及共享数据库、关键交易链路或外部副作用,应接受更多评审和演练成本。流程投入应与潜在损失匹配,而不是对所有发布一视同仁。
3. 高风险业务:优先保证隔离、审计和补偿能力
支付、账户、医疗、身份、核心订单和重要数据处理,通常不能只依赖应用版本回退。要重点设计幂等键、重复请求处理、审计日志、数据对账、补偿机制和权限控制。发生异常时,先防止重复扣款、重复发放或错误状态继续扩散,再处理用户体验和页面恢复。
取舍上,强保护措施可能增加开发与运营成本,也可能让某些操作变慢。但若错误动作会产生不可逆外部影响,这类成本通常比事后追账、用户补偿和监管风险更可控。高风险业务应接受“恢复不等于撤销”的现实,提前设计纠错路径。
4. 数据库或消息格式变更:优先兼容与前向修复
当新数据已经写入生产环境,旧版本不一定是安全落点。此时应先停止后续写入或限制影响,再确认数据形态、消费者状态和迁移进度。对于可修复问题,前向修复往往比强行反向迁移更稳妥;对于消息处理,要考虑暂停消费、隔离异常消息、兼容解析和安全重放。
取舍上,前向修复可能需要更多工程投入,也未必能立即让旧版本恢复;但它避免了破坏已经产生的有效数据。若必须回退,应先证明回退后的应用能正确理解当前数据,并有明确的数据核验与补偿安排。
5. 外部依赖故障:不要把供应商问题误判为内部版本问题
当故障来自第三方接口、云服务或网络链路,内部应用回滚可能没有效果,还可能造成新旧版本同时重试,加剧下游压力。应检查依赖健康状态、超时和重试策略、熔断情况及备用通道,判断是否需要排队、降级或暂时关闭依赖功能。
取舍上,降级会牺牲部分功能完整性,但可能保护核心服务可用。负责人应提前区分“必须实时完成”和“可以延迟处理”的业务,制定队列容量、过期策略和补偿方式。没有降级设计时,团队往往只能在全量失败与持续重试之间被动选择。
6. 灰度发布异常:先缩小暴露面,再决定是否全量回退
灰度发布的价值不只是降低发布风险,也是提供比较条件。若异常只出现在新版本流量池,可以暂停扩量并比较新旧版本的业务指标;若两侧同时异常,更可能是共享依赖、流量变化或环境因素。比较时要保证时间窗口、用户群和流量条件具有可比性。
取舍上,灰度能减少受影响范围,却增加版本并存、配置管理和数据兼容的复杂度。团队必须确认新旧版本可以共存,且路由能够可靠切换。如果共享数据不兼容,表面上的流量灰度并不能真正隔离风险。
7. 夜间或人员不足时:把授权与升级路径写进预案
故障可能发生在关键审批人不在线的时候。若每一步都需要联系某位特定负责人,恢复时间就会受个人可达性支配。应建立值班授权、替代决策人和升级顺序,并明确哪些止损动作可由值班人员直接执行,哪些操作必须双人复核。
取舍上,扩大值班授权可以缩短等待,但必须配套最小权限、审计记录和事后复核。不能为了速度把高风险操作的权限无差别开放,也不能把所有权力锁在单一管理者手中。权限设计应按动作风险分级。
| 场景 | 优先动作 | 主要取舍 | 建议复核证据 |
|---|---|---|---|
| 低风险功能异常 | 关闭功能或暂停扩量 | 功能暂时不可用,换取全局稳定 | 关键路径探测与用户范围 |
| 核心交易持续失败 | 立即止损、限制重复请求并评估切换 | 可能接受短时中断,避免资金和状态继续错误 | 交易对账、幂等检查、重复记录数 |
| 结构迁移后旧版不兼容 | 停止扩散,优先评估前向修复 | 修复耗时可能更长,但降低数据破坏风险 | 迁移进度、读写兼容、数据抽样 |
| 第三方依赖不可用 | 熔断、排队、降级或备用切换 | 牺牲部分实时性或功能完整性 | 积压量、重试率、依赖恢复状态 |
| 灰度期间指标异常 | 暂停扩量并比较新旧流量池 | 维持多版本增加管理复杂度 | 相同窗口下的错误率与业务转化 |

八、复盘与持续改进:让每次回滚都减少下一次的不确定性
1. 复盘关注系统缺口,不只追问个人操作
事故复盘如果只问“谁没有看告警”“谁执行错了命令”,通常无法解释为什么错误能够一路通过。更有价值的问题是:监控为什么没有覆盖关键业务,发布单为什么没有提示数据兼容风险,操作手册为什么找不到,授权为什么依赖一个不在岗的人,演练为什么没有包含消息积压。
个人操作当然需要记录,但改进重点应落在让正确动作更容易、让错误动作更难。比如增加范围预览、双人确认、自动回滚限制、数据核验脚本或明确的停止条件。复盘不是免除责任,而是把责任落实为可验证的系统改进。
2. 复盘记录要区分事实、推断和待验证项
故障刚结束时,团队容易把推测写成结论。例如,错误率下降可能与回滚有关,也可能是流量自然回落;客服工单减少可能只是用户尚未反馈。复盘文档应区分时间线事实、当前根因判断、支持证据、反例和仍未知的问题。
若根因还不确定,可以把结论标为“暂定”,并安排后续验证。比起过早写出一个简洁却错误的原因,保留不确定性更有利于组织学习。需要对外沟通时,也应基于已经验证的影响范围和恢复状态,不推断未经核实的数据损失。
3. 将改进项拆成可验收任务
“加强监控”“提升发布质量”“完善回滚预案”都不是可验收的任务。应将其改写为具体结果,例如为某关键链路补充业务探测;验证旧消费者处理新事件的兼容性;为补偿脚本增加幂等检查;安排一次包含夜间授权的恢复演练。
每个改进项要有负责人、截止时间、验证方式和关闭条件。项目管理平台可以用于追踪这些行动项与对应事故、版本或需求的关联,但负责人仍要复核结果是否真的降低风险,而不是只看任务状态变成“已完成”。
4. 用趋势而非单次表现衡量发布成熟度
单次回滚快,可能是问题简单;单次回滚慢,也可能是复杂的不可逆数据问题。团队应结合多次发布观察趋势,关注从发现到止损的时间、恢复验证缺失率、回滚失败次数、发布后重复告警比例、数据补偿人工成本和演练问题关闭率。
这些指标应按服务风险和变更类型分层看待。不能为了追求更短回滚时间,鼓励过早回滚;也不能用“没有发生事故”证明预案有效。更稳健的成熟度信号,是团队能解释每种关键变更的失效模式,能在演练中发现盲点,并能把问题转成已验证的工程改进。
九、结语:最好的回滚,不是退得最快,而是损失边界清楚
1. 把“回滚速度”升级为“恢复确定性”
发布管理里最容易量化的是部署和回退耗时,最容易被忽略的却是影响是否被控制、数据是否正确、用户是否恢复。快但不可验证的回退,只是把不确定性从应用层转移到数据层;真正可靠的恢复,必须说明影响边界、剩余风险和验证证据。
2. 下一步先做一次小规模演练
如果团队目前只有一句“出问题就回滚”,不必立刻建设庞大流程。先挑一个真实存在、影响可控的服务,列出代码、配置、数据和消息变化,明确触发条件、决策人、执行人、观察人和业务验收人,然后模拟一次告警到恢复的全过程。
演练后记录每个等待点、每个未知项和每个需要手工判断的步骤。把最危险、最常见的缺口优先改掉,再把改进沉淀到发布协作流程和项目管理平台中。回滚最佳实践不是保证永远不出错,而是让团队在出错时知道如何止损、如何选择、如何证明已经恢复。
常见问题解答(FAQ)
1. 回滚前,项目负责人需要确认哪些条件?
我们准备发布时,开发说代码已经合并,测试说核心用例通过,但运维还没确认数据库变更能否撤回。我不确定项目负责人应该逐项检查什么,才能避免上线后才发现回不去。
先确认回滚对象和边界:是应用版本、配置、数据库变更,还是三者都要恢复;再确认触发条件、执行人、预计耗时和验证方式。一个实用做法是把发布清单写成可核对的表格,例如“旧版本包可获取、配置快照已保存、数据库采用向前修复还是备份恢复、回滚后由谁验证关键交易”。
尤其要单独审查数据库变更:删除或重命名字段通常不能靠简单切回旧代码解决。发布前让开发、测试、运维分别复述自己的回滚动作,比只在会议纪要里写一句“支持回滚”更能暴露分歧。
2. 发布后出现什么情况时应该立即回滚?
我遇到过发布后错误率短时间升高,但业务同事认为只是流量波动,团队于是继续观察,后来才发现核心流程已经受影响。我想知道该如何提前设定回滚门槛,避免现场争论消耗时间。
不要等到“确定是新版本导致”才讨论回滚,应在发布前约定可观测的门槛和观察窗口。比如将核心接口错误率连续5分钟高于基线两倍、支付成功率低于约定阈值,或关键业务流程无法完成,设为暂停扩量并启动判断的信号;具体数值要根据业务基线和风险等级确定,不能照搬示例。
判断时优先看用户影响、指标持续时间和故障范围,而不是单个告警。若问题影响关键交易且短时间内无法定位,先恢复服务再排查,通常比在生产环境边查边改更可控。
3. 灰度发布时,如何避免回滚影响已经成功的用户操作?
我们计划先让一小部分用户使用新版本,但担心回滚应用后,新旧版本对数据的理解不一致,导致已提交的数据无法读取。我想知道灰度期间哪些兼容性问题最容易被忽略。
灰度回滚的重点不是只切回旧代码,而是保证新旧版本在一段时间内能共同读写数据。发布前检查字段是否向后兼容、消息格式是否能被旧消费者处理,以及新版本是否改变了数据含义;对高风险变更可采用“先新增字段、双读或双写、确认稳定后再清理旧字段”的分阶段方案。
还要明确回滚后哪些已完成操作不可逆,例如已发送的通知或已发起的外部支付,并准备补偿流程。灰度比例应逐步扩大,每一阶段留出足够的指标观察时间,而不是只看部署成功就继续放量。
4. 项目负责人如何组织开发、测试和运维协同完成回滚?
我们团队的回滚方案通常由开发写,真正发布时却要临时找运维执行,测试也不清楚回滚后该验哪些功能。我想知道项目负责人怎样分工,才能让方案在紧急情况下真正用得上。
把协同设计成带责任人和完成判据的操作流程,而不是一份无人认领的文档。开发负责版本、配置和数据变更说明;运维负责执行步骤、权限与耗时预估;测试负责回滚后的冒烟用例和验收结果;项目负责人负责决策窗口、沟通渠道及是否暂停后续发布。
建议在发布前做一次桌面演练,按分钟记录“谁发起、谁批准、谁操作、谁验证”,并检查关键步骤是否依赖某个不在场的人。一次演练发现的权限缺失或步骤歧义,往往比上线当天才暴露更容易修复。
核心关键词
文章包含AI辅助创作:回滚最佳实践:项目负责人发布管理协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531155
