发布管理回滚教程:项目负责人最佳实践,避坑指南

发布窗口里最危险的一句话,往往是“先回滚,回头再查”。我见过不少团队把回滚理解成重新部署上一个版本,结果代码退回去了,数据库结构没退、队列里的旧消息还在跑、缓存也没有失效,用户看到的反而是新旧逻辑混在一起。发布管理回滚的核心不是按下一个按钮,而是让系统在可预测的时间内恢复到可接受状态,并且不丢失数据、不扩大故障、不留下无法解释的后续风险。

一、先讲结论:回滚不是“撤销发布”,而是受控恢复

1. 回滚的目标是恢复服务,不是恢复时间线

我会把回滚定义为:在新版本造成风险时,使用预先验证过的路径,把业务恢复到一个明确、可观测、可继续运行的状态。这个状态不一定等于发布前的状态。比如,支付服务可以先恢复旧的请求处理逻辑,但保留已经成功扣款的交易记录;搜索服务可以切回旧索引读取,但不应删除发布后新增的合法数据。

这一区分很重要。若团队把“恢复到发布前”当作唯一目标,可能会误删已经产生的业务数据。尤其是涉及订单、账户余额、审批状态、库存和用户提交内容的系统,数据库回退并不是无害操作。代码版本可以前进或后退,业务事实却不能随意抹掉。

我在评审回滚方案时先问三个问题:用户现在受到什么影响?哪些数据已经发生了不可逆变化?恢复之后如何证明关键业务链路重新正常?如果这些问题没有答案,写着“执行回滚脚本”的方案并不算可执行方案。

2. 先分清回滚、回切、止损与修复

团队经常把几个动作都叫作回滚,但它们的风险和目的并不相同。回滚通常指应用版本退回;回切是把流量或依赖切回另一套可用环境;止损可能只是关闭故障功能或暂停任务;修复则是在现有版本上提交补丁。先命名清楚,才能避免发布会上不同人说着同一个词、执行着不同动作。

动作 主要目的 常见执行方式 主要风险
应用回滚 恢复旧版应用行为 重新部署上一稳定版本 旧代码可能无法兼容新数据结构
流量回切 将请求导向健康实例或备用环境 负载均衡、路由权重、DNS或服务网格调整 连接、会话和缓存状态不一致
功能止损 缩小故障影响面 关闭功能开关、暂停消费、限制入口 开关依赖不清时可能影响其他功能
向前修复 保留当前数据形态并修正缺陷 发布补丁或配置修正 故障判断错误时会延长影响时间

在实战决策里,我通常不先问“能不能回滚”,而是问“最小化用户损失的动作是什么”。有时关闭一个新功能,比完整回退整个服务更安全;有时切流比重部署快;有时数据已经完成迁移,向前修复比回退更合理。

3. 把恢复目标写成数字和验证条件

“尽快恢复”不具备执行价值。项目负责人至少要把恢复时间目标、可接受的数据损失范围、影响范围以及验证条件写清楚。这里的时间目标不是为了考核某个人,而是帮助团队做出可比较的方案选择。例如,关键交易服务可能要求十分钟内止损,而内部报表可以接受半小时内恢复。

恢复目标还应区分“系统可访问”和“业务可用”。健康检查通过,不代表订单能创建;页面能打开,不代表支付回调能正确处理。验收条件应覆盖核心业务操作、错误率、延迟、积压任务和数据一致性,而不能只看部署平台显示成功。

发布管理回滚教程:项目负责人最佳实践,避坑指南

二、背景和真实场景:为什么“退回旧版本”经常不够

1. 发布影响的不只是应用程序

一次发布往往同时改变应用代码、数据库结构、配置、缓存键、消息格式、定时任务、外部接口和基础设施。某个环节只要没有纳入发布清单,回滚就可能只恢复了一部分。对项目负责人来说,发布对象应当被视为一组有依赖关系的变更,而不是一个压缩包或一次流水线任务。

例如,新版本把订单状态字段从单一枚举扩展为“状态加子状态”,新代码能读新格式,旧代码却只认识旧枚举。假如发布后已经写入新格式数据,再把应用直接切回旧版本,旧代码可能报错、漏查订单,甚至覆盖状态。此时“代码回滚成功”与“业务恢复成功”是两件事。

2. 一个模拟事故:代码回退了,故障却持续扩大

下面是我用于复盘培训的情景模拟,不对应某一家企业的真实事故。某团队在工作日晚间发布订单服务,变更包括应用版本、数据库字段扩展和消息体新增字段。发布后,部分请求出现超时,监控显示错误率从平时的0.4%升至4.8%。团队立即部署上一版本,应用容器全部健康,但消息消费者仍持续处理新格式消息,旧消费者无法识别其中一个必填字段。

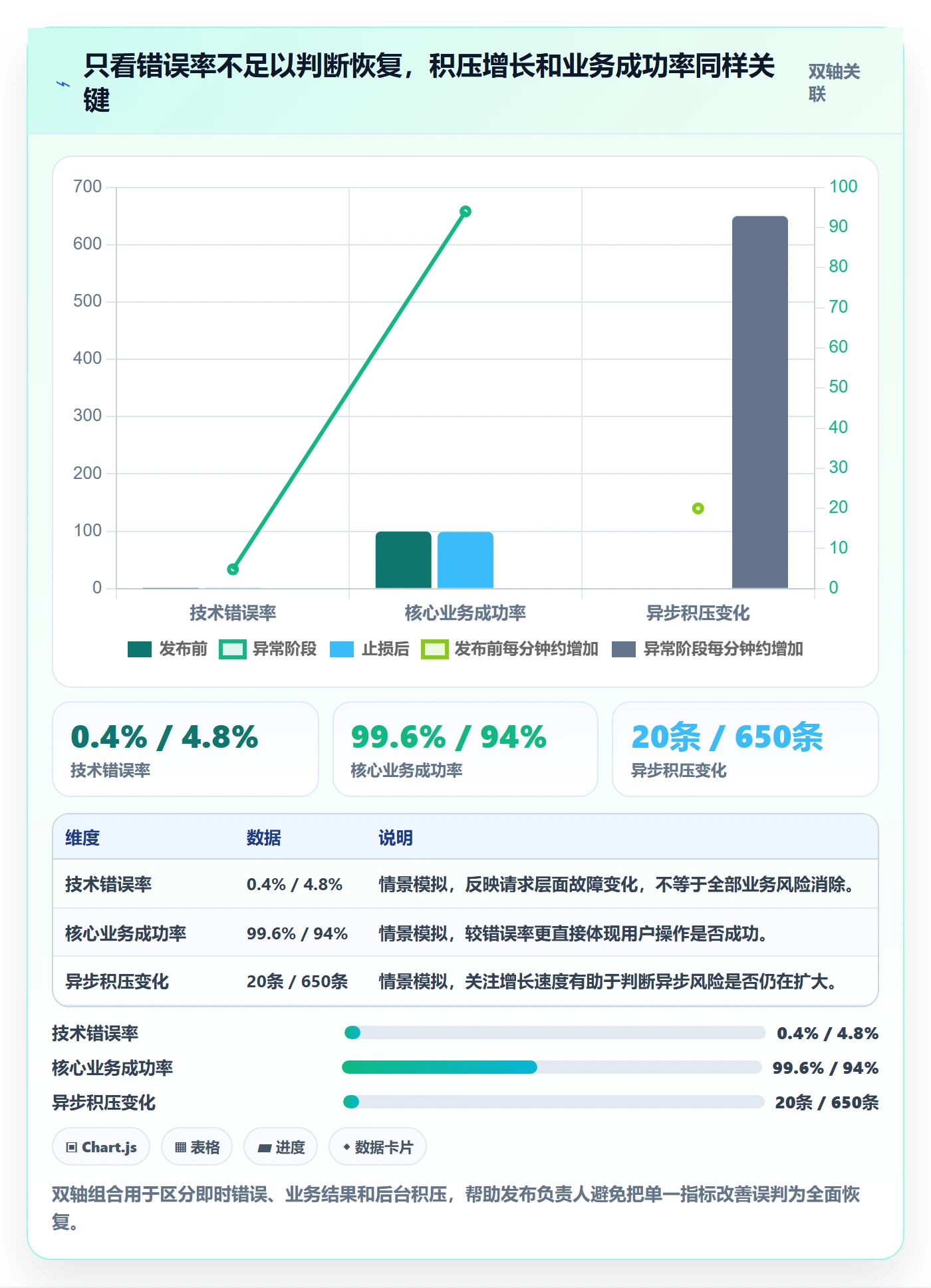

结果是前端错误率下降了,后台积压却从约1,200条升至9,000条。与此同时,新版写入的订单状态无法被旧版管理页面正确展示。真正的止损动作不是再次部署,而是暂停相关消费者、保留原始消息、关闭新状态写入入口,再依据兼容规则修复消费者。这个例子说明,回滚动作如果没有覆盖异步链路和数据兼容性,就可能把前台故障转成后台数据风险。

观察时间 前台错误率 消息积压 判断
发布前 0.4% 约300条 正常波动范围内
发布后8分钟 4.8% 约1,200条 达到止损阈值,暂停扩量

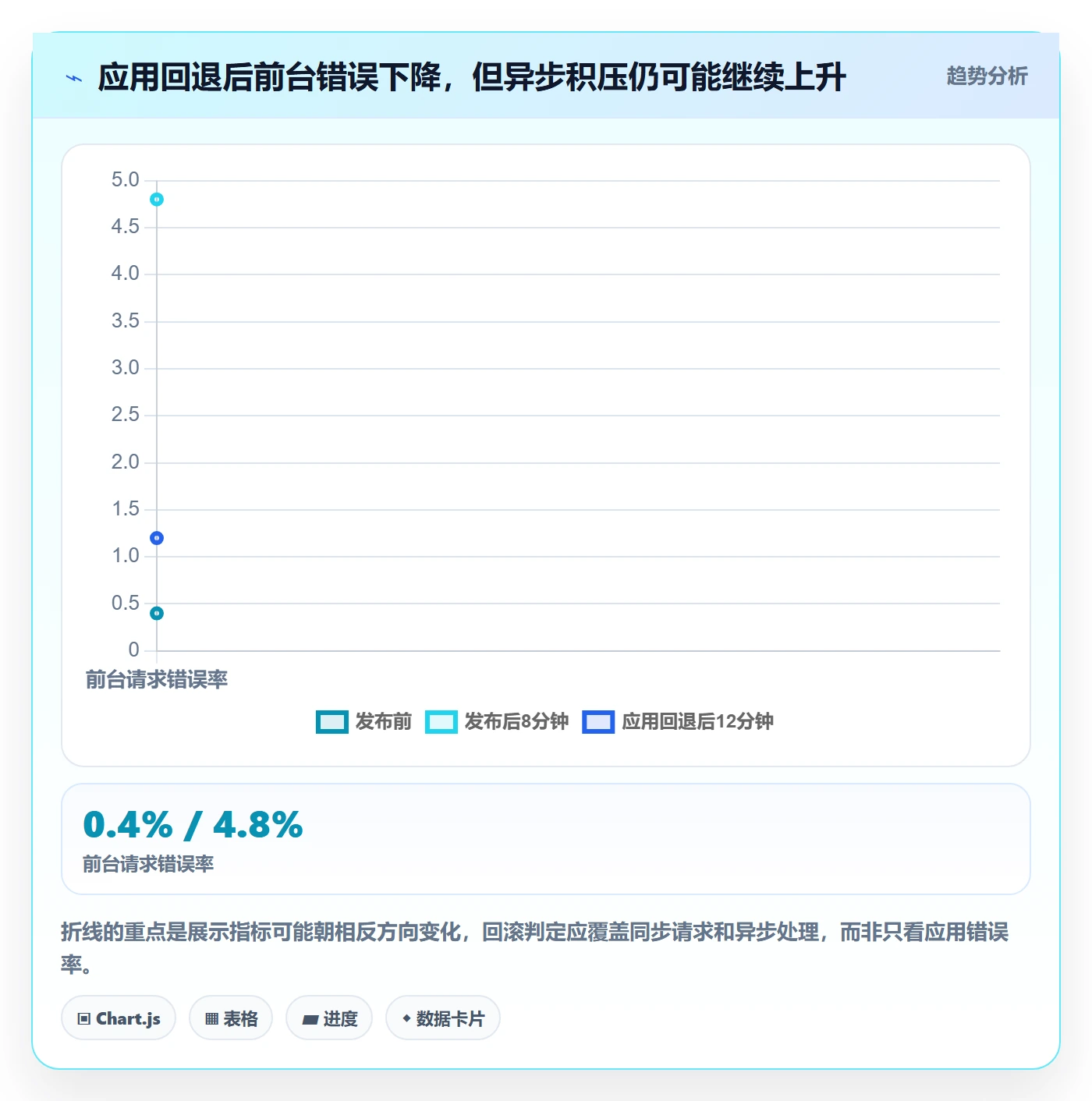

应用回退后12分钟 1.2% 约9,000条 表面改善,异步风险扩大
暂停消费者并隔离入口后 0.7% 停止增长 影响面受控,进入修复和对账阶段

这些数值是为了说明决策过程的情景模拟,并非行业统计。关键观察不是某个具体百分比,而是前台指标改善时,后台指标可能继续恶化。项目负责人应要求同时观察请求链路与异步链路,避免用单一面板判断恢复完成。

发布管理回滚教程:项目负责人最佳实践,避坑指南

3. 回滚决策窗口往往比故障持续时间更短

故障刚发生时,团队通常还拥有完整日志、明确版本差异和较少的受影响数据。随着新版本持续写入,数据结构、缓存和消息状态不断变化,简单回退的窗口会缩小。因此我建议把回滚能力视为一种有时效性的选择:越晚决策,越需要先评估数据兼容性和补偿成本。

这不意味着发现异常就立刻回退。过早回滚也可能中断正在进行的交易、触发重复任务或造成双写冲突。更实用的做法是预先规定观察窗口、暂停扩量条件和决策人,到了阈值就先限制影响面,再根据变化类型选择回滚、回切或向前修复。

三、常见误区:看起来谨慎,实际把风险藏起来

1. 误区一:上一版本一定能直接恢复

上一版本只是代码层面的历史状态,不代表它能兼容当前数据库、消息和外部依赖。若新版本已经写入旧版本不认识的数据,部署旧包可能让故障从显性错误变成隐性错账。回滚预案必须说明“旧版本是否可读取新数据”,而不能只写镜像标签或提交编号。

最容易漏掉的是“扩展后再收缩”的数据库变更。加字段、加表通常较容易向前兼容;删除字段、重命名字段或改变字段语义,可能让旧应用立即失效。我的判断原则是:只要新版本已经产生旧版本无法解释的数据,就不能把应用回退视作完整方案。

2. 误区二:健康检查通过就算恢复

容器存活、端口可连、进程无崩溃,只能说明基础运行状态正常。它们不能证明用户可以完成关键操作,也不能证明任务队列正在被正常消费。发布验收至少要有一条业务探针,例如创建一笔测试订单、完成一次查询、验证状态流转,或者用只读检查确认关键数据没有异常。

更重要的是,业务探针需要明确责任人和判定阈值。如果监控显示延迟升高,但没有规定持续多久算异常、由谁宣布暂停扩量,团队就容易在“再观察两分钟”和“立即止损”之间反复争论。

3. 误区三:回滚脚本有了,就等于演练过了

脚本存在并不代表它能在生产约束下成功运行。脚本可能依赖临时凭证、旧制品被清理、参数默认值过期,或者在部分节点完成后中断。尤其是数据库回滚脚本,若执行中途失败,可能形成比原故障更难处理的半完成状态。

有效演练至少要验证前置条件、执行时长、并发影响、失败处理、日志留存和恢复后的数据核对。没有演练过的脚本只是一个假设,发布会上不应把它当作已经具备的能力。

4. 误区四:回滚越快,风险就越小

速度重要,但错误方向的快速操作会扩大损失。比如,支付回调延迟时立即重放全部消息,可能造成重复入账;数据库连接异常时盲目切换主从,可能引入复制延迟或写入分叉。回滚前必须区分症状和根因,至少确认受影响组件、数据写入状态和动作的可逆性。

我更愿意把“快速止损”与“快速恢复”分开管理。前者可以是暂停扩量、关闭入口或冻结消费者,目标是阻止风险继续增长;后者才是恢复完整业务能力。前者通常应更快,后者则要建立在确认数据安全和验证路径之上。

5. 误区五:只记录技术动作,不记录业务影响

“回退完成,服务正常”并不是足够的复盘结论。项目负责人还要知道影响了多少用户、多少请求、是否存在重复或遗漏处理、哪些数据需要补偿、客服是否需要通知,以及是否触发合同或监管报告义务。技术恢复只是事件处置的一部分。

如果这些信息没有进入事件记录,团队下次仍会从零开始判断。建议记录每个关键时间点、决策依据、执行人、结果指标和待办事项,避免复盘变成“谁当时做错了什么”的主观争论。

四、专业判断逻辑:先识别变更,再决定是否回滚

1. 用五类问题判断回滚可行性

我会让发布负责人按五类问题快速过一遍。每一类都要有明确答案;回答“应该没问题”不算完成,最好能链接到兼容性测试、制品记录、监控截图或演练结果。

  1. 代码兼容性:上一稳定版本能否读取当前数据库结构和配置?是否依赖已改变的接口或协议?
  2. 数据可逆性:新版本是否产生了旧版本不能解释的数据?是否存在不可逆写入或重复处理风险?
  3. 状态完整性:缓存、搜索索引、消息队列、定时任务和批处理是否与应用版本一致?
  4. 影响范围:故障影响哪些用户、地区、租户、业务环节和外部依赖?是否能通过开关或路由缩小范围?
  5. 验收证据:恢复后用什么业务操作、指标阈值和数据核对证明结果可靠?

若代码兼容性和数据可逆性都明确,且回滚过程经过验证,回滚通常是强候选方案。若数据已不可逆变化,就优先考虑隔离、回切或向前修复,并制定数据补偿与对账路径。若影响范围很小而故障只在新功能上,关闭功能可能比回退整个服务更有效。

2. 将风险拆成“概率、影响、可发现性、可恢复性”

只讨论故障概率容易低估低概率高损失事件。我建议在发布评审中同时看四个维度:发生概率、业务影响、发现速度和恢复难度。一个不常发生但影响账户余额、且需要人工逐笔对账的风险,通常比高频但可自动重试的普通错误更值得优先处理。

可以使用简单的风险评分帮助团队排序,但不要把分数包装成精确预测。分值的价值是暴露争议:产品认为影响轻微,财务认为涉及账务;开发认为回滚容易,数据团队认为状态无法逆转。分歧越早暴露,越能在发布前补上验证。

维度 低风险信号 高风险信号 负责人应追问
发生概率 变更路径成熟且经过同类验证 新协议、新依赖或首次迁移 有哪些未覆盖的组合条件?
业务影响 只影响非关键展示 影响交易、权限、库存或账务 最坏情况下损失如何界定?
发现速度 业务指标有实时告警 依赖人工反馈或次日对账 异常会在多久后被发现?
恢复难度 可切回、可重试、可验证 数据不可逆或需人工补偿 恢复失败时的第二方案是什么?

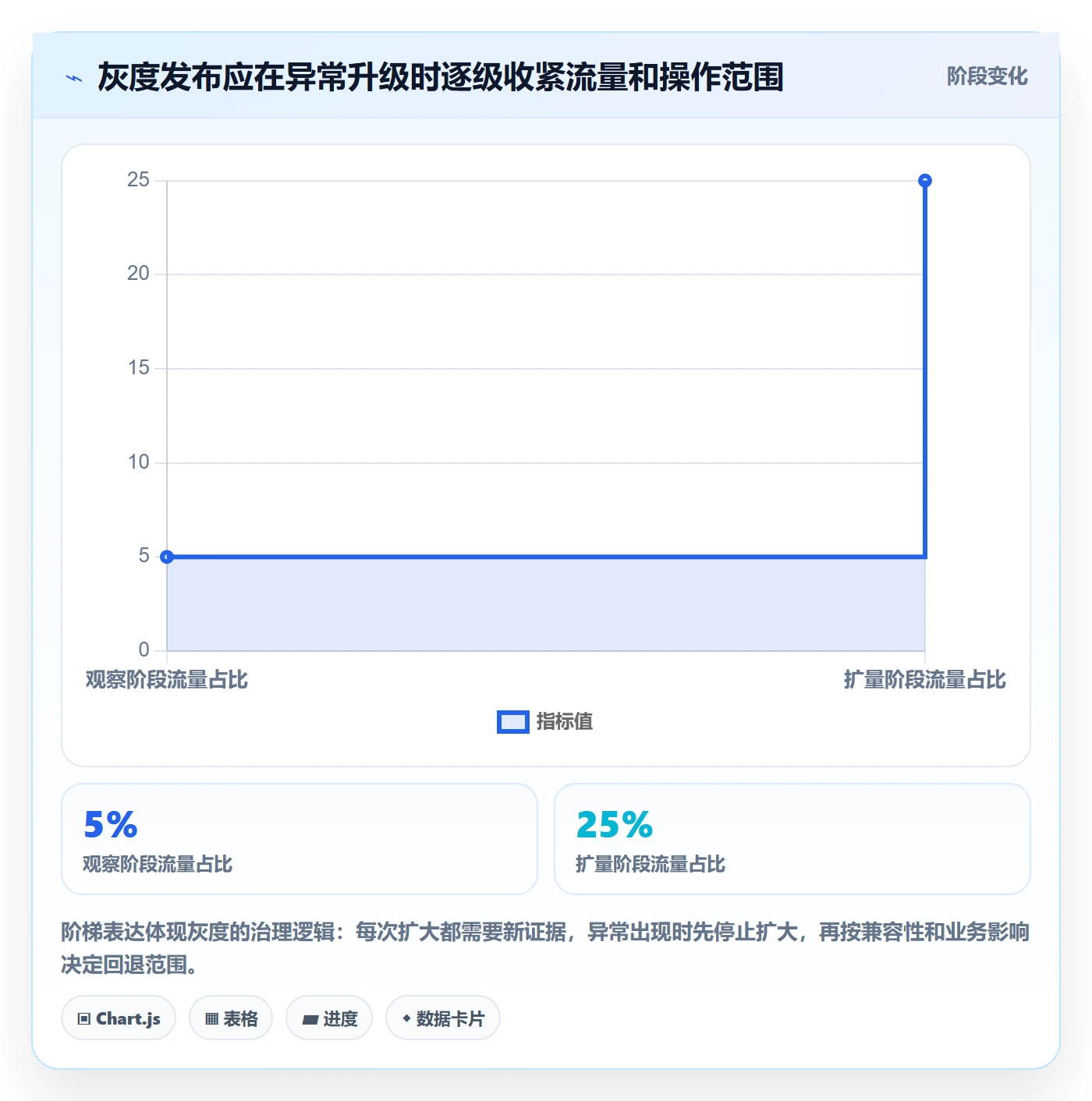

3. 设定“暂停扩量,止损,恢复”的三级阈值

灰度发布不是把风险消除,而是让风险先发生在较小范围。若没有升级阈值,灰度只会变成“看着流量一点点加大”。建议设置三级动作:轻微异常时暂停扩量;超过明确阈值时关闭功能或隔离受影响链路;确认新版本造成核心业务故障且回滚条件成立时,执行回滚或回切。

阈值应根据服务基线设定,而不是照抄其他团队的数字。可以使用相对于发布前基线的变化幅度,并配合绝对值下限。例如错误率连续两个观测窗口超过基线三倍,同时核心业务成功率低于目标,就暂停扩量。对低流量系统,单看百分比可能被少量请求放大,应同时看错误数、样本量和用户影响。

发布管理回滚教程:项目负责人最佳实践,避坑指南

4. 依赖图比单张回滚清单更能暴露盲点

发布清单回答“改了什么”,依赖图回答“这些东西如何互相影响”。在涉及多个服务的发布中,我建议至少画出请求路径、数据写入路径和异步处理路径。一个订单服务可能依赖库存服务、支付接口、消息队列、报表任务和搜索索引;回退其中一个组件之前,要知道它会不会改变其他组件的输入。

依赖图不必追求复杂。项目负责人可以要求每个关键组件标出版本、数据所有者、回滚负责人、开关位置和健康指标。只要能在事故发生时回答“谁有权限、切换哪个组件、会影响谁、如何验证”,它就已经具有实用价值。

五、案例与数据观察:把回滚预案做成可演练的执行路径

1. 情景案例:一次跨服务版本发布如何拆解

以下仍是情景模拟,场景为一个包含Web应用、订单服务、队列消费者和数据库迁移的中型业务系统。发布目标是新增订单风险标记,并让后台消费者异步补齐历史记录。项目负责人不应只把它登记为“订单服务升级”,而应拆成应用部署、字段扩展、消息格式变化、消费者升级和历史任务五项变更。

在发布前,团队约定先部署兼容旧消息和新消息的消费者,再增加数据库字段,然后发布只写新字段但仍保留旧字段读取逻辑的应用,最后以小批量启动历史补齐任务。这样安排的价值是把“能部署”与“能安全回退”结合起来:应用回退时旧字段仍可读取,消息消费者暂停后也不会丢失原始队列内容。

监控面板设置四组指标:订单创建成功率、订单查询一致性、消费者积压数量、数据库写入错误率。每次扩量前由发布负责人确认四组指标在观察窗口内没有越界。假如成功率正常但消费者积压持续增加,团队暂停任务,不继续增加历史补齐速度;假如查询一致性异常,则先关闭新标记展示,避免错误信息继续暴露给用户。

2. 一个可执行的决策树

  1. 确认影响:记录故障开始时间、受影响服务、用户范围、关键业务操作和当前告警。
  2. 阻止扩大:暂停灰度扩量、批处理和可能继续写入异常数据的任务。
  3. 识别变更:确认本次发布包含哪些代码、配置、结构、消息和外部依赖变化。
  4. 验证回滚条件:检查旧版本是否兼容现有数据和消息,回滚制品是否可用,执行权限是否有效。
  5. 选择最小动作:优先采用能够解除用户影响且不破坏数据的局部措施;必要时再全量回滚或切换环境。
  6. 业务验收:执行核心链路探针,检查错误率、延迟、队列积压、数据一致性和用户反馈。
  7. 处理遗留影响:完成消息重放、数据补偿、重复请求核查、客服告知和事件复盘。

这套顺序里,最容易被跳过的是第二步和第七步。团队常常急着修复,却忘了暂停正在产生问题的数据;也常常把服务恢复当作事件结束,却没有清理积压和补偿失败操作。项目负责人需要明确:恢复不是部署动作的终点,业务影响闭环才是。

3. 演练应记录耗时分布,而不只记录成功或失败

演练后不要只写“回滚成功”。至少应记录从发现异常到确认影响、从确认到完成止损、从止损到业务验证、从验证到数据对账的分段时间。分段耗时能暴露真正的瓶颈:可能不是脚本慢,而是没人知道决策人是谁;也可能不是执行慢,而是缺少可用制品或验证账号。

下面的数据是建议的演练记录格式,不是任何组织的实测结果。各团队应以自己的服务等级目标、发布频率和业务影响来设定基准。

阶段 建议记录项 示意目标 超时后的改进方向
异常识别 从异常开始到告警确认的时长 关键服务5分钟内 补充业务告警、统一阈值和告警责任人
止损决策 从确认异常到暂停扩量或隔离的时长 关键服务10分钟内 明确决策权限和预授权动作
技术恢复 执行回退、切流或功能关闭的时长 按服务能力设定 检查制品、权限、脚本和依赖前置条件
业务验收 从技术恢复到核心链路验证通过的时长 发布前确定 补齐探针、测试数据和数据核对方法
影响闭环 补偿、对账和用户通知完成时长 按业务影响分级 建立补偿责任人和事件模板

4. 故障指标要有基线、窗口和样本量

项目负责人不应只收集“错误率升高了”这样的结论。错误率需要说明分母、时间窗口、流量来源和服务基线。低流量环境里,两个失败请求就可能让错误率达到很高比例;高流量环境里,错误率看似只增加零点几个百分点,也可能对应大量受影响用户。

我建议把指标拆成三类。第一类是技术信号,包括错误率、延迟、资源使用和连接失败;第二类是业务信号,包括交易成功率、提交完成率、库存差异和重复处理量;第三类是恢复信号,包括积压变化速度、补偿完成比例、回滚后新错误数量。三类信号一起看,才能区分“系统活了”和“业务真的恢复了”。

发布管理回滚教程:项目负责人最佳实践,避坑指南

六、不同情况下的行动建议:先止损,再选择恢复路径

1. 只有展示或非关键功能异常

如果故障只影响某个新页面、非关键推荐位或可延迟的报表,优先评估关闭功能开关、回退前端资源或限制特定用户范围。全量回滚可能扩大影响,尤其当同一版本还包含安全修复或其他必要变更时。

行动重点是确认关闭功能是否真的切断了异常请求,以及后台任务是否仍在运行。功能入口隐藏不代表后端逻辑停止;如果任务仍持续写入异常数据,应同步暂停任务或隔离写入路径。

2. 核心交易链路失败,但数据兼容性明确

如果订单、支付、库存或权限等关键链路受到影响,且上一稳定版本已验证可兼容当前结构和数据,通常应尽快执行预案中定义的回滚或切流。执行前保留关键日志和时间点,避免为了追求记录完整而延误止损;但不能跳过最基本的数据写入状态确认。

恢复后立刻做有限范围的真实业务探测,并检查是否存在重复请求、失败重试和未完成事务。对交易场景,服务恢复不代表交易状态自动一致,必须依据交易号或业务主键完成核对。

3. 数据结构已发生破坏性变更

如果新版本已经删除或重解释旧字段,或者新写入的数据无法被旧版本读取,不要盲目部署上一版。先暂停继续写入,确认影响范围和数据快照,再评估修复脚本、兼容层、只读模式或向前修复。

这种场景下,应用版本回退可能是最后一步,而不是第一步。若确实要还原数据,必须明确备份时间点、恢复范围、恢复后新增数据如何合并,以及恢复过程中谁有权决定覆盖或舍弃数据。缺少这些条件时,宁可暂时限制功能,也不要用不完整的数据库回滚制造二次事故。

4. 异步任务、消息队列或批处理异常

优先判断问题来自生产端、消息格式、消费者版本还是下游依赖。若消息可以保留且生产端能暂停,可先暂停消费者或新消息生产,留出排查窗口。不要直接清空队列来“恢复正常”,因为队列积压本身可能承载尚未完成的业务操作。

恢复消费前应验证重放是否幂等、是否可能重复扣款或重复通知,以及失败消息如何隔离。需要重放时,从小批量开始,观察处理成功率和下游负载,再逐步恢复速度。

5. 外部依赖故障导致发布异常

如果故障来自外部支付、身份认证、云服务或第三方接口,回滚新版本未必能解决问题。先确认新版本是否改变了超时、重试、并发或降级策略;若外部依赖本身不可用,回滚可能只是把请求重新送回同一故障点。

可选措施包括熔断、降低重试、启用缓存结果、限制非关键功能或切换备用依赖。每个降级策略都应说明数据是否会延后处理、用户如何获知状态,以及何时恢复自动重试。

6. 发生安全或权限相关问题

涉及越权访问、敏感信息泄露或认证绕过时,首要目标是立即阻断暴露,不必等待完整根因分析。可以关闭入口、撤销凭证、收紧权限或切换到安全配置,再评估是否需要回滚。保留审计记录和受影响范围证据,避免处置过程中破坏调查线索。

这类事件的“恢复”标准比普通功能故障更严格:不仅要确认服务可用,还要确认风险入口已封堵、凭证已轮换、受影响数据已识别,并按组织制度完成通知和报告。普通发布验收流程不能替代安全事件响应流程。

七、不同方案如何取舍:速度、数据完整性和影响范围

1. 全量回滚、局部关闭与向前修复的比较

不存在对所有故障都最优的动作。全量回滚路径清晰时速度可能最快,但影响面也最大;局部关闭能减少连带风险,却要求功能边界清楚;向前修复可以保留当前数据状态,但需要更可靠的诊断和测试。决策时应把用户损失、数据风险、恢复时间和后续工作量一起比较。

方案 适用条件 优势 代价与限制
全量回滚 故障明确由新版本引起,旧版兼容当前数据 路径相对明确,适合影响广泛的版本缺陷 可能撤销同一版本的其他修复,仍需处理数据副作用
局部关闭功能 故障范围集中且有可靠开关 缩小影响面,减少健康功能受到的扰动 开关依赖和后台任务必须一并确认
流量回切 存在健康备用环境或旧版本集群 可快速转移用户请求,减少原环境变更 需处理会话、数据同步和流量切换后的验证
向前修复 回退不兼容,且根因已定位 保留当前数据格式,避免破坏性反向迁移 诊断和测试要求高,错误判断会拖长故障
暂停并隔离 数据风险不明或有不可逆写入 争取调查时间,防止问题继续扩大 业务暂时不可用,需要明确沟通和恢复期限

2. 取舍的核心不是技术偏好,而是损失函数

可以把选择简化为四项损失:用户当前受影响的程度、数据丢失或重复的风险、恢复所需时间、后续人工补偿成本。某方案部署速度最快,不一定总代价最低;例如一次快速回滚可能引发数小时的数据核对,而暂时关闭局部功能可能只影响少数用户。

建议发布前为关键链路写出“最坏可接受结果”。例如,报表延迟可以接受,但账务不能丢;推荐功能可以关闭,但权限校验不能降级;库存查询可以短时只读,但不能继续接受无法核对的扣减。把这些业务边界提前写明,能减少事故中的临时争论。

3. 灰度比例应由风险和观测能力共同决定

灰度比例不是越小越安全。如果流量太小,样本不足以发现只在特定地区、租户或设备上出现的问题;如果流量太大,异常又会迅速扩大。除了请求比例,还要考虑业务分层、用户类型、数据分布和异常可见性。

当故障影响依赖复杂、业务量低或数据变更不可逆时,优先使用特定租户、内部账号或可控测试群体验证;当样本规模充足且新旧版本能够并行时,可以逐档扩大。每档扩量都应设置最小观察时间和退出条件,而不是只看一次部署后的健康状态。

4. 恢复时间与数据完整性冲突时,应明确谁来决定

有些事故可以先恢复可访问性,再慢慢对账;有些事故则必须先冻结写入,确认数据边界后才能开放。这个选择涉及业务风险,不应由单个工程师在没有授权的情况下独自承担。项目负责人要提前明确技术负责人、业务负责人和数据责任人的决策权限,以及发生意见分歧时的升级路径。

若暂时不能确认数据完整性,状态页和内部沟通应避免宣称“已完全恢复”。可以准确表述为“主要入口已恢复,正在核对部分异步记录”。这种表达虽然不够漂亮,却能让客服、运营和管理层基于真实状态行动。

八、项目负责人可直接使用的发布回滚检查清单

1. 发布前:确认具备退出路径

  • 确认变更清单涵盖代码、配置、数据库、缓存、消息、定时任务和外部接口。
  • 记录当前稳定版本、制品位置、配置快照和部署负责人。
  • 确认旧版本对新数据结构和新消息格式的兼容性。
  • 对不可逆变更明确备份、恢复点、数据合并和补偿方案。
  • 为关键功能指定开关位置、授权人和验证方法。
  • 定义发布观察窗口、暂停扩量阈值和回滚决策人。
  • 准备核心业务探针、只读核对方法及发布期间的告警面板。
  • 确认制品未过期、凭证可用、执行权限有效,并完成必要演练。

这份清单的目的不是增加审批步骤,而是把“出问题时再找资料”改为“发布前已经知道资料在哪里”。若一个问题只能在事故现场临时确认,它就应该被视为发布风险,而不是运营细节。

2. 发布中:每一步都保留可判断的证据

  • 记录每个阶段的开始时间、完成时间、版本号和执行人。
  • 每次扩量前核对技术指标和业务指标,不以部署成功替代业务验收。
  • 异常出现时先暂停扩量,确认是否有批处理或异步写入仍在继续。
  • 重大决策记录当时可见的证据、替代方案和选择理由。
  • 对未验证的动作明确标记为试探性措施,并设置停止条件。

记录不必写成长篇事故报告。一个简洁的事件时间线通常更有用:时间、现象、证据、决定、动作、结果。只要关键节点完整,复盘时就能区分“当时做了什么”和“后来才知道什么”。

3. 发布后或回滚后:确认用户和数据都回到可接受状态

  • 验证核心业务操作,而不是只检查进程和容器状态。
  • 观察错误率、延迟、成功率、积压变化和数据库写入异常。
  • 检查发布期间失败、超时、重复提交和未完成事务。
  • 确认缓存、索引、消费者和定时任务与当前应用版本匹配。
  • 需要补偿时记录依据、责任人、执行范围和复核结果。
  • 向客服、运营和相关业务方同步已知影响与尚未完成事项。
  • 完成复盘并更新预案,不把“这次没造成损失”当作不改进的理由。

九、工具和流程怎样配合,而不是让工具替团队决策

1. 发布管理工具应呈现依赖和责任,不只是状态标签

某项目管理平台可以用于关联需求、代码变更、测试结果、发布批次、责任人和风险记录,但工具本身不会替团队判断某个数据库变更能否回滚。项目负责人应关注工具是否能让关键事实在同一处被找到:当前版本是什么、依赖哪些服务、谁批准了变更、出现异常时由谁执行、验证结果在哪里。

如果信息散落在即时消息、个人笔记、部署平台和表格中,事故期间团队会花时间确认“谁知道最新情况”。工具选型的实用标准不是功能菜单数量,而是它能否减少事实搜寻时间,能否让决策和执行记录可追溯,能否与现有流水线和监控系统连接。

2. 把回滚预案写成可操作字段

一份容易执行的回滚记录应包含服务名称、当前稳定版本、目标版本、前置检查、执行步骤、预计耗时、可能副作用、验证标准、失败后的替代动作和负责人。不要只写“按发布平台回滚”,因为这没有说明发布平台失联、制品不可用或数据不兼容时怎么办。

对于复杂发布,可把预案拆为互相独立的步骤:暂停生产、关闭入口、切换流量、回退应用、恢复消费者、核对数据。每一步标明依赖和停止条件,避免一次性脚本把多个高风险操作串在一起,失败时团队无法知道系统处于哪个中间状态。

3. 自动化适合标准动作,不适合含糊的业务判断

自动化部署、流量切换、功能开关和健康检查能减少人为操作误差,但自动化需要明确边界。可以自动暂停灰度、自动触发告警、自动验证部署制品;是否删除数据、是否重放交易、是否恢复高风险写入,通常需要结合业务影响由授权人员确认。

我建议把自动化分成两层:第一层是可重复且可逆的基础动作,尽可能自动化;第二层是可能影响数据完整性、资金、权限或用户承诺的动作,要求人工确认并留下决策记录。自动化的价值是缩短执行时间,不是让不确定的决定更快发生。

十、总结:最好的回滚,是让错误发布不必变成重大事故

1. 把注意力从“退回版本”转向“控制业务状态”

发布管理最容易被误解的地方,是把版本号当作系统状态的全部。真实系统由应用、数据、消息、缓存、配置和业务流程共同组成。版本退回只改变其中一部分;只有确认业务路径、数据结果和异步处理都处于可接受状态,才可以说恢复完成。

我认为回滚能力真正成熟的标志,不是团队能在几分钟内执行命令,而是团队能快速说清楚:哪些用户受影响、哪些数据可能改变、什么动作最小且可逆、如何验证恢复、如果验证失败下一步做什么。命令可以复制,判断框架必须提前练习。

2. 下一步从一项高风险发布开始

如果你负责项目或发布管理,不必一开始就建设复杂的治理体系。先选一个涉及关键业务或数据迁移的发布,画出依赖关系,确认上一稳定版本的兼容性,补上业务探针,并安排一次不影响真实用户的回滚演练。

演练结束后,优先修复最具体的三个问题:找不到制品、没人有决策权限、恢复后没有数据核对方法。下一次再扩展到消息重放、补偿流程和跨团队协作。发布安全不是靠“永不出错”实现的,而是靠错误发生时仍然看得见、停得住、退得回或修得好。

常见问题解答(FAQ)

1. 发布后出现什么情况才应该立即回滚?

我负责的服务刚上线时,错误率从平时的约0.3%升到了1.8%,但业务同事说页面还能打开。我不确定该马上回滚,还是先观察几分钟;有没有比“感觉不对”更可靠的判断方法?

先看发布前约定的回滚阈值,而不是等到用户集中投诉。可将错误率、关键接口成功率、核心业务转化和资源使用率纳入观察,例如连续5分钟错误率超过基线两倍,或支付、登录等关键链路成功率低于约定值,就触发回滚评估。这里的数值只是制定阈值的示例,应结合业务基线和告警延迟调整。

若影响范围持续扩大、数据正确性存疑或核心流程中断,优先止损;若只是非关键页面的小范围异常,则可先暂停继续发布、确认监控口径并评估修复时间。判断关键是故障影响与修复、回滚风险的比较,不是“回滚总比修复安全”。

2. 发布回滚前要确认哪些条件,才能避免回滚本身造成二次故障?

我遇到过代码版本退回去了,服务却还是不正常的情况,后来才发现配置和数据库变更没有一起处理。我想给团队做一份发布检查清单,但不清楚哪些检查最容易被忽略。

回滚前至少核对四项:目标版本是否仍可部署;配置、密钥和开关是否能恢复到对应状态;数据库变更是否向后兼容;缓存、队列和外部依赖是否会保留新版本产生的状态。尤其要区分“代码回退”和“数据回退”:如果新版本已写入旧版本无法识别的数据,直接恢复旧代码可能扩大故障。

更稳妥的发布方式是先做兼容性变更,例如先新增字段、让新旧代码都能读写,再分阶段切换。清单还应记录执行人、审批人、回滚目标、验证命令和停止条件;缺少明确目标版本时,不要临场猜测版本号。

3. 回滚操作应该按什么顺序执行,怎么确认服务真的恢复了?

我以前把“部署任务显示成功”当成回滚完成,结果几分钟后用户仍然报错。我想知道回滚后应该检查哪些信号,以及观察多久才适合宣布恢复。

可按“止扩散,恢复版本,验证业务,持续观察”的顺序执行。先暂停后续发布或自动扩容动作,必要时将流量切回稳定实例;再部署已知可用版本,并确认实例健康、配置版本和流量分配符合预期。

验证不能只看进程存活,至少要跑一遍核心用户路径,例如登录、创建订单或提交任务,并检查错误率、延迟和队列积压是否回到发布前基线。观察时长应覆盖业务峰值和监控告警的统计窗口;低流量系统可先观察一个完整告警窗口,高峰业务则应覆盖峰值时段。记录回滚开始、完成、指标恢复和用户影响时间,便于判断是否真正止损。

4. 怎样制定回滚方案,才能避免每次发布出问题时临时拍板?

我所在的团队每次上线前都会说“有问题就回滚”,但没人说清谁来决定、回到哪个版本、多久能完成。我担心这句话只是形式上的保障,想把它变成可演练的机制。

把回滚方案写成可执行的决策卡,而不是一句口号。卡片至少包含触发阈值、决策负责人及替补、目标版本、操作步骤、预计耗时、数据兼容说明、验证项和通知渠道。可以用一次小流量演练检验方案:例如让值班人员在不影响真实用户的环境中,从告警触发到恢复核心路径计时;

如果步骤依赖某位同事的记忆,或恢复时间明显超过业务可接受窗口,就说明方案尚未就绪。项目负责人还应在复盘中区分触发判断失误、执行失败和回滚目标不可用,并把改进项落实到下一次发布清单,而不是只记录“加强测试”。

核心关键词

读者评论

吴
吴越

我们之前只验证过应用镜像回退,没把消息消费者和新写入的数据一起测。后来发现前台恢复不代表积压停止,文中把同步、异步指标分开看这点很实用。

韩
韩静怡

恢复目标写成时间和业务验收条件,比笼统要求“尽快恢复”更容易执行。不过关键交易要求零数据损失,最好也说明如何对账确认,单靠监控指标不够。

闫
闫予安

功能开关确实能缩小影响范围,但实际用过的开关也可能依赖缓存或异步任务,关闭后状态未必立刻一致。预案里最好写清生效范围和验证方式。

文章包含AI辅助创作:发布管理回滚教程:项目负责人最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531127

赞 (0)
飞飞飞飞
发布审批流程与规范:项目负责人发布管理最佳实践关键指标
上一篇 43分钟前
发布记录管理方法大全:项目负责人发布管理最佳实践落地清单
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
