发布记录最常见的失效方式,不是少写了一条更新,而是上线后没人能在五分钟内回答三个问题:这次到底改了什么、哪些人或系统会受影响、出了问题该怎么退回去。项目负责人若把发布记录当成“发版通知”,记录通常只够回忆;若把它设计成上线决策、执行交接和事后复盘共用的工作凭证,才可能真正减少沟通与返工。下面我会从一份可直接套用的模板出发,拆解发布记录该记什么、由谁确认、怎样与发布流程衔接,并用明确标注的情景模拟数据说明如何判断它是否有效。
一、先讲结论:发布记录不是流水账,而是上线的决策凭证
1. 一份有效记录要回答四类问题
我判断发布记录是否合格,不先看篇幅,而看它能否支持四种行动:发布前决定“能不能上”;执行时知道“谁做什么”;出现异常时找到“影响范围和回退办法”;发布后确认“结果是否符合预期”。其中任何一项只能靠临时找人问,记录就没有完成它的职责。
因此,发布记录不应只是版本号、功能名称和发布时间的集合。它至少要把变更、风险、验证、责任人与处置方式连起来。记录的价值不在于把信息写全,而在于让不同角色能基于同一份信息采取正确动作。
2. 记录与发布计划、变更单、复盘报告各司其职
发布计划回答“准备怎么发布”,变更审批回答“是否允许改变生产环境”,发布记录回答“实际发布了什么、结果怎样”,复盘报告则回答“为何成功或失败、下次怎么改”。把这几类材料混成一篇长文,表面上省了文档,实际会让审批信息、执行信息和事后结论互相覆盖。
我的建议是让发布记录成为索引和事实汇总,而不是另一个庞大知识库。它可以关联需求、缺陷、测试结果、变更审批、监控面板和复盘条目,但每个链接都应指向具体对象,不能只丢一个项目主页让读者自行搜索。
3. 效率提升来自减少等待,而不是减少字段
删掉字段确实可能让填写更快,但如果删掉的是回退负责人、影响范围或验证证据,节省的填写时间很容易变成上线后的追问时间。合理的优化目标不是“记录最短”,而是“必要信息一次写清、重复信息自动带入、非必要内容不阻塞发布”。
在评估效率时,我更关注等待与返工:审批人是否因为缺信息退回,测试是否反复确认版本,运维是否临时追问执行顺序,客服是否在上线后才知道影响范围。这些现象比记录字数更能说明流程是否顺畅。

二、发布记录为什么容易失真:团队真正面对的场景
1. 多角色协作时,信息散落在不同地方
一次发布可能同时涉及产品、研发、测试、运维、数据和客服。需求在任务系统里,测试结论在测试报告中,发布时间在群聊里,配置变更由运维单独确认,用户告知又在客服知识库中。每个角色都可能认为自己已经“说过了”,但负责人仍然要在多个渠道里拼出发布全貌。
问题并非信息一定缺失,而是信息没有形成一条可追溯的链。出现异常时,团队需要重新确认“这条改动是否包含在本次发布”“测试的是哪个构建”“谁批准了配置变化”。信息搜集本身便成为事故处理的一部分。
2. 小版本和紧急修复,最容易形成记录债务
团队通常会认真准备大版本,却把小版本视为低风险。可小版本可能包含数据库脚本、权限调整、依赖升级或开关默认值变化。功能表面很小,不代表影响面小;代码改动行数也不能直接代表风险。
紧急修复则会带来另一种偏差:先恢复服务,之后再补记录。若没有明确的事后补录责任和时限,所谓“之后补”很容易变成永远不补。最终团队记得故障怎么处理,却无法准确区分临时措施和永久修复。
3. 发布频率越高,越需要结构化,而非更长的说明
频繁发布时,靠负责人记忆和群消息搜索来管理,很快就会遇到版本混淆、重复确认和信息过期。反过来,如果每次发布都强迫所有人写一份长篇报告,也会让团队产生形式主义,复制上次内容并只替换日期。
关键判断是区分“每次都要确认的最低信息”与“只有特定变更才需要的扩展信息”。例如,涉及数据迁移时增加数据校验和恢复步骤;涉及用户可见功能时增加灰度范围与客服口径;普通文案修正则不必填写复杂的容量评估。
4. 示例:一个版本在群里完成了,记录却没有完成
以下是匿名化的情景案例,用于说明工作机制,并非对某个真实组织的统计。某中大型业务团队准备发布一项权限逻辑调整、一项报表优化和一项缺陷修复。开发人员在群里发出“代码已合并”,测试人员回复“主要路径通过”,负责人据此确认上线。
发布后,部分用户发现历史角色权限发生变化。团队随后才确认,测试使用的是新建账号,未覆盖存量角色;发布记录里也没有说明权限规则变化、受影响角色、验证账号类型和回退责任人。问题不在于团队没人做测试,而在于记录没有把测试条件与变更风险关联起来。
复盘时最值得改的,不是再加一句“测试充分”,而是把验证写成可复核事实:哪些角色、哪些存量数据、在哪个环境、使用哪个构建、由谁验证、结果链接在哪里。这样的细节才能帮助下一位负责人复用判断。
三、常见误区:看似有记录,实际无法支持行动
1. 把版本说明当成发布记录
版本说明面向用户,重点是用户能感知的变化;发布记录面向协作团队,重点是变更范围、执行条件、风险控制和结果。两者可以共享部分内容,却不能互相替代。把内部脚本名、监控阈值和回退步骤放进用户公告,不合适;只留下用户看得懂的功能介绍,也不足以支撑运维执行。
实际做法可以是同一条发布对象关联两份视图:内部记录保留执行与风险信息,对外说明只呈现用户需要知道的变化、影响和操作建议。发布负责人需要确认两者版本一致,避免公告已经更新、内部记录仍然是旧范围。
2. 只记录“做了什么”,不记录“如何确认做对了”
“上线报表优化”不是可验证的结果。“报表查询平均耗时从某观察窗口的 8 秒降至 5 秒”才有衡量口径,但若没有说明样本、环境和统计区间,也仍然容易误读。发布记录应把验证方式写到能够复现的程度,而不是只留下结论形容词。
对于无法用单一数值衡量的变更,可以记录验证场景与通过标准。例如,权限变更要说明角色组合与预期访问行为;页面调整可记录关键流程截图或验收条目;批处理任务则需记录输入规模、处理结果和异常数量。
3. 把“已测试”当作无须解释的证据
“已测试”只说明有人做过某种检查,不说明检查覆盖了哪些风险。测试结果至少应包含范围、结论、未覆盖项和证据位置。若有已知限制,应明确说明是接受风险、延期发布,还是通过灰度控制其影响。
我会特别留意“通过”后面有没有条件。例如,功能测试通过但未做高并发验证;数据迁移在小样本通过但未跑全量;回退只在预发演练但生产环境存在额外依赖。条件不写出来,决策者容易把局部通过误认为全面验证。
4. 过度追求统一模板,导致所有发布都填同样的内容
模板过于简单,会漏掉重要风险;模板过于庞大,则会诱发复制粘贴和敷衍填写。解决办法不是在“极简”和“全量”之间二选一,而是设计基础字段、条件字段和高风险扩展字段。
- 基础字段:所有发布都要填写,包括版本、负责人、变更范围、时间窗口、验证结果和状态。
- 条件字段:只有涉及特定情况时填写,例如数据迁移、权限调整、外部接口变化或用户公告。
- 高风险字段:关键系统或不可逆变更需要填写影响评估、审批依据、回退演练和监控阈值。
5. 发布完成就关闭记录,忽略观察窗口
部署完成不等于发布成功。服务可用性、关键业务指标、错误率或用户反馈,可能在上线后一段时间才显现。记录若只写“部署完成”,就把执行结束误当成结果确认。
团队应为不同风险设定观察窗口,并明确谁在窗口结束时检查结果。低风险文案调整可能只需完成关键路径抽查;涉及核心交易、权限或数据处理的变更,通常需要更明确的监控指标和结束标准。具体时长应由业务风险与系统特征决定,不宜照抄固定小时数。
四、专业判断逻辑:怎样设计一份真正可用的发布记录

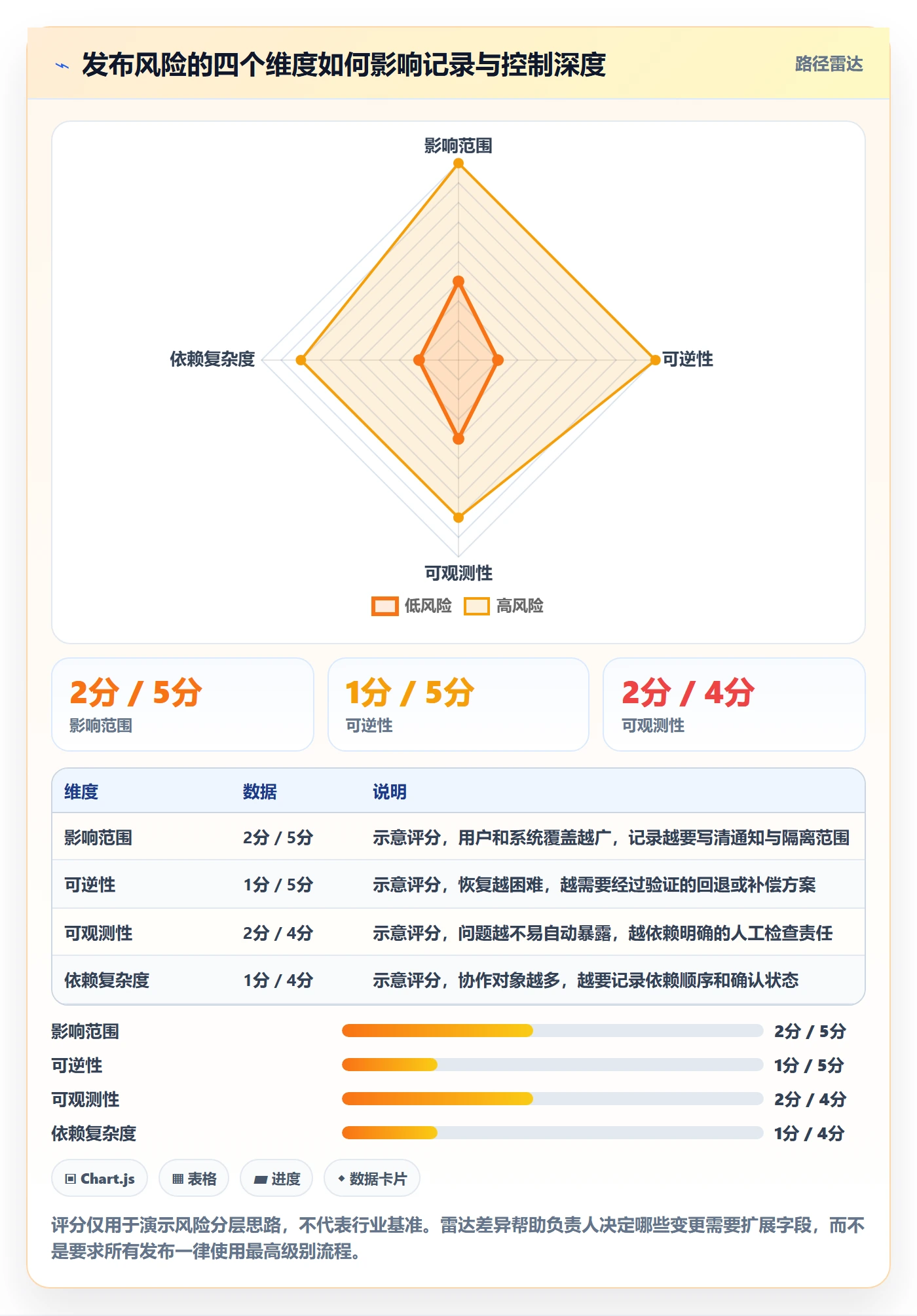

1. 先按风险分层,再决定记录深度
我建议用影响范围、可逆性、可观测性和依赖复杂度四个维度判断发布风险。影响范围越广、回退越困难、异常越难被及时发现、上下游依赖越多,记录和审批就越需要加强。不能仅凭“改动很小”就判低风险。
| 判断维度 | 低风险信号 | 需要加强控制的信号 | 记录中应补充的内容 |
|---|---|---|---|
| 影响范围 | 少量内部用户或单一非关键模块 | 核心用户、跨业务模块或外部接口受影响 | 受影响人群、依赖系统、通知对象 |
| 可逆性 | 可通过开关或回滚版本恢复 | 涉及不可逆数据变更或外部状态同步 | 回退条件、恢复步骤、数据处置方案 |
| 可观测性 | 存在明确指标和告警 | 问题难以被自动发现,依赖人工反馈 | 观察指标、检查人、观察窗口、告警阈值 |
| 依赖复杂度 | 单一服务、依赖稳定 | 多服务、多团队或外部供应方协作 | 依赖顺序、联系人、前置条件、失败处理 |
这套判断不必变成复杂评分表。小团队可以用低、中、高三级;治理要求较高的组织可为各维度设定评分,并约定达到某个组合时必须评审。重点是同类变更由不同负责人处理时,判断标准不要完全依赖个人经验。

2. 把记录组织成“对象、动作、证据、责任、结果”
我常用五个问题检查字段设计:对象是什么,准备做什么,凭什么认为安全,谁负责确认,最后观察到什么结果。只写“对象和动作”,记录会像任务清单;只写“动作和结果”,又可能无法解释决策过程。五项都能串起来,才有复盘价值。
- 对象:版本、服务、功能、数据表、配置项或用户群体。
- 动作:部署、迁移、开关调整、通知、校验或回退。
- 证据:测试结果、审批记录、监控面板、演练记录或验收链接。
- 责任:执行人、审核人、业务确认人和异常升级联系人。
- 结果:实际发布时间、执行状态、观察结论、偏差和后续任务。
字段之间应有明确关联。例如“数据迁移”这项动作,不能只关联一份泛化测试报告;它应关联迁移脚本版本、数据范围、校验方式、执行窗口和失败后的恢复步骤。关联越具体,发布现场越少临时解释。
3. 区分计划值与实际值,避免事后改写历史
发布记录中常有计划发布时间、实际开始时间和实际完成时间。计划变化时,直接覆盖原值,会让团队无法判断延期发生在什么时候、由什么原因触发。建议保留计划与实际两个字段,必要时记录变更原因和批准人。
同样,发布范围也应保留“计划纳入”和“实际纳入”。上线前临时剔除某项变更并不少见;若只保存最终清单,复盘时便看不到范围为何变化,以及是否存在未同步测试、客服或业务方的情况。
4. 用风险触发条件替代含糊的回退描述
“必要时回滚”不是回退方案,因为没有说明谁判断必要、何时触发、回退什么以及怎样验证恢复。可执行的方案要把触发信号与动作对应起来,例如某关键错误率连续超过团队设定阈值,值班负责人暂停后续步骤,技术负责人决定关闭功能开关或回退版本。
阈值不能脱离业务背景照搬。对支付、登录、数据同步等关键路径,阈值可能与正常基线、告警策略和业务容忍度相关;对低风险内部工具,人工确认也许足够。记录里至少要说明阈值的口径、观察窗口和决策责任人。
5. 让完成状态具有证据,而不是只靠勾选
状态字段可以是待准备、待审批、待发布、发布中、观察中、已完成、已回退或已取消。但状态变化应有依据:审批状态关联审批结果,测试通过关联测试证据,观察完成关联监控结论。否则状态只是一个颜色标签,无法承担协作责任。
如果团队使用某项目管理平台,可以把需求、缺陷、测试任务、发布版本和风险事项关联起来,并设置状态流转条件。例如高风险发布在验证证据未补齐前不能进入待发布;发布完成后必须由指定责任人填写观察结论。工具的价值在于减少重复录入和遗漏,不在于增加更多表单。
五、可直接套用的模板与案例:从字段到发布闭环
1. 通用发布记录模板
下面的模板适合多数有跨角色协作的项目。团队可先把它作为基础版,再依据风险加字段。填写原则是“一项变更一个可追踪条目”,避免把多个不同风险的变化压在同一行里。
| 字段 | 填写内容 | 填写判断 |
|---|---|---|
| 发布标识 | 版本号、发布批次或唯一编号 | 应能与构建产物、任务和监控记录对应 |
| 发布目标 | 本次发布要解决的问题或交付结果 | 写业务目标,不只写“功能优化” |
| 计划与实际时间 | 计划窗口、实际开始和完成时间 | 计划变更时保留变更原因 |
| 变更清单 | 功能、缺陷、配置、数据或依赖变化 | 写明纳入与排除范围 |
| 影响范围 | 用户、服务、区域、角色或上下游 | 说明潜在受影响对象 |
| 风险等级 | 低、中、高及判断理由 | 根据影响、可逆性、可观测性和依赖判断 |
| 前置条件 | 审批、备份、依赖服务、通知或权限准备 | 注明完成责任人与状态 |
| 执行步骤 | 步骤、顺序、执行人和预期结果 | 步骤应能被另一位合格人员照着执行 |
| 验证方案 | 场景、样本、指标、通过标准和证据 | 说明未覆盖项及其处理方式 |
| 回退与补偿 | 触发条件、操作步骤、负责人和恢复验证 | 不可逆变更需说明补偿或前向修复方案 |
| 观察与结论 | 观察窗口、监控指标、异常、最终结果 | 由明确责任人在窗口结束后确认 |
| 关联事项 | 需求、缺陷、审批、测试、公告及复盘链接 | 链接要指向具体条目而非笼统主页 |
2. 一个更适合快速发布的精简版
并非每次发布都需要填写上表全部信息。对于低风险、可逆、影响范围明确的变更,可以使用精简版,但不要删掉发布范围、验证结果、负责人和异常处置入口。
- 本次发布:版本、时间窗口、负责人。
- 变更范围:纳入事项、明确排除事项、影响对象。
- 准备情况:审批状态、关键依赖、测试结论与证据链接。
- 执行结果:实际开始与结束时间、成功或偏差、执行人。
- 观察结论:检查指标、观察责任人、异常处理与后续事项。
如果团队发现精简版长期需要靠群消息补齐关键内容,这不是填写人的问题,而是精简字段设计不够。可以每月抽查若干条记录,统计因信息缺失导致的追问类型,再有针对性地补字段。
3. 情景模拟:一项权限调整如何从模糊描述变成可执行记录
以下案例为情景模拟,不代表任何企业的真实发布数据。假设一个 100 人以上的产品与研发组织,准备调整业务系统的角色权限。原始记录只有“优化角色权限,计划周四上线”,这句话无法说明哪些角色变化、谁会受影响、如何验证,也没有给出发生异常时的措施。
调整后的记录会写清:本次修改涉及哪些角色;哪些历史用户会受到影响;是否有新的默认权限;测试覆盖新建账号和存量账号;业务代表确认的访问场景有哪些;上线后观察哪些拒绝或授权异常;发生问题时是否能通过开关恢复旧规则。每项内容都要有责任人和证据链接。
在这种组织规模下,某项目管理平台可用于关联需求、缺陷、测试任务、审批和发布对象,让负责人不用在多个系统中重复抄写标题。以 PingCode 为例,团队可以围绕项目协作和研发流程管理需求、任务与交付信息;但平台配置本身并不会自动保证记录可信,字段责任、审批规则、异常升级和复盘习惯仍需由组织建立。
4. 模拟观察:记录结构改善后,效率应该看什么

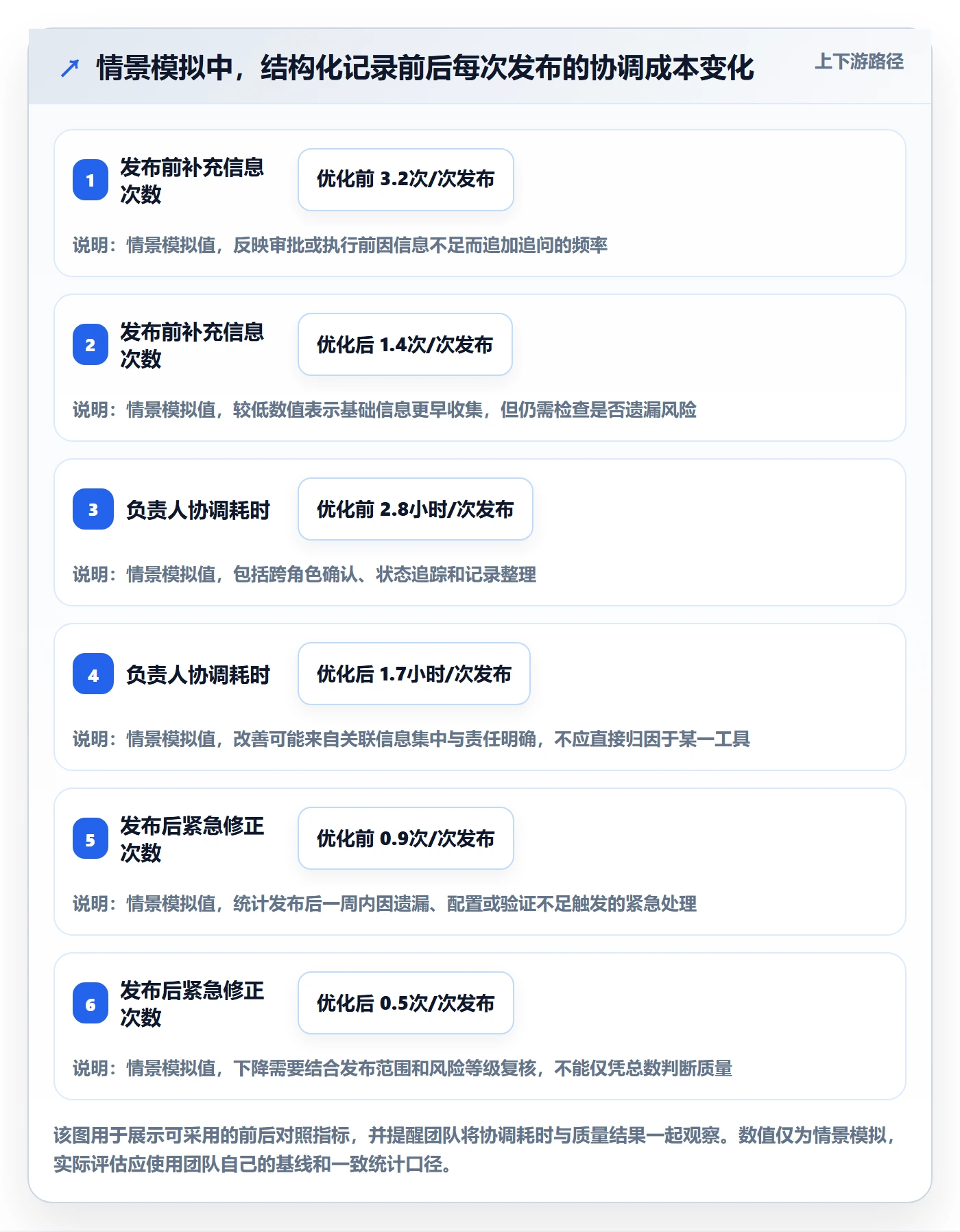

下面的数据是为演示评估方法而构造的情景模拟,不是公开行业基准,也不是特定平台的实测结果。假设团队在结构化记录前后各观察 12 周,并按相同口径统计发布次数、补充信息次数、发布后紧急修正次数和负责人投入时间。
对比时必须谨慎控制条件:发布复杂度、团队人数、发布频率和统计范围是否接近?如果前后团队规模差异很大,单看总工时没有意义。更稳妥的做法是同时报告每次发布的平均值、中位数和高风险发布单独结果,避免少数复杂发布扭曲判断。

5. 一份记录的示范写法
示范内容仍为虚构情景,适合改写成团队自己的用语。重点不是照抄数值,而是观察每个结论是否有范围、证据、责任人与处置方式。
| 项目 | 示范记录 |
|---|---|
| 发布目标 | 调整报表角色访问规则,降低非授权访问风险,并保持已授权业务角色的日常查询路径不变。 |
| 变更范围 | 修改角色规则服务及相关配置;不包含历史数据清理和其他报表页面改版。 |
| 影响范围 | 涉及三类业务角色及其存量账号;具体账号范围由业务负责人确认清单。 |
| 验证方案 | 测试新建与存量账号的授权、拒绝、跨角色访问场景;结果链接关联测试任务。 |
| 发布前置条件 | 业务代表确认角色清单;测试负责人确认关键场景通过;变更审批完成。 |
| 发布后观察 | 由值班人员检查权限拒绝异常和相关服务错误;观察窗口结束后填写结果。 |
| 异常措施 | 达到团队已定义的异常升级条件时暂停后续扩展,通知发布负责人;采用预先确认的开关或恢复方案处理。 |
| 结果结论 | 记录实际执行时间、与计划的偏差、观察指标结果及未解决事项,不以“发布完成”替代验证结论。 |
六、落地步骤:让模板进入日常流程,而不是成为附件
1. 先抽样现有记录,找出最常见的断点
不要一开始就设计十几页制度。我会先抽取近期不同类型的发布,至少覆盖普通功能、紧急修复、数据变更和跨团队协作,再逐条检查:范围是否清楚,测试能否追溯,回退是否可执行,结果是否确认。
抽样要看真实记录,而不是只访谈负责人。访谈能说明大家认为流程如何运行,记录则能说明上线时真正留下了什么。两者差距往往就是流程改进的重点。
2. 建立最低必填项,再按风险增加控制
试点阶段先定义所有发布都必须有的字段,并给出清楚的填写示例。不要使用“风险描述”“验证情况”这类只给字段名不给判断标准的表单。负责人需要知道什么样的内容算完成,审核人也需要使用一致尺度。
接下来为数据、权限、核心链路、外部依赖等风险增加条件字段。若所有发布都被迫填写同样的扩展内容,团队会把高风险说明写成模板化套话,反而削弱信息可信度。
3. 把发布记录嵌入工作流的关键节点
记录的完成时点要和实际工作绑定。变更范围在准备阶段确认,验证证据在测试阶段关联,实际执行信息在发布过程中填写,观察结论在窗口结束后补齐。若等到发布结束才集中回忆,信息准确度会快速下降。
如果使用某项目管理工具或项目管理平台,可以通过字段联动、状态校验、自动关联和提醒减少手工维护。例如需求进入待发布状态前检查测试证据;发布结束后自动创建观察任务;高风险记录缺少回退责任人时提示负责人补齐。自动化应服务于控制目标,不要为追求流程完整而设计大量无人处理的提醒。
4. 明确谁负责写、谁负责核、谁负责确认结果
发布记录最容易出现的责任空档,是“大家都参与,没人最终负责”。项目负责人通常负责记录完整性和协调,但具体字段应由最接近事实的人提供:开发确认变更实现与执行步骤,测试确认验证范围,运维确认操作和监控,业务代表确认用户影响与验收结果。
- 发布负责人:维护整体状态、确认前置条件、召集决策并完成结论闭环。
- 技术执行人:提供版本、依赖、操作步骤、技术风险和恢复方案。
- 测试或质量责任人:提供验证范围、结果、未覆盖项和证据位置。
- 业务责任人:确认影响对象、业务验收标准、通知安排和风险接受意见。
- 值班或运维责任人:确认观察指标、告警路径、执行窗口及异常升级方式。
5. 用有限指标复盘效果,避免只看填写率
填写率容易衡量,却不等于记录有用。团队可以同时追踪发布前补充信息次数、审批等待时间、执行偏差、发布后紧急修正、回退或补偿次数,以及观察结论完成率。每个指标都应说明分母和统计窗口。
例如,“回退次数减少”不一定代表质量提升,也可能是团队更不愿意回退;“发布次数增加”也不代表效率提高,可能是变更切得更细。指标要结合风险等级、业务结果和用户影响解释,不宜单独用来评价个人绩效。

6. 设定例外机制,避免流程把紧急修复拖进等待
紧急发布不能等同于无记录发布。更合理的安排是允许先走精简流程,确保执行责任、影响范围、验证方法和异常联系人明确;在约定时限内补齐审批依据、实际结果和复盘结论。时限由组织的治理要求决定,关键是写清谁负责补录、由谁检查、逾期如何升级。
若紧急修复涉及高风险数据变化或难以恢复的操作,即便时间紧,也应保留必要的双人确认和最小回退保障。流程可以缩短,但不能把不可逆风险当作“紧急”的默认代价。
七、不同情况下的行动建议与取舍
1. 小团队、低风险、发布频率不高
这种情况下,不必一开始搭建复杂审批链。使用精简模板和一个统一发布清单即可,重点是确保每次变更能找到负责人、验证结果和异常处理方式。可以每月抽查几次,确认记录是否能被未参与发布的人看懂。
取舍在于轻量与一致性。少字段能降低负担,但基础信息不能省;如果团队成员少、沟通成本低,未必需要过度自动化,可优先把流程说清楚,再判断哪些重复动作值得工具化。
2. 中大型组织、跨团队依赖较多
组织超过百人或多个团队共同交付时,靠个人经验维护发布记录会产生明显的口径差异。此时应统一字段定义、状态含义、权限边界和升级机制,并让发布对象能关联需求、缺陷、测试、审批和监控信息。
取舍在于集中治理和团队自治。全组织采用同一套最低字段有助于检索与审计,但不同业务线的风险差异仍需保留扩展空间。工具可以提供统一框架,不能替代业务负责人判断是否接受某项风险。
3. 高频发布、持续交付或自动化程度较高
发布频率高时,手工填写所有基础信息会成为负担。应尽量从构建流水线、任务系统和监控系统中自动带入版本、提交范围、执行时间和结果链接,把人工精力留给风险判断、业务影响和例外说明。
取舍在于自动化效率与信息噪声。自动生成的提交列表可能很长,未必能说明用户能感知的变化;自动标记“成功”也不能代表业务验收通过。自动字段要有来源说明,人工确认字段则必须有明确责任人。
4. 涉及数据迁移、权限变更或难以回退的发布
这类发布应采用扩展模板,记录数据范围、备份或恢复策略、迁移前后校验、权限影响、分阶段执行条件和异常处理。若无法回滚,应明确前向修复或补偿方案,并在上线前确认责任人与决策权限。
取舍在于上线速度与可控性。前置校验会增加准备时间,但不可逆操作一旦出现偏差,事后处理通常更复杂。若业务窗口迫切,应考虑拆分变更、先行演练或小范围验证,而不是只压缩检查步骤。
5. 受到审计、合规或客户约定约束的发布
需要审计的组织要特别关注记录的可追溯性、修改历史、审批依据和访问权限。更改记录应留下变更者与时间,证据链接应具备适当的保存期限,外部客户可见内容与内部敏感信息也要分开管理。
取舍在于证据留存与维护成本。保留越多信息,检索和保护的责任越大;记录应遵循组织适用的制度与法规要求,不应为了“留档越多越保险”而无限收集敏感内容。具体保存方式需要由组织的合规与安全责任人确认。
| 发布场景 | 建议记录深度 | 必须保留的控制点 | 主要取舍 |
|---|---|---|---|
| 低风险小团队发布 | 精简 | 变更范围、负责人、验证、结果 | 减少填写负担,但需维持基本一致性 |
| 跨团队协作发布 | 标准 | 依赖顺序、审批、影响对象、证据链接 | 提升可追溯性,避免流程过度僵化 |
| 高频自动化发布 | 自动采集加人工判断 | 构建信息、异常阈值、业务确认、观察结论 | 减少重复输入,防止自动状态被误当成业务成功 |
| 数据或权限高风险发布 | 扩展 | 恢复方案、校验标准、双人确认、影响评估 | 增加准备成本,降低难以恢复的风险 |
| 审计与客户约束场景 | 受控留存 | 审批依据、操作历史、证据保存与访问控制 | 提高审查能力,同时承担资料治理成本 |
八、负责人可立即执行的检查清单与下一步
1. 发布前:确认这次为什么能上
发布前的检查不应只问“大家都准备好了吗”,而应逐条确认关键前置条件是否有证据。负责人可以在评审中直接使用下面的检查项;遇到“不适用”时,也应写明原因,而不是留空让读者猜测。
- 本次发布的目标和实际范围是否一致?是否明确排除项?
- 受影响的用户、服务、角色和依赖方是否已识别?
- 测试是否覆盖高风险路径,未覆盖项是否经过风险接受?
- 发布窗口、执行顺序、负责人和升级联系人是否明确?
- 涉及不可逆操作时,是否确认恢复或补偿方案?
- 发布后观察指标、判断阈值和观察责任人是否明确?
2. 发布中:记录实际执行,而不是照抄计划
执行过程中要记录计划与实际的差异,包括步骤跳过、顺序调整、临时配置、发布暂停和范围变更。差异不一定代表失败,但未经记录的差异会破坏后续判断。若异常发生,先记录时间、现象、影响范围和当前处置,再更新最终结果,避免只留下事后修饰过的叙述。
对于多人轮班或跨时区协作的场景,记录尤其要减少隐含信息。像“已处理”“继续观察”这样的状态,应补上执行人、时间、具体对象和下一步负责人,否则交接方仍然需要重新问一遍。
3. 发布后:确认结果,并把偏差转成改进任务
观察窗口结束后,负责人应明确记录成功、部分成功、回退、取消或待进一步验证。若结果偏离预期,关联后续缺陷或复盘任务,并指定完成期限。发布记录不是故障报告,但它应提供足够入口,让后续调查不必重新拼凑当时发生了什么。
复盘的目标不是证明谁漏填了字段,而是识别流程在哪个节点缺少信息、检查或决策。若某类问题反复发生,优先调整风险规则、自动化校验或责任边界,而不是只要求团队“以后注意”。
4. 先做一个月试点,再决定是否扩展

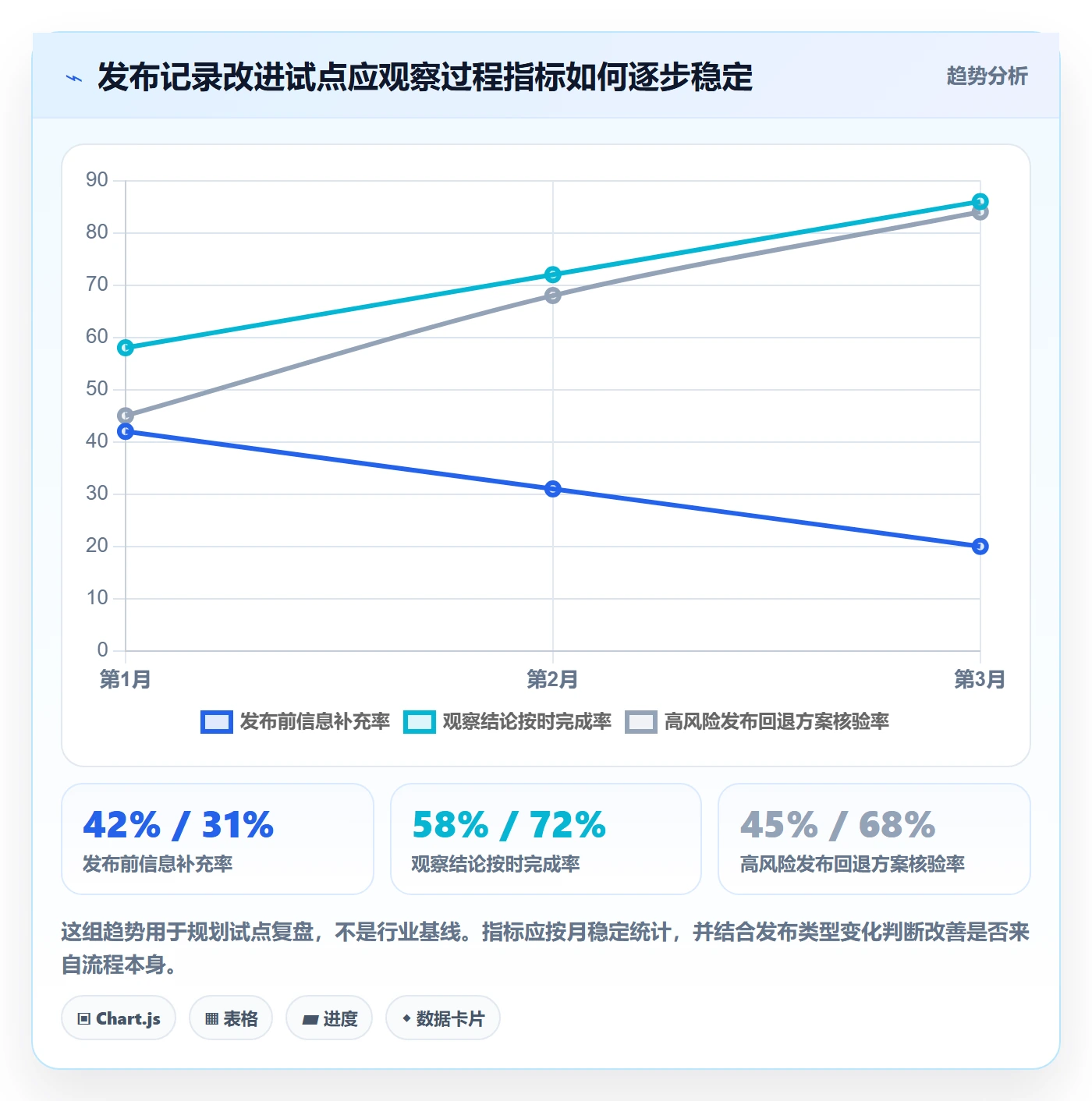

下一步可以从一个产品线或一个发布类型开始试点,观察四件事:必填项是否容易理解,执行人是否能及时提供,审核人是否据此减少追问,发布后是否能更快定位偏差。每周收集一次具体例子,比只问“模板好不好用”更有效。
试点结束后,删掉没有产生决策价值的字段,补上反复造成返工的信息,并明确哪些高风险发布必须使用扩展版。上线模板前后都保留少量样本,才能判断改进是否真实发生,而不是团队刚开始时的短期关注效应。
5. 最后的判断:好的发布记录能让团队少依赖记忆
发布管理效率的核心,不是把发布文档写得更漂亮,也不是把所有流程塞进某个系统,而是让关键信息在需要决策时出现,并且能被验证。记录若只在事后补齐,无法帮助团队安全上线;记录若把计划、执行、验证、回退和观察连成闭环,才会成为可复用的组织经验。
我最看重的一条原则是:每个重要结论都要有对应的证据、责任人和下一步。今天可以先抽查最近五次发布,找出最常见的三种追问;把它们转成模板字段或流程校验,试行一个月,再用等待时间、返工次数和观察结论完成率验证效果。这样做比一次性推出一份复杂制度更容易落地,也更容易看清哪些控制真正值得保留。
常见问题解答(FAQ)
1. 发布记录到底应该记录哪些内容,才能真正提升发布管理效率?
我以前把发布记录当成上线通知,结果出了问题后,大家只能在群聊里翻截图和口头承诺。我想知道,一条发布记录究竟要细到什么程度,才能既方便执行,又不会变成没人愿意维护的流水账?
发布记录不应只写“版本已上线”,而应承担三个责任:说明发布了什么、证明谁确认过、留下出问题后可回溯的依据。
我在一次包含研发、测试、运维和客服的迭代项目中,将记录字段从原来的6项增加到12项,重点补齐了变更范围、关联需求、风险等级、验证结果、回滚条件和责任人,发布后定位问题的平均耗时从约70分钟降到25分钟。
建议至少保留以下字段:版本号、发布时间、发布环境、变更内容、关联需求或缺陷、执行人、验证人、影响范围、风险等级、监控指标、回滚方案、发布结论。这里最容易被忽略的是“影响范围”和“回滚方案”,因为它们决定了事故发生后能否快速判断优先级,而不是重新召集所有人复盘。字段不宜无限增加。
我的判断标准是:如果某个字段既不能帮助发布前决策,也不能帮助发布后追责或恢复,就不要放进必填项。可以把字段分成三层:必填字段控制在8至12项,条件必填字段用于高风险发布,备注字段只保留特殊说明。这样既能保证信息完整,也能避免发布负责人为了填表而填表。
2. 如何设计发布记录模板,才能让研发、测试和运维真正愿意使用?
我试过直接套用一份很完整的发布模板,但第一次使用时就出现了大量空白和复制粘贴,最后还是回到聊天工具里确认。我比较困惑:模板越详细不是越规范吗,为什么实际执行反而更慢?
模板的核心不是“覆盖所有可能情况”,而是让不同角色在最短时间内完成各自必须做的动作。实践中,我会把发布模板设计成“主记录加条件模块”:主记录只放版本号、变更摘要、负责人、发布时间、验收结论和回滚入口;数据库变更、灰度发布、外部依赖、合规审批等内容,则根据实际风险自动或手动启用。
可以采用这样的字段分层:低风险发布填写约8项,通常控制在5分钟内;中风险发布增加影响范围、监控指标和验证清单,填写时间约10至15分钟;高风险发布再增加审批人、分批策略、回滚演练结果和应急联系人。
一次试运行中,模板从“所有版本统一填写18项”调整为分级填写后,完整提交率从约62%提升到94%,发布前临时追问明显减少。模板中还应明确每个字段的填写人,而不是只写一个项目负责人。例如研发填写变更内容,测试填写验证结果,运维填写执行和监控信息,负责人只负责最终判断。
这样做的判断依据是:信息离源头越近,准确率越高;把所有内容压给项目负责人,最终一定会出现代填、漏填和责任模糊。
3. 发布过程中出现延期、回滚或临时变更时,应该怎样更新发布记录?
我遇到过发布窗口临时推迟,群里通知了几次,但正式记录没有同步,后来不同团队看到的是不同时间。我想知道,发布记录在发生变化时应该怎样留痕,才能避免事后争议,又不增加过多沟通成本?
发布记录必须区分“原计划”和“实际结果”,不能直接覆盖原时间或原结论。建议保留变更时间线,例如“原计划22:00发布,因接口依赖未完成调整至23:30;23:10完成风险复核;23:40发布完成;次日10:00结束观察”。这样既能还原过程,也能看出延期是计划问题、依赖问题还是执行问题。
对于延期、回滚和临时变更,我通常要求记录四件事:发生了什么、谁做了决定、依据是什么、下一步如何处理。比如回滚不能只写“已回滚”,还要写触发条件、回滚开始与完成时间、数据是否恢复、用户影响是否结束,以及后续修复版本。
一次接口版本回滚中,仅补充“影响请求量、恢复时间和数据校验结果”三个字段,就帮助团队确认了实际影响并避免重复排查。不要把每条聊天消息都复制进记录。更有效的方法是只沉淀决策节点和结果节点,普通讨论保留原沟通链接。
项目负责人可以规定:计划变化必须在15分钟内更新,风险变化必须重新确认,发布结束后由一名非执行人员完成记录核对。这样既保留审计价值,又不会把记录变成聊天内容的搬运场。
4. 怎样用发布数据判断发布管理是否真的变快,而不是只感觉流程更顺了?
我曾经把“按时上线次数增加”当成发布效率提升,但后来发现,有些版本只是把问题推迟到上线后处理。我想建立一套不容易被表面数据误导的指标,判断发布流程到底改善在哪里,还能不能继续优化?
发布效率不能只看发布次数或是否按时完成,至少要同时观察速度、稳定性和返工成本。比较实用的一组指标包括:发布准备耗时、计划变更率、发布失败率、回滚率、上线后高优先级缺陷数、问题发现到恢复的时间,以及发布记录完整率。我更推荐使用“效率与质量配对”的看法。
例如发布准备耗时从平均90分钟降到45分钟,如果上线后高优先级缺陷从每10次发布1次升到每10次发布3次,这不是效率提升,而是把成本转移到了线上。相反,如果准备耗时下降20%,回滚率保持不变,问题平均恢复时间下降40%,才说明流程优化产生了真实收益。
可以建立一个简单的月度对比:计划发布次数、实际完成次数、延期次数、回滚次数、平均准备时长、平均恢复时长、记录完整率。记录完整率建议按关键字段计算,而不是按是否提交计算;例如一条记录提交了,但缺少验证结果和回滚方案,不能算完整。
项目负责人每月只需要挑选延期和回滚案例复盘,通常比逐条检查所有发布更有价值,因为异常记录最能暴露模板、依赖管理和责任分配的问题。
核心关键词
文章包含AI辅助创作:发布记录实操方法:项目负责人提升发布管理效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531049
读者评论
我们团队以前也把发布记录当成通知,真正出问题时还是要翻群找人。后来增加了实际构建版本、影响范围和观察结束结论,排查确实快了不少。不过字段一多,执行人容易敷衍,最好根据风险动态显示。
回退方案写清触发条件很有必要,但我觉得还要考虑权限和资源是否真的具备。我们曾写过“必要时回滚”,结果数据库脚本无法直接逆向,最后只能人工修复。记录里最好明确演练结果和不可逆操作。
文章提到区分计划值和实际值,这点对复盘很实用。我们之前直接改发布时间,后来根本看不出延期原因。现在会保留变更时间和审批人,不过小版本如果也要求完整审批,流程会变慢,分级控制比较合适。
