灰度发布管理最容易失控的时刻,往往不是服务刚启动,而是负责人看到“第一批用户没有报错”,便把流量从 5% 一口气拉到 50%。在我复盘过的发布事故中,技术开关、业务验证和回滚权限经常分散在不同团队手里;大家都以为有人在看,实际上没人能回答“谁有权暂停、什么指标触发暂停、回退后数据怎么处理”。因此,灰度发布不是把新版本少量放出去,而是把风险、证据和决策权一起分阶段放出去。
一、先讲核心结论:灰度发布的本质是分阶段验证,而不是分批上线
1. 灰度发布要验证假设,不只是验证服务能启动
我把灰度发布定义为:在可控范围内,将新版本交给一部分真实流量或用户,通过预先约定的指标验证关键假设,再依据证据扩大、暂停或回退的过程。这里有三个不能省略的部分:范围可控、指标预先约定、决策动作明确。
“新服务部署成功”只能证明软件进入了运行状态,不能证明用户能完成关键业务,也不能证明新旧版本混跑时数据一致。发布管理真正要回答的是:在什么人群、什么流量、什么时间窗口、哪些业务场景下,观察到什么结果才可以继续。
如果灰度比例已经写进计划,却没有写清楚通过条件和停止条件,那它只是分批放量,不是完整的灰度管理。百分比提供的是暴露范围,不提供风险判断;只有配上监控、责任人和决策规则,比例才有管理意义。
2. 项目负责人管理的是决策闭环,不是替所有人做技术判断
项目负责人不必亲自判断每一条日志是否异常,但需要确保研发、测试、运维、产品、客服和业务负责人围绕同一份发布事实做决定。发布计划、变更范围、灰度人群、观察窗口、风险阈值、回退方案和沟通口径,应该能在一个地方被查询、更新和追溯。
在 100 人以上、多个团队并行交付的组织里,常见问题不是缺少会议,而是信息散落在工单、即时消息、测试报告和个人表格中。使用 PingCode 这类面向中大型组织的项目管理平台时,我会重点看它是否能把需求、缺陷、测试、发布任务与负责人关联起来,而不是只看有没有“发布”这个功能入口。工具可以帮助建立关联,不能代替发布决策。
3. 发布成功要同时满足用户、系统和组织三个维度
系统维度关注可用性、错误率、延迟、资源消耗和依赖服务;用户维度关注核心流程是否完成、投诉是否增加、关键页面是否可用;组织维度关注变更是否可追溯、决策是否有人负责、回退是否经过验证。
这三个维度并不总是同步。服务端错误率稳定,可能掩盖客户端功能无法使用;转化暂时没有下降,可能只是灰度样本太小;回滚按钮存在,也不代表数据库变更能安全回退。项目负责人要避免以单一“健康状态”代替整体判断。

二、背景和真实场景:为什么发布管理会在“看起来正常”时出问题
1. 多团队协作让一次发布变成多个依赖的集合
以一次订单流程升级为例,代码可能由应用研发团队交付,接口由平台团队维护,数据库脚本由数据团队执行,支付回调依赖外部服务,客户端版本还需要应用商店审核。每一项单独看都可能完成,但它们的先后次序、兼容窗口和失败处理方式若没有统一安排,整体仍然可能失败。
我通常会把发布拆成“准备、验证、扩量、稳定、复盘”五个阶段。拆分不是为了制造更多表格,而是为了把不同阶段的决策门槛分开:准备阶段判断能不能开始,验证阶段判断是否值得扩大,扩量阶段判断风险是否可接受,稳定阶段判断是否可以解除值守,复盘阶段则把临时经验转成下次可复用的控制项。
2. “新旧版本并存”是灰度期间最容易被低估的复杂度
灰度窗口内,新旧版本可能同时访问同一数据库、消息队列或接口。若新版本写入了旧版本不认识的字段,或者旧版本仍按旧规则解释新数据,就会出现“服务健康、数据已经不兼容”的情况。此类问题往往不会在部署瞬间暴露,而是在某种特定业务操作、异步任务或重试路径中出现。
因此,我会要求变更说明不仅列出代码差异,还要说明数据结构变化、接口兼容策略、消息格式变化、缓存失效方式和后台任务行为。涉及不可逆数据迁移时,必须把迁移前备份、双写或影子验证、回退限制和人工修复预案明确写出来。能回滚应用,不等于能回滚业务状态。
3. 真正的发布压力来自时间窗口和决策延迟
有些团队把灰度安排在业务高峰期,希望尽快获得大量样本;另一些团队则选择低峰期,却没有足够业务人员在线验证。两种安排都可能不合适。低峰期能减少影响,却可能降低异常被发现的机会;高峰期能迅速观察真实负载,却会放大故障成本。
关键不在于永远选择低峰,而在于把发布窗口与业务风险、人员覆盖和回退能力匹配。若关键决策人只能在白天响应,午夜上线就不应依赖“出问题再联系”;若业务峰值流量是平时的数倍,扩量前应先确认容量和依赖系统的承载边界。
4. 管理平台的作用是减少信息断点,不是替团队背书
在多团队项目里,我更愿意把某项目管理平台看成发布证据的索引,而不是最终裁判。它应能让人快速找到需求范围、变更单、测试结果、风险项、值守安排、缺陷状态和决策记录。若信息虽然“都在平台里”,但字段无法关联、状态不一致或负责人不明确,团队仍要靠临时询问拼出真实情况。
以 PingCode 为例,适合把需求、迭代、测试与发布事项建立关联,帮助项目负责人追踪从需求到交付的链路。是否采用这类平台,应结合团队规模、流程复杂度、权限要求和既有系统,而不是因为工具支持灰度管理就假设流程已经成熟。

三、常见误区:看起来执行了灰度,实际上没有形成控制
1. 把流量比例当作安全等级
“先放 1%,所以风险很低”并不总成立。如果这 1% 恰好包含高价值客户、复杂交易或关键区域,业务影响仍可能很大;如果流量按随机用户分配,低比例也可能暂时没有覆盖到特殊设备、特定账户类型或低频操作。
我会要求团队说明比例的分母是什么:活跃用户、请求数、租户数、区域数,还是设备数。5% 的请求量不等于 5% 的客户,也不等于 5% 的业务价值。灰度对象应尽可能按风险维度分层,例如内部员工、指定租户、地区、设备类型、业务类型或请求比例,并记录具体覆盖范围。
2. 只盯技术指标,忽略业务结果
服务器 CPU、内存、错误率和响应时间很重要,但它们无法说明用户是否成功提交订单、完成开户或上传文件。若业务流程的失败被应用捕获为“正常响应”,技术仪表盘可能一片绿色,用户却已经无法完成任务。
反过来,只看业务转化也不够。低流量下转化率波动可能来自样本偶然性、营销活动或流量来源变化,不能直接归因于版本。要同时观察领先指标和结果指标:错误率、关键接口耗时属于较早暴露的信号;支付完成率、任务完成率等通常需要结合样本量和业务周期判断。
3. 先上线再想回退,导致回滚只是口头承诺
“必要时可以回滚”需要具体到谁执行、执行哪些步骤、需要多久、回滚后数据如何处理、依赖服务是否兼容。若只准备了应用镜像,却没有处理数据库迁移、缓存键变化和消息积压,回滚操作可能把故障从代码层转移到数据层。
对于可逆变更,我会要求在发布前至少走读一次回退步骤;对高风险系统,还应在非生产环境演练关键操作和耗时。回退演练的目标不是证明每次都能无损恢复,而是识别恢复时间、数据损失窗口和人工介入点,让负责人知道真正的止损边界。
4. 没有约定观察窗口,导致有人急着扩量、有人等不到结论
灰度开始十分钟后,研发看到监控正常,倾向于继续放量;业务负责人可能还没完成一轮完整交易;客服团队则担心投诉延迟出现。若没有观察窗口和指标刷新频率,所谓“观察一段时间”会变成各自理解。
观察时长应由业务周期、流量规模和异常显现方式决定。即时支付流程可能在较短时间内积累足够的核心路径样本;低频审批、月末结算或批处理任务则需要跨过相应业务周期。不能为了赶发布日历,把本应观察一天的低频任务压缩成半小时。
5. 用“没有告警”证明“没有问题”
没有告警可能意味着系统正常,也可能意味着监控没有覆盖关键路径、阈值设置过宽、数据采集延迟或告警路由失效。发布前应验证告警是否能触发、是否能到达值守人、触发后是否有可执行的处置手册。
我特别关注“告警无人认领”的情况:指标报警发进群里,并不等于有人负责。每类关键告警都应有接收人、响应时间预期和升级路径。对业务异常,还要定义由谁判断是否停止扩量,避免技术团队认为业务团队会处理、业务团队又以为运维会做决定。
6. 把灰度当作发布后的测试,测试团队没有参与准入
灰度确实能暴露真实环境问题,但不应拿真实用户承担本可以在测试阶段发现的缺陷。基础功能、关键边界、兼容性、权限校验和回退脚本应在发布前完成必要验证。灰度更适合验证真实负载、复杂依赖、实际使用差异和环境特有风险。
因此,发布门槛不能只写“测试通过”。还要明确测试覆盖的范围、未覆盖风险、已知缺陷是否接受,以及哪些缺陷会阻止发布。测试结论应能追溯到具体版本和环境,否则“通过”可能对应的是另一份构建产物。

四、专业判断逻辑:如何决定灰度对象、指标和扩量门槛

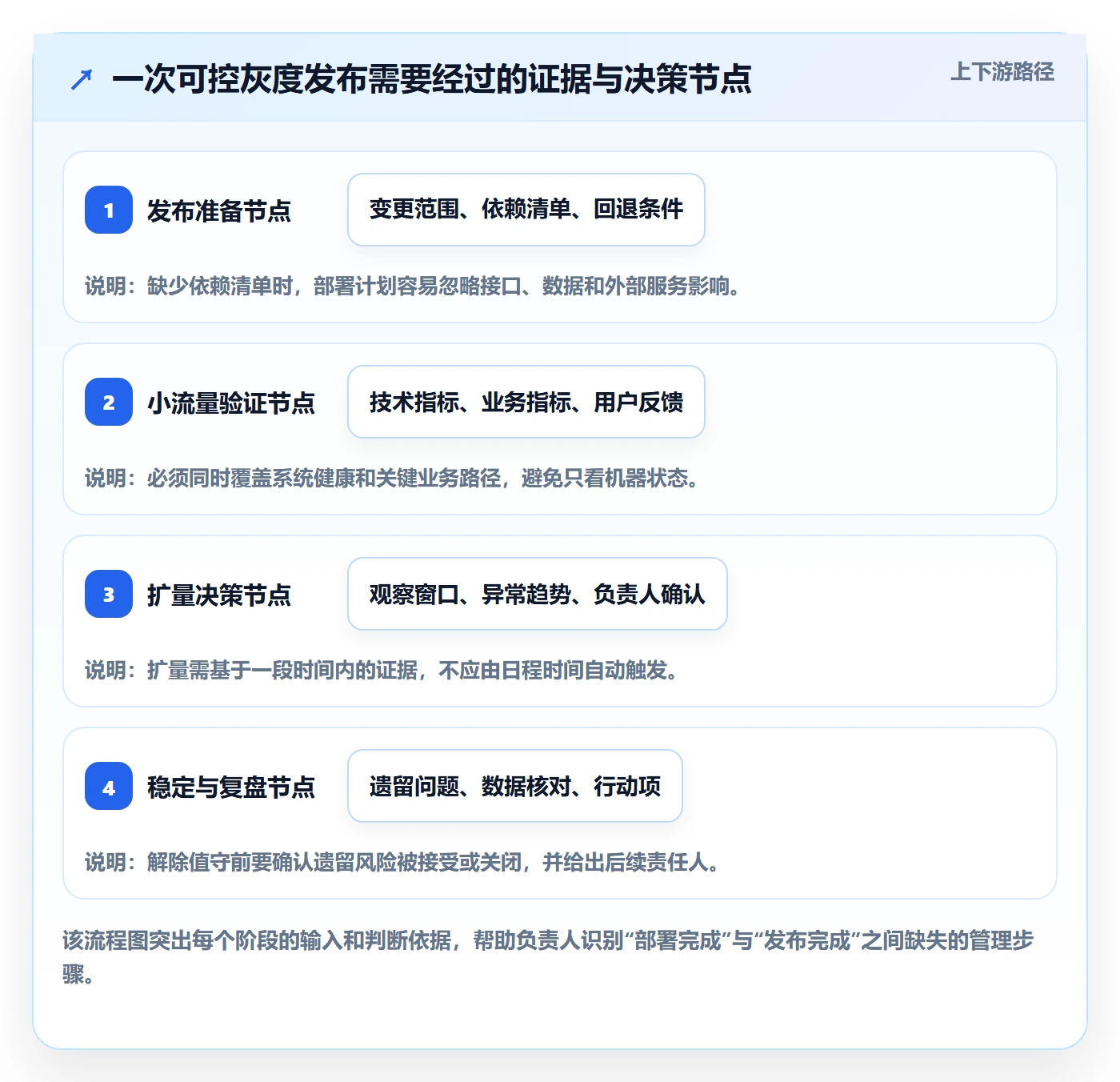

1. 先按影响面和可逆性做风险分层
我会先问两个问题:一旦出错,影响会扩散到哪里;一旦出错,恢复是否容易。影响面包括用户数量、业务金额、关键流程、合规要求和依赖系统数量;可逆性包括代码能否回退、数据能否恢复、外部动作能否撤销。
可以用“影响面 × 可逆性 × 可观测性”建立简化风险判断。影响大、难回退、又不容易观察的变更,应采用更小的初始范围、更长的观察窗口和更严格的审批;影响小、易回退、指标充分的变更,可以用更短路径验证。这个模型不是精确的数学评分,而是帮助团队避免只按代码改动行数判断风险。
| 风险特征 | 典型变化 | 建议灰度策略 | 重点控制 |
|---|---|---|---|
| 低影响、易回退 | 非核心页面文案、内部工具优化 | 内部用户验证后快速扩大 | 基本可用性、前端错误、反馈收集 |
| 中等影响、部分可逆 | 业务流程改造、接口兼容调整 | 按用户或租户分组逐步放量 | 核心路径完成率、接口耗时、兼容窗口 |
| 高影响、难回退 | 资金、权限、账务或核心数据迁移 | 小范围试点,分阶段审批扩量 | 对账、审计、备份、人工止损与恢复演练 |
| 可观测性不足 | 缺少业务埋点或告警路由 | 先补监控,不宜直接扩大范围 | 指标完整性、采集延迟、告警触达验证 |
2. 灰度对象要能解释“为什么选这些人或流量”
灰度对象的选择决定了验证结果能否代表后续用户。内部员工通常便于快速反馈,但其设备、权限和操作习惯未必代表普通用户;指定租户可以控制影响范围,却可能只覆盖某一类业务配置;随机流量更接近总体分布,但发生问题时用户识别和沟通成本更高。
我会优先选择对业务有代表性、又可识别和可隔离的群体。若新版本涉及地区规则,灰度应覆盖相关地区;涉及特定客户配置,就要有相应配置样本;涉及不同终端,则不能只用桌面端验证。灰度人群不是越大越好,而是要覆盖关键差异,同时保持故障影响可控。
3. 指标要分为准入、观察和停止三类
准入指标用于判断是否具备开始灰度的条件,例如测试通过、关键告警可用、依赖服务就绪、回退步骤已确认。它们回答“能不能开始”,不能被灰度过程中的良好表现替代。
观察指标用于理解运行状态,例如接口延迟、错误率、业务完成率、客服反馈和资源变化。观察指标应包含基线和对照口径;如果只记录新版本数值,不知道旧版本或历史正常区间,就很难判断变化是否异常。
停止指标用于触发暂停、回退或人工评估。它必须说明阈值、持续时间、影响范围和动作责任人。例如错误率超过约定阈值并持续一定窗口,或关键业务完成率相对基线明显恶化,就暂停扩量并进入排查。具体阈值应由业务容忍度和历史基线制定,不宜照搬其他团队的数字。
4. 用“相对变化”和“绝对底线”共同判断
单看相对变化可能误判:错误率从 0.1% 上升到 0.2%,相对增加一倍,但绝对影响可能仍可接受;单看绝对值也可能漏掉趋势:响应时间仍低于上限,却持续快速恶化。更稳妥的做法是同时设绝对底线和相对基线偏差,并结合持续时间与样本量。
业务指标尤其要注意分母。完成率从 95% 降到 90%,若只有十个样本,结论不稳;若已经覆盖数万次关键操作,变化就值得立即核查。负责人不需要把统计学复杂化,但必须让数据口径、样本范围和时间窗口透明。

五、案例与数据观察:一个订单流程升级如何设置灰度决策
1. 案例背景:表面是接口替换,实质是交易链路变更
下面是一个为说明方法构造的情景案例,不代表某个企业的真实事故记录。某团队计划将订单确认流程从旧接口切换到新服务,改动涉及订单校验、库存预占、消息通知和后台补偿任务。开发认为接口测试已通过,业务负责人则担心库存释放和重复提交,因此项目负责人没有直接按日期全量上线,而是把发布拆成五个决策阶段。
发布前,团队梳理出三项高风险:新旧接口对同一订单状态的解释可能不同;超时重试可能造成重复预占;后台补偿任务可能在灰度期间处理新旧两类记录。于是发布方案增加了版本兼容检查、幂等性验证、订单状态对账和补偿任务观察。
2. 五个阶段分别设定不同的通过条件
第一阶段只开放给内部测试账户,重点确认完整下单路径、取消和重试路径。第二阶段开放少量指定租户,观察订单创建成功率、重复预占、库存释放延迟和接口超时。第三阶段按预先定义的比例扩大,但只有在指标稳定、未出现未解释的差异时才能继续。第四阶段覆盖更广人群,同时安排业务和技术值守。第五阶段全量后仍保留观察窗口,待对账完成才解除重点值守。
每一步不是靠“看起来没问题”通过,而是由对应负责人给出证据。研发确认技术指标,测试确认关键路径和版本覆盖,业务确认交易结果,运维确认告警和容量,项目负责人记录是否扩量、暂停或继续观察。
| 阶段 | 覆盖方式 | 主要观察内容 | 决策条件 |
|---|---|---|---|
| 内部验证 | 员工测试账户 | 下单、取消、重复提交、告警触达 | 关键路径可用,回退步骤经走读 |
| 定向试点 | 少量指定租户 | 订单成功率、库存预占、状态一致性 | 无未解释的数据差异,业务负责人确认 |
| 有限扩量 | 按业务范围分组 | 接口延迟、超时重试、补偿任务表现 | 技术与业务指标均处于约定区间 |
| 广泛扩量 | 覆盖更多活跃用户 | 容量、错误趋势、客服反馈、区域差异 | 观察窗口完成,值守团队可响应 |
| 全量稳定 | 全部目标流量 | 对账、遗留缺陷、资源趋势 | 数据核对完成,遗留风险有明确接受人 |
3. 示例数据怎样支持决定,而不是装饰报告
为了展示分析方式,下面用情景模拟数据说明:团队先建立旧版本基线,再观察新版本各阶段的订单完成率和重复预占率。模拟数值的目的不是给出行业标准,而是呈现如何从趋势和业务底线做判断。真实项目必须使用自身历史数据、流量规模和业务风险容忍度制定阈值。
在该模拟中,内部测试阶段样本很少,只能发现明显功能问题;定向试点阶段完成率与基线接近,重复预占未出现持续增加;有限扩量阶段若出现短时波动,团队不会立即把它解释为版本问题,而是先检查流量来源、样本量、外部依赖和任务队列。只有当异常持续、影响关键业务或与版本切换时间高度相关时,才暂停扩量并进入回退判断。

4. 对异常的处理顺序比“马上回滚”更重要
假设灰度期间订单完成率出现下降,项目负责人应先执行止损动作,而不是急于给原因下结论。第一步暂停扩大范围;第二步确认异常是否真实,检查采集延迟、流量口径和对照组;第三步判断异常是否集中在新版本、特定租户、地区或设备;第四步由技术与业务共同评估回退风险。
如果新旧版本兼容且回退不会破坏数据,可以执行预案回退;如果已发生不可逆数据变化,就需要评估“继续运行并修复”是否比回退更安全。决策记录要写明时间、证据、选择、责任人和下一次复核时间。事后复盘再分析根因,现场处置时不要为了追求完整解释而延误止损。
5. 工具记录要能还原“当时为什么做这个决定”
发布记录至少应包含版本号、变更清单、灰度对象、阶段比例、观察时间、指标快照、异常事件、审批人和最终决策。对重要项目,还应保留相关监控链接、测试报告、对账结果、回退执行记录和用户沟通文本。
在使用 PingCode 或其他项目管理平台时,我会把发布任务与需求、缺陷、测试结果关联,并为每个阶段设置明确状态和负责人。平台上出现“已完成”时,最好能追溯完成依据,而不仅是状态被手动改为完成。管理系统记录的是决策证据,不是把责任转移给工具。
六、可执行的发布协同流程:项目负责人从准备到复盘怎么做
1. 发布前:建立一份所有团队都能读懂的发布卡片
发布卡片不必写成冗长文档,但要足以让未参加开发的人理解变更范围和止损方式。我会要求至少填写以下内容,并确保每个字段有人负责。
- 发布目标:这次变更要解决什么问题,预期影响哪些用户或流程。
- 版本与范围:构建版本、服务、接口、配置、数据库和受影响端的清单。
- 依赖与兼容:上下游服务、数据结构、消息格式、第三方依赖以及新旧版本兼容窗口。
- 灰度策略:目标人群、分组方式、初始范围、扩量节点和各阶段观察时长。
- 指标与阈值:基线、观察指标、停止条件、数据口径和监控链接。
- 回退方案:执行人、步骤、预计耗时、数据处理方式和无法回退时的替代方案。
- 值守安排:技术、业务、测试、运维和客服的联系人及升级路径。
- 沟通计划:内部通知、用户公告、客服口径和异常时的更新渠道。
发布卡片不是审批文书的替代品。它的价值在于减少“谁都以为别人知道”的信息差。若变更涉及合规、资金或重大客户,仍应执行组织规定的正式审批和变更控制。
2. 发布准入:开会前先检查是否具备开始条件
发布评审会不应成为第一次发现缺项的地方。负责人可以在会前完成一次准入检查:测试结果是否对应目标版本,依赖方是否确认,监控和告警是否有效,回退方案是否可执行,值守人员是否确认,业务验证人是否安排到位。
任何一项关键条件缺失,都要明确选择:补齐后再发布、缩小灰度范围、改变发布窗口,或由有权负责人书面接受风险。不能把“大家在会上都同意了”当作风险消失的证据。
3. 灰度期间:固定节奏更新事实,不用消息流代替状态管理
灰度开始后,项目负责人应维护一个简洁的状态摘要:当前版本和范围、已观察时长、关键指标、异常与处置、下一决策时间。重要信息尽量集中在一个可追溯位置,群聊用于快速协同,不能成为唯一记录。
建议将更新节奏与阶段决策绑定,而不是每隔固定分钟机械报数。每次汇报都回答四个问题:发生了什么、证据是什么、风险是否变化、下一步由谁在何时执行。若没有新证据,也要明确当前仍在观察,而不是让沉默被理解为通过。
4. 扩量与暂停:把权限和触发条件提前说清
谁有权暂停灰度,应在发布前确定。通常技术值守人员可以基于明确的系统停止指标先暂停扩量,业务负责人可以基于核心流程或客户影响提出暂停,项目负责人负责协调决策并确保记录完整。紧急情况下先止损、后补齐审批,比等待所有人在线讨论更稳妥,但授权边界必须符合组织制度。
扩量不是默认动作。到达计划时间只说明到了检查点,不说明条件通过。若关键指标数据延迟、样本不足或责任人缺席,合理选择可能是延长观察,而不是为了赶日程继续扩大范围。
5. 全量后:延长观察直到数据和业务结果闭合
全量部署完成并不意味着发布管理结束。还要确认后台任务处理完成、数据对账无未解释差异、客服反馈处于可接受范围、关键依赖稳定、遗留缺陷已分级,并且是否需要保留功能开关或快速回退能力。
值守解除应有明确条件,例如关键业务周期完成、异常趋势稳定、重大告警关闭、数据核对完成。若项目在全量后仍存在已知风险,要指定接受风险的业务负责人和后续截止时间,不能把“已经上线”当作关闭风险的理由。
6. 发布后复盘:把个案转成下一次可复用的规则

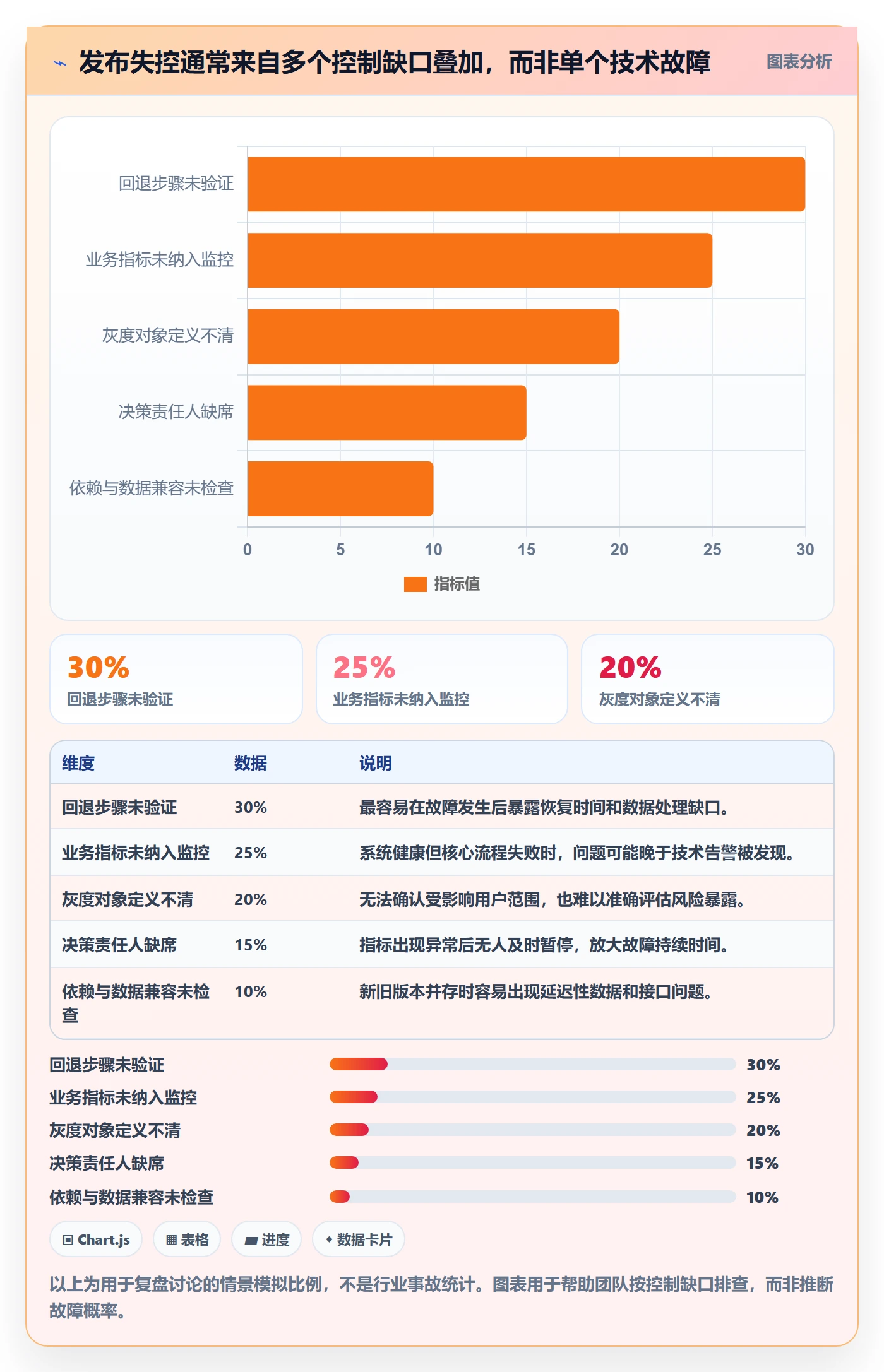

复盘重点不是追究“谁没看群”,而是找出控制系统为什么允许信息断点存在。可检查:风险是否被识别、监控是否覆盖、阈值是否合理、回退是否真实可行、决策是否及时、协作工具是否记录完整、用户影响是否准确评估。
每个改进项都应有负责人、完成期限和验证方式。例如“补充业务告警”太宽泛;“为订单状态差异增加按版本统计的告警,并在下次演练中验证触达”才可检查。复盘结论需要进入团队的发布模板或操作手册,避免同类问题每次都靠资深员工临场提醒。

七、不同情况下的行动建议:不要把同一套灰度模板套在所有发布上
1. 小团队、低风险变更:控制成本,不要流程过度设计
小团队做非核心、易回退变更,不需要把每次上线都变成跨部门委员会。可以用一页发布卡片,确认版本、影响范围、关键监控、回退人和观察时间。负责人可以兼任协调者,但至少要有另一名成员能独立执行回退,避免唯一掌握信息的人同时也是唯一操作人。
如果变更没有用户分组能力,且影响范围很小,可以通过内部账户、功能开关或短时间观察实现有限验证。前提是确认开关实际有效,且关闭后不会留下半完成的数据状态。
2. 中大型组织、多团队依赖:优先治理交接和信息一致性
当发布涉及多个团队、多个系统或多个业务单元时,最需要加强的往往不是增加审批层级,而是明确依赖关系和交接状态。每个依赖都要有交付负责人、完成时间、验证方式和失败升级路径;项目负责人应能识别阻塞项,而不是只汇总团队口头承诺。
100 人以上组织可以考虑通过统一的项目管理平台管理发布关联、权限和追踪记录。采用 PingCode 等平台时,应先确定团队共同的状态定义、字段责任和数据维护规则,再做流程配置。若每个团队都采用不同的“完成”含义,平台只会把不一致的数据集中起来。
3. 核心交易、金融或高合规场景:少追求速度,多验证恢复能力
涉及资金、账务、身份权限、隐私数据或监管要求的发布,灰度比例小不代表风险低。应优先验证审计留痕、数据一致性、幂等性、人工止损和恢复流程。发布负责人要确认哪些动作不可逆,哪些结果需要业务对账,哪些情况下必须启动专项应急流程。
此类变更的扩量决策应由明确的业务责任人和技术责任人共同参与。对外部用户或客户有实质影响时,应预先准备沟通口径和事件更新机制。过度追求自动化扩量,可能不适合需要人工判断和合规签署的场景。
4. 客户端或受应用商店控制的发布:区分服务端开关与版本覆盖
客户端发布的速度不完全由团队控制。即使服务端可以立即回退,用户设备上仍可能保留新客户端版本;而应用商店审核、用户升级延迟和操作系统差异会让新旧版本长期并存。因此,兼容策略要覆盖客户端版本区间,服务端开关要能针对版本或用户分组控制。
评估客户端灰度时,应关注崩溃率、关键操作完成率、设备与系统版本分布、升级比例和客服反馈。若问题只发生在少数机型,整体平均值可能掩盖风险,必须能按设备、版本和地区切片观察。
5. 低频业务或季节性业务:用业务周期决定观察窗口
低频审批、月末结算、年度申报和节假日促销等业务,短时间内可能没有足够样本。此时不能把“没有异常事件”理解为“已经验证”。可通过影子流量、回放、历史数据校验、并行计算或受控试点补足证据,但要说明模拟与真实用户行为的差别。
若必须在关键业务周期前发布,应优先选择可回退、影响面小的方案,并为无法覆盖的场景保留人工处理路径。发布延期的成本要与故障后果比较,而非只与项目排期比较。
八、不同情况下的取舍:速度、代表性、风险和协同成本怎么平衡
1. 小流量与代表性之间的取舍
小流量减少故障暴露,却降低发现长尾问题的机会;扩大样本提升代表性,却增加潜在影响。我的判断顺序是先确认风险是否可控,再判断样本是否足以回答当前问题。若问题是“服务是否能启动”,小样本可能够用;若问题是“不同租户配置是否兼容”,单一内部账户远远不够。
| 策略 | 优势 | 代价 | 适用条件 |
|---|---|---|---|
| 内部用户优先 | 反馈快、影响面小、沟通直接 | 代表性不足,行为与客户可能不同 | 验证基本功能、可用性和操作路径 |
| 指定客户或租户 | 可控且能覆盖真实配置 | 样本可能偏向特定客户,沟通成本较高 | 多租户配置差异明显、客户愿意参与验证 |
| 随机流量分组 | 更接近总体流量分布 | 问题定位和用户沟通更复杂 | 监控成熟、可快速识别受影响请求或用户 |
| 按地区或设备分组 | 便于定位环境差异 | 分组边界可能与其他因素混杂 | 版本兼容、区域服务或终端差异是主要风险 |
2. 自动扩量与人工审批之间的取舍
自动扩量适合指标定义清晰、采样稳定、止损动作可靠且风险较低的发布。它能减少等待和人为遗漏,但如果指标采集延迟、业务样本不足或异常具有滞后性,自动规则可能在问题尚未出现时继续扩大影响。
人工审批适合高影响、低可逆或需要业务解释的发布,但会增加等待时间,也可能让判断受个人经验影响。更可行的折中是:低风险阶段由规则自动推进,高风险节点由责任人确认;任何明确停止指标触发时,系统自动暂停扩量,恢复需人工复核。
3. 发布窗口与业务窗口之间的取舍
选低峰期可以降低即时影响,但值守人员可能不足,用户样本也可能偏少;选业务高峰可以快速获得数据,却会提高错误成本。决定窗口时,应同时比较流量、业务价值、人员响应、外部依赖和回退时长。
如果发布必须靠少数核心人员在场才能安全进行,就不要把“大家加班”当成长期方案。可以先改进自动监控、回退脚本和职责轮值,再扩大可发布窗口。团队效率不是发布越频繁越好,而是在不增加不可接受风险的前提下减少等待和返工。
4. 详细流程与团队灵活性之间的取舍
标准流程能降低遗漏,但过度细化会让低风险变更耗费与高风险项目相同的审批成本。建议按风险等级配置流程:低风险采用轻量准入,中风险要求业务验证和分阶段扩量,高风险增加专项评审、恢复演练和明确的决策授权。
流程模板应允许合理例外,但例外必须说明原因、替代控制和批准人。没有例外机制,团队容易绕流程;没有记录的例外,又会变成无法追责的口头放行。好的流程不是消灭判断,而是让判断可解释、可复盘。

九、项目负责人可直接使用的检查框架
1. 发布前十问
我建议负责人在发布前逐项回答下面的问题。若其中任何关键问题没有明确答案,先补证据或缩小范围,比带着不确定性启动更稳妥。
- 这次变更解决什么问题,影响哪些用户、服务和业务流程?
- 灰度对象如何选择,团队能否识别受影响用户或请求?
- 新旧版本并存时,接口、数据、消息和后台任务是否兼容?
- 哪些指标能够证明系统健康,哪些指标能够证明业务成功?
- 指标基线、样本量、统计窗口和停止阈值是否明确?
- 告警是否验证过,值守人是否能收到并采取动作?
- 回退由谁执行,需要多长时间,数据如何处理?
- 若无法回退,是否有继续运行、限流或人工处置方案?
- 扩量、暂停和恢复分别由谁决策,紧急情况下授权是否清楚?
- 全量后还需要观察什么,何时解除值守,遗留风险由谁接受?
2. 发布状态建议使用“待准入、观察、暂停、扩量、稳定、关闭”
状态名称要能表达决策,而不只是表达工作进度。“部署中”描述操作,“观察中”描述当前管理状态;“已上线”可能含糊地混合了全量完成与风险关闭。团队可以按自身系统调整名称,但应让每个状态对应清晰的进入条件和退出条件。
例如,“观察中”必须有当前范围、开始时间、下一决策时间和观察负责人;“暂停”应记录触发原因和恢复条件;“稳定”应说明关键指标、对账结果和遗留风险已经达到接受标准。状态变更应保留时间和操作者,避免事后无法还原过程。
3. 发布记录最小字段
若团队还没有统一模板,可以从最小可用字段开始,避免一上来就设计复杂工作流。随着复盘发现缺口,再增加必要字段。
- 发布编号、版本号、发布目标和变更范围。
- 发布负责人、技术负责人、业务验证人、值守联系人。
- 灰度对象、分组规则、扩量计划和观察窗口。
- 准入检查结果、指标基线、停止阈值和监控链接。
- 依赖项、兼容说明、数据变更和已知风险。
- 回退步骤、预计恢复时间、数据处理方式及限制。
- 阶段决策、异常记录、用户影响和沟通时间线。
- 全量确认、对账结论、遗留事项和复盘行动项。
4. 看工具时检查的是协同闭环,而不是功能清单
选型或优化管理工具时,我会把问题放在真实协作路径上:发布任务是否关联需求和缺陷,测试结论是否对应版本,责任人是否能收到待办,审批是否能按风险分层,发布记录能否查询历史决策,权限和审计是否符合组织要求。
如果使用 PingCode,应先用一个真实项目验证需求、研发、测试、缺陷和发布事项的关联方式,再决定是否推广到更多团队。不要为了“统一平台”把所有流程都复制进去,却没有约定数据维护责任;也不要期待工具自动解决跨团队的职责冲突。工具应降低找信息和追状态的成本,团队仍需定义共同语言。
十、结论:灰度不是把风险切小,而是让风险可见、可停、可恢复
我对灰度发布最重要的判断是:灰度的价值不在于把用户分成几批,而在于让每一批用户都对应一组可验证的假设、明确的责任和可执行的动作。没有业务指标,比例只是数字;没有回退边界,开关只是按钮;没有决策记录,协同只是依赖记忆。
项目负责人下一步可以从最近一次发布开始,不必先改造整个组织流程。找出当时最难回答的三个问题:谁判断可以扩量、异常出现后谁能暂停、全量后凭什么解除值守。把答案写进一张发布卡片,再补上指标口径、责任人和回退验证。完成这一轮后,用真实复盘结果调整模板,而不是先追求一套看起来完整、实际没人维护的制度。
当团队能够准确说出“现在覆盖了谁、正在验证什么、什么情况会停、停下来之后怎么恢复”,灰度才真正从发布技巧变成管理能力。发布速度可以优化,风险可以分级,但决策依据和责任边界不能靠临场猜测。
常见问题解答(FAQ)
1. 灰度发布应该按用户比例还是按业务范围逐步放量?
我准备把新版本先开放给一小部分用户,但不确定按用户比例放量,还是先选一个业务团队试用更稳妥。我担心比例看起来很小,实际却覆盖了高风险场景;也担心只选一个团队,测不出真实流量下的问题。
优先按业务边界选择首批对象,再结合流量比例逐步扩大。比如新功能只影响订单查询,就先选一个数据量较小、愿意配合反馈的业务组,确认核心链路正常后,再按 5%、20%、50%、100% 放量。每一档都要约定观察时长和继续条件,而不是只看百分比。实操中,用户比例适合控制影响面,业务范围适合隔离风险;
涉及权限、计费、数据写入等高风险功能时,先限定业务范围通常更容易回滚和定位。比例只是暴露规模,不是安全证明。
2. 灰度发布期间要监控哪些指标,才能及时判断是否继续放量?
我以前主要盯服务是否报错,但有些问题是用户先发现、监控后报警。我想知道发布窗口里究竟该看哪些指标,才能避免把“服务器没挂”误判成“版本没问题”。
至少同时看技术指标、业务指标和用户反馈,并与发布前的基线比较。以一个交易功能为例,可观察错误率、接口延迟、资源使用率,以及下单成功率、重复提交率和客服工单量;如果下单成功率下降,即使服务错误率没有明显变化,也应暂停放量。发布前先记录一段稳定时段的数据,约定异常阈值、观察周期和责任人。
示例阈值可以设为核心成功率较基线下降 2 个百分点即暂停,但具体数值要按业务波动和风险等级校准,不能照搬通用数字。
3. 灰度发布出现异常时,项目负责人如何组织回滚和跨团队协同?
我遇到过开发认为是配置问题、测试怀疑是代码问题、运维则在等明确指令的情况,几分钟内没人敢拍板。我想知道发布前怎样安排,才能让异常发生后不陷入反复确认和责任拉扯。
发布前就把决策权、回滚动作和沟通路径写清楚:指定一位发布负责人统一判断,一位技术负责人执行回滚,并明确业务、测试、运维各自需要提供的信息。发现异常后,先暂停扩大范围,记录发生时间、受影响范围和关键指标;达到预设回滚条件时,优先恢复稳定版本,再排查根因,不要在故障中临时讨论谁有权限。
协同记录至少包含版本号、配置变更、操作人、结果和下一步。对数据结构或不可逆写入,还应提前准备兼容方案,因为回滚代码不一定能自动恢复数据。
4. 如何判断灰度发布已经结束,而不是只是暂时没有发现问题?
我担心发布流程常常以“观察了一会儿,看起来正常”收尾,但低频任务、月底结算或特定权限用户可能还没覆盖到。我想建立一个可检查的结束标准,而不是依赖负责人感觉。
结束灰度要同时满足覆盖、稳定和业务验收条件:目标用户或关键业务路径已覆盖,约定的观察窗口内核心指标没有越线,已知问题有明确处置结论,业务负责人确认结果符合预期。对低频场景,观察窗口应覆盖其实际触发周期;
例如每日批处理功能至少观察一次完整批次,月度任务则需要额外的测试或演练证据,不能仅凭一天无告警结束。收尾时归档放量时间线、指标对比、异常与决策记录,并安排发布后复盘;如果仍有未验证路径,应标记为残余风险,而不是笼统宣布成功。
核心关键词
文章包含AI辅助创作:灰度发布管理指南:项目负责人如何做好发布管理,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530975
读者评论
我们以前也按流量比例逐步放量,但后来发现请求占比不等于客户覆盖,少数重点租户反而集中在灰度组里。现在会先说清分组口径,再看指标,确实更容易判断影响范围。
回退方案里最容易漏的是数据处理。应用版本能切回去,不代表迁移脚本和队列里的消息也能恢复。高风险发布前走一遍回退步骤,比只在文档里写“支持回滚”实际得多。
观察窗口很难统一定时长,低频业务往往要等完整周期才看得出问题。我比较想知道,样本量不足时团队通常怎么决定是否扩量?仅凭技术指标正常,感觉还是不太够。
