发布记录管理指南:项目负责人如何做好发布管理,风险控制全流程

发布事故往往不是因为团队“没有做测试”,而是因为上线前最后一公里没有人能回答三个问题:这次到底发布了什么、谁确认可以发布、出了问题如何在限定时间内恢复。发布记录管理的价值,不是把版本号抄进表格,而是把需求、代码、测试、审批、部署和回退串成一条可核验的责任链。

一、先讲核心结论:发布记录是风险控制链,不是上线日志

1. 一条合格记录必须回答六个问题

我判断一条发布记录是否有效,通常不先看字段有多少,而是看它能不能支持一次真实决策。发布负责人需要在几分钟内确认:发布对象是什么、变更影响谁、风险在哪里、谁作了判断、如何执行、失败后怎么恢复。

因此,记录至少要覆盖发布范围、影响评估、验证结果、审批结论、执行步骤和回退条件。缺一项未必意味着发布一定失败,但会让团队在异常发生时花更多时间找人、翻聊天记录、重新判断。

记录要素 要回答的问题 缺失后的典型代价
发布范围 哪些需求、缺陷、服务、配置会改变? 遗漏变更或误把未完成内容带入发布
影响评估 哪些用户、系统、数据和依赖可能受影响? 监控范围不完整,影响扩大后才发现
验证结果 测试覆盖了什么,未覆盖什么? 把“测试通过”误解成“所有风险已消失”
审批结论 谁基于什么信息同意发布? 责任边界模糊,临场补审批
执行步骤 谁在何时按什么顺序操作? 依赖口头指令,步骤遗漏或顺序错误
回退条件 出现什么信号时停止或恢复? 故障时争论是否回退,错过止损窗口

2. 发布管理要同时管理“内容”和“决定”

发布内容是变更本身,例如功能、代码、数据库结构、配置和基础设施;发布决定则是团队为什么在这个时间、以这个范围、用这个方式上线。只记录内容,复盘时只能知道发生过什么;把决定依据也记录下来,才能判断当时的取舍是否合理。

我的核心判断是:发布记录的质量,不以字段数量衡量,而以它能否降低决策时间和恢复时间衡量。如果记录很完整却无法告诉值班人员先看哪个指标、达到什么阈值停止发布,它仍然只是档案。

3. 发布记录与发布流程各有边界

记录不等于流程。流程规定哪些环节必须经过,记录证明这些环节发生过并留下依据。流程可能规定安全评审必须完成;记录则应关联评审结论、未解决风险和责任人。两者脱节时,团队容易出现“流程里全是勾选,记录里没有证据”的形式主义。

记录也不等于变更控制。紧急修复、常规版本和涉及数据迁移的高风险变更,应采用不同的控制强度。统一要求所有发布走同一套繁琐审批,通常会让低风险发布变慢、高风险发布却仍缺少针对性检查。

二、背景和真实场景:发布事故常发生在交接缝隙

1. 一次发布通常跨越多个责任边界

在中大型组织里,一个版本可能同时涉及产品、研发、测试、运维、安全、客服和业务负责人。每个角色都掌握一部分信息:产品知道用户承诺,研发知道代码变更,测试知道覆盖边界,运维知道部署窗口,客服知道通知节奏。风险常常不在某个环节内部,而在信息交接时。

例如,测试确认了主流程,却不知道某个地区的支付渠道仍使用旧配置;运维按计划部署,产品以为新入口会在发布后立即对所有用户开放;客服收到的是版本日期,却没有受影响客户名单。每个人都完成了自己的任务,整体仍可能没有形成一致的发布判断。

2. 发布记录必须沿着变更链路追溯

一条可用的追溯链,至少能从发布批次找到需求或缺陷,再找到代码提交、构建产物、测试结果、审批结论、部署记录和运行观测。这个链条不要求所有信息复制到同一个文档,但关联关系必须稳定,不能只依赖“某人记得链接在哪里”。

当团队使用 PingCode 这类面向中大型组织的项目管理平台时,可以把需求、缺陷、版本和责任人纳入同一协作链路,再与实际代码仓库、流水线、监控或运维系统建立关联。这里的关键不是工具名称,而是每个关键对象有唯一标识、状态明确、负责人可查;具体能力应以组织实际部署和集成为准。

3. 发布窗口越短,准备越应前置

很多团队把发布管理理解成上线当天的会议和审批。实际上,发布日才开始补风险清单,通常已经太晚。依赖版本、数据兼容、灰度方案、回退验证和用户通知都需要在计划阶段确认,否则执行窗口会被用来补信息,而不是安全地完成变更。

对于跨团队发布,我会把“是否具备发布条件”的判断前置到候选版本冻结前。冻结不是禁止修复,而是明确新增变更必须重新评估影响、测试和审批,避免临近上线时不断塞入未经验证的内容。

发布记录管理指南:项目负责人如何做好发布管理,风险控制全流程

三、常见误区:看起来有记录,不代表风险受控

1. 把“版本说明”当成完整发布记录

版本说明面向用户或内部沟通,通常强调新增功能、修复内容和已知问题;发布记录面向执行、审批和复盘,还要说明部署顺序、影响范围、验证方式、监控指标、异常联系人与回退条件。两者可以共享内容,但不应互相替代。

如果版本说明写着“优化登录体验”,这并不能告诉运维是否改了认证服务、是否变更令牌有效期、是否需要刷新缓存。描述对用户友好,不等于对风险控制足够具体。

2. 把“测试通过”当成风险清零

测试结论必须带范围。测试了哪个版本、哪些环境、哪些关键路径、哪些数据边界、哪些设备或地区,都应可追溯。尤其需要标明未覆盖项,例如第三方接口仅使用模拟环境、迁移脚本只在小样本上验证、峰值流量测试未覆盖目标容量。

“测试通过”是证据的一部分,不是发布授权的充分条件。风险决策还要看影响面、可探测性、回退成本和业务时限。一个低概率但不可逆的数据损坏风险,不能因为常规用例通过就被忽略。

3. 把审批做成无条件签字

审批人如果只看到版本标题和发布日期,无法承担有意义的判断。有效审批应能看到关键变更、已知风险、验证结果、未完成事项、发布方案和回退选项。审批意见也应表达判断依据,例如“同意灰度至百分之五,观察错误率和支付成功率后再扩大”。

审批人数越多不等于风险越低。职责重叠的审批链会增加等待时间,却可能没有增加任何独立审查。更好的做法是让每个审批人对应一种明确风险,例如业务影响、安全边界、数据完整性或生产执行能力。

4. 把回退写成一句“必要时回滚”

回退不是口号。团队要确认回退对象、触发阈值、执行权限、预计恢复时间、数据兼容性和回退后的验证方法。数据库迁移尤其需要提前判断是否能逆向恢复;有些变更只能采用向前修复,不能简单把应用版本退回。

如果回退方案从未在相近环境演练过,它的可信度就有限。记录中应区分“已演练”“经过桌面推演”和“理论可行”,并说明演练日期、环境差异及未验证部分。

5. 把发布后关闭记录当成结束

部署成功只代表执行步骤完成,不代表业务结果正常。发布后应有观察窗口,确认关键指标稳定、告警没有异常、客服或业务反馈符合预期。若涉及长期影响,还要在发布记录里保留后续检查任务,而不是在部署完成后立即归档。

一个常见缺口是只记录平台显示“部署成功”,没有记录实际用户侧验证。服务进程启动正常,不代表业务链路可用;接口返回成功,也不代表金额、状态和权限都符合预期。

四、专业判断逻辑:按风险而不是按惯例控制发布

1. 用四个维度给发布定级

为了避免所有变更都走同一种流程,我建议先看四个维度:影响范围、失败概率、可探测性和恢复难度。这里不是为了制造一个看似精确的“风险分数”,而是让团队把讨论聚焦在实际约束上。

维度 低风险信号 高风险信号 控制重点
影响范围 少量内部用户、单一非关键模块 全量用户、核心交易或多个系统依赖 灰度、分批和业务通知
失败概率 成熟路径、重复验证、变更简单 新架构、复杂依赖、测试覆盖不足 补充验证、缩小变更批次
可探测性 有明确指标和快速告警 故障只能靠用户投诉发现 增加监控、合成验证和人工观察
恢复难度 可快速切回,数据兼容 不可逆迁移、外部依赖难以恢复 备份、双写校验或分阶段迁移

四项中任何一项显著偏高,都不应被其他低风险项平均掉。例如,影响范围很小但数据不可逆,仍然需要更严格的验证;代码改动很少但关闭了关键监控,也不能简单归为低风险。

2. 风险分级要映射到动作

分级只有能改变执行方式才有价值。低风险变更可以走轻量记录和自动化检查;中风险变更要求明确业务负责人、关键路径验证和观察窗口;高风险变更则需要独立评审、分阶段放量、预先验证恢复路径,并安排具备权限的值守人员。

我不建议给所有组织直接套用固定分数线。可先用四级描述:常规、受控、重点、紧急,再用两到三个发布周期校准。真正重要的是团队能解释“为什么升级或降级”,而不是每个人都能算出同一个小数。

3. 发布门禁关注证据,不追求勾选齐全

门禁应检查关键证据是否存在且有效。例如,测试报告是否对应当前构建版本,审批是否针对当前变更范围,回退方案是否覆盖本次数据变更,监控是否能在观察窗口内发现目标故障。仅检查字段非空,很容易把错误版本的报告也当成完成。

当自动化流水线能校验构建标识、测试结果和部署环境时,应尽量让系统做重复性检查;但涉及业务影响和风险接受的判断,仍需要明确的责任人。自动化适合验证规则,不适合替组织承担风险取舍。

4. 把停止条件写在开始之前

发布期间最难的决定之一,是何时停止继续放量。若团队等故障出现后才讨论阈值,往往会受到沉没成本和现场压力影响。发布前应明确观察指标、基线、阈值、观察时长和决策人。

比如对交易类服务,可以同时关注错误率、成功率、延迟分位数和人工投诉量;单看平均响应时间可能掩盖少数用户受到的严重影响。阈值应依据业务基线和服务目标设定,不能照搬示例数字。

发布记录管理指南:项目负责人如何做好发布管理,风险控制全流程

五、具体案例与数据观察:一次跨服务发布如何避免盲目全量

1. 案例边界和观察口径

下面以一家约数百人的企业软件团队为例,描述一种常见发布情境。该案例是经过匿名化处理的情景模拟,用来展示记录结构和决策过程,不代表公开行业统计,也不应被理解为某个平台的实测效果。

团队准备发布新的权限判断逻辑,变更涉及用户服务、管理后台和一张权限关联表。过去类似项目常把测试通过、部署成功视为放量依据;这次团队发现,权限数据迁移与应用版本存在兼容窗口,若全量部署后再发现异常,恢复需要协调多个系统。

2. 发布前先拆清变更,而非只写功能名称

负责人把发布内容拆成四类:应用代码、权限数据迁移、后台配置和用户可见行为。每一类都关联对应责任人、验证方式和失败影响。随后把“权限页面可打开”细化为不同角色的新增、修改、撤销、缓存刷新和旧权限兼容测试。

这一步改变了讨论方式。团队不再笼统地问“测试做完了吗”,而是逐项确认哪些角色组合被覆盖、哪些历史数据未覆盖、哪些缓存失效场景还需要观察。未覆盖项被明确标记为风险,而不是藏在一条“存在测试限制”的备注里。

3. 以小范围验证换取更低的故障半径

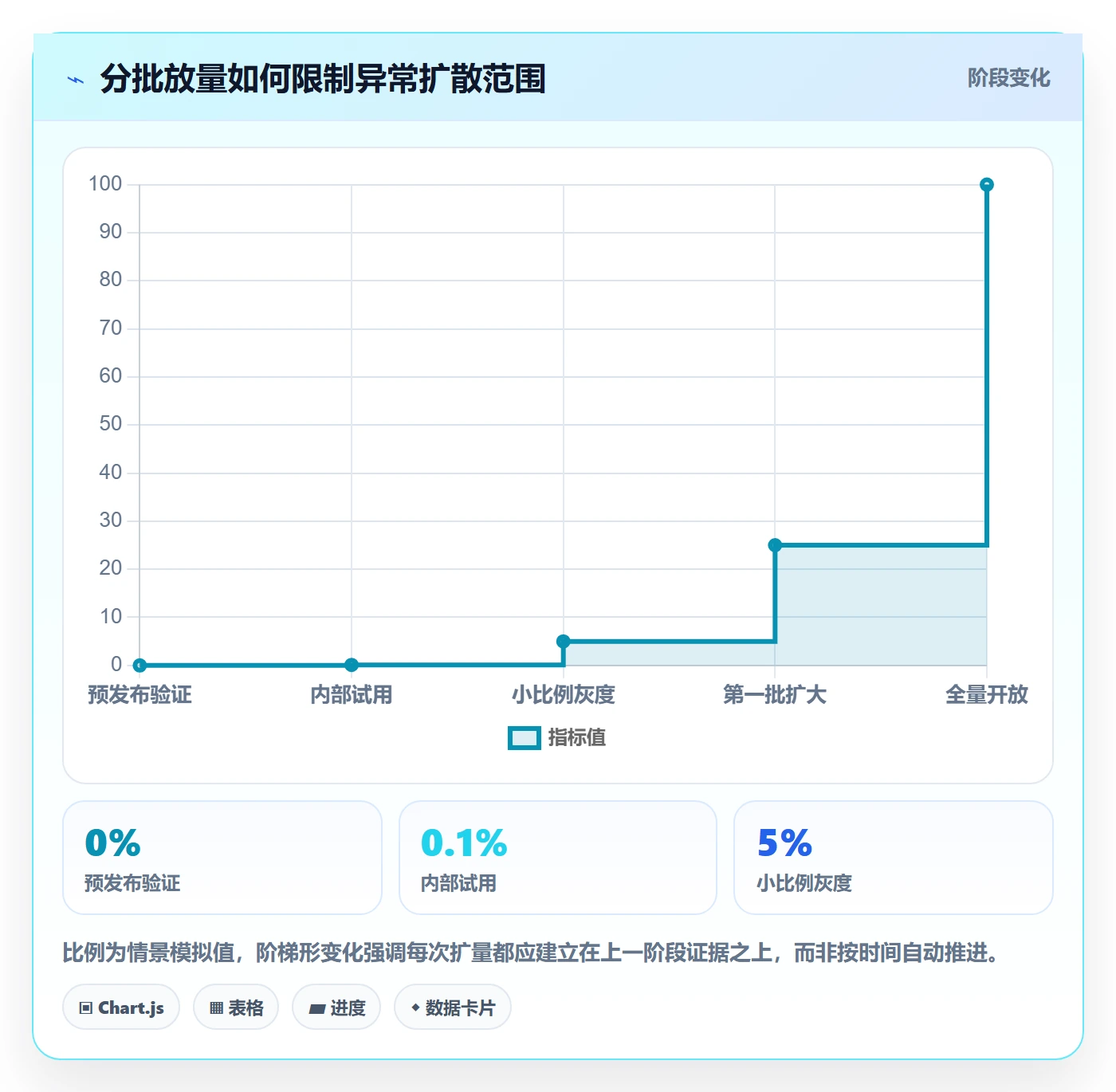

团队将发布拆成预发布验证、内部账号试用、小比例灰度和分批扩大四段。每一段都规定进入下一阶段的条件:关键权限校验通过、错误率没有明显偏离基线、数据核对无差异、业务代表完成关键场景确认。任何一项异常都先暂停扩量。

下表中的数值为情景模拟数据,目的在于展示阶段控制的逻辑,不是实际组织的统计结果。真实团队应根据业务基线、流量分布和服务目标重新设定阈值。

阶段 目标范围 主要检查 推进条件 暂停信号
预发布验证 隔离环境 迁移前后数据校验、核心权限矩阵 关键用例全部通过 权限关系出现未解释差异
内部试用 约 20 个内部账号 真实操作路径、日志与缓存更新 连续观察 30 分钟无高优先级异常 出现越权或权限丢失
小比例灰度 约 5% 用户 错误率、延迟、权限相关工单 关键指标保持在预设范围 关键路径失败或数据不一致
分批扩大 约 25%、50%、100% 指标趋势、用户反馈、跨服务依赖 每批确认后再扩大 指标持续偏离或影响范围扩大

4. 发布记录如何帮助判断继续、暂停或回退

记录里没有只写“观察正常”,而是分别记录观察时间、数据来源、责任人和判断。比如,“内部试用阶段权限校验成功”需要关联测试账号、角色组合和验证时间;“错误率正常”需要注明监控面板与比较基线。这样,下一位值班人员不必猜测“正常”具体指什么。

对回退的判断也提前写明:如果出现越权,立即停止扩量并恢复上一版本;若只是界面展示延迟但权限校验正确,则先暂停扩大,排查缓存链路;若数据迁移已经写入新结构,则按预先定义的兼容方案处理,而不是机械切回旧代码。

发布记录管理指南:项目负责人如何做好发布管理,风险控制全流程

5. 案例的价值不在“灰度比例”,而在可停止

不少团队会把灰度比例当作成熟度指标,仿佛比例越小就越安全。实际并非如此:如果用户分层没有代表性,百分之五可能完全避开高风险场景;如果监控不能区分不同版本,灰度也无法提供有效证据。

这次案例真正有用的部分,是每个阶段都能回答三个问题:观察什么、由谁判断、异常后做什么。比例只是执行参数,是否具备停止和恢复能力,才决定了灰度是否真正降低风险。

六、不同情况下的行动建议:把记录做成可执行模板

1. 常规低风险发布:压缩步骤,不压缩证据

对于文案调整、非关键页面的小范围优化或已有成熟自动化覆盖的修复,可以采用轻量记录。保留版本范围、测试结果、责任人、部署时间、基本监控和回退方式即可,不必为每个小改动组织多轮会议。

轻量不等于口头化。可通过模板或系统字段让团队快速填写,同时由自动化检查构建版本、测试状态和部署结果。若变更涉及共享组件、权限、资金或数据结构,即使改动行数很少,也应重新评估风险等级。

2. 跨服务或跨团队发布:先明确统一负责人

跨服务发布最容易出现“每个团队都完成了,整体仍没人负责”的情况。建议设一名发布负责人协调时间线和依赖,另设技术负责人判断系统状态,业务负责人确认用户影响。三者可以由不同人承担,不要默认由会议主持人同时承担所有职责。

记录中应有统一批次标识、各服务版本、依赖顺序、等待条件、联系人和升级路径。若服务之间可以独立部署,也要说明哪部分可以先行、哪部分必须一起切换,避免临场才发现依赖关系。

3. 涉及数据迁移:把兼容性和恢复路径放在前面

数据迁移需要回答旧版本能否读取新结构、新版本能否兼容旧数据、迁移是否可重复执行、部分失败如何识别、恢复是否会覆盖新写入数据。团队应明确备份时间、校验方法、执行批次和停止条件,并考虑迁移期间读写行为。

对于不可逆迁移,回退方案不应伪装成“恢复旧版本”。更现实的选择可能是前向修复、双写期间校验、保留兼容层或分批转换。记录要诚实说明恢复限制,让审批人基于真实成本作出判断。

4. 紧急修复:简化事前流程,强化事后补齐

紧急修复有时无法等待完整审批,但不能因此取消责任链。至少记录故障现象、受影响范围、拟变更内容、执行人、风险接受人、验证方式和观察方案。若系统允许,应在实施前留下可审计的简短授权;若现实条件不允许,则立即止损后补齐决策依据。

紧急流程不应成为常规捷径。每次使用后要复盘:是否确实紧急、哪些前置措施可以提前、审批等待是否不合理、缺失信息是否造成额外风险。若同类紧急发布频繁发生,问题可能在发布计划或质量门禁,而不是需要再增加一个“快速通道”。

5. SaaS 或持续交付团队:记录可以按批次而非大版本组织

持续交付环境下,一天可能有多次部署,用传统“大版本发布说明”管理每个变化会迅速失效。可以按部署批次、变更集或流水线执行记录关键证据,并把相关需求、提交、构建和监控链接自动关联。

但频率高不意味着每次都能省略风险评估。核心服务、权限、支付、数据结构或外部接口变更仍应触发更高等级控制。自动化应减少重复录入,而不是把高风险变更伪装成普通部署。

6. 给团队一份真正能使用的记录结构

下面的结构适合作为模板起点。团队可以按行业法规、系统架构和审计要求增减字段,但建议保留字段背后的判断目的,不要只为满足表单完整率而填入无关内容。

  1. 基本信息:发布批次、版本或构建标识、计划时间、发布负责人、技术负责人和业务联系人。
  2. 变更范围:关联需求、缺陷、服务、配置、数据库变更及明确排除的内容。
  3. 影响评估:受影响用户、业务流程、上下游依赖、数据敏感性和已知风险。
  4. 验证证据:测试环境、构建版本、测试范围、结果、未覆盖项和遗留问题。
  5. 审批结论:审批角色、决定时间、接受的风险、附加条件和不同意见。
  6. 执行方案:步骤顺序、操作人、预计耗时、依赖条件及每步完成确认方式。
  7. 观察方案:监控指标、数据来源、基线、阈值、观察时长和判断责任人。
  8. 恢复方案:停止条件、恢复对象、数据兼容说明、权限安排、恢复时间预估和恢复后验证。
  9. 发布后结论:实际结果、偏差、用户反馈、遗留事项、责任人和完成期限。

七、不同情况下的取舍:速度、控制和可追溯性怎么平衡

1. 低风险与高频率:降低人工审批,保留自动证据

对成熟、可逆、影响面小且自动化覆盖充分的变更,逐项人工审批可能制造排队,却没有提升风险控制。适合采用预先授权规则、自动测试门禁和事后抽检,但必须保留构建、验证和部署记录。

前提是团队能证明规则持续有效。例如自动化测试确实覆盖关键路径,生产监控能识别异常,发布权限边界清楚。若这些条件尚未建立,过早减少审批只是把风险从流程表面移到生产环境。

2. 高影响与低可逆:牺牲部分速度换取恢复确定性

涉及账务、个人信息、核心权限、关键数据迁移或广泛用户影响的发布,通常值得投入更多准备时间。独立评审、分批执行、备份校验和恢复演练会增加短期成本,但可能显著降低故障扩散和恢复过程中的不确定性。

这里的取舍不是“要不要发布”,而是“哪些条件满足后发布、哪些风险可以接受、哪些风险必须先消除”。若业务时限确实不允许等待,应由有权限的人明确接受剩余风险,不能把“不反对”当成授权。

3. 记录详尽度与执行可读性:主记录抓重点,证据用关联

记录越长不一定越清楚。把完整测试日志、所有会议纪要和全部代码差异复制进一张表,会让关键判断淹没在材料里。主记录应保留决策摘要、风险、执行和恢复信息,详细证据以稳定链接关联。

但关联链接不能成为“把重要信息藏起来”的理由。审批人应能在主记录中看到结论和关键限制;只有在需要核验时才深入查看附件。关键风险不能只存在某个群聊、个人文档或临时看板里。

4. 工具自动化与人工判断:让系统校验事实,让人承担取舍

项目管理平台、代码托管、流水线、监控和工单系统各自保存不同事实。工具选型重点不是功能清单最长,而是能否打通关键对象、减少重复维护、限制错误状态流转,并在人员交接后仍保留可理解的上下文。

对中大型组织而言,可用 PingCode 这类项目管理平台承载需求、缺陷、版本和责任信息,再按现有技术栈连接代码与交付数据;不过平台记录不能替代监控、部署系统或业务审批本身。上线前应先验证一个小范围流程:字段是否有人维护、关联是否可靠、负责人是否能迅速找到证据。

发布记录管理指南:项目负责人如何做好发布管理,风险控制全流程

八、如何衡量发布管理是否有效:看事故之外的过程指标

1. 不要只看发布成功率

发布成功率容易被定义得过于宽松:部署命令执行成功就算成功,还是用户关键路径正常并通过观察窗口才算成功?定义不一致时,指标无法横向比较。建议至少区分技术部署成功、业务验证通过、观察期稳定和无需紧急修复四种结果。

也不要把“没有事故”当成唯一好结果。团队可能因为害怕失败而减少发布,或把异常归为用户问题。指标应结合发布频率、变更规模、回退次数、故障发现时间和恢复时间一起看。

2. 建议建立一组相互制衡的指标

指标 建议定义 能说明什么 容易误读的地方
发布准备完整率 满足适用必需证据的发布批次占比 前置准备是否稳定 字段填满不代表证据有效
发布变更失败率 导致回退、紧急修复或显著服务退化的变更占比 变更质量与发布风险 需统一失败定义和观察窗口
故障发现时间 故障开始至首次可靠识别的时长 监控和用户反馈链路是否及时 应区分系统告警和人工确认
恢复时间 故障识别至服务恢复到可接受状态的时长 回退和处置能力 不可用时应记录服务降级状态
发布后补录率 关键记录在发布完成后才补齐的批次占比 流程是否把准备前置 紧急变更应单独分类
重复故障率 同类根因再次导致发布问题的次数 复盘措施是否真正落地 分类口径要保持稳定

3. 先建立基线,再设目标

不同组织的系统复杂度、发布频率和风险承受能力差异很大,直接比较绝对数字往往误导。我的建议是先连续观察数个发布周期,统一口径,再按系统重要性分层。对新系统和成熟系统设置同一个目标,可能会惩罚合理试错,也可能放过长期失控。

指标更适合用于识别流程瓶颈,而非简单排名团队。若发布准备完整率高、故障发现时间仍长,问题可能在监控和责任交接;若回退次数少但恢复时间很长,可能只是团队一直选择硬修而没有验证恢复路径。

九、发布后复盘:让记录变成下一次发布的输入

1. 复盘关注机制,不止追问谁犯错

出现问题后,首先还原时间线:变更何时进入、哪些证据可见、谁作出决定、监控何时变化、团队何时采取行动。随后追问信息和机制为何不足,例如阈值为何没有触发、审批人是否看到关键限制、恢复步骤是否依赖唯一人员。

如果复盘只写“加强测试”“提高责任心”,很难改变下次结果。行动项应尽量指向可验证的机制:补充哪类测试、增加哪个告警、调整哪个门禁、由谁在何时完成,并在之后的发布中确认效果。

2. 把复盘行动项重新挂回发布链路

复盘结论如果留在会议纪要里,容易成为一次性文件。应将改进事项关联到负责人、截止时间和相关系统;若行动项会影响后续发布条件,也要更新模板、门禁或风险清单。否则同类问题会重复出现,只是每次都用不同的描述。

同时保留“当时合理但结果不佳”的判断空间。发布管理不是追求事后证明每个决定都正确,而是让团队在信息有限时有清晰依据、在新证据出现时及时调整,并能从结果中改进决策规则。

3. 区分记录缺陷、流程缺陷和技术缺陷

事故后发现没有监控截图,可能是记录缺陷;没人负责看监控,可能是流程缺陷;指标设计无法识别权限异常,则是技术或观测设计缺陷。把不同问题都归结为“流程执行不到位”,会导致增加签字而不修复真正的薄弱点。

复盘还要检查记录本身是否可信:时间是否一致、版本标识是否准确、链接是否仍可访问、审批是否对应实际变更。记录一旦与真实执行脱节,审计和经验沉淀都会失去基础。

十、最后的判断:发布管理不是拦住变化,而是让变化可控

1. 用最小闭环启动改进

如果团队目前主要靠聊天和临时表格管理发布,不必一开始就搭建复杂体系。先选一个重要系统,明确统一发布批次,关联变更范围、验证结果、审批依据、执行步骤、监控条件和恢复方案。运行几个周期后,再依据实际问题调整模板和自动化。

如果已经有平台和流水线,则先检查信息是否一致:需求、构建、测试、部署和监控是否能相互追溯;发布负责人是否能在短时间内找到当前版本的有效证据;发生异常时,执行人是否知道停止条件与恢复权限。

2. 记住两个容易被忽略的原则

第一,发布记录要记录不确定性,而不只是记录完成状态。未覆盖测试、依赖假设、迁移限制和人工判断都应明确写出。诚实呈现剩余风险,比用一排绿色勾选制造安全感更有价值。

第二,回退能力必须在发布前验证,而不是在故障中推测。若不能回退,就应明确采用什么止损或前向修复策略;若能回退,也要知道恢复需要多久、会不会丢失数据、由谁执行。

3. 下一步怎么做

下一次发布前,先抽查最近一次变更记录,计时回答六个问题:发布了什么、影响谁、测试覆盖什么、谁接受了风险、异常看什么、失败怎么恢复。若任何一个问题需要临时找人或翻多个聊天群才能回答,就把它列为改进项。

发布管理真正成熟的标志,不是每次发布都开更长的会,也不是表格越来越复杂,而是团队能用恰当的控制强度推进变化,并在异常发生时迅速形成共同判断。把记录做成决策链和恢复链,发布才从一次“执行任务”变成可观察、可解释、可改进的工程能力。

常见问题解答(FAQ)

1. 发布记录中哪些字段必须保留,才能真正支持项目复盘和责任追溯?

我以前以为发布记录只要写清版本号、发布时间和发布人就够了,直到一次线上问题发生后,团队花了半天时间才确认到底改了什么。我想知道,一份发布记录的最低完整标准是什么,哪些字段看似详细却没有实际价值?

我在实际梳理发布记录时,发现最有价值的不是“写得多”,而是能否在故障发生后的10分钟内回答四个问题:这次发布改了什么、谁批准的、影响了哪些用户、出了问题如何恢复。

建议至少保留版本号、需求或缺陷编号、变更摘要、影响范围、依赖项、验证结果、审批人、发布时间、执行人、监控指标、回滚条件和回滚步骤这12类信息。缺少其中任意一类,记录就可能变成只有日期和标题的流水账。尤其要注意“变更摘要”不能直接复制需求名称。

例如“优化订单流程”没有可操作性,应该写成“将支付回调超时时间从5秒调整为10秒,涉及支付服务和订单状态机,预计影响全部新订单”。我曾对比过两种记录方式:只有版本号和任务链接的记录,故障定位平均需要35分钟;补充了影响范围、监控指标和回滚命令后,定位时间通常可以压缩到10至15分钟。

发布记录还应区分“计划发布”和“实际发布”,因为审批时间、开始时间、完成时间不一致时,往往能暴露出等待依赖、权限或环境问题。我的判断标准是:一个不了解项目背景的值班同事,能否仅凭这份记录完成判断、监控和回退。如果不能,就说明记录字段仍然不够。

2. 项目负责人如何给发布风险分级,而不是依靠个人感觉拍脑袋?

我负责过多个并行迭代项目,最麻烦的是每个人对“高风险”的理解都不一样,有人改一个配置就要求全量审批,也有人涉及数据库结构变更却认为只是小改动。我想建立一套简单、可执行的风险分级方法,既不拖慢发布,也不放过真正危险的变更。

我更推荐用“影响范围、不可逆程度、可观测性、依赖复杂度”四个维度评分,而不是只看代码改动量。每项按1到3分计算:影响单个内部用户为1分,单个业务模块为2分,多个核心业务线为3分;可回滚为1分,部分可回滚为2分,数据结构或数据内容不可逆为3分;监控完整为1分,监控不完整为2分,几乎无法观测为3分;

无外部依赖为1分,依赖一个系统为2分,依赖多个系统或供应商为3分。总分4至6分可按常规流程发布,7至9分需要灰度和双人复核,10至12分则应安排专项评审和明确回滚演练。实践中,一个改动20行但涉及支付回调的变更,可能比改动500行的后台页面更高风险。

曾有一次配置文件只改了两行,代码审查很快通过,但因为影响全部租户且没有实时告警,最终被我判为高风险,要求先在5%的流量上验证。这个判断避免了全量发布后才发现异常。风险分级的关键不是分数本身,而是让团队提前暴露“最坏情况是什么、能否发现、能否恢复”这三个问题。

3. 紧急修复必须马上上线时,项目负责人如何兼顾速度和风险控制?

我经历过线上故障需要在半小时内修复的情况,当时团队一度想跳过审批和验证,结果热修复后又引入了新的问题。我想知道,紧急发布到底哪些环节可以压缩,哪些环节绝对不能省?

紧急发布可以缩短流程,但不应取消控制点。我通常把流程压缩成“确认故障、限定范围、双人复核、最小验证、灰度发布、持续观察、结果补录”七步。首先要确认问题确实需要发布解决,能通过开关、限流或回退配置处理的,不一定要立即改代码;其次明确只修复一个故障,不要顺手清理代码或合并其他需求。

至少要保留一名开发人员和一名非开发复核人员,复核内容包括影响范围、数据风险和回滚方式。最小验证不是只看服务能否启动,而是验证故障路径、核心接口、日志和关键业务数据是否正常。

一次实际演练中,团队把紧急修复从常规的4小时压缩到42分钟,其中代码修改和测试只用了18分钟,剩余时间花在影响确认、灰度观察和回滚准备上。相反,另一次只花12分钟上线的修复,因为没有验证缓存和异步队列,20分钟后出现重复处理。

建议把“紧急”定义为业务损失持续扩大或安全风险正在发生,而不是负责人主观觉得着急。发布完成后,必须在24小时内补齐审批、测试结果、监控截图和复盘结论,否则紧急流程会逐渐变成普通流程的逃生通道。

4. 如何判断发布流程是否有效,而不是只看有没有按时上线?

过去我们用准时率评价发布管理,结果团队为了保持数据好看,倾向于减少延期记录,却没有真正降低故障。我想知道项目负责人应该看哪些指标,才能判断发布流程是在控制风险,还是只是在制造文档?

发布管理不能只看按时上线率,因为准时上线不等于安全上线。我建议至少同时观察发布成功率、变更失败率、回滚耗时、故障发现时间、故障恢复时间、紧急发布占比和发布后7天内的相关缺陷数。

可以用一个简单的月度视图:如果发布成功率为98%,但变更失败率达到12%,说明“成功”可能只是服务最终恢复,并不代表过程稳定;如果回滚平均需要50分钟,即使故障发现时间只有5分钟,整体风险仍然很高。实际管理中,我更关注“发布后恢复能力”,因为无法做到零风险,但必须做到快速发现和快速止损。

比如同样是一次影响范围较大的发布,方案A没有灰度但回滚只需3分钟,方案B有灰度但回滚依赖人工修改数据库,通常我会优先选择方案A,并要求补充监控和灰度计划。还可以将发布按低、中、高风险分组,分别统计失败率,避免大量低风险发布掩盖少数高风险发布的问题。

一个有效的发布流程应让团队看到三个变化:高风险发布越来越少,异常发现越来越快,回滚越来越可重复。如果指标只是让审批节点增加、记录数量变多,却没有改善这三点,就应该删减表面流程,把精力放回风险识别、验证和恢复演练上。

核心关键词

读者评论

武
武雨桐

我们之前也把测试通过当作放量信号,后来发现报告对应的构建版本和实际部署版本不一致。把证据关联到具体构建这点很实用,不过小团队怎样控制记录维护成本,也值得结合流程简化。

周
周佳宁

回退方案里区分已演练和理论可行很有必要,尤其是涉及数据迁移时。实际执行中还得明确谁有权限触发回退,否则阈值写得再清楚,现场也可能卡在等待确认。

周
周诗涵

风险分级不设统一分数线我赞同,单看代码改动大小确实容易误判。我们更常遇到的是监控指标不够贴近业务,发布后服务正常但用户流程异常,观察窗口里最好安排真实业务场景验证。

文章包含AI辅助创作:发布记录管理指南:项目负责人如何做好发布管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530895

赞 (0)
飞飞飞飞
发布管理上线计划全流程:项目负责人数据分析与一文讲清
上一篇 2小时前
发布管理如何做好灰度发布?项目负责人风险控制与操作步骤
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
