发布记录管理最容易失控的时刻,往往不是发布失败,而是发布已经完成,却没人能准确回答:这次到底改了什么、谁批准的、哪些服务受影响、出了问题该回退到哪个版本。项目负责人如果只把发布记录当作上线后的“留档”,就会错过它真正的价值:把一次高风险变更变成可核对、可判断、可恢复的决策链。本文给出一套从发布前准入、执行中留痕,到发布后验证和复盘的落地方法,并用明确标注为情景模拟的案例说明如何控制风险。
一、先讲结论:发布记录不是流水账,而是风险控制的证据链
1. 一条记录必须能支持四种决策
我判断一份发布记录是否有用,不先看它写了多少字,而是看它能不能在关键时刻支持四种决策:是否可以发布、现在发布到哪一步、异常后是否回退、发布后是否可以关闭观察。若记录只能回答“做过什么”,却不能回答“为什么做、谁负责、如何验证、如何撤销”,它更像备忘录,而不是风险控制工具。
这四种决策对应发布管理的四个窗口。发布前,记录用于判断准备是否充分;发布中,记录用于确认执行与计划是否一致;异常时,记录用于缩短定位和恢复时间;发布后,记录用于证明变更结果并沉淀改进。因此,记录的设计应围绕决策问题,而不是围绕表单字段数量。
我建议负责人把“发布完成”拆成三个不同状态:部署完成、业务验证完成、观察期结束。部署成功只代表程序或配置已到达目标环境,不代表用户流程正常;业务验证通过也不代表所有延迟风险已经消失。把这三个状态混为一谈,最容易造成过早关闭和责任断档。
2. 用最小必要字段建立闭环
每条发布记录至少应包含:唯一编号、目标环境、计划窗口、变更范围、影响对象、执行责任人、审批责任人、依赖项、前置检查、执行步骤、验证标准、回退触发条件、回退步骤、实际时间、异常情况和关闭结论。字段不是越多越好,但关键字段不能靠聊天记录补齐。
我还会要求每个关键字段都能对应一个动作。例如,“影响对象”要能导向通知名单,“验证标准”要能导向具体检查,“回退触发条件”要能导向停止或撤销。若填完字段后没有任何人据此行动,这个字段大概率只是形式负担。
3. 管理效果要看风险暴露和恢复能力
发布管理不应只用“按时发布率”评价。按时完成可能掩盖未经充分验证的冒险上线,也可能把合理暂停误判为低绩效。我更关注四类指标:发布前资料完整率、发布窗口内偏离计划的次数、变更导致的故障比例、从发现异常到恢复服务的时间。
指标口径需要事先统一。比如“变更导致的故障比例”要说明分子是发布后一定观察窗口内、经复盘确认与变更相关的故障数,分母是同一期间的生产发布次数。没有口径,团队就会把不同数据放在同一张图上讨论,最后争论的是定义,不是改进方向。

二、背景与真实场景:为什么发布记录总在出事后才显得重要
1. 发布影响早已超出部署动作本身
一次发布可能同时改变应用程序、数据库结构、权限策略、基础设施配置、第三方接口参数和用户操作路径。技术团队眼中的“一个小版本”,对客服可能意味着新增解释口径,对运营意味着活动规则变化,对财务可能意味着结算口径调整。记录只写提交编号和部署时间,无法覆盖这些跨职能影响。
对中大型组织尤其如此。多个团队并行交付时,单个变更看起来风险有限,叠加后的影响却可能互相放大。例如,服务端字段调整、移动端版本发布与数据任务切换若分别由不同团队管理,任何单项都可能通过检查,但组合后的兼容窗口可能根本没有验证。项目负责人要管理的不是“某个团队有没有记”,而是依赖关系是否被看见。
2. 情景模拟:一次看似顺利的接口升级
下面是用于说明方法的情景模拟,不代表某家企业的真实事故统计。某业务团队计划在周四晚间升级订单接口,服务端会调整一个状态字段,数据任务同时变更映射规则。发布申请中写了版本号和执行时间,测试团队也给出了通过结论,因此负责人最初把它判断为低风险变更。
真正的风险藏在三个没有写清楚的细节里:旧客户端仍会持续调用接口;数据任务的回填范围没有标明;回退时只准备恢复服务端版本,却没有说明如何处理已经写入的新字段值。发布后,客服看到部分订单状态显示滞后,值班人员发现回退服务端并不能自动恢复数据映射,最后只能暂停相关任务并进行人工核对。
这个情景的关键并非“测试没做”,而是测试范围、兼容边界和回退对象没有对应起来。发布记录如果只收集“测试通过”这一结论,就无法判断测试是否覆盖旧客户端,也无法判断数据状态是否能够恢复。结论字段必须由范围、证据和责任人支撑,否则只是一个没有上下文的勾选框。
3. 记录缺失会让排查成本转移给最忙的人
事故发生后,团队通常会同时追问:谁改了配置、什么时候切流、是否存在并行任务、客服从何时开始收到反馈、回退是否执行过。若答案散落在聊天、工单、终端输出和个人记忆中,值班人员就要临时拼接时间线,负责人还要判断哪些信息可信。
记录管理的收益因此不只体现在减少故障。它还能减少跨团队追问、降低交接时的信息损失,并让复盘更快区分“计划设计问题”“执行偏离问题”和“监控发现问题”。这些改善不一定立刻表现为更快的部署速度,却能让组织在不确定时少做错误动作。
4. 先区分发布对象,再决定记录粒度
“发布”可能指应用版本、配置变更、数据迁移、基础设施调整、权限变更或内容规则更新。它们的风险路径并不相同。应用版本通常关注兼容、流量和回退;数据迁移关注数据一致性、备份、回填范围和恢复窗口;权限变更则要关注授权对象、最小权限和审计记录。
所以我不会要求所有发布都填同一套冗长表单,而会先按变更对象与影响面确定记录粒度。低影响、可逆、验证自动化的变更可以走轻量路径;涉及核心交易、数据不可逆操作或多系统依赖的变更,需要增加评审、验证和观察要求。
三、常见误区:看上去有流程,关键时刻仍然不可用
1. 把发布日志当作完整发布记录
部署平台中的日志通常能说明命令何时执行、任务是否成功,却不一定说明业务目标、用户影响、审批意见和验收标准。日志是证据来源之一,但不能替代管理记录。尤其在多系统变更中,单一系统的执行成功不代表整体变更成功。
正确做法是让发布记录引用或关联执行日志,而不是把所有原始输出复制进表单。记录负责解释上下文、责任和判断;日志负责提供可追溯的技术证据。两者分工明确,既避免信息重复,也避免关键判断埋在大量文本里。
2. 认为审批通过就等于风险已经评估
审批的作用是确认责任和决策,不是自动消除风险。如果审批人只看到“版本号、时间、测试通过”,却看不到影响范围、依赖关系和回退方案,批准动作没有足够信息支撑。审批链越长,也不必然代表控制越有效;多个审批人重复看同一份摘要,可能只是增加等待。
我建议让审批责任与决策对象匹配。业务负责人确认业务影响和验证标准,技术负责人确认依赖与执行方案,值班负责人确认监控和恢复准备。低风险变更可以授权给明确角色快速审批,高风险变更再引入跨部门评审,而不是让所有事项一律走相同层级。
3. 把“有回退方案”当作回退能力
“必要时回退”不是方案。可执行的回退计划至少要写清回退对象、执行人、触发条件、操作顺序、预计耗时、数据处理方式和回退后的验证方法。数据库结构、消息队列积压、外部系统状态等不可逆或难逆变更,还要说明是恢复、补偿还是前向修复。
如果回退依赖某位资深工程师临场判断,或者步骤没有演练过,记录里就不应把它标成“已准备”。负责人可以把回退成熟度分成三档:文档化、在相似环境验证过、在限定范围内演练过。等级越高,代表团队对恢复能力的证据越充分。
4. 用统一模板制造不必要的填写负担
模板过长会导致复制粘贴、批量勾选和敷衍填写。尤其当低风险配置调整也要填写与数据迁移同样多的内容时,团队会把流程视为行政任务。更糟的是,真正高风险事项混在大量低风险记录中,负责人无法快速找到需要重点审阅的申请。
解决办法不是取消记录,而是把“基础字段”和“条件触发字段”分开。基础字段适用于所有发布;涉及数据、权限、跨系统依赖、不可逆操作时,再自动增加对应问题。这样既保留最小追溯能力,也把审核注意力集中在风险差异上。
5. 只统计故障,不统计流程中的险些失误
没有造成用户影响的事件,可能是因为监控及时、人工拦截或偶然没有触发。若组织只记录已经产生损失的事故,就会低估流程缺陷。比如发现上线包与审批包不一致后及时停止,虽然没有故障,但这是值得记录的偏差,因为它暴露了版本绑定或执行核对问题。
我会区分正式事故、发布偏差和险些失误。三者的影响等级不同,复盘深度也可以不同,但都应留下简明的事实和改进项。目标不是制造更多报告,而是让组织在代价较低时发现重复出现的风险信号。

四、专业判断逻辑:先分级,再决定控制强度
1. 不要只用“影响大小”判断风险
风险评估至少要同时看影响范围、发生可能性、可探测性和可恢复性。一个影响范围很大的变更,如果验证充分、回退可靠、监控及时,风险未必高于一个范围较小但不可逆、难发现的操作。单一“高、中、低”标签若没有判断维度,很容易退化为主观印象。
为了让评估可操作,我通常采用四个问题进行快速判断:影响多少用户或系统?失败可能性有哪些已知依据?异常能否在用户受损前被发现?出了问题能否在目标时间内恢复?负责人不需要把它包装成精确数学模型,但必须能说明判断理由。

2. 建立三档发布路径
低风险发布可采用轻量路径:范围明确、变更可逆、验证自动化、影响面有限,通常由责任团队自行检查并完成记录。中风险发布增加跨角色确认,明确依赖、通知和观察窗口。高风险发布则需要更严格的准入评审、分阶段放量、明确停止条件和经过验证的恢复方案。
分级不是为了给发布贴标签,而是为了匹配控制成本。若一个事项被评为高风险,必须能指出具体原因以及增加了什么控制;若评为低风险,也要能说明为什么现有验证和恢复机制足够。无法解释理由的等级,不应成为跳过检查的依据。
3. 把风险转换成可验证的控制
“注意兼容性”是提醒,不是控制;“发布前使用旧客户端和新服务端组合完成关键流程测试,并记录结果”才是控制。“关注指标”同样不够,记录应指定指标名称、观察窗口、阈值和责任人。专业审核的价值,就是把模糊风险翻译成可以执行、可以验证、可以追责的动作。
我会检查每个重要风险是否对应三件事:预防措施、发现机制、恢复动作。预防措施降低发生概率,发现机制缩短暴露时间,恢复动作减少影响持续时间。只有预防没有监控,团队可能不知道控制已失效;只有监控没有恢复,告警会变成一条无力的通知。

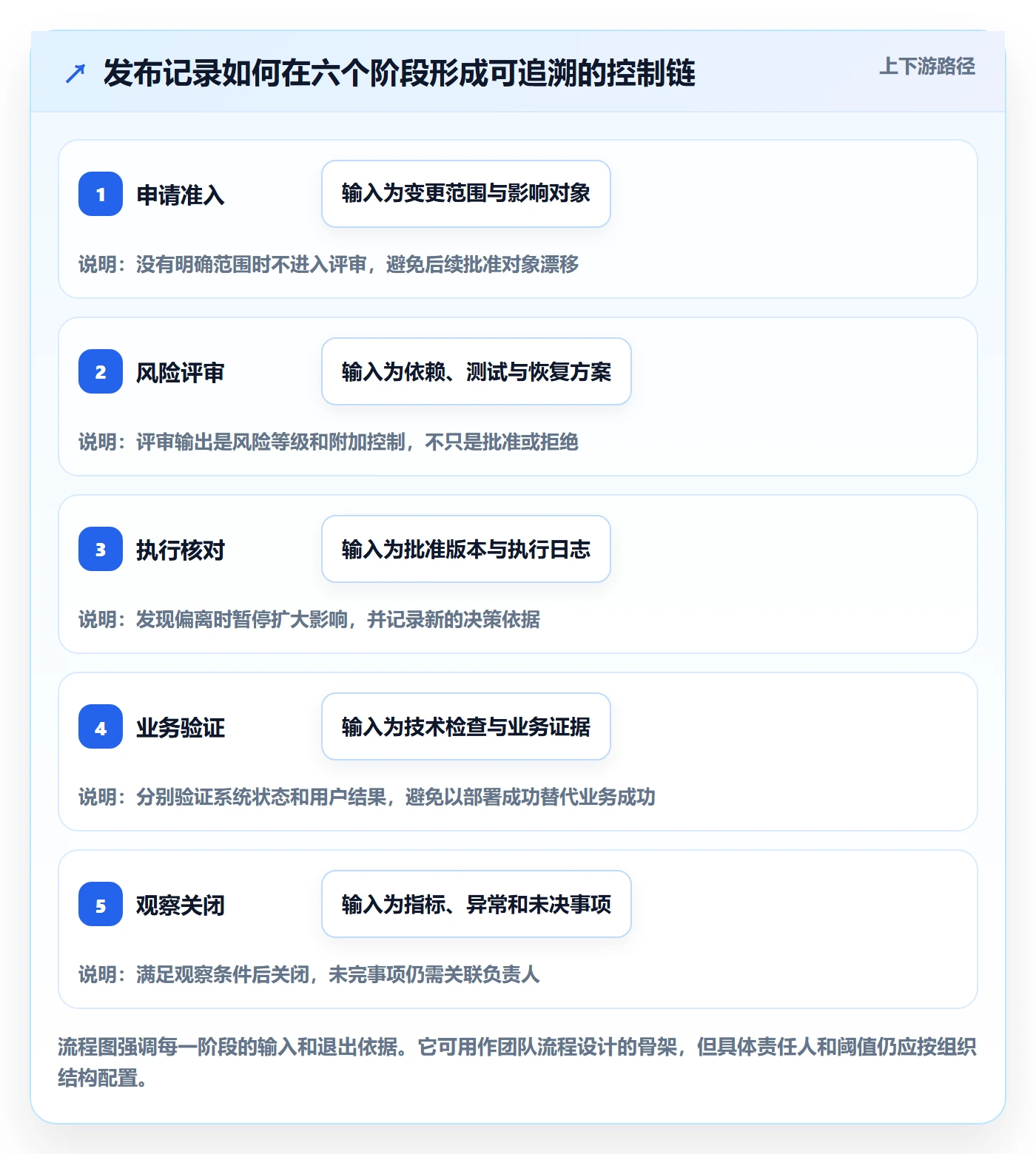

4. 用阶段门替代一次性“批准上线”
更稳健的发布不是一个批准按钮,而是连续的阶段门:准入检查、执行确认、业务验证、观察期关闭。每个阶段都有进入条件和退出条件。这样,负责人可以在信息变化时暂停流程,而不是把最初的批准误解成后续所有动作都已授权。
阶段门也有助于处理时间变化。例如,发布窗口延期后,依赖服务、值班人员或业务流量可能已经改变。记录应保留原计划和实际计划,并要求负责人判断风险条件是否仍成立,而不是悄悄修改日期后继续执行。
5. 决策权、执行权和验证权要尽量分清
小团队难以做到完全职责分离,但应避免一个人独自提出变更、批准变更、执行变更并宣布成功,尤其在核心系统和高影响变更中。至少要有第二人核对关键步骤,业务验证最好由能代表实际使用场景的人完成。
使用某项目管理平台承载发布流程时,我会把记录、责任人与关联事项放在同一条可追溯链路里,并让不同角色看到自己需要判断的内容,而不是把所有信息塞进一张无人维护的总表。对于 100 人以上的组织,真正的挑战通常不是缺少表单,而是跨团队状态、审批边界和交接记录是否一致。若组织已在使用 PingCode,可评估它是否适合承载需求、任务、测试与发布之间的关联;选择工具时仍应以现有流程和权限治理为准,而不是因为工具有某个功能就反向改造全部工作方式。

五、落地案例:从一次接口发布记录推演到可审计闭环
1. 案例背景与判断边界
以下案例是情景模拟,用来展示记录结构如何工作,不代表真实客户数据。某企业准备调整订单查询接口并同步更新数据映射,涉及服务端、客户端、数据任务和客服团队。团队规模较大,多个系统有独立负责人,发布时间定在业务低峰时段。
初步评估显示:影响范围中等偏高,因为旧客户端仍可能调用旧字段;数据回填存在一定不可逆风险;异常可通过订单状态差异和接口错误率发现;服务端版本可回退,但已写入的数据需要补偿处理。因此,这不是只需记录版本号的低风险发布,而应按中高风险路径管理。
2. 发布前记录如何写到可判断
负责人先锁定变更对象,而不是用“订单功能优化”概括全部内容。记录分别列出接口字段调整、客户端兼容策略、数据任务变更、回填范围和客服可见变化,并为每项标注责任团队。这样,评审者能看出哪些事项同步发布、哪些事项允许延后。
随后把验证标准写成结果条件。例如,旧客户端执行查询和更新均成功;新客户端关键订单流程通过;抽样订单的状态映射与源数据一致;关键接口错误率未超过预先约定阈值;客服检查页面展示与业务说明一致。具体阈值应来自团队自身基线和服务目标,不能为了示例随意套用一个数字。
回退方案则拆为两类:程序与配置回退,以及数据补偿。程序回退由服务端负责人执行,数据补偿由数据任务负责人按记录的范围和校验规则执行。若数据无法安全恢复,方案改为停止后续回填、保留当前数据并启动前向修复,同时由业务负责人决定是否限制相关操作。
3. 发布执行中的时间线与停止条件
执行记录要同时保留计划时间和实际时间。每一个关键动作都记录责任人、开始与完成状态、验证证据链接和偏差说明。例如先执行兼容性检查,再小范围放量,观察关键接口和业务指标,确认后继续扩大范围。某一步未通过,不应只写“处理后继续”,而应记录处理内容、复测结果及继续执行的批准依据。
停止条件必须在发布前写清楚,避免问题出现后临时争论。条件可以是关键业务流程失败、错误率超过团队阈值、数据校验差异超过容忍范围,或关键监控不可用。阈值由服务等级、历史基线和业务损失共同确定;如果无法给出可靠阈值,至少明确必须由谁判断、在多长时间内做出停止决定。
4. 发布后验证与关闭证据
发布后先确认部署状态,再做业务验证,最后经过约定观察窗口关闭记录。验证证据可以是自动化测试结果、监控截图、抽样核对结果或业务代表确认,但证据必须能关联到此次变更。仅写“业务反馈正常”不够,因为后续无法确认谁观察了什么、观察到何时。
关闭结论还要说明未解决事项。比如功能已发布,但旧客户端兼容期尚未结束;这时可以关闭本次部署动作,却不能把兼容风险写成完全消失。更好的状态是“部署完成,观察中”或“发布关闭,后续事项已关联”,避免状态名称让人误判风险已归零。
5. 示例数据如何用于复盘,而不是制造虚假精确感

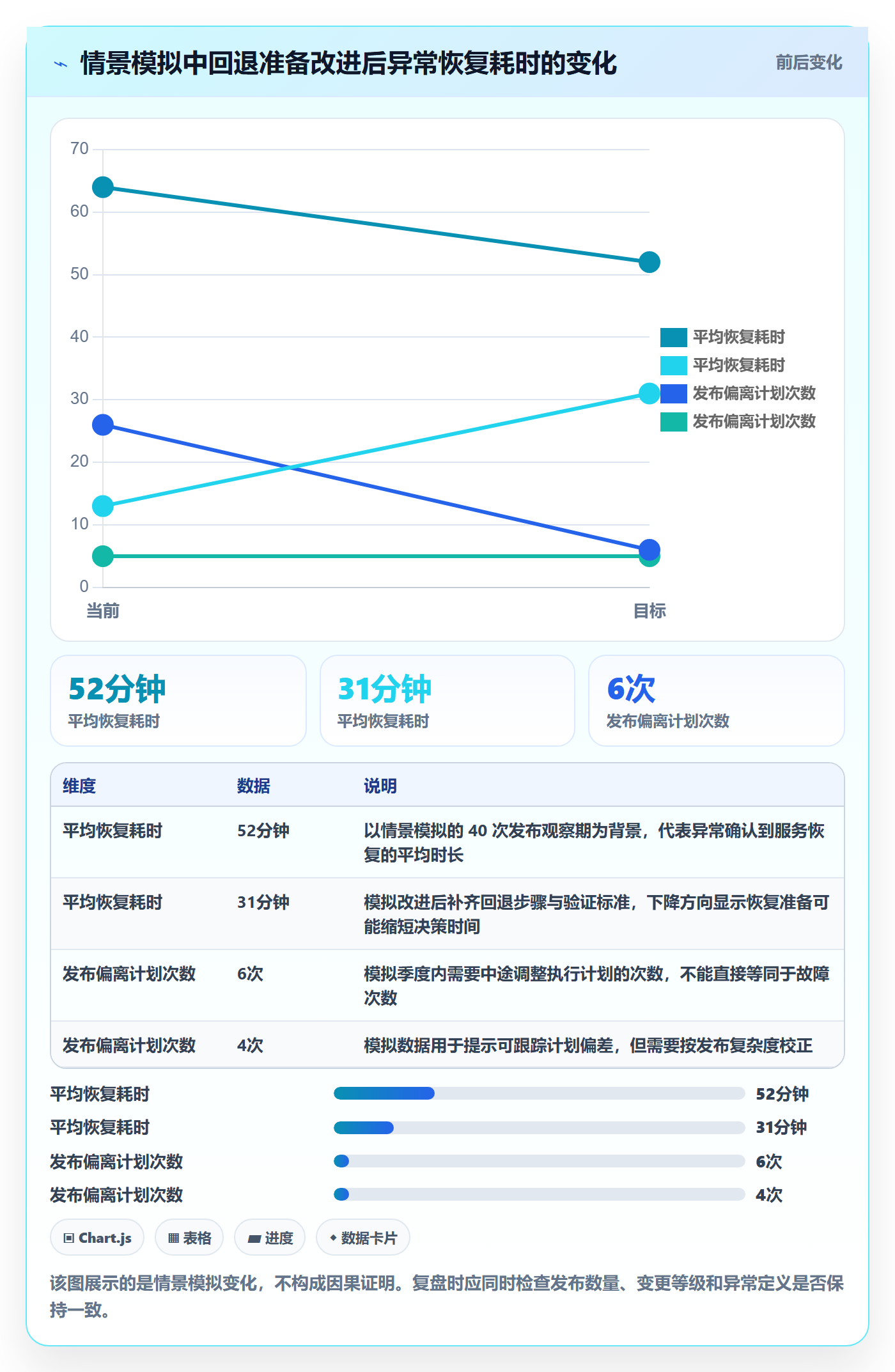

为了说明衡量方法,下面的数字是情景模拟,不代表某行业实际水平。假设团队在一个季度内处理 40 次生产发布,其中 6 次出现偏离计划,2 次需要启动恢复流程,平均从异常确认到恢复服务耗时 52 分钟。下一季度,团队通过补齐回退步骤和验证标准,将偏离计划降至 4 次,恢复流程仍有 2 次,但平均恢复时间降至 31 分钟。
这组变化不能简单得出“流程让事故减少”的因果结论。发布量、变更复杂度、系统负载和统计口径都可能不同。更稳妥的解释是:在样本有限的情况下,恢复耗时下降与回退准备改进方向一致,但需要更长时间观察,并按变更等级、影响范围和故障类型进行分层比较。

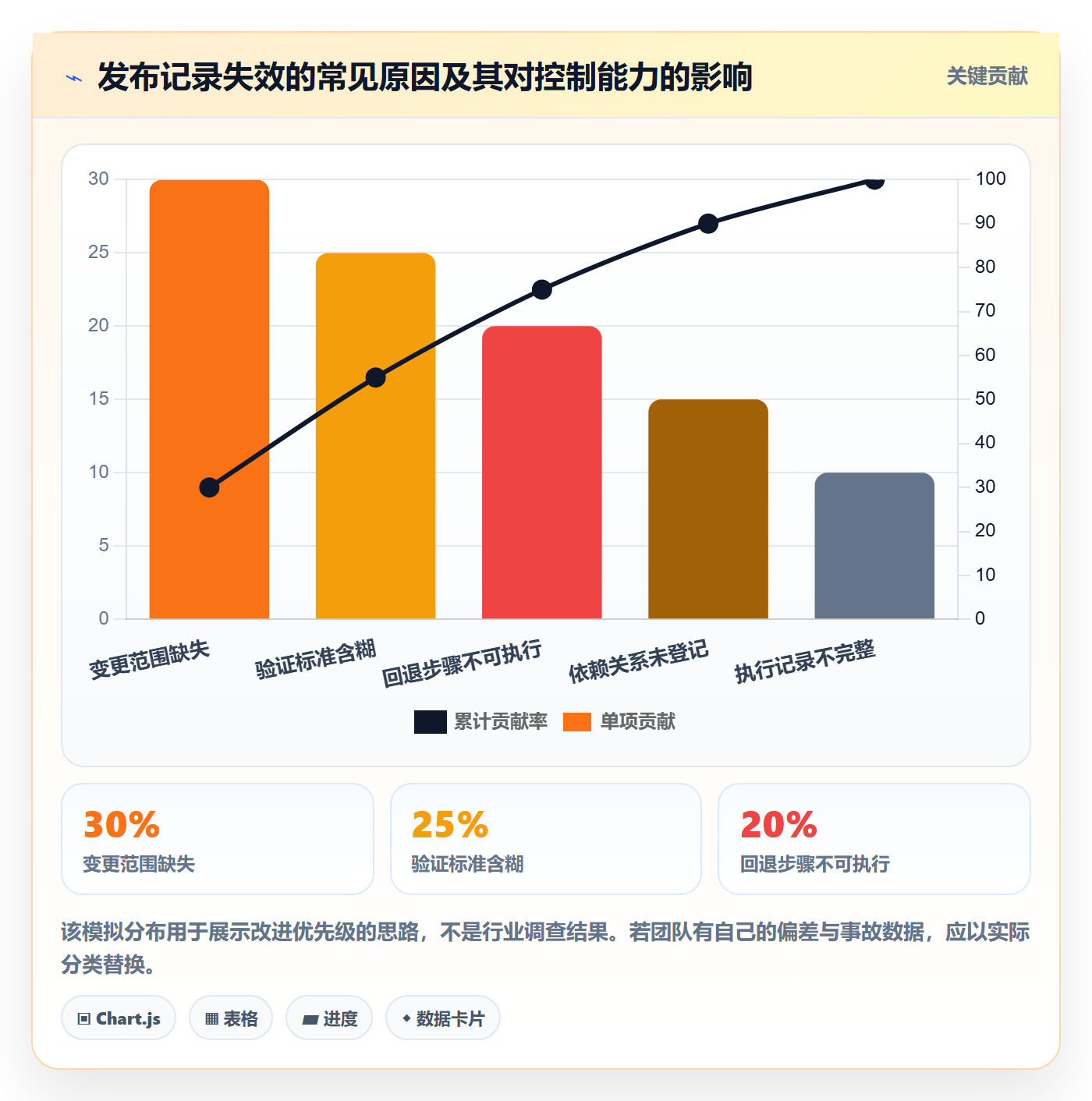

6. 发布记录的复盘要落到下一次控制
复盘不应只写“加强测试”“提高意识”。这类结论无法核验,也没有责任边界。更有用的改进项是:给旧客户端兼容测试增加固定检查项;让数据回填申请必须填写影响范围和补偿方式;在发布模板中自动关联监控面板;由某个角色在指定时间前完成演练,并在下次评审中验证结果。
我会要求每条改进项有负责人、截止时间、验证方法和关联风险。若改进项到期未完成,应决定是否接受剩余风险、限制相关发布,或重新安排资源。否则,复盘只是一次会议,没有改变下一次发布的决策条件。
六、项目负责人落地清单:按阶段把记录变成动作
1. 发布申请阶段:先确认“要改什么、影响谁”
申请人负责说明变更目的、范围和预期结果;项目负责人负责检查跨团队依赖是否完整。若变更无法用一句清楚的话说明目标,通常意味着范围还不稳定。不要让“顺手优化”“一起处理”成为隐性范围扩张的入口。
- 范围:列出系统、服务、配置、数据对象和功能边界,区分本次包含与明确不包含的内容。
- 影响:标明用户群、上下游系统、客服或运营流程,以及可能出现的短时限制。
- 依赖:确认其他发布、外部服务、数据任务、客户端版本和权限变更是否影响本次执行。
- 窗口:说明时间选择理由、业务流量风险、值班安排和延期后的重新评估要求。
2. 评审阶段:把“看起来没问题”转成证据
评审者要检查需求、测试和执行计划是否指向同一范围。如果测试覆盖的是旧版本需求,而发布内容已经变化,原有通过结论就不再充分。负责人应确认版本、测试结果和部署对象可以相互对应,而不是只看一个绿色状态。
- 确认测试环境与生产差异是否会影响结论。
- 确认关键用户路径、边界场景和兼容组合是否被覆盖。
- 确认观察指标能发现主要失败模式,而不是只看主机或进程是否存活。
- 确认审批意见中有明确结论、条件和未决事项。
- 高风险事项确认恢复方案经过演练或至少经过桌面推演。
3. 执行阶段:计划变更时必须重新判断
实际执行经常遇到时间延迟、步骤失败、人员替换或依赖系统状态变化。记录不是要求一字不差地照计划执行,而是要让偏离可见。若偏离不影响风险,可以由授权角色确认并记下原因;若改变范围、数据处理方式或回退条件,应暂停并重新评估。
- 开始前核对发布编号、版本、目标环境和执行人员。
- 每个关键步骤完成后记录结果,不要等到全部结束才回忆补写。
- 出现异常时先停止扩大影响,再确认监控、日志和业务表现。
- 任何临时操作都注明操作者、时间、目的和撤销方法。
- 执行计划变化时,记录新的批准依据和下一步决定。
4. 验证阶段:业务结果必须有明确责任人
技术人员能够确认服务启动,却未必能确认业务结果正确。验证责任应按场景分配:技术团队确认服务和依赖状态,业务代表确认用户流程与数据结果,值班人员确认监控和告警可用。对于无人认领的验证项,负责人应把它视为未完成,而不是默认通过。
观察窗口长度应由风险和系统行为决定。故障可能只在批处理、结算周期、峰值流量或特定用户操作中出现时,短暂的健康检查不足以关闭记录。观察时间也不宜机械拉长;应写清要覆盖的业务周期和指标条件。
5. 关闭阶段:留下可复用的决策信息
关闭前核对实际执行是否与批准范围一致,验证证据是否齐全,异常是否完成处置,未完成事项是否有人负责。关闭记录要能让没有参与发布的人在数分钟内理解发生了什么,而不是要求他重新翻遍聊天记录。
如果发生回退或临时绕行,记录应保留原变更与处理过程,不要为了让状态“看起来干净”而覆盖历史。审计和复盘需要的是时间顺序、决策理由和结果,而非经过整理后只剩成功结论的版本。

七、不同情况下怎么做:按组织规模和变更类型调整
1. 小团队:先保证记录能在事故时救急
小团队不必一开始就建设复杂审批矩阵。优先保证每次生产变更都能找到负责人、版本、影响范围、验证方式和回退说明。可以由一份结构化工单或轻量表格承载,但必须有统一编号、权限控制和修改历史。
人员有限时,重点增加关键动作的交叉核对,而不是增加无意义审批。比如执行人之外安排一人确认目标环境和版本;高风险数据操作由第二人复核命令与影响范围。小团队要追求的是关键风险有人看见,不是流程形式完整。
2. 100 人以上组织:重点治理跨团队状态和责任边界
组织扩大后,最大问题通常从“有没有记录”变成“记录是否一致、责任是否对得上、依赖是否及时更新”。同一项目可能同时存在需求、缺陷、测试、发布和运维事项,若记录之间靠人工复制,状态很容易不同步。此时应考虑统一编号、关联关系、角色权限和变更历史,并规定哪个系统是权威状态来源。
中大型企业使用某项目管理工具或某项目管理平台时,应评估的不只是模板能力,还包括跨团队访问、审批记录可追溯、自动提醒、权限分层、审计导出和接口集成。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理场景为例,可以将需求、任务、测试与发布关联起来评估;但是否适用,仍要看现有系统边界、部署要求、数据治理和团队的实际使用习惯。
大型组织也不应把所有历史记录无差别长期堆积。要定义保留周期、敏感信息处理方式、访问范围和导出规范。记录既是协作资料,也可能包含系统结构、客户影响和安全信息,开放范围需要与审计和最小权限原则一致。
3. 数据迁移:重点是可恢复性和一致性
数据迁移的记录要明确数据对象、预计规模、处理顺序、备份点、增量处理方法、校验规则和失败后的补偿策略。尤其要说明写入新数据后如何判断是否能回滚;如果不能安全回滚,就应在记录中明确采用前向修复,而不是写一句笼统的“必要时恢复”。
迁移验证不能只看任务返回成功。应核对总量、关键字段、抽样结果和业务约束,并说明差异允许范围。抽样方案需要覆盖高风险类型,而不是只取最容易通过的记录。若迁移涉及多个批次,还要保存批次边界和每批结果,避免整体统计掩盖局部失败。
4. 安全与权限变更:重点是最小权限和撤销路径
权限发布记录应说明申请对象、授权范围、期限、审批人、复核依据和撤销方式。临时权限需要到期机制,不能依赖个人记忆回收。若变更涉及高权限账号、外部访问或敏感数据,验证内容要包括授权是否生效以及未授权对象是否仍被正确拒绝。
安全控制与业务便利存在取舍。过度审批会诱发绕过流程,过度简化则可能留下长期权限。负责人应按权限影响设置审批层级,并让临时授权自动过期或进入定期复核清单。记录的重点不是多留一份截图,而是确保授权有理由、有限期、可撤回。
5. 紧急发布:流程可以压缩,证据不能消失
紧急修复确实可能没有时间走完整评审,但“紧急”不应意味着没有记录。至少要注明紧急原因、影响面、执行人、第二人核对、最小验证、监控安排和事后补审时间。若无法事前审批,应指定有权限的值班决策者,并在事后补齐理由和结果。
紧急发布应设置明确的补审期限和触发条件。若同一类别反复被标成紧急,问题可能不在审批速度,而在计划能力、测试环境或发布窗口设计。负责人应按月查看紧急发布比例及原因,避免例外路径逐渐成为默认路径。
八、怎么取舍:控制成本、速度与风险之间的边界
1. 什么时候增加审批,什么时候增加自动化
如果风险主要来自判断复杂、业务影响广或不可逆,增加有经验的评审通常更有价值;如果风险主要来自重复核对、字段遗漏和执行顺序错误,自动化校验往往更有效。审批不能替代机器可以稳定完成的检查,自动化也不能替代业务负责人对影响的判断。
可以用一条简单原则分配资源:高频、规则清晰的检查优先自动化;低频、影响重大且需要上下文判断的决策优先由人负责。先自动化发布编号、版本匹配、必填项和权限校验,再逐步把监控结果和验证证据关联到记录中。
2. 什么时候采用分批发布,什么时候一次切换
分批发布适合影响面可以切分、用户群可识别、关键指标能及时反馈、版本兼容允许并行的场景。它能降低一次性暴露范围,但也增加状态管理、数据兼容和观察成本。若系统不支持并行版本,或切分会破坏数据一致性,分批并不一定更安全。
一次切换适合边界清楚、影响集中、恢复路径简单且经过充分验证的变更。负责人应比较两种方式的总风险,而不是把“分批”视为天然先进。对于数据结构调整,常见更稳妥的取舍是先扩展兼容能力,再迁移数据,最后移除旧路径,而不是同一窗口同时完成所有动作。
3. 什么时候要求演练,什么时候接受桌面推演
真实演练更适合恢复能力重要、操作复杂、演练环境可信的场景,例如数据库恢复、流量切换或关键任务重跑。桌面推演成本较低,适合先验证角色分工、决策路径和信息是否完整。但桌面推演不能证明命令、权限、环境和恢复时间都真实可行。
如果组织不能在生产级环境演练,应明确这是剩余风险,而不是把“已讨论方案”写成“回退已验证”。可以采取缩小变更范围、增加备份、延长观察、安排更有经验的值班人员等补偿控制,再由有权限的人接受剩余风险。
4. 什么时候优先速度,什么时候优先完整性
低影响、可逆、自动化覆盖充分的变更,可以通过精简流程提高速度。核心交易、关键数据和高权限变更,应优先确保信息完整与恢复能力。这里的取舍不是快或慢,而是把时间花在最能降低损失的控制上。
审批耗时若长期居高不下,先分析等待发生在哪一环:资料不全导致反复退回、审批人不清楚、时间窗口不足,还是风险判断过度集中。盲目减少审批,可能把等待转化为事故;优化责任分工和信息质量,通常比简单删步骤更稳妥。
九、指标与治理:让改进可衡量,但不被指标绑架

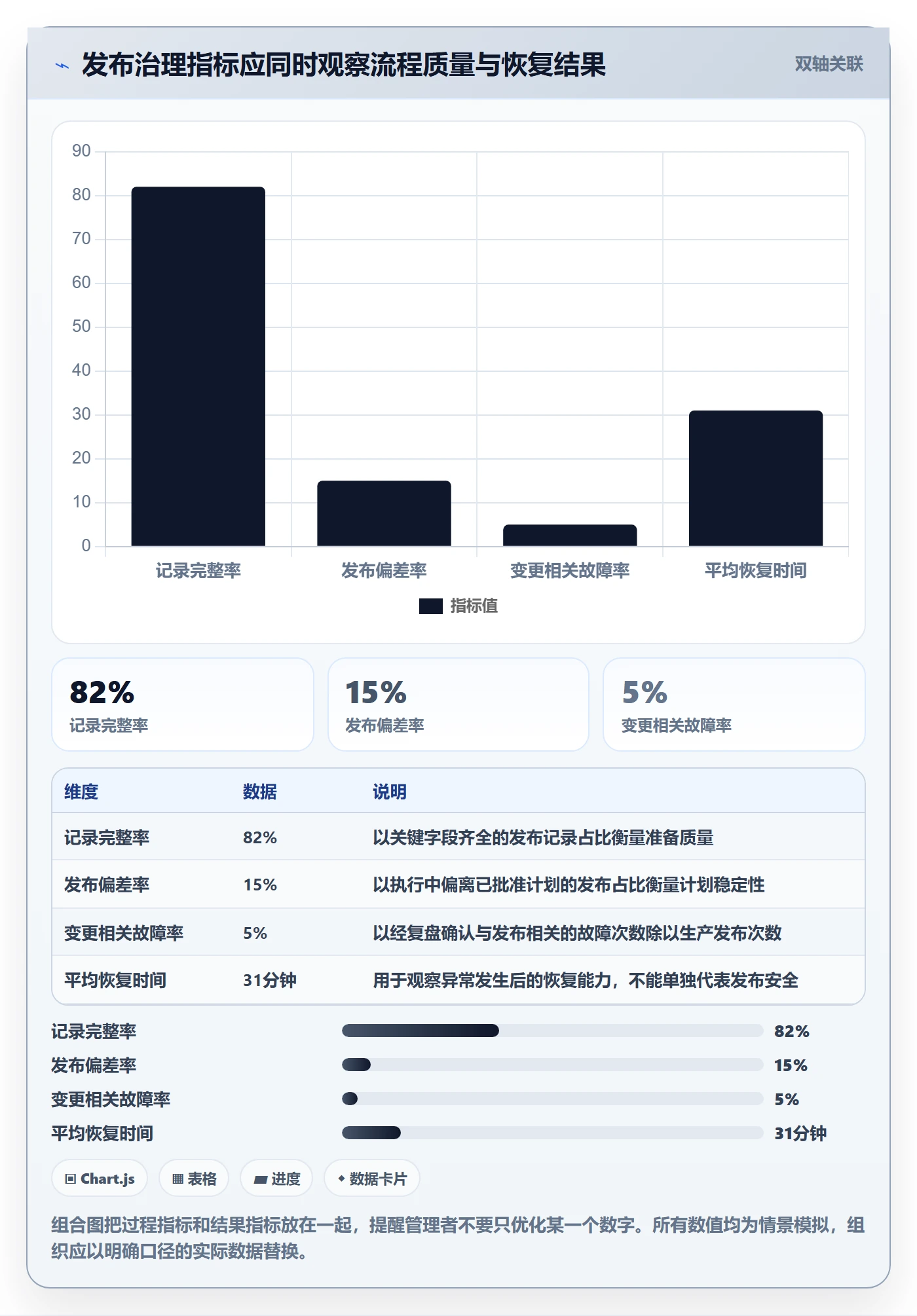

1. 建议建立四组互补指标
发布记录完整率衡量必要信息是否齐备;发布偏差率衡量执行是否偏离已批准计划;变更相关故障率衡量发布后发生并确认相关的故障;恢复时间衡量异常确认到恢复服务的耗时。四者分别观察准备、执行、结果和恢复能力,不能互相替代。
还可以跟踪未遂偏差数量、紧急发布占比、回退方案演练覆盖率和发布后验证及时率。未遂偏差增加不一定是变差,也可能代表报告意愿提高;因此解读趋势时要结合严重程度、报告机制变化和发布总量。
2. 指标口径要写进治理规则
统计周期、分母、归因规则和异常定义应固定。比如恢复时间从告警出现、人工确认还是开始处置计时,必须统一;发布相关故障由谁确认、跨多个变更如何归因,也应有约定。没有一致口径的看板,会给负责人制造虚假的趋势判断。
指标最好按变更等级、系统类型、发布方式和团队分层。把数据迁移和文案配置放在同一平均值里,会掩盖高风险变更的改善或恶化。对于小样本,不宜只看单月百分比,应结合绝对次数、连续周期和具体案例解释。
3. 防止指标反过来伤害发布质量
如果只考核按时发布,团队可能压缩验证时间;只考核低故障率,团队可能降低问题报告意愿;只考核记录完整率,团队可能把字段填满却不提供有效证据。指标必须与复盘和抽样审查配合,不能直接成为惩罚个人的简单排名。
更可靠的管理方式是用指标发现异常,再抽查原始记录解释原因。若恢复时间下降,要确认是否因为恢复能力提升,还是团队改变了计时口径;若发布偏差减少,要确认是否真正减少了意外,还是偏差被重新分类。数据需要回到过程,而不是停留在看板颜色上。

十、发布记录管理的最终原则:让每次变更都能被解释、验证和恢复
1. 负责人今天就可以做的三件事
第一,抽查最近十次生产发布,不先评价个人,只看记录能否回答变更范围、验证结果和恢复方式。第二,把缺失最多的两个字段改成必填或条件触发项,不要一次性堆出一份巨大模板。第三,挑一项中高风险变更做桌面推演,确认每个角色知道何时停止、如何恢复、谁负责对业务结果作判断。
如果没有足够历史记录,就从下一次发布开始建立基线。连续收集几个周期后,再决定哪些检查值得自动化、哪些审批可以授权、哪些风险必须增加演练。不要先设一个漂亮目标,再要求团队用不一致的数据证明已经达成。
2. 最重要的不是记录数量,而是决策质量
发布记录的价值不在于留下多少文字,而在于减少不必要的猜测。问题发生时,团队能迅速确认影响边界;计划变化时,能判断原批准是否仍然有效;发布结束后,能证明业务结果并指出剩余风险。这三种能力比“每条记录都很长”更值得投入。
我最看重的一条经验是:凡是需要在事故中临时询问“谁知道当时怎么决定的”,就说明发布记录还没有成为真正的决策证据。从一项变更开始,把范围、责任、验证和恢复连成闭环;再按风险逐步扩展到依赖管理、自动化检查和趋势复盘。下一步,不妨选最近一次跨团队发布,按本文清单做一次十分钟审查,找出一个会在异常时拖慢判断的缺口,并在下一次发布前把它补上。
常见问题解答(FAQ)
1. 发布记录管理中,为什么必须把“发布批次”作为独立对象,而不能只在任务评论里留痕?
我以前把发布信息直接写在需求或任务评论里,刚开始看起来很省事,但一到线上回滚、客户追责或版本复盘,就很难判断某条改动究竟在哪次发布中生效。我想知道,发布批次到底应该记录到什么粒度,才能既方便追溯,又不把团队拖进重复填表的负担里?
发布批次应该独立记录,因为任务、代码提交和线上版本解决的是三个不同问题:任务说明“要做什么”,代码提交说明“改了什么”,发布批次说明“什么时候、以什么范围、经过什么审批进入了哪个环境”。只把信息放在评论里,最大的问题不是信息少,而是信息之间没有稳定的关联关系。
我在测试一套发布流程时,曾对比过两种方式:一种是把十几项任务的链接堆在发布评论中,平均需要8至12分钟才能人工核对完整;另一种是建立独立发布单,固定记录发布编号、目标环境、版本号、任务清单、执行人、审批人、发布时间、验证结果和回滚方案,核对时间降到3分钟左右。
更关键的是,第二种方式能直接回答“这次发布包含什么”和“某个问题是在哪次发布后出现的”。建议将发布批次设计成最小闭环,至少包含以下字段:发布编号、计划时间、实际时间、环境、版本或构建号、关联需求与缺陷、变更风险等级、执行人、审批人、验证结果、回滚条件和回滚负责人。
对于小团队,不必每次都写长篇说明,但不能省掉版本号、环境、责任人和回滚条件这四项。我的判断标准是:如果一次线上故障发生后,负责人需要翻聊天记录、问开发人员、再对照代码仓库才能确认影响范围,说明发布记录没有真正成为管理对象。
发布单不是为了留痕而留痕,而是要把“发布前能否放行、发布中谁负责、发布后如何证明成功”压缩到一页可核查的信息里。
2. 发布管理风险控制中,如何设置风险分级,避免所有发布都走同样复杂的审批流程?
我见过团队把改一个文案和改支付接口都要求同样的审批,结果大家为了赶进度开始绕流程,真正高风险的发布反而没有得到足够关注。我想建立一个简单但有效的分级规则,既能让低风险发布快速通过,也能让高风险变更自动触发更严格的控制。
风险分级不应按参与人数或任务数量判断,而应重点看影响范围、不可逆程度、验证难度和失败后的恢复时间。我通常把发布分成低、中、高三个等级:低风险是文案、样式、小范围配置等可快速回滚的变更;中风险是普通业务逻辑、接口字段或多个模块联动;
高风险则包括数据库结构、权限、计费、核心交易链路以及无法快速恢复的数据操作。一个实用的判断表可以这样设置:低风险发布要求执行人自检和发布后验证;中风险发布增加一名业务或技术复核人,并要求明确回滚步骤;高风险发布必须进行影响评估、预发布验证、负责人审批、监控观察和应急值守。
不要把审批人数量无限增加,审批的价值在于补足关键判断,而不是制造等待。我在一次流程梳理中发现,团队原先只按“改动条数”判定风险,导致一次包含20个低风险文案修改的发布被标成高风险,而一次只有2个数据库字段调整的发布被标成普通变更。改用“影响对象×恢复难度”的二维判断后,误判明显减少。
可以用1到3分分别评估影响范围、数据敏感性、回滚难度和验证难度,总分4至6分为低风险,7至9分为中风险,10分以上进入高风险流程,具体阈值再根据团队实际事故记录调整。真正有效的分级机制还要允许事后修正。
每次出现漏审、回滚超时或验证遗漏,都应回看当时的风险评分:如果同类变更连续两次出问题,说明规则低估了风险;如果大量发布长期被高估,说明流程正在失去区分度。风险分级的目标不是把发布挡住,而是把有限的审核精力集中到最可能造成损失的地方。
3. 发布后验证应该检查哪些内容,才能避免“发布成功”只是服务器显示成功?
过去我们看到部署命令执行成功,就默认版本已经发布完成,但后来发现用户仍然遇到旧页面、权限异常和部分接口报错。我想知道发布后验证应该怎样设计,哪些检查必须由系统完成,哪些检查必须由真人从业务角度确认?
发布成功至少有三层含义:程序包部署成功、系统技术指标正常、核心业务流程可用。很多团队只检查第一层,所以会出现服务已经启动,但静态资源未更新、配置未生效、权限规则错误或关键流程不可用的情况。我建议把验证拆成“机器检查”和“业务检查”两组。
机器检查包括版本号或构建号是否正确、服务健康状态、错误率、响应时间、日志异常、队列积压和数据库连接;业务检查包括登录、核心页面、关键接口、权限边界、主要交易或提交流程,以及本次变更直接影响的特殊场景。
对于高风险发布,还要增加一项反向验证,例如确认旧版本入口已关闭、敏感权限未被放大、重复提交不会造成重复数据。在一次实际排查中,部署平台显示成功,接口平均响应时间也没有明显变化,但业务人员发现部分用户仍看到旧内容。最后定位到缓存刷新只覆盖了主域名,没有覆盖一个移动端入口。
如果发布清单中只有“检查服务状态”,这个问题很容易被遗漏;如果验证项写成“普通用户和移动端分别打开首页,确认版本标识与发布编号一致”,就能在几分钟内发现。建议为每类发布建立固定的验证模板,并记录验证人、验证时间、结果和异常截图或日志编号。
验证时不要只写“正常”,而应写成可复核的结果,例如“普通用户登录成功,管理员不可访问受限页面,订单提交后生成唯一记录,构建号为2025.03.18.2”。如果发布后15至30分钟内错误率、响应时间或业务转化出现异常,应提前定义暂停扩散或回滚的阈值,而不是等用户集中投诉后再处理。
4. 发布记录如何与回滚管理结合,才能在出现故障时真正把恢复时间降下来?
我以前也写过“如有问题及时回滚”,但真正发生故障时,没人能立即说清楚回滚到哪个版本、由谁执行、数据库变化是否可逆,结果恢复时间比预想长很多。我想知道,一份可执行的回滚记录应该包含什么,怎样判断某次发布是否具备回滚条件?
回滚不是一句口号,而是一项在发布前就必须验证过的操作。发布记录至少要绑定上一个稳定版本、当前版本、回滚命令或操作路径、数据库变更处理方式、回滚负责人、观察窗口和停止条件。没有这些信息,所谓回滚通常只是“先恢复代码”,但配置、数据结构和缓存可能仍停留在新版本状态,反而会制造第二次故障。
我更推荐把发布分成三种恢复策略:代码可直接切回的版本回退、通过开关关闭新功能的功能降级、无法逆转时依靠备份或数据修复的应急恢复。三者的速度和风险不同。一般而言,功能开关最快,但前提是新旧逻辑能够并存;代码回退适合应用逻辑问题,但要确认数据库向后兼容;数据恢复最慢、损失也最大,只应作为最后方案。
可以用一个简单的回滚准备度检查:是否知道目标稳定版本,是否有可执行的回退步骤,是否验证过回退后的服务启动,是否评估数据库和缓存兼容性,是否指定了决策人,是否定义了回滚触发条件。六项中有两项无法确认,就不应把发布标为“可快速回滚”。
我在流程测试中发现,团队经常有代码版本,却没有对应的配置版本和数据库脚本,这类发布表面上有回滚点,实际只能部分恢复。发布后还应设置观察窗口,而不是部署结束就关闭记录。低风险变更可以观察10至15分钟,中高风险变更可观察30至60分钟,期间关注错误率、核心接口成功率、业务投诉和关键指标变化。
回滚决定权必须提前写明:达到什么错误率、出现哪类数据异常、连续多久无恢复,就由谁批准回滚。这样故障发生时,团队执行的是已约定的动作,而不是临时争论责任和方案。
核心关键词
文章包含AI辅助创作:发布记录管理方法大全:项目负责人发布管理风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530860
读者评论
我们之前也把部署成功当成发布完成,后来发现业务侧的问题往往晚一些才暴露。把部署、业务验证和观察期分开记录挺实用,不过观察期时长最好按业务影响设定,统一天数未必合适。
回退方案这部分很有共鸣。涉及数据变更时,恢复旧版本不一定能恢复数据状态,最好提前明确哪些情况需要补偿或前向修复。实际落地还得定期演练,否则文档写得再完整也难判断耗时。
分级发布能减少低风险事项的填表负担,但风险等级如果由发起人单独判断,容易偏乐观。我们会给出几个具体判定条件,并对少量发布做抽查;想了解文中建议如何避免分级标准逐渐失真。
