发布延期往往不是最后一晚才发生的,而是早在需求变更没有评估、测试环境与生产环境不一致、回滚条件无人确认时就已经埋下了。项目负责人真正需要的,不是一张“上线事项已完成”的勾选表,而是一套能在发布前识别风险、发布中及时止损、发布后验证结果的控制机制。本文给出一套可直接落地的发布流程、风险分级方法和模板,并用明确标注的情景模拟数据演示如何做取舍。

一、先讲结论:发布管理的核心是压缩不确定性

1. 上线不是一个时间点,而是一段受控过程

我判断一场发布是否受控,不会先看“计划几点上线”,而会看三个问题:现在有哪些未验证的假设?出现异常时,谁有权暂停?团队能否在限定时间内恢复服务?这三个问题如果没有明确答案,即使会议纪要齐全、所有人都在群里,也不代表发布风险已经受控。

发布通常包括需求冻结、变更评估、测试验证、上线准备、执行、观察和复盘。任何一个环节缺少可验证的输入,后续环节都可能用临场沟通来弥补。临场沟通并非天然低效,但它不适合作为核心控制手段:关键人员可能不在线,信息可能分散在聊天记录里,决策也可能因为缺少责任边界而拖延。

我的核心判断是:发布效率不是把检查项删掉,而是让正确的信息在正确的时间被正确的人确认。发布前风险越早暴露,修复成本越低;发布中决策边界越清楚,事故持续时间越短;发布后验证越贴近业务结果,越不容易把“部署成功”误判成“用户可用”。

2. 用四道闸门代替一张超长勾选表

我建议把发布控制压缩成四道闸门:变更准入、上线就绪、执行授权、观察放行。每道闸门回答不同的问题,避免一份清单里既写“代码已提交”,又写“业务已验收”,却没有说明两者之间的依赖。

  • 变更准入:这次发布到底改了什么,影响哪些用户、服务、数据和流程?
  • 上线就绪:测试证据、依赖检查、回滚方案、监控告警是否足以支持执行?
  • 执行授权:谁是发布指挥者,谁负责操作,谁能叫停,授权依据是什么?
  • 观察放行:关键业务指标是否稳定,是否需要扩大流量、继续观察或回滚?

这四道闸门不是四次形式化审批。低风险变更可以用自动检查快速通过,高风险变更则需要更完整的验证与授权。差异化控制比统一地“所有项目都开同一场发布会”更有效,因为它把人的注意力留给真正需要判断的风险。

闸门 核心判断 必须留下的证据 未通过时的处理
变更准入 范围、影响面和依赖是否清楚 变更清单、影响分析、责任人 补充信息或移出本次发布
上线就绪 验证、监控和恢复能力是否充分 测试结果、回滚演练、告警链接 阻断发布,明确补齐条件
执行授权 现场职责与叫停机制是否明确 执行顺序、授权人、升级路径 不开始执行,重新确认指挥关系
观察放行 业务表现是否达到继续推进条件 指标变化、用户反馈、异常记录 暂停扩量、回滚或延长观察

3. 效率指标不能只看发布耗时

“从开始操作到部署完成用了多少分钟”只能说明执行时长,不能说明发布管理变好了。若一个团队把发布耗时从两小时压缩到四十分钟,却让回滚率、夜间告警和业务投诉同时升高,这不是效率提升,而是把成本转移给了值班人员和用户。

我会同时观察发布准备周期、按计划完成率、发布后异常率、回滚决策耗时、变更失败后的恢复时长,以及发布后人工核对耗时。指标至少要覆盖速度、质量和恢复能力三个方向。对规模较大的团队,还要按系统、变更等级、发布时间段分组,否则全局平均数会遮住高风险业务的真实表现。

上线实操方法:项目负责人提升发布管理效率的风险控制方法与模板

二、背景和真实场景:风险通常藏在交接缝隙里

1. 多团队协作让“已完成”变得不可靠

一个中大型业务发布可能涉及产品、研发、测试、运维、安全、数据、客服和业务运营。每一方都可能在自己的工作范围内完成任务,但整体仍然没有准备好:测试说通过的是旧版本,运维拿到的是另一份部署包,业务验收依赖的账号权限还没有开通,客服却已经按原定日期准备公告。

这类问题的共同点不是某个人不负责,而是“完成”的定义没有对齐。对研发来说,代码合并可能意味着完成;对测试来说,指定环境中的用例通过才意味着完成;对运营来说,用户能够按预期完成关键操作才意味着完成。项目负责人需要把这些不同的完成定义连接起来,而不是靠反复追问“都好了吧”来建立安全感。

2. 变更依赖和数据状态经常被低估

功能发布不仅是代码部署。有些变更会调整数据库结构、消息格式、外部接口、权限配置或历史数据。代码可以快速回退,但已经写入的数据、已经发出的消息、已经执行的账务动作,未必能跟着回到原状。

我特别关注两类“不可逆因素”:一类是数据写入后旧版本无法读取,另一类是外部副作用已经发生,例如通知已发送、订单已提交或第三方接口已调用。遇到这些情况,不能把“回滚代码”当成完整恢复方案,应提前讨论兼容窗口、补偿任务、双读双写或人工核账等策略。

3. 线上观察要能看见业务,不只是看见机器

服务器正常、容器健康、接口平均耗时没有明显变化,并不等于业务流程可用。部分系统会出现“技术监控正常,但关键转化断掉”的情况,例如用户可以打开页面,却无法提交申请;服务没有报错,但权限配置让某一类用户看不到数据。

因此,发布前就要约定观察信号。技术层关注错误率、延迟、资源使用和依赖健康;业务层关注核心操作成功率、订单或申请的处理状态、用户投诉等。每个信号都应该有对照基线、观察窗口和触发动作。没有动作定义的指标,通常只是仪表盘上的装饰。

4. 以一场多服务发布说明风险如何传递

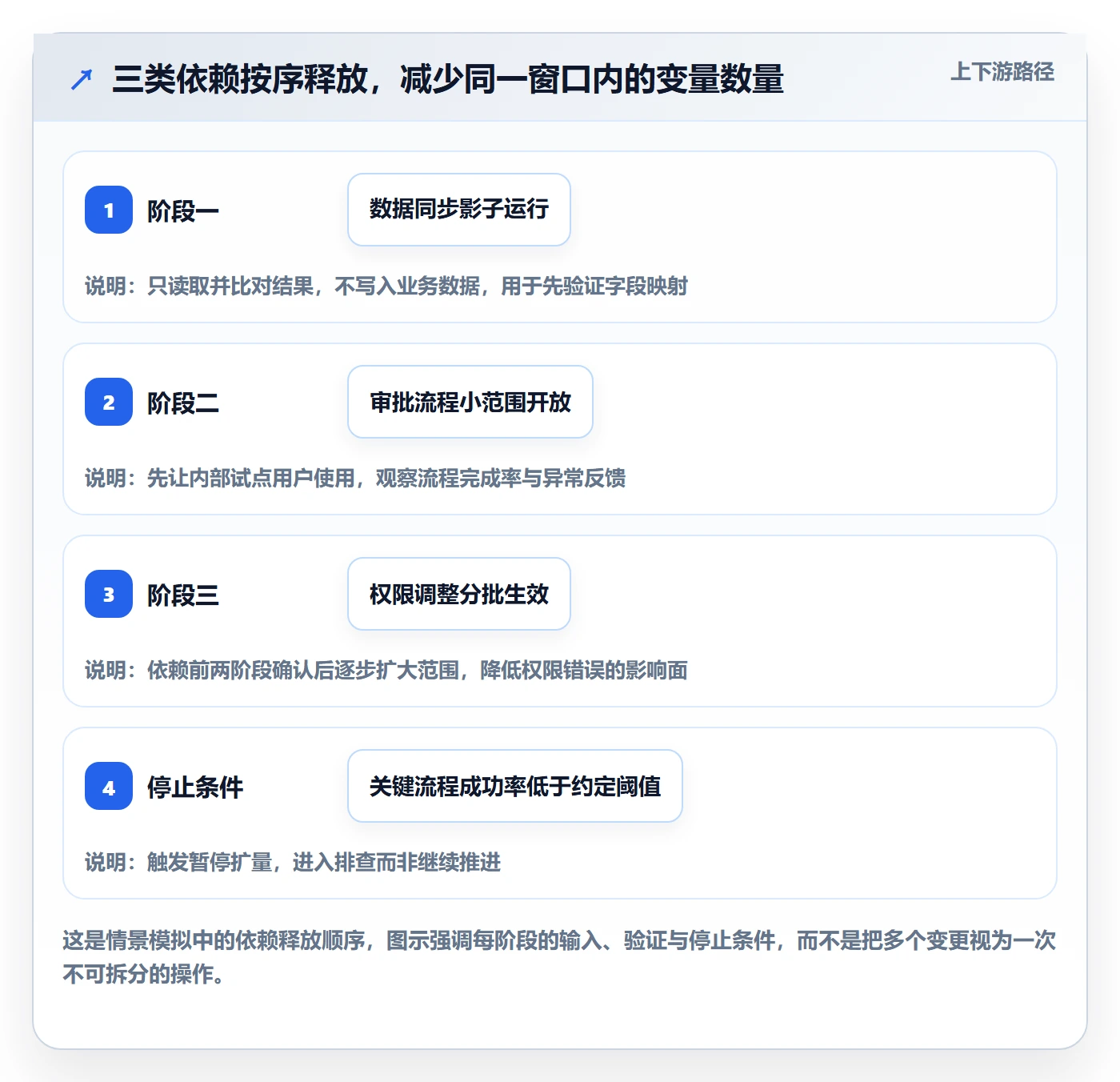

以下是一个用于讲解流程的匿名化情景模拟,并非某家公司的实测数据。某业务平台计划同时上线新审批流程、身份权限调整和数据同步任务。最初计划把三项变更放在同一窗口执行,预计操作时间约九十分钟。

在发布评审时,团队发现权限调整依赖新审批流程生成的角色标识,而数据同步任务会读取历史记录。如果三项变更一次性上线,出现问题时很难确认是权限、流程还是数据映射导致。最终团队把数据同步改成先影子运行,权限变更推迟到流程验证通过之后,并为核心用户分批开放。

这次拆分增加了一个观察周期,却降低了故障定位难度。关键并非“分批发布一定更安全”,而是让每个阶段尽量只改变一类主要变量。发布不是把所有工作尽可能塞进一个窗口,而是让每一步的结果可判读、可停止、可恢复。

上线实操方法:项目负责人提升发布管理效率的风险控制方法与模板

三、常见误区:看起来流程完整,实际控制薄弱

1. 把审批通过当作风险消失

审批说明有人看过信息,不代表信息充分,也不代表风险已经降低。审批人如果只看到“测试通过”,却不知道测试覆盖了哪些版本、哪些用户和哪些边界条件,这个结论就很难支撑上线决策。

我会把审批问题改成可验证的判断,例如“关键路径在生产等价环境完成验证,结果链接可访问”,而不是“测试已完成”。前者可以追溯证据,后者只能追溯一句承诺。审批的价值在于发现证据缺口,不在于增加流程节点。

2. 用“没有问题”代替发布观察

发布刚结束的几分钟没有告警,不等于风险窗口已经过去。某些问题要等真实流量、定时任务、批处理或跨系统同步发生后才出现。不同业务的观察窗口应由业务节奏决定:高频交易场景可能需要分钟级信号,日批处理场景可能要覆盖一次完整任务周期。

“没有问题”也需要明确观察范围。负责观察的人应知道看哪些仪表盘、抽查哪些业务记录、多久更新一次状态,以及出现哪个信号时叫停。若这些内容没有写下来,观察就会退化为“大家在群里等一等”。

3. 只写回滚按钮,不写回滚决策

有回滚脚本不代表回滚可行。还要确认数据是否兼容、依赖服务是否允许退回、回滚需要哪些权限、执行耗时多长,以及回滚后用户已提交的数据如何处理。更重要的是,谁有权决定回滚?如果每次异常都要等待跨部门临时开会,恢复时间可能比技术操作时间长得多。

我会把“回滚方案”拆成三件事:回退动作、决策阈值、授权人。遇到数据迁移或外部副作用不可逆的场景,还要补充“回滚不能解决什么”,例如需要启用兼容模式、执行补偿脚本或人工处理积压记录。

4. 把所有变更都按最高等级管理

高风险流程不应该成为所有小改动的默认流程。若配置文案调整和核心身份系统改造都要走同一套审批、会议和演练,团队会逐渐把控制动作当成负担,真正高风险的评审也容易被大量低风险事项稀释。

正确做法是按影响面、可逆性、依赖复杂度和业务关键程度分级,并允许自动化证据帮助低风险变更快速通过。分级的目的不是少管,而是把管理强度放到风险实际所在的位置。

5. 将延期一律视为管理失败

该延期的发布按时上线,可能比按时延期更糟。项目负责人需要区分“执行准备不足导致的可避免延期”和“新证据揭示风险后作出的理性延期”。前者要改进计划与协作,后者则是风险机制发挥作用。

我会记录延期原因,而不只记录延期时长。若延期主要由范围变化、依赖方未交付或测试环境不稳定造成,改善措施分别不同。只看平均延期天数,容易让团队为了指标按时发布,却没有解决真正的阻塞来源。

6. 只看平均值,忽略低频高损失事件

发布后异常率下降是好事,但如果严重事故集中在少数核心系统,整体均值仍可能看起来很漂亮。负责人应同时看总体趋势和分层结果,尤其区分高影响系统、数据变更、权限变更、跨境或外部依赖、非工作时间发布等类别。

对于低频高损失风险,历史发生次数少并不表示风险小。更适合采用情景推演:一旦关键依赖不可用,最大影响范围是什么?团队多久能发现?有没有可执行的隔离方案?这比仅凭过去几次“都没出事”来判断更稳妥。

四、专业判断逻辑:怎样确定发布控制的强度

1. 用四个维度做风险分级

我建议用影响面、可逆性、依赖复杂度和发现难度评估发布风险。每项按一至五分评分:一分代表范围小、容易恢复、依赖少、异常容易发现;五分代表影响广、难以恢复、依赖复杂或异常难以察觉。分值不是精确概率,而是帮助团队把判断说清楚。

维度 低风险信号 高风险信号 负责人要追问的问题
影响面 少量内部用户或单一非关键流程 全量用户、核心流程或多业务线 异常时,哪些用户或业务会受到影响?
可逆性 关闭开关即可恢复,数据不受影响 写入不可逆数据或触发外部操作 恢复旧版本后,数据和副作用如何处理?
依赖复杂度 单服务、依赖稳定且边界清晰 多系统协同、接口或权限同步变化 依赖未就绪时,能否安全地单独发布?
发现难度 错误立即暴露,监控覆盖完整 延迟出现、需人工核对或用户反馈才发现 最早的可信信号是什么,多久能看见?

可以把四项分数相加作为初步提示:四至七分为低风险,八至十二分为中风险,十三至二十分为高风险。这个区间是建议基准,不是经过普遍验证的行业标准。组织应结合事故损失、系统等级和合规要求校准,并允许负责人说明“为什么调高或调低等级”。

只用总分会掩盖单项极端风险。例如一个变更总分不高,但可逆性得五分,且涉及不可恢复的数据写入,就应触发专门评审,而不应被其他低分平均掉。

上线实操方法:项目负责人提升发布管理效率的风险控制方法与模板

2. 风险分数决定证据深度,不直接决定是否上线

低风险变更可以通过标准化检查快速放行,但仍需保留变更记录、责任人和基本监控。中风险变更应确认影响分析、测试范围、回滚路径和观察窗口。高风险变更通常需要分批执行、独立验证、明确授权,并安排能进行技术判断的负责人参与观察。

分级不是给项目贴标签,也不是把“高风险”直接等同于“禁止上线”。它的作用是确定需要什么证据、谁参与决策、发生异常时如何止损。若一个高风险变更有充分的隔离、演练与恢复能力,仍可能适合在受控窗口发布;反之,低分项目如果关键证据缺失,也不应因为评分低而自动放行。

3. 为每个关键风险写出“信号,动作,负责人”

风险登记表如果只有“数据同步可能失败”这一句话,执行时帮助有限。每个重要风险应至少有一个可观察信号、一个触发动作和一个责任人。例如,“连续两次同步延迟超过十分钟”是信号;“暂停扩大范围并核对积压记录”是动作;“数据负责人决定恢复或补偿”是责任安排。

我偏好使用这样的表达结构:如果某个信号在某个时间窗口内达到某个阈值,那么由某个角色执行某个动作,并在某个时间点更新判断。这会迫使团队提前讨论阈值、权限和升级路径,避免故障发生后才争论谁来决定。

4. 设定发布观察窗口,而不是机械等固定分钟数

观察时间应覆盖最有可能暴露问题的业务周期。对实时交易和高频接口,关注分钟级趋势可能足够发现早期异常;对批量导入、日终结算、异步队列或定时任务,必须覆盖至少一个相关执行周期。窗口过短会错过延迟故障,窗口过长则增加值守成本。

观察窗口还要区分“稳定观察”和“等待业务周期”。可以先用技术信号完成初步验证,再等待关键业务任务跑完后放行。每个窗口都应有明确的开始时间、结束条件和未完成时的处理方式,不应只写“持续观察一段时间”。

五、具体案例和数据观察:把发布拆成可判断的阶段

1. 情景模拟:同一批需求,改用分层发布

以下数据是为展示控制方法而构造的情景模拟,不是客户案例、市场统计或真实生产数据。假设某项目包含十二项变更:五项界面与配置调整、四项服务逻辑改动、三项数据和权限变更。团队原计划一次性发布,发布后才集中检查业务结果。

负责人重排计划后,将变更分为三批:第一批上线低风险配置;第二批以小范围流量验证服务逻辑;第三批在数据兼容验证通过后执行权限与数据相关变更。每批都规定观察指标和停止条件。方案的代价是多一次协调和更长的日历周期,收益则是故障影响范围更小、定位路径更清楚。

观察项 一次性发布方案 分层发布方案 解释
执行批次 1 批 3 批 批次增加意味着更多协调,但每批变量更少
单批影响范围 最多覆盖全部目标用户 先内部验证,再逐步扩展 分层发布降低首次异常的暴露范围
计划日历周期 约 1 个工作日 约 3 个工作日 情景模拟中多出的时间用于观察与确认
故障定位路径 多个变更同时变化 按变更类别逐步推进 定位更容易,但依赖清单必须维护准确

这里不能简单得出“分批总是更好”。若系统流量很低、变更完全可逆、依赖关系简单,额外分批可能带来大于收益的协调成本。分层的价值主要体现在影响面大、依赖多、可逆性差或错误不容易即时发现的发布。

上线实操方法:项目负责人提升发布管理效率的风险控制方法与模板

2. 复盘表不能只记事故,还要记差点发生的事

发布后复盘常常只讨论真正造成影响的故障,但“差点发生”的事件同样有价值。例如回滚权限临时申请才获得、监控告警没有覆盖新接口、依赖团队在发布窗口内才确认配置。这些没有造成用户损失,不代表流程可靠;它们可能是下一次事故的前兆。

我会把复盘拆成结果、信号、决策、恢复和制度改进五类。结果说明实际影响;信号回顾团队何时知道异常;决策检查叫停是否及时;恢复核对方案是否可执行;制度改进则要落实到责任人和截止时间。复盘的目标不是找一个人负责,而是找到下一次能更早发现或更快恢复的控制点。

3. 用有限数据识别瓶颈,而不是追求漂亮汇总

假设一个团队连续观察二十次发布,只有两次延期,但其中一次卡在测试环境准备,另一次卡在外部依赖确认。仅看“按计划完成率为九成”会漏掉具体改进方向。应把每次等待的起止时间、等待对象、阻塞原因和是否可提前发现记录下来。

如果统计显示大部分等待发生在测试环境准备,优先行动可能是环境预约与数据准备;如果等待集中在变更影响确认,则应把依赖核查前移;如果执行耗时稳定但发布后人工核对很久,说明问题可能在验证设计,而非部署速度。统计的价值在于改变下一个动作,不在于制造一个看上去精确的数字。

上线实操方法:项目负责人提升发布管理效率的风险控制方法与模板

六、可直接复用的发布管理模板

1. 发布概览模板

发布概览用于让参与者在数分钟内理解范围、影响和责任。它不替代详细方案,但应能快速回答:为什么发布、改什么、影响谁、何时执行、异常时由谁决定。建议将此信息放在团队统一可访问的位置,不要只留在会议聊天记录中。

字段 填写内容
发布名称与编号 用可追溯的名称区分发布批次与版本
业务目标 说明本次发布要解决的用户或业务问题
变更范围 列出功能、配置、数据、权限、接口及基础设施变更
影响对象 列出业务线、用户群、系统和外部依赖
风险等级及依据 记录四维评分与任何单项高风险理由
计划窗口 包含开始时间、预计操作时间和观察窗口
发布负责人 负责协调与状态更新的单一角色
执行负责人 负责具体操作,可与发布负责人不同
业务验收人 负责判断关键业务流程是否符合预期
暂停与回滚授权人 明确现场有权叫停或决定恢复的角色

2. 风险登记表模板

风险登记表的重点不是罗列所有可能,而是让高价值风险可观察、可行动。过多低概率、低影响的假设会淹没真正需要处理的事项。建议把风险分为发布前阻断项、发布中观察项和发布后跟踪项。

风险编号 风险描述 影响面 可观察信号 触发阈值 预防动作 触发后的动作 责任人 状态
R-01 新旧数据格式不兼容 使用旧版本的业务服务 数据读取失败或字段缺失比例升高 按团队约定阈值触发 先进行兼容性测试和影子比对 暂停扩量,启用兼容方案并核对数据 数据负责人 待验证
R-02 权限规则未覆盖特殊角色 特定用户无法完成核心操作 权限拒绝日志或验收反馈 核心角色出现一次可复现阻断 使用角色矩阵逐项验证 停止扩大范围,恢复旧权限配置 权限负责人 待验证
R-03 异步任务积压 依赖同步结果的后续流程 队列长度与处理延迟持续上升 超过约定窗口仍未恢复 预跑任务并核实容量 暂停任务入口,排查积压并评估补偿 服务负责人 待验证

表格中的风险描述和阈值是示例,不应未经评估直接套用。尤其是具体告警数值,应该来自系统基线、业务容忍度和历史运行特征,而不是为了填满模板随意设置。

3. 上线就绪检查模板

上线就绪检查应能阻断“关键证据缺失”的发布。检查项可以按照团队系统做自动化,但至少保留结论、证据位置、验证人和例外说明。若某项不适用,应写清原因,避免空白被误解为已通过。

  • 范围:本次发布包、配置和数据变更与批准范围一致。
  • 测试:关键路径、异常路径和兼容性测试均有可查结果。
  • 依赖:外部系统、权限、证书、队列和定时任务已确认就绪。
  • 安全:涉及敏感权限或数据的变更已完成必要审查。
  • 恢复:回退、补偿或隔离方案经过桌面推演;高风险场景有演练证据。
  • 监控:技术信号与业务信号均可访问,负责人知道告警触发后的动作。
  • 协作:关键执行人与授权人在窗口内可联系,替补安排已确认。
  • 用户沟通:如有影响,通知内容、时间和客服答复口径已准备。

4. 发布执行记录模板

执行记录的目标是还原发生了什么,而不是写成一份过度精致的总结。每条记录要包括时间、动作、执行人、结果和证据链接。出现异常时,再补充影响范围、决策依据和后续动作。记录应尽量实时更新,事后凭记忆补写容易漏掉关键时间点。

时间 阶段 执行动作 执行人 结果或观察信号 决策与后续
计划时间 执行前检查 确认版本、权限和依赖状态 填写责任人 记录实际状态及证据链接 继续、暂停或补充检查
实际时间 部署或配置 记录已执行的操作步骤 填写操作人 记录成功、失败及异常信息 说明下一步动作
实际时间 业务验证 验证关键用户路径与数据结果 填写验收人 记录实际业务表现 继续扩量、保持观察或恢复

5. 发布后复盘模板

复盘应在信息仍然新鲜时进行,时间不必很长,但必须有行动项。对无异常发布,也要问:哪些步骤花费了意外等待?哪些检查重复但没有带来新证据?哪些原定验证没有执行?这样才能避免把“没有事故”当成“流程完美”。

  • 目标结果:发布是否实现业务目标,用户是否能完成核心任务?
  • 实际时间:准备、执行、观察和恢复分别耗时多少?差异来自哪里?
  • 异常与近失事件:出现了什么信号,是否影响用户,最早何时可以发现?
  • 决策质量:暂停、继续、扩量或回滚的依据是否明确,决策是否及时?
  • 行动项:每项改进有责任人、截止时间和验证方式。

七、不同情况下的行动建议与取舍

1. 小团队、低风险、变更可逆

若团队规模小、系统影响面有限、变更可快速撤销,不必复制大组织的审批层级。可以保留轻量发布卡:变更范围、测试证据、执行人、回退方式、观察信号。将重复核对自动化,把人员时间用于审查例外情况。

取舍在于控制成本和流程覆盖面。低风险流程过重,会让团队绕过流程;流程过轻,则可能让基础事实无处可查。最稳妥的边界是保留最小证据链,并在影响面、不可逆性或依赖复杂度升高时自动升级控制等级。

2. 多团队、中大型组织、依赖关系复杂

多团队发布最需要统一的信息结构和责任边界,而不是要求所有团队使用完全相同的技术步骤。负责人应建立跨团队变更日历、依赖清单、共同的风险字段和可查询的发布记录。团队可以保留各自执行手册,但发布范围、责任人、阻断条件和状态口径必须一致。

规模扩大后,临时群聊协调会迅速失效。应明确发布协调者、技术决策者、业务验收者和恢复授权人,避免角色名称含混。项目管理平台可以承载依赖、责任人、状态和证据链接,但工具本身不会自动消除风险;若任务之间没有明确依赖、验收条件没有证据,换系统也只是把混乱搬到另一处。

这类组织的取舍通常是标准化与自治之间的平衡。标准应统一关键决策信息,不应强行统一每项技术操作。高影响系统可以要求更严格证据,低风险团队保留快速通道,并定期审查快速通道是否仍符合风险边界。

3. 涉及数据迁移、权限或不可逆操作

出现数据迁移、权限重构、账务处理或外部副作用时,不能把常规部署回退当作完整恢复方案。建议先做兼容性验证、影子运行、抽样核对和分批执行,明确哪些数据能恢复、哪些只能补偿,以及补偿需要谁批准。

这类发布的主要取舍是控制风险与缩短交付周期。多阶段验证会增加日历时间,也增加协调工作;但如果一次性错误会造成难以恢复的数据损失,节省几天通常不是有效的成本优化。决策应基于故障后果,而不是只比较上线前的工时。

4. 业务窗口短、错过窗口代价高

有些系统只能在低流量时段发布,或业务节点使延期代价很高。此时不应因为窗口有限而省略准备工作,反而应把能前置的验证尽量提前:预演部署、确认权限、检查依赖、准备备选执行顺序,并在窗口前确定暂停条件。

如果窗口内无法完成全部验证,应预先设计分段方案:先做不可见或低影响动作,确认信号后再开放用户流量;若窗口结束仍未满足条件,规定自动回退到安全状态。不要把“窗口不等人”变成继续操作的理由。

5. 发布频率高、单次变更小

高频发布需要降低每次发布的单位协调成本。对重复、低风险且可自动验证的变更,可以逐步建设自动化检查、标准化部署和指标观察。但自动化应覆盖失败分支,包括检查失败时如何阻止推进、异常时如何通知、操作中断后如何恢复。

频率高不等于每次都风险低。小变更可能在累积后改变系统行为,也可能跨多个团队叠加。因此需要保留变更关联和版本追踪能力,并定期检查近期变更是否集中影响同一条核心业务路径。

6. 关键负责人无法在场或证据不完整

若关键决策人无法参与,提前确认有权限且理解背景的替代人选。不能以“群里有人看着”代替授权。若测试证据、恢复方案或业务验收任一关键项缺失,应判断该缺口是否影响安全决策;无法证明可接受时,延期通常比临时猜测更负责任。

例外放行也可以存在,但必须记录例外理由、授权人、风险承担范围和补救措施。例外不是绕过流程的暗门,而是一种需要可追溯解释的决策。若同类例外反复出现,说明流程设计或资源安排本身需要调整。

八、从模板走向稳定机制:项目负责人下一步怎么做

1. 先选最近一次发布做一次反向复盘

不必先建设庞大的制度。找一场最近的发布,按变更准入、上线就绪、执行授权、观察放行四个阶段回看:哪些信息在发布前才出现?哪些确认没有证据?谁实际上做了暂停决定?发生异常时,团队多久发现、多久恢复?用真实事件找控制缺口,比先写一套厚重手册更有效。

2. 选择三个最值得改善的指标

初期不要同时追踪几十个指标。建议选一个速度指标、一个质量指标和一个恢复指标,例如发布准备周期、发布后异常率和平均恢复时长。给每个指标写明口径、数据来源、统计周期和分层方式,先确认测量稳定,再讨论目标值。

如果团队没有可靠历史数据,先建立基线,不要急着承诺“下个月提升三成”。基线期的价值是发现数据采集缺口和口径争议。未经统一口径的数字适合提出问题,不适合用于评价团队。

3. 用一类高风险发布试运行模板

先挑选一类影响面大、流程重复或过去发生过近失事件的发布试运行,不要一次性覆盖所有团队。试运行时记录模板哪里帮助了决策、哪里只是增加填写负担,尤其留意风险阈值是否可执行、授权路径是否能在实际窗口内运行。

试运行结束后,保留能改善判断的字段,删除重复信息,补齐被临场追问的内容。模板不是越长越专业;它应当让关键事实更容易比较、让责任边界更清楚、让异常时的动作更快发生。

4. 把改进动作变成下一次发布的验证条件

复盘中若发现监控缺失、回滚时间过长或责任边界不清,不要只写“后续优化”。应明确负责人、完成时间和验证方式,例如下次高风险发布前完成恢复演练,并记录演练用时和失败点。只有在下一次事件中检验改进是否有效,复盘才形成闭环。

项目负责人的价值不在于保证每场发布都没有波动,而在于让团队尽可能早地看见风险、清楚地决定是否继续,并在判断错误时尽快恢复。发布效率也不等于把风险推给值班人员,更不等于把所有审批压缩到最后一分钟。它来自稳定的证据、清楚的权限、合理的分层和可重复的学习。

下一步可以从一场发布开始:写清变更范围,用四个维度评估风险,为前三项关键风险补上“信号,动作,负责人”,再用执行记录验证流程是否真实可用。若团队只想先改一件事,我建议先把“谁能暂停、依据什么暂停、暂停后做什么”写清楚。它往往比再增加一轮审批,更能缩短事故持续时间,也更能保护项目交付与用户体验。

常见问题解答(FAQ)

1. 上线前如何建立一套真正能拦截风险的发布检查清单?

我以前以为上线检查项越多越稳,后来发现几十项清单经常只是“打勾游戏”:测试、产品、运维都勾选完成,但关键依赖没有人真正确认。项目负责人应该怎样设计清单,才能在发布前识别会导致延期、回滚或客户投诉的高风险事项?

我在一次涉及支付、账号和消息服务的版本发布中,把原本的42项检查项压缩成18项“必须有证据”的门禁项,结果发布前发现了两个未完成的外部接口变更,避免了上线后大面积失败。我的判断是,检查清单不应按部门罗列,而应按“失败后果”分层。建议至少分为四类:功能正确性、数据安全性、依赖可用性、回滚可执行性。

每一项都要同时写清负责人、完成时间、证据位置和未完成时的处理动作。例如,“数据库脚本已验证”不能只写“已完成”,而应记录验证环境、执行耗时、影响行数和回滚脚本链接;“第三方接口已确认”要附上对方确认时间、限流规则和联系人。没有证据的完成状态,一律按未完成处理。

我通常把风险分成三档:高风险项必须由项目负责人和技术负责人共同确认,中风险项由对应负责人确认,低风险项可以在发布后补齐。高风险项包括数据结构变更、权限逻辑变化、计费规则变化、不可逆脚本和外部依赖变更。

发布前如果仍有一项高风险项没有证据,不建议用“先上线观察”替代决策,而应明确延期、降级发布或关闭相关功能。真正有效的清单不是让团队填得更快,而是让任何人都能在5分钟内看出“哪里可能出事故”。

2. 发布计划模板应该包含哪些字段,才能减少跨团队等待和临时扯皮?

我负责过一个需要研发、测试、运维、客服和客户成功团队共同参与的版本,最初只写了发布日期和功能列表,结果当天不断有人问“现在做到哪一步”“谁来确认”“出问题找谁”。一个实用的发布计划到底应该怎样设计字段,才能让所有人按同一份信息推进?

我后来把发布计划从一页功能说明改成一张“时间线加责任矩阵”,核心不是记录更多内容,而是消除四种模糊状态:谁负责、谁确认、何时完成、失败后怎么办。

最低限度建议包含这些字段:发布批次、变更内容、影响范围、风险等级、负责人、协同人、前置条件、计划时间、验收标准、监控指标、回滚触发条件、回滚负责人和通知对象。在实际执行中,我会把计划拆成四个时间点:发布前准备、发布窗口、发布后观察、正式关闭。比如发布前一天完成数据备份和脚本演练;

发布窗口内完成部署和冒烟测试;发布后30分钟观察错误率、接口延迟和核心转化;观察期结束后由项目负责人宣布关闭。每个节点只能有一个最终负责人,协同人可以有多个,但不能让“大家一起负责”成为没有人负责。我还建议增加一列“完成证据”。

研发填写合并记录或构建编号,测试填写用例结果,运维填写部署记录,客服填写话术和公告链接。一次实际发布中,这个字段让我们提前发现客服还拿着旧版说明,避免了用户看到新页面却收到旧操作指引。模板的价值不在于看起来完整,而在于把交接从口头承诺变成可核验的事实。

3. 项目负责人应该用群聊、表格还是某项目管理平台来管理发布任务?

我曾经把发布事项放在群聊里,也试过用多人共享表格,短期看都能推进,但几次紧急发布后发现信息很容易分散:决策在群里、任务在表格里、附件在网盘里,最终没人能还原完整过程。不同规模和复杂度的发布,应该怎样选择管理方式,避免工具本身制造新的风险?

我的经验是,不要先问“哪个工具最好”,而要先判断发布是否具备三个特征:参与角色是否超过4类、任务是否存在前后依赖、发布后是否需要追责和复盘。只要同时满足其中两项,就不建议只靠群聊或普通表格。群聊适合即时提醒,不适合作为唯一记录;表格适合小批量清单,不适合管理复杂依赖、变更历史和权限;

某项目管理平台更适合把任务、负责人、证据、审批和时间线放在同一处,但前提是字段设计足够简单。我做过一个对比:一个包含26项任务、6个角色的发布批次,使用群聊推进时,确认状态平均要反复追问三次,发布前最后一小时仍有5项任务状态不明确;

改用统一任务模板后,每项任务都要求负责人、截止时间和完成证据,发布前未确认项降到1项,项目负责人用于追状态的时间从约90分钟降到25分钟。选择方式时可以采用简单标准:低复杂度、单团队、无数据变更的发布,用表格即可;跨团队、有审批和依赖的发布,用某项目管理平台;

紧急故障修复则用群聊快速协调,但事后必须在统一记录中补齐决策、时间线和影响范围。最忌讳的是多套系统并行却没有唯一事实来源。无论使用什么工具,都应明确一句规则:状态以哪份记录为准,口头消息不能替代任务状态。

4. 如何设计回滚方案和演练,避免上线出问题时只能临时讨论?

我经历过一次功能发布,团队虽然准备了回滚文档,但真正出现异常时才发现数据库结构已经变更,代码可以回退,数据却无法恢复。项目负责人应该如何判断回滚是否真的可执行?发布前需要演练到什么程度,才不是形式主义?

判断回滚方案是否有效,我会看三个问题:能不能在规定时间内执行,执行后数据是否一致,谁有权在什么条件下触发。仅仅写一句“出现严重问题则回滚”没有操作价值。回滚文档至少要包含触发指标、决策人、执行步骤、预计耗时、数据处理方式、验证方法和对外通知模板。我通常把回滚分成三种类型。

第一种是版本回退,适用于代码部署且数据结构未变化;第二种是功能关闭,适用于已经上线但可以通过开关、配置或权限停止的功能;第三种是数据恢复,适用于脚本误执行或数据写入错误,风险最高,必须提前验证备份可恢复。

很多团队只准备第一种,因此遇到数据库字段删除、订单状态变更或批量任务写入时,所谓回滚实际上无法恢复原状。在一次发布演练中,我们没有完整模拟所有业务,而是选取最危险的三个动作:执行数据库脚本、关闭新功能、恢复关键数据。

演练结果显示,代码回退只需8分钟,但备份恢复和数据校验需要37分钟,因此最终把发布后的观察窗口从15分钟调整为45分钟,并把高风险变更安排在可获得技术支持的时段。这个调整比单纯增加测试用例更有价值。建议至少在正式发布前完成一次“桌面推演”,由负责人按时间线口述谁做什么;

对不可逆数据变更,再做一次真实环境的脱敏演练。提前写好回滚触发阈值,例如核心接口错误率连续5分钟超过2%、支付成功率下降超过1个百分点或关键数据出现不一致。阈值明确后,团队就不会在事故现场争论“再观察一下”,而能快速执行预案。

核心关键词

读者评论

方
方俊杰

文中把“回滚方案”拆成回退动作、决策阈值和授权人,这一点很实用。我们以前只确认脚本能执行,真正出问题时却卡在数据兼容和审批权限上。建议模板里再增加回滚演练时间、预计恢复时长和失败后的兜底联系人,现场会更容易判断。

史
史清越

按影响面、可逆性、依赖复杂度和发现难度分级,比所有变更走同一套流程更现实。不过评分容易受主观判断影响,最好结合历史事故和实际发布结果定期校准,否则分数可能只是另一种形式化审批。

李
李思妍

文章强调业务指标验证很有必要,但落地时常遇到指标口径不一致的问题。技术团队看接口成功率,业务团队看订单完成率,双方可能得出不同结论。发布前最好明确数据来源、统计周期和阈值,并指定唯一的现场决策人。

文章包含AI辅助创作:上线实操方法:项目负责人提升发布管理效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530819

赞 (0)
飞飞飞飞
发布审批流程与规范:项目负责人发布管理风险控制关键指标
上一篇 1小时前
发布管理回滚全流程:项目负责人效率提升与一文讲清
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
