发布记录实操方法:项目负责人提升发布管理效率的效率提升方法与模板

发布记录最容易被低估的地方,不是字段少,而是它常常在发布当天才开始补:版本已经上线,负责人还在群里追问“这次到底改了什么、谁验收过、出了问题怎么回退”。我建议把发布记录从“上线后的说明文档”改成“发布前的决策凭证”:它应当能回答本次发布的范围、准入依据、执行责任、验证结果和回退条件。下面用一套适用于多人协作团队的实操方法拆解,并以明确标注的情景模拟数据说明,如何减少临时确认、降低遗漏风险,同时避免把记录做成没人看的表格。

一、先讲核心结论:发布记录不是流水账,而是发布决策的证据

1. 一份记录要能回答五个问题

我判断一份发布记录有没有用,不先看它写了多少字,而是看它能不能让一个没有参加发布会议的人,在几分钟内回答五个问题:这次发布什么、不发布什么;依据什么判断可以上线;谁负责执行和验收;上线后看哪些信号;出现什么情况就回退或停止扩量。

如果记录只写“版本已上线,功能正常”,它只是结果通知,不是管理记录。相反,即使正文很短,只要发布范围、验证证据、责任人和异常处置条件齐全,就可以支撑交接、审计、复盘和下一次改进。

我的核心判断是:发布记录的价值不在于记录了多少动作,而在于能否缩短决策时间,并减少不同角色对“已经确认”的不同理解。因此,模板应围绕决策链设计,而不是围绕“能填多少字段”设计。

2. 把发布管理拆成四段,而不是只盯着上线时刻

发布不是一个时间点,而是一条有输入、有闸门、有验证、有反馈的流程。我通常把它拆成准备、准入、执行、观察四段。每一段都要有明确的完成条件,否则记录会在最后一刻暴露出前面未解决的问题。

阶段 要回答的问题 记录中的关键证据 常见失控信号
准备 范围、依赖和资源是否明确 版本范围、变更清单、负责人、依赖项 临近发布仍在讨论“算不算本次范围”
准入 是否满足上线条件 测试结果、风险评估、审批结论、未关闭问题 用“测试过了”替代可追溯证据
执行 谁在何时按什么顺序操作 执行步骤、核对点、值守安排、回退指令 步骤散落在聊天记录,现场靠口头确认
观察 上线后如何确认稳定 观察窗口、业务指标、告警阈值、结论 上线成功只按部署完成判断

这四段的好处是把“发布记录”从单张表扩展为可审查的证据链。团队不一定需要四份文档,可以用一份记录串起来;关键是每一段都有明确的状态和证据入口。

3. 效率提升首先来自减少往返确认

发布效率常被误解成“压缩发布会议时间”。但会议变短不代表协作变顺。如果负责人会后仍要追问测试、运维、产品和业务代表补充信息,节省下来的时间会在群聊和临时表格里重新花掉。

因此,我更关注三个可观察的效率指标:发布前补信息次数、准入确认耗时、上线后定位责任人的耗时。它们比“记录填写时间”更能反映记录是否真正降低协作摩擦。

发布记录实操方法:项目负责人提升发布管理效率的效率提升方法与模板

二、背景和真实场景:为什么发布当天才补记录最危险

1. 多团队发布时,信息分散比任务数量更难处理

在多人协作的发布中,产品确认范围,研发准备变更,测试给出质量结论,运维安排窗口,业务方关注使用影响。每个角色掌握的信息都可能是正确的,但信息不一定在同一个时间、同一个位置被其他人看到。

典型场景是:测试在缺陷系统里标记了一个问题“已知且可接受”,发布群里却有人把它理解成“已修复”;运维拿到的变更清单是上午版本,下午又合入了配置调整;业务方以为某项功能已开放,实际上本次只发布了后台能力。

这些问题并不总是因为某个人粗心,更多是记录没有定义统一的事实来源。只要“最终范围”“最终验证结果”“最终执行方案”分别存在于不同渠道,发布负责人就不得不当人工同步器。

2. 发布记录需要处理变化,而不是假设事情不变

实际发布中,范围会变化,依赖会延迟,风险会重新评估。若模板只适用于一切按计划完成的理想情况,团队遇到变更时就会绕过模板,转而靠口头协商。一个能落地的发布记录,必须允许记录变更时间、变更原因、影响范围和重新确认结果。

我会把“本次范围”与“最后确认时间”放在同一块区域。这样,读者不仅知道发布了什么,也知道这个结论何时生效。若范围在准入后发生变化,应触发重新评估,而不是悄悄替换文字。

3. 组织规模越大,记录的重点越偏向可追溯

小团队常靠成员熟悉彼此来弥补文档不足;人员轮换、系统复杂度和跨部门依赖增加后,这种默契就会失效。对于 100 人以上的组织,尤其是多个团队共用服务、分批发布或需要审计留痕的环境,记录不只是提醒清单,还承担交接和责任边界的作用。

例如,PingCode 可用于承载需求、缺陷、迭代和发布相关协作信息。使用此类管理平台时,我会优先设计清晰的关联关系:发布记录关联版本或迭代,变更项关联需求和缺陷,验证结果关联测试活动,异常处置关联后续任务。工具能帮助信息聚合,但不能替代团队定义“什么状态算通过”。

若团队规模较小、发布影响有限,轻量表格也可能足够。是否采用管理平台,应看信息关联和追踪需求,而不是先按工具功能多少做选择。

4. 发布记录的真正使用者不止发布负责人

发布负责人想快速判断能不能发;执行人员要知道顺序和风险点;业务或客服团队要知道影响范围和沟通口径;事后复盘人员要还原当时的决策依据。不同角色读取同一份记录的目的不同,所以模板不能把所有内容都写成只有负责人看得懂的缩写。

我建议在记录开头放一段“面向非执行者的发布摘要”,用简明语言说明业务影响、用户影响和当前结论。技术步骤可以放在后面,并通过链接关联详细操作方案。这样既不牺牲技术精度,也不让业务读者陷入命令和日志里。

三、常见误区:看似记录齐全,实际没有降低风险

1. 误区一:字段越多,管理越严

字段数量增加,会带来填写成本和维护成本。若十几个字段都不影响准入、执行、验证或复盘,团队最后会用默认值、复制旧版本,或者干脆留空。表面上模板很完整,实际数据可信度反而下降。

我判断一个字段是否保留,会问三个问题:它是否会改变发布决策?是否能减少一个明确的追问?出了问题后是否有助于还原事实?三个问题都答不上来,通常可以删除、合并,或改成可选信息。

2. 误区二:发布完成等于服务稳定

部署命令执行成功,只能说明某些部署步骤完成,不等于业务功能正常,更不等于用户侧没有异常。发布记录如果只写“部署成功”,就把基础设施层的完成误当成了业务层的验证。

至少要区分部署状态、技术健康状态和业务验证状态。部署状态回答“变更是否部署”;技术健康状态关注错误率、延迟、资源和告警;业务验证则回答关键用户路径是否能完成。三个状态可能不同,不能用一个“成功”概括。

3. 误区三:回退方案写“必要时回滚”

“必要时回滚”没有明确触发条件、执行人、执行步骤和预计恢复时间。真正需要回退时,团队还要临时讨论谁有权限、数据如何处理、回退是否影响已完成交易。这样的文字不能算可执行方案。

回退内容至少应包括触发信号、决策人、执行人、回退对象、操作顺序、数据兼容性注意事项和验证方式。若无法完全回退,应该明确替代动作,例如关闭功能开关、停止扩量、切换只读或采取人工兜底。

4. 误区四:风险表里写“低、中、高”,就算完成风险评估

风险等级只有在团队对定义有共同理解时才有用。若“高风险”没有对应的处理要求,它只是主观标签。更有效的做法是把风险连接到控制动作:高影响、难检测的变更需要额外审批、分批放量或延长观察;低影响、易回退的变更可以走轻量流程。

我更愿意记录“发生什么、影响谁、如何发现、谁处置”,而不是只写一个等级。等级可用于快速筛选,但不能取代描述和动作。

5. 误区五:把所有发布都走同一套审批

对关键交易系统和低风险文案调整使用同一套审批,会让流程要么过重,要么过松。过重的流程鼓励绕行;过松的流程会把高风险变更当成普通任务处理。

流程应该按影响面、变更复杂度、可逆性和检测能力分层。发布频率高不等于风险高;一次性的大范围数据迁移,即使很少发生,也可能需要更严格的演练、观察和回退设计。

发布记录实操方法:项目负责人提升发布管理效率的效率提升方法与模板

四、专业判断逻辑:先定发布闸门,再决定模板字段

1. 用“影响,可逆,可观测”判断发布控制强度

我建议用三个维度判断发布要不要加控制。第一是影响:变更可能影响多少用户、业务流程或数据。第二是可逆:出问题后能否快速回到已知稳定状态。第三是可观测:异常能否在用户大量受影响前被发现。

影响大、不可逆、又难以观测的变更,应该提高发布门槛。反过来,影响有限、功能可关闭、异常指标清楚的变更,可以采取更轻的流程。这个判断比“每周发布一次”或“每次都审批”更能贴近真实风险。

判断维度 需要核对的事实 高风险信号 对应控制动作
影响 用户范围、核心流程、数据对象、外部依赖 影响面不清或覆盖关键业务链路 分批发布、业务确认、加强值守
可逆 能否撤回代码、配置、数据变更 数据结构不可逆,回退会造成数据不一致 先演练、双写校验、准备补偿方案
可观测 能否及时看到错误率、延迟和业务结果 缺少告警或验证指标,依赖用户报障 补齐监控、缩小首批范围、延长观察

2. 发布记录至少要包含六类信息

模板字段不必固定,但我认为下面六类信息不能轻易缺失:身份信息、变更范围、准入证据、执行安排、观察指标、异常预案。它们分别解决“这是哪次发布”“改了什么”“为何允许发布”“谁怎么操作”“怎样证明正常”和“异常时怎么办”。

如果团队已经有需求、测试和运维系统,记录中不必复制所有详细内容。更稳妥的做法是保留结论、责任人和可访问链接,避免重复维护造成版本不一致。链接应指向稳定对象,而非临时聊天消息或个人文件。

3. 用状态和证据区分“未做、已做、已验证”

我会避免用模糊的勾选框表示完成。一个任务可能已经执行,但还没验证;测试可能通过,但针对的是旧版本;审批可能完成,但范围随后变化。状态字段应该能区分执行动作和验证结果。

状态 含义 适合附带的证据
未开始 责任人尚未执行 计划时间、阻塞原因
执行中 动作正在进行,结果未确认 操作时间、当前步骤、现场负责人
已完成待验证 动作完成,但尚未证明预期结果 日志、部署结果、待执行检查项
已验证 结果符合预先定义的验收条件 测试结果、指标截图、业务确认
不适用 该步骤不适用于本次发布 简短说明原因,避免被误解为遗漏

4. 明确“停止、回退、继续”的决策权

发布现场容易出现责任模糊:技术人员发现异常,却不知道自己是否有权停止;业务代表担心影响用户,但没有明确的升级路径;负责人在等待更多数据时错过了止损窗口。

因此,每次发布至少要写清三个角色:发布决策人、技术执行人、业务确认人。高风险发布还应明确谁可以发起停止,谁批准继续,谁负责对外沟通。若组织采用轮值机制,记录具体的值守岗位和升级渠道,而不是只写某个人的姓名。

五、具体案例与数据观察:用一份记录减少四类返工

1. 情景案例:一次涉及多端和配置的版本发布

下面是一组情景模拟,不代表真实客户或行业平均值。假设一个业务系统准备发布新订单状态页,涉及服务端接口、前端页面、监控告警和一项配置调整。参与者包括产品负责人、研发、测试、运维和客服代表。

第一版发布清单只有版本号、上线时间和负责人。发布前,团队发现测试报告对应的构建号与待发布构建不同;配置调整没有被列入变更范围;客服不知道旧页面是否会继续可用。会议最终延期,负责人又花时间逐个确认状态。

第二次准备时,团队把记录拆成四块:变更范围、准入证据、执行与回退、观察与沟通。每项变更关联一个责任人和验收证据,构建号成为准入检查项,配置调整纳入变更清单,客服获得明确的影响说明。记录本身没有增加大量文字,却把争议提前到发布前处理。

2. 用对比数据看清时间花在哪里

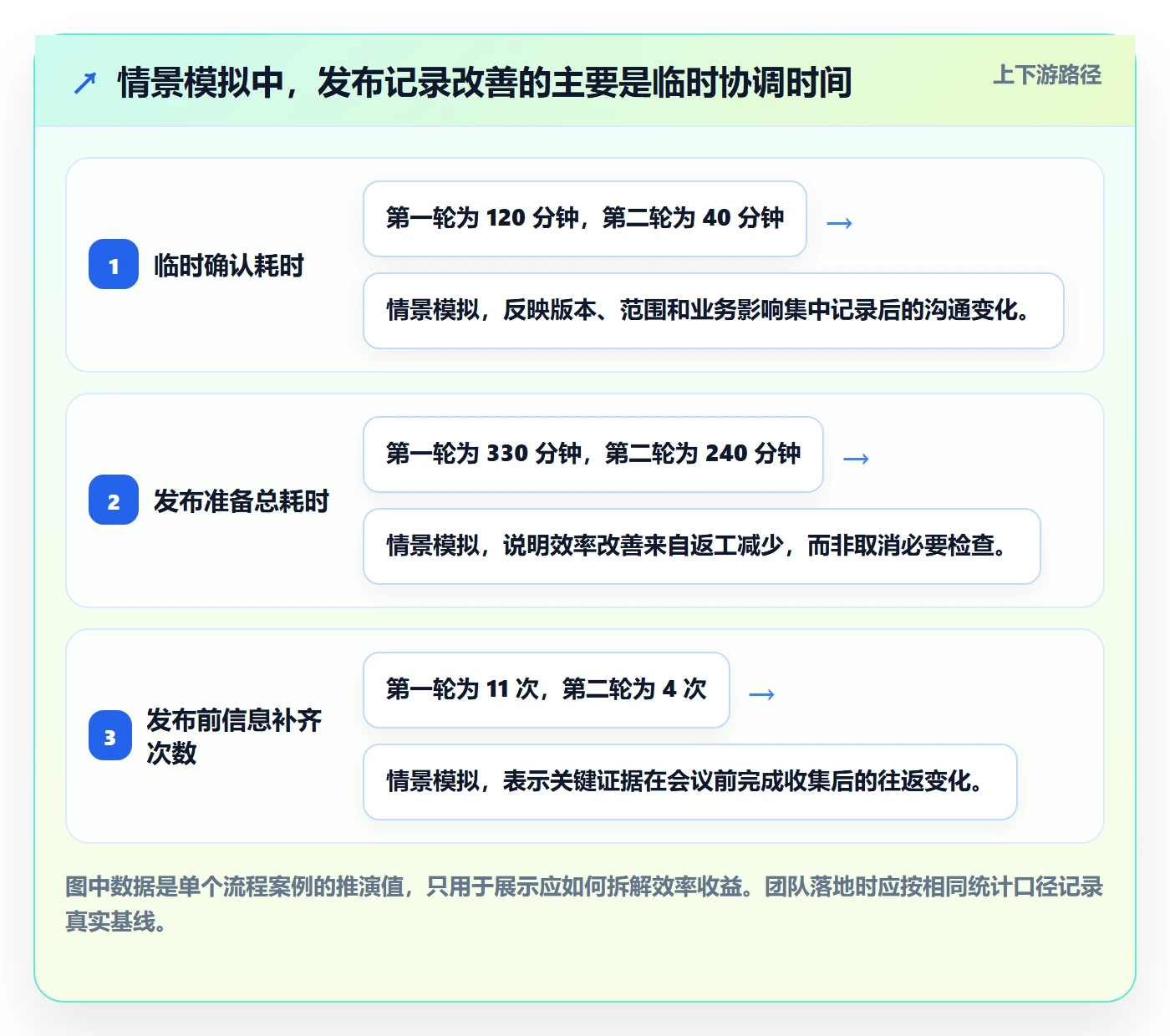

情景模拟中,第一次发布准备耗时约 5.5 小时,其中约 2 小时用于临时确认范围、版本和业务影响。第二次按记录流程准备,准备和评审共约 4 小时,临时确认降到约 40 分钟。节省的时间不是来自少做测试,而是来自重复追问减少。

这组数据不能外推为所有团队都能节省相同时间。它更适合作为内部试运行的观察框架:先记录三到五次发布的基线,再用相同口径比较补信息次数、确认时长和未按计划发布的原因。

发布记录实操方法:项目负责人提升发布管理效率的效率提升方法与模板

3. 观察指标要和业务路径绑定

订单状态页发布后,仅看服务端错误率并不够。页面能加载,不代表订单状态映射正确;接口返回成功,不代表客服看到的状态与用户一致。因此记录中应选择能代表核心用户路径的指标,例如页面成功加载率、状态查询成功率、异常订单比例和客服相关咨询量。

指标不应堆得越多越好。若本次变更只影响状态展示,监控一整套无关的资源指标会稀释关注点。每个观察指标都要回答:它能发现哪类问题、数据来源是什么、出现何种变化需要采取行动。

4. 观察窗口要有终点,也要有继续观察的触发条件

“上线后观察一段时间”不是完整计划。记录应写清观察窗口,例如首批用户放量后观察 30 分钟,再按风险决定是否扩大;同时写明若错误率、关键业务失败率或客服反馈超过阈值,就暂停扩量或启动回退评估。

若业务存在低频周期,例如日结、月结或批量任务,短时间平稳不能代表全链路正常。此时可以在发布后设置阶段性结论:即时验证通过、关键业务周期验证待完成、最终稳定结论待补。不要为了让记录看起来完整,提前把“观察完成”标成通过。

5. 发布记录还应保存反例和偏差

复盘不是只收集成功案例。若实际执行步骤与计划不同,或回退预案最终不可用,这些偏差比“按计划完成”更值得留存。团队可以记录计划与实际的差异、差异原因、影响和后续动作,并将改进项分配给明确负责人。

这一步能防止模板慢慢变成仪式。若每次复盘都发现“文档写了,但现场没用”,就要检查字段是否太难找、内容是否过时、现场是否没有清晰的负责人,而不是简单要求大家“提高重视”。

六、发布记录模板:从最小可用版开始

1. 一页式记录模板

下面的模板适合多数中等复杂度发布。团队可以将其放在现有项目管理工具或协作平台中,关键是保证链接、状态和责任人可追溯。对于低风险发布,可以删减可选项;对于关键系统,应增加演练、审批和业务连续性内容。

模块 建议填写内容 填写标准
发布身份 发布名称、版本号、计划窗口、发布负责人 名称可唯一识别;版本与实际构建一致
业务摘要 解决什么问题、影响哪些用户、用户需要做什么 非技术角色能看懂,不用内部缩写代替解释
范围与排除项 需求、缺陷、配置、数据变更及明确不包含事项 对变更项关联任务或版本对象
准入结论 测试结果、未关闭问题、风险接受人、审批状态 写结论及证据,不只写“已测试”
执行计划 操作顺序、执行人、核对点、预计耗时 关键步骤有完成标志和异常升级方式
回退或兜底 触发条件、决策人、执行方案、数据影响、恢复验证 避免只写“必要时回滚”
观察与验收 指标、数据来源、阈值、观察窗口、业务确认人 指标与本次变更直接相关
最终结论 按计划完成、部分完成、暂停或回退,后续动作 保留结论时间与责任人

2. 可以复制后调整的记录正文

发布名称:
版本号 / 构建号:

计划发布时间:

发布负责人:

业务影响摘要:

本次发布范围:

需求 / 缺陷 / 配置变更:

明确不包含的事项:

依赖系统或团队:

准入检查:

测试范围与结论:

未关闭问题及接受人:

数据迁移 / 兼容性检查:

审批与业务确认:

执行安排:

步骤一:执行人、时间、完成标志

步骤二:执行人、时间、完成标志

异常升级联系人:

观察计划:

指标一:数据来源、正常范围、触发动作

指标二:数据来源、正常范围、触发动作

观察窗口:

业务验收人:

停止 / 回退条件:

触发信号:

决策人:

执行人:

回退或兜底步骤:

恢复后的验证方式:

最终结论:

发布状态:

实际发布时间:

与计划的偏差:

后续动作与负责人:

模板里最容易被忽略的是“明确不包含的事项”。发布范围写了包含项,却不说明相邻功能或未完成需求是否包含,常会留下误解空间。明确排除项能减少业务方把“相关功能”误当成“本次上线”的概率。

3. 字段按风险等级配置,不要一刀切

模板可以分成必填、条件必填和可选三类。发布身份、变更范围、负责人、验证结论和最终状态通常应为必填;数据迁移、停机影响、外部依赖和回退演练则可按条件必填;详细会议纪要、背景材料等可作为链接或可选信息。

字段设计还要考虑数据复用。如果版本号可以从迭代或发布对象自动带出,就不要让人重复手填;如果审批记录已经在流程系统中,记录应链接审批结果,而不是另建一列再手工复制。重复输入容易产生冲突,自动关联则更容易保持一致。

4. 记录的写法要避免“结论没有依据”

建议把“通过”改写成“通过 + 验证范围 + 证据”。例如,不写“回归通过”,而写“本次构建的支付、退款和订单查询路径完成回归,阻断级缺陷为零,测试结果链接已关联”。这会让结论更可复核,也便于后续定位它覆盖了什么、没有覆盖什么。

如果证据无法直接公开或包含敏感信息,可记录受控链接、报告编号或脱敏摘要。记录的目标不是把所有原始数据复制进来,而是保证授权人员能够找到依据,并知道依据对应哪个版本。

七、不同情况下的行动建议:按团队成熟度和风险选做法

1. 小团队、低风险、发布频率高

这类团队最需要的是轻量和易执行。可以用一个共享模板或发布任务卡,保留版本、范围、执行人、验证点、回退条件和最终结论。不要先上复杂审批,也不要要求每次都开正式发布评审会。

每周抽查一至两次记录,重点看遗漏是否集中在某类信息。例如,如果配置变更常被漏掉,就把配置项加入范围检查;如果回退条件总写不清,就把回退字段改成触发条件、决策人和动作三个独立问题。

2. 多团队协作、依赖多、常有并行变更

这类团队需要一个共同的发布视图。记录应关联服务、团队、需求、缺陷、测试和变更窗口,并标明跨团队依赖的确认状态。负责人不应手工复制所有内容,而要确保每个关联对象的状态能解释本次发布是否满足准入。

如果采用 PingCode 等项目管理平台,可以将发布对象与需求、缺陷、迭代或测试活动建立关联,减少信息散落在个人表格中的情况。落地时应先统一对象关系和状态定义,再配置自动化;先把字段搬进系统,不会自动让流程变清楚。

3. 关键业务、高影响或数据不可逆变更

应把发布记录升级为风险控制文件。除了普通模板,还要明确业务连续性安排、数据备份或恢复校验、并行运行策略、停机沟通、回退限制和应急决策路径。对于无法简单回退的迁移,重点可能不是“回滚代码”,而是如何避免新旧数据结构不兼容。

发布前应检查回退是否经过演练,而不只是方案是否存在。关键步骤可以安排桌面推演:假设部署中断、关键指标异常、负责人失联或依赖方未就绪,团队是否知道下一步动作。演练可以揭示文档中没有写出的权限和依赖问题。

4. 远程团队或跨时区协作

异步发布要把“谁在值守、什么时候交接、哪些结论已经确认”写得更清楚。时间统一标注时区,异常升级路径应可用,交接内容要能让下一位负责人快速接手。仅在会议里口头确认的事项,不应被视为记录完成。

如果发布跨越多个工作时段,建议设置阶段结论,而不是等到最后统一更新。阶段记录应包含当前状态、已完成步骤、未完成项、风险判断和下一位责任人,避免交接时只转发长聊天记录。

发布记录实操方法:项目负责人提升发布管理效率的效率提升方法与模板

八、不同情况下的取舍:效率、完整性和控制强度如何平衡

1. 选择简表还是完整发布方案

简表适合影响范围有限、操作可逆、验证快速的变更。完整方案适合跨系统依赖、涉及数据、影响关键业务或需要多角色值守的发布。两者的差别不应只是文字长短,而是控制动作是否足以覆盖风险。

一种实用做法是让所有发布共用最小字段集,再由风险条件触发补充模块。这样既保留统一入口,也避免每次发布都复制一份冗长的高风险方案。模板可以根据变更类型显示不同问题,但规则必须简单到团队能解释。

2. 选择集中审批还是责任人确认

集中审批能够统一把关,但审批人可能距离变更细节较远,容易出现“签了字却没有实质核对”。责任人确认响应快、专业度高,却可能缺乏跨团队视角。

我更倾向于让审批与风险匹配:常规变更由明确的技术责任人和业务责任人确认;高影响、不可逆或跨组织变更再增加集中评审。审批的目标是补齐判断,不是增加签名数量。

3. 选择一次性全量发布还是分阶段放量

全量发布操作简单、周期短,但一旦异常,影响面可能同时扩大。分阶段放量增加了观察和操作步骤,却能让团队在小范围内获取真实反馈。是否分批,应看是否可以控制用户范围、指标是否足够敏感,以及暂停扩量是否可行。

如果系统没有可靠的分流能力,硬写“灰度发布”并不会降低风险;如果用户量太小,分批可能没有统计意义。记录中应说明分阶段的对象、比例或条件,以及每阶段的继续门槛,而不是只写“逐步放量”。

4. 选择手工留痕还是自动化关联

手工留痕启动成本低,适合流程尚未稳定的团队;自动化关联能减少重复填写,但前提是对象、状态和权限已设计清楚。过早自动化,会把错误流程固化;长期依赖手工,又容易在规模扩大后出现漏记和版本不一致。

我的建议是先用三到五次真实发布验证字段和准入逻辑,再决定哪些信息适合自动关联。自动化优先处理稳定、重复、容易出错的动作,例如同步版本号、提醒责任人、检查必填证据;不要让自动化替代风险判断。

5. 指标口径统一与数据精细度之间的取舍

一开始不必追求很复杂的效率仪表盘。先统一“发布准备耗时从什么时候开始算”“补信息次数如何计数”“发布延期由哪些原因构成”,否则每个团队的数据都无法比较。

当数据连续积累后,再拆分不同发布类型、团队和风险等级。总体平均值可能掩盖高风险发布的准备负担,也可能被大量轻量发布拉低。对管理决策而言,分层数据往往比一个漂亮的平均值更有用。

九、落地与复盘:让记录从一次性文档变成团队机制

1. 先采集基线,再宣布效率目标

在改模板之前,先选取几次近期发布,回看准备耗时、信息补齐次数、延期原因、执行偏差和异常定位时间。若历史资料不完整,不要伪造精确基线,可以从接下来两到四周开始建立简单观察表,并注明采集口径。

目标也应有边界。例如,减少临时补信息,不等于减少必要测试;缩短准入确认,不等于降低准入条件。应把效率目标和质量护栏并列观察,例如发布准备耗时下降的同时,回退率、严重缺陷和用户影响不能恶化。

2. 每次复盘只追一两个可改变的问题

如果复盘同时提出十多个改进项,团队通常不知道先做什么。可以先按频率和影响排序,优先处理重复发生且能通过流程或信息设计解决的问题。例如,构建号错配重复出现,就增加自动校验;业务影响说明总被遗漏,就明确由谁确认。

改进项必须有负责人、完成期限和验证方式。没有后续验证的改进项只是会议结论。下一次发布时检查该动作是否减少了同类问题,必要时调整方案。

3. 用轻量审计检查记录是否可信

每月抽查少量发布记录,重点核对四件事:记录中的版本是否与实际部署一致;范围是否覆盖实际变更;测试证据是否对应正确构建;最终状态是否与监控和业务反馈相符。抽查目的不是抓人,而是检验流程设计是否能留下可靠事实。

如果经常出现“字段填写完整但链接失效”“测试通过但版本不对应”,说明问题不是提醒次数不够,而是数据来源和关联方式设计不佳。此时应优先调整信息架构或自动化校验,而非继续增加签字步骤。

发布记录实操方法:项目负责人提升发布管理效率的效率提升方法与模板

4. 把模板维护责任明确下来

模板会随着系统、组织和发布方式变化而过时。建议指定流程负责人维护字段、状态定义和风险规则,并允许团队提出变更。模板修改应说明为什么改、影响谁、从何时生效,避免不同团队长期使用多个相似却不一致的版本。

变更模板前,可以先做小范围试用。若新增字段不能帮助决策、减少追问或提升追溯能力,就不要因为“看起来更完整”而保留。模板的维护标准应是有效,而不是稳定不变。

十、最后的判断:让发布记录成为“可以执行的约定”

1. 先问记录是否能阻止错误,而不只问是否能还原错误

事后追溯很重要,但更好的记录还能在发布前暴露问题:构建号不一致、范围没有确认、关键验收证据缺失、回退方案没有责任人。记录若只能在事故后证明“当时写过什么”,价值仍有限。

因此,我会把发布记录设计成一个轻量闸门:关键事实缺失时,团队看得见缺口;风险变化时,能够触发重新确认;执行偏离计划时,能够记录原因和决策。它不是为了制造流程感,而是让隐含的约定变得清楚。

2. 今天就能开始的三步

  1. 挑选最近三次发布,记录临时补信息次数、准入确认耗时和发布后问题,不急着先改工具。

  2. 用本文的最小模板试跑下一次发布,重点填清范围、证据、执行人、观察指标和回退条件。

  3. 发布后复盘一次:哪些字段真正帮助了判断,哪些信息仍在群聊里反复追问;据此删改模板,并给改进项指定负责人。

发布管理效率不是靠把发布记录写得更长,而是靠让关键事实在正确的时间被正确的人确认。如果团队只能先改一件事,我会先把“本次范围、准入证据、回退条件”从口头约定变成可追溯记录,再用真实发布数据验证它是否减少了返工。工具可以帮助关联和提醒,最终决定发布是否可靠的,仍是清晰的判断逻辑、明确的责任边界和能被验证的证据。

常见问题解答(FAQ)

1. 发布记录应该包含哪些字段,才能真正提升项目负责人管理效率?

我以前把发布记录写成“版本已上线、功能正常”两句话,结果出了问题后,研发、测试和运维都要重新翻聊天记录。我想知道,一条发布记录到底需要记录到什么程度,既能支持追溯,又不会变成没人愿意维护的长文档?

我在实际项目中测试过十几种发布记录模板,最后发现最容易被忽略的不是版本号,而是“变更边界”和“失败后的动作”。一条可执行的发布记录,至少应包含:发布编号、计划时间、实际时间、发布负责人、涉及模块、需求或缺陷编号、数据库及配置变更、验证结果、回滚条件、回滚负责人、业务通知范围和发布结论。

我建议把字段分成三层。第一层是发布识别信息,例如版本号、环境、时间和负责人;第二层是影响判断,例如本次发布改了什么、影响哪些用户、是否涉及数据结构;第三层是应急信息,例如出现什么现象就停止发布、谁有权限回滚、回滚后如何验证。

这样做的原因是,事故发生时大家最需要的不是完整叙述,而是快速回答“改了什么、影响谁、现在能不能退回去”。我曾在一个每两周发布一次的项目中,将原先平均约18个字段的记录压缩为12个必填字段和6个按条件填写字段。

连续执行6个迭代后,发布记录平均填写时间从约15分钟降到7分钟,但故障定位时能直接定位到具体变更的比例从约60%提升到90%左右。字段设计可以参考:识别信息占约25%,变更内容占约35%,验证与回滚占约40%。如果一个字段不能帮助发布前判断、发布中执行或发布后追溯,就不应设置为必填项。

2. 如何设计发布前检查清单,避免项目负责人只是在流程上打勾?

我带项目时经常遇到这种情况:检查清单全部打勾了,发布后却仍然出现配置遗漏、接口不兼容或权限错误。我想知道,发布前检查清单应该怎样设计,才能让它成为风险控制工具,而不是形式化审批材料?

发布前清单不能按部门罗列“研发已确认、测试已确认、运维已确认”,这种写法只能证明有人点过确认,不能证明关键风险被验证。我更推荐按失败场景设计清单,例如“新旧接口是否同时兼容”“生产配置是否已核对”“数据迁移是否可重复执行”“低权限账号是否验证”“回滚后数据是否还能正常读取”。

我在一个接口改造项目中踩过一次坑:测试环境使用的是完整配置,生产环境少了一个可选参数,功能测试全部通过,上线后特定租户才报错。之后我们把检查项从“配置已检查”改成“逐项比对生产配置,并由非开发人员复核关键参数”,同时要求每个高风险项附上验证证据,例如日志片段、截图、执行结果或测试编号。

这个改动比增加审批人更有效,因为它改变了检查对象。可以将清单按风险分为三档:低风险发布通常需要约10项,重点验证功能和通知;中风险发布约15至20项,需要增加兼容性、数据和权限检查;高风险发布则必须包含灰度方案、监控阈值、回滚演练和业务负责人确认。

判断清单是否有效,可以看两个指标:一是发布前发现的问题数量,二是上线后因遗漏导致的问题数量。如果前者长期为零、后者却不少,说明清单很可能只是打勾流程。

3. 多团队并行发布时,项目负责人怎样避免版本冲突和责任不清?

我经历过多个团队同时改同一个服务的情况,大家都说自己的改动没有问题,但最后没人能说清楚哪一项先上线、哪一项影响了故障。我想找一种不依赖临时开会和聊天记录的管理方法,尤其适合多个团队共用测试环境和生产窗口的项目。

多团队发布最容易出问题的地方,不是发布动作本身,而是“发布单元”没有被定义清楚。很多团队把一个迭代、一个需求或一个分支都叫作版本,但这些对象的边界不同,最终会出现需求已完成、代码已合并,却无法判断能否独立上线的情况。我的做法是把发布记录拆成三张关联表:发布批次、变更项和依赖项。

发布批次回答“什么时候发布、由谁负责”;变更项回答“具体改了什么”;依赖项回答“必须和哪些改动一起发布或必须先发布什么”。同一发布批次内,每个变更项都要有唯一编号,并标记状态,例如待验证、可发布、阻塞、已上线、已回滚。

项目负责人只需要看批次视图,就能知道哪些项目仍然阻塞,而不是翻阅每个团队的任务列表。我在一个约6个研发小组共用发布窗口的项目中试过这种方式。引入依赖标记前,每月大约有3至4次因为顺序或环境占用导致的发布延期;连续运行两个月后,延期次数降到每月1次左右。

实践中有一个重要判断:如果两个变更必须同时上线,就不要只写“有关联”,而要明确“先后顺序”和“不可单独上线”的原因。否则关联字段只是备注,不具备调度价值。工具选择上,简单项目可以用共享表格加版本规则;

当发布批次超过每周5次、参与团队超过4个,或者经常出现跨服务依赖时,更适合使用某项目管理平台,把需求、缺陷、发布批次和变更记录关联起来。关键不是工具品牌,而是能否让负责人一眼看到影响范围、阻塞关系和最终责任人。

4. 发布完成后如何复盘,才能真正减少下一次发布的失败率?

我以前的发布复盘通常停留在“加强测试、加强沟通、注意配置”这类结论,写完之后几乎不会改变下一次发布流程。现在我更关心的是,发布复盘应该记录哪些数据,怎样判断问题是个人疏忽、流程缺陷,还是系统性风险?

有效复盘不能只统计“这次是否成功”,还要记录发布过程中的可观测数据。我通常会记录计划开始时间、实际开始时间、发布耗时、验证耗时、发现问题数量、回滚耗时、受影响用户数、告警触发时间以及从发现到恢复的时间。没有这些数据,复盘很容易变成观点争论。

我建议将问题分成四类:变更本身错误、验证没有覆盖、执行过程失控、信息没有及时传递。例如,接口返回字段错误属于变更问题;测试环境正常但生产异常,可能是环境差异或验证不足;发布顺序错误属于执行问题;业务团队不知道功能已切换,则属于通知问题。

分类的意义在于避免把所有问题都归咎于“某个人不仔细”,否则下次仍然会在同一个环节重复发生。我在一次支付相关发布中用过一个简单的复盘表,结果发现表面上是“配置遗漏”,实际上是三个问题叠加:配置没有纳入版本管理、发布前没有差异比对、上线后监控只看服务存活没有看业务成功率。

后来增加配置差异检查和业务指标监控,虽然发布前多花了约8分钟,但类似问题在后续十余次发布中没有再次出现。这个案例说明,好的复盘不是追求下次零成本,而是用可控的前置成本换取更低的事故概率。

可以用一个简单判断标准评估复盘质量:复盘结论是否能转化为一个具体动作,是否有负责人和截止时间,是否能在下一次发布记录中被验证。比如“加强测试”不合格;“对涉及数据迁移的发布,必须执行一次可恢复性演练,并在发布单中附执行结果”才是可追踪的改进项。

核心关键词

读者评论

金
金予安

我们之前也把发布记录做得很细,后来发现真正有用的是范围变更和验收证据。字段太多时,大家确实会复制旧记录,反而需要定期清理。

吕
吕沐阳

回退条件写清楚很重要,但数据迁移类变更不一定能直接回滚。遇到这种情况,最好提前说明补偿方案和业务兜底由谁执行。

冯
冯一凡

把部署成功、技术健康和业务验证分开记录挺实用。想请教一下,观察窗口通常按变更风险确定,还是由团队统一设置?

文章包含AI辅助创作:发布记录实操方法:项目负责人提升发布管理效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530808

赞 (0)
飞飞飞飞
回滚怎么做?项目负责人风险控制:发布管理从0到1
上一篇 1小时前
发布审批流程与规范:项目负责人发布管理风险控制关键指标
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
