一次上线延期,往往不是因为开发慢了两天,而是因为“代码已合并”被误当成“可以发布”:测试环境里有一项配置没同步,数据迁移脚本没有回滚方案,客服也不知道新功能何时开放。发布管理真正要解决的,不是把版本号填进日历,而是让项目负责人在正确时间,依据足够证据,做出可逆、可追踪的上线决策。
一、先讲核心结论:上线不是一个日期,而是一组可验证的条件
1. 把“准备上线”改成“满足上线条件”
我判断一个版本能不能上线,不先问“开发完成了吗”,而是检查四件事:交付物是否完整、风险是否可控、执行是否有人负责、上线后是否能发现并处理问题。日期只能回答“计划何时做”,不能证明“现在适合做”。
发布管理的核心产物应是一份可执行的上线决策记录:包含本次发布范围、版本依赖、验证结果、变更窗口、责任人、回退条件和观察指标。项目负责人据此判断是否放行,而不是依赖群聊里的“应该没问题”。
我建议将发布拆成三个不同状态:计划发布表示进入排期;具备发布条件表示所有关键检查通过;已完成发布表示线上验证完成并达到观察要求。把三者混成一个“已发布”状态,是很多团队复盘时找不到责任和证据的原因。
2. 发布管理要同时管交付、风险与决策
发布工作通常横跨需求、研发、测试、运维、产品、客服和业务方。每个角色都可能完成自己的任务,但整体仍然不具备上线条件。例如,测试通过了,但测试所用配置与生产不一致;运维准备好部署了,但业务方还没有确认数据口径。
因此,我会把发布判断写成一条简单规则:关键条件全部满足才放行;非关键条件可以带风险上线,但必须写清责任人、影响范围和补救时间;涉及数据丢失、资金、隐私、安全或不可逆操作的风险,不以“赶进度”为由豁免。
3. 效率提升来自减少等待和返工,而非压缩检查
项目负责人常把“效率提升”理解为少开会、少填表、少走流程。但发布阶段真正昂贵的,往往是等待确认、重复追问、临时补材料和上线后救火。删掉必要检查只会把成本从上线前挪到上线后。
我的优化目标是让信息在需要决策时已经就位:风险出现时有人响应,依赖变化时能看到影响,放行时有证据,异常发生时知道谁负责回退。效率不是把所有步骤变少,而是减少无效往返和不可控等待。

二、背景和真实场景:为什么“按时上线”不等于“发布成功”
1. 发布窗口背后有多条并行链路
一个常见版本可能同时包含应用代码、数据库变更、配置开关、第三方接口、客户端版本和业务通知。它们不一定由同一团队交付,也不一定能在同一时刻完成。项目计划表上只有一个“上线日期”,会把多条依赖链伪装成一个任务。
例如,后端接口先上线但客户端尚未适配,可能产生兼容问题;新旧数据结构切换顺序错误,可能导致部分请求失败;消息模板未更新,用户看到的说明与实际功能不符。每一种问题都不是单靠部署人员“操作熟练”就能解决的。
项目负责人要做的是识别关键路径:哪些工作必须先完成,哪些工作可并行,哪些条件变化会影响发布范围。否则,团队会在临近窗口时才发现“大家都完成了自己的任务,但彼此没有对齐”。
2. 线上风险的成本具有不对称性
延期一天的影响通常能估算,线上事故的影响却可能迅速扩大。一个面向少量内部用户的展示问题,与支付、权限、核心数据写入异常,不应使用相同的放行门槛。相同的缺陷数量,也可能对应完全不同的业务风险。
我会将风险至少按影响范围、发生概率、发现难度和恢复难度四个维度判断。特别要关注“难发现、难恢复”的组合:它们即使发生概率不高,也可能比容易回滚的明显故障更值得拦截。
风险评估不能只写“高、中、低”。应进一步说明谁会受影响、用户会看到什么、多久能够发现、如何恢复。若团队说不清这四项,所谓风险等级通常只是主观标签。
3. 负责人需要管理信息差,而不只是追进度
研发知道代码状态,测试知道覆盖情况,运维知道部署约束,业务方知道运营窗口,客服知道用户可能提出的问题。负责人掌握的通常不是最深的专业信息,而是把不同信息拼成一张决策图。
在项目协作平台中,可以把版本、需求、缺陷、测试任务和风险关联起来,让负责人不用逐个询问“这个是否完成”。以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,适合关注跨团队项目、研发事项关联和发布过程追踪的团队;但平台本身不会自动替团队定义好放行规则,也不能替代测试证据和技术判断。
选工具时,我更关心发布信息能否被关联和追溯,而不是首页上有多少看板。一个版本如果能关联需求、缺陷、测试结果、变更记录、责任人和发布时间,负责人就更容易回答“为什么放行、放行了什么、上线后出了什么问题”。
三、常见误区:看起来在管发布,实际只是在管日历
1. 把发布排期表当成发布管理
排期表能回答“预计哪天上线”,但不能回答“上线前还缺什么”“谁来确认”“什么条件下延期”。如果表格只有版本名、计划日期和状态,项目负责人很容易把计划误读成承诺。
我建议排期至少增加四类字段:发布范围、关键依赖、放行责任人、决策状态。延期原因也不要只写“任务未完成”,而要记录具体阻塞点,例如接口联调未通过、生产权限未申请或业务验收人未确认。
2. 把测试通过理解为风险归零
测试通过说明在特定环境、特定数据和特定范围内,执行了约定测试并得到相应结果。它不等于生产环境与测试环境完全一致,也不等于所有边界场景都已覆盖,更不等于外部依赖不会变化。
负责人应追问测试结论的适用范围:覆盖了哪些核心路径?哪些场景未测?剩余缺陷是否影响关键业务?生产环境差异是否有验证?测试通过是重要证据,但不是单独的放行凭证。
3. 用“没有严重缺陷”替代缺陷影响分析
缺陷等级通常有助于排序,却不总能准确描述业务影响。一个看似低优先级的问题,若影响少数但关键的客户,或会造成数据不一致,也可能不适合直接忽略。
我会要求每个未关闭缺陷至少写明影响对象、触发条件、临时规避方案和责任人。若缺陷可以通过开关关闭,需确认开关经过验证;若只能靠人工处理,还要估算处理量并确认值守资源。
4. 把上线成功等同于部署命令执行成功
部署工具返回成功,只说明部署过程达到了工具定义的结果。它不能证明用户能够正常登录、核心业务交易完成、后台任务没有积压,也不能证明新旧数据兼容。
发布完成应定义为“部署成功且业务验证通过”,并明确观察窗口。观察时间不是固定套用的数字:低风险内部工具可以较短,高流量、强交易或具有批处理特征的业务,则需覆盖实际业务周期。
5. 临上线时才讨论回滚
回滚方案不是一句“有问题就回滚”。如果数据库已做破坏性迁移、用户数据已被新逻辑写入,简单回退应用代码可能造成结构不兼容。回退前必须知道状态如何恢复、是否需要补偿数据、谁有操作权限,以及回退会不会影响正在进行的交易。
我通常要求团队区分三种处理方式:回滚到旧版本、关闭功能开关、前向修复。每种方式适用于不同类型的变更,不能把“回滚”写成万能选项。
6. 依靠群聊确认关键决定
群聊适合快速沟通,不适合长期承载唯一决策记录。消息可能被淹没,参与者可能不全,后续复盘也难以还原当时依据。尤其是“同意上线”“这个风险接受了”这样的表述,应落到有版本关联的记录中。
如果团队暂时没有统一平台,最少也要有一个受控文档或发布记录,标明决策时间、决策人、依据、未解决事项和后续责任人。工具可以不同,决策证据不能消失。

四、专业判断逻辑:项目负责人如何决定放行、暂缓或缩小范围
1. 先划定发布边界,再讨论是否按期
版本范围不清,所有后续判断都会漂移。发布前应明确本次包含哪些需求、修复、配置变更和数据操作,同时列出明确不包含的事项。范围冻结并不意味着绝不变更,而是要求每次变更都说明新增价值、风险和验证成本。
临时加入的变更,不能只看开发工作量,还要看它是否改变测试范围、数据库结构、权限模型、外部接口或回退方案。改一行代码也可能影响关键链路;改动很大也可能因隔离良好而风险可控。判断依据应是影响面,而不是代码行数。
2. 用“硬门槛”和“可接受风险”分层
硬门槛是未满足就不应上线的条件,例如关键路径未验证、严重安全问题未处理、数据备份不可用、回退方式未经确认,或关键责任人缺席。可接受风险则是有明确影响范围和补偿措施、经授权负责人接受的遗留问题。
风险接受必须有边界。不能只写“业务已知悉”,还要说明谁代表业务接受、接受到什么时候、是否影响全部用户、发现后由谁采取什么措施。接受风险不是把问题从清单里删除,而是把风险转成一项有人负责的决定。
3. 为不同变更类型设不同检查强度
仅修改静态文案的变更,与调整数据库结构或权限逻辑的变更,不应共用一份等长的检查清单。过度统一流程会让低风险变更被繁琐流程拖慢,也会让高风险变更淹没在大量无关勾选项里。
| 变更类型 | 重点验证 | 主要风险 | 建议放行方式 |
|---|---|---|---|
| 文案、展示样式调整 | 页面展示、兼容性、关键入口 | 信息错误、特定端显示异常 | 小范围验证后常规发布 |
| 业务逻辑调整 | 主流程、边界条件、权限与异常处理 | 流程中断、结果不一致、用户误操作 | 灰度或分批发布,设置业务监控 |
| 数据库结构或数据迁移 | 迁移演练、备份恢复、读写兼容 | 数据损坏、迁移耗时超预期、回退困难 | 独立评审,明确停止条件和恢复步骤 |
| 外部接口或基础设施变更 | 联调、容量、限流、降级和依赖方确认 | 级联故障、服务不可用、延迟升高 | 验证依赖窗口,必要时分阶段切换 |
4. 将“风险等级”拆成可讨论的四个问题
评分模型可以帮助团队排序,但不要让一个总分遮住关键事实。我建议逐项回答:影响多大、发生可能性如何、多久能发现、恢复需要多久。对负责人来说,最重要的不是计算出漂亮分数,而是让风险的差异可讨论。
例如,影响轻微但频率高的问题可能适合带监控上线;发生概率低但可能造成数据不可恢复的问题,则应先解决恢复能力。若两种风险的总分相同,处理方式仍可能完全不同。

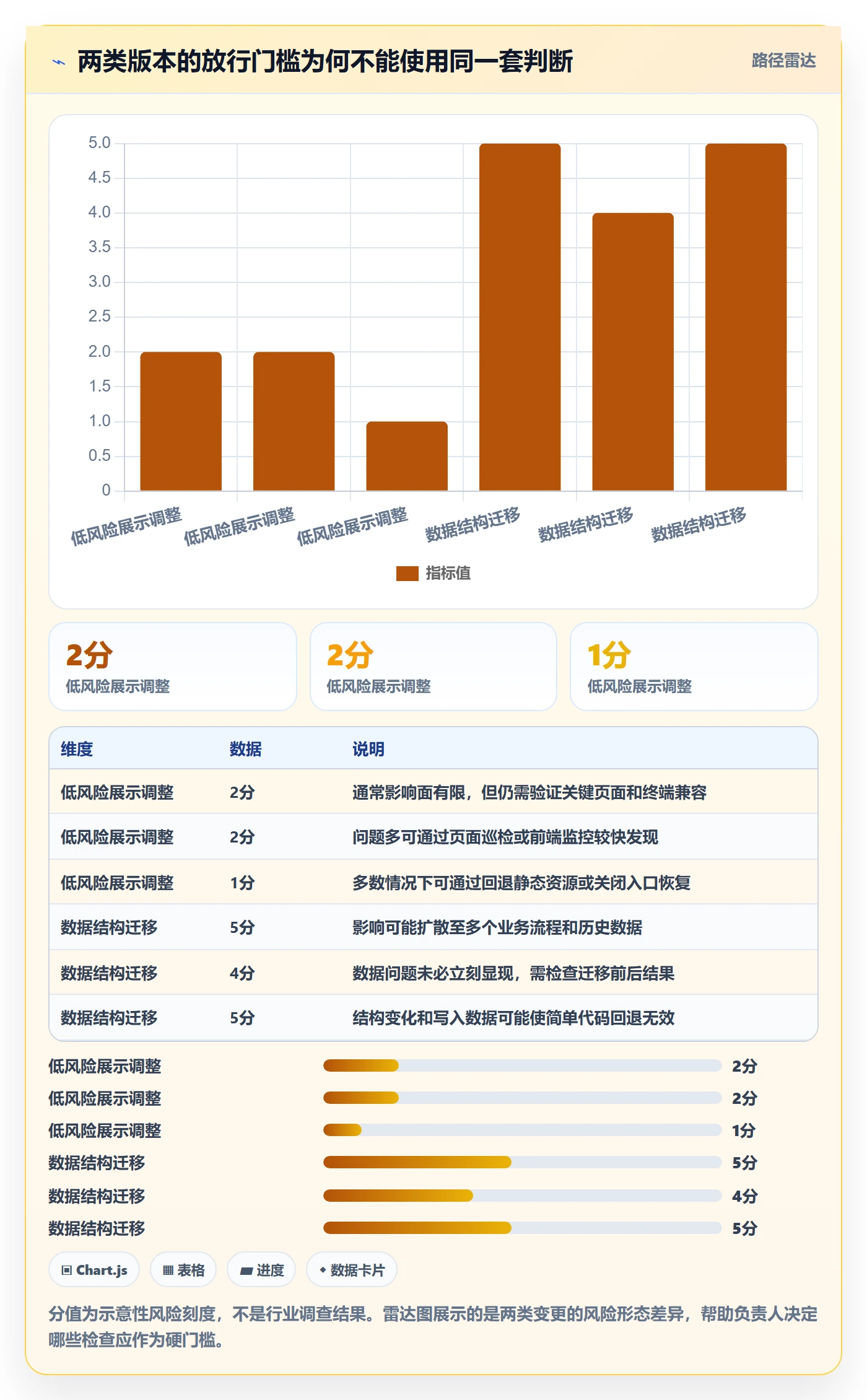

下表中的分值属于示意性决策尺度,适合团队内部统一语言,不应误认为经外部验证的行业标准。团队可以根据自身业务后果调整评分锚点,但应避免每个版本临时换尺度。
| 维度 | 1分:较可控 | 3分:需要关注 | 5分:不可接受或需升级决策 |
|---|---|---|---|
| 影响范围 | 单个内部用户或非关键展示 | 部分客户或关键功能受影响 | 大量用户、资金、核心数据或合规受影响 |
| 发现难度 | 监控即时告警 | 需业务人员主动观察 | 可能长期潜伏,难以从现有指标识别 |
| 恢复难度 | 关闭开关即可恢复 | 需要部署修复或人工处理 | 数据不可逆、恢复窗口不确定或需外部配合 |
| 依赖不确定性 | 团队可控制且已验证 | 依赖方已确认但仍有时间窗口风险 | 依赖方未知、未确认或无法在窗口内响应 |

5. 放行决策至少要回答五个问题
- 发布什么?确认版本范围、配置变更、数据操作及明确排除项。
- 何时发布?确认变更窗口、业务低峰、依赖方可用时间及值守安排。
- 凭什么发布?确认测试结果、验收结论、环境检查和必要审批都有证据。
- 出问题怎么办?明确停止条件、回退或前向修复路径、操作权限和决策人。
- 如何判断完成?确认线上验证指标、观察时长、异常升级渠道和关闭条件。
如果任何一个问题只能得到“到时候看”,负责人就不应把风险当成已解决。可以选择暂缓,也可以缩小发布范围;不应把未作出的决定伪装成默认同意。
五、具体操作步骤:从发布计划到线上观察的完整闭环
1. 提前建立发布记录并指定负责人
每个版本都要有唯一记录,至少包含版本标识、计划窗口、发布负责人、技术执行人、业务验收人和升级联系人。发布负责人负责协调和决策流转,不必亲自执行所有技术操作;技术执行人与业务验收人的职责也不应混为一谈。
若使用 PingCode 等项目管理平台,可将版本与需求、缺陷、测试任务及责任人关联,减少信息分散在多个表格中的情况。平台字段应围绕决策所需信息配置,不宜为了“流程完整”堆叠大量没人维护的字段。小团队先用简洁模板也可以,关键是记录能找到、状态可信、变化有历史。
2. 冻结范围并识别依赖
在计划发布前,列出本次变更和前置条件。依赖不仅包括其他团队的接口,还包括账号权限、证书、网络策略、数据准备、客服话术、运营资源和用户通知。将依赖写成“事项,提供方,负责人,最晚确认时间,未满足时的处理方式”。
如果范围在发布前变更,负责人要追问:变更为何必须进入本次发布?新增测试需要多少时间?是否改变上线风险?能否通过功能开关与本次版本解耦?小变更也必须经过影响评估,不等于一定要开一场审批会。
3. 提前准备验证证据,而不是临时催结果
测试计划应明确核心用户路径、关键边界场景、测试环境与生产环境差异,以及未覆盖内容。测试完成后,保留版本号、测试范围、结果、未关闭缺陷和结论。业务验收需要能说明验收对象与通过标准,不能只有一句“看过了”。
对关键路径,建议保留可复现证据,例如测试报告链接、执行记录或关键页面截图。截图不是测试本身,但在跨团队交接和事故复盘时,有助于确认当时实际验证了什么。涉及敏感信息时,要遵循组织的数据安全要求,不能为了留证据而泄露个人或客户数据。
4. 完成部署预演与回退验证
预演重点不是把所有生产操作机械地再做一遍,而是发现依赖顺序、权限、耗时、参数和操作歧义。涉及数据库迁移、批处理或跨系统切换时,要验证执行时长是否符合窗口,失败时停在哪个状态,重试会不会重复写入。
回退方案必须与变更类型匹配。应用可回滚不代表数据可回滚;功能开关只能控制业务入口,不一定能撤销已经发生的数据变化;前向修复也需要明确补丁、验证和停止条件。项目负责人应要求技术负责人解释方案的适用边界,而不是只确认文档里出现了“回滚”两个字。
5. 发布前召开短而有结论的检查会
发布检查会不是逐项朗读所有任务,而是针对未决事项作决定。会前由各责任人更新状态和证据,会中只讨论阻塞、风险接受、范围变更、窗口冲突和放行建议。会议结束时,记录结论、决策人、未解决事项、责任人和截止时间。
如果没有阻塞事项,不必为了形式召开冗长会议。成熟团队可采用异步确认,但要设置明确截止时间,并规定未响应是否视为未确认。对高风险版本,异步确认无法替代必要的实时决策和应急协同。
6. 执行发布时实行单一指挥和阶段确认
发布窗口内应有一个明确的协调者,负责宣布阶段、收集状态和决定是否继续。技术执行人专注操作,观察人员检查系统指标,业务代表验证核心流程。多人同时在不同群聊下指令,会增加误操作和信息冲突。
涉及多个阶段时,每一步设置继续条件。例如,基础设施准备完成后确认服务健康,再进行流量切换;先对内部用户开放,确认指标稳定后再扩大范围。阶段确认要简明,但不能省掉关键状态回报。
7. 发布后按业务指标验证并结束观察
验证指标要与变更目标相连。登录功能关注成功率和异常率;交易流程关注完成率、失败原因和重复请求;数据迁移关注记录数、关键字段一致性及任务积压。单纯查看服务器在线,不足以证明业务正常。
观察窗口应依据风险和业务周期设定。若问题可能在批处理、结算或高峰场景才出现,就不能只观察几分钟。结束观察前,由负责人确认关键指标在约定范围、告警已处理、遗留问题已有负责人,并将发布状态从“部署完成”更新为“观察结束”。
8. 留下复盘信息,改进下一次发布
复盘不只在发生事故后进行。每次发布都可以记录计划与实际耗时、临时变更、阻塞等待、告警有效性和回退准备情况。若某类检查连续多次没有发现问题,应判断它是有效控制还是形式负担;若某个风险反复出现,就应改进上游流程,而不是每次靠负责人提醒。
复盘重点是系统性改进,不是简单追责。把“某人忘记通知”改成“发布流程没有明确通知责任与确认机制”,才更可能避免重复发生;当然,明确流程后仍不履责,也需要按组织规则处理。

六、案例与数据观察:一次模拟发布如何避免“窗口内临时救火”
1. 案例背景:版本按计划完成,发布条件却没有完成
下面是一个经过匿名化处理的情景模拟,不代表某个企业的实际项目数据。某中型业务团队计划在周四晚间上线一项客户工作台改版,涉及前端页面、权限调整、接口字段变化和历史数据补齐。开发任务在周三全部标记完成,项目排期看起来没有延期。
发布负责人在检查时发现三项问题:权限变更只在测试账号验证;历史数据脚本没有用接近生产规模的数据演练;客服通知文案仍按旧入口描述。团队最初认为这三项都可以在发布当天“顺手处理”,但它们分别关系到访问范围、执行时长和用户求助量,不能合并成普通待办。
2. 用“影响,发现,恢复”判断,而不是只看是否阻塞
团队重新梳理后,将权限验证列为硬门槛;要求数据补齐先在预发布环境演练并记录耗时;客服文案安排业务负责人在发布前确认。由于主要功能支持开关控制,团队把新入口限定为内部用户先行,观察核心流程后再扩大范围。
这个决定没有简单地把整个版本延期,也没有为了赶窗口而接受所有未完成事项。团队把可隔离的功能切成较小发布范围,对不可逆的数据操作增加演练,对容易遗漏的用户沟通指定了责任人。
3. 用等待时间拆解效率,而不是只看发布耗时

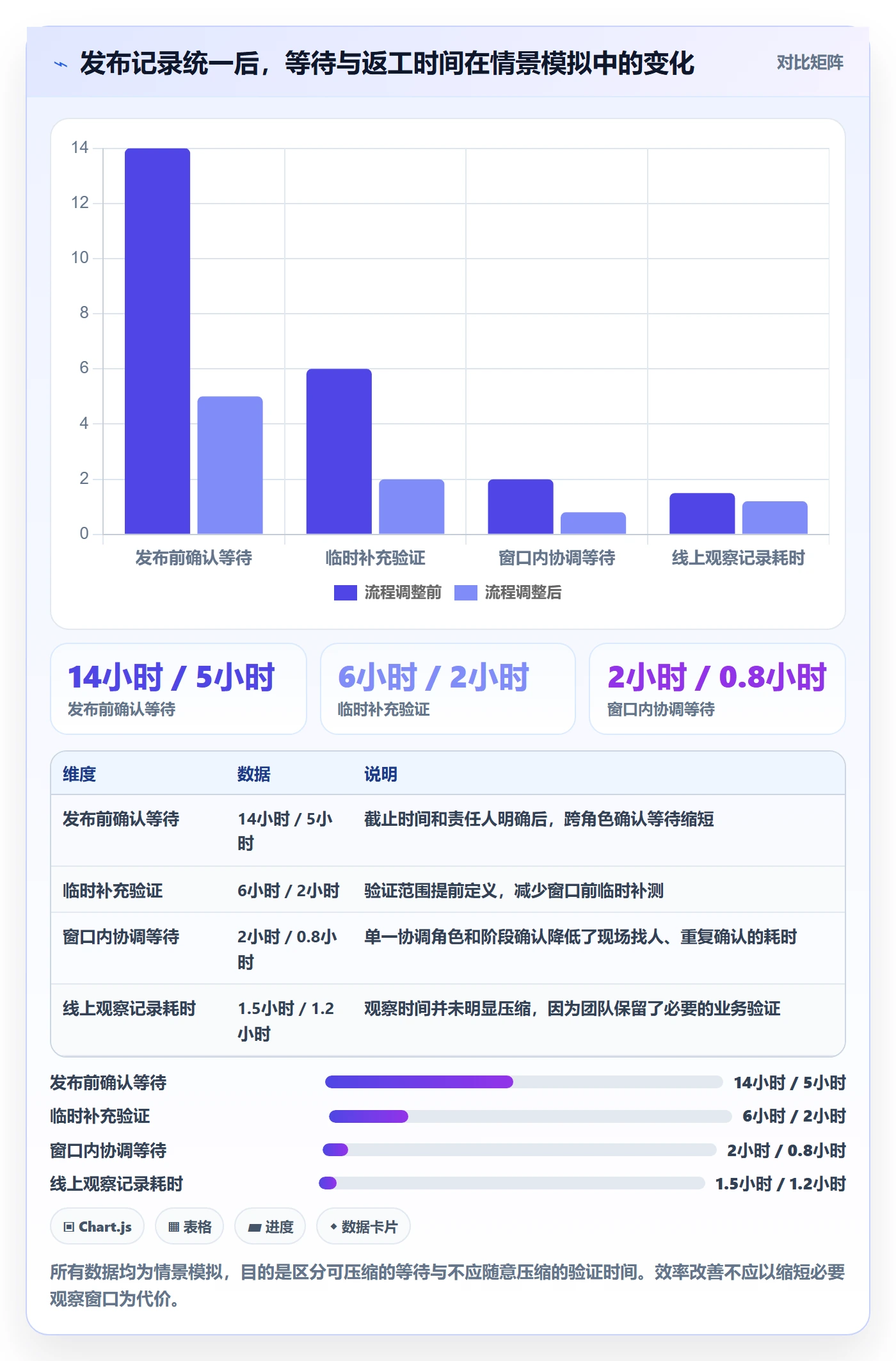

以下数字同样为情景模拟,用来说明项目负责人可以如何观察流程,不应被引用为行业基准。团队在此前三个版本中记录:发布前确认平均等待约14小时,临时补充验证平均耗时约6小时,窗口内因责任人不清造成的协调等待约2小时。改用统一发布记录并设置确认截止时间后,示例版本的等待分别降到约5小时、2小时和不足1小时。
这些数字并不意味着平台或模板直接带来固定比例的效率提升。真正的变化来自责任前置、证据关联和范围控制。工具只是让状态更容易被看见;如果输入数据长期不更新,任何看板都只会把过时信息显示得更漂亮。

4. 负责人复盘时要看过程指标和结果指标
只看事故数量会产生误导:一个月没有事故,可能是风险控制有效,也可能只是没有碰上问题。过程指标能显示风险是否被前置发现,结果指标则检验发布后真实影响。两类指标应结合使用,并明确统计口径。
| 指标 | 建议口径 | 用于判断什么 | 容易出现的误读 |
|---|---|---|---|
| 按窗口完成率 | 在计划窗口内完成的发布次数占比 | 排期与依赖管理是否稳定 | 为了提高比率而把未验证版本也算作完成 |
| 发布后变更失败率 | 发布后需要回退、紧急修复或造成显著业务影响的变更占比 | 放行质量和变更风险控制 | 只统计正式回滚,漏掉紧急补丁和人工补偿 |
| 发布准备等待时间 | 关键确认提出至获得有效确认的时长 | 跨团队协作与决策链路效率 | 把无人更新状态误算为已经确认 |
| 线上问题发现时间 | 问题发生至监控或人员发现的时长 | 监测覆盖和业务巡检能力 | 只看技术告警,忽略用户反馈后才发现的问题 |
| 回退或修复耗时 | 启动处置至服务恢复或风险受控的时长 | 应急方案是否真实可用 | 未区分简单展示问题和数据恢复问题 |
5. 先建立基线,再设改善目标
不同业务的发布频率、风险类型和审批要求差异很大,不能直接把某个外部数字当作自己的目标。负责人可以先连续记录六到八周,按变更类型和团队拆分,再看等待时间、失败率、回退耗时和临时变更比例。
如果按期完成率高,但发布后紧急修复也多,问题可能在放行门槛过松;如果失败率低,但每次发布都要长时间协调,可能存在过度审批或依赖管理不足。指标必须能引发行动,否则只是汇报材料。
七、不同情况下的行动建议:按团队规模、风险和节奏调整流程
1. 小团队、低风险、发布频率较高
小团队不需要复制大组织的审批链。可以使用一页发布清单,明确范围、负责人、验证结果、回退方式和观察指标。低风险变更可采用异步确认,重点避免信息散落在多个聊天窗口。
但“小团队”不代表可以不留记录。团队成员兼任多个职责时,更需要写明谁执行、谁复核、谁负责业务验收。否则,一个人同时发布、验证并宣布成功,容易把操作完成误认为用户体验正常。
2. 中大型组织、跨部门依赖较多
组织规模增大后,信息交接成本会上升。发布记录需要关联需求、缺陷、测试、变更审批和责任人,并能够按版本查询历史。对于百人以上组织,统一状态定义通常比增加审批角色更重要,否则不同团队的“完成”含义可能完全不同。
采用项目管理平台时,可先围绕一个高频业务线试点:统一版本字段、责任角色、风险分类和放行证据,再根据实际使用情况扩展。不要一次性设计复杂流程后要求所有团队照搬;字段没人维护,流程自动化也无法产生可靠判断。
3. 涉及数据迁移、权限或交易的高风险发布
高风险变更应提前安排独立评审和演练,不能把首次真实运行放在正式窗口。确认备份可恢复、迁移耗时可接受、失败状态可识别,必要时准备分段执行和停止条件。
对交易和关键权限变更,应明确影响范围、审计记录、异常告警和人工应急资源。若故障可能影响用户资产、核心业务数据或合规义务,应按照组织的安全与合规要求升级决策,不应由项目负责人单独以进度为由豁免。
4. 紧急修复与常规发布节奏冲突
紧急修复的“紧急”需要有业务定义,例如核心功能不可用、严重安全风险或数据持续错误。紧急流程可以缩短等待,但不应取消必要的风险判断。至少要保留影响范围、验证结果、执行人与恢复方案。
如果修复仅影响少量用户且有明确隔离手段,可以小范围快速发布并加强观察;若修复涉及数据库结构或全量权限策略,越紧急越要避免跳过关键演练。时间压力不改变技术变更的可逆性。
5. 需要频繁发布,但业务方担心变更风险
降低风险不一定靠减少发布次数。把大版本拆成小批次、使用功能开关、先内部验证再逐步放量,往往更容易定位问题和限制影响范围。前提是开关本身经过测试,且关闭后不会留下不一致状态。
如果每次发布都涉及长时间停机、人工数据处理或多个团队同步切换,频率提升可能反而增加协调负担。先识别发布中的耦合点,再决定哪些可通过技术改造拆开,哪些需要保留窗口管理。
6. 尚未建立稳定发布流程的团队
不要从“做一个完美流程”开始。先用最近三次发布做回顾,找出重复出现的等待、临时变更、漏验项目和上线后问题。把最常见、后果最大的两三个风险固化到清单中,运行一段时间后再扩展。
每次新增流程项都应回答两个问题:它防止什么具体风险?谁负责提供有效证据?如果答不出来,就可能只是形式化记录。流程需要覆盖风险,也要控制维护成本。

八、如何做取舍:什么时候继续、暂缓、缩小范围或回退
1. 继续发布:证据完整,剩余风险可控且有人负责
当范围清楚、关键验证通过、依赖已确认、恢复方案可执行,且剩余问题有明确影响边界时,可以继续发布。负责人要把放行结论与风险接受记录关联,避免事后只记得“当时大家都同意”。
继续发布并不代表承诺绝不出问题,而是表示团队在已知证据下认为收益和风险匹配,并且具备发现、限制和恢复能力。这个判断要与业务重要性和用户影响相称。
2. 暂缓发布:硬门槛未满足或风险无法被解释
关键路径未验证、生产环境权限未确认、迁移无法恢复、核心责任人不在岗,通常都属于暂缓理由。暂缓不是项目失败,而是把不可控风险留在上线前解决。
要避免无期限暂缓。负责人应明确缺口、解决责任人、复核时间和重新评估条件。这样能让延期成为一个可管理决策,而不是一条模糊的坏消息。
3. 缩小范围:整体风险过高,但部分功能可以隔离
如果风险集中在少数需求,可考虑移除相关变更、关闭功能入口或仅向内部用户开放。缩小范围适合模块边界清晰、依赖关系可控、剩余功能仍有独立价值的版本。
不要为了“缩小范围”而留下半完成状态。例如接口已切换但客户端未适配、旧逻辑已删除但新入口关闭,这类技术状态可能比整体延期更危险。范围调整必须重新检查依赖和兼容性。
4. 回退或前向修复:根据数据状态和恢复能力决定
出现异常后,先判断问题是否仍在扩大、影响哪些用户、数据是否已改变、开关能否隔离。若快速回退不会造成兼容问题,且能恢复到已知稳定状态,可以执行回退;若数据已经按新结构持续写入,前向修复或分段隔离可能更安全。
应急过程中,项目负责人负责确保信息统一、升级及时、决策留痕。技术负责人说明方案的技术后果,业务负责人判断影响和用户沟通,不能因为负责人掌握项目全貌,就替代专业人员作出技术恢复判断。
5. 取舍的底线:不要用无法观察的风险换取表面准时
如果团队无法确定问题会影响谁、何时被发现、怎样停止扩大、如何恢复,那么风险并没有被接受,只是被隐藏。准时上线可以是目标,但不能凌驾于数据安全、用户权益和业务连续性之上。
反过来,也不要把“零风险”当成发布标准。软件变更无法保证绝对没有问题。成熟管理的目标是降低高影响风险、提高发现速度、缩小故障范围,并让恢复动作可执行。
九、发布管理的落地模板与最后检查
1. 一份够用的发布记录应包含什么
- 基本信息:版本标识、计划窗口、发布负责人、技术执行人、业务验收人。
- 范围与变更:需求、缺陷、配置、数据操作,以及本次明确不包含的内容。
- 依赖与前置条件:依赖团队、权限、环境、外部接口、数据和通知准备状态。
- 验证证据:测试范围、结果、验收结论、未关闭缺陷和环境差异。
- 风险与处置:影响对象、触发条件、发现方式、恢复方案、接受人和复核时间。
- 发布执行:操作顺序、阶段确认点、停止条件、值守安排和升级联系人。
- 线上观察:业务指标、告警阈值、观察窗口、异常处理人与结束条件。
- 复盘记录:计划与实际耗时、等待原因、临时变更、问题和后续改进责任人。
2. 放行前用五分钟做一次“反向检查”
我习惯让负责人从失败情景倒推:假设上线后一小时内出现严重问题,我们能否在十分钟内知道?能否明确影响范围?能否停止继续扩散?能否恢复数据或业务状态?能否通知到有决策权的人?
这不是要求所有团队都达到同一时间指标,而是帮助团队暴露没有被写进计划的盲点。如果连发现路径和决策人都不清楚,发布清单上即使全部打勾,也不代表应急能力已经准备好。
3. 下一步从最小闭环开始
如果你正在改进发布管理,不必先购买工具或重做全部流程。选最近一次发布,复盘范围、等待、风险、验证和观察五个环节;再选一个频繁发生的问题,补上责任人、证据和明确的处理条件。
之后连续跟踪几次发布,比较计划与实际窗口、确认等待、临时补测和发布后处置情况。若团队跨部门、版本关联复杂,再评估是否需要通过项目管理平台统一需求、缺陷、测试与发布记录。工具的价值应体现在减少信息断点,而不是让流程看起来更复杂。
发布管理的独特价值,不是让项目负责人承诺每次都准时,而是让团队知道何时可以安全前进、何时必须停下、出了问题如何快速止损。下一步可以先为下一个版本建立一页发布记录,明确五个放行问题,并在发布后把实际等待和异常写回流程。做完一个可验证的闭环,比一次性设计一套无人维护的“大流程”更能提升效率。
常见问题解答(FAQ)
1. 项目负责人如何判断一个版本已经具备上线条件?
我负责的版本经常出现测试说通过、业务说还没验收的情况,临近上线才发现双方对“完成”的理解不一样。我想知道有没有一套能提前暴露缺口的判断方法,而不是只看任务完成率。
不要把任务完成率当作上线标准,它只能说明工作项的状态,不能证明版本可以安全交付。可以在上线评审前逐项核对需求验收、测试结论、数据迁移、回滚方案、监控告警和负责人确认。比如一个含有 24 项变更的版本,即使 23 项已完成,只要剩余 1 项涉及支付或核心数据,就不应按 95% 完成率直接放行。
建议把每项上线条件标成“通过、阻塞、豁免”,豁免必须记录风险、批准人和补救措施;关键链路测试未通过、回滚步骤未验证或业务验收人缺席,均应视为阻塞。
2. 上线前的发布清单应该包含哪些内容,才能减少临时救火?
我现在的上线清单主要是开发和测试任务,发布当天还是会遇到配置遗漏、通知不到位等问题。清单究竟该写到什么粒度,才能真正帮团队执行,而不是变成打勾形式?
清单应覆盖“上线前、执行中、上线后”,并给每项配置负责人、完成时间和可验证证据。一个实用版本至少包括:变更范围与版本号、代码冻结时间、测试报告、配置差异、数据库变更及备份、发布顺序、回滚触发条件、值守联系人、业务验收和发布后监控。
避免写“确认配置”这类无法核验的事项,改成“核对生产环境接口地址与密钥版本,并由发布人截图或记录校验结果”。例如在上线前一天完成清单初审,上线前两小时确认变更冻结与人员到位;若关键项没有证据,就不能仅凭口头承诺标记完成。
3. 多个团队共同上线时,项目负责人怎样安排步骤和时间,提升发布效率?
我经常要协调开发、测试、运维和业务,大家都说自己已经准备好了,但上线时仍互相等待。我想把发布流程排得更顺,尤其是不确定哪些事情可以并行,哪些必须串行。
先把发布拆成有依赖关系的阶段,而不是按团队分别排一张任务表。通常可以并行完成发布公告、值守安排和非冲突的环境检查;代码部署、数据库变更、核心链路验证则要根据依赖顺序执行。
以一个计划 60 分钟的发布为例,可安排 10 分钟确认版本与备份、20 分钟部署及配置核验、20 分钟冒烟测试、10 分钟业务确认;每阶段都设定负责人和超时处理人。项目负责人应维护一份统一时间线,并明确“谁发出开始信号、谁判断继续或回滚”。
若前置步骤超时,不要为了赶计划压缩验证时间,应先判断影响范围并通知相关方。
4. 上线后发现问题时,项目负责人如何决定继续观察、修复还是回滚?
我担心发布后团队容易因为已经投入很多时间而继续硬撑,直到问题扩大才回滚。有没有比较客观的判断依据,能帮助我在压力下快速做决定?
发布前就应写好回滚触发条件,避免问题出现后临时争论。可以结合错误率、核心功能成功率、数据一致性和用户影响判断:例如核心交易失败率连续 5 分钟超过预设阈值,或发现不可逆的数据异常,立即停止后续发布并启动回滚;轻微、可绕过且指标稳定的问题,可由负责人批准继续观察并限时复查。
回滚方案必须提前验证执行步骤、预计耗时和数据处理方式,不能只写“必要时回滚”。发布后至少安排一轮核心流程验证,并在约定观察窗口内持续查看监控;每次决策都记录时间、指标、判断人和后续动作,便于复盘而不是依赖记忆。
核心关键词
文章包含AI辅助创作:发布管理如何做好上线?项目负责人效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530772
读者评论
我们团队以前也把“部署成功”当成上线完成,后来补了核心业务验证和半小时观察窗口,确实少了几次低级事故。不过检查项太多时容易变成机械勾选,建议按变更类型保留最关键的几项。
文中对数据迁移风险的提醒很实用。实际操作中,回退应用版本往往解决不了已写入的新数据,迁移前的备份恢复演练、兼容期设计和异常数据处理方案,比单独写一条“支持回滚”更重要。
把需求、缺陷和发布记录关联起来对复盘有帮助,但工具并不能自动保证信息准确。我们遇到过状态长期不更新、责任人临时变更的问题,最好把状态维护纳入发布前检查,并明确谁有最终确认权限。
