发布检查管理指南:项目负责人如何做好发布管理,效率提升全流程

发布管理最容易失控的时刻,往往不是代码出错,而是所有人都以为“别人已经确认过了”:测试以为业务验收完成,运维以为回滚方案有人准备,项目负责人以为发布公告已经发出。发布检查管理的价值,不是多填一张表,而是在上线前把这些模糊的“应该没问题”变成可验证、可追责、可停止的判断。本文以项目负责人视角拆解发布全流程,给出检查机制、决策边界和一组明确标注为情景模拟的数据,帮助团队把发布从“按时上线”变成“有条件地安全上线”。

一、先讲核心结论:发布检查不是清单,而是决策机制

1. 发布检查的目标是降低不确定性,不是追求项目全绿

我判断一场发布是否管理到位,不先看检查项有多少,而先看三个问题:团队是否知道什么状态才算可以发布;出现什么信号必须暂停;发生问题后能否在可接受的时间内恢复。若这三个问题没有明确答案,再长的检查表也可能只是“勾选式安心”。

发布检查的核心产物不是一份表,而是一个可复核的决策:基于哪些证据,哪些角色共同判断,接受了什么剩余风险,出了问题由什么机制止损。它需要贯穿需求确认、开发完成、测试验收、发布执行、观察验证和复盘,而不是在上线前一天临时召集大家签字。

我的核心判断是:检查项要按风险分级,发布结论要按证据判定,暂停权要在事前明确。项目负责人不需要替代测试、运维或业务负责人做专业判断,但必须确保每项关键风险都有人负责、有人提供证据、有人拥有决策权限。

2. 把发布判断拆成四种结果

很多团队只有“通过”和“不通过”两个选项,实际执行时容易出现灰色地带:问题未解决,但大家不愿意明确拒绝;风险尚未评估,却因为日期已定继续推进。我建议把结论拆成四类,使风险和处理方式一一对应。

  • 通过:关键检查项有证据,风险在批准范围内,可以按计划执行。
  • 有条件通过:非关键问题尚未关闭,但已明确责任人、截止时间、影响范围和补救措施。
  • 暂缓:存在未验证的关键假设、重要依赖未就绪,或回滚能力尚未确认。
  • 取消本次发布:出现不可接受的安全、数据、合规或业务风险,且没有可行的短期控制方案。

“有条件通过”不是给未完成事项换个好听的名字。条件必须可验证,例如“发布后监控两小时”不够具体;“观察核心接口错误率,每五分钟核对一次,连续两次超过基线阈值立即回滚,由值班负责人执行”才具备行动性。

3. 发布准备度要同时看覆盖率和阻断项

检查完成率适合观察推进情况,却不适合单独决定是否上线。十个检查项中九个完成,如果剩下的是数据库恢复演练,不能被90%的完成率包装成“基本就绪”。反过来,几十项低风险文档细节未完成,也不一定应该阻止一个已完成验证、影响有限的灰度发布。

因此我会把发布状态分成两层:一层是关键阻断项,例如数据迁移、回滚验证、权限与安全审查、关键业务验收;另一层是一般准备项,例如公告措辞、培训材料补充、非关键看板整理。前者关注是否全部满足门槛,后者关注剩余工作是否有人负责、是否影响用户或支持团队。

发布检查管理指南:项目负责人如何做好发布管理,效率提升全流程

二、发布管理的背景与真实场景:为什么上线前总有意外

1. 一个看起来顺利、实际缺少闭环的场景

以下案例是用于说明管理方法的情景模拟,不代表某家企业的真实事故。一个跨部门业务系统计划在周四晚间发布订单流程优化。开发负责人表示代码已合并,测试负责人表示主流程通过,业务代表说演示没有问题,运维负责人则以为应用团队已准备回滚包。

发布开始后,主流程正常,但一部分历史订单在新逻辑下被错误标记。应用回滚后,服务恢复;然而,回滚没有恢复已更新的业务状态,团队还要人工核对订单并补偿。事后复盘发现,缺的不是“上线前多开一次会”,而是三件具体工作:历史数据迁移没有抽样验收;回滚只验证了程序版本,没有验证数据状态;业务代表没有提供可接受的异常阈值。

这个场景说明,发布失败常常不是单一环节做错,而是不同角色的“完成”定义不一致。开发的完成可能是代码合并,测试的完成可能是用例通过,业务的完成可能是演示符合预期,运维的完成可能是部署脚本可执行。项目负责人的职责,是把这些局部定义连接成一条端到端的上线条件。

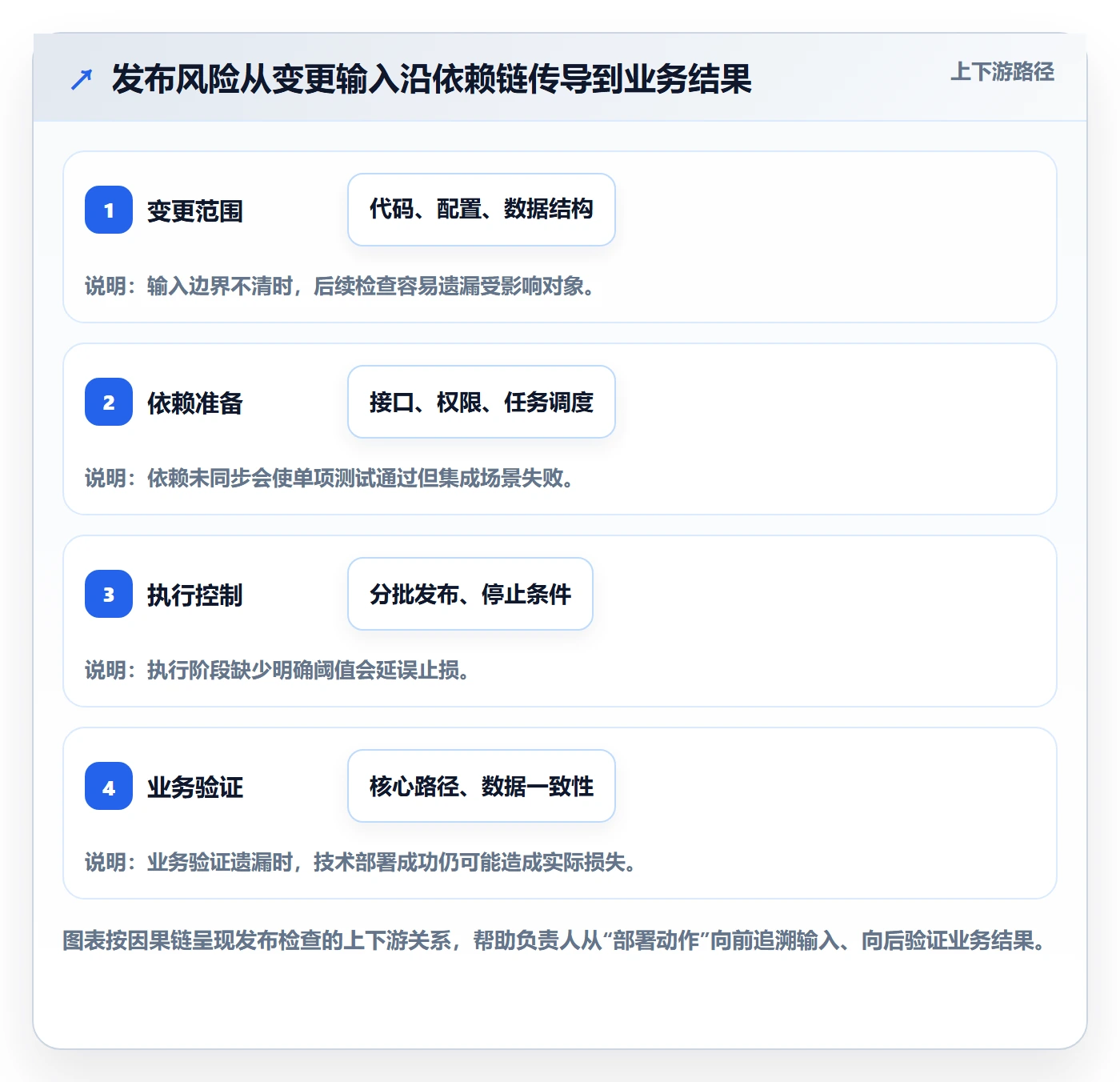

2. 发布风险通常沿着依赖链传播

一个发布包可能同时触及应用代码、配置参数、数据库结构、第三方接口、权限策略、客服话术和运营活动。任何一项变动都可能改变其他环节的风险。只检查代码和测试结果,就像只检查车辆发动机,却不确认路线、燃料和刹车是否适配。

尤其需要留意“时间差”:配置在发布前改了,但文档没有同步;依赖服务已经升级,但测试环境仍运行旧版本;业务人员确认的是旧流程,实际发布却包含额外改动。发布清单必须包含变更范围和依赖核对,否则后面的检查可能是在验证错误对象。

3. 发布不是一次性动作,而是一段受控窗口

团队常把“发布完成”定义为部署命令执行成功。实际上,部署成功只说明制品进入了目标环境,不代表用户路径可用、数据正确、异步任务正常或业务指标没有恶化。发布完成应以观察窗口内的验证结果为准,并明确谁负责宣布结束。

我会把发布窗口至少拆为四段:发布前冻结与确认、执行与变更记录、上线后观察、关闭与复盘。若系统涉及支付、交易、身份、关键数据处理或强监管要求,观察窗口和验证深度应扩大;若是可快速回退的小范围界面调整,则可简化,但不能省略基本监控和责任人。

发布检查管理指南:项目负责人如何做好发布管理,效率提升全流程

三、常见误区:看起来有流程,实际没有控制力

1. 误区一:把检查项越多等同于管理越成熟

清单膨胀是发布管理中很常见的反作用。团队经历过事故后,容易新增一条检查项;下一次事故再新增一条。久而久之,表单里堆积了几十项,但不少条目没有明确责任人、验证方式和风险等级,执行者只能凭感觉勾选。

有效的检查项应能回答三个问题:谁来确认、用什么证据确认、未通过时采取什么行动。像“确认系统稳定”属于模糊提醒;“在预发布环境完成核心流程回归,上传测试记录,若关键用例失败则禁止进入发布窗口”才是可执行检查。

对清单做删减时,不应简单追求短。应优先保留高影响、难发现、难恢复的风险项,把重复检查合并,把只适用于特定类型发布的条目做成条件项。清单越精炼,越需要清楚说明适用范围。

2. 误区二:检查完成率高,就可以上线

完成率可以作为项目进度信号,却不等于风险水平。若已完成事项多是文档整理,而未完成事项是权限审查、备份恢复或关键业务验收,简单取平均会掩盖真实风险。项目负责人应要求关键项单独呈现,不用一个百分比替代风险判断。

更稳妥的做法是设置“红线项”和“条件项”。红线项必须满足后才能放行;条件项可以在经过授权后带风险发布,但要有明确补救计划。每个团队可以根据事故历史调整分类,但不能在发布会上临时把红线改成条件项。

3. 误区三:测试通过就代表生产环境没问题

测试结论的价值取决于测试环境与生产环境的差异是否被识别。配置、数据规模、权限、依赖版本、网络策略或真实用户行为不一致,都可能让测试结果无法覆盖生产风险。测试通过是重要证据,但不是完整的放行结论。

项目负责人不必要求所有环境完全相同,而要要求团队列出差异及其影响。例如生产数据库数据量更大,是否验证过迁移时长;生产权限更严格,是否用接近真实的账号跑过关键路径;外部接口存在流量限制,是否测试过超时和降级行为。

4. 误区四:回滚方案写了,就等于能回滚

“必要时回滚”不是回滚方案。真正的回滚说明包括触发条件、执行人、操作步骤、预计恢复时间、数据影响、依赖方通知方式,以及如何验证回滚成功。尤其要区分代码回退、配置回退、数据恢复和业务补偿,它们可能不是同一件事。

有些变更不适合简单回退,例如数据库结构已被新版本写入,旧版本无法读取新字段;订单或资金状态已变更,重新部署旧程序并不能消除业务影响。此时需要前向修复、兼容性设计或人工补偿方案。把这些边界提前讲清楚,比上线后临时寻找“回滚按钮”可靠得多。

5. 误区五:发布会开过,责任就分清了

会议纪要如果只记录“测试通过、业务确认、运维准备完成”,但没有链接证据和明确责任,就难以在出现问题时复核。会议不是控制机制,真正起作用的是决策记录、风险接受人、执行角色和停止条件。

还要避免“所有人都在场,所以所有人都负责”的错觉。建议指定一名发布指挥人负责节奏和状态汇总;技术执行人负责部署与技术验证;业务验收人负责核心业务结果;风险批准人负责接受超出常规标准的剩余风险。一个人可以承担多个角色,但每项责任必须有明确姓名或岗位。

四、专业判断逻辑:如何设计一套可落地的发布检查

1. 第一步:建立变更画像,不要先复制模板

每次发布开始时,先描述变更,而不是直接打开通用清单勾选。至少记录涉及的系统、用户群、变更类型、影响路径、数据改动、依赖服务、可逆性和预计影响范围。发布风险来自具体变更,不来自表格本身。

我通常把变更粗分为四类:纯展示或低影响配置调整;应用逻辑变更;数据结构或批量数据变更;涉及安全、权限、资金、合规或核心交易链路的高影响变更。类型不是风险结论,只是决定检查深度的起点。

(1)识别变更对象

把发布包中的代码、配置、数据库脚本、定时任务、依赖版本、权限变动和运营内容逐项列出。不要只写一个需求编号,需求范围可能已经变化,发布范围必须对应实际制品。

(2)识别影响对象

写出受影响的用户、业务流程、下游系统和支持团队。若一个接口由多个业务线调用,不能只依据本项目的测试结果推断所有调用方都安全。

(3)识别可逆性

判断每类变更能否快速恢复到旧状态。若数据写入无法逆转,就要重点检查备份、兼容策略、补偿方案和分批执行能力。

2. 第二步:按影响、概率、可探测性给风险分层

风险评估不必追求复杂公式,但应避免仅凭“感觉不大”决定检查深度。一个实用的讨论框架是同时考虑影响程度、发生可能性和发现难度。严重影响且难以提前发现的事项,应设置更强的验证和更低的发布容忍度。

如果团队采用评分模型,可以给每个维度设定统一等级,例如低、中、高;也可以用数字打分,但要明确评分口径。分数不能制造精确幻觉:一个风险评为“12分”并不自动意味着能上线,关键仍是风险说明、控制措施和责任人。

判断维度 低风险信号 高风险信号 对应检查动作
影响范围 影响单一页面或内部小范围用户 影响关键交易、广泛用户或多个下游系统 高影响变更增加业务验收、分批策略和升级响应
发生可能性 变更路径简单,历史稳定,依赖明确 新技术路径、复杂依赖、近期频繁变更 高可能性变更增加回归范围和预发布验证
可发现性 错误能被自动监控迅速发现 问题只在人工投诉或对账时暴露 难发现问题增加主动抽样与业务核对
可恢复性 可快速切回旧版本且数据兼容 数据不可逆或恢复需人工补偿 低可恢复性变更优先演练恢复或设计兼容方案

这个框架的重点不是把风险变成一个漂亮分数,而是把“为什么需要更多检查”说清楚。不同团队可以维护自己的风险等级定义,但要保持口径稳定,否则低风险与高风险的标签会随发布压力改变。

3. 第三步:为每项检查绑定证据、责任和失败动作

检查项应尽量采用“对象、动作、证据、阈值、责任人”结构。比如“确认备份可用”可以改写为:“数据负责人在预发布环境执行恢复演练,记录恢复耗时和抽样校验结果;未能在业务可接受时间内恢复时,暂停包含数据结构变更的发布。”

证据不一定是复杂文档。可以是自动化测试结果、监控截图、审批记录、脚本演练日志、抽样对账结果或业务负责人确认。关键是证据能被相关角色复核,且与本次发布版本相匹配。

  • 检查对象:明确是哪个服务、接口、数据表、用户路径或配置项。
  • 执行角色:指定完成检查的人,以及必要时的复核人。
  • 证据载体:链接测试记录、变更单、审批记录或观测面板。
  • 通过阈值:用可观察的状态描述通过条件,避免“看起来正常”。
  • 失败动作:规定修复、降级、暂缓、回滚或升级决策中的哪一种。

4. 第四步:定义放行门槛,不把风险留到临场讨论

放行门槛应在发布前建立,并且与风险等级匹配。低风险、小范围、易回退的变更可以采用轻量门槛;涉及数据、安全、合规或核心链路的变更,需要更充分的验证、明确批准和恢复安排。审批级别越高,不一定越安全;真正重要的是审批人看到的是事实与证据,而不是一个“请尽快批准”的请求。

发布决策记录至少应包含版本范围、计划时间、关键检查结果、未关闭事项、剩余风险、批准人、停止条件和应急联系人。若条件发生变化,例如版本临时增加内容、依赖服务状态改变或关键负责人缺席,原有结论不应被默认沿用。

5. 第五步:把上线后观察纳入发布计划

观察计划应在上线前准备,而不是出问题后才寻找看板。提前选定关键指标,如核心接口成功率、业务完成率、错误数量、队列积压、资源使用和关键数据一致性。指标必须对应实际业务路径,不能因为基础设施图表一片绿色就认定业务正常。

每个指标需要有基线、观察频率、阈值、责任人和行动。业务峰谷明显的系统,不适合拿一个固定绝对值判断;应结合相同时间段基线、流量变化或对照组观察。阈值是止损工具,不是装饰数字,未经团队验证的阈值可以先作为观察信号,不能伪装成成熟的自动决策规则。

6. 第六步:使用工具承载流程,但不要让工具替代判断

当发布涉及多个团队、版本和审批环节时,协作工具可以帮助统一变更记录、责任人、状态、风险与证据链接。对中大型企业或百人以上组织而言,工作跨越产品、研发、测试、运维、安全和业务部门,靠群聊追踪状态很容易出现信息版本不一致。

例如,团队使用 PingCode 这类项目管理平台时,可以将发布任务关联需求、缺陷、测试结果、负责人和里程碑,再把发布检查项设为可追踪工作项。它的价值在于减少“信息散落在多处”的查找成本,而不是自动判断某个风险可不可以接受。字段设计过多、审批层级过长,反而可能增加填报负担。

选工具时,我优先看四件事:是否能关联变更与测试证据;是否能区分阻断项和一般事项;是否保留责任人、时间与状态变化;是否能按团队现有流程配置而不过度定制。工具的选择应服从发布机制,不要为了展示功能而把简单发布流程改造成复杂审批链。

发布检查管理指南:项目负责人如何做好发布管理,效率提升全流程

五、案例与数据观察:一次发布演练如何找出流程短板

1. 案例设定与数据口径

下面是一组情景模拟,用来演示如何复盘发布流程,不是行业基准,也不是某个真实组织的统计结果。假设一个业务团队计划发布包含应用逻辑调整和少量数据迁移的版本,参与者包括项目负责人、开发、测试、运维和业务代表。团队对比两轮演练:第一轮使用分散沟通,第二轮增加统一发布清单、责任人、证据链接和停止条件。

两轮演练的任务范围相近,但流程安排有所差异。因此,下表中的变化适合用于讨论机制可能带来的影响,不宜直接推断为工具或流程对所有团队都能产生同等效果。真实项目应使用本团队历史发布记录进行验证。

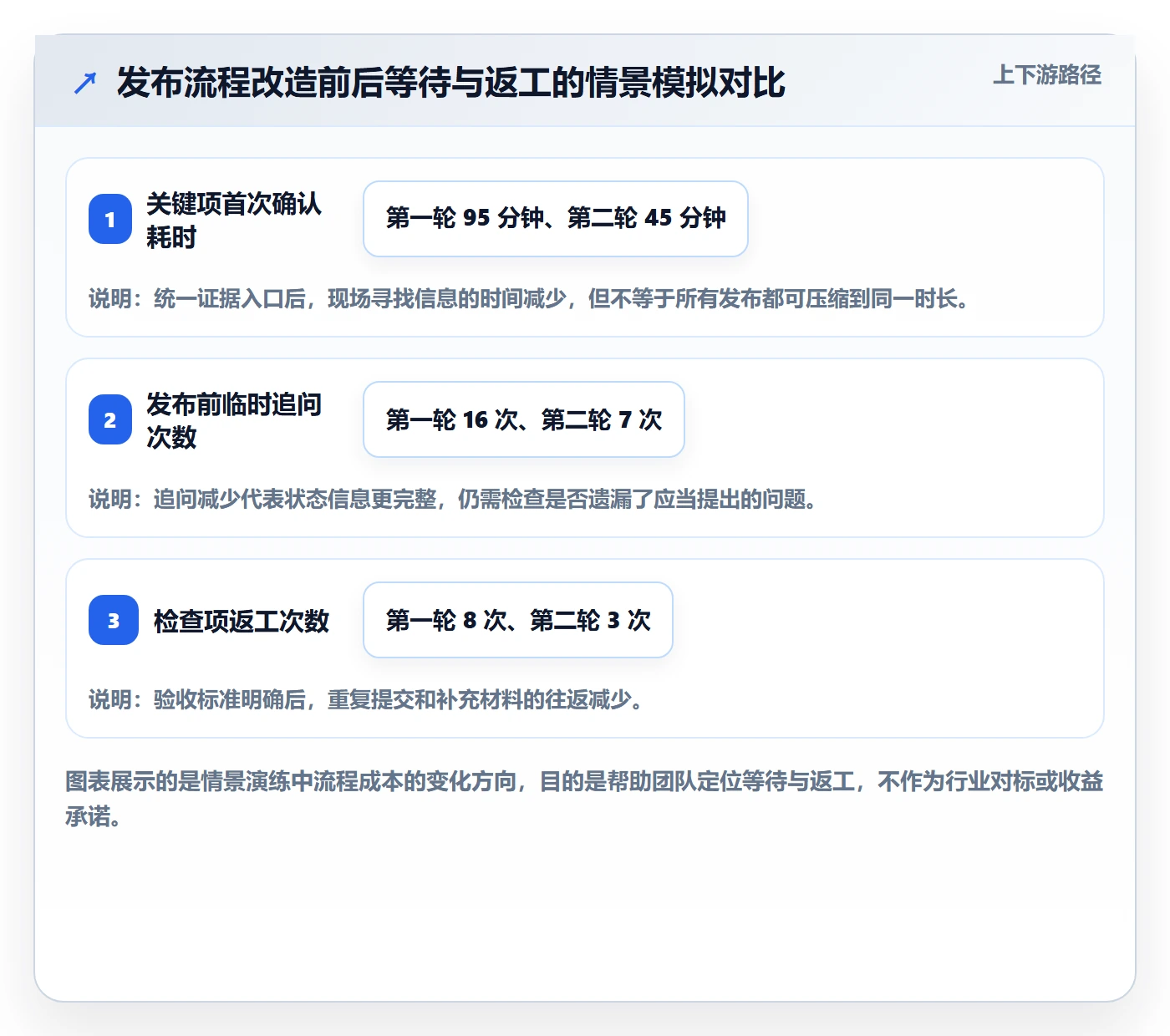

2. 观察重点不是“快了多少”,而是等待与返工在哪里减少

观察项 第一轮情景模拟 第二轮情景模拟 观察含义
关键项首次确认耗时 约 95 分钟 约 45 分钟 证据与责任人预先绑定后,减少了现场找人和补材料的等待
发布前临时追问次数 约 16 次 约 7 次 统一变更范围和状态能减少重复确认,但仍需处理例外事项
检查项返工次数 约 8 次 约 3 次 验收标准提前写清后,减少了“提交了但不符合要求”的往返
演练中发现的关键风险 2 项 4 项 发现更多问题不代表流程变差,可能说明检查能力增强

一个容易误读的现象是:第二轮发现的关键风险更多,表面看像是状况变差;实际可能是验证更充分,使风险在发布前暴露。发布管理不能只用“发布会议是否顺利”或“最后有没有上线”评价。提前发现并修复一项难以恢复的数据问题,通常比带着隐患准时上线更有价值。

在真实团队中,我会进一步记录问题的来源:是变更范围遗漏、验收标准模糊、测试覆盖不足、依赖没有确认,还是监控阈值缺失。只有把风险按来源分类,团队才能判断该改清单、改流程、补自动化,还是调整责任边界。

发布检查管理指南:项目负责人如何做好发布管理,效率提升全流程

3. 用反例检验流程:通过率提高,不代表风险一定下降

如果团队把“发布检查通过率”作为唯一目标,参与者可能更倾向于拆小问题、调整分类或降低门槛,让仪表盘看起来更好。更有价值的复盘问题包括:哪些风险在发布后才发现;哪些回滚步骤没有经过演练;哪些检查项长期无证据;哪些阻断项多次被临时豁免。

当每次发布都“无事故”,也不代表机制已经充分有效。可能是发布影响较小,也可能是错误未被监控发现、用户暂时没有投诉,或者问题被支持人员线下处理。应结合用户反馈、业务差错、数据修复、回滚演练结果和发布后异常一起看,避免把沉默误认为安全。

4. 复盘时采用“事件,控制,证据,改进”的链条

一次发布复盘可以按四步展开。第一,描述实际发生了什么,尽量用时间线和事实,不先归咎个人。第二,确认原计划中有哪些控制措施。第三,检查这些措施是否执行、证据是否可信。第四,确定改进项及验证方式。

  • 事件:哪个用户路径或系统指标出现了偏差,何时被发现,影响范围多大。
  • 控制:上线前后有哪些检查、监控、降级和回滚措施。
  • 证据:哪些日志、测试记录、审批记录或业务数据支持结论。
  • 改进:改动责任人、截止时间、预期效果及下次如何验证。

不要把改进措施写成“加强沟通”“提高意识”。这类表述无法核验。可以改为“数据负责人在下次含数据变更的发布前,完成抽样恢复演练并保存校验记录;项目负责人检查证据后再提交放行判断”。

六、不同情况下的行动建议:让检查深度匹配发布类型

1. 小范围、可快速回退的低风险发布

适用场景包括不改变核心业务逻辑的界面调整、低影响配置变更,或能快速关闭的功能开关。此类发布可以采用轻量清单,重点保留变更范围、基本测试、责任人、监控和停止条件,不必复制高风险系统的全部审批步骤。

轻量不等于无控制。至少确认制品版本正确、目标环境正确、关键路径冒烟通过、执行人明确,并能够在发现异常时迅速关闭功能或切回旧版本。若影响用户范围很小,可以先让内部或少量用户使用,再根据反馈扩大范围。

2. 涉及多团队依赖的中等风险发布

当一个版本涉及多个服务、接口调用方、供应商或业务部门时,重点不是增加更多签字,而是绘制依赖关系并逐个确认准备情况。每个依赖应明确联系人、验证方式、可用窗口和失败后的替代方案。

如果不同团队使用不同的发布节奏,项目负责人要避免把“对方已回复”误当成“对方已验证”。最好要求对方确认具体版本、接口契约或测试环境结果。发布窗口还应预留跨团队联动时间,避免主团队已经部署,依赖团队却无法响应。

3. 涉及数据迁移或难以逆转变更的高风险发布

此类发布应将恢复能力和数据一致性放在核心位置。上线前评估迁移时长、备份与恢复路径、兼容策略、数据抽样范围、重复执行风险和中断后的续跑方式。迁移脚本“执行成功”不能替代业务数据核验。

如无法安全回退,应明确前向修复方案和业务补偿方案,并由有权限的业务负责人接受剩余风险。若没有可执行的恢复或补偿路径,项目负责人应推动改为分阶段迁移、兼容读写或缩小首批范围,而不是寄希望于上线后“问题不大”。

4. 安全、合规或关键业务链路发布

涉及敏感数据、身份认证、资金、关键交易或监管要求时,应把专业审查前置。确保安全、合规、业务和技术责任方都了解变更边界,必要时安排独立复核。此类发布通常需要更严格的访问控制、操作留痕、异常响应和发布后观察。

如果发布期限与审查完成时间冲突,不要用“先上再补审批”处理。应评估延期成本、缩小发布范围、关闭高风险功能或拆分版本。项目负责人的专业价值,常常不是推动所有事情按原计划发生,而是在条件不成立时及时改变计划。

5. 突发修复与紧急发布

紧急发布不是免检查,而是压缩非关键流程、保留关键控制。先确认问题影响、修复范围、最低必要测试、执行人、回退或缓解方法和发布后观察责任。紧急程度越高,沟通越需要短而明确,避免多人同时执行未经协调的操作。

发布后应补齐记录,包括为什么走紧急路径、批准人、实际变更、验证结果、异常处理和后续补充测试。若同类紧急发布频繁出现,就不应继续把每次都当作偶发事件,而要回头检查需求质量、缺陷治理、值班机制或版本节奏。

发布检查管理指南:项目负责人如何做好发布管理,效率提升全流程

七、不同情况下的取舍:什么时候简化,什么时候坚持暂缓

1. 可以简化的是重复动作,不是关键证据

如果多个工具或会议重复收集同一项信息,可以合并入口;如果低风险事项已经被自动化验证覆盖,可以减少人工重复确认;如果发布频率很高,可以采用标准化模板和自动校验。这些简化降低的是流程摩擦,并不降低必要的控制强度。

不建议简化的内容包括:关键数据变更的恢复验证、敏感权限的授权记录、核心业务路径的验收、发布范围与制品版本核对,以及异常后的停止责任。删减之前应确认已有机制能够提供等效证据,而不是单纯因为“大家都觉得太麻烦”。

2. 发布窗口紧张时,先缩小范围,再降低门槛

如果发布时间迫近,但某项检查尚未完成,常见选择是延后、缩小变更、关闭未验证功能或接受风险。实际决策应比较延期成本与潜在损失,而不是默认“日期不能变”。

缩小发布范围往往比全面延期更可行,例如先发布不涉及数据迁移的部分,把高风险功能放在功能开关后;也可以先对内部用户开放,补足观察证据后逐步扩大。前提是拆分不会造成数据结构不兼容或用户流程断裂。

3. 业务负责人要求按时上线,但关键证据缺失

项目负责人要把争论从“谁承担责任”转为“缺了什么证据、可能造成什么影响、有哪些替代方案”。向决策者说明风险的影响范围、发生路径、发现难度、恢复成本和可选方案,并记录谁接受了剩余风险。

若风险涉及法规、安全红线、不可逆数据损失或组织明令禁止事项,不能仅以业务负责人同意作为放行依据。授权必须在组织制度和角色权限范围内。项目负责人的职责包括提醒和升级,不应把越权决策包装成团队共识。

4. 发布很小但失败影响很大

改动代码行数少,不等于风险低。一个权限配置、一条数据库脚本或一个默认值变化,都可能影响大量用户。风险等级应由影响路径与可恢复性决定,而不是由提交大小、开发工时或需求描述长度决定。

当改动小、影响大时,适合采用针对性验证:明确最关键的用户路径和边界条件,安排独立复核,先进行小范围观察,并确保快速关闭或回退。与其在通用清单上做几十项无关确认,不如对真正可能造成损失的环节做深。

5. 上线后指标异常,但尚未超过停止阈值

阈值附近的波动需要判断趋势、基线和业务影响。若指标持续恶化、多个相关信号同时异常,或已有用户受到影响,即使单项阈值还未触发,也应考虑暂停扩大范围或执行降级。阈值不是让团队无视明显异常的免责线。

若只是孤立噪声,且无法确认与本次发布有关,可以维持当前范围、增加观察频率并设定复核时间。关键是避免无限期观察:谁在何时作下一次判断,必须明确。

发布检查管理指南:项目负责人如何做好发布管理,效率提升全流程

八、可直接落地的发布检查模板与运行节奏

1. 发布检查记录应包含哪些字段

模板的目标是让团队用最少必要信息做出可靠判断。建议将固定字段与条件字段分开:固定字段适用于每次发布;数据迁移、安全评估、第三方协调等条件字段仅在本次变更涉及时启用。

字段 记录内容 为什么需要
发布标识 版本、变更单、计划窗口、环境 避免讨论和执行对象不一致
变更范围 代码、配置、数据、依赖、权限及受影响路径 确认检查覆盖真实发布内容
风险等级 影响范围、发生可能性、可发现性、可恢复性 决定检查深度与审批要求
关键检查项 责任人、通过条件、证据链接、失败动作 让状态可核验、失败可处置
未关闭事项 影响、责任人、期限、缓解方案 避免遗漏事项被整体完成率掩盖
执行计划 步骤、顺序、预计耗时、操作人、协作人 减少窗口内临时协调和步骤冲突
停止与恢复 触发条件、回退方式、恢复验证、应急联系人 确保出现异常时能迅速控制影响
放行决策 结论、批准人、剩余风险、决策时间 保留清楚的决策依据和授权边界
发布后观察 指标、基线、阈值、频率、负责人、结束条件 将部署成功与业务验证区分开
复盘改进 异常、原因、行动项、验证方式 让经验转成下一次发布的控制能力

2. 建议的全流程节奏

  1. 变更申请阶段:明确发布范围、影响对象、变更类型和计划窗口;如果范围仍频繁变化,先稳定变更,再谈放行。
  2. 风险评估阶段:识别依赖、数据影响、可恢复性和安全合规要求,按风险决定检查深度。
  3. 验证准备阶段:完成测试计划、业务验收、环境差异评估和恢复方案验证,证据统一留存。
  4. 发布前决策阶段:核对关键阻断项、未关闭事项、人员安排和监控条件,形成明确放行结论。
  5. 执行阶段:按步骤执行并记录实际时间、版本、操作结果;超出预案时暂停并重新评估。
  6. 观察阶段:按预设频率验证技术指标和业务结果,决定继续、暂停扩大、降级或回退。
  7. 关闭阶段:确认观察条件满足后宣布结束,补齐记录;出现异常则安排复盘与改进验证。

3. 用指标评估流程,而非只追求“准时上线”

发布管理可以跟踪关键项一次通过率、发布前发现的高风险问题数、发布后异常率、平均恢复时间、紧急发布占比、回滚演练覆盖率和发布后补偿工作量。指标应服务于改进,而不是用来给团队贴标签。

例如,发布前发现的问题数增加,可能是质量变差,也可能是检查能力增强;回滚次数增加,可能说明版本不稳定,也可能说明团队不再拖延止损。指标必须结合问题影响、发现阶段、是否重复发生和解决质量解释,不能孤立排名。

建议建立趋势观察,而不是给单次发布设定过度精确的目标。先用一段时间形成团队基线,再讨论什么指标值得改善。公开的行业平均值通常不能直接代表本组织,因为系统关键性、发布频率、变更复杂度和观测口径各不相同。

发布检查管理指南:项目负责人如何做好发布管理,效率提升全流程

九、结语:把“上线信心”建立在可验证的边界上

1. 发布管理的成熟度,体现在团队能否有纪律地说“不”

发布流程不是为了让每次上线都毫无风险,而是让风险被看见、被评估、被授权,并在超出预期时快速止损。一个团队真正成熟,不是从不遇到问题,而是能够在证据不足时暂缓,在风险可控时明确放行,在异常出现时及时停止,并在事后用事实改进机制。

我的独特判断是:发布检查最重要的成果,不是“所有项都打勾”,而是团队知道哪些条件绝不能含糊、哪些风险可以接受、谁有权做决定,以及出了问题怎样恢复。清单是载体,判断逻辑和执行纪律才是发布能力。

2. 下一步从一次真实发布开始改进

不必一开始就建设复杂制度。选择下一次范围清楚的发布,先记录变更对象、关键风险、责任人、证据、停止条件和观察指标。发布结束后复盘等待、返工、异常和未覆盖事项,再决定下一轮该简化什么、补强什么。

如果团队规模较大、协作链条较长,可以用统一的项目管理平台承载发布记录和证据关联;如果团队规模较小,也可以先用结构清晰的共享文档和明确责任表。无论用什么载体,都要让每个重要结论能够追溯到证据和责任人。

把发布管理做好,不是让项目负责人保证“绝不出错”,而是让团队不再依赖运气上线。

常见问题解答(FAQ)

1. 发布检查清单应该在什么时候开始准备?

我以前总觉得上线前一天把检查项列出来就够了,结果经常发现需求验收、数据备份和回滚方案还没人确认。发布清单究竟应该从项目哪个阶段开始准备,才能避免变成临上线才补的材料?

建议在需求进入开发或排期时就建立发布清单,而不是等到上线前集中填写。早期先记录发布范围、负责人、依赖系统和初步风险;进入测试阶段后补齐验收标准、数据变更、监控指标及回滚条件;发布前再逐项核验实际状态。

这样做的判断依据是:不少发布阻塞并非执行当天才产生,而是依赖未确认、权限未申请或验收口径不清长期积累的结果。比如一个涉及数据库变更的版本,如果到发布前才发现备份恢复流程没有演练,清单虽能暴露问题,却已经没有足够时间安全处理。

2. 发布检查项写到什么粒度,才不会既漏项又难执行?

我做发布准备时遇到过两种极端:清单只有“确认测试通过”这种大项,出问题时没人知道检查了什么;另一种是细到每个操作步骤,维护成本又很高。我该怎么判断检查项的合适粒度?

把检查项写成一个具体负责人能够在发布窗口内作出“通过、不通过、不适用”判断的动作,并附上证据位置或判定标准。例如,不写“确认监控正常”,而写“核对核心接口错误率看板,发布后观察15分钟,错误率未超过约定阈值”。可以用一次模拟发布检验粒度:如果不同执行人对同一项会给出不同解释,就需要补充标准;

如果一项拆成许多不影响决策的重复确认,则可以合并。清单的目标不是记录所有流程细节,而是减少关键决策的不确定性。

3. 如何区分发布前必须完成的检查项和可以延期的事项?

我们每次发布都能列出很多待办,但如果所有事项都标成必须完成,发布就容易被低风险小问题卡住;如果标准太松,又担心把严重隐患带到线上。我想知道怎样划分阻断发布的条件,才有依据而不是靠负责人临场拍板?

可按影响范围、可逆性和发现时间划分:可能导致数据丢失、核心流程不可用、权限越界或无法回滚的事项,通常应设为发布阻断项;影响有限、已有替代路径且能在限定时间内修复的问题,可以评估是否带风险发布,但必须明确责任人、截止时间和监控办法。

举例来说,核心支付链路测试未通过与后台一个低频报表的样式偏差,不应采用相同的放行标准。风险接受也要留下记录,由有权限的负责人确认,并写明触发回滚的条件,不能只在群聊里口头说“先发再看”。

4. 怎样判断发布管理流程真的提升了效率,而不只是多填了一张表?

我担心引入发布检查后,团队只是多了填写任务,发布速度却没有变快,甚至因为审批环节变多而更慢。除了统计按时发布次数,还有哪些数据能判断流程是否有效?

不要只看发布是否按计划完成,建议同时追踪临时阻塞次数、发布窗口延误时长、回滚或紧急修复次数,以及关键检查项的按时完成率。可先选连续几次同类型发布建立基线,再观察流程调整后的变化;

例如,若临上线才发现依赖未就绪的次数下降,但审批等待时间明显上升,说明清单发现问题更早了,流程却可能在责任分配或审批节点上形成新瓶颈。数据应按发布类型和风险等级拆分,避免把小型配置发布与重大版本简单混算。复盘时优先删除没人使用的重复检查,并把高频故障对应的检查项改成可验证的门槛。

核心关键词

读者评论

向
向亦辰

我们以前也看完成率,但几次发布后发现,真正拖住上线的往往是数据兼容和恢复验证。现在会把红线项单独列出来,确实比一个总百分比更有用。

龚
龚泽宇

回滚这块写得很实际。我们有过代码退回去了、数据状态却没恢复的情况。想请教一下,发布前的恢复演练一般做到什么范围,才能避免只验证了操作步骤?

吴
吴文博

不同发布类型的检查深度确实该有区别。不过条件放行容易被日期压力影响,最好再明确谁有权接受剩余风险,并把依据留档,否则责任还是容易模糊。

文章包含AI辅助创作:发布检查管理指南:项目负责人如何做好发布管理,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530745

赞 (0)
飞飞飞飞
回滚流程与规范:项目负责人发布管理流程优化关键指标
上一篇 52分钟前
上线计划流程与规范:项目负责人发布管理效率提升关键指标
下一篇 52分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
