上线计划最容易失控的地方,往往不是技术方案,而是没人能在临近发布时回答三个问题:谁有权说“可以上”,谁负责把风险收敛到可接受范围,出现问题后谁有权叫停。团队把排期表做得很细,却没有明确的发布负责人,最后常见的场面是:测试已通过,业务还没验收;运维等变更单,产品却以为今晚只是小改动;出了故障,所有人都在群里,没人敢拍板回滚。上线计划要从0到1,先设计责任和决策机制,再安排日期、任务与工具。
一、先讲结论:上线计划的核心是决策权,而不是日期
1. 把“上线”定义为一组可验证的状态
我设计发布机制时,不会先问“准备哪天上线”,而会先问“什么状态才算具备上线条件”。日期只是计划中的一个字段;真正决定能不能发布的,是范围是否冻结、验收是否完成、风险是否有人承接、变更是否可执行、上线后是否有人观察。
因此,一份可执行的上线计划至少要回答五件事:本次发布包含什么、不包含什么;由谁负责整体推进;上线前必须满足哪些条件;出现什么情况要暂停或回滚;上线后由谁确认业务结果。缺少任何一项,计划都可能只是日历上的一个承诺。
我的判断是:发布管理不是“把发布步骤写下来”,而是把不确定性变成有负责人、有时限、有退出条件的决策。步骤可以随着项目变化调整,决策边界如果没有建立,变更越多,团队越依赖临场协调。
2. 先设发布负责人,再分配具体执行人
发布负责人不是所有工作的执行者,也不应该替产品、研发、测试、运维做专业判断。他的职责是确保信息完整、关键依赖有人负责、风险被显式接受,并在约定的决策时点组织继续、延期或回滚的判断。
小团队里,发布负责人可以由项目负责人兼任;跨产品、研发、测试、运维和业务部门的项目,则应明确唯一的发布负责人,其他职能各自指定责任人。这里的“唯一”指最终协调与状态汇总只有一个入口,不意味着所有审批都集中到一个人身上。
把职责拆开看,通常有三类权力:发布负责人负责流程与决策组织;专业负责人确认本领域条件,例如测试负责人确认测试结论;授权决策人处理超出既定阈值的风险,例如涉及数据不可逆、重大业务窗口或合规要求的上线。
3. 用准入、执行、观察、复盘四个阶段控制发布
发布管理从0到1,不需要先建一套庞大的审批制度。先把发布划分为四个阶段:准入、执行、观察、复盘。每个阶段规定输入、负责人、出口条件和未达标时的动作,通常就能覆盖大部分初始风险。
| 阶段 | 要回答的问题 | 关键责任 | 不满足时的动作 |
|---|---|---|---|
| 准入 | 范围、测试、依赖和风险是否准备好? | 发布负责人汇总;职能负责人确认 | 补齐条件、缩小范围或延期 |
| 执行 | 谁按什么顺序执行,如何确认成功? | 操作人执行;发布负责人协调 | 暂停后续步骤,按预案排查 |
| 观察 | 系统和业务指标是否处于可接受范围? | 技术与业务观察人共同确认 | 继续观察、降级、回滚或切换流量 |
| 复盘 | 实际结果与计划偏差是什么? | 发布负责人推动行动项闭环 | 明确负责人和完成期限 |
这四个阶段不是为了制造更多会议,而是为了避免把准备、执行和结果确认混在一个“上线完成”的状态里。一次部署命令执行成功,只能说明某个技术步骤完成,不代表业务功能已验证,更不代表本次发布整体成功。

二、背景和真实场景:为什么上线计划经常“看起来完整,执行时失灵”

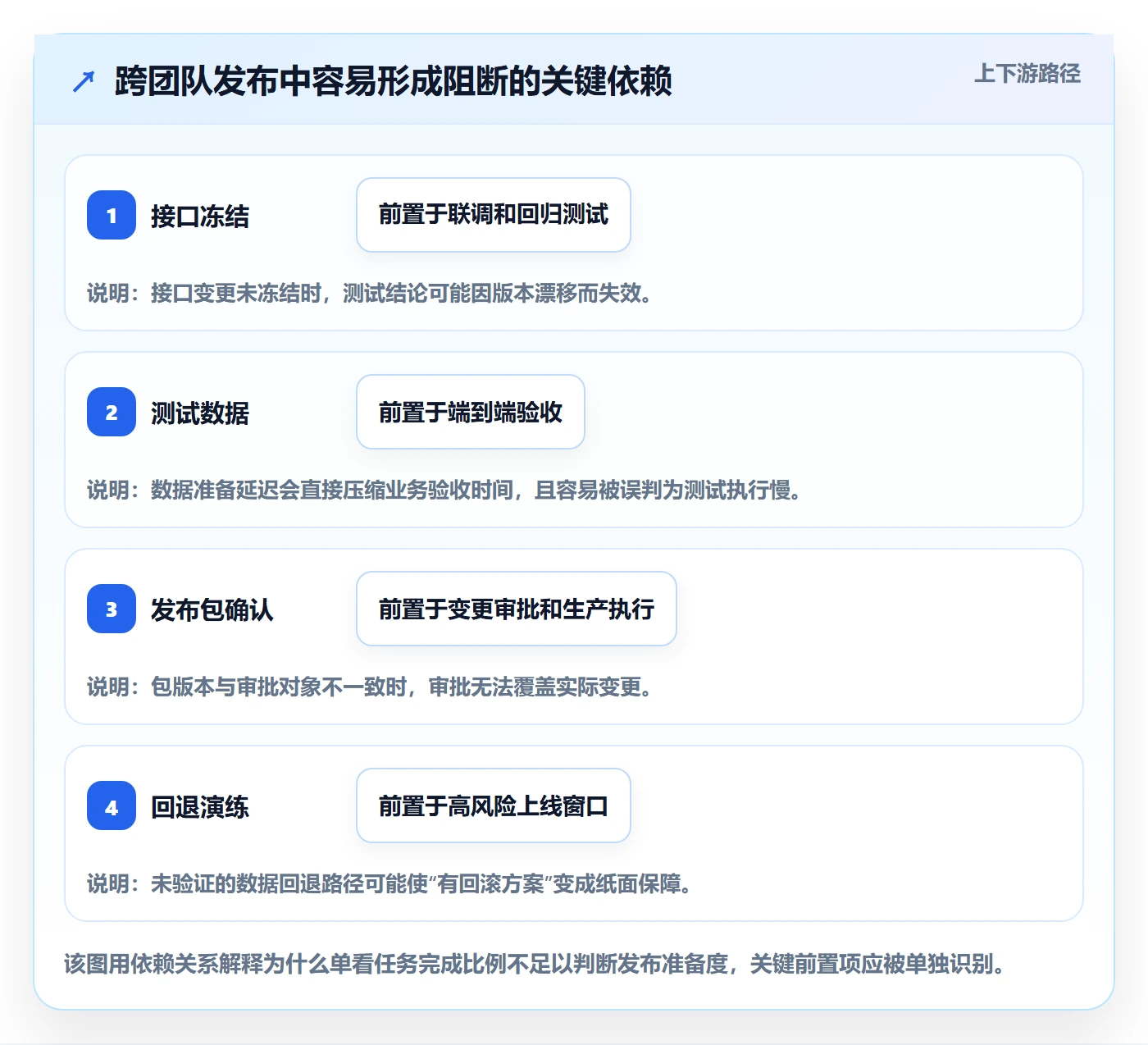

1. 多团队项目的难点是依赖链,而不只是任务数量
我在梳理跨团队发布时,最常看到的问题不是任务没人写,而是任务之间的依赖没有显式化。业务验收依赖测试环境的数据准备,测试依赖接口冻结,运维变更依赖发布包与回退步骤,客服通知又依赖最终功能范围。每个团队都能说自己的任务“已完成”,但串起来仍然无法按计划发布。
这也是为什么一张按部门分区的排期表,常常不足以支撑上线决策。排期表告诉你谁在什么时候做什么;发布计划还需要告诉你,前一项没完成会阻断什么、最晚何时做出延期决定、哪些任务可以并行、哪些变更必须串行。
如果团队规模超过100人,或者一个项目需要多个业务线、平台团队和交付团队共同参与,依赖链通常比单个团队的任务清单更值得关注。此时,使用某项目管理平台统一维护发布范围、责任人与依赖关系,通常比散落在聊天记录、电子表格和邮件里的多个版本更容易形成一致状态。工具本身不会替团队做决策,但能降低信息对齐成本。
2. 计划失灵常出现在临近上线的“最后一公里”
距离上线还有两周时,问题容易被当成普通任务;距离上线还有两小时,原本不显眼的未确认项就可能成为阻断项。例如,业务方以为只需要抽查核心流程,测试方却按照完整回归准备;发布脚本经过演练,但生产环境权限还没申请;回滚方案写了“恢复旧版本”,却没有确认数据库变更是否兼容。
发布计划要把这些问题提前暴露,不能等到上线窗口才讨论。我的做法是设置明确的“决策截止点”:在截止点之前,未满足条件可以通过补齐资源继续推进;超过截止点仍未满足,就按照预先约定的规则缩小范围、延期或启用替代方案。
发布负责人尤其要盯住“状态与证据不一致”的情况。任务标成完成,不等于验收有记录;测试通过,不等于关键场景都覆盖;回滚文档存在,不等于真正验证过回滚路径。判断发布准备度时,应看可核验的证据,而不是只看状态标签。
3. 发布风险既来自技术,也来自业务窗口和组织协作
有些团队把发布风险等同于系统故障风险,但实际上,业务时点不合适、客服未准备、数据口径未统一,也会让一次技术上成功的上线变成业务事故。比如,促销期间上线非必要改动,可能扩大故障影响;月底变更结算规则,可能引发对账争议;营销活动已对外承诺功能,临时延期又会造成客户沟通成本。
因此,发布风险至少要按四类检查:技术风险、数据风险、业务风险和组织风险。对每一类风险,我都会追问三个问题:发生概率是否可接受,影响范围是否明确,出现后是否有实际可执行的应对动作。
4. 经验数据要说明口径,不能把模拟数字包装成行业事实
发布机制设计经常需要用数据做判断,但不同公司的项目类型、发布频率、系统架构和故障定义差异很大。我不会把某个团队的复盘样本说成行业基准,也不会用没有出处的百分比证明某种流程“必然有效”。
下面涉及的示例数字均为情景模拟,用于展示如何设计指标和判断边界,不代表外部行业统计。团队落地时,应优先用自身最近3至6个月的发布记录建立基线,并在指标定义、统计范围和样本量上保持一致。

三、常见误区:看上去更严格,实际未必更安全
1. 把发布负责人当成“所有事情的总执行人”
发布负责人如果既要追需求、催测试、写操作手册、审批变更,还要在现场回答所有技术问题,制度很快会变成单点瓶颈。更糟的是,其他责任人会逐渐把本领域判断推给负责人,最后形成“所有人都参与,但没有人真正负责”的局面。
正确的做法是把“组织责任”和“专业责任”分开。发布负责人对计划完整性、状态同步和决策节奏负责;测试负责人对测试结论负责;技术负责人对技术风险评估负责;业务负责人对业务验收和客户影响负责。每个责任人要能在自己的范围内给出明确结论,而不是只说“我看过了”。
2. 把审批节点越多等同于风险越低
审批数量增加,会提高协调成本,但不必然提高信息质量。如果审批人没有明确的审查问题、所需证据和否决边界,审批往往退化为点选通过。真正有效的审批应回答:批准的是哪个版本、哪些风险已知、哪些条件仍未满足、谁接受剩余风险。
我通常建议先定义风险分级,再决定审批深度。低风险、可快速回退的日常变更可以走轻量流程;涉及数据结构、资金、权限、安全或关键业务链路的变更,则需要更多专业审查和更强验证。所有发布都走同一套重流程,常见后果是高风险变更没有得到足够注意,低风险变更却消耗大量等待时间。
3. 把“测试通过”当成“可以上线”
测试通过是重要证据,但它只覆盖已定义的测试范围和环境条件。上线决策还要检查缺陷严重级别、未覆盖场景、环境差异、监控能力、业务验收和回退可行性。若一项关键缺陷被延期处理,必须明确它的影响、临时规避方式和接受人,不能仅靠测试报告里一个绿色状态替代风险判断。
另外,“测试通过率”很容易被误用。通过率很高,可能只是测试用例范围偏窄;失败用例数量下降,也可能是问题被移出测试范围。建议同时观察高优先级缺陷数量、关键路径覆盖情况、未关闭风险和测试环境与生产环境差异。
4. 把回滚写成一句口号
“有问题就回滚”不是回滚方案。一个可以执行的回滚方案至少要说明触发条件、决策人、执行人、预计耗时、恢复目标、数据处理方式和回滚后的验证方法。涉及数据库变更时,还要确认新旧版本能否兼容;如果不能,回滚可能需要数据修复或前向修复,而不是简单恢复旧程序。
回滚也并非每次都是最佳选择。若回滚会造成数据丢失、重复扣款、状态不一致,或者回滚耗时明显高于前向修复,团队应在发布前决定替代策略,例如功能开关、分批切流、关闭局部能力或暂停后续变更。
5. 把群消息、会议纪要和任务系统当成同一份计划
聊天适合快速协调,不适合充当唯一的变更记录。会议纪要可以解释背景,但不一定能及时反映责任人、状态和最新范围。正式计划需要有一个唯一的当前版本,并保留更新记录;否则,参与者可能分别依据不同的截图、消息和表格做操作。
工具选型也应服从管理机制。轻量团队可以用结构清晰的表格和变更记录起步;团队数量、依赖复杂度和审计要求上升后,再考虑把需求、缺陷、变更、发布状态和责任人放到统一系统中。某项目管理工具或某项目管理平台的价值,应按信息是否能闭环、权限是否适配、维护成本是否可承受来评估,而不是看功能列表有多长。

四、专业判断逻辑:怎样设计一套不过度、也不失控的发布制度
1. 从发布分类开始,先识别不同风险轮廓
制度落地时,我不建议先规定所有发布的统一审批链,而是先给发布分类。分类的目的不是增加标签,而是让不同风险获得不同强度的准备和观察。可以从影响范围、可逆性、数据变化、业务敏感度、外部依赖和用户可见度六个维度判断。
| 发布类型 | 常见特征 | 最低控制要求 | 适合的策略 |
|---|---|---|---|
| 低风险常规发布 | 范围小、可逆、影响用户少 | 明确负责人、基本验证、发布记录 | 轻量审批、固定窗口或持续发布 |
| 中风险业务发布 | 涉及关键流程或多个团队依赖 | 业务验收、监控指标、回退路径 | 分阶段发布、明确观察期 |
| 高风险重大变更 | 数据不可逆、资金影响、广泛用户影响 | 专项评审、演练、授权决策、应急责任 | 灰度、分批切换或独立窗口 |
分类规则不必一开始就精确到复杂评分。实践中,先建立“普通、重点、重大”三档,并定义触发条件,通常比让每个项目填写十几项评分后再算分更有效。分类的关键在于让负责人知道哪些发布不能按日常流程直接放行。

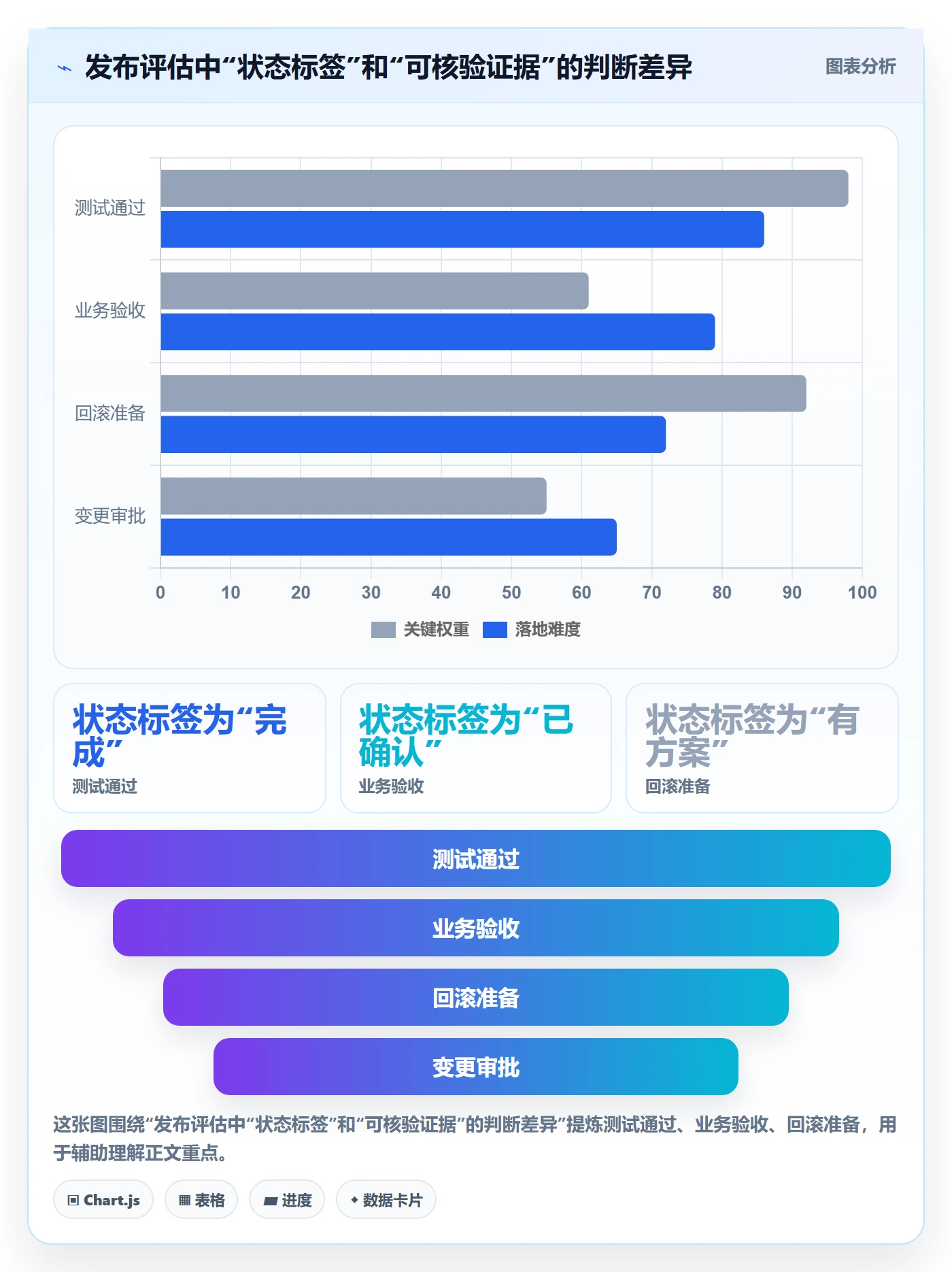

2. 用门槛而不是主观印象判断准备度
准备度检查应包括可判定的条件。例如,范围是否冻结,可以用版本清单和变更记录验证;业务验收是否完成,可以要求验收人、范围和结果;回退能力是否具备,可以查看演练记录或具体执行步骤;监控是否可用,可以核对指标、阈值、告警责任人和观察时长。
我倾向于把条件分为“硬门槛”和“风险接受项”。硬门槛未达标,原则上不发布,例如涉及数据安全的必要检查未完成;风险接受项则允许在有授权的情况下继续,但必须记录影响、缓解措施、接受人和补救期限。这样既避免机械拦截,也避免把所有未完成项都塞进“特批”。

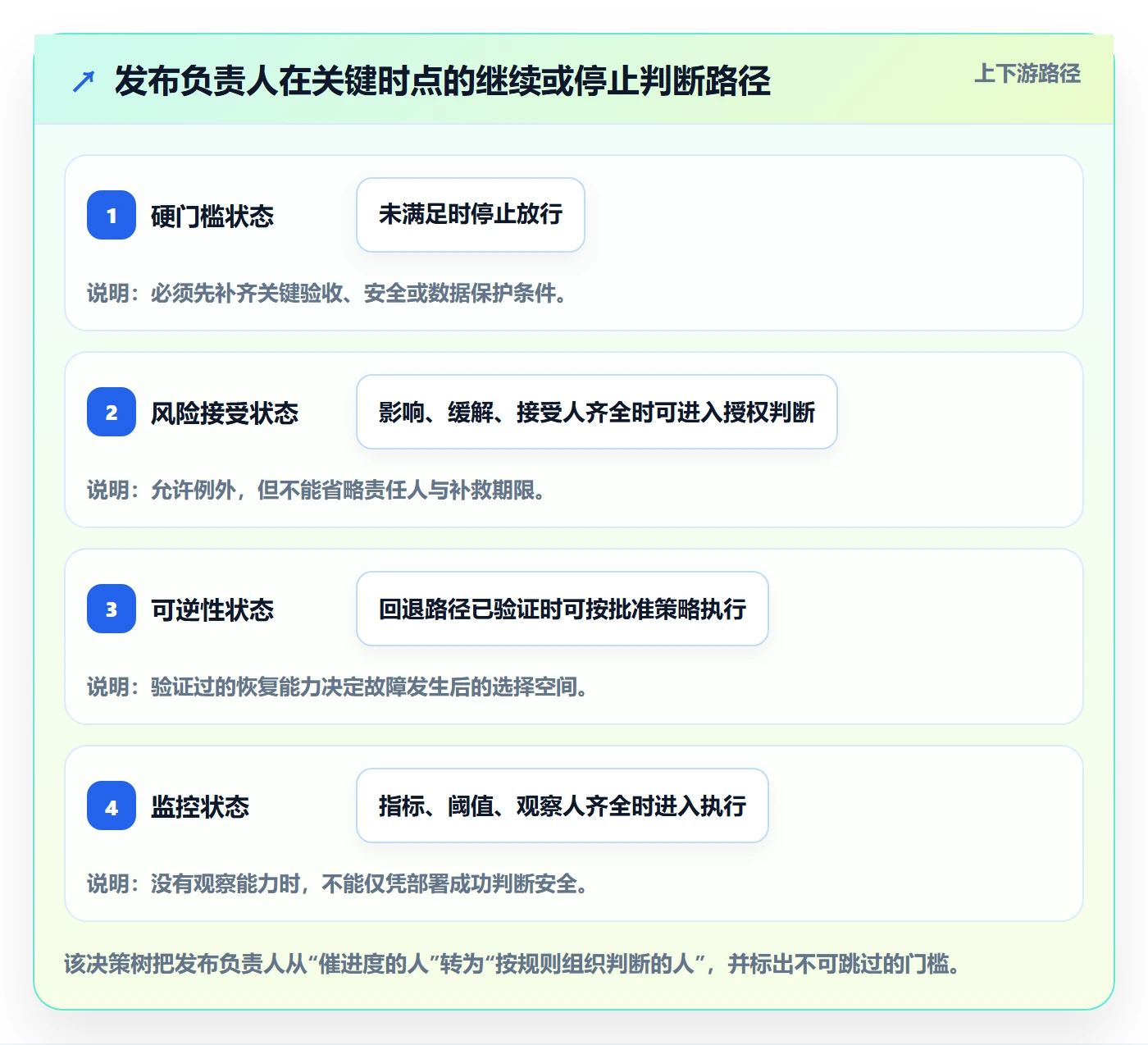

3. 建立明确的继续、暂停、缩小范围和回退机制
上线窗口中最昂贵的不是暂停,而是没有停止条件。发布负责人应在上线前明确哪些信号意味着继续,哪些信号意味着暂停,哪些信号触发回滚或降级。决策阈值应尽量用可观察指标表达,例如错误率、关键接口延迟、交易成功率、核心业务流程完成量,而不是“系统看起来不太对”。
如果指标阈值只能依靠业务判断,也要指定判断人和确认时限。例如,客服反馈在观察期内集中出现某一类阻断问题,由业务负责人判断是否停止扩量;技术负责人判断是否存在系统性故障。把“谁判断”写清楚,能减少多人同时下结论、却没有人承担决策的情况。
4. 根据可逆性设计发布策略
发布方式应服务于风险,而不是追求形式上的先进。一次性全量发布在影响面有限、验证充分、回滚容易的场景可能更简单;渐进式发布适合用户规模大、影响面可分层、监控足够及时的场景;功能开关适合需要快速关闭新能力的变更;蓝绿切换适合环境与流量切换条件成熟的系统。
但渐进式发布不是天然安全。如果监控滞后、样本不足、流量分层不合理,灰度只是把故障发现得更慢。功能开关也不是免费保障:开关状态需要管理、测试和审计,长期不清理的开关会形成新的复杂度。策略选择要结合团队实际操作能力,而不是只看架构图是否漂亮。
5. 定义发布负责人的职责边界与授权规则
负责人制度不能只写一个名字,还要明确权责。建议至少写清发布负责人可以要求哪些信息、可以暂停哪些步骤、何种情况需要升级决策、哪些决定必须由业务或技术授权人作出。若负责人没有暂停权,只能转发消息;若负责人可以越过所有专业判断直接放行,则容易形成新的风险单点。
- 发布负责人:维护计划、推动依赖确认、组织准入判断、同步状态、记录决策与偏差。
- 产品或业务负责人:确认发布范围、业务验收、用户影响、业务窗口和风险接受。
- 研发或技术负责人:确认技术方案、部署步骤、数据兼容性、监控和恢复策略。
- 测试负责人:确认测试范围、结果、遗留缺陷和质量风险。
- 运维或平台负责人:确认环境、权限、变更窗口、操作顺序和应急保障。
- 授权决策人:在重大风险、跨部门冲突或超出既定阈值时作出继续、延期或调整决定。
同一人可以兼任多个角色,但不能因为角色重叠就省略职责确认。小团队的发布负责人可能同时是技术负责人,但仍应在记录中分别给出流程状态和技术结论,避免“我自己觉得可以”成为所有维度的唯一证据。

五、具体案例与数据观察:一次模拟发布如何从混乱变成可决策
1. 案例背景:多个团队共同交付一项业务能力
下面是一个情景模拟案例:某中大型企业计划发布一项面向内部业务人员的新流程能力,涉及产品、应用研发、数据服务、测试、运维和客服培训。团队约120人,其中直接参与此次发布的人员来自6个职能组。项目原计划在周五晚全量上线,但距离发布一周时,业务验收、数据迁移校验和运维演练仍分属不同表格维护。
负责人梳理后发现,排期表上的任务完成率是86%,但这个数字掩盖了三个阻断项:关键业务场景尚未由真实用户验收;数据迁移后的校验口径没有签字确认;回滚步骤只覆盖应用版本,没有说明数据结构变化后的恢复方式。团队没有据此直接延期,而是先判断这些问题是否能通过缩小范围或分阶段发布解决。
这类情景的核心不是“86%够不够高”,而是剩余14%里是否包含不可替代的关键路径。只要一个未完成项能阻断验收、扩大数据损失或让故障无法发现,整体任务完成比例就没有独立的放行意义。
2. 调整方案:把发布范围和发布路径拆开
团队最终将原计划拆成两个阶段:先发布不涉及历史数据重算的基础能力,面向一小组内部用户验证核心流程;数据迁移相关功能暂不启用,待校验口径和恢复方案完成后再单独开放。这个选择没有消除所有风险,但把不可逆数据变更从首批发布范围里拿掉,缩小了故障影响面。
同时,团队指定一名发布负责人,分别由测试、数据、运维和业务负责人确认各自的出口条件。发布负责人不替任何人签字,而是把证据、未解决项和决策时限统一放进同一份发布记录中。变更后的关键决定都记录了时间、决策人和理由。
上线当天,团队以分批方式开放:内部用户组验证无阻断问题后,再扩大到更多用户。若核心流程失败率超过预设阈值,立即停止扩量;若数据校验结果不一致,关闭相关能力并保持基础流程可用。这样,团队获得了比“全量上线或整体延期”更多的中间选项。

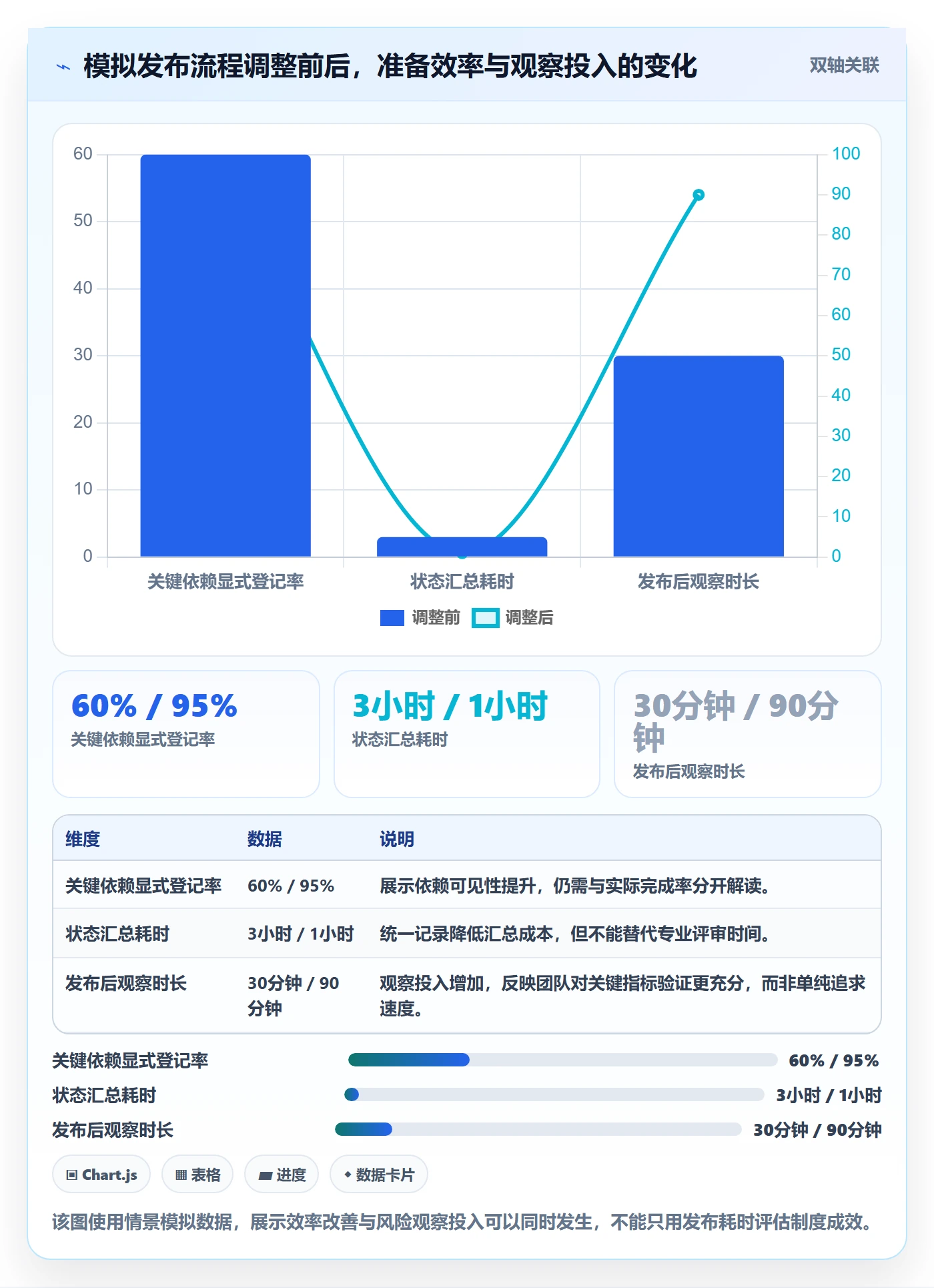

3. 用发布数据观察流程效果,而不是只看是否按时
为避免把情景数字误读为真实案例统计,以下数据均为模拟样本推演,展示团队可以怎样对比调整前后的过程指标。上线后不应只问“是否准时”,还要观察发布准备时间、临时变更数量、观察期异常、回退耗时和行动项关闭情况。
| 观察指标 | 调整前情景 | 调整后情景 | 如何解释 |
|---|---|---|---|
| 关键依赖显式登记率 | 约60% | 约95% | 依赖更可见,但登记率高不代表依赖已经完成。 |
| 上线前24小时新增阻断项 | 5项 | 2项 | 前置检查帮助提前暴露问题,仍需分析剩余阻断项成因。 |
| 发布负责人状态汇总耗时 | 约3小时 | 约1小时 | 统一记录减少重复追问,节省的时间应转向风险判断。 |
| 发布后观察期 | 约30分钟 | 约90分钟 | 高风险变化增加观察时间,具体长度需按业务影响和指标反馈速度决定。 |
这些数字只能说明一种观察框架,不证明某个流程必然带来固定比例的改善。真实团队应设定基线,区分发布类型,并关注样本是否可比。例如,复杂重大变更比例上升时,平均准备耗时可能增加,但这不代表制度退化;可能只是团队接入了更复杂的发布。

4. 从案例中提炼可复用的判断方法
这个案例最值得复用的不是分批发布这个动作,而是先把风险拆成“是否能通过缩小范围控制、是否可逆、是否可观察”。如果风险可隔离且可观察,可以考虑分阶段放量;如果风险不可逆,先补数据保护和恢复方案;如果缺少监控,先建设观察能力,再讨论发布速度。
另一个重要经验是:发布负责人不应只在发布当天出现。准备期的依赖协调、决策截止点、发布窗口确认、回退演练,都比上线现场临时组织更能体现负责人的价值。现场协调只是制度执行的一部分,真正的工作已经在发布前发生。

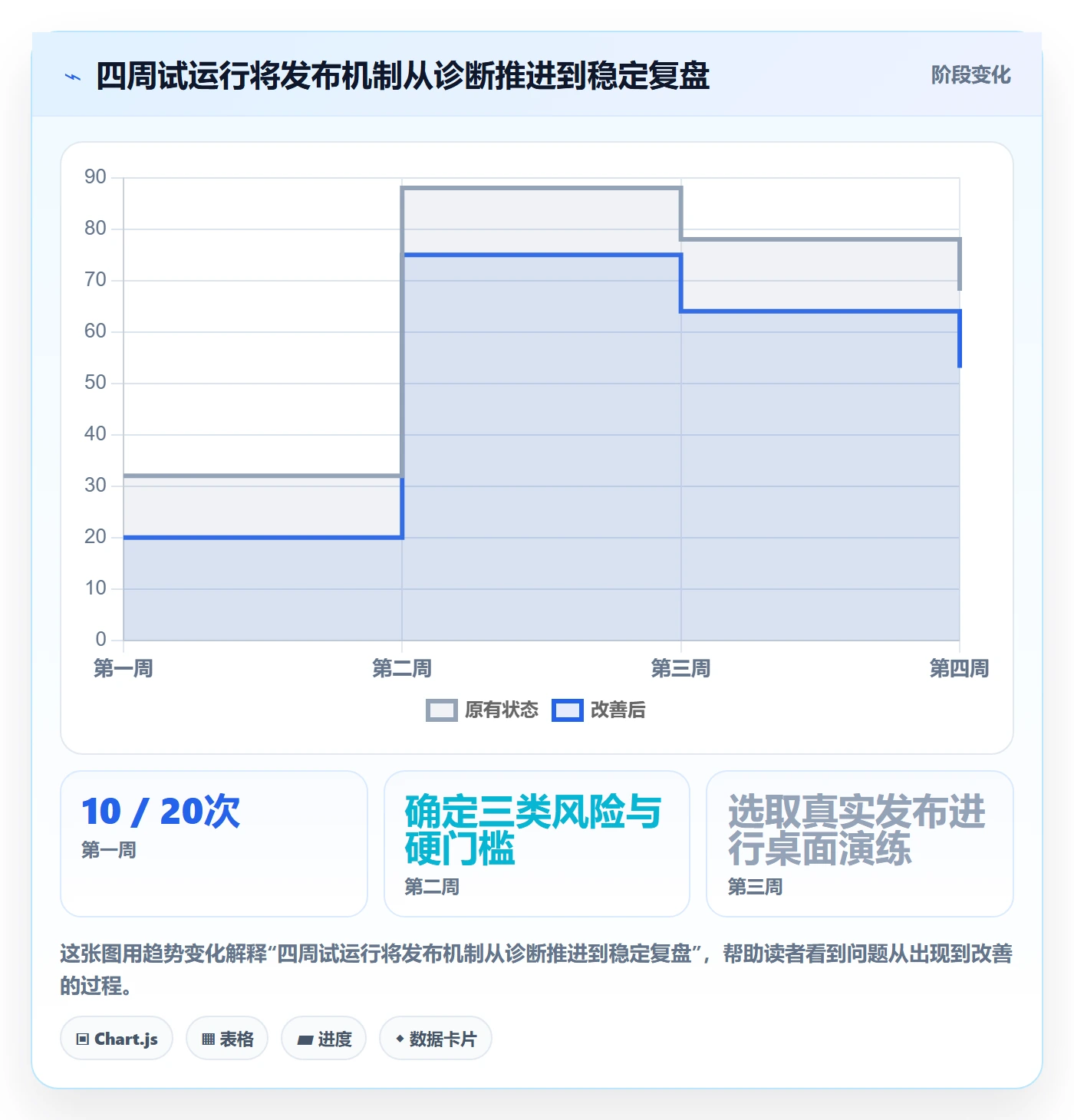

六、从0到1落地:用四周建立最小可行发布机制
1. 第一周:盘点发布类型与近期失败模式
不要先从制度模板开始。先抽取最近10至20次发布记录,按类型、影响范围、参与团队、临时变更、延期原因、观察结果和恢复动作进行回看。如果发布量较少,可以扩大时间范围;如果系统差异很大,则不要把完全不同的业务混为一个平均值。
访谈时避免只问“流程哪里不好”,可以具体问:最近一次临近上线才发现的依赖是什么?出现异常时谁能暂停?回滚实际耗时多久?哪些审批没有改变决策?哪些数据经常需要人工追问?这些问题更容易揭示制度缺口。
2. 第二周:确定角色、风险分级和硬门槛
根据盘点结果,确定发布负责人、各职能负责人和升级决策人。然后为普通、重点、重大三类发布设计最小差异化要求,先确保每类都有清楚的准入条件和退出条件,不必一开始把所有边界写得滴水不漏。
硬门槛建议聚焦不可妥协事项,例如必要的安全检查、核心业务验收、数据保护方案、操作权限和紧急联系人。把“最好完成”和“未完成不得上线”分开写,能够减少团队为了通过检查而给所有项目打勾的倾向。
3. 第三周:用真实发布进行桌面演练
选一个即将发生的发布,先演练一次完整流程:从范围确认、风险识别、准入评审,到执行步骤、观察指标和回退判断。演练重点不是测试文档是否漂亮,而是验证具体角色能否在规定时间内找到需要的信息并作出判断。
如果演练时出现“这个情况应该问谁”“回滚要等谁批准”“监控面板在哪里”等问题,说明制度还没有落到可执行层面。及时补充责任人、信息入口和升级路径,不要用“会上再协调”掩盖流程空洞。
4. 第四周:复盘并把制度改成团队习惯
试运行后,先复盘制度本身:哪些检查确实拦住了风险,哪些字段无人维护,哪些审批重复,哪些职责仍然重叠。第一版制度的目标不是完善,而是让关键风险更早被看见,让决策能够追溯。
建议在试运行阶段采用小范围迭代,每次只调整少量规则,并记录调整原因。若同时改模板、审批链、工具和指标,就很难判断改进来自哪里,也容易把团队对新流程的不适应误判成制度无效。
5. 用工具承载流程,但不要让工具替代责任
团队人数少、发布简单时,一张结构明确的发布清单可能已经足够。进入多团队协作后,若状态分散在多个文档、任务依赖不断变化、审计记录要求提高,可以评估某项目管理平台是否支持统一关联版本、需求、缺陷、变更、任务和责任人。
例如,PingCode可作为中大型企业和100人以上组织评估项目协作与研发管理流程的一个工具案例。评估时不宜只看是否有发布模块,而要验证具体使用场景:能否追溯某次发布包含的需求和缺陷,是否方便查看依赖与负责人,权限和审计是否符合组织要求,状态变更是否能被团队持续维护。
工具是否适合,要用一两个真实项目试跑,而不是让供应方演示一套理想流程后直接全员推广。试跑时记录状态更新耗时、重复录入次数、信息查找耗时和未及时更新比例。若系统增加了填写负担,却没有减少跨团队追问,就应调整字段和流程,必要时重新评估方案。

七、不同情况下的行动建议:发布机制要随组织成熟度调整
1. 小团队、低频发布:先做到信息完整和责任明确
如果团队人数少、系统影响范围有限、发布频率不高,不必复制大型组织的复杂审批。先有一份唯一发布记录,列出范围、负责人、验收结论、执行步骤、观察指标和异常联系人。所有成员都知道谁来协调、何时决定延期,通常比搭建一套完整委员会更有价值。
小团队最容易忽视的是角色重叠导致的自我确认。即使一个人兼任研发和发布负责人,也建议让业务验收或关键风险判断由另一名相关责任人确认,避免所有风险都由同一个人凭记忆判断。
2. 多团队、依赖复杂:重点治理关键路径和决策截止点
项目涉及多个职能组或外部供应方时,优先绘制依赖关系,而不是不断增加会议。建立关键路径清单、依赖负责人、最晚完成时间和升级对象。对跨团队阻断项,明确在何时由谁决定调整范围或发布窗口,避免每个团队都等待别人先给结论。
这类组织可以设置短时、定频的发布准备同步,但会议必须围绕阻断项和决策项,不应逐条朗读所有任务状态。无阻断的常规信息通过统一记录异步更新,会议时间留给真正需要共同判断的事项。
3. 高可用或高风险业务:把恢复能力和故障沟通前置
涉及资金、医疗、安全、关键生产或高可用服务的发布,不能把恢复策略留到故障发生后再讨论。重点验证监控告警是否能及时触发、值守人员是否能联系到、恢复路径是否演练过、数据异常如何处理、业务方如何判断是否恢复。
高风险场景可以采用发布冻结窗口、专项评审、双人复核、分批流量或更长观察期,但要定期检查这些措施是否仍然适用。冻结窗口不应成为所有变更的默认答案;遇到安全修复等紧急变更时,也需要有受控的快速通道。
4. 发布频率很高:关注变更批次、自动化和异常趋势
发布频率高时,逐次召开大量人工审批会迅速成为瓶颈。团队应优先减少变更批次的意外合并,提升自动化检查,建立标准化的回退与告警能力,并按风险区分需人工评审的变更类型。发布负责人制度仍然有价值,但角色更像流程运营与例外管理,不必逐次替代自动化检查。
高频发布还要避免只看单次成功率。应关注一段时间内的故障率、恢复时间、紧急修复比例、重复故障和变更失败原因。指标定义要稳定,且把发布规模与风险类别纳入解释,不能单凭“每周发布更多次”得出交付能力提升的结论。
5. 组织正处在工具迁移期:先统一定义,再迁移记录
如果当前计划从电子表格、聊天和邮件转向项目管理系统,先统一状态定义和责任边界,再迁移历史记录。否则,旧流程里含义模糊的字段会原样进入新系统,形成“数据都在平台里,但没人相信它”的局面。
迁移初期应设定唯一的正式记录入口,同时明确旧渠道的用途。例如,聊天用于提醒和快速讨论,系统用于维护最终范围、责任人和决定。避免长期出现两个“最新版本”,并给旧表格设置停止更新的时间。
八、取舍与边界:控制风险,不是追求零风险
1. 速度和控制之间,要看失败成本与恢复能力
严格流程可能降低未经准备的变更风险,也可能拉长等待时间。轻量流程能提升响应速度,却可能让高风险事项从检查中滑过。合理做法不是选一个绝对更优的流程,而是结合失败成本、影响范围和恢复能力调整控制强度。
当失败影响小、可快速回退且监控及时,可以减少不必要的审批;当失败影响大、不可逆或发现滞后,就应增加验证、授权和观察。风险控制的目标不是让任何故障都不发生,而是让风险在发布前可见、在发布中可识别、在发布后可恢复。
2. 统一模板和灵活例外要同时存在
统一模板能够降低跨团队沟通成本,也便于复盘和审计;但若模板字段不区分风险类型,团队会用大量“无、不适用、已完成”填满页面。建议保留固定核心字段,再为高风险发布增加专项内容,避免模板既过于简略又变成冗长的表单。
例外机制要写清适用条件、授权人、剩余风险、补救措施和到期时间。例外不是让流程失效,而是让组织可以在特殊情况下有依据地承担风险。若同一类例外频繁出现,应重新审视规则是否不合理,而不是无限期保留临时通道。
3. 会议、审批和自动化不能互相替代
会议适合多方协商复杂判断,审批适合对责任和风险作出正式确认,自动化适合稳定、重复、可规则化的检查。把三者混为一谈,会导致重复劳动:自动化已验证的事项仍要逐级口头确认,真正需要专业判断的风险却被表单勾选吞没。
随着成熟度提高,可以把重复、明确且可自动判断的检查逐步自动化,把人工精力留给范围取舍、异常处理和不可逆风险。自动化也需要定期抽样验证,确保检查本身没有因规则过时而失效。
4. 负责人制度不能成为个人英雄机制
负责人明确,不等于组织可以依赖某个熟练员工记住所有细节。发布记录、责任交接、值守安排和可复用的执行步骤,应当让其他具备权限的人能够接手。若负责人休假,发布就完全停摆,说明制度仍然依附个人,而没有形成组织能力。
定期安排替补负责人参与演练,检查关键联系人是否有效,避免只在真正出事时才发现唯一的执行者无法到场。跨团队发布更应明确谁代理协调、谁有权暂停、谁能联系业务决策人。
九、结尾:下一步先做一次发布复盘,再写制度
1. 从最近一次险些失控的发布开始
要把发布管理从0做到1,我建议下一步不要先购买工具,也不要先写几十页流程文件。选最近一次延期、临时加项、上线后异常或依赖失配的发布,按“范围、责任、证据、决策、恢复、复盘”六个方面还原事实,找出一个最值得优先修复的机制缺口。
随后指定一名发布负责人,选一项近期发布进行试运行:明确准入门槛,记录责任人与依赖,提前确认暂停和恢复条件,并在发布后复盘实际偏差。试运行的结果比一套未经验证的制度文本更有价值,因为它能暴露组织真实的协作方式。
2. 用决策质量衡量制度,而非表单数量
成熟的发布管理,不是每次都按计划准时上线,也不是所有风险都被审批流程消灭。它的价值在于团队能更早发现不具备发布条件的情况,能在必要时有序缩小范围或延期,能在异常发生时迅速识别并采取合适动作,也能把经验转化为下一次发布的改进。
真正有效的上线计划,核心不是“谁负责把版本推上去”,而是“谁有责任把不确定性暴露出来,谁有权依据证据作出选择,谁负责让选择产生的后果可控”。先把这三件事设计清楚,日期、清单和工具才会成为管理能力的延伸,而不是掩盖责任不清的装饰。
常见问题解答(FAQ)
1. 上线计划应该包含哪些内容,才能真正支撑发布管理?
我以前以为上线计划就是列出发布日期、负责人和任务清单,结果第一次做跨团队发布时,测试、运维、客服和销售看到的其实是四个不同版本的计划。后来我想弄清楚,一份上线计划到底要写到什么程度,才能让所有人按同一套信息执行,而不是到了发布当天再临时确认。
一份可执行的上线计划,至少要覆盖目标、范围、版本、时间、责任人、前置条件、风险、验证方式和回滚方案这九类信息。实践中最容易被忽略的不是时间,而是“什么条件满足后才能进入下一步”。
例如,测试负责人确认通过只是质量条件,数据库脚本完成演练是技术条件,客服话术准备完毕是业务条件,这些条件缺一项都不适合直接发布。我在梳理发布流程时,会把上线计划拆成四个阶段:发布准备、上线执行、上线验证、上线复盘。发布准备阶段明确需求冻结时间、代码冻结时间、测试完成时间和发布评审时间;
上线执行阶段记录具体操作顺序、预计耗时和执行人;上线验证阶段定义核心功能、关键接口和业务指标的检查方法;上线复盘阶段记录异常、决策依据和后续改进。建议使用一张“计划要素检查表”而不是单纯的甘特图。
比如,任务名称写“执行数据库变更”不够,还应补充执行脚本、预计耗时、备份位置、验证SQL、失败处理方式和批准人。我的判断标准是:如果某个任务只能依赖执行人的记忆完成,它就还没有达到可交付的计划粒度。
对于中等规模发布,通常将计划控制在30至60个关键节点以内,过少会漏风险,过多则会让真正重要的节点被淹没。
2. 项目负责人制度应该如何设计,才能避免发布时无人决策?
我参与过一次发布,表面上每个团队都有负责人,但出现接口异常后,开发负责人认为应该回滚,业务负责人认为可以观察,最终花了近四十分钟才找到有权限拍板的人。这个经历让我意识到,发布管理中的负责人不只是“跟进任务的人”,还必须拥有与风险相匹配的决策权。
项目负责人制度不能只设置一个总负责人,而应区分总体负责人、专业负责人、执行负责人和批准人。总体负责人负责范围、节奏和跨团队协调;专业负责人分别负责研发、测试、运维、数据和业务影响;执行负责人负责具体操作;批准人则负责关键放行或回滚决策。一个人可以兼任多个角色,但角色责任不能混写。
我更推荐用“责任矩阵加决策阈值”的方式设计制度。责任矩阵解决谁负责,决策阈值解决什么情况下谁能决定。例如,普通配置调整由执行负责人和专业负责人确认;涉及数据结构变化时,必须由技术负责人批准;核心交易指标下降超过预设阈值时,发布总负责人可以直接触发回滚,不必等待所有团队开会表决。
实际落地时,我会要求每个发布单明确三类联系人:第一联系人是现场能立即响应的人,第二联系人是该领域的最终负责人,第三联系人是出现重大故障时的升级对象。同时规定响应时限,例如普通问题15分钟内反馈,阻断性问题5分钟内确认。这样设计的价值在于,发布当天不会把时间浪费在“谁有权决定”上。
负责人制度是否有效,不看名单是否齐全,而看发生异常时能否在五分钟内找到有权限的人并做出动作。
3. 上线计划如何安排时间,才能避免所有任务都挤在发布前一天?
我曾经把发布日期倒推一周,认为只要把开发、测试和发布任务依次排好就够了,但最后发现环境准备、数据核对和审批都没有算进去,测试时间被压缩了将近三分之一。现在我更关心的是,怎样识别计划中的隐藏耗时,并给关键路径留出真正可用的缓冲。
安排上线时间时,不能只按任务数量分配工期,而要先找出关键路径。关键路径通常包括需求冻结、开发完成、测试验证、缺陷修复、发布审批、环境准备、数据处理和上线验证,其中任一节点延迟都会直接影响最终发布日期。跨团队任务还要额外计算等待时间,因为审批、排期和资源确认往往比实际操作更慢。
我的做法是先把时间分成三层:硬节点、软节点和缓冲节点。硬节点包括代码冻结、发布窗口和数据切换时间,不能随意移动;软节点包括内部评审、文档整理和非关键缺陷处理,可以根据情况调整;缓冲节点专门吸收返工、审批延迟和环境问题。
对于首次发布或涉及数据迁移的项目,我通常会预留总工期的20%至30%作为缓冲,而不是把所有时间都排成连续任务。可以用下面这个简单标准检查计划是否过度乐观:如果测试结束到正式发布之间少于一个完整工作日,通常没有足够时间处理回归验证和审批;如果上线前一天仍安排大规模功能开发,说明需求冻结失效;
如果发布任务没有标注前置条件,说明计划只是日历,不是执行方案。为了避免任务堆积,我还会设置三个强制检查点:发布前五个工作日确认范围和资源,发布前两个工作日完成环境与数据演练,发布前一个工作日只允许处理阻断性问题。这个安排看似减少了最后阶段的灵活性,实际上能显著降低临时变更导致的连锁风险。
4. 上线当天出现问题时,应该继续观察、暂停发布,还是立即回滚?
我见过团队因为担心回滚影响更大,在错误率持续上升时仍然选择观察,最后从局部异常扩大成大面积故障。也遇到过刚出现一个非核心告警就立刻回滚,结果用户影响很小,却丢失了宝贵的定位信息,所以我想建立一套不依赖情绪和资历的判断方法。
上线异常处理应提前定义“继续观察、暂停扩散、回滚、升级”的触发条件,而不是等问题发生后临时争论。判断时至少看四个指标:影响范围、错误趋势、业务重要性和回滚可行性。单个内部接口偶发超时,且错误率稳定下降,可以进入观察;
核心交易失败率持续上升,或者数据一致性存在风险,就不应继续等待,应立即暂停发布并评估回滚。我在设计发布规则时,会把异常分为三档。第一档是可观察问题,例如非核心页面样式异常、低频日志告警,要求每10分钟记录一次指标变化。
第二档是需暂停扩散的问题,例如新增错误率超过基线两倍、关键接口延迟持续超过阈值,停止继续发布并保留现场。第三档是必须回滚的问题,例如数据写入错误、权限越权、核心流程不可用或影响范围持续扩大。阈值应结合业务基线设定,不能简单套用固定百分比。回滚方案还必须经过演练,否则它只是文档上的安慰。
至少要验证四件事:回滚需要多长时间、哪些变更无法逆转、回滚后数据如何处理、谁有权限执行。我的经验是,真正有效的回滚方案应能在发布前通过一次模拟演练,并把预计恢复时间控制在业务可接受范围内。如果回滚耗时比继续修复还长,就应采用灰度发布、开关控制或分批放量降低风险。
最终决策不应由职位最高的人凭感觉做出,而应由预先定义的指标和权限触发。这样既能避免团队因沉没成本而拒绝回滚,也能防止因为轻微告警过度反应。发布管理的成熟度,往往不是看系统从不出问题,而是看出现问题后能否快速止损、保留证据并恢复服务。
核心关键词
文章包含AI辅助创作:上线计划怎么做?项目负责人制度设计:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530696
读者评论
这套四阶段划分对跨团队发布比较实用,尤其是把业务验收和上线后观察单独拿出来。不过实际执行时,最难的还是让业务负责人愿意在截止点明确接受剩余风险,建议再配合升级和留痕规则。
文中强调回滚不能只写一句口号,这点很有共鸣。我们以前的程序回退没问题,但数据库变更没有演练,真正出问题时反而不敢操作。发布前最好把数据兼容性和恢复耗时纳入必查项。
风险分级和差异化审批比所有变更走重流程更合理,适合发布频率较高的团队。小团队一开始未必需要复杂平台,用一份唯一版本的清单加明确负责人也能起步,关键是状态、证据和决策记录不能分散。
