发布记录落地方案:项目负责人开展发布管理的流程优化案例解析

发布记录落地方案的关键,不是要求团队在上线后补一份“做了什么”的清单,而是让每次发布都能回答四个问题:为什么发布、发布了什么、谁批准并执行、出现问题如何恢复。某中大型研发团队的复盘样本中,发布失败后平均需要约 40 分钟才能拼齐变更、责任人与回滚信息;把发布记录接入需求、代码、测试、审批和监控后,演练中定位时间缩短到约 12 分钟。以下案例中的团队、数字和过程均为情景模拟,用于展示方案设计与验证方法,不代表某个平台的实测结果。

一、先讲核心结论:发布记录不是文档,而是发布控制面

1. 发布记录要解决的是决策与追溯,不是补齐表格

我判断一套发布记录是否真正落地,不先看字段数量,而先看它能不能在关键时刻支持决策。发布前,负责人要知道变更范围、风险和放行条件;发布中,执行人要知道顺序、观察指标和停止标准;发布后,团队要能判断结果、发现偏差并追溯责任链。

如果记录只在发布结束后填写,它更像会议纪要;如果它关联了需求、代码变更、测试结论、审批和运行观察,它才是发布管理流程的一部分。记录的价值不在“写全”,而在于让信息随着流程产生,并在需要时能被快速取用。

2. 最小可行方案应有一条清晰的证据链

建议先建立一条不追求复杂、但不能断裂的链路:需求或缺陷单,关联代码变更与构建版本;测试结果和风险评估进入发布申请;审批结论与执行步骤绑定;发布后记录观测结果、异常和回滚决策。每一环都应有明确责任人和时间点。

对负责人来说,真正需要的不是“所有信息都填在一个页面”,而是能从发布记录跳转到源头证据,减少复制粘贴造成的版本错配。一个字段如果没有明确的数据来源、维护人和使用场景,通常不是必填项。

3. 先管风险最高的发布,不要一开始覆盖所有变更

流程优化最常见的失败方式,是把所有发布都套进同一套重审批。低风险文案调整与跨服务数据库变更采用相同流程,会让团队把审批当作例行打勾。我的建议是先按影响范围、可逆性、数据风险和依赖复杂度分级,再决定需要哪些检查点。

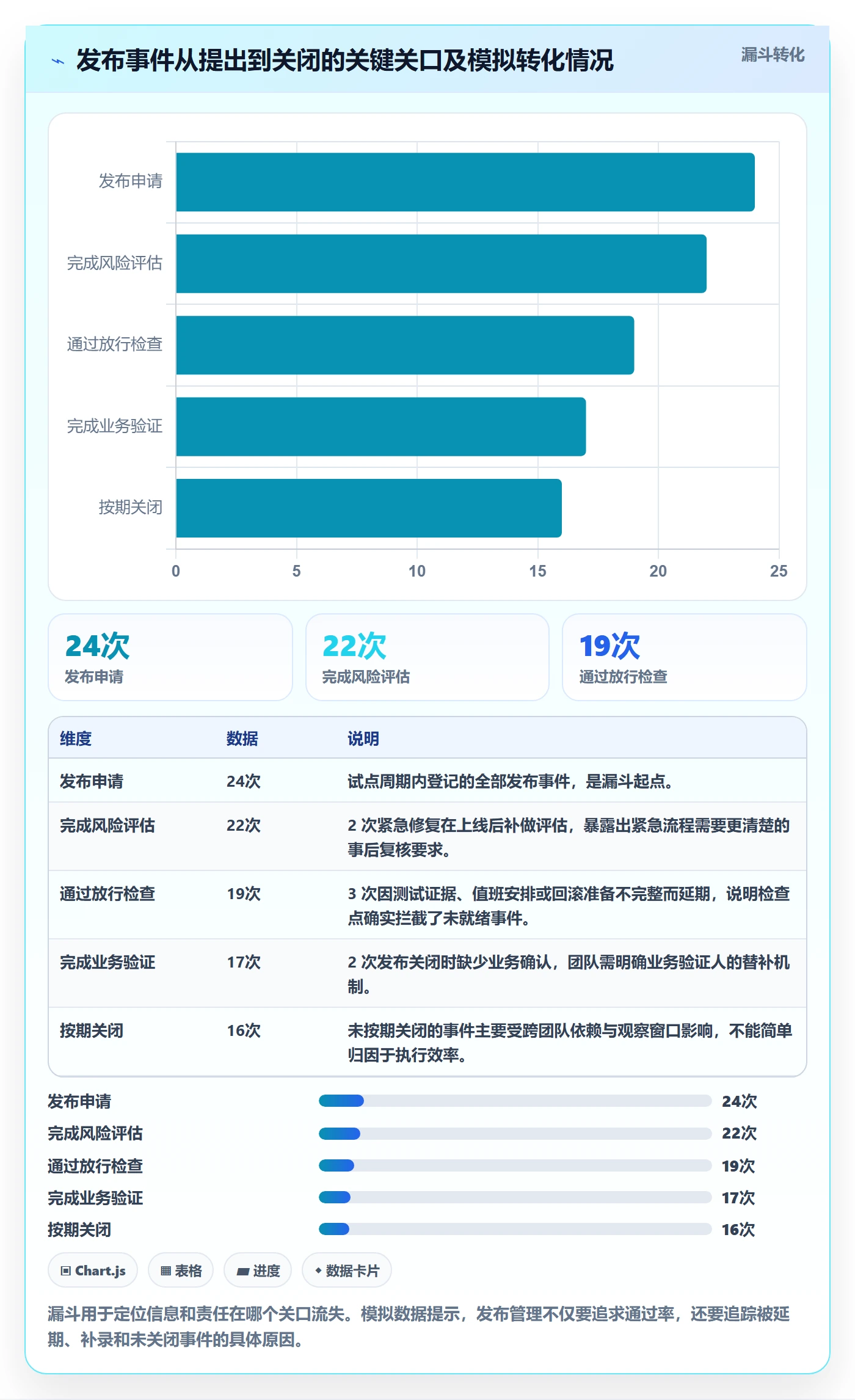

以下是一个模拟团队的流程验证结果。数据用于说明如何设定试点观察指标,不是行业基准。团队以两个月内 24 次发布为试点样本,其中 8 次按原流程、16 次采用分级记录方案;由于样本量有限,结果只能用于内部方向判断,不能直接外推为普遍效果。

发布记录落地方案:项目负责人开展发布管理的流程优化案例解析

二、背景与真实场景:为什么负责人总在发布后追问“到底改了什么”

1. 信息散落在多个系统,负责人看到的是结果而非过程

在 100 人以上的研发组织中,需求管理、代码托管、测试管理、变更审批、运维监控往往由不同工具承载。每个系统各自可用,但信息之间的关联可能靠人工完成。发布负责人在评审时看见一个版本号,测试同事手里是另一份回归清单,运维群里又出现临时执行步骤,最后发布记录只剩一个概括性的“已上线”。

这类问题不是简单的工具数量问题,而是关联关系没有被流程定义。需求编号是否必须进入代码变更?构建产物是否唯一?测试结论针对哪个版本?回滚动作由谁确认?如果这些问题没有答案,增加一个发布表单只会增加一处需要维护的信息源。

2. 变更窗口压缩后,临时决策更容易成为隐性流程

很多团队在固定发布窗口内集中上线,窗口前后又夹杂紧急修复。临近上线时,常见做法是负责人在群里确认“先上再看”,工程师凭经验调整顺序,测试人员补做关键路径验证。此时团队可能确实完成了沟通,但过程没有进入可查询的记录,后续复盘只能依赖记忆。

我更关注这种“口头流程”是否有替代的最小记录,而不是要求所有沟通都转移到系统里。至少应将变更范围、批准人、实际执行时间、观察窗口和停止条件落到同一发布事件下。临时沟通可以继续发生,但结论必须有可追溯的落点。

3. 发布失败的代价往往不止是回滚时间

发布失败可能带来用户影响、数据修复、客服解释、跨团队协调和后续信任损耗。单看回滚耗时,会低估流程缺陷。比如回滚脚本很快执行,但发布负责人无法确定哪些用户已受影响,客服也拿不到准确的变更说明,业务方仍需要花数小时核对数据。

因此,发布记录需要覆盖“技术动作”和“业务影响”两条线。对面向用户的功能,建议明确影响对象、功能开关状态、已知限制和业务验证人;对内部服务,则重点记录依赖关系、数据兼容性和恢复路径。记录项应服务于风险判断,而非追求字段整齐。

4. 一个可复用的案例边界:中大型产品团队的多服务发布

下文以一家模拟的 B2B 产品组织为例:团队约 160 人,多个业务小组共享身份认证、计费与消息服务,每周有常规发布,也会发生紧急修复。发布负责人不是单一岗位,通常由项目负责人、研发负责人或值班负责人轮值。

这个场景适合讨论发布管理,是因为它同时存在跨团队依赖、不同风险等级、固定发布窗口和紧急变更。若是 5 人团队,直接用一张轻量清单就可能足够;若是涉及强监管或高可用服务的组织,还需叠加正式变更控制、审计留存与灾备要求,不能照搬简化方案。

三、常见误区:记录越多,不代表管理越好

1. 误区一:把发布记录做成发布后填报表

事后填报最容易造成“结果合理化”:发布成功就少写风险,发布失败才补充细节;执行顺序、临时授权和实际验证结果则依赖记忆。记录看起来完整,但不能支持当时的决策,也无法证明哪些检查是在发布前完成的。

改进方式是把字段放在产生它的阶段。风险评估在申请时填写,测试结论从测试结果关联,执行时间由操作记录生成,发布后验证由责任人确认。允许事后补录,但应标记补录时间和原因,避免把补录内容误认为事前控制。

2. 误区二:把“发布成功”当成唯一结果

发布成功只是某个时间点的状态,不等于业务目标达成,也不等于风险已经消失。系统部署完成后,错误率可能在流量提升后才暴露;新功能虽已上线,用户却未看到入口;数据迁移任务完成,但核对结果尚未通过。

发布记录应区分部署状态、服务健康状态和业务验证状态。比如“已部署”“观察中”“业务确认完成”是不同状态。把它们压缩成一个“成功”标签,会让负责人失去判断是否可以关闭发布事件的依据。

3. 误区三:所有变更都走同一套审批

统一审批看起来公平,实际可能带来两种相反后果:低风险发布因等待审批变慢,高风险发布又因为流程过于常规而得不到足够审查。审批数量不能替代风险控制,关键是审批人是否有相关判断能力、信息是否完整、拒绝或暂停是否有明确条件。

可以按风险设定差异化门槛。低风险变更使用标准清单和自动检查;中风险变更需要研发与测试确认;高风险变更增加业务负责人、运维或安全角色参与。紧急变更允许缩短等待,但应加强事后复核和证据留存。

4. 误区四:字段堆得很全,却没有人对数据质量负责

我见过不少流程设计把“影响范围、回滚方式、监控指标、通知对象、验证结果、复盘结论”等全部设成必填,但没有说明由谁提供、如何判断合格。结果是用户复制模板话术,字段被填满,信息含量却很低。

判断字段是否值得保留,可以问三个问题:谁使用这个信息?在什么时间点使用?缺失时会导致什么具体风险?回答不清楚的字段先不要强制。尤其是自由文本字段,应提供示例或验证规则,但不要用过长说明把填写者变成文书编辑。

5. 误区五:只统计发布次数和成功率

发布次数多,可能意味着交付效率高,也可能意味着变更拆分过细;成功率高,可能是发布质量好,也可能是团队把轻微故障排除在统计口径之外。单一指标容易被优化成“好看”,而不是让管理变好。

建议同时看流程健康、风险暴露和结果影响。例如记录完整率、发布前阻断问题数、变更失败率、平均恢复时间、紧急变更占比和业务验证通过率。每个指标都应有口径、负责人和使用决策,不能为了仪表盘好看而无限增加。

常见做法 表面收益 隐性风险 更稳妥的替代方式
发布后集中补记录 不打断执行速度 关键细节依赖记忆,无法证明事前检查 按阶段生成记录,事后补录单独标识
所有变更统一审批 规则看起来一致 低风险变慢,高风险检查不足 基于影响范围与可逆性分级
成功率作为核心指标 容易汇报和对比 统计口径可能掩盖用户影响 联合恢复时间、异常影响和业务验证
所有字段强制填写 记录页面完整 出现模板化、低质量填报 保留决策必需字段,其他按场景触发

四、专业判断逻辑:如何设计既可执行又可审计的记录

1. 先定义发布对象,再决定字段

发布对象可能是产品版本、服务组件、数据库变更、配置调整、模型更新或基础设施操作。不同对象的风险不一样,统一套用“版本号、上线时间、负责人”远远不够。开始设计前,应先明确组织里的发布单位是什么,以及多个单位如何组合成一次发布事件。

如果一次上线涉及多个服务,建议设置一个发布事件作为总入口,再关联各服务变更。否则团队会面对两种问题:要么一份记录塞入过多内容,难以维护;要么每个服务各自记录,却无法判断它们是否属于同一个业务窗口。

2. 用风险分级决定流程强度,而不是用职级决定

风险分级至少应考虑四个维度:影响范围、变更可逆性、数据风险、依赖复杂度。影响范围决定潜在用户或系统数量;可逆性决定出错后能否快速恢复;数据风险关注写入、迁移和兼容;依赖复杂度则评估上下游协同和故障传播。

我不建议把风险分级做成一个貌似精确的总分,然后让低分自动通过、高分自动拦截。评分适合排序和提示,不应取代专业判断。比如数据库迁移即使影响用户数不大,也可能因为不可逆而进入较高等级;小范围配置改动也可能因控制面集中而产生广泛影响。

3. 把“必填”改成“在什么条件下必须有证据”

字段的设计应从证据需求出发。例如回滚方案不是每次都必须填一段长文字,但当变更不可逆、涉及数据结构或跨服务依赖时,必须说明恢复策略、执行人和验证方式。对低风险可逆变更,可以使用标准化选项或自动生成的恢复信息。

这样的条件式要求能减少无意义表单负担,也能避免重要信息被“所有人都填过的模板”淹没。项目负责人需要管理的不是字数,而是关键风险是否有对应控制措施。

4. 区分“审批通过”与“具备放行条件”

审批通过表达的是某个角色接受了方案,不等于系统和团队已经具备安全发布条件。发布放行还需要检查构建产物、测试状态、依赖服务、值班安排、监控看板和回滚准备是否到位。

我建议把审批和放行拆成两类状态。审批关注方案与风险接受,放行关注执行条件。对于较高风险发布,负责人可以在放行前设一个短检查点,逐项确认构建版本、验证人员、监控指标和停止条件,避免把“已批准”误读成“现在可以直接上线”。

5. 让状态变化对应真实动作

状态设计应少而准确。可以采用“草稿、待评审、待放行、执行中、观察中、已关闭、已回滚、已取消”等状态,但每个状态都要说明进入条件和责任人。若状态仅用于汇报,而不影响下一步动作,就会逐渐失去可信度。

尤其要区分发布中断与发布失败。中断可能是主动暂停,失败则意味着预期结果未达成或风险触发。两者应有不同的后续动作:前者等待重新排期或补充证据,后者需要明确恢复、影响评估和复盘安排。

6. 将系统配置当作流程的一部分

当团队使用项目管理平台或研发协作工具时,配置重点不是复制一张发布模板,而是建立对象间的关系:需求关联变更,变更关联构建,构建关联测试结果,发布事件关联审批和观测。以 PingCode 这类面向中大型企业及百人以上组织的研发管理平台为例,评估时应关注它是否能支持团队把需求、迭代、测试和交付过程串起来;具体能力仍需结合当前版本、部署方式和组织配置验证。

工具是否合适,最好通过一个真实发布场景验证,而不是只听功能介绍。选择一项跨团队发布,检查创建记录的耗时、信息关联是否自然、权限是否符合职责边界、审计信息能否导出,以及发生回滚时能否快速找到证据。若团队还需要通过大量手工同步才能维持记录完整,工具并未真正降低管理成本。

五、落地案例与数据观察:从“发布群消息”到分级发布事件

1. 案例设定:先选一个跨服务的常规发布做试点

模拟组织的试点选择了一个涉及前端、订单服务和通知服务的常规发布。此前,需求在项目管理工具中,代码变更在代码托管系统,测试结论写在测试报告,最终上线步骤则由发布负责人维护在共享文档中。问题不是没有信息,而是信息之间缺少稳定的关联。

团队没有第一天就重建全部工具链,而是先定义一个发布事件编号。每次发布事件必须关联需求或缺陷、代码版本、测试结论、计划时间、负责人和风险等级;若涉及数据变更,则额外提交兼容策略、备份确认与验证结果。

2. 流程调整:在关键节点留下可验证信息

  1. 发布申请阶段:负责人明确变更范围、计划时间、风险等级、影响对象和业务验证人。申请内容可以由需求、缺陷和代码变更自动带入,减少重复录入。

  2. 评审阶段:研发与测试确认版本范围、已知问题、测试覆盖和外部依赖。风险较高的变更增加运维、安全或业务角色评审,评审意见必须对应具体风险,不只填写“同意”。

  3. 放行阶段:发布负责人检查构建产物、执行顺序、监控面板、值班安排、回滚或止损动作。若某项条件未满足,记录为未放行原因,而不是在线上执行时再临时补齐。

  4. 执行阶段:记录实际开始时间、操作人、关键节点和异常。无需逐条复制所有命令,但对改变计划、暂停、跳过步骤或扩大范围的动作,应留下原因和批准信息。

  5. 观察与关闭阶段:研发验证技术指标,业务验证人确认关键路径,负责人记录观察窗口、异常状态和关闭结论。未达到业务验证条件时,发布事件保持观察中,不因“部署命令成功”自动关闭。

  6. 复盘阶段:只有发生异常、触发回滚、偏离计划或出现明显风险信号时,才安排正式复盘。复盘结论需落到可执行改进项,并关联责任人和完成期限。

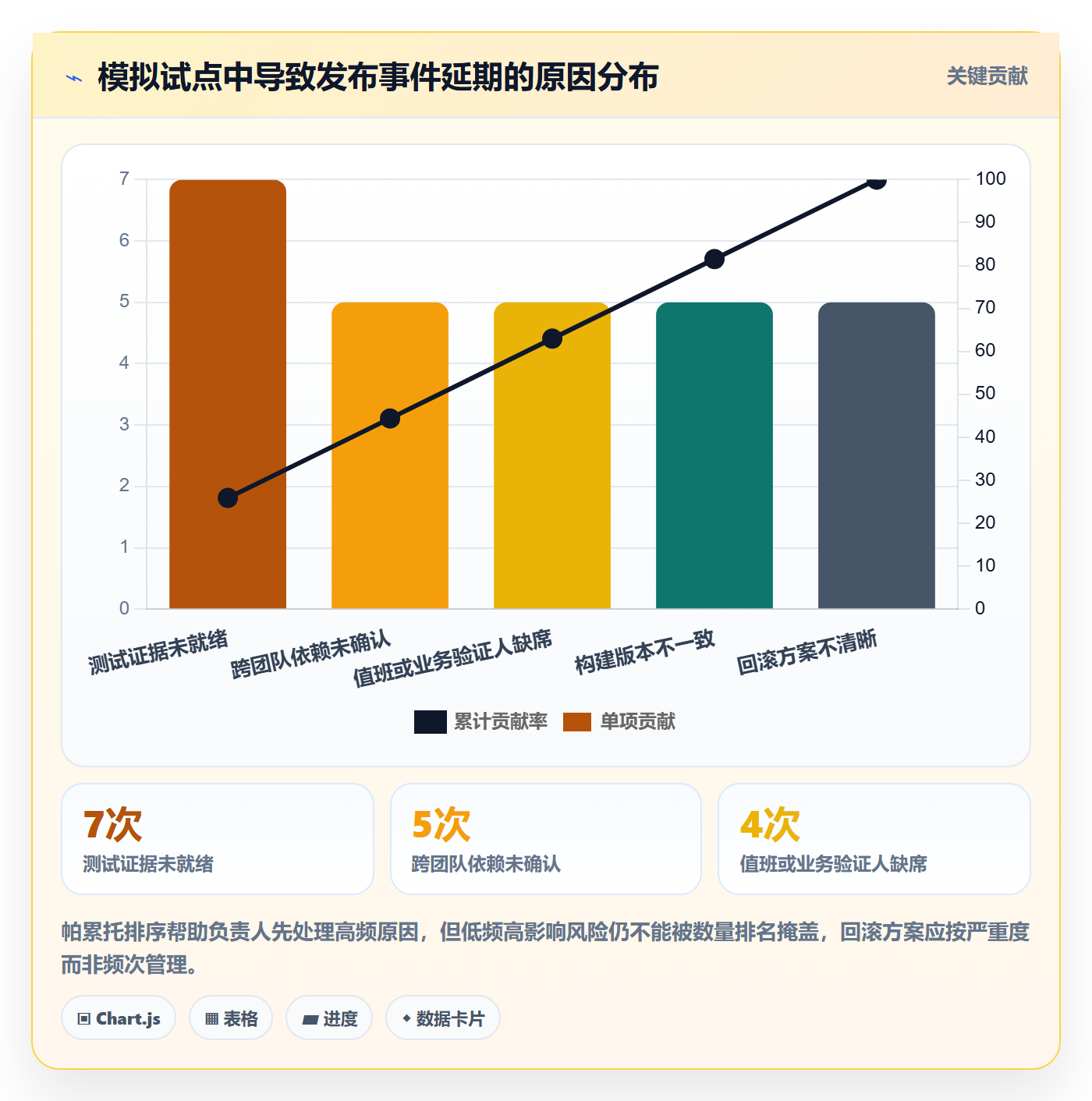

3. 试点观察:不要只问“有没有减少故障”

在模拟的 24 次发布试点中,团队将观察重点分成三层。过程层看记录完整率、等待审批时间和临时变更比例;结果层看变更失败率、恢复时间、用户影响范围;学习层看重复故障比例和改进项按期完成率。

这里有一个重要判断:如果试点期间发布失败率没有下降,不一定意味着方案无效。发布记录的首要收益可能是更快定位、减少影响范围或降低恢复的不确定性。反过来,如果记录完整率提高但审批等待时间大幅增加,也可能说明流程门槛设置不合理。

发布记录落地方案:项目负责人开展发布管理的流程优化案例解析

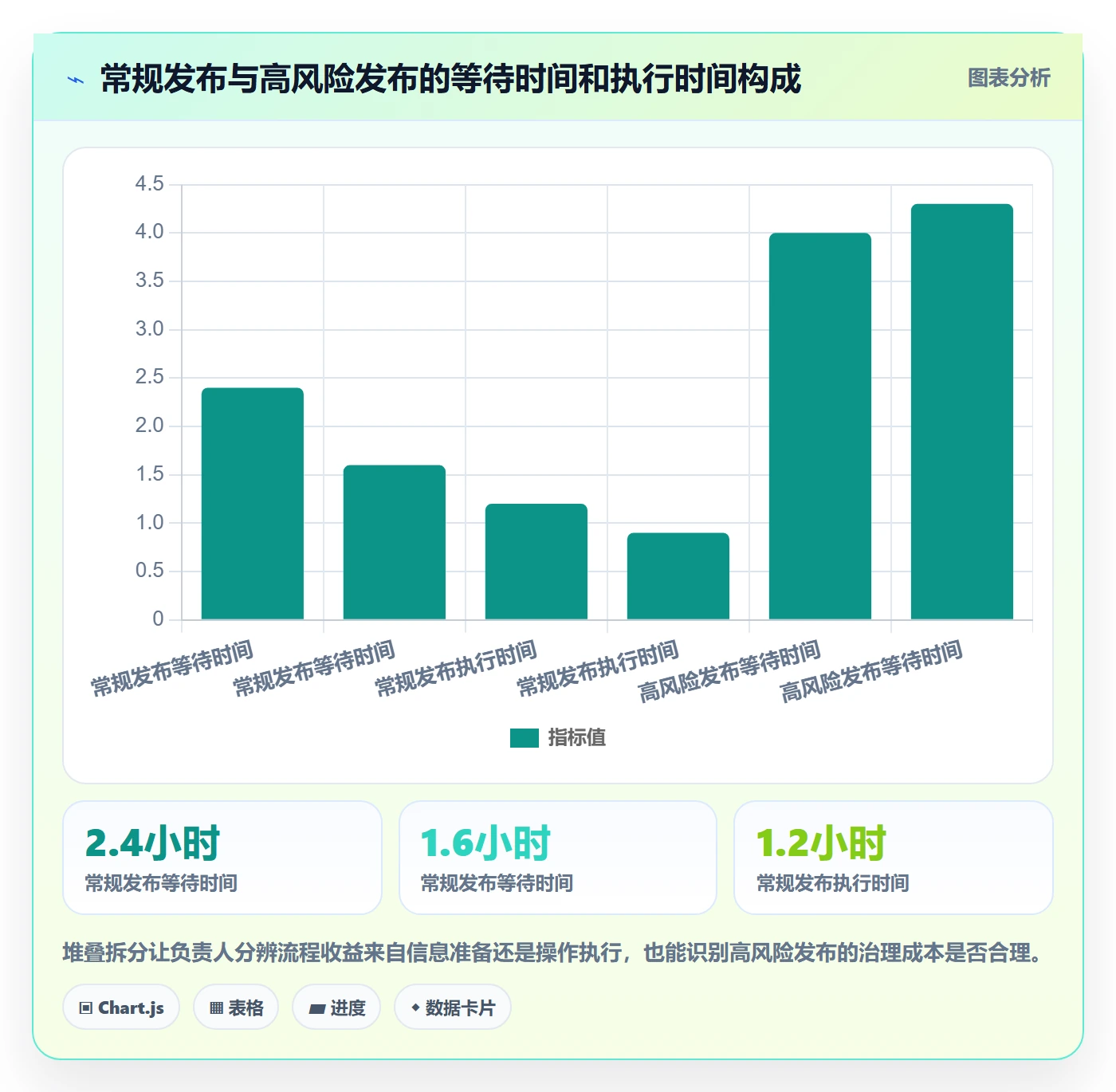

4. 用可比口径观察效率,避免把复杂发布与简单发布混在一起

发布记录上线前后比较时,必须按发布类型、影响范围和紧急程度分层。一个文案发布与一次数据库迁移,消耗不同、风险不同,混合计算平均耗时会掩盖趋势。建议同时看中位数和分位数:平均值容易被少数长时间故障拉高,中位数反映常见场景,较高分位数则能暴露尾部风险。

下面的模拟观察假设常规发布与高风险发布分别统计。它展示的是“等待时间”和“操作时间”应分开看:等待审批变长可能是治理成本,操作耗时缩短可能是自动化收益,两者不能用一个总耗时掩盖。

发布记录落地方案:项目负责人开展发布管理的流程优化案例解析

5. 用异常来源而非“谁犯错了”推动改进

试点中的复盘不以寻找个人责任为起点,而以发布链路中的失效条件为起点。比如发布后报警迟到,问题可能是告警阈值不适配新流量;回滚后仍有错误,可能是配置没有随版本恢复;业务验证缺席,可能是责任角色没有明确替补。

这并不意味着不追究责任,而是避免把系统性缺口简化为“执行不认真”。如果同类问题反复发生,团队应先检查流程是否让正确动作容易发生、错误动作容易被发现。记录的作用是帮助复盘从印象转向证据。

发布记录落地方案:项目负责人开展发布管理的流程优化案例解析

六、不同情况下的行动建议:按团队成熟度和风险选路径

1. 小团队或发布频率较低:先用一页记录建立共同语言

如果团队规模小、依赖少、发布频率低,不必立刻建设复杂的审批流。先用一页发布清单记录变更范围、版本、执行人、验证人、回滚方式和结果,重点是明确谁负责什么,以及发生问题时去哪里找信息。

当团队已经能稳定回答“这一版包含哪些变更、如何确认、出问题怎么停”之后,再增加自动关联和分级机制。否则,复杂系统会把尚未稳定的流程固化下来,后续改造反而更难。

2. 中大型组织:先统一事件模型,再接入各团队工作流

对于多个产品线或服务团队共用基础能力的组织,通常不适合强行统一每个团队的详细步骤,但应统一最小事件模型:发布编号、范围、责任人、风险等级、状态、时间、验证结果和关联证据。各团队可以保留自己的执行清单,但要能映射到共同的管理视图。

落地时可先选一个跨团队、但业务风险可控的场景。项目管理平台负责承载计划和责任关系,代码、测试、监控系统保留各自权威数据。目标是建立可跳转的证据链,而不是把所有原始内容搬进一个工具。

3. 高频持续交付团队:减少人工审批,强化自动化护栏

高频发布团队如果每次都依赖多级人工审批,审批容易退化为形式。对低风险、可快速回退、自动测试充分的变更,可以采用自动化检查与策略放行;人工介入集中在高风险、异常信号或规则命中时。

自动化并非放弃治理。要明确哪些规则可以机器判断,哪些判断仍需要人。例如构建完整性、测试通过、依赖版本和权限检查适合自动执行;业务影响、兼容策略和接受残余风险通常仍需责任人判断。自动规则也应有版本记录和定期复审。

4. 高监管或高可用场景:以证据完整性和恢复演练为中心

对审计要求高、数据敏感或服务可用性要求严格的场景,发布记录应能证明审批、执行和验证的先后关系,并保留操作者、时间戳、版本和变更依据。是否需要电子签署、长期归档、权限隔离和不可篡改留存,应由合规与安全团队结合适用规范确认。

这类团队不能只记录“有回滚方案”,还要通过演练验证恢复路径是否有效。建议在高风险变更前确认恢复责任人、执行时限、数据一致性检查和升级联系人。演练结果应进入记录,而不是停留在演练会议的口头结论。

5. 紧急变更:允许快速行动,但不能让例外永久化

紧急修复的定义要足够具体,例如持续扩大用户影响、关键业务中断或明确安全风险。紧急通道可以缩短审批链,但应明确授权人、最小测试集、止损条件和上线后复核时限。若任何临近发布的工作都被标成紧急,说明常规排期或分类机制存在问题。

紧急事件结束后,建议在约定时间内补齐变更关联、实际影响、跳过的检查项和补救措施。补录不是为了形式合规,而是判断紧急通道是否被滥用、常规流程是否需要调整。

6. 工具选型或改造:用真实任务验证,不要只看功能清单

如果团队考虑通过某项目管理工具或某项目管理平台承载发布记录,先设定试点任务与验收指标。比如一项常规发布是否能在不复制多份信息的情况下完成关联;发布负责人能否在两分钟内找到当前版本、批准状态和回滚信息;权限是否允许业务角色确认验证,却不暴露不必要的敏感细节。

评估时还应看迁移成本、权限模型、接口能力、审计留存、报表口径和团队使用习惯。不要只验证“能不能创建发布记录”,而要验证从申请到关闭的完整链路。若功能都具备,但每次仍要靠一名协调人手工维护,说明流程设计或系统集成尚未到位。

七、不同情况下的取舍:速度、控制与信息质量如何平衡

1. 速度与审批深度:用风险分级换取整体效率

更快的发布并不等于更少控制,更严格的控制也不等于更多审批。对于可逆、影响范围有限的变更,自动检查和标准化流程可能比多级人工签字更可靠;对于不可逆的数据操作,增加人工评审和演练是合理成本。

团队应接受一个现实:每一道检查都有时间成本,少一道检查也可能增加事故成本。决策时要将等待时间、故障概率、潜在损失和恢复能力放到同一张桌面上,而不是把“审批越多越安全”当作默认答案。

2. 标准化与团队自治:统一底线,不统一所有细节

大型组织需要统一最低要求,否则跨团队协作和管理报表无法比较。但统一到每一步操作细节,会忽略服务架构、部署方式和风险结构的差异。更实用的做法是统一发布事件字段、风险分级原则、状态口径和审计要求,让各团队在底线之上定义自己的检查清单。

当某团队的流程与组织底线不同,应要求它说明差异、风险依据和替代控制,而不是无条件拒绝自治。这样既能维持治理一致性,也能避免为了形式统一而制造不适用流程。

3. 全量留痕与信息负担:保留决策证据,不保存所有噪声

所有聊天消息、操作细节和讨论过程都复制进发布记录,会让记录变得庞大且难以搜索。需要保留的是能解释决策、证明执行、确认结果和支持恢复的信息。原始系统中的日志、代码和测试报告可以通过关联链接取用,不必全部重复存储。

但链接也有边界:如果权限不通、内容会过期或地址无法稳定访问,记录就不能真正支撑追溯。重要证据应考虑快照、归档或稳定的版本引用,尤其是高风险操作和合规要求覆盖的对象。

4. 指标透明与绩效压力:指标用于改流程,不用于简单排名

发布失败率、恢复时间和审批耗时具有管理价值,但直接拿来评价个人或团队,可能引发规避登记、降低故障等级或延迟暴露问题。指标设计时要公开口径、解释边界,并把指标用于识别系统问题,而非单独作为绩效结论。

更成熟的观察方式是组合指标:结果指标回答影响如何,过程指标回答哪个环节阻塞,学习指标回答团队有没有减少重复问题。发生故障后,重点应是让风险更早暴露、影响更小、恢复更快,而不是追求仪表盘上零故障。

5. 统一平台与多工具协作:选择信息权威源,而非追求单一工具

所有数据放进一个工具看起来方便,但系统边界往往由业务能力和组织历史决定。代码平台、测试系统、监控系统各自可能是某类信息的权威源。发布管理更应明确“谁是主数据源”,再通过关联、同步或必要的快照把证据组织起来。

如果跨系统集成成本过高,可以先从少量关键字段开始,例如版本标识、需求编号、测试状态和执行结果。先验证这些信息能否稳定同步,再扩展到更多自动化。过早追求全链路集成,容易把试点拖成长期平台工程。

八、项目负责人可以直接采用的 30 天落地节奏

1. 第 1 周:做现状访谈,收集失败样本

第一周不要先画理想流程。我会先访谈最近发布过服务的研发、测试、运维和业务负责人,找出三类样本:一次顺利发布、一次延期发布、一次发生异常或回滚的发布。访谈重点是信息在哪里产生、哪些内容重复填写、哪些决定临时发生、出问题时谁最先发现。

同时整理当前发布类型和频率,至少区分常规、紧急、高风险和数据变更。若团队连“发布成功”的定义都不一致,先统一统计口径;此时谈自动化和绩效看板只会放大口径差异。

2. 第 2 周:画出证据链,删除没有使用场景的字段

第二周将发布过程画成事件链:申请、评审、放行、执行、观察、关闭。每个节点标出输入、责任人、输出证据和下一步决策。随后检查现有表单,每个字段都问“谁会用它做什么判断”,无法回答的字段先从必填项中移除。

这一步还要确定状态边界和紧急通道规则。尤其要定义暂停、回滚、补录、观察中和关闭的差别。状态定义越模糊,后续仪表盘越难解释,团队也越容易通过改状态来消除问题。

3. 第 3 周:选一个场景试运行,保留人工兜底

第三周选一个风险可控、协作关系清晰的场景试运行。初期不要一边改流程、一边强行自动化所有环节。让负责人使用真实发布任务填写记录,观察操作耗时、字段误解、信息重复和审批等待,并设置人工兜底,确保试点不会影响必要的业务交付。

试点期间每天收集简短反馈,但不因单次抱怨就立刻增加新字段。要判断问题是个别习惯、说明不清、流程设计缺陷,还是工具无法支撑。修改前后保留版本记录,避免团队不知道当前规则到底是什么。

4. 第 4 周:复盘数据,决定扩围、调整或暂停

第四周比较试点前后的可比数据,包括记录完整率、发布等待时间、人工补录次数、未放行原因、异常定位耗时和发布后验证完成率。若数据变化不明显,也要检查样本是否足够、发布类型是否相近、负责人是否真的按新流程执行。

扩围的前提不是“大家都觉得不错”,而是流程收益大于新增负担,并且没有把风险转移到其他环节。若审批时间显著上升、重复填写增加、关键证据仍找不到,应先调整设计;若组织暂时没有明确责任人或工具无法保留关键证据,则应暂停扩大范围。

5. 用一张检查表让负责人判断是否准备好扩围

  • 是否有明确的发布事件定义,能区分一次发布、一个版本和一次操作?

  • 是否按风险级别设计不同检查点,而不是所有发布都套同一流程?

  • 需求、代码、构建、测试、审批与结果之间是否能稳定关联?

  • 发布负责人是否知道谁执行、谁验证、谁有权暂停或回滚?

  • 记录字段是否有来源、责任人和使用场景,是否存在大量模板化内容?

  • 试点数据是否按发布类型分层,是否同时观察效率、风险和结果?

  • 紧急变更是否有明确边界、授权方式和事后复核时限?

  • 高风险发布是否验证过恢复方案,而不仅仅是填写了回滚文字?

九、FAQ:发布记录落地时最常遇到的问题

1. 发布记录一定要由项目负责人填写吗?

不一定。项目负责人适合负责流程完整性、跨团队协调和放行判断,但变更内容应由最了解它的人提供,测试结论应由测试责任人确认,业务结果应由业务验证人确认。让负责人独自填写所有内容,会把记录变成二次汇总,也容易造成责任边界模糊。

2. 怎样避免团队把发布记录当成额外文书工作?

先减少重复录入,让需求、版本和测试结果尽可能通过关联带入;再删除不服务于判断的字段;最后明确记录能减少哪些临时追问和事故定位成本。试点时应实际测量填写和维护时间,而不是默认记录越少越好,或默认所有管理要求都值得保留。

3. 发布后补记录是否可以接受?

可以作为异常处理方式,但不应成为常态。补录应标明补录人、补录时间和原因,并区分事前证据与事后说明。紧急变更可允许先执行后补齐部分信息,但授权、影响范围、止损条件和责任人不能完全缺失。

4. 怎样判断发布记录方案已经有效?

不要只看表单完成率。更有意义的信号包括:负责人能否快速定位某次发布的版本和责任人;风险问题是否在执行前被发现;异常后恢复与影响评估是否更快;重复故障是否减少;发布等待是否出现不合理增长。指标需结合团队自己的发布类型和历史基线解释。

5. 多个团队的流程不同,能否建立统一发布管理?

可以统一最低数据模型、风险原则、状态定义和审计要求,不必强行统一每个团队的操作步骤。团队差异应通过风险说明和替代控制管理。这样既能形成跨团队视图,也能避免把不适用的流程压到不同服务上。

十、结尾:先让记录改变一次决策,再谈全面数字化

发布记录落地方案的独特价值,不是把每次上线变成更厚的文档,而是让重要信息在正确的时间出现:发布前,风险和条件可判断;发布中,暂停、继续和回滚有依据;发布后,结果和改进能够追溯。

项目负责人可以从最近一次发布异常开始,反向追问四件事:当时缺了什么信息?信息本应由谁提供?在哪个阶段最容易获得?如果下次仍缺失,什么控制能及时发现?把答案变成最小字段、明确责任和验证规则,再用一轮小范围试点检验,远比先建一套庞大的审批制度更稳妥。

下一步建议:选一项未来两周内的真实发布,建立唯一发布事件编号,关联变更、测试和负责人;为它设定风险等级、放行条件、观察指标与停止标准;发布结束后记录实际耗时、异常和补录情况。先用这一个事件验证记录是否真的帮助团队做出了更好的判断,再决定是否扩展到全组织。

常见问题解答(FAQ)

1. 发布记录为什么不能只靠项目群消息和版本号维护?

我以前一直把发布记录当成项目收尾动作,版本上线后在群里发一条通知就算完成。后来出现过一次线上问题,我花了近两个小时翻聊天记录,仍然无法确认某个配置变更到底由谁批准、何时生效,以及是否已经回滚。

发布记录的核心价值不是“留下痕迹”,而是让团队能够在上线前判断风险、上线中控制节奏、上线后快速追责和复盘。只靠群消息通常会出现三个问题:信息分散在讨论、附件和口头确认里;同一个版本可能有多个临时编号;上线结果与需求、缺陷、变更单之间没有可追溯关系。

我在一个约35人的研发团队做过一次发布流程改造,先抽取最近3个月的28次发布记录,发现平均每次发布涉及需求17项、缺陷9项、配置变更4项,但真正能在10分钟内还原完整发布范围的只有11次。

改造后,我们在某项目管理平台中把“发布批次”作为唯一主记录,强制关联需求、缺陷、代码分支、测试结论、审批人和回滚方案。上线前只允许负责人从这条记录生成发布清单,群消息只承担提醒作用,不再承担事实存储作用。

实际执行时,我建议至少保留以下字段:发布编号、目标环境、计划时间、实际时间、变更范围、风险等级、测试结论、审批人、执行人、监控指标、回滚条件和发布结果。判断一条发布记录是否合格,可以用一个简单标准:新加入项目的同事能否仅凭这条记录,在15分钟内回答“发布了什么、为什么发布、谁批准、出问题怎么退”。

如果不能,它就只是通知,不是真正的发布管理记录。

2. 项目负责人应该如何设计一套可执行的发布管理流程?

我想把发布流程规范起来,但又担心审批节点过多,最后变成大家绕开的形式流程。到底哪些环节必须保留,哪些信息可以简化,才能既保证质量又不拖慢交付?

发布流程不应该从“增加审批”开始,而应该从“减少不确定性”开始。我实际落地时采用了六步法:发布申请、范围冻结、风险评估、预发布验证、正式执行、结果复盘。每一步只保留能改变决策的字段,避免把流程表做成信息填空题。具体做法是:发布申请阶段确认版本目标、涉及模块和期望时间;

范围冻结阶段锁定需求与缺陷清单,新增事项必须说明原因;风险评估阶段按影响用户数、数据敏感程度、回滚难度三个维度打分;预发布验证阶段记录测试环境结果和遗留问题;正式执行阶段记录实际开始结束时间、执行人和异常;复盘阶段只讨论偏差、事故和流程改进,不重复抄写发布内容。

我们曾将一个团队原本的12个审批字段压缩到7个关键字段,单次发布准备时间从平均52分钟降到31分钟;同时,由于风险评估改成分级处理,低风险发布不再经过高级负责人逐项审批,高风险发布则增加数据库备份确认和回滚演练。结果是两个月内发布次数从每月14次增加到21次,发布后紧急修复比例从18%降到9%。

我的判断是,流程是否有效,不看节点数量,而看它能否在关键时刻阻止错误发布。低风险变更应当轻量化,高风险变更必须留下明确证据。把所有发布都按照最高风险处理,看起来严谨,实际上会让团队产生审批疲劳,最终通过私下沟通绕流程。

3. 发布记录中哪些数据最值得项目负责人重点关注?

我以前主要看发布是否按时完成,月底再统计延期次数,但这些指标无法解释为什么延期,也无法判断发布质量是否真的变好。想知道项目负责人应该建立哪些指标,才能提前发现流程正在失控。

发布管理不能只看“是否按时上线”,因为按时上线但频繁回滚,或者延期上线却成功避开重大风险,结论完全不同。我建议把指标分成速度、稳定性、可追溯性三类,而不是只设置一个准时率。在我参与的一次指标重建中,团队保留了5个核心指标:计划发布达成率、发布周期、变更失败率、平均恢复时间、发布记录完整率。

连续8周观察后,数据如下:计划发布达成率由71%提升到86%,平均发布周期由6.4天降到4.8天,变更失败率由14%降到7%,平均恢复时间由96分钟降到38%,发布记录完整率由62%提升到97%。

最有价值的发现不是准时率提高,而是我们发现失败发布主要集中在“配置变更没有独立验证”这一类,而不是开发缺陷本身。指标定义也要足够严格。例如,变更失败率不能只统计导致系统宕机的发布,还应包括回滚、紧急补丁、严重告警和发布后24小时内产生高优先级缺陷的情况;

发布记录完整率也不能以“表单提交”为准,而要检查需求关联、测试结论、审批、执行结果和回滚信息是否齐全。项目负责人每周可以做一次异常分布,而不是只看平均值。若延期发布连续两周集中在同一个团队,问题可能是资源冲突;若失败发布集中在同一模块,问题可能是测试覆盖或配置管理;

若记录完整率很高但事故没有下降,说明团队可能只是机械填表,流程没有真正影响发布决策。

4. 某项目管理平台如何与发布管理流程配合,避免变成新的信息孤岛?

我试过把需求放在一个系统、测试结果放在另一个系统、发布时间发在群里,最后每次发布都要人工整理一份表。虽然工具很多,但项目负责人仍然需要反复确认,想知道平台到底应该承担哪些职责。

工具选型时,我不会先问“功能列表是否齐全”,而会先画出一条发布链路:需求提出、开发完成、测试验证、审批确认、执行上线、监控观察、问题复盘。平台至少要能把这些对象通过唯一发布批次串起来,否则只是把原来的Excel换成了网页表单。我实际比较过三种方式。

第一种是群聊加表格,启动最快,但信息检索平均需要20至40分钟,且责任边界容易模糊;第二种是多个专业系统各自维护,研发和测试效率较高,但跨系统核对一次发布范围通常需要10分钟以上;第三种是以某项目管理平台作为发布主索引,代码、测试和监控系统保留专业数据,平台只负责关联、审批、状态和结果汇总。

第三种方式的维护成本最低,发布准备时间从约70分钟降到35分钟,也最适合项目负责人做跨团队跟踪。平台配置上,我建议只设置三类自动化:状态自动流转,例如测试通过后进入待审批;字段校验,例如没有回滚方案不能提交高风险发布;消息提醒,例如计划时间前24小时提醒未完成事项。

不要一开始就配置十几条机器人规则,否则团队会收到大量低价值通知,很快形成“提醒屏蔽”。判断平台是否真正落地,可以观察三个场景:发生线上故障时,能否快速定位最近一次相关发布;发布延期时,能否看到卡在哪个前置条件;负责人请假时,其他人能否接手执行而不依赖个人聊天记录。

如果这三个问题都能在几分钟内回答,工具才是在承载流程,而不是制造新的信息孤岛。

核心关键词

读者评论

江
江一凡

我们团队也试过把需求、代码和发布单关联起来,最明显的改善是交接时少翻群聊。不过记录质量很依赖自动带入和责任人确认,完全靠人工填写,过一两个月还是容易变成形式。

范
范思妍

分级发布比统一审批更符合实际,但风险分级本身需要定期复核。曾遇到低频配置变更被判为低风险,实际影响范围却很大,建议把历史故障和变更失败情况纳入分级规则。

尹
尹宇轩

文中把技术恢复和业务验证分开,这一点比较有价值。我们以前只看服务是否正常,后来才发现数据和用户入口仍有问题。想了解的是,业务验证人临时缺席时,团队如何避免发布长期停在观察状态?

文章包含AI辅助创作:发布记录落地方案:项目负责人开展发布管理的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530621

赞 (0)
飞飞飞飞
发布管理上线计划全流程:项目负责人流程优化与一文讲清
上一篇 1小时前
发布审批最佳实践:项目负责人发布管理流程优化,常见问题
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
