发布审批流程真正失控,往往不是因为少了一位审批人,而是因为所有人都把“批准发布”理解成同一件事:项目负责人以为测试通过就能发,测试负责人以为产品确认后就能发,运维人员却还在等回滚方案。结果是审批记录齐全,风险却没人真正接住。我的判断是,发布审批的价值不在于增加签字,而在于把“能不能发、谁来承担什么风险、出了问题如何止损”变成可核验的决策。
一、先讲结论:审批不是签字链,而是风险决策链
1. 发布审批要回答四个问题
我设计发布管理流程时,首先会要求每次发布都回答四个问题:发布内容是什么,验证证据在哪里,当前残余风险是什么,谁有权在条件变化时叫停。四个问题如果说不清,审批人越多,越容易形成“大家都看过、没人负责”的错觉。
因此,一套有效流程并不以审批节点数量衡量,而以决策是否可追溯、关键风险是否被识别、异常是否能及时止损衡量。项目负责人要对发布窗口、跨团队依赖和决策完整性负责;测试、研发、运维、产品等角色则对各自领域的事实与判断负责。
2. 把“批准”拆成准入、决策、执行和复盘
我通常把发布管理拆成四个阶段:准入检查、风险决策、发布执行、结果复盘。准入检查确认材料齐备;风险决策确认是否接受剩余风险;发布执行验证变更按计划落地;结果复盘判断发布是否达到预期并沉淀问题。
关键区别在于,材料齐全不等于风险可接受,审批通过也不等于发布成功。如果组织只统计审批通过率,就可能奖励快速盖章,而不是奖励高质量判断。发布成功率、回滚率、变更失败率和审批等待时间,应与审批通过率一起看。
| 阶段 | 项目负责人要确认什么 | 可核验证据 | 不满足时的处理 |
|---|---|---|---|
| 准入检查 | 范围、版本、依赖、窗口是否明确 | 发布单、变更清单、依赖确认 | 退回补充,不进入风险审批 |
| 风险决策 | 残余风险是否有人接受,是否具备止损条件 | 测试结果、风险说明、回滚与监控方案 | 降低范围、延期或升级决策 |
| 发布执行 | 执行是否与批准版本一致,异常是否及时升级 | 部署记录、检查点、监控信号 | 暂停、回滚或进入应急处置 |
| 结果复盘 | 业务结果、故障和流程偏差是否闭环 | 指标变化、事件记录、改进项 | 明确责任人和完成期限 |
项目负责人可以把这张表作为审批单的设计起点。它刻意把“谁做了什么”与“凭什么作出决定”分开,避免审批记录只留下名字和时间,却无法还原当时掌握的信息。

3. 项目负责人的职责是组织判断,不是替所有人背书
项目负责人经常被赋予“最终负责”的模糊职责,结果要么变成所有问题的兜底人,要么只负责催审批。我更建议把责任切成三层:专业角色提供领域证据,决策角色接受明确风险,项目负责人保证决策过程完整、冲突有人裁决、结论能够执行。
例如,测试负责人可以说明核心场景覆盖范围及遗留缺陷;运维负责人可以确认容量、监控和回滚能力;产品负责人可以确认业务目标和用户影响;项目负责人则判断依赖是否闭合、审批人是否具备决策权限、发布窗口是否与外部约束冲突。项目负责人不应把专业签字变成对专业结论的替代。
二、发布审批为什么容易变成形式:真实场景里的结构性原因
1. 同一张发布单承载了不同类型的发布
低风险配置调整、常规功能上线、数据库结构变更和核心交易链路改造,如果走完全相同的审批路径,通常会出现两种后果:简单变更被繁琐流程拖慢,高风险变更却因为与普通事项混在一起而没有得到足够审查。
我的处理方式不是一味加审批,而是先给变更分类。分类至少考虑影响范围、可逆性、数据影响、依赖数量、用户可见程度和故障恢复时间。分类的目的不是给变更贴标签,而是决定需要什么证据、谁有权批准、上线后需要多密集的观察。
2. 审批人收到的是结论,不是判断依据
常见的发布说明只有“测试已通过”“风险可控”“计划周五上线”。这些句子没有说明测试通过的范围,也没有指出风险具体是什么,更没有告诉审批人遇到什么信号应暂停。审批人面对信息不足,只能凭经验猜测,或者默认前序角色已经看过。
我会要求发布说明把结论与证据拆开写。例如,“核心链路测试通过”后面应关联测试范围、执行时间、未覆盖场景和遗留问题;“回滚可用”则应说明回滚对象、耗时估计、数据兼容条件及演练时间。若证据暂时缺失,应明确标成缺口,而非用“无风险”掩盖未知。
3. 发布窗口由日历决定,而不是由准备度决定
“窗口已经约好”是延期决策中最常见的心理压力之一。团队投入了排期、协调了业务方,临近发布时即使关键验证不完整,也容易倾向于继续推进。窗口成本是真实的,但它不应凌驾于不可接受的风险之上。
我会在计划阶段设置一个明确的决策截止时间,并区分“可以带条件发布”“必须延期”“需要更高层接受风险”三类结论。这样做能把延期从临场争论变成事先约定的管理规则,也能减少项目负责人独自承受人情压力。
| 常见表述 | 背后的信息缺口 | 更可执行的写法 |
|---|---|---|
| 测试通过 | 没有范围、时间、覆盖边界 | 说明执行的关键场景、未覆盖项和遗留缺陷 |
| 风险可控 | 风险没有具体化,也没有接受人 | 写明风险影响、发生信号、止损动作和接受角色 |
| 回滚没问题 | 没有证据证明回滚路径可用 | 注明回滚步骤、数据约束、预计耗时和验证记录 |
| 业务已确认 | 确认对象和确认事项不清楚 | 记录业务代表、确认范围、用户影响及未决事项 |
4. 多团队依赖没有进入同一份决策视图
一个项目的发布可能涉及应用服务、数据平台、身份权限、供应商接口和业务运营。每个团队都可能在自己的看板上完成任务,但项目负责人仍需要一张跨团队依赖清单,知道前置条件由谁提供、什么时候可验证、失败时影响哪一段发布。
对于百人以上、团队边界较多的组织,使用统一项目管理平台管理需求、缺陷、版本和发布事项,能减少状态散落在聊天记录、电子表格和个人待办中的情况。以 PingCode 这类面向中大型组织的项目管理平台为例,价值不应只看能否创建审批节点,更要看是否能把变更关联到需求、测试结果、缺陷、版本和执行记录。工具提供的是关联能力,风险判断仍需业务角色完成。

三、常见误区:流程看起来完整,控制点却没有落地
1. 审批节点越多,风险越低
审批人数量增加,不会自动增加独立判断。若五个人都只能看同一份简短说明,且没有明确的责任领域,那么增加的是等待时间,不是风险覆盖。反过来,关键控制点缺失时,多一个泛化审批节点也无法补足测试证据、数据保护或应急能力。
我会先问每个审批节点“批准什么”。如果回答只是“知情”“会签”“按流程”,就需要重新判断它是决策点、专业确认点,还是纯通知点。通知通常不应阻塞发布;专业确认应只覆盖该角色有能力判断的事项;真正的风险接受才需要具备相应授权的人作出决定。
2. 审批通过率越高,流程越有效
审批通过率高,可能说明材料质量好,也可能说明审批人没有实质审查;通过率低,可能是准入标准清晰,也可能是项目准备不足。脱离退回原因、变更类型和发布结果单独看这个指标,容易诱导错误行为。
更有用的做法是把通过率拆成首次通过率、退回原因分布、条件批准比例和发布后异常率。首次通过率持续下降时,优先检查材料质量和准入前置工作;首次通过率接近百分之百但发布后故障增加时,则要检查审批是否形式化或测试覆盖不足。
3. 所有风险都能用一个分数相加
把影响程度、发生概率、发现难度相乘,可以帮助团队排序,但分数不能取代红线判断。低概率、高影响的安全事件,或不可逆的数据损坏,不能因为概率评分较低就被平均掉。评分用于发现讨论重点,不是自动批准机器。
我的习惯是先做红线筛查,再做相对风险排序。红线包括但不限于:关键数据没有恢复路径、权限边界不清、涉及法规或合同要求却缺乏确认、关键依赖未验证、监控无法识别重大故障。红线未解除时,不能用综合分数“冲抵”。
4. 已经批准,就不能再暂停
审批结论基于当时的信息,不代表环境变化后必须继续执行。如果发布前出现新缺陷、依赖方临时变更、容量异常或监管要求更新,项目负责人应启动重新评估,而不是把“已批准”当成继续上线的理由。
为此,审批结论要注明有效条件。例如批准的范围、版本、发布窗口和必须满足的前置条件。条件发生变化时,系统应提醒责任人重新判断。成熟流程允许按事实撤回批准;不成熟流程才把不变更误当成纪律。
5. 发布完成就算流程闭环
部署完成只是技术动作完成,不等于业务目标达成。发布后可能出现功能正常但转化下降、接口成功但数据延迟、服务可用但客服投诉增加等情况。若没有观察窗口、业务指标和复盘责任人,审批流程只能管到“上线”,管不到“上线是否值得”。
因此,发布单应该预先定义观察时间与成功条件。关键交易系统可能需要分钟级技术监控和小时级业务检查;内部效率工具则可能要观察数天或数周,才能看出使用率和流程变化。指标周期应由业务反馈速度决定,而不是所有项目一律“上线后观察一天”。

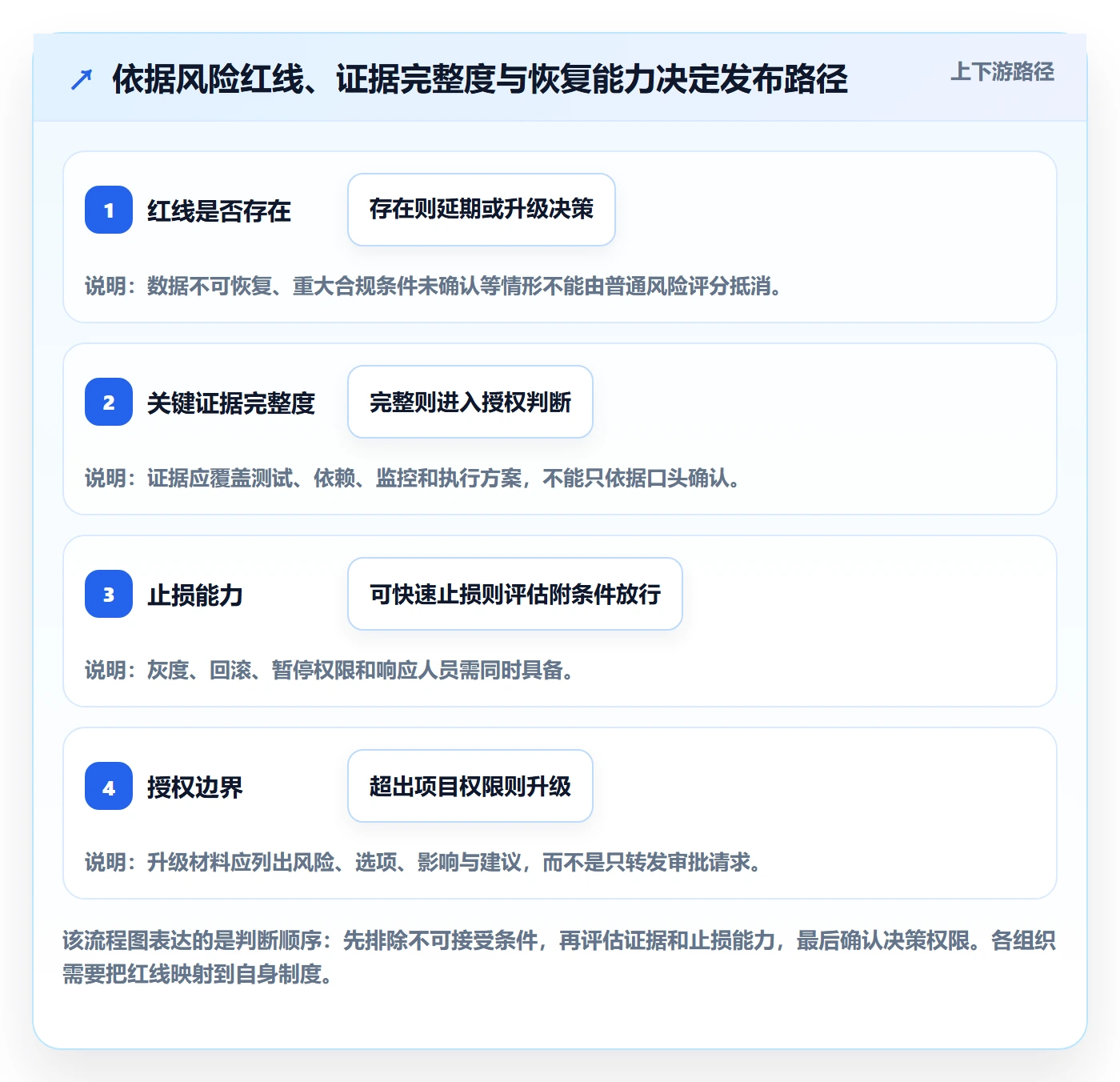

四、专业判断逻辑:项目负责人如何决定放行、附条件放行或延期
1. 先判断影响,再判断可逆性
我建议先识别“出问题会影响谁、影响什么”,再判断“出问题能否快速恢复”。影响范围不只是用户人数,还包括数据完整性、资金、合规、品牌信誉、上下游团队和运营工作量。可逆性也不只是能否重新部署,还要看数据是否能恢复、旧新版本是否兼容、业务流程能否回到原状态。
常规页面样式调整可能用户可见但容易回滚;数据库字段迁移可能用户暂时无感,却有较高的数据恢复成本。前者不应因“面向用户”就自动升级为最高级别,后者也不应因“后台变更”被低估。
2. 用证据质量取代口头保证
证据要能让另一位有经验的同事复核,而非只让原执行者觉得安心。测试报告需要说明范围与结果;容量验证需要给出负载条件;回滚方案需要说明数据兼容性;业务确认需要明确谁代表业务以及确认了什么。
如果无法获得完整证据,不一定意味着绝对不能发布,但必须清楚标注缺口及其影响。项目负责人要问:缺失证据会让哪种故障更难发现?如果发生,能否及时止损?谁接受这个风险?若答案依然模糊,通常应缩小发布范围、增加观察措施或延期。
3. 把“风险接受”与“风险消除”区分开
很多团队把“风险已评估”写成“风险已解决”。两者完全不同。风险消除意味着根因被处理或触发条件不再成立;风险缓解意味着发生概率或影响降低;风险接受则意味着组织知情并同意在限定条件下承担剩余风险。
记录风险时,我要求至少写明风险事件、触发信号、影响范围、缓解措施、剩余风险、接受人和复核时间。若只写“有风险,已知悉”,既没有管理动作,也没有责任边界。
| 决策结果 | 适用条件 | 必须附带的控制 | 项目负责人的动作 |
|---|---|---|---|
| 放行 | 准入条件满足,关键证据可复核,风险在授权范围内 | 发布窗口、版本、执行人和观察指标明确 | 确认决策记录完整并通知相关角色 |
| 附条件放行 | 存在可控缺口,影响有限且具备明确止损手段 | 限定范围、加强监控、设定暂停阈值和责任人 | 检查条件在执行前全部满足,未满足则自动失效 |
| 延期 | 红线未解除、关键证据缺失或恢复能力不足 | 补充验证计划、负责人和下一决策时间 | 协调窗口并说明延期依据,避免无限期搁置 |
| 升级决策 | 风险超出项目负责人或专业角色的授权边界 | 完整呈现选项、影响、成本与建议 | 提交有授权的业务或技术决策者,不以沉默视为同意 |
4. 设定可执行的停止条件
“异常时及时处理”不是停止条件。可执行的条件要能被观察,例如错误率连续多个监控周期超过阈值、关键交易失败数超过预设上限、核心接口延迟超过业务容忍范围,或某个关键依赖未按承诺完成。
阈值必须结合系统基线、业务容忍度和监控能力设定,不能为了文章或流程模板虚构一个通用百分比。若团队缺少历史基线,可以先采用保守阈值,进行小流量验证,并在复盘后更新。更重要的是,停止条件要对应到有权限、有工具、有时间响应的人。
5. 评估依赖是否闭合,而不只看任务是否完成
“依赖任务已完成”是状态,不一定是可用结果。项目负责人需要确认交付物是否已被消费方验证、接口契约是否一致、数据是否准备完毕、责任团队是否处于可响应时段。跨团队协作中,最常见的隐藏风险不是任务没人做,而是交付双方对完成定义不同。
我会用依赖清单记录提供方、消费方、验收证据、最晚确认时间和失败后的替代路径。没有替代路径的关键依赖,应提高审批级别或设计分阶段发布,避免一个外部条件把整个发布变成不可控的整体动作。

五、案例与数据观察:一次发布从“赶窗口”改成“分阶段验证”
1. 情景案例:订单服务与数据迁移同时上线
下面以一个明确标注的情景模拟说明判断过程,不代表某家企业的真实项目。某业务团队计划同时上线订单服务改造与数据库字段迁移,目标是在周五晚间完成切换。审批单显示主要功能测试通过,项目排期也已锁定,但发布前检查发现两项关键问题:历史数据回填尚未完成抽样核验,旧版本服务对新字段的兼容性没有在生产等效环境验证。
如果只看任务状态,研发可能已经完成代码、测试可能已经通过新功能用例、运维也预留了发布窗口。但从风险判断看,问题不在“谁还没打勾”,而在“切换失败后旧版本能否读取新数据”以及“回填异常是否能被及时发现”。这两项都直接影响恢复路径。
2. 项目负责人如何把争论转成可比较选项
我会把讨论从“能不能发”改成至少三个选项:按原计划整体发布;先发布兼容性改造、暂不启用新逻辑;延期到回填校验和兼容测试通过后再发布。每个选项都说明收益、风险、可逆性、所需资源和最晚决策时间。
情景模拟中,团队最终选择先发布兼容性改造,再以小流量启用新逻辑。这个决定不是因为灰度天然安全,而是因为它把数据迁移和用户功能切换拆开,使问题可定位、影响可限制。若旧版本与新字段根本不兼容,分阶段也无法提供保护,仍应延期。
| 方案 | 上线收益 | 主要风险 | 适用判断 |
|---|---|---|---|
| 整体按期发布 | 一次完成目标,减少多次协调 | 回填、兼容和功能变化同时发生,故障定位复杂 | 仅在兼容验证、数据校验和恢复演练充分时考虑 |
| 先做兼容改造,再逐步启用 | 拆分风险,便于观察和回退 | 需要维护中间状态,增加协调和验证工作 | 适合变更可分解、开关可控、旧新路径可并存的情形 |
| 延期并补齐验证 | 避免在关键证据缺失时承担未知风险 | 错过窗口或业务收益延后 | 适合不可逆数据操作、回滚路径不明或红线未解除 |
3. 用耗时拆分判断流程改进是否有效
假设某团队连续复盘十二次发布,发现审批发起到结论的中位耗时为二十六小时,其中真正用于审查和讨论的时间约六小时,其余主要是等待响应、补材料和跨团队确认。这里的数字是示意性样本推演,不能视作行业基准,但拆分思路有普遍价值:平均耗时本身无法告诉团队该减少哪个环节。
若等待时间占比高,应该明确代理审批人、响应时限和升级路径;若补材料时间高,应在发布前设置准入检查;若依赖确认时间高,应把依赖纳入项目计划,而非审批开始后再追人;若审查时间本身较长,可能是风险信息复杂或审批职责重叠,需要检查决策结构。

4. 关键指标要成组使用,避免局部优化
对发布管理而言,我更关注指标之间是否互相制衡。审批响应时间缩短,但发布后故障增加,说明提速可能以风险外溢为代价;首次通过率上升,但条件批准和回滚事件变多,说明材料可能变得更乐观而非更准确;发布频次提升,但每次变更影响范围过大,也不能仅凭频次判断效率改善。
| 指标 | 建议口径 | 如何解释 | 常见误用 |
|---|---|---|---|
| 审批等待时间 | 从提交到作出决定的工作时间中位数,并分角色统计 | 识别流程瓶颈与授权问题 | 把等待下降直接等同于风险控制变好 |
| 首次通过率 | 无需补件或退回即可形成明确结论的发布单比例 | 观察准备质量和准入规则清晰度 | 为提高比例而隐藏缺口或降低审查标准 |
| 发布后异常率 | 发布后约定观察窗口内触发重大异常的变更比例 | 观察准入判断与执行质量的综合结果 | 不区分变更复杂度、影响范围和异常严重度 |
| 变更失败率 | 导致回滚、热修复或服务中断的变更占比,并明确统计边界 | 衡量变更带来的不稳定性 | 把所有回滚一概视为失败,忽略主动止损的价值 |
| 复盘行动关闭率 | 约定期限内完成验证并关闭的改进项比例 | 观察组织是否从异常中形成改进 | 只看关闭数量,不看措施是否有效 |
六、可直接执行的发布审批流程与规范
1. 发布前:先把“要发什么”说清楚
发布申请应在执行前形成统一记录。最少要说明发布目的、变更范围、版本标识、影响对象、依赖关系、发布窗口、执行负责人和预期结果。涉及用户体验或业务流程的变更,还应说明业务方如何确认上线效果。
我会要求发布负责人把变更清单与需求、缺陷、测试和版本关联起来。关联的目的不是追求系统字段齐全,而是让审批人能够从“要上线什么”追到“为什么改、验证了什么、还欠什么”。对于高风险变更,最好附上差异清单或实施步骤,避免审核对象过于抽象。
2. 准入检查:先退回不完整申请,不让审批人猜
正式进入审批前,可以设置一次轻量准入检查。检查内容包括版本冻结、测试证据、未关闭缺陷、业务确认、依赖就绪、监控配置、回滚路径和应急联系人。准入的目标不是提前替审批人作出结论,而是确保讨论基于足够信息。
缺少材料时,应明确缺什么、由谁补、最晚何时补齐。不要写“材料不完整,请完善”这种无法执行的退回意见。一个好的退回理由应能让申请人一次性修正问题,而不是进入多轮问答。
3. 风险审批:按风险等级配置必要角色
轻量变更可以采用异步审批和标准模板;跨团队、中等影响变更需要相关专业角色确认;高影响、不可逆或涉及法规义务的变更则应安排正式风险评审,并由拥有相应授权的人作最终决策。角色配置要根据决策内容,而不是为了让组织图上的每个部门都出现。
如果讨论中出现意见冲突,应记录分歧及其事实依据。例如测试团队认为某场景覆盖不足,产品团队认为上线窗口不可错过。项目负责人应把缺口、业务收益、可能损失和备选方案摆到同一张决策桌上;若超出其权限,应及时升级,而不是以“多数同意”替代责任授权。
4. 发布执行:按检查点推进,不用“开始了”代替“安全了”
执行计划应明确开始前检查、分阶段操作、关键验证点、暂停条件、回滚条件和最终验收。执行人逐步记录动作与结果,观察人关注预先约定的监控信号,项目负责人维持沟通节奏并确保决策升级通道畅通。
对于可灰度的变更,建议按风险逐步扩大范围,而不是在审批中承诺灰度、执行时一次性全量。每次扩大范围前都应确认上一阶段指标稳定、未出现新的异常、业务反馈可接受。若关键数据变化不符合预期,应暂停扩量,重新评估。
5. 发布后:设定观察窗口并完成复盘
发布结束后,项目负责人应确认技术状态与业务状态。技术状态包括错误率、延迟、资源和依赖健康;业务状态则根据目标选择,如关键流程完成率、交易成功情况、工单数量、用户反馈或运营处理量。不要为了表格完整,堆入与决策无关的指标。
复盘至少回答:原定目标是否实现,风险判断是否准确,执行是否偏离批准方案,异常是否及时发现,回滚或止损是否有效,下一次流程需要改变什么。发现的问题应有责任人、完成期限、验证方式和关闭标准,否则复盘只会成为会议纪要。
- 发布申请人冻结变更范围,整理版本、影响对象、依赖与执行计划。
- 项目负责人完成准入检查,确认关键材料齐备且责任人明确。
- 专业角色提供各自领域的验证结论,并标出未覆盖项和残余风险。
- 有权限的决策者选择放行、附条件放行、延期或升级决策。
- 执行团队按检查点发布,观察人监测预先确定的停止条件。
- 项目负责人确认技术与业务结果,组织复盘并跟踪改进项关闭。
6. 审批记录要能还原当时的决策上下文
审批记录不应只保存“同意”或“拒绝”。至少要保留版本范围、决策时间、决策人、关键证据、剩余风险、附加条件、有效窗口和变更后的重新评估规则。这样在事后复盘时,团队才能区分判断失误、执行偏差和环境变化。
如果审批平台支持关联记录,应把相关任务、测试结果、缺陷、发布窗口和执行日志连接起来,并控制权限与留存周期。工具数据越多不代表治理越好,关键是记录能否准确、及时、可检索,并且不会让敏感信息被不必要地扩散。

七、不同组织与不同发布类型下,应该怎么取舍
1. 小团队:少层级,但不能少责任
小团队可能没有专职发布经理,也没有复杂审批系统。此时不必复制大型组织的多层审批链,但仍需要明确申请人、技术复核人、业务确认人和最终风险接受人。一个人可以承担多个角色,但关键判断不应无人负责,也不应由执行者单方面批准自己的高风险变更。
小团队适合采用清单式准入、异步确认和固定发布窗口。重要的是记录决策与异常,避免关键事实只存在于聊天消息或个人记忆中。人员少不是不做管理的理由,而是更要减少单点知识和临时口头约定。
2. 中大型组织:重点治理跨团队依赖与授权边界
百人以上组织的复杂性通常来自团队数量、系统耦合、权限边界和业务节奏。单个审批人可能无法看见完整影响,因此需要统一的变更分类、责任矩阵、服务依赖关系和升级规则。审批过程可以分布式进行,但决策口径要可比较。
使用 PingCode 或其他项目管理平台时,我会先检查它能否支持组织实际的协作关系:不同角色是否能看到必要信息,需求、测试、缺陷、版本与发布记录能否关联,审批状态是否可追踪,指标是否能按团队和变更类型拆分。不要把平台配置数量当成成熟度;如果没有一致的流程定义,电子化只会更快地复制混乱。
3. 高频低风险发布:自动化准入,保留异常升级
对可逆、影响面小、验证充分且历史表现稳定的常规变更,可以把重复检查自动化。例如必填项校验、版本关联、测试结果检查、依赖状态提醒和发布窗口冲突检测。自动化的意义是减少机械等待,让人把精力留给不确定的风险。
但自动化规则必须设例外通道和规则维护责任人。系统判定通过不等于业务风险不存在;如果变更类别、用户影响或环境状态发生变化,应允许转入人工审查。自动化标准还要定期回看异常案例,避免旧规则与新架构脱节。
4. 高影响或不可逆发布:宁可增加准备,也不要压缩必要验证
涉及数据迁移、资金结算、安全边界、核心身份权限或重大外部依赖的变更,应提高证据要求。这里的“严格”不是多签几个名字,而是做兼容性验证、恢复演练、分阶段切换、应急值守和明确的风险授权。若缺少恢复路径,延迟上线可能比事故处置成本低得多。
对于极少数必须在时间压力下发布的情形,应把例外审批作为独立流程,写清紧急原因、授权人、临时控制、补充验证期限和事后复核责任。紧急机制不能成为常态通道,否则组织会逐渐把计划不足包装成紧急事件。
5. 速度与控制之间,不要用一个总分掩盖取舍
发布管理永远存在取舍。审查越细,准备和协调成本可能越高;路径越短,组织对前置质量和自动化能力的要求越高。正确选择取决于变更风险、恢复能力、业务窗口和团队成熟度,而不是追求某个固定审批时长。
当发布频率低、单次影响大时,值得投入更多前置评审和演练;当发布频率高、变更小且可逆时,更适合标准化、自动化和持续监测。团队若还没有可靠的测试、监控和回滚能力,盲目追求高频发布,只会更频繁地暴露同一类脆弱点。
| 场景 | 优先投入 | 可以简化的环节 | 不应妥协的底线 |
|---|---|---|---|
| 低风险常规变更 | 标准模板、自动校验、快速观察 | 重复人工会签和无决策价值的会议 | 变更范围、执行记录、异常停止路径 |
| 多团队协同发布 | 依赖确认、责任矩阵、共同时间线 | 互相重复采集同一份状态 | 关键依赖验收和跨团队升级路径 |
| 高影响不可逆变更 | 数据验证、恢复演练、分阶段控制 | 与风险无关的形式化签字 | 风险授权、止损能力、业务连续性 |
| 紧急修复 | 明确紧急理由、最小变更范围、事后复核 | 不必要的常规排期等待 | 授权人、执行记录和补充验证期限 |

八、关键指标怎么落地:从可统计到能驱动改进
1. 先定义口径,再看趋势
每个指标都要有分子、分母、时间窗口和数据来源。例如“发布失败率”究竟包括回滚、热修复、服务中断,还是只包括导致用户影响的事件?观察窗口是发布后两小时、一天,还是一个完整业务周期?口径不一致时,团队间对比只会制造争论。
我建议指标词典至少记录指标名称、定义、责任人、取数方式、统计周期、排除条件和适用变更类型。指标发生变化时,应记录变更原因,避免把定义调整造成的改善误读为流程变好。
2. 同时观察领先指标与结果指标
发布后异常率、回滚次数、用户影响时长属于结果指标,能够说明发生了什么,但往往滞后。材料首次通过率、关键证据完备率、依赖准时确认率、回滚演练覆盖率则更接近过程前置信号。
领先指标也会被操纵,因此需要结果指标校验。例如证据完备率上升但发布后异常率没有改善,就要检查证据是否真实有效;审批时间下降但重大事件增加,就不能宣布流程优化成功。指标不是目标本身,而是帮助发现因果链断点的观测工具。
3. 用分层分析避免惩罚高风险项目
将所有发布放在一起计算平均值,会让承担高复杂度工作的团队看起来更差。至少应按变更等级、业务系统、影响范围、是否涉及数据操作和发布方式分层。对样本较少的高风险变更,不要过度解读单次波动,而要结合事件复盘和长期趋势。
此外,审批等待时间最好同时看中位数与较高分位数。中位数反映常见体验,高分位数则能暴露少数严重卡点。平均数容易被极端长尾拉动,却看不出多数团队是否真的改善。
4. 让指标对应行动,而不是只对应汇报
每个指标异常都应有“触发后做什么”的约定。等待时间超出内部目标时,检查审批人可用性与代理机制;退回率增加时,分析材料缺项;发布后异常上升时,回看测试覆盖、变更分类和灰度策略;复盘行动长期未关闭时,检查责任人是否有资源与权限。
月度回顾不必堆满图表。选择少数有决策价值的信号,讲清变化、原因、行动和验证方式,比把全部统计数字贴进报告更有用。若趋势没有形成具体行动,也无法在下一周期验证改善,就应质疑该指标是否值得继续维护。
九、项目负责人可以马上开始的改进清单
1. 一周内:从最近的发布中找出真实摩擦
选取最近十到二十次发布,若发布量不足则取最近一个完整周期。整理申请时间、首次结论时间、退回次数、发布结果、异常记录和复盘行动。样本不够时要明确标注,不要为了看起来精确而扩大推断。
访谈申请人、审批人和执行人时,分别问三个问题:最常缺少什么信息,最难判断什么风险,最希望哪类等待被消除。将意见与时间戳及发布结果对照,才能区分个人感受与系统性瓶颈。
2. 两周内:减少一类无效等待,补一类关键证据
不要一开始就重建整套流程。先选择影响最大的摩擦点,例如明确代理审批人、把依赖确认前移,或在申请前增加材料完整性检查。与此同时,选择一个关键风险缺口补证据,例如为数据变更加上恢复演练记录。
每项试点都要设定观察指标和退出条件。比如测试材料模板是否减少退回,代理机制是否降低长尾等待,分阶段发布是否让异常影响范围更小。若结果没有改善,应分析原因,而不是把试点不成功解释成执行不够努力。
3. 一个月内:校准分类、授权和例外规则
根据样本复盘调整低、中、高风险分类,重点确认每类变更需要什么证据、哪些角色必须参与、谁有权接受剩余风险。分类标准应足够清晰,让不同团队对同类变更得出相近判断,同时保留人工升级空间。
重新检查紧急发布是否被滥用、例外事项是否按期补充验证、附条件放行是否满足条件。若流程规则长期没有复核,很可能会落后于系统架构、团队分工和业务风险变化。
4. 以小步试运行建立可信数据
流程上线初期,先把数据质量做好。确保关键时间戳、退回理由、发布类型和异常结果能够稳定记录。工具可以减少人工汇总,但字段设计应服务于决策,不要要求执行团队填写大量没人使用的信息。
试运行结束后,组织一次短复盘,确认流程是否让高风险变更得到更多控制、低风险变更得到更快处理、项目负责人更容易发现跨团队阻塞。若只让审批页面更整齐,却没有改变风险识别与发布结果,改进就还没有完成。
十、结语:好的审批制度,应该让正确的决定更容易发生
发布审批流程的核心,不是让所有人多走几步,而是让团队在风险还可控制时看见问题,在发布窗口前有机会作出延期或缩小范围的决定,在环境变化后能够停止,并在结果出来后把经验转成下一次的改进。
我对项目负责人的建议是:先别急着增加审批节点,先检查三件事,风险是否具体、证据是否可复核、止损是否能执行。再用最近的发布记录拆出真正的等待和返工来源,选择一个瓶颈做小规模验证。只有当审批能够解释“为什么放行、接受了什么、如何止损”,它才不只是流程,而是项目交付的控制能力。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:发布审批流程与规范:项目负责人发布管理实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530567
读者评论
把审批拆成准入、决策、执行和复盘,比单纯增加会签人更有操作性。实际落地时,最难的是明确谁有权接受剩余风险,尤其跨部门项目容易出现负责人有责任却没有暂停发布的授权。
文中对“回滚可用”的要求比较实在,很多团队确实只写步骤,不验证数据兼容和恢复耗时。不过不同系统的观察周期差异很大,建议再补充如何根据业务影响设定具体的放行门槛。
审批通过率不适合作为核心绩效指标,这一点认同。文章里的耗时和异常率属于情景模拟,不能直接拿来和团队现状比较;如果能结合真实退回原因、变更类型和发布结果,参考价值会更高。
