发布记录最常见的失败,不是“没人写”,而是发布完成后,业务、研发、测试和运维各自保存了一份不同版本:业务说功能已上线,测试说还有一项未回归,运维说配置已变更,客服却找不到影响范围。发布记录要解决的不是留档问题,而是让团队在发布前能判断是否具备上线条件、发布中能协同执行、发布后能追溯结果。
一、先讲结论:发布记录是可执行的决策凭证
1. 一份记录要回答四个问题
我判断发布记录是否合格,不先看字段有多少,而是看接手的人能否在几分钟内回答四个问题:这次发布改了什么;谁确认了上线条件;上线过程中出了问题如何止损;发布后如何证明结果符合预期。
因此,发布记录不是会议纪要,也不是发布公告的扩写版。它应当把需求、代码、测试、变更、审批、执行和验证串成一条可查的证据链。如果记录只有“版本已发布”,没有范围、责任人和验证结果,它只是通知,不是管理记录。
这也解释了为什么“字段越多越规范”常常是错的。字段一旦多到无法判断哪些必须填写,团队就会用“暂无”“无风险”“已确认”快速填满表单。表面上完整,实际上没有增加决策信息。
2. 先定义最小充分记录
对多数跨部门团队,我建议先建立一份最小充分记录,再依据风险逐步扩展。最小版本至少包括:唯一发布编号、发布对象与范围、计划时间、实际时间、负责人、变更项、依赖项、测试结论、风险与回退方案、审批结果、发布后验证结果。
这里的“最小”不是删掉审计所需信息,而是把重复信息从记录中移走。例如,需求详情已经在需求系统维护,就关联需求编号,不要再复制一遍;部署日志已由运维系统生成,就保存日志链接和关键结论,不必手工重抄全部输出。
发布记录应能独立说明发布决策,却不必复制企业里每一个系统的全部内容。记录负责串联证据,源系统负责保存事实。
3. 先分清发布、变更和公告
发布记录描述一次版本或交付批次从准备到验证的全过程;变更记录描述对生产环境、配置、权限或基础设施所做的具体改动;发布公告则面向受影响的人说明功能变化、时间安排和注意事项。
一场发布可能包含多个变更,也可能需要多份公告;一个变更也可能与某个版本发布无关,例如紧急修改生产配置。如果团队把这三者塞进同一个文档,事后就很难看清“交付了什么”和“生产环境实际改了什么”。
| 材料 | 主要读者 | 要回答的问题 | 适合保存的内容 |
|---|---|---|---|
| 发布记录 | 产品、研发、测试、运维、业务负责人 | 是否按计划交付,结果是否可验证 | 范围、责任、决策、执行、验证、遗留事项 |
| 变更记录 | 运维、安全、审计及相关技术负责人 | 生产环境具体改变了什么 | 变更对象、影响、授权、执行证据、回退 |
| 发布公告 | 客户、内部用户、客服、销售等 | 谁会受影响,需要做什么 | 可感知变化、影响时间、用户行动、支持渠道 |
二、跨部门发布为什么容易失真
1. 一次发布往往跨越多个“工作语言”
产品习惯用需求和业务目标描述变化;研发关注提交、分支、配置和依赖;测试关注用例、环境、缺陷与覆盖;运维关注窗口、监控、权限和回退;业务部门关注用户影响与操作准备。每个部门都可能说“准备好了”,但“准备好”的判定标准并不相同。
发布记录的作用之一,是把这些语言翻译成共享的判定条件。比如“测试完成”应补充测试范围、环境、未关闭缺陷和已知限制;“客服已知晓”应补充通知对象、材料链接及更新责任人。
2. 责任交接比工作本身更容易遗漏
跨部门失误不一定来自某个人做错事,更常见的原因是任务在交接处失去所有者。产品认为测试会确认灰度范围,测试以为产品已通知业务,运维则按发布单执行,却不知道某个功能开关需要业务侧手动开启。
所以我会把发布记录里的责任拆成“执行人、确认人、决策人、知会对象”,而不是只填一个笼统的“负责人”。一个人可以承担多个角色,但每个角色的动作必须能区分。
3. 记录往往在最需要时才被补写
平稳发布容易让团队觉得记录是形式;一旦出现故障,大家才开始回忆审批时间、部署顺序、监控变化和用户反馈。事后回填会产生两个问题:记忆容易把先后顺序压平;当时未记录的决策依据,后来无法可靠重建。
因此,记录不能只在发布结束时由一个人“整理成稿”。关键节点应在发生时留下时间戳和证据链接,结束后再由发布负责人补齐结论与遗留事项。
4. 发布规模越大,协调成本越难靠群聊控制
群聊适合临时沟通,不适合承担唯一事实来源。消息会被新讨论覆盖,临时决定可能散落在不同群组,参与者也无法确定哪条指令已被更新。发布记录应把群聊结论沉淀为可追溯的决策项:谁在何时决定了什么、依据是什么、是否改变原计划。
下面的流程数据是情景模拟,用于展示跨部门交接点如何增加记录成本,不代表行业统计。它的重点不是某个数字,而是发布参与方增加后,确认与等待会显著挤占实际执行时间。

三、常见误区:看起来完整,不等于有用
1. 把“填完表”当成发布准备完成
表单完整只能证明信息被填写,不能证明信息真实或可执行。比如“回退方案:回滚”仍然没有说明回滚对象、执行人、触发阈值、数据兼容性和预计耗时。
我会把关键字段设计成可检查的事实,而非态度表达。将“已测试”改成“在哪个环境、依据哪组用例、哪些缺陷未关闭、由谁确认”;将“已通知”改成“通知了哪些对象、使用哪个渠道、何时完成、公告在哪里”。
2. 把风险写成统一模板里的空话
“可能存在性能风险”“关注用户反馈”这类句子,无法指导行动。风险至少应包含触发条件、影响对象、监测方式、处置动作和责任人。例如,若某接口错误率在灰度期间连续五分钟超过预设阈值,则停止扩大流量,由值班负责人判断回退或降级。
阈值不能为了显得专业而照搬固定数字。它应来自业务基线、服务目标、历史波动和可接受损失。对低流量系统,单纯用百分比可能被少数请求放大;对高流量系统,只看错误总数也可能掩盖比例变化。
3. 只有回退方案,没有回退决策条件
“可回滚”并不等于“可安全恢复”。数据库结构变更、外部消息发送、用户数据写入、第三方接口调用,都可能让简单版本回退留下不一致状态。发布记录应标注回退是否经过演练、回退后如何校验数据、是否需要补偿操作。
另外,回退不是唯一止损方式。某些场景可以关闭功能开关、暂停队列、缩小灰度、切换流量或启用降级策略。选择哪种方式,要看影响面、恢复速度和数据可逆性。
4. 把审批数量当成风险控制能力
审批人越多,不必然越安全。若审批只是在表单上点击通过,却没有明确审查范围,审批链只会增加等待。相反,涉及资金、个人信息、关键业务连续性的高风险发布,确实需要相应领域的实质审查。
我的判断标准是:每一个审批节点都必须对应一种不可由其他角色替代的判断。例如安全审查不是重复确认测试通过,业务负责人也不应代替运维确认备份与回退可行性。
5. 发布成功只看部署命令返回成功
部署程序执行成功,只说明自动化步骤完成,不代表业务功能可用。发布后至少要验证核心路径、关键指标、配置状态和用户可见结果。对涉及数据迁移的发布,还要确认记录数、关键字段和下游消费状态。
我建议把“部署成功”和“业务验收成功”分开记录。前者是技术执行结果,后者是发布目标是否达到。两者不一致时,记录应明确当前处于“已部署、待验证”或“部分生效”,避免口头上的“已上线”掩盖问题。
四、专业判断逻辑:按风险决定记录深度
1. 用影响、复杂度和可逆性评估发布风险
实践中,团队常试图用单一的“高、中、低”标签概括风险,却没有统一打分依据。我更倾向于先看三个维度:影响范围有多大;参与系统和依赖有多复杂;出错后能否快速、完整地恢复。
这不是精确的风险预测模型,而是一种分流规则。影响面小、过程可自动化、回退可验证的常规发布,可以使用轻量记录;涉及多系统协同、不可逆数据变化或关键业务时,应增加验证、审批和应急细节。
| 评估维度 | 低风险信号 | 需要升级审查的信号 | 记录中要补充什么 |
|---|---|---|---|
| 影响范围 | 少量内部用户或可控灰度 | 全量用户、关键客户或跨区域业务 | 受影响人群、灰度比例、扩大条件 |
| 变更复杂度 | 单服务、无外部依赖、流程熟悉 | 多服务、跨团队依赖、顺序敏感 | 依赖关系、执行顺序、阻塞负责人 |
| 可逆性 | 功能开关可关闭,数据无破坏性改写 | 迁移不可逆、外部副作用难撤销 | 回退演练、数据校验、补偿措施 |
| 可观测性 | 关键指标实时可见且有基线 | 指标缺失、告警延迟或归属不清 | 监控链接、阈值依据、值守安排 |
2. 不要把风险评分伪装成科学结论
若团队确实需要评分,可以将上述维度按内部约定赋值,但要清楚它是管理分流工具,不是故障概率。比如给每项按一至三分打分,分数高的发布进入加强审查;分数本身不能被解释为“发生事故的概率为某百分比”。
比起复杂公式,我更看重评分是否改变了实际动作:是否增加独立验证人,是否安排专人监控,是否调整发布窗口,是否要求回退演练。若评分只出现在汇报表格里,它没有管理价值。
3. 采用“门槛检查”而不是平均打分
有些风险不适合被其他优点抵消。例如,发布影响关键业务,但回退方案未验证;即使测试覆盖率很高,也不能简单平均成“总体风险中等”。因此我会设置不可妥协的门槛:关键验证缺失、责任人缺席、回退路径不明、必要审批未完成时,不允许以总分较低为由放行。
这个逻辑尤其适合跨部门发布。每个部门负责自己领域的证据,但发布负责人负责检查证据之间是否矛盾。例如测试结论是“可发布”,而变更单仍列着未完成的数据备份,这就不是两张表各自合格,而是整体条件不成立。
4. 发布记录应记录决策,不只是记录动作
动作记录回答“做了什么”,决策记录回答“为什么这样做”。延期、缩小灰度、跳过某个步骤、采用临时补救措施,都应留下决策背景、风险接受人和复核期限。
如果出于业务窗口要求选择带风险上线,记录不能写成“已确认无风险”。更准确的表达是:哪些风险尚未消除,谁基于什么业务条件接受,如何监控,达到什么条件立即停止扩量。

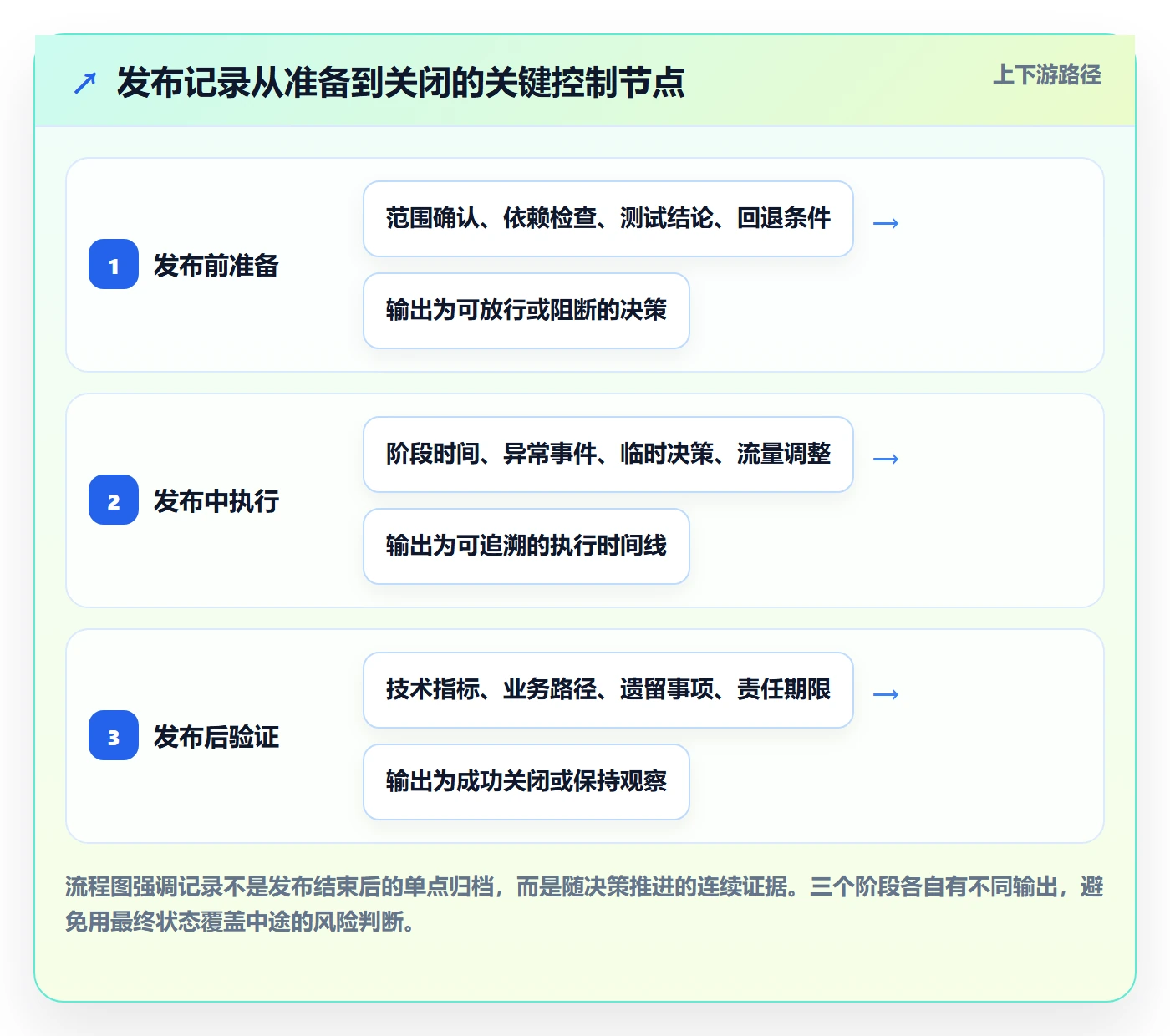

五、发布记录的标准流程与操作步骤
1. 发布前:建立唯一的发布对象
先创建唯一发布编号或可稳定引用的记录链接。一个发布对象应对应明确的版本、环境、时间窗口和交付范围。若一次窗口中包含多个互不相关的系统变更,应判断是否拆成多个发布记录;拆分后仍可用一个总窗口关联,避免复杂内容全部挤在同一张表里。
接着关联需求、缺陷、代码版本、构建产物和变更单。引用应指向权威源记录,避免手工复制后发生内容漂移。若系统没有关联能力,至少应保存可点击的链接,并确认具备访问权限。
2. 发布前:确认范围和依赖
发布范围要写到可辨认的对象层级,例如服务、模块、功能开关、配置项、数据库脚本或受影响业务流程。单独写“优化系统性能”既无法核对上线内容,也无法判断测试是否覆盖。
依赖项要说明前置条件及其负责人。常见依赖包括上游接口版本、证书更新、数据库权限、第三方服务窗口、客服话术、运营配置和业务数据准备。对顺序敏感的任务,直接列出先后关系,不要只写“相关团队已沟通”。
3. 发布前:补齐验证和回退计划
每项关键变更都应有相应验证方法。技术验证可以包括服务健康、错误率、延迟、队列积压或关键日志;业务验证可以包括任务完成率、订单状态、页面操作结果或用户反馈。指标需要对应发布目标,而不是为了填表机械添加。
回退计划至少回答五件事:触发条件是什么;谁有权决定;由谁执行;预期多长时间恢复;如何验证恢复成功。涉及数据变更时,再补充备份位置、数据兼容策略及失败后的修复或补偿方法。
4. 发布前:召开有结论的准备确认
发布准备会不应逐条朗读表单,而应集中检查阻断条件和不确定项。会议结束后要产生明确结果:按原计划发布、带条件发布、缩小范围、延期,或取消。每个未解决问题都要有责任人、截止时间和升级路径。
这类会议越短越好,但不能以“大家没意见”代替确认。可以让各领域负责人分别确认:交付范围、测试结论、生产准备、业务支持和风险接受。没有响应不能默认等于同意,除非团队事先定义了明确的静默确认规则。
5. 发布中:按时间顺序记录关键事件
发布执行期间只记录影响决策和复盘的关键事件,不必把每条命令都手工抄入主记录。推荐记录实际开始时间、关键阶段完成时间、异常、临时决策、流量调整、回退触发判断和执行结果。
若日志由自动化系统生成,就关联日志位置并摘录关键结论。手工记录则统一使用时间格式并标明时区。跨地域团队尤其要避免只写“十点左右”,否则事后难以和监控、告警、客户反馈进行时间对齐。
6. 发布后:做双层验证
第一层是技术验证:服务是否健康,监控是否稳定,依赖是否正常,错误是否在可接受范围。第二层是业务验证:目标用户能否完成关键操作,数据是否符合预期,客服和运营是否观察到异常。
验证不应只在发布结束时做一次。风险较高的发布可设定观察窗口,并在窗口结束后再次确认。观察时间由业务指标变化速度决定:实时交易链路可能需要分钟级观察,批处理或周期性任务则要等到相关任务实际运行后才能确认。
7. 发布后:关闭记录或明确保持开放
记录关闭前,发布负责人确认实际范围、结果、未解决问题、后续行动和责任人。若某些结果尚未出现,例如下一周期报表或延迟到达的业务数据,应将记录标为待验证,写明预计确认时间,不要提前标记为完全成功。
如果发布出现异常,也不应把记录改写成“成功完成”。应保留原始时间线,补充影响、处置、恢复状态和后续改进。发布记录是事实的时间线,不是团队表现的宣传稿。

六、字段怎么设计:少而可核验
1. 将字段分为身份、执行、判断和结果
字段设计最好让使用者知道为什么要填。身份字段用于定位发布;执行字段用于还原过程;判断字段用于决定是否放行或止损;结果字段用于确认目标和安排后续行动。
| 字段组 | 建议字段 | 容易出现的低质量填写 | 改进方式 |
|---|---|---|---|
| 身份 | 发布编号、版本、环境、范围、计划窗口 | 写“系统升级” | 指明系统、模块、版本及受影响对象 |
| 责任 | 发布负责人、执行人、确认人、值守人 | 只填一个部门名称 | 落实到具体角色和可联系渠道 |
| 依赖 | 前置条件、上下游、准备状态 | 写“已协调” | 写明依赖事项、负责人、完成证据 |
| 验证 | 测试范围、验收路径、监控指标、结果 | 写“测试通过” | 补充环境、结论、限制及证据链接 |
| 止损 | 触发条件、回退方式、决策人、执行人 | 写“必要时回滚” | 说明触发阈值、步骤和恢复验证 |
| 结果 | 实际时间、实际范围、异常、遗留事项 | 写“顺利上线” | 以可观察事实和后续责任结项 |
2. 让必填规则跟风险等级联动
如果每次发布都要求填写同样多的内容,低风险变更会被过度流程化,高风险变更又未必得到足够审查。更好的方式是定义基础字段和条件字段:基础字段对所有发布必填;涉及数据迁移、外部依赖、关键业务或不可逆操作时,自动要求补充相应方案和确认人。
例如,常规页面文案调整可以采用轻量流程,但若文案变更影响合同承诺或监管披露,就应升级审批和验证。判断依据是实际影响,而不是变更看起来“只是文字”。
3. 把状态名称写成可判定结果
“进行中”“已完成”过于宽泛。可以将状态设计成准备中、待确认、已批准、执行中、待验证、已关闭、已回退、已取消等,并为每种状态定义进入条件和下一步负责人。
状态过多也会带来维护成本。一个状态只有在能改变权限、提醒、审批或后续动作时才值得保留。若只是描述性标签,最好放在备注里,不要让状态列表无限膨胀。
4. 保留证据链接,避免重复维护
若团队使用项目管理平台维护需求、缺陷和任务,可以把发布编号与相关工作项关联;若使用独立的发布系统或变更流程,则以其记录为权威来源。像 PingCode 这类面向中大型企业及百人以上组织的项目管理工具,可作为关联需求、任务和交付信息的协作入口之一,但具体是否适用,要看团队现有流程、权限模型、审计要求和系统集成情况,不能仅凭产品类别推断其具备某项特定能力。
工具选择不应反过来决定流程。团队先明确唯一记录源、字段责任和审批边界,再判断现有工具能否支持关联、权限、提醒、历史留痕和报表。如果必须靠大量手工复制才能维持流程,优先解决信息重复问题,而不是继续加字段。
七、案例与数据观察:一次发布窗口如何暴露记录缺口
1. 情景说明:三个团队对“可以发布”的理解不同
以下案例是为说明方法而构造的匿名化情景,不是某家企业的真实绩效数据。一个跨部门团队计划上线新的订单状态流转:产品确认需求范围,研发完成服务改造,测试验证关键路径,运维负责部署,客服准备用户答疑。
会前大家都表示已准备。实际检查发现,测试验证的是旧配置下的路径;运维使用的发布清单没有包含一项队列参数调整;客服材料仍然描述旧状态名称。三项工作分别看起来“完成”,但没有人对跨团队的最终一致性负责。
2. 把问题从“谁漏了”改成“证据链在哪里断了”
复盘时,团队没有把原因归结为某位同事粗心,而是追问记录链条:需求范围是否关联到测试用例;配置变更是否和版本记录绑定;客服材料的版本是否有确认人;发布负责人是否有最终核对义务。
最后修正了三处流程:将配置项纳入发布范围;把关键业务路径和测试环境写进验证结果;要求客服材料链接和版本号在准备确认时提交。改动并不复杂,但让“所有人都觉得做完了”的状态变得可检查。

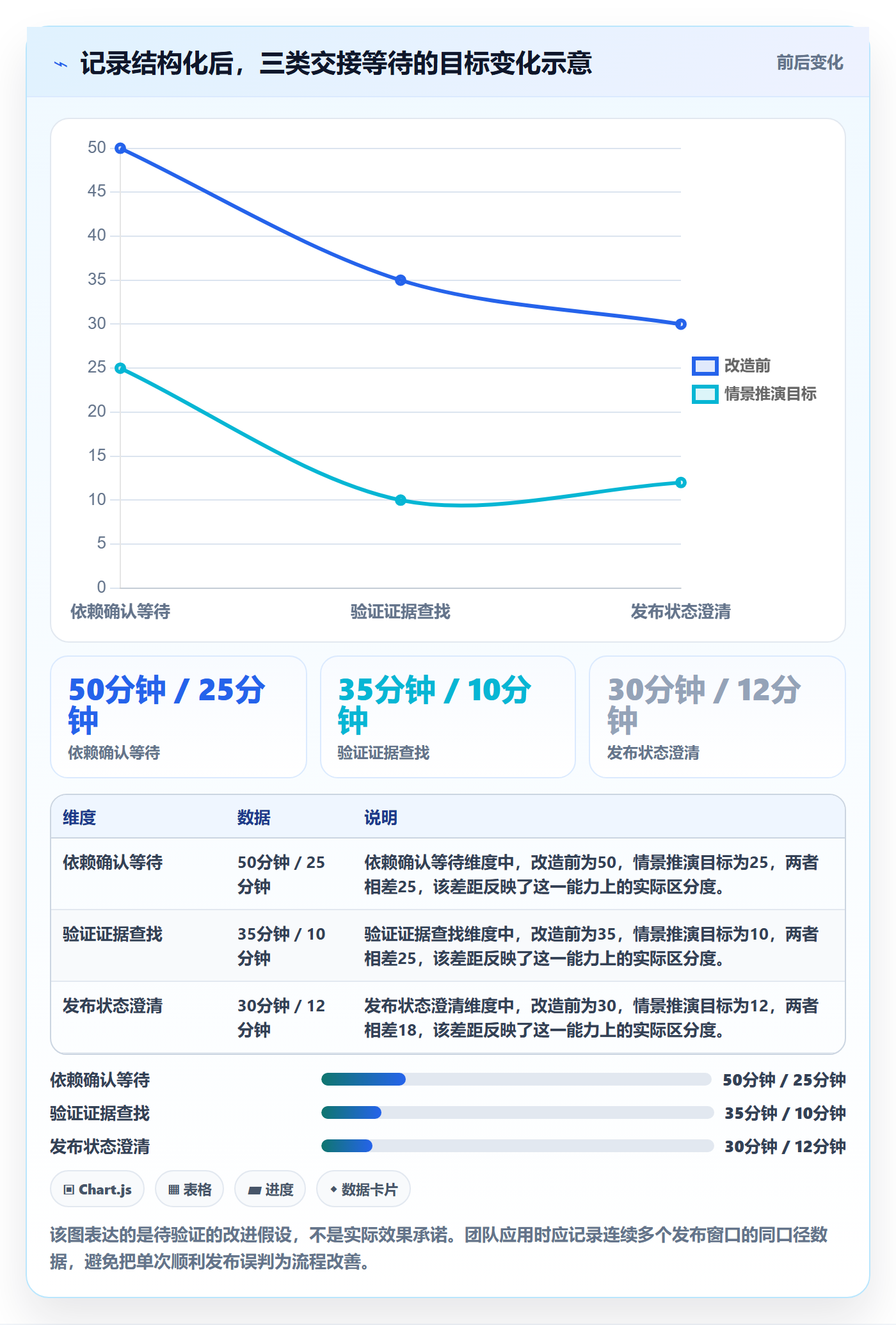

3. 用模拟数据观察等待时间的变化
下面的数据是样本推演,用于展示流程改造后应关注的指标,不代表任何企业的实际改善结果。假设团队回看若干次发布,发现等待主要发生在确认依赖、寻找证据和重新解释状态三个环节;优化后,这些环节有望缩短,但是否有效必须用团队自己的基线验证。

4. 选对观察指标,而不是只看发布次数
单看发布次数会鼓励团队追求频率,却无法说明发布质量。更有用的指标包括:因记录缺项导致的延期次数、发布后需要紧急修复的比例、关键验证按时完成率、回退决策到执行的耗时、发布后遗留问题按期关闭率。
指标必须解释口径。例如“回退时间”从触发决定开始,还是从故障首次出现开始?“按时完成率”是按计划窗口结束,还是按完整业务验证结束?口径不统一,部门之间就会用不同算法争论,而不是改善流程。

5. 复盘要看系统性缺口,也要看例外
如果多数问题集中在依赖确认,优先改善依赖所有权和截止时间,而不是要求每个人写更多说明。如果问题集中在验证证据缺失,应该检查测试结果是否能被发布记录引用,而不是只增加审批人。
同时要关注反例:有些发布即使记录简短,也能稳定完成,因为范围单一、自动化程度高、回退可靠;有些记录非常详细,仍然发生故障,因为核心依赖不具备可观测性。记录改善的是组织决策和追溯能力,不能替代测试质量、架构韧性或生产监控。
八、不同发布类型的行动建议
1. 常规、小范围、可快速回退的发布
这类发布适合轻量记录:确认版本与范围、责任人、基本测试结果、监控入口和回退方式即可。若功能通过开关逐步开放,记录中应说明开关默认状态、灰度对象、扩量条件和关闭权限。
不需要为了形式安排长时间准备会。可以用异步确认,但要设定截止时间和未响应处理方式。若到了窗口仍缺少关键确认,应自动转为延期或由明确的授权人作出决定,而不是默认放行。
2. 跨系统、跨团队或存在顺序依赖的发布
重点不是堆叠审批,而是绘制依赖顺序和交接点。每一项前置条件都要有负责人、完成时间和证据位置;发布负责人要确认所有团队的实际状态一致。
这类发布适合安排短时联合确认,并设置单一沟通入口。现场沟通可以在会议或群组中进行,但正式结论要回写到记录,避免后续参与者只看到零散消息。
3. 涉及数据库迁移、不可逆操作或敏感数据的发布
应提高记录深度,至少包含变更前备份或恢复策略、数据兼容方案、校验方法、执行顺序、权限确认和异常处理。若无法完全回退,就应明确补偿路径和业务接受条件,不要用“必要时回滚”掩盖不可逆事实。
此类发布应考虑分阶段迁移、双写校验、只读窗口或小流量验证,但具体技术方式应由系统架构和数据风险决定。记录的职责是把采用的策略、责任人和判定标准说清楚,不是替代技术设计。
4. 紧急修复与非计划发布
紧急发布可以压缩事前流程,但不能取消最低限度的风险判断。至少记录故障或紧急需求、影响范围、批准人、执行人、最小验证、回退或止损方式,以及事后补充审查的期限。
事后审查不应变成追责表演。重点是确认临时授权是否合理、风险是否被监控、是否有未完成的安全或业务检查,以及紧急变更是否需要纳入正式版本管理。若紧急发布变成常态,问题就不再是“怎样简化记录”,而是需求排期、质量门槛或系统可靠性需要调整。
5. 面向外部用户或多个业务区域的发布
除了技术记录,还应明确用户沟通策略、区域差异、支持渠道和公告时间。不同市场或业务线若使用不同配置,应将差异作为独立范围管理,不能只记录一个笼统的“全量发布”。
若公告内容可能影响客户承诺、合同、收费或合规义务,应由相应责任部门审阅。公告链接、发布日期和适用对象应关联到发布记录,发布后对客服问题和用户反馈做适当归纳。
九、流程轻重与管理取舍
1. 速度和控制之间不是二选一
很多团队把流程简化理解成少填字段、少审批;把加强管理理解成增加签字和会议。更有效的做法是减少重复输入和等待,把时间用于检查真正会改变发布决策的证据。
例如,自动关联构建版本和测试结果,可以减少人工搬运;按风险条件触发审批,可以避免低风险发布排长队;明确单一发布负责人,可以减少“大家都负责所以没人负责”的情况。
2. 自动化优先处理重复、可判定的检查
适合自动化的包括必填字段校验、版本号和环境核对、审批提醒、发布窗口冲突提示、关联任务状态检查,以及从系统生成时间线。自动化越多,越需要考虑异常出口:系统状态错误时由谁修正,自动判定失败后如何人工复核。
不适合盲目自动化的是需要业务判断的风险接受、用户影响评估和不可逆变更决策。机器可以提示条件不完整,但不应以一个自动绿灯代替负责人的实质判断。
3. 统一模板与团队差异之间要有边界
企业可以统一编号、角色、状态、证据留存和基本风险字段,同时允许不同产品线按业务场景增加模块。若所有团队都被迫使用同一张超长表单,低风险团队会绕流程,高风险团队又可能在通用字段里隐藏特殊要求。
建议区分“集团级最低要求”和“业务线扩展要求”。最低要求保障跨团队可读性;扩展要求由安全、金融、医疗、供应链等具体业务风险驱动,并定期检查是否仍然必要。
4. 详细留痕与使用体验之间要找到平衡
记录过少,事后无法重建;记录过多,填写者会复制粘贴并停止思考。最好的判断方法是抽查:随机挑选一份历史记录,让没有参加发布的人在限定时间内回答范围、结果、责任和止损方式。
如果答案找不到,先修复结构和链接;如果答案找得到但填写很耗时,考虑自动化和字段合并;如果内容齐全但无法判断是否可信,就增加证据验证或抽查,而不是继续加文字字段。
5. 归档期限要服从审计和业务需求
不同组织对记录保留期限的要求不同,受合同、行业监管、隐私政策和内部审计规则影响。不要套用一个所谓通用年限。应由合规、安全和业务责任人确定保留策略,并明确链接失效、人员离职、权限变更后的访问保障。
同时要控制敏感信息的暴露。发布记录一般不应复制密钥、个人数据或完整生产日志;应保存受控证据链接,并按最小权限原则授权。方便追溯不能以扩大敏感信息传播为代价。
十、发布记录模板与落地检查
1. 可直接改造的记录结构
下面的结构可以作为模板起点。团队应根据发布风险删减或追加字段,但不要删掉责任、验证、止损和结果闭环四类信息。
| 模块 | 建议填写内容 |
|---|---|
| 基本信息 | 发布编号、标题、版本、环境、计划窗口、实际窗口、所属产品或业务 |
| 发布范围 | 功能、服务、配置、数据变更、受影响用户和不在本次范围内的事项 |
| 关联信息 | 需求、缺陷、代码或构建版本、测试报告、变更单、公告链接 |
| 角色分工 | 发布负责人、执行人、验证人、审批人、值守人、业务联系人 |
| 依赖与准备 | 前置事项、依赖团队、完成状态、证据链接、阻塞升级方式 |
| 验证方案 | 测试环境与范围、业务验收路径、监控指标、基线和观察窗口 |
| 风险处置 | 已知风险、触发条件、停止或降级措施、回退方式、数据恢复说明 |
| 发布决策 | 批准、带条件批准、延期或取消;决策人、时间、理由和待办 |
| 执行时间线 | 实际开始、关键阶段、异常、调整、恢复或回退事件及对应责任人 |
| 发布结果 | 技术验证、业务验证、实际范围、影响、遗留问题、责任人和截止日期 |
2. 一周内可以完成的落地顺序
-
先盘点现有记录。抽取最近一段时间的发布记录,找出信息重复、关键字段缺失、证据失效和事后无法回答的问题。不要一开始就重做所有流程。
-
定义最低必填项。由产品、研发、测试、运维和业务代表共同确认哪些信息会影响放行、止损或复盘。其余字段先作为可选项。
-
明确状态与责任。为每个状态定义进入条件、责任角色和下一步动作;明确谁可以批准、延期、取消或决定止损。
-
选择一条真实发布试跑。优先选跨部门但风险可控的发布,观察记录是否能帮助团队提前发现依赖问题,而非只在结束后补齐表格。
-
复盘填写成本和决策收益。统计补录次数、等待原因、证据查找耗时和发布后遗留项。删掉没人使用的字段,保留能改变决策的字段。
-
建立迭代节奏。每月或每个发布周期检查一次模板和指标,避免流程只增不减。发生重大故障后,再针对失效的控制点做定向修正。
3. 最终检查:陌生人能否还原这次发布
发布记录关闭前,可以让未参与发布的同事进行一次快速阅读测试。请他说明发布范围、关键风险、实际结果、异常处置、当前遗留事项和责任人。若只能依赖口头补充,记录还没有完成。
再检查三类一致性:计划范围与实际范围是否一致;测试结论与发布决策是否匹配;发布状态与业务验证结果是否一致。任何不一致都应留下注释和后续处理,不能为了表格整齐而把差异抹平。
十一、总结:好的发布记录让团队更早发现分歧
1. 记录质量不看篇幅,看能否减少模糊交接
发布记录真正的价值,不是为过去保存一份漂亮文档,而是让团队在上线前看见范围差异,在上线中知道谁有权行动,在上线后能用证据确认结果。它既是协同接口,也是风险控制和复盘的事实基础。
我最看重的判断是:如果两个部门对“已准备好”理解不同,记录必须让这种分歧在发布前暴露,而不是等到生产环境替团队揭晓答案。字段是否足够,应以能否暴露分歧、支撑决策为准。
2. 下一步从一份真实记录开始
现在就选一份最近完成的跨部门发布记录,不要先更换工具,也不要先增加审批。用陌生人视角检查范围、角色、依赖、验证、回退和结果六项是否能被证据支持;再找出最常出现的一处交接缺口,为下一次发布增加一个明确责任或可核验链接。
发布管理做得好,不是让每次发布都写得更长,而是让每次发布的关键判断都留下可复核的依据。从最小充分记录开始,按风险增加控制,再用实际发布数据验证流程是否有效,团队才能同时获得速度、透明度和可追溯性。
常见问题解答(FAQ)
1. 发布记录应该包含哪些关键字段,才能真正支持跨部门协作?
我以前以为发布记录只要写清版本号和上线时间就够了,但实际发生过“开发说已发布、测试说未验收、业务说不知道变更内容”的情况。想请教一下,一条发布记录到底应该记录到什么粒度,才能让研发、测试、运维和业务都能快速判断当前状态?
我在实际梳理发布流程时,发现最容易出问题的不是没有记录,而是记录字段无法支持判断。发布记录至少应包含:版本号、发布范围、负责人、计划时间、实际时间、变更内容、影响模块、风险等级、验证结果、回滚方案、审批结论和关联需求或缺陷。其中最关键的是“发布范围”和“验证结果”。
只写“修复登录问题”没有决策价值,应该写成“修复移动端验证码过期后无法重新获取的问题,影响用户登录流程,已在安卓和iOS各验证3个账号”。这样,业务人员不必重新询问测试范围,运维也能判断是否需要重点观察。我建议把发布记录设计成三层信息。第一层是30秒内能看懂的摘要,包括版本、状态、负责人和上线时间;
第二层是影响判断,包括变更模块、用户范围、风险等级和依赖服务;第三层是追溯信息,包括需求、缺陷、提交记录、测试证据和回滚步骤。实践中,能在30秒内回答“发了什么、谁负责、是否成功、出问题怎么办”的记录,才算合格。可以采用以下判断标准:小型内部发布可保留8至10个核心字段;
面向外部用户的正式发布建议保留12至15个字段;涉及支付、权限、数据迁移的高风险发布,应额外记录数据库变更、监控指标、灰度比例和回滚验证结果。字段越多不一定越专业,关键是每个字段都能支持一个具体决策,不能把发布记录做成无人维护的表格。
2. 跨部门团队如何设计发布审批和执行步骤,避免责任边界不清?
我们团队有研发、测试、产品、运维和客服,发布时经常出现多人参与但没有人真正负责的情况。有时测试已经通过,业务却临时提出需求变更;有时运维完成上线,却没人确认用户侧是否正常,我想知道怎样设计一套不依赖个人记忆的协作步骤?
我更推荐用“单一发布负责人加分段确认”的方式,而不是让所有人共同负责。发布负责人只设一人,通常由项目负责人或发布经理担任,负责推动节点、收集结论和做最终状态更新;研发、测试、运维、产品和客服分别对自己的确认项负责。一套可执行的步骤可以拆成六步。
第一步是发布准备,负责人冻结发布范围,确认需求、缺陷和依赖项不再随意变更。第二步是发布评审,研发说明变更内容和风险,测试说明覆盖范围,运维确认环境、资源和回滚条件。第三步是发布前检查,逐项确认构建包、配置、数据库脚本、备份和监控是否就绪。第四步是执行发布,由运维或指定执行人按步骤操作并记录时间。
第五步是发布验证,测试验证核心功能,业务验证关键场景,客服确认帮助文档或公告。第六步是观察关闭,持续观察一段时间后,由发布负责人将状态改为成功、部分成功或回滚。为了减少扯皮,可以使用“确认项而不是确认人”的设计。
例如,不写“测试已确认”,而写“测试已完成登录、下单、退款3条主链路验证,结果为通过,证据链接已附”。不写“运维已处理”,而写“生产环境发布完成,应用实例数量为6,错误率在15分钟内低于0.5%”。
在我见过的协作流程中,最有效的责任划分不是复杂的审批矩阵,而是明确三个时间点:发布前谁可以阻止上线,发布中谁可以暂停执行,发布后谁可以宣布恢复正常。只要这三个权力没有写清楚,团队规模越大,发布越容易出现多人等待和无人决策。
3. 发布记录如何做到可追溯,避免上线后找不到变更原因?
我们过去的发布记录散落在聊天群、邮件和几个表格里,出现问题后只能靠回忆拼接过程。我想知道,发布记录怎样关联需求、缺陷、代码和验证结果,既方便审计,又不会让团队每天花大量时间填表?
可追溯的核心不是保存更多文字,而是建立一条稳定的关联链:发布批次关联需求和缺陷,需求和缺陷关联提交或构建版本,构建版本关联测试结果,测试结果关联上线后的监控观察。只要其中任意一环断开,事后排查就会重新依赖人工询问。
我建议给每次发布建立唯一编号,例如“2025-06-18-02”,所有相关对象都使用这个编号或版本号。发布记录中至少保留四类链接:变更来源链接、构建包或提交链接、测试证据链接、监控和回滚记录链接。对于小团队,可以先用某项目管理工具的关联字段加统一命名规则实现,不必一开始就建设复杂系统。
一次真实的排查通常可以用这个顺序:先看故障首次出现的时间,再反查该时间前后发布的版本;然后比较发布范围和受影响模块;接着查看测试是否覆盖该场景;最后确认回滚是否执行以及回滚后指标是否恢复。若一条发布记录能在10分钟内完成这四步定位,它就具备实际追溯价值。建议同时记录“事实”和“判断”。
事实包括上线时间、版本、错误率、回滚时间等客观信息;判断包括“疑似配置变更导致缓存命中率下降”。事实应在发布当天完成,判断可以在复盘后补充。很多团队的问题是把猜测直接写成结论,导致后续复盘被错误信息带偏。
可以用一个简单指标检查质量:随机抽取最近10次发布,统计能否在10分钟内找到变更来源、测试证据和上线后指标。若成功率低于80%,优先优化关联关系和命名规则,而不是继续增加字段。
4. 应该用表格、即时通讯工具,还是项目管理平台维护发布记录?
我们现在用共享表格登记版本,用群消息通知上线,再用监控系统看结果,信息虽然都有,但经常互相对不上。我想知道不同工具分别适合什么场景,什么时候值得迁移到某项目管理平台,怎样避免工具升级后反而增加录入负担?
我的判断是:表格适合建立规则,群聊适合即时提醒,某项目管理平台适合承载状态、责任和关联关系,监控系统适合记录运行事实。不要试图让一个工具替代所有工具,真正需要统一的是发布编号、状态定义和责任人,而不是所有信息都放在同一个地方。从使用成本看,共享表格适合每月发布次数较少、参与角色少于4类的团队;
当每月发布超过8次,或者同一版本涉及研发、测试、运维、产品、客服等多个角色时,表格通常会暴露出版本覆盖、权限、历史修改和提醒缺失的问题。此时迁移到某项目管理平台,重点不是为了“看起来更专业”,而是为了让状态变更、负责人、审批意见和关联任务形成可追踪记录。我建议采用“一个主记录、多个证据源”的结构。
主记录放发布状态、负责人、时间、范围、风险和最终结论;代码平台提供构建或提交证据;测试系统提供用例结果;监控系统提供错误率、延迟和可用性数据;即时通讯工具只发送提醒和异常通知,不把它当作最终档案。迁移时不要一次性把所有历史数据搬进去。
可以先选最近一个月的10次发布,统计三类问题:重复录入花费多少时间、发布后多久能找到证据、状态是否经常被遗漏。若迁移后每次发布仍需要重复填写相同内容,说明流程设计有问题,应通过模板、自动带入版本号和下拉状态减少录入。
一个较合理的目标是:普通发布登记时间控制在5分钟以内,高风险发布的详细登记控制在15分钟以内。最终是否更换工具,应看四个结果:发布逾期是否减少、未完成确认项是否下降、故障追溯时间是否缩短、发布后状态是否更准确。如果只是增加了页面和字段,却没有改善这四项指标,就不值得为了工具而工具。
核心关键词
文章包含AI辅助创作:发布管理如何做好发布记录?跨部门团队最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530438
读者评论
我们团队以前也把“回滚”当成默认方案,真正遇到数据库结构变更时才发现旧版本并不能直接恢复。后来改成先写清触发阈值、执行人和数据校验方式,发布前至少演练一次,确实比单独填“支持回滚”可靠。
文章对跨部门交接的描述比较贴近实际。不过小团队如果一开始就把所有字段和审批都做得很重,容易让大家产生抵触。我更倾向于先固定发布编号、影响范围、验证结果和遗留问题,等出现过真实事故后再增加检查项。
我比较认同把部署成功和业务验收分开记录。我们曾有一次服务发布命令显示成功,但功能开关没有打开,用户实际无法使用。现在会在发布后安排业务人员按核心流程验证,并把截图、指标链接和异常处理结果一并留存,后续排查方便很多。
