跨部门发布中,最危险的回滚往往不是“按钮点不下去”,而是团队直到故障发生才发现:应用可以退回旧版本,数据库却已经改了结构;服务可以恢复,用户提交的数据却无法解释;研发认为已经回滚,客服和业务部门仍在按新流程处理订单。回滚不是发布失败后的补救动作,而是发布方案的一部分。本文讨论的核心,是如何让回滚在技术、数据、组织和业务四个层面都真正可执行。
一、先讲核心结论:回滚必须在发布前设计,而不是故障后临时决定
1. 先区分“恢复服务”与“恢复业务状态”
我判断一次回滚是否成功,不只看旧版本是否重新启动,而看关键业务能否继续完成、数据是否完整可解释、下游团队是否同步恢复到正确操作方式。一个服务恢复到可用状态,可能仍然处于业务不可用状态。
例如,支付接口恢复了旧版本,但新版本已经把“待确认”订单写成另一种状态;客服后台仍显示旧字段含义,财务却按新口径核对。此时系统监控可能显示错误率下降,业务仍可能产生重复退款、漏发货或账务差异。
因此,回滚完成的定义要覆盖技术可用、数据可信、业务可继续和协作方已知情四个条件。缺少任何一项,都应该视为恢复过程尚未结束,而不是仅凭部署状态宣布“回滚成功”。
2. 回滚预案要回答四个问题
在评审发布计划时,我会要求团队把四个问题写清楚:触发条件是什么;谁有权决定;采取哪一种恢复路径;如何证明恢复有效。只写“出现问题立即回滚”,通常意味着这四个问题都没有真正回答。
- 触发条件:哪些指标越过阈值,哪些业务异常必须立即停止继续放量?
- 决策权限:谁可以发起回滚,谁需要被通知,是否需要等待业务负责人确认?
- 恢复路径:退回应用版本、关闭功能开关、切换流量、恢复数据,还是执行补偿操作?
- 验证标准:要观察哪些技术指标与业务结果,持续多久才能结束事件?
这套问题的价值在于把“回滚”从一句口号变成有输入、有责任人、有操作顺序、有结束条件的应急流程。若某个问题没人能明确回答,发布风险就没有被控制,只是被推迟到线上暴露。
3. 最优策略通常不是“一键退回”,而是分层止损
出现异常时,全面回滚并非永远是最安全的选择。若问题只影响一个可关闭的功能,先关闭功能可能比切回旧版本更快、更低风险;若新旧版本共用已迁移的数据结构,直接降级反而可能导致服务无法启动。
我会把处理方式分成四层:停止扩大影响、恢复用户可用路径、修复或补偿数据、确认系统与业务稳定。每一层都可能采用不同动作,团队不应默认只有“回滚整个版本”这一种按钮。

二、背景与真实场景:跨部门发布为什么让回滚变复杂
1. 一次发布通常不只改动一段代码
一个面向客户的功能,可能同时涉及应用程序、数据库、消息队列、支付或物流接口、客服话术、运营配置和数据报表。每个环节由不同团队负责,发布动作看似集中,实际变更却分散在多个系统和工作时段中。
复杂性不是单纯来自系统数量,而是来自变更之间的依赖顺序。数据库先增加字段,应用随后开始写入;运营配置再开放新入口;数据团队调整统计口径;客服培训新的处理流程。若异常发生在中间,团队必须判断哪些变更可以撤销,哪些只能前向修复。
跨部门协作的一个常见盲区是:每个团队都完成了自己的任务,却没人对“系统整体回到可运营状态”负责。研发确认部署成功,数据团队还没检查报表;业务部门已经发出公告,运维却准备关闭入口。单点任务完成,不等于端到端发布安全。
2. 典型故障:应用可退,数据不可逆
设想一个订单系统上线了新的状态流转规则。新版本将原来的两个状态合并,并在写入时采用新的编码方式。发布后,少量订单进入新状态;随后客服发现部分售后流程无法处理,团队决定回到旧版应用。
如果旧版应用不认识新状态,回滚后它可能把这些订单当成无效数据;如果团队为了让旧版正常工作而直接改回旧值,又可能丢失用户已经完成的操作记录。此时“应用退回”仅完成了部署层面的动作,业务状态仍然需要专门处理。
我会在发布评审中追问一个具体问题:如果新版本运行了十五分钟并产生五十笔真实交易,旧版本能否读取这些数据?这个问题比“有没有回滚脚本”更有价值,因为它迫使团队验证版本之间的数据兼容性。
3. 跨部门协作要管理信息延迟
故障处理往往不是大家没做事,而是不同角色掌握的信息不同步。研发看到错误日志,业务看到转化下降,客服收到用户投诉,财务发现对账差异。若每个团队都等完整结论才行动,信息延迟会把小范围故障拖成业务事故。
因此,发布管理需要定义一份共同的事件状态:当前影响范围、已采取动作、下一次决策时间、负责人与待确认事项。它不必是一套复杂系统,但必须是所有相关角色都能访问的单一事实来源,避免群聊、电话和个人表格之间出现多个版本。
在中大型组织中,团队可以用项目管理平台集中记录变更、责任人、审批、风险和恢复验证。例如使用 PingCode 这类面向中大型企业及百人以上组织的协作平台时,关键不在于工具名称,而在于能否把发布任务、依赖关系、负责人和决策记录关联起来。工具不能替团队做风险判断,却可以减少信息散落和责任模糊。

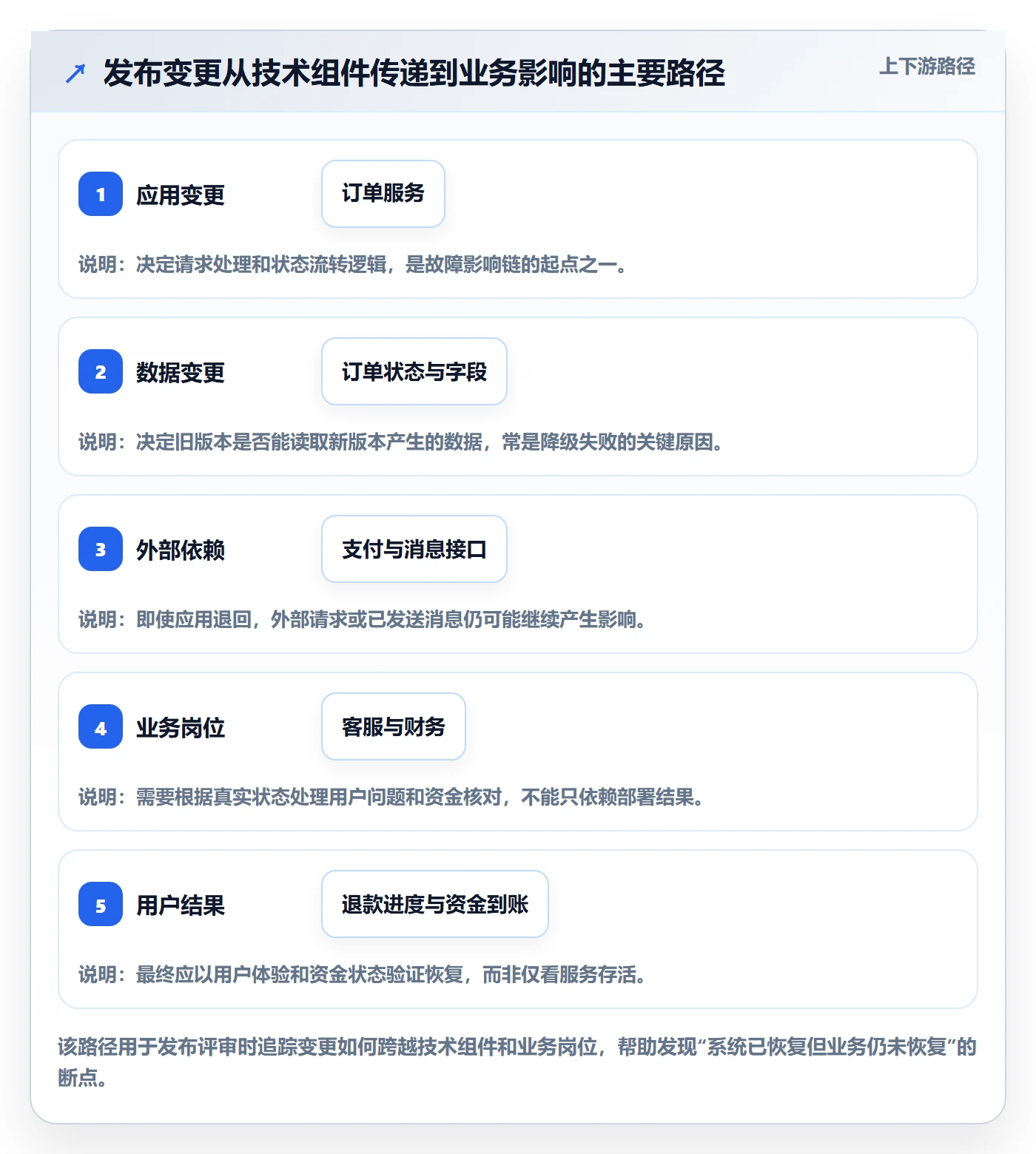

4. 用风险链而不是部门清单识别影响
单纯列出“研发、测试、运维、产品、客服”并不能说明风险。更有效的方式,是沿着用户交易或业务办理链路,逐步列出变更影响:入口、核心服务、数据写入、外部依赖、后续处理、报表与对账。
例如,退款功能变更的风险链可能是:用户提交申请、订单服务变更状态、支付渠道发起退款、消息通知用户、客服查看处理进度、财务核对资金流水。任何一环未纳入回滚评估,恢复流程都可能留下断点。

三、常见误区:看起来有预案,实际上没有可执行的退路
1. 误区一:有部署脚本,就等于有回滚能力
部署脚本能把旧版本重新放上去,但未必能恢复数据库、配置、消息队列和外部服务的状态。回滚能力是一组经过验证的恢复路径,不是某个脚本文件的存在。
我会把“脚本是否可执行”与“系统是否可恢复”分开验收。前者只需证明命令能运行;后者还要证明旧版本能处理当前数据、后台任务不会重复执行、外部副作用可控,并且关键业务能完成。
如果团队从未在接近生产的环境中演练过,脚本可能依赖已经失效的凭证、路径或手工步骤。尤其是涉及数据库恢复时,备份文件存在不代表可以在规定时间内恢复,也不代表恢复后的数据完整。
2. 误区二:监控报警了,就自然会触发回滚
监控指标只能提示异常,不能自动回答异常是否由本次发布引起、是否影响核心业务、是否适合回滚。错误率短暂上升可能来自第三方依赖;请求延迟正常也不代表订单状态正确。
如果阈值没有业务语境,团队容易陷入两种相反的问题:告警过多导致疲劳,真正事件无人响应;或者阈值过宽,直到用户投诉才意识到功能已失效。指标应明确观察对象、统计窗口、触发门槛和处理动作。
例如,“错误率高于百分之三”仍不完整。要说明是哪个接口、按一分钟还是十分钟统计、是否排除已知依赖故障、达到门槛后是暂停放量还是立即切换,以及由谁确认。
3. 误区三:回滚等于撤销所有变更
有些变更并不能安全地逆向撤销。已经发出的短信、已完成的支付、已被用户看到的内容、已由合作方消费的消息,都可能无法通过简单回退恢复原状。强行把系统改回旧状态,有时会造成第二次损害。
我更倾向于区分三类动作:可逆变更可以撤回;不可逆但可补偿的变更要设计补偿流程;不可逆且无法补偿的变更必须通过发布前验证和范围限制降低发生概率。
4. 误区四:回滚决策只由研发团队承担
技术团队可以判断服务状态、错误分布和部署影响,但不一定有权决定停止营销活动、暂缓发货或启用人工处理。业务团队则可能掌握损失容忍度、客户影响和合规要求。
如果决策权没有预先约定,故障中就会出现反复请示:研发认为应立即停止放量,业务希望再观察十分钟,负责人又在等待财务确认影响金额。真正的成本不是沟通本身,而是决策延迟期间影响继续扩大。
发布前应指定一位事件负责人,赋予其在明确阈值下暂停发布或执行既定止损动作的权限;涉及客户、资金、合规或重大运营安排时,再按预先定义的升级路径通知相应负责人。
5. 误区五:用“回滚成功”代替恢复验证
部署任务显示完成,只能证明某个动作执行了。它无法证明核心请求成功、积压队列消化、数据一致、客户问题停止增加,也无法证明客服和财务已经切回正确操作方式。
我建议把恢复验证分成三组:技术健康指标、业务完成指标、数据一致性检查。每一组都要有观察窗口与负责人。事件只有在这些检查通过后才能关闭,不能由执行部署的人单方面宣布结束。

四、专业判断逻辑:如何决定回滚、止损还是前向修复

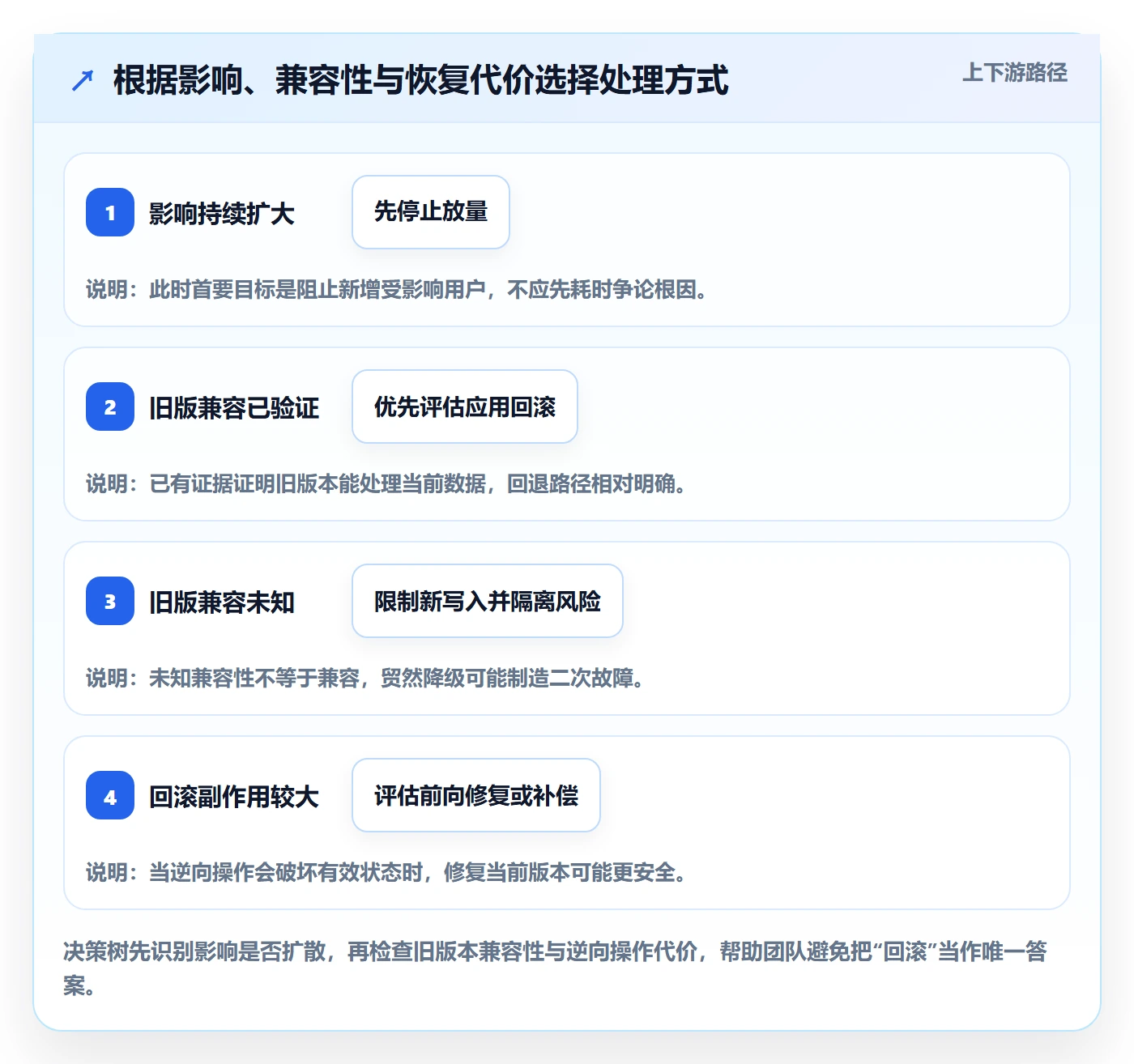

1. 先判断影响是否仍在扩大
第一步不是急着选方案,而是确认故障是否仍在扩散。需要观察受影响用户数、请求量、交易规模、错误增长速度,以及新版本是否仍在接受更多流量。
如果影响仍在扩大,优先动作通常是停止扩量、关闭新功能入口、暂停相关任务或切断故障流量。先控制范围可以为后续诊断争取时间。若问题已经稳定且影响有限,则可以继续评估回滚与前向修复的成本。
决策顺序应当是先止损,再选恢复路径。在没有阻断扩散的情况下长时间讨论根因,相当于让故障继续产生新样本。
2. 再判断数据与版本是否兼容
回滚应用前,必须知道新版本是否修改了持久化数据,以及旧版本是否能够读取这些修改。评估范围不应只包含数据库表结构,也要覆盖枚举值、缓存格式、消息格式、索引、后台任务和外部接口契约。
一种较安全的数据库变更方式是分阶段进行:先增加兼容字段而不立即删除旧字段;部署能同时处理新旧格式的应用;完成数据迁移和验证后,再在独立发布中清理旧结构。这样即便需要回退应用,也不必立刻逆向修改数据库。
如果团队无法确认兼容性,就不能把“直接切回旧版”作为默认方案。此时更稳妥的做法可能是暂停功能、阻止新写入、保留数据并进行前向修复。
3. 将技术风险与业务风险放在同一张决策表里
判断是否回滚时,我会同时看三个变量:继续运行的损害、回滚造成的风险、前向修复所需时间。技术团队往往容易只比较修复代码的时间,而忽略用户等待、资金占用、合规窗口和人工处置能力。
下表中的时间和门槛是情景模拟示例,不是行业通用标准。实际阈值要依据业务交易量、服务承诺和故障损失制定;但把条件写成可讨论的形式,远比“视情况处理”更有操作价值。
| 判断因素 | 倾向立即止损或回滚 | 倾向暂缓回滚并前向修复 | 发布前需要准备的证据 |
|---|---|---|---|
| 故障影响 | 核心流程持续失败,影响仍在扩大 | 影响集中于单一边缘场景,范围已受控 | 受影响请求、用户与交易的实时统计 |
| 版本兼容 | 旧版本可读取当前数据,已通过验证 | 新数据无法被旧版本识别,逆向迁移风险高 | 版本兼容矩阵与实际演练记录 |
| 修复耗时 | 回滚能显著缩短用户受影响时间 | 回滚和验证耗时更长,热修复风险较低 | 历史演练耗时与本次预计耗时 |
| 业务副作用 | 继续运行将造成不可接受的资金或客户影响 | 逆向操作可能造成重复处理或数据丢失 | 业务损失上限、补偿方案与审批责任人 |
| 替代路径 | 存在经验证的旧流程或备用通道 | 没有安全退路,需先限制交易并修复 | 人工操作容量、切换步骤与恢复条件 |
4. 用明确阈值减少故障中的争论
阈值不必追求所有业务统一,但必须明确口径。例如,某核心交易流程在五分钟滚动窗口内失败率超过预定值,且排除外部依赖后仍由本次版本引起,就暂停放量并由事件负责人决定恢复路径。
对于高风险业务,触发条件可以是复合规则,而不是单一指标。比如“错误率上升”与“成功交易数下降”同时出现,可信度往往高于单个告警;而“关键数据校验失败”则可以设置为无须等待更多流量证据的硬性停止条件。
示意阈值应当被标注为组织内部建议基准,不要包装成普遍适用的行业数据。业务体量、用户容忍度、监控延迟和人工处置能力不同,阈值也应不同。

五、具体案例与数据观察:一次订单状态变更的桌面推演
1. 案例边界与数据口径
下面用一个模拟场景说明判断过程。某电商团队准备发布新的订单售后状态模型,涉及应用、数据库、客服后台和财务报表。为避免把示意值误读为真实行业统计,文中所有数量、时长和比例均为情景推演数据,不代表任何企业的实际生产记录。
推演设定为:版本开放给百分之十的流量,运行十二分钟后,客服发现部分订单无法进入退款复核;技术监控同时看到状态转换异常。团队需要在数据已经写入新状态的情况下,决定关闭功能、回滚应用,还是继续修复。
2. 演练前暴露出的关键问题
团队最初的方案写着“出现异常后恢复上一个版本”。桌面推演时,我会进一步追问:新状态是否会写入订单表?旧版是否能读取?关闭入口后,已经提交的售后申请怎么办?客服能否识别新旧订单?财务报表是否会把新状态计入错误分类?
追问后,团队发现数据库字段保持兼容,但旧版只识别原有状态值;新版本会把一部分记录转换成新的状态编码。也就是说,应用可以部署回旧版,旧版却无法正确处理已转码的订单。原计划的“直接回滚”并不成立。
团队随后补充三个措施:新状态编码先不覆盖旧字段;采用双写并增加一致性校验;上线时通过功能开关逐步开放。这样发生异常时,可以关闭新入口,保留已生成记录,由兼容逻辑处理待确认订单。
3. 模拟观察:控制流量比单纯压缩回滚时间更重要
假设两个方案都经过演练。方案甲在发现异常后两分钟内部署旧版本,但旧版无法识别新数据,预计需要四十分钟人工修复;方案乙在一分钟内关闭新功能,旧流程继续接收新请求,同时由团队处理已有异常记录。即使方案乙没有“立即恢复旧版本”,它也可能更快恢复业务可用性。
这说明回滚时间不能只计算部署耗时。真正需要比较的是从故障发生到影响停止、从影响停止到关键业务恢复、从业务恢复到数据核对完成的总耗时。只优化部署环节,可能忽略了更长的人工处理与数据修复时间。

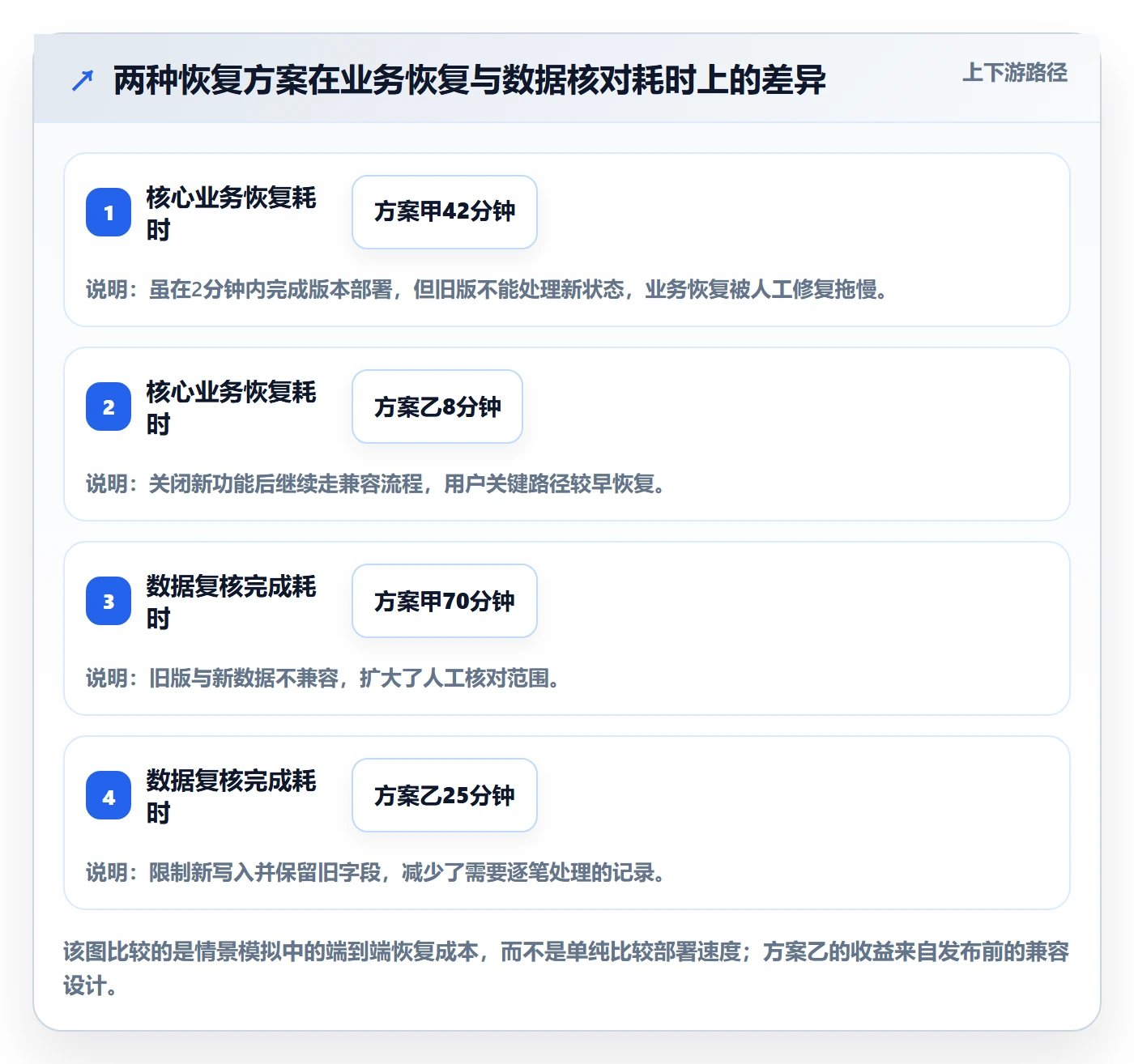

| 指标 | 方案甲:直接部署旧版 | 方案乙:关闭功能并保留兼容路径 | 如何解读 |
|---|---|---|---|
| 阻止新问题的时间 | 2分钟 | 1分钟 | 两种方案都能较快止损,功能开关略快于部署回退。 |
| 核心业务恢复时间 | 约42分钟 | 约8分钟 | 方案甲的旧版数据兼容问题拉长了用户等待时间。 |
| 待人工核对记录 | 约50笔 | 约12笔 | 方案乙限制新写入并保留兼容流程,减少了异常订单累积。 |
| 数据复核完成时间 | 约70分钟 | 约25分钟 | 上线准备中的数据兼容设计降低了后续人工核对负担。 |
表中的数字仅用于解释差异,不应直接作为组织目标。实际评估时,应记录每次演练或事件的发现时间、止损时间、核心业务恢复时间和数据核对完成时间;只有统一口径,团队才能判断改善是否真实发生。
4. 案例中的判断依据
在这个推演里,我不会因为旧版部署只需两分钟就认定方案甲更优。关键判断是:旧版能否处理已发生的数据变化,以及部署旧版是否会延长业务不可用时间。答案是否定时,部署速度并不代表恢复速度。
方案乙的优势来自发布设计,而不是故障现场的临场发挥:兼容字段保留、功能开关可控、异常记录可识别、客服有备用操作说明。它把回滚压力从“必须倒转全部变化”转化为“先停止新逻辑,再处理有限的异常数据”。
对于高频交易或资金业务,团队还应评估重复请求、消息重放和外部渠道状态。若外部退款已经发起,即使内部服务切回旧版,也不能再次发起同一笔退款。应以外部流水号或幂等标识核实最终结果,而不是仅凭内部状态判断是否需要重试。

六、发布前后怎么做:把预案变成可重复执行的流程
1. 发布前:建立变更清单与依赖图
发布前先明确本次变更涉及什么、由谁负责、依赖顺序是什么。清单不应只有代码仓库和版本号,还要覆盖数据库、配置、后台任务、外部接口、消息格式、权限、监控、客服流程和报表口径。
对每项变更,至少记录变更方式、可逆性、回滚限制、验证方法和负责人。若某一项没有明确负责人,或者依赖关系只能靠口头记忆,应该视为发布准备尚未完成。
- 列出受影响的用户流程与业务岗位。
- 标记不可逆操作,例如外部通知、资金动作和数据覆盖。
- 确认版本兼容矩阵,尤其是应用版本与数据格式之间的关系。
- 明确变更顺序、停止点和需要业务确认的节点。
- 将操作记录放在团队共同可见的位置,避免多份个人清单并存。
2. 发布前:为每种恢复路径做演练
演练的目的不是证明团队会执行脚本,而是暴露预案中的假设。至少要验证旧版本能否读当前数据、流量切换是否有效、功能开关是否立即生效、后台队列是否可以安全暂停、备份是否能恢复,以及人工流程是否有人能执行。
演练可分为三层。桌面推演用于检查职责与决策顺序;测试环境演练用于验证步骤和兼容性;接近生产的演练用于测量实际耗时与依赖条件。高风险业务不应只依赖纸面方案,因为凭证、网络、权限和数据规模都可能改变结果。
每次演练都记录发现时间、止损时间、恢复时间、数据校验结果和未解决问题。复盘的目标不是追究“谁写错了”,而是把发现的缺口落实为负责人、截止时间和验收证据。
3. 发布中:采用分阶段放量与观察窗口
对可拆分的功能,优先使用小流量验证、逐步放量和功能开关。放量比例不应机械套用固定数字,而要根据流量规模、风险后果、样本稳定性和监控延迟设定。低流量下数据太少,可能无法发现问题;流量过大又会放大故障影响。
每个阶段需要明确观察窗口。观察窗口应覆盖核心交易周期和异步处理延迟,而不是只看部署后的几分钟。如果订单需要十分钟才完成对账,发布团队就不能在两分钟内因为应用健康而宣布风险已经消失。
放量前要确认停止条件和执行人。若阶段指标异常,默认先暂停扩大流量,再判断是否关闭功能或回滚;不要让自动化发布系统在告警已出现时仍继续推进后续阶段。
4. 故障中:建立统一指挥与事件记录
故障期间需要一个清晰的事件负责人,负责组织信息、安排决策和同步进度。技术排障可以并行,但对外发布的状态、业务操作指引和回滚决定应有统一出口,避免多个团队给出互相矛盾的指令。
事件记录至少包含时间线、影响范围、已采取动作、待确认问题、下一次决策时间和负责人。时间线要记录事实,不要只记录结论;例如“14:12关闭新功能开关”比“问题已处理”更可复查。
如果工具支持,可以将发布任务、变更审批、负责人、依赖关系和事件记录关联起来。使用某项目管理平台或其他协作系统时,重点是让参与者快速找到同一份信息,而不是为了工具流程增加不必要的审批层级。
5. 恢复后:验证业务闭环并安排复盘
恢复后需要确认服务、数据和业务操作三方面。技术团队检查错误率、延迟和队列积压;数据负责人核对关键记录与外部流水;业务负责人验证用户流程、客服处理和账务口径。每项检查要有明确结果,不能用“目前看起来正常”代替证据。
复盘应区分发现问题、决策问题、执行问题和设计问题。比如,告警没有触发属于可观测性缺口;触发后没人有权限暂停发布属于治理缺口;回滚后旧版读不了数据属于兼容性设计缺口。不同问题需要不同改进,不应都归结为“加强沟通”。

七、不同情况下的行动建议:按风险与恢复能力选择做法
1. 小团队、低风险、依赖较少
小团队不一定需要复杂的发布治理系统,但仍应保留最小可执行清单:变更内容、部署负责人、停止条件、恢复步骤和验证方法。团队规模小,沟通链路短,但人员通常兼任多项职责,关键操作更容易依赖个人记忆。
建议把关键步骤写成简短的操作手册,并指定一位发布负责人和一位复核人。即使只有两三个人,也不要让同一个人既执行高风险数据变更、又独立确认结果。
2. 中大型组织、百人以上团队、多系统依赖
组织规模增长后,主要风险从“操作会不会做”转向“信息是否到达、依赖是否完整、决策是否及时”。应建立跨团队的变更窗口、责任矩阵、升级路径和共同事件记录,并让产品、研发、运维、数据、安全、客服或财务等角色按变更影响参与评审。
当团队分散在多个业务线时,发布信息应按影响范围路由,而不是把所有人都拉进每次讨论。使用协作平台集中管理任务、审批和事件记录,能够帮助团队看见依赖与责任,但不应以“流程已审批”代替技术兼容验证和业务风险判断。
若采用 PingCode 等面向中大型企业及百人以上组织的项目管理协作平台,可把发布计划、工作项、负责人、风险、审批与事件复盘建立关联。选择平台时要检查权限模型、审计能力、系统集成和信息维护成本,并确保发布现场能快速定位关键操作,而不是被大量无关通知淹没。
3. 高交易量、资金、医疗或合规敏感业务
高风险场景要把不可逆操作单独标记,并将数据校验、审计记录、补偿策略和人工兜底纳入发布审批。对于资金相关功能,应把内部订单状态与外部渠道流水分别核验,避免重试造成重复扣款或重复退款。
这类业务不能只靠应用回滚。必要时要设计业务级暂停能力,例如暂停新申请但允许已开始的事务完成,或转入人工复核队列。人工方案也要验证容量、权限和持续时间,不能把“人工处理”当成没有成本的备用选项。
4. 变更不可逆或旧版本不兼容
当数据结构、外部协议或业务状态已经发生不可逆变化时,不要为了满足“必须回滚”的预期强行降级。先停止新写入或关闭受影响入口,再判断前向修复、补偿处理或分批修正数据的风险。
发布前可通过扩展后收缩的方式降低风险:先增加兼容能力,确保新旧版本都能运行;迁移并验证数据;确认不再依赖旧结构后,再单独删除旧字段或旧逻辑。拆分变更可以降低每次发布的不可逆范围。
5. 低频但影响大的功能
低频功能常常缺少足够的实时样本,不能简单地以“没有报错”作为安全证明。要结合合成监测、端到端测试、人工抽查和关键记录校验;在有限流量下,确保每个关键分支都得到验证。
例如月末结算、批量导入或年度续费功能,故障可能直到特定周期才出现。发布计划应覆盖实际运行时点和完整业务周期,并准备暂停批次、恢复任务和对账方案。
八、不同情况下的取舍:没有一种恢复策略适合所有发布
1. 应用回滚与功能关闭
| 方案 | 适合情况 | 优势 | 主要代价与边界 |
|---|---|---|---|
| 应用回滚 | 旧版本兼容当前数据,故障由新版本逻辑引起 | 可以整体恢复已验证的旧行为,适合明确的版本缺陷 | 若数据、配置或接口已改变,旧版可能无法运行或误读状态 |
| 关闭功能开关 | 问题集中于单个新功能,其他服务仍健康 | 动作快,影响范围较小,通常不必重部署 | 必须提前设计开关,并确认关闭后不会留下半完成事务 |
| 切换流量或备用路径 | 存在经过验证的旧集群、备用服务或人工通道 | 可快速隔离故障实例,适合分区或集群级问题 | 备用路径容量、数据同步和依赖健康必须提前验证 |
| 前向修复 | 逆向操作风险高,问题范围可控,修复可快速验证 | 避免破坏已产生的新数据或不可逆业务动作 | 需要严格控制流量,且修复期间用户可能继续受影响 |
2. 数据库回滚与前向兼容
数据库变更的取舍,核心是“撤销旧结构”与“让新旧版本暂时共存”之间的选择。前者看起来干净,但逆向数据迁移可能丢失信息;后者会增加一段时间的代码复杂度,却通常能给团队更多恢复空间。
对于字段新增、索引调整和数据格式转换,优先考虑分阶段兼容;对于大规模数据删除或覆盖,应先验证备份恢复时间、数据完整性和回退窗口。若备份恢复需要数小时,而业务承诺只允许数分钟中断,就不能把恢复备份当成唯一预案。
3. 全量发布与渐进式发布
全量发布的优点是路径简单、状态一致、运营解释成本低;缺点是异常暴露面大。渐进式发布能限制初期影响,但需要可靠的流量分组、监控口径和快速停止能力,否则团队可能误把分批上线当成天然安全。
是否采用渐进式发布,要看功能能否按用户、租户、地区或流量分层,数据是否会跨组共享,以及异常能否被及时识别。若新旧版本共同写入同一数据且缺少兼容设计,分组放量仍可能产生全局数据风险。
4. 自动化回滚与人工决策
自动化适合条件明确、影响可测、恢复动作可逆的场景。例如某个无状态服务连续触发明确错误阈值时,自动停止继续放量可能很有价值。但资金操作、复杂数据迁移、外部副作用和合规事件,通常需要由有权限的人确认上下文。
更稳妥的设计往往是自动发现、自动止住扩大、人工决定复杂恢复。自动化不必承担全部判断责任,但应该能够在决策期间保护现场,例如暂停流量、冻结批次或关闭入口。
5. 监控覆盖与业务核验
技术监控实时性强,适合发现错误率、延迟和资源异常;业务核验能够发现状态错乱、重复处理和用户流程受阻,但往往需要一定观察时间。两类证据要互相补充。
如果团队只能保留少量核心检查,应选择能反映用户关键结果的端到端指标,并同时保留基础服务健康指标。不要用单一的服务器正常率来代表业务安全,也不要因为某个业务指标短时波动就忽略底层故障证据。

九、结尾:把回滚能力变成发布质量的一部分
1. 最值得检查的不是“有没有回滚按钮”
团队真正需要验证的是:在真实流量、真实数据和跨部门依赖存在的情况下,能否及时阻断影响,能否恢复关键业务,能否保证已发生的数据可解释,能否让每个岗位知道下一步做什么。
我最看重的一项检查,是随机挑一个即将发布的变更,要求团队用具体事实回答:新版本写入的数据,旧版本能否读取;如果不能,关闭功能后谁处理已产生的记录;外部副作用如何确认;恢复完成需要哪些证据。答不出来的地方,就是下一次发布前应补齐的风险。
2. 下一步可以从一次小型演练开始
不必一开始建设庞大的治理流程。先选一个影响可控、但涉及至少两个团队的发布,做一次桌面推演,再验证一个最关键的恢复动作。记录从发现异常到停止扩散、恢复核心流程和完成数据核验分别用了多久。
接着把演练发现的问题分类:缺少监控、缺少权限、缺少兼容设计、缺少业务预案,还是缺少共同信息源。每个问题指定负责人和验证方式。完成修复后再次演练,比较结果,而不是只在会议纪要里写“已优化”。
回滚最佳实践的核心,不是尽可能快地回到过去,而是尽可能小地控制影响,并明确地恢复业务。当团队能在发布前讲清楚退路、在故障中及时止损、在恢复后证明数据与业务都可信,发布才真正具备可控性。
常见问题解答(FAQ)
1. 跨部门发布前,回滚方案至少要准备到什么程度?
我负责协调研发、测试和业务团队上线时,常遇到大家都说“出问题就回滚”,但没人能说清谁来判断、具体怎么操作。我想知道发布前要准备哪些信息,才不至于故障发生后临时找人、临时补步骤?
至少把回滚触发条件、执行负责人、操作步骤、预计耗时、数据处理方式和验证标准写清楚,并让相关人员在发布前确认。比如规定核心交易失败率连续5分钟超过基线两倍,或关键流程无法完成时,由发布负责人暂停后续步骤,技术负责人执行回滚,业务代表验证核心流程。
不要只写“恢复旧版本”:数据库变更、缓存、消息队列和第三方接口往往不能随应用版本一起自动恢复。建议在预发布环境演练一次,并记录从决策到服务恢复的实际耗时;如果回滚需要20分钟,就不能把它误当成即时止损手段。
2. 跨部门发布时,谁有权决定回滚,才能避免互相等待?
我参与过研发、运维和业务共同值守的发布,出问题时每个人都在群里发言,却没人敢拍板。我担心把决定权交给一个人会忽略业务影响,但多人审批又可能错过止损窗口,应该怎么设计?
将“发现问题、建议回滚、批准回滚、执行回滚、确认恢复”分开指定,通常比让所有部门共同表决更有效。可以由当班发布负责人依据事先约定的阈值批准回滚,技术负责人执行,业务负责人评估用户影响并验证关键业务,运维负责流量和基础设施操作。
涉及资金、合规或不可逆数据变更时,再设置明确的升级审批条件,而不是默认所有发布都要多人同意。发布前用一张责任表写明主责人与备份人;如果故障出现后仍需临时确认“谁说了算”,说明流程还没有准备好。
3. 数据库变更无法简单回退时,跨部门团队该如何控制发布风险?
我遇到过应用版本可以切回旧版,但数据库字段已经改名或数据已经转换的情况,回滚反而让旧程序读不到数据。我想知道这类发布怎样安排步骤,才能降低数据损坏和长时间停机的风险?
对有破坏性的数据变更,不要把“恢复旧应用”误认为“完整回滚”。更稳妥的做法是先采用兼容式变更:新增字段或表、让新旧版本在过渡期都能读写,再分批迁移数据,确认稳定后才移除旧结构。发布计划应明确备份时间点、迁移批次、校验规则和停止条件;例如抽样及总量校验不一致时立即停止后续迁移,而不是继续扩大影响。
若数据写入无法安全逆转,预案应包括前向修复或从备份恢复,并在发布前估算恢复点与恢复时间,明确业务方是否接受相应的数据损失窗口。
4. 如何判断发布后应该立即回滚,还是先观察并修复?
我见过发布后告警短暂升高,团队有人主张马上回滚,也有人认为等监控稳定就好。我想避免因为单个噪声指标反复回退,也不希望为了观察而让真实故障持续扩大,判断时应看什么?
先看用户可感知的核心指标和故障趋势,而不是只凭单条告警或个人判断。发布前为关键流程设定基线、阈值和观察窗口,例如错误率持续超过发布前基线两倍且核心流程失败,或延迟越过服务目标并连续数分钟恶化,就触发止损评估;具体数值应按业务流量和服务目标校准,不能套用统一标准。
若影响范围仍在扩大、关键交易失败或数据正确性存疑,应优先停止扩量并按预案回滚;若只是局部、可隔离且有明确修复方案的问题,可先暂停发布、限制流量并在短窗口内验证。每次判断都记录指标、时间、影响范围和决策理由,复盘时据此调整阈值。
核心关键词
文章包含AI辅助创作:回滚最佳实践:跨部门团队发布管理风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530189
读者评论
我们之前只演练过应用降级,没把消息队列里已发出的任务算进去。后来发现旧版本会重复处理部分订单。文章提到外部副作用和数据校验,这两项确实值得单独做演练。
跨部门发布时,最难的往往不是列出联系人,而是明确谁能在什么条件下暂停放量。我们后来把阈值和决策人写进发布单,争议少了些,但业务指标的观察窗口还需要继续磨合。
分阶段迁移字段听起来稳妥,不过老字段长期保留也会增加维护负担。想请教实际团队通常如何设定清理时限,并确认旧版本确实不再依赖这些字段?
