发布失败后的真正损失,往往不是把版本退回去的那几十分钟,而是团队花了多久才确认“该退”、谁有权下令、哪些数据必须保住,以及业务是否已经恢复。回滚流程与规范的价值,不在于文档写得多完整,而在于把这些问题变成可验证的动作;衡量发布管理效率,也不能只看上线速度,而要同时看回滚决策时间、恢复时间、失败影响范围和复发率。

一、先讲核心结论:回滚不是发布的反面,而是发布能力的一部分

1. 速度不是唯一目标,恢复能力才是效率底盘

我判断一个团队的发布管理是否成熟,通常不先问“多久发一次”,而先问三个问题:异常出现后多久能发现,多久能做出回滚或止损决定,多久能恢复用户可用状态。发布频率高,如果每次出问题都靠临时拉群、逐个找负责人,速度只是把风险更快地推向生产环境。

高效发布不是从不出错,而是错误能被快速识别、限制、逆转,并且不会在下次发布中以同样方式重演。因此,回滚流程必须与发布准入、监控告警、数据变更、业务沟通和复盘机制连在一起。只写“发现问题后回退版本”,相当于只写了消防预案中的“发生火灾后灭火”,没有说明报警、疏散、断电和谁来指挥。

在我使用的发布复盘框架里,会把效率拆成四层:预防效率、决策效率、恢复效率、学习效率。预防层看发布前是否识别高风险变更;决策层看谁能基于什么证据决定回滚;恢复层看服务和业务数据何时回到可接受状态;学习层看复盘行动是否真正降低后续同类故障。

效率层 要回答的问题 建议观察的指标 不能单独使用的原因
预防效率 发布前是否识别高风险项 发布检查完成率、变更风险覆盖率 检查完成不等于检查有效,需结合故障类型复核
决策效率 异常后是否迅速形成明确判断 告警确认时间、回滚决策时间 过快决策可能是误判,必须同时看误回滚率
恢复效率 用户影响是否被控制并恢复 恢复时间、受影响请求比例 服务恢复不一定代表数据和业务流程已恢复
学习效率 同类问题是否减少 重复故障率、复盘行动按期完成率 关闭行动项不等于措施能降低风险

这些指标最好作为一组看,而不是挑一个做绩效目标。只压低恢复时间,可能诱导团队过早回滚;只追求低回滚率,可能让团队拖延止损;只追求检查完成率,则可能把流程变成勾选表。指标的用途是暴露系统瓶颈,不是给某个部门贴标签。

回滚流程与规范:跨部门团队发布管理效率提升关键指标

2. 回滚规范要同时管“代码”和“业务状态”

工程团队经常把回滚理解为将程序版本切回上一版。但真实业务中,应用版本、数据库结构、配置、缓存、消息队列、第三方接口和用户已提交的数据可能处在不同状态。代码退回去了,不代表业务也回到了发布前。

我会把回滚对象分成三类:可逆变更、可补偿变更和不可直接逆转变更。可逆变更可以通过重新部署旧版本恢复;可补偿变更需要修正数据或补发业务动作;不可直接逆转变更则要靠前置隔离、灰度开关或迁移方案降低影响。发布单中若没有写清变更属于哪一类,回滚预案就不完整。

3. 关键指标要兼顾速度、风险和业务结果

指标体系至少要包含结果指标和过程指标。结果指标告诉我们造成了什么影响,例如用户受影响时长、交易失败比例;过程指标告诉我们影响为什么扩大,例如告警无人确认、业务负责人无法联系、回退脚本未经演练。只有结果,没有过程,复盘容易停在“这次运气不好”;只有过程,没有结果,则可能看不出流程是否真的对用户有帮助。

建议把指标分为团队改进指标和单次事件指标。团队改进指标按月或季度观察趋势;单次事件指标用于还原时间线和定位瓶颈。不要把单次严重故障直接与个人绩效挂钩,否则团队会更倾向于延迟登记、降低告警等级或把影响归因给外部系统,最终损害数据可信度。

二、背景和真实场景:跨部门发布的难点通常不在“谁会敲命令”

1. 一次发布会穿过多条责任边界

以企业客户订单流程升级为例,产品团队定义流程变化,研发团队提交服务和数据库变更,测试团队验证主路径,运维或平台团队安排发布窗口,客服团队准备用户解释,业务运营团队确认订单规则,数据团队检查报表口径。各团队都有合理的工作边界,但用户看到的是一条完整链路。

如果发布后订单创建成功、支付回调正常,却因为报表延迟导致财务团队误以为订单丢失,那么单看应用可用性,系统似乎没有故障;从业务角度看,发布已经造成了操作风险。回滚流程必须明确由谁判断服务状态、由谁判断业务状态、两种判断冲突时谁负责最终止损。

跨部门发布常见的延迟并不发生在技术操作本身,而出现在交接点:告警转给错误群组,业务负责人不在场,测试标准没有覆盖新旧数据并行,发布窗口跨过结算时段,或回退需要另一团队执行却没有纳入当班安排。流程设计的重点因此不是增加审批层级,而是消除关键交接的模糊地带。

2. 典型现场:错误不严重,确认过程却拖长了影响

下面是一个用于说明方法的情景模拟,并非特定企业的生产事故记录。某跨部门团队在周四晚间发布订单服务改版。上线后,订单成功率略有下降,但总体服务仍可访问。技术监控显示错误率波动,客服先收到用户反馈,运营团队则观察到部分订单状态更新延迟。

值班人员最初认为问题可能来自下游支付渠道,于是先联系支付团队;支付团队检查后确认接口正常。此时研发团队发现新版本对某类旧订单的状态映射不兼容,但产品负责人尚未确认这类订单是否影响结算。团队又花时间确认回滚是否会覆盖已写入的新字段。最终,真正耗时的不是部署旧版本,而是缺少统一的影响判定和数据兼容说明。

这个场景的重点不是假定所有团队都应立即回滚,而是指出需要提前定义“继续观察”和“启动止损”的边界。比如错误率连续超过阈值、关键业务成功率低于底线、某一类交易状态无法正确落库,分别触发什么动作。若所有异常都等到负责人临场讨论,团队实际上是在用用户受影响的时间换取决策共识。

3. 发布窗口要按业务风险安排,不只按研发排期安排

将发布安排在深夜,不自动等于风险更低。夜间用户量可能较低,但值班覆盖、业务授权和外部合作方响应也可能更弱。若系统承担结算、排班、物流或客户登录等关键业务,低流量时段的单次错误也可能造成次日积压,甚至影响需要人工处理的业务窗口。

我建议把发布窗口评估拆为四项:业务交易密度、关键人员可用性、回滚资源可用性、影响延迟暴露时间。前两项回答“发布时是否看得见、能不能判断”,后两项回答“出了问题是否有能力恢复,以及问题会不会很晚才显现”。这比简单规定“所有发布必须在工作时间”更适合多类型系统。

回滚流程与规范:跨部门团队发布管理效率提升关键指标

三、常见误区:看起来有流程,真正出事时却仍靠临场发挥

1. 把“可以回滚”写成一句话

“必要时回滚到上一版本”不是可执行预案。它没有说明上一版本是否仍兼容当前数据库,配置是否一并恢复,正在处理的任务如何处置,谁来操作,操作后用什么验证。对一个只改静态页面的发布,这种简化可能勉强够用;对涉及订单、权限、资金或数据结构的变更,它会制造虚假的安全感。

最低限度的回滚记录应写明目标版本或配置状态、操作负责人、操作步骤入口、预估耗时、影响对象、数据处理方式、验证信号和停止条件。若预案依赖某个未值班的工程师记忆,团队不能把它称为可执行流程。

2. 把“没有回滚”当成发布质量好

回滚次数低可能代表发布稳定,也可能代表团队没有发现问题、没有回滚权限、害怕承担责任,或者倾向于带病修补。反过来,回滚次数增加也未必意味着团队变差:如果以前的问题被掩盖,现在能及时止损,短期回滚数上升可能是风险治理变成熟的表现。

因此,回滚率必须结合变更数量、风险级别、影响范围和处置时长解释。更重要的是区分“触发回滚的缺陷”与“回滚动作本身造成的二次影响”。如果只看次数,团队会围绕数字优化,而非围绕用户影响优化。

3. 把审批链条当作风险控制

审批可以补充风险判断,但审批本身不会自动降低风险。审批人如果看不到测试证据、数据库兼容方案和监控阈值,点击通过只是完成流程状态。跨部门发布尤其容易出现责任扩散:很多人都点过确认,却没有人明确负责发布后十分钟内的整体判断。

我更倾向于用“明确责任人加必要评审”代替“所有人都审批”。每次发布设一个发布负责人,负责时间线和沟通;设一个技术处置负责人,负责部署与回退操作;设一个业务验收负责人,负责关键流程和影响判断。重大变更可以增加风险评审,但不应让签字数量取代责任清晰度。

4. 只看服务指标,不看业务指标

CPU、延迟、错误率是重要信号,但它们不一定能说明用户任务是否成功。某个接口返回正常,却可能写入了错误状态;服务响应稳定,却可能出现报表延迟;登录无异常,关键客户却无法完成权限切换。业务指标应根据系统职责定义,例如订单创建成功率、审批完成时长、支付对账差异数或关键操作中断比例。

业务指标也不宜泛化成一个笼统的“业务正常”。要把指标关联到具体用户任务,明确分母、时间窗口、数据来源和排除规则。例如“成功率”究竟按请求数、有效用户数还是完成的业务单计,口径不同会得到不同结论。

5. 把回滚等同于恢复

回滚只是处置动作之一。若新版本已产生不可逆业务写入,恢复可能需要补偿脚本、人工核对或暂停部分流程。若故障来自第三方依赖,回退应用版本也未必解决问题。若用户已经收到错误通知,技术恢复后还要考虑用户沟通和后续纠正。

比较成熟的规范会允许多种止损动作:关闭功能开关、停止新流量、降低并发、切换备用路径、暂停特定业务、回滚应用、执行数据补偿。核心不是所有情况都回滚,而是让团队在有限时间内选择影响最小且可验证的措施。

四、专业判断逻辑:怎样设计一套可执行的回滚规范

1. 先给变更分层,再决定控制强度

不是每次发布都需要同样的审批和演练。低风险的文案调整与涉及数据结构、权限模型或资金路径的变更,应该有不同控制强度。控制不足会暴露用户,控制过重则让低风险发布也陷入排队,最终诱发绕流程操作。

风险等级 常见变更 最低控制要求 回滚准备重点
低 独立页面文案、非关键展示调整 常规测试、发布记录、基础监控 明确版本标识和简单恢复方式
中 关键流程逻辑、服务依赖调整、配置变更 关键路径测试、灰度观察、责任人确认 确认旧版本与当前数据兼容
高 数据结构变更、权限、结算、核心交易链路 专项评审、分阶段放量、业务验收、演练 设计数据补偿、停止条件和人工兜底

风险等级不是永久标签,而是本次变更的属性。一个原本稳定的服务,如果此次涉及新数据字段和历史记录回填,也应提高等级。分层的目的不是给团队加形式,而是让准备成本与潜在损失大体匹配。

2. 把回滚触发条件写成“信号、阈值、窗口、动作”

“出现严重问题立即回滚”听起来合理,但“严重”由谁判断?为了减少争议,我通常要求每条触发条件包含四个要素:信号是什么、阈值是多少、观察窗口多长、触发后执行什么动作。阈值可以按系统历史基线设定,而不是从别的企业照搬。

例如,某关键业务成功率在连续两个五分钟窗口低于既定底线,且确认异常与本次变更相关,则停止扩量并启动回滚评估。这里的数值应由团队基于业务损失承受能力确定。不能把示例阈值当成通用标准,更不能忽略流量规模、季节性和指标延迟。

还需要定义“继续观察”的边界。若短时波动未超过用户影响底线,团队可以在限定观察窗口内继续收集证据;观察窗口到期仍无法解释或指标持续恶化,就进入止损决策。没有时间边界的观察,通常会变成不愿做决定。

3. 让发布负责人、处置负责人和业务验收负责人各司其职

发布负责人管理节奏、记录和沟通,不必亲自修改代码;处置负责人判断技术方案并执行操作;业务验收负责人确认关键用户任务是否恢复。小团队里一个人可以兼任多个角色,但角色必须写清,否则“大家都在群里”并不能保证有人承担最终责任。

跨部门事件还需要明确事件指挥人。重大异常期间,指挥人负责汇总事实、决定会议节奏、分派行动和更新状态,不同时承担所有技术操作。这样可以避免最懂系统的人一边执行复杂恢复,一边还要回答所有人的重复问题。

4. 将技术回退和数据兼容纳入同一方案

涉及数据库变更时,推荐优先考虑向前兼容的分阶段迁移:先增加新结构且保持旧逻辑可用,再部署兼容代码,观察稳定后迁移或切换读写路径,最后清理旧结构。这样即使应用需要退回,旧版本也不至于立即因为找不到字段而无法运行。

对不可逆数据操作,应在发布前说明备份、校验、补偿和审计方式。备份存在不等于可恢复;要知道恢复需要多长时间、会覆盖哪些新数据、怎样验证数据完整性。关键业务可以做小范围演练,验证恢复流程,而非只确认备份任务显示成功。

5. 采用渐进放量,把风险暴露控制在可管理范围

灰度发布的价值不是形式上的“分批上线”,而是用有限流量换取观察机会。放量批次应与业务影响相匹配:关键客户、特定地区、内部用户或低风险流量都可能成为观察组。每一阶段都要规定观察信号和晋级条件,不要只设置固定等待时间。

若故障影响只出现在某类用户或某种数据状态,单纯按流量比例放量可能无法发现问题。灰度维度要能覆盖风险特征,例如新旧账户、不同权限、历史订单类型或特定依赖路径。放量设计应由变更风险决定,而非复制上一场发布的模板。

回滚流程与规范:跨部门团队发布管理效率提升关键指标

6. 用一张时间线记录异常,而不是事后拼聊天记录

事件发生时,至少记录异常首次出现、告警触发、人工确认、影响评估、决策形成、操作开始、服务恢复、业务验收完成等时间点。时间线可以存在事件记录系统、发布记录或统一协作空间中,关键是有单一可信来源。

时间线应记录事实与判断的区别。例如“14:08 错误率升高”为事实,“怀疑下游超时”为判断;“14:17 联系支付团队确认接口正常”为验证结果。把判断写成事实,会使后续复盘沿着错误假设继续解释。

五、案例与数据观察:用一组情景数据看出真正的瓶颈

1. 情景模拟:流程改造前后,耗时改善来自哪里

下面的数据是情景模拟,用于展示如何拆解指标,不代表行业基准,也不是特定组织的真实生产数据。假设一个由研发、测试、运维和业务运营组成的跨部门团队,连续整理了若干次发布事件,将改造前后按相同定义统计。

观察项目 改造前情景值 改造后情景值 解释
告警到人工确认 18 分钟 6 分钟 通过轮值映射和统一事件入口减少告警转派等待
确认异常到决策 31 分钟 12 分钟 通过预设阈值和授权边界减少临场争论

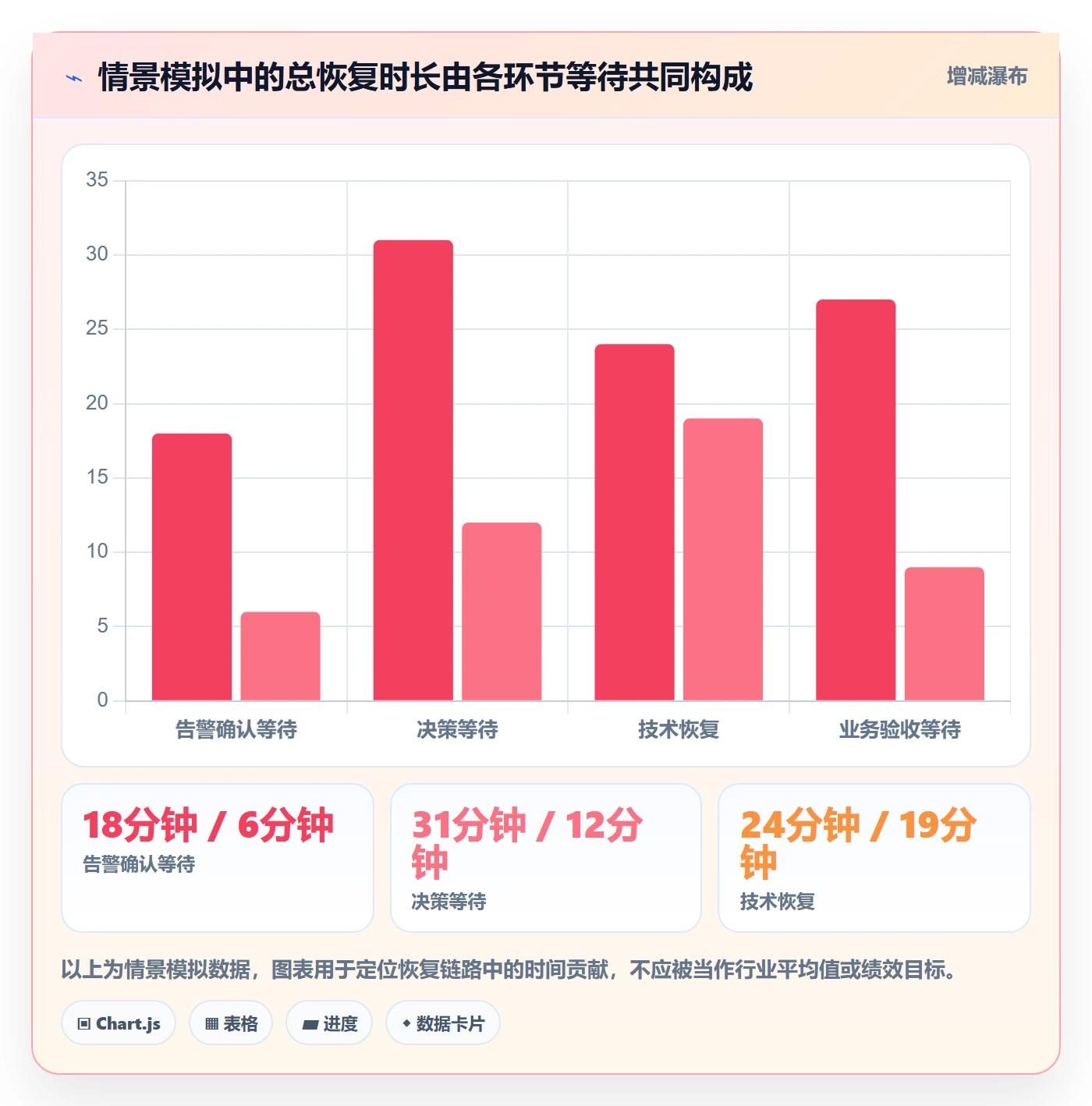

决策到技术恢复 24 分钟 19 分钟 回退操作只小幅改善,说明脚本和执行步骤仍有优化空间
技术恢复到业务验收 27 分钟 9 分钟 提前定义业务检查项后,不必临时寻找验收人
重复发生的同类故障 每季度 5 次 每季度 2 次 复盘行动进入发布准入后,重复问题开始下降

这组模拟数据说明,流程改造不一定主要缩短部署时间。决策和验收环节改善更明显,实际操作环节的改善较小。若管理者只看“回滚执行用了多久”,就会把优化资源投入到部署脚本;若看全链路时间,则可能先解决授权等待和验收责任不清的问题。

回滚流程与规范:跨部门团队发布管理效率提升关键指标

2. 不只看平均值,还要看长尾和分布

平均恢复时间容易掩盖少数极慢事件。假设十次异常中九次在十分钟内恢复,一次耗时两小时,平均值仍可能看起来尚可,但那一次可能恰好发生在结算高峰。团队应同时观察中位数、较高分位数和最严重事件,并按系统重要性或业务类别切片。

还应把“从异常发生到恢复”拆成可行动的阶段。一个总时长无法告诉团队应改进告警、决策、回退操作还是业务验收。阶段越清楚,改进责任越容易分配;但不应拆得过细,以免记录成本超过分析价值。

3. 观察发布质量时,建立分母和风险分组

回滚率的分母可以是发布次数、变更批次或高风险发布次数,三种口径回答的问题不同。用发布次数作分母,适合看总体趋势;用高风险发布作分母,更适合检验关键变更控制;若一次发布包含多个服务,按发布批次统计可能掩盖单服务问题。

因此,报告中应明确统计口径,并至少按风险等级、系统类型和变更类型分组。遇到发布量变化时,绝对故障数也需要与发布数量一起解释。某月发布次数翻倍,即使故障数增加,也不能仅凭绝对数判断质量恶化。

回滚流程与规范:跨部门团队发布管理效率提升关键指标

4. 复盘要追踪措施效果,不要只统计行动项关闭数

行动项关闭率容易被形式化:补了一份文档、开了一次培训,系统风险未必改变。我更关注行动项是否对应根因、是否进入日常流程、是否经过验证,以及目标风险在后续发布中是否下降。

例如,若根因是数据迁移与代码版本不兼容,行动项应优先处理兼容策略、自动化校验或迁移顺序,而不是仅要求大家“发布前多留意”。后者没有可验证条件,也很难判断是否有效。

六、行动建议:根据团队成熟度和系统风险选择下一步

1. 小团队或低风险系统:先做轻量闭环

如果团队规模较小、系统影响范围有限,先建立一页发布卡片和一条事件记录,不必一开始就搭建复杂审批系统。发布卡片至少包含变更内容、风险等级、负责人、验证方法、回滚入口和停止条件。

  1. 指定一名发布负责人,确保发布期间有人维护时间线。
  2. 写清楚异常信号和观察窗口,避免无边界等待。
  3. 发布后由明确的验收人检查用户关键路径。
  4. 发生异常时记录阶段时间和影响范围,不追求一次填满所有字段。
  5. 每月挑选一至两次有代表性的事件复盘,修正最常见的等待点。

轻量并不等于随意。小团队最需要避免的是流程依赖口头记忆。一个新人能否在没有找“最懂的人”的情况下知道如何求助、如何停止发布,往往是检验流程是否真正可用的好问题。

2. 中大型跨部门组织:建立统一的变更与事件视图

当多个业务线共享平台、值班团队和发布窗口时,信息分散会成为主要瓶颈。此时需要让发布记录、风险等级、负责人、告警事件和复盘行动可关联,而不是分别保存在多个互不相通的表格、群聊和工单里。

如果组织使用某项目管理平台或发布管理系统,重点不应是功能数量,而是能否做到:负责人和审批边界清楚,变更记录可追踪,事件状态能被相关部门看见,行动项能回到后续迭代,统计口径可以复核。工具应服务于流程闭环,不应因为系统里存在“已审批”状态就默认风险已经得到控制。

对于服务于中大型企业或百人以上组织的团队,尤其要防止“工具配置完成”被误当成“协作问题解决”。统一模板可以减少信息遗漏,却不能替代业务授权、值班覆盖和跨团队沟通约定。建议先选一个高频且跨部门的发布链路试运行,再扩展到其他系统。

3. 高风险业务:把演练和补偿方案前移

如果系统涉及资金、交易、身份权限、关键客户操作或监管要求,回滚预案应在发布前评审,必要时做桌面推演或有限范围演练。演练不一定要在生产环境做有影响的操作,也可以通过隔离环境验证步骤、权限、时间估算和数据校验逻辑。

建议演练围绕故障情景,而非只检查操作手册是否写全。例如:数据库迁移后旧版本无法启动怎么办;开关关闭后在途请求如何处理;关键负责人失联时谁接替;下游服务故障时是否能先停止新流量;恢复后如何核对积压任务。

4. 多团队共用一条业务链:定义共同的验收口径

如果研发、运营、财务或客服对“恢复”理解不同,应先共同定义用户任务和验收证据。服务团队可以确认接口错误率恢复,运营确认订单状态可处理,财务确认对账差异可解释,客服确认用户沟通路径已准备。每个角色看的是不同切面,但应围绕同一事件状态协作。

验收项不要只写“业务确认正常”。要注明验证样本、查询入口、通过条件和负责人。如果验证需要真实业务数据,应提前确认权限和隐私要求,避免故障期间临时寻找数据访问授权。

回滚流程与规范:跨部门团队发布管理效率提升关键指标

七、不同情况下的取舍:没有一种回滚策略适合所有发布

1. 立即回滚还是继续观察

当影响明确、用户损失持续扩大、回滚路径经过验证时,快速止损通常比等待完整根因更重要。恢复阶段不必先解释全部原因;先让用户回到可用状态,再继续调查,是合理的顺序。

如果信号噪声较大、影响轻微且持续时间短,或者回滚会引入更高风险,可以短时间观察,但要明确观察窗口、升级条件和负责人。最差的状态不是观察,而是没有截止时间的观察,大家都在等别人作出决定。

2. 回滚应用还是关闭功能开关

功能开关适合隔离局部功能,通常比整体回滚影响更小,也能避免旧版本重新引入已修复的问题。但它要求开关覆盖完整、状态变更可追踪,并且关闭后不会留下不一致的数据。

应用回滚适合问题明确来自版本变更、旧版本仍兼容当前状态的情况。若数据库结构已不兼容,直接回退可能让服务彻底不可用。此时可能需要先关闭流量、修复兼容层或执行数据补偿,再决定是否回滚应用。

3. 先止损还是先查根因

当影响还在扩大时,先限制影响范围,再查根因,通常是更稳妥的顺序。暂停部分流量、关闭新功能或限制某类操作,可能为分析争取时间。若异常已停止且没有明显用户风险,可以先确认信号,避免不必要的整体回退。

团队需要避免把“先止损”误解成“停止调查”。止损动作应留下时间、范围和效果记录;根因分析继续并行推进。这样既能减少当前损害,也能为后续修复保留足够证据。

4. 流程统一还是按业务线定制

统一流程适合共享平台、共用发布窗口和需要组织级统计的场景,可以降低跨团队学习成本。但统一不应意味着所有系统使用同一阈值、同一放量比例和同一验收规则。

更实用的做法是统一骨架、允许风险参数定制:统一事件状态、角色定义、记录字段和复盘结构;由各业务线定义指标底线、观察窗口、数据补偿方式和业务验收项。这样既保留横向可比性,也尊重系统差异。

5. 自动化多一些,还是人工判断多一些

重复、规则明确、误操作成本可控的步骤适合自动化,例如部署状态校验、版本记录、基础指标采集和通知路由。涉及业务损失判断、数据补偿范围、用户沟通措辞的决策,则需要有授权的人负责。

自动化不等于无人负责。自动回滚必须明确触发阈值、适用范围、失败后的升级路径和人工覆盖机制。若系统只会执行动作,却无法判断动作是否成功,自动化可能把单点故障变成更大范围的故障。

取舍事项 偏向快速止损的条件 偏向谨慎观察的条件 必须提前约定的边界
回滚或观察 影响扩大、阈值越线、回退验证充分 影响轻微、信号不稳定、回退风险更高 观察窗口、升级阈值、最终决策人
功能开关或版本回退 问题局限于可隔离功能 问题涉及底层兼容或多个模块 开关副作用、数据状态、旧版本兼容性
统一流程或业务定制 共享基础设施和跨部门协作频繁 业务风险和验证路径差异明显 统一字段与可定制阈值的范围
自动化或人工决策 动作可逆、规则清晰、重复度高 业务影响复杂、数据不可逆 授权、人工覆盖、失败升级和审计记录

八、衡量改进是否有效:让指标帮助团队学习,而不是制造表面合规

1. 建立一组相互制衡的指标

我建议至少观察以下指标,并为每项写清定义、数据来源、统计周期和责任人。不同业务可以调整指标,但不建议只保留一个“发布成功率”。

  • 变更失败率:按统一口径统计导致服务或业务需要额外处置的发布比例,并按风险等级分层。
  • 回滚决策时间:从异常被确认到明确选择处置方案的时长,用来识别授权和证据等待。
  • 恢复时间:从用户影响开始到技术服务和关键业务流程达到预设恢复条件的时长。
  • 用户影响范围:受影响用户、请求、交易或流程占比,需注明采样和去重方法。
  • 误回滚率:回滚后确认并非本次变更导致,或回滚造成额外影响的比例,用来平衡过度止损。
  • 重复故障率:同类根因在约定周期内再次发生的比例,用来验证复盘措施是否有效。
  • 回滚预案验证率:高风险发布中,预案经过演练或可执行检查的比例,不能只按文档存在与否计算。

2. 用基线、目标和警戒线区分三种用途

基线描述团队当前状况;目标描述希望通过改进达到的水平;警戒线则表示需要启动管理动作的边界。这三者不能混为一谈。没有基线就设目标,往往是在猜;把警戒线当绩效目标,可能让团队为了不触线而压低事件登记。

例如,一个团队发现高风险变更的回滚决策时间长期受业务授权拖延,第一步可以先记录若干周期的分布,再通过试点建立目标。目标应结合系统风险和业务承受能力,而不是从某个行业排行榜或别的组织的宣传数字直接复制。

3. 对指标异常采用“分群诊断”,不要立即归责

如果恢复时间突然变长,先按系统、发布类型、时段、值班覆盖和故障类别拆分。增长可能来自一个新接入系统、某类复杂数据库迁移,或一次外部依赖事件。若不分群,容易把特殊问题误认为组织普遍退化。

指标用于识别系统约束,而不是证明某个人做得不好。把故障直接归咎于最后操作的人,往往忽略了审批边界、测试覆盖、权限设计和工具提示等上游条件。责任仍然需要清晰,但责任不应替代原因分析。

回滚流程与规范:跨部门团队发布管理效率提升关键指标

九、可直接落地的发布与回滚检查清单

1. 发布前:确认这次变更能被观察、能被停止

  • 是否说明变更影响的服务、用户群、业务流程和数据对象?
  • 风险等级是否根据本次变更内容判定,而非照搬系统默认等级?
  • 关键业务指标、技术指标和观察窗口是否明确?
  • 回滚目标版本、配置状态和操作负责人是否清楚?
  • 旧版本是否兼容当前数据结构和已写入的数据?
  • 是否准备功能开关、流量限制或其他局部止损手段?
  • 发布窗口内,技术处置人和业务验收人是否可联系?
  • 高风险变更是否完成必要的演练、备份验证或补偿方案评审?

2. 发布中:按证据推进,而不是按时间自动晋级

  • 记录开始时间、版本标识、流量批次和关键配置变化。
  • 每个放量阶段检查预设信号,不满足条件时暂停晋级。
  • 异常发生时统一记录事件,不要让多个群聊形成相互矛盾的时间线。
  • 由事件负责人汇总事实、影响和待确认事项,区分事实与假设。
  • 触发止损条件后,按授权执行,不等待所有参与者逐一表态。

3. 发布后:验证用户任务,确认没有遗留状态

  • 验证服务可用性、关键业务成功率和依赖链路状态。
  • 核对在途任务、积压消息、数据差异和失败重试情况。
  • 由业务验收负责人确认关键用户流程可完成。
  • 通知客服、运营或相关业务团队发布结果及遗留影响。
  • 将事件时间线、处置决定和后续行动关联到本次发布记录。

4. 复盘后:用可验证的行动替代泛泛提醒

复盘结论应回答:什么变化触发了问题,为什么监控或测试未能提前发现,影响为何扩大,哪些决策等待可以通过授权或自动化缩短,数据和用户如何恢复。每个行动项都要有负责人、完成时间、验证方式和复查周期。

避免将结论写成“加强沟通”“提高意识”“发布前认真检查”。这些话缺少可观察条件。更具体的表达是:为某类数据库变更增加兼容性检查;为某项业务指标设置明确告警路由;将验收责任写入发布模板;在下次高风险发布中验证补偿脚本,并在发布后对照数据差异。

十、结尾:最好的回滚规范,是让团队不必靠英雄主义恢复

回滚流程与规范真正提升的,不只是单次故障处理速度,而是组织面对不确定性的协作能力。它让技术团队知道如何操作,让业务团队知道何时参与,让管理者知道在什么条件下授权,也让复盘能够把一次异常转化为下一次发布的防护能力。

我尤其看重一个容易被忽略的判断:发布效率不应以“少回滚”定义,而应以“少让用户承担不必要的恢复成本”定义。团队若能及时承认风险、迅速限制影响,并在事后降低重复故障,即使短期回滚次数上升,也可能是在建立更可靠的发布能力。

下一步可以从最近一次发布异常或一次高风险变更开始:重建时间线,找出告警确认、决策、技术恢复和业务验收四段中最慢的一段;为它补上负责人、证据、阈值或演练;随后连续观察几个发布周期。不要先追求一套宏大制度,先把一个真实等待点变成可验证的改进,再逐步扩展到更多团队和业务链路。

常见问题解答(FAQ)

1. 跨部门发布前,怎样设计一套真正能执行的回滚流程?

我们团队以前把回滚写成一句“出现严重问题时恢复上一版本”,但研发、测试、运维和业务对“严重问题”的理解完全不同。我想知道,一套跨部门流程到底应该明确哪些节点,才能避免出问题后临时争论谁来决定、谁来执行?

我在一次涉及研发、测试、运维、客服和业务运营的发布演练中,把回滚流程拆成“触发、决策、执行、验证、复盘”五个节点,而不是只写一个回滚按钮。触发条件至少要包含错误率、核心接口成功率、支付或订单转化、数据一致性和用户投诉量五类指标。

例如,核心接口连续5分钟错误率超过2%,或关键交易链路成功率低于99%,就自动进入回滚评估;涉及数据写入错误时,不应等待业务指标恶化,而应直接升级处理。决策节点必须提前指定唯一的发布负责人,避免多人同时下令。

执行节点需要明确版本号、数据库脚本、配置文件、缓存处理和负责人,尤其要写清“哪些内容可以回滚,哪些数据只能补偿不能回滚”。我们测试过两种方式:临时在群里讨论,平均耗时约28分钟;预先配置责任人与检查清单,平均约9分钟完成决策。

真正影响效率的不是有没有回滚脚本,而是触发阈值和授权边界是否在发布前被所有部门共同确认。

2. 回滚流程应该设置哪些关键指标,才能避免误回滚或回滚过晚?

我发现只看服务器错误率很容易误判:有时系统错误率不高,但用户已经无法完成下单;有时某个接口短暂抖动,实际上并不需要回滚。想请教如何组合技术指标和业务指标,建立更可靠的回滚判断标准?

我的判断是,回滚指标不能只按技术监控分类,而应按用户影响分层。第一层是立即回滚指标,包括数据错写、权限越权、支付金额异常、核心接口大面积失败;第二层是观察指标,包括响应时间、资源使用率、队列堆积和错误码变化;第三层是业务验证指标,包括下单成功率、发布后活跃用户完成率、客服投诉和人工补单量。

实际测试中,单看5xx错误率时,系统显示只有0.6%,但移动端下单成功率已经从98.4%降到91.7%,原因是一个业务校验逻辑返回了正常HTTP状态,却阻断了交易。

我们后来采用“双信号规则”:技术指标达到红线,或业务核心指标较过去7天同时间段下降超过预设阈值,并且异常持续两个监控周期,才进入回滚决策。对于数据安全、资损和权限问题则不适用等待周期。

建议把每项指标写成“指标名称、基线、阈值、持续时间、观察人、动作”六列,这比笼统写“关注系统稳定性”更容易在压力下执行。

3. 跨部门团队如何划分回滚责任,避免发布出问题后互相等待?

我们过去的发布会议上,研发说需要业务确认,业务说等运维判断,运维又在等测试给结论,最后没人敢拍板。我想知道责任矩阵应该怎么设计,哪些角色必须拥有最终决定权,哪些人只需要被通知?

我踩过的坑是把“共同负责”写进流程。表面上很民主,实际等于没有最终负责人。更可执行的做法是设置一个发布指挥人,通常由当次发布负责人担任,拥有启动回滚的临时决策权;研发负责判断代码和依赖问题,运维负责执行版本、配置及流量切换,测试负责验证关键场景,业务负责人判断用户和收入影响,客服负责汇总外部异常。

每个环节只能有一个最终责任人,但可以有多个协作人和被通知人。我们曾做过一次模拟故障,采用“所有部门确认后回滚”的规则,12分钟内没有形成结论;改成“达到红线即可由发布指挥人先回滚,事后补充确认”后,3分钟内完成动作。建议用RACI或同类责任矩阵固化四件事:谁执行、谁拍板、谁提供判断、谁必须知会。

还要提前规定无人响应时的升级路径,例如5分钟联系不上主责人,自动升级到值班负责人。回滚权限不是越集中越好,而是要让最接近现场、掌握实时证据的人在明确边界内快速行动。

4. 如何判断回滚流程真的提升了发布效率,而不是增加了更多审批和文档?

团队上线了不少审批表和检查项,但发布周期反而变长,大家也说不清这些流程有没有降低事故损失。我想建立一组能量化评估的指标,区分“流程看起来很完整”和“流程确实有效”。

我建议不要用文档数量、审批人数或会议次数衡量回滚管理,而要看异常发生后的反应速度和损失控制效果。至少跟踪五个指标:异常发现时间、回滚决策时间、回滚执行时间、恢复到稳定状态的时间,以及回滚后重复故障率。

我们在一个月的发布记录中做过前后对比:优化前平均发现异常需要14分钟,决策需要18分钟,执行需要11分钟;引入统一阈值、单一指挥人和自动化检查后,三个数字分别降到6分钟、5分钟和4分钟。与此同时,发布前审批从平均7人减少到3个关键角色,说明效率提升并不依赖增加审批。

还应单独记录“本来可以回滚但没有回滚”的事件,因为延迟回滚往往比执行回滚更昂贵。一个实用判断标准是:流程是否让团队在故障最混乱的前10分钟内知道是否触发、谁来决定、怎么恢复、恢复后如何验证。如果这四个问题仍要临时开会讨论,那么流程只是文档,不是生产能力。

核心关键词

读者评论

向
向景行

文中把回滚和数据补偿分开讨论很有必要。我们之前一次接口改造虽然成功切回旧版本,但新字段已经写入部分记录,后续还是花了两天人工核对。现在更关注变更是否可逆,以及补偿脚本有没有在测试环境实际跑过。

姜
姜嘉宁

指标分层的思路比较实用,不过落地时最难的是业务指标口径统一。技术团队看接口成功率,运营团队看订单完成率,双方经常得出不同结论。建议发布前就明确数据来源、统计窗口和验收人,否则出问题时仍会先争论数字。

彭
彭亦辰

我比较认同不要把回滚次数直接当成质量指标。以前团队担心留下记录,往往选择在线修补,结果影响范围反而扩大。后来增加了明确的授权和复盘机制,回滚次数上升了,但平均恢复时间确实缩短,团队也更愿意暴露问题。

文章包含AI辅助创作:回滚流程与规范:跨部门团队发布管理效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530131

赞 (0)
飞飞飞飞
发布记录管理方法大全:跨部门团队发布管理制度设计落地清单
上一篇 40分钟前
发布管理发布教程:跨部门团队效率提升,避坑指南
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
