发布审批流程与规范:跨部门团队发布管理制度设计关键指标

发布审批最常见的失效,不是审批人太少,而是所有人都在“审批”,却没人对发布结果负责:产品确认功能范围,研发确认代码,测试确认用例,运维确认窗口,安全确认风险,最后发布当天仍有人问“谁批准了回滚方案”。设计发布审批流程与规范,关键不是再加一道签字,而是把风险判断、证据要求、决策权限和上线后的验证连成一条可追溯的链。

一、先讲核心结论:审批不是签字,是一次有边界的风险决策

1. 流程设计先回答四个问题

我设计发布管理制度时,通常先问四件事:这次发布改变什么;最坏会影响谁;出现异常由谁决定停止;发布后用什么信号判断成功。四个问题答不清,审批表做得再漂亮,也只是把不确定性转移到上线当天。

有效审批要同时具备对象、证据、权限和结果。对象是版本、服务、客户范围与变更窗口;证据是测试、监控、依赖和回退准备;权限是哪些角色能批准、拒绝或豁免;结果则包括发布成功、暂停、回滚及复盘。缺一项,审批都容易沦为形式。

2. 用风险分级替代所有发布走同一条长流程

低风险、可逆的小改动,不应该排队等待与重大架构变更相同的审批;涉及数据迁移、权限边界、支付链路或大范围客户的发布,也不能因为“只是一个小版本”而走快速通道。流程长短应由潜在影响、可检测性和回退难度决定,而不是由团队职级决定。

风险级别 典型变更 建议审批方式 主要控制点
低 文案调整、内部工具小修复、独立模块配置 自动校验加责任人确认 变更范围、基础测试、发布记录
中 常规功能迭代、单服务版本升级、有限用户灰度 产品、研发、测试及发布负责人会签 验收证据、监控指标、回退步骤
高 数据库迁移、认证链路改动、核心服务切换 跨部门评审,指定最终决策人 演练结果、依赖影响、应急资源与停止条件
紧急 修复正在扩大的生产故障或严重安全问题 应急授权,事后补齐记录与复核 先控制损失、限制范围、保留审计轨迹

这里的级别是制度设计示例,不是行业统一标准。团队应先用自己的故障记录、变更类型和业务影响校准边界,再把分级写进制度。若所有变更都被定义为高风险,分类本身就失去价值。

发布审批流程与规范:跨部门团队发布管理制度设计关键指标

3. 用结果指标检验制度,而非用审批数量证明制度存在

发布审批制度的效果,不应以“每次都有人点通过”来衡量。我更关注审批等待时间、发布后变更失败率、回滚耗时、审批退回原因分布,以及紧急变更事后补审完成率。指标要能说明流程是否降低了风险,或者只是增加了等待。

例如,审批时间变短并不自动代表效率变高:如果发布后故障增加,缩短的可能是必要审查。反过来,审批时间变长也未必代表风险控制改善,若大部分时间耗在等待无关角色回复,制度只是在堆积队列。

二、背景与真实场景:跨部门发布为什么容易在最后一公里失控

1. 发布是多团队共同完成的一次交接

一个中大型组织的版本发布,往往同时涉及产品、研发、测试、运维、安全、客服、数据和业务负责人。每个团队掌握的只是局部事实:产品知道承诺了什么,研发知道实现边界,测试知道覆盖情况,运维知道容量与窗口,客服知道客户侧影响。风险通常不藏在单一环节,而藏在信息交接的缝隙里。

我见过的典型情形是:功能验收已完成,代码也通过流水线,但客户成功团队不知道部分客户需要提前配置;运维认为回退只需切回旧版本,研发却知道数据库结构已发生不可逆变化。每个人都完成了自己的任务,整体仍然没有形成可执行的发布决策。

2. 规模越大,越不能依赖“大家都知道”

在几十人的团队里,口头沟通可能暂时有效,因为关键人员共享上下文。团队扩展到百人以上、服务拆分、多个业务线并行后,“我以为你看过了”会变成高频风险。人员轮班、跨时区协作和外部依赖又进一步放大了信息不对称。

因此,面向中大型企业的发布制度,重点不是要求所有人阅读更长的文档,而是让必要信息在正确的时间到达有决策权的人。制度应明确谁提供证据、谁检查证据、谁作最终决定,以及不同意见如何升级。

3. 组织里常见的三种发布现场

常规计划发布:多个迭代功能进入固定窗口,主要矛盾是依赖确认、测试排期和业务沟通。通过冻结时间、清单校验和明确的变更截止点,通常能减少临近发布时反复插入需求。

高风险发布:例如核心服务切换或数据模型调整。此时审批核心不是收集更多签名,而是检查兼容策略、分阶段切流、监控阈值和回退条件是否真实可执行。没有演练过的回退方案,不能算作已准备。

紧急修复:故障正在扩大,等待常规会议可能造成更大损失。组织需要预先授权值班负责人采取有限范围的止损动作,同时记录决策依据,并在事后复盘是否存在可避免的流程缺口。

4. 工具能提高可见性,但不能替代制度判断

对于 100 人以上、跨多个职能协同的团队,某项目管理平台可以承载发布申请、任务关联、审批记录、责任人和状态提醒。例如以 PingCode 为例,适合把需求、研发任务、测试结果与发布工作项关联起来,让不同角色围绕同一变更对象协作;它不能替组织决定哪些变更属于高风险,也不能替管理者定义谁有权豁免。

选工具时,我会先检查工作流能否表达分级审批、条件分支、审批超时升级、变更关联和审计记录,再看团队是否愿意在日常工作中持续维护数据。若制度字段过多、更新成本过高,团队很快会转向私聊和表格,系统记录便与真实决策脱节。

三、常见误区:看起来更严格,实际可能更脆弱

1. 误区一:审批人越多,风险越低

每增加一个审批人,都会增加等待与责任模糊的可能。若没有明确决策范围,审批人可能默认前一位已检查,或者认为自己只需确认“看过”。我更愿意让少数角色承担清晰职责:业务确认影响与窗口,技术负责人确认变更方案,测试负责人确认验证证据,发布决策人综合风险并作结论。

对特定专业风险,可以设置咨询或否决条件,而不是把所有角色都塞进无差别会签。安全人员不必审批每个颜色调整,但涉及权限边界、敏感数据或外部接口时,应拥有明确的评估责任和升级路径。

2. 误区二:有回滚按钮就代表可以回滚

回滚常被写成一句“必要时恢复旧版本”,却没有说明数据兼容、消息积压、缓存状态、外部副作用和执行责任。旧版本可能无法读取新格式数据;交易已发送到外部系统后,也不能靠部署旧包撤销业务事实。

回退能力要通过可操作的步骤证明。至少要写清触发信号、执行人、预计耗时、数据处理方式和回退后的验证方法。无法安全回退时,方案应转向分阶段发布、向前修复或功能开关,而不是假装存在一个可靠的撤销按钮。

3. 误区三:测试通过等于可以发布

测试通过只说明既定测试范围内没有发现阻断问题,不等于容量、权限、迁移、告警、客户沟通和运营准备都完成。尤其是依赖多个服务的变更,单服务测试通过并不能证明端到端链路已经安全。

制度中应区分“测试结论”和“发布就绪结论”。前者由测试证据支持,后者还需要综合业务影响、运维准备、依赖状态和发布窗口。两者混为一谈时,审批表上的一个绿色状态会掩盖不同类型的缺口。

4. 误区四:把表单填完整当作风险控制完成

表单字段齐全,不意味着内容可验证。诸如“已做好监控”“已准备回滚”“相关方已通知”,如果没有链接、负责人、阈值或时间点,就只是一句自我声明。我会把关键字段设计成可检查证据:监控面板链接、演练记录、通知对象清单和变更任务编号。

5. 误区五:紧急发布一律事前走完整流程

紧急情况里,拖延本身可能扩大损失。制度应预设受限的应急授权,例如指定值班负责人可批准止损变更,但必须限制影响范围、记录原因、通知相关角色,并在规定时限内完成复核。事后审批不是补签仪式,而是检验授权是否合理、证据是否充分、是否需要改进常规流程。

四、专业判断逻辑:把风险、证据和权责放进同一套规则

1. 先判断影响,再决定审批深度

我建议以四个维度做风险判断:影响范围、失败后果、可检测性、可逆性。影响范围看涉及服务、客户与业务链路;失败后果看财务、合规、数据和声誉损害;可检测性看异常能否迅速被监控发现;可逆性看能否恢复状态,而非只恢复代码。

可以为每个维度设置低、中、高三级,再由制度定义组合规则。不要急着把所有维度压成一个看似精确的分数。分数可以辅助排序,却不应掩盖“低概率、高损害、难逆转”的特殊情形。

判断维度 低风险信号 高风险信号 需要的证据
影响范围 单一内部模块、少量用户 核心交易链路、多业务线或全量用户 受影响服务与客户范围清单
失败后果 功能暂时不可用且无数据损失 资金、隐私、合规或关键数据受影响 业务影响评估与合规检查记录
可检测性 有明确告警,短时间内可识别 异常隐蔽,可能长时间不被发现 监控指标、告警阈值与验证方式
可逆性 可通过开关或版本切换恢复 不可逆迁移或外部副作用难撤销 回退演练、兼容策略或向前修复方案

2. 把审批拆成“准入检查”和“决策批准”

准入检查回答“材料是否齐备、最低门槛是否满足”;决策批准回答“在当前风险与业务条件下,是否值得发布”。前者适合规则化与自动化,后者需要有权责的人作判断。把两者拆开,可以减少审批人反复检查格式,也避免自动校验被误认为风险批准。

例如,流水线可以检查构建产物、测试状态、代码扫描和变更单关联;发布负责人则判断当前窗口是否合适、依赖方是否就绪,以及发生异常时是否有足够人员响应。自动化做一致性检查,人负责权衡现实约束。

3. 设定最小但完整的发布证据包

每次发布至少应有一份能回答“改了什么、如何验证、如何观察、如何停止”的证据包。证据包不是越厚越好,而是要让未参与开发的值班人员能在有限时间内做出正确动作。

  • 变更标识:版本号、代码或制品链接、需求与缺陷关联。
  • 范围说明:涉及服务、用户、地区、配置和依赖系统。
  • 验证结果:测试范围、关键用例、未解决问题及其接受人。
  • 发布计划:窗口、分批策略、执行人、预计耗时和沟通对象。
  • 观察方案:核心业务指标、技术指标、告警阈值与观察时长。
  • 异常处置:停止条件、回退或向前修复步骤、决策人和备援人。

4. 明确权限矩阵,避免“多人参与、无人负责”

制度要把责任写成动作,而不只是岗位名称。谁提交申请,谁确认业务影响,谁验证测试证据,谁批准高风险发布,谁负责执行,谁能叫停,谁负责事后复盘,都要对应到角色。若一个人兼任多个角色,也要明确冲突时由谁复核。

角色 核心责任 不能替代的判断
变更发起人 提供范围、目的、依赖和风险初判 不能把未经验证的内容标为已完成
测试负责人 说明覆盖范围、结果和已知缺陷 不能代表业务接受影响
运维或平台负责人 确认容量、监控、窗口及执行条件 不能单独替业务决策风险接受
安全或合规角色 评估触发规则覆盖的安全与合规风险 不能被无关变更的常规会签稀释
发布决策人 综合证据作批准、拒绝、延期或限流决定 必须记录决策依据与附加条件
发布执行人 按计划执行并报告状态变化 发现停止条件时应有权暂停

5. 为例外设计规则,而不是把例外留给私下协商

豁免并非制度漏洞,未经记录的豁免才是。应说明哪些门槛可豁免、谁有权批准、需要什么补偿控制、何时到期。比如测试环境不可用导致某项非关键验证延期,可以要求更小灰度、强化监控和限定观察期;但涉及敏感数据保护的必要控制,不应靠普通审批随意跳过。

五、案例与数据观察:用一组发布记录找出真正的瓶颈

1. 一个跨部门团队的制度改造示例

以下案例为匿名化的流程推演,用于展示诊断方法,不代表某家企业的公开业绩。某个约 180 人的产品与技术组织,研发、测试、运维和业务团队共同参与发布。改造前,团队每月大约有 40 次生产变更,审批分散在工单、邮件和即时消息中,发布窗口前常出现材料重复补充。

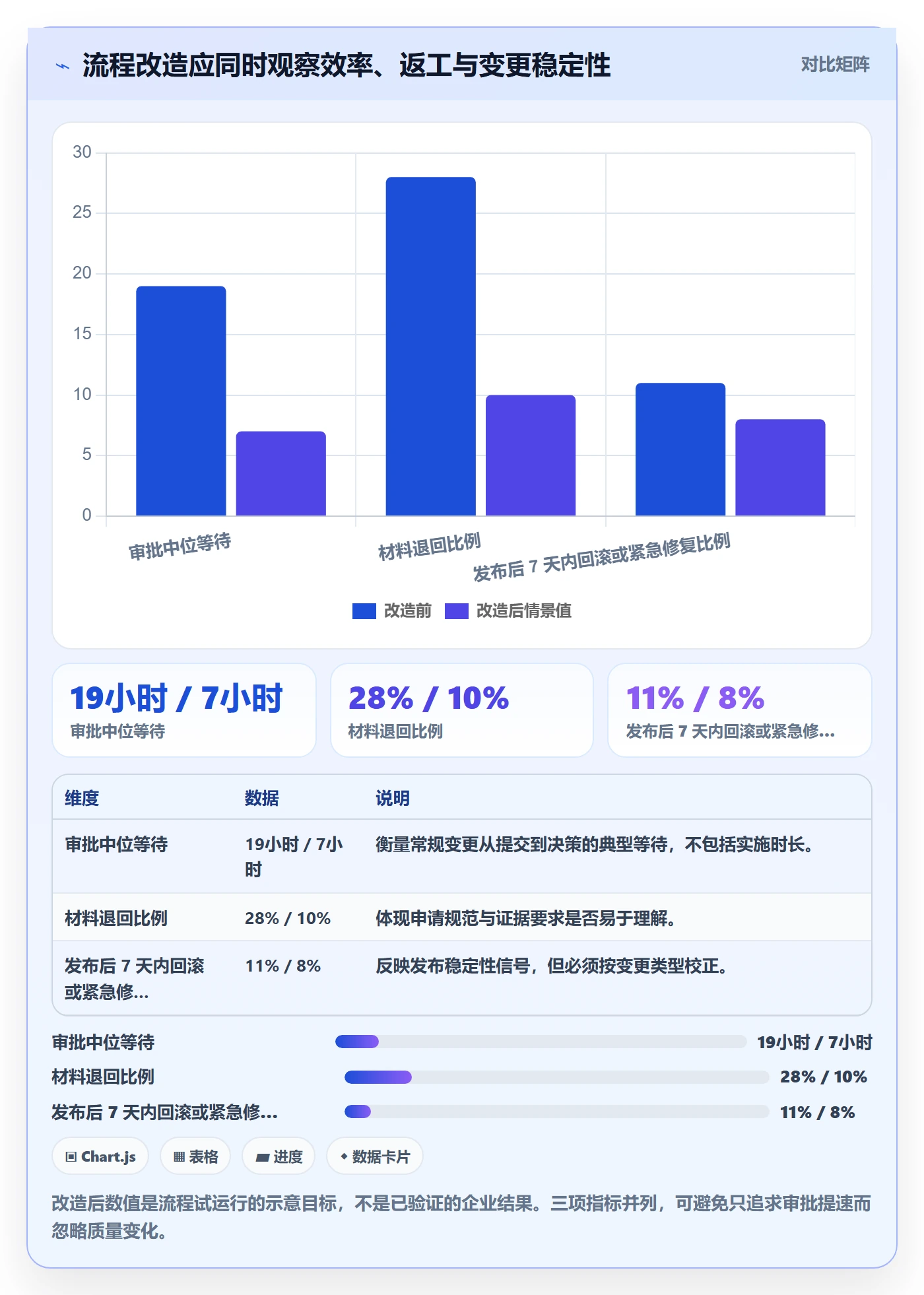

诊断时没有先问“要不要增加审批人”,而是抽取连续 8 周的发布记录,将等待时间拆成材料准备、排队等待、反复澄清和发布执行四段。这个拆分很重要:总耗时只能告诉我们慢,分段耗时才能告诉我们该改哪一环。

观察项 改造前示意值 主要暴露的问题
常规变更审批中位等待 约 19 小时 申请信息不完整,跨部门等待集中在非工作时段
发布后 7 天内需回滚或紧急修复的比例 约 11% 回退准备与灰度观察没有统一证据
因材料缺失退回的申请比例 约 28% 字段要求不清晰,提交者不知道何为有效证明
发布完成后记录补齐时间 平均约 2.5 个工作日 审批、执行与复盘记录分散,事后追补

这些数值是用于演示分析方法的情景模拟,不是行业基准。实际项目中,应从变更系统、流水线、值班记录和故障复盘中取得数据,并公开统计口径。特别要区分“发布后出现故障”和“由该变更导致的故障”,否则失败率会被不准确归因。

发布审批流程与规范:跨部门团队发布管理制度设计关键指标

2. 改造顺序:先减少返工,再缩短决策路径

第一步是定义低、中、高风险规则,并把常见变更类型映射到对应证据。第二步是把发布申请、测试结果、变更任务和执行记录绑定到同一对象。第三步才是优化审批人和通知机制。若先把审批链压短,材料质量问题仍会以临近发布的临时沟通形式出现。

团队还将审批状态从单一的“待审批”拆为“待补证据”“待技术评估”“待发布决策”和“已授权执行”。状态颗粒度不是为了让看板更复杂,而是让申请人知道当前卡在哪里、下一步该找谁。

3. 改造后要看反效果,而不只看速度

假设试运行 12 周后,常规变更的审批中位等待下降到 7 小时,材料退回比例下降到 10%,发布后 7 天内回滚或紧急修复比例降到 8%。这仍只是有价值的初步信号,不能直接证明制度造成改善;还要检查同期发布规模、变更类型、团队人员和重大故障是否发生变化。

若审批加速但高风险变更的回退准备率下降,说明制度可能把速度优化到了错误的地方。若低风险发布的等待减少、高风险发布的证据完整度提升,而故障后果没有恶化,才更接近我们希望的结果:让简单变更更顺畅,让重大变更更有准备。

发布审批流程与规范:跨部门团队发布管理制度设计关键指标

4. 不要把关联当成因果

发布失败率下降,可能来自测试增强、代码规模变小、团队经验增长,也可能只是低风险变更占比提高。评价制度时,我会保留变更类型、服务关键性、发布规模和是否紧急等字段,至少按风险等级分层比较。

如果数据量不足,不宜做过度统计推断。可以用小范围试点、前后对照和故障案例复盘形成证据,同时把结论标为“初步观察”。组织治理最容易失真的地方,往往不是没有数据,而是把含混口径包装成确定结论。

六、从制度落地到日常执行:把规则变成团队能使用的工作流

1. 先画清发布对象与流程边界

发布制度首先要定义“什么算一次发布”。它可能是一个服务版本、一组配置变化、一次数据迁移,或一个客户范围的功能开放。若团队对发布对象理解不同,审批记录便无法正确关联风险、执行和结果。

还要写明制度覆盖哪些环境、系统和变更类型。开发环境更新是否纳入;第三方供应商升级由谁牵头;只调整配置但不部署代码是否需要审批;批量数据修复如何分级。边界越清楚,执行中靠口头解释的地方越少。

2. 设计从申请到复盘的闭环

  1. 提交申请:发起人填写变更目的、范围、计划窗口和风险初判,并关联需求、缺陷与制品。
  2. 自动检查:系统检查必要字段、测试状态、制品版本和重复申请,缺项时退回补充。
  3. 专业评估:相关角色按触发条件评估业务、安全、数据、容量或客户影响。
  4. 发布决策:授权决策人选择批准、附条件批准、延期或拒绝,并留下理由。
  5. 执行与观察:执行人按批次发布,观察核心指标,触发停止条件时暂停或回退。
  6. 关闭与复盘:记录实际版本、偏差、异常、结果与后续行动,紧急发布按时限完成事后复核。

3. 让拒绝、延期和条件批准都有明确含义

审批结果不应只有通过与不通过。拒绝表示当前方案存在不可接受风险;延期表示风险可管理,但条件或时机尚不合适;附条件批准表示只有满足明确前置条件才可执行。每一种结果都应说明责任人和后续动作,避免申请停在“不同意”却无人知道如何继续。

4. 用时限与升级机制控制审批队列

为常规审批设置响应时限可以减少无声等待,但时限并不意味着到点自动批准。更稳妥的机制是提醒、升级到备援审批人,并记录超时原因。高风险发布应保留人工决策;低风险、重复性强的类型则可通过预先授权与自动检查缩短路径。

审批时限要按工作时段、发布窗口和角色负载设计。若要求所有角色在数小时内响应,却没有备援人或排班安排,制度只会制造更多“催审批”消息。可以按部门观察审批等待分布,识别集中堵点,而不是用统一时限掩盖产能不足。

5. 让发布会议只讨论需要共同判断的事项

发布例会不该逐项朗读所有申请。会前完成材料检查和低风险授权,会议集中讨论高风险依赖、未解决问题、窗口冲突及应急准备。若一场会议大部分时间都在确认字段有没有填,说明流程的异步准备不足。

七、关键指标设计:从“流程热闹”转向“风险可控”

1. 指标分为效率、质量、风险与执行纪律

只看审批时长,会诱导团队减少必要检查;只看故障数,又可能导致团队拒绝所有变更。指标需要成组使用,并按风险级别、系统重要性和变更类型拆分。

指标类别 建议指标 观察问题 可能的误读
效率 审批中位时长、等待超时率、申请退回率 队列是否通畅、材料是否清晰 时长下降不一定代表风险更低
质量 发布后变更失败率、紧急修复比例 变更是否导致服务退化或回退 需按系统与变更风险校正
风险控制 高风险回退演练覆盖率、停止条件完整率 关键预案是否能在现场执行 写了预案不等于演练有效
执行纪律 事后记录及时率、紧急变更复核完成率 制度是否形成可追溯闭环 追求百分之百填报可能带来无效记录
业务影响 受影响客户数、关键业务中断时长 故障对客户和经营造成的实际损失 单看技术故障数会忽略影响程度

2. 统一指标口径,尤其是失败率与审批时长

变更失败率的分子可以定义为发布后需要回滚、紧急修复或造成服务降级的变更数,分母为同一观察周期内完成的生产变更数。但团队必须说明观察窗口、故障归因规则以及多个变更共同影响同一事件时如何计数。

审批时长也要明确起止点。若从申请草稿开始计时,团队可能因尚未准备好而产生大量无意义时长;若从提交完整申请开始计时,则必须定义“完整”标准。建议同时记录总历时和主动处理耗时,区分排队、补件、评估与决策。

3. 设置防止指标被优化歪的护栏

每个主指标都应配一个反向检查。审批速度配变更失败率;自动化比例配高风险人工复核率;紧急发布数量配紧急分类抽查;材料退回率配事故复盘中的证据缺失率。这样可以发现团队是否只是把问题移到了指标看不见的地方。

不要轻易把单一目标绑定个人绩效。例如“审批必须在两小时内完成”可能让审批人机械点击通过。早期更适合用于流程诊断,待数据口径稳定、影响因素充分理解后,再讨论团队级目标。

发布审批流程与规范:跨部门团队发布管理制度设计关键指标

八、不同团队的行动建议:按组织成熟度逐步推进

1. 团队较小、变更类型简单时

先不要搭建复杂委员会。建立一页发布清单、明确技术负责人和执行人,记录版本、验证结果、观察指标和异常处理。每月抽样回顾发布问题,确认哪些风险反复出现,再增加对应控制。

小团队更需要避免制度超前:如果每次发布只有两三位固定协作者,强行要求多层签批会消耗大量精力。可以通过明确授权和自动化检查实现基本控制,但核心服务或敏感数据相关变更仍应单独评估。

2. 进入百人规模或多团队并行时

当多个团队共享服务、发布窗口和基础设施时,应建立统一的风险分级、发布状态和证据规范,同时允许不同业务线保留必要差异。通用字段统一,专业检查按触发条件启用,避免每个部门另造一套审批表。

可以用某项目管理平台集中关联需求、缺陷、测试和发布工作项,并配置状态提醒与审计记录。若采用 PingCode 等平台,先挑一个业务线做试点,观察申请退回率、等待时间和记录完整度,再决定是否扩大范围;不要一开始就把未经验证的制度固化到所有团队。

3. 高合规或高可用业务

涉及金融交易、医疗数据、关键基础设施或严格审计要求的业务,应把法规要求、职责分离、证据留存期限和审批权限纳入制度评审。具体义务取决于行业、地区和合同约定,应由法务、合规和安全团队核对适用要求,不能用通用模板替代法律判断。

高可用场景还要重视渐进式发布、故障隔离、容量余量、值班覆盖和跨团队演练。审批材料应能说明如何限制爆炸半径,而不仅是列出所有参与者的姓名。

4. 频繁发布、交付节奏很快的团队

频繁发布的团队不适合每个微小变更都开会。可将低风险、可观测、可逆的变更纳入预授权路径;通过流水线完成一致性检查;把人工审批集中在影响范围扩大、关键数据变化或风险信号异常的节点。

自动化不是无审批,而是把审批从逐次签字转为对规则、权限和异常的治理。团队要定期检查预授权范围是否过宽、自动检查是否失效,以及新型变更是否应提升风险等级。

九、不同情况下的取舍:效率与控制没有一个通用最优点

1. 统一流程还是业务线自定义

统一流程的优势是口径一致、跨部门协作容易、审计记录可比较;代价是可能无法覆盖特殊业务的风险特点。业务线自定义的优势是贴近现场;代价是制度碎片化,人员流动后难以理解其他团队的发布方式。

我的建议是统一风险分级、数据定义、审计要求和最低证据;允许业务线在专业评估项、观察指标和执行步骤上扩展。统一的是底线,不必把每个操作细节都做成同一张表。

2. 人工审批还是自动授权

人工审批适合高影响、难逆转、低频且需要权衡的变更;自动授权适合规则清楚、重复频繁、可检测且容易恢复的变更。若规则无法清晰描述,自动化可能只是把含糊判断隐藏在配置里。

决定自动授权前,应确认失败信号可及时检测、影响范围可限制、恢复路径经过演练、规则有负责人和复审周期。上述条件不成立时,先改善可观测性与回退能力,而不是急着减少审批。

3. 快速止损还是完整事前审核

常规计划发布应尽量在执行前完成证据检查;事故中的紧急修复则应优先阻止损失扩大。制度可以允许值班负责人基于有限授权采取动作,但必须设定授权边界、记录内容和事后复核时限。

紧急通道也需要防滥用。若某团队长期把计划变更标为紧急,应分析排期、测试环境和发布窗口是否存在结构性问题。紧急类别应当是少数例外,而不是绕过常规准备的便利入口。

4. 指标追求短期效率还是长期稳定

短期内压缩审批时长容易量化,也容易引发副作用;长期稳定则需要结合故障后果、客户影响、回退能力和团队学习。组织应根据业务阶段选择关注重点:成熟服务可优化重复流程,新上线的核心链路则应优先确保监控、灰度和应急方案可靠。

不要把不同系统放在同一张总榜上。内部工具的几小时等待,与核心交易系统的审批时长含义完全不同。分层比较、横向解释比追求漂亮的单一平均值更有管理价值。

十、制度启动清单与结尾:先验证风险逻辑,再扩展审批范围

1. 首月可以完成的最小落地动作

  • 盘点近 8 至 12 周的生产变更和相关故障,统一统计口径。
  • 定义低、中、高与紧急变更的触发条件,并邀请业务、研发、测试、运维和安全角色共同校准。
  • 为每类变更写出必需证据、最终决策人和停止条件。
  • 选一个业务线试运行,保留原流程的关键控制,避免一次性全面切换。
  • 每周检查退回原因与审批等待分布,每月复核失败率、回退准备和记录完整度。
  • 对豁免、紧急授权和制度外变更做抽样复盘,判断规则是否过宽或执行是否困难。

2. 复盘时优先追问五件事

  1. 本次变更的真实影响范围,是否与申请时描述一致?
  2. 审批证据中哪些信息改变了决策,哪些字段只是被填写?
  3. 异常信号是否足够早,能否更快触发暂停或隔离?
  4. 回退或向前修复方案是否按预期执行,实际耗时如何?
  5. 事故来自个体疏忽、流程设计、工具限制,还是资源与排期问题?

3. 最值得坚持的独特判断

发布审批不是把风险消灭,而是让风险被看见、被授权、被限制,并且在结果不符合预期时有人能及时行动。真正成熟的制度,既不会让低风险变更陷入无谓等待,也不会让高风险发布靠一句“大家都同意”获得安全感。

下一步不要先增加审批人。先抽取一批真实变更,测量申请退回、等待、故障影响与回退耗时;再按风险等级重画流程,明确证据、权限和停止条件。试点一段时间后,用数据验证制度是否同时改善了决策质量与执行效率,再决定扩大范围或调整规则。

常见问题解答(FAQ)

1. 跨部门发布审批流程应该设置哪些关键指标?

我正在梳理研发、测试、产品和运营共同参与的发布制度,不想最后只剩一个“审批通过率”。哪些指标能真正发现流程卡点,又不会让团队为了数字好看而走形式?

建议把指标分成三类:效率、质量和流程纪律。效率看从“提交发布申请”到“批准”的审批时长中位数,以及超时申请占比;质量看发布后约定观察期内的回滚率、严重故障数和紧急修复数;流程纪律看材料一次通过率、未完成关键检查却获批的次数。

中位数比平均数更能避免少数极端项目扭曲判断,观察期则应按业务风险设定,例如高风险变更观察 7 天,普通变更观察 3 天。指标要配套解释:审批时间变长,可能是材料不完整,也可能是审批角色过多,不能直接把“审批越快”当成唯一目标。

2. 发布审批应该按变更风险分级,还是所有发布都走同一套流程?

我担心流程太轻会漏掉数据库变更、权限调整这类高风险事项,流程太重又会让小型修复排队等审批。发布制度怎样分级,才能既控制风险又不拖慢日常迭代?

更实用的做法是按影响范围和可逆性分级,而不是按团队、项目名称或发布频率分级。可以将变更分为低、中、高三档:低风险修复采用自动化检查加单人确认;中风险功能发布增加测试负责人和业务负责人的确认;高风险的数据库结构、权限或基础设施变更,则要求回滚方案、监控指标、明确的业务窗口和双人复核。

分级标准必须写成可判断的条件,例如“是否影响多个服务”“是否涉及不可逆数据迁移”“是否触达外部用户”,并定期抽查实际归档记录;否则团队会倾向把变更都标成低风险,分级就只剩形式。

3. 跨部门发布流程中,谁应该对最终放行负责?

我遇到过测试说质量已确认、业务说时间已定,但出了问题后没人能说明是谁作的最终判断。发布审批里应该由一个负责人拍板,还是让所有参与部门共同承担责任?

应区分“提供专业确认”和“承担放行责任”。研发负责人确认实现与回滚可行,测试负责人确认测试范围及遗留风险,业务负责人确认发布窗口和用户影响,运维或平台负责人确认监控与容量准备;最终放行人则按风险等级预先指定,通常由发布负责人或变更授权人承担。

审批记录至少保留变更范围、各角色结论、未解决风险、放行人和时间,不能只记录一个勾选状态。这样既不会把所有责任压给某个审批人,也能避免出现“大家都同意、没人负责”的集体模糊。

4. 紧急发布能否跳过审批,事后补流程是否可行?

我担心线上故障时按常规流程逐项等审批会延误止损,但如果允许口头放行,久而久之可能变成绕过制度的常态。紧急发布怎样留出速度,同时还能复盘和追责?

紧急发布可以缩短审批链,但不应取消最低控制项。制度可规定由值班负责人和业务授权人进行双人确认,至少说明故障或风险、影响范围、操作人、回滚条件及通知对象;语音或即时沟通确认后,应在规定时限内补录记录,例如 24 小时内完成。每月统计紧急发布占比、补录及时率和紧急发布后的回滚或事故情况;

如果紧急通道长期被用于常规需求,说明排期或审批设计存在问题,而不是继续放宽例外。复盘重点应是为什么常规流程未能满足时效,而不只是追究执行人。

核心关键词

读者评论

夏
夏梓萱

我们之前也把发布审批做成多人会签,真正拖时间的常常是没人知道谁有最终决定权。后来把决策人和可叫停的条件写清楚,交接顺了不少。

王
王若溪

回滚方案确实不能只写“恢复旧版本”。有次数据库结构已变更,代码回退后仍要处理数据兼容,之后我们把回退演练和数据处置单独列为检查项。

邓
邓宇轩

风险分级有帮助,但证据项数量最好别变成硬指标。不同系统的依赖和可观测性差异很大,按数量打勾容易又变成另一种形式主义。

文章包含AI辅助创作:发布审批流程与规范:跨部门团队发布管理制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530081

赞 (0)
飞飞飞飞
发布管理回滚教程:跨部门团队制度设计,避坑指南
上一篇 43分钟前
发布管理上线计划教程:跨部门团队实操方法,避坑指南
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
