灰度发布管理方法大全:管理层发布管理协同管理落地清单

灰度发布最容易失败的时刻,往往不是系统报错,而是管理层以为“已经放量”,研发以为“只是小流量验证”,客服却在用户投诉后才知道功能变了。发布当天,代码可能只影响 5% 用户,组织却可能有 100% 的协同盲区。要把灰度发布管好,关键不是把流量比例切成 1%、5%、20%,而是让每一次扩大、暂停和回滚都有明确的责任人、观察指标、决策时限与证据记录。

一、核心结论:灰度发布不是流量开关,而是一套分阶段决策机制

1. 先定义什么叫“发布成功”

在我看来,灰度发布的成功,不是功能上线,也不是发布流程走完,而是组织在可控风险内获得了足够证据,能够判断是否继续扩大影响范围。这个定义听起来简单,却能改变很多团队的操作方式:发布负责人不再只汇报“当前流量比例”,而要同时回答“观察到什么、还有什么未知、谁有权决定下一步”。

一个可执行的灰度决策至少包含五项:目标用户范围、观察窗口、成功指标、停止条件、决策人。缺少其中任何一项,灰度就容易退化成“先放一点看看”。特别是停止条件,如果只写“出现严重问题及时回滚”,执行者仍然要临场猜测什么算严重、谁来确认、是否需要等管理层批准。

我建议把每个灰度阶段写成一张决策卡:进入条件、验证目标、退出条件、异常动作和责任人一目了然。流量比例只是其中一项,不应成为发布计划的全部。

决策卡要素 需要写清的问题 不合格写法 可执行写法
目标范围 哪些用户、租户、地区或设备进入本阶段? 小流量用户 内部员工与指定测试租户,共约 300 个活跃账号
观察窗口 观察多久,覆盖哪些业务周期? 观察一段时间 至少覆盖两个业务高峰,且不少于 60 分钟
成功指标 哪些数据证明功能可继续放量? 运行正常 关键交易成功率不低于基线 0.2 个百分点以上
停止条件 发生什么情况立即暂停或回滚? 发现问题就处理 错误率连续 5 分钟高于阈值,停止扩量并启动回滚评估
决策权限 谁能继续、暂停或回退? 相关人员共同确认 发布负责人可暂停;回滚由值班负责人执行并通知业务负责人

2. 管理层要管理风险边界,不要代替一线盯监控

管理层参与灰度,不等于管理层逐条查看日志或批准每一个流量百分比。管理层真正需要确认的是:这次发布的业务影响有多大,最坏情形是否可承受,暂停和回滚是否有人有权执行,跨部门资源是否已经到位。

我把管理层的职责概括为“定边界、解冲突、接升级”。定边界,是确定业务风险容忍度和发布窗口;解冲突,是在业务增长目标与稳定性要求冲突时做取舍;接升级,是当事故影响超出团队授权范围时及时决策。把管理层变成逐步放量的审批队列,反而容易让现场处置变慢。

3. 先按风险分层,再决定灰度粒度

不是每一次变更都需要复杂灰度。修改文案、调整非关键页面样式,与变更支付链路、权限模型、数据结构的风险完全不同。流程若不区分风险,低风险发布会被繁琐审批拖慢;若一律走轻量流程,高风险发布又会缺少必要控制。

风险等级 典型变更 建议控制方式 管理层介入点
低 非关键文案、内部工具体验优化 自动化检查、短观察窗口、快速回退 按周查看异常汇总
中 核心页面交互、普通业务规则变更 内部验证、指定用户、分批扩量 确认业务窗口与客服准备
高 支付、权限、数据迁移、核心交易链路 分层放量、双人复核、预案演练、明确止损线 确认风险上限、应急授权和跨部门值守

二、背景与真实场景:为什么小流量也会造成大范围混乱

1. 流量比例不等于组织影响比例

假设新功能只开放给 2% 用户,但客服、销售、运营和技术支持都没有收到变更说明。用户遇到问题后,组织内部可能出现四种解释:客服认为是账户问题,销售认为客户操作错误,研发认为功能还没正式发布,运营则以为是全量更新。此时技术影响范围很小,沟通成本却迅速扩散。

这也是灰度管理中常见的错觉:团队把“用户覆盖比例”当成“事故影响比例”。但真实影响还取决于用户价值、业务集中度、传播路径和依赖关系。影响一名关键客户的权限错误,可能比影响几百名普通用户的页面样式问题更严重。

因此,我会要求发布计划同时写明“技术影响面”和“业务影响面”。前者看实例、请求、用户、租户等技术维度;后者看关键客户、交易金额、业务时段、客服负荷和外部承诺。两类影响面不能互相替代。

灰度发布管理方法大全:管理层发布管理协同管理落地清单

2. 灰度常发生在多团队依赖链上

一个看似独立的功能,实际可能同时依赖服务端接口、客户端版本、数据结构、权限配置、监控告警、客服话术和业务规则。只看代码仓库和部署流水线,容易漏掉接口兼容性、旧版本用户行为或运营配置等“非代码依赖”。

例如,服务端已经支持新字段,但旧客户端仍在读取旧字段;灰度用户恰好分布在多个客户端版本中,错误只在其中一个版本出现。若发布观察窗口只看总体成功率,问题可能被平均值掩盖。若只按用户百分比放量,也可能因为用户分组与客户端版本、地区或租户结构相关,造成样本偏差。

灰度分组应尽量按业务风险和技术差异设计,而不是只追求随机抽取的方便。至少要检查用户分组是否覆盖关键客户端版本、地区、租户类型、业务路径和高峰时段。

3. 发布流程的问题通常暴露在交接处

我观察到,发布准备本身未必最容易出错,真正的薄弱点往往是角色交接:研发完成部署后没有明确交给值班人员;业务负责人看到指标变化却不知道是否可以暂停;客服拿到公告时,灰度用户已经开始咨询;管理层收到升级消息时,消息里没有影响范围和建议决策。

这些问题通常不是“大家不负责”,而是流程没有定义交接完成的证据。口头说“我来盯着”无法替代监控链接、值守名单、升级路径、故障预案和交接时间。协同的质量,要看信息是否在正确时间到达有权行动的人。

4. 先把不确定性拆开,发布节奏才有意义

发布团队常说“先 5%,再 20%,最后全量”,但这个比例序列并不天然合理。若一次发布主要验证兼容性,分组应覆盖不同设备和版本;若主要验证业务转化,分组要能区分用户类型和关键漏斗节点;若主要验证容量,应按请求量、并发量或资源负载控制,而不是只按账号数。

所以我会先问“这次灰度要消除哪一种不确定性”,再设计分组与观察指标。目标如果是容量验证,用户百分比就可能不是合适的控制变量;目标如果是新流程的用户体验验证,机器实例比例也无法说明产品是否有效。

三、常见误区:看起来有流程,实际上没有决策能力

1. 误区一:把灰度比例当成风险控制本身

“先给 1% 用户”听起来谨慎,但若这 1% 全是高价值客户,或者都走同一条高风险交易链路,实际风险并不低。反过来,面向大量内部测试账号开放某个非关键功能,也可能风险可控。比例只能描述覆盖规模,不能独立说明风险大小。

专业判断应至少同时看四个维度:受影响对象、单次后果严重度、异常被发现的速度、回退所需时间。举例来说,失败率高但可自动重试、用户可绕行的流程,与失败率低却会造成不可逆数据损坏的流程,不能使用同一套止损线。

2. 误区二:只盯总体成功率,平均值掩盖局部故障

总体错误率从 0.3% 上升到 0.4%,未必看起来严重;但如果某个客户端版本的错误率从 0.2% 上升到 8%,平均值就会把风险冲淡。相反,某些背景任务的告警短时增多,虽然总体告警数量醒目,却不一定意味着用户体验恶化。

我建议至少按用户分组、版本、地区、租户类型、核心接口和业务步骤切分核心指标。拆分维度不必一开始就铺满监控大屏,而要围绕本次变更可能影响的路径进行选择,并明确哪些分组数据不足以作结论。

3. 误区三:成功指标有了,停止条件却没有

很多发布方案会写“成功率达到 99.9% 即可继续”,却不写错误率达到多少时必须暂停。缺少失败边界时,团队很容易在异常出现后继续观察,直到问题扩大;也可能把可恢复的小波动误判成必须回滚的事故。

阈值要结合历史基线、业务峰谷、系统波动和后果严重度。若历史指标本来就有较大自然波动,单次瞬时越线可能不适合立即回滚;若指标代表数据完整性或权限安全,即使只出现一次明确异常,也可能需要马上停止扩量。

4. 误区四:将“可以回滚”误认为“能够恢复”

回滚代码不一定能回滚数据。数据库结构变更、已发送的通知、已经产生的交易记录、用户已经完成的操作,都可能无法通过撤回部署恢复到原状。因此,发布预案必须说明回滚的对象和边界:回退应用、关闭功能开关、停止写入、补偿数据,还是采用前向修复。

我会把“回滚可行性”拆成三个问题:开关能否迅速关闭,服务版本能否安全回退,已产生的数据是否可恢复或补偿。只回答“有回滚脚本”,还不足以证明方案可靠。

5. 误区五:每个阶段都依靠会议确认,现场却没人能行动

会议有助于对齐复杂决策,但不适合替代实时授权。若每次暂停都要召集多部门负责人,夜间发布或节假日发布时,响应会被等待时间拖长。更稳妥的设计是预先授权:发布负责人可以暂停扩量,值班负责人可以执行既定回滚动作,超出预设边界的业务取舍再升级给管理层。

协同清单要回答“谁被通知”和“谁有权做什么”,不能只列参会人。通知对象可以很多,决策权必须清楚,执行权也必须与预案匹配。

6. 误区六:把用户投诉当成唯一真实信号

用户反馈很重要,但它通常滞后于系统异常,而且容易受用户活跃度、客服渠道和问题可见性影响。关键链路成功率、业务完成率、数据一致性、延迟分位数和资源饱和度等指标,能够更早暴露风险。

反过来,监控没有报警也不等于没有问题。若监控只覆盖服务可用性,没有覆盖业务结果,系统可能返回成功码,却产生重复订单、错误权限或流程无法完成等问题。发布指标必须与用户要完成的业务动作相连。

灰度发布管理方法大全:管理层发布管理协同管理落地清单

四、专业判断逻辑:如何设计一条可解释、可暂停、可回退的发布路径

1. 从变更清单开始,而不是从百分比开始

发布方案的起点应是变更影响分析。先列出改了什么、依赖什么、影响哪些用户路径、是否涉及数据写入、是否兼容旧版本,再判断需要哪些验证。这样做能避免团队先定一个“标准灰度比例”,再把所有变更硬塞进同一流程。

我通常把影响分析写成四列:变更对象、可能失效方式、可观测信号、止损动作。比如“权限规则调整”可能失效为合法用户被拒绝或非法用户获得访问;可观测信号包括授权失败率、越权审计事件;止损动作可能是关闭新规则、切回旧策略并审查异常记录。

2. 用风险矩阵确定控制强度

风险评估不必追求精密到小数点后两位。实务中,一个清晰的分级往往比复杂评分更有用。可用“发生可能性、影响严重度、发现难度、恢复难度”进行判断。发生概率低但后果不可逆的变更,不能因为概率低就走轻量流程。

判断维度 低风险表现 高风险表现 对应控制
影响严重度 局部体验降级,可绕行 资金、权限、数据完整性受影响 扩大验证范围,预先准备业务补偿
影响范围 限定内部账号或可识别租户 影响跨地区、多租户或核心流程 分层控制目标对象,限制扩量速度
发现难度 有明确实时指标和告警 问题只能靠用户投诉或事后对账发现 增加业务埋点、抽样核验和人工巡检
恢复难度 功能开关关闭即可恢复 写入数据不可逆或外部动作已发生 双轨运行、影子验证或先做小范围可逆试点

3. 将灰度阶段设计成证据阶梯

阶段不应只是流量从小到大,而应逐步回答不同问题。典型顺序可以是:发布前静态检查与自动化测试;内部账号验证功能与兼容性;目标用户小范围验证真实业务路径;扩大到具有代表性的用户群验证稳定性与容量;最后全量并进入常态监控。

每个阶段都应规定“进入门槛、需要观察的证据、继续条件、暂停条件”。如果阶段之间没有不同的验证目标,只是重复观察同一组指标,那么阶段数量再多也不会增加多少信心。

阶段 主要验证问题 核心证据 典型决策
发布前 构建、测试、兼容和预案是否齐备? 测试报告、变更审查、回退演练记录 批准进入内部验证或阻止发布
内部验证 功能是否按预期工作? 关键路径完成率、错误日志、用户反馈 修复后重测或进入外部小范围
代表性小流量 真实用户与真实数据下是否稳定? 分组成功率、延迟、业务完成率、异常工单 继续观察、暂停或回退
扩大验证 规模上升后是否出现容量或长尾问题? 资源饱和度、分位延迟、峰值交易成功率 继续放量或限制目标群体
全量运行 是否达到常态化运行标准? 趋势、告警、业务结果与支持反馈 关闭临时监控并保留长期观察项

4. 指标要成组使用,避免单指标误判

我不建议用单一成功率作为放量依据。至少要组合三类指标:技术健康指标、业务结果指标、用户体验或支持负荷指标。比如接口成功率正常,但流程完成率下滑,可能是前端交互或数据校验出了问题;业务完成率稳定,但延迟长尾明显恶化,可能预示着扩量后容量风险。

每个指标还要注明口径、数据源、统计窗口和负责人。比如“错误率”到底是错误请求占比、用户操作失败率,还是服务端异常码比例?口径不同会产生相反结论。指标名称不清,管理层看板就会把精确数字变成不可靠的解释。

5. 观察窗口要覆盖业务周期,不要机械按分钟定

有些问题在几分钟内就会显现,例如启动失败或接口超时;有些问题要等到结算、同步、批处理或用户完整走完一条流程才会出现。观察窗口应与风险暴露周期一致,不能仅因为发布窗口预留了 30 分钟,就默认 30 分钟足够。

如果发布目标用户活跃度较低,观察到的“零投诉”也可能只是样本不足。此时要看有效业务事件数量,而不只是经过了多少时间。比如等到观察到一定数量的真实交易,或覆盖一次关键批处理,才有资格判断是否继续。

6. 把止损动作写成现场可执行的指令

预案中应避免“必要时回滚”“及时通知相关人员”这类模糊措辞。现场需要知道:谁操作、操作什么、目标状态是什么、如何确认生效、失败后走哪条替代路径。对关键动作,最好在正式发布前做一次演练或至少进行桌面推演。

  1. 识别:监控、业务校验或用户反馈触发异常,记录发生时间、影响路径和初步范围。
  2. 控制:发布负责人立即暂停扩量,必要时关闭功能开关,避免影响面继续扩大。
  3. 判断:技术负责人评估故障类型和恢复方式,业务负责人判断用户与交易影响。
  4. 恢复:按预案回退版本、关闭规则、停止写入或启动数据补偿。
  5. 确认:检查关键指标恢复、受影响用户范围收敛、数据核对完成。
  6. 复盘:记录决策时间、实际影响、预案偏差和后续改进责任人。

灰度发布管理方法大全:管理层发布管理协同管理落地清单

五、管理层、业务与技术如何协同:职责清楚比会议更多更重要

1. 管理层:批准风险边界和资源,不审批每个技术动作

管理层在发布前应确认业务目标、可接受的影响范围、发布窗口、升级联系人和必要资源。高风险变更还应确认:若出现异常,是否允许优先止损而暂时牺牲短期转化或发布进度。

管理层不适合替技术团队判断某个服务指标是否达到工程阈值,但必须确保团队有权按既定阈值采取行动。如果发布负责人知道需要暂停,却担心“未经批准影响业务”,说明授权机制没有设计好。

2. 产品与业务:定义用户结果和不可接受的业务后果

产品和业务负责人需要把“功能符合预期”转化为可观测的业务结果,例如流程完成率、关键操作成功率、订单重复率、退款异常率或人工处理量。只用“用户感觉正常”作为验收标准,很难在短时间内作出一致判断。

业务负责人还要识别不可逆操作与重要客户群体。若某类客户不能接受短暂中断,发布策略就要体现这一约束,例如避开业务高峰、先选择内部租户、保留旧路径或设置人工兜底。

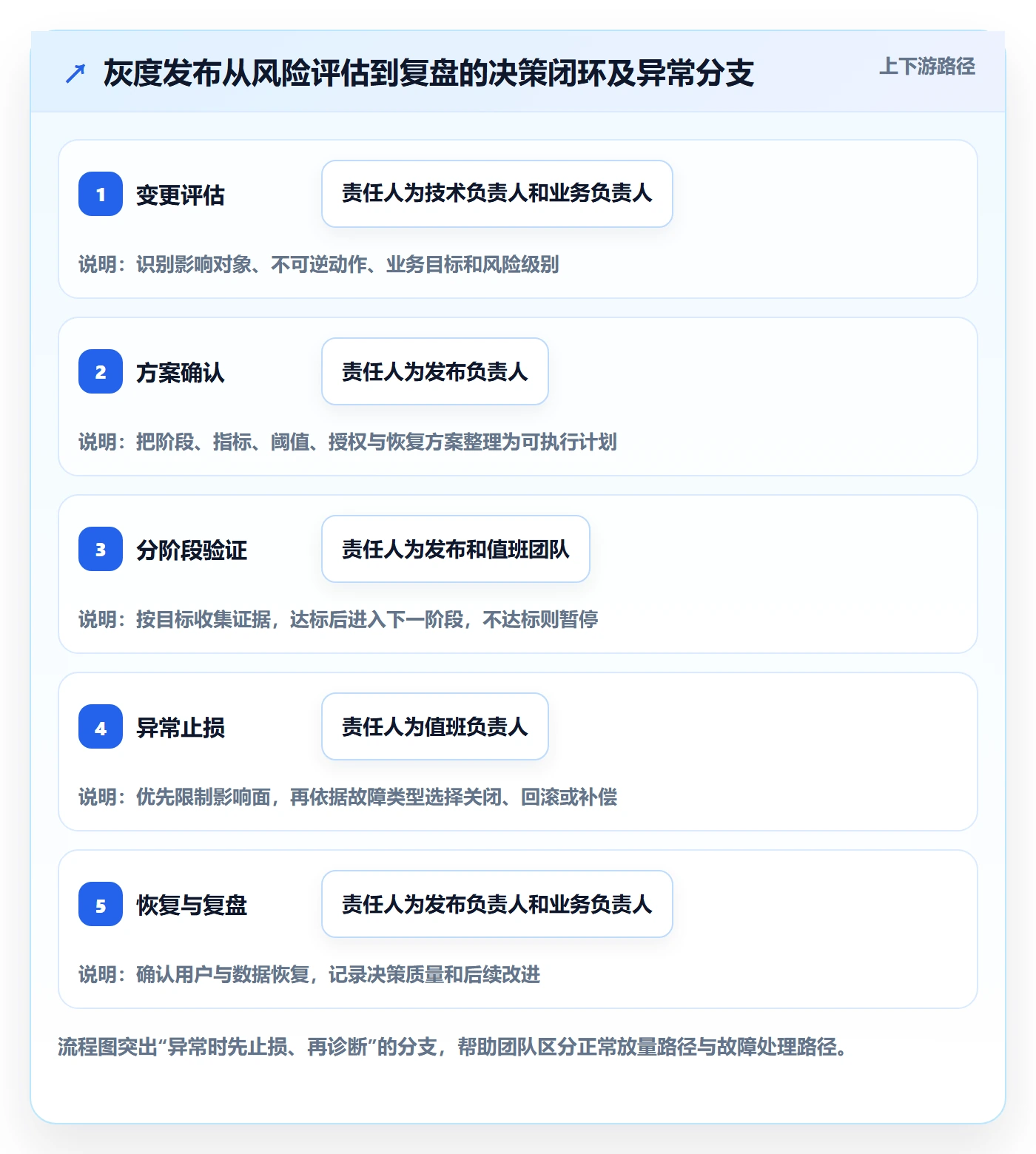

3. 研发与测试:负责变更影响、验证证据和技术止损

研发要说明依赖、兼容性、回退难点和监控信号;测试要确认主要场景覆盖,特别是失败路径、旧版本和异常输入;值班或平台团队要确认部署、开关、告警和回滚能力。责任不是“大家共同负责”,而是每一项动作都有人完成并留下证据。

在跨团队发布中,我会把“提出变更的人”和“负责执行发布的人”区分开。提交代码的工程师未必适合独自承担全局发布协调,尤其当发布涉及多个服务、业务流程和外部沟通时,需要明确发布负责人。

4. 客服与运营:提前准备识别方式和用户沟通口径

客服与运营不必参与每个技术细节,但要知道哪些用户可能看到变化、如何识别灰度用户、遇到什么现象需要升级、哪些问题可以用已验证的话术回复。若灰度用户无法被快速识别,客服就难以判断投诉是否与本次变更相关。

用户沟通也要有边界。没有确认影响范围前,不应过早宣称“只有极少数用户受影响”;没有完成验证前,也不应向外承诺确定恢复时间。稳妥的沟通应区分已确认事实、仍在调查的部分和下一次更新时间。

5. 用责任矩阵消除“都知道但没人做”的空白

事项 最终负责 执行角色 需要同步的人
定义发布目标与业务指标 产品或业务负责人 产品、数据分析 研发、测试、管理层
评估技术影响与回退方式 技术负责人 研发、测试、平台团队 发布负责人、值班人员
批准高风险发布窗口 业务管理负责人 业务负责人协调资源 技术负责人、客服运营
暂停扩量 发布负责人 值班人员执行 产品、业务、管理层按级别通知
执行回滚或功能关闭 技术负责人 研发或平台值班人员 发布负责人、业务负责人
用户沟通与工单分流 客服或运营负责人 客服、运营团队 产品、发布负责人

6. 以 PingCode 为例:工具应承载决策证据,而不是制造另一套表格

对于中大型企业或 100 人以上组织,灰度发布经常跨越产品、研发、测试、运维、业务和客服团队。以 PingCode 为例,团队可以将发布事项与需求、缺陷、测试任务和责任人关联起来,统一记录版本范围、风险等级、审批结论、观察指标、回滚动作和复盘事项。价值不在于“所有信息都放进一个系统”,而在于减少发布群聊、文档和工单之间的状态冲突。

我会特别检查三件事:第一,发布任务是否能追溯到变更和测试证据;第二,暂停、回滚和升级动作是否有明确负责人及到期时间;第三,事后是否能从记录中还原决策过程,而不是只能靠聊天记录拼凑。

如果团队使用某项目管理平台,建议把工具配置为信息入口,而不是审批迷宫。发布状态、风险等级、当前阶段、阻断项、决策时间和责任人适合结构化记录;复杂的技术细节仍可链接到对应监控、测试报告或变更说明。工具选型不应以表单数量为标准,而应看能否让相关角色在关键时刻看到同一份可信状态。

7. 小团队和大组织的协同重点不同

小团队通常人少、沟通路径短,适合轻量决策卡与固定值守群。主要风险是职责过度集中:同一个人写代码、发布、看监控、批准回滚,容易产生盲区。可通过同伴复核和简短发布检查表补足。

大组织的主要风险则是信息分散、权限层级多和发布窗口协调成本高。需要标准化风险分级、发布模板、升级路径和复盘口径,但不应把所有变更都纳入同等复杂的审批。按风险分流,才能既保留控制,又不让低风险事项堵塞流程。

六、具体案例与数据观察:一次模拟发布如何从“放量”变成可验证决策

1. 案例背景:新结算流程上线,真正的问题不在页面

下面的案例是用于说明方法的情景推演,不代表某家企业的真实事故记录。某 B2B 服务团队计划上线新的结算确认流程,涉及前端页面、订单服务、权限规则和账务数据写入。发布目标是减少人工核对,但失败后可能造成重复提交或账务状态不一致,因此被评为高风险变更。

最初的方案只有一句话:“先开放给 5% 用户,观察 30 分钟,无异常后逐步全量。”评审时,我会认为这份方案不能直接执行,原因有三:5% 的对象如何选择没有定义;30 分钟是否覆盖业务峰值和账务校验未知;“无异常”没有指标口径和停止条件。

2. 先改发布目标:验证什么,就围绕什么采集证据

团队重新把目标拆成三项:确认新流程完成率不下降;确认重复提交率和账务不一致率没有上升;确认人工核对量在具有代表性的客户中出现改善。由此,技术成功不能只看页面是否加载,业务成功也不能只看用户点击了确认按钮。

样本选择上,先纳入内部租户,再纳入一组业务量较稳定的指定客户,确保覆盖不同权限配置和客户端版本。由于真实交易数量比账号数量更能代表结算链路的暴露程度,团队把“观察到足够的有效结算事件”设为阶段条件之一,而不是只用经过时间作判断。

3. 把指标分成继续、暂停和复盘三类

模拟方案将关键指标分为三层。继续条件用于证明流程可进入下一阶段;暂停条件用于防止风险扩散;复盘指标用于优化流程,但不一定立即阻断发布。这样的区分能减少团队在每个数字波动上争论,也能防止把所有指标都设置成“一越线就回滚”。

指标类别 指标示例 示意判断规则 触发动作
继续条件 结算流程完成率、关键接口延迟 完成率不低于基线,延迟处于预设范围内 达到最小有效样本后进入下一阶段
暂停条件 重复提交率、账务状态不一致率 出现确认的数据错误,或连续多个窗口超出阈值 停止扩量,关闭新流程并核查影响范围
复盘指标 客服咨询量、人工核对耗时 观察到方向性变化,但样本不足以判断长期效果 继续收集,不以短时波动单独判定成败

4. 分阶段验证:不以时间到点自动放量

该模拟发布依次经过内部员工、指定客户、代表性客户群和扩大流量。每一阶段只在关键指标达标、未触发停止条件、相关责任人确认状态后进入下一阶段。某个阶段如果业务事件数量不足,团队可以延长观察,而不是为了赶计划表自动放量。

下面的数据是情景模拟,仅用于演示看板如何支持决策,不应被理解为真实客户数据或行业基准。团队实际执行时,应从自身发布记录、业务基线和监控系统中取数。

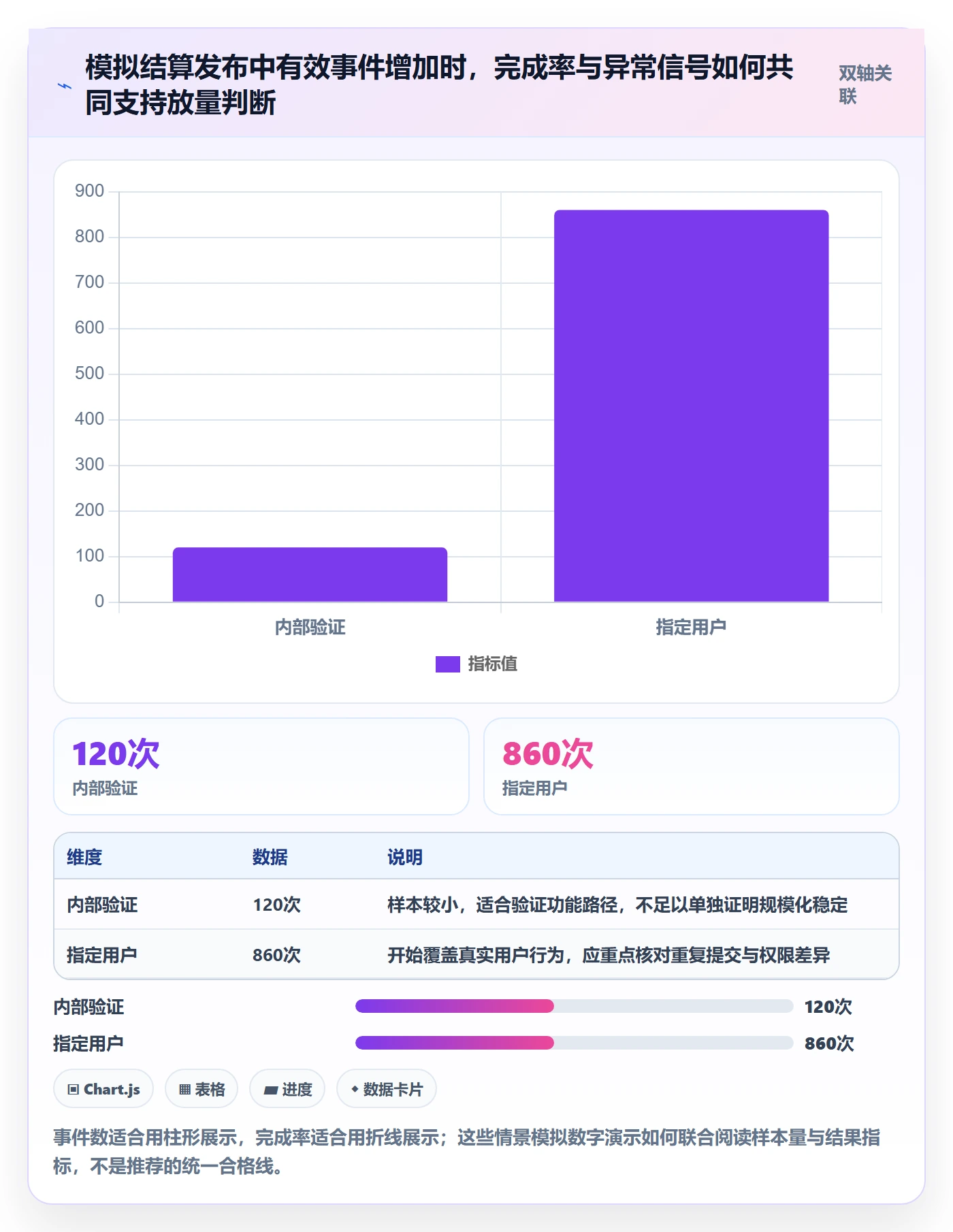

阶段 累计有效结算事件 流程完成率 重复提交率 账务核对异常 建议决策
内部验证 120 次 98.4% 0.00% 0 次 核心流程通过,进入指定用户阶段
指定用户 860 次 98.1% 0.12% 0 次 继续观察重复提交,暂不扩大过快
代表性用户 4,300 次 98.0% 0.07% 0 次 达到样本门槛,检查分组差异后扩量
扩大验证 15,600 次 98.2% 0.05% 0 次 核心指标稳定,可进入全量评估

5. 看数据分布,而不是只看总表

假设总体完成率稳定在 98% 左右,仍需要检查客户端版本、租户类型和权限配置。若一个旧版本客户端的完成率只有 91%,总体平均值可能因为新版本用户占多数而看不出来。相同道理,平均延迟稳定也不代表最慢的 1% 请求没有明显恶化。

对于结算流程,我会同时看分组样本量和业务路径完整性。样本只有少数几个事件的分组,不能轻易得出“该版本没有问题”的结论;样本充足但某一业务步骤异常,则应先暂停与该步骤相关的扩量,而不必自动把整个平台全部回退。

灰度发布管理方法大全:管理层发布管理协同管理落地清单

6. 结果不只是“成功上线”,还包括更好的止损与复盘

这个模拟案例的管理价值,不是证明分阶段放量必然提高成功率,而是让每一步都能回答“为什么继续”。如果指标异常,团队知道先暂停哪个范围、谁做判断、哪些数据需要核查。若最终没有异常,也能把有效样本、观察窗口和分组差异沉淀下来,为下一次发布提供可复用基线。

需要警惕的是,案例中的 98% 完成率不能直接作为其他业务的目标。业务基线、交易类型、用户结构和异常成本都不同。可迁移的是判定结构:先定义基线,再判断变化幅度、持续时间、分组差异和业务后果。

七、落地清单:发布前、发布中、发布后各检查什么

1. 发布前:把范围、责任和止损能力准备好

  • 变更范围:列出服务、客户端、配置、数据库、权限和外部依赖的变化,并标明是否存在不可逆写入。
  • 风险分级:说明影响对象、最坏后果、发现难度和恢复难度,给出本次发布的控制等级。
  • 目标用户:定义灰度分组方式,检查是否覆盖关键租户、版本、地区、设备或业务路径。
  • 指标口径:写清指标定义、数据源、统计窗口、基线和负责人,避免临场讨论口径。
  • 停止条件:明确何时暂停扩量、何时关闭功能、何时启动回滚或数据补偿。
  • 授权安排:明确谁能暂停、谁能回滚、谁负责业务影响判断、何时升级管理层。
  • 支持准备:向客服、运营和业务值守人员说明影响对象、识别方法和升级渠道。
  • 恢复验证:确认开关、回退版本、数据补偿和验证步骤,必要时进行演练。
  • 发布窗口:避开不适合观察和恢复的时段,保证关键角色在观察窗口内可联系。

2. 发布中:用同一份状态记录事实和决策

发布期间的状态汇报应该短、结构稳定、便于比较。建议每次更新包含当前阶段、覆盖范围、观察时长或有效事件数、关键指标变化、异常与处理、下一步建议和决策人。不要只发“目前正常”,因为这句话既无法复核,也无法帮助下一位值守人员接手。

出现异常时,先控制风险,再完整补充分析。若团队需要花十分钟争论异常是否“严重”,但已经可以先暂停扩量,就应先执行低成本止损动作,随后再判断是否回退。暂停扩量和回滚并不是同一决策,前者通常更可逆,可作为不确定情况下的安全缓冲。

3. 发布后:关闭临时任务,也要保留长期风险观察

全量上线并不意味着所有风险立即消失。部分问题只在账务周期、月底批处理、跨日任务或低频用户操作中暴露。发布完成后,要为延迟出现的问题设定观察项和负责人,并确认哪些临时看板、告警和人工抽查可以关闭,哪些必须继续保留。

复盘要回答四件事:预期目标是否达成;实际风险与影响范围是什么;哪项证据帮助团队作出决定;哪些流程偏差需要改进。只记录“本次无重大问题”,会失去积累发布基线的机会。

4. 发布管理工具的配置清单

无论用电子表格、工单系统还是某项目管理平台,工具都应服务于责任闭环。字段越多不一定越好,关键是能否在发布过程中快速找到当前状态、最新证据和下一位行动者。

  • 发布名称、版本号、变更范围和关联需求或缺陷。
  • 风险等级、目标用户分组、阶段和当前覆盖范围。
  • 观察指标、阈值、统计口径、监控链接和数据负责人。
  • 进入下一阶段的条件、暂停条件和回滚条件。
  • 发布负责人、技术负责人、业务负责人、值班人员和升级联系人。
  • 每次决策的时间、依据、参与角色和最终结论。
  • 异常事件、影响评估、恢复动作和恢复验证结果。
  • 发布后复盘结论、改进事项、责任人和完成期限。

灰度发布管理方法大全:管理层发布管理协同管理落地清单

八、不同情况下的行动建议与取舍:控制风险,也控制流程成本

1. 低风险、可快速回退的变更:减少审批,保留自动化证据

如果变更范围有限、影响可逆、监控清晰,而且自动化回退可靠,可以采用简化流程:自动测试通过、变更记录完整、责任人明确后发布,使用短观察窗口验证。管理层通常不需要逐次审批,可通过周期性汇总查看异常率和回退情况。

取舍是减少等待时间,接受较低的人工复核强度。前提是自动化检查确实覆盖关键失败模式,而不是只验证构建成功。若一项低风险变更频繁发生但缺少可观测性,轻量流程也会积累隐性风险。

2. 高业务价值、高影响范围的变更:用更长准备时间换更明确的止损

涉及核心交易、权限、关键数据或重要客户承诺的变更,应增加影响分析、数据核对、跨团队值守和恢复演练。是否扩大灰度,需要看代表性样本和关键业务周期是否覆盖,而不是为了按时上线而压缩验证阶段。

取舍是前期成本和发布等待时间增加,但事故后的恢复成本可能显著降低。若业务窗口确实无法推迟,至少要限制首批对象、设置功能开关、保留旧路径,并让管理层预先授权止损决策,不能把风险留给现场人员临时承担。

3. 数据迁移或不可逆操作:优先控制可恢复性,不要迷信流量切分

对数据结构变更、批量迁移、外部通知或已经产生业务结果的操作,用户流量灰度可能无法充分保护数据。更适合的方式可能是影子写入、双写比对、只读验证、分批迁移、幂等控制和补偿任务。发布计划需要明确哪些数据可以恢复,哪些只能前向修复。

取舍是增加实现复杂度和短期资源成本,但减少错误扩散后无法还原的风险。若团队无法证明恢复路径有效,就应降低单批处理量,先做可核验的小批次,而不是以用户百分比替代数据风险控制。

4. 低频业务或样本不足:延长验证,或使用替代证据

对于使用频率低的功能,短时间内没有错误,并不代表发布安全。可以延长观察窗口,扩大但有控制地纳入样本,或使用回放、合成测试、影子流量、历史数据校验等替代证据。选择哪种方法,取决于风险是否能在测试环境中被有效复现。

取舍是较慢地获得真实用户证据,或用模拟证据降低等待时间。模拟结果不能完全替代真实行为,因此对于高后果链路,最好保留一个受控的真实业务验证阶段。

5. 管理层要求快速上线:拆分目标,而不是取消控制

面对明确的业务期限,团队可以考虑把发布拆成两部分:先上线基础能力但默认关闭,再逐步开放目标用户;或先开放不涉及不可逆操作的部分,再等待剩余验证证据。这样既能满足部分业务诉求,也能避免把全部风险一次性推到生产环境。

取舍是功能价值可能分阶段释放,临时状态也需要更多沟通和配置管理。但与“赶时间所以不做灰度”相比,分阶段交付通常更容易保持可控。管理层应参与确认可接受的风险和延期成本,而不是要求团队在没有证据的情况下给出确定承诺。

6. 组织协作成熟度较低:先建立最小闭环,逐步加复杂度

如果团队目前连发布负责人、告警联系人和回滚权限都没有明确,不必立刻建设庞大的发布治理体系。先做到每次发布有变更范围、风险等级、观察指标、暂停条件、负责人和复盘记录,再逐步增加自动化、分组分析和跨团队协调机制。

取舍是短期内仍有手工操作和标准不一致,但能先建立最重要的责任闭环。制度的成熟度应由团队的风险和执行能力共同决定,不能只看模板是否完整、审批记录是否齐全。

情境 优先控制 建议方法 主要代价
低风险、可逆变更 自动检查和快速恢复 轻量发布、短观察、周期复盘 人工检查减少,依赖自动化质量
高风险核心链路 影响范围和止损时效 分阶段验证、双人复核、值守授权 准备周期与协调成本增加
数据迁移或不可逆操作 数据正确性与补偿能力 影子验证、分批处理、幂等与核对 实现复杂度和资源投入上升
低频业务 有效样本和周期覆盖 延长观察、模拟验证与受控真实验证结合 获得结论较慢,模拟存在边界
紧急业务期限 先限制风险,再释放价值 默认关闭、分阶段开放、预先授权 功能价值分批实现,沟通更复杂
协作流程不成熟 责任与动作闭环 最小清单、明确负责人、记录复盘 短期仍需较多人工协调

九、最后的判断:好的灰度不是更慢,而是更早知道何时该停

1. 把“放量”换成“证据足够后扩大影响范围”

灰度发布最值得保留的不是某个固定比例,也不是一张审批表,而是团队在扩大影响范围前,能够说明自己看到了什么证据、还承担什么未知风险。比例可以因业务变化,证据逻辑和止损责任不能缺席。

当管理层知道风险上限,业务团队知道用户结果,技术团队掌握止损权,客服运营能识别受影响用户,灰度才从技术操作升级为组织协同机制。它不保证永远没有事故,但能让异常更早被识别、影响更快被限制、决策过程更容易复盘。

2. 下一步先做一件小事:复盘最近一次有争议的发布

不必先重写全部发布制度。选最近一次“是否继续放量曾经争论过”的发布,回看当时的变更范围、分组、指标口径、停止条件、权限和交接记录。找出一个最影响决策的问题,优先修复:可能是没有业务指标,也可能是回滚权限不清,或观察窗口没有覆盖关键流程。

我的核心判断是:灰度发布管理的成熟度,不取决于流程有多长,而取决于组织能否在证据不足时及时停下,并且知道由谁承担下一步行动。先把这条底线建立起来,再根据变更风险增加自动化和治理复杂度,通常比一开始追求一套完美流程更实际。

常见问题解答(FAQ)

1. 灰度发布到底应该由谁负责,管理层如何避免“人人参与、无人负责”?

我们团队以前把灰度发布交给研发负责人拍板,结果产品、客服和运营都在等通知,出了问题又互相解释。我想知道,灰度发布是否应该设一个统一负责人,以及管理层怎样划分决策权,才能既不拖慢上线,又不让风险失控?

灰度发布最容易失败的地方,不是技术开关,而是决策责任没有被写清楚。实际协同中,建议把责任拆成四个角色:业务负责人决定是否值得发布,产品负责人确认范围和用户影响,研发负责人确认技术可控,运营或客服负责人确认用户沟通与反馈承接。

最终是否扩大流量,只能由一个人或一个小型发布委员会拍板,不能采用“群里没人反对就上线”的默认机制。我在设计发布流程时,会先建立一张“决策权限表”:角色|负责事项|必须提供的证据|是否拥有否决权。比如研发可以因错误率、延迟或回滚风险否决扩大流量;客服可以因投诉集中爆发暂缓扩大;

产品可以因核心流程数据未达标拒绝继续;管理层只处理跨部门冲突和重大业务风险,不介入每一个技术细节。一个实用的判断标准是:小流量灰度不需要管理层逐次审批,但扩大到关键客户、付费用户或全量发布时,必须有明确的业务与技术双确认。建议把审批节点固定为1%、5%、20%、50%、100%五档,而不是临时讨论。

每一档只回答三件事:指标是否达标、异常是否可解释、是否能在规定时间内回滚。这样可以把“感觉可以上线”变成可追溯的管理决策。

2. 一份真正能落地的灰度发布管理清单,至少要包含哪些内容?

我见过不少团队把发布清单写成“测试、上线、观察、复盘”四句话,真正出问题时却找不到负责人、监控指标和回滚条件。我想做一份管理层能看懂、执行团队也能照着操作的清单,应该具体到什么程度?

清单不能只记录发布步骤,还要记录停止条件。我的建议是把清单分成发布前、灰度中、扩大前、发布后四个阶段,每个阶段都设置“输入、负责人、证据、决策动作”四列。发布前至少确认:目标用户群、排除用户群、灰度比例、功能开关、数据库变更、监控面板、回滚脚本、客服话术、值班人员和升级路径。

灰度中重点看业务指标与技术指标的组合,例如转化率、关键流程完成率、错误率、接口P95延迟、投诉量和退款量。扩大前必须形成一条简短结论,说明当前数据与基线相比变化多少、是否超过预警线、异常是否已经定位。我通常会把“可发布”与“可扩大”分开。可发布只代表小范围风险可控;

可扩大则要求核心业务指标不低于基线的98%,错误率没有连续两个观察周期上升,P95延迟增幅不超过15%,且回滚路径经过演练。对于支付、权限、订单、数据迁移类功能,还应增加人工抽检和双人复核。管理层最值得关注的是清单中的三项:谁能暂停、多久必须恢复、恢复后谁负责解释。

没有这三项,清单看起来完整,实际仍然会在事故中失效。

3. 灰度发布应该看哪些数据,如何避免被单一成功指标误导?

以前我们只看新功能的点击率,点击率上涨就认为灰度成功,但上线后却出现投诉增加、接口变慢和老用户流失。我想知道灰度阶段应该建立什么样的指标组合,哪些数据适合做硬门槛,哪些只能作为辅助判断?

灰度发布不能只看增长指标,因为用户点击变多,可能只是入口更显眼,并不代表体验变好。更可靠的方法是同时观察结果指标、过程指标和风险指标。结果指标回答“业务有没有收益”,过程指标回答“用户是否顺利完成任务”,风险指标回答“系统和服务是否正在变差”。

一个比较实用的指标框架是:结果指标包括转化率、留存率、订单完成率;过程指标包括页面成功率、任务完成时长、二次提交率;风险指标包括错误率、P95延迟、告警数、人工投诉和退款率。指标不能只看绝对值,还要和发布前7天同时间段基线比较,尽量排除周末、活动和流量结构变化的影响。

我会给指标设置三种线:绿色线代表可以继续观察,黄色线代表暂停扩大并排查,红色线代表立即回滚。例如错误率较基线增加超过30%可设为红线,P95延迟增加15%至20%可设为黄线,核心流程成功率下降2个百分点则暂停扩大。具体数值仍需结合业务容错能力,支付和权限场景的门槛必须比内容展示类功能更严格。

还要特别警惕样本量不足。1%的灰度流量可能只有几百名用户,单日转化率波动很大,不能因为一天数据好看就扩大。我的做法是同时满足最小样本量、至少两个完整业务周期和无重大异常三个条件,再做下一档决策。

4. 管理层如何选择灰度发布协同工具,避免买了系统却仍靠群聊推进?

我们已经使用过多个项目协作系统,但发布时仍然在即时通信群里确认状态,审批记录、监控数据和回滚决定经常分散在不同地方。我想知道,判断某项目管理工具是否适合灰度发布,应该重点测试哪些能力,而不是只看功能数量?

选择工具时,不要先看模块数量,而要验证它能否把一次发布变成可追踪的决策链。最关键的不是有没有任务、审批和看板,而是能否把发布批次、责任人、指标证据、异常处理和最终决定关联在一起。否则工具只是把聊天记录换成了另一种表单。

我建议用一场真实的发布演练来验收某项目管理平台,至少测试六个场景:创建灰度批次、自动通知责任人、提交监控数据、触发异常后暂停扩大、发起回滚、生成复盘记录。每个场景都要记录完成时长和遗漏次数。一个工具如果创建流程很快,但异常后无法自动提醒、无法保留审批依据,就不适合承担关键发布协同。

可以采用以下对比维度:流程可配置性占25%,发布批次与版本关联占20%,权限和审批留痕占20%,监控或数据集成占15%,异常通知与升级机制占10%,复盘与报表占10%。在实际评估中,我更看重“异常发生后3分钟内能否找到负责人、当前版本和回滚动作”,而不是首页看起来是否复杂。

落地时不建议一开始就覆盖所有团队。可以先选一个每月发布4次以上、风险中等的业务线,连续运行4周,比较上线前后的三项数据:发布准备耗时、因信息不全造成的延期次数、异常发现到决策的平均时间。如果准备耗时下降但异常决策时间没有改善,说明工具只优化了流程表面,还没有真正解决协同问题。

核心关键词

读者评论

金
金可欣

我们以前也按用户比例放量,但有一次总体指标正常,问题只集中在旧客户端版本。之后发布单会把版本分组和核心业务路径写进去,确实更容易发现盲点。

覃
覃亦辰

代码能回滚”不代表数据能恢复,这点很实用。想请教一下,涉及不可逆数据写入时,团队通常怎样验证补偿方案确实可执行?

莫
莫舒然

管理层定风险边界、一线负责暂停和回滚,这个分工我认同。落地时还得把夜间值班授权写清楚,否则预案再完整也可能卡在等人批准。

文章包含AI辅助创作:灰度发布管理方法大全:管理层发布管理协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/529674

赞 (0)
飞飞飞飞
灰度发布管理方法大全:项目成员发布管理协同管理落地清单
上一篇 9小时前
发布记录实操方法:项目成员提升发布管理效率的落地方案方法与模板
下一篇 9小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
