发布记录最容易制造的错觉,是“版本已经上线,所以发布管理完成了”。我复盘过的发布流程里,真正拖慢团队的往往不是部署本身,而是上线后才发现:需求没有对应验收证据,变更没有明确批准人,回滚条件没人说得清,管理者也无法判断这次发布究竟按时、稳定,还是只是把风险推迟到了生产环境。发布记录的价值不在于留下一份时间线,而在于让每次发布都能被解释、比较和改进。
一、先讲结论:发布记录不是流水账,而是管理决策的证据链
1. 一条有效记录,要回答四个问题
我判断发布记录是否有用,通常不先看字段多少,而是看它能不能在几分钟内回答四个问题:这次为什么发布,实际发布了什么,结果是否达到预期,出了问题由谁在何时采取了什么动作。缺少其中任何一项,记录都可能只能证明“做过”,不能支撑复盘和决策。
对应到管理动作,发布记录至少要串起需求或问题、代码或配置变更、测试与验收、审批与执行、监控与回滚、发布后结果。它不是把所有系统信息复制到一张表里,而是保留足以追溯的关联标识和关键结论。
2. 管理效率来自减少重复解释,而不是增加填表速度
发布记录的效率收益,通常先体现在跨团队沟通。产品、研发、测试、运维和业务负责人如果各自保存一份发布清单,管理者每次都要重新拼接信息;如果只有一份总表却没有责任人与状态定义,大家仍会在会上争论字段是什么意思。
因此,我更看重“同一事实只记录一次,后续动作能从它继续推进”。例如,发布窗口、影响范围和回滚责任人应在发布前确认;发布后的缺陷数量和恢复耗时则由系统或值班记录补充。前者是计划证据,后者是结果证据,不能用计划值替代实际值。
3. 先建立最小可用记录,再决定是否做自动化
不少团队一开始就想把发布记录做成完整平台,结果字段设计数周,实际执行仍靠群消息。我的建议是先用一个发布周期验证最小字段:发布编号、服务或产品、计划与实际时间、变更范围、风险等级、验证方式、批准人、执行人、结果、异常与回滚信息。
如果这些字段在连续几个周期里能被稳定填写,并且确实用于复盘,再考虑把需求、缺陷、流水线、监控和工单关联起来。自动化的目标是减少重复录入、遗漏和统计误差,不是把一套未被团队接受的流程更快地固化。
| 管理问题 | 记录中需要的证据 | 可支持的决策 |
|---|---|---|
| 为什么延期 | 计划时间、实际时间、阻塞原因、变更时间点 | 调整窗口、资源或依赖管理 |
| 发布是否稳定 | 发布后缺陷、告警、回滚、恢复耗时 | 决定是否扩大灰度或暂停后续发布 |
| 谁需要改进 | 责任角色、交接节点、审批与验证记录 | 优化协作机制,而非简单归咎个人 |
| 流程是否有效 | 完整率、准时率、变更失败率、人工统计耗时 | 判断是否值得自动化或调整门禁 |
二、发布管理的真实场景:同一个“已发布”,可能代表三种不同结果
1. 业务上线、技术部署和发布闭环不是一回事
在管理会议上,我经常看到“发布成功”被当成一个单一状态。实际上,它可能只是部署命令执行成功,也可能意味着用户已经能够使用新功能,还可能表示观察窗口结束、业务指标通过、遗留问题已分派。三个口径混在一起,发布准时率和成功率就会失真。
我会把发布拆成三个层次:部署完成是技术动作;功能可用是产品状态;发布闭环是管理状态。只有当目标用户、验证指标和异常处置都明确,才适合把一次发布标记为完成。否则,应把“已部署、待验证”保留为独立状态。
2. 多团队、多系统时,信息断点比缺字段更危险
在 100 人以上的组织里,一个版本可能涉及多个服务、共享组件、数据迁移、权限配置和业务公告。此时,问题往往不是某个字段没人填,而是记录之间没有稳定的关联关系:需求在一个系统,测试结果在另一个系统,审批在邮件,实际执行时间在聊天记录。
企业如果使用 PingCode 这类面向中大型团队的研发管理平台,可以把需求、缺陷、版本、迭代和交付信息建立关联,再按权限与流程管理协作。但工具不能替团队决定“什么算发布成功”,也不能自动判断风险是否可接受。状态定义、负责人和验收口径仍要由组织先约定。
3. 发布频率越高,越不能靠记忆做复盘
低频发布时,团队可能还能凭记忆复述一次上线过程;当每周有多次发布,甚至同一天有多个服务变更,人的记忆就会把不同事件混在一起。记录的必要性不是因为流程越复杂越好,而是因为事件越密集,越需要可检索的事实来区分“哪次变更、哪个环境、哪个影响”。
我建议至少统一三个标识:发布编号、服务或产品标识、环境标识。对于同一版本分批灰度的情况,还应有批次或阶段编号。没有这些标识,后续把告警、缺陷和发布对应起来时,容易把相关性误认成因果关系。
4. 记录应服务不同角色,而不是只服务审计
研发负责人关心变更范围、依赖和回滚方案;业务负责人关心用户影响、功能开放时间和业务指标;运维或平台团队关心执行、监控和恢复;管理者关心风险暴露、资源瓶颈和趋势。若一张表只满足审计留档,其他角色不会主动维护它。
因此,我通常把记录设计成“共同事实层加角色视图”:共同事实层只保存一次发布的核心信息;角色视图按职责展示不同字段与待办。这样既不必为每个部门另建一套互相冲突的台账,也不会把所有人都迫使进同一张过长表格。
三、常见误区:看起来更规范,实际可能更难管理
1. 把字段越多等同于治理越成熟
字段多不等于信息完整。一个字段如果没人知道如何填写、没有责任人检查、也不参与任何判断,它只是额外的维护成本。更糟的是,团队可能为了通过检查填写“无风险”“已验证”这类默认答案,最终产生形式完整、事实空洞的记录。
我会用“决策必要性”审字段:这个字段对应什么决策?由谁提供?何时必须更新?缺失时是否阻止发布?如果四个问题都回答不出来,先不要把字段设为必填。必填项应少而关键,说明项可以按风险等级或发布类型条件显示。
2. 把准时率当成发布质量的替代指标
准时发布不代表发布安全。团队可能为了赶上计划时间缩短验证,导致按时率上升、线上缺陷也上升。反过来,因发现高风险问题而主动延期,可能是正确的风险控制,却会被简单的准时率惩罚。
因此,我不建议单独考核准时率,而是与变更失败率、发布后缺陷率、回滚率、恢复时间和延期原因一起看。指标之间有制衡关系:速度指标告诉我们交付节奏,稳定性指标约束质量,原因分类则帮助判断延期是否可预防。
3. 用“发布成功”遮住观察窗口和后续问题
部署结束时立即标记成功,会让统计结果偏乐观。支付、权限、数据同步等问题可能在真实流量进入后才暴露。发布记录应明确观察窗口,例如关键服务按风险级别设置 30 分钟、2 小时或一个业务周期,并说明观察哪些信号、由谁确认。
观察窗口不是越长越好。低风险静态内容未必需要长时间驻守;涉及资金、隐私或核心交易的变更,则需要更严谨的验证和回滚准备。窗口长度应由业务影响、故障发现时延和恢复难度决定,而不是全公司统一照搬。
4. 把所有延期都归因于执行团队
延期可能来自需求变更、外部依赖、测试环境不稳定、审批等待、资源冲突,也可能来自估算和执行偏差。只记录“延期”不记录原因,就无法区分可控与不可控因素;把所有延期都归责给研发,又会诱导团队隐瞒风险或提前报一个不可靠日期。
建议设置有限且互斥的主因类别,并允许补充说明。例如:需求或范围变化、依赖未就绪、验证未通过、环境或基础设施问题、资源冲突、审批等待、估算偏差、其他。分类不宜过细,先保证连续几个周期都能一致使用,再依据分析需要拆分。
5. 把自动化理解为“所有信息自动出现”
流水线能自动记录构建编号、部署时间和执行结果,却不一定知道业务验收是否通过、用户公告是否发出、异常是否可接受。把技术事件自动采集后直接当作发布结论,会把“机器执行成功”误读为“业务发布成功”。
我会把自动化边界分清:机器负责采集客观事件,角色负责确认业务判断;系统负责提醒缺项,负责人负责风险接受;工具负责关联证据,管理者负责解释趋势。越是关键的判断,越需要明确由谁承担,而不是躲在自动状态后面。
四、专业判断逻辑:先按风险分层,再决定记录深度
1. 用影响面、可逆性和可发现性判断发布风险
我常用三个维度做轻量风险判断。影响面看故障会影响多少用户、业务链路和服务;可逆性看能否快速回滚或关闭功能;可发现性看团队能否及时从监控、告警或业务指标发现问题。三者越不利,发布前的证据、审批和观察要求就应越严格。
这不是为了制造一个看似精确的总分,而是为了让团队说清楚风险来自哪里。例如,影响面大但可通过开关快速关闭,控制方式与“影响面大且数据迁移不可逆”完全不同。总分可能相同,发布策略却不能相同。
| 风险层级 | 常见情形 | 记录与控制重点 |
|---|---|---|
| 低 | 文案修正、内部工具小改动、可即时回退 | 变更范围、基础验证、执行与结果 |
| 中 | 多个服务协同、普通用户可见功能、依赖外部系统 | 依赖确认、验收证据、监控信号、责任人 |
| 高 | 核心交易、权限或数据迁移、难以逆转的结构变更 | 影响评估、分阶段策略、明确审批、回滚或补偿方案 |
2. 把发布状态设计成可行动的状态机
状态不是装饰标签,而是回答“下一步谁做什么”。一个实用的状态流可以是:拟定、待评审、待发布、发布中、观察中、已完成、已回滚、已取消。每个状态都要配套进入条件、负责人和退出条件。
例如,“观察中”不能只是发布结束后的暂存状态。它应有负责人、观察指标、截止时间和异常升级规则;如果指标异常,进入“处理中”或“已回滚”;如果到期且验证通过,才进入“已完成”。若状态没有对应动作,就应考虑合并或删除。
3. 分开记录计划值、实际值和判断值
计划发布时间与实际发布时间是不同事实;计划影响范围与实际影响范围也可能不同;预期结果与发布后观察结果更不能混写。若只保留最后一个值,管理者无法知道偏差来自计划不准、审批等待、执行拖延还是风险处置。
我会把数据分成三类:计划值用于资源和窗口安排,实际值用于运营分析,判断值用于说明当时决策依据。判断值可以包括风险接受理由、是否继续灰度、是否延期等。事后不应悄悄覆盖事前计划,应保留变更时间和修改人。
4. 让指标有口径、有分母、有时间窗
“发布失败率”没有统一口径就无法横向比较。是部署命令失败、业务验证失败、发生回滚,还是发布后出现达到严重级别的缺陷?统计窗口是 24 小时、7 天还是一个业务周期?分母是全部发布、生产发布,还是高风险发布?这些定义必须在报表旁边说明。
如果团队刚开始建立指标,我宁愿先采用少数容易解释的指标,也不建议为了看板丰富而堆十几项。指标定义要固定版本;口径变更时,应标注生效时间,避免把不同算法下的数据直接连成一条趋势线。
五、可直接落地的模板:把发布前、中、后的证据接起来
1. 发布记录最小字段模板
下面的模板适合先从表格或项目管理工具开始。它刻意不追求字段齐全,而是确保记录能覆盖计划、执行、验证和复盘。高风险发布可以增加专属字段,低风险发布则避免被同一套繁琐流程拖慢。
| 字段 | 填写要求 | 填写时点 | 责任角色 |
|---|---|---|---|
| 发布编号 | 唯一且可检索,关联版本或批次 | 创建时 | 发布协调人 |
| 产品或服务 | 使用组织统一名称,必要时列出依赖服务 | 创建时 | 需求或技术负责人 |
| 发布目标 | 说明用户或业务层面的预期变化 | 评审前 | 产品负责人 |
| 变更范围 | 关联需求、缺陷、配置或迁移项 | 冻结前 | 研发负责人 |
| 风险等级 | 写明判断依据,不只填高、中、低 | 评审时 | 技术与业务共同确认 |
| 验证证据 | 测试结果、验收结论及关键链接 | 发布前 | 测试或验收负责人 |
| 计划与实际时间 | 保留变更记录,不覆盖原计划 | 计划时及执行后 | 发布协调人 |
| 批准与执行责任 | 区分风险批准人和操作执行人 | 发布前 | 对应负责人 |
| 监控与回滚 | 写明观察信号、触发阈值和操作入口 | 发布前 | 值班或服务负责人 |
| 发布结果 | 记录通过、延期、回滚或待观察及原因 | 发布后 | 发布协调人 |
| 复盘结论 | 写事实、影响、改进项、负责人和期限 | 观察结束后 | 相关团队 |
2. 发布前检查清单
发布前检查不应变成机械打勾。我建议每项都能指出证据位置,或者明确说明为什么不适用。检查重点是识别会阻止安全发布的缺口,而不是让所有类型的发布都填满同一张清单。
- 发布范围是否冻结,未纳入范围的变更是否有明确处理方式?
- 关键需求和缺陷是否有验收结果,未通过项是否已评估影响?
- 依赖服务、数据库变更、配置和权限是否纳入同一发布视图?
- 业务负责人是否知道影响对象、开放时间和预期变化?
- 监控信号是否可观察,异常阈值和告警责任人是否明确?
- 回滚、功能关闭或数据补偿方案是否经过可执行性检查?
- 发布窗口、执行人、批准人和升级联系人是否确认?
3. 发布中与发布后记录模板
发布中应记录关键事件,而不是逐分钟转写聊天内容。建议保留开始、阶段切换、异常发现、决策、恢复或回滚等时间点。每个事件尽量包含时间、现象、判断、动作、责任人和结果,确保事后可以还原因果顺序。
发布后记录至少要包括验证结论、观察窗口、关键业务信号、告警或用户反馈、遗留问题和下一步责任。对没有异常的发布,也应记录“检查了什么、结果如何”,而不是只写“正常”。这能帮助后续判断稳定性究竟是被验证过,还是没人发现问题。
4. 一页式管理看板应保留哪些指标
管理看板不必把所有字段可视化。我通常将指标分成节奏、稳定性、流程摩擦和改进闭环四组。若页面只能放一屏,优先保留能够触发决策的指标,并允许下钻到单次发布记录,而不是只展示一条漂亮的总体百分比。
| 指标组 | 建议指标 | 管理者要追问什么 |
|---|---|---|
| 节奏 | 计划达成率、发布频次、平均延期时长 | 延期集中在哪类依赖或阶段? |
| 稳定性 | 变更失败率、发布后缺陷率、回滚率、恢复时间 | 风险是否被提前识别,影响是否可控? |
| 流程摩擦 | 审批等待时长、验证等待时长、记录完整率 | 等待来自必要控制还是流程设计不合理? |
| 改进闭环 | 复盘行动按期完成率、重复问题比例 | 改进是否改变了下一次发布的结果? |
六、数据怎么分析:从“发生了什么”走到“下一步改什么”
1. 先看发布分布,再看总体平均值
总体平均值很容易掩盖长尾。例如,大多数低风险发布很快完成,但少数涉及数据迁移的高风险发布等待很久,平均值可能看起来平稳,实际瓶颈却集中在关键业务上。分析时应至少按服务、风险级别、发布类型、团队和时间窗口切分。
我会先看分布和中位数,再看平均数与极端值。若平均等待时长远高于中位数,通常说明少数异常流程拉长了整体周期;这时应追踪极端案例,而不是先要求所有团队提速。
2. 把周期拆成节点,找出等待发生在哪里
从需求冻结到发布结束可以拆为准备、评审、验证、审批、执行和观察等阶段。只看总时长,无法知道问题是测试资源不足、审批排队还是依赖迟到。每个节点只需记录进入和退出时间,就能形成一张有用的流程时间线。
不要把每一分钟都当成浪费。观察窗口和必要验证可能是风险控制,不应被粗暴压缩。真正要识别的是无责任人的等待、重复审批、资料反复补交和因信息不全而退回的时间。改进目标应是减少无效等待,而非一味缩短总周期。
3. 连接发布失败与前置条件,而非只列事故数量
如果某月回滚次数增加,单纯统计次数不能告诉我们该改什么。需要把每次失败关联到变更类型、风险等级、测试覆盖、依赖状态、灰度批次、告警发现时间和恢复方式。这样才有机会发现“某类变更在某个阶段更容易失败”之类的可行动模式。
但相关性不等于因果。样本很少时,不应因为两个事件同时出现就下结论。我的做法是先把发现当作假设,再检查事件记录、访谈当事人,必要时在后续发布中验证改进是否有效。对管理层而言,坦白不确定性比用小样本制造确定结论更专业。
4. 用复盘行动验证流程是否真的改善
复盘不能停在“加强测试”“提升沟通”这类口号。每项行动要具体到改变什么机制、由谁负责、何时完成、用什么指标验证。例如,把某类配置变更加入自动校验,负责人是平台团队,期限是下个发布周期,验证指标是该类配置导致的回滚次数和人工检查耗时。
如果行动按期完成但问题再次发生,要检查动作本身是否有效,而不是把“完成率”当成改进成效。闭环的终点不是任务被勾选,而是重复风险下降、发现更早、影响范围更小,或管理者能够更准确地做发布决策。
七、情景数据观察:如何从一组发布记录发现流程瓶颈
1. 情景说明:先声明数据边界,再解释结论
下面是一组用于演示分析方法的情景模拟数据,不代表行业统计或任何特定企业实测结果。假设一家 180 人的软件组织连续观察 12 周,记录了 96 次生产发布。团队按照低、中、高三类风险管理,发现整体准时率不错,但管理者仍频繁遇到发布后补资料、等待验收和高风险变更缺少统一回滚判断的问题。
模拟数据的目的不是证明某个工具能带来固定提升,而是展示如何从记录中提出管理问题。真正落地时,需使用组织自己的定义、样本和时间窗,并在报表中标注口径版本。
| 风险层级 | 发布次数 | 计划达成率 | 发布后 24 小时内需处置的异常比例 | 记录完整率 |
|---|---|---|---|---|
| 低风险 | 48 | 94% | 4% | 91% |
| 中风险 | 36 | 83% | 11% | 78% |
| 高风险 | 12 | 67% | 25% | 58% |
这组数据不能简单得出“高风险发布不好”。高风险发布本来就更复杂,计划达成率更低可能是谨慎评审的结果。真正值得调查的是:高风险发布记录完整率只有 58%,而异常处置比例也更高。先补齐风险判断、监控和回滚证据,才能判断异常究竟来自风险本身,还是准备过程存在缺口。

2. 从总等待时间转向阶段等待时间

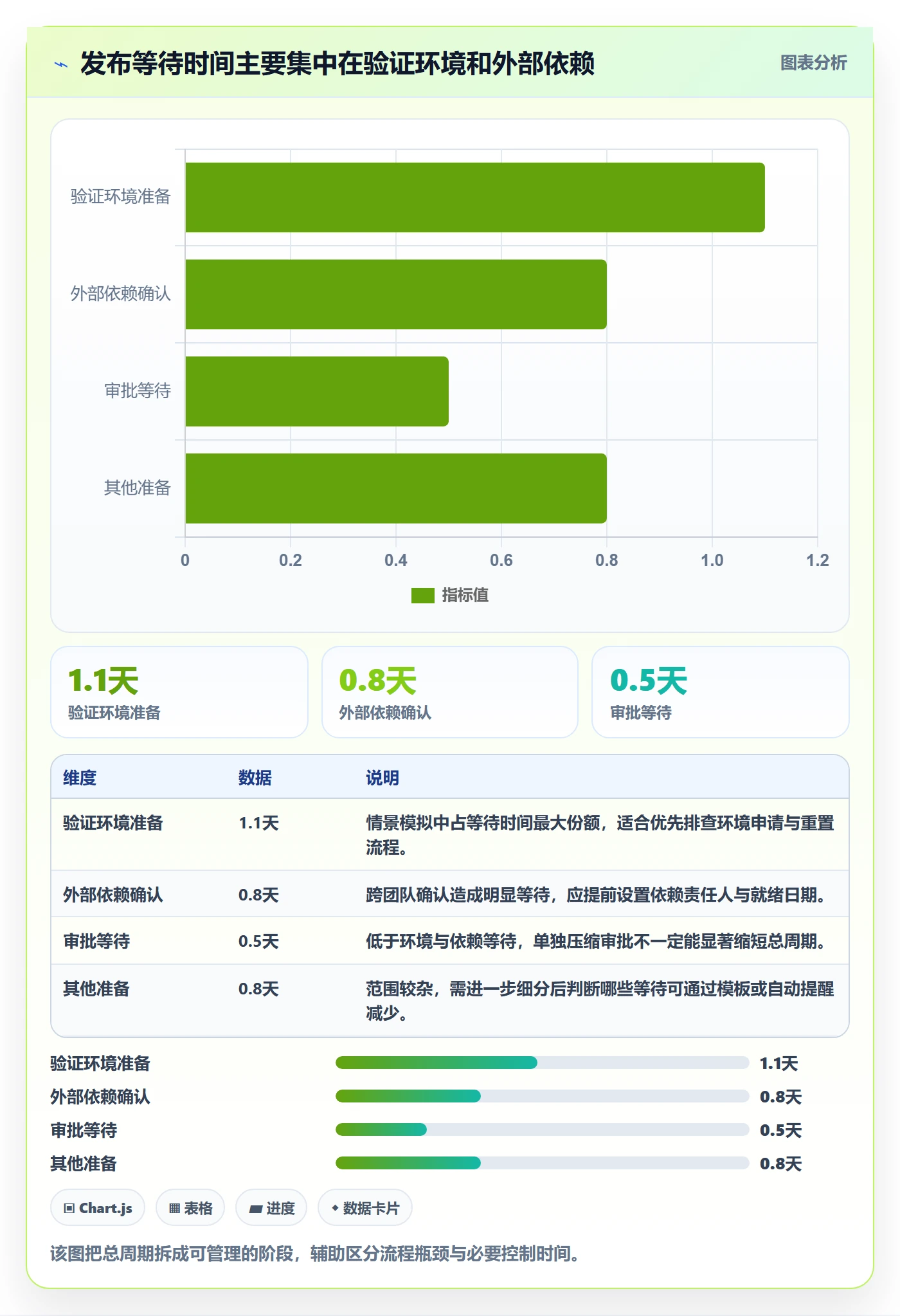

同一组情景记录中,团队把中风险和高风险发布的等待时间拆成评审、验证、审批和依赖四类,发现总等待中位数为 3.2 天。其中,验证环境准备占 1.1 天,外部依赖确认占 0.8 天,审批等待占 0.5 天,其他准备占 0.8 天。这个拆分改变了最初“审批太慢”的判断:审批只是其中一段,不是最大瓶颈。
若管理者据此直接取消审批,可能节省有限时间,却没有解决环境准备和依赖确认的问题。更合理的动作是先让依赖状态更早可见,建立测试环境就绪检查,并按风险级别明确审批时限。数据的意义不是替管理者选答案,而是避免把注意力投向最容易责怪、却未必最关键的环节。

3. 记录完整度能否预测问题,要避免过度解释

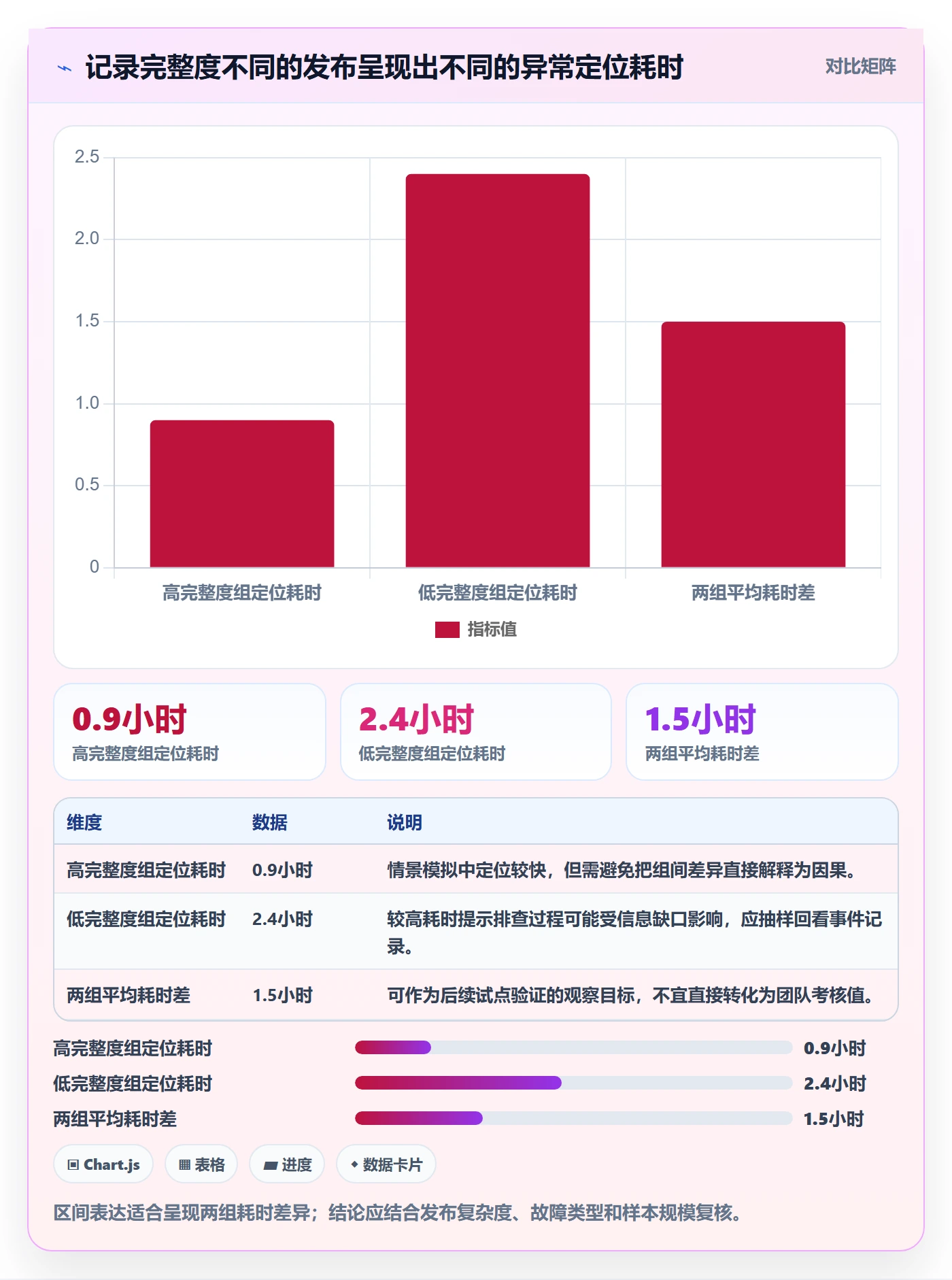

情景模拟还显示,记录完整度较低的发布,事后定位异常平均多耗费 2.4 小时;完整度较高的发布,平均多耗费 0.9 小时。这只能说明完整记录与较快定位同时出现,不能直接说“多填字段就会减少故障”。更合理的解释是:清楚的变更范围、监控信号和责任人能减少查找信息的时间。
因此,下一步不是再增加十个字段,而是测试几个关键字段是否真正改善定位:变更关联是否完整、观察指标是否明确、事件时间是否准确、责任人是否可联系。若这些证据齐备,定位时间下降且字段负担可接受,才有理由把模板推广到更多团队。
| 记录完整度组别 | 发布次数 | 异常定位平均耗时 | 观察结论 |
|---|---|---|---|
| 较高:关键字段齐全 | 58 | 0.9 小时 | 定位较快,但还需控制发布类型差异 |
| 较低:至少两项关键证据缺失 | 38 | 2.4 小时 | 定位更慢,适合检查信息断点与交接责任 |

4. 用小范围试点验证改进,而不是先全公司推行
基于上述观察,一个稳妥试点可以选一个中风险较多、发布频次稳定的服务团队,连续运行 4 至 6 周。试点只改变三件事:发布记录关联变更清单;高风险发布必须写清观察信号与回滚条件;阶段时间自动采集或由负责人及时更新。其他流程暂时不动,避免同时改太多而无法判断效果。

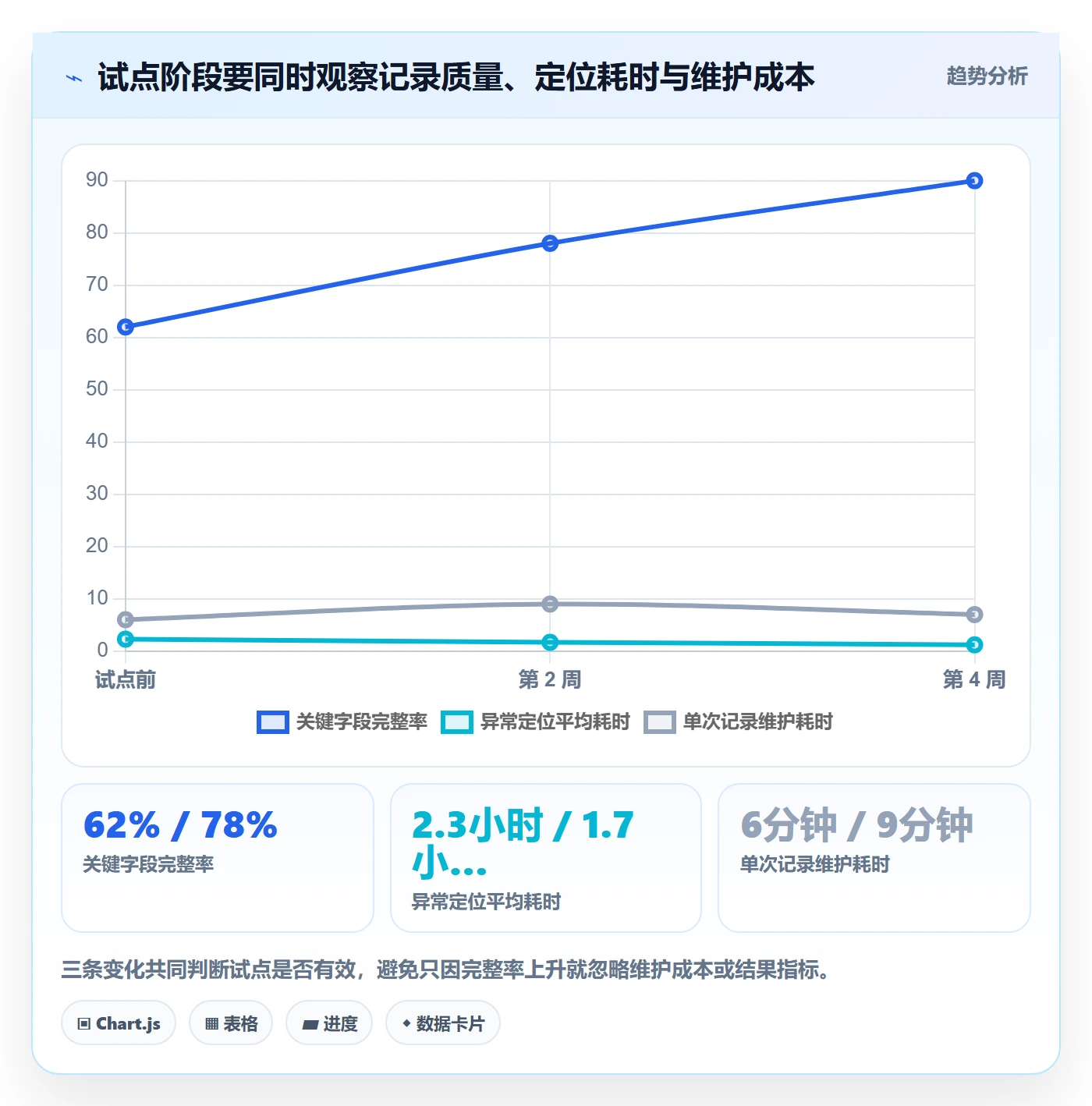

试点期间同时看两类结果。结果指标包括异常定位耗时、发布后需处置异常比例和回滚影响;过程指标包括记录完整率、补填次数和每次记录维护耗时。如果完整率上升,但记录维护时间大幅增加、异常定位没有改善,就应简化模板或改变采集方式,而不是继续要求团队“提高意识”。

八、不同情况下的行动建议:流程要随组织规模和风险变化
1. 小团队、低频发布:先解决可追溯,不要先上复杂治理
如果团队人数少、服务边界清楚、发布频率低,先用一页模板记录核心信息即可。重点是发布编号、范围、验证结论、实际时间、异常和责任人。用短会或简单审批确认高风险项,避免搭建复杂状态流和多层审批。
小团队最容易低估的是“只有一个人知道怎么发布”的单点风险。即使流程简单,也要留下执行步骤、回滚入口和关键联系人,确保人员休假或突发离职时,团队不至于只能凭记忆处理生产问题。
2. 多团队、依赖复杂:先统一对象和关联关系
多个团队共同交付时,首要任务是统一发布编号、服务名称、环境名称、风险分级和状态含义。各团队可以保留自己的执行细节,但跨团队汇总必须依赖共同字段,否则管理报表会不断依靠人工映射和临时解释。
当组织使用 PingCode 等研发管理平台时,可根据实际流程把需求、缺陷、迭代、版本和交付节点建立关联,让发布信息能够从上游目标追溯到下游结果。对大型组织而言,权限、审计、字段配置和集成能力同样重要;选型时应先用真实发布流程做小范围验证,而不是只看功能清单。
3. 高监管或高影响业务:强化证据链,避免把审批堆成安全感
金融、医疗、公共服务或涉及敏感数据的业务,可能需要更严格的审批、留痕、分权和审计。重点不是把所有人都拉进审批,而是确保风险接受权、操作权和验证责任之间的边界清晰,并能在事后还原谁基于什么证据作出决定。
对于不可逆数据变更,应考虑备份、迁移校验、补偿方案和恢复演练;对于权限变更,应核查影响对象与授权路径;对于涉及用户权益的功能,应明确公告、客服准备和业务监测。合规要求应由适用法规、合同和组织制度确认,不能把通用模板当成法律意见。
4. 发布频率很高:自动采集事件,人工确认业务判断
当每天有大量服务发布时,人工逐项填写时间、构建号和执行结果会增加误差。此时适合从流水线、代码仓库、监控和工单系统采集客观事件,再由负责人补充目标、验收判断和异常处置。自动采集要留有校验机制,防止关联错服务或错环境。
高频发布也不意味着每次都要开评审会。可以按风险设置轻重不同的控制:低风险变更采用自动检查和快速通道;高风险或不可逆变更保留人工评审和更长观察。核心不是统一减少控制,而是让控制强度与失败后果匹配。
5. 发布失败频繁:先限制风险暴露,再追求提速
如果回滚和严重异常持续增加,优先检查发布范围是否过大、灰度是否有效、监控是否能及时发现、回滚是否经过验证。此时单纯提高频率可能让问题暴露得更密集;先缩小单次变更、分批放量和完善恢复路径,通常更利于控制损失。
失败原因要区分技术故障、需求误解、数据问题、环境差异和流程缺口。每类问题的改进动作不同。不要把所有异常都归类成“测试不充分”,否则会把资源一味投入测试,却错过配置管理、数据迁移或外部依赖中的根因。
九、不同情况下的取舍:管理效率不是把每个控制都推到最大
1. 字段完整与填写负担之间
字段越多,理论上可分析的信息越丰富,但团队维护成本也越高。我的取舍原则是:关键字段承担决策职责,辅助字段按发布类型显示,探索性字段先用于试点。连续观察后若某字段从未被查询、分析或用于决策,就应评估是否删除。
记录完整率也不能脱离分母和字段权重。十个低价值字段全部填写,不如风险等级、回滚条件和验收证据三个关键字段准确。看板可以分别呈现关键字段完整率与普通字段完整率,避免一个总体百分比掩盖真正的风险缺口。
2. 发布速度与稳定性之间
速度和稳定性并非天然对立。小批量变更、自动化验证、快速反馈和可逆设计,可能同时降低等待与失败影响。但在缺乏监控、回滚困难或业务影响巨大的阶段,控制风险应优先于追求更短周期。
管理者应避免用单一目标驱动团队。只追求速度,团队可能缩减验证;只追求零事故,团队可能冻结变更并隐藏问题。更好的做法是设定稳定性边界,再在边界内改善等待、自动化和交付节奏。
3. 统一流程与团队自治之间
所有团队使用完全相同的字段和审批链,容易形成统一报表,却可能不适配不同服务风险。完全自治则会让跨团队比较和审计变得困难。较稳妥的方式是统一最小核心字段、状态语义和风险原则,让团队在执行细节和低风险快速通道上保留弹性。
核心定义应由组织共同维护,并设定变更机制。比如某团队新增发布状态时,必须说明它对应的动作、责任人和统计口径;若其他团队也需要,才纳入通用模型。这样既能控制术语膨胀,也不会用僵硬模板阻止合理差异。
4. 自动化投入与预期收益之间
自动化不是越多越好。如果发布频率很低,人工录入造成的错误有限,开发集成的成本可能高于收益;如果发布量大、信息分散且重复抄写频繁,自动关联构建、部署、变更和监控事件可能迅速减少人工整理。
做投入判断时,计算的不应只有开发工时,还要包括维护接口、权限管理、字段变更、异常修复和培训成本。先统计每月人工整理耗时、漏填率和重复录入次数,再选一条高频链路试点。若自动化减少了手工步骤却导致错误关联,仍需回到流程和数据质量检查。
十、下一步怎么做:用一个发布周期建立能持续改进的记录
1. 第一周:统一术语和最小字段
召集研发、测试、运维、产品和业务代表,用一场短会明确什么算一次发布、什么算发布完成、哪些情况需要回滚或延期。选出少量关键字段,并给每个字段指定提供者、更新时间和使用目的。不要先争论所有边缘场景,先覆盖最常见的发布类型。
2. 第二至第四周:选择一个团队试跑
找一个发布频次稳定、协作关系清晰的团队试跑模板。每周抽查几条记录,重点看信息是否能追溯、字段是否真的有用、填写耗时是否可接受。把缺失字段背后的原因记录下来:不知道定义、没有证据、系统无法关联,还是责任边界不清。
3. 一个周期结束后:复盘数据口径与管理动作
观察周期结束时,先检查口径是否稳定,再看数据趋势。至少复盘计划与实际差异、发布后异常、定位耗时、记录维护成本和行动完成情况。对样本量较小的团队,优先看具体案例和过程,不要过早用百分比排名或设绩效目标。
4. 扩大范围前:确认收益来自机制,而不是短期关注
试点期内大家可能因为管理关注而暂时提高填写质量。要判断机制是否可持续,可以继续观察一段时间,检查完整率是否保持、补填是否减少、异常定位是否改善,以及团队是否主动使用记录做决策。如果改进只发生在检查前后,说明流程仍依赖监督,而没有融入日常工作。
发布管理真正值得追求的,不是记录越来越长,也不是每次上线都被标记成成功,而是管理者能够在发布前看见风险,在发布中知道谁负责,在发布后用证据判断结果。我的独特判断是:一份好的发布记录,首先要让错误更早暴露、影响更容易控制,其次才是让报表更整齐。下一步可以从最近一次发布开始,补齐计划与实际时间、变更范围、验证证据、监控信号、回滚条件和复盘行动;跑完一个周期后,再用真实数据决定哪些字段值得保留、哪些流程值得自动化。
常见问题解答(FAQ)
1. 发布记录应该记录哪些字段,才能真正支持效率分析?
我以前把版本号、发布时间和更新说明记下来就觉得够用了,但复盘时还是说不清为什么总延期。我想知道哪些字段能帮助管理者区分计划问题、测试问题和协作问题,又不至于让团队觉得是在填表。
建议先记录能对应决策的问题,而不是把所有信息都塞进表格。基础字段可包括版本号、计划发布时间、实际发布时间、变更冻结时间、需求数量、缺陷数量、回滚情况、负责人和延期原因;如果要分析协作效率,再增加需求提出时间、开发完成时间、测试开始时间及阻塞时长。
比如“延期 2 天”本身解释力很弱,拆成“测试环境晚就绪 1 天、阻塞缺陷修复 1 天”,才知道该改善环境准备还是缺陷处理。字段应先少后多:连续记录 4 至 6 次发布后,检查哪些字段确实改变了管理判断,再决定是否保留。
2. 如何用发布数据判断延期的主要原因,而不是只看平均延期天数?
我看过团队用平均延期天数做月度汇报,但平均值看起来改善了,个别版本却仍然严重失控。我想知道怎样拆数据,才能找到反复出现的延误环节,而不是只得到一个好看或难看的数字。
平均延期天数适合看总体趋势,不适合单独定位原因。可以把每次延期按阶段归因,例如需求变更、开发估时偏差、测试资源不足、环境问题和外部依赖,并同时记录该原因造成的天数。假设一个月有 5 次发布,延期分别为 0、1、1、2、8 天,平均值是 2.4 天,但中位数只有 1 天;
此时应重点检查那次 8 天的异常发布,同时观察其他 4 次是否也出现同类问题。管理上可以按“发生次数”和“累计影响天数”排序:高频小问题适合流程治理,低频高影响问题则需要预案和责任人。
3. 发布记录模板怎么设计,才能让团队愿意持续填写?
我担心模板设计得太完整,最后大家只在发布当天匆忙补录,数据也不准确。我的团队人数不多,想知道怎样安排填写时点和必填项,既能形成可分析的数据,又不把发布流程变成额外负担。
模板最好嵌入现有流程,并按时间点分批填写,而不是让一个人事后回忆整次发布。发布计划确定时填版本范围、计划时间和负责人;测试开始时补充待测范围与已知风险;发布完成后记录实际时间、缺陷、回滚及偏差原因。第一阶段将必填字段控制在约 8 至 10 项,避免要求团队填写难以验证的主观评分。
若连续两次发布中某字段无人使用,或填报口径总是争议,应删除或重新定义。判断模板是否有效,不看字段数量,而看复盘时能否凭记录还原关键事件,并据此提出一项可执行的改进。
4. 发布管理效率应该看哪些指标,才能避免为了指标牺牲质量?
我见过团队为了提高按时发布率,把发布时间定得很保守,也见过为了追求发布频率而忽略上线后的问题。我想知道发布效率和质量怎样一起衡量,才能让数据服务于决策,而不是变成考核数字。
不要用单一的按时率或发布次数代表效率,至少要把交付速度、计划可靠性和上线质量放在一起看。可追踪计划与实际发布时间偏差、发布周期、上线后一定观察窗口内的严重缺陷数、回滚次数,以及紧急修复所耗时间。观察窗口可根据业务风险设为 7 天或 14 天,并保持口径一致。
例如按时率提高但回滚和紧急修复同时上升,通常说明团队可能在压缩验证时间;发布次数增加而单次变更规模明显变大,也未必意味着交付更快。管理者应结合趋势和发布样本复核,优先奖励稳定交付与快速发现风险,而不是孤立追逐某个数值。
核心关键词
文章包含AI辅助创作:发布记录实操方法:企业管理者提升发布管理效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/529599
读者评论
我们团队以前把部署成功直接算发布完成,后来发现支付类问题常在几小时后才暴露。把“观察中”单独设成状态后,责任和升级路径清楚了,但观察指标仍需要业务方参与定义。
风险分层的思路比较实用,尤其是把可逆性和可发现性纳入判断。实际落地时最难的是回滚并不总是安全,涉及数据结构变更时,最好同时记录补偿方案和验证方式。
指标分析不能只看准时率这一点很有共鸣。我们曾因延期原因分类过细,最后大家随意选择,数据反而失真。先保留少量互斥类别,再根据复盘结果调整,执行成本更低。
