发布管理如何做好灰度发布?管理层实操方法与操作步骤

灰度发布做得好不好,不取决于系统能不能把流量切成 1%、5%、20%,而取决于管理层能否在每个比例背后回答三个问题:这一步要验证什么、出现什么信号就停止、谁有权做出决定。很多团队的发布事故并非缺少灰度开关,而是流量已经扩大,指标却没人盯;异常已经出现,业务、研发和运维仍在等彼此确认。

我把灰度发布看作一种有明确退出条件的分阶段决策,而不是上线流程里的一个技术按钮。本文会从管理层的决策机制、风险拆分、指标设计、发布节奏和复盘方法入手,并用一个明确标注为情景模拟的企业案例,演示如何把“先放一点流量看看”转成可执行、可暂停、可回退的发布计划。

一、先讲结论:灰度发布的核心是控制决策风险

1. 灰度不是比例管理,而是风险验证

把新版本先开放给少量用户,确实可以减少一次性影响范围,但“少量”不等于“低风险”。若首批用户恰好集中在高价值客户、复杂业务路径或特定地域,1% 的流量也可能覆盖最敏感的场景。反过来,按随机比例放量,即使达到 10%,也可能没有覆盖真正需要验证的流程。

因此,我建议先定义灰度的验证对象,再选择灰度范围。要验证的是新结算逻辑,就应优先覆盖结算频率高、数据链路完整且能够及时核对的业务样本;要验证的是移动端页面性能,就要按设备、网络和应用版本分层,而不能只看总流量比例。

管理层需要管理的不是“今天放到多少百分比”,而是“当前证据是否足以支持下一阶段的风险暴露”。每次放量都应有进入条件、观察窗口、停止条件和责任人。缺少其中任何一项,灰度就容易沦为“逐步上线”的委婉说法。

2. 每次放量都要有明确的决策门

一个可执行的灰度阶段,至少要形成以下闭环:发布前确认基线,放量后观察关键指标,达到预设门槛后继续,触发停止条件时暂停或回退,最后记录决策依据。这里的重点不是把文档写得复杂,而是让不同角色在压力最大时仍能按同一套规则行动。

决策环节 管理层要确认什么 现场必须能回答的问题
发布前 风险是否可接受,回退是否可行 谁批准开始?回退需要多久?
小流量验证 样本是否覆盖目标风险 首批用户和业务路径是否有代表性?
扩大范围 证据是否足以支持更大暴露 哪些指标达标?观察了多长时间?
异常处置 是否先止损,再判断原因 谁能暂停?谁负责通知业务?
发布结束 是否完成稳定性与业务验收 是否确认数据一致、告警解除、遗留问题有人接手?

这张表不是审批层级的增加,而是把容易含混的决定转为可检查的条件。尤其要避免“研发看技术指标、业务看投诉、管理层等汇报”的割裂状态:同一阶段必须有一个共同的决策窗口和明确的最终拍板人。

发布管理如何做好灰度发布?管理层实操方法与操作步骤

3. 管理层应该先定边界,再讨论节奏

在发布评审中,我会先问“最坏情况下影响谁、影响多大、多久能止住”,再问“计划多久全量”。这不是降低发布速度,而是避免把速度目标误当作安全目标。一个可快速关闭开关、用户范围清楚、数据可校验的发布,通常比一个看似小比例、实际无法隔离的发布更可控。

若业务无法承受短时数据错误,灰度不能只依赖实时监控,还需要明确数据补偿和对账方式;若功能影响不可逆的外部操作,例如扣款、发货或通知发送,则必须设计幂等、限额、人工确认或影子验证等保护措施。风险边界不明确时,最合理的决定不是“先发再看”,而是先补齐控制手段。

二、背景和真实场景:为什么小比例也可能造成大影响

1. 流量比例不等于业务影响比例

假设一个平台每天有 100 万次请求,灰度 1% 看起来只有 1 万次。但如果这 1 万次集中在一个高并发客户、某种特殊订单类型或某一条复杂数据链路,影响可能远高于平均值。流量采样回答的是“有多少请求进入新版本”,却未必回答“关键风险覆盖了多少”。

我通常把灰度范围拆成三个维度:用户或租户、业务场景、技术环境。用户维度用于控制影响对象;业务维度用于覆盖真实流程和边界条件;环境维度用于观察浏览器、设备、网络、区域或服务节点差异。只按一个维度切分,常常会把看似可控的灰度做成盲区。

例如,按用户随机抽样可能遗漏管理员操作;按租户抽样可能碰巧选中配置最复杂的大客户;按设备抽样则可能没覆盖弱网环境。管理者要确认的是样本的代表性和风险覆盖,而非只检查百分比是否达到计划值。

2. 发布风险往往来自业务链路,而非单个服务

一次功能发布可能经过前端、网关、服务、消息队列、数据库和第三方接口。某个环节成功,不代表端到端业务成功。页面加载成功率正常,但提交后消息积压;接口响应时间正常,但订单状态没有最终落库;错误率没有上升,但新旧逻辑并行导致重复通知,这些情况都可能让单一技术面板给出“看起来正常”的结论。

因此,灰度监控要围绕用户任务和业务结果组织。以订单改造为例,至少要同时观察提交成功率、支付完成率、重复订单率、状态一致率、人工工单量和关键服务延迟。每个指标都要有含义:分母是什么、观察窗口多长、与哪个基线比较、达到什么值需要行动。

3. 大型组织的难点是决策链条,不只是工具能力

中大型企业常有多个研发团队、产品线、地区和系统责任方。发布控制可能分散在代码仓库、流水线、监控平台、项目管理平台和业务运营流程中。工具可以记录任务、风险、审批和时间线,但如果没有统一的阶段定义,各团队仍会用不同语言描述同一状态。

例如,“已发布”可能指制品已部署,也可能指已向用户开放;“已回滚”可能指流量开关关闭,也可能指代码版本恢复;“灰度完成”可能指全量切换,也可能只是小流量运行稳定。管理层应推动统一状态词汇,并在项目协作工具中把发布任务、责任人、观察窗口、异常记录和复盘结论关联起来。

以 PingCode 这类面向中大型企业及 100 人以上组织的研发项目管理平台为例,可将需求、缺陷、发布任务和复盘事项关联到同一交付链路中。平台本身不能替代流量控制或监控系统,但可以帮助管理者确认:谁负责哪一阶段、哪些风险仍未关闭、异常是否形成后续任务。具体能力应以企业实际配置和产品版本为准,不宜把协作记录误认为发布控制。

发布管理如何做好灰度发布?管理层实操方法与操作步骤

三、常见误区:看起来谨慎,实际没有控制住风险

1. 把 1%、5%、20% 当成固定安全阶梯

固定比例方便执行,却容易制造虚假的安全感。对于低风险、可逆的文案调整,分阶段放量可能过度;对于资金、权限、数据迁移等高风险变化,20% 可能已经太大。比例应由故障影响范围、可逆性、样本覆盖度和监控能力共同决定,而不是照搬别人的发布模板。

我会要求团队说明每个比例背后的理由:首批为什么选这些对象,放到下一档后新增了什么风险,若异常出现能否识别并及时阻断。若回答只是“我们一直这么做”,说明比例只是习惯,不是经过判断的控制措施。

2. 只盯错误率和系统可用性

系统指标是必要条件,不是充分条件。服务可用率正常,不代表业务正确;错误率不高,也不代表用户没有受到影响。尤其是静默错误,请求成功但结果错误,更需要通过业务数据校验、抽样核对或对账发现。

建议把指标分为三层:系统健康、业务结果、用户反馈。系统健康观察延迟、错误率、资源和队列;业务结果观察成功完成、状态一致、重复或遗漏;用户反馈观察客服工单、取消、投诉和关键操作放弃率。每一层都要指定数据负责人和响应方式。

3. 观察时间按时钟,不按业务周期

“稳定观察 30 分钟”不一定有意义。若核心业务每小时才发生一次,半小时内可能没有足够样本;若交易高峰集中在晚间,上午观察正常也不能证明晚高峰安全。观察窗口应覆盖至少一个完整的关键业务周期,且样本量足以支持判断。

对低频、高风险业务,宁可缩小暴露范围并延长观察,也不要因为监控面板没有报警就扩大流量。对高频、可逆功能,可在较短窗口内完成多轮验证,但前提是有稳定的业务指标和快速回退能力。

4. 把“回滚按钮存在”当成回退可行

回退不是点击按钮这么简单。数据库结构是否兼容旧版本?消息队列中的新格式能否被旧服务消费?已经发出的通知或已经执行的外部动作能否撤销?若这些问题没有答案,所谓回滚可能只是停止新请求,却无法恢复受影响的数据和用户体验。

发布前应验证回退路径,至少确认开关由谁操作、操作后多久生效、缓存是否需要刷新、数据如何补偿、用户如何告知。若回退成本高,就要增加发布前验证、影子流量、限量处理或分批迁移等措施,而不是把不确定性留到故障现场。

5. 把审批人数当成治理成熟度

多一道审批不必然更安全。如果每位审批人都只确认“看过了”,却没人判断业务风险、监控条件和回退能力,流程只增加等待时间。真正有效的治理,是让必要角色对自己负责的判断作出明确承诺。

技术负责人确认变更范围和回退方案;业务负责人确认受影响流程和可接受损失;值班或运维负责人确认监控、告警和响应通道;发布负责人维护时间线并组织决策。高风险发布需要独立复核,但不必让所有人重复审同一份材料。

四、专业判断逻辑:先评估风险,再定灰度策略

1. 用四个问题判断发布风险

我在发布评审中会用四个维度做快速判断:影响面、可逆性、可观测性、业务敏感度。影响面看潜在用户和交易规模;可逆性看能否快速关闭或恢复;可观测性看是否能及时发现错误;业务敏感度看错误是否造成资金、合规、信任或数据损失。

这不是精确的风险预测模型,而是让团队不遗漏关键讨论的筛查框架。若高影响、低可逆、低可观测三个特征同时出现,就不应该采用“先小比例上线,再看情况”的简化方案,而要先补足检测与保护能力。

风险特征 低风险表现 高风险表现 管理动作
影响面 少量内部用户或非核心页面 核心交易链路或跨区域业务 分群控制,先选可隔离样本
可逆性 开关关闭即可恢复 涉及不可逆外部动作或数据变更 加入限额、补偿或人工确认
可观测性 结果可实时核验 错误可能静默发生,发现滞后 增加业务校验和人工抽样
业务敏感度 体验轻微变化且可接受 影响资金、合规、权限或客户信任 提高审批和验证强度,必要时错峰

表中的管理动作不是机械对应关系。比如低比例并不能抵消不可逆操作的风险;真正的控制来自限制每次操作数量、验证结果、建立补偿机制,并在出现异常时能立即止损。

2. 把发布拆成“部署”和“开放”两个决定

许多事故发生在团队把代码部署与用户可见混为一谈。更稳妥的做法是先部署但不开放,确认实例健康、配置正确、依赖兼容,再通过功能开关或路由策略逐步开放。这样能把“制品有问题”和“业务逻辑有问题”分开诊断。

若系统架构不支持部署与开放分离,也应至少明确切换点、观察责任和回退操作。对数据库变更,要优先采用向前兼容的扩展,迁移,收缩顺序:先增加兼容字段或结构,再逐步切换读写,确认无旧版本依赖后才清理旧结构。避免一次发布同时改代码、改数据结构和改变业务规则。

3. 指标必须同时具备基线、阈值和动作

“监控支付成功率”不是完整的监控方案。管理层需要看到发布前基线、灰度组与对照组的差异、统计窗口、最低样本量、报警阈值和触发后的动作。没有动作的指标只是展示;没有基线的阈值则难以区分正常波动与发布影响。

对核心指标,可使用相对变化与绝对下限结合。例如,成功率较基线下降超过预设幅度,或低于业务底线,任一条件触发即暂停。阈值应由历史波动、业务容忍度和统计样本共同确定,不要把示例数字直接复制到生产环境。

对于灰度组和对照组,应尽可能保持用户特征与业务时段可比。若新版本用户和旧版本用户在地域、套餐、设备或活跃度上差异明显,简单比较总转化率会产生采样偏差。必要时按分层分别观察,或采用配对样本进行核验。

4. 规定“继续、暂停、回退”三种状态

发布现场最忌讳只有“继续”与“回滚”两个极端。建议把决策分成三种:继续表示指标达到进入下一阶段的条件;暂停表示证据不足或出现待判断信号,保持当前暴露范围并调查;回退表示触发明确止损条件,立即关闭新版本或恢复旧路径。

暂停是一种正式决策,不是犹豫。它能避免团队为了赶进度,在数据尚不完整时继续放量。为使暂停可执行,应事先规定调查时限、负责人和恢复条件,例如由业务分析核对订单样本,研发检查错误日志,发布负责人在约定时间召集复核。

发布管理如何做好灰度发布?管理层实操方法与操作步骤

五、具体案例:一次结算规则改造如何分阶段放量

1. 案例边界与数据口径

下面是情景模拟,不对应任何特定企业的真实生产数据。某企业准备调整订单结算规则,涉及金额计算、优惠抵扣和退款状态同步。团队日均处理约 40 万笔订单,目标是在两个工作日内完成灰度验证,但不允许因为发布造成重复扣款或结算状态不一致。

这类项目的关键风险并非页面报错,而是“请求成功、结果错误”。因此团队不把接口成功率作为唯一放量指标,而是增加订单状态一致率、金额差异率、重复处理次数和客服相关工单。所有示意阈值均需由企业结合历史基线与风险承受能力校准。

2. 发布前准备:让失败可发现、可停止、可修复

团队先将新旧结算结果并行计算,但在第一阶段不让新结果对用户生效。对抽样订单比对两套计算结果,记录金额差异、规则命中和订单类型。并行计算能提前暴露逻辑差异,但不能完全代表真实用户体验,也会带来额外计算成本,因此必须限定样本并观察服务负载。

发布前还要确认四项内容:灰度对象如何识别、开关由谁控制、异常订单如何隔离、已处理数据如何补偿。业务负责人确认可接受的短时影响边界;研发负责人确认技术回退方式;值班人员确认告警接收和升级路径。任何一项不清楚,都不进入用户可见阶段。

3. 阶段设计:每一步增加一种验证价值

阶段 范围与观察重点 进入下一阶段条件 停止或回退信号
影子验证 仅并行计算,不改变用户结果;比对金额与规则命中 差异均可解释,系统资源处于容量边界内 出现无法解释的金额差异或计算负载异常
内部样本 员工测试账户与受控订单;检查端到端链路 核心场景完成,状态流转和退款路径验证通过 重复处理、状态错乱或退款路径不一致
受控客户样本 少量可识别客户;人工核对关键订单 预设观察窗口内业务指标稳定,样本量足够 金额差异触及业务止损线或投诉明显增加
扩大灰度 按客户类型分层扩大;关注差异是否随规模变化 多类样本通过,客服与财务核对无未解释问题 故障集中于某类客户或某个业务分支
全量与收尾 全量切换后保持重点监控,并完成数据对账 稳定窗口结束,遗留问题形成责任任务 出现持续性业务差异或无法解释的积压

这个顺序的价值在于每一阶段增加不同证据:影子验证检查计算差异,内部样本检查完整链路,受控客户验证真实业务环境,扩大灰度观察规模效应。若每一档只是把百分比变大,却没有增加验证价值,阶段设计就需要重新审视。

4. 情景数据:为什么不能只看平均值

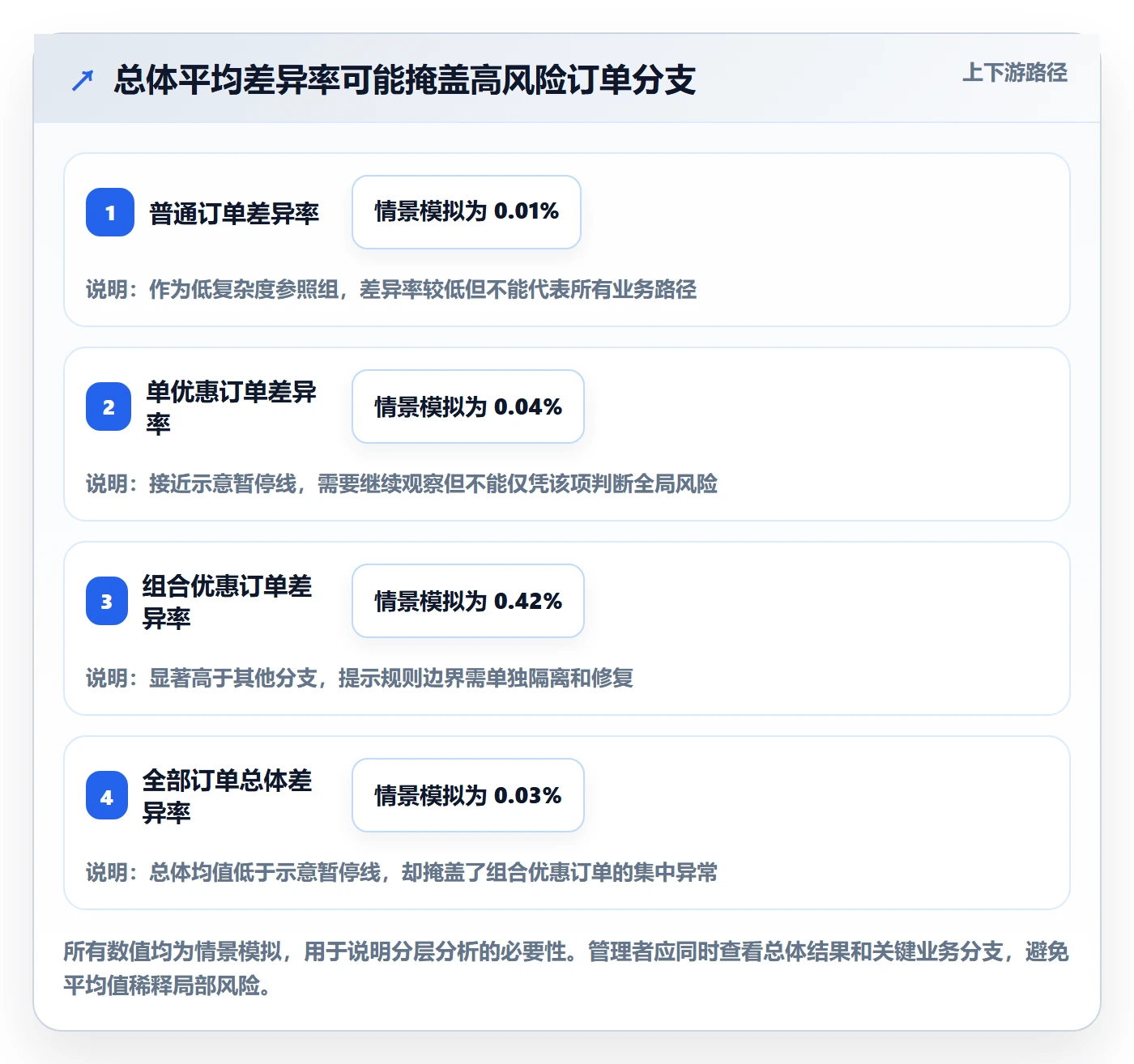

在情景模拟中,首轮受控样本的总体金额差异率为 0.03%,低于团队预设的 0.05% 暂停线。但进一步按订单类型拆分后,某类含组合优惠的订单差异率达到 0.42%。若只看总平均值,团队可能会误以为可以继续放量;分层结果则提示该业务分支存在集中风险,需要先暂停该类订单并修正规则。

另一个观察是,系统错误率没有明显变化,但人工核对发现退款状态延迟。问题并非结算计算本身,而是新消息格式与下游消费者处理方式不一致。团队因此将发布拆为两项:结算规则保持当前受控范围,消息兼容问题单独修复和验证。这个决策避免了把不同故障归入同一个“版本整体正常或整体失败”的判断。

发布管理如何做好灰度发布?管理层实操方法与操作步骤

5. 如何形成可审计的发布记录

每次决策都应留下足以复盘的记录:当时的版本和配置、灰度对象、指标快照、异常描述、决策人、采取的动作及时间。记录不必写成长篇报告,但应能在事后还原“团队当时知道什么、为什么继续或停止”。

项目管理平台可用于关联发布任务、缺陷、风险和复盘行动项;监控系统保留指标与告警;发布控制系统负责切流和开关。职责边界应明确。把所有信息塞进一个系统不一定更好,关键是链接关系清楚、责任人能找到、时间线可核验。

六、操作步骤:把灰度发布落实到发布前、中、后

1. 发布前:建立一页式发布决策卡

我建议每次重要发布都准备一张简洁的决策卡,而不是让管理者在多个文档中拼信息。决策卡至少说明变更范围、受影响用户、业务目标、风险等级、验证指标、放量计划、回退方式、责任人和升级渠道。

  1. 描述变更:写清本次改变什么、不改变什么,避免“优化结算流程”这类无法验证的笼统表述。
  2. 识别风险:列出可能失败的业务路径、依赖系统、数据变更和不可逆操作。
  3. 定义样本:说明按用户、租户、区域、设备或业务类型如何筛选,解释样本为什么具有代表性。
  4. 确定基线:选定发布前观察窗口,记录关键指标的正常范围和业务高峰差异。
  5. 设置门槛:为继续、暂停、回退分别规定可观测条件和负责人。
  6. 验证回退:确认开关生效时间、数据兼容性、补偿方式和用户沟通安排。
  7. 明确指挥:指定一个发布负责人维护时间线,避免多个角色同时发出互相冲突的指令。

决策卡不是为了增加行政负担。低风险变更可以使用轻量模板;涉及资金、权限、个人数据或大规模迁移的变更,应补充独立复核和更严格的核验。模板的作用是让风险随发布复杂度增加,而不是每次都套同一厚度的流程。

2. 发布中:用固定节奏观察,不靠临场印象

每个阶段开始时,发布负责人记录起始时间、版本、配置和样本范围。观察期间,技术负责人检查服务健康,业务负责人检查业务结果,值班人员关注告警和容量,客服或运营代表反馈用户侧信号。每个人负责不同证据,但最终由指定决策人汇总。

建议在发布沟通中使用固定格式:当前阶段、已观察时长、已覆盖样本、关键指标相对基线变化、未解决异常、下一步建议。这样可减少“目前看起来还行”这类不可执行的描述。样本量不足时,应明确说“证据不足,暂不扩大”,而不是把没有发现问题误当成问题不存在。

若指标冲突,例如技术指标正常而业务差异上升,应以可能造成用户损害的信号优先处理。常见做法是先暂停新增流量,保留现有样本以便调查,再决定是否回退。是否立即回退取决于影响程度和可逆性,不要为了“完成流程”继续扩大暴露。

3. 发布后:全量不等于结束

全量开放只是暴露范围达到目标,不代表验证工作完成。发布后仍需观察一个与业务周期相匹配的稳定窗口,完成关键数据对账,确认告警恢复、积压清理、旧配置处理和客服反馈。若存在数据补偿或临时人工操作,应明确完成标准和责任人。

复盘时不要只问“有没有事故”。还要问:样本是否覆盖了高风险路径?阈值是否及时发现问题?暂停和回退是否按预期生效?谁掌握了关键证据?发布决策是否被进度压力影响?复盘结果应沉淀为下一次可以复用的规则,而不是停留在“加强测试、提高意识”。

发布管理如何做好灰度发布?管理层实操方法与操作步骤

七、不同情况下的行动建议:不要把所有发布套进同一流程

1. 低风险、可逆、影响面小的功能

例如非关键页面的文案调整或内部工作台的小幅体验优化,可以采用轻量发布:明确功能开关、选取内部用户或小样本、监控错误率和核心交互完成率。若系统本身支持快速关闭,通常无需为每次小改动安排多层级会议。

轻量不等于无记录。至少要留下一名发布责任人、验证结果和关闭方式。若低风险变更连续影响用户体验,说明风险分类或功能开关设计可能过于乐观,需要重新评估。

2. 高流量、高频、可快速回退的服务

这类服务适合以较短观察窗口分阶段放量,但需要严密检查容量、延迟、错误率和关键业务转化。可在同一阶段增加多类样本,但应保持流量控制清晰,确保能够识别是哪个分组或实例触发异常。

要特别关注流量扩大后的非线性问题:缓存命中率变化、数据库连接竞争、消息堆积和下游限流,可能在小流量时不明显。达到一定规模后应重新评估容量,不要把小样本稳定直接外推到全量。

3. 资金、权限、合规或不可逆操作

涉及扣款、退款、数据删除、权限升级、外部通知或合规数据处理时,应优先增加隔离、限额和人工核验。灰度对象最好可准确识别,业务操作可追踪,异常可阻止进一步执行。必要时先进行影子计算或只读验证,再允许真实写入。

这类发布不应仅依赖自动化指标。金额对账、权限抽查、数据完整性核验和业务人员确认可能不可替代。若无法确定错误影响范围或无法补偿,就应先降低操作规模或延后发布,而不是靠降低百分比掩盖控制能力不足。

4. 数据库迁移或多服务协同变更

跨服务变更需要明确新旧版本兼容期、消息格式、数据读写顺序和清理时点。团队可以采用分阶段迁移:先扩展结构并兼容旧逻辑,再逐步切换读写,确认数据与依赖全部迁移后,最后移除旧逻辑。每一步都要有独立的验收条件。

不能将代码回滚等同于数据回滚。若数据已经按新结构写入,旧版本可能无法读取;若消息已发送,下游可能已经消费。发布计划应明确哪些动作可回退、哪些只能前向修复,并准备相应的补偿脚本和人工流程。

5. 监控能力不足或数据反馈滞后的团队

当自动监控不足时,团队应降低单次影响范围、延长观察周期、增加人工抽样和业务对账。人工核验不能无限扩张,因此要先把抽样对象选准:高风险分支、边界条件、失败重试、退款和权限变更通常比随机抽普通路径更有价值。

同时,管理层应把监控建设纳入发布治理改进,而不是永久依赖人工盯盘。没有稳定基线、没有业务指标、没有可追踪的样本识别能力时,灰度的风险控制上限很低;这种情况下,慢一点发布往往是理性选择。

八、不同情况下的取舍:速度、覆盖和确定性不能同时最大化

1. 快速放量与延长观察的取舍

快速放量能缩短新旧版本并行时间,减少团队维护复杂度,但也会扩大尚未验证的风险。延长观察提高发现低频问题的机会,却增加发布周期和人力投入。决策应看业务周期和问题后果:高频且可逆的功能可以较快推进;低频、不可逆或高损失场景应延长观察。

不要把“观察 24 小时”当成普适答案。若业务只在工作日发生,周末观察可能没有代表性;若夜间结算才是高峰,白天平稳没有足够证明力。观察窗口应按风险暴露机会设计,而不是按日历天数设计。

2. 随机抽样与定向分层的取舍

随机抽样有利于减少人为挑选偏差,也便于估计整体表现;定向分层更容易覆盖高风险客户、特殊设备和复杂业务路径。两者解决的问题不同。只用随机抽样可能漏掉稀有边界,只用定向样本则可能无法代表总体用户。

对于高风险功能,可以先定向覆盖关键分支,再用随机样本观察整体表现;对于低风险、用户行为相对均匀的功能,随机抽样可能更经济。若样本结构与真实用户分布不同,汇总指标必须注明口径,不能直接解释为全体用户结果。

3. 自动回退与人工决策的取舍

自动回退响应快,适合阈值明确、误报代价可控的故障,例如某类服务错误率持续超过稳定门槛。但对于业务指标可能受促销、季节或外部系统波动影响的情况,完全自动回退可能误伤正常业务。

更稳妥的做法是分层自动化:明确的基础设施故障可自动停止放量;涉及复杂业务判断时先自动暂停扩大范围,再由值班决策人判断回退或继续。自动化的目标是缩短止损时间,不是把责任转交给报警规则。

4. 一次全链路验证与分项验证的取舍

一次验证完整链路能更早暴露跨系统问题,但故障发生时定位困难;分项验证便于隔离责任和缩小排查范围,却可能遗漏组件之间的交互问题。高复杂度变更应先做组件级和契约级验证,再用受控样本完成端到端验证。

如果资源有限,优先验证故障后果最大的链路,而不是平均分配测试时间。真正的取舍依据是“哪类错误一旦漏掉,恢复成本最高”,不是“每个模块测试时长一样”。

发布管理如何做好灰度发布?管理层实操方法与操作步骤

九、衡量灰度治理是否成熟:看决策质量,而不只看事故数量

1. 关注发现和止损能力

事故数量下降可能来自发布质量改善,也可能来自问题没有被发现。管理层应同时看异常发现时间、暂停决策时间、回退生效时间、影响用户范围和数据修复时间。若发现很快但回退很慢,风险控制仍不完整;若回退很快但影响已不可逆,也需要补强发布前保护。

这些指标应以具体发布事件为单位记录,并按风险等级和业务类型分层。不能因为小型页面更新的回退速度快,就推断高风险数据迁移也具备同等能力。

2. 衡量灰度覆盖和样本质量

还应观察发布计划是否覆盖关键用户群、关键业务路径和关键技术环境,异常是否集中于某些分层,以及每个阶段是否达到最低有效样本量。若大量发布都出现“总体正常、个别分支异常”,说明企业的汇总指标过粗,样本分层能力需要改进。

覆盖率本身也要谨慎解读。覆盖所有设备型号不一定有必要,覆盖所有高风险设备类别可能更重要。治理目标不是把清单填满,而是以合理成本识别足以改变发布决策的风险。

3. 把发布复盘转成可验证的改进

复盘行动项要写成可验收的结果,例如“新增退款状态一致性指标,并在下一次结算发布前完成演练”,而不是“加强监控”。每个改进项应指定负责人、完成日期和验证方法,下一次发布时检查它是否真正降低了风险。

管理层可以按季度回顾:哪些风险反复出现、哪些阈值误报较多、哪些发布因证据不足而暂停、哪些团队依赖人工核验。灰度治理成熟的表现,不是每次都顺利全量,而是团队能更早发现不确定性,并以较小代价作出正确决定。

十、结语:把每一次放量都变成有证据的管理决定

灰度发布的独特价值,不是让上线看起来更谨慎,而是把一次高不确定性的变更拆成多个可以验证、暂停和修正的小决定。比例只是控制暴露范围的手段;真正决定安全性的,是样本是否有代表性、指标是否反映业务结果、回退是否经过验证,以及异常时是否有人有权及时止损。

下一步,管理者可以先挑选一项影响面适中、近期要发布的变更,按本文方法写出决策卡:明确风险路径、基线、继续条件、暂停条件、回退动作和责任人。发布后对照实际情况复盘一次,再把有效规则固化到团队流程中。不要先追求一套完美制度,先让下一次发布比上一次更可解释、更可观察、更容易止损。

常见问题解答(FAQ)

1. 灰度发布应该按什么维度划分用户?

我准备把新版本先开放给一小部分用户,但不确定按用户比例、地域还是业务类型划分更稳妥。我担心比例看起来很小,实际却集中在高风险客户或关键业务上,应该怎么选灰度范围?

优先按风险和可识别性划分,而不是只看百分比。可以先选择内部员工、测试租户或低风险业务,再扩展到特征明确、便于单独回滚的用户群;若按地域或业务线切分,应确认这些群体的流量、数据和依赖关系足够独立。

一个可执行的起步方案是内部验证、约1%的目标用户、约5%至10%、约25%、全量,每一档都设置观察窗口和放量条件。这里的比例只是示例:若总用户很少,1%可能不足以发现问题;若少数客户承载大部分交易量,按用户数切分也可能低估风险。

2. 灰度期间要看哪些指标,达到什么条件才能继续放量?

我之前只盯着错误率和服务是否在线,结果发布后客服反馈变多,才发现关键流程出了问题。我想知道除了技术指标,还应该观察哪些信号,以及怎样避免凭感觉决定是否进入下一档?

把指标分成三类:系统健康指标,如错误率、延迟、资源使用;业务结果指标,如下单成功率、支付完成率或任务处理时长;用户反馈信号,如投诉、工单和关键流程中断。发布前先记录基线,并为每项指标设定阈值、统计窗口和负责人。

例如,可将错误率较基线持续上升、关键业务成功率下降超过预设幅度,或出现确认的数据异常设为暂停条件;具体数值应根据历史波动和业务容忍度确定,不宜照搬统一阈值。每一档至少覆盖一个有代表性的业务周期,低频业务则需要更长观察时间。

3. 管理层如何组织灰度发布的操作步骤和决策责任?

我所在团队的开发、测试、运维和业务负责人都会参与发布,但出现异常时,经常有人等别人拍板。我想把流程做得足够清楚,又不希望每次小版本都变成复杂审批,管理层该如何安排角色和步骤?

可将流程压缩为发布前、发布中、发布后三段。发布前由业务负责人确认影响范围和验收指标,技术负责人确认版本、开关与回滚方案,发布负责人明确暂停和回滚的最终决策人;发布中按预设批次执行,每批记录开始时间、覆盖范围、指标结果和决策;发布后复盘异常、用户反馈及未覆盖风险。

管理层不必审批每个技术操作,但应要求高影响变更具备明确的业务授权、值守安排和回滚责任人。若一个问题发生后团队仍无法在几分钟内说清“谁停止放量、谁通知业务、谁执行回退”,说明责任设计还没有落地。

4. 灰度发布出现异常时,应该暂停观察还是立即回滚?

我担心一看到指标波动就回滚,会造成不必要的中断;但如果继续观察,又可能扩大影响。我想知道如何区分短暂噪声和真实故障,并在发布前准备哪些回退条件?

不要把暂停放量和回滚混为一谈:指标轻微波动但未触及风险阈值时,可停止进入下一批并在约定窗口内核查;关键业务失败、数据正确性受损、安全风险或影响持续扩大时,应按预案立即回滚或关闭功能开关。

发布前应验证回滚路径,而不只是写下“可以回滚”:确认旧版本兼容性、数据库变更是否可逆、配置开关是否生效,并演练由谁执行及如何核验恢复。对不可逆的数据迁移,回滚可能不能恢复原状,应采用向前修复方案并单独审批。决策依据应是预设风险条件和影响范围,而不是发布投入多少或现场谁更乐观。

核心关键词

读者评论

田
田雅楠

实际做过几次灰度后,最容易被忽略的是数据补偿。开关关闭只能阻止后续请求,已经写错的订单、重复的消息还要单独处理。建议发布前把补偿脚本和执行权限也纳入演练,否则故障时仍会手忙脚乱。

段
段佳宁

多维度选样本的思路很实用,但中小团队可能没有完善的用户分层和业务埋点。落地时可以先从高风险客户、核心流程和主要设备做最小分层,先保证关键数据可获得,再逐步完善,不然容易停留在方案层面。

龙
龙宇轩

我比较认同把部署和开放分开,不过这依赖功能开关、配置管理和数据库兼容能力。现实中老系统改造成本不低,管理层最好把这些基础能力建设列入发布治理计划,而不是只要求团队临时增加审批和观察表。

文章包含AI辅助创作:发布管理如何做好灰度发布?管理层实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/529549

赞 (0)
飞飞飞飞
发布管理上线计划教程:管理层制度设计,避坑指南
上一篇 48分钟前
发布检查落地方案:管理层开展发布管理的实操方法案例解析
下一篇 47分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
