上线管理指南:实施团队如何做好发布管理,效率提升全流程

上线管理最容易被误解成“定个发布日期、发一张检查表、等开发点发布”。我见过不少团队,功能按时完成,发布当天却因为数据库变更顺序、灰度观察责任人和回滚权限没有说清,最终多花几个小时止损。真正有效的发布管理,不是把上线流程做得更复杂,而是让每个人在关键时刻知道:现在能不能发、谁来判断、出问题退到哪里。

一、先讲核心结论:发布管理管的是风险与决策,不是发布日期

1. 发布的完成标准,不是“代码已经部署”

我判断一次发布是否完成,不只看代码是否进入生产环境,而看业务目标是否可用、关键指标是否稳定、异常是否有人接手,以及团队是否能在约定时间内恢复。部署只是动作,发布是一个需要观察和决策的过程。

如果一个版本已经部署,但登录转化率明显下降,客服不知道如何答复,值班人员又找不到回滚开关,这次发布就不能算管理闭环。相反,即使采取小流量灰度,尚未覆盖全部用户,只要目标、状态和下一步决策明确,发布过程仍然是可控的。

我的核心判断是:发布管理的价值不在于消除所有故障,而在于缩短发现、决策和恢复的时间。软件系统无法保证永远不出问题,但团队可以提前约定问题出现时如何识别、由谁拍板、怎样停止扩大影响。

2. 用四个问题检验发布流程是否有效

在评估一套发布流程时,我会先问四个问题。若团队需要临时找人、翻聊天记录或重新解释状态,流程就还没有把风险真正管理起来。

  • 发不发:上线前是否有清楚的准入条件,谁有权阻止发布?
  • 怎么发:变更顺序、灰度范围、监控指标和操作责任人是否明确?
  • 何时停:出现什么信号需要暂停扩量或回滚,判定窗口有多长?
  • 发完怎么办:谁确认业务结果,遗留问题如何进入后续处理?

这四问也能避免常见的“流程齐全、现场失控”:文档有上线计划,计划却没有可验证的指标;会议开了很多次,真正的决策权限仍然模糊。

3. 发布管理要同时控制三个时间

发布流程中至少有三种时间需要分别观察:从准备完成到实际部署的等待时间,从部署开始到服务稳定的执行时间,以及异常出现到恢复服务的恢复时间。只盯发布时间,容易把前置等待和故障处置的成本藏起来。

例如,一个团队把部署从两小时压到二十分钟,但上线前等待审批仍需两天,业务反馈又要一周才有人处理。它的部署效率提升了,交付效率未必提升。发布管理应当让等待、执行、验证和恢复都可见,而不是只优化最容易被看见的一个环节。

上线管理指南:实施团队如何做好发布管理,效率提升全流程

二、发布管理的真实场景:复杂度来自变更之间的依赖

1. 一个小改动也可能牵动多个系统

发布风险不总与代码改动量成正比。一个表单字段调整,可能涉及前端、接口、数据表、权限、报表和客服说明;一个看似很大的页面改版,如果完全隔离、开关可控、数据结构兼容,风险反而可能更容易管理。

所以我不会仅用“改了多少行代码”估算上线风险,而会看影响面、依赖数量、数据可逆性、验证覆盖率和恢复难度。最容易被低估的往往是跨团队的边界:某个系统已完成部署,但下游服务还未准备好;某个配置已生效,却没有人确认它对旧用户的影响。

2. 场景案例:新订阅流程上线前的依赖链

下面用一个情景模拟案例说明。某业务团队准备上线新的订阅流程,需求涉及页面、订单接口、支付回调、账单数据和客服处理规则。团队最初计划周五一次性全量发布,开发认为代码完成,测试认为主要路径通过,运营则希望在周末活动前开放全部用户。

进一步梳理后,团队发现三项关键事实:新账单字段需要数据库变更;旧版客户端仍会请求旧接口;客服团队尚未拿到退款异常处理口径。问题不在于某个角色没有努力,而是原计划把几个不同性质的准备工作压缩成了一个“上线”动作。

团队随后把发布拆成兼容性准备、内部验证、小流量灰度和扩大覆盖四个阶段。数据库先做向后兼容的扩展,接口保留旧字段,灰度阶段只开放给内部账号和少量用户;客服说明与值班安排在灰度前完成。这里的比例和时长应由系统风险与流量决定,并非固定模板。

这类拆分的关键收益不是让流程看起来更精细,而是把未知风险尽量暴露在影响范围较小的阶段。如果小流量阶段出现订单金额不一致,团队可以先暂停扩量,不必立刻在全量用户中处理数据修复。

3. 发布的“对象”不只是软件包

一次完整发布至少涉及四类对象:代码或配置变更、数据结构与数据迁移、业务规则与用户体验、支持和运营准备。只管理第一类,容易出现技术上部署成功、业务上无法接住的断层。

  • 代码与配置:构建版本、环境参数、功能开关和部署顺序是否明确。
  • 数据与兼容性:新旧版本能否并行运行,迁移是否可重试,回退是否会损坏数据。
  • 业务与用户:用户看到什么变化,哪些行为可能改变,是否需要公告或培训。
  • 支持与运营:客服、销售、值班和业务负责人是否知道问题如何分流。

用某项目管理平台跟踪这几类事项时,我更关注它是否能把变更、负责人、依赖、风险和发布状态关联起来,而不是只看任务数量。对于中大型企业或百人以上组织,跨团队依赖多、审批角色多,一个统一视图有助于减少状态在多个群聊和表格之间漂移。以 PingCode 为例,可以将需求、迭代、缺陷和发布相关工作放在同一协作链路中管理;但工具只能承载规则,不能替团队决定风险阈值和发布责任。

三、常见误区:看起来严格,实际却降低了可控性

1. 把审批越多等同于越安全

审批能确认责任和风险,但审批数量本身不是安全指标。如果每个发布都要经过相同的多层审批,低风险文案调整和高风险数据迁移走同一条路径,结果常常是低风险变更被拖慢,高风险变更却在材料齐全后被误认为“已经安全”。

更好的做法是按风险分级。低风险、可逆、影响面小的变更走轻量路径;涉及资金、隐私、核心数据或不可逆操作的变更增加专门评审与验证。审批应针对风险提出判断,而不是机械检查表格是否填满。

2. 把发布清单当作风险评估

清单能减少遗漏,但无法自动证明变更安全。“测试通过”必须回答测了什么、覆盖哪些关键路径、使用什么环境和数据;“回滚方案已准备”也要说明谁执行、依赖什么权限、数据如何处理。

我会把清单中的抽象勾选改成可核验的证据。例如,不能只写“监控正常”,而要指明监控面板、观察指标、基线范围和观察人。证据未必复杂,但必须能支持现场决策。

3. 把回滚当作万能保险

对无状态服务而言,切回旧版本可能相对直接;对数据库变更、账务写入、消息消费和外部接口调用而言,回滚可能无法撤销已经发生的业务事实。若新旧版本共享数据格式,直接降级甚至可能让旧版无法读取新数据。

因此,我会把恢复策略分为回退、前向修复、关闭功能开关和隔离流量几类。上线计划必须说明适用条件,而不是笼统写一句“必要时回滚”。数据迁移则需要单独确认备份、兼容窗口、幂等性和恢复演练。

4. 把上线会议当作决策机制

会议能同步信息,却不会自动生成决策。若会议中没人拥有暂停权限,出现风险时大家只会继续讨论;若关键结论没有记录,下一班值守人员仍需重新理解背景。

我建议把上线会议压缩成决策会:确认准入条件、风险接受人、观察窗口、暂停阈值和应急联系人。其余状态更新可以异步完成。会议时长不是流程成熟度,能够在信息不完整时明确“暂缓发布”才是成熟度。

5. 把按时发布当成唯一绩效

如果团队只奖励准时上线,延期暴露风险的人可能被认为拖慢进度,按计划发布但造成用户影响的人却没有受到相应关注。久而久之,风险会被推迟到生产环境,而不是在测试和灰度阶段暴露。

发布绩效应同时观察交付速度、变更失败、恢复时间、用户影响和计划准确性。指标应服务于学习和改进,不应简单转化为个人排名,否则团队会倾向于少报故障、拆小口径或回避高风险工作。

上线管理指南:实施团队如何做好发布管理,效率提升全流程

四、专业判断逻辑:先分风险,再设计流程

1. 用影响、可逆性和不确定性判断风险

我通常用三个维度做发布风险初筛:影响范围有多大,变更是否容易恢复,以及团队对行为是否足够了解。它不是严谨的概率模型,但能让团队从“感觉危险”转向可讨论的判断。

维度 低风险信号 高风险信号 需要追问的问题
影响范围 少量用户、单一模块、可隔离流量 核心交易、全量用户、多系统依赖 最坏情况下影响谁,是否能限制扩散?
可逆性 开关可关闭、旧版本兼容、无持久数据变化 数据不可逆、外部已产生副作用、回退会破坏兼容 关闭功能后,已产生的数据如何处理?
不确定性 路径稳定、相似变更验证充分 新技术、新数据模式、缺少真实流量验证 哪些假设尚未被证据验证?

三个维度中只要有一项明显偏高,就不宜仅凭“改动很小”走快速通道。尤其是可逆性差的变更,应把迁移、备份和恢复演练提前到发布决策之前。

2. 把准入条件写成可验证的门槛

准入条件不是“大家都准备好了”,而是能被检查的事实。对于高风险发布,我会要求团队至少说清楚:目标版本、变更范围、验证证据、监控负责人、暂停阈值、恢复方式和业务影响联系人。

  • 验证结果必须关联具体版本和环境,不能只引用未注明版本的测试报告。
  • 关键依赖必须有明确状态,不能以“对方应该已经完成”代替确认。
  • 观察指标必须有数据源和基线,不能只写“关注系统表现”。
  • 暂停和恢复权限必须有姓名或明确角色,避免临场寻找决策人。

如果某项信息暂时无法确认,团队可以选择补证、缩小灰度范围、增加保护措施或延期。真正危险的不是延期,而是把未知包装成已确认。

3. 用发布阶段控制风险扩散

我通常把发布拆成准备、部署、验证、扩量和关闭五个阶段。并非所有变更都需要完整分阶段,但只要影响面大、恢复成本高或不确定性高,就应考虑阶段化推进。

  1. 准备:锁定变更范围、版本、依赖、责任人和应急路径。
  2. 部署:按事先确定的顺序执行,记录实际开始与完成时间。
  3. 验证:对照技术指标和业务路径,检查新版本是否达到预期。
  4. 扩量:在观察窗口内稳定后逐步扩大用户或流量范围。
  5. 关闭:确认发布完成,更新状态,记录遗留问题和后续验证安排。

这不是要求所有团队逐条照抄,而是提醒团队不要把“部署完成”直接跳转成“发布完成”。阶段越多并不一定越安全,关键是每次阶段切换都有清楚的进入条件和停止条件。

上线管理指南:实施团队如何做好发布管理,效率提升全流程

4. 把监控指标分成技术信号和业务信号

技术信号能快速提示服务是否异常,例如错误率、延迟、资源饱和度和队列积压;业务信号则回答用户目标是否实现,例如下单成功率、支付完成率、数据准确率和关键流程中断率。只看技术指标,可能出现“服务健康但业务失败”。

例如接口响应时间正常,并不代表订单金额计算正确;错误日志没有显著增长,也不代表退款流程没有被卡住。每个发布至少应选取少量与目标直接相关的业务指标,并确保有人能在观察窗口内读取和解释它们。

5. 设定暂停阈值,不要临场争论

阈值可以是绝对值,也可以是相对基线变化,还可以是连续多个窗口内的趋势。不同系统的正常波动范围不同,不能把某个示例数字当成通用红线。重要的是在发布前约定:达到何种状态时暂停扩量,何种状态需要立即切换恢复方案。

建议把阈值写成“指标、比较基线、观察时长、责任人、动作”五要素。例如,若关键交易成功率连续两个观察窗口低于团队约定下限,发布负责人暂停扩量并通知业务决策人。阈值不必一开始就完美,但必须可执行、可复盘。

五、案例与数据观察:把“发布成功”拆成可检验结果

1. 情景模拟:一次订阅流程发布如何分阶段

以下数据是为说明方法构造的情景模拟,不是某家企业的真实业绩。假设订阅流程涉及订单、支付和账单数据,团队在首次演练中发现,原方案没有清楚区分“部署已完成”和“业务验证通过”。

阶段 主要操作 验证内容 停止或继续的判断
准备 确认版本、兼容策略、值班和客服安排 测试证据、依赖状态、恢复演练记录 关键依赖或恢复路径不明则暂缓
内部验证 开放内部账号,验证核心流程 创建订阅、支付回调、账单生成 关键业务路径不一致则暂停扩量
小流量灰度 开放少量真实用户 成功率、错误分布、客服反馈 出现重复扣款等高影响异常立即止损
扩大覆盖 按预设阶段逐步提高流量 趋势稳定性、异常是否可控 数据异常或指标恶化则维持当前范围
发布关闭 确认全量状态、移交遗留问题 业务结果、未解决风险、复盘责任 未完成验证的事项不得标记为已关闭

这个案例中最重要的变化,不是新增了多少会议,而是每个阶段都回答一个具体问题:当前证据是否足以支持下一步?这样做也让延期变得可解释。若关键业务路径未验证,团队能够说明为什么暂缓,而不是用“感觉还不稳”争论。

2. 比较流程改造前后,先说明数据口径

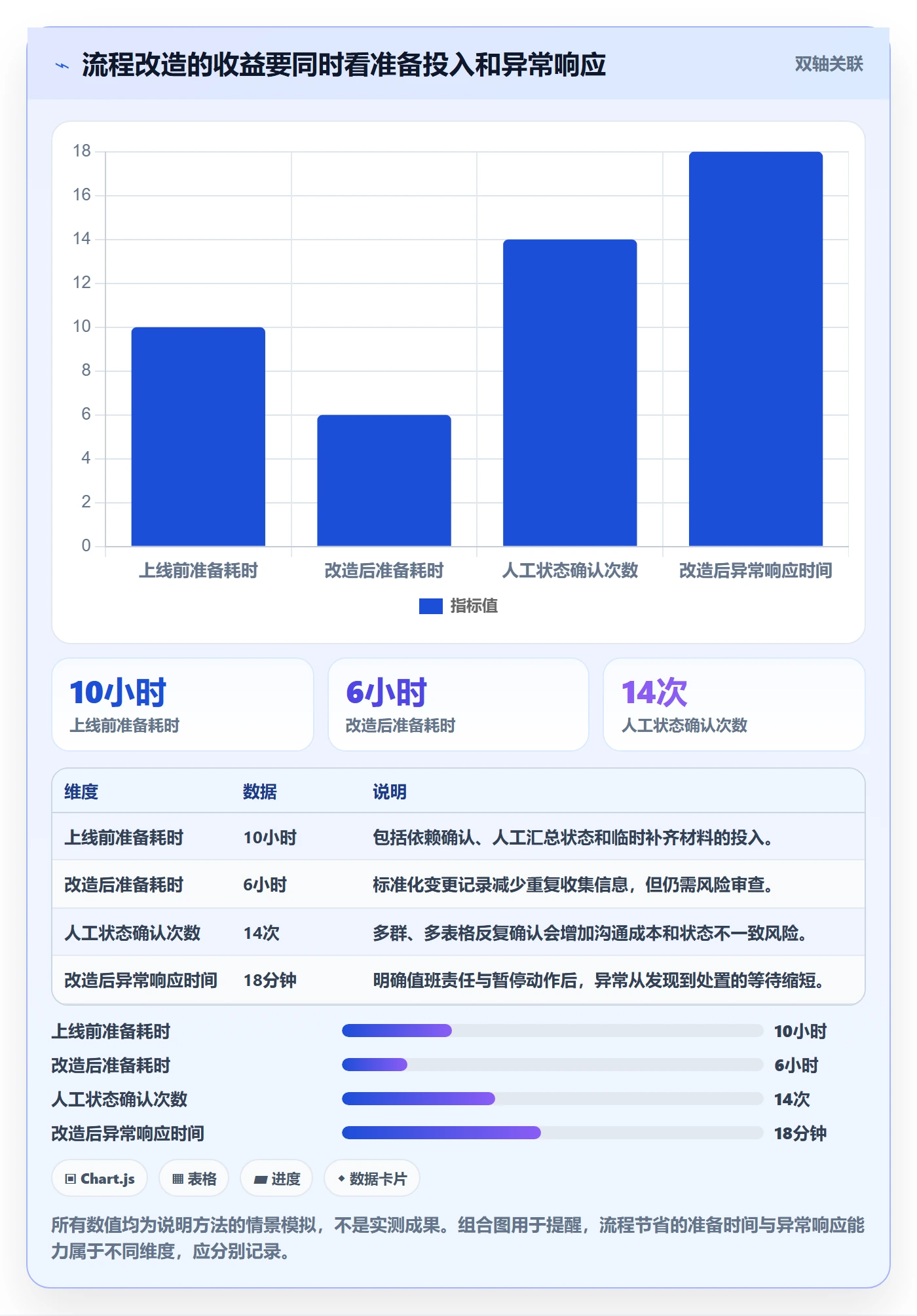

为了避免用未经验证的“效率提升百分比”包装流程改造,我会先定义可观察指标。下面仍是情景模拟:假设团队对连续若干次发布进行同口径记录,改造前后分别统计准备耗时、人工状态确认次数、发现异常到采取行动的时间。

要注意,样本量小、发布风险不同、业务高峰不同都会影响比较结果。流程优化不能只挑表现最好的一次发布作对照,更不能把“部署用时缩短”直接解释为整体交付能力提升。

上线管理指南:实施团队如何做好发布管理,效率提升全流程

3. 复盘不只统计故障,也要统计差点出问题的信号

若团队只复盘已经造成用户影响的事故,会错过大量有价值的预警。灰度中发现并及时止损的兼容问题、演练中暴露的权限缺口、发布前被识别出的数据异常,都值得记录,因为它们说明防线在何处发挥作用。

我会把复盘分为三类:实际影响、已被拦截的风险、流程摩擦。实际影响用于修复用户问题;被拦截风险用于确认防线是否有效;流程摩擦则帮助识别重复审批、信息等待和责任不清。这样复盘才不会只奖励“没有出事”,而忽略团队主动发现问题的价值。

4. 事故复盘要追踪因果链,而不是寻找单一责任人

复盘时,我会按时间顺序还原变更、信号、决策和影响:哪个版本在何时进入哪个环境,哪个指标先变化,谁看到了,采取了什么动作,哪些依赖导致恢复变慢。时间线比“谁操作失误”更能揭示可改进的机制。

若确实存在操作失误,也应继续追问:操作界面是否容易误触,权限是否过宽,步骤是否缺少验证,工作负荷是否使双人确认失效。复盘的目标不是免除责任,而是让相同失误不再轻易造成相同后果。

六、不同情况下的行动建议:让流程匹配团队规模与风险

1. 小团队、低风险变更:轻量但不能无记录

小团队可以不设复杂委员会,也不必为每个文案调整开长会。但至少要保留变更范围、执行人、验证结果、观察窗口和恢复方式。轻量不等于靠记忆运行,尤其是周末值班或多人轮班时,口头约定很容易失效。

建议先建立一个简短发布记录,并为低风险变更设置快速路径。遇到数据库写入、权限变化、支付链路或大范围用户影响时,自动升级到更严格的检查,而不是让所有变更都承受同样的负担。

2. 多团队协作:优先治理依赖和交接

当一个版本需要多个团队协作时,最大的浪费往往来自等待和状态误解。每个团队都说自己已完成,但没有人确认上下游是否满足接口约定。此时要建立统一的依赖视图,明确交付物、接收方、确认时间和未完成时的替代方案。

对于百人以上组织,发布信息如果散落在个人表格、群消息和独立工单中,状态同步成本会快速上升。可以采用某项目管理平台集中维护变更、负责人、关联缺陷、依赖和发布状态;若使用 PingCode 一类工具,宜先统一字段、工作流和权限,再逐步迁移协作内容,不要期待仅靠导入历史任务就自动形成发布治理。

3. 核心业务、高影响变更:增加独立验证与恢复演练

涉及资金、身份权限、关键数据或核心交易的发布,应让验证不完全依赖变更实施者。可通过独立复核、双人确认、分阶段放量和预演来降低单点判断风险。恢复演练要覆盖真实权限、真实依赖和实际数据路径,而不只是确认文档存在。

高影响变更也要考虑业务补救:如果重复扣款、订单错配或数据延迟发生,系统恢复后仍可能需要对账、通知用户和处理工单。技术回滚不是业务恢复的全部。

4. 频繁发布团队:优化自动化与信号质量

频繁发布并不意味着每次都要增加人工审批。对于重复、低风险、自动化测试充分的变更,可以把准入条件嵌入流水线,让检查结果自动关联版本。人工判断应集中于高风险决策、异常处理和业务影响评估,而不是反复核对机器已经稳定完成的步骤。

自动化的前提是验证规则可信。如果测试只覆盖理想路径,或者监控阈值长期无人维护,自动化只会更快地通过不充分的检查。先确认信号能发现重要问题,再谈把流程无人化。

5. 引入管理工具:先统一对象与状态,再做自动化

工具选型时,我会先确认四件事:能否关联需求与发布、能否清楚呈现依赖和责任、能否保留审批及操作记录、能否接入现有研发和运维流程。界面是否漂亮当然重要,但不是判断发布治理能力的首要标准。

如果一个组织连“发布中”“待验证”“暂停扩量”“已恢复”这些状态的含义都不一致,先买工具通常只是把混乱搬到新的页面。应先确定状态定义、必填信息、权限边界和升级规则,再评估工具配置成本、集成能力、数据迁移和长期维护责任。

七、不同情况下的取舍:速度、控制与成本没有万能答案

1. 轻流程与重流程:不要把安全和速度设成对立面

轻流程通常响应快、维护成本低,适合低风险且可逆的变化;重流程强调独立审查和证据留存,适合影响大、恢复难的变更。真正需要避免的是流程不分风险:要么人人层层审批,要么任何变更都直接上线。

决策维度 更适合轻流程 更适合强化控制
影响范围 有限用户、单一服务、容易隔离 全量用户、跨系统、核心业务链
恢复难度 开关可关闭、无不可逆数据写入 数据迁移、外部副作用、补偿成本高
验证成熟度 路径稳定、自动化覆盖充分 新功能、新架构或缺少真实流量证据
组织成本 审批等待已成为主要瓶颈 已有历史事故或合规要求明确

我的取舍原则是:风险越高,越需要明确证据和决策责任;变更越可逆,越适合通过小步快跑获取反馈。不要为了追求“快”取消必要的恢复准备,也不要为了显得“严谨”给低风险操作套上不可持续的重流程。

2. 灰度与一次全量:取决于影响半径和观察能力

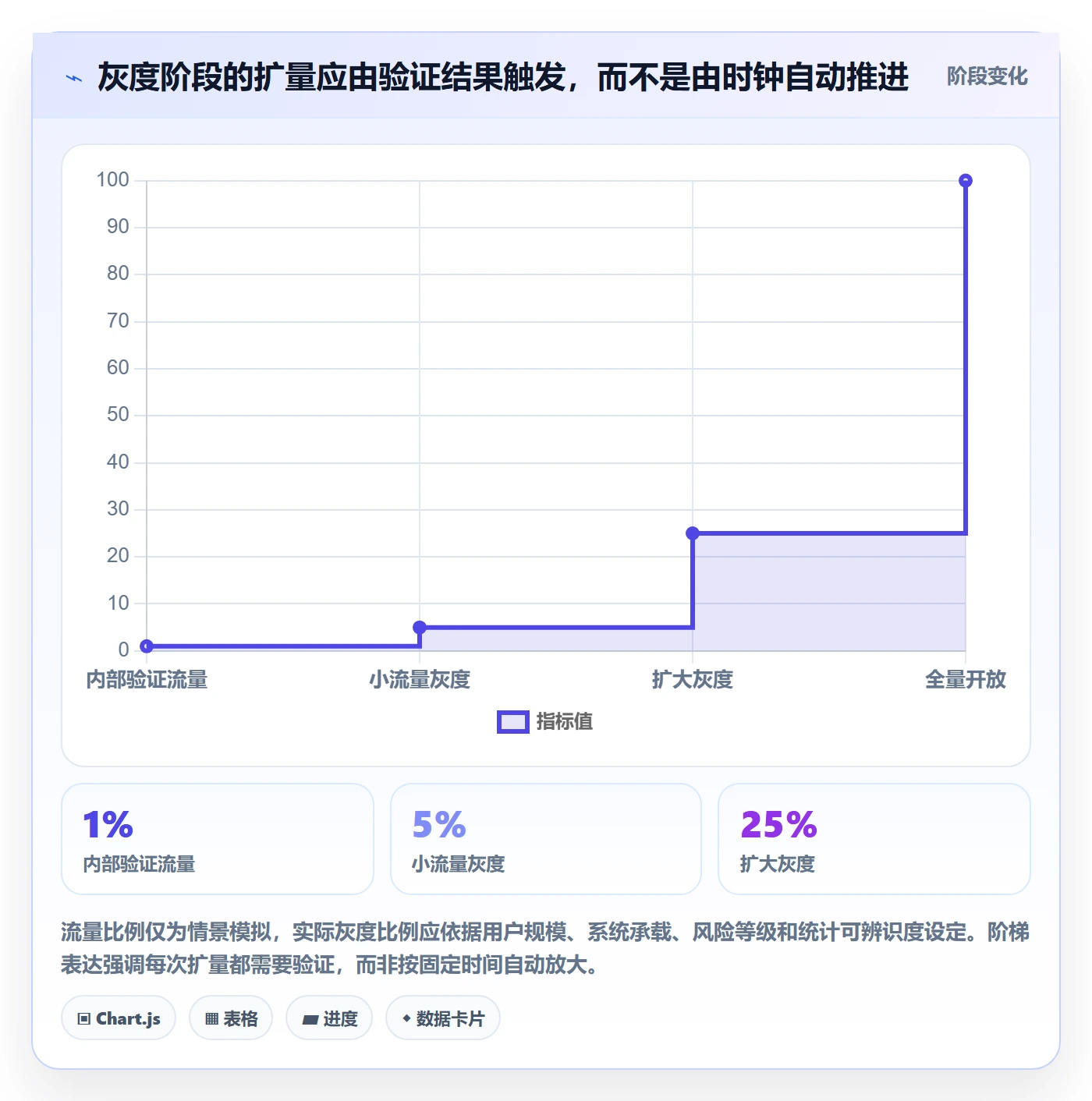

灰度能缩小潜在影响范围,但也增加配置、数据分层和版本兼容的复杂度。如果系统无法准确识别灰度人群,或者监控无法按版本区分用户行为,灰度可能只是名义上的小流量,不能提供可靠证据。

一次全量发布有时适合影响范围小、兼容性已充分验证、撤回简单且没有合理灰度机制的变化。若采用全量,仍需确保部署顺序、监控责任和暂停方案明确。选择哪一种方式,应看灰度能否带来有用的观察信号,而不是把灰度当成必选仪式。

3. 自动化与人工确认:自动做重复检查,人来判断异常含义

自动化适合检查格式、依赖、构建、测试结果和可重复的门槛。人工更适合评估用户影响、业务例外、跨团队风险和不完整证据。若把所有决策都交给人工,流程容易堵塞;若把所有判断都交给自动化,规则之外的变化可能无人发现。

因此,自动化的价值不是让发布“完全不需要人”,而是释放人的注意力,使其集中在自动化无法可靠回答的问题上。成熟的团队会让系统给出可解释的检查结果,并保留明确的人工暂停机制。

4. 统一标准与团队自治:统一底线,允许按风险扩展

大组织需要统一的最低要求,例如版本追踪、责任人、关键监控和事故升级方式;不同业务团队则可以根据服务特征增加自己的验证步骤。完全统一会忽略业务差异,完全自治又容易造成跨团队协作时的术语和责任冲突。

比较稳妥的做法是建立“共同底线加风险附加项”:所有发布满足基本可追溯要求,高风险业务增加独立评审和恢复演练,成熟团队可以在证据充分的前提下申请自动化快路径。标准要能解释风险,而不是只规定表格格式。

上线管理指南:实施团队如何做好发布管理,效率提升全流程

八、落地路线:从一次发布复盘开始,而不是先重建流程

1. 第一周:收集当前发布事实

先挑选近期几次发布,记录计划时间、实际部署时间、等待环节、验证内容、异常情况和恢复方式。不要急着评价哪个团队做得好或不好,先确认信息分散在哪里、哪些状态无法追溯、哪些决策曾依赖某个人的记忆。

如果团队没有历史数据,也不必追溯所有旧项目。可以从下一次发布开始统一记录,连续观察一段时间。基线数据的作用是发现瓶颈,不是制造精确到小数点的管理幻觉。

2. 第二周:定义风险分级和最低准入

建立少量风险等级,重点根据影响范围、可逆性和不确定性区分流程。每个等级只规定必要证据,不要一次设计出覆盖所有异常的庞大制度。

  • 低风险变更:记录责任人、版本、验证结果和恢复方式。
  • 中风险变更:补充依赖确认、监控指标和观察窗口。
  • 高风险变更:增加独立评审、恢复演练、业务补救方案和明确暂停权限。

分级边界应由业务和技术共同确认。若团队经常争论一个变更属于哪一级,说明判定规则过于抽象,需要增加具体案例,而不是再增加审批层级。

3. 第三周:选择一个真实发布试运行

不要先要求全组织一次切换。选一个依赖适中、影响可控的发布试用新流程,重点观察检查项是否能支持决策、负责人是否找得到信息、暂停条件是否可执行。试运行失败不等于制度失败,反而能暴露规则中不符合现场的部分。

工具可以先用现有协作系统承载。如果团队确实存在版本、依赖、审批、缺陷和发布信息割裂的问题,再评估是否需要引入更适合的管理平台。选型时应把迁移成本、权限治理、集成维护和用户培训一起纳入,而不仅比较功能列表。

4. 第四周:复盘指标并删掉无效步骤

流程试运行后,检查哪些步骤真正发现了风险,哪些只是重复确认同一事实,哪些指标无人查看,哪些审批没有改变决策。保留能支持判断的控制点,合并重复环节,移除无法解释价值的形式要求。

发布流程应该像产品一样迭代。如果规则从未根据故障、差点发生的事故和用户反馈调整,它很可能已经变成文档,而不是团队的工作方式。

5. 用一页发布决策卡形成最小闭环

团队可以把必要信息整理成一页发布决策卡,避免每次都从散落的文档里拼出全貌。它不是新的审批表,而是帮助执行者和决策者快速回答关键问题。

  • 发布目标、版本、变更范围和计划窗口。
  • 影响对象、主要依赖、兼容性和数据变更说明。
  • 验证证据、业务指标、监控入口和观察负责人。
  • 暂停阈值、决策人、恢复方式和业务补救联系人。
  • 当前状态、遗留问题、发布结束确认和复盘链接。

如果一页卡片需要塞进大量无法使用的信息,就应拆分为关联记录,而不是继续增加字段。它的价值在于让现场快速找到关键事实,不是替代详细设计、测试报告或事故记录。

九、结尾:发布管理的成熟,不是从不暂停,而是知道何时继续

1. 把“发布成功”从一次动作改造成一条证据链

我最看重的发布管理原则,是把决策建立在证据上:为什么准入,依据什么扩量,哪个信号要求暂停,恢复后如何确认业务正常。只要这些问题能被清楚回答,团队即使遇到问题,也能限制影响并持续改进。

反过来,如果流程只是让每个人都签过字,团队却说不清监控阈值、恢复责任和用户影响,那么它的严格更多是形式上的安全感。发布管理不是消灭不确定性,而是把不确定性分阶段暴露,并在每个阶段保留选择空间。

2. 下一步先做三件小事

你可以从下一次发布开始,先记录实际等待时间、异常发现到行动的时间,以及发布后的业务验证结果。然后挑出一项最常见的跨团队依赖,明确负责人和完成证据。最后,为影响最大的那类变更写清暂停条件与恢复方式,并通过一次演练验证。

先把一个真实发布做得可追溯、可判断、可恢复,再逐步推广到其他团队。效率提升不是把所有流程删掉,而是减少无效等待,把人的判断留给真正需要判断的风险。

常见问题解答(FAQ)

1. 上线管理从哪里开始,才能避免发布当天临时救火?

我所在的团队每次上线前都觉得准备得差不多了,但到了发布当天,才发现配置遗漏、依赖团队没确认,甚至没人说得清谁负责回滚。我想知道,实施团队应该从哪个环节开始建立发布管理流程?

先从统一的发布清单和责任人开始,而不是先增加审批环节。每个版本至少记录发布范围、负责人、计划时间、前置依赖、验证方式、回滚条件和通知对象;需求、代码、配置或数据迁移只要影响上线,都应进入同一份清单。

发布前逐项确认“谁做、如何证明完成”,例如由实施负责人验证客户环境和数据准备,由研发负责人确认构建包与变更记录,由业务方确认验收口径。团队可以先挑一个迭代试跑两到三次,统计临时变更、遗漏项和发布耗时,再调整清单。流程是否有效,不看表格有多长,而看发布当天是否还在靠口头补信息。

2. 发布计划排得很满,如何判断一次上线是否真的具备发布条件?

我担心团队把“开发完成”误当成“可以上线”,结果测试刚结束就立刻部署,客户环境、监控和回退准备都没来得及确认。有没有一套不靠感觉的发布准入判断方法?

把“功能完成”和“允许发布”分成两个判断。准入至少检查四类证据:范围内需求有明确验收结果;阻断级缺陷为零,其他未解决问题有负责人、影响说明和客户认可;目标环境的配置、权限、数据迁移及依赖服务已核验;回滚或前向修复方案经过可执行性检查。

可用一个简单的发布门槛:关键验收项全部通过、阻断问题为零、值守人员到位、回退步骤明确,缺一项就延期或缩小发布范围。具体阈值应按业务风险设定;例如低风险内部系统可接受少量有记录的非阻断问题,涉及资金、权限或关键数据的变更则应采取更严格的验证和审批。用证据决定是否上线,比用“大家觉得没问题”可靠。

3. 发布窗口短、多个团队互相依赖时,怎样提升上线效率又不牺牲安全?

我遇到过一个版本涉及实施、研发、运维和客户方,大家都在等对方确认,窗口一到才开始逐项沟通,最后要么超时要么冒险跳步骤。我想知道怎么减少等待,而不是单纯催得更紧。

先把依赖和决策提前到发布窗口之外解决。发布计划中标出每项工作的前置条件、执行人、预计时长和确认人,并明确哪些步骤可并行、哪些必须串行;例如备份与通知通常可以并行,数据库迁移与依赖该数据的服务切换则要按顺序执行。发布前开一次限时检查会,只处理未决风险,不逐项朗读已完成事项。

可以用一组试运行数据设定时间预算:若步骤预计总耗时为90分钟,另留至少20至30分钟作为验证和异常缓冲;这是排程示例,不是通用标准。连续记录计划时间与实际时间,若某一步反复超时,就优化脚本、权限或交接,而不是压缩验证时间。效率提升来自减少等待和返工,不来自省略安全步骤。

4. 上线后发现异常,实施团队应该按什么顺序止损、回滚并复盘?

我最怕上线后出现客户报错,现场既有人继续修补,也有人主张立刻回退,沟通越多越乱。我想要一个清晰的处理顺序,并想知道什么情况下不应盲目回滚。

先指定一名事件负责人统一决策和对外同步,再按影响范围、用户数量、数据风险和是否持续扩大判断严重程度。若核心流程不可用、数据正确性受威胁或影响仍在扩散,且回退方案经过验证,优先停止继续发布并执行回退;若回退会造成数据不一致,或变更不可逆,则先隔离受影响功能、暂停相关写入并由技术负责人评估修复路径。

每一步记录时间、操作人、观测指标和决策理由,恢复后用真实业务链路做验证,而不只确认服务进程正常。复盘聚焦可改进的控制点,例如缺少迁移演练、告警阈值不合理或回退权限未准备,并为每项改进指定负责人和期限。回滚不是失败,无法快速判断是否该回滚才是流程缺口。

核心关键词

读者评论

高
高嘉宁

我们之前也遇到过部署完成后才发现客服没有处理口径的情况。把业务和支持准备纳入发布范围挺有必要,不过小团队可能更需要先明确值班人和暂停权限,不一定一开始就搭很完整的流程。

杜
杜可欣

灰度比例不能直接照搬,用户量小的时候,放到5%可能也没有足够数据判断;文章提到按系统风险和流量设定,这点比较实际。想请教一下,观察窗口通常按固定时长定,还是看关键业务指标达到稳定条件?

钱
钱梓萱

回滚确实不是所有变更的通用解法,尤其涉及已写入的数据。我们做数据库变更时还会关注新旧版本并行期间的兼容性,建议把这段兼容窗口也纳入发布准入检查。

文章包含AI辅助创作:上线管理指南:实施团队如何做好发布管理,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/529361
