发布记录实操方法:产品经理提升发布管理效率的流程优化方法与模板

发布记录最常见的失效,不是少写了一个版本号,而是上线后有人问“这次到底改了什么、谁验收、出了问题回退到哪一步”,团队只能翻聊天记录、工单和部署日志拼答案。对产品经理来说,发布记录不应是上线后的补作文,而应是贯穿需求冻结、验收、发布、观察和复盘的一套轻量控制机制。本文给出一套可落地的流程、字段模板和取舍方法,并用明确标注的情景模拟说明,如何减少重复确认,同时不把发布管理变成新的填表负担。

一、先讲核心结论:发布记录要能支持决策,而不只是保存历史

1. 一条记录至少要回答六个问题

我判断一条发布记录是否合格,不先看它写得多不多,而是看一个不在项目群里的人能不能据此回答六件事:发布什么、为什么发布、谁确认、何时发布、如何验证、异常时怎么办。如果其中任何一项只能靠口头追问补齐,这条记录的管理价值就打了折扣。

这六个问题对应发布管理的六类信息:版本边界、变更目的、责任归属、时间窗口、验收证据和回退策略。它们不是为了凑字段,而是为了减少发布前后的信息断点。尤其是“异常时怎么办”,经常被当作技术细节省略,实际却决定了团队能否在故障发生时迅速止损。

2. 记录的核心产物是一个可追溯的发布对象

我建议把每次发布视为一个独立对象,而不是一段散落在文档里的文字。这个对象可以是一条记录、一张发布单或一个平台中的发布条目,关键是它有稳定标识,并且能关联需求、缺陷、代码变更、测试结果和部署任务。

当发布对象形成后,团队才能沿着“业务目标,需求变更,测试证据,上线动作,运行结果”追踪影响。若信息只存在于多个系统和群聊中,团队事实上拥有的是若干份局部记录,而不是一条完整的发布链路。

3. 发布记录应当薄而完整,不应当长而重复

发布记录不是项目周报,也不是需求文档的复制品。它应当保留决策所需的摘要和链接,而不是把每个需求背景、测试用例和技术方案再次贴一遍。我的经验判断是:字段可以少,但每个字段必须有明确用途;不清楚谁会使用、何时使用的字段,优先考虑删除或改成关联信息。

例如,“功能介绍”写成“优化用户体验”没有帮助;写成“后台批量导入新增失败行下载,运营可按错误原因修正后重新导入”则能让支持人员和业务方快速理解影响。高质量发布说明的目标不是显得正式,而是让读者少问一个问题。

核心问题 记录内容 主要使用者 缺失后的典型代价
发布什么 版本范围、需求与缺陷清单 产品、研发、测试、支持 遗漏变更、重复确认范围
为什么发布 用户影响、业务目标、紧急程度 产品、业务负责人 无法判断优先级和发布价值
谁确认 负责人、验收人、审批状态 发布负责人、管理者 问题出现后责任边界模糊
何时发布 窗口、时区、依赖和冻结时间 研发、运维、业务团队 发布冲突或通知不及时
如何验证 验收标准、测试结果、监控观察项 测试、产品、值班人员 上线后无法判断是否成功
异常怎么办 回退条件、执行人、恢复方案 研发、运维、业务负责人 故障扩散,决策时间变长

二、背景和真实场景:为什么“发版通知”经常不能替代发布记录

1. 小团队靠记忆跑得快,规模变大后靠记忆跑得险

在十几人的团队里,产品、研发和测试可能每天都在同一个讨论空间,某个需求的上下文很容易通过对话恢复。随着团队跨部门、跨时区,或者同一周并行多个版本,口头共识就会变成高风险依赖:关键人不在线,信息便无法复原。

尤其是中大型企业,产品团队、平台团队、业务线和运维值班往往各有工作系统。发布信息一旦依赖某位产品经理逐条转述,组织规模越大,信息传递的成本和失真概率越高。对百人以上组织而言,发布记录首先解决的是跨团队协同,而不只是产品经理个人的记事需求。

2. 三种场景最容易暴露记录缺口

第一种是版本范围在冻结后发生变化。临近发布时新增一个修复项,聊天里有人说“顺便带上”,但测试范围、风险等级和业务通知没有同步更新。问题不一定马上出现,但事后追查会发现各方对“本次版本”理解不同。

第二种是灰度发布后指标异常。研发知道开关在哪里,产品知道受影响的业务流程,客服知道用户反馈,可每个人掌握的都是一部分事实。如果记录没有标明灰度比例、观察窗口、核心指标和决策人,团队就容易在“继续放量还是暂停”上重复争论。

第三种是人员轮换或紧急补发。原负责人休假,接手者面对一个写着“已发布”的条目,却不知道真实部署环境、遗留问题和回退方式。此时发布记录不完整的代价,往往以额外会议、重复测试和风险扩大体现。

3. 一份记录要服务多个时间点,不只是上线当天

发布前,记录帮助团队确认范围和准入条件;发布中,它帮助执行者按步骤操作;发布后,它帮助产品、支持和业务方理解影响;复盘时,它提供事实基础。若字段只满足“发通知”,团队会在上线后发现缺少验证结果、异常处置和后续动作。

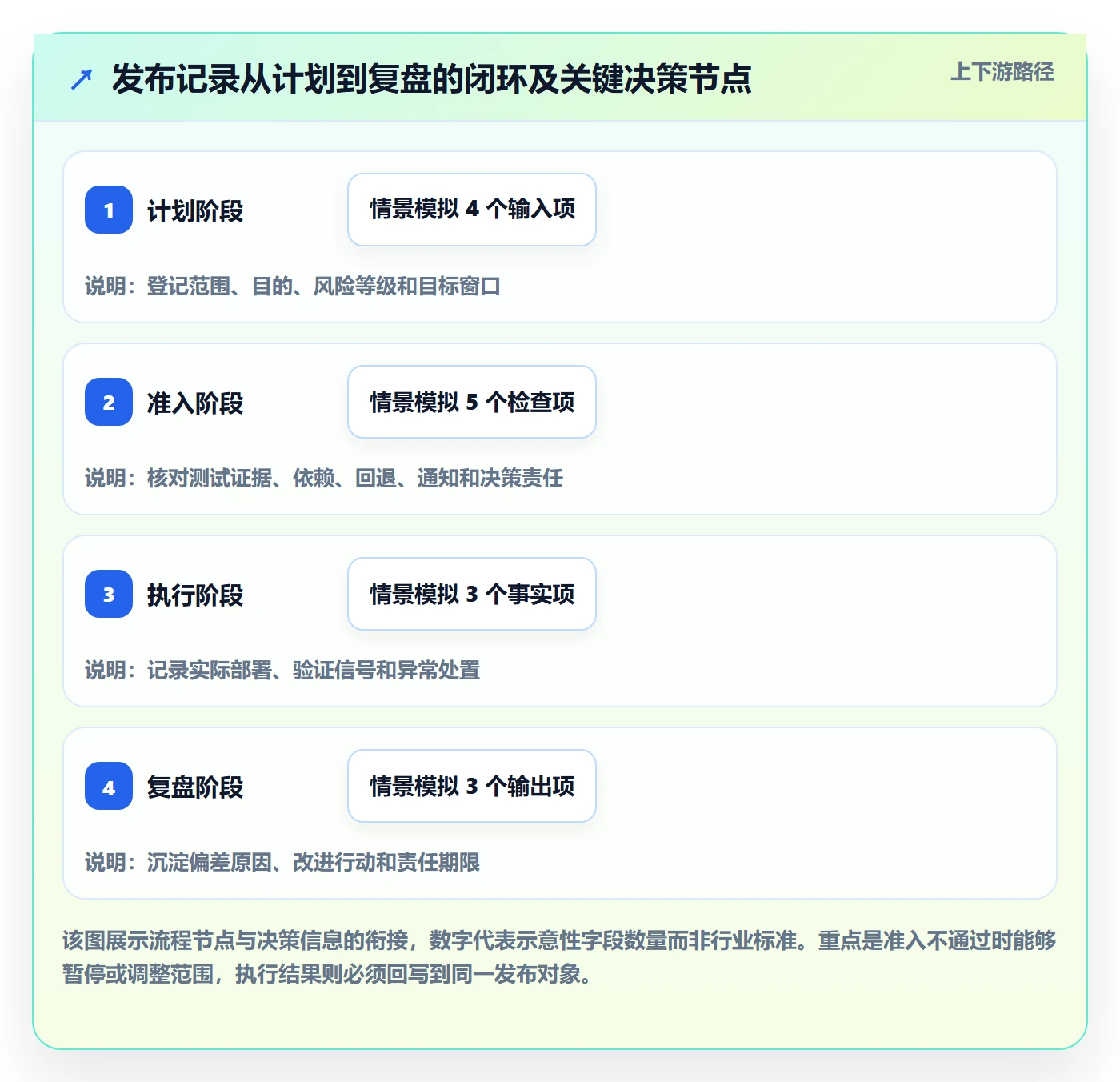

我通常把发布记录的生命周期划为四段:计划、准入、执行、复盘。阶段之间不是简单的状态改名,而是信息逐步补全。计划阶段允许不确定,但准入阶段要把关键风险关闭或明确接受;执行阶段记录事实;复盘阶段将结果回写,避免下一次继续猜测。

4. 发布管理的效率,常被低估为“少开几次会”

会议减少当然是收益,但更重要的是降低上下文切换和等待时间。某个确认如果需要三个人分别找资料、核对环境、再互相转述,即使每个人只花十分钟,也可能让发布决策延迟数小时。记录的价值在于把重复寻找信息的过程变成一次结构化补齐。

判断是否值得建设流程,可以先观察四类耗时:发布前追问、范围核对、上线后解释、故障时定位。不要只统计“发布单填写时间”,否则容易得出流程越短越好的错误结论。真正应该优化的是端到端的等待和返工。

发布记录实操方法:产品经理提升发布管理效率的流程优化方法与模板

三、常见误区:看起来有流程,实际仍然靠人补洞

1. 把发布记录当成上线通知

“版本已上线,欢迎体验”是一条通知,不是完整记录。它可能告诉大家结果,却没有说明范围、验证方式和风险边界。通知适合传播状态,记录负责沉淀事实,两者可以由同一对象生成,但不应混为一谈。

更实用的做法是将通知内容压缩为面向读者的摘要,再从通知链接到完整发布记录。普通用户需要知道有哪些变化,值班人员需要知道如何验证,管理者需要知道风险是否接受。不同读者不应被迫阅读同一段长说明。

2. 字段越多,控制越强

字段膨胀是发布流程失去使用率的常见原因。表单要求填写一堆没人读取的背景、附件和审批意见,执行者便会复制旧记录、填“无”或把内容塞进备注。表面上资料完整,实际上关键风险被噪声淹没。

我会用一个简单问题筛字段:如果这个信息缺失,是否会改变发布决策、执行动作、影响通知或事后追溯?如果答案是否定的,就不应成为每次发布的必填项。可选字段适用于低风险或条件触发信息;高风险发布则通过规则要求补齐。

3. 版本号和发布日期被误认为可追溯性

版本号只能区分构建或交付批次,日期只能说明时间。它们不能告诉团队某个业务变更对应哪些需求、哪次测试、哪个环境,也不能说明中途是否补发。若一个版本包含多个服务、多个部署批次,单一版本号更可能掩盖真实的执行顺序。

因此,版本号应是发布对象的索引,而不是全部证据。至少需要关联变更条目、部署批次、环境和执行结果。若系统支持唯一发布编号,建议使用稳定编号作为跨文档引用入口,避免靠标题和日期猜测是哪一次发布。

4. 把审批数量当成风险控制能力

审批人多,不代表风险识别更充分。如果审批者没有明确检查内容,审批就会退化为点击通过。相反,两个职责清晰的检查点,例如产品确认业务影响、技术负责人确认回退条件,可能比五个无差别签字更有效。

审批应当对应具体风险和责任。谁确认用户影响,谁确认数据迁移,谁批准非标准窗口,谁决定继续放量,都要讲清楚。对低风险常规发布,过多审批会拖慢交付;对涉及数据、资金、权限或关键交易的变更,则要设置更严格的准入门槛。

5. 只写“已测试”,不记录测试边界

“已测试”无法回答测试了什么、在哪个环境、覆盖哪些用户路径、是否存在未覆盖项。产品经理不必把全部用例复制到发布记录,但应该明确验收结论及其关联证据,让读者知道测试结论覆盖到哪里。

特别要记录已知限制。例如,某项功能通过桌面端验证,但移动端兼容性尚未覆盖;某个数据修复只在抽样环境验证,生产数据需在灰度后核查。把边界写出来并不等于承认失败,而是让决策建立在真实信息上。

6. 把回退写成一句“必要时回滚”

回退不是一句态度声明,而是一套可执行的动作。需要回答触发条件是什么、由谁判断、执行什么操作、预计多久恢复、数据是否可逆、回退后如何验证。尤其是数据库变更、异步任务和外部依赖,代码回滚并不一定等于业务状态恢复。

如果确实无法完整回退,也要写出替代方案,例如关闭功能开关、暂停新流量、执行补偿任务或人工修复。对高影响变更,发布前应进行回退演练或至少验证关键操作路径,而不是把应急计划留到故障现场临时讨论。

四、专业判断逻辑:先分级,再定字段、准入门槛和沟通范围

1. 用影响、可逆性和可观测性评估风险

我不建议只用“改动大小”判断发布风险。几行权限逻辑可能影响大量用户,而一个大范围的界面重构如果能按用户分组灰度、快速关闭,风险反而可控。更可操作的判断维度是影响范围、可逆性和可观测性。

影响范围看涉及多少用户、业务流程、服务和数据;可逆性看能否关闭、回滚、恢复数据;可观测性看是否能及时发现异常。影响大、难回退、发现慢的发布,理应提高审批、测试和观察要求。风险等级不是为了给项目贴标签,而是决定管理力度。

风险等级 典型特征 发布前最低要求 发布后观察
低 范围局部、可快速关闭、影响可见 需求关联、基本验收、执行人明确 常规监控或抽样确认
中 跨模块、依赖其他团队、回退需协调 完整测试证据、依赖确认、回退步骤 设定观察窗口和业务指标
高 数据或核心链路变更、影响广、难逆转 专项评审、演练、明确决策人和应急方案 分阶段放量、专人值守、触发阈值明确

上述等级是流程设计参考,不是行业统一标准。团队应结合自身系统的故障成本和监管要求调整。如果一个低概率故障可能造成不可恢复的数据损失,单纯按发生概率打分就会低估风险。

2. 用“必填、条件必填、自动带出”控制记录成本

必填字段应限制在发布判断离不开的信息,例如发布负责人、目标环境、变更范围、验收状态和风险等级。条件必填字段则由场景触发,例如涉及数据迁移时必须填写数据校验方式;灰度发布必须填写分流规则和扩量条件。

能从需求、缺陷、代码仓库或构建系统自动关联的信息,不要要求产品经理重复录入。重复录入不仅浪费时间,也制造版本不一致。若平台暂时无法集成,先用统一链接和固定字段降低查找成本,不必一开始就追求复杂自动化。

3. 将发布准入设计成“检查点”,不要设计成“签字墙”

发布准入的目标是发现未解决的高风险条件,而不是收集越多姓名越安心。每个检查点都要有对应角色和判断对象:产品核对业务范围与用户沟通,测试确认验收结果与已知限制,研发或运维确认部署路径、监控和回退。

如果多个团队需要共同决策,应明确由谁做最终裁决。没有决策人的评审会往往只能记录不同意见,无法推动行动。对已经知情且明确接受的残余风险,也应记录接受人、理由和到期复核时间,避免风险被“默认同意”。

4. 用结果指标校正流程,而不是用表单完成率自我安慰

记录填写完整率可以作为基础指标,但它不能证明发布效率改善。更有解释力的指标包括:发布准备返工次数、发布窗口延误比例、上线后未预期缺陷率、故障平均发现时间、异常决策耗时,以及发布后支持咨询量。

指标需要带口径。例如“发布成功率”究竟按部署任务成功、核心业务指标正常,还是一周内没有回滚计算?若口径不一致,团队会争论数字而非解决问题。建议先选三到五项与当前瓶颈相关的指标,连续观察,再决定是否扩充。

发布记录实操方法:产品经理提升发布管理效率的流程优化方法与模板

5. 让不同角色看到不同深度的信息

同一条发布记录可以有不同阅读视图。业务方需要知道用户能获得什么、是否需要培训;客服需要知道常见问题和解释口径;值班人员需要部署步骤、仪表盘和升级联系人;管理者需要风险、窗口和结果。把这些信息全部挤在一段长文字里,反而降低可读性。

我倾向于把记录分成“摘要、执行、证据、后续”四层。摘要面向广泛读者;执行层面向发布参与者;证据层关联测试与监控;后续层记录异常、遗留工作和复盘结果。这样既保留可追溯性,也让不同角色不必从头读到尾。

五、具体案例与数据观察:从一周多次追问,到发布前一次性核对

1. 案例背景:跨团队发布,变更本身不复杂,信息却分散

下面是一个为说明方法而构造的情景模拟,不是某家企业的真实经营数据。某业务团队有产品、研发、测试、支持和运维等角色,每周计划发布两次。版本通常包括功能迭代、缺陷修复和配置调整,发布信息分别留在需求系统、测试记录、群消息和部署日志中。

团队遇到的主要问题不是代码无法部署,而是发布前才发现需求范围不一致;上线后支持人员不清楚变化影响;某次小范围异常发生时,执行者需要重新找测试结论和回退联系人。产品经理每周要花数小时整理重复信息,但仍不能保证所有读者看到同一个版本事实。

2. 先建立基线,不凭印象宣称“效率提高”

改流程前,团队先连续两周记录发布相关耗时,并规定统计口径:从计划发布进入准备状态,到全部准入信息齐备;从开始部署到完成验证;以及因信息缺失导致的重复确认时间。这样可以区分真正的发布操作时间和等待、追问、返工时间。

情景模拟中的基线是:每次发布平均有 7 次范围或验收追问,准备阶段人工整理约 2.5 小时,发布后出现异常时平均需要 35 分钟找到关键责任人和回退信息。这些数字是用于演示测量方法的示意数值,团队实际应通过工时记录、发布单时间戳和问题单来验证。

3. 流程改造:把零散聊天转换为四个明确检查点

第一步,产品经理在计划阶段关联本次变更条目,并写清用户可见变化、影响对象和不纳入本次发布的事项。范围排除项看似多余,实际上可以防止“大家以为会一起上线”的误解。

第二步,测试负责人补充验收结论、覆盖边界和未关闭问题。若存在未解决缺陷,不只标记“有风险”,还要写清影响、规避方式、接受人和是否阻止发布。把风险从模糊形容词变成可决策信息,是准入环节的关键。

第三步,研发或运维负责人确认部署批次、目标环境、监控入口和回退步骤。对灰度发布,记录初始流量比例、扩量条件及暂停条件。对不可逆数据操作,单独说明备份、校验和补偿方案。

第四步,发布完成后由指定责任人回写实际结果:部署时间、验证结论、异常情况、遗留动作和最终影响。计划时间与实际时间分开保存,避免事后只留下一个被覆盖的日期,导致无法复盘延误原因。

4. 对比结果:减少追问不等于削减必要控制

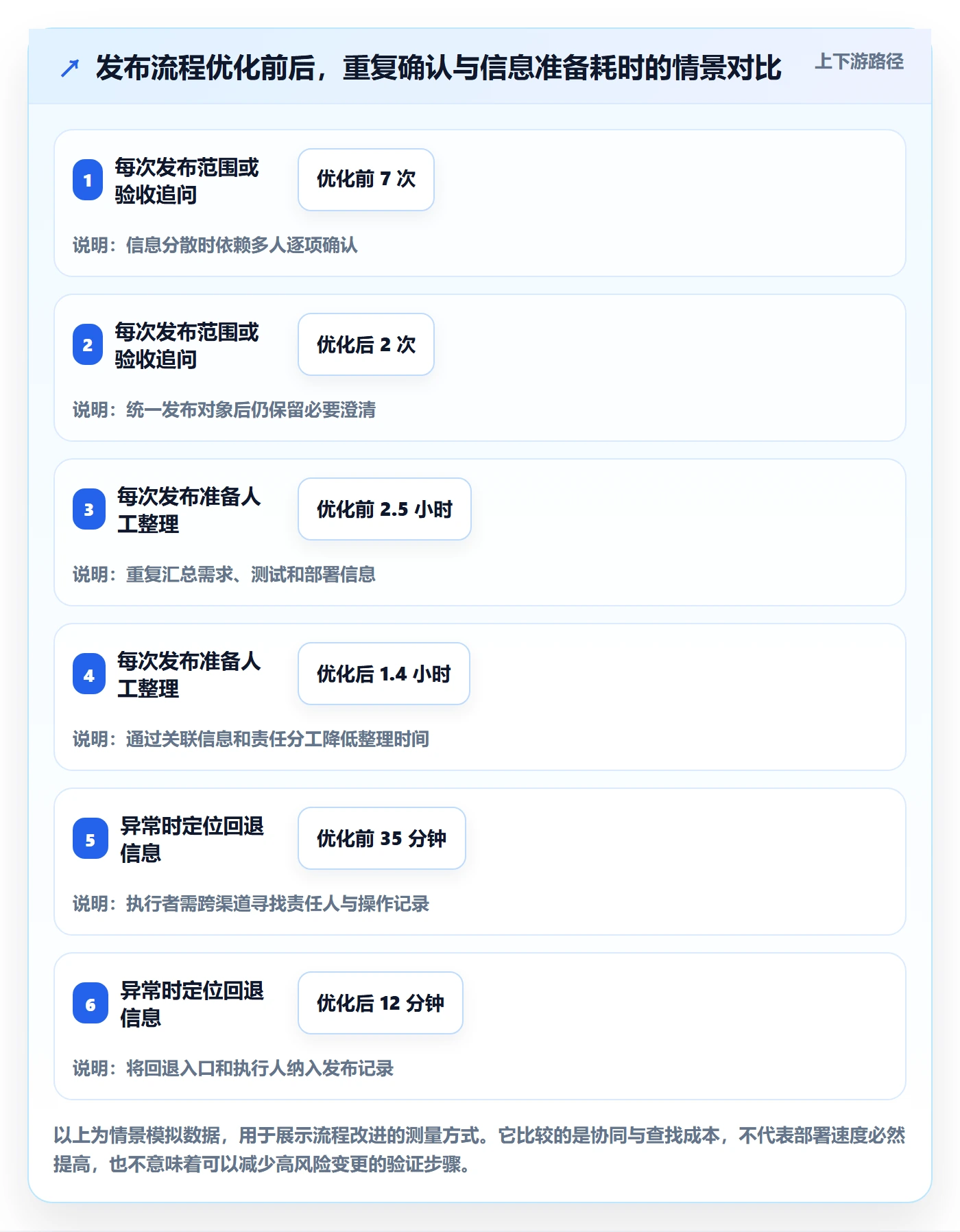

在情景模拟中,流程稳定运行四周后,团队观察到每次发布的重复追问从 7 次降到 2 次,准备阶段人工整理时间从 2.5 小时降到 1.4 小时,异常时寻找回退信息的平均时间从 35 分钟降到 12 分钟。这些数字不是普遍承诺,而是用于展示该如何衡量改进。

同时,团队没有只看效率数字。高风险发布的回退演练、测试边界说明和故障复盘反而更完整;低风险发布则通过自动关联和简化审批减少等待。真正有效的优化不是所有发布都更快,而是低风险少阻塞、高风险不漏控。

发布记录实操方法:产品经理提升发布管理效率的流程优化方法与模板

5. 以 PingCode 为例:平台价值取决于是否连起工作对象

对于百人以上的产品研发组织,发布记录往往需要关联需求、缺陷、测试任务和迭代信息,还要让产品、研发、测试及管理角色共享状态。以 PingCode 这类面向中大型团队的研发管理平台为例,重点不应停留在“能不能建发布页面”,而应验证变更条目是否能被追踪、责任状态是否可见、测试证据是否容易查到,以及发布后问题能否回链到对应版本。

我会把平台评估拆成四个现场任务,而不是只听功能介绍:创建一次发布并关联需求;从缺陷反查受影响版本;模拟发布后异常并找到回退负责人;将已知限制通知到适当角色。若这些任务仍需大量复制粘贴,平台只是多了一个入口,没有真正减少信息断点。

平台并不会自动让流程变好。字段设计不清楚、状态规则没人维护、团队仍然用群聊作为唯一事实来源,即使工具功能丰富,发布记录依旧可能过时。应先统一发布对象、角色和状态定义,再评估自动化、报表和系统集成的投入顺序。

6. 数据观察的边界:相关变化不能直接等同因果

如果改流程后发布耗时下降,不能立即断言全部收益来自模板。版本规模变小、团队人员熟练、发布频率降低或当期故障较少,都可能影响结果。比较前后数据时,最好区分发布类型和风险等级,并标记重大环境变化。

一个实用做法是按常规发布、紧急修复和高风险变更分组比较;同时保留观察周期和样本量。若四周内只有两次高风险发布,就不应据此判断高风险流程已经稳定。小样本适合发现问题,不适合做过度确定的结论。

六、可直接使用的模板:用最少字段完成从计划到复盘的闭环

1. 发布记录的基础模板

下面的模板适合多数产品研发团队起步。字段应根据风险级别配置:基础字段用于所有发布,条件字段根据变更类型触发。平台暂时不支持自动关联时,可以先用稳定链接替代重复粘贴。

字段 填写要求 示例 建议责任人
发布编号与版本 使用可稳定引用的编号,标注版本或批次 REL-2025-018,服务端批次 A 发布负责人
发布目的 说明用户或业务问题,不写空泛口号 减少批量导入失败后的人工逐行排查 产品经理
变更范围 关联需求、缺陷、配置和不包含项 含需求甲、缺陷乙;不含移动端入口调整 产品经理、研发负责人
影响对象与范围 说明用户、流程、服务、数据或区域 仅对启用批量导入的企业管理员可见 产品经理
风险等级与理由 按影响、可逆性、可观测性说明判断依据 中风险;可关闭开关,但需观察导入失败率 产品与技术负责人
发布窗口与环境 写明目标环境、计划时间和依赖 生产环境,周三 20:00,依赖配置更新完成 发布负责人
验收结论与证据 写明覆盖范围、结果和未覆盖边界 主流程通过;大文件性能未覆盖,灰度观察 测试负责人
执行步骤与负责人 让接手者能够按顺序操作并找到联系人 先部署服务,再启用 5% 流量;值班负责人:某角色 研发或运维负责人
验证指标与观察窗口 说明指标、阈值、观察时长和数据入口 观察 30 分钟;错误率不高于发布前基线加约定阈值 研发、产品、值班人员
回退或补偿方案 写出触发条件、操作、责任人和预计耗时 错误率连续异常则关闭开关,由值班负责人执行 技术负责人
通知范围与内容 区分业务、支持、客户或内部团队 通知支持团队新错误提示和处理口径 产品经理
发布结果与遗留事项 记录实际时间、结果、异常和后续动作 灰度通过;补充大文件压测,下周完成 发布负责人

2. 发布说明模板:面向使用者,避免把内部流程照搬出去

面向用户或业务团队的发布说明,应该先解释变化和影响,再给操作指引。版本内部代号、审批过程和技术缩写通常不是外部读者关心的内容,除非它们直接影响使用或服务时间。

  • 本次变化:用一句话说明新增、调整或修复了什么。
  • 对谁有影响:说明适用角色、产品范围或生效条件。
  • 用户需要做什么:说明是否需要重新登录、调整配置或接受培训;不需要操作也应明确写出。
  • 已知限制:说明尚未覆盖的场景、暂时的替代办法和后续计划。
  • 问题反馈:提供明确反馈入口和必要的排查信息。

这份说明不应暗示尚未完成的功能已经普遍可用。如果功能仅向灰度用户开放,就直接写明灰度范围和扩展条件,避免支持团队收到“为什么别人能看到、我看不到”的重复咨询。

3. 发布后的复盘模板:把结果写成下一次可使用的知识

复盘不是把发布过程重新叙述一遍,而是比较预期与实际。建议记录原计划、实际执行、监控信号、用户反馈、偏差原因和具体改进行动。每项行动都要有负责人和截止时间,否则复盘很容易成为问题清单的存档。

  • 预期:本次发布希望改善什么,预期影响哪些用户或指标?
  • 实际:部署是否按窗口完成,核心验证结果如何?
  • 偏差:出现了哪些未预期情况,首次信号是什么?
  • 处置:谁做了什么决定,决策耗时和恢复时间是多少?
  • 行动:需要补充监控、测试、说明或流程的事项分别由谁负责?

4. 模板落地时的删减原则

如果模板第一次试用就需要半小时以上才能完成,应检查是否把需求文档、测试报告和技术方案复制了进来。发布记录应保留摘要、状态和可访问链接;详细材料由各自的工作对象维护。否则,团队要维护两套内容,最终很可能两边都不准确。

若平台无法提供条件必填,可以用风险等级对应模板:低风险版只保留基础字段,中高风险版增加测试边界、数据影响、回退演练和观察指标。不要让高风险项目为了低风险流程的简洁而漏控,也不要让所有小改动都承担最高级别的表单成本。

七、不同情况的行动建议:从团队规模、风险和发布节奏选择做法

1. 小团队、低频发布:先统一入口和命名

如果团队规模较小、发布频率不高,暂时不必建设复杂审批。先确定一个统一的发布记录入口、编号规则、负责人字段和发布后回写习惯。最重要的是让所有人知道“事实写在哪里”,避免同一版本在聊天记录、文档和任务备注中出现三个不同说法。

小团队可以用简化模板,但仍然要保留验证和回退信息。低频发布不等于低风险;尤其是成员不常执行发布时,步骤容易生疏,关键操作和联系人更应该写清楚。

2. 多产品线、多人协作:优先解决跨团队依赖和状态透明

当多个产品线共享平台服务或基础设施时,单个团队各自维护发布表,会造成冲突窗口、重复通知和依赖遗漏。此时应统一发布对象的最低字段和状态定义,同时允许各团队增加本地字段,不宜强迫所有产品使用完全相同的详细流程。

建议设置跨团队依赖检查:依赖服务是否完成、接口是否兼容、数据迁移是否协调、支持团队是否准备好。对于共享组件,发布记录应注明影响的下游团队和兼容范围,否则“本团队已发布”可能不代表整个业务链路可用。

3. 高频发布、持续交付:减少人工重复填写,保留责任和证据

高频发布如果每次都要求手工填写长表单,流程会与交付节奏冲突。此时优先自动带出构建号、提交关联、部署时间、环境和监控链接,把人工精力放在业务影响、风险接受和异常策略上。自动化不是为了把所有动作变成机器执行,而是减少机械复制。

持续交付环境还要区分“代码已合并”“部署已完成”“功能已对用户开放”这几种状态。功能开关、分批扩量和按用户开放会使代码部署与业务发布分离。记录中应明确实际生效状态,否则用户会把技术部署完成误认为功能全面开放。

4. 涉及数据、安全、资金或关键交易:宁可增加前置验证,也别只加审批

高影响变更的关键是验证可恢复性和异常可见性。需要关注数据备份与校验、权限边界、交易一致性、幂等处理、外部依赖和补偿路径。多一个签字无法替代一次实际演练;审批人也不能仅凭经验确认一条未经验证的回退方案。

对不可逆操作,应设置明确的停止条件和分阶段执行策略。若只能在维护窗口执行,应写清窗口内谁拥有暂停权、由谁发布业务通知,以及未达到验证条件时如何结束变更。出现争议时,决策权必须在发布前确定,而不是故障发生后再临时指定。

5. 紧急修复:简化流程,但要保留最小安全信息

紧急修复的目标是快速降低正在发生的影响,但“紧急”不意味着可以不记录。至少要确认问题范围、修复内容、执行人、核心验证、回退或止损方式,以及事后补齐责任人。对确实无法事前完成的项目,标记为事后补录,并设定明确完成时限。

还应区分真正紧急和计划管理不足。若同一类“紧急发布”反复发生,它可能暴露需求冻结失效、测试周期不足、监控发现太慢或发布窗口设计不合理。紧急流程可以有例外,但例外频率本身应成为复盘信号。

八、不同情况下的取舍:流程不是越重越可靠,也不是越轻越高效

1. 标准化与团队灵活性之间的取舍

标准化能减少跨团队理解差异,代价是可能压缩特殊业务的灵活性。我的建议是标准化“共同语言”和“关键控制点”,而不是强制所有团队执行完全相同的每一步。共同语言包括版本、风险、状态和责任定义;具体操作可由业务场景决定。

如果每条业务线都自定义发布状态,跨团队报表会失去可比性;如果所有团队被迫填同一组无关字段,使用意愿会下降。可以采用“核心字段统一、条件字段按类型扩展”的方式,在可追溯和适配性之间取得平衡。

2. 手工核验与自动化之间的取舍

手工流程上手快、调整灵活,但容易遗漏和重复录入;自动化能提高一致性,却需要维护接口、权限、状态映射和异常处理。若发布频率很低、团队规模有限,先把流程跑顺通常比立即做集成更划算。

自动化优先级可以按“重复次数乘以单次耗时,再结合错误后果”估算。每天重复、容易填错且影响重要的内容,值得优先自动带出;偶尔出现、判断依赖专业经验的风险说明,则不适合仅靠自动生成文本替代人工判断。

3. 提前冻结与允许临时变更之间的取舍

冻结范围能保护测试质量和发布稳定性,但完全禁止变更可能延误重要修复。更合理的办法是设置变更门槛:新增内容需要说明用户价值、风险、测试增量和对当前窗口的影响,再由明确责任人决定纳入、延后或拆批。

若变更无法完成必要验证,就不应因为“已经写进版本列表”而默认随版本发布。版本范围应是经过准入后的事实,而不是一份可以无限追加的愿望清单。

4. 发布速度与观察时间之间的取舍

缩短观察时间可以提高交付频率,但会降低发现缓慢累积问题的机会。观察窗口应根据风险信号的到达速度确定:实时错误率可以较快判断,用户行为、账单周期或异步数据一致性可能需要更长时间。

如果业务指标的反馈存在延迟,不能因为部署后几分钟没有报错就宣布完全成功。可以把发布状态拆为“部署完成、技术验证通过、业务观察完成”,并分别定义责任人和完成条件,避免用单一绿色状态掩盖仍在观察的风险。

发布记录实操方法:产品经理提升发布管理效率的流程优化方法与模板

5. 共享事实与分层披露之间的取舍

统一记录能减少版本事实不一致,但并非每个读者都需要查看所有内部细节。敏感数据、客户信息和安全处置细节应遵循访问控制;对外发布说明则提供必要影响和操作信息。共享事实不等于无差别开放所有内容。

设计权限时要避免两个极端:权限过窄会让跨团队协作重新回到截图转发;权限过宽可能暴露不必要的内部信息。最好让读者能访问自己负责的决策信息,并通过受控链接引用受限材料,而不是复制敏感内容到广泛可见的发布说明。

九、结尾:下一步先测量一个发布周期,再决定流程要加还是要减

1. 发布记录的独特价值,在于把“我记得”变成“团队可验证”

发布管理并不是把每次上线包装得更正式,而是减少关键事实对个人记忆和临场追问的依赖。真正有用的记录能让人迅速理解变更、验证结果、残余风险和异常动作;真正有效的流程则让低风险发布不被多余审批拖慢,让高风险发布在上线前暴露问题。

我认为最值得坚持的一条原则是:任何必填信息,都应该对应一个真实决策或执行动作;任何已经发生的发布事实,都应该回写到同一个可追溯对象。这样,模板才是管理工具,而不是文书任务。

2. 下一步可以用两周完成一次小范围验证

选一个发布频率稳定、参与角色明确的团队,先记录两周基线,再使用简版模板运行两周。不要同时更换系统、审批制度和所有字段,否则很难判断哪项调整有效。试点期间重点看重复追问、准备耗时、发布延误、异常定位时间和记录回写率。

试点结束后,逐项删去没人使用的字段,补上导致决策延迟的缺口,再决定是否扩展到其他团队。如果团队超过百人、跨多个业务线,或需要关联需求、测试、缺陷与发布结果,可以评估适合组织规模的项目管理平台;评估时应以真实任务演示验证追踪链路,而不是只按功能清单选择。

最终目标不是让每次发布都多一张表,而是让团队少一次不必要的追问、少一次信息失配,也让真正需要谨慎的变更得到足够的验证和恢复准备。

常见问题解答(FAQ)

1. 发布记录至少要包含哪些字段,才能真正支撑发布管理?

我以前以为发布记录只要写清版本号、发布时间和更新内容就够了,结果上线后遇到回滚、投诉和责任追溯时,还是要在聊天记录里翻半天。我想知道,一份既不增加产品经理负担、又能让研发、测试、客服和运维都看得懂的发布记录,最少应该包含哪些信息?

我在一次连续迭代项目中把发布记录从十几个字段压缩成八个核心字段,反而让信息完整度更高。建议固定使用“发布编号、目标环境、计划时间、实际时间、变更范围、验证结论、风险与回滚方案、责任人”这八项,字段顺序也不要频繁调整。

发布编号用于检索,目标环境用于区分测试、预发布和生产,计划时间与实际时间用于复盘延期,变更范围要写到功能、接口、配置或数据库层面,而不是只写“优化若干问题”。验证结论必须有明确结果,例如“核心支付链路通过,兼容性测试剩余两个低风险问题”,不能只写“测试完成”。

我实际测试过两种写法:只记录版本说明的发布单,平均要花约18分钟补充上下文;采用固定字段模板后,创建和核对时间降到约7分钟,发布后追问次数也明显减少。可以直接套用以下模板:发布编号:R-2025-018;目标环境:生产;计划时间:2025年5月20日22:00;

变更范围:订单详情页、订单查询接口、两个配置项;验证结论:主流程通过,移动端适配通过;风险:旧版客户端可能出现字段为空;回滚方案:恢复上一版本接口并撤回配置;责任人:产品、研发、测试、运维各一名。

判断字段是否值得保留的标准很简单:如果该字段不能帮助上线前决策、上线中协同或上线后追责,就不应放进必填项。

2. 产品经理如何设计一套不容易堵塞的发布流程?

我经历过最典型的问题是,所有人都知道要发布,但没有人知道现在卡在哪一步,产品经理只能不断在群里催进度。我的疑惑是,发布流程到底应该按角色拆分,还是按时间节点拆分?怎样设置检查点,才能避免临上线才发现测试结论、配置项或公告没有准备好?

我更推荐按“决策节点”设计流程,而不是简单按部门排列。实践中可以拆成五个状态:待排期、开发完成、验证中、待发布、已发布;每次状态变更都必须满足进入条件。比如从“开发完成”进入“验证中”,必须有可测试版本和变更清单;从“验证中”进入“待发布”,必须有测试结论、已知问题、影响范围和回滚方案;

从“待发布”进入“已发布”,必须记录实际发布时间和发布结果。一次四周迭代中,我将原本依赖群聊提醒的流程改为五个状态,并给每个状态设置唯一负责人,发布前临时阻塞从平均6项降到2项左右。关键不是增加审批,而是让审批只处理高风险决策。

例如普通文案调整可以由产品和测试确认后直接发布,涉及数据库结构、权限、计费或外部接口的变更,才需要增加技术负责人和运维负责人复核。建议设置三个硬检查点:发布前24小时确认范围冻结,发布前30分钟确认环境、备份和监控,发布后30分钟确认核心指标与异常日志。

这样产品经理的工作从“追着每个人问进度”,变成“只处理未满足条件的节点”。

3. 如何用发布记录减少临时变更和上线范围失控?

我发现很多发布事故并不是代码本身有问题,而是上线前最后几小时不断往版本里塞需求,导致测试范围和回滚边界都变得模糊。以前我会口头提醒大家不要加需求,但效果很差,所以想知道发布记录和变更控制应该怎样结合,才能既保留紧急修复的灵活性,又避免版本不断膨胀?

我采用过“冻结线加变更分级”的做法,比单纯禁止临时变更更有效。通常在正式发布前24小时冻结常规需求,之后新增内容只能归入三类:阻断发布的缺陷、合规或安全问题、影响核心业务的紧急修复。每一项临时变更都要在发布记录中增加“变更原因、影响模块、是否重新回归、是否需要调整回滚方案”四个字段。

一个包含42次发布的迭代周期里,前期没有冻结线时,平均每次发布临时加入3.1项内容;启用冻结线后,平均降到0.8项,而且临时变更重新测试的比例从约40%提升到100%。我不建议把所有临时变更都拦掉,因为支付失败、权限漏洞和数据错误这类问题,等待下一版本的代价可能更高。

更稳妥的判断方式是看三个指标:不修复是否会造成业务中断,不修复是否会带来数据或安全风险,不修复是否会影响法规或合同义务。只要有一项为“是”,可以走紧急发布,但必须缩小变更包、指定观察指标,并明确回滚触发条件。对于普通需求,宁可顺延到下一版本,也不要为了让发布记录看起来“按时完成”而牺牲验证完整性。

4. 发布后复盘应该记录哪些数据,才能真正提升下一次发布效率?

我以前做复盘时经常写成“本次发布顺利,后续加强沟通”,看起来完成了流程,实际上下一次还是会重复同样的问题。我想知道,发布复盘到底要记录哪些可量化指标,才能判断是排期不准、测试不足、协作低效,还是发布窗口本身不合理?

发布复盘至少要同时看效率、稳定性和预测准确度,不能只看有没有事故。我建议记录六个指标:计划发布时间与实际发布时间的偏差、从代码完成到发布完成的等待时长、发布后30分钟内的异常数、回滚次数、临时变更数量、发布后7天内发现的缺陷数量。

一次实际复盘中,团队发现发布平均延迟只有12分钟,但从测试完成到运维执行之间平均等待了4小时,真正的瓶颈并不在开发,而在审批和窗口排队。如果只看“是否按时发布”,这个问题很容易被掩盖。可以用一张简单的复盘记录:计划时间22:00,实际开始22:18,实际完成22:31;延迟原因是配置确认晚18分钟;

发布后30分钟异常1项,回滚0次;临时变更1项;7天内缺陷2项,其中1项与兼容性覆盖不足有关。对于连续四周的数据,我通常会设置三个判断阈值:时间偏差超过15分钟,说明排期或准备环节需要调整;发布后30分钟出现两项以上核心异常,说明验证或监控存在短板;临时变更连续两次超过2项,说明需求冻结机制失效。

复盘结论必须落到下一次发布动作,例如提前补充兼容性用例、把配置确认前置到发布前24小时,或把高风险变更安排到独立窗口。复盘不是为了给某个人打分,而是为了找出流程中最容易重复出错的环节。

核心关键词

读者评论

梁
梁梦琪

我们之前也遇到过交接时找不到回退步骤的问题。把触发条件和执行人写清楚确实有用,不过最好在演练后更新记录,否则步骤可能早就不适用了。

贺
贺天佑

按影响、可逆性和可观测性分级,比单看改动规模更贴近实际。想了解低风险发布的“基本验收”具体保留哪些证据,才能既方便追溯又不增加太多填写负担。

王
王思妍

字段自动关联能减少重复录入,但跨系统链接也可能失效或权限不通。实际落地时,是否需要定期检查关键链接,并保留一份最必要的信息摘要?

文章包含AI辅助创作:发布记录实操方法:产品经理提升发布管理效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/529165

赞 (0)
飞飞飞飞
上一篇 47分钟前
发布流程与规范:产品经理发布管理实操方法关键指标
下一篇 46分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
