版本管理最容易出问题的时刻,往往不是发布当天,而是发布前两天:测试说“这个版本已经测完”,研发说“还有两个修复没合进去”,产品却拿着另一份表格确认范围。大家都在说同一个版本,实际说的可能是三套内容。版本怎么做,关键不是先学会创建一个版本条目,而是先让团队对“这次交付什么、何时冻结、谁来判断变化、如何证明它可以发布”形成共同约定。

一、先讲结论:版本不是一个日期,而是一份可验证的交付承诺

1. 版本管理要解决的不是命名问题

我判断一个团队有没有真正的版本管理,不看它是否使用了“V1.0.1”这样的编号,而看团队能否在发布前回答四个问题:本次范围是什么,哪些条件算完成,变更由谁批准,发现风险后如何调整。四个问题都能回答,团队即使先用一张共享表,也可能比“有版本功能、没人按规则维护”的团队更稳。

版本可以理解为一组有边界的交付内容,以及围绕这组内容形成的时间、质量和责任约定。它通常包含需求、缺陷、技术改造、测试范围、目标日期、发布状态和风险记录。日期只是其中一个字段,不是版本本身。

我的核心判断是:版本管理的成熟度,取决于范围变化是否可见、可判断、可追溯,而不是版本编号看起来是否专业。若一个需求从“计划中”悄悄变成“本次必须交付”,但没有人记录是谁批准、挤掉了什么工作,那么团队并没有管理版本,只是在事后给工作贴标签。

2. 先建立最小闭环,再增加流程

从零开始时,不要先设计一套覆盖所有组织、所有系统的复杂流程。我建议先建立一个最小闭环:提出工作项、进入版本、确认验收条件、开发与测试、发布确认、记录结果。每一步都应有明确责任人,且下一步能够基于上一阶段留下的信息继续工作。

在初始阶段,至少要把四类信息放在一起:版本目标与时间窗口、版本包含的工作项、每项工作的验收标准、发布后需要检查的结果。团队可以使用表格、项目管理平台或现有研发系统承载这些信息;工具不同,闭环逻辑不应不同。

管理对象 必须回答的问题 最低可用记录
版本目标 为什么要做这一版 目标用户、业务目的、预期结果
范围 这一版交付什么、不交付什么 关联需求、缺陷和技术工作项
质量门槛 满足什么条件才能发布 验收条件、测试结果、阻断问题状态
变更记录 范围改变时谁做了什么决定 变更内容、影响、批准人、处理结论

这张表看起来简单,却能揭示一个常见盲点:许多团队记录了“计划日期”,却没有记录“交付目的”;记录了“需求名称”,却没有记录“验收条件”。结果是日期到了,大家只能凭印象争论需求算不算完成。

二、背景和真实场景:团队为什么会在版本上失去共识

1. 多角色使用同一个词,实际含义却不同

产品经理说“版本完成”,常指需求范围已经确认;研发人员说“版本完成”,可能指代码已经合入;测试人员说“版本完成”,通常指测试达到约定标准;运营或客户成功人员说“版本完成”,则可能意味着功能已部署、文档已更新、用户可以使用。这些说法没有天然矛盾,但如果没有明确定义,会议上听起来一致,执行中就会分叉。

我见过一种典型场景:项目群里上午宣布“周五发版”,下午又有人补充一个客户承诺的功能。开发按口头承诺开始做,测试仍按原计划准备回归范围,发布负责人却以为周五只会上线原定内容。最后真正的延期原因不是单个功能复杂,而是团队没有建立“新增工作必须重新评估版本”的约定。

在中大型企业里,这种问题会被依赖关系放大。一个应用版本可能依赖公共服务、数据迁移、权限配置、客户通知和运维窗口。只管理研发工作项、不管理发布依赖,相当于只看拼图的一部分。对超过百人的组织尤其如此:团队增加后,信息不再靠同一间会议室自然流动,需要被记录、被分派、被确认。

2. 版本规划必须区分承诺、预测和愿望

规划会上常出现三种混在一起的内容。第一种是有明确责任和验收条件的承诺;第二种是基于当前容量的预测;第三种是希望这次顺便做掉的愿望。它们都可以进入讨论,但不能都被标成“已排期”。一旦对外承诺与内部预测混为一谈,团队就会在临近发布时发现“计划”其实没有经过资源核算。

我会要求计划中的工作项至少回答三件事:收益或风险是什么、工作量由谁评估、若延期会影响谁。没有这些信息的内容,可以保留在候选池,但不应默认为本版本范围。这样做不是为了增加审批,而是为了让容量不足时能讨论取舍,而不是靠加班掩盖计划失真。

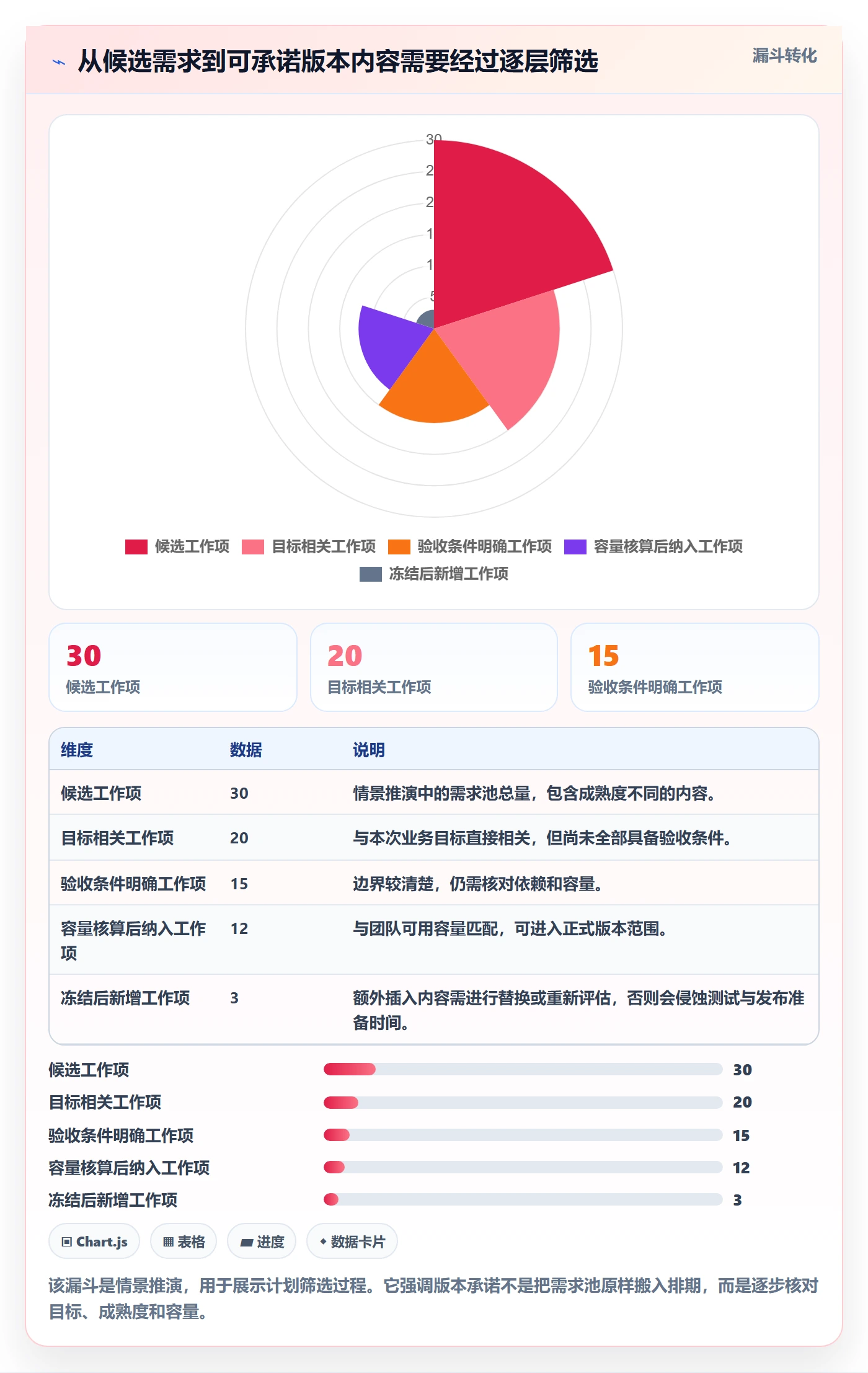

下图是一个情景模拟,用于说明版本规划中三类内容的比例如何影响承诺可靠性。数值不是行业统计,也不代表所有团队的理想配比;它的用途是提醒团队检查“愿望型工作”是否挤占了已经确认的交付。

版本怎么做?项目成员入门指南:版本管理从0到1

3. 版本边界需要同时覆盖“做什么”和“暂时不做什么”

只列出版本包含项,不列出明确排除项,常常会留下解释空间。比如一个页面改版是否包含移动端适配,一个接口改造是否包含历史数据补偿,一个权限功能是否包含管理员操作日志。只要依赖方对边界有不同理解,测试范围和发布检查就会出现缺口。

因此,我建议对关键版本补充“本次不包含”清单。它不是拒绝需求的黑名单,而是提前管理预期的工具。排除项最好写明原因、后续安排或重新进入评估的条件,而不是只写“以后再做”。对外沟通时,这份清单也能减少“我以为这次会有”的争议。

三、常见误区:看起来在管理,实际上没有控制风险

1. 把创建版本条目当成版本管理

在系统里新建“春季版本”,填写预计发布日期,再把几个工作项关联进去,这只是信息登记。若范围可以随时变动、状态没有统一定义、延期没有影响分析、发布后没有结果复盘,版本条目不会自动带来管理能力。

我在评估流程时,会抽查最近三次版本,核对版本页面与实际发布内容是否一致。如果版本范围里有已经取消的需求、漏掉了实际发布的修复,或者发布日期被多次修改但没有原因记录,说明工具里保存的是过程残影,不是可靠的交付事实。

2. 把版本号当作进度管理

“从1.0到1.1”能表达某种命名约定,却不能直接说明项目进展。版本号可以按产品策略、兼容要求或发布习惯制定;它不是任务完成率,也不是质量证明。把编号排得很整齐,不代表团队对风险有足够掌控。

版本命名最好先定义规则,再选择简单方案。比如产品线、主版本、次版本和修订号分别表达什么;测试环境、预发布环境和正式环境的构建产物如何对应;紧急修复是否需要单独标识。只要不同团队对编号含义理解不同,编号就可能制造新的沟通成本。

3. 把“发布日期”误认为“交付范围的截止日”

发布日期通常是一个目标窗口或正式发布时点,不等于所有需求在那一天自动完成。若工作项没有冻结机制,发布日期只会不断被改写。更可靠的做法是明确至少三个节点:范围确认时间、代码或内容冻结时间、发布决策时间。每个节点的作用不同,不能只靠一个日期替代。

范围冻结也不意味着冻结之后绝对不能改。线上安全问题、法规要求、重大客户故障当然可能需要插入;关键是把例外变成可审查的决策,而不是让每个人都能随时塞入工作。冻结的价值在于提高变更的可见度和成本意识。

4. 把所有变更都当成同样严重

改一个文案、补一个高风险权限校验、调整数据库结构,对版本的影响明显不同。若所有变更都走同一套繁琐审批,团队会绕开流程;若所有变更都不评估,版本风险会被低估。需要按影响范围分级,而不是只按提出者的职位或声音大小决定。

变更级别 常见例子 建议处理方式 重点检查
低影响 不改变逻辑的文字修正 责任人记录并确认,不必重启完整评估 是否影响多语言、帮助文档或截图
中影响 改变局部交互或补充业务校验 评估工作量和回归范围,由版本负责人确认 关联模块、测试时间、依赖团队
高影响 数据迁移、权限变更、公共接口调整 重新审视范围、窗口和回退方案 兼容性、数据安全、监控与恢复能力

5. 只看完成率,不看剩余风险

“版本完成率达到90%”听起来不错,但如果剩下的10%包含核心交易链路、权限控制或数据迁移,完成率并不能说明发布准备充分。相反,许多低风险条目已经完成,可能让整体百分比显得乐观,却掩盖了少数阻断项。

我更倾向于把进度拆成两层:工作项完成情况,以及发布门槛通过情况。前者回答“做了多少”,后者回答“剩下的风险能不能接受”。例如,所有计划工作项完成率是一个数;未关闭的高严重度缺陷数、关键测试通过率、回滚演练完成状态则是另一组决策证据。

四、专业判断逻辑:先确定版本粒度,再决定流程强度

1. 版本粒度要服务于决策,而不是追求统一

有些团队按月发布,有些团队按功能批次发布,有些团队连续交付但仍需维护正式版本标记。不存在对所有产品都适用的固定周期。版本粒度太粗,范围和风险难以定位;粒度太细,管理成本会超过它带来的控制价值。

我通常从四个因素判断粒度:发布是否需要协调多个团队,变化是否影响兼容或数据,交付是否有明确业务窗口,失败后的恢复成本有多高。依赖多、风险高、窗口固定的产品,需要更清晰的版本边界;能独立发布、可快速回退的功能,则可以采用更短的交付批次。

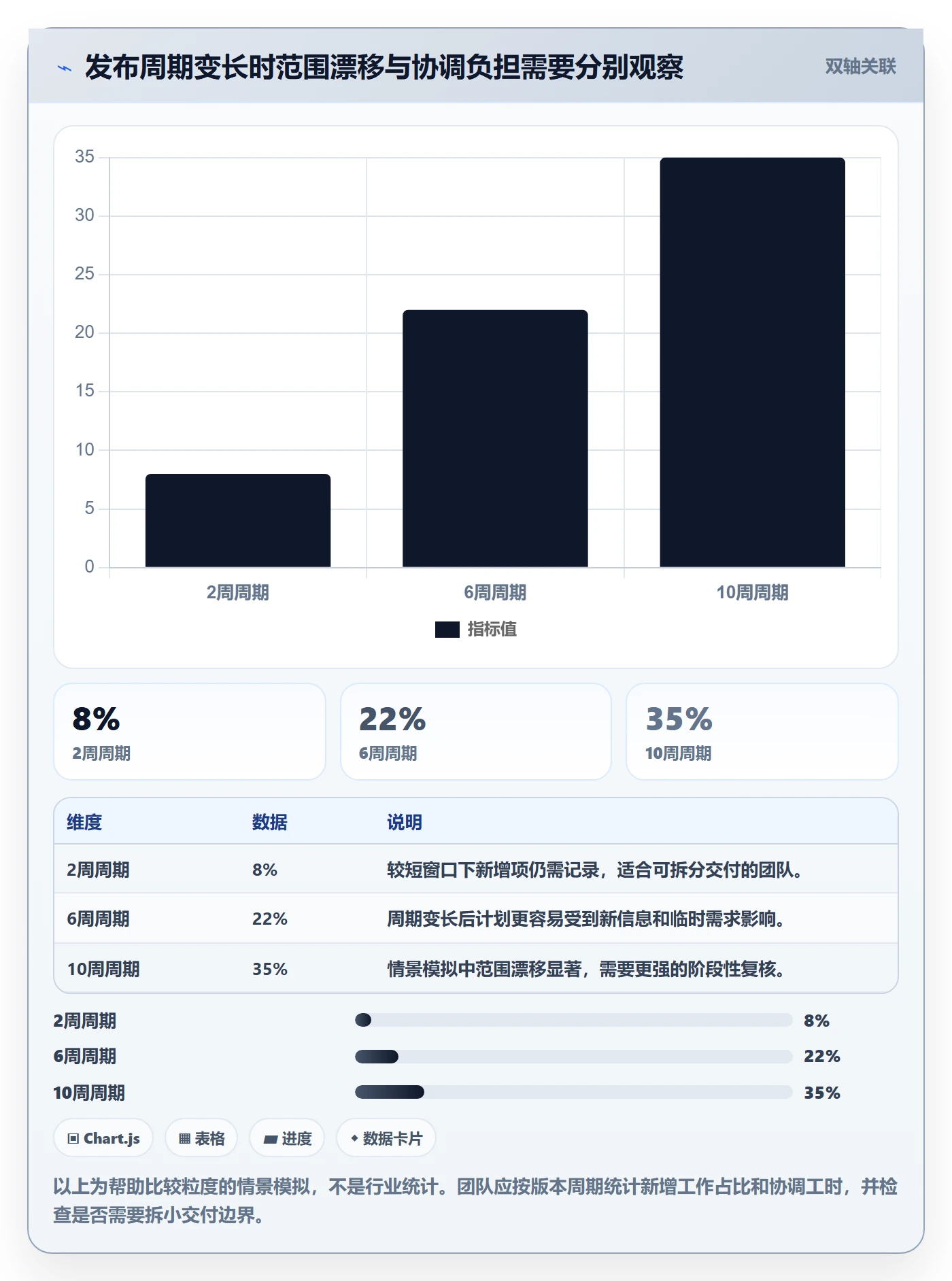

如下图为情景模拟,展示版本周期拉长时,范围漂移与协调负担可能发生的变化。它不是对所有团队的预测曲线,团队需要用自己的历史记录验证,尤其要区分“周期变长造成的问题”和“需求不稳定造成的问题”。

版本怎么做?项目成员入门指南:版本管理从0到1

2. 用风险而不是惯例决定流程强度

流程不是越多越安全。对一个可独立回退的界面文案修正,要求多轮委员会审批,可能是在浪费时间;对涉及权限、账务、医疗或关键数据的变更,只靠开发者口头确认则显然不足。流程强度应随潜在影响、恢复难度和不确定性增加。

我会把判断拆成三个维度:影响面有多大,出错后能否快速恢复,当前证据是否充分。影响面大、恢复困难、验证证据弱的改动,应更早进入评审,安排额外测试和回退验证;影响面小、可快速恢复、变更清楚的工作,可以采用轻量确认。

3. 版本计划要使用容量边界,不要把所有工时填满

如果团队把每个迭代的名义工时全部排满,计划就没有吸收缺陷、评审、突发协作和返工的空间。团队会把每一次波动都解释为执行不力,实际上可能是计划没有考虑正常的不确定性。

容量应从历史交付观察,而非从日历上可用工时直接推算。可以统计过去若干个周期中,团队平均完成的工作量、临时工作占比、缺陷处理耗时以及依赖等待时间。再根据当前人员、假期和关键任务调整。对新团队,没有历史数据时应保守承诺,并在周期结束后校正估算。

4. 发布判断要区分“完成”与“可接受”

并非所有缺陷都必须在发布前清零。真正的判断是:剩余问题的用户影响、发生概率、绕行方案、监控能力和修复成本是否可接受。严重缺陷通常应阻断发布;低影响且有明确规避方式的问题,可能可以进入已知问题清单,但必须有责任人和处理期限。

我不建议只用一个“测试通过”状态代表发布就绪。测试覆盖范围、关键路径结果、未解决问题、部署依赖、回退方案和观察指标需要一起看。测试通过说明在某些条件下验证了行为,不等于所有业务风险都消失。

五、从0到1的实施步骤:让版本从计划走到复盘

1. 第一步:定义版本目标和边界

每个版本先写一句可以验证的目标,而不是只写“完成某模块建设”。例如,“让试点客户能够自行配置审批规则,并将配置失败率控制在可接受范围内”。目标写清楚后,团队才能判断哪些工作项是实现目标所必需,哪些只是顺手想做。

同时列出范围内和范围外的内容。范围内的事项应关联到具体工作项;范围外的事项应保留在候选池,并标注重新评估的条件。若目标涉及多团队,至少要记录每个依赖方的交付内容、负责人和需要完成的时间点。

2. 第二步:拆解工作项并补齐验收条件

需求标题不是验收标准。“支持批量导入”只说明方向,没有说明文件格式、字段校验、重复数据处理、错误提示、权限要求和大文件边界。验收条件越模糊,越容易把争议推迟到测试阶段。

我建议关键工作项采用“场景,预期结果,失败处理”的写法。比如:用户上传格式正确的文件后,系统展示导入结果;存在必填字段缺失时,系统指出行号和字段;超过文件大小限制时,系统在处理前提示原因。这样的描述让产品、开发、测试对完成状态有共同依据。

3. 第三步:估算容量并保留缓冲

估算不必追求假精确,重点是暴露不确定性。可以用人天、相对复杂度或范围区间表达,但要说明估算包含哪些工作:设计、开发、评审、测试、联调、文档和发布支持。若只估编码时间,版本计划会系统性偏乐观。

对高度不确定的工作,优先拆出探索任务或技术验证。先用一个短周期验证关键假设,再决定是否承诺完整功能。与其把未知工作塞进发布日期固定的计划,不如把不确定性单独标出,并明确何时必须做出继续、缩减或延期的决策。

4. 第四步:确定状态和责任人

状态应能够反映工作当前所处阶段,避免相邻状态含义重复。一个简洁的流转可以是:待评估、已纳入、进行中、待验证、已完成、已取消。团队可以增加阻塞状态,但需要定义进入和退出条件,不能让“进行中”变成所有问题的临时存放处。

每个工作项应有责任人,但责任人不代表独自完成。需求负责人维护业务意图,研发负责人关注实现与依赖,测试负责人定义验证证据,发布负责人汇总发布准备情况。角色可以由同一个人兼任,但责任不能因此消失。

5. 第五步:建立变更入口和影响评估

范围冻结之后出现新需求,应使用同一套评估问题:为什么现在必须做,影响哪些工作,预计增加多少成本,是否改变测试范围,是否需要推迟其他内容,谁批准这个取舍。把这些问题记录在变更条目或版本讨论中,避免决定只存在于聊天记录里。

尤其要坚持“新增什么,就说明挤掉什么或承担什么风险”。如果团队没有额外容量,那么新增范围只能通过减少原范围、延长时间、降低其他目标或接受更高风险来消化。把新需求直接加进去,却不改变任何约束,通常意味着风险被隐瞒,而不是风险消失。

6. 第六步:设置发布门槛和回退条件

发布门槛要与产品风险相匹配。常见检查包括:阻断级缺陷是否清零,关键业务流程是否通过,数据迁移是否验证,监控告警是否准备,部署步骤是否有人复核,回退或降级方案是否可执行。不是每个项目都需要同样的检查项,但每个项目都需要知道由谁确认。

回退条件应该在发布前写出来,而不是上线后才临时讨论。例如关键业务指标超过阈值、错误率持续高于基线、核心流程无法完成时,谁有权暂停发布或恢复旧版本。若回退涉及数据兼容,必须先验证回退不导致数据丢失或状态不一致。

7. 第七步:发布后复盘并更新估算依据

版本发布不是管理闭环的终点。至少复盘三类事实:实际范围与计划范围差异、延期或返工的主要原因、发布后的质量和业务反馈。复盘不应只找“谁没做好”,更要找计划为何无法识别风险、信息为何没有及时暴露、流程在哪个节点失去作用。

如果计划持续低估测试和联调时间,就调整容量模型;如果临时需求总在冻结后进入,就审查需求入口和决策节奏;如果版本范围经常在后半程变化,就把阶段性确认提前。每次复盘都应至少转化为一个可执行的流程调整,而不是只留下会议纪要。

六、案例与数据观察:一次版本失控通常是多个小偏差叠加

1. 一个服务型产品的情景推演

下面是一个为说明判断方法构造的情景案例,并非对特定企业的真实披露。某服务型产品计划在六周内发布一组管理功能,初始版本包含12项工作,产品、研发、测试和客户支持共同参与。团队以“完成12项”为目标,却没有设置冻结时间,也没有记录新增需求替换了什么内容。

到第四周,客户提出两项临时需求;一项权限修正被发现需要跨服务联调;原计划中的帮助文档没有负责人。团队仍然沿用原发布日期,于是测试时间被压缩,发布前两天才发现关键流程缺少完整回归。表面上看,这是测试执行偏慢;追到计划源头,实际是容量没有为联调和变更留余量,且版本范围的变化没有触发重新决策。

我会把这个案例拆成“输入,过程,结果”三段。输入阶段检查需求成熟度和容量,过程阶段检查范围变化、依赖等待和验证进度,结果阶段检查实际发布时间、缺陷和返工成本。只看发布日期是否延期,无法分辨问题是估算偏差、需求变更,还是外部依赖造成的。

版本怎么做?项目成员入门指南:版本管理从0到1

2. 用数据区分“延期”与“质量风险”

同一个版本可能按时发布却质量不稳,也可能延期但发布质量良好。团队应把交付时间和质量结果分开看,再检查两者之间的关系。建议持续观察计划日期偏差、范围变更率、严重缺陷数、回归完成情况、上线后故障和回退次数。指标不必一次铺满,先选择能推动决策的少数指标。

以下数据仍是情景模拟,目的是展示为何不能用单一完成率判断版本健康度。某团队两次版本都完成了大多数计划工作,但第二次在冻结后新增内容更多,关键测试完成比例更低,发布后一周需要处理的故障也更多。相关性本身不能证明因果,但足以提示团队继续追查变更管理和测试时间是否受到挤压。

观察项 版本甲(情景模拟) 版本乙(情景模拟) 判断用途
计划工作项完成率 92% 90% 两次看似接近,不能单独判断发布质量
冻结后范围增加比例 5% 18% 检查计划稳定性和临时变更压力
关键回归用例完成率 96% 78% 观察发布前验证是否被压缩
发布后一周高优先级故障 1次 4次 追踪上线后影响,结合故障原因分析

这组数据不应被解读为“范围增加必然造成故障”。故障可能来自代码复杂度、环境差异、测试数据不足或外部依赖。它更适合用来提出可验证的问题:新增内容是否改变了回归范围?测试窗口是否被挤占?故障是否集中在临时变更涉及的模块?先定位机制,再决定流程改进。

3. 记录基线,比追求漂亮指标更重要

团队刚开始做版本管理时,未必能马上拿到准确的历史数据。此时不要把估算数字包装成真实统计,也不要为了看板好看而补造基线。可以先连续记录三到五个交付周期,统一统计口径,再讨论趋势。

例如“延期天数”需要定义是相对最初承诺日期还是最近一次调整日期;“变更率”需要说明按工作项数量还是工作量计算;“缺陷率”需要定义统计窗口和严重程度。口径不一致时,趋势图会让人误以为变化来自执行,实际可能只是统计方法变了。

如果采用某项目管理平台承载版本,可以将版本目标、工作项关联、变更记录、测试结果和发布状态放在同一条可追溯链路中。对中大型企业或百人以上组织,工具价值主要在跨团队信息可见、权限与流程可配置、历史记录可追踪;工具不能替代范围决策,也不能自动保证数据质量。

七、不同团队的行动建议:按复杂度选择起步方式

1. 小团队、单一产品、低风险发布

如果团队人数少、依赖简单、发布可快速回退,先用轻量版本清单即可。每个版本保留目标、工作项、验收条件、目标窗口、负责人和发布后问题。每周用一次短会核对范围变化和阻塞,不必先引入多层审批。

轻量不等于口头化。变更、延期和取消仍应留下一条可搜索的记录。哪怕只写明“新增什么、为什么、影响了什么”,也比在多个聊天群里依赖记忆可靠得多。

2. 多团队协作、存在共享依赖

若一个版本涉及多个研发团队、公共组件或外部供应方,应把依赖关系纳入版本视图。每项依赖要有提供方、接收方、接口或交付物、需要时间、验证方式和风险状态。不能只写“等某团队支持”,因为这句话没有指出谁在何时提供什么。

对跨团队版本,建议设置集成检查点,而不是等所有团队都宣布完成后才联调。越早验证接口、权限、数据格式和部署条件,越容易在仍有调整空间时处理问题。里程碑的意义不是增加汇报频率,而是暴露相互依赖的假设。

3. 高风险行业或关键业务系统

涉及资金、个人信息、关键运营流程或强监管要求的系统,应提高证据要求。版本计划需要记录风险评估、测试覆盖、数据处理、审批责任、审计轨迹、部署窗口和恢复预案。发布决策要明确由谁做出,并保留依据。

这类团队不应照搬普通互联网产品的“快速发布”口号。发布频率可以快,但每次变更的风险分级、监控和恢复能力必须匹配。把发布切小能降低单次影响面,却不能取代必要的验证和合规检查。

4. 需求高度探索、方向仍在验证的产品

当产品仍在验证用户问题时,过早承诺完整功能范围会产生浪费。此时可以把版本目标设为“验证一个关键假设”,例如确认用户能否完成某个任务,而不是承诺一整套功能。以小批次交付、快速收集反馈,再决定下一阶段投资。

探索型版本也要有边界。实验指标、参与用户、数据采集方式、结束时间和停止条件都应明确。若没有停止条件,实验很容易变成长期维护的半成品;若没有反馈机制,团队只是在更快地发布,却没有更快地学习。

5. 已有成熟发布体系的组织

成熟团队不一定需要重做流程,但应检查现有体系是否存在信息断点:需求系统与测试记录是否关联,构建产物是否对应明确版本,发布审批是否能看到风险,线上问题是否能反向关联到工作项。系统很多不等于管理成熟,关键是关键决策能否串起来。

如果组织需要替换工具或整合流程,先选一个真实业务链路试点,而不是先迁移所有历史数据。试点应覆盖计划、变更、测试、发布和复盘,并明确成功标准,例如关键字段完整率、跨团队查询耗时、变更追溯能力。完成试点后再决定是否扩展。

八、不同情况下的取舍:没有一种版本策略能同时满足所有目标

1. 固定发布日期与固定范围怎么选

如果业务窗口、市场活动或合规日期不可移动,通常应先固定时间,再依据容量调整范围。团队需要明确哪些内容是必须项,哪些可以切到后续版本。若范围固定而日期也固定,剩下的只能是人员、质量或风险中的某一项承压,必须把这个代价说出来。

如果范围必须完整交付,例如监管要求或合同约定的完整业务流程,则可以先固定范围,再根据评估调整时间,但应尽早对外更新预期。不能假装日期不变、范围不变、资源不变而风险也不变。

2. 长周期版本与短周期交付怎么选

长周期适合需要集中协调、严格验证或受发布窗口限制的产品,但必须设置阶段性检查,防止早期假设一路未经验证地延续到发布前。短周期有利于缩小每次变化范围、提早获得反馈,但对自动化、部署能力和团队协作要求更高。

选择周期时,不要只问“多久发布一次”,还要问“每次发布的独立性有多强”。如果功能必须捆绑才能形成业务价值,单纯缩短周期不一定有益;如果功能可以逐步开放,使用分批发布或功能开关可能比等待大版本更灵活。

3. 详细估算与区间估算怎么选

对工作边界清楚、依赖稳定、重复度高的任务,可以使用较细估算;对探索性工作、跨团队依赖和新技术改造,给出区间并说明假设更诚实。强迫未知事项填入单一工时,只会让表格显得精确,不能让结果更确定。

估算的目标是支持决策,而不是惩罚偏差。若每次估算失准都被用来追责,成员会倾向于报出更保守或更好看的数字,数据最终失去参考价值。团队应比较估算与实际差异的模式,识别哪些工作类型长期被低估。

4. 中央审批与团队自治怎么选

中央审批可以帮助组织控制高风险变化、统一发布窗口和跨团队资源,但也容易形成队列。团队自治能加快局部决策,却需要清晰的边界、可观察性和共同质量底线。较稳妥的做法是按风险分层:高影响变化采用集中审查,低影响且可回退的变化由团队按规则处理。

当审批等待时间明显超过评估本身的时间,或者团队开始绕开流程,说明审批机制可能需要重新设计。缩短等待不一定等于取消控制,可以通过预先定义标准、异步审查和授权范围来降低摩擦。

九、下一步怎么做:用一个周期验证版本管理是否真正有用

1. 本周先建立一张可执行的版本清单

不要等流程全部完善才开始。选择最近一个有明确目标的交付周期,建一张清单,包含目标、范围、验收条件、负责人、依赖、目标窗口、风险和变更记录。用一次真实版本检验字段是否够用,删掉没人使用的信息,补上决策时真正缺失的内容。

2. 发布前做一次范围与风险核对

在进入测试或发布准备阶段时,逐项核对实际范围与计划范围。重点追问冻结后增加了什么、哪些工作还没有可验证结果、关键依赖是否完成、剩余缺陷是否影响发布决策。不要让“大家都觉得差不多”替代明确结论。

3. 发布后留下三类可复用证据

复盘不必写成长篇报告,但要留下三类信息:计划与实际的差异,影响最大的风险或变更,下一周期准备调整的做法。若问题来自外部依赖,记录依赖何时失效;若问题来自验收不清,补齐需求表达方式;若问题来自容量不足,校准计划假设。

一个版本管理体系是否有效,最终看它能否让团队更早发现“这次承诺可能无法按原计划完成”,并且能在代价仍可控制时作出取舍。若工具里有很多状态、报表和字段,却不能帮助团队做出更好的选择,流程就应该简化;若一张清单能让范围、风险和责任清楚可见,它已经是有价值的起点。

4. 用决策质量而不是表格数量评价进步

独特之处不在于团队采用了哪套版本编号,也不在于每次发布都准点。更有价值的变化是:承诺建立在容量和验收条件上,变化发生时有影响分析,发布判断有证据,复盘能改变下一次计划。团队越能把这些事实放在同一条链路中,版本就越不依赖少数人的记忆和临场协调。

版本管理从0到1,最值得先做的不是建一套大流程,而是让每次交付都能回答:我们承诺了什么,实际改变了什么,为什么这样决定,结果如何。下一步就选一个真实版本,把这四个问题记录下来;跑完一个周期后,再根据真实偏差决定要增加哪条规则、删掉哪项负担。

常见问题解答(FAQ)

1. 项目刚开始时,版本号应该怎么定?

我接手一个刚启动的项目,需求还在变,团队里有人写“1.0”,有人写“第一版”,还有人直接按日期命名。我担心一开始定得太复杂会增加负担,但随意命名又会让后续发布和沟通混乱。

先约定一套团队都能执行的规则,不必一开始就引入复杂流程。常见做法是用“主版本号.次版本号.修订号”,例如 1.4.2:新增兼容功能时递增次版本号,修复问题时递增修订号;只有出现不兼容变更时才递增主版本号。项目仍在试验阶段,也可以用 0.3.0 表示尚未稳定。

关键不是版本号看起来专业,而是每次递增都有一致含义,并在发布说明中记录变更。

2. 需求、代码和发布版本之间怎么对应?

我参与一个多人协作项目时,经常看到需求已经完成,代码也合并了,却说不清它到底进入了哪个版本。遇到用户反馈时,我不知道该查哪个提交、测试记录或发布说明,想知道怎样建立一条足够轻量的追溯链。

给每项变更一个可检索的标识,并在需求、代码提交、测试结果和发布记录中重复使用。例如,需求编号为 APP-128,提交说明写“APP-128 修复登录超时”,发布记录再注明该变更进入 1.4.2。小团队可以用任务编号加版本号,不必先搭建复杂流程;但不要只依赖聊天记录或口头约定。

排查问题时,能从版本号反查具体变更,通常比单纯记住“上周改过登录”更可靠。

3. 项目成员什么时候应该建分支,什么时候直接提交?

我所在的团队有时每个人都长期保留自己的分支,合并时才发现改动互相冲突;有时又直接往主分支提交,测试中的内容混进了待发布版本。我不确定分支应该按成员、功能还是发布版本来划分。

分支应服务于隔离风险,而不是按人员永久划地盘。小团队可以让主分支始终保持可构建,把正在开发的功能放在短期功能分支中,完成评审和测试后尽快合并;临近发布时再视需要建立维护分支,处理只影响该版本的修复。实际判断标准是:这项改动是否需要与当前稳定版本隔离,以及它是否会影响其他人集成。

分支如果几天内都无法合并,通常应检查任务是否过大或接口约定是否不清。

4. 发布后发现严重问题,应该回滚还是再发一个修复版本?

我遇到过新版本上线后出现故障,团队一边讨论撤回发布,一边有人直接在生产环境改配置,结果很难确认当前运行的到底是哪一份内容。我想知道怎样提前设计回退办法,避免修复过程扩大影响。

发布前先确认上一份稳定版本是否可恢复,并记录部署包、配置变更和数据库变更;发生故障时,先判断问题范围和回退成本。若新版本可以整体恢复,且回退不会造成数据结构不兼容,优先恢复到已验证的稳定版本;若回退会破坏已产生的数据,通常应先止损,再发布针对性修复。

修复发布应使用新的修订号,例如从 1.4.2 更新到 1.4.3,并记录故障现象、影响范围、处置时间和验证结果,不能覆盖原版本记录。

核心关键词

读者评论

章
章悦

我们团队以前也把发布日期当成截止日期,后来改成范围确认、冻结和发布决策三个节点,临时需求确实少了很多争议。不过小团队人少时,变更记录容易被认为是额外负担,最好能由某项目管理工具自动保留关联关系。

钟
钟嘉禾

文章提到完成率不能代表可发布,这点很有感触。实际项目里,关键缺陷、数据迁移和回滚演练往往比条目数量更能影响决策。只是不同业务对“可接受风险”的定义差异很大,建议再补充一套分级示例。

尹
尹宇轩

版本边界写清楚很重要,但真正难的是让产品、研发、测试持续维护同一份信息。我们曾经在表格里记录得很完整,后来因多人并行修改出现了版本不一致。相比字段设计,权限、责任人和变更提醒可能更需要优先落地。

文章包含AI辅助创作:版本怎么做?项目成员入门指南:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528986

赞 (0)
飞飞飞飞
版本管理如何做好版本内容?企业管理者协同管理与操作步骤
上一篇 6小时前
Release落地方案:项目成员开展版本管理的风险控制案例解析
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
