版本计划真正失控,通常不是因为团队不会排日期,而是管理者直到临近上线才发现:需求承诺已经超过团队容量,测试窗口被压缩,依赖团队还没有交付。版本管理的数据分析,价值不在于把延期率做成一张图,而在于提前识别“计划为什么会失真、风险何时开始累积、管理者现在还能做什么”。本文以一家约 300 人、跨产品研发测试团队的企业级软件组织为情景案例,拆解一套可落地的版本计划分析方法。
文中案例数字均为情景模拟,用于展示计算口径和决策过程,不代表任何企业的真实经营数据。
一、先讲核心结论:版本管理要分析承诺与风险,而不只是进度
1. 版本计划的核心不是日期,而是可兑现的承诺
我判断一份版本计划是否可信,首先不看甘特图是否排得整齐,而看三个问题有没有明确答案:本次版本要解决什么用户或业务问题;团队在可用容量内承诺交付哪些范围;出现风险时,谁能依据什么数据做取舍。
如果这三件事说不清,计划上的“预计发布日期”就更像愿望,而不是管理承诺。日期可以精确到某一天,但如果需求范围、团队容量、外部依赖和质量门槛仍在变化,日期的精确并不意味着预测准确。
企业管理者需要特别留意一种假象:任务看起来按期完成,版本却一再延期。常见原因是团队把延期工作移出当前看板、把未完成需求改成“后续优化”,或者在计划中只统计研发任务,不统计联调、验收、灰度和发布准备。真正要分析的不是看板上的完成比例,而是原始承诺经过变更、阻塞和质量验证后,最终兑现了多少。
2. 管理者优先建立四类指标,而不是先堆仪表盘
我建议先从四类指标开始:计划稳定性、交付流动、容量负荷、质量与发布风险。每类指标都应该对应一个管理问题,而不是为了“数据齐全”而采集。
- 计划稳定性:版本冻结后,需求范围变了多少?哪些变更属于必要调整,哪些是临时插入?
- 交付流动:工作从开始到完成需要多久?卡在评审、开发、测试还是等待外部依赖?
- 容量负荷:计划工作量相对有效容量有多满?关键岗位是否出现单点过载?
- 质量与发布风险:版本后期缺陷是否集中增加?高风险缺陷是否影响上线门槛?
这一组指标的顺序有实际意义。只看结果指标,管理者往往只能在延期后追责;把计划变更、流动时间和负荷数据放在一起,才能在风险进入不可逆阶段之前调整范围或资源。
3. 版本分析最终要导向三种决策
数据分析不是为了证明谁做得不够快,而是为了让决策更早、更具体。版本进入执行后,管理者的选择通常只有三类:缩小范围、改变顺序、增加或重新分配资源。若团队已经接近容量上限,再要求“大家加把劲”,通常不能解决依赖等待、测试资源不足或需求持续变化的问题。
在复盘中,我更愿意追问:“哪个信号本来可以更早发现?”而不是只问“最后是谁延期了?”前一个问题能改进系统,后一个问题容易把组织带入报喜不报忧。对管理者而言,版本数据的价值,是让坏消息提前出现,让选择仍然存在。
| 管理问题 | 建议观察的指标 | 触发后的典型动作 |
|---|---|---|
| 范围是否持续膨胀 | 冻结后新增需求占比、需求移出比例 | 启动变更评审,明确替换项与批准人 |
| 团队是否超负荷 | 计划工作量与有效容量之比、关键岗位负荷 | 降低并行度、延后低优先级工作或调整资源 |
| 交付是否开始堵塞 | 在制工作量、阻塞时长、阶段等待时间 | 优先清除瓶颈,不再继续向瓶颈环节塞任务 |
| 版本能否安全发布 | 未关闭高严重度缺陷、回归通过率、发布准备完成度 | 按质量门槛决定灰度、延期或缩小发布范围 |
二、背景和真实场景:为什么版本计划常在后半程失真
1. 情景案例:一个看起来“排得很满”的季度版本
以下采用情景模拟,数据用于演示分析方法,不是公开企业案例。一家约 300 人的企业软件公司,产品研发相关人员约 120 人,按业务拆成 8 个跨职能团队。管理层要求每 8 周发布一次主要版本,同时需要支持客户定制需求、安全修复和既有产品维护。
版本启动时,团队确认了 42 项需求,产品、研发、测试和交付负责人都参加了评审。计划表显示大部分工作有负责人和目标日期,管理层因此认为计划已经“落地”。但实际执行中,前两周新增 7 项需求,4 项原需求不断补充验收条件;一个接口依赖外部系统,直到第 5 周才确认可联调;测试团队的有效工时又被线上问题占用。
到了第 6 周,报表显示研发任务完成率达到 82%,但可交付需求只有 61%。两者差异并不矛盾:部分需求虽然代码已提交,却仍等待集成、测试或业务验收;另一些需求在开发阶段被拆分或重估,导致任务层“完成”不能代表用户价值已经交付。
在这样的组织里,如果管理者只看任务完成率,会认为团队“进度不错”;如果同时看需求端到端完成率、阻塞时长和测试入口队列,才会发现版本风险已经形成。版本管理应以可验证的交付对象为分析单位,不能把任务数量当作交付价值的替代品。
2. 版本计划中有四条不同步的时间线
一个版本通常至少存在四条时间线:业务承诺时间、需求准备时间、工程交付时间和发布验证时间。它们并不总是同速推进。业务承诺可能在客户会议上提前锁定,需求却还在澄清;研发可能已经完成编码,但集成环境尚未准备;测试通过后,发布审批或客户验收又可能成为新的等待点。
我会把版本计划拆成阶段入口和退出条件,而非只用一个发布日期串起所有任务。例如,进入开发前要确认需求验收标准、依赖责任人和技术方案;进入系统测试前要确认代码集成、环境可用和数据准备;进入发布前则要确认高等级缺陷、回滚方案、监控与业务通知。
阶段门槛的作用不是制造更多审批,而是避免团队把尚未具备条件的工作“标记为开始”。如果一项需求没有明确验收标准,后续返工就很难被归因;如果外部依赖没有责任人和目标时间,团队也无法判断它是已计划工作还是隐性风险。
3. 企业规模越大,局部按期越不等于整体按期
小团队往往能够通过面对面沟通迅速协调;到了 100 人以上的组织,版本计划会跨产品线、平台团队、测试团队、客户交付和安全职能。一个团队的任务完成,不代表其下游团队已经具备接收条件。局部效率越高,若没有共同的依赖视图,越可能把未解决的问题推给下游。
因此,中大型企业做版本分析不能只按团队汇总,还要追踪跨团队依赖的数量、等待时间和变更影响范围。某项需求如果依赖多个平台接口,风险不只取决于本团队的开发进度,还取决于依赖团队是否承诺、接口是否稳定,以及联调时间是否保留。
以 PingCode 为例,面向中大型企业及 100 人以上组织的版本管理实践,重点不应停留在工具是否能展示任务,而应关注需求、迭代、缺陷、测试和发布之间是否形成可追踪关系。工具可以帮助统一数据入口和状态口径,但不会自动替企业决定容量、优先级和质量门槛;这些仍需管理机制明确。
4. 可视化数据帮助解释风险形成过程
情景案例中的延期并非在第 6 周突然发生。需求插入、依赖未确认、测试资源被线上问题挤占,是三个逐步累积的输入条件。管理者如果在启动阶段只看需求数,在执行阶段只看完成率,就会错过风险从“可控”转为“需要取舍”的过程。

三、拆解常见误区:容易被漂亮进度掩盖的管理盲点
1. 误区一:任务完成率高,就代表版本可按期上线
任务完成率适合观察局部执行,但它常被误用为版本兑现率。一个需求可能包含开发、联调、测试、业务验收和发布配置等多个环节;如果仅开发任务被标记完成,需求依然可能无法交付。任务拆分方式不同,也会让团队间的完成率失去可比性。
管理者应该把任务指标与需求级状态结合起来。建议至少区分“开发完成”“待集成”“测试中”“待验收”“可发布”和“已发布”,并明确每种状态的进入条件。若团队无法对状态做一致解释,就不要急着横向排名,因为同一名称背后可能是不同的完成标准。
2. 误区二:估算越精确,计划越可靠
工时估算精确到小时,不等于交付预测更准确。大量工作存在需求不确定、技术探索、环境等待和跨团队协调等变化。把不确定性藏在一个精确数字中,只会让管理者误以为计划有更强确定性。
更有用的做法,是保留估算区间和假设条件。例如,一个接口改造估算为 5 至 8 人天,前提是对方系统在开发第 2 周提供稳定测试环境;如果前提不成立,工期和风险都要重新评估。估算应表达判断边界,而不是制造虚假的确定感。
3. 误区三:把范围变更一律当成管理失败
企业版本计划需要响应客户反馈、法规要求、线上故障和市场机会,范围变化本身不一定是坏事。真正的问题是变更没有记录、没有比较成本、没有替换决策,最后变成“原计划不变、新需求不断加进来”。
我会把变更分成强制变更、价值替换和临时插入。强制变更通常涉及安全、合规或严重故障;价值替换意味着新增项进入时,应明确移出哪项低优先级工作;临时插入则需额外说明对容量、测试和发布日期的影响。这样做不是禁止灵活性,而是让灵活性有成本、有责任人。
4. 误区四:增加人手就能追回延期
当工作已经进入后半程,增加人员未必能立即提高吞吐量。新加入成员需要熟悉上下文,关键决策仍集中在少数负责人,测试环境和评审能力也可能是瓶颈。若瓶颈在跨团队等待,补充本团队开发人员甚至会增加在制工作量,使排队时间更长。
判断是否需要增援,先看瓶颈在哪里:如果开发队列很长、任务可以独立拆分,补充熟悉业务的人可能有效;如果测试入口排队、缺陷修复反复回归,优先调整测试资源或缩减范围;如果依赖团队未给出接口,新增开发人员解决不了等待问题。
5. 误区五:发布前加班可以替代计划治理
短期加班有时能处理明确、可并行的尾项,却不能替代需求冻结、依赖管理和质量控制。若团队连续多个版本依靠末期加班兑现日期,表面上版本按时,实际成本可能转移到缺陷、维护和人员疲劳上。
建议同时观察加班时长、发布后缺陷、版本范围变动和下一周期的计划兑现。只要加班下降而质量不降,才说明流程改善可能有效;如果加班和缺陷同时上升,按时发布也不应被简单判定为成功。
6. 误区六:一个综合分数可以代表版本健康度
把延期风险、质量、范围变化和容量负荷压缩成一个“版本健康分”,便于汇报,却容易掩盖局部红灯。例如平均分看似尚可,但一个高严重度缺陷或一项关键外部依赖就足以阻止发布。
综合分可以用于趋势观察,不能取代关键门槛。管理者应保留红线指标和具体原因,例如“高严重度缺陷未关闭”“关键接口验收未通过”“测试回归覆盖不足”。任何汇总分都必须能下钻到实际工作项、责任人与证据。
四、给出专业判断逻辑:把数据变成可执行的管理动作
1. 先定义版本边界,再谈指标口径
指标定义之前,先规定版本的统计边界:哪些需求算本版本承诺,哪些只是候选;什么时候冻结基线;缺陷修复是否纳入范围;发布日期指代码部署、灰度开始,还是业务全面可用。不同组织没有唯一答案,但一个版本内部必须一致。
我通常建议保留两个视图:基线视图记录启动时批准的范围和目标;当前视图反映最新情况。两者并行,才能回答“原计划承诺了什么”和“现在预计会交付什么”。如果只覆盖更新当前状态,复盘时就无法还原版本变化。
还要把变更留痕到具体工作项,至少记录提出时间、原因、批准人、影响对象、替代项和影响评估。管理者由此可以区分必要响应与计划纪律不足,而不必靠会后记忆争论。
2. 先看趋势和分布,再看单点均值
单次版本的平均交付周期容易受到少数大型需求影响。相比只看平均值,我会同时看中位数、较慢分位区间和在制工作量分布。若多数需求在两周内完成,但少数需求拖延六周,平均值可能无法解释团队实际遇到的阻塞结构。
趋势也比单点更重要。需求周期从第 1 个版本到第 3 个版本逐步拉长,可能说明需求准备不足或并行任务过多;如果周期稳定但按期率下降,问题可能在版本范围不断扩大或发布验证时间被压缩。指标变化要结合过程事件解释,不能见数值变化就直接归因于个人效率。
3. 把容量分母从“人数”改为“有效投入”
人数不是容量。员工的会议、值班、维护、跨团队支持、假期和临时问题都会占用时间。情景案例中,8 个团队名义上共有 48 名研发与测试成员,但扣除维护和值班等固定投入后,真正可用于版本计划的容量只有约 34 人周。
因此,容量利用率应明确分子和分母。一个可用的简化口径是:计划承诺工作量除以版本期间的可用工作量。这里的工作量可以用团队历史迭代完成量、经校准的估算点数或人天区间表达,但不要在不同团队之间直接混用尺度。
当利用率接近满载时,计划对突发工作没有缓冲。超过容量并不一定立即延期,但意味着任何需求变更、线上故障或依赖延误都可能影响承诺。管理者应把容量余量看成风险缓冲,而不是可随意填满的闲置。
4. 用“阶段等待”找到瓶颈,而不是给整个团队贴标签
需求周期可以拆成等待评审、等待开发、开发中、等待集成、测试中、等待验收等阶段。拆分后,管理者能识别真正的排队点。例如,开发时间不长但等待测试很久,继续追求开发提速只会让测试队列更长。
阶段数据要谨慎解释。某个工作项状态停留较久,可能是实际阻塞,也可能是团队没有及时更新状态。因此,先抽样核对工作记录和实际协作过程,再决定是否采用该数据做资源调整。数据质量不足时,应先修正采集流程,不应据此考核个人。
分析还应按需求类型分层。缺陷修复、平台改造、客户定制和新功能的周期分布通常不同。把它们混成一个平均值,可能会误以为某团队整体变慢,实际却是高不确定性工作占比上升。
5. 设置信号阈值,但不要把阈值误当成自然规律
管理者可以设定预警阈值,例如冻结后新增范围超过基线的 10%,或关键依赖逾期超过 3 个工作日时触发评审。阈值的作用是提醒团队检查,不是自动判定失败。合理阈值应从历史数据、业务风险和版本节奏中校准。
在缺少历史样本时,可先用建议基准开展 2 至 3 个版本的试运行,并记录误报和漏报。若每次微小变更都触发红色警报,团队会对预警失去信任;若关键依赖持续逾期却没有提示,阈值就过宽。阈值需要随着实际数据迭代。
对于高风险业务,建议用硬门槛和趋势预警并行。硬门槛用于不可接受的质量或合规风险;趋势预警用于提前发现负荷上升、缺陷增长或周期拉长。两者不能混为一谈:前者回答“能否发布”,后者回答“是否需要提前干预”。
6. 分析逻辑应能沿着一条链路追溯
一套可解释的判断链条通常是:输入变化导致工作负荷改变;工作负荷影响流动与等待;流动变化影响预计完成时间;质量和发布条件决定可交付边界。管理者可以沿链条逐层询问,而不是直接从“延期”跳到“执行力不足”。
- 确认版本基线、变更记录和统计口径是否完整。
- 识别容量、在制工作量和依赖变化是否出现异常。
- 定位周期增加发生在哪个阶段,并抽样核实状态记录。
- 评估未完成范围对用户价值、质量门槛和发布依赖的影响。
- 给出缩范围、调顺序、补能力或延期的方案,并记录选择依据。
| 观察信号 | 可能原因 | 需要核实的证据 | 优先管理动作 |
|---|---|---|---|
| 冻结后新增项持续上升 | 承诺机制弱、客户需求未充分澄清 | 变更原因、批准人、替换项、影响评估 | 设置变更评审,不接受无影响说明的插入 |
| 开发完成率高,需求交付率低 | 集成、测试或验收排队 | 需求状态、测试入口队列、阶段停留时间 | 清理下游瓶颈,暂停继续增加在制工作 |
| 任务周期逐步拉长 | 并行过多、依赖等待、需求拆分过大 | 在制数量、阻塞原因、需求规模分布 | 降低并行度,拆小可验证交付单元 |
| 延期与缺陷同时上升 | 测试窗口被压缩、返工增加 | 缺陷发现阶段、回归次数、严重等级 | 优先保护验证时间,必要时缩小发布范围 |
五、具体案例与数据观察:从第六周红灯到可选方案
1. 案例口径:先把“承诺”与“预测”分开
继续使用前述情景案例。版本启动时确认 42 项需求,按历史速度估算的有效容量为 34 人周,团队承诺 36 人周工作量,计划利用率约为 106%。这个数字已经提示缓冲不足,但当时管理层仍接受计划,原因是团队预计部分需求可以并行完成。
第 2 周,新增需求 3 项,其中 1 项涉及客户合同承诺;第 4 周,累计新增 5 项,两个跨团队依赖还没有明确交付日期;第 6 周,研发任务完成率达到 82%,但需求端到端完成率只有 61%。经抽样后发现,测试等待和依赖未决是主要差异来源,另有部分需求的验收条件在开发过程中发生变化。
为避免把不同规模的需求混为一谈,团队把范围按预计工作量加权,同时保留需求项数作为辅助口径。按工作量加权后,基线完成比例与当前预测完成比例分别约为 61% 和 76%;按需求项数统计的结果有所不同,因为少数大型需求占用了较多容量。管理者因此不能只报告一个百分比,至少要说明分母、权重和未完成项的业务影响。
2. 数据显示:真正的问题不是“开发太慢”

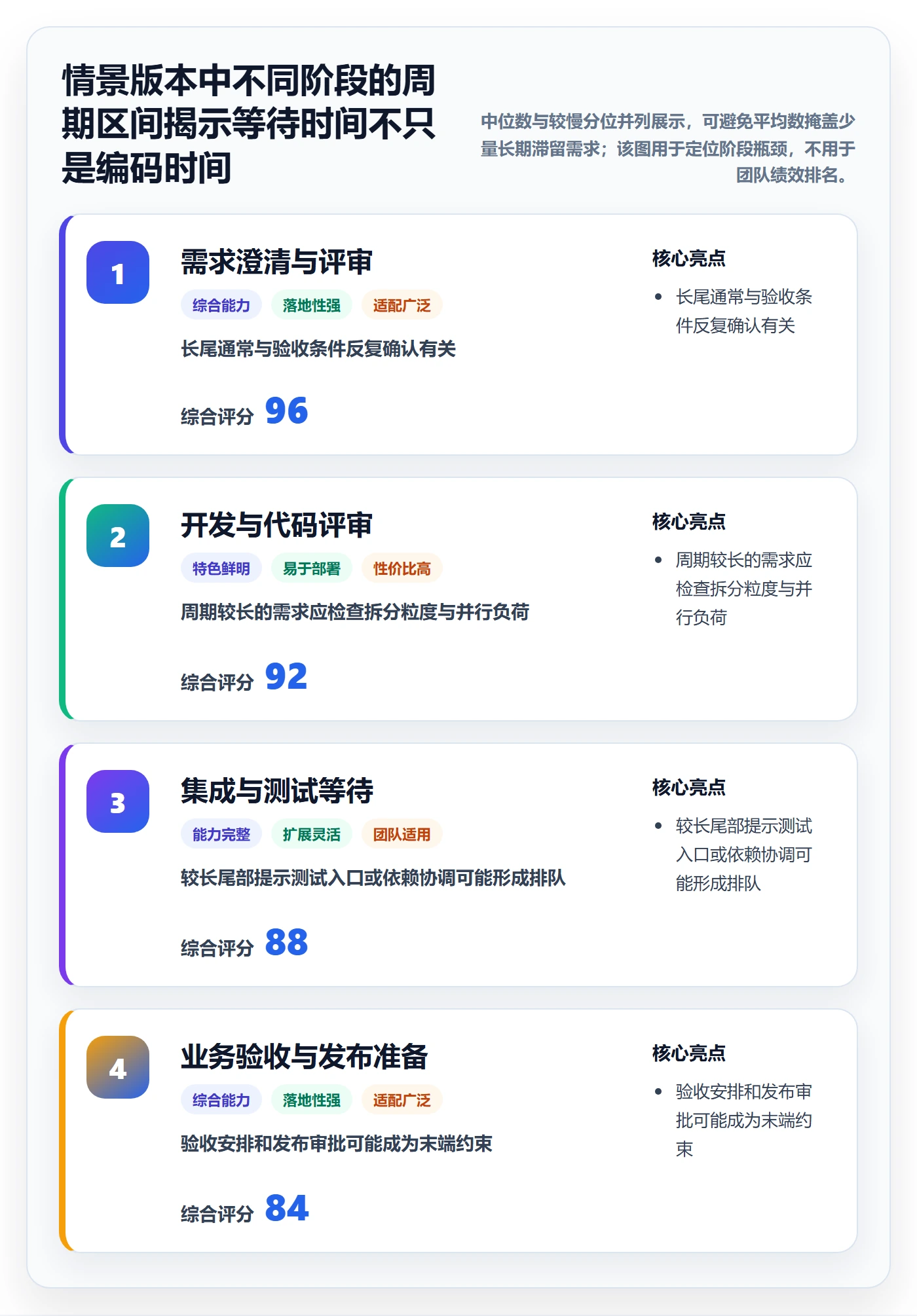

对 42 项基线需求按阶段抽样后,情景模拟结果如下:开发阶段平均历时 8 个工作日,等待测试与集成平均 6 个工作日,业务验收平均 3 个工作日。新增范围带来的工作量约为基线估算的 14%,而可用容量因线上问题和支持任务减少约 9%。
这意味着,延期不能简单归因于开发效率。需求范围增长和容量缩减共同抬高了负荷;下游等待又让已经完成编码的需求不能及时转化为可发布成果。管理者如果只追加开发人员,可能没有解决测试和依赖瓶颈;如果只要求缩减需求,也未必能处理必须修复的安全问题。
本案例中,团队把可发布需求分成三类:必须进入本次版本的安全与合同项;具有明确用户价值且依赖就绪的核心项;可以在不影响主要目标的情况下延后的优化项。分类之后,管理层才有条件讨论哪些范围值得保留、哪些日期可以调整。
3. 第六周决策:保日期、保范围、保质量不能同时无条件成立
第 6 周召开版本评估会时,管理层面对三种主要方案。方案不是谁对谁错,而是每种选择都对应不同业务代价。若不呈现代价,只给出“团队会努力按时完成”,风险实际上只是被延后暴露。
| 方案 | 版本范围 | 预计发布时间 | 主要收益 | 主要代价 | 适用条件 |
|---|---|---|---|---|---|
| 按日期缩范围 | 保留约 31 项高优先级需求 | 原计划日期附近 | 降低未完成工作和测试拥堵 | 部分客户可见功能需后续补发 | 发布窗口固定,且功能可分批交付 |
| 保范围顺延 | 争取交付原定 42 项基线需求 | 延后约 2 周 | 降低强行压缩验证时间的风险 | 业务机会和客户承诺可能受影响 | 整体范围具有较强依赖,拆分成本较高 |
| 按日期保核心范围 | 保留约 35 项,少量需求灰度 | 原计划日期附近,分批开放 | 兼顾核心价值与发布日期 | 需加强灰度监控和回滚准备 | 功能可独立开关,风险有监测与回退手段 |
在这组模拟数据下,我会优先评估第三种方案,但前提是功能能够独立控制,关键缺陷达到发布门槛,灰度指标和回滚责任人明确。如果几个功能共享同一底层改造,拆分会带来额外集成风险,就不应为了表面按期而强行分批。
最终决策时,建议把预计日期表达为区间而非单点,例如“目标日期为第 8 周末,若关键接口在第 7 周中仍未通过联调,则切换到缩范围方案”。这比给出一个没有条件的确定日期更诚实,也更能指导行动。
4. 容量与范围的关系要用基线对比解释
下面的图表采用情景模拟数据,重点不是把数字当作行业标准,而是展示管理者如何把需求变化、容量损失和交付可预测性联系起来。版本启动时计划工作量已略高于有效容量,之后新增需求和支持任务进一步扩大缺口。

5. 阶段等待数据能区分瓶颈位置
在案例团队里,需求平均等待测试与集成的时间接近开发时间的四分之三。这个比值值得核查,但不应直接当作效率评价。团队还需要看等待是否集中在少数依赖复杂的需求、测试环境是否短缺,以及测试排队是否由集中交付造成。
如果等待时间主要来自测试环境不足,改善方向可能是增加环境并行度或提前准备测试数据;如果来自测试人员被维护任务反复打断,可能需要明确维护值班轮换;如果来自开发交付批次过大,则要拆小集成单元。相同的“等待测试”状态,背后的解法可能完全不同。

6. 变更原因比变更总数更能指导治理
同样是新增 7 项需求,管理含义可能完全不同:若 4 项来自严重缺陷与合规要求,说明组织正在响应必要风险;若 6 项来自销售临时承诺且没有替换项,说明承诺机制需要调整。只统计变更总数无法判断哪些机制要改。
情景案例按原因分类后,假设 7 项新增需求中,2 项属于高优先级故障处理,2 项属于客户合同约束,3 项属于一般功能增强。管理者可以在变更评审中分别确认紧急程度、价值、替换方案和质量影响,而不是把所有新增工作都放入“需求膨胀”这一笼统分类。
建议记录每项变更从提出到批准的时间,以及批准后对原计划的影响。若审批很快但影响评估缺失,范围会无声增长;若所有变更都等待长时间审批,组织又可能错过真正紧急的响应窗口。数据能帮助找到速度与纪律之间的合适位置。
六、不同情况下的行动建议:按风险类型选择介入方式
1. 版本刚启动:先校验计划是否可信
启动阶段的重点不是把任务尽可能排满,而是验证需求是否准备好、容量是否真实、依赖是否有人负责。管理者可以让团队先做一次计划可信度检查,再批准对外承诺。
- 确认版本目标和成功条件,避免把功能清单误当成业务目标。
- 区分基线范围、候选范围和不可预见工作,不把三者混作一个承诺数字。
- 核算有效容量,扣除维护、值班、会议、假期和已知专项投入。
- 标出跨团队依赖、环境准备和审批节点,为每项依赖指定责任人与确认日期。
- 保留合理缓冲,不以满载计划制造虚假的高效率印象。
如果历史数据不足,不要伪装成精确预测。可以使用容量区间、相似版本参照和风险假设,先积累几个版本的实际数据。计划可信度应随着组织数据成熟而提升,而不是靠更细的表格提升。
2. 版本执行中:用异常信号触发对话
执行阶段管理者不必每天要求团队提交全量解释,但应设定固定检查节奏,例如每周检查范围变更、关键依赖、在制工作量和高严重度缺陷。若某个风险跨过阈值,再召开针对性评审,而不是临近发布日期才进行全面排查。
当需求完成率落后于预期,先问清楚差距位于哪个阶段;当计划范围不断变化,先识别变更来源和批准机制;当团队工作量偏高,确认是否由外部支持或维护工作挤占。这样做能让会议讨论具体事实,而不是围绕“进度红黄绿”进行重复汇报。
3. 发布前两周:保护质量门槛与决策窗口
发布前两周通常是管理者最容易受到日期压力影响的阶段。此时应尽早明确哪些条件属于不可妥协的门槛,哪些范围可拆分,哪些功能可以灰度。不能把“质量要保证”和“日期必须不变”当作两个无需取舍的口号。
建议在发布评估中同时展示未关闭缺陷的严重度、回归覆盖、关键业务路径结果、发布准备度和回滚条件。若缺陷总数下降,但高严重度缺陷仍未关闭,平均值不能支持发布;若主要风险只影响可独立开关的低优先级功能,按范围拆分可能比整体延期更合适。
4. 版本连续延期:从单次救火转向系统诊断
连续多个版本延期时,不能每次都简单归因于估算偏差。建议对比过去 3 至 5 个版本的范围变化、有效容量、各阶段周期、缺陷发现阶段、返工比例和加班时长。重点找重复出现的信号:例如每个版本都在后半程增加需求,或每次都由同一依赖团队卡住测试。
若计划利用率长期接近满载,组织需要调整承诺机制或投入结构;若需求周期长尾扩大,应检查并行度、需求切分和阻塞管理;若发布后缺陷上升,则要保护验证周期,而不是继续把质量工作压缩到尾声。每次改进都应明确责任人、观察周期和结果指标。
5. 采用管理工具时:先统一对象关系与数据定义
版本分析工具的价值取决于数据是否能串起来。管理者在评估工具时,应确认需求、任务、缺陷、测试、迭代和发布之间是否可以建立关联,状态是否能配置为符合组织流程,历史变更是否可追溯,仪表盘是否能按产品线和团队查看。
对 100 人以上的组织,还要关注权限、审计记录、跨团队协作、数据导出和既有系统集成。工具上线前应先确定哪些指标用于团队改进、哪些用于经营汇报、哪些不适合用于个人考核。若这一边界不清楚,团队可能为了指标好看而改变状态填报方式,最终让数据失真。
以 PingCode 的企业使用场景为例,管理者可以把它作为版本需求与交付过程的协作平台候选之一,再结合组织规模、流程复杂度、权限要求和现有系统做验证。选型时不应只看功能清单,还要用一个真实版本试跑:从需求进入、依赖确认、测试跟踪到发布复盘,检查数据是否能支撑实际决策。
6. 用阶段性试点控制变革成本
不要一开始就要求所有产品线统一迁移、统一状态和统一指标。可以先选择一个跨团队依赖较多、但业务风险可控的版本作为试点,覆盖完整周期。试点重点不是证明工具或流程“成功”,而是验证状态定义是否可用、数据采集是否负担过重、预警能否促成行动。
试点结束后,比较计划数据与实际结果,并访谈产品、研发、测试和发布负责人。若填写负担增加但决策质量没有改善,就要简化采集;若团队能更早发现等待和范围变化,但管理层不愿做取舍,瓶颈可能不在工具,而在治理机制。
七、不同情况下的取舍:没有万能方案,只有显性成本
1. 固定发布日期与完整范围之间如何取舍
若发布日期受法规窗口、市场活动或客户合同约束,通常应先保护日期,再按业务价值拆分范围,但必须确认功能可以独立发布或关闭。若范围内部依赖紧密、拆分会导致系统处于不完整状态,顺延可能比仓促上线更安全。
管理者应把延期的业务代价和范围缩减的业务代价放在同一张决策表里。例如,延期会影响客户部署窗口,而缩范围会推迟某类用户能力;两者都不是零成本。只有代价被清晰说明,决策才不是把风险推给研发团队。
2. 增援与降低并行度之间如何取舍
当瓶颈工作可拆分、任务边界稳定且新成员能迅速上手时,增援可能有效;当关键决策集中、需求反复变动或测试排队已经成为主因时,降低并行度往往更有效。过多在制工作会增加切换成本和等待,导致每个人看起来都很忙,实际可交付成果却没有同步增加。
可以先做小范围验证:为一个瓶颈阶段增加短期支持,观察等待时间和通过率是否改善;同时减少新任务进入,观察已开始工作是否更快完成。若支持人员增加后只让在制工作继续增长,说明问题不在总人手,而在流程或依赖。
3. 自动化投入与人工抽检之间如何取舍
自动化测试、构建和发布可以提高重复性工作效率,但前期建设需要投入维护成本。对稳定、高频、回归风险高的路径,自动化通常更值得;对变化频繁、一次性或依赖复杂的场景,人工验证和探索性测试可能仍不可替代。
评价自动化不应只数脚本数量,还要看有效执行率、失败定位时间、误报率和缺陷拦截效果。若测试脚本经常失效,团队可能把时间花在维护脚本上,反而减少了有效验证。选择时要看测试资产的生命周期成本,而不只是首次建设速度。
4. 统一流程与团队自治之间如何取舍
大型组织需要统一基本定义,例如版本基线、变更留痕、质量门槛和发布记录;不同产品团队则可能需要不同的迭代节奏、验证方式和依赖管理细节。过度统一会让流程与业务脱节,完全自治又会让管理层无法比较风险。
比较稳妥的做法是统一“最低共同规则”,把团队可配置部分明确出来。总部可以要求每个版本都有清晰基线、变更记录和发布结论,但不必强制所有团队采用相同的估算尺度。横向比较时应使用统一定义的业务指标,而非直接比较不可比的点数或任务数量。
5. 追求数据完整与降低填报负担之间如何取舍
数据越细,不一定越有价值。若团队必须花大量时间维护状态,却很少有人使用这些数据做决策,采集系统就会变成额外行政工作。先保留会触发行动的数据,再逐步补充分析字段,是更稳妥的顺序。
可以用一个简单标准筛选字段:这个字段能否帮助发现风险、解释差异或支持取舍?若答案都是否定的,就不应仅因报表习惯而要求团队维护。字段减少后,数据准确率和使用率可能反而提高。
八、实施路径与复盘:让下一版计划比上一版更可信
1. 用四周建立最小可用的版本分析闭环
如果组织当前主要依靠会议和表格追踪,可以先不做复杂的数据仓库。用四周建立最小闭环,目标是统一版本对象、收集关键事件、形成风险判断并记录管理动作。
- 第一周:统一口径。明确版本基线、完成定义、需求变更口径、发布日期含义和缺陷严重度。
- 第二周:梳理数据关系。把需求、任务、依赖、缺陷、测试和发布记录关联起来,找出无法追溯的环节。
- 第三周:设置预警规则。先选少量信号,例如范围新增、关键依赖逾期、在制工作量和高严重度缺陷。
- 第四周:形成管理动作。每个预警都指定责任人、复核日期和可选方案,验证提醒是否真正推动了决策。
这四周不应以“报表数量”作为成功标准。更有意义的结果是:管理者能否更早识别关键依赖,团队能否减少无效状态维护,遇到风险时能否明确说明选择与代价。
2. 复盘要区分预测误差、执行偏差和环境变化
版本结束后,建议把结果差异分成三类。预测误差是启动时对工作量、容量或依赖的判断不准确;执行偏差是已经具备条件但任务推进、协作或质量控制出现问题;环境变化是版本期间发生了难以预见的线上事件、政策变化或客户紧急需求。
三类原因对应不同改进。预测误差需要校准估算和容量模型;执行偏差需要改进工作流、角色协同或瓶颈处理;环境变化则需要设计缓冲、预案和变更规则。若所有差异都归为“计划不准确”,组织就会重复惩罚做计划的人,却没有修复真正的过程问题。
3. 复盘记录要能被下一版本直接使用
一份有用的复盘不是写“加强沟通”“提高质量意识”,而是记录具体观察、证据、动作与复查日期。例如:“接口依赖在第 5 周才明确,导致 4 项需求进入联调后排队;下一版本要求关键接口在启动前确认测试环境,并在第 2 周复核。”这类结论能够直接转化为新的计划条件。
建议复盘只选少量最重要的改进项,明确负责人和验证指标。改进项过多往往意味着没有优先级;没有复查日期则意味着经验容易停留在会议纪要里。连续几个版本都出现同一问题,说明它不是偶发事件,而是需要调整组织机制。
4. 建立数据可信度的自我检查
数据分析的前提不是工具,而是可信度。管理者可以定期抽查:已完成工作是否有可验证结果;阻塞状态是否对应实际等待;需求是否被拆分后仍保留在基线中;延期项是否被移出统计;历史计划是否被覆盖。
抽查发现偏差时,应先检查定义和流程,而不是立刻指责填报者。若团队认为准确报告风险会带来惩罚,就会倾向于延迟更新或选择更乐观的状态。管理者奖励提前暴露风险,数据才有机会成为预测工具,而不是事后考核工具。
九、结尾:把版本计划从日期承诺变成持续校准的经营判断
1. 独特观点:版本管理的关键不是预测永不出错,而是保留选择权
我对版本管理最重要的判断是:好的计划不是从不变化,而是在变化出现时仍能说明影响、比较方案并作出选择。计划越早暴露不确定性,管理者越有机会调整范围、顺序、资源或发布日期;等到所有选项都被耗尽,剩下的往往只有加班和承担质量风险。
因此,版本数据不该只用于回答“最终有没有按期”,还要回答“风险何时形成、哪些假设失效、团队在哪个阶段开始排队、当时有哪些可行方案”。这组问题能把一次版本结果转化为组织下一次判断能力。
2. 下一步怎么做
如果你正在为下一个版本制定计划,可以先拿一页纸完成四件事:定义版本基线和完成标准;按有效容量核算工作负荷;标出关键依赖及确认日期;设定少量会触发决策的风险信号。等一个版本结束,再用实际数据校准估算、阈值和阶段瓶颈。
如果组织已有管理平台,就先检查数据能否从需求追踪到测试与发布;如果还没有,则先统一口径和留痕方法,再决定是否引入工具。无论采用什么方式,先让每个风险都对应一个可执行动作,远比先追求一张复杂仪表盘更重要。
版本管理最终不是让团队把每个承诺都做得更紧,而是让组织知道哪些承诺可信、哪些假设正在失效,以及现在应该牺牲什么来保护真正重要的目标。
常见问题解答(FAQ)
1. 版本计划落地前,企业管理者应该先分析哪些数据?
我准备推动版本管理,但团队现有数据分散在需求文档、任务表和缺陷系统里,感觉每个数字都能解释,却很难判断版本是否真的健康。我想知道哪些指标应该作为管理层的固定观察项,哪些数据只是看起来热闹、实际上不能支持决策?
我在复盘一个研发团队的版本计划时,先没有看完成率,而是把过去6个版本的需求、任务、缺陷和延期记录按同一口径重新整理。最终保留了5类核心数据:计划需求数、已完成需求数、延期需求数、版本内新增需求数、版本发布后7天内发现的缺陷数。
像任务总数、评论数量、工时填报次数这类指标,只作为辅助信息,不直接用于判断版本成败。一个比较有效的基线表是:版本V1计划20项,完成18项,完成率90%,中途新增8项,延期2项,发布后7天缺陷12个;版本V2计划22项,完成21项,完成率95%,中途新增3项,延期1项,发布后7天缺陷5个。
表面上看,两个版本完成率差异只有5个百分点,但V1的范围膨胀率达到40%,V2只有13.6%,因此V2的计划可信度明显更高。我的判断是,管理者不应只问“完成了多少”,还要同时问“原计划有没有被改写”和“完成后是否产生了可接受的质量结果”。
建议建立版本数据底表,并固定计算三个指标:范围变更率等于中途新增需求数除以原计划需求数,延期率等于延期需求数除以原计划需求数,发布后缺陷密度等于发布后7天缺陷数除以已交付需求数。连续观察3至5个版本后,才能区分偶然波动和系统性问题。
2. 如何用数据判断一个版本计划是否过载,而不是等到发布日期才发现延期?
我经常遇到版本开始时大家都说“问题不大”,到了最后两周却集中暴露延期、返工和测试排队。我想在版本启动阶段就判断容量是否合理,而不是依赖项目经理的经验和团队成员的主观感觉。
我测试过一种比“任务数量对比”更可靠的做法:把版本范围拆成需求工作量、技术风险、外部依赖和测试复杂度四个维度。因为10个简单配置需求,和10个涉及数据库迁移、接口联调的需求,绝不能按同样的容量计算。在一个12人研发团队的案例中,团队按每人每两周可投入8个有效工作日计算,理论容量为96人日。
扣除例会、支持线上问题和休假后,实际可用容量只有71人日。版本初始计划估算为78人日,表面上只超出理论容量18人日,但再加上高风险需求的20%风险缓冲,实际需要93.6人日,超出可用容量31.8%。这个版本即使团队加班,也很容易出现测试阶段堆积。
我会把版本状态分成三档:计划工作量不超过可用容量的85%,属于可控区间;超过85%但不超过100%,需要锁定范围并设置预警;超过100%,必须在启动会议上砍需求或拆分版本。判断时还要看关键路径,而不只是总人日。
如果一个高风险接口需求卡住测试、发布和多个业务方,即使它只占总工作量的10%,也可能成为整个版本的实际瓶颈。实践中,我建议在版本开始前建立“承诺范围”和“候选范围”两层清单。承诺范围必须满足容量和依赖条件,候选范围只有在前者提前完成时才能进入。
这样做的好处是,团队不会为了显得积极而一开始承诺过多,管理层也能清楚知道哪些需求是确定交付,哪些只是有条件交付。
3. 版本延期后,应该如何通过数据找到真正原因,而不是简单归咎于执行力?
我们有几个版本都延期了,会议上通常会把原因归结为需求变更、开发进度慢或测试资源不足,但这些说法每次都差不多,问题却一直重复出现。我想知道如何把一次延期拆成可验证的数据,找到最值得优先解决的环节。
我复盘延期版本时,会把延期天数按事件发生时间重新分摊,而不是只记录一个“延期原因”。例如某版本原计划周期为30天,最终延期8天,其中需求确认晚了3天,外部接口晚了2天,开发返工1天,测试环境故障1天,发布审批晚了1天。
这样看,需求与依赖问题合计占5天,已经超过延期总量的一半,继续要求开发加快速度并不能解决主要矛盾。还要区分“原因”和“触发点”。需求在第10天新增,可能是触发点;真正的原因可能是版本启动时没有冻结验收口径。测试在最后一周集中发现问题,可能不是测试效率低,而是需求没有在开发前完成可测试性评审。
我的经验是,至少要记录四个时间点:需求确认时间、开发开始时间、提测时间、验收通过时间,再补充阻塞开始和解除时间。没有这些时间点,延期分析很容易退化成会议记忆。
我通常会做一张延期归因表:范围变更、外部依赖、技术返工、测试排队、环境问题、审批等待六类,每类记录影响天数、发生次数和责任流程,而不是简单记录责任人。比如连续4个版本中,外部依赖平均造成2.5天延期,且影响3个以上关键需求,就应建立依赖前置确认和备用方案;
如果测试排队只在需求集中提测时出现,就应调整提测节奏,而不是盲目扩充测试人员。判断整改是否有效,也不能只看下一个版本有没有延期。更可靠的验证方式是观察同类原因的平均影响天数是否下降。例如外部依赖延期从平均2.5天降到0.8天,说明流程优化有效,即使某个版本仍因突发故障延期,也不能据此否定改进措施。
4. 管理层应该怎样设计版本管理看板,避免被虚假的完成率误导?
我希望给管理层做一个版本看板,但担心指标太多会让人看不懂,指标太少又会掩盖风险。现在团队最常展示的是需求完成率,我感觉这个数字经常在临近发布时突然下降,或者通过拆分任务变得很好看,却没有真正反映交付质量。
我更推荐把看板设计成“结果、过程、风险”三层,而不是把所有字段平铺在一个页面。结果层只放版本是否按期、承诺需求完成率、发布后缺陷数;过程层放需求流转周期、开发到提测周期、测试等待时间;风险层放范围变更率、阻塞事项数、关键依赖未解决数。管理层第一眼看结果,发现异常后再下钻过程和风险。
在一次看板改造中,团队原先只展示92%的任务完成率,管理层因此认为版本接近成功。改用承诺范围完成率、范围变更率和发布后缺陷联合展示后,发现原计划30项需求只完成25项,但中途新增了9项,所以任务完成率看起来很高,承诺范围完成率实际只有83.3%。
同时发布后7天出现14个缺陷,说明团队可能通过调整范围和拆分任务制造了较好的过程数字。建议在看板上固定显示四个核心卡片:承诺范围完成率、范围变更率、按期交付率、发布后7天缺陷数。每个指标都要配阈值,例如承诺范围完成率低于90%标红,范围变更率超过20%标黄,发布后7天高优先级缺陷超过2个标红。
阈值不是行业标准,而应根据企业过去6至10个版本的中位数设定,再通过几个版本逐步校准。还有一个容易被忽略的设计原则:看板必须保留历史快照,不能只显示当前状态。版本计划会随着时间不断变化,如果系统只保留最新结果,管理者就看不到需求何时增加、延期何时发生、风险何时被掩盖。
真正有价值的看板不是证明团队一直在前进,而是让人看见计划从稳定走向失控的拐点,从而在发布日期前仍有机会做取舍。
核心关键词
文章包含AI辅助创作:版本计划落地方案:企业管理者开展版本管理的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528870
读者评论
文章把“任务完成率”和“可交付需求完成率”区分开,这点很有参考价值。实际项目中确实常见代码完成了,但联调、验收和发布准备还没跟上。落地时难点可能在于统一各团队的状态定义,否则数据看起来完整,口径仍然不一致。
比较认同用基线视图和当前视图并行管理。我们以前只更新最新计划,复盘时很难说清范围是什么时候扩大的。不过文中对有效容量的计算还可以再具体些,尤其是临时支持、会议和线上故障占用工时后,怎样形成统一算法。
把风险分析导向缩小范围、调整顺序或重新分配资源,比单纯追责更实际。需要补充的是,很多组织即使看到了红灯,也未必有明确的变更批准机制。指标之外,还要提前约定谁能砍需求、谁能决定延期,否则数据仍可能停留在汇报层面。
