Release 流程优化最容易出现的误判,是把“按时发布率”当成版本管理的总成绩:某季度 12 次发布有 11 次准时,看起来达标,但如果其中 4 次依靠临时加班、2 次上线后紧急回滚,管理层得到的并不是稳定交付,而是被准时率遮住的风险。版本管理真正要回答的,是组织能否持续、可预测地把正确范围交付到正确环境,并在出错时及时止损。
一、先讲核心结论:管理层要管理的是发布结果的可预测性
1. Release 流程不是审批链,而是一套风险控制系统
我判断一套 Release 流程是否有效,首先不看它有几级审批,而看三个结果:团队是否知道当前版本包含什么,发布前是否能识别关键风险,发布后是否能在可接受时间内恢复服务。审批动作只是控制手段,不能代替对结果的验证。
如果版本内容经常在冻结后变动,发布清单与线上实际内容不一致,审批人只能根据描述作出判断,那么流程再完整也只是“记录了风险”,并没有降低风险。管理层应把流程设计成一条可追溯链:需求与缺陷进入版本、代码和构建产物对应、测试结果关联、发布决策留痕、生产验证回写。
版本治理的目标不是让每个变更都变慢,而是让高风险变更更早被看见,让低风险变更不必等待无关环节。这意味着流程需要区分风险,而不是给所有发布套同一套审批强度。
2. 核心指标应组成一组,而不是寻找单一“北极星数字”
我建议管理层至少同时查看交付速度、稳定性、流程可预测性和用户影响。速度指标回答交付是否顺畅,稳定性指标回答是否频繁出错,流程指标回答计划是否可信,用户影响指标回答故障是否真正伤害业务。
只看准时率,会鼓励团队把范围做小、延后高风险事项,或者将延期重新定义为“下一版本计划”。只看变更失败率,也可能让团队因害怕失败而减少发布频次。指标必须成组解读,并与版本范围、发布窗口、系统关键性及用户影响结合。
| 管理问题 | 建议指标 | 单独使用的风险 |
|---|---|---|
| 交付是否及时 | 计划命中率、范围完成率、变更前置时间 | 可能通过缩小范围或调整计划制造高命中率 |
| 发布是否稳定 | 变更失败率、回滚率、发布后故障时长 | 低发布频率会让分母过小,指标看似优秀 |
| 流程是否可控 | 冻结后变更率、发布准备完成率、依赖就绪率 | 容易沦为表单填写率,不能证明真实准备度 |
| 用户是否受影响 | 受影响用户数、关键业务错误率、恢复时间 | 平均值会掩盖少量但严重的客户影响 |
若组织需要一个管理层总览,可以采用“速度、稳定性、可预测性、用户影响”四个维度,而不是将它们合成一个综合分数。综合分数会隐藏取舍,例如速度提高但故障影响扩大,最终分数可能仍然好看。

3. 管理层应追问“指标变化的原因”,而不是直接追责
指标的价值在于指明改进方向,而不是为团队排位。计划命中率下降,可能是需求入口不稳定,也可能是关键依赖团队没有承诺交付时间;变更失败率上升,可能是测试覆盖不足,也可能是一次基础设施迁移集中引入了风险。
我会要求每项红灯指标都附带一个解释字段:影响范围、主要原因、临时控制、长期改进和负责人。没有原因分析的数字只能描述现象,不能支持资源配置。尤其要避免把同一指标直接用于个人绩效,否则团队会更倾向于调整口径,而不是暴露真实问题。
二、背景和真实场景:版本越多,管理层越容易失去真实状态
1. 多团队交付时,版本问题往往先表现为信息不一致
在中大型组织里,一个面向客户的版本可能涉及产品、研发、测试、运维、安全、数据和客户成功等团队。各团队使用不同节奏:研发按迭代交付,测试按环境排期,运维按变更窗口操作,业务部门则按客户承诺安排上线。
风险通常不是某个团队完全没有做事,而是每个人对“版本已准备好”的定义不同。研发认为代码合并即完成,测试认为关键路径通过才算完成,运维要求回滚方案和监控配置齐备,业务负责人则需要确认客户通知与服务支持安排。若这些状态没有汇总到同一版本视图,管理层看到的“绿色”很可能只是某一个环节的绿色。
对于服务中大型企业和 100 人以上组织的协作平台,例如 PingCode,管理价值应体现在跨团队信息关联和流程可见性上,而不是平台名称本身。工具可以串联需求、缺陷、迭代、测试和发布记录,但无法自动替管理者定义风险阈值,也不能代替团队兑现依赖承诺。
2. 一个典型版本场景:计划发布没有延期,风险却被转移到上线后

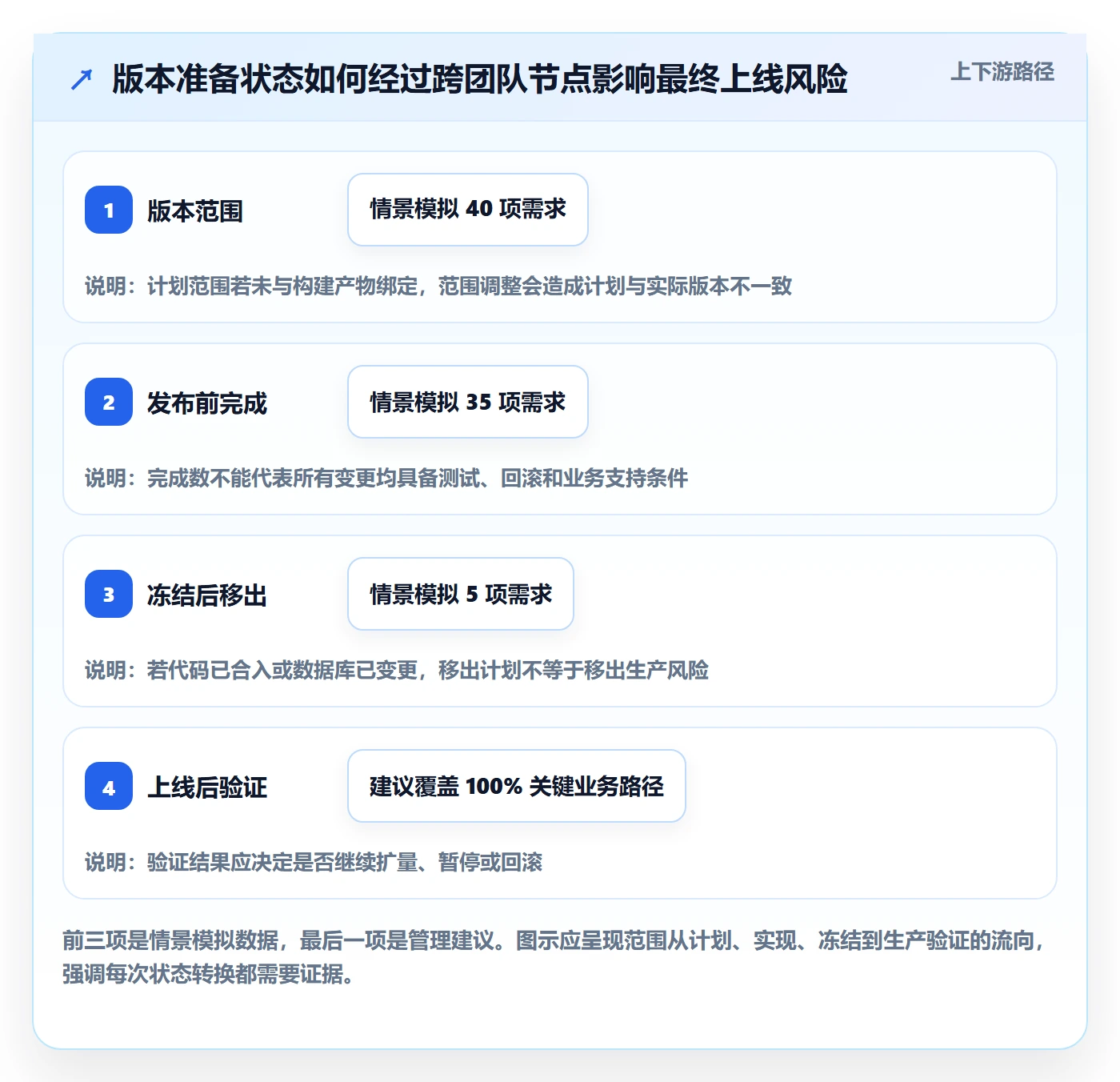

以下案例是用于说明方法的情景模拟,不代表某家企业的真实统计。某 B2B 产品团队每月发布一次,版本计划 40 项需求,发布前一周发现 8 项仍未完成。为了守住日期,项目负责人把 5 项移入后续版本,但其中 2 项代码已合入主干,另有 1 项数据库变更不能独立撤销。
发布会上,团队报告“35 项完成,版本准时发布”。这个结论遗漏了范围定义、不可逆变更和发布后验证。实际风险是:版本清单并未反映所有已进入生产候选构建的内容;回滚方案只覆盖应用程序,没有覆盖数据库结构;客户支持团队也未得到功能开关和应急话术。
若管理层只看是否按日期发布,就会将问题归类为“执行不错”。若看冻结后范围变更率、不可逆变更比例、回滚演练完成率和生产验证结果,才会发现风险在上线前被转移、没有被消除。
3. Release 流程的输入条件决定指标是否可信
指标要有可信口径,先要有可信的版本边界。每个版本至少应明确:版本标识、目标日期、目标环境、包含范围、排除范围、依赖关系、风险级别、负责人和退出条件。缺少这些信息,准时率和完成率就会因口径变化而失真。
对微服务或多产品线组织,还应区分“产品版本”“服务发布批次”和“部署流水线执行”。同一个产品版本可能分几批灰度,同一批部署也可能包含多个服务。把这三者统称为“发布”,会造成分母不一致,导致跨团队比较毫无意义。
建议在指标字典中写清楚统计对象、统计周期、排除规则、数据来源和负责人。只要版本范围可以事后任意调整,计划命中率就不应被称为客观绩效指标。

三、常见误区:流程看起来完整,不代表风险真的下降
1. 误区一:审批层级越多,发布越安全
审批人增加并不自动增加安全性。如果每位审批人收到的是相同的摘要材料,没有明确的审核责任,审批就会变成“已读确认”。真正有效的审批需要基于角色分工:产品负责人确认范围与用户沟通,技术负责人确认依赖与架构风险,测试负责人确认验证证据,运维负责人确认部署和恢复准备,安全或合规负责人只审核其负责的控制点。
审批数量过多还会制造等待时间。管理层应区分不可替代的决策与可以自动校验的规则,例如关键测试未通过、依赖服务未就绪、回滚脚本未验证等条件,可以由系统阻断;低风险发布则不应等待一串没有增量信息的签字。
2. 误区二:按时发布率高,说明版本治理成熟
按时发布率必须和范围完成率、冻结后变更率一起观察。若一个团队每次都删除难完成的需求,日期自然更容易守住;但产品承诺的兑现能力并未提高。反过来,若团队为了完整交付所有范围而频繁延期,客户也无法获得可靠预期。
较好的做法是区分“目标日期兑现”和“承诺范围兑现”。日期兑现率反映排期稳定性,范围完成率反映承诺质量。对于需求频繁变更的产品,冻结后范围变更率尤其重要,但需要区分业务优先级调整、发现缺陷后的风险收缩和单纯执行延误。
3. 误区三:变更失败率低,就可以减少验证
变更失败率的分母是已发布变更。如果一个月只发布一次,连续几个月没有故障,样本仍然很小,不能据此认定流程可靠。低频发布还可能意味着每次变更包更大,故障时定位与回滚更复杂。
我会同时看发布批次大小、变更失败率、故障恢复时间和发布频次。若发布频次上升、单次范围减小、失败率稳定或下降,通常说明变更更可控;若失败率下降只是因为大量变更延期或隐藏在人工操作中,则不构成流程改善。
4. 误区四:统一流程等于统一标准
统一的是最低控制要求,不应是所有系统完全相同的审批路径。内部报表工具、面向客户的核心交易服务和涉及敏感数据的系统,风险等级不同,验证深度、发布窗口和审批权限也应不同。
建议采用分级策略:低风险变更强调自动化检查和可回滚;中风险变更增加业务验证与依赖确认;高风险变更要求分阶段放量、明确监控阈值、验证恢复路径,并由有权决策的负责人确认。分级规则应依据影响面、可逆性、数据敏感度和恢复难度,而不是团队级别或管理者偏好。
5. 误区五:买工具或上仪表板就能解决信息问题
平台能减少重复录入、建立关联和展示状态,但流程定义模糊时,工具只会更快地生产含糊数据。常见反例是:版本状态只有“进行中”和“已完成”,没有测试、待发布、灰度、暂停、回滚等关键阶段;发布记录也没有关联具体构建产物。
工具选型应从需要被治理的对象反推:是否能把需求、缺陷、测试结果、构建与发布批次关联;是否支持不同系统的发布门禁;是否能保留状态变化历史;是否能让管理层按产品、服务和风险级别切换视图。若这些数据没有稳定来源,先治理字段和责任,再建设报表。
6. 误区六:事故复盘的任务关闭,就代表问题已经解决
“补一条检查项”常被误当作根因改进。若事故源于发布清单没有显示数据库变更,真正改进应是让数据库迁移进入版本范围,并在门禁中检查兼容性和恢复方案,而不是要求发布经理记得多问一句。
复盘要区分恢复动作、缓解动作和系统性改进。恢复动作让服务恢复;缓解动作降低近期风险;系统性改进改变导致失误的机制。管理层应跟踪改进措施是否降低同类风险,而不只看任务是否被标记为完成。
四、专业判断逻辑:从指标定义走到管理动作
1. 先定义统计单位和版本边界
第一步是确认你在统计什么。若统计“产品版本”,一个月一次的版本可能包含数百个代码变更;若统计“生产部署批次”,一次版本可能分多个区域逐步上线。两类数据不能混用。
我建议每项指标至少写明五个要素:对象定义、计算公式、统计周期、数据来源、排除规则。以变更失败率为例,需说明分母是否包括紧急修复、灰度后主动回滚、计划内关闭功能,以及同一故障涉及多个服务时按一次还是多次计算。
避免为追求跨团队横向排名而强行统一所有口径。可以建立共同的核心定义,同时保留系统级补充指标。关键是每次比较都能解释统计边界,而不是看起来整齐。

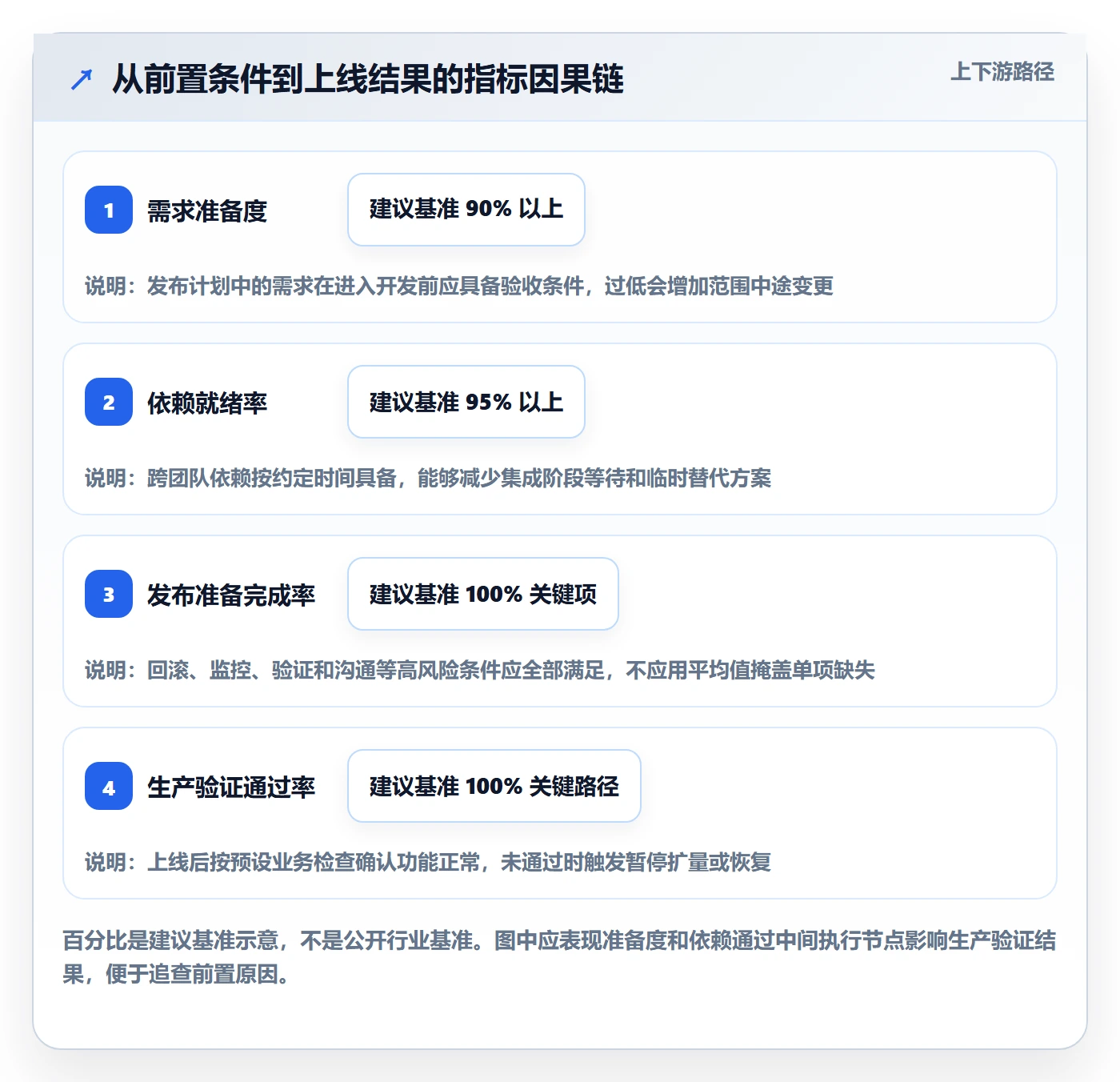

2. 建立指标树,让结果指标能追溯到过程原因
结果指标如变更失败率和恢复时间,告诉管理层“发生了什么”;过程指标如冻结后变更率、测试环境准备时间和依赖就绪率,则有助于解释“为什么发生”。只盯结果,团队只能在事故后反应;只盯过程,又可能把流程完成误当成用户价值。
指标树可以从管理目标逐层拆解:稳定交付对应故障影响、变更失败和恢复能力;可预测交付对应前置时间、范围稳定和依赖兑现;风险控制对应发布准备证据、变更可逆性和监控覆盖。

3. 使用领先指标管理风险,用滞后指标校验结果
领先指标包括冻结后范围变更率、关键依赖按期就绪率、回滚演练覆盖率、监控规则准备率。它们在发布前或发布过程中可被干预。滞后指标包括生产事故、回滚次数、客户影响和恢复时间,用来验证控制措施是否有效。
管理层每次看到滞后指标恶化,都应向前追问对应的领先指标是否变化。例如故障恢复时间延长,原因可能不是发布准备不足,而是监控告警没有清晰区分影响范围、值班升级路径不明确,或恢复操作只能由少数人员执行。
4. 对指标设阈值时,先分级,再看趋势
不存在适用于所有组织的通用阈值。一个内部工具每季度发布一次,和每日处理大量客户交易的服务,不应共享相同的可接受风险。可以先按业务关键性和恢复目标分层,再为每层建立基线和预警线。
初期阈值应作为诊断信号,不宜立即与奖金挂钩。先采集 6 至 8 个发布周期,观察分布、季节性和异常原因,再确定控制线。如果数据不足,可以使用情景模拟帮助设计流程,但必须标记为建议基准,不应对外宣称是行业事实。
5. 管理动作要对应指标,否则仪表板只是装饰
每个指标都应绑定可执行动作。发布准备完成率不足,动作可能是限制进入发布窗口或补齐关键证据;依赖就绪率持续偏低,动作应转向跨团队排期和接口责任,而非要求下游团队加班;恢复时间变长,则需检查回滚自动化、权限和演练。
不要把“指标变红”自动等同于“发布禁止”。高风险系统可以设硬门禁,低风险系统则可能允许带条件发布。硬门禁的范围、例外审批人和到期复核机制都要明确,否则例外会逐渐变成日常通道。
五、案例与数据观察:用一组模拟数据看出“准时”背后的差异
1. 情景模拟:两个团队的准时率相同,治理质量并不相同

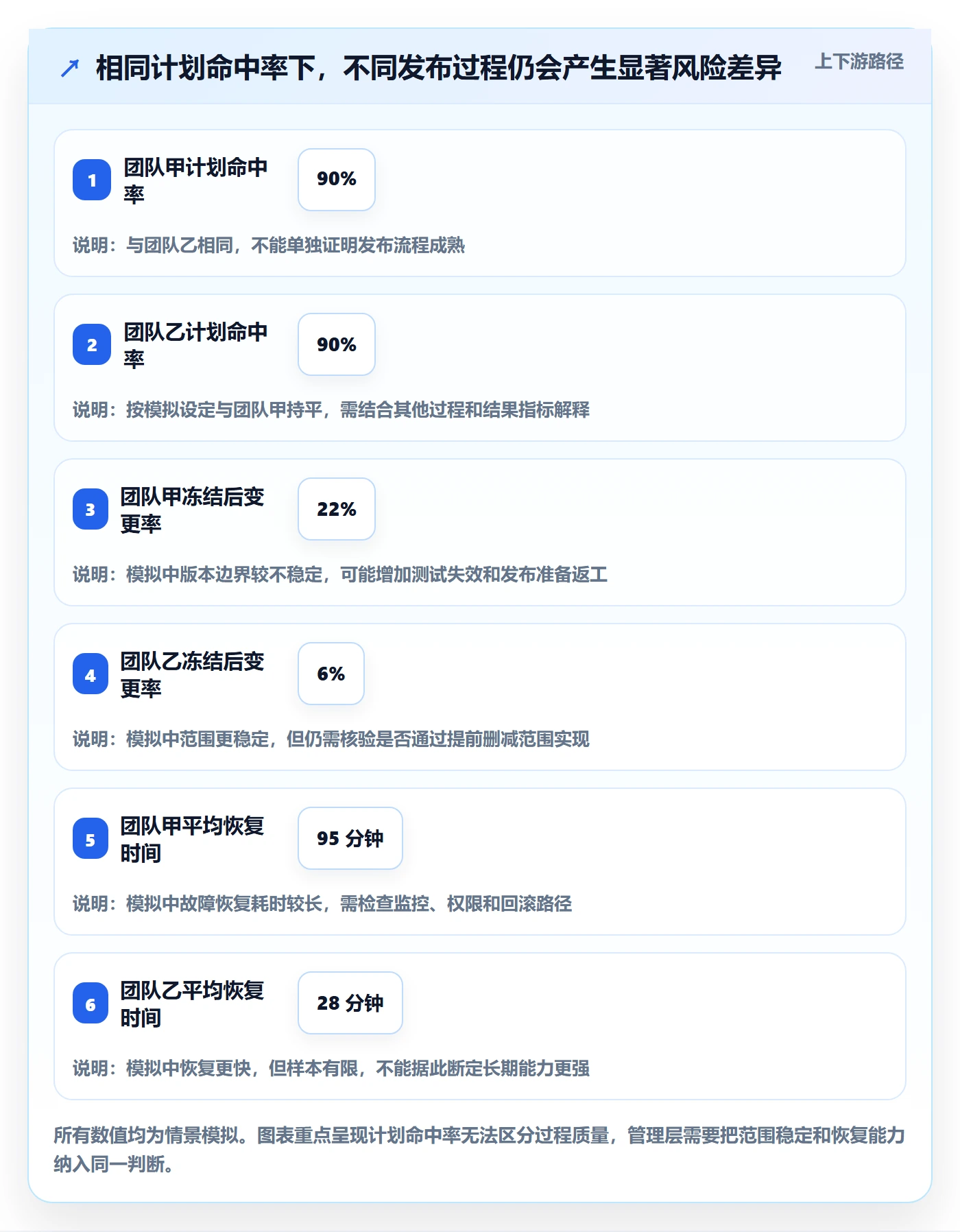

以下是一组为解释管理判断而构造的情景模拟数据,不是企业调查结果,也不代表行业基准。两个团队各观察 10 个发布周期,计划命中率均为 90%。团队甲每次发布平均 24 项变更,冻结后变更率 22%,发生 3 次生产故障,平均恢复时间 95 分钟。
团队乙每次发布平均 9 项变更,冻结后变更率 6%,发生 1 次生产故障,平均恢复时间 28 分钟。若管理层只看计划命中率,两个团队表现相同;加入范围稳定性、变更批次大小和恢复能力后,差异才变得可解释。
| 观察项 | 团队甲(情景模拟) | 团队乙(情景模拟) | 管理含义 |
|---|---|---|---|
| 计划命中率 | 90% | 90% | 相同结果不代表相同执行质量 |
| 平均每次发布变更数 | 24 项 | 9 项 | 批次较大时,故障定位和恢复往往更复杂 |
| 冻结后变更率 | 22% | 6% | 反映版本边界稳定程度,需区分合理风险收缩与计划失控 |
| 发布后故障次数 | 3 次/10 个周期 | 1 次/10 个周期 | 样本量有限,只能作为风险信号而非确定结论 |
| 平均恢复时间 | 95 分钟 | 28 分钟 | 体现恢复准备与故障处置能力,不等同于故障严重度 |
我的判断不会是“团队乙可以照搬所有做法”。我会先检查两个团队服务的重要性、变更类型和统计周期,再看差异是否由系统特征解释。如果团队甲承担更复杂的数据库迁移和跨区域发布,指标差距就应转化为风险分层与能力建设,而不是简单排名。

2. 数据观察一:均值会掩盖少数严重事件
假设某团队 9 次发布没有明显影响,第 10 次发布造成核心交易中断 4 小时,季度平均故障时长可能看起来尚可,但用户和收入影响已经不可接受。管理报表应同时展示总量、分布和最严重事件,而不是只给平均值。
对用户影响,可以同时按受影响用户数、业务功能、持续时间、数据完整性和服务等级分类。对恢复能力,可以看中位数和高分位恢复时间;样本少时,直接列出每次事件及原因,比计算复杂的百分位数更诚实。
3. 数据观察二:发布频次要和批次大小一起看
团队将发布从每月一次改成每周一次,可能减少单次变更数量,也可能只是把同样的大批量工作拆成多个日期。要验证流程是否改善,应记录每次发布的变更数、变更类型、风险等级、回滚路径和上线后验证结果。
对高频发布系统,管理层可以关注变更前置时间和部署批次规模;对低频、强合规系统,则应重点关注验证证据、审批责任、恢复演练和版本可追溯性。发布频次不是成熟度本身,风险可控且持续改进才是。
4. 数据观察三:发布准备度不是完成项的百分比平均值
如果发布准备清单有 20 项,其中 19 项完成,平均完成率为 95%,但唯一未完成项是关键数据库的恢复验证,这个版本仍可能不可发布。因此关键项应采用硬条件:每一项都通过才放行;一般性准备项才适合采用比例指标。
这也是我不建议管理层只看一张总分仪表板的原因。总分便于扫描,但必须支持下钻到具体系统、发布批次和未满足的控制项。出现红灯时,管理者应能在几分钟内回答“哪项条件缺失、谁负责、影响是什么、何时重新评估”。
六、落地流程:把版本从计划、构建一路管理到生产反馈
1. 规划阶段:明确版本目标、边界和依赖
版本规划不只是填发布日期。负责人应先说明本版本要解决的用户问题、不可妥协的范围、可调整的范围、目标环境和关键依赖。需求应具备可验收条件,跨团队事项应有明确交付人和所需时间。
计划阶段还要记录风险与假设。例如依赖某个外部接口改造、需要客户迁移数据、或者必须在特定业务窗口发布。把假设写出来,能让管理层区分计划风险与执行偏差,也便于必要时及时调整范围。
2. 开发与集成阶段:让变更可以追溯、可以分批验证
每项进入版本的变更都应关联需求、缺陷或变更申请,并能追到代码提交、构建产物和测试结果。若组织无法做到每个代码提交都关联业务对象,至少应保证高风险变更和客户可见功能能被追溯。
对无法一次交付的工作,优先考虑功能开关、兼容性设计和小批次集成。功能开关不是无条件的安全阀:需要负责人、默认状态、适用客户、过期时间和移除计划。长期遗留的开关会增加复杂度,也可能造成不同客户处于不同版本状态。
3. 冻结阶段:冻结的是风险基线,不是禁止一切调整
冻结的作用是建立可验证的范围基线。冻结后新增或替换内容,应记录原因、影响和批准人,并评估是否需要重新测试。安全修复、严重缺陷修复和业务紧急事项可以有例外,但例外必须留下可审计记录。
我建议将冻结后变更分成三类:风险收缩、必要修复和范围扩张。风险收缩通常值得鼓励,但需确认相关代码或数据变更真的退出候选版本;必要修复应补充测试和风险评估;范围扩张需要更高门槛,因为它会压缩验证时间并改变承诺。
4. 发布准备阶段:按关键控制项逐项放行
发布准备至少覆盖构建产物确认、关键测试通过、配置核验、依赖服务就绪、数据库迁移评估、监控告警、回滚或前向修复方案、发布沟通和业务验证。不同系统可以增加合规、安全、容量或灾备检查。
清单应区分“必须通过”和“需要知情接受的残余风险”。例如关键数据备份未验证,通常不能靠负责人签字绕过;低风险文档未更新,可能可以登记为到期整改。把所有事项都做成同一等级的勾选框,会削弱真正关键门禁的权重。
5. 发布执行阶段:分批放量,预先定义停止条件
对于具备条件的系统,可以从内部用户、少量客户、单一区域或较小流量开始验证,再逐步扩大。每一步都要预先设定观察窗口和扩量条件,例如错误率、关键业务转化、延迟、队列积压或客户投诉达到何种阈值时暂停。
分批发布不等于风险消失。若监控指标不能反映真实用户影响,或者回滚操作本身未验证,灰度只是把故障拆成几批发生。高风险发布应有明确的决策人和值守安排,不能等到故障扩大后再临时寻找负责人。
6. 发布后阶段:验证业务结果并关闭反馈回路
上线成功的定义应包含生产验证,而不只是部署命令返回成功。关键路径要用实际业务数据或合成检查验证,检查配置、权限、数据一致性和用户体验。高影响系统还应设置稳定观察窗口,避免部署完成后立即宣布版本结束。
发布后要将故障、回滚、客户反馈、未完成事项和指标变化回写到版本记录。对于没有事故的发布,也应简要记录偏差和验证结果;否则组织只能从失败中学习,无法识别哪些做法稳定有效。

七、不同组织情况的行动建议:从最影响决策的一处开始
1. 小团队或单一产品:先做轻量基线,不要先建设复杂委员会
如果团队人数较少、服务边界清楚,可以用一页版本记录和自动化发布流水线起步。每次发布记录范围、责任人、测试证据、发布窗口、恢复方法和生产验证结果。优先消除版本信息散落在聊天记录、个人表格和临时文档中的问题。
小团队最值得先做的通常不是增加审批,而是缩小单次变更批次,保证代码可追溯,并把回滚步骤实际演练一次。只要关键路径清晰,轻量治理可以比大组织的重审批更可靠。
2. 多团队、多个产品线:建立共同数据字典和依赖治理
当一个版本跨越多个团队时,管理层应先统一版本标识、发布批次定义、状态名称和风险等级。团队可以保留不同迭代节奏,但依赖事项必须能看到责任人、承诺日期、当前状态和升级路径。
此类组织可以建设跨产品版本视图,但应允许按团队和系统下钻。不要让总览替代责任边界:平台团队负责共用基础设施,业务团队负责其产品变更,发布经理负责流程协调,最终风险接受人仍应明确到具有决策权的角色。
3. 关键交易或高可用系统:牺牲部分速度换取可验证的恢复能力
对支付、订单、身份认证、关键数据服务等系统,重点不应是“绝不失败”,而是把失败影响限制在可承受范围内。发布前要验证兼容性、数据恢复、降级路径、值班覆盖和流量切换;发布过程中采用小批次和强监控;事故后要有明确的用户沟通责任。
在此类系统中,回滚并不总是正确动作。数据库结构变化或数据写入可能不可逆,团队有时需要前向修复或流量隔离。流程应明确何时回滚、何时停止扩量、何时采用兼容修复,不能把“有回滚方案”简化成一条未经验证的命令。
4. 合规或受监管环境:保留证据,但避免重复留痕
受监管组织通常需要证明谁在何时批准了什么、依据是什么、实际发布了哪个产物、验证结果如何。证据链应自动关联到变更对象和发布记录,避免团队重复填写多套相同信息。
合规控制与工程控制应尽可能使用同一事实来源。例如测试报告、代码审查记录、制品摘要和发布审批都能关联版本。独立维护的“审计台账”若需要手工追填,迟早会与实际状态分离。
5. 频繁紧急发布的团队:先辨别紧急是业务特征还是流程债务
有些产品确实需要紧急修复,但如果每周都出现“紧急例外”,紧急通道就失去了风险控制作用。应统计例外原因、来源团队、发生时间和后续补证情况,判断问题是需求变化、缺陷率偏高、监控发现晚,还是正常流程周期过长。
对真正紧急的修复,可以保留最小门禁:明确影响、双人复核、快速测试、发布后验证和事后补充记录。缩短流程不等于删除关键控制,例外也应有复盘和退出条件。
6. 已有协作平台但数据质量差:先治理责任和状态定义
如果组织已经使用项目管理平台,下一步不是先添更多仪表板,而是检查字段是否有人负责、状态是否有统一含义、关键记录是否能追溯到真实执行。抽查几个最近发布的版本,验证需求、缺陷、测试与生产构建之间是否存在断链。
如果工具无法关联构建或部署记录,可以先通过流水线接口补充发布信息;如果团队经常绕开流程,则要分析流程等待和重复录入的原因。工具覆盖率高不等于流程采用率高,自动采集的证据通常比要求人手工重复填报更可靠。
八、指标与流程的取舍:哪些值得标准化,哪些必须留给判断
1. 统一最低口径,但不要追求所有系统同一阈值
组织可以统一指标定义、统计时间、版本标识和复盘结构,这样管理层才有共同语言。但阈值应按系统风险、用户影响和恢复能力分层。统一“如何计算”通常有价值,统一“多少才算好”则未必合理。
若跨团队排名成为主要用途,指标会受到系统复杂度、团队职责和发布模式影响。管理层应把排名降级为异常筛查工具,将主要精力放在趋势和原因上。比较的目的应是发现可复用实践,而不是把异质系统压成一张名次表。
2. 自动化优先用于可验证控制,人类判断用于残余风险
可以自动检查的事项应尽量自动化:测试门槛、制品签名、配置差异、依赖状态、漏洞扫描、变更关联和发布日志。自动化能降低遗漏,但检查规则自身也要维护,避免过期门槛长期误报,最终被团队绕开。
人类判断适合处理信息不完整的场景,例如业务窗口变化、已知风险是否可接受、故障影响与发布收益的权衡。审批人需要看到证据和备选方案,不能只接收一句“风险可控”。
3. 快速交付与充分验证之间,按可逆性和影响面作决定
容易关闭、影响用户较少、数据可恢复的变更,可以采用自动检查和快速放量;难以逆转、涉及大量用户或关键数据的变更,应延长验证、扩大演练和审批范围。可逆性是比“功能大小”更有用的风险维度:一个很小的数据库写入逻辑,也可能难以恢复。
发布速度的收益要与延期成本、事故成本和验证成本一起计算。若发布窗口延迟会造成重大业务损失,可以采取降低范围、分批放量或先关闭功能等方式,而不是只在“全部发布”和“整体延期”之间二选一。
4. 透明度与简化流程之间,保留高价值证据
记录过多会增加负担,记录过少会使事故无法还原。每条记录都应回答一个具体问题:版本实际包含什么,谁接受了残余风险,如何验证结果,出现问题如何恢复。与这些问题无关的重复字段可以合并或自动生成。
对低风险、可逆的变更,采用轻量流程并不意味着不留痕;对高风险变更,完善证据也不意味着把每个动作都交给委员会审批。成熟治理追求的是信息足够、责任清楚、控制与风险相称。
九、结尾:先建立可信版本边界,再谈优化指标
1. 管理层下一步可以做的三件事
第一,抽取最近 10 个发布批次,核对计划范围、实际构建内容、冻结后变化、生产验证和事故记录是否能互相对应。若无法对应,先修复数据链,而不是立刻制定团队排名。
第二,选取一个业务关键系统和一个一般系统,建立不同风险级别的发布门禁。用真实发布周期验证门禁是否能提前发现问题、是否造成不必要等待,并根据结果调整。
第三,为每个管理指标指定明确动作和负责人。没有管理动作的指标从仪表板移除;无法稳定采集的指标先标注数据质量,不要用猜测值填满图表。
2. 最重要的判断:发布管理不是追求“零风险”,而是让风险可见、可控、可恢复
版本管理最值得管理层关注的,不是某个团队能否永远按日期上线,而是组织是否有能力在变化中保持可信承诺:知道版本边界,识别关键依赖,验证必要控制,并在异常出现时停止扩散、恢复服务、解释影响。
如果只能从一处开始,我会先验证“计划中的版本”和“生产中的变更”是否能逐项对应。边界可信之后,计划命中率、变更失败率、恢复时间和用户影响才有解释力;边界不可信,任何精致的仪表板都可能只是把不确定性画得更漂亮。
常见问题解答(FAQ)
1. 管理层优化版本发布流程时,最应该先看哪些关键指标?
我在梳理版本流程时,发现团队常把发布次数和按期率当成全部,数字看起来不错,线上却仍然频繁出问题。我想知道管理层该盯哪些指标,才能分清是计划不准、交付不稳,还是发布后质量不过关?
建议用“交付可预测性、发布稳定性、流程耗时”三组指标看问题,而不是用单一的按期率给团队排名。交付可预测性可看版本计划完成率和范围变更率;发布稳定性可看发布后一定观察期内的回滚率、紧急修复率及严重缺陷数;流程耗时可看从代码冻结到正式发布的时间,以及等待审批、测试环境等环节的停留时间。
例如,某团队一个季度计划完成率达到 90%,但版本范围变更率为 35%,且多次在发布后紧急修复。此时按期率并不能说明流程健康,更可能是计划频繁调整或质量验证不足。指标应同时展示分母、统计周期和口径,例如“回滚版本数÷正式发布版本数”,并按版本类型分组,避免小版本与重大版本混在一起造成误判。
2. 版本发布按期率很高,为什么还需要优化 Release 流程?
我看到团队连续几个版本都按计划上线,管理层也觉得流程已经稳定。但我担心大家是靠临近发布加班、压缩测试时间才守住日期,这种情况该怎么识别,按期率又该如何解释?
按期率只能回答“日期有没有守住”,不能说明版本是否以可持续的方式交付。建议把它与加班工时、发布前范围变更、测试周期压缩、发布后缺陷和紧急修复一起看;如果按期率上升的同时,发布前一周新增需求增多、测试时间持续缩短,按期率可能掩盖了风险转移。
一个实用的复盘方式是逐版本记录原定发布日期、实际发布日期、冻结时范围、变更原因、测试时长和发布后修复情况。比如某团队连续三次准时发布,但每次都在冻结后追加需求,且发布后两周内出现多次高优先级修复,就应先治理范围变更和准入规则,而不是继续用“准时”证明流程有效。
3. 如何设置版本发布的准入门槛,既控制风险又不让流程变成审批堆叠?
我所在的团队每次发布都要经过多人审批,但真正出问题时,大家又说不清是谁确认了什么。我想知道哪些检查项应该成为硬门槛,哪些审批可以简化,才能避免流程只是多填几张表?
准入门槛应对应可验证的风险,不应按职级增加签字。可设为硬门槛的通常包括:关键测试未通过、阻断级缺陷未关闭、回滚方案未经验证、数据迁移缺少备份或恢复步骤、监控与告警未就绪。对于低风险常规版本,可采用自动检查加责任人确认;涉及数据结构变更或高影响业务时,再增加针对性评审。
判断审批是否有价值,可以检查每个审批节点是否能发现具体风险、是否有明确输入与输出、是否记录了决策依据。如果某节点长期只是重复确认前一节点的结论,就应考虑合并。发布清单也要有“通过、豁免、未通过”及责任人和原因,不能只留下一个勾选框,否则事后无法复盘门槛究竟发挥了什么作用。
4. 版本流程优化后,如何判断改动真的有效,而不是只让流程看起来更规范?
我准备推动版本流程改造,但担心新增冻结、评审和检查步骤之后,文档更完整了,交付却更慢。我想知道应该怎样做前后对比,才能判断优化是否带来了实际收益?
先为每项改动写清楚要解决的问题和预期变化,再用改动前后的同口径数据验证。比如为减少发布后故障而增加回滚演练,就观察演练覆盖率、回滚耗时、发布后回滚率和紧急修复率;为缩短发布等待时间而调整审批,就观察审批停留时间,同时检查缺陷率是否恶化。
建议至少比较若干个可比版本,并按版本规模、风险等级和发布类型分组。举例来说,若上线前审批等待时间从中位数两天降到半天,但高风险版本的回滚率明显上升,就不能简单宣布优化成功;可能是门槛被削弱,而不是等待被有效消除。
每轮只优先调整一两个关键环节,并设定复盘日期,能更容易判断变化来自流程改动还是版本难度差异。
核心关键词
文章包含AI辅助创作:Release流程与规范:管理层版本管理流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528671
读者评论
我们之前也只看准时率,后来把冻结后变更和上线回滚一起看,才发现不少版本是靠临时删范围保住日期。指标分组确实比做一个总分更容易暴露问题。
多团队协作时,版本状态经常对不上:研发说已完成,运维还在等回滚验证。文中强调把构建产物和发布记录关联起来很实用,不过这类数据维护成本也需要提前算进去。
我对“变更失败率”比较谨慎,低频发布时样本太少,单看百分比容易得出过于乐观的结论。实际复盘还得看影响用户数和恢复时间,尤其要区分主动止损与真正的故障。
