版本管理制度最常见的失败,不是没人给版本编号,而是编号有了,管理层仍然说不清“这个版本为什么要发、谁能批准、哪些风险还没关、出了问题怎么退”。我设计版本管理机制时,通常先把它当作一套决策制度,而不是一张命名规范表:让需求、研发、测试、发布和经营目标之间有可追溯的关系,并把每个决策点的责任人、证据和退出条件说清楚。

版本管理方法大全:管理层版本管理制度设计落地清单

一、核心结论:版本管理不是编号规则,而是经营决策机制

1. 管理层真正要管的是风险、承诺和资源

管理层讨论版本管理,常常先问“版本号怎么编”。这确实需要规范,但它通常不是最难的部分。真正影响交付的是:哪些需求进入版本、范围变化谁拍板、质量门槛由谁判断、延期或降级如何通知客户,以及发布后出现问题谁有权回滚。

我把一套可执行的版本管理制度拆成五个相互咬合的控制面:版本目标、范围基线、质量准入、发布决策、变更与复盘。编号是这五项的索引,不是制度本身。只制定编号规则,通常只能让文件更整齐,不能自动减少延期和返工。

判断制度是否有效,可以看一个简单问题:任意抽取一个已发布版本,能否在十分钟内找到它的目标、范围、负责人、验证证据、批准记录和回退方案?如果做不到,说明版本信息分散在会议纪要、聊天记录、表格和个人记忆里,制度仍停留在纸面。

2. 先建立最小闭环,再追求工具和流程完整

我建议先把每个版本的生命周期固定为“提出目标,评估容量,冻结范围,验证准入,决策发布,观察反馈,复盘改进”。每个环节都应明确输入、责任人、输出和不满足条件时的处理方式。

对管理层而言,最重要的不是每个项目都走同样复杂的审批,而是让风险越高、影响越大的版本获得更强的审查。内部小修复可以采用轻量流程;涉及数据迁移、客户合同、监管要求或大范围升级的版本,则必须有更完整的验证、审批和回退安排。

制度控制点 管理层需要回答的问题 最低可执行证据
版本目标 为什么做这个版本,成功如何判断? 目标说明、目标指标、业务负责人
范围基线 哪些事项承诺交付,哪些明确不做? 范围清单、优先级、变更记录
质量准入 达到什么条件才允许进入发布决策? 测试结果、缺陷清单、风险说明
发布决策 谁决定发布、延期、降级或回滚? 决策记录、审批人、时间戳
发布复盘 实际结果是否符合目标,偏差如何改进? 运行数据、客户反馈、行动项

表中的“最低证据”不等于要求每家公司增加大量文档。对小团队,它可以是一张结构化版本卡片;对跨部门组织,则需要稳定的工作流和权限记录。关键是证据不能只存在于某个人的口头承诺中。

二、背景与真实场景:为什么版本越多,组织反而越难协同

1. 版本数量上升,暴露的是依赖关系而非编号问题

在产品线少、发布频率低时,项目负责人可以靠周会和经验协调。随着产品模块、客户定制、平台依赖和团队数量增加,同一项变更可能同时影响接口、数据结构、移动端、运维脚本和客户培训。此时,“各团队都完成了自己的任务”并不代表版本整体可发布。

我见过的典型情境是:研发团队把功能标记为完成,测试团队仍在等待稳定环境;实施团队已经按照旧方案安排客户升级;销售则把新功能写进下一轮演示。每个部门都没有明显失职,但组织没有一处可靠的版本状态源,最终造成重复沟通、承诺冲突和发布窗口被挤压。

版本管理的复杂度,往往由四类因素共同推高:并行产品线数量、跨团队依赖数量、版本变更频率、发布失败的业务影响。只用团队人数衡量流程复杂度会失真;一支二十人的团队如果维护多租户平台和多个客户分支,可能比一支百人团队的单一产品更需要严谨的版本治理。

版本管理方法大全:管理层版本管理制度设计落地清单

2. 管理层面对的是四种相互冲突的承诺

版本计划通常同时承载客户承诺、经营目标、技术演进和合规责任。客户希望如期拿到功能,业务负责人希望季度目标兑现,技术团队需要偿还架构债务,安全与合规团队则关注风险是否可接受。这些目标有时可以兼容,有时必须做取舍。

如果制度只规定“按期发布”,团队就会把范围、质量或风险压到看不见的地方;如果只规定“质量优先”,却没有清楚的缺陷等级和延期决策机制,任何争议都可能变成无限期等待。管理层的职责不是喊一句优先级口号,而是预先定义冲突时谁作决定、用什么证据作决定。

3. 中大型组织需要把版本状态变成共享事实

对于百人以上、多团队并行的组织,口头同步的成本会很快上升。某项目管理平台可以承担版本目标、需求关系、缺陷状态、测试证据和审批记录的统一入口,但工具本身不会替管理者定义责任边界。字段越多不代表治理越成熟;若没人维护、没人据此决策,系统只会形成新的填表负担。

以 PingCode 为例,中大型组织可以围绕产品需求、研发任务、测试缺陷和版本节点建立可关联的工作流:版本目标关联需求,需求关联开发与测试,发布决策关联质量证据,复盘再关联实际反馈。这里的重点不是“把所有流程都搬进系统”,而是让关键对象之间存在可追踪关系,并让状态更新能触发实际决策。

落地时我会先限定一条主链路:版本目标,范围项,验收标准,验证结果,发布结论。先让这条链上的数据准确,再考虑自动报表、跨项目仪表盘和复杂审批。否则系统界面看起来完整,管理层看到的仍可能是过期状态。

三、常见误区:看起来有制度,执行中却没有控制力

1. 把版本号当作版本管理的全部

版本号解决的是识别问题,不解决目标、范围和责任问题。常见做法是约定主版本、次版本和修订号,随后认为制度已经建立。结果不同团队仍然用“迭代”“补丁”“客户包”等词指代不同对象,管理者很难判断它们是不是同一条发布链路。

版本号规则应当简单、可预测,并且只编码稳定信息。若把团队、日期、客户名称、紧急程度和发布环境全部塞进编号,编号会很长,而且每个例外都会催生新的解释。更好的做法是让版本号保持简洁,把客户范围、环境、分支和风险级别放在关联字段中。

2. 把“范围冻结”误解成此后不许变化

冻结的价值不是阻止变化,而是让变化有成本、有评估、有决定。真实项目中,客户政策变化、外部接口调整、关键缺陷暴露都可能要求修改范围。若制度把冻结理解为绝对禁改,团队就会绕过流程,把新需求悄悄塞进开发队列。

我更倾向于把冻结定义为“建立可比较的基线”。基线之后,每项新增或删减都要说明业务原因、容量影响、测试影响、依赖影响和对发布日期的影响。决策者可以批准、拒绝、延后,或用等量工作替换,但必须留下记录。

3. 把按期发布当成唯一绩效指标

单独考核准时率,会诱导团队在临近发布日期时降低验收标准、隐藏未关闭风险,或者把尚未完成的工作转移到发布后处理。准时率需要和范围兑现率、发布后缺陷、回滚率、客户影响及预测准确度一起看,且不同指标要解释清楚统计口径。

也不宜用一张综合评分表把所有风险压成一个数字。一个高危安全问题不能因为其他指标优秀就被“平均掉”。管理看板应保留关键门槛项:某些条件一旦不满足,版本不能按常规路径发布,即使综合分数很高也不例外。

4. 把审批人增加等同于风险降低

审批链条越长,不一定越安全。若审批者只点击通过,却看不到范围差异、未关闭缺陷、回退能力和业务影响,审批只是增加等待时间。有效审批必须有清楚的判断材料,并且审批人对决策后果有明确责任。

建议区分“知会、评审、批准”三种角色。知会对象需要了解信息,不应阻塞流程;评审者负责提出专业意见;批准者承担最终决策责任。对低风险常规发布,可以授权团队按规则自行通过;对高风险发布,则由跨职能负责人作出明确决策。

5. 把工具上线当作制度落地

上线工作流不等于改变工作方式。若负责人仍通过私聊收集状态,会议里仍以表格为准,系统中的字段会逐渐失真。工具配置之前,应先确认业务对象、状态定义、权限规则和例外流程,再用工具固化已经验证过的制度。

工具选择也不宜只比较功能清单。真正需要验证的是:团队能否低成本更新状态、管理者能否看见版本风险、审计记录能否追溯、跨团队数据能否关联,以及迁移和权限治理是否符合组织要求。

四、专业判断逻辑:怎样设计一套能运行的版本制度

1. 先按版本风险分级,不要让每个发布走同一条路

我通常用影响范围、变更复杂度、数据风险、外部承诺和回退难度五个维度做分级。评分不是为了制造精确幻觉,而是帮助团队识别哪些发布需要额外控制。可以采用低、中、高三级,规则清楚比打分精细更重要。

风险级别 典型特征 建议控制 决策方式
低 小范围修复,可快速回退,不涉及数据结构变化 自动化检查、同伴复核、发布记录 团队负责人按预设规则授权
中 涉及多个模块或部分客户,存在可控依赖 范围基线、完整回归、业务验收、回退演练 产品、研发、测试共同评审
高 涉及数据迁移、核心链路、合规要求或大规模客户 专项风险评估、分阶段发布、监控阈值、应急预案 业务负责人和技术负责人共同批准

分级的边界需要结合业务调整。例如,金融或医疗场景中,即便代码改动很小,只要影响关键数据或合规记录,也可能属于高风险;面向内部试点的小范围功能,即使改动模块较多,也可能通过隔离环境降低实际风险。

2. 为版本建立一张管理层可读的版本卡

版本卡不是项目周报的缩写版,而是一次决策所需的最小信息集合。管理层不需要浏览每条开发任务,但需要清楚知道版本要解决什么、兑现了什么、还剩什么风险,以及是否满足发布条件。

  • 身份信息:版本名称、目标环境、计划窗口、负责人和适用客户范围。
  • 业务目标:要解决的用户问题、期望指标、目标负责人和验证时间。
  • 范围基线:承诺交付、明确排除、依赖事项和每次变更的理由。
  • 质量状态:测试覆盖、缺陷等级、验收结果、未关闭问题和风险接受人。
  • 发布方案:灰度或分批安排、监控项、停止条件、回退步骤和沟通计划。
  • 决策记录:发布、延期、降级或回滚的结论、时间、依据与批准责任人。

版本卡应该支持“从摘要下钻”。管理者先看结论和红黄绿风险,再按需查看具体缺陷、测试记录和需求详情。若摘要与底层数据不同步,宁可少做漂亮报表,也要先修复数据责任和更新时间机制。

3. 把阶段门设计成可验证的条件

阶段门不是例行会议,而是对下一步行动作出授权。每个阶段门都要写明进入条件、评审输入、通过标准、未通过的处理方式和决策责任人。否则会议开完了,团队仍不知道哪些问题必须解决、哪些风险可以接受。

阶段门 评审重点 通过条件示例 未通过时的动作
立项与目标确认 业务价值、目标用户、资源和约束 目标可验证,负责人和容量已确认 补充依据或暂缓排期
范围基线确认 需求边界、依赖、验收标准 关键需求有验收条件,外部依赖有责任人 拆分版本或重估计划
发布候选评审 质量、未关闭缺陷、运行准备 阻断级缺陷为零,关键链路验证通过 修复、降级或缩小发布范围
发布批准 业务窗口、风险接受、回退能力 监控、支持、沟通和回退责任到位 延期或分阶段发布
复盘关闭 目标结果、生产问题、流程偏差 实际数据已收集,改进行动有负责人和期限 保持版本开放,直至补齐行动项

通过条件应尽量写成可核验的事实,而不是“质量符合预期”这类宽泛表述。例如,可写明核心路径通过率、关键缺陷数量、数据迁移校验结果和回退演练结论。具体阈值由产品风险和组织能力决定,不宜套用一组看似权威的通用数字。

4. 用变更流程保护基线,而不是保护计划表面上的稳定

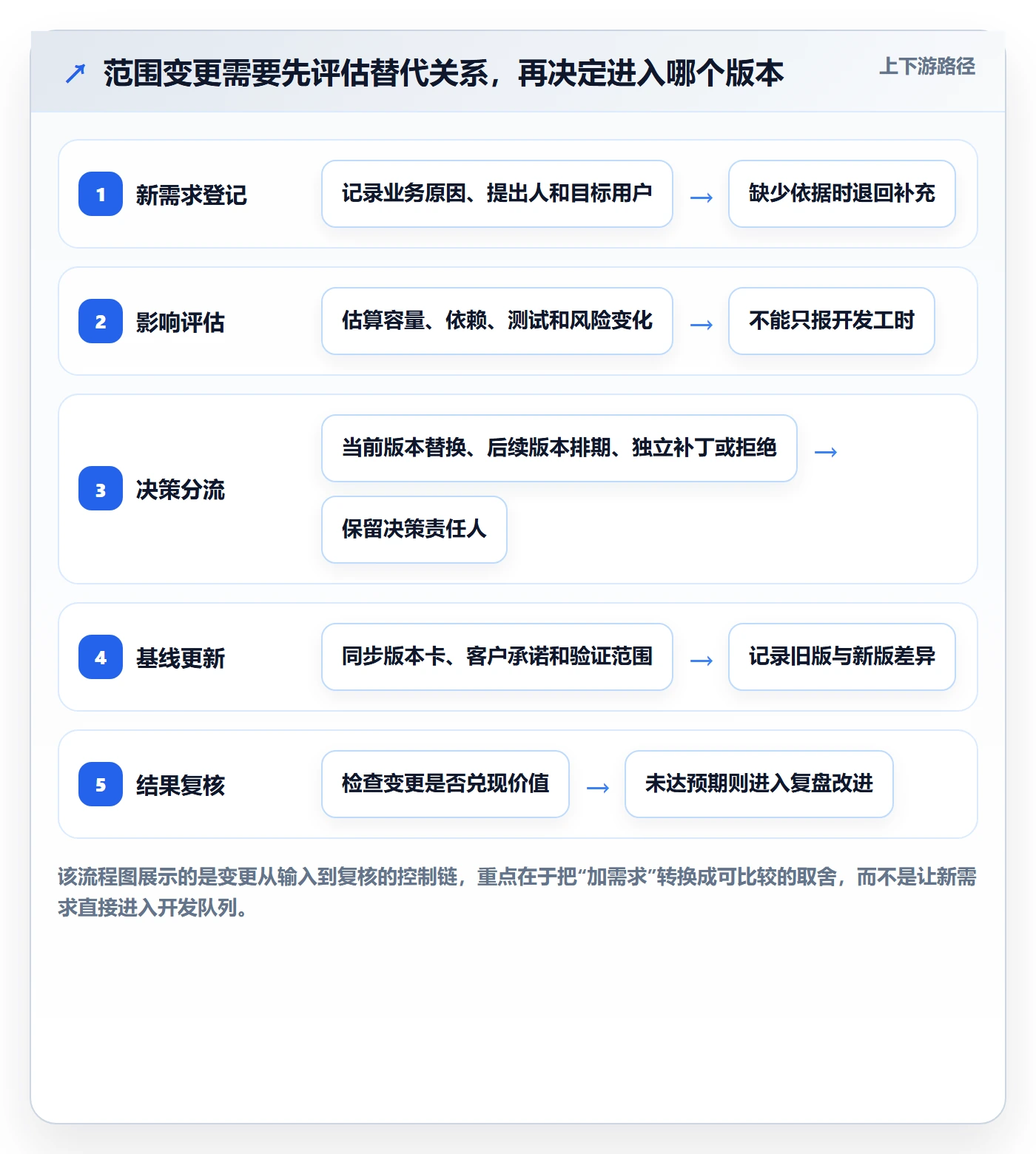

范围变更的评估至少要回答五个问题:业务价值是否足以替代当前事项;新增工作占用多少容量;对已有依赖和测试计划有什么影响;是否改变发布日期或客户承诺;是否引入新的运行与合规风险。

决策结果也不应只有“同意”或“不同意”。常见的可选项包括:纳入当前版本并替换同等工作、进入下一版本、拆成独立补丁、先向小范围客户试点,或因为风险未可控而拒绝。允许多种结果,团队才不会把所有变化都挤到当前版本里。

版本管理方法大全:管理层版本管理制度设计落地清单

5. 设定发布决策权与风险接受权

研发负责人可以判断技术实现和回退可行性,测试负责人可以提供验证证据,产品负责人可以解释范围与用户价值,业务负责人可以接受经营影响。但某些风险不能由单一角色替所有人承担。高风险发布应指定最终决策者,并明确哪些专业意见属于必须满足的门槛。

制度还要规定紧急发布的例外路径。紧急不代表取消控制,而是压缩等待、保留关键证据:谁提出、为什么不能等、最低验证做了什么、风险由谁接受、如何监控、何时补做复盘。若紧急通道没有事后复核,它很容易成为绕过常规流程的常态入口。

6. 区分版本目标指标与版本治理指标

产品目标指标回答“版本创造了什么业务结果”,例如关键流程完成率、用户采用率或问题解决时长。治理指标回答“组织是否能稳定交付”,例如范围变更频率、预测偏差、发布后缺陷和回滚事件。两类指标不能混为一谈,也不应把团队可控与不可控因素混在一个绩效分数里。

管理层看指标时,重点应放在趋势、分布和异常原因,而不是单月排名。若准时率提高但发布后缺陷也上升,说明可能只是把成本转移到生产环境;若范围稳定但业务目标长期不达成,则需要重新检查目标选择和需求验证机制。

版本管理方法大全:管理层版本管理制度设计落地清单

五、具体案例与数据观察:用模拟复盘看制度如何改变决策

1. 一个多团队版本在发布前暴露的典型断点

下面用一个经过抽象的中大型企业情境说明。某企业有多个产品模块和实施团队,计划在一个季度内交付面向客户的业务版本。初期计划把需求、开发、测试和客户上线分散在不同表格里,版本负责人每周收集一次状态。临近窗口时,核心功能显示“完成”,但数据迁移脚本仍未在接近生产的数据规模下验证。

同一时期,客户提出两项新增要求。销售认为这是续约的重要条件,研发估计需要额外投入,测试则指出新增逻辑会影响原有回归范围。由于制度没有规定范围变更的决策责任,新增事项被口头纳入,发布日期没有调整,测试时间也没有增加。

这不是某个团队能力不足,而是版本决策缺少统一输入:没有经过确认的范围基线,也没有把数据迁移作为发布门槛。最后,管理层在发布日期前才得知风险,只能在“延期、删减范围、接受风险”之间仓促选择。

2. 建立基线后,变化并没有消失,但变得可管理

如果把需求、依赖、验收标准和发布风险放在一张版本卡中,新增事项就能与原范围进行比较。管理层会看到:纳入新增要求意味着哪些已有工作退出,是否需要延长验证窗口,客户承诺是否需要重谈,以及数据迁移风险是否已经处理。

在这个情境的制度调整中,团队把新增要求拆成“当前版本必须项”和“后续验证项”,将一项低价值改动移出当前范围;数据迁移增加独立演练;客户上线采用分批方式。这里的结果不是凭空缩短开发周期,而是把隐藏的不确定性提前暴露,给管理层留下真实的选择空间。

3. 用前后指标评估制度,而不是宣称工具带来提升

以下数字是用于制度评估的情景模拟样例,不代表某家企业的实测成果,也不应被引用为行业基准。落地时,企业应按自己的统计窗口、版本定义和缺陷口径建立基线,再比较连续若干个版本的变化。

观察指标 调整前示意值 调整后示意值 应如何解释
计划范围变更次数 每版本 14 次 每版本 7 次 不只看次数下降,还要检查是否把合理变化压制在系统之外
发布前一周新增范围占比 约 22% 约 9% 观察决策是否前移,不能单独证明需求质量提升
发布后七日高优先级问题 每版本 6 件 每版本 3 件 须统一缺陷等级,并排除客户规模、版本复杂度差异
延期决策提前量 发布日期前 2 天 发布日期前 8 天 提前识别风险能增加替代方案,不等于延期一定减少
回退演练覆盖率 约 40% 约 85% 应核验演练是否覆盖真实数据和实际操作角色

这些指标之间存在因果边界。范围变更次数减少,可能来自更好的需求评估,也可能是团队不再登记变更;发布后问题减少,可能来自验证改善,也可能是缺陷等级被重新定义。管理层应抽样核对原始记录,而不能只依据仪表盘上的趋势作结论。

版本管理方法大全:管理层版本管理制度设计落地清单

4. 复盘不应只问“为什么没按计划完成”

复盘时,我会把偏差拆成预测误差、执行阻塞、需求变化、外部依赖和治理决策五类。每类对应的责任和改进措施不同:预测误差可能需要重做估算方式;执行阻塞可能需要解决环境或资源问题;需求变化需要检查产品决策;外部依赖则要改善合同、接口和协同约定。

如果所有偏差最后都被归为“沟通不足”,复盘就没有识别机制缺陷。更有价值的提问是:哪个信号最早出现?当时谁看见了?为什么没有升级?现有规则允许谁作决定?哪个证据缺失导致决策延后?把问题定位到流程节点,行动项才有可能改变下一次结果。

六、落地清单:从制度草案到组织日常运行

1. 第一步:明确版本对象和适用范围

先写清楚制度管理的“版本”究竟指什么。它可能是产品版本、平台版本、客户交付包、移动端应用版本,也可能是一次基础设施变更。对象不同,发布责任、验收方式和回退能力都不同,不应为了统一表格而把不同类型强行合并。

  • 列出所有需要管理的发布对象,并说明对象之间的依赖关系。
  • 明确哪些交付属于常规版本、紧急补丁、客户专属版本或配置变更。
  • 确定制度覆盖的团队、系统、环境和客户范围。
  • 定义版本唯一标识,以及版本号与分支、构建产物、发布窗口之间的关联。

如果企业仍在争论某项变更算不算版本,先把边界问题解决。边界模糊会导致风险漏管,也会让团队为同一事项重复填报。

2. 第二步:定义角色、权限和升级路径

至少要指定版本负责人、业务目标负责人、研发负责人、质量负责人和发布执行责任人。小团队可以由同一人承担多个角色,但决策责任仍需区分;“大家一起负责”往往意味着关键时刻没人负责。

  • 版本负责人维护范围基线、节点和状态完整性。
  • 业务目标负责人确认价值、优先级和客户影响。
  • 研发负责人评估技术方案、依赖和回退能力。
  • 质量负责人提供验证证据并标记未关闭风险。
  • 最终批准人决定发布、延期、降级或风险接受。
  • 运维或支持团队确认监控、值守和事故升级安排。

角色可以按风险级别合并或拆分。关键不在职位名称,而在每项决定都有唯一的最终责任人,并能找到支持其判断的专业证据。

3. 第三步:建立统一状态词典和完成定义

“进行中”“完成”“待验收”等状态必须有一致含义。若一个团队把代码合并算完成,另一个团队把生产验证算完成,汇总看板就会产生虚假的进度。状态词典要说明状态转换的触发条件、责任人和所需证据。

状态 进入条件 离开条件 常见失真风险
计划中 目标已登记,尚未承诺进入当前交付 容量、依赖和优先级通过评估 把候选需求误报为承诺范围
执行中 责任人和验收条件明确,工作已开始 实现完成并进入规定验证 仅凭开发人员自报完成
验证中 构建和环境达到可测试条件 测试与业务验收证据已记录 测试环境不稳定却继续统计覆盖率
候选发布 范围冻结,关键准入项满足 批准、延期或降级决定完成 把“准备发布”误当作已批准
已发布 生产变更实际完成并可追溯 观察期结束,问题进入处理或复盘 部署完成但客户不可用仍标记成功

4. 第四步:先选一个试点版本验证制度

不要一开始就把全部产品线迁入新流程。选一个有代表性、但失败影响可控的版本,至少覆盖产品、研发、测试和运营等关键角色。试点要验证的不是表单能否填完,而是状态能否被及时维护、风险能否提前升级、管理层能否基于证据作出决策。

试点开始前记录当前基线,例如范围变更、延期决策时间、发布后问题和人工汇总耗时。指标要附统计口径,明确观察周期、缺陷等级、分母以及数据来源。没有基线,就无法判断改进是流程带来的,还是产品复杂度和团队经验变化造成的。

5. 第五步:用工具承载流程,但不要把流程设计成字段堆积

选择某项目管理平台或内部系统时,优先验证关键链路能否打通:版本卡能否关联需求与缺陷;测试证据能否回溯到范围项;审批记录是否不可随意覆盖;变更后报表能否显示基线差异;不同角色是否能看到适合自己的信息。

以 PingCode 的使用场景为例,百人以上组织可以先围绕版本对象配置明确的状态和责任,将需求、研发任务、测试结果与发布节点建立关系。随后再做面向管理层的版本风险视图。实施时应明确数据负责人、更新时间和异常提醒,否则即使关联关系配置完整,视图也可能只是漂亮的过期快照。

工具采购或配置前还应检查权限模型、历史数据迁移、接口能力、审计留存、部署与安全要求、数据导出和退出成本。企业不应只问“能不能做这张看板”,还要问“数据错了谁修、流程变了如何调整、未来更换工具能否迁出关键记录”。

6. 第六步:建立固定的管理节奏

版本管理不需要每个事项都开会,但需要稳定的决策节奏。可以按组织发布频率设置范围评审、候选发布评审和复盘窗口;只有出现例外或风险升级时,才增加临时决策会。会议前要有材料截止时间,避免参会者第一次看到关键信息就是会议开始时。

  • 范围评审:确认目标、容量、依赖和排除项。
  • 中期检查:重点看偏差和阻塞,不重复汇报所有任务状态。
  • 发布候选评审:审查质量门槛、未关闭风险和回退准备。
  • 发布观察:跟踪核心指标、告警、客户反馈和支持负载。
  • 复盘:确认业务结果、治理偏差和改进责任人。

若会议只是逐条念进度,说明系统没有提供可用的事实,或会议设计没有围绕决策。管理者应把时间花在例外、趋势和取舍上,而不是要求团队重复录入已经存在的信息。

7. 第七步:把制度写成可检查的发布清单

制度文件应包含责任矩阵、版本状态定义、风险分级、变更流程、阶段门、例外机制、数据口径和审计要求。发布清单则应短到负责人能在真正发布前逐项确认,而不是把制度正文复制成几十个勾选框。

  • 版本身份、发布范围与责任人是否明确。
  • 承诺范围和所有变更是否有记录,客户承诺是否同步。
  • 阻断级问题是否关闭,例外风险是否有责任人接受。
  • 数据迁移、权限、安全和兼容性检查是否适用并完成。
  • 监控阈值、停止条件、值守安排和回退路径是否经过验证。
  • 发布后观察窗口、用户沟通和问题升级渠道是否可用。

清单中的“是否适用”要允许有依据地标记不适用,避免团队为了通过审查而虚假勾选。高风险控制项不适用时,应由对应专业负责人说明理由并留存记录。

七、不同情况下的行动建议:制度强度应随风险和成熟度调整

1. 小团队、单一产品、发布频率低

这类团队不需要引入复杂委员会。建议用一张版本卡、一次范围确认和一份发布清单建立最小闭环。版本负责人可以同时承担协调工作,但发布批准和技术验证最好至少有一次独立复核,避免同一人既提出变更又独自判断风险。

管理重点应放在减少信息孤岛和保持版本记录可追溯。可以先跟踪范围变更、发布后问题和回退准备,不必一开始建立大量绩效指标。数据量较小时,过度量化会让团队把精力花在定义口径上,而不是解决真实问题。

2. 多团队并行、依赖较多的产品组织

这类组织应建立跨团队范围基线、依赖负责人和统一状态词典。版本评审需要围绕接口、环境、测试窗口和上线顺序进行,而不能只汇总各团队的完成百分比。若依赖关系频繁变化,应把依赖变更作为独立风险信号,而非埋在项目备注中。

管理层可以采用组合视图观察不同版本之间争夺的关键资源,例如共享测试环境、平台团队和发布窗口。多个版本都显示“绿灯”,并不代表组织容量足够;它们可能依赖同一位专家、同一套环境或同一个外部供应商。

3. 对外承诺强、客户差异化明显的企业

当不同客户对应不同配置、分支或部署窗口时,必须明确标准版本与客户差异的边界。若每个客户都维护独立分支,短期可能便于交付,长期会增加补丁合并、测试矩阵和升级维护成本。应记录每种差异的业务理由、维护责任和预计退出条件。

客户承诺要与内部版本基线关联,尤其需要标记哪些功能是合同约定、哪些是销售预期、哪些属于可选方案。这样发生范围冲突时,管理层才能区分合同风险与一般优先级争议。

4. 高监管、高可用或数据敏感场景

这类场景应把审计、权限、数据完整性、回退能力和事故处置纳入版本准入,而不是发布后补材料。发布窗口、双人复核、分阶段部署和回退演练的要求要按系统风险制定,并与现有安全、合规和变更管理机制对齐。

流程的目标不是让每一次小改动都停下来等待多层签字,而是确保风险级别与控制强度匹配。对于低风险配置调整可以授权快速处理;对于核心数据迁移,则应设置更高门槛和更严格证据要求。

5. 交付已经失序、管理层急需恢复可见性

不要先从重写所有制度开始。先对当前版本做一次事实盘点:版本目标是什么、哪些范围已承诺、哪些工作没有验收、关键依赖在哪里、风险由谁承担、下一次决策最晚何时作出。此时最有价值的产出是可信的当前状态,而不是漂亮的流程图。

盘点后选出最影响发布的三类断点,通常可能是范围不断变化、关键验证缺失、依赖无人负责或客户承诺不一致。先修复其中最重要的一两项,再逐步扩展制度。制度改造过快而数据维护能力未跟上,往往会让团队同时承受旧流程和新流程。

八、不同情况下的取舍:没有万能流程,只有清楚的成本交换

1. 统一流程与团队自治之间

统一流程有利于跨团队比较、风险审计和资源协调,但会增加低风险团队的操作成本。完全自治能够保留团队速度,却可能造成状态定义不一致、风险漏报和管理层无法横向判断。

比较稳妥的方案是统一底线、允许局部扩展:版本对象、关键状态、风险门槛、决策记录和核心数据口径保持一致;团队可以按业务增加专属检查项,但不能删掉组织级的关键控制。

2. 版本范围稳定与快速响应变化之间

过度追求稳定,可能错过用户反馈或外部变化;过度追求灵活,则会让每个版本都失去可预测性。关键不是禁止变化,而是让当前版本的变化与延期、资源、质量和客户承诺产生可见联系。

若变化价值高而验证成本低,可以通过替换等量工作纳入当前版本;若变化会触及核心路径或测试范围,应拆成试点或后续版本;若合同或监管要求要求立即处理,则走明确的例外审批,而不是绕过基线。

3. 流程控制与发布速度之间

流程确实会增加前置成本,但它也可能减少后期返工和应急成本。判断是否值得增加控制,不能只看审批耗时,还要比较发布失败的影响、问题发现时间、回滚难度和客户损失。对于可快速回退的低影响改动,追求全套审查通常不划算;对于不可逆数据变更,缺少审查的代价可能远大于等待。

版本管理方法大全:管理层版本管理制度设计落地清单

4. 管理层统一看板与一线工作细节之间

管理层需要少量可决策信息,一线需要足够细的执行上下文。把所有任务、缺陷和测试步骤都塞到管理看板,会造成信息噪声;只显示一个总体进度,又会掩盖关键风险。合理设计是摘要显示目标、趋势、阻塞和决策点,底层数据可继续下钻到具体责任人与证据。

看板的价值不是替代沟通,而是减少重复汇报,并让例外更早出现。若某个风险必须通过口头提醒才会被看见,就应检查状态更新是否及时、预警规则是否合理,以及管理者是否真正响应过此前的预警。

5. 自建流程与采用管理平台之间

自建表格和内部系统启动快、适配灵活,但版本关系、权限审计、历史追踪和多人维护往往会逐步变复杂。某项目管理工具或某项目管理平台可以减少重复搭建,并提供关联与自动化能力,但也带来配置治理、培训、迁移和长期维护成本。

决定前应以一个真实发布链路做验证,而不是只做演示。让产品、研发、测试和发布角色共同完成一次范围变更、一次风险升级和一次发布复盘;记录每一步所需时间、数据重复次数、权限问题和报告准确性,再决定是继续配置、调整流程还是更换方案。

九、管理者可直接使用的决策清单

1. 版本启动前

  • 版本目标是否有明确用户和可验证结果?
  • 范围、排除项、资源和关键依赖是否已确认?
  • 版本风险级别是否与影响范围和回退难度相匹配?
  • 版本负责人、业务负责人和批准人是否明确?
  • 计划日期是否包含测试、客户验收和发布准备时间?

2. 范围变化时

  • 变化的业务原因、提出人和目标用户是否记录?
  • 它替代什么工作,或是否需要调整容量与发布日期?
  • 对依赖、测试、数据、安全和客户承诺有什么影响?
  • 谁有权批准,谁负责更新基线与通知相关团队?
  • 如果不纳入当前版本,下一步如何安排或验证?

3. 发布决策前

  • 核心验收条件是否通过,阻断级问题是否清零?
  • 剩余风险是否写明影响、缓解措施和接受责任人?
  • 监控、支持值守、用户沟通和事故升级路径是否就绪?
  • 回退步骤是否在适用环境中验证,执行人是否明确?
  • 发布、延期、降级或分批发布的结论是否有记录?

4. 发布结束后

  • 生产状态是否与预期一致,核心指标是否处于观察范围?
  • 客户反馈、事故、回退和临时修复是否关联到本版本?
  • 版本目标是否达成,若未达成,差距来自哪里?
  • 复盘行动是否有负责人、截止时间和验证方式?
  • 流程改进是否进入后续版本,而不是停留在会议纪要?

十、结语:让版本制度成为组织的决策记忆

版本管理的独特价值,不是让每次发布都毫无变化,也不是让所有团队遵守同一套繁重手续,而是让变化、风险和承诺不再藏在个人记忆里。管理层能及时看见偏差,团队能在边界内自主行动,业务方也能理解每次取舍的代价,这才是制度真正发挥作用的标志。

下一步可以从最近一个即将发布的版本开始:建立一张版本卡,确认范围基线和最终决策人,检查一次质量证据与回退方案,再在发布后按统一口径复盘。先跑通一条真实链路,再把有效做法固化到制度和工具中。相比一次性设计完美流程,这种小步验证更容易建立可信的数据、明确的责任和持续改进的组织习惯。

常见问题解答(FAQ)

1. 版本号和分支策略应该怎么设计?

我在梳理团队的版本管理制度时,发现有人按日期命名,有人按功能命名,还有人直接用“最新版”,跨项目协作时经常对不上。我想知道,版本号、分支和发布节奏怎样配合,才能既方便追溯,又不把流程设计得太复杂?

先把版本号的用途说清楚:它既要让人识别发布顺序,也要能判断变更影响。对持续交付的产品,可以采用“主版本.次版本.修订号”,分别对应不兼容变更、功能增量和缺陷修复;如果发布节奏不固定,可以增加日期或迭代标识,但不要让多个字段表达同一件事。

分支策略则应服从团队的发布频率:每周或每天发布的团队,通常以主干开发加短期功能分支更易维护;需要长期并行维护多个客户版本的团队,才有必要保留维护分支。制度落地前,建议用最近两次发布做演练:随机抽取一个线上版本,检查能否在几分钟内定位到对应提交、构建包、变更记录和负责人。

若版本号看起来规范,却无法串起这些信息,问题不在命名,而在版本追溯链没有建立。

2. 版本发布审批要管到什么程度,才能兼顾效率和风险?

我担心制度一旦要求每次发版都层层审批,紧急修复会被流程卡住;但如果审批太少,出了问题又很难说清谁确认过。我想知道管理层应该规定哪些必审事项,哪些可以交给团队自行决定?

不要按“所有发布一律走同一审批链”设计,而要按风险分级。可以把发布分为常规、重要和紧急三类:常规发布由研发负责人确认测试结果和回退方案;涉及数据迁移、权限变更或多个系统联动的发布,增加业务与运维确认;紧急修复允许先执行,但要求在约定时限内补齐影响范围、验证记录和复盘结论。

审批的重点不是签字数量,而是关键风险有没有人明确承担。制度试运行时,可以观察连续一个月的发布数据:审批等待时间、发布失败率、回滚次数和变更后缺陷数。如果审批时间不断拉长而失败率没有下降,说明流程没有有效降低风险,应减少重复确认,而不是再加一级签字。

3. 紧急修复和热修复应该怎样纳入版本管理制度?

我遇到过线上问题需要马上修复,团队直接在生产分支改完就发布,之后才发现正式开发分支没有同步这次改动。我想知道,紧急处理怎样既能快速止损,又能保证后续版本不会漏掉修复?

紧急修复也要留下可追溯的最小记录,不能把“紧急”理解成“免管理”。建议规定一条明确路径:登记故障编号和影响范围,从当前生产版本创建修复分支,完成针对性验证后发布,再将修复提交合并回主干及仍在维护的版本分支。对于确实无法先完成完整审批的情形,设置事后补录时限,并由发布负责人检查是否存在遗漏合并。

举例来说,某服务当前线上为2.4版,修复提交只进入2.4维护分支而没有回到主干,下一次发布2.5时就可能再次引入同一缺陷。验收时可抽查最近几次热修复,逐项核对故障记录、提交、构建产物、验证结果和回合并状态;只统计修复速度,不统计遗漏回合并率,会掩盖制度的真实风险。

4. 管理层如何判断版本管理制度是否真正落地?

我看过一些制度文档写得很完整,但项目现场仍靠口头通知发版,出了问题才临时找记录。我不想只用“制度发布了”作为完成标准,想知道应该看哪些信号,才能判断流程真的改变了团队行为?

把落地验收拆成“可追溯、可执行、能纠偏”三项,而不是检查文档是否齐全。可追溯,指抽查任意一次发布,都能找到版本号、变更清单、验证证据和责任人;可执行,指团队不依赖某位资深成员的记忆,也能按步骤完成发布或回退;能纠偏,指发布失败、紧急变更和版本遗漏会形成复盘,并推动规则调整。

实施初期可选一个项目运行四周,记录发布前准备耗时、审批等待时长、发布成功率、回滚次数及热修复回合并完成率,再与试点前基线比较。不要一开始设脱离现实的统一目标:若等待时间下降但回滚次数上升,说明可能只是加快了流程而没有控制风险;

若记录完整但团队大量绕开流程,则应先检查表单和审批是否重复,而不是把问题归结为执行态度。

核心关键词

读者评论

余
余嘉宁

我们之前也有版本卡,真正难的是更新责任。开发、测试和实施各自维护一份状态,临近发布时反而要开会对数。把负责人和更新时间也纳入规则,可能比继续加字段更有用。

余
余若溪

分级审批的思路比较实际,不过低、中、高风险的边界需要定期复核。项目刚开始看似低风险,遇到数据迁移或客户范围扩大后就可能变样,最好允许在流程中重新定级。

丁
丁予安

我比较认同不把准时率当唯一指标。实际执行时,发布后缺陷也要区分严重程度和归因,否则团队可能因为少数偶发问题被一概追责,反而不愿意如实暴露风险。

文章包含AI辅助创作:版本管理方法大全:管理层版本管理制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528623

赞 (0)
飞飞飞飞
版本管理发布记录教程:管理层制度设计,避坑指南
上一篇 7小时前
版本管理版本内容全流程:管理层效率提升与一文讲清
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
