版本状态实操方法:管理层提升版本管理效率的流程优化方法与模板

版本状态最常见的失控,不是团队不知道“开发中”或“已发布”是什么意思,而是同一个状态在不同人嘴里代表不同事实:研发说代码已合并,测试说主流程还没回归,产品说需求可以验收,管理层却把它理解成“本周能上线”。我在梳理跨团队版本流程时反复看到,状态越多不一定越透明;真正能提升效率的,是让每个状态都对应一个可验证的进入条件、退出条件和责任人。

一、核心结论:版本状态是管理决策的接口

1. 先统一状态的管理含义

版本状态不是给任务换颜色,也不是项目周报的装饰。它是团队对“当前事实、下一步动作、风险归属”的共同约定。一个状态如果不能回答这三件事,就很难帮助管理层判断是否需要调资源、改范围或调整发布时间。

我建议把版本状态设计成一条有明确关口的交付链:规划中、范围冻结、开发中、待验证、发布就绪、已发布、已复盘。不同组织可以调整名称,但不应随意改变每个状态的准入条件。状态变更必须有事实依据,而不是靠负责人主观觉得“差不多了”。

核心判断是:版本状态负责表达进度事实,风险字段负责表达不确定性,决策记录负责表达管理动作。把三者混在一个状态里,团队就会陷入“为了看起来正常而更新状态”的形式主义。

管理对象 应该回答的问题 不应承担的职责
版本状态 版本目前经过了哪些交付关口? 不替代风险描述和详细任务进度
风险记录 哪些条件可能影响范围、质量或日期? 不以“黄色、红色”代替具体风险
管理决策 谁在何时做了什么取舍? 不只留在会议口头结论里

例如,“待验证”本身不等于“风险很高”。它只说明版本已进入验证关口;如果关键测试尚未完成、环境不稳定或外部依赖未到位,这些内容应进入风险记录,并带上负责人和处理期限。管理层看到状态和风险后,才有条件判断是否需要追加测试资源或缩减范围。

版本状态实操方法:管理层提升版本管理效率的流程优化方法与模板

2. 管理层应盯住“例外”,而不是追问每个任务

管理层的价值不在于每天确认每条任务是否完成,而在于识别版本是否偏离计划、偏离的原因是否可控、是否需要跨团队决策。若所有事项都被平铺在一个状态看板上,管理者反而会被细节淹没。

建议将管理视图压缩为四类问题:版本是否仍在承诺窗口内;关键范围是否已冻结;质量门槛是否达标;尚未解决的风险是否有明确责任人。只要这四类问题能在一个视图中得到可信回答,管理层通常无需反复开会“对进度”。

一个实用原则是:状态变化应由事件触发,管理关注应由偏差触发。例如,版本按计划从开发中进入待验证,不必升级为管理事件;但若关键接口延期两天,且影响回归窗口,就应触发风险评估,而非等周会再汇报。

3. 将效率定义为减少等待和返工

版本管理效率不能只用“开会少了几次”衡量。团队可能少开会,却因为准入标准不清,在测试阶段才发现需求未验收、环境未准备或发布依赖未确认,最后用加班补回。更有效的衡量方式,是看等待时间、状态回退、临近发布的范围变更和决策响应时间。

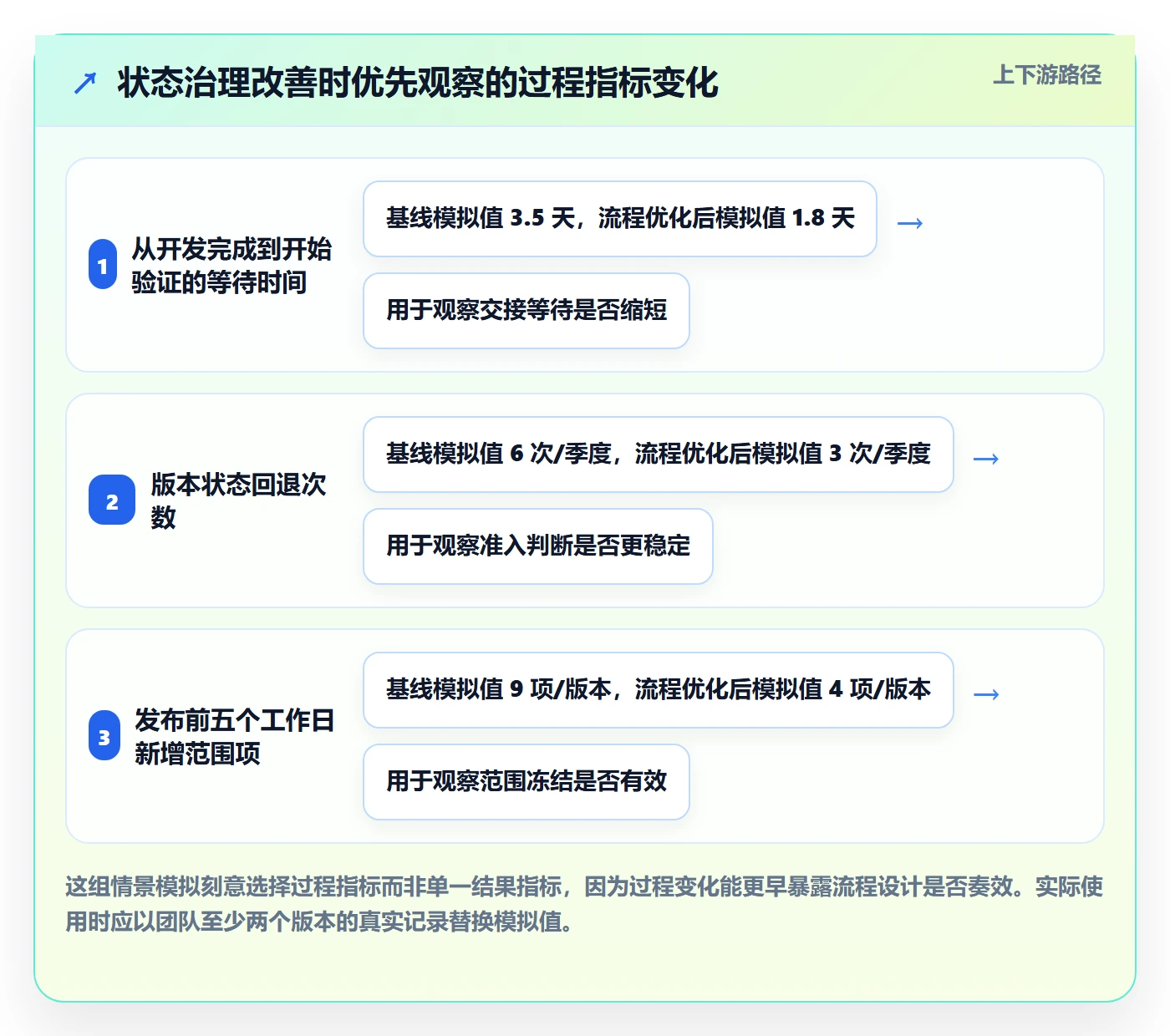

下面的数字是用于方法说明的情景模拟,不是行业统计,也不代表任何特定企业的实测结果。它们展示的是一种观察方法:如果状态定义清晰,变化通常先出现在过程指标上,随后才可能反映到按期发布率或返工成本。

版本状态实操方法:管理层提升版本管理效率的流程优化方法与模板

二、背景和真实场景:为什么状态看起来正常,版本仍会延期

1. 跨职能交接制造“状态错觉”

一个版本通常需要产品、研发、测试、运维、业务负责人共同完成。每个角色看到的局部事实不同:产品关注需求是否满足,研发关注代码是否完成,测试关注缺陷和覆盖范围,运维关注配置、回滚与监控。若没有共同的状态定义,各角色会用自己的完成标准更新同一条版本信息。

我在复盘跨部门交付时,会先追问一个问题:“这个版本在什么时刻算进入测试?”如果答案分别是“代码合并时”“提测单创建时”“测试环境部署好时”,那么团队没有一个版本状态问题,而是存在三套交接协议。此时增加一个“测试中”状态,只会把差异藏起来,不会消除差异。

解决办法不是要求所有人写更长的周报,而是把跨团队交接点变成可核验的清单。举例来说,进入待验证之前,至少应确认构建版本、变更清单、测试环境、验收标准和已知限制。缺一项时,状态可以保持在开发中或标记为交接阻塞,而不是先改状态再补材料。

2. 汇报节奏与工作节奏不一致

如果版本每周发布、管理层每月才看一次状态,状态数据很可能已经过期;如果团队每天开会逐条更新,管理成本又会压过信息价值。状态更新频率应由决策时效决定,而不是机械地规定“每天更新”或“每周更新”。

对高风险版本,关键关口发生变化时应即时更新;普通版本可在每日异步同步或例会前更新。重要的是,状态改变应发生在事实变化之后,而不是为了赶汇报时间批量填报。

3. 状态定义缺失会把风险推迟到最后阶段

“开发完成”如果只表示主要代码已经写完,未包括代码审查、构建成功和依赖确认,那么版本进入验证后仍会持续出现新提交。测试团队会觉得范围不断移动,研发团队会认为测试迟迟不结束,管理层看到的则是状态长时间停滞。

这种情况下,表面问题是测试周期长,根因可能是开发完成的定义不完整。状态模型应该把“工作已经交接”和“工作等待验证”分开,让等待的起点可见,并明确谁负责消除阻塞。

4. 规模越大,状态差异的成本越高

小团队可以靠面对面沟通弥补流程缺口;当团队跨部门、跨地点,或一个版本依赖多个子系统时,口头同步的成本会迅速增加。一个业务负责人可能只看到主版本,无法及时识别某个依赖团队尚未交付;一个测试负责人也可能不知道范围在发布前又被调整。

对于 100 人以上的组织,版本状态通常需要与需求、缺陷、测试、发布记录形成可追溯关系。若还依靠个人表格逐层汇总,管理者看到的往往是“最后一次有人整理过的数据”,而非接近实时的交付事实。采用 PingCode 这类面向中大型组织的项目管理平台时,关键也不是工具里有多少状态选项,而是能否把状态规则、权限、字段和跨团队视图配置成稳定流程。

版本状态实操方法:管理层提升版本管理效率的流程优化方法与模板

三、常见误区:状态越细,未必越透明

1. 把任务状态和版本状态混为一谈

任务状态回答“某项工作做到了哪一步”,版本状态回答“整个可交付单元处在什么阶段”。两者有关联,但不是同一层级。版本里可能有数百条任务,任务状态各不相同;如果把每种任务状态都复制为版本状态,管理层最终会面对一套难以解释的状态字典。

例如,代码审查中、等待产品确认、测试阻塞、待运维配置,都是任务或风险层面的信息。版本层面需要将这些信息汇总成“开发中”“待验证”或“发布就绪”等可行动的判断,而不是把版本看板变成所有局部状态的合集。

2. 用“百分比完成”替代关口证据

“版本完成 90%”听起来直观,却容易产生虚假精确。剩余 10% 可能只是文档整理,也可能包括核心链路测试和发布审批;两种情况的风险完全不同。除非团队能说明百分比的计算口径,否则它不适合作为管理层的主要判断依据。

我更倾向于把完成度拆成可检查的交付条件:必需需求完成数、关键测试通过情况、未关闭的阻断缺陷、发布依赖完成情况。必要时可以汇总成百分比,但应同时展示口径和关键例外,避免数字掩盖风险。

3. 状态过多,造成选择困难和维护负担

状态字典从六个扩充到二十个,未必意味着管理能力提升。若两个状态没有不同的责任人、动作或决策后果,它们很可能只是同义词。团队需要记忆更多选项,报表却未必多得到任何有效信息。

判断一个状态是否值得保留,可以做三个测试:它是否对应不同的下一步动作;是否有不同的负责人或交接关系;是否会改变管理决策。三项都答不上来,就考虑合并为一个状态,并把细节放在标签、风险类型或任务字段中。

4. 把颜色当成状态,把状态当成承诺

红黄绿能快速表达风险,但不能代替状态。一个版本可能处于开发中且风险绿色,也可能处于发布就绪但因合规审批而呈红色。若组织把“绿灯”理解为一定按期发布,团队就会倾向于延迟暴露问题。

颜色应由公开规则计算或由责任人给出解释,并且允许风险升级。管理层要问的不是“为什么不是绿色”,而是“触发这个风险的事实是什么,影响哪个目标,何时需要决策”。这样才能减少报喜不报忧的激励。

5. 用工具配置替代流程设计

项目管理平台可以帮助约束字段、保存变更历史、自动提醒和汇总视图,但工具无法替组织回答“谁有权冻结范围”“什么缺陷可以带入发布”“延期由谁批准”。先把规则写清,再配置工具;否则只是把原有歧义快速复制到系统里。

实施时建议先选一个代表性产品线做试点,验证状态迁移、权限和报表是否符合实际。不要一开始就为所有团队建立几十种工作流,也不要用复杂审批来掩盖责任边界不清。工具配置的好坏,最终应体现在信息更可信、交接更顺畅,而不是页面更复杂。

版本状态实操方法:管理层提升版本管理效率的流程优化方法与模板

四、专业判断逻辑:如何设计一套能运行的状态体系

1. 从管理决策倒推状态,而不是从工具菜单出发

设计状态前,先列出管理层必须做出的决策:是否批准范围冻结、是否追加资源、是否接受质量风险、是否调整发布窗口、是否回滚。每项决策需要什么事实?这些事实在哪个关口产生?由谁确认?把这些问题回答清楚,状态设计才有业务依据。

如果管理层无法从状态视图判断“版本现在在哪、下一步卡在哪里、谁需要行动”,就说明状态结构没有服务决策。此时应先改规则和信息入口,而不是再加一个“处理中”或“待确认”。

2. 用进入条件和退出条件控制状态迁移

每个状态至少要写清进入条件、退出条件、责任人和必备证据。进入条件避免状态过早推进,退出条件避免版本长期停滞,责任人避免出现无人处理的交接,证据则让管理者能够复核判断。

状态 进入条件 退出条件 主要责任人 关键证据
规划中 已提出版本目标和预期窗口 范围、依赖和验收口径确认 产品负责人 目标说明、候选需求、依赖清单
范围冻结 关键需求和优先级经确认 版本计划获相关团队承诺 产品负责人、交付负责人 范围清单、变更规则、排期依据
开发中 需求可执行,依赖已分配责任人 构建可交付,代码和变更说明齐备 研发负责人 合并记录、构建编号、技术风险
待验证 测试环境、构建和验收标准可用 关键测试通过,阻断问题有结论 测试负责人 测试报告、缺陷列表、覆盖范围
发布就绪 质量门槛和上线准备条件满足 完成发布或批准延期 发布负责人 发布清单、回滚方案、审批记录
已发布 生产环境部署完成并完成基础核验 观察窗口结束,后续事项已分派 服务或业务负责人 发布记录、监控结果、遗留问题
已复盘 观察期结束,数据可用 复盘行动项有负责人和期限 版本负责人 目标结果、偏差原因、改进行动

这张表不是所有团队都要原样照搬。金融、医疗或其他强审计场景,可能需要额外的合规评审关口;快速迭代团队则可能把规划和范围冻结合并,但仍应保留变更记录。重要的是状态的含义稳定,流程可以根据风险等级增加控制。

3. 为状态回退设计明确规则

状态流通常被画成单向箭头,但真实交付会回退。验证发现关键问题,版本可能回到开发中;发布审批发现材料不完整,版本可能从发布就绪退回待验证或待准备。回退不是流程失败,无法解释的回退才是管理信号。

每次回退都应记录原因类别、影响范围、责任人和恢复条件。原因可以包括需求理解偏差、实现缺陷、环境问题、外部依赖变化或质量门槛未满足。不要为了让报表好看而删除历史状态,否则团队失去识别系统性问题的依据。

如果相同版本反复在两个状态间来回,应把它视为流程设计或准入标准的警报。例如,多次从待验证退回开发,可能说明开发交付清单不完整,也可能说明需求验收条件不足。管理者应检查原因分布,而不是仅仅要求负责人“提高执行力”。

4. 状态、风险等级和信心判断分开管理

状态是流程位置,风险等级是影响可能性与严重程度,信心判断是团队对承诺可靠性的评估。三者分开后,信息才不会互相污染。举例来说,两个版本都处于开发中,其中一个依赖稳定、团队熟悉,另一个依赖外部接口且验收口径待定,它们的状态相同,但风险和信心显然不同。

管理层可以要求每个版本提供“目标日期、当前信心、最大风险、需要的决策”四项简报。信心不必伪装成精密概率,可以采用高、中、低,并要求给出事实依据。若组织有成熟历史数据,再逐步用预测区间替代主观判断。

5. 用数据判断流程瓶颈,而不是用平均数遮盖差异

平均周期容易掩盖长尾。十个版本中九个很快完成,一个版本因审批等待数周,平均值仍可能看起来尚可。管理者应同时看中位数、较高分位数和不同类别版本的差异,例如重大版本与日常维护版本、单团队交付与多团队依赖版本。

建议至少观察四类指标:流动时间(从范围冻结到发布)、阶段等待时间、状态回退频次、临近发布的范围变化。指标应明确起止点、统计对象和排除条件。若每个团队对“发布完成”的定义不同,横向比较就没有意义。

版本状态实操方法:管理层提升版本管理效率的流程优化方法与模板

6. 让系统配置服务于规则执行

工具配置可以从几个最小能力开始:状态流转权限、必填字段、变更历史、风险到期提醒、跨版本依赖视图和管理层汇总视图。先让关键规则无法被轻易绕过,再逐步增加自动化,不要在流程尚未稳定时就堆叠机器人通知。

如果使用 PingCode 等项目管理平台,建议把版本实体与需求、缺陷、测试活动和发布记录建立关联。状态迁移时自动检查必要字段,比要求员工在多个地方重复填报更可靠。对于复杂组织,还应区分项目团队的操作视图和管理层的组合视图,避免所有人都被同一张超大看板干扰。

工具上线后的首要验收标准,不是看有多少人登录,而是抽查一批版本:能否从管理视图追到范围、测试证据、风险责任人和发布记录;状态更新时间是否可信;管理者是否能在短时间内发现例外。无法追溯的漂亮图表,不应被当作流程成熟的证据。

版本状态实操方法:管理层提升版本管理效率的流程优化方法与模板

五、案例与数据观察:一个版本如何从“状态正常”变成可管理

1. 案例边界:用匿名化情景说明方法,不冒充企业实测

下面是一组匿名化的典型场景推演,数字均为情景模拟,不是某家企业的公开实测,也不应被当作行业基准。设想一家有多个产品小组的中大型企业,版本由产品、研发、测试和运维共同交付,管理层每两周评估一次关键版本。

初始流程只有“未开始、进行中、已完成”三个状态。产品负责人把需求准备好视为版本开始,研发负责人把代码合并视为完成,测试负责人却把通过回归视为完成。管理层看到“进行中”持续数周,却无法判断是正常开发、等待依赖,还是测试资源不足。

这类情景的重点不是团队懒惰,而是汇总口径没有定义。团队各自更新得很认真,数据仍然不适合决策。管理层如果只加大催办频率,可能增加汇报成本,却不能缩短实际等待。

2. 先建立版本时间线,找出等待而非只看工期

试点团队把每个版本的时间线拆成范围冻结、开发、交接等待、验证、发布准备和观察期。每个时间点由系统事件或明确责任人记录,避免通过回忆补填。分析时重点找出阶段耗时的长尾,并把“正在工作”和“等待别人”区分开。

情景模拟中,版本从范围冻结到发布的总周期为 24 个工作日,其中开发实际投入时间 11 天,交接与等待 5 天,验证 6 天,发布准备 2 天。若管理者只盯开发工期,容易错把全部压力放在研发;拆开后,才看见等待和验证准备也占据重要比例。

在实践中,阶段耗时并不等于个人产出效率。等待可能来自需求变更、环境供应、跨团队依赖或审批节奏。分析目的是改善系统约束,不是把每一小时都归因到个人。

版本状态实操方法:管理层提升版本管理效率的流程优化方法与模板

3. 把“待验证”变成可检验的交接门槛

试点中,团队将进入待验证的条件固定为五项:构建可部署、变更清单完整、测试环境可用、验收标准明确、已知限制已登记。缺少其中一项,版本仍处于开发中,并注明阻塞项和责任人。这样做的目的不是延迟测试,而是避免把未准备好的工作推给下游。

刚开始,团队可能会觉得状态推进变慢,因为过去被“提前改成测试中”的版本现在会停留在开发中。但这不是倒退,而是等待开始时间终于可见。若交接质量改善,测试团队能更早排定工作,研发也能准确识别何时需要补齐材料。

对管理层来说,最重要的是区分“状态没变但持续工作”与“状态没变且无人处理”。前者可能是正常验证,后者则需要明确的阻塞责任人或升级路径。状态停留时长应与风险和工作日志一起解读,而不是设定一个阈值后自动认定团队失职。

4. 量化变更纪律,保护版本承诺

版本范围冻结后,新增需求不应被一概禁止,而应进入变更评估:是否替换同等工作量事项,是否影响质量与日期,谁批准,是否需要更新对外承诺。这样既避免“冻结”变成僵化口号,也防止临近发布不断塞入高优先级事项。

情景试点中,团队把新增范围分为紧急修复、合规必需、业务机会和一般改进四类。前两类可以走快速决策,但必须记录替换项或对日期的影响;一般改进默认进入下个版本。两轮之后,管理者能够区分真正的业务变化与缺乏优先级治理的临时插单。

这些分类不是固定行业标准。某些业务中,法规要求必须最高优先级;某些产品则需要保留市场机会的快速通道。无论分类如何,核心是让范围变更显性化,避免把延期归因于“执行不够快”。

版本状态实操方法:管理层提升版本管理效率的流程优化方法与模板

5. 复盘要追到流程原因,不止记录结果

发布完成后,复盘不应只问“是否按期”。如果延期一天但质量稳定、风险提前暴露,可能是合理取舍;如果按期发布却带入大量已知问题,则不应简单记为成功。建议把目标、结果、偏差、决策和改进行动放在同一张复盘记录中。

一个有用的复盘行动必须可验证,例如“下个版本提测前检查构建和验收清单”,而不是“加强沟通”。行动项应有责任人、期限和衡量方式,并在下一次相同关口检查是否执行。否则复盘只是一次性解释,不会形成组织记忆。

如果工具提供状态历史和时间戳,复盘时可以直接查看状态停留、回退和风险变化,不必依赖负责人凭记忆还原过程。平台数据仍需抽样核验:自动记录能保证“发生过什么变化”,不一定能解释“为什么发生”。因此,关键决策原因仍需结构化记录。

六、可直接落地的流程与模板

1. 先用五步建立最小可行流程

状态治理不需要一开始就做全公司流程改造。选一个业务重要、依赖关系典型、团队愿意参与的版本作为试点,用两个交付周期验证规则。试点的目标不是展示工具,而是找出状态定义在哪些地方与实际工作冲突。

  1. 盘点现状:收集正在使用的状态名称、更新角色、状态变更时机和常见争议。访谈时追问“你凭什么把它改成这个状态”,而不是只问“你喜欢哪个名称”。
  2. 定义关口:为每个状态写进入条件、退出条件、责任人、证据和允许的回退路径。先控制关键交接点,不必立即覆盖所有任务细节。
  3. 选定指标:确定流动时间、等待时间、回退、范围变更和发布质量等少量指标,并写明统计口径。避免试点期间频繁更换分母和起止点。
  4. 配置与培训:在项目管理平台中配置必要字段、权限和视图,为不同角色提供简短操作说明。培训重点是解释判断标准,不是逐页讲解按钮。
  5. 复盘并调整:运行两个版本周期后,检查误用、等待和例外处理。合并无差异状态,补齐缺失规则,再决定是否推广到其他团队。

2. 版本状态定义模板

下面的模板可用于工作坊或流程文档。填写时建议使用可观察事实,例如“关键用例通过率达到约定门槛”,而不是“测试基本完成”。百分比或阈值应由质量策略、业务风险和历史数据确定,不应为了统一而套用同一个数字。

字段 填写内容 示例写法
状态名称 团队共同使用的短名称 待验证
状态目的 该状态代表什么管理事实 构建已交付,等待按验收标准验证
进入条件 哪些事实必须先成立 构建编号、变更清单和测试环境均已确认
退出条件 何时可以推进到下一阶段 关键测试结论明确,阻断缺陷已关闭或有批准的处理决定
主责角色 对该状态推进负责的人 测试负责人
协作角色 需要提供输入的人 研发负责人、产品负责人
必备证据 可供复核的记录 测试报告、缺陷链接、验收结论
风险升级条件 什么情况需要管理介入 关键场景未验证且可能影响承诺窗口
回退路径 未满足条件时如何处理 退回开发中并记录原因、责任人和恢复条件

3. 版本周报模板:用例外替代流水账

周报不是把任务清单复制到邮件里。管理层只需要知道目标与当前差异、变化原因、风险影响和需要的决策。下表适合在周会前异步填写,团队可以根据自身治理要求缩减字段。

栏目 填写要求 不合格示例 较好的写法
当前状态 填写状态及最后更新时间 进行中 待验证;已于周二完成构建交接
目标窗口 注明目标日期及信心判断 预计月底 目标为 6 月 28 日;信心中等,受接口联调影响
本周变化 只记录影响承诺的事实变化 持续推进中 两项高优先级需求完成,接口联调延后一天
最大风险 说明影响、负责人和期限 有一些风险 供应方测试数据未到,可能压缩回归窗口;责任人为接口负责人,周四前确认
需要的决策 写清决策人、选项和最晚时间 请领导关注 如周四仍未拿到数据,需决定缩减非关键场景或调整发布日期
范围变化 列出新增、移除和替换项 有新增需求 新增安全修复一项,替换一项低优先级体验优化

4. 风险记录模板:让“黄色”有具体含义

风险记录至少要包含事件、触发条件、影响、应对方案、负责人和检查日期。不要只写“可能延期”,因为管理者无法据此判断应提供什么帮助,也无法在后续确认风险是否解除。

字段 示例
风险事件 外部接口的稳定测试环境尚未开放
触发条件 本周四前仍无法完成全链路联调
影响范围 可能压缩两天回归时间,影响发布窗口信心
当前应对 先使用模拟数据完成非接口场景验证
责任人 接口负责人
决策期限 周四 16:00 前确认是否启用替代方案
升级条件 替代方案未获业务验收,需决定调整日期或缩减范围

5. 管理层例会控制在三个问题

当状态规则稳定后,版本例会可以从逐项报进度改为讨论偏差。建议控制在三个问题:哪些版本偏离目标窗口或质量门槛;偏差背后的原因是否已经有负责人和方案;哪些事项需要本次会议做决策。其他信息通过异步视图提供。

会议输出应形成决策记录,而非只留一份纪要。每个决定标明决策人、时间、选项、依据和后续检查点。若没有需要决策的例外,会议可以缩短甚至取消,把时间还给交付团队。

版本状态实操方法:管理层提升版本管理效率的流程优化方法与模板

七、不同情况下的行动建议:不要把同一套流程压给所有团队

1. 小团队、低依赖、短周期版本

如果团队人数少、主要工作在一个团队内完成,复杂的状态体系可能得不偿失。保留规划中、开发中、验证中、已发布等少量状态即可,但仍要写清提测条件、发布检查和未解决问题的责任人。

小团队的优势是沟通快,因此可以把正式审批降到最低;但不能省略风险记录和版本历史。尤其当关键成员请假或人员变动时,依赖口头记忆的流程很容易突然失效。

2. 多团队、多个系统依赖的大版本

跨团队版本应增加依赖责任人、承诺日期、交付证据和阻塞升级规则。不要只在主版本看板上写“依赖团队处理中”,而要能追到具体子版本、接口、环境或审批事项。

此类版本适合设置联合范围冻结和发布就绪评审。会议的重点不是所有团队轮流念进度,而是检查依赖链上有没有未确认输入、风险是否集中在同一时间窗口,以及遇到延期时是否有替代方案。

3. 高合规、高风险或安全敏感版本

高风险行业不宜为了减少状态而删除必要控制点。合规评审、安全测试、数据迁移验证和回滚演练可能需要独立关口,并保留不可修改的证据记录。状态设计要支持审计,而不仅是快速流转。

取舍在于流程控制和交付速度之间。可以通过风险分级实行差异化路径:低风险变更走轻量流程,高风险变更保留完整评审。不要让所有版本都承担最高等级的审批成本,也不要让高风险变更走普通通道。

4. 持续交付、频繁发布的产品

持续交付团队可能每天多次上线,传统“一个大版本从规划到发布”的模型并不适用。可将状态管理放到变更批次、发布窗口或功能开关层级,重点观察构建、验证、部署、监控和回滚状态。

此类团队的管理指标更适合关注部署频次、变更失败、恢复时间和发布后缺陷等。不要为了迁就传统版本表格,把大量小变更硬凑成月度版本。状态体系应匹配实际交付单位。

5. 管理层要求统一报表,但团队流程差异明显

可以统一少量管理语义,例如范围冻结、发布就绪、风险等级和目标窗口;具体任务流则允许团队按工作方式不同进行配置。强行统一所有状态名称,往往造成一线团队填表、管理层仍看不懂的双重系统。

建议用“共同字段加本地流程”的方式治理:共同字段保证横向比较,本地状态保留团队执行需要;定期检查映射是否合理。若某个本地状态无法映射到管理语义,应讨论其是否是任务状态、风险类型,还是确实需要新增管理关口。

场景 状态复杂度建议 管理重点 不宜采用的做法
小团队低依赖 少量核心关口 交接清单、未决问题责任人 复制大型组织的层层审批
跨团队大版本 增加依赖和联合评审节点 依赖承诺、范围变化、升级时限 只看主版本平均进度
高合规高风险 保留审计和质量关口 证据完整、授权明确、回滚可行 为了提速删除必要控制
持续交付 围绕变更批次和发布事件 部署结果、失败恢复、线上反馈 强行套用低频大版本流程
流程差异较大的组织 统一管理语义,保留局部流程 字段映射和口径一致 要求所有团队使用完全相同的细状态

版本状态实操方法:管理层提升版本管理效率的流程优化方法与模板

八、不同情况下的取舍:怎样避免“流程正确,业务变慢”

1. 状态细化与维护成本之间的取舍

细状态可以提高局部可见性,但会增加培训、更新和报表维护成本。若团队每次更新都要猜选项,数据质量反而下降。我的判断标准是:一个状态只有在能触发不同动作、不同责任或不同决策时,才值得单独存在。

如果管理层想知道测试进度中的“待数据、待环境、执行中、待修复”,可以考虑将版本状态保持为待验证,再用阻塞类型和风险字段表达细节。这样既保留管理层的清晰视图,也不丢失执行团队需要的信息。

2. 自动化与人工判断之间的取舍

自动流转适合事实明确、可由系统验证的场景,例如构建成功、审批通过或必填证据齐备。涉及业务验收、风险接受和范围取舍时,仍需要明确责任人做判断。把主观决策完全自动化,可能让流程看似高效,却削弱问责能力。

可以采用“系统校验加人工确认”:系统阻止缺少必要字段的状态变更,责任人确认业务结论,变更原因自动进入历史记录。这样比完全手动更稳定,也比无差别自动推进更安全。

3. 统一标准与团队自治之间的取舍

组织需要统一管理口径,否则无法汇总风险;团队需要保留局部流程,否则标准会远离实际工作。可以统一状态的管理定义和关键字段,同时允许团队增加本地执行步骤,但这些步骤要能映射回共同关口。

管理层不必要求所有团队使用完全相同的看板。真正应该统一的是对“范围冻结”“发布就绪”“高风险”的解释,以及目标日期、风险责任和变更记录的口径。视觉形式和任务细节可以因团队而异。

4. 按期发布与质量门槛之间的取舍

版本状态不能隐含“只要日期到了就发布”。质量门槛和业务窗口发生冲突时,应明确由谁接受风险、接受什么风险、是否有回滚条件。团队不能因为状态已到发布就绪,自动把质量问题视为已解决。

建议将不可妥协的门槛与可讨论的权衡分开:例如,数据完整性、安全底线和关键业务流程可能属于硬门槛;非关键体验改进或低影响缺陷则可进入已知问题清单。每个组织需要依据业务责任确定边界,并保存批准记录。

5. 统一模板与实际成熟度之间的取舍

模板能降低启动成本,但模板字段越多,一线填写负担越重。成熟度较低的团队,应先建立少数关键规则和真实数据习惯,再增加预测、组合分析或自动风险评分。否则精细模板会制造大量形式完整、内容不可信的记录。

如果管理层无法确认基础状态数据是否真实,就先不要追求复杂的交付预测。先抽查版本时间线、责任人和证据链接;当数据连续几个周期可用,再考虑趋势分析和资源容量模型。

版本状态实操方法:管理层提升版本管理效率的流程优化方法与模板

九、FAQ:版本状态治理中的常见问题

1. 一个版本状态最多应该有多少个?

不存在适用于所有组织的固定上限。对多数管理层视图而言,保留少量关键交付关口更容易理解;执行层可以有更细的任务状态。判断依据不是数字,而是每个状态是否带来不同动作、责任人或决策。如果两个状态无法说明实质差异,就应考虑合并。

2. 版本状态多久更新一次?

当版本事实发生变化时更新,而不是只按汇报周期更新。关键关口、风险升级、范围变更和发布日期调整应及时记录;普通日常进展可以依团队节奏异步更新。对高风险版本,管理视图需要足够新,才能支持及时决策。

3. 状态一直不变,是否代表团队没有进展?

不一定。一个版本可能在同一关口持续工作,也可能因为环境或依赖陷入等待。需要结合状态停留时间、任务活动、阻塞记录和责任人判断。状态长期不变但没有明确原因和行动,才是需要关注的信号。

4. 版本状态能否自动由任务状态计算?

可以自动汇总部分事实,例如任务完成比例、阻断缺陷数量或审批结果,但不建议只凭任务完成率自动判定发布就绪。任务数据可能遗漏验收、依赖或环境条件。自动汇总适合提供判断依据,关键质量和业务结论仍应由授权角色确认。

5. 如何处理发布前新增的紧急需求?

先判断紧急性的来源和影响,再决定新增、替换、延期或拆分发布。记录提出人、优先级依据、被替换事项、质量影响和批准人。若紧急项不断出现,应复盘需求入口和优先级机制,而不是把每一次插单都当成例外。

6. 用表格还是项目管理平台更合适?

单团队、低依赖、版本数量少时,结构化表格可以作为起步方式,但应保证变更历史和责任人清晰。跨团队、版本并行、需要审计或追踪需求到发布时,平台更适合承担关联、权限、提醒和汇总工作。工具选择应由信息复杂度决定,不应先买系统再找问题。

7. 管理层最应该关注哪几个版本指标?

可从流动时间、阶段等待、回退次数、范围变更和发布后质量开始。指标必须有明确口径,并按版本类型或风险等级分组。不要只盯按期率,因为团队可能通过推迟暴露风险或压缩验证时间来维持表面按期。

十、结尾:先让状态可信,再追求流程自动化

1. 版本管理效率来自更早发现偏差

我对版本状态的核心判断是:状态体系的价值不在于把工作描述得更细,而在于让偏差在仍可调整时暴露。一个真正有用的状态,能告诉管理层版本走到哪一步、下一步由谁负责、什么条件可能改变承诺,以及需要何时做决策。

状态设计的顺序也很重要:先统一管理含义,再定义关口证据;先让团队按同一规则记录,再用数据寻找瓶颈;最后才用自动化减少重复劳动。反过来先搭系统、先建大屏,通常只会让不一致更快被汇总。

2. 下一步先做一个版本的流程体检

下一个工作日,可以选一个即将发布的版本,用半小时核查五件事:当前状态有没有客观依据;下一状态的进入条件是否清楚;最大风险有没有负责人和期限;冻结后的范围变更是否可追溯;管理层能否据此判断需要什么决策。

如果其中两项以上答不上来,不必立刻增加审批或状态。先访谈产品、研发、测试和发布负责人,把歧义最大的交接点写成一页规则,再用一个版本验证。当团队能够对状态含义达成一致,工具才会从记录工具变成管理能力;当状态能够触发明确行动,版本管理才真正开始提效。

常见问题解答(FAQ)

1. 版本状态该如何设计,才能让管理层快速判断进度?

我现在的版本看板有十几个状态,开会时每个人都在解释状态是什么意思,管理层还是看不出版本能不能按期发布。我想精简状态,但又担心状态太少会掩盖延期风险,应该怎么划分?

先按管理决策需要划分状态,而不是按团队内部每一步操作都建一个状态。实操中可从“规划中、开发中、测试中、待发布、已发布、已取消”起步,再为延期、阻塞等风险增加明确标记;状态回答“版本走到哪一步”,风险标记回答“是否需要管理介入”,两者不要混为一谈。

每个状态都应写清进入条件、退出条件和责任人,例如“待发布”必须满足测试通过、发布审批完成、回滚方案可用。试运行两周后统计处于各状态的版本数及停留时长:如果某个状态长期堆积,优先检查交接条件和责任归属,而不是继续增加状态。

2. 版本状态更新频率怎么定,才能避免信息过期又不增加负担?

我要求项目成员每天更新版本状态,但不少人只是为了完成任务而点一下,实际进度并没有变。我不确定应该固定每天更新,还是只在关键节点更新,怎样才能让看板信息值得管理层相信?

不要把“每天更新”当作目标,目标应是关键变化能及时反映。可以按状态设置更新触发点:开发完成、提测、测试结论形成、发布审批通过、实际上线时必须更新;若版本处于开发或测试中超过约定周期仍无变化,则要求负责人补充预计完成时间和阻塞原因。管理层可每周抽查少量版本,与缺陷记录、构建结果或发布记录交叉核对。

若连续两周抽查发现状态与事实不符,先减少重复填报字段,并明确由谁在什么事件发生后更新;只增加提醒频率,通常不能解决数据失真的根因。

3. 如何用版本状态识别延期风险,而不只是在延期后做汇报?

我参加的版本评审通常要到发布日期临近,才发现测试排队或关键需求还没完成。看板上明明显示“进行中”,但我不知道怎样把状态变化转成可提前采取的管理动作,能否给一套简单的预警规则?

状态本身不是预警,状态停留时间和剩余工作量才更有判断价值。可为每个阶段设定基准时长,例如开发阶段计划 10 个工作日、测试阶段计划 5 个工作日;实际阈值应从团队过去 5 至 10 个版本的记录中校准,而不是直接套用通用标准。

出现阶段耗时达到基准的 80%、关键需求未完成或高优先级缺陷未关闭时,标记为黄色并要求负责人给出恢复计划;超过基准或发布条件无法满足时标记为红色,由管理者决定缩减范围、增加资源或调整日期。每周看板应展示红黄版本数量、超期天数和决策责任人,让预警对应具体行动。

4. 版本状态管理模板应包含哪些字段,才能兼顾团队执行和管理汇报?

我打算整理一份版本管理模板,但担心字段太多会让团队不愿维护,字段太少又无法判断发布准备度。我希望同一份信息既能让负责人推进工作,也能让管理层快速做取舍,模板该怎么取舍?

建议先用一张表覆盖决策所需信息:版本名称、目标发布日期、当前状态、负责人、范围摘要、完成比例及其口径、阻塞事项、风险等级、下一检查点、发布准入结论。完成比例不要凭感觉填写,可按已验收需求数占承诺需求数计算,并注明需求是否按工作量加权;

如果团队暂时没有稳定估算,宁可展示“已完成/总需求”及未完成项,也不要给出看似精确的百分比。模板上线后观察连续三个版本的填写情况,删除没人用于决策的字段;但负责人、日期、风险、阻塞和下一步行动应保留,因为缺少这些信息时,管理者很难判断是否需要调整范围或资源。

核心关键词

读者评论

曾
曾欣然

我们团队以前也把“开发完成”直接当成“可以测试”,结果经常卡在环境、数据和验收口径上。后来把构建包、变更清单和测试数据列为提测前置条件,返工确实少了,但前期准备时间变长了,需要结合版本规模设定最低清单。

程
程启航

文章把状态、风险和决策分开这一点比较实用。不过实际执行中,状态回退容易变成责任追究,成员可能不愿意主动更新。除了定义迁移规则,最好同时明确回退不等于问责,才能让数据更接近真实情况。

周
周佳宁

对小团队来说,六七个状态已经够用了,关键是有人维护和定期复盘。我们试过把状态细分到十多个,结果大家经常选错,管理者也看不出差异。相比增加字段,我更关心系统能否自动记录变更依据和阻塞时长。

文章包含AI辅助创作:版本状态实操方法:管理层提升版本管理效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528538

赞 (0)
飞飞飞飞
版本内容最佳实践:管理层版本管理实操方法,常见问题
上一篇 16小时前
版本计划怎么做?管理层流程优化:版本管理从0到1
下一篇 16小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
