Release管理最容易失控的时刻,往往不是开发延期,而是管理层在周会上听到“版本可以发”,团队却还没说清楚:发什么、谁批准、哪些风险未关闭、出了问题如何回退。版本管理不是把发布日期写进计划表,而是把需求承诺、交付范围、质量证据、发布决策和线上反馈连成一条可追溯的责任链。本文给出一套管理层能检查、项目团队能执行的落地方法,并用明确标注的情景模拟数据说明该如何衡量效果。
一、先讲核心结论:管理版本,不是管理一个日期
1. Release管理的对象是承诺与风险
我判断一套Release管理是否有效,不先看团队用了多少流程、开了多少会,而是看四件事能否在发布前被回答:本次版本承诺了什么;当前哪些内容确定交付;还有哪些风险可能改变结论;如果上线后出现问题,谁能在多长时间内决定止损。
发布日期只是这四个问题的一个结果。若团队把“版本完成”理解为代码合并或测试结束,管理层就容易在临近上线时才发现依赖没到、验收口径有分歧、迁移脚本未演练。相反,若版本有明确的范围基线、退出条件和回退路径,发布日期即使调整,决策也仍然可解释。
我的核心判断是:版本管理应同时管理“范围、证据、决策权和反馈”,而不是单独追踪进度。任何只有日期、没有范围基线的版本计划,都是一份容易被不断追加内容的愿望清单。
2. 管理层要看决策信号,不要替团队看任务清单
管理层不需要逐项追问每个缺陷的处理人,但需要知道版本是否具备发布条件、关键风险是否有人承担、延期会影响哪些业务承诺。项目团队则需要看到需求、缺陷、测试、依赖和部署任务之间的关系。两种视图的颗粒度不同,底层事实必须一致。
建议把管理层版本看板控制在少数关键字段:版本目标、计划窗口、范围变更、质量门禁、未关闭高风险、依赖状态、发布负责人、回退负责人和当前决策。看板不是汇报装饰,而是让“继续、缩小范围、延期、暂停”四种决策有共同依据。
3. 发布决策应有明确的“通过、带条件通过、不通过”
只使用“准备好了”或“差不多了”会把风险藏在模糊词里。建议将发布状态分成三类:通过,表示硬性门禁满足且剩余风险在授权范围内;带条件通过,表示存在可接受的已知风险,必须有负责人、截止时间和监控方案;不通过,表示触发阻断条件,不能以口头承诺替代证据。
带条件通过不是给流程开后门。它必须写清楚条件,例如“仅对内部用户开放”“先开放百分之十流量”“上线后两小时内完成关键指标复核”。如果条件没有负责人或验证时间,它就不是受控例外,而是把风险推迟到生产环境。

二、背景和真实场景:为什么版本越临近上线,信息反而越不可靠
1. 版本压力通常来自承诺叠加,而非单一团队慢
在中大型组织里,一个版本往往同时承载客户需求、合规整改、内部平台改造和技术债治理。每一项单独看都合理,叠在同一个发布时间窗口,就会产生依赖冲突。产品认为需求已承诺,研发认为接口还未冻结,测试认为验收标准变化,运维则发现部署窗口和数据迁移没有确认。

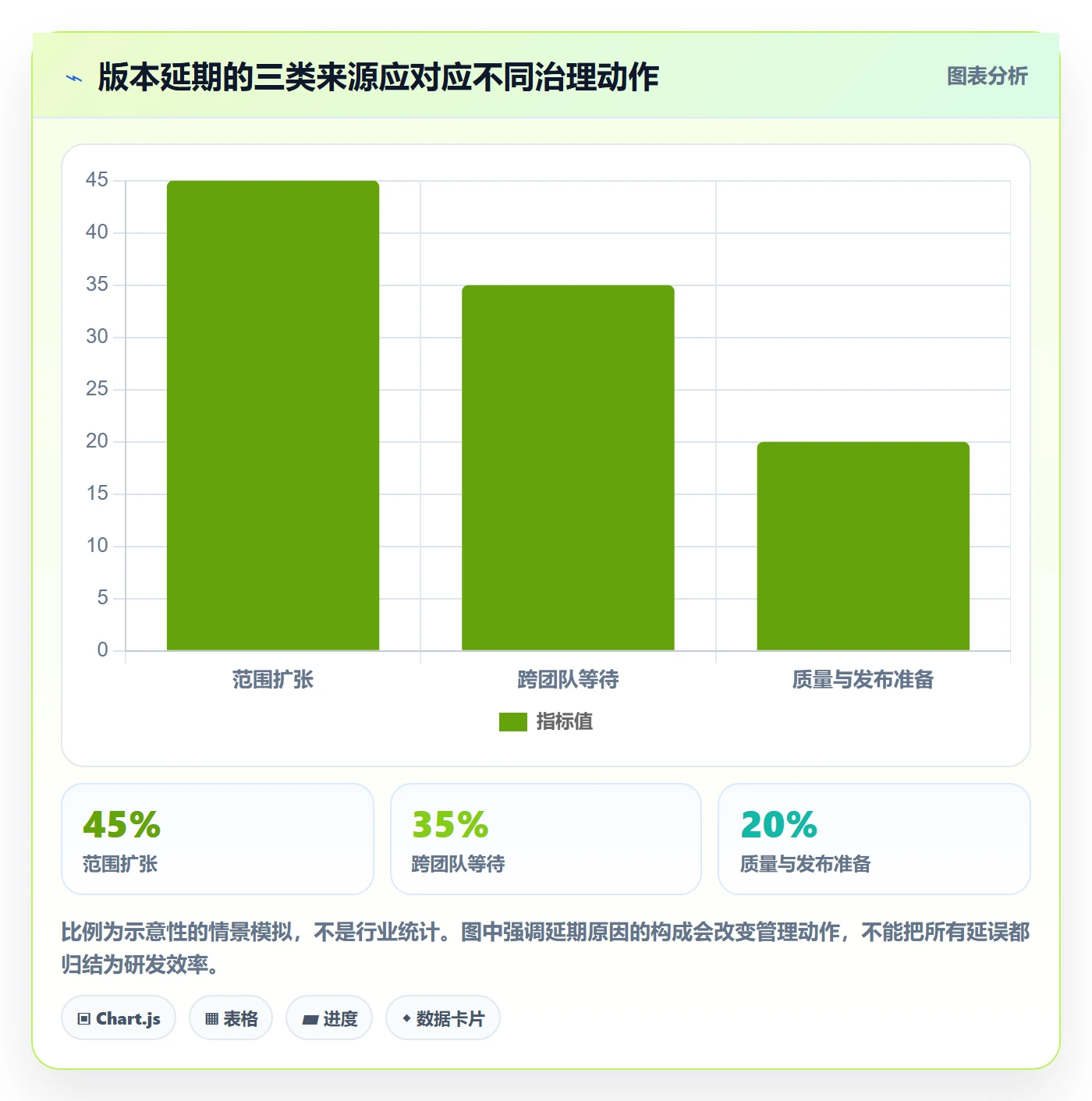

我在梳理版本问题时,会把“延期”拆成三类:范围不断扩大造成的容量不足;跨团队依赖延迟造成的等待;质量或发布准备不足造成的返工。只报一个总延期天数,会让管理层误以为问题都能靠加人解决,而实际改善动作可能完全不同。
2. 一张版本表不等于一个可信版本
常见做法是用表格列出版本名称、发布日期、负责人和完成百分比。它适合做初步汇总,却很难回答版本是否可发布:百分之九十的任务完成率可能掩盖一项阻断上线的支付接口;缺陷数量减少也可能只是测试覆盖不足;所有事项显示绿色,不代表数据迁移演练成功。
版本管理需要把计划状态和证据状态分开。计划状态回答“预计何时完成”,证据状态回答“凭什么认为已经完成”。例如,测试通过不是一个口头状态,而应有测试范围、执行结果、失败项处置和环境版本记录。管理层需要的是后者支撑前者。
3. 不同组织规模,管理颗粒度不能照搬
十几人的单团队可以通过短会和共享清单解决大部分协调问题;超过百人的组织则常见多个产品线、共享服务、平台团队和不同发布节奏。此时,靠一个负责人记住所有依赖并不可靠,必须建立统一的版本标识、状态定义和升级路径。
PingCode主要面向中大型企业及100人以上组织。在这类场景中,工具的价值不只是集中任务,而是让需求、研发、测试和发布证据能够关联,避免管理层看到的“版本状态”与一线实际工作脱节。工具不能替代发布规则,但能减少跨团队依赖靠聊天记录传递的概率。
4. 管理层真正要解决的是信息延迟
若风险在版本评审会上第一次出现,通常说明风险信息已经延迟了数周。理想状态不是让所有问题都消失,而是让问题在影响发布日期之前暴露,并且有足够时间调整范围、协调资源或改变发布策略。
因此,版本管理的关键指标不应只有准时率。还要观察风险提前暴露时间、范围变更发生阶段、发布门禁首次通过率和回退演练完成率。它们能揭示团队是“按时交付”,还是“靠最后阶段压缩验证来赶日期”。

三、常见误区:看似在管版本,实际在积累发布风险
1. 把发布日期当成不可变承诺
日期可以是业务承诺,但不能因此变成不允许修正的事实。团队如果知道目标已经不现实,却担心“报红”受到惩罚,往往会延迟上报、压缩测试、把未完成工作改成“后续优化”。最终日期可能保住了,实际风险却转移给客户和运维。
更稳妥的做法是把日期分成目标窗口、冻结窗口和最终授权时间。目标窗口用于协调业务;冻结窗口用于控制范围变化;最终授权时间用于判断是否按计划发布。任何一个日期变化,都应说明变化原因、影响对象和替代方案,而不是只更新看板颜色。
2. 用完成百分比掩盖关键路径上的阻断项
任务完成率适合观察工作量,不适合单独代表发布成熟度。九十项普通任务完成,不能抵消一项关键安全测试未完成。管理层应把“总体进度”和“阻断状态”并列展示,关键路径上的少数项目要有单独状态和责任人。
我会特别检查三类“绿色幻觉”:未拆分的大任务被标成接近完成;依赖团队的交付只按口头承诺计算;测试通过率没有说明测试范围和环境版本。颜色本身不是证据,状态字段必须能追溯到实际交付物。
3. 把需求冻结理解为不允许纠错
冻结范围不是拒绝有价值的新需求,而是要求新增内容承担相应成本。若新需求进入版本,必须说明它替换什么、增加多少工作量、会影响哪些测试和依赖,以及由谁批准。否则,团队实际上是在无审批地改变承诺。
需要区分“范围变更”和“范围澄清”。如果需求验收标准原本含糊,补充解释可能是修正基线;如果新增用户场景、接口或业务能力,则通常是范围变更。把两者混为一谈,会让团队无法识别版本膨胀的真正来源。
4. 认为测试结束就等于可以发布
测试通过只能证明某些测试在特定环境和数据条件下通过,不代表发布准备完整。上线可能还依赖配置、权限、数据迁移、监控告警、客服话术、运维值守和回退脚本。发布管理的对象是完整服务变更,不是单个代码包。
对于涉及数据结构变化、外部接口或大规模用户行为变化的版本,我会要求至少确认:迁移是否可重复执行;失败时是否能恢复;新旧版本是否兼容;监控能否区分新版本影响;业务负责人是否知道暂停或回退的触发条件。
5. 把回退计划写成一句“必要时回滚”
“必要时回滚”没有说明谁判断、回滚什么、数据如何处理、多久能恢复,也没有证明回滚路径经过演练。某些变更无法简单回滚,例如已经写入新结构的数据、已发出的外部通知或不可逆的业务操作。此时可能需要前向修复、功能开关或分批放量,而不是假设能够撤销。
回退计划应该与变更类型匹配。版本发布前要识别可逆变更、部分可逆变更和不可逆变更,对不可逆部分优先采用兼容性设计、分阶段迁移和小流量观察。
6. 追求所有团队使用同一套复杂流程
统一口径不等于所有变更接受同样审批。低风险的内部文案调整和高风险的核心数据迁移,采用相同的评审时长会让流程显得低效,也会让真正重要的风险淹没在日常审批里。
应统一状态定义、必要证据和升级规则,再按风险等级调整门禁强度。团队可以保留适合自身节奏的执行方式,但不能私自改变“什么叫通过”“谁有权例外”“风险如何升级”。

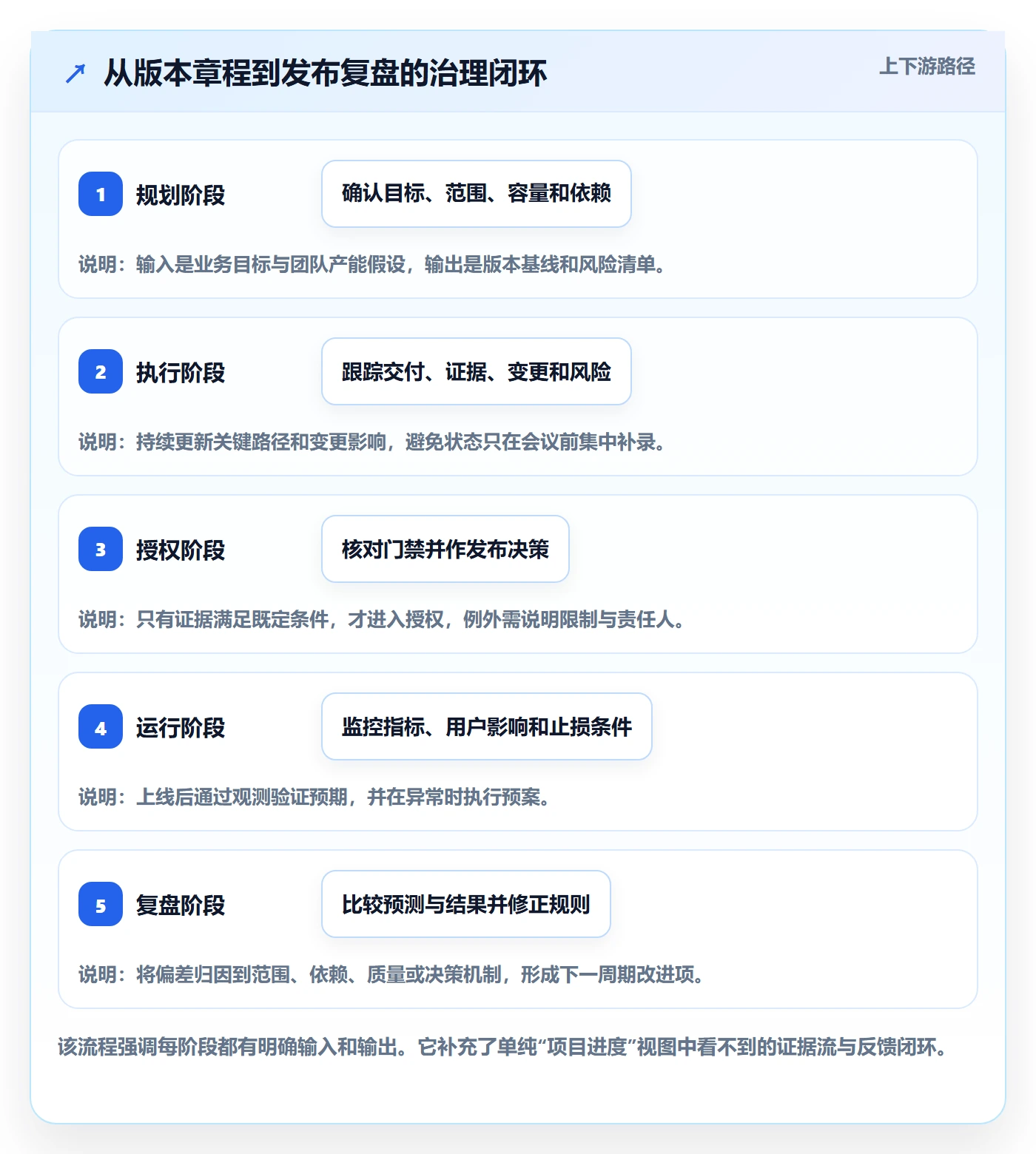

四、专业判断逻辑:建立一套可复用的版本治理规则
1. 先定义版本边界,再讨论资源与日期
每个Release至少应有一个简明的版本章程,记录目标用户、业务结果、范围边界、排除项、计划窗口和版本负责人。它不需要写成长文,但必须让产品、研发、测试和运维对“这次交付什么”使用同一种解释。
范围基线应能追溯到需求或交付项。对每一项纳入内容,标记优先级、验收标准、依赖、估算和责任人;对暂不纳入的内容,也要记录去向,避免它们以“顺手做一下”的方式重新进入版本。
(1)版本章程至少回答的问题
- 版本要解决的业务问题是什么,如何判断达到目标。
- 哪些需求和技术变更被纳入,哪些明确不纳入。
- 哪些团队、系统、客户或监管要求构成依赖。
- 范围冻结时间、发布窗口和最终决策时间分别是什么。
- 谁负责范围变更批准,谁负责质量放行,谁负责线上止损。
2. 用风险分级决定门禁强度

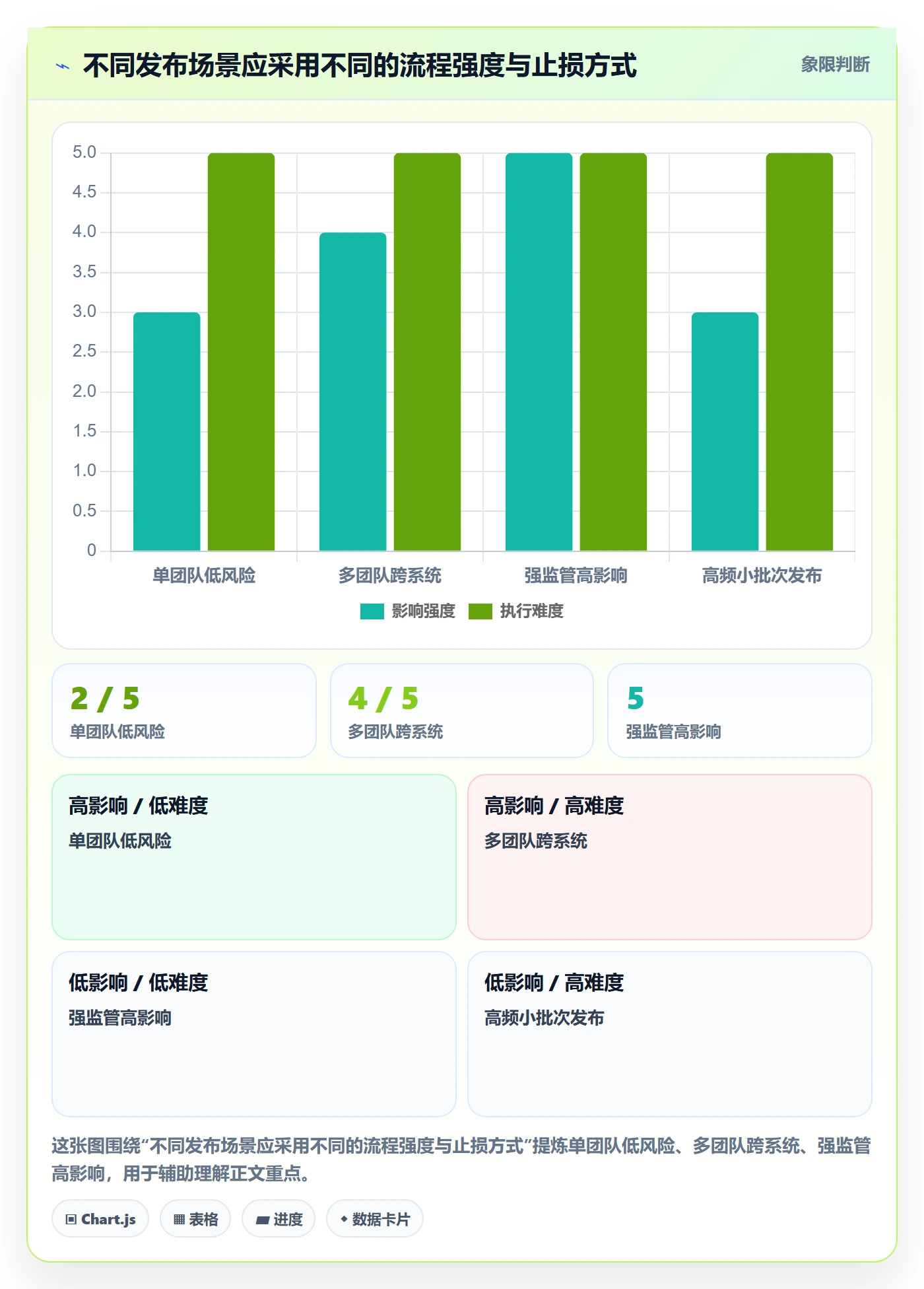

风险不能只靠“高、中、低”标签判断。我建议至少结合影响范围、变更可逆性、数据敏感性、依赖数量、用户暴露面和故障可观测性。若某项变更影响核心交易、隐私数据或大量外部用户,即使代码改动很小,也不应被归类为低风险。
可以采用轻量评分帮助排序,但评分只用于触发评审,不应假装精确预测事故概率。例如每个维度按一到五分打分,总分较高时增加跨团队评审、灰度发布或回退演练。组织应根据自身事故复盘逐步校准阈值,不宜照搬别人的分数线。
| 风险层级 | 典型变更 | 建议门禁 | 管理层关注点 |
|---|---|---|---|
| 低 | 局部文案、内部报表、无数据结构变化的小修复 | 常规代码审查、基础回归、发布记录 | 是否纳入正常窗口,是否有明确责任人 |
| 中 | 跨模块功能、外部接口调整、有限用户范围变化 | 专项测试、依赖确认、监控指标、上线后复核 | 剩余风险是否可接受,是否具备缩小范围的方案 |
| 高 | 核心交易、数据迁移、权限模型、广泛用户影响 | 跨职能评审、演练、灰度或分阶段发布、明确止损阈值 | 是否批准例外,回退或前向修复能力是否经过验证 |
3. 把质量门禁写成可验证的退出条件
门禁应使用可以验证的表达,而不是“测试充分”“风险可控”这类主观词。例如,关键业务路径回归完成;严重级别缺陷为零;高风险缺陷均有批准的处置方案;迁移在近似生产环境演练成功;监控告警已验证;值班和业务联系人已确认。
门禁不必追求所有项目统一到同一个数字。缺陷严重度、测试覆盖率和可用性要求,应该结合系统关键程度制定。真正重要的是阈值预先确定,例外有审批记录,不能在发布会上为了通过而临时改变定义。
4. 设置变更控制,而不是禁止变化
版本冻结后,新增需求必须走变更评估。评估至少包括业务价值、工作量、验证成本、依赖影响、发布日期影响和被替换内容。紧急安全修复或法规要求可以走快速通道,但快速不等于无记录;事后仍要补齐影响分析和决策依据。
我倾向用“替换原则”控制范围膨胀:新内容进入当前版本,原则上要明确同等容量的内容退出;若不能替换,则由有授权的决策者接受延期或资源增加。这样管理层面对的是明确取舍,而不是把所有需求都叠加到团队身上。
5. 建立四类会议,每类会议只解决一种问题
- 版本规划会:确认业务目标、范围边界、依赖和容量假设。
- 版本风险评审:检查关键路径、风险变化、范围变更和缓解动作。
- 发布授权会:基于门禁证据作出通过、带条件通过或不通过的决定。
- 发布复盘会:对实际结果、用户影响、回退情况和预测偏差做事实复盘。
会议不是越多越好。若一个会议同时讨论需求优先级、缺陷细节、资源冲突和上线授权,通常会在不同问题之间跳转,最后每项都没有形成明确决策。会议记录应留下决定、责任人、截止时间和未决事项,而不是只留讨论摘要。
6. 把版本状态与证据建立关联
版本状态至少要能追到需求、代码变更、测试结果、缺陷处置和部署任务。使用PingCode这类项目管理平台时,可按组织现有流程将交付项、测试活动、风险记录和版本视图关联起来;字段不必追求全量,关键是管理层看到状态时,能点到对应证据,而不是重新向团队索要截图。
若组织已有多个系统,不应为了“一站式”而强行迁移所有数据。先定义唯一的版本标识和字段映射,再明确哪个系统是某类事实的权威来源。一个指标出现多个口径,比工具数量多更危险。

五、案例与数据观察:用一组情景模拟数据演示怎样读版本健康度
1. 案例边界:这是管理演示,不是行业基准
以下以一家拥有多个研发小组、共享测试和运维职能的企业为例,进行情景模拟。数据用于展示指标如何支持判断,不代表真实客户结果,也不应被当成行业平均值。假设该组织过去三个版本依赖周会汇总状态,后来改为建立范围基线、每周风险更新和发布门禁。
模拟中,团队并没有突然增加人手,改变的是风险暴露方式:变更有记录;跨团队依赖有负责人和到期日;测试状态能关联执行证据;管理层在冻结窗口前决定缩小一个低优先级范围,而不是等到发布前一天临时赶工。
2. 对比结果要同时看准时性和质量

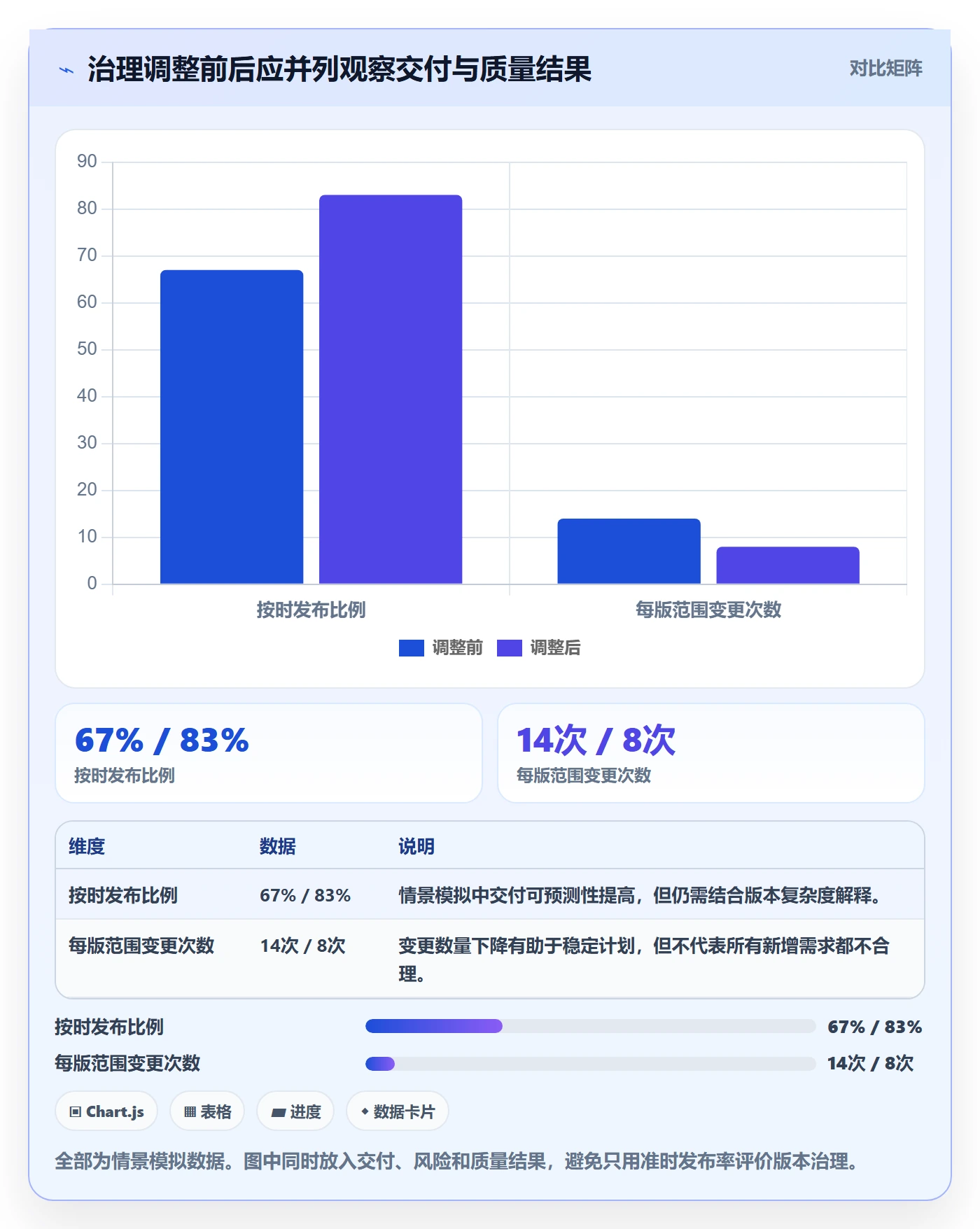

情景模拟中,三个连续版本的范围变更次数从每版平均十四次下降到八次,发布前七天才暴露的高风险项从每版五项降到两项。按时发布比例从百分之六十七提高到百分之八十三,发布后七天内的高优先级缺陷从每版六项下降到三项。
这些数字不能证明管理机制单独造成了改善,但可以提示一个合理路径:范围更稳定、风险更早暴露,让团队有机会在发布前调整;质量变化则需要结合测试覆盖、用户影响和缺陷严重度进一步验证。若只报准时率,可能把“按时但质量恶化”误认为成功。

3. 更有价值的观察是风险提前量
管理层可以追踪“高风险从首次识别到计划发布的间隔天数”。如果风险首次出现在上线前两天,即使最后解决,也意味着组织缺少缓冲;如果同类风险在规划或执行早期被发现,团队就有更多选择。提前量不是越长越好,关键是风险是否在仍能改变决策的时间窗口被发现。
还可以区分风险暴露、风险关闭和风险接受三种状态。已关闭意味着问题已消除或验证通过;已接受意味着风险仍存在,但有授权方明确承担;“正在处理”则不是可发布结论。三类状态混在一个“已跟进”字段里,会让管理层误以为风险已经消失。

4. 看板应能回答三个追问
第一,当前计划和上一次基线相比变了什么?第二,哪些变化影响关键路径或业务承诺?第三,若不采取行动,最可能发生什么?这三问比“完成了多少任务”更接近管理层需要作出的决策。
建议保留版本基线快照,不能用最新计划覆盖历史计划。否则团队无法分析估算偏差,也无法知道延期是外部依赖、需求变更还是执行问题造成。记录历史不是为了追责,而是为了判断组织的计划假设是否持续失真。
5. 把案例指标变成可操作的月度复盘
每月复盘不需要堆几十个指标。可以选择按时发布比例、范围变更率、关键风险平均提前量、发布后严重缺陷率、回退演练完成率和发布后回滚次数。每个指标都要明确分子、分母、统计窗口、严重度口径和数据来源。
例如,“缺陷率下降”必须说明按版本数、用户数、交易量还是变更量归一化;不同系统的流量与复杂度差异很大,简单比较缺陷总数可能误导资源分配。数据不足时,应明确说“目前仅作趋势观察”,不要用小样本得出确定性结论。
六、落地清单:从当前版本开始,分阶段建立机制
1. 前两周:先统一定义,不急着上复杂流程
落地的第一步不是采购工具或新增审批,而是确认组织对版本、发布、范围冻结、风险接受和回退的共同定义。挑选一个近期版本作为试点,整理当前状态如何产生、哪些信息反复人工汇总、哪些决策总是拖到最后。
- 指定版本负责人和发布决策人,明确两者职责不可混为一谈。
- 建立统一版本编号、目标窗口、版本章程和范围基线。
- 定义风险等级、缺陷严重度和发布状态的含义。
- 列出关键依赖及责任团队、到期日和升级联系人。
- 为每个阻断条件指定可验证证据,而不是仅填“已确认”。
试点阶段应控制字段数量。若团队每次更新要花很久,却没有减少重复汇报,说明机制可能设计过度。先保证数据可信、责任明确,再逐步增加自动化和分析维度。
2. 每个版本规划时:用容量和风险约束承诺
规划时不能把全部可用工时当成需求容量。团队需要给缺陷处理、代码审查、跨团队协调、测试修复和发布支持留出空间。若组织没有历史数据,可以先使用保守估算,在多个版本后根据实际投入修正,而不要把未经验证的产能数字当作承诺。
容量规划至少要区分:已承诺的业务需求、必须交付的合规或安全事项、可延期的优化项、团队运行和质量保障工作。某项工作若没有估算、验收标准或依赖确认,就不应以“已纳入”状态悄悄进入正式承诺。
3. 进入执行期:每周更新例外,而非逐项重述全部工作
周度版本评审应围绕变化和例外开展:本周新增或移除什么;关键依赖是否偏离;风险等级是否变化;门禁证据缺什么;是否需要管理层做资源或范围决定。稳定事项不必重复汇报,重点是让异常尽早暴露。
为了减少状态漂移,关键字段可以要求变更时同步更新,但不要让团队为了看板而填表。可通过工作流通知、版本关联和自动汇总降低重复录入;无法自动采集的判断仍要保留负责人签字或文字说明。
4. 发布前:使用一页式授权材料
发布授权材料应短而完整,至少包括版本范围、测试结论、未关闭风险、变更摘要、依赖状态、监控方案、回退或前向修复方案、值守安排和决策建议。管理层不应在会议上第一次读到关键风险,材料应提前共享,会议专注于争议和授权。
| 检查项 | 通过证据 | 不通过时的动作 |
|---|---|---|
| 范围是否冻结 | 版本清单与变更记录一致,例外均有批准 | 重新评估工作量,缩小范围或调整窗口 |
| 关键测试是否完成 | 测试范围、环境版本、结果及失败项处置可追溯 | 补测、修复或按风险决定延期 |
| 依赖是否就绪 | 接口、环境、权限和外部服务责任人确认 | 升级依赖风险,评估替代方案 |
| 线上观测是否可用 | 核心指标、告警阈值和负责人已验证 | 先补监控或限制发布范围 |
| 止损方案是否可执行 | 回退、关闭功能或前向修复路径经确认 | 开展演练或暂停高风险变更 |
| 业务支持是否到位 | 值守、客服、业务联系人和升级方式明确 | 补足支持安排,必要时调整发布窗口 |
5. 上线后:把监控窗口写进版本计划
上线不是Release管理的终点。版本计划应包含观察窗口、核心指标、告警责任人和关闭条件。观察窗口长度应随变更风险、流量周期和业务特征而定:某些问题在流量高峰或批处理后才出现,不能用上线后一小时平稳就宣布成功。
如果采用灰度或分批放量,要事先说明每阶段的扩大条件和暂停条件。例如,错误率、延迟、关键业务成功率或用户投诉达到阈值时暂停扩量。具体阈值应依据系统基线设定,避免临时凭感觉判断。
6. 复盘时:分析机制,不把结果简单归咎于个人
复盘要比较计划与实际:哪些风险提前识别,哪些在末期才暴露;哪些范围变更有业务价值,哪些是验收定义不足;哪些门禁发现了真实问题,哪些门禁只是形式确认。结论要对应具体机制改动,例如提前依赖评审、调整容量假设或补充迁移演练。
团队若只被要求“下次更谨慎”,改进通常不会发生。每次复盘最多选少量高价值动作,指定负责人、完成日期和验证指标。下一版本要检查这些动作是否降低了相同类型的风险,而不是只检查文档是否更新。
七、不同组织和风险场景下的行动建议
1. 单团队、小规模产品:先轻量化,避免流程压过交付
一个团队如果能在同一周内完成需求沟通、研发、测试和部署,适合用简化版版本章程、变更记录和发布检查清单。无需先建立多层委员会,重点是防止范围悄然变化,并确保发布责任人知道未关闭风险。
建议每周一次短评审,发布前用清单核对核心路径、监控和回退条件。若一个月内没有跨团队依赖、数据迁移或高风险变更,可把审批压缩到团队负责人和业务责任人双确认。
2. 多团队、百人以上组织:先统一口径,再建设组合视图
组织规模上升后,管理重点从单个版本的执行转向多个版本之间的资源与依赖冲突。建议统一版本标识、状态定义、风险等级、变更流程和管理层视图,同时保留团队执行层的灵活性。
管理层组合看板应能看到产品线之间的关键依赖、共享资源冲突、发布窗口重叠和跨版本风险。不要把几十个项目的所有任务摊在一张大屏上;管理层视图应突出需要协调或授权的例外。
3. 强监管或高可靠业务:将证据链和审批边界前置
涉及金融、医疗、关键基础设施、隐私数据或强审计要求的业务,应将审批记录、测试证据、配置变更、数据处理和操作人员纳入版本链路。审计材料若等发布后补,通常既增加团队负担,也容易出现记录不一致。
高可靠场景还应将失败演练纳入日常:回退脚本、故障切换、权限恢复和数据恢复都要在可控环境验证。审批人不能只看风险评级,还要确认执行方案经过演练,并知道在异常时如何暂停后续发布步骤。
4. SaaS或高频发布团队:管理批次与变更暴露面
高频发布并不意味着每次都需要重型版本委员会,但仍应按变更风险分级。可将低风险小变更纳入常规流水线门禁,把高风险变更单独标识、灰度观察并保留快速止损能力。
对连续部署团队,Release可以是一个可识别的变更批次,而不一定是传统的月度大版本。管理层仍需看到哪些业务能力已对用户开放、哪些功能仍受开关控制,以及打开开关的授权和监控条件。
5. 版本已经严重延期:先停止叠加承诺
延期中的版本最忌讳同时增加新需求、压缩测试和要求团队“再努力一点”。应先冻结新增内容,重新估算剩余工作,列出真正阻断发布的事项,再比较三个方案:缩小范围按期发布、保留范围整体延期、拆成多个可控批次。
决策时要把客户影响、收入或合规影响、质量风险、团队持续加班成本放在同一张比较表中。延期本身不一定是失败;在风险超出授权边界时,主动延期可能是成本最低的选择。

八、取舍与边界:什么值得统一,什么不该强行统一
1. 统一数据定义,不必统一所有工作方式
多团队组织需要统一“版本状态”“风险等级”“发布通过”的含义,否则管理层无法横向比较。但不同团队可以使用不同的迭代节奏、代码审查方式和测试策略,只要最终提供相同的必要证据,并遵守共同的例外授权规则。
强行统一所有流程会制造表面一致、实际绕行的局面。团队可能在系统里填完审批字段,真正的决定仍通过私聊完成。治理设计应减少重复动作,而不是把文档完整度误当作风险控制能力。
2. 自动化优先覆盖重复校验,不替代业务判断
自动化适合校验必填项、测试结果、部署条件、审批记录、版本关联和变更窗口。它可以阻止明显遗漏,却很难独立判断一个未关闭风险对客户的真实影响,也无法替代业务负责人对延期和发布的取舍。
如果自动门禁频繁误报或团队能轻易绕过,组织应先检查规则是否贴近实际场景,再讨论扩大覆盖。自动化的目标不是让系统说“可以发布”,而是减少人为漏检,让人把注意力留给真正需要判断的事项。
3. 统一指标有助比较,但要防止数字诱导行为
按时率若被设为唯一绩效目标,团队可能通过减少范围申报、降低缺陷等级或延迟暴露风险来保住数字。缺陷数若不区分严重度和用户影响,也会鼓励团队争论分类,而不是解决问题。
指标要成组使用,并结合定性复盘。准时率配合范围变更、严重缺陷、风险提前量和回退情况,才更接近真实表现。指标是提出问题的起点,不是对团队能力的最终判决。
4. 工具可以提高可见性,但不能修复模糊责任
某项目管理工具或某项目管理平台能够承载版本清单、依赖关系、测试结果和风险记录,但若组织没有明确谁能冻结范围、谁能批准例外、谁负责线上止损,数据越集中,可能只是更清楚地显示责任空白。
选工具时应先梳理业务流程和权威数据来源,再验证是否能支持现有协作方式。重点看关联能力、权限控制、审计记录、跨团队视图和维护成本;不要因为功能列表长,就假设流程自然会变好。
5. 成熟度不是流程数量,而是预测误差持续收敛
刚开始建立Release管理时,团队的预测不可能立刻准确。更重要的是,实际与计划的偏差是否能被解释,类似问题是否减少,风险是否更早出现,例外是否逐步下降。若流程越来越复杂但末期惊喜仍频繁,说明管理机制没有解决根因。
建议每季度检查一次治理规则:哪些门禁确实发现问题;哪些审批只是等待;哪些指标产生了反向激励;哪些风险类型重复发生。保留有效规则,删除低价值步骤,并把变更过程公开给执行团队。
九、管理层版本管理实操清单:可以直接用于下一次评审
1. 版本规划检查清单
- 版本目标能否用业务结果描述,而不只是“完成若干需求”?
- 纳入范围、排除范围和验收标准是否明确?
- 估算是否考虑测试、依赖协调、上线支持和返工缓冲?
- 跨团队依赖是否有负责人、交付时间和替代方案?
- 发布窗口是否与业务活动、维护窗口和外部依赖冲突?
- 高风险变更是否有专项验证、灰度或分批方案?
2. 执行阶段检查清单
- 范围变更是否记录业务理由、工作量、影响和批准人?
- 关键路径状态是否有交付物或执行证据支撑?
- 风险是否区分已关闭、已接受和处理中?
- 延期预测是否基于剩余工作与依赖状态,而非乐观承诺?
- 管理层是否在仍可选择方案时收到升级信息?
- 多个版本之间是否存在共享资源或发布时间冲突?
3. 发布授权检查清单
- 发布范围是否与最终验证的代码、配置和数据变更一致?
- 关键测试是否完成,失败项是否有明确处置?
- 阻断级风险是否清零,剩余风险是否获得授权接受?
- 监控指标、告警阈值和观察窗口是否已确认?
- 回退、功能关闭或前向修复路径是否可执行?
- 业务、客服、运维和值守人员是否知道发布安排?
- 发布负责人是否有权暂停后续步骤并触发止损?
4. 发布后复盘检查清单
- 计划与实际范围、时间和质量结果差异是什么?
- 哪些风险发现得早,哪些风险直到发布前才暴露?
- 是否出现用户影响、回退、紧急修复或异常工单?
- 监控是否及时发现问题,告警是否准确且有人响应?
- 哪些流程步骤降低了风险,哪些步骤只是增加等待?
- 下一版本要验证的改进动作是什么,如何衡量其效果?
十、结语:让版本成为可验证的承诺,而不是管理层的日期幻觉
1. 先做三件事,再考虑扩展体系
如果组织当前只想做一个小规模起步,我建议下一版本先完成三件事:建立可追溯的范围基线;把发布门禁写成可验证条件;将未关闭风险连同责任人和决策时间提前呈现。仅这三项,就能让“版本是否准备好”从印象判断变成有证据的讨论。
随后再根据实际痛点增加组合视图、自动化校验、灰度策略和历史指标。每次扩展都应回答一个具体问题:减少了哪类信息延迟、风险遗漏或重复劳动?若回答不出来,就先不要增加流程。
2. 最终判断标准:风险是否在仍有选择时暴露
优秀的Release管理不保证每个版本都准时,也不意味着没有缺陷。它的价值在于,管理层能看懂承诺边界,团队能尽早发现关键风险,业务能够选择延期、缩小范围或分批发布,线上出现异常时有人知道如何止损。
版本管理的成熟,不是每次都“按计划发布”,而是组织越来越少在最后一刻才发现计划不可行。下一步可以从一个真实版本开始,冻结一份范围基线,列出三项最可能影响发布的风险,并在发布授权前逐一核对证据。先把一次发布管清楚,再把有效规则复制到更多团队。
常见问题解答(FAQ)
1. Release 管理的第一步应该做什么?
我负责的版本经常是需求越加越多,临近发布日期才发现测试时间不够。我想先把流程搭起来,但不确定应该从工具、审批还是版本计划开始,怎样才能避免一上来就把流程做得很重?
先确定版本承诺机制,而不是先采购工具或增加审批。可以用一页版本简表明确负责人、目标日期、范围边界、验收条件和风险项,并约定只有指定负责人可以批准范围变更。举例来说,一个两周迭代的版本,计划开始时冻结主要范围;新增需求必须同时说明替换掉什么、增加多少工作量、是否影响测试窗口。
这样做的判断依据是:版本失控往往不是缺少看板,而是没有人对范围变化及其代价负责。等团队能连续几个周期按约定更新状态,再把成熟流程固化到某项目管理工具中。
2. 如何判断哪些需求可以进入某个版本?

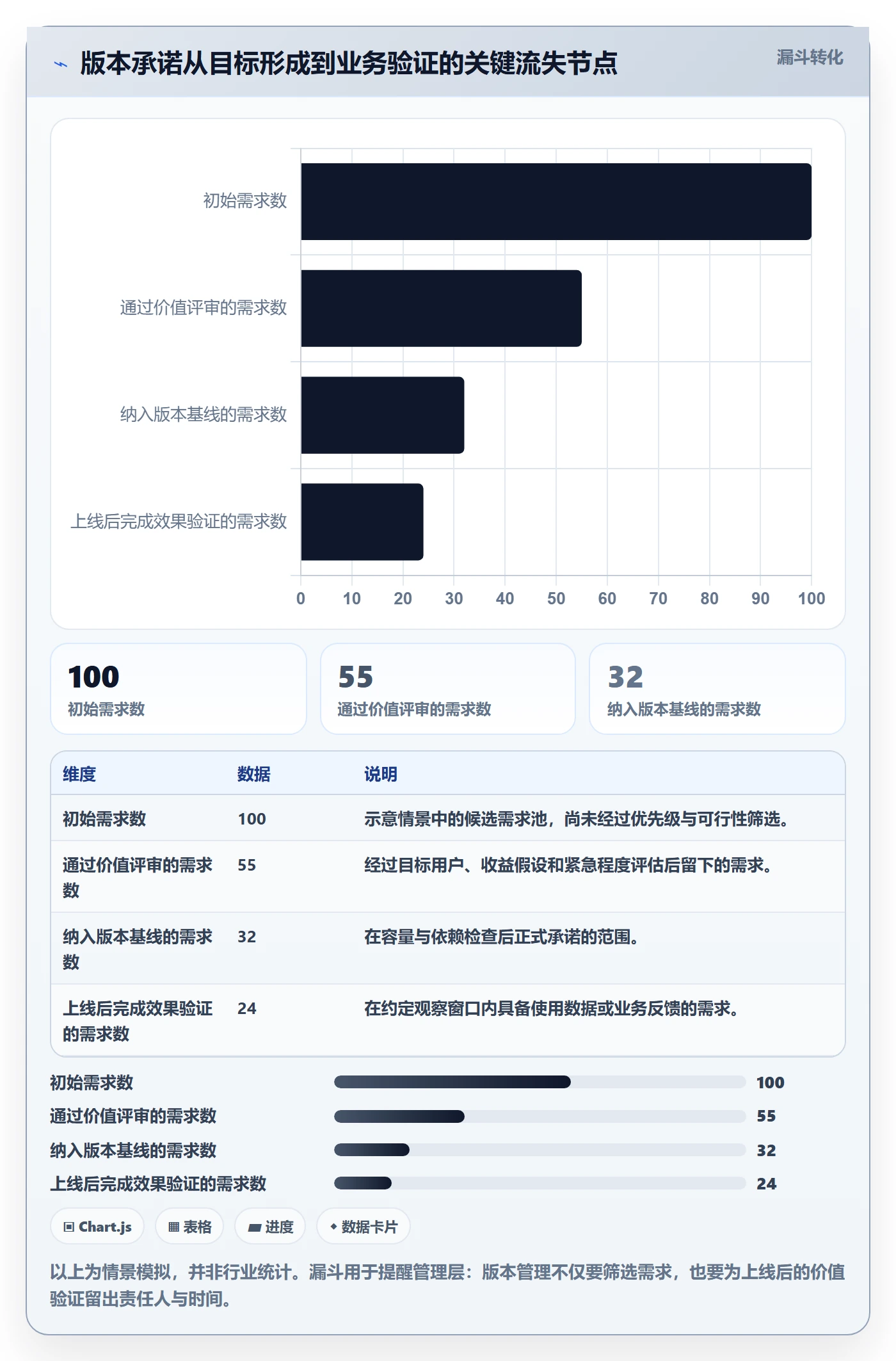

我遇到过管理层认为每个需求都很紧急,研发团队却觉得排期已经满了。大家争论优先级时,往往只比较谁的声音大;我想知道有没有一种可解释、也能留下决策依据的纳入方法?
把需求纳入版本时,至少同时看业务价值、紧急程度、工作量、依赖关系和不确定性,而不是只按提出人的职位排序。可先用高、中、低做快速分级,再为高价值但估算不确定的事项安排短周期验证。比如一个预计需要 8 人日、依赖外部接口的功能,不应只因为业务价值高就直接承诺发布日期;
应先确认接口可用时间,并预留验证余量。每次取舍记录“为何纳入、为何延期、替代方案是什么”,复盘时再比较估算与实际投入。估算偏差连续两三个版本都明显偏大,说明问题可能在需求拆分或依赖识别,而非简单地要求团队加速。
3. 版本发布前,管理层应该看哪些指标?
我看到过状态汇报里写着完成率 90%,但发布当天仍出现关键缺陷或依赖未交付的情况。管理层究竟该看哪些信号,才能分辨“进度看起来正常”和“版本真的具备发布条件”?
不要把完成率当作发布判断的单一依据。更有用的是同时看范围完成情况、未关闭缺陷的严重等级、关键测试通过率、外部依赖状态和回滚准备情况。可以为每项设定团队自己的门槛,例如核心验收场景必须通过、阻断级缺陷为零、未解决高风险项必须有明确责任人和处置方案。
门槛应由产品、研发、测试和运维共同确认,不能照搬别的团队的数字。若完成率很高但核心链路仍未验证,版本就不应被描述为“可发布”;应明确标注风险、补齐验证,或缩小发布范围。管理层需要看到的是可决策的风险,而不是一个脱离上下文的百分比。
4. 版本延期或临时变更时,怎样处理才不让计划失去可信度?
我担心版本一延期,团队就会把原计划全部推翻;如果临时插入高优先级需求,又怕后续每个人都把例外当常态。有没有办法既响应变化,又保留版本计划作为管理依据?
把计划视为带条件的承诺,而不是不可更改的日期。发生延期或插入需求时,先说明触发原因、影响范围、决策人和重新评估时间,再在延期、缩小范围、拆分发布或替换需求之间做明确选择。比如新增事项估计需要 5 人日,就同步指出它会挤占哪个既定事项或测试缓冲;不要只把新需求加进清单,却维持原日期不变。
每个版本结束后比较计划与实际:延期原因是否可预见、变更是否有收益、风险是否被及时升级。若延期反复由同一类依赖造成,应改进依赖确认节点;若总是临时加塞,则需要管理层设定例外入口和决策规则。可信度来自变化过程透明,而不是假装计划从未变化。
核心关键词
文章包含AI辅助创作:Release管理方法大全:管理层版本管理实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528499
读者评论
做过几次数据迁移后,比较认同不能只写“必要时回滚”。真正难的是迁移失败后的前向修复、兼容窗口和数据校验,最好再补充一份可直接套用的演练清单。
这些指标对管理层有参考价值,但小团队如果同时维护范围、依赖、测试证据和风险台账,可能会增加不少记录成本。建议区分高风险版本和日常小版本,避免流程过重。
把需求、缺陷、测试和发布记录关联起来确实方便追责,但前提是各团队愿意持续更新状态。实际使用某项目管理平台时,最容易失效的往往不是功能,而是状态定义不统一和证据录入滞后。
