版本管理版本状态全流程:管理层入门指南与一文讲清

版本管理中最容易被低估的风险,不是版本延期,而是同一个“已完成”在研发、测试、产品和管理层口中代表不同事实:研发认为代码已合并,测试认为尚未回归,产品认为功能还未验收,管理层却以为本周可以发布。版本状态的价值,正是把这些分歧变成可见、可判断、可追责的流程信号。对管理者来说,真正要管的不是状态数量,而是每次状态变化背后的准入条件、责任人和决策后果。

一、先讲核心结论:版本状态不是标签,而是决策闸门

1. 管理者需要管理状态转换,不是状态名称

版本管理通常会列出“规划中、开发中、测试中、待发布、已发布”等状态。名称本身很容易设计,难的是回答三个问题:谁可以推动版本进入下一状态,进入下一状态必须满足什么条件,条件不满足时谁有权阻止转换。

如果一个版本从“开发中”变成“测试中”,却没有代码冻结范围、测试环境、构建包和已知问题清单,那么状态变化只改变了看板颜色,没有改变团队的实际行为。管理者应当把每个状态理解成一个管理承诺:进入该状态,意味着团队已经具备了相应的输入条件,并接受该阶段的责任。

我的判断是:版本状态设计好不好,不看状态有多少,而看它能否让管理层更早发现不可逆风险。如果延期要到发布日期前两天才暴露,说明状态流程没有提供足够早的预警;如果状态每天变化,却没人能说清下一步决策,说明流程在制造信息噪声。

2. 先建立一条可治理的主流程

对于多数需要跨产品、研发、测试和运维协作的团队,我建议从一条主流程起步:规划中、开发中、待测试、测试中、待发布、已发布、已归档。再额外设置“暂停”和“取消”作为异常路径,而不是把所有例外都塞进主流程。

这条流程并非适用于所有组织的标准答案。它的作用是提供一个可讨论的最小模型:版本从承诺到交付,至少经历范围确定、实现、验证、发布准备、线上交付和生命周期结束。团队可以合并或拆分阶段,但必须保留阶段之间的控制点。

状态 管理含义 主要责任人 进入下一状态的核心证据
规划中 范围、价值和目标窗口仍在确认 产品负责人、项目负责人 目标、候选需求、依赖和初步容量经过评审
开发中 团队正在实现已确认范围 研发负责人 范围基线、任务归属、关键依赖和风险可追踪
待测试 构建已具备进入验证阶段的条件 研发负责人、测试负责人 构建可用、变更清单完整、环境和测试数据就绪
测试中 质量风险正在被验证和收敛 测试负责人 关键用例完成、阻断缺陷处理、残留风险评审
待发布 版本已达到发布候选条件,等待执行窗口 发布负责人、业务负责人 回滚方案、监控、公告和发布审批准备完毕
已发布 版本已进入目标生产环境 发布负责人、运维负责人 发布结果、观察结论和异常记录完成
已归档 版本生命周期关闭,后续转入维护或退役 版本负责人 复盘、文档、遗留问题和支持策略已登记

3. 状态越少越好,前提是决策仍然清晰

状态设计常见的两个极端,一种只有“未开始、进行中、完成”,另一种把每个团队动作都拆成独立状态,最终十几种状态无人记得。前者让管理层看不出风险在哪,后者增加维护成本,还容易出现同一件事在多个状态之间反复跳转。

我通常先问:这个阶段是否需要不同的负责人、不同的准入条件,或者不同的管理决策?如果三个问题的答案都是否,就没有必要单独设置一个状态。比如“等待测试环境”更可能是阻塞原因或标签,而不是一个长期状态;但在环境申请确实需要独立负责人和服务时限的组织里,它可以成为一个可治理的子阶段。

版本管理版本状态全流程:管理层入门指南与一文讲清

二、背景和真实场景:为什么“看起来完成”会变成管理风险

1. 一个版本往往同时承载四种不同的承诺

在中大型组织里,一个版本通常不只是研发工作包。它同时承载产品对业务的承诺、研发对实现范围的承诺、测试对质量覆盖的承诺,以及运维或发布团队对生产变更的承诺。四种承诺的时间尺度和证据类型不同,单靠一个百分比很难真实描述进度。

例如,版本计划完成度显示为 85%,看起来接近收尾;但剩余的 15% 可能恰好包含支付链路、数据迁移或权限改造等高风险事项。相反,剩余任务数量很多,也不一定意味着版本无法发布,因为其中可能是低优先级体验优化。总进度回答“做了多少”,状态治理回答“现在是否具备下一步条件”。

2. 管理层常见的盲区是把日期当作事实

在许多项目会上,管理者先问“还剩几天”,再问“当前是什么状态”。这会让团队倾向于维护一个乐观日期,而不是尽早披露真实风险。发布日期是计划,不能替代准入证据;“按期”也不等于“可发布”。

更有用的提问顺序是:当前阶段的退出条件完成了多少?最关键的未完成项是什么?它影响质量、范围还是窗口?谁负责消除风险?如果风险未能在截止时间前解除,替代方案是什么?这些问题能把抽象的进度讨论转成具体的管理动作。

3. 版本状态要能处理跨团队交接

状态转换最容易失真的地方,是责任从一个角色转交给另一个角色。例如研发认为已提测,测试却发现构建无法部署;发布团队收到“准备好了”的通知,却没有回滚脚本或变更审批。此时问题不只是某个环节没做,而是交接定义缺失。

我建议把“交接完成”设为状态转换的必要条件,而不是依赖口头通知。交接记录至少要说明交付物、风险、未完成事项、接收人和确认时间。某些团队会把这些信息放在项目管理平台的版本页、发布单或关联任务中;工具并不重要,关键是每次交接有唯一、可追溯的记录位置。

4. 用状态变化的时长发现隐性堵点

版本状态不仅用于展示位置,也能形成过程数据。若团队持续记录进入和离开各状态的时间,就能观察版本在规划、开发、测试和等待发布阶段各停留多久。比起“总工期 40 天”,发现“待测试平均停留 6 天,其中 4 天在等环境”更容易制定改善措施。

不过,状态停留时长不能直接等同于效率。版本规模、变更风险、节假日、外部依赖都会影响结果。比较时应尽量使用相近类型的版本,至少同时观察规模、风险等级和变更数量,避免把复杂版本与小型修复版本直接排名。

版本管理版本状态全流程:管理层入门指南与一文讲清

三、常见误区:状态板看起来很满,不代表流程可控

1. 把任务完成率等同于版本完成率

任务完成率通常按已完成事项数量或估算工作量计算,但它并不说明关键路径是否完成,也不说明剩余工作是否集中在高风险功能。一个版本完成了 90% 的低风险任务,仍可能因为核心数据校验未通过而不具备发布条件。

处理办法是同时展示任务完成度和关键门槛状态。任务完成度用于观察投入和执行进展,门槛状态用于判断能否进入下个阶段。管理报告至少应回答:关键路径是否可行、阻断项有几项、最晚决策时间是什么。

2. 把“待测试”当成研发已经交付

“已提测”只是交接动作,不是质量结论。若没有明确构建版本、环境、变更清单和冒烟结果,测试团队可能花大量时间复现部署问题,真正的功能验证反而被压缩。

因此,“待测试”应代表测试可接收,而不是研发已发出通知。接收条件可以包括构建可部署、核心路径冒烟通过、配置和测试数据可用、已知问题已登记。某些组织会允许条件不完全满足时例外接收,但必须标明例外项、责任人和补齐时限。

3. 把“测试中”当成风险已经被消除

进入测试阶段只说明验证开始,不说明风险下降到可接受水平。测试进度还要结合用例覆盖、缺陷严重程度、回归结果和剩余验证时间。尤其是版本范围中途变化时,旧的测试完成率可能高估真实覆盖。

我会特别关注缺陷的趋势而非单个缺陷总数。高优先级缺陷持续新增、重复打开率偏高、关键链路未完成回归,通常比“当前有 27 个缺陷”更能说明发布风险。缺陷总数需要按严重度、模块和趋势解释,不能单独作为放行依据。

4. 把“已发布”当成生命周期结束

发布到生产环境并不意味着价值已经实现。上线后仍要观察错误率、业务指标、用户反馈和数据一致性。有的版本发布成功,却出现功能开关未开启、仅部分租户可见或关键行为没有被监控的情况。

所以,“已发布”需要定义观察期和完成条件。小型内部工具可能观察数小时即可关闭;涉及交易、客户数据或核心流程的版本,往往需要更长的稳定性观察和业务确认。观察时间应依据风险决定,而不是所有版本一刀切。

5. 为了看板好看而频繁改状态

如果状态变更只用于周报,团队会把状态维护成“让人安心”的表面信息。一旦状态转换不需要任何证据,管理者就无法区分真实进展与汇报动作。另一种情况是状态被人为卡住,因为转换权限集中在单一审批人手里,流程反而形成排队。

解决办法不是增加更多审批,而是明确轻量的转换规则:谁可以发起、谁需要确认、何种条件可自动通过、哪些风险必须升级。对于低风险的标准变更,可以自动校验并快速转换;对于生产数据迁移等高风险变更,则保留人工评审。

6. 把所有异常都做成状态

“等产品确认”“依赖外部接口”“缺少测试数据”“审批中”看上去都可以成为状态,但如果每种阻塞都建成主流程状态,团队很快会面对一张复杂的状态地图。很多异常更适合作为阻塞原因、风险标签或关联事项,并配合负责人和预计解除时间。

只有当一个异常阶段具有稳定的进入条件、明确的处理责任和独立的时效管理价值,才值得成为状态。例如合规审查如果有固定队列、服务时限和独立责任团队,可以单独建模;临时等待某个同事回复,通常不值得改变版本主状态。

版本管理版本状态全流程:管理层入门指南与一文讲清

四、专业判断逻辑:如何定义状态、门槛和责任

1. 先从管理决策倒推状态

不要先问“行业里有哪些状态”,而要先列出管理层在版本生命周期中需要做的决策:是否承诺范围和时间,是否允许开始验证,是否接受质量风险,是否批准发布,是否结束观察并转入维护。每个需要独立决策的节点,都可能需要一个状态或门槛。

如果两个阶段的责任人、证据和决策都相同,可以合并;如果进入后一阶段会产生新的责任或不可逆成本,就应考虑拆分。比如从“测试中”到“待发布”,意味着测试负责人把质量结论交给发布决策者,后者要权衡窗口、残留风险、业务收益和回滚能力,这通常值得设置独立节点。

2. 为每个状态写清进入条件和退出条件

状态定义至少包含四项:状态含义、进入条件、退出条件、责任角色。若只写一句“正在测试”,不同团队仍会自行解释。条件应尽量可核验,例如“核心业务路径通过约定的回归集”,而不是“测试基本完成”。

状态 进入条件示例 退出条件示例 超时后的动作
规划中 业务目标、候选范围和目标窗口已提出 范围基线、容量评估和依赖确认完成 重新评估目标窗口,不带条件进入开发
开发中 负责人、任务拆分和主要依赖已明确 代码合并、构建可用、范围变更有记录 升级关键路径阻塞,评估削减范围或增援
待测试 提测包可部署,变更与已知问题已登记 测试接收检查完成并确认环境可用 退回补齐交付物,计入交接等待时长
测试中 测试范围、环境、数据和责任人已确认 关键验证完成,残留缺陷经过风险评审 重排测试范围或调整发布窗口,不虚报完成
待发布 候选版本满足质量门槛 发布审批、回滚和监控准备完成 到期重新核验版本有效性和风险状态
已发布 生产变更开始执行 发布结果和观察期结论记录完成 出现异常时按回滚或修复预案升级处理

3. 区分状态、阶段、风险和阻塞原因

实际管理中,团队常把四类信息混在一起。状态说明版本当前处于流程哪里;阶段是更高层的生命周期分组;风险说明可能发生什么及影响;阻塞原因说明当前为什么无法继续。将它们分开,管理者才能既看清进度,又看清风险来源。

  • 状态:待测试、测试中、待发布等,用来定位流程位置。

  • 阶段:规划、交付、运营、退役等,用于汇总更高层生命周期。

  • 风险:数据迁移失败可能导致回滚,用来判断发生概率和影响。

  • 阻塞原因:测试环境不可用,用来指向当前行动和责任人。

一个版本可以处于“测试中”,同时具有“高风险”标记,并因“外部接口环境未就绪”而暂时受阻。若把这三件事塞进同一个状态字段,团队要么丢失风险信息,要么制造大量近似状态。

4. 设置风险分层,而非用同一把门槛管理所有版本

低风险小修复与涉及数据库结构调整的版本,不应该接受完全相同的审批重量。对低风险版本,自动化检查、简化审批和短观察期能减少不必要的等待;对高风险版本,应提高证据要求,加入回滚演练、数据校验、依赖团队确认和明确的业务放行人。

风险分层可以从影响范围、可逆性、数据敏感度、外部依赖和故障恢复难度几个维度判断。不要只用“版本大小”替代风险:代码变更行数少,不代表影响小;一个配置开关或权限规则改动,也可能影响大量用户。

风险等级 典型特征 发布门槛建议 管理关注点
低 范围有限、可快速回退、影响面小 自动化检查、核心冒烟、责任人确认 避免审批成本高于风险本身
中 多个模块协同、存在外部依赖或较长回归 关键用例完成、已知问题评审、监控和回退方案 关注依赖、测试覆盖与窗口冲突
高 涉及核心链路、数据变更、权限或难以回退的操作 专门评审、回滚或前向修复预案、业务确认、分批发布 把失败后的恢复时间和影响范围纳入决策

5. 把例外处理设计成规则,而不是临时口头授权

现实中不可能所有版本都严格按标准流程执行。紧急安全修复、法规要求、关键客户阻断,都可能需要加速发布。成熟流程不是禁止例外,而是要求例外具有清楚的理由、授权人、补偿控制和事后复盘。

例如,无法完成全部回归时,决策者应看到未测范围、可能影响、监控方案和撤销条件。紧急发布可以压缩审批路径,但不应删除风险记录。若某类例外反复出现,它很可能已经不是例外,而是流程设计或资源配置问题。

版本管理版本状态全流程:管理层入门指南与一文讲清

五、案例与数据观察:一次版本治理如何从“追进度”转向“管风险”

1. 情景案例:100 人以上组织的跨团队版本

以下案例为匿名化情景推演,用来说明方法,不代表某家企业的实际数据。设想一家 100 人以上的产品研发组织,版本涉及产品、研发、测试、运维和业务运营团队,原本按周召开进度会,管理者主要看任务完成比例和计划发布日期。

团队发现,过去几个版本的日期预测经常在最后一周变化。会议上虽然显示任务完成率超过 80%,但大家对“能否按期发布”的回答不一致。进一步拆分后发现,问题不是单纯的研发进度慢,而是提测条件不统一、测试环境准备晚、缺陷风险没有和发布决策关联。

2. 第一步:把原来的模糊状态改成可验证交接

团队没有立刻引入复杂审批,而是先统一“待测试”的准入定义:构建版本可追踪、变更范围已冻结或明确例外、关键配置已说明、冒烟结果已登记、测试数据和环境已确认。测试接收人可以拒绝不符合条件的交接,但必须写明缺项和补齐责任人。

这一调整的关键不在于多了一个表单,而是改变了状态含义。原来“提测”是研发说已经交付;调整后,“待测试”表示交付物达到可接收条件。若接收失败,问题就被分类为构建、环境、信息或范围管理缺口,而不是笼统记录成测试延迟。

3. 第二步:让版本风险而不是平均进度进入会议

管理会议把原来的单一完成率拆成四类信息:关键范围完成情况、阻断缺陷、依赖风险、发布准备度。项目负责人不再只报告“完成 82%”,而是报告“核心支付路径已回归,数据迁移校验尚未通过,当前最晚决定时间为周三中午,未通过则需选择延期或关闭部分功能”。

这种汇报方式更适合管理决策,因为它把不确定性、时间边界和替代方案放在一起。管理层可以决定是否调整范围、增加验证资源或延后窗口,而不是在最后一天才面对一个没有选项的坏消息。

4. 第三步:用状态停留时间区分瓶颈类型

团队按版本记录状态进入和退出时间,并将等待时间归类为环境、依赖、审批、资源或返工。观察时不把不同规模版本混为一谈,而是先挑选同类型的跨团队功能版本进行比较。下面的数据是方法示例,属于情景模拟,目的是展示指标如何服务于判断。

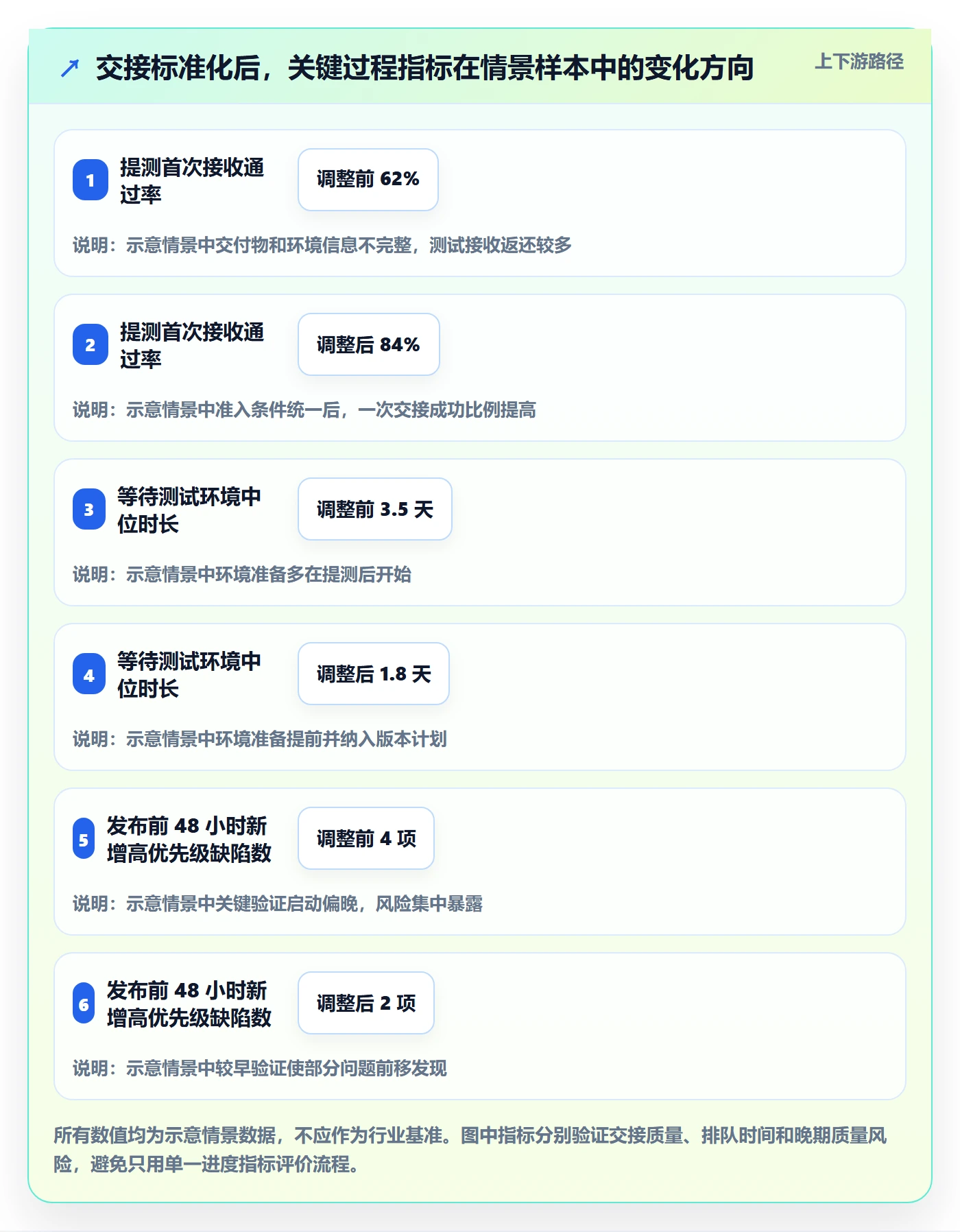

观察项 调整前情景 调整后情景 管理解释
提测首次接收通过率 约 62% 约 84% 交接条件明确后,测试返还补充信息的次数减少
等待测试环境的中位时长 约 3.5 天 约 1.8 天 环境准备提前进入版本计划,不再集中到提测当天
发布前 48 小时新增高优先级缺陷数 约 4 项 约 2 项 更早启动关键链路验证后,晚期集中暴露有所减少
计划日期在发布前一周变更的版本比例 约 35% 约 20% 风险更早进入决策,部分版本提前调整范围或窗口

5. 如何正确解释这类数据

不能仅凭前后对比就断言状态治理直接带来了全部改善。同期可能发生了人员增加、自动化测试改造、版本规模变化或业务优先级调整。更严谨的做法是记录版本类型、规模、变更数、依赖数和风险等级,至少连续观察多个交付周期,再看趋势是否稳定。

管理者也要防止指标被“优化”成表面数字。例如,提测首次接收通过率升高,可能是标准变清楚,也可能是测试团队不再拒收;发布日期变更比例降低,可能意味着预测更准,也可能意味着团队不敢提前报告风险。每个指标都应配一个反向检查问题,确保它没有诱导错误行为。

这里真正可复用的经验是:先改善信息质量,再追求流程速度。如果每个人对状态含义理解不同,所谓效率提升可能只是隐藏返工。状态标准化之后,团队才有条件判断哪里值得自动化、哪里应减少审批、哪里需要增加资源。

版本管理版本状态全流程:管理层入门指南与一文讲清

六、不同情况下的行动建议:从最小可用流程开始

1. 团队规模较小、版本简单时

如果团队人数不多、参与角色少、版本可快速回退,就不必一开始建设复杂的审批体系。可以采用规划中、开发中、验证中、已发布四个主状态,把“待测试”和“待发布”作为轻量标签或检查项。重点是明确负责人、版本范围和回滚方式。

小团队仍然需要区分“开发完成”和“上线完成”。开发完成代表代码或配置达到约定状态,上线完成代表目标环境变更执行完毕并经过基本观察。若把两者合并,线上问题可能没有明确的跟进责任。

2. 多团队并行、依赖较多时

多团队组织应将状态交接和依赖承诺纳入统一视图。每个跨团队依赖至少要有提供方、接收方、所需日期、验收标准和风险升级路径。版本主状态可以保持简洁,但依赖状态要足够清楚,例如未确认、已承诺、已交付、已验收。

可以设置固定的风险检查点,而不必让所有团队参加所有会议。只有阻塞项、关键路径变化、范围变化和高风险缺陷需要升级到管理层。管理层不应要求每个任务都逐一汇报,而应要求团队提供可追踪的例外信息。

3. 涉及数据迁移、核心链路或合规要求时

高风险版本应明确不可跳过的控制点,例如数据备份验证、迁移演练、权限审查、业务验收、回滚或前向修复方案。若技术上无法回滚,就要事先设计分批执行、数据校验和故障止损方式,并明确谁有权暂停后续扩量。

这类版本适合设置独立的“发布候选”评审,但评审要聚焦证据而非形式。参会人应该能回答:最坏情况下影响什么,发现异常的信号是什么,多久能止损,谁作最终决策。无法回答这些问题时,不能用“测试已经通过”作为唯一放行理由。

4. 发布频率高、自动化程度高时

高频交付团队的状态治理不应成为人工排队系统。适合将可自动验证的条件交给流水线,例如构建成功、静态检查通过、自动化测试结果、依赖扫描和部署健康度。人工审批应保留在需要业务判断、风险接受或法规责任的节点。

自动化并不等于无人负责。流水线失败要有明确的处理人,规则变更要有审查机制,绕过检查要记录原因。若自动检查误报过多,团队会逐渐习惯忽略告警;如果每次都能轻易绕过,流程就只剩表面控制。

5. 版本常常延期或范围频繁变化时

如果版本反复延期,不要先通过增加状态来解释。先检查范围冻结时间、需求变更频率、关键路径任务、依赖承诺和容量假设。范围变化应记录新增价值、替代掉的工作、对测试范围和发布时间的影响,以及最终批准人。

对于频繁变化的产品,可以把长期路线图与近期交付承诺分开:远期版本允许探索和调整,短期版本则需要更严格的范围基线。这样既不压制必要的产品学习,也避免每次新需求都悄悄挤占已承诺工作的验证时间。

6. 管理者刚开始建立版本治理时

建议先选一个关键产品线或一类版本做试点,连续覆盖两个到三个交付周期。第一轮不急着考核团队,而是检查状态定义是否被理解、必需信息是否拿得到、转换是否造成不合理等待。发现规则不适配时,先修规则,再决定是否扩展。

试点阶段可以保留纸面定义或项目管理平台中的配置,但要避免同时引入太多新指标。一个可执行的起点是:版本目标与范围、当前状态、状态责任人、关键风险、阻塞原因、计划窗口和下一决策点。能够稳定更新这几项,再增加更精细的预测与质量分析。

版本管理版本状态全流程:管理层入门指南与一文讲清

七、不同情况下的取舍:可视性、控制力和交付速度不能同时无限提高

1. 状态粒度与维护成本之间的取舍

状态越细,理论上越容易定位问题,但实际维护成本也越高。若每次任务变化都要同步更新版本状态,团队会把时间花在维护字段上;若状态过粗,管理者又只能看到“进行中”。最佳粒度取决于管理决策需要,而非看板视觉效果。

我的建议是先为版本主流程保留少量稳定状态,把细节放进风险、阻塞原因、依赖和里程碑字段。只有当某个中间环节长期造成排队,且组织愿意对它设置负责人和处理时限时,才把它升级为独立状态。

2. 统一标准与团队自主之间的取舍

完全统一的流程便于横向比较,却可能不适合所有产品;完全放权给各团队,又会让管理层无法理解不同团队的状态含义。更可行的做法是统一“管理语义”和最低证据要求,允许团队在执行细节上扩展。

例如,各团队都使用“待发布”表示满足发布候选条件,但具体的自动化覆盖、审批角色和观察时长可以依据风险调整。管理层比较时应比较同类版本,并展示例外条件,不应把不同定义下的“测试完成率”直接放在一起排名。

3. 自动化与人工评审之间的取舍

自动化适合检查重复、明确、可机器判定的条件;人工评审适合处理上下文、业务影响和风险接受。把所有事项交给人工会造成等待,把所有判断写成自动规则则可能忽略特殊情况。较好的方式是自动化做初筛,人工负责少数高影响决策。

流程还要设置例外反馈:自动规则若频繁被绕过,说明规则可能不合理;人工审批若大量重复确认相同信息,说明证据可以结构化或自动生成。管理者应把审批队列时长和例外比例纳入流程复盘,而不是只统计通过了多少版本。

4. 发布速度与风险容忍度之间的取舍

更快发布通常意味着更小批次、更短反馈周期,但前提是团队具备快速发现异常和恢复服务的能力。没有监控、回滚和责任响应机制时,单纯提高发布频率可能只是更频繁地把风险推向生产环境。

因此,速度策略应与恢复能力同步设计。可分批发布的功能,先控制影响面;不可逆的数据操作,优先做演练和校验;低风险修复则可采用更轻量路径。管理层要明确接受什么风险、由谁接受、出了问题怎样止损,而不是把“尽快上线”当成无条件目标。

选择 收益 代价或风险 适用情况
简化状态、提高自主性 更新负担小,团队行动快 跨团队对齐和横向分析较弱 小团队、低风险、依赖少
细化状态、强化交接 瓶颈更容易定位,责任边界清楚 维护成本和流程等待可能增加 多团队协作、交付风险高
自动化准入 规则一致,反馈快,可重复验证 建设成本、误报和规则维护不可忽略 版本频繁、条件稳定、技术平台成熟
人工风险评审 可以结合业务上下文作判断 易产生排队,判断质量依赖经验 高影响变更、法规责任或难回退操作

八、管理落地:一套可以直接启动的版本状态治理步骤

1. 盘点现有状态和实际决策

先收集团队正在使用的状态、字段和汇报口径,再抽查几个已发布版本,确认真实工作是怎样流动的。不要只看制度文档,要看实际记录:状态有没有跳过,谁改状态,是否补充证据,哪些版本长期停留。

盘点时重点找三类差异:同名状态含义不同、不同名称实际含义相同、状态变化没有带来任何决策。前两类需要统一或映射,第三类则是删减候选。

2. 选定最小状态集合和异常路径

把主流程控制在团队能稳定理解的范围内,再单独定义暂停、取消和紧急路径。暂停状态需要说明暂停原因、恢复条件和复核日期,避免版本永久停留;取消状态需要记录决策来源和已投入工作的处理方式,避免任务悄然消失。

如果组织有多个产品类型,可以共享核心主流程,再通过配置或子流程处理差异。不要为每个团队建立完全独立的状态体系,除非其生命周期和控制责任确实不同。

3. 写明转换责任和必需证据

每次状态转换都应具备最小信息:发起人、确认人、转换时间、证据链接、未满足条件及例外理由。低风险转换可以由负责人自行完成并自动检查;高风险转换由指定角色确认。权责要明确,但避免出现多个角色重复审批同一事实。

如果使用项目管理平台或研发协作系统,可以把责任人、风险项、目标窗口、构建信息和关联任务放在统一记录中,并设置必要字段校验。工具应服务于规则,不要指望换工具后流程自然变清楚。

4. 选取少量有行动价值的指标

第一阶段建议关注状态停留时长、关键交接首次接收通过率、阻塞项年龄、发布前高优先级缺陷趋势和计划日期变化原因。每个指标都要定义统计口径、数据来源、更新频率和负责人。

不建议一开始就把指标与团队绩效挂钩。指标用于发现系统问题时,团队才更愿意如实记录;一旦未经校准就用于排名,团队可能通过修改范围、拆分版本或降低缺陷等级来让数字变好看。

5. 设置复盘节奏和规则退出机制

每个交付周期结束后,复盘状态转换是否真实、哪些准入条件反复被例外绕过、哪里有最长等待、哪个指标没有促成行动。若某项规则长期没人使用,或者使低风险版本排队,却未降低风险,就应该简化或删除。

流程治理也需要退出机制。试点规则可以设定复核日期;新门槛需要证明其降低了什么风险或改善了什么决策;旧门槛若不再产生价值,应允许撤销。管理系统不是一次设计完成的图,而是根据交付事实持续校正的操作模型。

6. 用一页管理视图回答五个问题

管理层不需要看到所有任务,但应能在一页内判断版本是否可控。建议视图包含:版本目标和计划窗口、当前状态及停留时长、关键路径与阻塞、质量和发布风险、下一决策点与责任人。

若一页视图无法回答“需要谁在什么时候做什么决定”,就说明它仍是状态展示,不是管理工具。将展示信息压缩到决策所需范围,通常比堆叠更多图表更有效。

  • 范围:版本承诺包含什么,近期是否发生变化。

  • 状态:版本当前在哪里,停留是否超出预期。

  • 风险:最可能影响交付或质量的事项是什么。

  • 行动:谁负责解除阻塞,最晚需要何时完成。

  • 决策:管理层需要批准、取舍或接受什么风险。

九、结语:状态治理的目标,是让坏消息更早变得可行动

版本状态管理不该追求看板整齐,也不该把流程做成审批迷宫。它的真正价值,是在发布承诺变成生产风险之前,提供足够清楚的证据,让团队知道下一步做什么,让管理者知道何时需要干预。

我最看重的判断标准只有一个:状态变化是否带来了新的事实、责任或决策。如果没有,它大概率只是标签;如果每次变化都能证明准入条件、暴露风险并明确下一责任人,哪怕状态只有六七个,也足以支撑复杂协作。

下一步可以从一个真实版本开始:列出当前状态,补上每个状态的进入与退出条件,记录阻塞原因和停留时间,再观察一个交付周期。先让团队对“现在在哪里、为什么在这里、什么条件下才能继续”达成一致,之后再决定是否增加自动化、风险分层和管理报表。先提高信息可信度,再提高交付速度,通常比先增加流程复杂度更稳妥。

常见问题解答(FAQ)

1. 版本管理中的版本状态应该怎么设计?

我接手的项目里,版本状态有“进行中、已完成、已发布”几种,但大家对“已完成”的理解并不一样。想从管理层视角弄清楚,一个版本从规划到停止维护,哪些状态才有实际意义?

状态不是越多越好,关键是每个状态都能回答一个管理问题,并对应明确的进入条件。常见流程可以设为“规划中、开发中、冻结中、候选发布、已发布、维护中、已停止维护”。例如,“候选发布”表示功能范围已冻结、关键测试通过,正在做上线前验证;“已发布”则表示已部署到目标环境并完成发布确认。

不要把“测试中”当成版本状态:测试是工作环节,版本仍可能处于开发中或候选发布阶段。

2. 版本状态之间的流转规则该如何制定?

我担心状态流程定得太细,团队会觉得是在增加填表工作;定得太粗,又无法看出版本卡在哪里。有没有一种能兼顾管理可见性和执行成本的设计方法?

为每次状态变化设置“负责人、触发条件、必需证据”,比增加更多状态更有效。比如从“开发中”转为“冻结中”,应确认本次范围清单、未完成事项和风险负责人;转为“候选发布”,应确认阻断级缺陷为零、核心验收用例通过、回滚方案可用。可先用一个小版本试运行两轮:若某状态停留时间很短、没有决策作用,就合并;

若团队频繁在状态间来回切换,通常是准入条件不清或范围控制失效。

3. 管理层如何通过版本状态判断项目风险,而不只看进度百分比?

我看过一些项目周报,进度写着百分之九十,最后却连续延期;也见过状态显示正常,但上线风险没人提前提出来。管理层该盯哪些信号,才能尽早发现版本可能出问题?

进度百分比容易掩盖未完成工作的风险,建议同时看状态停留时间、范围变更、阻断缺陷和关键依赖。举例来说,某团队计划四周完成一个版本,到了第三周仍处于开发中,且新增需求占原范围的约两成,即使任务完成率显示百分之八十五,也应重新评估发布日期。这里的比例只是示例阈值,实际应结合团队历史数据校准。

管理层的重点不是催促改状态,而是追问:卡点是什么、谁负责解除、若到某日期仍未解决会采取什么决策。

4. 版本发布后还需要管理哪些状态和信息?

我过去以为版本一旦上线就算结束,后来发现线上问题、补丁和旧版本支持经常交叉发生。发布之后应该怎样记录版本状态,才能让业务、研发和支持人员对“当前可用版本”有一致理解?

发布不是生命周期终点。发布后可进入“维护中”,并记录适用环境、发布时间、变更摘要、已知问题、回滚方式和支持期限;不再提供常规修复但仍有迁移安排时,可标记为“停止维护待迁移”,迁移完成后再归档或停止支持。还要区分版本状态与运行健康度:版本可以是“已发布”,但线上服务仍可能异常。

建议在发布记录中明确版本号、部署范围和负责人,避免只写“已上线”却无法确认哪些用户或环境实际使用了该版本。

核心关键词

读者评论

张
张安琪

我们之前把“已提测”当成交付完成,结果测试经常卡在环境和数据上。把构建、变更清单列为接收条件后确实少了些扯皮,不过维护这些信息也需要有人负责。

杨
杨沐阳

状态停留时长适合找排队环节,但不同规模版本直接比较确实容易误导。实际复盘时还得结合变更范围和外部依赖,否则最后还是会把等待时间算到研发头上。

黄
黄梓萱

文章把“已发布”和生命周期结束区分开很实用。想请教一下,观察期的结束条件怎么定比较稳妥?如果只看运行时长,可能会漏掉业务指标异常;如果依赖人工确认,又容易拖着不归档。

文章包含AI辅助创作:版本管理版本状态全流程:管理层入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528404

赞 (0)
飞飞飞飞
版本管理版本计划全流程:实施团队最佳实践与一文讲清
上一篇 6小时前
版本实操方法:实施团队提升版本管理效率的落地方案方法与模板
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
