版本状态落地方案真正难的,不是把“未开始、开发中、已发布”写进系统,而是让每个状态都能回答三个问题:这次版本交付到哪一步、卡点由谁处理、什么时候可以承诺下一步。实施团队做版本管理数据分析时,我最先检查的通常不是状态数量,而是“待发布”里是否混着测试未通过、客户未确认、窗口未排期等完全不同的事情。下文用一个明确标注为情景模拟的实施案例,拆解如何从状态设计、数据口径到运营动作,建立一套能支持决策而不是只做统计的版本管理方案。
一、先讲结论:状态不是标签,而是带有进入条件的管理契约
1. 版本状态必须对应可验证的事实
我判断一个版本状态设计是否可用,会先问:团队能否用同一组证据判断一条版本记录是否应该进入这个状态?如果答案是“看情况”“负责人觉得差不多”,这个状态就还没有落地。
例如,“开发完成”不应只表示开发人员暂时不再提交代码;它至少要能对应约定的开发范围已完成、构建产物可用、必要的代码评审已结束。如果这些条件不满足,团队记录的“开发完成率”就会高于真实交付进度。
版本状态也不是工单状态的复制品。工单回答单项需求或缺陷走到了哪一步,版本回答一组交付内容是否满足集成、验证、发布和复盘要求。两个层级如果混为一谈,版本看板就会被大量需求明细淹没。
2. 状态数量应由决策需要决定
状态太少,会把阻塞隐藏在大类里;状态太多,则会增加更新成本,制造“为了选状态而选状态”的负担。我的建议是先从管理动作倒推状态:团队需要在哪些节点作出继续、暂停、升级或发布的决定,再为这些决定设置状态边界。
对多数实施交付场景,可以从“规划中、开发中、待验证、验证中、待发布、已发布、已关闭”这类主状态起步,再用阻塞原因、环境、客户确认、发布窗口等字段解释细节。若业务确实需要区分回滚、灰度或客户验收,再增加相应状态或子流程,而不是一开始把所有可能性都塞进主状态。
3. 数据分析的核心是找出流转损耗
版本管理不应只看“有多少版本已发布”。更有行动价值的问题是:从开发完成到验证开始,平均等待多久?验证失败后返工几轮?待发布版本中,有多少是被窗口、客户确认或环境问题卡住?这些指标能把状态数据转成可执行的改善议题。
情景模拟中,某实施团队将版本交付拆成六个关键阶段后,发现整体周期偏长并非开发时间特别久,而是验证排队和客户确认等待占据了较大比例。这个发现会改变管理动作:单纯要求开发提速不能解决主要瓶颈,反而应先治理验证资源和确认机制。

二、背景和实施场景:为什么版本数据经常“看起来完整,实际不能用”
1. 实施团队交付的是变化,不只是一份软件包
实施团队的版本往往包含产品能力、项目配置、数据迁移、接口适配、环境准备、客户培训和上线窗口等多个部分。版本能否发布,取决于这些依赖是否同时满足,而不是单看开发任务是否全部关闭。
这也是实施版本管理与单纯研发版本管理的重要差别:研发团队可能以构建产物和测试结果为关键门槛;实施团队还要面对客户侧审批、业务停机窗口、账号权限、第三方接口和现场资源等外部约束。状态设计若只覆盖内部研发过程,发布风险就会落在系统之外。
2. 一类典型问题:同一个“待发布”包含多种等待
在方案评审中,我经常看到“待发布”被当成一个大收纳箱。版本可能已经通过测试,只是等待周末窗口;也可能测试报告尚未签字;还可能客户培训未完成、迁移脚本没有演练,甚至发布负责人尚未确认。
这些版本表面上处于同一状态,管理动作却完全不同。等待发布窗口,需要排期;测试未完成,需要补验证;客户未确认,需要明确责任人与截止时间;脚本未演练,则需要先关闭上线风险。只用一个状态统计,管理者看不到队列内部结构。
3. 用于说明方法的情景模拟案例
为避免把推演数据误说成真实客户成绩,本文案例中的团队、数量和周期均为情景模拟。假设一家拥有约 120 人交付与研发协作团队的企业,为多个客户项目提供定期版本交付,团队使用某项目管理平台维护需求、缺陷、版本和发布计划。
团队遇到的表面问题是版本延期率偏高。进一步检查后发现,版本名称格式不统一,状态更新依赖负责人记忆;有的项目把“测试中”作为版本状态,有的项目把测试任务关闭就视为“可发布”;延期原因写在评论里,难以汇总;同一版本还可能在计划表、群消息和客户周报中出现不同日期。
因此,方案不是先做一张漂亮的仪表盘,而是先统一数据对象和口径:什么算一个版本、版本包含什么、状态由谁更新、何时更新、延期如何归因。没有这些基础,图表展示得越精细,团队越容易对错误的数字产生信心。
4. 版本数据要同时服务执行层和决策层
执行层需要知道今天该处理什么:哪些版本等待验证、哪些缺陷阻止发布、哪个客户还没有确认。决策层需要知道系统性问题在哪里:验证资源是否不足、承诺日期是否过于激进、某类依赖是否反复造成延期。
因此,同一份数据应当有不同观察尺度。项目成员看具体版本和责任人;项目经理看本周交付、阻塞和风险;实施负责人看跨项目负载和延期原因;管理层看周期、可靠性与风险趋势。若把所有人塞进同一张报表,通常会出现信息过载或关键细节缺失。
三、常见误区:为什么状态越细,数据有时反而越差
1. 把状态数量当作管理成熟度
增加状态看起来像是提高了过程精度,但如果没有明确进入条件、退出条件和责任人,新增状态只是在制造更多选择。团队会根据个人习惯选状态,跨项目的数据便失去可比性。
我更看重状态是否能触发动作,而不是状态是否“覆盖全面”。如果一个状态不会改变责任人、检查项、通知对象或决策方式,它可能更适合作为字段、标签或备注,而不是独立状态。
2. 把工单完成率当作版本交付率
工单关闭只说明某项工作按其规则处理完毕,不代表版本整体达到发布条件。版本交付还可能依赖集成测试、迁移演练、客户验收、变更审批或回滚方案。
反过来,版本已发布也不意味着所有相关工单都必须关闭。部分非阻塞改进可以进入后续版本。关键是团队要明确哪些事项属于发布门槛,哪些只是关联工作,不能用“工单全部关闭”替代发布判断。
3. 只统计按期率,不分析承诺日期质量
按期率很容易被误读。若团队频繁把计划日期往后改,再按最新日期计算,数据可能显示“按期交付改善”,但客户最初收到的承诺其实反复失守。
我建议至少保存两个日期:基线承诺日期和当前预测日期。基线用于衡量承诺可靠性,当前预测用于安排现实工作。修改日期时还应记录时间、原因和批准人,否则团队无法判断计划调整是合理的风险管理,还是对延期的事后修饰。
4. 把平均周期当作全部真相
平均周期容易受少量超长项目影响,也会掩盖不同交付类型之间的差异。标准配置升级、小型补丁和复杂迁移不应直接放在一起比较。若一类版本通常 5 天完成,另一类通常 30 天完成,混算出的均值可能对两类团队都没有指导价值。
我通常同时看中位数、分位数和样本量,并按版本类型、客户项目、风险级别或交付方式分组。数据少时,不急着用一位小数制造精确感;先说明样本范围,再用具体版本回看异常原因。
5. 用“延期原因”做事后归责
如果延期原因只在版本结束时补填,填写者很容易选择最方便的选项,也容易把复杂问题归结为“客户原因”或“资源不足”。这类字段最终会变成问责标签,而不是改进依据。
更可靠的做法是在发生阻塞时记录事实:阻塞从何时开始、影响哪个里程碑、谁负责推进、预期解除时间是什么。结束后再归类根因,并允许多个因素共同作用。这样既保留过程证据,也减少把单一标签当作完整解释的风险。
| 常见做法 | 表面收益 | 隐藏代价 | 更稳妥的替代方式 |
|---|---|---|---|
| 无限增加主状态 | 看板显得精细 | 状态含义重叠,更新不一致 | 少量主状态配阻塞原因和门槛字段 |
| 只看最新计划日期 | 报表容易达标 | 原始承诺失真,客户影响被抹去 | 同时保留基线日期与当前预测日期 |
| 只看已发布数量 | 管理汇报简单 | 看不见返工、排队和风险积压 | 结合周期、一次通过率、等待时长与变更量 |
| 延期结束后统一填原因 | 录入负担较低 | 记忆偏差大,归因易变成甩责 | 阻塞发生时记录事实,复盘时再归因 |
四、专业判断逻辑:从业务门槛设计状态,而不是从流程图抄状态
1. 先定义版本对象和统计边界
版本对象需要有稳定身份,至少包括版本编号、所属产品或项目、交付类型、计划范围、负责人、基线日期和当前预测日期。版本内容应通过需求、缺陷、变更或交付任务关联,不建议只把事项名称堆进一个长文本字段。
在统计前,还要说清楚纳入分母的规则。取消的版本算不算?拆分成两个版本后如何处理?紧急补丁与常规版本是否放在一起?跨客户复用的版本按一个还是多个项目统计?这些不是报表小细节,而是决定数字含义的统计边界。

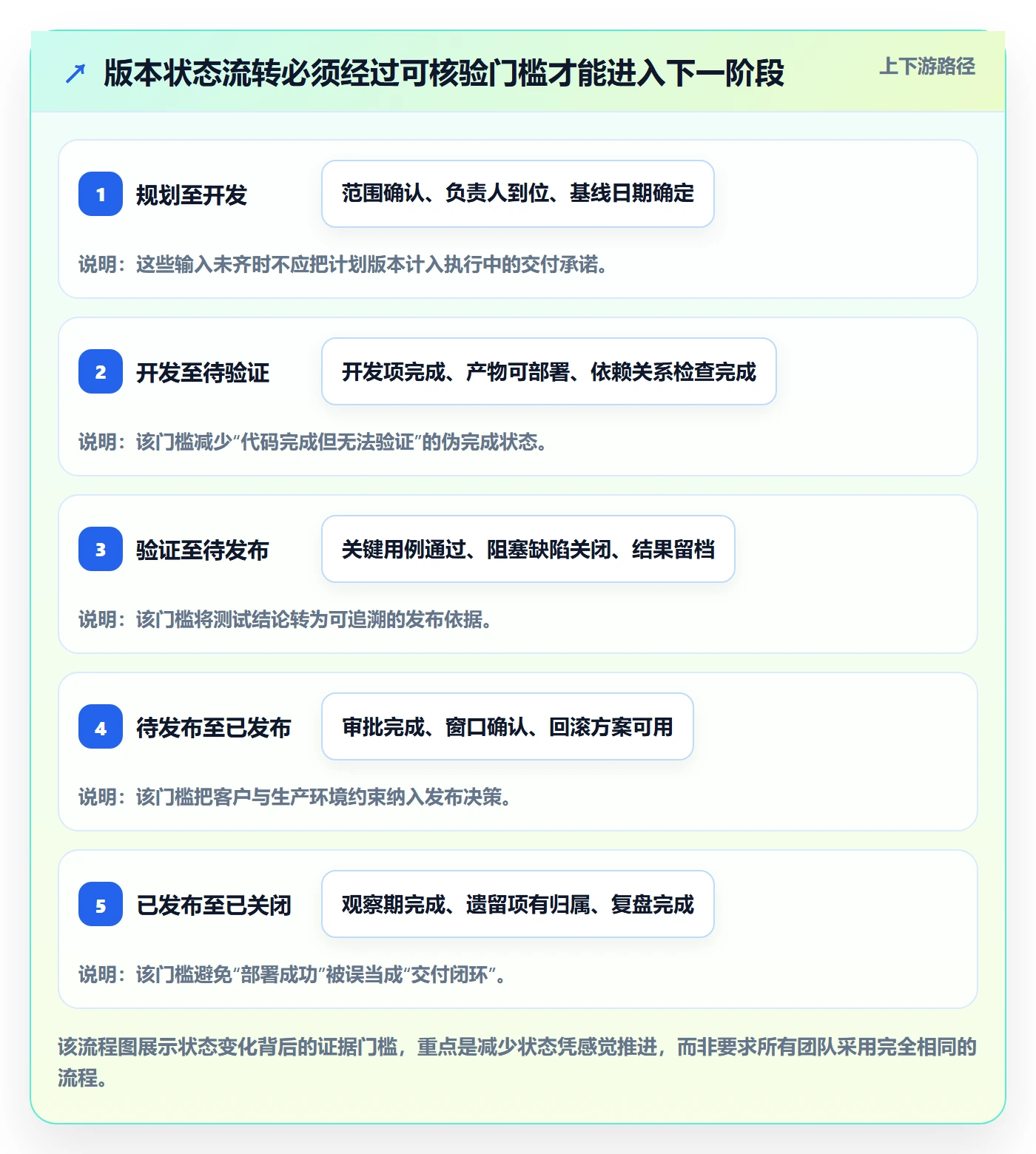

2. 设计状态时写清进入条件和退出条件
我通常先用一张状态定义表,而不是先画泳道图。每个状态必须说明:进入条件、退出条件、责任角色、必须留存的证据,以及超过多久需要升级。
| 状态 | 进入条件 | 退出条件 | 主要责任角色 | 建议留存证据 |
|---|---|---|---|---|
| 规划中 | 版本范围进入评审,尚未承诺交付 | 范围、负责人、基线日期通过确认 | 项目经理、产品或实施负责人 | 范围清单、风险初评、计划依据 |
| 开发中 | 范围与容量已确认,执行工作启动 | 开发项完成并满足进入集成验证的条件 | 研发负责人、交付负责人 | 关联任务、代码或配置变更记录 |
| 待验证 | 版本产物已具备验证条件 | 验证资源、环境和用例准备完成 | 测试或实施验证负责人 | 构建号、部署环境、验证计划 |
| 验证中 | 验证正式开始 | 通过门槛,或退回修复并记录缺陷 | 测试负责人、业务验证人 | 结果、缺陷、未覆盖范围 |
| 待发布 | 验证通过且发布前置条件齐备 | 完成发布、延期决策或取消 | 发布负责人、客户接口人 | 审批、窗口、回滚与沟通确认 |
| 已发布 | 生产或目标环境完成部署 | 观察期结束并完成复盘 | 发布负责人、项目经理 | 发布记录、结果确认、遗留风险 |
| 已关闭 | 观察期结束,遗留事项已归属 | 无 | 项目经理 | 复盘结论、后续事项、指标快照 |
3. 区分主状态、阻塞状态和风险等级
“验证中”表示工作所处阶段;“被环境阻塞”表示当前推进条件;“高风险”表示未来结果的不确定性。这三件事不应被混成一个主状态。例如,一个版本可以处于验证中,同时因测试环境不可用而阻塞,并被评为高风险。
采用这种分层后,团队可以分别回答“版本走到哪一步”“为什么没有前进”“是否需要管理升级”。如果把它们全部设计成主状态,就会出现状态组合爆炸:验证中、环境阻塞、高风险、等待客户等组合不断增加。
4. 指标要能对应管理动作
指标不是越多越好。每项指标都应能导出一个明确动作,或者帮助判断是否需要改变机制。比如“待验证等待时长”上升,可以检查验证资源、版本批次和环境可用性;“一次验证通过率”下降,可以检查需求澄清、构建质量和测试覆盖。
建议把指标按四类组织:流动效率、交付可靠性、质量结果、风险暴露。每类先选少量指标,再验证数据是否能稳定采集。指标口径、分母、时间范围和异常处理规则需要写在数据字典里,而不是只放在报表说明中。

5. 设定异常阈值前,先观察基线
团队常希望一开始就设定“等待超过两天自动升级”“按期率必须达到 95%”等阈值,但如果没有历史基线,这些数字可能只是愿望。实施项目的客户审批节奏、环境复杂度和发布窗口差异很大,统一阈值未必公平。
我建议先观察四到六周,记录各阶段的中位等待时间、长尾个案、样本量和主要阻塞原因。再把阈值分为提醒线和升级线:提醒线用于提前介入,升级线用于作出资源、范围或日期决策。阈值需要按版本类型或服务等级分层时,应明确分层理由,避免把标准越拆越细。
五、具体案例与数据观察:从“延期很多”追到“等待在哪里”
1. 情景模拟的初始数据与口径
以下数据是为说明分析方法而构造的情景模拟,不是任何企业的公开实测结果。假设团队连续观察一个季度,共纳入 40 个计划版本;常规版本 28 个,客户专项版本 12 个。分析周期从基线计划启动日期计算,到生产或目标环境发布完成为止。
团队保留基线承诺日期,并另存每次预测日期变化。按期发布的定义是:在基线日期当天或之前完成部署,并且发布门槛记录齐全。取消版本单独统计,不并入已发布版本分母;本模拟中没有取消版本。
| 观察维度 | 模拟结果 | 口径 | 可提出的问题 |
|---|---|---|---|
| 计划版本 | 40 个 | 季度内经评审进入基线的版本 | 是否包含临时插入但未重新评审的交付 |
| 按期发布 | 22 个,55% | 基线日期前完成正式环境部署 | 未按期版本集中在哪些阶段与类型 |
| 发布周期中位数 | 18 天 | 从计划启动到部署完成 | 周期是否被等待时间拉长 |
| 版本范围变更 | 13 个,32.5% | 基线确认后新增或移出范围 | 范围变更是否经过影响评估 |
| 一次验证通过 | 25 个,62.5% | 首次正式验证即达到通过门槛 | 失败主要来自质量、环境还是需求理解 |
| 发布后两周内出现阻塞级回退 | 2 个,5% | 发布后两周内需回滚或紧急修复的版本 | 风险门槛是否覆盖关键场景 |
2. 不要只看周期总长,要拆成有效工作和等待

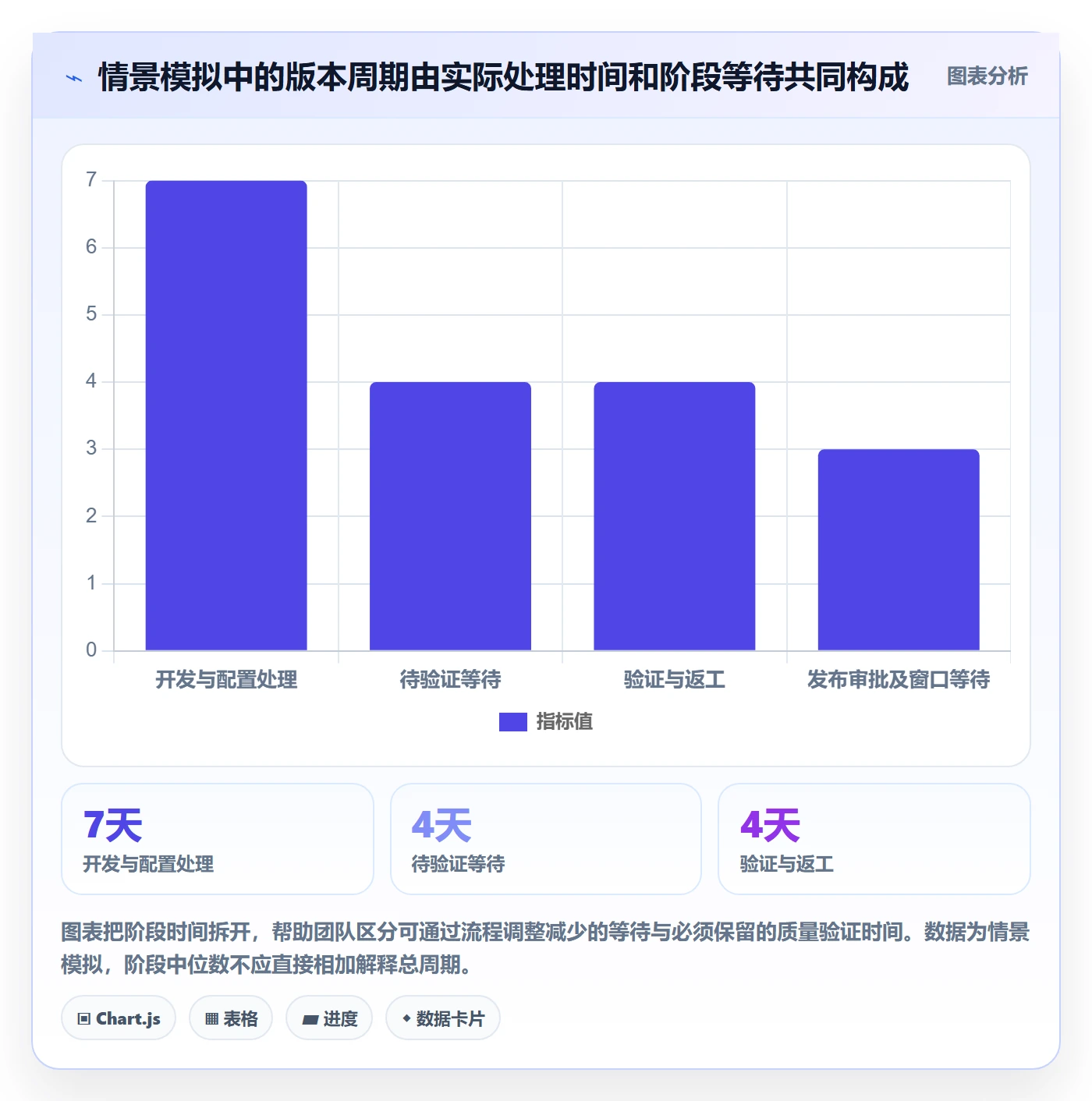

模拟团队把 40 个版本的流转记录拆分后发现,18 天的周期中位数并不等于 18 天连续工作。按阶段观察,开发与配置处理约占 7 天,等待验证约占 4 天,验证和返工约占 4 天,发布审批及窗口等待约占 3 天。各阶段中位数不能简单相加成总周期中位数,但足以提示团队检查等待是否是主因。
这个差别会改变优化顺序。如果团队只用“加人开发”处理延期,可能增加并行工作量,却没有让验证队列更短。若发布窗口每两周才开放一次,已验证版本仍可能继续等待;此时优化目标应是提前锁定窗口、设置例外机制或调整发布批次。

3. 延期原因需要和阶段数据交叉验证

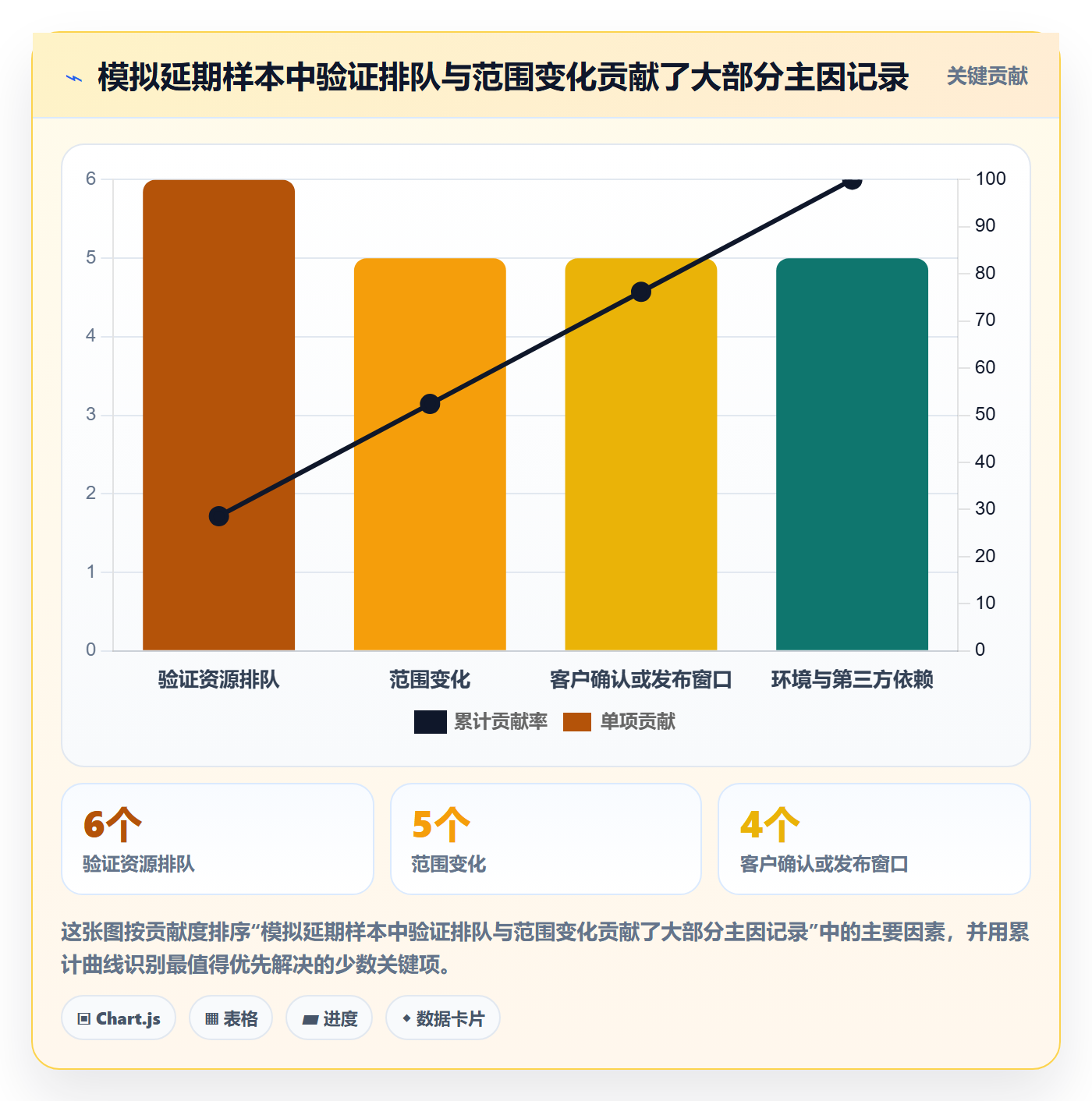

在模拟案例中,团队将未按期的 18 个版本按主要阻塞事件归类:验证资源排队 6 个,范围变化 5 个,客户确认或发布窗口 4 个,环境与第三方依赖 3 个。这里的“主要原因”是复盘后的主因标签,不代表每个版本只有一个影响因素。
只看原因占比,容易把问题归结成“验证资源不足”。但进一步检查时间线后发现,6 个排队版本中有 4 个集中在同一周进入验证。更准确的判断是:平均验证资源或许尚可,但版本集中到达导致峰值容量不足。解决方案可能是错峰冻结、分批提测,而不一定是长期增加测试编制。

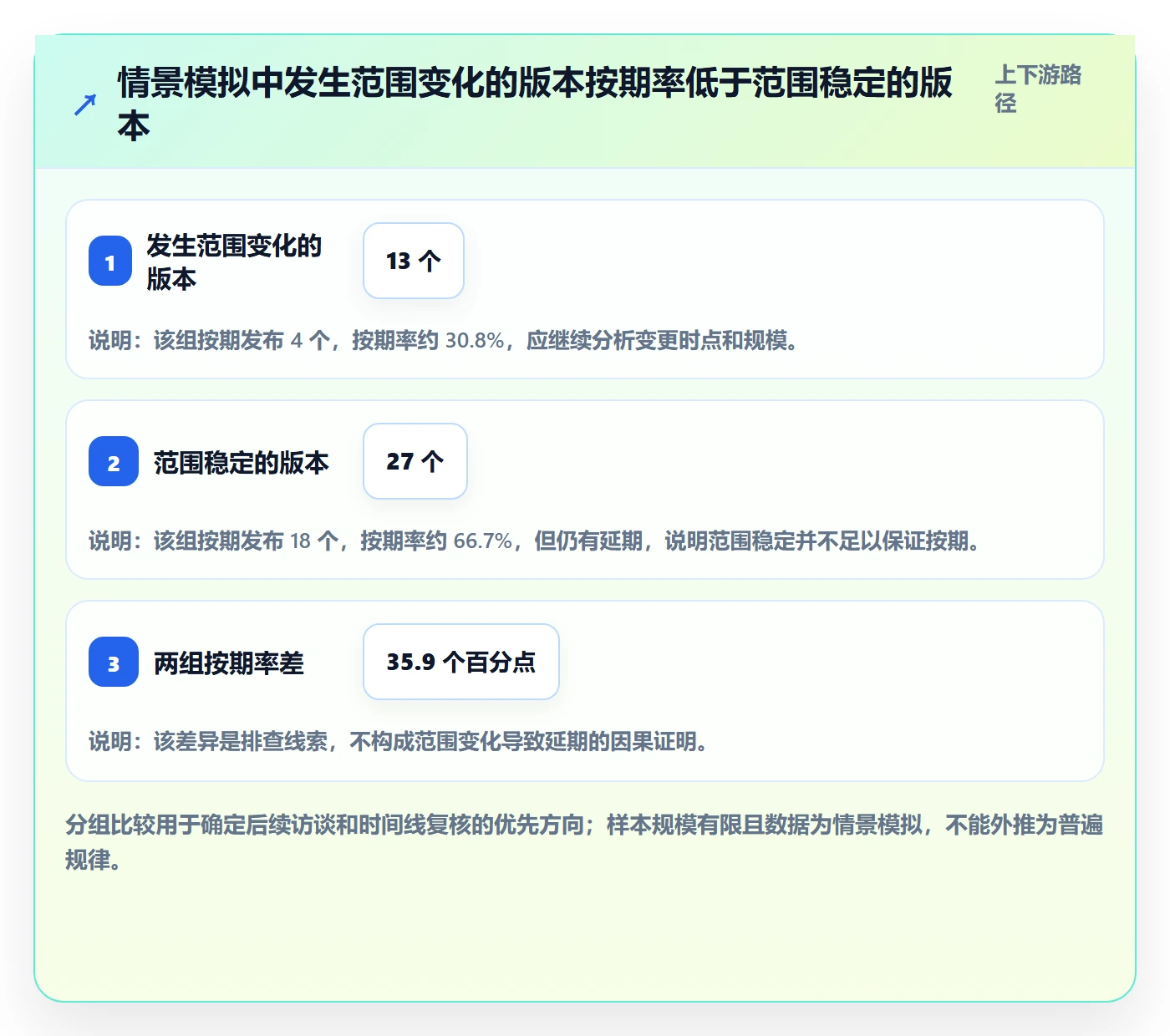

4. 用范围变化验证延期解释,而不是只听主观归因
模拟团队发现,40 个版本中有 13 个在基线确认后发生范围变更。发生变更的版本中,按期发布 4 个;未发生变更的 27 个版本中,按期发布 18 个。这个对比提示范围变化可能与按期交付相关,但不能单凭相关性断定范围变化必然导致延期。
下一步应检查变更发生时间、变更规模、是否替换原范围、是否重新估算容量,以及是否调整基线日期。若只增加了一个低风险配置项,影响可能很小;若在验证阶段加入跨系统接口需求,影响可能显著。分析要把“是否变更”推进到“变更发生在何时、变更多大、是否获批”。

5. 观察长尾版本,避免均值掩盖风险

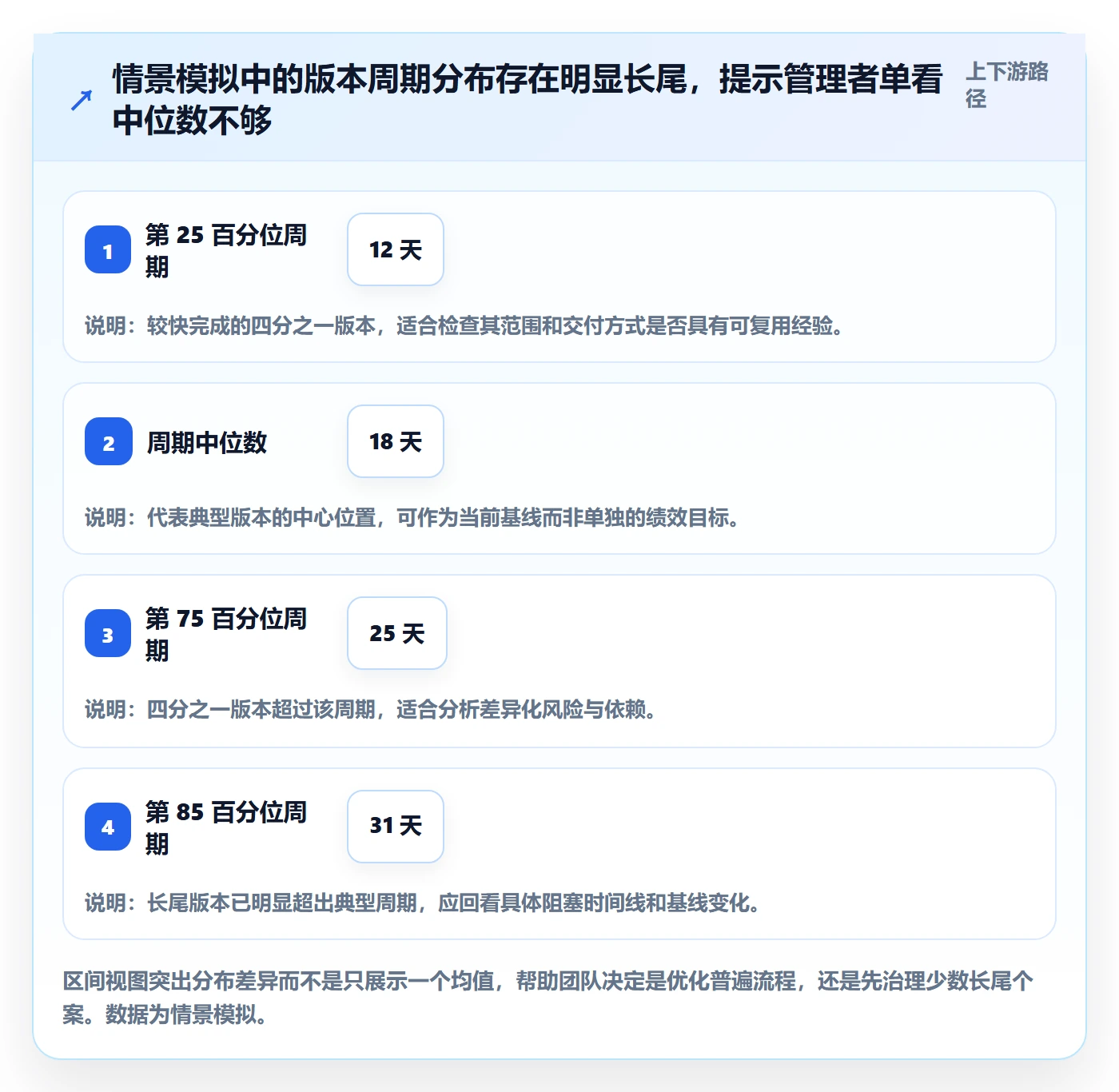

模拟数据中,发布周期中位数是 18 天,但第 85 百分位数达到 31 天。这意味着大多数版本可以在相对稳定的时间内完成,仍有一部分版本显著拖长。管理层若只看平均值或中位数,可能看不到这部分长尾对客户承诺和资源计划的影响。
对于长尾版本,我会逐个回看状态时间线,而不是先把它们归到“效率低”。具体检查顺序是:是否曾在待验证状态停留过久;是否多次退回开发;是否有基线日期变更;客户确认是否晚于计划;上线窗口是否错过;阻塞事件是否有负责人和预计解除日期。长尾分析的价值就在于把极端个案还原为可治理的机制问题。

六、落地实施:用小步试运行建立可持续的数据闭环
1. 第一步:整理现状,不急着改系统
实施前先抽取最近一段时间的版本记录,建议覆盖至少一个完整交付周期。检查字段填写率、状态使用差异、日期修改记录、关联工单完整性和延期原因质量。不要只看系统字段,也要抽查周报、发布记录和客户确认记录,确认系统中的时间线是否与实际执行一致。
我会把发现的问题分为三类:口径问题、流程问题和工具问题。口径问题需要统一定义;流程问题需要明确责任和门槛;工具问题才是字段、自动化或报表配置。许多团队一看到数据不一致就先加字段,结果把流程缺陷固化进系统。
2. 第二步:选一条代表性流程试点
试点不宜选最简单、也不宜选最混乱的项目。最好选择交付频率稳定、角色相对齐全、负责人愿意复盘的一条流程,并覆盖计划、开发、验证、发布和观察期。这样才能看见状态方案对真实协作的影响。
若团队使用 PingCode 等面向研发与项目协作的管理平台,可以先评估现有工作项、版本或迭代管理能力是否适配本组织的流程,再确认权限、字段、关联关系、自动化和统计口径。工具功能是否可用需要以实际配置、版本能力和组织授权为准;不要假设某个产品已经天然满足所有交付规则。
3. 第三步:明确谁在何时更新什么
状态更新应尽量贴近事件发生时点,而不是等周会或月末集中补录。可以把责任写成“发生了什么、谁更新、多久内更新、要补什么证据”。例如,验证正式开始时由验证负责人更新状态并登记环境;发布窗口确认后由项目经理补充窗口日期和客户确认记录。
对容易遗忘的动作,可用轻量自动化提醒,例如进入待验证超过约定时间时通知负责人,版本日期变化时要求记录原因。自动化的目标不是替团队判断,而是减少遗漏、暴露风险并推动责任人处理。
4. 第四步:先运行指标,再调整阈值
试点头一个周期不建议直接把所有指标绑定绩效。先观察数据质量和指标稳定性,确认异常值、取消版本、紧急插入和跨项目共用版本如何处理。只有团队能复算同一个指标、不同负责人理解一致,才适合用于横向比较或资源决策。
可以先做一张最小可用的版本运营看板,显示当前阶段数量、等待时间、基线与预测日期差、阻塞原因、验证结果和发布后问题。看板要能从汇总数字下钻到具体版本记录,否则管理者只能看到“有问题”,却无法知道下一步应该找谁。
5. 第五步:用固定复盘节奏把数据变成行动
建议每周做短周期风险检查,每个发布批次做发布评审,每月做一次跨项目趋势复盘。周会看即将到期版本、阻塞和责任人;发布评审确认门槛、窗口和回滚条件;月度复盘才讨论周期变化、一次通过率、变更影响和资源配置。
每次复盘最好只选一到两个高影响问题,明确实验动作、负责人、观察周期和成功判据。例如,下个周期通过错峰提测降低验证排队;如果等待中位数下降、验证质量未恶化,再考虑推广。若同时改状态、改人员安排、改提测规则,就难以判断哪项措施真正有效。

6. 推广前准备数据迁移和历史口径说明
旧版本记录迁移时,不能为了让新报表整齐而把历史状态强行映射成确定事实。某些旧记录可能只有“进行中”,没有明确的验证开始时间;这类信息应标记为未知或低可信度,而不是推算出精确日期。
上线新方案时,应保留新旧口径的切换日期,并在报表中注明历史可比性限制。如果组织调整了按期发布的定义,切换前后的数据就不应直接拼接成一条趋势线,除非完成了合理的回算和验证。
七、指标体系与看板设计:用少量指标覆盖效率、可靠性和质量
1. 流动效率指标:看队列与阶段等待
版本周期可以拆成端到端周期、各阶段停留时间和阻塞时长。端到端周期回答从承诺到发布用了多久;阶段停留时间帮助定位队列;阻塞时长则帮助区分正常工作与无法推进的等待。
需要注意,状态停留时长不等于纯工作时长。若团队没有记录实际开始和暂停事件,只能把它称为“阶段历时”或“历时”,不能直接叫“人工处理时间”。术语准确会避免看板传递虚假的效率结论。
2. 交付可靠性指标:看承诺是否可信
按期率应以基线承诺日期为参照,同时展示当前预测偏差。建议分开看“基线按期率”和“当前预测达成率”:前者衡量承诺可靠性,后者用于短期调度。若只看当前预测,计划被持续后移也可能呈现虚假的稳定。
还可以观察日期变更次数、基线变更比例和承诺偏差天数的分布。日期变更不应一概视为失败,范围变化、客户审批调整或外部依赖改变都可能使调整合理;但没有记录理由和影响评估的变化,值得优先治理。
3. 质量指标:把发布速度与质量结果放在一起
按期发布不能单独成为优化目标,否则团队可能通过减少验证、压缩观察期或推迟问题登记来改善数字。至少应配合一次验证通过率、发布后缺陷、紧急修复或回滚事件等质量指标观察。
质量指标也需要清晰定义。例如,发布后问题观察窗口设为多少天,什么严重级别算阻塞,重复问题如何计数。没有口径时,不同团队的“缺陷率”可能只是不同记录习惯的体现。
4. 风险指标:尽量让风险在发布前可见
风险指标可以关注无明确负责人版本数、超过提醒线的阻塞数、尚未确认发布窗口的临近版本数、未完成迁移演练版本数等。它们不一定直接衡量最终结果,却能让团队在问题变成延期之前提前处理。
风险看板不应制造虚假的红黄绿精度。风险等级应能追溯到触发条件,例如关键用例未执行、客户验收未完成或回滚方案缺失。对无法量化的风险,可以保留文字说明和证据链接,不必强行转成看似精确的分数。
5. 看板应按角色提供不同入口
-
版本负责人视图:显示本人负责版本的下一步动作、阻塞事件、截止日期、验证结果和未关闭门槛。
-
项目经理视图:显示本项目版本时间线、基线偏差、客户确认、依赖关系和近期发布窗口。
-
实施负责人视图:显示跨项目验证负载、版本到达峰值、延期原因分布和高风险客户交付。
-
管理层视图:显示可比口径下的可靠性、周期分布、质量结果和需要决策的资源缺口,避免堆叠过多明细。
八、不同情况下的行动建议:先识别症状,再选调整手段
1. 状态长期不更新:先处理责任与触发机制
如果系统状态经常滞后,不要立即把原因归结为员工不配合。先检查状态是否依赖多个角色确认、是否要求重复填写相同信息、是否没有清晰的触发事件,以及更新动作是否发生在工作流程之外。
可以把状态更新绑定到实际事件:进入测试时自动提醒补充环境和构建号;发布完成时记录部署结果和时间;版本预测日期变化时要求填写原因。若状态依然滞后,再检查责任安排和团队管理节奏。
2. 待验证队列过长:检查到达峰值,不只看平均资源
队列积压可能来自验证人手不足,也可能是多个项目集中冻结后同时提测。先观察每周新进入待验证的版本数、平均处理能力、等待时长分布和环境可用率。如果到达量长期超过处理能力,才需要调整容量或范围;如果只是短期峰值,错峰提测和提前预留资源可能更经济。
对于跨项目共用的验证资源,实施负责人可以建立简单的容量日历,优先安排高风险、客户窗口固定或依赖多的版本。低风险版本则可采用分批验证、自动化回归或错峰发布,但前提是风险控制条件明确。
3. 验证反复失败:回看输入质量和反馈闭环
一次验证通过率偏低时,先区分失败类型:需求理解偏差、构建缺陷、环境配置问题、测试数据不完整,还是客户业务规则遗漏。不同类型对应不同改进,不能笼统地加测试案例或要求开发提高质量。
如果缺陷主要在验证后期才发现,应检查需求评审是否覆盖边界条件、接口依赖是否提前联调、配置变更是否纳入版本范围。若失败集中在环境和数据准备,则优先补齐环境检查清单与数据脱敏、重置机制。
4. 按期率低但周期不长:检查承诺方式与外部依赖
有些团队的版本周期并不长,按期率却偏低,这通常意味着日期基线设得过于乐观,或者客户审批、发布窗口等外部约束没有纳入计划。此时不应简单压缩开发时间,而应在承诺前加入依赖确认和风险缓冲。
对客户窗口固定的项目,可以倒排计划:从可用发布日反推验证、审批、迁移演练和冻结日期。对外部依赖不确定的项目,应设置计划区间或明确条件承诺,而不是给出看似精确但缺乏依据的单一日期。

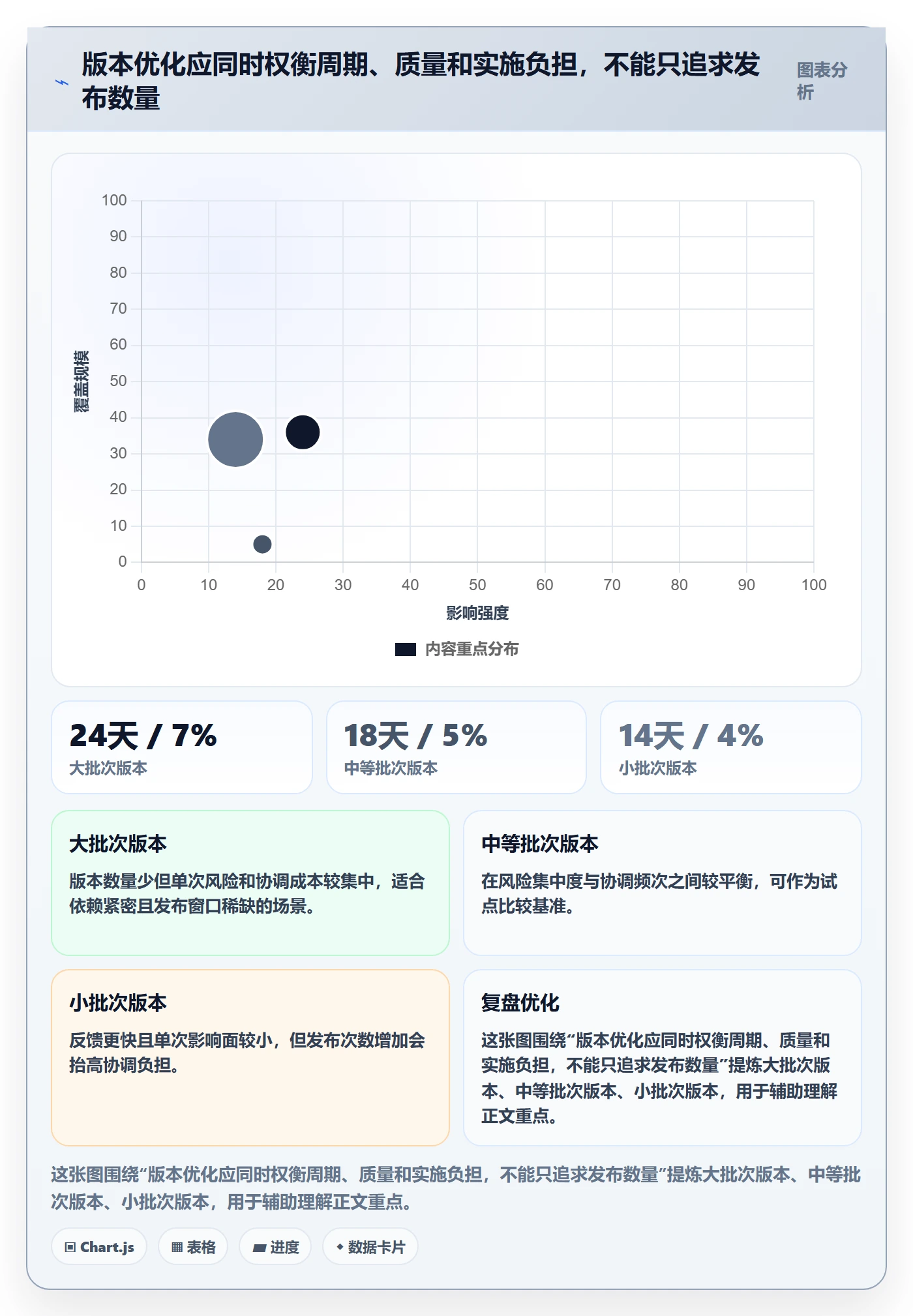

5. 版本数量快速增加:检查拆分是否带来真实可交付性
把大版本拆成多个小版本,可能降低交付风险、缩短反馈周期;也可能增加审批、部署、客户沟通和数据迁移成本。判断是否值得拆分,要看每个小版本是否能够独立验证、独立发布或明确关闭一段风险。
如果拆分后每个版本仍必须等待同一个客户窗口、依赖同一套迁移脚本,拆分未必能缩短端到端周期。更重要的是确认拆分是否减少未完成工作量、缩小故障影响面,或者让客户更早获得可用价值。

九、不同情况下的取舍:没有一种状态方案适合所有交付模式
1. 轻量流程与完整门禁之间的取舍
小团队、低风险配置变更或内部工具版本,可以采用较轻的状态集,重点保留范围、负责人、验证结论和发布时间。流程越轻,更新负担越低,但在多客户、多接口和高风险生产变更场景中,遗漏发布门槛的风险也越高。
大型组织或高风险交付需要更明确的审批、验证、迁移演练和回滚要求。代价是流程耗时增加,必须确保每个门槛都对应真实风险,而不是为了形式完整而重复审批。最稳妥的方式是按风险等级配置差异化门槛,而非所有版本一刀切。
2. 自动化提醒与人工判断之间的取舍
自动化适合提醒逾期、检查必填项、通知状态变化和汇总重复性指标。它能降低遗漏,却不擅长判断客户准备度、业务影响和风险是否可接受。若把风险判断完全交给自动规则,团队可能因为字段填写齐全就误以为版本安全。
人工判断适合处理例外、依赖冲突和风险权衡,但若所有流程都依赖个人经验,决策会难以复现。较好的边界是:系统检查证据是否齐备,人依据证据作出是否继续、延期或降级的决定,并记录理由。
3. 统一模板与项目差异之间的取舍
统一模板有利于跨项目比较,降低培训成本,也方便管理层识别共同瓶颈。但客户交付模式、法规要求、环境结构和上线窗口可能不同,完全统一容易造成字段过多或流程僵化。
我倾向于采用“统一核心、允许扩展”的方式:统一版本身份、主状态、基线日期、责任人、发布结果和核心指标;允许项目增加客户确认、数据迁移、接口联调等本地字段,但扩展字段必须注明定义、责任和适用范围。
4. 细粒度数据与维护成本之间的取舍
记录越细,越有机会解释异常,但也越容易造成填写疲劳和数据空缺。团队不需要记录所有动作,只需要保留能够支持关键判断的事件。比如,若当前最重要的问题是验证排队,就优先保证待验证进入时间、验证开始时间和阻塞原因可信。
数据采集应从决策问题出发。每增加一个字段,都要回答它会改变哪项判断、由谁维护、何时更新、如何校验。回答不清楚的字段先不要加,避免系统变成无人维护的数据仓库。
5. 提高按期率与保留质量缓冲之间的取舍
更紧的计划可能提高短期交付速度,却会压缩验证、迁移演练和客户准备时间。团队应同时观察按期率与发布后问题,避免把“按时部署”误当成唯一成功标准。
若按期率提升但回退和紧急修复同时上升,说明优化可能把风险推到了发布之后。若周期稍长、一次通过率提高且客户验收更稳定,团队需要判断这是否是更符合业务目标的交付方式,而不是机械追求更短周期。
十、如何证明方案有效:用可复算的对比,而不是漂亮的前后数字
1. 建立同口径的前后对比
在实施前后比较时,必须保持统计定义一致,或清楚标注口径变化。比较窗口应覆盖足够的发布周期,并尽量区分常规版本、紧急补丁和高风险专项交付。只比较一个月的数字,很容易被项目组合变化、节假日和客户窗口影响。
除了总量和比例,还应报告样本量。例如“按期率提升 10 个百分点”如果来自 10 个版本,与来自 300 个版本的解释力度不同。样本少时,应把具体版本复盘作为补充证据,不要把小样本变化包装成确定的组织能力提升。
2. 同时检查副作用和数据质量
任何流程优化都可能带来副作用。增加发布频次可能增加协调工作;加强门禁可能延长周期;提高状态更新频率可能导致填报负担。验证方案时,应同步观察质量指标、人工维护耗时和状态完整率。
如果指标改善同时伴随记录完整度下降,结果可能只是采集变差。若按期率提高但基线日期修改次数也显著上升,必须进一步核查承诺是否被不断重设。数据质量本身也是方案成效的一部分。
3. 将单次试点结论转成明确的推广条件
试点结束时,不能只汇报“大家觉得更清楚”。应明确适用条件、未解决问题、需要保留的例外和下一轮验证目标。比如,某套门槛适用于常规发布,但复杂数据迁移还需要额外演练;自动提醒减少了漏更新,却没有缩短客户审批等待。
推广可以分批进行:先推广主状态和指标定义,再推广风险门槛,最后按团队需要配置自动化。这样能保留可比性,也避免一次性改造让业务团队承担过多迁移成本。
十一、结尾:先让状态可信,再让数据有用
我对版本管理落地的核心判断是:状态的价值不在于描述得多细,而在于能否让下一步行动更明确、风险更早暴露、交付结果更可复算。一套成熟方案既不是更多字段,也不是更复杂的流程图,而是每个状态都有证据、每个阻塞都有责任、每个指标都有口径、每次复盘都能形成可验证的改进动作。
如果你正准备启动版本管理改造,我建议先做三件事:抽查最近一批版本的真实时间线;找出“待发布”或“进行中”中最常见的等待类型;选一条代表性流程试点,保留基线日期、阶段时间和发布后质量结果。先用事实定位问题,再调整状态和工具,通常比先追求一张完整看板更可靠。
当数据开始稳定后,再决定是否增加自动化、扩展状态或推广到更多项目。版本管理真正的成熟,不是每个版本都能被打上一个漂亮标签,而是团队能够解释它为什么在这里、下一步由谁推进、延迟会带来什么影响,以及哪些证据足以支持发布。
常见问题解答(FAQ)
1. 版本状态应该怎么设计,才能支持实施团队做数据分析?
我在整理项目进度时发现,不同实施顾问把“待上线”“实施中”和“已交付”用得不太一样,最后汇总出来的状态数据很难比较。我想知道,状态到底该按阶段设置,还是按团队当前正在做的动作设置?
建议把版本状态设计成能回答管理问题的阶段,而不是每个人习惯使用的工作标签。一个可落地的起点是:未开始、实施中、待客户验证、待发布、已发布、已关闭;另设“阻塞”作为异常标记,不要把它当成与正常阶段并列的进度状态。试运行时,抽查近两个月的版本记录,确认每个状态都有明确的进入条件、退出条件和责任人。
例如,“待客户验证”应表示交付物已提交且等待客户反馈,而不是实施顾问暂时没更新。若统计发现大量版本长期停留在某状态,先核查定义和更新习惯,再判断是否存在真实瓶颈。
2. 实施版本的周期应该怎么计算,才不会把等待时间误判成团队效率低?
我希望比较不同项目的版本交付速度,但有些版本在客户验收处停了十天,有些则是团队开发和部署花了十天。把它们都算成十天,我觉得不公平,也看不出问题出在哪。
同时看端到端周期和分阶段耗时,不要只用一个“平均交付天数”评价团队。可以按版本进入实施、提交验证、发布、关闭等时间点计算阶段耗时,并报告中位数与第90百分位数;例如某组样本的端到端周期中位数为12天、第90百分位数为29天,就说明少数长周期版本值得单独排查。
客户等待时间可以单列,但不宜简单从总周期中删除:管理者仍需看到用户实际等待了多久。计算前统一时区、状态变更口径,并剔除取消或重复创建的记录;样本量较小时注明数量,避免把偶然波动解读为趋势。
3. 版本状态数据怎样发现实施流程的真实瓶颈?
我看过按状态统计的看板,发现“实施中”数量最多,但不确定这代表团队忙不过来,还是这个状态定义得太宽。我应该看哪些数据,才能从状态分布进一步找到原因?
状态数量只能说明某个时点的堆积,不能单独证明瓶颈。建议按项目类型或实施阶段分组,结合在途数量、状态停留时长、每周流入与流出量一起看。举例来说,某团队连续四周每周新增约18个待验证版本、完成约11个,且该状态的中位停留时间从4天升至9天,这比“待验证版本占比高”更能提示验收环节可能积压。
接着抽查停留最久的记录,区分客户未反馈、验收材料不全、缺陷未修复等原因,再选择针对性措施。不要仅凭状态颜色或单周快照调整考核,否则团队可能通过提前改状态让看板变好看。
4. 落地版本管理数据分析时,怎样避免指标被填报方式带偏?
我担心上线数据看板后,团队为了让进度显得更快,会提前把版本改成“已完成”,或者把长期卡住的版本留在不常看的状态里。有没有办法在不增加大量填表工作的情况下,让数据更可信?
先减少自由填写空间,再用少量抽查验证数据。为每个状态写一句可检查的进入条件,例如“已发布”需有发布记录或上线时间;关键字段优先由系统事件自动写入,确实需要人工判断的字段才要求补充原因。每周抽查少量版本,例如随机检查10条,并另查停留超过设定阈值的记录,核对状态与发布、验收等凭证是否一致。
试运行首月把目标放在发现口径歧义,而不是排名团队;若发现提前完结,就修正状态定义和权限流程。数据只有在定义稳定、记录可追溯、异常有解释时,才适合用于资源安排或绩效判断。
核心关键词
文章包含AI辅助创作:版本状态落地方案:实施团队开展版本管理的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528343
读者评论
我们团队也遇到过“待发布”堆积的问题,后来增加了发布窗口、客户确认和环境阻塞几个字段,排查确实快了不少。不过字段一多,维护成本也会上升,最好先选最常见的阻塞类型试运行。
保留基线承诺日期这个做法很有价值,能看出延期究竟是计划不准还是执行受阻。实际落地时还要限制修改权限,否则日期和原因仍可能被事后调整,影响数据可信度。
文章把版本和工单分开统计比较实用,但复杂项目里两者关联关系常常不完整,导致版本状态看似准确、实际遗漏关键事项。建议把发布门槛检查清单作为强制项,而不是只依赖任务关闭状态。
