版本管理版本计划教程:实施团队协同管理,避坑指南

版本计划最容易失控的时刻,通常不是团队忘了写计划,而是计划里的“完成”在不同人眼里不是一回事:开发认为代码已合并,测试认为版本尚未可测,产品认为关键体验仍未验收,发布负责人却已经按原定日期通知客户。版本管理的核心因此不是把日期填进表格,而是让范围、依赖、质量门槛和变更决策形成一套可执行的协同机制。本文给出一套适用于实施团队的版本计划方法,并用明确标注的情景模拟数据说明如何识别风险、设置门槛和决定取舍。

一、先讲核心结论:版本计划不是日期表,而是承诺管理

1. 先约束交付承诺,再讨论排期工具

我判断一份版本计划是否可用,首先不看它有没有甘特图,而看团队能不能回答四个问题:本次版本交付什么、不交付什么;谁对每项结果负责;哪些条件满足才允许进入下一阶段;发生变化时谁有权调整范围或日期。

如果这四个问题没有明确答案,计划再精细也只是“看起来有管理”。任务可能列得很满,日期可能排得很齐,但遇到接口延期、验收发现问题或客户临时加需求时,团队仍会回到群聊里争论优先级。

版本计划的有效单位不是任务,而是可验收的交付结果。“完成报表开发”是模糊的任务描述;“管理员能按项目、时间范围筛选并导出报表,导出结果与页面统计口径一致”才是可以验收的结果。

2. 用四层结构把计划连接起来

实施团队的版本计划可以拆成四层:目标层说明为什么做;范围层说明交付哪些能力;执行层说明任务、责任人和依赖;控制层说明风险、变更与放行条件。四层缺一不可,尤其是控制层,经常被误认为上线前再补一张检查表即可。

实际操作时,我建议先确定版本目标和不做清单,再把目标拆成可验收交付项,然后补齐依赖、负责人和测试条件,最后设定变更入口与放行门槛。顺序反过来,容易出现“任务都排上了,但没人说得清为什么做、何时算完成”。

计划层 必须回答的问题 常见缺口 可检查的产物
目标 版本解决什么业务问题 目标写成“优化体验” 目标、衡量方式、目标用户
范围 这次交付和明确不交付什么 只有功能清单,没有排除项 交付项、验收条件、不做清单
执行 谁负责,依赖什么,何时可验证 有负责人但没有前置条件 责任人、依赖关系、阶段节点
控制 什么情况下调整范围或停止发布 变更只在群里口头确认 风险清单、变更记录、放行门槛

这套结构适用于自研产品版本,也适用于客户实施项目中的配置、迁移、培训和上线交付。工具可以让信息更容易追踪,但不能替团队决定哪些承诺应该进入版本。

版本管理版本计划教程:实施团队协同管理,避坑指南

二、背景和真实场景:为什么实施团队更容易出现计划错位

1. 实施交付同时受产品、客户和现场条件约束

实施团队的版本计划往往不只是研发排期。一个客户上线可能同时依赖产品能力、数据迁移、环境准备、权限配置、第三方接口、用户培训和业务验收。任何一项未就绪,都可能让“产品已发布”与“客户已可用”之间出现时间差。

例如,开发团队按周三完成接口功能排期,实施顾问按周四完成客户环境配置排期,客户侧的数据负责人却要到下周一才能提供字段映射。计划表里三项工作都按时完成,业务结果仍然无法交付。问题不在于每个人不努力,而在于计划没有表达跨角色依赖。

2. 多角色协同使“状态一致”比“任务齐全”更重要

在中大型组织里,同一项需求可能经过产品、研发、测试、交付、客户成功和客户方负责人。各角色掌握的信息不同,若缺少共享的版本基线,就会出现不同人根据不同版本的清单行动。

我会重点检查三种信息是否一致:需求是否进入本次版本;交付标准是否明确;当前状态是否有证据支持。状态字段写着“已完成”不等于可以发布,只有代码、测试结果、验收记录或客户确认等证据齐备,状态才具有决策价值。

3. 工具的价值在于连接工作流,不在于替代判断

对于100人以上、存在多项目并行与跨职能协作的组织,可以用 PingCode 这类项目管理平台承载需求、迭代、缺陷和版本状态,并将产品研发信息与交付节点关联。选择平台时,我不会先比较页面数量,而会先验证需求到版本、版本到缺陷、缺陷到发布结果能否形成可追踪链路。

小团队可以先用轻量看板和规范化模板;当一个版本涉及多个团队、多个客户环境或多条并行交付线时,单一表格往往难以维护依赖与权限。关键不是团队规模一达到某个数字就必须采购,而是协作关系的复杂度已经超过人工同步的承受能力。

衡量是否需要升级管理方式,可以观察每周有多少时间花在重复核对状态、追问责任人和重建最新清单上。若同一信息需要在表格、群聊、邮件和会议纪要中多次复制,问题通常不是团队沟通不够努力,而是缺少可信的单一记录源。

版本管理版本计划教程:实施团队协同管理,避坑指南

三、常见误区:计划表为什么越做越厚,执行却没有变稳

1. 把所有需求都塞进版本,误把“有记录”当成“可交付”

需求进入系统只是可见,不代表已经具备开发条件。没有明确业务价值、验收方式、依赖关系和决策人的需求,通常应停留在待澄清状态,而不是占用版本承诺。

我会要求每个版本都写出“不在本次范围内”的事项。排除项不是拒绝需求,而是让利益相关者知道:某项能力目前不包含在交付承诺中,若要纳入,就要同步说明由什么换出、日期是否调整、谁批准。

2. 把任务完成率当作版本健康度

任务完成率很容易产生虚假的安全感。若低风险任务先完成,而关键路径上的接口、迁移或权限工作仍未完成,显示90%的进度也不能证明版本接近可发布。

相比总完成率,我更关注关键路径完成情况、未关闭的高严重度缺陷、验收覆盖率和未决依赖。进度指标必须能回答“距离交付还差什么”,而不是只回答“已经做了多少”。

3. 用一个发布日期掩盖阶段性不确定性

单一日期容易让团队把所有风险压到最后。更可靠的计划会区分功能冻结、代码冻结、测试完成、业务验收和正式发布。每个节点都有进入条件,日期只是计划目标,不是自动放行的理由。

如果组织确实需要对外公布日期,可以把日期与置信度和假设一起记录。例如:“目标为月底发布,前提是第三方接口在本周通过联调;若未通过,先交付不依赖该接口的范围。”这比给出一个没有条件的承诺更诚实,也更可操作。

4. 依赖只写名称,不写交付条件

“等待客户提供数据”不是足够清晰的依赖。团队还需要知道数据字段、格式、负责人、截止时间、校验方式,以及未按时提供时的替代方案。没有这些信息,依赖只是一个事后解释。

依赖项应尽可能写成可检查的输入,例如“客户数据负责人在周五17点前提供脱敏样本,包含必填字段与历史记录;实施顾问在下周一前完成映射核验”。越接近实际交付条件,越容易提前暴露风险。

5. 变更通过聊天完成,决策却没有回写版本基线

即时沟通适合快速协作,却不适合作为唯一的变更记录。尤其是临近发布时,口头同意新增一个小功能,可能会影响测试范围、培训材料和客户验收。变更若没有记录影响分析,团队就无法判断它究竟“小不小”。

建议把变更记录至少包含提出人、业务理由、影响范围、估算工作量、依赖变化、风险、决策人和决定日期。批准以后再更新版本基线,避免一份计划里同时存在多个互相矛盾的口径。

6. 为了显得专业,把计划拆到无法维护的粒度

计划不必细化到每个小时。任务拆分过细会增加维护成本,让负责人把时间花在更新状态而不是交付。拆分的标准应是:工作能否在一个合理周期内完成,是否有独立验收结果,是否需要不同责任人或依赖。

如果任务持续超过一周且过程不可见,可以拆分;如果一个小时的操作已经有稳定步骤,就不必在版本计划中逐分钟管理。团队的管理粒度应由风险和协作复杂度决定,而不是由工具允许多少字段决定。

四、专业判断逻辑:如何把版本计划做成可执行的控制系统

1. 从业务目标反推范围,而不是从需求池顺序往下排

每个版本应有一到三个主要目标,目标越多,版本越容易变成需求集合。目标需要写清受益对象、希望改变的业务行为,以及怎样判断改变发生了。

例如,“提升客户使用体验”无法直接指导取舍;“让管理员能在一个工作日内完成新项目的权限配置,减少跨团队人工确认”就可以进一步拆出权限模板、默认角色和审计记录等交付项。

(1)先写目标假设

把目标写成可检验的假设,例如“减少重复配置步骤后,新项目管理员的首次配置耗时会下降”。假设不必保证一定成立,但要说明打算用什么证据检查。

(2)再定义最小交付范围

确定支撑目标成立的最小能力,不把“以后可能需要”的功能都放进本次范围。次要需求可进入候选池,等待数据、客户反馈或下一轮规划再决定。

(3)明确验收与不做清单

验收条件描述本次交付如何证明可用;不做清单描述哪些相邻需求暂不包含。两者共同限制范围蔓延,比“尽量按期完成”更能保护交付质量。

2. 用依赖图识别关键路径,不只看每个人的任务列表

关键路径由相互依赖的工作构成。某项任务即使工时不长,只要它阻塞多个团队,风险就可能高于一个工时较长但可并行的工作。项目计划应同时展示负责人视角和依赖视角。

例如,权限模型确认可能只需要半天,但它阻塞前后端实现、测试用例和客户培训材料;相比之下,页面文案校对可能需要一天,却可以并行完成。排期时应优先锁定前者的决策时间。

3. 为阶段设置进入门槛和退出证据

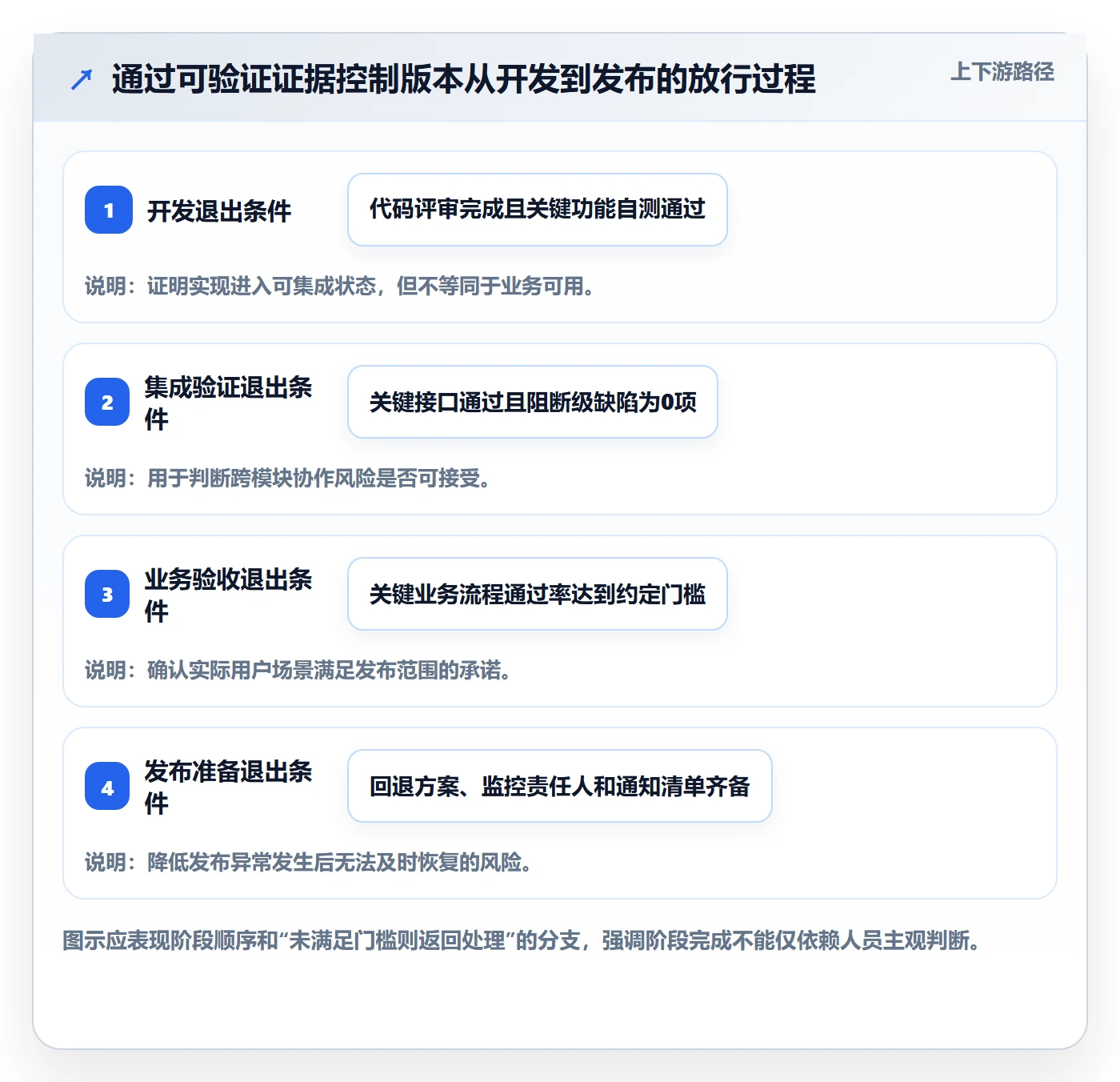

建议至少划分范围确认、开发、集成验证、业务验收和发布准备几个阶段。阶段名称本身没有意义,真正重要的是每一阶段要满足什么条件,留下什么证据。

阶段 进入条件 退出证据 未达标时的动作
范围确认 目标、交付项和优先级有责任人确认 版本基线与不做清单 暂缓排期,补充决策信息
开发 验收条件、依赖和环境准备明确 代码评审、构建结果、功能自测记录 拆除阻塞,重新评估范围和日期
集成验证 关键模块可部署,测试数据可用 回归结果、缺陷分级、接口验证记录 修复阻断项或缩小发布范围
业务验收 关键流程可端到端执行 验收记录、未通过项及处置决定 延期验收、分批交付或调整承诺
发布准备 发布负责人、回退方案和通知计划明确 放行签字、监控与回退检查结果 暂停发布并补齐条件

4. 设置变更规则:允许变化,但不允许隐形变化

版本计划不是冻结现实,而是让变化有成本、有责任人、有记录。新需求进入后,应先判断它是必须立即处理的风险、可替换的范围,还是适合下个版本的优化。

我通常要求变更决策明确回答三件事:新增内容带来的业务收益是什么;需要换出什么或增加多少资源;日期、质量和客户承诺是否受到影响。若没有交换条件,所谓“只加一点”往往会变成范围持续增长。

5. 把质量指标放进计划,而非发布前临时检查

质量门槛需要与版本风险相匹配。对影响数据准确性、权限安全、资金处理或客户关键流程的改动,应设置更严格的验证;对低风险文案调整,可以采用更轻量的回归要求。

可以观察高严重度缺陷数、关键流程通过率、回归覆盖情况、未验证变更数和回退准备状态。指标不是为了凑仪表盘,而是帮助团队明确是否有足够证据承担发布风险。

6. 让状态更新触发决策,而非成为仪式

周会不应逐项朗读任务状态。更有效的做法是只讨论偏离基线的内容:哪些依赖可能影响关键路径、哪些验收条件仍未满足、哪些变更需要决策、哪些风险需要管理层协调资源。

每次同步结束时,要形成责任人、下一步动作和完成时间。没有动作的状态汇报会重复消耗会议时间,却不会改变交付概率。

版本管理版本计划教程:实施团队协同管理,避坑指南

五、案例与数据观察:一个六周实施版本如何避免末期挤压

1. 案例背景与口径说明

以下为情景模拟案例,不代表任何企业的真实项目统计。假设一家软件实施团队需要在六周内为客户交付一轮版本,涉及权限配置、数据迁移、第三方接口联调、培训和正式上线。团队包括产品、研发、测试、实施顾问及客户方负责人。

初版计划列了28项需求,目标日期固定在第六周末。评审时发现,其中6项依赖客户输入,4项涉及外部接口;验收标准不完整的需求有9项。若这些问题拖到最后两周处理,测试与培训时间会同时被压缩。

2. 先做范围分层,而不是简单砍需求

团队将28项需求分为三类:支撑客户关键业务流程的必交项、可以延后但不影响首批使用的增强项,以及需要补充信息才能估算的待澄清项。分类后,必交项进入版本基线,增强项进入候选池,待澄清项不以“待开发”状态占用本次承诺。

其中,权限配置和数据迁移被列为高风险交付,因为它们影响多个后续环节;报表外观调整被视为可替换范围;一个没有确认数据来源的统计需求则先不排期。这样的取舍不是说后两项不重要,而是避免信息不足的工作挤占已确认目标的验证时间。

3. 提前暴露关键依赖,保留验收缓冲

团队把客户字段映射的提交时间设为第二周中段,而不是等到联调开始才追问;第三方接口验证提前到第三周;第四周完成主流程端到端演练;第五周安排业务验收;第六周保留发布准备和问题修复窗口。

若输入未按期提供,计划规则是先评估是否能使用脱敏样本和替代数据完成技术验证,再决定是否调整正式迁移日期。这个机制把“等待客户”转化为可执行的应急路径,避免等待状态一直持续到上线前。

4. 情景模拟数据如何帮助决策

下表是计划评审用的示意数据,用于比较“没有前置控制”和“增加依赖管理、范围分层及验收门槛”两种情景。它不是来自公开调查,也不应被解读为行业平均值。真正落地时,团队应以自身历史版本数据替换。

观察项 未设置前置控制 增加计划控制后 数据用途
验收标准未确认项 9项 2项 衡量需求澄清是否前移
关键依赖提前识别时间 上线前1周 上线前4周 衡量风险是否有处置窗口
业务验收可用时间 2个工作日 5个工作日 衡量验收是否被开发延期挤压
计划外范围变更 7项 3项 观察变更是否进入正式决策
上线后紧急修复 5项 2项 观察发布前验证与交付范围控制效果

这组数据的重点不是“控制后一定减少多少修复”,而是说明计划机制可能改变问题出现的时间和处理空间。越早发现依赖,团队越有机会调整范围或资源;越晚发现,选择通常只剩加班、延期或带风险发布。

版本管理版本计划教程:实施团队协同管理,避坑指南

5. 案例里的专业判断:日期不变,不代表只能压缩测试

当日期不能调整时,优先讨论范围,而不是先削减回归测试。可以把非关键报表优化延后,保留权限、数据正确性和关键业务流程验证。如果客户要求所有范围和日期都不变,团队就应明确说明风险上升,并让有权承担风险的人做决策。

当范围不能调整、日期也可调整时,重新评估资源与依赖窗口,通常比把整个团队推入长期加班更可靠。加班可以解决短时集中工作,无法替代客户输入、外部接口响应、代码评审和业务验收。

6. 复盘要记录可迁移的规律,而非只写“加强沟通”

版本结束后,复盘应区分估算偏差、依赖延迟、范围变化、质量返工和决策等待。比如“客户数据迟到导致迁移测试延期”可以进一步追问:字段模板是否明确、负责人是否确认、提醒节点是否设置、替代方案是否准备。

复盘结果应进入下一轮计划的基准。若连续几个版本都在集成验证阶段发现接口问题,团队应调整接口冻结时间或增加早期联调,而不是每次都把原因归结为测试不够仔细。

版本管理版本计划教程:实施团队协同管理,避坑指南

六、不同情况下的行动建议:让方法适配团队成熟度和交付类型

1. 小团队、单一版本、依赖较少

如果团队只有一个交付小组,需求数量不多,依赖关系简单,可以从一页版本基线开始,不必一开始就建立复杂流程。最低限度记录版本目标、交付范围、不做清单、责任人、验收条件、风险和目标日期。

每周更新一次计划,关键依赖变化时及时更新。工具可以是一份共享看板或文档,但必须有明确的最新版本,避免多人各自维护副本。等到状态核对成本开始明显上升,再考虑引入更完整的平台。

2. 多团队并行、跨系统依赖明显

当多个团队共享接口、测试环境或发布窗口时,应把依赖和关键路径作为计划核心,而不是只汇总各团队的局部排期。每个依赖需要有提供方、接收方、交付时间、验收方式和风险升级路径。

可在共同版本视图中维护跨团队里程碑,每周重点检查阻塞项和变更影响。若组织已有项目管理平台,应先约定统一字段和状态定义,再迁移信息;否则工具中虽然数据更多,仍可能出现同一个“已完成”代表不同含义的情况。

3. 多客户并行实施、客户环境差异较大

不要把多个客户都塞进一份完全相同的版本计划。可以先维护产品基线,再为每个客户建立配置差异、环境依赖、数据准备、验收节点和培训安排。共性能力进入产品版本,个性化配置进入客户交付计划,两者要通过接口明确关联。

客户侧责任人不可用、数据质量不稳定、第三方系统审批时间长时,要把这些因素列为外部依赖,而不是写成内部团队的待办。外部依赖不代表团队不负责,而是要求团队尽早提示、提供模板、约定截止时间并准备替代路径。

4. 固定发布日期、市场活动或合同节点不可移动

固定日期不等于无限扩容。应提前建立范围优先级和分批发布方案,明确哪些能力必须在首批交付,哪些可以进入后续补丁或下一版本。发布门槛仍需保留,特别是数据安全、权限正确性、关键流程和回退能力。

如果日期、范围和质量三者发生冲突,团队需要把风险摆到决策层面,而不是让执行团队默默承担。可以用书面决策记录说明替代方案、影响对象和风险接受人,避免出了问题以后才追溯谁曾经口头同意。

5. 需求频繁变化、探索性较强的产品

探索型工作不适合假装可以把几个月后的每项需求都准确排定。可以采用短周期目标和滚动计划:近期范围细化,远期只保留主题和容量区间。每轮结束后根据使用反馈、实验结果或技术发现重新排序。

但灵活不等于没有边界。每轮仍需明确可用容量、变更规则和验收证据。若一个探索项无法给出确定的功能验收条件,可以把验证目标写成可观察的实验结果,而不是用“做完原型”作为唯一完成标准。

6. 计划经常延期,但原因总是“工作量估错”

先把延期原因按类别统计,而不是立即要求团队提高估算精度。若主要问题来自需求返工、依赖等待或决策延迟,单纯加大估算缓冲不会解决根因,只会让计划越来越宽,却仍在临近交付时暴露同类问题。

可以连续记录几个版本的原计划日期、实际完成日期、变更次数、等待时间、返工原因和验收周期。样本不足时不要急着得出组织级结论;先识别重复出现的模式,再针对最常见的上游原因调整流程。

版本管理版本计划教程:实施团队协同管理,避坑指南

七、不同情况下的取舍:范围、日期、质量和资源不能同时不变

1. 日期必须固定时,先判断能否缩小范围

当市场活动、合同窗口或客户业务周期决定发布日期时,最优先的取舍通常是调整非关键范围,而不是把测试时间压到最低。判断一项能力能否移出首批发布,要看它是否影响核心业务闭环、是否有安全或合规要求、是否存在可接受的人工替代流程。

如果某功能可以通过临时人工操作完成,且不会带来数据错误或重大业务风险,它可能适合后移;如果功能涉及权限隔离、账务准确或客户关键流程,就不能因为日期紧张而轻率降级。

2. 范围必须固定时,重新谈日期或资源

有些合同或监管要求明确规定交付范围,范围调整空间很小。此时应重新估算关键路径,评估增加合适资源能否并行化工作,以及外部依赖是否有现实的加速空间。增加人手对已经高度串行的工作并不一定有效。

当日期无法调整、资源也无法增加时,团队应把剩余风险透明化,并通过正式决策记录说明接受了什么风险。不能把无法满足的组合承诺包装成“团队会想办法”,让风险在执行层无声累积。

3. 质量门槛不能作为普通交换筹码

交付范围和日期可以在明确授权后取舍,但涉及数据完整性、访问权限、安全边界和关键业务正确性的质量底线,不应被当作一般进度缓冲。不同产品的风险级别不同,门槛也应不同,但必须在计划阶段定义,而不是发生问题后临时解释。

如果质量验证发现阻断问题,团队可以选择延期、回退、缩小发布范围或分阶段开放。任何一种方案都需要评估影响,并让相应责任人批准。未经评估直接继续发布,不是快速决策,而是把未知风险转交给用户。

4. 资源增加只有在瓶颈可并行时才有价值

增加人手前,先确认瓶颈在哪里。如果阻塞原因是外部系统审批、业务决策缺失或环境不可用,增加研发人员不会缩短等待时间;如果多个模块可以独立开发和测试,新增具备相应经验的人手才可能缩短工期。

还要考虑新人熟悉业务、环境和代码的成本。关键阶段临时加入人员,可能增加沟通与评审负担。资源决策应基于实际瓶颈和剩余时间,而不是把“多派几个人”当成通用补救措施。

不可变条件 优先讨论的选项 不建议的做法
发布日期固定 缩小非关键范围、分批开放、明确后续交付 压缩全部测试并假设不会出问题
范围固定 调整日期、重新安排资源、协商外部依赖 要求团队以长期加班填补所有估算缺口
质量底线固定 延期、回退、分阶段发布或停止放行 把未验证风险写成“已知问题”后直接忽略
资源固定 调整优先级、减少并行工作、保护关键路径 让所有任务同时进入开发,制造更多切换成本

版本管理版本计划教程:实施团队协同管理,避坑指南

八、把版本管理变成日常:从首次计划到持续改进

1. 版本启动前完成一次基线评审

启动评审不需要很长,但必须让产品、研发、测试、交付和相关业务责任人对同一份基线达成理解。评审重点不是逐字审阅所有任务,而是检查目标是否明确、关键范围是否有验收条件、外部依赖是否有负责人,以及日期是否包含合理的验证和发布准备时间。

如果重要决策人没有参加,可以指定代理人或保留待确认项,不要假设沉默等于批准。基线发布后,把版本目标、范围变更规则、关键节点和风险入口告知所有相关人员。

2. 每周只追踪偏差、风险和决策

例会可以围绕三组问题组织:与基线相比发生了什么变化;未来一到两周内可能阻塞什么;当前需要谁在何时做出什么决定。团队成员不必把每项正常进展重新朗读,信息应提前在共享记录中更新。

如果某项任务持续显示“进行中”,却没有可检查的下一步,应追问具体阻塞和完成证据。状态不是装饰色彩,它应该帮助团队决定是否调整依赖、范围、资源或日期。

3. 发布后复核承诺与结果之间的差距

发布结束后,不只统计是否按期,还要比较原始范围、变更范围、实际验收情况、缺陷、回退情况和客户使用反馈。按期但关键能力未被采用,不一定是成功;延期但阻断风险被提前管理,也不应只用日期给团队定性。

复盘要将经验写成可执行的下一步,例如“客户数据模板在项目启动时发出”“接口联调提前到第三周”“每项版本变更必须更新验收范围”。“下次加强沟通”不是可验证的改进动作。

4. 逐步建立适合自己的版本基准

团队可以从最容易获取的数据开始记录,不必一开始追求完整指标体系。连续几个版本之后,再观察计划偏差的主要来源、验收时间的变化、变更频率、依赖等待时长和发布后修复成本。

如果团队使用 PingCode 等项目管理平台承载工作流,应先保证字段定义、状态含义和责任边界一致,再配置自动化提醒与汇总视图。自动化可以减少重复操作,但错误的状态设计只会更快地传播错误信息。

5. 最后的判断:版本计划的成熟度看变化能否被管理

成熟的团队不一定每次都能按原计划交付,也不一定能提前预测所有风险。真正的区别在于:风险是否足够早地暴露;变更是否有明确影响分析;取舍是否由有权承担的人决定;发布是否基于证据而不是乐观预期。

版本计划不是承诺永不变化,而是让每一次变化都有来源、有代价、有决策和有记录。这也是实施团队避免反复救火的关键:把管理动作前移到目标、依赖与验收条件上,而不是等到发布日期临近才靠加班弥补信息缺口。

6. 下一步怎么做:先用一小时检查当前版本

选择一个正在执行的版本,先检查目标、交付项、不做清单、验收条件和关键依赖是否齐全。再抽查三项高风险工作,确认状态是否有证据、负责人是否明确、未完成时是否有替代方案。

最后找出一个最常见的计划失配原因,针对它制定一个小改动:例如把依赖确认提前一周、为变更增加影响评估,或给业务验收保留固定窗口。先验证一个版本,再根据结果迭代流程,比一次性引入复杂制度更稳妥。

常见问题解答(FAQ)

1. 版本计划应该先拆需求,还是先定发布日期?

我在做跨团队版本规划时,经常遇到业务方先给一个发布日期,但研发、测试和交付团队都没有确认工作量。到底应该以日期倒推范围,还是以需求范围推算日期,才能避免版本延期?

更稳妥的做法是先建立“范围,产能,风险,日期”的关系,再确定发布日期,而不是拿一个日期强行倒推所有需求。我在实际推进版本计划时,会先把需求分成必须交付、可延期和探索性三类,再根据最近3个迭代的真实完成量估算产能。

例如某团队近3个迭代平均完成18个需求项,但其中有4个需求经常因外部依赖延期,因此计划容量不应直接按18项计算,而应按14项左右安排,并预留15%到20%的缓冲。版本计划至少要记录需求名称、负责人、预计工作量、前置依赖、验收标准、风险等级和目标版本。

判断发布日期是否可信时,我主要看两个信号:一是关键路径上的任务是否已经明确负责人,二是测试和发布窗口是否被真实计算进去。很多延期并不是研发做不完,而是测试环境、数据准备、合规审批和上线回滚方案没有进入计划。实践中,按固定日期强行塞需求的方式适合市场活动明确、范围可调整的项目;

按范围推算日期则更适合复杂产品。对于大多数团队,建议先锁定必须交付范围,再用真实产能反推日期,最后给可选需求设置明确的降级规则。

2. 版本管理中,需求、任务和缺陷应该怎样关联?

我使用项目管理工具时,最容易混乱的是需求、开发任务和缺陷被混在同一个列表里,到了版本复盘时只能看到一堆状态,却不知道哪些需求真正完成了。有没有一种关联方式,既方便团队日常执行,又能在版本结束后追溯交付结果?

建议采用“一个交付目标对应多个执行项”的层级,而不是让所有事项平铺在同一层。比较实用的结构是:版本作为交付容器,需求作为用户价值单元,任务作为实施动作,缺陷作为质量反馈。一个需求可以拆成产品设计、接口开发、前端开发、测试用例和上线准备等任务;测试发现的问题则关联回原需求,而不是单独挂在版本下面。

这样在版本结束时,团队能区分“需求已完成但存在遗留缺陷”和“需求根本没有完成”这两种完全不同的情况。我曾见过一个团队把所有缺陷直接标记为版本事项,结果版本完成率看起来只有72%,但其中相当一部分是历史遗留问题,导致管理层误判研发效率。

后来他们增加了“发现版本”和“修复版本”两个字段,并要求每个缺陷必须关联需求或任务,版本复盘时同时统计需求完成率、缺陷关闭率和高严重度缺陷数。推荐的最小规则是:没有验收标准的需求不能进入开发;没有关联对象的缺陷不能进入待修复;没有完成测试的需求不能标记为已交付。

对于小团队,不必设计过多层级,但必须保留可追溯链路,否则版本计划只能用于看进度,无法用于判断交付质量。

3. 如何判断一个版本计划是否排得过满?

我发现很多版本计划在启动时看起来非常完整,任务、负责人和截止时间都有,但执行两周后就不断延期。我想知道,除了凭经验感觉之外,有没有更客观的方法判断版本容量是否已经超载?

可以用“计划负载率”和“关键路径缓冲”两个指标,而不是只看任务数量。计划负载率等于计划工作量除以团队可用产能。比如团队一个两周迭代有5名成员,但扣除会议、支持线上问题、请假和跨团队沟通后,人均有效投入只有7个工作日,那么总可用产能约为35人日。

如果版本计划安排了34人日,表面负载率为97%,实际上几乎没有处理异常的空间;我通常建议常规版本控制在75%到85%,高风险版本不超过70%。第二个指标是关键路径缓冲,尤其要检查外部接口、设计交付、测试环境和审批环节是否有备用时间。

一个经验判断是:如果任何一个延期任务都会直接推迟上线,说明计划没有缓冲,而不是团队执行力不足。还可以把过去三个版本的计划工作量、实际工作量和延期原因放在一起比较。例如计划分别为30、32、35人日,实际消耗为36、39、42人日,说明团队存在稳定的低估,应先修正估算模型,而不是继续要求成员加快速度。

真正健康的版本计划不应该把每个人都排满,而应该明确哪些需求可以在中途被移出、哪些任务必须优先保护。

4. 版本延期后,应该整体顺延,还是砍掉部分需求?

我负责的项目曾经因为一个外部接口延期,导致整个版本被迫顺延,后续市场活动、测试窗口和客户承诺都被打乱。遇到这种情况时,团队应该坚持完整交付,还是优先保住核心功能并按时发布?

多数情况下,应该优先保护版本目标,而不是保护原始需求清单。先判断延期事项是否位于关键路径,再把需求按业务价值、技术依赖和发布风险重新排序。如果外部接口只影响一个低频功能,可以先采用人工处理、配置开关或临时数据导入等替代方案;如果它影响登录、支付、数据一致性等核心链路,则不建议为了赶日期强行上线。

实际决策可以使用一个简单的四象限:高价值高依赖的事项优先保留,高价值低依赖的事项优先完成,低价值高依赖的事项考虑延期,低价值低依赖的事项放入后续版本。版本延期时,建议在24小时内召开一次范围重排会议,输出三种结果:按原日期发布的最小范围、顺延后的完整范围、必须取消或重新设计的范围。

不要只把所有截止日期向后移动,因为这会掩盖新的资源冲突。某团队在一次接口延期后,保留了核心查询和审批功能,暂缓批量导出与高级筛选,最终按期上线核心流程,用户关键任务完成率达到预期,后续版本再补齐扩展功能。我的判断标准是:如果砍掉某项需求后,用户仍能完成版本承诺的核心任务,就应优先砍范围;

如果砍掉后会造成数据错误、合规风险或流程中断,则应优先顺延日期并重新评估发布条件。

核心关键词

读者评论

谭
谭天佑

实际做客户实施时,最难的不是列出依赖,而是让客户方负责人按约提供数据和确认结果。建议把逾期后的替代方案、升级路径和责任边界也写进计划,否则依赖即使记录了,延期时还是只能临时协调。

杨
杨一凡

我比较认同用验收证据替代单纯进度百分比。以前遇到过开发任务完成率很高,但权限和迁移数据没有验证,最后只能压缩验收时间。只是不同项目的质量门槛差异很大,最好结合业务风险设定,不宜一套指标全部套用。

刘
刘俊杰

对于小团队来说,阶段门槛和变更记录容易增加维护负担。我觉得可以先保留范围基线、关键依赖、放行条件三项,等并行项目和协作角色增多后再引入更完整的平台,否则管理动作可能反过来挤占交付时间。

文章包含AI辅助创作:版本管理版本计划教程:实施团队协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528265

赞 (0)
飞飞飞飞
版本发布时间实操方法:实施团队提升版本管理效率的协同管理方法与模板
上一篇 1小时前
版本管理如何做好发布记录?实施团队协同管理与操作步骤
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
