版本计划最容易出问题的时刻,往往不是开发延期,而是团队在发布前才发现:需求还没验收、测试环境被占用、依赖团队没有交付,甚至“本来应该进本次版本”的功能没有人能说清楚。版本管理做好计划,不是把任务排进日历,而是把目标、范围、依赖、质量门槛和变更规则连成一条可执行的交付路径。
一、核心结论:版本计划不是排期表,而是可验证的交付承诺
1. 先定义“什么叫这个版本完成”
我判断一份版本计划是否有效,首先不看甘特图是否漂亮,而看团队能不能用一句话回答三个问题:这个版本为谁解决什么问题?哪些内容确定交付?什么条件满足后才允许发布?如果这三个问题的答案因人而异,计划就只是任务清单,不是团队共识。
一个可执行的版本计划至少要包含六类信息:版本目标、交付范围、责任人、关键依赖、质量门槛、变更规则。目标说明为什么做,范围说明做什么,责任人说明谁推进,依赖说明卡在哪里,质量门槛说明如何验收,变更规则说明计划遇到新需求时怎么办。
核心判断是:版本计划要管理不确定性,而不只是记录确定工作。开发任务的工时可以估算,跨团队接口、需求澄清、数据迁移和审批周期则常常是延期的真正来源。计划如果只列开发工作量,准确地计算了局部,却遗漏了整体交付条件。
2. 用“承诺范围”和“候选范围”分开管理
我建议把版本内容分成两层。第一层是承诺范围,即目标、验收标准和依赖已经足够清楚,团队可以对交付负责。第二层是候选范围,即价值明确但条件尚未完全具备,只有在承诺范围按计划完成后,才可能纳入本次版本。
这样做不是给团队留借口,而是避免把每个想法都包装成承诺。候选需求要有明确的转正条件,例如接口联调通过、验收口径确认、关键缺陷关闭。条件不满足就顺延,不临近发布时靠加班强行塞入。
3. 计划质量要看可执行性,不看任务数量
一份计划列了八十个任务,不代表管理更精细。若其中三十个任务没有验收条件、十个任务没有明确负责人、关键依赖没有日期,这种计划只会制造“看起来在推进”的错觉。
我会优先检查计划的完整性:每项交付是否有责任人和验收人;关键路径是否标明前置条件;测试、灰度、回滚是否进入排期;风险是否有触发信号和应对动作。计划不需要把所有未知写成假确定,而要把未知显性化、安排验证时间。
| 计划要素 | 要回答的问题 | 不完整时的典型后果 |
|---|---|---|
| 版本目标 | 用户或业务获得什么变化? | 需求堆叠,版本缺少优先级依据 |
| 范围基线 | 确定交付和候选交付分别是什么? | 发布前持续加需求,测试范围反复变化 |
| 依赖关系 | 谁先交付,谁等待谁? | 任务看似并行,实际在关键接口处排队 |
| 质量门槛 | 什么状态可以进入灰度或正式发布? | 开发完成被误当成产品可用 |
| 变更规则 | 新需求进来后,谁决定替换什么? | 范围增加但日期和资源不变 |
二、背景和真实场景:为什么团队明明有计划,版本仍然失控
1. 版本延期通常不是单个任务慢,而是等待链变长
在跨职能研发中,代码工作只是交付链的一段。需求确认、交互评审、技术方案、开发、代码评审、联调、测试、修复、验收、发布审批都可能成为等待节点。一个任务即使只需两天实际操作时间,也可能因为等待确认、环境或其他团队而跨过两周。

因此我不会只问“开发还要几天”,还会问“开发开始前还缺什么”“开发结束后谁接手”“对方何时能接”。这两个问题能把隐蔽排队暴露出来。团队如果只统计实际工时,往往低估了日历时间;只用日历时间估算,也可能把等待和执行混在一起,难以找到真正的瓶颈。
下面的数字是用于说明规划方法的情景模拟,不代表行业平均值。假设一个版本有需求澄清、开发、联调、测试和发布五个阶段,实际处理时间合计约二十个工作日,但阶段之间的等待累计八个工作日,端到端周期就达到二十八个工作日。压缩开发工时未必能解决主要问题,缩短等待链往往更有效。

2. “任务完成率高”不等于“版本可发布”
任务看板上的完成率常常让人安心,但它可能只反映开发任务状态,不包含验收、测试和发布准备。比如八成开发任务已关闭,关键路径上的数据迁移仍未验证,版本依然不能上线。任务完成率是过程信号,不是交付结果。
我更愿意同时观察三类信号:范围完成度、质量状态和发布准备度。范围完成度回答承诺内容完成了多少;质量状态回答剩余缺陷是否达到门槛;发布准备度回答环境、监控、回滚、文档和审批是否就绪。三者不能互相替代。
3. 版本粒度不合适,会让计划失去反馈能力

版本周期太长,需求变化和估算偏差会累积,计划很难及时校正;周期太短,团队可能把大量时间花在拆分、验收、发布和沟通上。版本粒度应由业务风险、部署成本、用户反馈频率和团队协作复杂度共同决定,不存在所有团队都适用的固定周期。
对于可以独立部署、风险较低的服务,较小批次通常更利于快速反馈。对于涉及硬件、数据迁移、合规审核或多个系统联动的交付,版本计划需要预留更完整的验证窗口,不能为了追求短周期而省略真实约束。
三、常见误区:看起来像在管理,实际上增加了不确定性
1. 把所有需求都塞进一个版本,再靠加班兜底
这是最常见的范围失控模式:业务提出新需求,团队直接加到版本里,但发布日期、资源和验收条件都不动。结果不是“计划更积极”,而是风险被转移给测试、发布和个人加班。
我会把每一次范围增加都视为一次交换,而不是免费增量。新需求进来时,必须明确它替换什么、增加多少工作量、是否影响测试与发布窗口。如果没有可替换项,就要重新评估日期或资源。范围、时间、资源和质量不可能同时不变。
2. 用一个百分比掩盖关键路径风险
“本版本完成了百分之七十”听起来直观,但若剩余百分之三十包含最复杂的接口联调、数据校验和安全审核,这个比例几乎没有预测价值。简单任务先完成会抬高总体进度,却不一定让发布更接近。
更可靠的做法是把关键路径任务单独标识,并观察其状态是否有可验证证据。例如接口不是“开发中”,而是“契约已确认、服务端可用、客户端联调通过”。状态词越接近可观察事实,进度判断越可信。
3. 把估算当成承诺,把偏差当成个人问题
估算本质上是基于当前信息的判断,不是对未来的保证。需求模糊、依赖不确定、技术方案未验证时,给出精确到小时的承诺只会制造虚假确定性。若偏差一出现就追责,团队会倾向于报宽松数字、隐藏风险,计划反而越来越失真。
我会把估算拆成“已知工作量”和“待验证假设”。已知部分可以按任务估算;未知部分则安排技术预研、原型或接口验证,并在结果出来后更新预测。这样做的关键不是让每次估算都准确,而是让误差尽早暴露。
4. 只安排开发,不安排验收和发布
版本计划中最容易被压缩的是测试、业务验收、灰度观察和回滚演练,因为这些工作常被认为“开发完了自然会做”。实际情况是,开发结束只代表代码进入下一阶段,不能说明产品已经满足需求,更不代表具备安全发布条件。
我建议从目标发布日期向前倒排验收和测试窗口,但不要把测试当成固定的最后一周。测试准备可以提前开展:用例评审、测试数据准备、环境检查、接口模拟都能与开发部分并行。越晚发现测试前置条件缺失,补救成本越高。
5. 用管理工具替代决策
项目管理平台能帮助团队共享范围、责任、状态和依赖,但它不能替团队决定优先级,也不能自动消除跨部门冲突。工具里的字段再完整,如果没人维护、没人处理阻塞、没人对变更作决定,计划仍然不会执行。
对中大型企业或一百人以上的组织,某项目管理平台可以承载跨项目视图、需求与缺陷关联、版本节奏和责任追踪;但真正有效的前提,是团队先约定统一的状态定义、字段口径和升级路径。工具应当降低协作成本,而不是要求团队为了填表而填表。

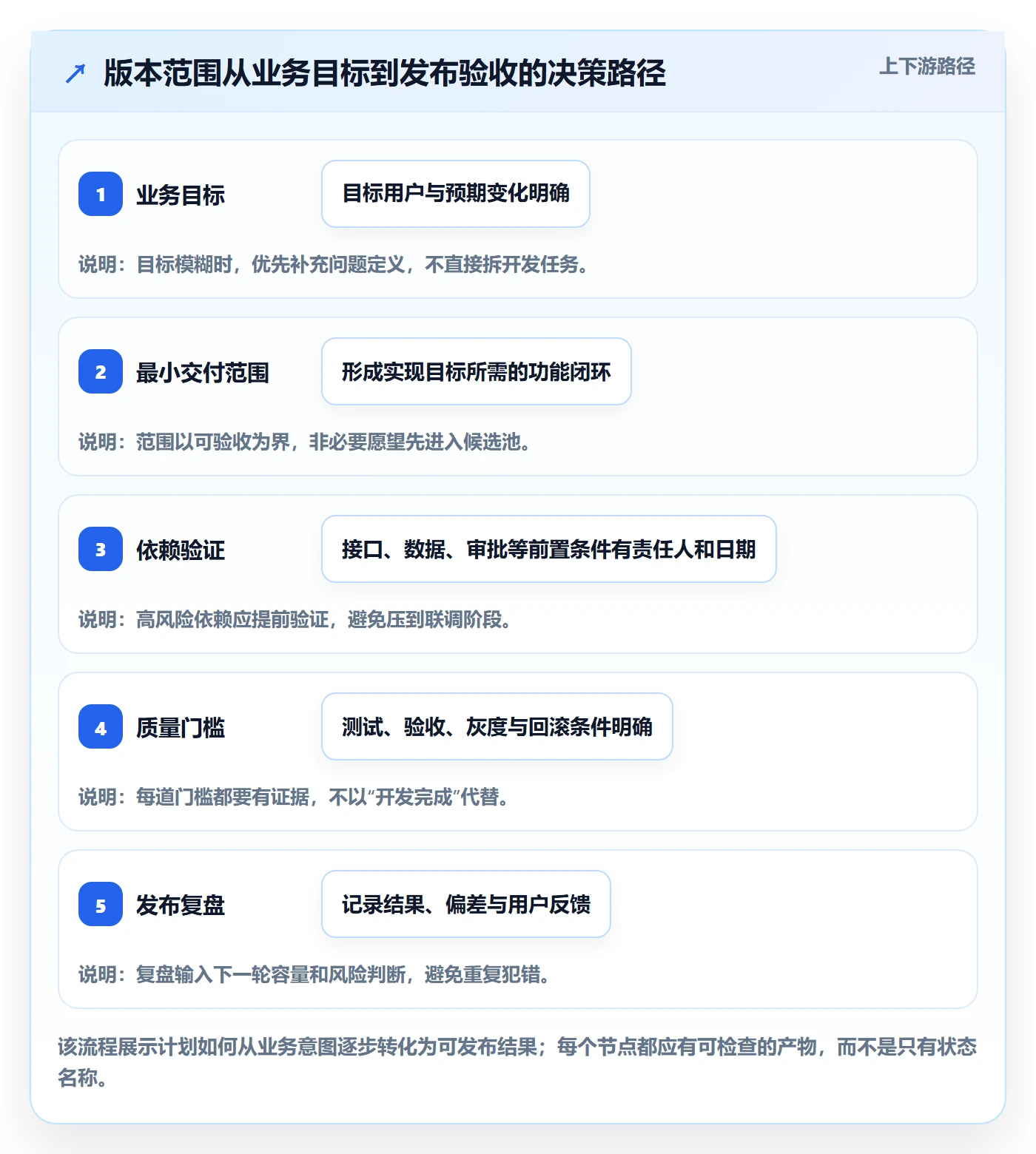

四、专业判断逻辑:怎样从目标推导出一份可信计划
1. 从业务结果反推交付范围
版本目标不要写成“完成若干功能”,而应尽量写成可观察的用户或业务变化。例如,把“增加批量操作功能”进一步说明为“让运营人员在一个工作流内完成一组记录的处理,减少重复操作并保留操作审计”。后者更容易推导验收条件,也能帮助团队判断哪些需求只是实现手段。
目标确定后,梳理实现它的最小可交付范围。不要先把所有相关想法列入版本,再从中删减;应先找出实现目标所需的最小闭环,再根据容量和风险增加候选内容。这样的顺序可以避免“需求越多,越像有价值”的错觉。
2. 用价值、风险和依赖共同排序
优先级不能只看业务价值。一个高价值需求如果依赖尚未确认的外部接口,可能需要先做验证,而不是直接承诺上线。反过来,一个价值中等但能解除多个团队阻塞的基础工作,可能具有更高的整体交付价值。
我通常把需求按四个问题讨论:用户价值是否明确?实现和验收是否清楚?依赖是否可控?延后一个版本的代价是什么?讨论结果不必伪装成精密分数,但应留下一致的取舍理由。不同团队可采用评分表辅助排序,不过评分只用于促进讨论,不能代替负责人的判断。
| 判断维度 | 可观察问题 | 对计划的影响 |
|---|---|---|
| 价值 | 目标用户、使用频率和预期改善是什么? | 决定是否进入承诺范围 |
| 确定性 | 验收口径、边界条件和方案是否清楚? | 不清楚时先安排澄清或验证 |
| 依赖 | 是否等待其他团队、供应商或审批? | 决定是否需要前置任务和缓冲 |
| 延后代价 | 延后会带来收入、合规或用户体验损失吗? | 帮助比较紧急程度与实施成本 |
3. 用容量而不是愿望决定承诺范围
容量估算应从真实可用时间出发。先扣除休假、值班、会议、支持工作和已知维护,再评估团队可投入版本工作的时间。不要把每个人的合同工时都当成可交付工时,也不要用历史上最顺利的版本作为常态基线。
如果团队有稳定的历史数据,可以用过去若干个可比版本的实际交付量作为参考;如果没有数据,不要临时捏造精确产能。先做小范围基线:记录承诺工作、实际完成、延期原因和未计划工作,经过几个周期再调整预测。容量是规划依据,不是绩效排名工具。
缓冲也不应该被随意隐藏在每个任务估算里。可以把已知风险对应的验证工作列出来,并在版本层面明确预留空间。若每个任务都偷偷多报时间,团队无法知道缓冲究竟覆盖了什么风险;若完全不留缓冲,轻微变化就会挤压测试和发布。
4. 把依赖画成可追踪的交付链
依赖要写到“谁在什么时间提供什么,接收方如何确认”。“等待后端支持”不是可管理的依赖;“后端团队在某日期提供字段定义与测试环境,前端负责人完成联调确认”才便于追踪。
对于高风险依赖,计划要有备用路径。例如正式接口尚未稳定时,前端可用契约测试或模拟服务先推进;但模拟结果不能被误认为真实联调通过。备用方案必须同时写明适用边界和退出条件,否则临时绕行可能变成长期欠账。

5. 设定清晰的质量门槛和发布门槛
质量门槛要按产品风险制定,不是所有版本都用同一套指标。常见检查项包括关键路径测试通过、阻断级缺陷为零、数据迁移校验完成、监控告警就绪、回滚方案经过验证。对低风险文案调整,不必套用高风险交易系统的全部门槛;对涉及权限、资金或核心数据的变更,则应提高验证强度。
门槛必须能被检查。例如“测试充分”无法判定,“关键用户路径的约定用例全部通过,未解决缺陷均完成风险评估和负责人确认”更可操作。具体阈值应由产品风险和组织规范决定,不宜从别的团队照搬一个看似权威的百分比。
五、案例与数据观察:从一次“功能都做完了”到真正可发布
1. 情景案例:一支跨端团队如何拆解版本范围
以下是根据常见研发协作模式构造的情景案例,数字为示意数据,不是对特定企业的实测结论。假设一个跨端团队准备发布“批量处理与审计追踪”版本,涉及产品、前端、服务端、测试和运营。最初需求清单有十二项,其中三项验收口径不清、两项依赖数据团队、两项属于体验优化。
如果按原清单全量承诺,表面上每项都有负责人,实际却没有说明验收对象和依赖日期。团队经过评审后,把五项组成最小闭环:批量处理、失败结果提示、操作记录、权限校验和关键流程测试。三项口径不清的需求先进入澄清,体验优化列为候选,数据依赖则设置前置验证任务。
这个调整的价值不是“少做功能”,而是让承诺范围可验证。若数据团队迟迟不能提供字段定义,团队可以在版本中及时决定使用兼容方案、缩小范围或延后,而不是在最后几天才发现主流程无法验收。
2. 把延期原因从“开发慢”拆成可管理的类别
情景模拟中,团队复盘三个相近版本,将延期因素记录为范围变更、依赖等待、缺陷返工、环境问题和容量冲突。这里的分类不是为了给团队打分,而是为了发现哪种问题可以通过计划机制改善。
如果延期主要来自范围变更,就应该加强变更控制;如果来自依赖等待,就要提前确认交付日期并设升级机制;如果来自缺陷返工,则要检查验收标准、代码评审和测试准备;如果来自环境问题,就要提前做环境检查和数据准备。只有把原因拆开,改进动作才有针对性。

3. 追踪计划准确性,不要只追踪发布日期
发布日期是否守住当然重要,但单看准时率可能诱导团队通过砍测试、缩范围不留记录或推迟暴露风险来“按时完成”。建议同时看承诺范围完成度、关键路径偏差、未计划工作占比、缺陷流入、发布后回滚或紧急修复等信号。
数据的用途是改进预测,而不是寻找责任人。假设一个版本按期发布,但承诺内容减少一半,不能简单记为成功;另一个版本略有延期,却避免了高风险数据错误,也不能仅凭日期判为失败。指标要与版本目标和风险水平一起解释。

4. 观察过程指标,找出真正的瓶颈
对计划改进而言,最有用的观察通常不是“大家忙不忙”,而是工作在系统里停留在哪里。可以记录需求从准备就绪到开发开始的等待时间、开发完成到测试开始的等待时间、缺陷从发现到关闭的时间,以及版本范围变更次数。
这些指标需要统一口径。例如“开发完成”是代码提交、合并,还是通过代码评审?“等待时间”是否扣除周末?统计规则不一致,团队之间就无法比较,趋势也无法解释。刚开始不必追求复杂仪表盘,先保证口径稳定,再逐步提高自动化。

六、操作步骤:从立项到复盘建立版本管理闭环
1. 明确版本目标与边界
版本启动时,先用简短的目标说明统一决策标准。目标应包含受益对象、要解决的问题和期望变化,不必写成口号。随后明确版本不解决什么,尤其要把容易被默认为“顺手做一下”的边界写出来。
例如,目标可以是“让运营人员能够批量处理符合条件的记录,并追踪失败原因”;边界可以是“暂不支持跨组织批量操作,不包含历史记录补录”。边界不是拒绝需求,而是降低团队对版本范围的误读。
2. 整理需求并补齐验收条件
每项候选需求至少要有简明的问题描述、用户场景、业务价值、验收标准、优先级、负责人和依赖。验收标准要说明正常路径、边界情况和失败反馈,避免开发与测试在版本后半段才讨论“做成这样算不算完成”。
如果需求还不具备拆分条件,就不要急着塞进排期。先安排澄清会、原型验证或技术预研,并设定完成时间。把“待澄清”也作为工作管理,可以避免未知任务悄悄混入承诺范围。
3. 识别依赖、关键路径和风险
将前置条件明确到交付物和日期。依赖包括接口、数据、环境、审批、供应商交付以及其他项目的版本。对于关键依赖,指定对接人和确认方式;如果可能造成整体延期,要提前制定替代路径或决策期限。
风险不要只写“可能延期”。更有用的写法是:风险是什么、何时触发、会影响什么、谁负责响应。例如“若某日期前测试数据未准备完成,数据验证将无法启动;责任人协调脱敏数据,届时仍未就绪则缩小本次验证范围并升级决策”。
4. 根据真实容量确定承诺和候选范围
汇总团队的可用容量时,纳入值班、支持、维护和已知假期。然后结合历史交付能力、工作复杂度、依赖风险和质量窗口,决定承诺范围。没有历史数据时,宁愿使用较宽的估算区间,也不要填入看似精确的单点承诺。
超出容量的需求进入候选范围,并标注转正条件。候选范围不是暗中承诺,团队要向相关方说明:哪些条件满足才会纳入、何时做决定、如果不满足如何处理。这样可以把期待管理变成明确规则。
5. 建立版本节奏与状态定义
版本计划要有固定检查节奏,但会议不是越多越好。短周期同步聚焦阻塞和变化,阶段评审聚焦范围、质量和风险,发布评审聚焦是否满足门槛。不同会议应解决不同问题,避免每次都逐条念任务状态。
状态名要有一致含义。比如“待开始”表示依赖已满足、可以投入;“进行中”表示责任人已经开始处理;“待验收”表示交付已具备验收条件;“已完成”则意味着验收通过而不只是代码提交。状态定义模糊,数据看板就会变成主观表演。
6. 对范围变更执行显式决策
变更请求到来时,先判断它是缺陷、必要澄清还是新增范围。严重缺陷可能必须处理;需求澄清若改变原有承诺,也要评估影响;新增功能则应说明价值、工作量、依赖和替换对象。
变更决策要留下简短记录:谁提出、谁批准、影响哪些任务、是否调整范围或日期、对测试与发布的影响是什么。记录不是为了增加审批,而是确保团队在几周后仍能解释为什么版本内容发生变化。
7. 在开发过程中持续验证,而不是最后集中验收
尽早进行接口契约检查、代码评审、自动化测试和小范围演示。对需求复杂或风险高的功能,可以在开发中段邀请业务方查看真实产物,尽早发现理解偏差。越早验证,修正成本通常越低,但验证活动也应聚焦关键风险,不必为每个小改动组织大型评审。
测试准备应与开发并行推进。测试人员提前评审验收标准、准备数据和环境;开发人员在代码合并前自测并补齐必要的自动化检查。这样可以把“测试开始”从一次突然交接,变成持续协作。
8. 发布前做决策检查,发布后做结果复盘
发布前检查范围完成、缺陷风险、监控告警、发布窗口、回滚方式、用户通知和责任人。任何关键门槛不满足,都应明确是停止发布、缩小范围还是接受风险,并由有权限的人作决定。不要让“大家都觉得差不多”成为发布依据。
发布后复盘要关注结果,而非只庆祝按期上线。检查用户是否获得预期价值、关键指标是否变化、缺陷和支持工单是否异常、计划偏差来自哪里。复盘结论要落实为下一版本的具体动作,例如提前准备数据、修改验收模板或调整容量口径。
- 启动:确定业务目标、版本边界和关键决策人。
- 准备:梳理需求、验收条件、依赖、风险和容量。
- 承诺:划分承诺范围与候选范围,明确发布门槛。
- 执行:跟踪关键路径、阻塞、质量信号和范围变化。
- 发布:检查质量、监控、回滚、审批和用户沟通。
- 复盘:对照目标分析结果,更新下一轮计划依据。
七、不同团队情况下的行动建议与取舍
1. 小团队:先把范围与验收说清楚,不要先上复杂流程
小团队的优势是沟通链短,计划机制可以轻量。用一页版本说明、清晰的责任人、简单的依赖列表和明确的发布检查表,通常比建设复杂审批流更有效。重点是让每个人知道承诺范围和变更规则。
需要取舍的是流程颗粒度。若每个微小需求都要求多级评审,管理成本会超过计划收益;但涉及数据、权限或不可逆操作时,仍应保留必要验证。轻量不等于无门槛,而是把流程集中在高风险决策上。
2. 中大型组织:统一口径,同时允许团队保留局部节奏
多团队并行时,最大挑战往往不是单个团队不会计划,而是不同团队对版本、完成、阻塞和发布的定义不同。组织层面需要统一基本术语、依赖表达、风险升级、版本状态和度量口径,否则跨项目汇总会出现数字可见、意义不可比的问题。
某项目管理平台可以帮助团队关联需求、任务、缺陷、版本和发布记录,让管理者查看跨团队依赖与风险分布。对于中大型企业或一百人以上的组织,这类平台的价值主要在于形成共享事实,而不是单纯统计工时。引入时应先选一个跨团队场景验证:能否更早暴露依赖、减少状态追问、追溯变更影响?若不能,就先调整流程和字段,再考虑扩大使用范围。
取舍上,组织统一的是数据口径和决策边界,不必强制所有团队用完全相同的迭代周期。产品形态、部署风险和客户承诺不同,节奏可以不同;但依赖交付、质量门槛和变更记录应能相互理解。
3. 需求变化快的团队:短反馈周期优先,承诺范围更谨慎
探索性产品或市场变化较快的团队,很难提前数月准确锁定全部范围。可以把计划拆成近端详细、远端粗略:近期版本明确到验收标准,远期只明确目标、假设和需要验证的问题。随着信息增加,再逐步细化。
这类团队的取舍是减少长周期的功能承诺,增加实验和决策节点。若把每个假设都写成固定交付,计划会迅速过时;若完全不做计划,团队又可能在多个方向间频繁切换。关键是承诺“下一步验证什么”,而不是过早承诺“最终一定做成什么”。
4. 高风险系统:宁可减少范围,也不要削减验证窗口
涉及交易、权限、个人信息、核心数据或监管要求的系统,发布风险可能远高于功能延期成本。版本计划应明确风险评审、数据校验、灰度策略、监控指标和回滚条件,并为演练保留时间。无法满足门槛时,优先缩小发布范围或延期,不以加班替代风险控制。
取舍重点是把安全、合规和可恢复性视为交付范围的一部分。测试与回滚不是开发之外的附加工作,而是产品能够安全运行的条件。若业务要求压缩时间,必须由有决策权的人明确接受相应风险,不能把风险默默留给一线执行人员。
5. 多团队依赖项目:先管理接口和交接,再讨论单队效率
当一个版本横跨多个团队时,要有清晰的依赖负责人、交付日期、验收方式和升级路径。可以设置依赖评审,专门确认接口、数据、环境和决策是否就绪。单队看板上的任务都在推进,仍可能因为交接不清而无法形成整体交付。
这类项目的取舍是允许局部效率略有下降,以换取系统层面的可预测性。例如提前冻结接口契约会减少各团队短期自由度,但能降低联调时的返工;预留集成窗口会压缩功能开发时间,却能更早发现端到端问题。
| 团队情境 | 计划重点 | 优先保留 | 可以简化 |
|---|---|---|---|
| 小团队 | 范围、负责人、验收 | 发布检查与变更记录 | 多层审批和复杂报表 |
| 中大型组织 | 跨团队口径与依赖 | 状态定义、升级路径、追溯 | 强制统一所有迭代节奏 |
| 快速变化团队 | 短周期验证与假设管理 | 决策节点和实验反馈 | 远期功能的精确排期 |
| 高风险系统 | 质量门槛和可恢复性 | 测试、监控、回滚与审查 | 与风险无关的形式化文档 |
| 多团队项目 | 交付依赖与集成窗口 | 接口契约和交接验收 | 只优化单队局部利用率 |
八、最后的判断:好计划不是不延期,而是更早知道为什么会延期
1. 用少量关键指标形成反馈
不必一开始就建立庞大的度量体系。建议先选几项能对应行动的指标:承诺范围完成情况、版本变更次数、关键依赖准时率、从开发完成到验收的等待时间、发布后紧急修复情况。每项指标都要能回答“看到变化后,我们准备做什么”。
如果指标变化却没有行动,它就只是报表。若团队把指标用于个人排名,成员可能优化数字而不是交付;若把它用于识别流程瓶颈,指标才有价值。数据的首要用途是改善系统,而不是证明某个团队足够忙。
2. 版本管理的成熟度,体现在取舍是否透明
成熟的团队也会遇到延期、需求变化和未知问题。区别在于,它们不会等到发布日期前才发现风险,不会让新增范围悄悄挤压质量,也不会把估算偏差简单归结为执行不力。它们能说明哪些承诺仍然成立、哪些假设已经失效、需要由谁做什么决策。
我认为版本计划最重要的产物不是一张排期图,而是一套可以复用的判断机制:什么进入承诺范围,什么必须先验证,什么变化需要替换或重排,什么条件下可以发布。机制清楚后,工具、会议和报表才真正有用。
3. 下一步:用一个版本做小规模试运行
如果团队目前的计划经常变动,不要先重建整套管理流程。下一次版本启动时,选一个范围适中的交付,先写清目标、承诺范围、候选范围、依赖、质量门槛和变更规则;执行中记录等待与变更;发布后复盘预测与实际的差异。
不要用“计划必须准确”要求团队,而要用“风险必须尽早可见”改进计划。当团队能在版本中段识别关键依赖失约、容量不足或验收口径变化,并据此主动调整范围、日期或方案,版本管理才真正开始提升研发效率。
常见问题解答(FAQ)
1. 版本计划应该从什么信息开始制定?
我们团队每次排版本,需求池里都有不少想法,但优先级、工期和依赖关系经常混在一起。我不确定应该先定发布日期,还是先筛需求;如果业务目标和现有产能对不上,计划该怎么调整?
先明确版本要解决的业务问题,再评估需求,不要先填发布日期再把需求塞进去。建议按“目标,候选需求,依赖与风险,可用产能,交付范围”的顺序梳理:每个候选项至少写清用户价值、验收条件、负责人、依赖项和粗略工作量。随后扣除会议、值班、缺陷处理等非项目时间,再决定版本范围。
比如一个 6 人团队,若每人每两周可投入 8 个有效研发日,理论上是 96 人日;扣除约 20% 的支持与沟通时间后,可规划容量约为 77 人日。这个数字只是演示算法,实际比例应根据团队近几个迭代的记录校准。判断计划是否可信,关键不是任务排得满不满,而是目标、容量和验收口径能否相互对应。
2. 版本范围怎么排优先级,才能避免计划中途不断膨胀?
我经常遇到需求评审时每项都说重要,版本进行到一半又有人提出临时需求,团队只好加班或延期。我想知道怎样区分真正必须做的内容,以及什么情况应该把需求放到下个版本?
把需求分成“版本目标必需”“高价值可选”“暂缓”三档,并为每项设定进入版本的理由和退出条件。可用影响范围、紧急程度、实现成本、风险与依赖做轻量评分,但评分只用于暴露分歧,不能代替业务判断。版本启动后,新增需求应走变更评估:说明不做的损失、预计工作量、会挤掉哪项已承诺内容,以及对测试和发布日期的影响。
没有明确业务损失、验收标准或负责人支撑的临时需求,通常不应直接插入。若必须加入,就同步移出等量或更高成本的工作,并重新确认范围;否则所谓“只加一点”会让承诺失去可信度。
3. 研发团队如何估算版本工期,并给风险留出空间?
我们估时常常把开发任务相加后就报发布日期,结果联调、测试和上线准备没有算进去。我想知道用什么方式估算更接近实际,也想避免预留缓冲被误解成团队效率低。
不要只统计编码工时,应把需求澄清、开发、代码评审、联调、测试修复、发布验证和跨团队等待都纳入交付路径。对不确定性较高的任务,可以采用区间估算,例如 3 至 5 人日,并记录区间变宽的原因;先拆解未知项,必要时做短时技术验证,再确定是否纳入承诺范围。
缓冲应依据历史偏差设置,而不是固定拍一个比例:例如最近 4 个版本中,实际完成工作量平均比计划少 15%,就先调查是否由临时支持、依赖等待或返工造成,再决定预留空间。把缓冲解释为对可见风险的管理,并跟踪其使用原因,才能区分合理防险和估算失准。
4. 版本计划制定后,怎样跟踪进度并持续提升团队效率?
计划发布后,我们通常只在临近截止时才发现任务堆积,平时看板上的完成率又显得正常。我想知道每天或每周应该关注哪些信号,复盘时怎样找到真正的效率问题,而不是简单归咎于个人执行力?
用短周期检查交付流动和风险,而不只看任务完成百分比。每周至少核对剩余工作量、阻塞任务、未验证需求、缺陷趋势和关键依赖;若任务长期处于进行中,通常要检查拆分粒度、评审等待或跨角色交接,而不是催所有人加速。版本结束后,对比计划与实际的范围、周期、返工和延期原因。
例如某版本计划 20 项、最终交付 16 项,复盘要区分是新增范围、估算偏差、外部依赖还是质量返工,并为主要原因指定下一步措施。连续观察两三个版本后,再调整容量假设和流程规则;单个版本的数据波动较大,不宜据此给个人或团队贴效率标签。
核心关键词
文章包含AI辅助创作:版本管理如何做好版本计划?研发团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528126
读者评论
把承诺范围和候选范围分开这一点很实用,尤其适合需求经常变动的团队。不过候选需求的转正条件最好由产品、研发和测试共同确认,否则最后仍可能变成临时加塞。
文章强调等待链比开发工时更容易拖慢版本,这和实际协作比较接近。我们团队常卡在环境和跨部门验收上,后续会考虑把这些等待节点单独记录,而不是只看任务完成率。
容量按真实可用时间计算比按人数估算可靠,但小团队往往缺少连续几轮的历史数据。建议先用较简单的表格记录承诺、实际完成和延期原因,积累数据后再调整计划。
