Release怎么做?实施团队入门指南:版本管理从0到1
Release 最容易出问题的时刻,往往不是代码写不出来,而是“大家以为自己说的是同一个版本”:研发认为功能已合并,测试认为还有缺陷未关闭,实施认为客户现场已经可以升级,项目负责人却还没确认数据库脚本和回滚方案。要把版本管理从0做到1,关键不是先搭一套复杂流程,而是先把“什么内容进入版本、谁来批准、怎样发布、出事如何退回”变成可追溯的共同约定。
一、先讲核心结论:Release 管的是一次可验证的交付承诺
1. Release 不只是一个版本号
我把 Release 理解为一份可执行的交付承诺:在约定时间,把一组经过确认的功能、修复和配置变更,交付到指定环境,并能说明它们的验证状态、影响范围和失败处理方式。
因此,“版本号是 2.4.0”并不能回答实施团队最关心的问题。更重要的是:这个版本包含什么、不包含什么;哪些客户或环境适用;数据库是否需要升级;是否存在已知限制;安装后如何验证;失败后怎样恢复。
一个能落地的 Release,至少要有版本边界、责任人、准入条件、交付物、验证记录和回退路径。缺其中任一项,版本就可能只是一个标签,而不是可交付的对象。
2. 从“做版本”转向“管理风险”
Release 管理的价值,不是增加审批层级,而是把风险尽量提前暴露。开发完成只是输入条件之一,不能替代集成验证、兼容性检查、部署演练和业务确认。
我建议刚入门的实施团队先回答五个问题:交付边界是什么?准入规则是什么?由谁做最终判断?现场如何验证成功?失败时如何恢复?如果这五个问题能在发布前被明确回答,流程就已经具备了基本控制力。
| 管理对象 | 需要说清的内容 | 缺失时常见后果 |
|---|---|---|
| 版本范围 | 功能、缺陷、配置、脚本及排除项 | 临近发布仍不断塞入变更 |
| 准入状态 | 代码、测试、文档、依赖的完成情况 | 把“开发完成”误当成“可以交付” |
| 部署与验证 | 环境、顺序、检查点、责任人 | 发布后无法判断是部署失败还是功能异常 |
| 回退准备 | 触发条件、执行步骤、数据恢复边界 | 故障扩大后才开始讨论是否回滚 |
这里的表格不是一张“流程完整度评分表”,而是提醒团队:Release 的四类对象相互关联,不能只维护版本号和需求列表。一个功能即使已经开发完成,如果它依赖尚未验证的数据库变更,也不能被视为具备发布条件。
二、为什么实施团队容易卡在版本管理
1. 交付链条比研发看板更长
实施团队通常要连接产品、研发、测试、运维和客户现场。研发侧关注代码与合并状态,测试侧关注质量门槛,实施侧则要面对环境差异、权限限制、网络条件、数据规模和客户可用窗口。
这意味着同一个版本可能在不同环境有不同的实际状态:测试环境验证通过,不等于客户生产环境可以直接升级;标准部署成功,也不等于客户定制配置不会发生冲突。版本管理若只记录开发任务,就无法覆盖交付链条中的关键变量。
2. 版本变化通常具有不对称成本
在发布前发现问题,团队还能通过延后、拆分或替换变更来处理;在客户生产环境发现问题,成本还会叠加沟通、停机、数据恢复和信任损耗。相同缺陷,发生在不同阶段,处置成本并不相同。
所以我更关注“变更何时进入发布候选”而不只是“变更何时完成”。进入候选越晚,留给完整回归、部署演练和现场协调的时间越少。团队需要把冻结窗口设在真正有用的位置,而不是把“冻结”写在日历上就认为风险受控。
3. “版本”经常同时指向多个东西
团队口头上说“发 3.1”,可能指产品版本、安装包版本、数据库结构版本、客户定制分支,甚至是一份临时补丁。若这些对象没有清晰区分,现场排查时就会出现“包是对的,但配置不对”“应用版本一样,脚本却不同”的情况。
入门阶段不必设计复杂的版本编码体系,但要统一对象名称。例如,产品版本标识功能集合,构建编号标识具体产物,部署记录标识某个产物在某个环境中的安装实例。它们有联系,却不能互相替代。
4. 版本管理不等于工具配置
某项目管理平台可以帮助团队关联需求、缺陷、迭代和发布记录,但工具不会自动替团队定义“什么算通过”。如果准入标准含糊,系统里只会留下更多状态字段,却未必减少现场误解。
使用 PingCode 等项目管理平台时,我会先把对象关系和责任规则讲清楚,再配置版本、工作项和发布记录。对中大型企业及 100 人以上组织来说,跨团队追踪与权限边界通常更重要;但无论使用何种平台,流程应先小范围跑通,再逐步配置自动化。
三、常见误区:看起来有流程,实际上没有控制力
1. 把“开发完成”当成“可发布”
开发完成通常意味着某项工作达到研发侧的完成定义,不代表它已经满足交付条件。测试未覆盖、依赖未合并、安装脚本未验证、帮助文档未更新,都可能让一个“完成”的功能无法安全进入客户环境。
我建议把状态拆成“开发完成”“候选版本”“发布批准”“已部署”“已验收”等有明确含义的阶段。状态数量不宜过多,但每个状态必须有进入条件和责任人,避免一个“已完成”承担所有含义。
2. 把冻结当成禁止沟通
冻结不是不允许团队提出问题,而是限制未经评估的范围扩张。冻结之后仍可能出现严重缺陷、安全问题或法规要求,但需要明确走例外评估:变更影响哪些模块、是否需要重测、是否推迟发布、谁批准例外。
若团队把冻结理解为“任何修改都不行”,就容易出现私下打包、绕过记录的情况。真正有效的冻结机制,是让紧急变更有入口、有审查、有留痕,而不是假设紧急情况不会发生。
3. 只看缺陷数量,不看缺陷性质
“还剩三个缺陷”本身不足以判断是否发布。三个缺陷可能都是低影响的界面问题,也可能包含一个会导致数据写入错误的高风险缺陷。数量是信号,不是决策结论。
判断缺陷时至少要结合影响范围、发生概率、可绕行性、数据风险和修复回归成本。对于没有可行规避方案的数据完整性问题,即使只出现一次,也可能比十个低影响展示问题更值得阻断发布。
4. 把回滚写成“必要时回滚”
这句话没有说明谁判断、什么情况下触发、退回到哪个产物、数据库如何处理、回退期间数据如何保护。等故障发生后才讨论这些问题,往往已经错过了最容易控制影响的时间窗口。
回退方案要具体到动作和边界。如果数据库迁移不可逆,就不能把应用包回退误称为完整回滚;可能需要前向修复、备份恢复或兼容性补丁。每种方案都要提前说明风险和决策条件。
5. 用“上线成功”覆盖上线后的观察
部署命令执行成功,只能证明部分部署步骤完成。服务可用、关键业务流程正常、错误率处于可接受范围、定时任务正常运行,才构成更完整的验证。
实施团队应定义发布后的观察时段和观察指标。对于核心交易系统,可能需要重点观察请求错误、关键任务完成量、队列积压和数据一致性;对于内部工具,则可能更关注登录、权限和核心工作流能否正常使用。
四、专业判断逻辑:用准入、风险和证据做发布决策
1. 先定义版本边界,再讨论日期
计划日期很重要,但它不应先于版本边界。先列出本次交付内容和明确排除项,才能判断测试范围、部署时长、依赖关系和客户通知周期。否则,日期看似确定,范围却持续变化,团队只能靠压缩验证时间来“按期完成”。
对实施团队而言,版本范围至少包括四类:业务功能、缺陷修复、技术变更和部署配置。还要识别客户定制项、外部依赖和数据迁移内容。每一项应关联负责人和验证方式,而非只留下一个任务标题。
2. 用分层门槛代替一张模糊的发布清单
我会把发布判断拆成三个层次:基础完整性、质量与兼容性、现场可执行性。基础完整性检查版本范围和交付物;质量与兼容性检查测试结果和已知风险;现场可执行性检查环境、权限、窗口、沟通和恢复准备。
| 门槛 | 核心检查 | 可以接受的证据 | 不通过时的处理 |
|---|---|---|---|
| 基础完整性 | 范围、依赖、安装包、说明文档是否齐全 | 版本清单、构建记录、部署说明 | 补齐交付物或从候选范围移除 |
| 质量与兼容性 | 核心用例、回归、升级路径是否验证 | 测试结果、缺陷评估、兼容性记录 | 修复、降级范围或延后发布 |
| 现场可执行性 | 环境、窗口、权限、备份及回退是否准备 | 部署演练、客户确认、回退步骤 | 重新排期或增加现场保障 |
3. 缺陷决策要看损失,不只看严重级别标签
缺陷等级有助于排序,但不同团队对“高、中、低”的定义可能不同。我建议在发布评审中加入可解释的问题:受影响用户有多少?是否涉及数据丢失或越权?有没有稳定绕行方案?修复是否会引入更大回归风险?
若问题影响核心业务且无法绕行,倾向阻断发布;若影响局部、可绕行且客户充分知情,可以评估带风险发布;若问题只涉及低影响体验,可纳入后续版本,但必须记录范围和告知责任。决策要留下理由,不能只留下“同意发布”。
4. 版本冻结应当冻结范围,不冻结风险判断
发布候选版本形成后,应明确一个变更控制点。此后新需求原则上进入下一版本;缺陷修复则需要评估修复收益与回归成本。遇到阻断级问题,可以变更候选版本,但要更新版本清单、测试范围和批准记录。
我会特别留意“只改一行”的说法。变更行数小,不等于影响小;一个配置默认值、权限判断或数据库索引调整,都可能影响大量用户。评估对象应是行为影响和依赖范围,而不是代码差异的视觉大小。
5. 发布批准要有明确的决策角色
责任划分不必复杂,但不能让所有人都“参与”,最后没人对结论负责。常见做法是由版本负责人汇总证据,研发和测试说明技术状态,实施说明现场条件,业务或客户代表确认业务窗口及已知风险,由约定的发布决策人作出继续、延期或缩小范围的判断。
使用工具时,可将发布记录关联工作项、缺陷、构建产物和部署任务,减少手工复制。但不能用“系统状态为通过”代替责任人确认,尤其是在高风险环境中,人工判断仍需要对关键证据进行核验。
五、从0到1搭建 Release:一套轻量但可追溯的做法
1. 第一步:建立唯一的版本记录
每个候选版本应有一个唯一入口,集中记录名称、目标环境、计划窗口、版本负责人、范围、依赖、当前状态和关键链接。不要让版本信息散落在聊天记录、个人表格和邮件附件中。
如果团队规模较小,可以先用统一模板;如果工作项和发布管理已经在某项目管理平台中运行,则可以建立版本对象并关联需求、缺陷和部署任务。关键不是页面做得多漂亮,而是任何参与者都能找到当前有效信息。
2. 第二步:让范围可核对
将进入版本的工作项逐条关联到候选版本,并记录不纳入范围的关键事项。排除项看似不重要,实际上能避免客户把已讨论过的需求误认为本次交付内容。
我建议范围清单至少包括工作项标识、简短描述、类型、负责人、状态、验证方式和是否存在客户影响。描述应能让实施人员理解变化,而不是只让开发人员看懂内部任务名称。
3. 第三步:明确可验证的准入条件
把“测试通过”“文档齐全”改成可以检查的表述。例如,核心业务用例已执行且结果可追溯;升级脚本已在代表性环境执行;新增配置项有默认值及变更说明;已知问题有影响范围和处置建议。
准入条件不是越多越好。每一项都应对应实际风险。若某项检查长期无人执行,团队要判断是删掉、自动化,还是补足责任人,而不是让清单变成没人认真看的形式主义。
4. 第四步:准备部署包和操作说明
交付包要能识别来源,至少包含产品版本、构建标识、适用环境或兼容范围、校验信息和相关说明。操作步骤应按现场执行顺序编排,并明确前置条件、预计耗时、观察点和失败分支。
对于需要数据迁移的版本,还要说明备份要求、迁移前检查、执行顺序、迁移后的验证方法以及不支持的回退场景。不能默认客户环境与测试环境完全一致,必须标明需要现场确认的变量。
5. 第五步:做一次接近真实条件的演练
演练的目的不是证明脚本在理想环境里能运行,而是确认团队能在预定窗口内完成部署、验证和故障处置。至少要覆盖升级成功路径,并根据风险选择验证失败、服务不可用或迁移异常等场景。
演练结束后记录实际耗时、人工操作、等待点、权限问题和说明缺口。若计划窗口为两小时,演练用了两小时但没有留出验证和恢复余量,计划仍不稳妥。团队应基于实测结果安排窗口,而不是用希望替代估算。
6. 第六步:发布后完成验证与关闭
部署完成后,先验证服务健康,再执行关键业务流程和必要的数据检查。验证结果应记录时间、环境、执行人、结果及异常处理。若采用分批发布,需为每一批次设置继续或停止的观察点。
版本关闭不是把状态改成“已发布”就结束。还应汇总未解决缺陷、现场偏差、临时操作、客户反馈和后续行动,并把实际结果回写到下一次版本计划中。
7. 版本记录可以从这组字段开始
下表是一份入门级版本记录骨架。团队可以按风险增减字段,但建议保留能连接范围、验证和责任的信息。
| 字段 | 填写示例 | 用途 |
|---|---|---|
| 版本标识 | 3.2.0 候选版 | 区分产品版本与实际构建产物 |
| 目标环境 | 客户生产环境,单集群部署 | 明确部署对象与适用条件 |
| 范围摘要 | 新增审批规则、修复导出超时 | 快速理解本次业务变化 |
| 准入状态 | 核心回归完成,兼容性待确认 | 呈现阻塞项和剩余风险 |
| 发布负责人 | 实施负责人或指定发布经理 | 明确协调与信息汇总责任 |
| 回退边界 | 应用包可回退,结构迁移需前向修复 | 避免把局部恢复误认为完整回滚 |
六、具体案例:一次模拟发布如何暴露真正的风险
1. 场景设定:小功能也可能跨越多个交付环节
下面是一个用于说明判断方法的情景模拟,不代表行业统计或真实客户数据。某实施团队计划交付一个业务审批优化版本,涉及新增审批条件、修改一张业务表、更新默认配置,并修复一项导出异常。计划窗口为周五晚间。
初始判断是“改动不大,可以按期发”。但在发布准备会上,团队把工作项与交付环节逐一核对后发现:配置项默认值未写入部署说明;升级脚本只在空库环境测试;导出修复涉及共享组件;客户现场备份恢复时间尚未确认。
2. 逐项拆开后,发布结论发生变化
团队没有因为问题数量多就直接延期,而是按影响和证据判断。审批功能已完成核心流程验证,但升级脚本缺少存量数据验证;导出修复在共享组件上,可能影响其他模块;备份恢复时间未知,则会影响事故恢复窗口。
最终方案是保留审批功能和低风险配置变更,暂缓共享组件修复,先补做存量数据升级演练,并与客户确认备份和恢复条件。版本范围缩小了,但现场不确定性也随之降低。这个例子体现的不是“范围越小越安全”,而是每项变更都要以其实际证据和风险边界决定是否进入候选版本。
3. 用观察指标评价流程,而非只看是否按期
模拟复盘可以设置几项过程指标:候选范围变更次数、发布前未解决的阻断问题数、部署演练与计划时长偏差、现场人工补操作次数、发布后需要紧急处理的缺陷数。它们不是通用行业基准,适合团队用来建立自己的时间序列。
第一轮收集数据时,重点不是设定一个看起来漂亮的目标,而是找出误差来源。比如演练耗时经常低估,可能是环境准备不充分;现场补操作偏多,可能是文档遗漏或客户环境差异没有提前采集。
| 观察维度 | 模拟发布前 | 范围与演练调整后 | 解读 |
|---|---|---|---|
| 候选范围变更次数 | 5 次 | 2 次 | 变更控制提前后,临近窗口的范围波动减少 |
| 部署演练时长 | 未完整记录 | 95 分钟 | 以实际操作估算窗口,不再只按理想步骤计算 |
| 现场临时补操作 | 4 项 | 1 项 | 部署说明更贴近环境差异,但仍需持续复盘 |
| 发布后紧急缺陷 | 2 项 | 0 项 | 单次结果不能证明长期改善,需多轮观察 |
表中数据是情景模拟,用于展示度量方法,不应被当作团队绩效承诺。尤其是“发布后紧急缺陷为零”,单次发布没有统计意义;至少要连续观察多个版本,并记录发布规模、环境复杂度和缺陷严重程度,才能判断改进是否稳定。
4. 复盘重点应放在机制,不是归责
若现场出现问题,复盘要区分:版本范围错误、验证遗漏、环境信息不完整、部署步骤缺失、观察指标不足,还是执行偏差。仅仅写“加强沟通”没有操作价值;更有效的改进是明确谁在什么时候提供哪项信息、用什么证据确认。
比如“客户环境信息不完整”可以转化为发布前环境核对表,并要求在部署窗口前确认应用版本、数据库版本、定制项、可用空间和备份状态。这样下一次才能验证改进是否真的减少了意外,而不是再次依赖个人记忆。
七、不同情况下的行动建议:根据团队成熟度逐步加码
1. 只有一两个实施项目:先统一模板和责任人
小团队不需要先建立发布委员会,也不必采购复杂工具。先用一份版本记录模板、一张范围清单和一份部署验证单,指定唯一的版本协调人。目标是避免信息散落和责任空白,而不是追求流程层级。
每次发布后复盘三个问题:实际范围是否与计划一致?部署和验证是否在预期窗口内完成?出现的问题是否能追溯到具体准备环节?如果三项都能回答,团队就有了继续改善的基础。
2. 多项目并行:增加依赖与环境维度
多项目并行时,冲突通常来自共享组件、公共服务、测试资源和实施窗口。版本清单需要标出跨项目依赖、影响环境及冲突窗口,并明确依赖变更由谁确认。仅看每个项目自己的进度,会低估组合风险。
此时可以增加轻量的版本日历或依赖视图,但要避免把它变成另一个没人维护的表。至少应明确更新频率、变更责任人和冲突升级机制;关键时间节点的变更应通知受影响项目,而非等待会议集中发现。
3. 面向中大型组织:统一规则,保留环境差异
中大型组织通常需要统一版本命名、工作项关联方式、准入字段和审批责任,同时允许不同系统根据风险等级采用不同发布路径。核心交易系统与低风险内部工具不必使用完全相同的检查深度。
可以借助项目管理平台建立跨团队追踪关系,让需求、缺陷、构建、发布记录和部署任务能够串联。但要优先解决权限、审计、状态定义和数据质量,再考虑复杂自动化。若基础字段经常缺失,自动化只会更快地产生不可信的发布结论。
4. 客户环境差异大:把“现场核验”纳入范围
对于私有化部署、定制较多或网络隔离严格的场景,标准测试环境只能提供部分证据。实施团队需要在发布前核对客户实际环境,识别定制配置、外部接口、资源限制和升级历史,必要时安排代表性环境演练。
客户环境差异不能简单归咎于“客户特殊”。如果某类环境反复出现,就应把它沉淀为兼容矩阵或部署检查项。若环境信息无法提前获得,则要将不确定性明确写入风险记录,并在窗口、人员和回退策略上留出余量。
5. 高频发布团队:将重复检查自动化,但保留决策边界
当版本频率较高,人工重复核对容易出错,可以逐步自动化构建标识校验、测试结果汇总、依赖检查、文档完整性检查和部署后健康检查。自动化适合处理规则明确、重复性高、结果可验证的工作。
但涉及业务影响、已知缺陷接受、客户窗口和不可逆数据迁移的判断,通常仍需要责任人结合上下文决策。自动化应提供更好的证据,而不是制造“绿灯即安全”的错觉。
八、不同情况下的取舍:流程不是越重越好
1. 速度与稳健:按风险等级确定检查深度
低影响、可快速恢复的变更,可以采用较轻的检查和更短的审批链;涉及核心数据、权限、安全或不可逆迁移的变更,则应加强评审、演练和现场观察。把所有版本都套用最重流程,会造成团队疲劳,也可能让真正高风险的检查失去注意力。
判断轻重时,不只看功能大小,还要看影响范围、恢复难度、用户可见性和数据后果。一个很小的权限变更,可能比一个大型但隔离良好的展示功能风险更高。
2. 一次大版本与多次小版本:看依赖和恢复能力
大版本能集中安排培训、沟通和停机窗口,但范围大、回归面广,出现问题时定位和回退可能更难。小版本便于缩小每次变化的影响范围,但会增加发布协调、客户沟通和重复验证成本。
如果团队能自动验证、具备稳定部署能力,并能快速恢复,较小批次通常更容易控制单次变更风险;如果客户有严格窗口或每次发布都需要大量现场准备,则可能需要合并交付,但应通过功能分批、风险隔离和充分演练降低集中风险。
3. 统一模板与项目定制:统一底线,不统一所有细节
所有项目都应共享最低要求,例如版本可识别、范围可追溯、准入有证据、责任人明确、部署结果有记录。至于是否需要客户签字、是否安排现场演练、观察多久,则可根据合同、系统风险和环境差异调整。
若模板字段太多,团队会填得机械;若要求太少,关键信息会缺失。每次复盘都可以检查:哪些字段真正帮助了决策?哪些字段长期无人使用?模板应随着风险经验迭代,而不是永久冻结。
4. 发布延期与带风险发布:比较两种损失
延期会带来窗口调整、客户预期变化和资源重排;带风险发布则可能导致故障、数据损失或现场紧急处置。不能默认延期一定保守,也不能默认按期一定负责。决策要比较风险的可能影响、可逆性、绕行方案和延期成本。
若风险涉及数据安全、核心交易或无法恢复的损失,通常应设置更高的阻断门槛。若问题影响有限、客户理解风险且有明确绕行方案,经过授权后可以评估继续发布。无论选择哪条路径,都要留下决策依据和责任边界。

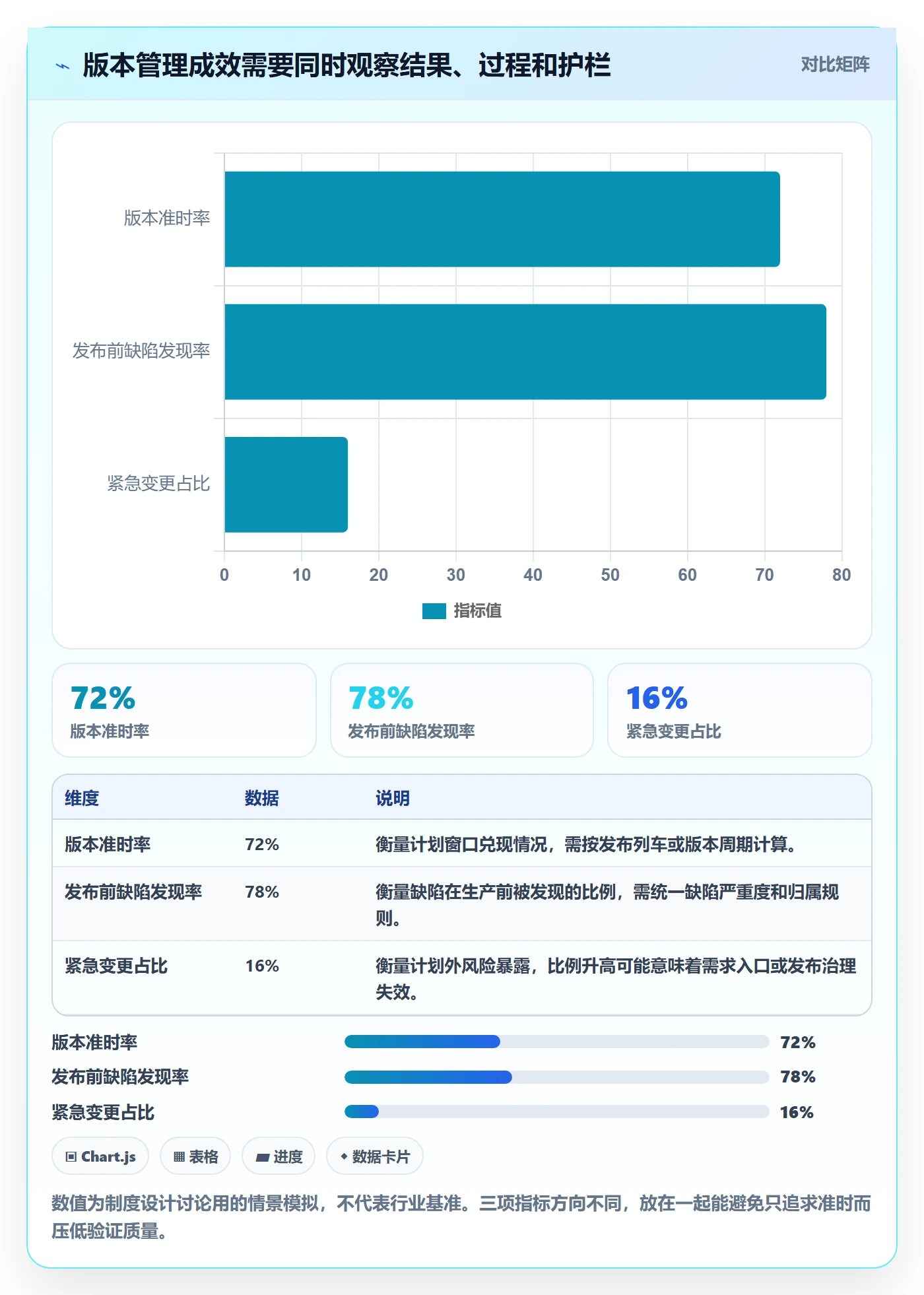

九、用数据持续改进:建立团队自己的版本基线
1. 先从少量指标开始
入门阶段不需要建立庞大的度量体系。建议先观察范围稳定性、部署耗时偏差、发布后缺陷和现场临时操作。这几项分别帮助判断计划质量、交付准备、结果稳定性和文档可执行性。
指标必须有清晰口径。例如“部署耗时”是从开始停服到服务恢复,还是从准备工作到验收结束?“发布后缺陷”统计多久?是否包含环境配置问题?口径不清时,数字之间不可比较。
2. 看趋势和分布,不被单次结果误导
一次成功发布不能证明流程成熟,一次事故也不能证明流程无效。团队应至少按版本记录相同口径的数据,并按风险等级、环境类型、变更规模分层观察。否则,小版本和大型升级混在一起,平均值容易掩盖真实差异。
当某项指标变差时,优先检查输入条件和流程节点。例如发布后缺陷增加,可能是范围扩大、测试环境覆盖不足,也可能是缺陷记录方式发生变化。指标的用途是提出可验证的问题,而不是直接给团队贴标签。
3. 把数字转成行动假设
如果部署演练与现场时长持续偏差较大,可以假设环境准备或人工步骤没有被充分计入,再通过记录等待时间、权限申请时间和重试次数验证。若范围变更常发生在冻结后,可以检查需求入口和依赖识别是否太晚。
每轮改进最好只针对一两个主要原因,明确负责人、验证周期和预期变化。一次同时改十个流程,很难知道哪个措施有效,也容易增加执行负担。
十、结尾:把 Release 做成团队可以重复兑现的承诺
版本管理从0到1,不是把每个项目都变成大型审批工程,而是建立一条可追溯的判断链:范围怎么确定,证据如何形成,风险由谁接受,部署怎样验证,失败时如何控制影响。
我认为实施团队最值得坚持的原则是:不要用“已经开发完成”替代“具备交付条件”,也不要用“流程里有记录”替代“现场可以执行”。版本号只是入口,真正的质量来自可核对的范围、可信的验证和可操作的恢复方案。
下一步可以选一个即将发布的版本,先做三件事:整理完整范围并标出排除项;为每项关键变更补上验证证据和责任人;按真实环境演练一次部署与恢复。发布后再记录计划与实际的差异。连续跑过几轮,团队就能依据自己的数据逐步确定门槛,而不是照搬一套看似完善却不适合现场的流程。
常见问题解答(FAQ)
1. Release 在实施团队里具体指什么?
我刚开始接触版本管理时,常把 Release、迭代和上线当成一回事。项目里既有客户定制需求,也有缺陷修复,我不确定应该把它们分别放在哪个环节管理。
Release 可以理解为一组经过确认、准备交付或部署的软件变更,而不是单纯的版本号。迭代通常描述团队的一段开发周期,上线则是把某个 Release 部署到目标环境;三者相关,但不必完全同步。
举例来说,一个 6 人实施团队可以先在迭代中完成需求和修复,再将通过验收的内容汇总为 Release,记录版本号、变更清单、部署环境和结果。这样客户问“这项修复在哪个版本交付”时,团队能追溯到具体版本,而不必翻聊天记录。
2. 版本号从 0 到 1 应该怎么定?
我担心版本号一开始定得不规范,后面就会越来越乱;但如果照搬复杂的版本规则,小团队又可能维护不动。有没有一种既够用、又方便客户和实施人员沟通的起步方式?
先选一套团队能持续执行的规则,不必一开始引入复杂流程。常见做法是采用“主版本.次版本.修订号”,例如 1.4.2:主版本用于较大的兼容性或产品阶段变化,次版本用于功能交付,修订号用于缺陷修复。关键是把规则写清楚,并在发布记录里同时保留发布日期、适用客户或环境、变更内容和负责人。
若一个团队一个月交付两次功能版本、期间还有热修复,就可以用 1.4、1.5 表示功能版本,再用 1.5.1 表示针对 1.5 的修复;具体频率应按实际交付节奏调整,而不是为了“看起来专业”不断加规则。
3. Release 的范围和发布节奏怎么确定?
我正在整理待交付事项,发现需求、缺陷和客户临时反馈都挤在一起。每个事项都有人说“尽量这次上”,我不知道该按固定日期发布,还是等所有事项都完成后再发布。
先确定发布窗口,再依据风险和验收状态筛选范围,通常比等所有事项都完成更可控。可以每两周检查一次候选事项,但只有满足“负责人明确、验收条件可验证、测试通过、部署依赖已确认”的事项才进入 Release;未完成或高风险事项留到下一批,并记录原因。
比如候选清单有 12 项,其中 8 项已验收、2 项测试未通过、2 项依赖客户确认,就先交付 8 项,不要为了凑齐清单把未验证内容混进去。团队规模较小、客户环境变更成本较高时,可以降低发布频率;若修复影响业务且验证充分,则可以走单独的紧急发布流程。
4. 发布失败或上线后出问题,Release 流程要怎么处理?
我最担心的不是版本号写错,而是部署后客户发现关键功能异常,大家却说不清该回退什么、由谁决定。上线前需要准备哪些信息,出现问题后又怎样判断回滚还是修复?
每个 Release 都应提前记录部署步骤、验证项、受影响环境、回退条件和决策负责人。发布后按预先定义的检查项验证,例如登录、核心业务流程和关键接口;如果核心流程失败或数据异常,优先停止继续扩大发布范围,并按事先确认的方案回退或切换到稳定版本。
若问题只影响非关键功能且已有安全修复方案,可以评估热修复,但应补充测试和变更记录。复盘时记录发现时间、影响范围、触发原因、恢复耗时及预防措施;这比只写“已修复”更有用,因为它能帮助团队判断是测试遗漏、部署差异,还是需求验收条件不清。
核心关键词
文章包含AI辅助创作:Release怎么做?实施团队入门指南:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528054
读者评论
我们之前也遇到过测试通过、现场却因配置不同无法升级的情况。把环境差异和部署演练纳入发布门槛很实用,不过小团队如何控制清单长度,避免每次发布都变成填表?
文中区分应用回退和数据库回退很重要。实际操作里,数据迁移后恢复备份可能带来新数据丢失,最好在方案里明确恢复时间点和业务确认人。
我觉得发布后的观察指标还需要结合基线来定。只看错误率是否上升,可能忽略流量变化或定时任务延迟;同时记录发布前后的关键指标,会更容易判断问题是否由本次变更引起。
