版本计划最容易失控的时刻,往往不是团队没有排期,而是每个人都以为自己理解了“这个版本”。产品经理说的是一组用户价值,研发理解成一批开发任务,测试拿到的却是临近发布才冻结的范围。本文把版本管理拆成一套可执行的实操方法:先定义版本承诺,再管理范围、依赖、风险和发布门槛,最后用复盘数据校准下一轮计划。文中的项目数据为情景模拟,用于说明判断方法,不代表行业统计;涉及团队协作平台的示例以 PingCode 为例。
一、先讲核心结论:版本计划不是排日期,而是管理承诺
1. 版本计划的核心产物是可验证的承诺
我判断一份版本计划是否合格,不先看甘特图是否精美,而是看四个问题能不能在一分钟内回答:这个版本解决谁的什么问题?哪些内容确定交付?哪些内容仍有条件?出现延期时,谁有权调整范围?如果这些问题没有明确答案,排期只是把不确定性画成了日历。
一个可执行的版本计划至少要包含目标、范围、交付日期或时间窗、关键依赖、验收标准、风险与变更机制。它不等于需求清单,也不等于研发任务列表。需求清单描述“想做什么”,任务列表描述“怎么做”,版本计划则说明“团队对外承诺什么,以及如何控制兑现风险”。
我的核心判断是:先管理承诺的确定性,再管理承诺的数量。很多团队的版本延期,并不是估时算法不够精确,而是在没有稳定目标、资源约束和验收口径时,过早对外承诺一个具体日期。
2. 版本计划需要同时服务三个层面
产品层需要知道版本是否带来目标用户价值;交付层需要知道工作是否能在可用资源内完成;经营或项目层则需要判断发布时间、风险和投入是否仍然值得。三者的关注点不同,但必须落在同一份版本基线上,否则产品承诺与工程现实会各自演进。
| 层面 | 必须回答的问题 | 适合观察的证据 | 常见误读 |
|---|---|---|---|
| 产品价值 | 用户问题是否被解决? | 用户任务完成率、使用反馈、关键行为变化 | 把功能数量当成价值 |
| 交付可行性 | 团队能否按约束交付? | 依赖、剩余工作量、测试进度、缺陷趋势 | 把任务排入迭代当成已经承诺 |
| 经营决策 | 延期、缩范围或分批发布,哪种代价更低? | 窗口成本、客户影响、支持成本、风险敞口 | 只比较发布日期,不比较代价 |
3. 版本管理要设置“计划基线”和“滚动预测”
计划基线是某个时点经过评审后,用于衡量变更的版本范围、目标和关键节点;滚动预测则是团队根据最新信息对未来交付时间和范围的判断。二者不能混为一谈。基线频繁被覆盖,团队就看不出为什么偏离;预测不更新,管理者又会拿过期日期做决策。
实操中,我建议每次重要评审都保留一个版本快照,并明确标记“已承诺”“预测中”“候选项”。计划可以调整,但调整必须留下原因、影响和批准记录。这样,团队讨论的是事实变化,而不是谁记得上次说过什么。

二、背景和真实场景:为什么排得越细,版本反而越容易失控
1. 产品版本通常处在多重不确定性里
产品经理排版本时,面对的并不是一组已知工作量。用户问题可能还没验证,技术方案可能有探索成本,其他团队的接口时间可能变动,测试环境和数据准备也可能成为瓶颈。若计划只记录“需求名称、负责人、开始日、结束日”,这些不确定性就会被隐藏,直到后期集中暴露。
这也是为什么早期计划不应该追求看起来准确到天。探索阶段的估算应该表达区间与假设,例如“预计两至三周,前提是外部接口在某日期前可用”;临近交付后,随着方案、依赖和工作量逐渐清晰,再收窄预测区间。
2. 典型场景:一个版本里装进了三种不同确定性的工作
以一个面向企业客户的协作产品版本为例,团队计划在六周后发布:一项是已经有明确验收标准的权限优化;一项是客户提出的审批流程扩展;另一项是尚未完成技术验证的数据迁移能力。表面上三项都在版本列表中,实际确定性完全不同。
如果三项都被标记为“本版本必交”,项目会把探索工作误当成常规交付,把客户诉求误当成全体用户价值,把权限优化这种稳定工作也拖入高风险范围。较合理的做法是:权限优化进入承诺范围;审批扩展先确认目标客户、适用边界和验收条件;数据迁移先做技术验证,验证通过后再决定是否进入本版本。
在中大型组织里,版本计划还要处理跨团队依赖、权限审批、测试环境、发布窗口与客户沟通。以 PingCode 这类面向中大型企业及 100 人以上组织的协作平台为例,价值不应被简化成“把需求放进工具”。更重要的是把目标、需求、迭代、缺陷和发布状态连成可追溯的工作流,让不同角色基于同一份状态做判断。
3. 组织规模越大,计划成本越不能忽略
团队人数增加后,沟通路径和决策节点会变多。此时版本管理的成本不仅是写计划,还包括对齐依赖、更新风险、解释变更、准备验收和同步发布窗口。如果没有稳定的信息结构,产品经理会用大量时间人工追问状态,团队则会反复确认相同问题。
我在设计版本节奏时,会把“计划维护成本”纳入方法选择:一个需要每天靠产品经理手动汇总的计划,即使格式完整,也很难长期运行。工具可以降低状态收集和追溯成本,但不能替团队决定优先级、风险容忍度或发布取舍。

三、常见误区:看起来在管理版本,实际是在制造虚假确定性
1. 把版本计划当成需求装箱
最常见的做法是把需求池里优先级最高的项目依次塞进版本,塞满后就认为计划完成。问题在于,优先级并不等于可交付性:高优先级需求可能缺少方案、依赖或验收标准;低优先级的基础工作却可能是其他功能的前置条件。
我会要求每个候选项同时标注价值、工作量、依赖、风险和证据成熟度。高价值但证据不足的需求,可以进入验证阶段;价值中等但依赖明确的工作,可以作为容量填充;技术前置项则要按依赖顺序安排,而不是按需求提出时间安排。
2. 把单点日期当成预测
“预计某月某日上线”很容易被转发成硬承诺,但一个日期本身没有表达置信度。早期阶段更适合用时间窗,例如“目标在第二季度末,当前预测区间为六月上旬至中旬,主要风险是外部认证周期”。日期越精确,越要说明它基于哪些已经确认的条件。
日期也不是越晚越安全。过度保守的计划会占住资源、拖延市场验证,并让团队失去及时调整的机会。正确做法不是永远留大缓冲,而是将不确定性显式化,并在信息变化时更新预测。
3. 把任务完成率当成版本健康度
完成 90% 的任务不代表版本可以发布。剩下的 10% 可能包括数据迁移、权限检查、关键链路回归或上线回滚方案;这些事项数量少,却可能决定整个版本能否安全交付。
版本健康度至少要看关键路径、阻塞项、未验证风险、严重缺陷和发布准备状态。任务完成率适合观察工作推进,不适合单独作为发布判断。
4. 用“范围冻结”代替变更管理
冻结范围可以减少随意插单,但如果把它理解为“任何情况都不能改”,团队就会拒绝必要的风险响应。严重安全问题、法规变化或关键客户阻断,不应因为冻结口号而被忽略。真正有效的做法是规定变更入口、评估口径和批准角色。
每项变更都应该回答:新增价值是什么?替换或移出的工作是什么?会影响哪些依赖、测试和发布日期?谁批准?没有范围置换的新增需求,通常意味着团队被要求在资源不变的情况下承担更多工作。
5. 把工具状态当成现实状态
任务显示“进行中”,不意味着工作正在顺利推进;工单显示“已完成”,也不代表验收通过。工具记录的价值在于形成共同事实,而不是制造表面上的管理感。状态定义必须与团队实际流程一致,并且对“完成”设置可检查的条件。
使用项目管理平台时,我会先设计状态和字段,再导入大批需求。字段过多会让团队疲于填报,字段过少又无法识别风险。优先保留能支持决策的内容:目标、优先级、验收标准、责任人、依赖、风险、版本归属和状态更新时间。

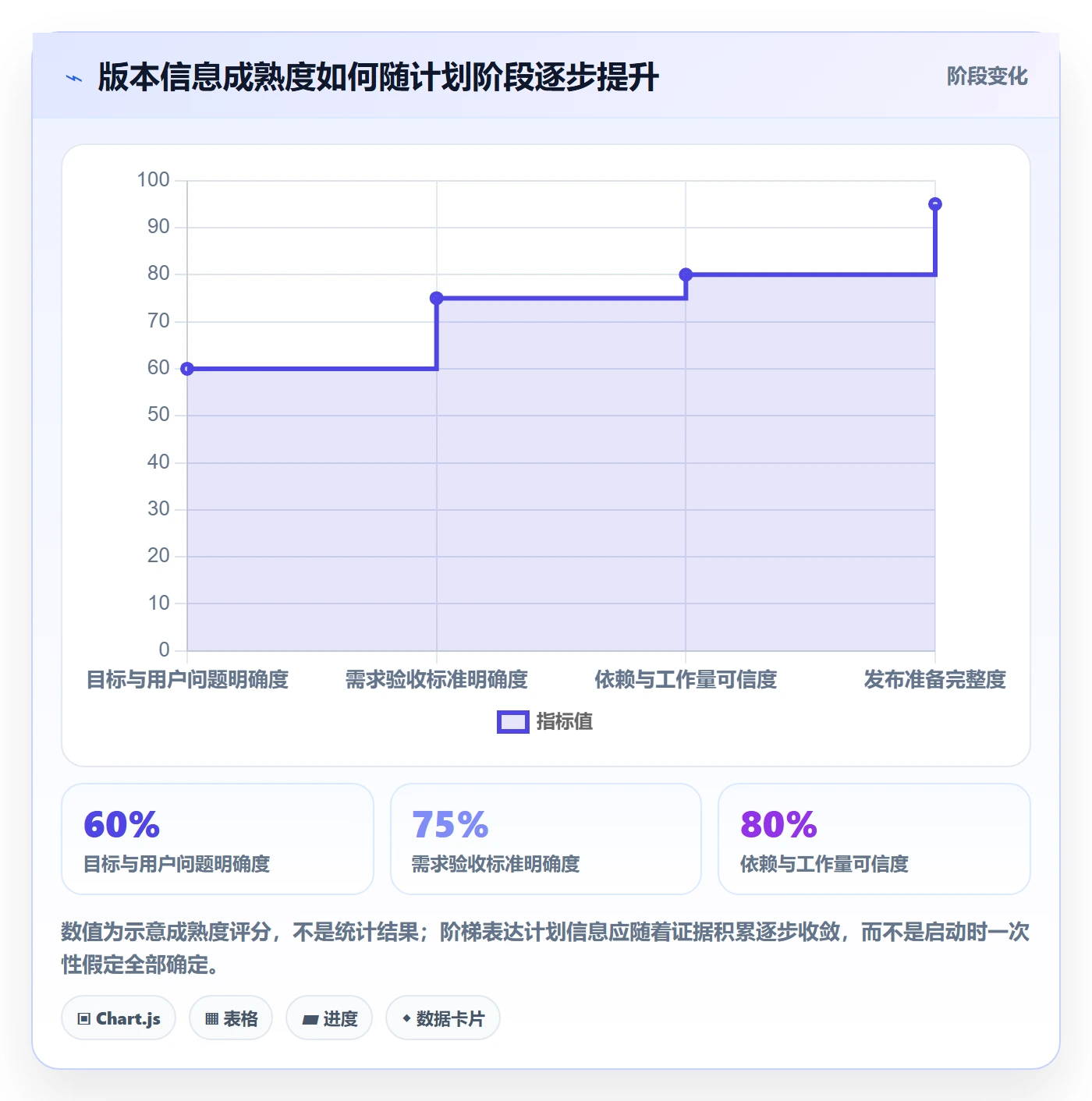

四、专业判断逻辑:如何把业务目标转成可交付版本
1. 先定义版本目标,再筛选需求
版本目标不能写成“完成十项需求”或“提升体验”。前者是工作清单,后者缺乏可验证口径。较好的目标描述包括目标用户、要改变的行为或结果、验证方式和时间范围,例如:“降低管理员完成新成员权限配置所需时间,发布后观察目标客户的配置耗时与求助量变化。”
目标指标不一定都是收入或转化率。对平台能力而言,可以选择任务完成时间、操作错误率、支持请求数量、关键流程成功率等。重要的是该指标与用户问题之间有合理因果链,而不是为了好看而选容易上涨的数字。
2. 建立候选需求的统一评估卡
我通常不让团队用一个综合分数替代讨论,而是用一张评估卡把关键判断摊开。分数可以帮助排序,但不能消除事实缺失。特别是工作量估算和价值判断来自不同角色时,应保留依据与置信度。
| 评估项 | 需要记录的内容 | 进入版本前的最低要求 |
|---|---|---|
| 目标关联 | 对应哪个版本目标、影响哪类用户 | 能说明因果关系,不只是口号 |
| 价值证据 | 访谈、行为数据、客户反馈或合规要求 | 注明证据来源与局限 |
| 验收标准 | 可观察的行为、边界条件和失败情况 | 产品、研发、测试理解一致 |
| 工作量区间 | 开发、测试、迁移、上线支持投入 | 标出估算假设与未知项 |
| 依赖与风险 | 外部团队、接口、权限、环境、数据 | 有责任人、确认时间和备选方案 |
3. 用容量而不是理想速度排计划
团队容量不能简单用人数乘以工作日计算。请假、支持任务、代码评审、技术债处理、会议和线上故障都会占用时间。若团队过去多个迭代的实际完成量稳定,可以用历史数据估算未来容量;若团队刚组建、工作类型变化明显或依赖大量探索,应使用更宽的区间。
我建议把计划容量分成三部分:明确承诺工作、弹性候选工作和风险缓冲。缓冲不是偷懒,也不是让需求方看不到资源,而是承认软件交付存在集成和未知成本。团队可以根据过去的返工、缺陷和临时支持数据调整缓冲比例,避免把固定百分比当成通用答案。
4. 识别关键路径和依赖,不只看单项工期
有些需求本身只需几天,但必须等待数据权限、接口改造或客户环境验证。版本能否按期,往往由最长依赖链决定,而不是工期最长的单个任务。产品经理应将关键依赖标记为可见节点,并为每个节点指定确认人、最晚确认时间和失败后的处置方案。
依赖可以分为硬依赖和软依赖。硬依赖缺失会阻止功能交付,例如接口不可用;软依赖会影响效果或体验,但可以通过降级方案暂时绕过。区分两者后,才能判断是否拆分发布、先做兼容路径或调整版本范围。
5. 通过发布门槛把“完成”定义清楚
我会把完成条件分为开发完成、测试通过、发布就绪和效果可观察四层。开发完成关注代码和文档;测试通过关注功能、回归和非功能要求;发布就绪关注部署、权限、回滚、监控和支持准备;效果可观察则要求埋点、指标口径和反馈渠道已经可用。
门槛必须能被检查。比如“质量良好”无法验收,“核心用户路径无阻断级缺陷,回归清单通过,回滚预案经演练”才是可操作标准。质量阈值应根据产品风险、用户影响和发布方式设定,不应照搬别的团队。
6. 把风险写成触发条件与行动
风险清单如果只有“接口延期风险”,没有执行价值。完整风险项至少要写清触发条件、影响范围、责任人、预防措施和应急动作。例如:“若周三前测试环境仍无法访问,则先用模拟数据验证主流程;若周五仍不可用,移出依赖该环境的客户定制项,保留不受影响的通用能力。”
这种写法会迫使团队在风险发生前做出选择,而不是临近发布时才临时争论。风险不是写得越多越专业,应该优先记录高影响、高概率或难以逆转的风险。

五、版本计划落地清单:从立项到发布的逐步做法
1. 版本启动前:明确目标、边界和决策人
版本启动不必开大型会议,但必须形成共同起点。产品经理先准备一页版本简报,说明背景、目标用户、业务目标、目标指标、暂不解决的问题、预期窗口和主要约束。研发、测试、设计、运营或客户成功等关键角色应能指出计划中的假设与缺口。
- 写清版本目标,以及不纳入本次解决的问题。
- 列出目标用户和主要使用场景,避免用“所有用户”替代细分。
- 标记关键业务日期、合规节点、客户窗口和发布限制。
- 明确谁负责范围取舍、谁批准发布日期变化、谁接受质量风险。
- 记录本次计划的证据来源和未知项,不把假设伪装成事实。
2. 需求筛选时:把“想做”拆成“必须、候选、验证”
我会将需求分为三类,而不是只用高、中、低优先级。必须项是实现版本目标或满足合规、安全、合同约束所必需的内容;候选项是价值明确但可根据容量取舍的内容;验证项则是关键假设尚未成立,需要通过原型、技术试验或用户研究降低不确定性。
验证项不应因为“还没做完”就被视为失败。它的交付物可以是验证结论、可行性方案、成本区间或是否继续投入的建议。把验证工作明确列出来,可以避免团队用开发承诺替代证据收集。
3. 估算时:先拆未知,再估算已知
估算会议最容易出现的情况,是产品经理讲完需求后,团队立刻给出一个数字。我的做法是先问工作边界是否清楚、是否有复用能力、是否涉及数据迁移、是否需要跨端兼容、验收环境是否可用。未知项没有拆开,估算数字通常只是情绪上的承诺。
对于可拆解工作,团队可以给出乐观、最可能和悲观估算,或使用区间表达;对于探索性工作,先设定时间盒,时间到后评审产出,再决定是否追加投入。估算不是考核个人速度的工具,更不能把一次偏差直接归因于执行者。
4. 形成计划时:先排依赖,再排普通工作
版本计划应优先安排关键路径上的工作、外部依赖和集成验证点,再填充独立且可调整的需求。这样做的目的不是让依赖团队拥有绝对优先权,而是尽早暴露真正影响交付日期的节点。
计划还应包含必要的测试和发布工作。若开发排期占满全部容量,回归、文档、灰度验证和上线支持就会变成“最后再做”,最后往往以压缩质量时间来补救。
5. 执行中:用固定节奏更新预测,而不是频繁改基线
建议团队每周至少做一次版本风险检查,迭代团队则可结合迭代评审和每日同步。更新内容聚焦变化:完成了什么、预测变了什么、阻塞是什么、需要谁决策。若每次同步都从头逐项读需求,会议很快会退化成状态播报。
滚动预测可以持续变化,但基线不应静默修改。范围或日期变化时,记录变更前后的差异、原因、影响、批准人和通知对象。团队才有条件区分计划偏差、外部变化和有意识的业务取舍。
6. 发布前:检查范围、质量和运营准备
发布评审不是最后一次展示功能,而是确认“可以安全交付”。检查项应覆盖目标范围、未完成项、严重缺陷、数据兼容、权限、安全、监控、回滚、客服准备和用户沟通。涉及分批发布时,还应明确灰度人群、观察时间和扩大范围的条件。
若产品风险较高,分批发布或功能开关可能比一次性全量上线更合适;但这会增加配置、监控和运营复杂度。选择灰度不是天然更安全,前提是团队有能力观察异常并及时停止扩量。
7. 版本结束后:复盘预测偏差,也复盘价值兑现
复盘不要只问“为什么延期”。还要看当初的目标是否成立、功能是否被使用、用户问题是否改善、计划中哪些假设错误,以及哪些工作被低估。若只盯着日期,团队可能学会隐藏问题,却没有学会更准确地做产品判断。
复盘最好把预测与实际并排保存。例如原始范围、最终范围、基线日期、实际发布时间、插入需求、人日偏差、缺陷与发布后指标。数据需要结合上下文解读:一次紧急合规变更不等同于长期估算失准。
8. 让工具承载流程,而不是增加填表负担
在协作平台中,建议先配置最小可用的版本工作流:目标与版本关联、需求状态、负责人、验收标准、依赖关系、缺陷链接、发布节点和变更记录。若团队需要跨项目组合视图,再补充资源或风险汇总;不要一开始就建立几十个无人维护的字段。
以 PingCode 为例,若组织已经在其中管理需求、迭代、缺陷和发布信息,可以将版本计划建立在已有工作对象的关联上,减少重复录入。落地时应先选一个业务边界清楚的版本试运行,检查状态定义是否一致、权限是否适配、跨团队信息是否可见,再逐步扩展。
- 第一周:确定版本模板、状态定义、角色权限和变更入口。
- 第二周:挑选一个真实版本,导入少量核心需求并补齐验收与依赖信息。
- 执行期间:每周检查更新成本、遗漏字段和风险可见性,删掉没有决策价值的要求。
- 版本结束:评估计划维护耗时、状态准确度和跨团队追溯效率,再决定是否扩大使用范围。

六、案例推演:把一个高风险版本改造成可控的交付计划
1. 原计划的问题不在于工作多,而在于工作性质混杂

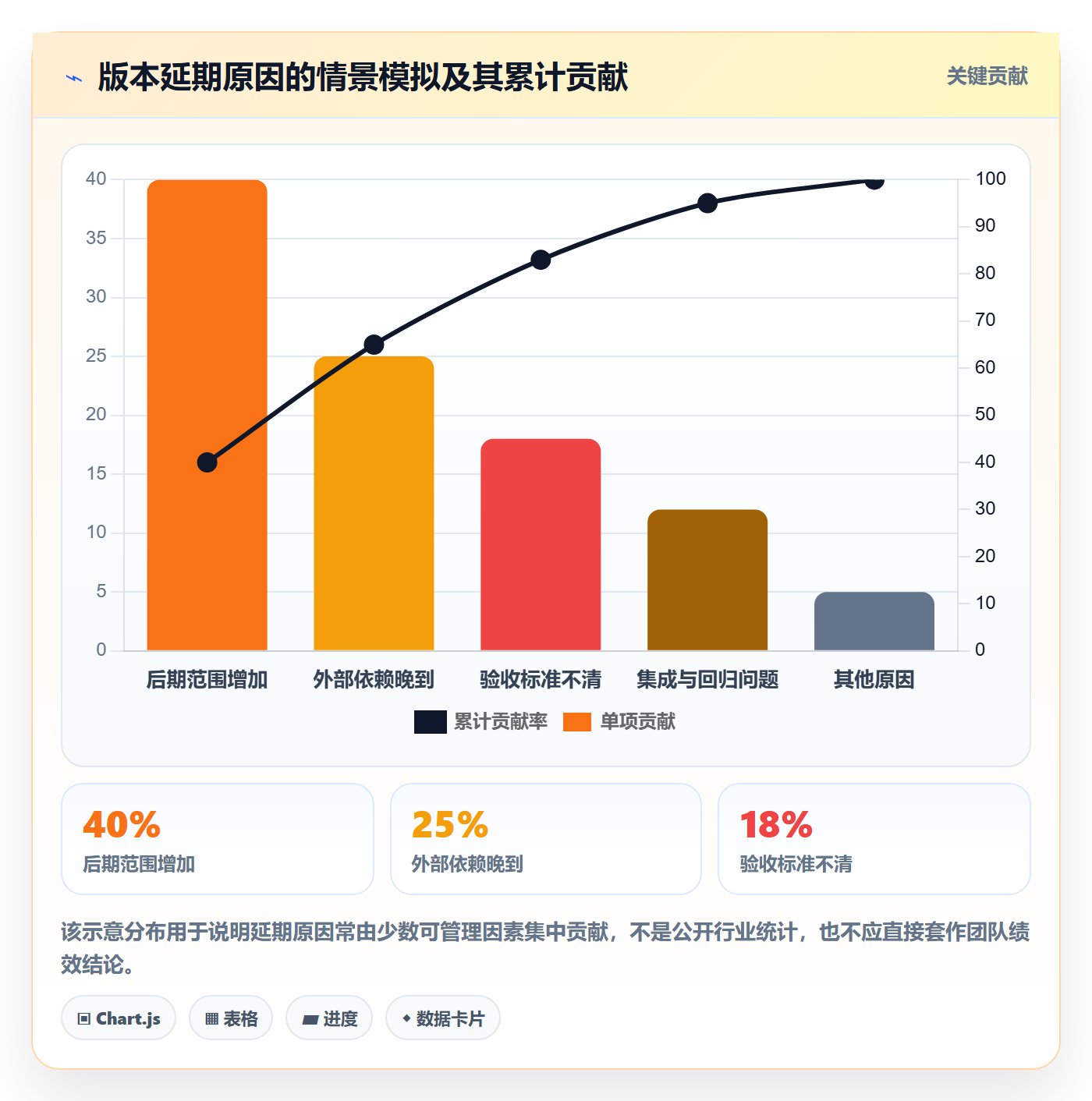

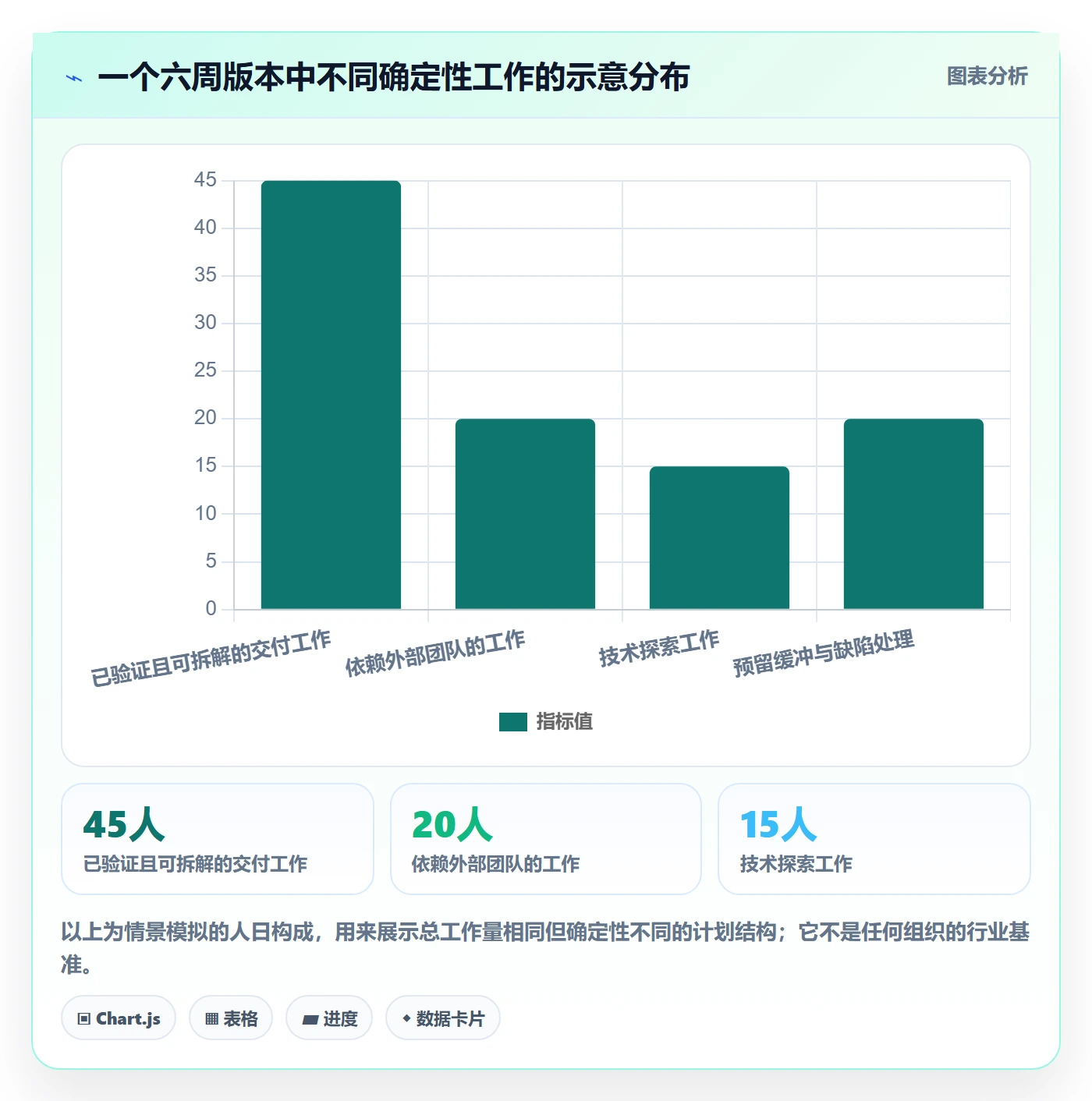

以下是一个情景模拟:一支跨职能团队有 12 人,计划在六周内交付企业权限优化、审批流程扩展、数据迁移能力和一批界面改进。初版计划把四类工作都标为“本版本必交”,并对外给出固定发布日期。评审时发现,审批规则尚未统一,迁移方案没有完成验证,测试环境也需要另一团队协助。
如果这时只要求团队加班,不能解决计划的结构性问题。真实瓶颈不是人均效率,而是三个关键假设没有验证:审批流程是否适用于目标客户,迁移方案是否可行,环境能否按时开放。
2. 先把需求按目标和确定性重新分层
团队将版本目标收敛为“让企业管理员更可靠地配置关键流程,并降低上线过程中的权限错误”。权限优化进入承诺范围;审批扩展限定为一类明确客户场景;数据迁移转为技术验证项;界面改进则只有在核心范围和质量缓冲得到保障后才进入候选范围。
这个取舍看起来减少了功能数量,却提高了目标一致性。若版本的主要价值是降低配置错误,把与目标关联较弱的界面改动塞进版本,可能只会增加测试和沟通成本。
3. 把依赖变成有时间点的决策条件
团队将测试环境设为关键依赖,指定环境负责人和确认日期;同时准备模拟数据方案。如果环境按时开放,按真实数据执行集成验证;如果延迟,则先用模拟数据完成主流程测试,并限制本次迁移能力的发布范围。计划不再把“希望环境没问题”当作安排,而是明确了条件不成立时怎么做。
4. 用交付结果而不是需求数量衡量效果

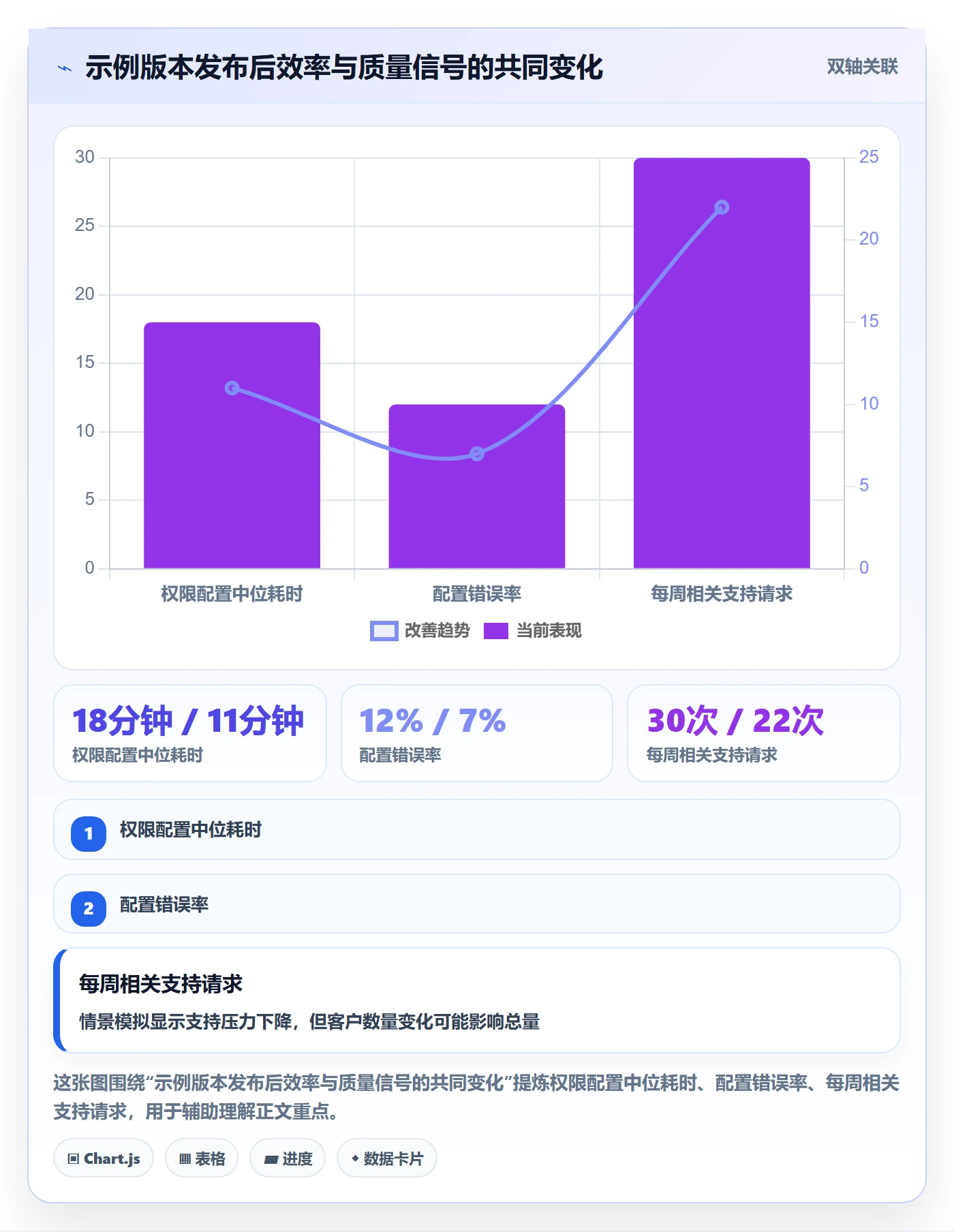

版本发布后,团队不只统计完成了几项需求,而是观察管理员完成权限配置的时间、配置失败率、相关支持请求,以及目标客户对审批流程的实际采用情况。若功能上线但用户没有采用,团队需要检查流程是否匹配、教育成本是否过高,而不是直接宣布版本成功。
| 观察项 | 版本前基线 | 版本后示意值 | 解释边界 |
|---|---|---|---|
| 权限配置中位耗时 | 18分钟 | 11分钟 | 情景模拟;需确保前后样本任务相同 |
| 配置错误率 | 12% | 7% | 情景模拟;应按同一错误定义统计 |
| 相关支持请求 | 每周30次 | 每周22次 | 情景模拟;需排除客户量变化和季节性影响 |
| 审批流程采用率 | 未建立基线 | 暂不判断 | 缺少发布前口径时,不应事后编造改善结论 |
这组示意数据说明一个重要原则:发布后指标必须有前置定义。若没有基线,就先建立观察口径,不要为了总结好看而硬凑“提升比例”。产品经理应把数据质量也视为版本计划的一部分。

七、不同情况下的行动建议:不要用同一套节奏管理所有版本
1. 新产品或新业务:把验证放在承诺前面
新业务缺少历史数据,团队不宜过度依赖精确人日和固定范围。先用短周期验证用户问题、技术路径和关键假设,再根据验证结果形成可交付的版本。此时版本目标可以是“验证某类用户是否愿意完成某任务”,而不一定是完整功能交付。
可行动的做法是限制并行探索数量:同时验证太多方向,会导致每个方向都没有足够证据。若技术不确定性高,把里程碑定义为“获得结论并决定下一步”,比把未知工作写成确定交付更诚实。
2. 成熟产品的常规迭代:用稳定节奏降低协调成本
成熟产品如果团队、流程和工作类型相对稳定,可以采用固定迭代节奏,利用历史交付数据校准容量。常规迭代仍然要留出支持、缺陷和技术债空间,不能把每个工作日都提前分配给新需求。
当多次迭代出现持续偏差时,先检查需求变更、工作类型、依赖和缺陷返工,再考虑调整团队容量。单纯把估算数字乘以一个“效率系数”,通常会掩盖真正原因。
3. 有明确发布日期的项目:管理时间约束下的范围弹性

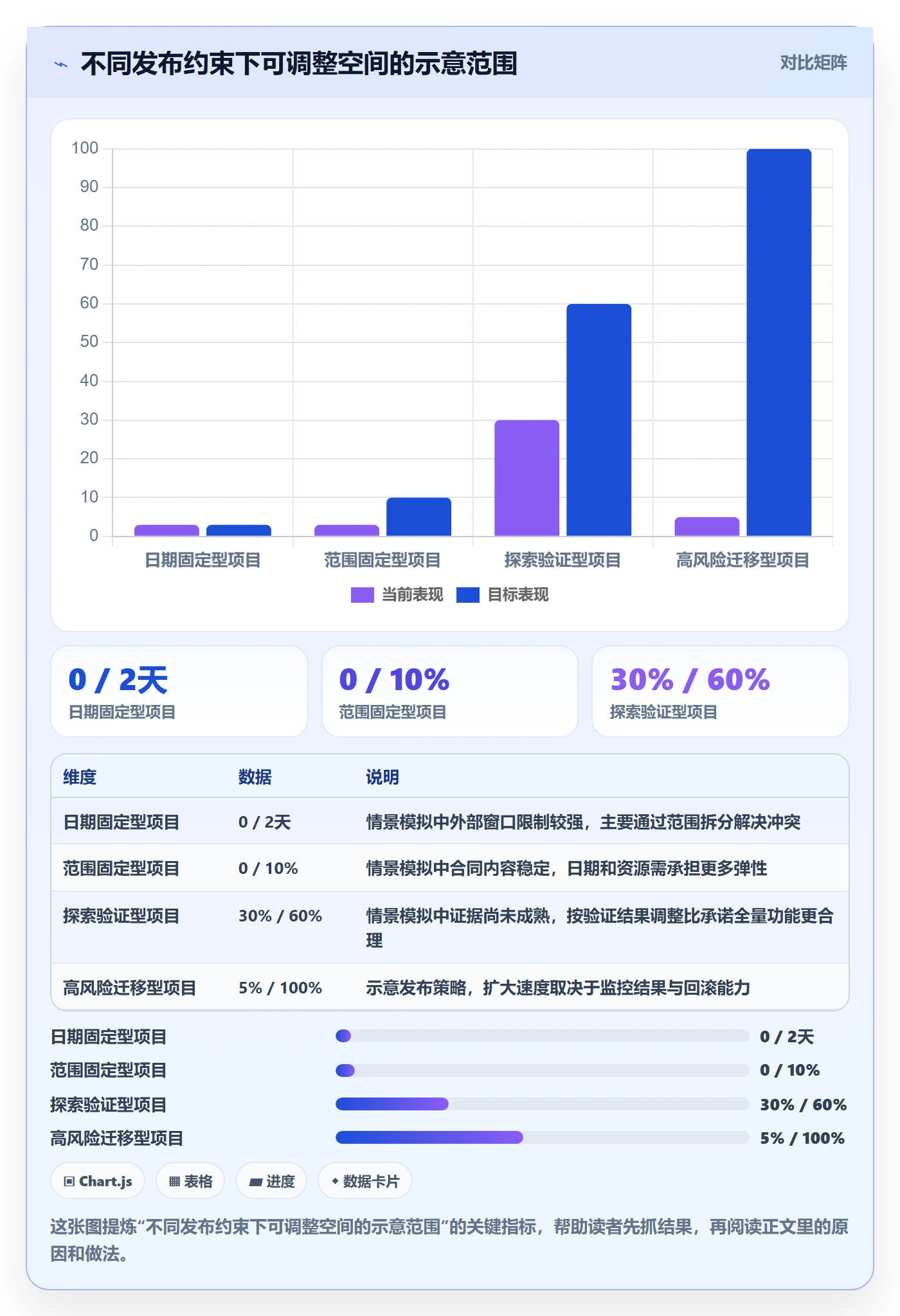

受法规、合同、活动或客户窗口约束的版本,日期可能确实不能动。这时计划要把日期当作约束条件,而不是让范围和质量一起无限压缩。优先识别必须满足的最小范围、可选能力、替代方案和不可接受的质量底线。
如果硬日期与完整范围冲突,提前准备分阶段发布、降级方案或功能开关。越接近日期才讨论删减,替代方案的成本越高。关键是不能以隐藏未完成项的方式维持“按期”的表面结果。
4. 跨多个团队的版本:先建立依赖协议
跨团队计划应把依赖从“某团队帮忙”变成具体交付协议:需要什么输入、交付物是什么、确认人是谁、时间窗是什么、接口变化如何通知、未按时完成时如何降级。依赖方没有进入共同计划时,版本日期就容易建立在单方面假设上。
如果组织使用 PingCode 等平台管理跨项目事项,可通过关联工作项和可视化状态减少重复追问;但不同团队必须先对状态含义、更新频率和信息权限达成一致。工具无法自动消除组织边界,只能让边界和阻塞更容易被看见。
5. 高风险发布:把可逆性设计进计划
涉及数据迁移、权限变更、计费、关键业务流程或大规模用户的版本,应特别关注回滚能力、数据备份、监控告警和分批放量。无法快速回滚的变化,需要更严格的预演和验证;能通过开关控制的变化,可以考虑缩小初始影响范围。
风险较高时,版本计划不能只写“测试通过”。还要明确谁有权暂停发布、异常阈值是什么、观察多久、数据如何恢复,以及客服和客户成功团队何时介入。
八、不同情况下的取舍:日期、范围、质量和验证速度如何选择
1. 先确定不可牺牲的约束,再讨论可交换项
产品团队经常被要求“按期、全量、高质量、资源不变”同时成立。现实中,这些目标可能冲突。管理者和产品经理要先区分底线与弹性:安全、合规和关键质量门槛通常不能随意让步;发布日期、范围和发布方式则可能存在调整空间。
如果日期不可变,优先削减非核心范围或分阶段发布;如果范围由合同明确锁定,则要尽早评估日期或资源风险;如果质量底线不可降低,就必须接受减少范围、增加验证时间或调整发布形式。拒绝承认取舍,只会把决策推迟到更昂贵的阶段。
2. 价值高但不确定性高:选择验证,不要盲目承诺
当需求潜在价值很高,但技术或用户证据不足时,我通常会选择小规模验证。验证阶段要事先定义停止条件、继续投入条件和验证成本上限。这样既不会过早放弃机会,也不会让整个版本被单个未知项绑架。
3. 价值中等但依赖重:比较拆分与等待的总成本
依赖重的工作可以拆成不依赖部分先交付,也可以等待依赖完成后一次整合。拆分能提前交付,但可能带来接口适配、重复测试和用户理解成本;等待能降低重复劳动,却可能错过业务窗口。判断时要比较总成本,而不只看开发团队局部效率。
4. 临近发布发现质量问题:根据影响面决定延期或降级
不是所有缺陷都必须阻止发布,也不是所有已知缺陷都可以接受。缺陷的用户影响、出现概率、可检测性、可恢复性和影响范围都应纳入判断。关键链路阻断、数据损坏、安全与合规风险通常需要阻止发布或关闭相关功能;低影响、已有规避方案的问题则可记录并设置修复时限。
5. 资源有限时:优先保护关键路径和反馈速度
资源紧张时,先保护决定版本价值的关键路径、必要质量验证和发布后观察能力,再考虑低价值装饰性工作。一个较小但能够快速获得用户反馈的版本,可能比一个范围庞大、上线后无法判断效果的版本更有价值。
| 情形 | 优先取舍 | 应避免的做法 |
|---|---|---|
| 日期固定、范围弹性大 | 保护核心目标,拆除非必要范围 | 压缩回归和上线准备来保全所有功能 |
| 范围固定、日期弹性大 | 评估顺延成本与依赖窗口 | 用长期加班掩盖容量不足 |
| 价值高、证据不足 | 设置验证里程碑与停止条件 | 把假设直接写成版本承诺 |
| 高风险、难回滚 | 增加演练、灰度或分阶段迁移 | 只依赖一次性测试通过结论 |
| 跨团队依赖多 | 先锁定交付协议和替代方案 | 把口头答应当作已确认依赖 |

九、如何判断版本管理是否真正改善:看结果,也看系统性副作用
1. 不要只用准时率评价产品经理
准时率看似直观,但它受到范围变化、外部依赖、紧急事件和发布窗口影响。若把准时率直接作为个人绩效指标,团队可能倾向于少承诺、延后暴露风险或把未完成事项从版本中移出以改善数字。
更有意义的做法是结合多项指标,并追问数据背后的原因。比如基线变更次数、范围变化比例、关键依赖按时完成率、预测区间偏差、严重缺陷趋势和目标指标兑现情况。指标用于发现系统问题,不应直接成为责备个人的工具。
2. 用领先指标预警,而不是等发布日期到了再复盘
滞后指标如实际发布时间、线上缺陷和客户投诉,能够说明结果,却无法及时阻止风险。领先信号包括验收标准未完成比例、关键依赖未确认数量、测试环境就绪时间、阻塞持续时长和需求变更趋势。团队需要选择少量可以采取行动的信号,而不是追求大屏上指标越多越好。
例如,关键依赖在计划中点仍未确认,团队应讨论替代路径;范围变更在短期内持续上升,应重新评估目标稳定性和需求入口;严重缺陷下降但未验证测试范围扩大,则不能简单判断质量改善。
3. 为指标建立口径与数据来源
“延期次数”可能指版本延期、单项需求延期,也可能指预测日期更新;“完成率”可能按需求数、人日或验收工作项计算。口径不同,数值不能直接比较。每个指标都应注明计算规则、统计周期、数据来源和排除条件。
如果数据来自任务工具,需检查状态是否及时更新、已取消工作是否剔除、跨版本移动是否保留历史记录。数据质量不足时,先改进采集方式,不要用不可靠数字做组织排名。
4. 将版本结果与用户价值反馈连接
版本管理做得好,不是每次都“零延期”,而是团队能够更早识别不确定性,更少进行无效返工,并更快验证产品判断。发布之后要继续跟踪用户行为、支持反馈和业务结果,避免交付系统只负责把功能送上线,却不负责判断功能是否有效。
对企业产品,数据还可能受客户规模、使用场景和组织流程差异影响。采用率低不一定意味着功能无价值,也可能是权限配置、培训或迁移阻力造成。复盘时要结合访谈和行为数据,避免只看一个汇总百分比。
十、结尾:把版本计划变成一套可学习的决策机制
1. 最值得坚持的三个原则
第一,版本目标必须先于需求装箱。没有目标,优先级只是需求之间的竞争;有了目标,团队才知道哪些工作值得占用有限容量。
第二,承诺必须和确定性匹配。未知项可以进入计划,但要以验证任务、时间区间或条件承诺的形式出现,不能伪装成已经估准的交付日期。
第三,变更要有代价、有记录、有决策人。版本计划不是不能变,而是变化发生时,团队要看清它替换了什么、增加了什么风险,以及谁承担后果。
2. 下一步可以从一份版本简报开始
如果你现在的版本计划还停留在需求名称和日期,不必先换工具,也不必一次重做全部流程。挑选一个正在规划的版本,先补齐目标、承诺范围、候选范围、验收标准、关键依赖、风险触发条件和变更规则,再用一次真实评审检验它是否能帮助团队做决定。
如果团队规模较大、跨项目协作频繁,可以再将这套信息沉淀到适合的项目管理平台中,建立需求、迭代、缺陷和发布之间的追溯关系。工具是否合适,最终看它能否减少重复确认、及时暴露阻塞并保留决策历史,而不是看功能列表有多长。
版本计划的成熟,不是把未来说得越来越确定,而是让团队在不确定性变化时,仍然知道该保护什么、该放弃什么、该由谁决定。从下一版开始,先减少一个未经验证的承诺,再增加一条可执行的风险处置规则,往往比再画一张更复杂的排期图更有效。
常见问题解答(FAQ)
1. 版本计划应该按固定周期排期,还是按需求优先级滚动调整?
我负责的产品每隔一段时间就会遇到紧急需求,原定版本计划经常被打乱。想知道是应该坚持固定发布日期,还是留出空间随时调整?
不要把“固定周期”和“滚动调整”当成二选一。更稳妥的做法是固定发布节奏、滚动管理范围:例如每四周发布一次,每周评估一次候选需求,但版本中已承诺的工作不随意替换。可以把容量分为约 70% 已承诺需求、20% 缺陷与运营事项、10% 应急缓冲;比例需要按团队历史数据调整。
连续记录三至五个版本的计划工时、实际工时和临时插入任务,就能判断缓冲是否不足。若每次都靠加班保发布日期,问题通常不是团队执行力,而是范围承诺缺少边界。
2. 版本计划中的需求,应该怎样判断是否真的能进入本期?
我做版本规划时,业务方常说某个需求“很急”,但研发又担心需求没讲清楚,最后排进去也做不完。我该用什么标准判断,而不是只看谁催得最紧?
建议给每个候选项同时检查价值、准备度、成本和依赖,而不是只按紧急程度排序。可采用一个简单准入表:用户影响是否明确、验收条件是否可验证、设计和接口是否就绪、估算是否完成、外部依赖是否有负责人;其中任一关键项未满足,就先进入待澄清池,不计入本期承诺。
举例来说,一个预计 8 人日的功能,如果接口方案尚未确认,排期时应把依赖风险单独标出,不能把 8 人日当成确定成本。优先级决定先讨论谁,准备度决定现在能不能承诺,两者不要混为一谈。
3. 版本范围变更时,怎么避免计划表变成不断加需求的清单?
我们经常在开发中途收到新增事项,大家都觉得单个需求不大,但到了测试阶段才发现整体延期。我想知道变更应该怎么审批,才能既响应业务又不让范围失控?
采用“新增必须替换或延期”的变更规则,并记录变更前后的影响。每次申请至少写明业务原因、影响用户、工作量、依赖、风险,以及它要替换的原计划事项;由产品、研发和测试共同确认,而不是只在群里口头同意。
比如新增事项估算为 3 人日,若本期剩余容量只有 2 人日,就明确选择延期、缩小范围或调整发布日期,不把差额默认为加班。每周公布一次版本基线与变更记录,若变更频繁,复盘需求入口和决策时点,而不只是追究执行偏差。
4. 版本计划如何验证是否可靠,发布后又该复盘哪些数据?
我以前主要看版本有没有按时上线,按时了就觉得计划成功,但上线后仍会出现缺陷和返工。我应该记录哪些指标,才能知道计划方法究竟有没有改善?
至少同时看交付、质量和预测准确度,避免只用发布日期评价版本。可记录承诺需求完成率、计划与实际工时偏差、临时插入比例、延期项数量、上线后高优先级缺陷数;例如计划 10 项、完成 8 项,完成率为 80%,还要追问另外 2 项是估算偏差、依赖延误还是范围变更。
建议连续观察三至五个版本,再判断趋势,不要因单次波动就改流程。若按时率提高但缺陷和返工明显上升,说明可能是压缩测试换来的“准时”,不能算真正可靠。
核心关键词
文章包含AI辅助创作:版本计划管理方法大全:产品经理版本管理实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/527869
读者评论
我们团队以前也把任务完成率当作版本进度,后来发现数据迁移和回归测试总是拖到最后。把发布验收、回滚条件单独列出来后,确实更容易提前暴露问题。
用时间窗代替单一日期比较适合探索性需求,但对有合同或客户窗口的项目,最终还是要落实到明确节点。建议同时标注日期置信度和延期后的处置方案。
文章提到工具不能替代优先级判断,这点很实际。实际落地时字段不宜一开始铺得太多,否则团队会把精力放在填表上,状态更新反而变慢。
