版本状态最容易被误解的地方,不是“待发布”究竟要不要算一个状态,而是团队把版本状态当成了任务进度:需求写着“已完成”,测试却还没开始;版本标着“已发布”,部分用户仍然看不到;产品经理以为变更已冻结,研发却在上线前临时塞进一个修复。版本状态教程真正要解决的,是让不同角色对同一版本的范围、风险和下一步动作形成一致判断,而不是把看板涂得更丰富。

一、先讲核心结论:状态是决策信号,不是装饰标签

1. 版本状态必须回答三个问题

我设计版本状态时,会先问三个问题:这个版本现在处在什么阶段?谁需要采取什么行动?满足什么条件才能进入下一阶段?如果一个状态无法改变任何人的行动,它大概率只是一个好看但没有管理价值的标签。

例如,“测试中”意味着测试负责人已经接收了可验证的构建版本,测试范围和准入条件明确;“已完成”则至少要说明完成的是开发、验收还是发布。若团队把这两个状态混用,项目看板看似整齐,实际上无法判断发布风险。

建议先用五个核心状态起步:规划中、进行中、待发布、已发布、已取消。测试、审批、灰度等环节是否独立成状态,要看它们是否拥有明确责任人、进入条件和退出条件,而不是看其他团队用了多少个状态。

2. 状态与版本号、任务进度不是一回事

版本号回答“这是哪个可识别的交付批次”;版本状态回答“这个批次处于什么管理阶段”;任务进度回答“组成这个批次的工作完成得怎样”。三者有关联,但不能互相代替。

一个版本可以包含几十项需求、缺陷和技术改造。即使其中大多数任务已经完成,只要关键验收还未通过,版本就不该标成已发布。反过来,版本已经发布,也不意味着所有相关任务都必须关闭:例如后续运营观察、数据复盘或非阻塞优化,可能仍在继续。

管理对象 回答的问题 典型例子 常见误用
版本号 交付批次如何识别 2025.04、3.8.0 把版本号当作发布状态
版本状态 当前阶段和下一步动作是什么 待发布、灰度中 只改标签,不改变流程
需求或缺陷状态 单项工作进展如何 开发中、待验收 用单项任务状态推断整版可发布

3. 状态越少越好,但不能少到失去控制

状态数量不是成熟度指标。状态太少,阶段边界模糊,容易把风险藏起来;状态太多,更新成本增加,团队会为了省事长期停留在某个状态,数据很快失真。

我通常从“每个状态是否有独立决策”判断是否保留它。比如,“待测试”和“测试中”如果由不同角色负责、准入条件不同,拆开可能有用;如果只是为了表达“测试人员已经知道这件事”,且没有后续动作差异,就不必增加一个状态。

版本管理版本状态教程:产品经理入门指南,避坑指南

二、背景和真实场景:为什么“已完成”经常不等于能发布

1. 版本管理连接的是多角色协作

版本管理看起来像产品经理维护的一张表,实际牵涉产品、研发、测试、运维、客服、运营,有时还包括安全、法务和客户成功。每个角色关注的不是同一件事:研发关心代码是否合并,测试关心覆盖和缺陷,运维关心部署风险,客服关心用户影响,产品关心承诺的价值是否兑现。

如果状态定义只从产品经理视角出发,比如“需求已完成”,其他角色会按自己的理解补全含义。研发可能认为代码写完就是完成,测试可能认为验证通过才算完成,运维可能认为生产环境运行稳定才算完成。这不是谁做错了,而是版本状态没有提供共同语言。

在中大型企业、百人以上组织中,这种问题会被协作链条放大。一个版本可能跨多个团队、多个系统和多个发布窗口。使用 PingCode 这类面向中大型团队的项目管理平台时,状态设计仍要先统一业务定义,再配置流程;工具可以记录规则,却不能替团队决定“什么算可发布”。

2. 典型冲突:需求完成,版本却没有真正交付

下面用一个明确标注为情景模拟的例子说明。某企业服务团队计划在一次月度版本中上线三个能力:权限配置、报表导出和通知优化。研发进度看板显示三项均为“开发完成”,产品经理据此通知客户成功团队“本周可以介绍新功能”。但测试发现权限边界仍有一项高风险用例未验证,报表导出在大数据量下超时,运维也没有确认部署窗口。

如果版本状态只有“开发中”和“已完成”,团队会面临两种不理想选择:提前标记完成,掩盖发布风险;或者一直保留开发中,让管理者无法区分“代码还没写完”和“等待发布准备”。这类情境下,“待发布”或“发布准备中”有实际价值,因为它表达的是开发已达到某个条件,但尚未具备生产交付资格。

角色 需要确认的事实 状态设计应提供的信号
产品经理 承诺范围是否仍成立 范围冻结、变更记录、验收结果
研发负责人 代码和依赖是否达到交付条件 合并情况、构建版本、已知技术风险
测试负责人 关键场景是否通过 测试覆盖、阻塞缺陷、未测范围
发布负责人 上线和回滚是否可执行 发布窗口、监控、回滚预案
客服或运营 用户何时受到影响 发布范围、公告时间、支持口径

3. 状态失真的成本不只体现在延期

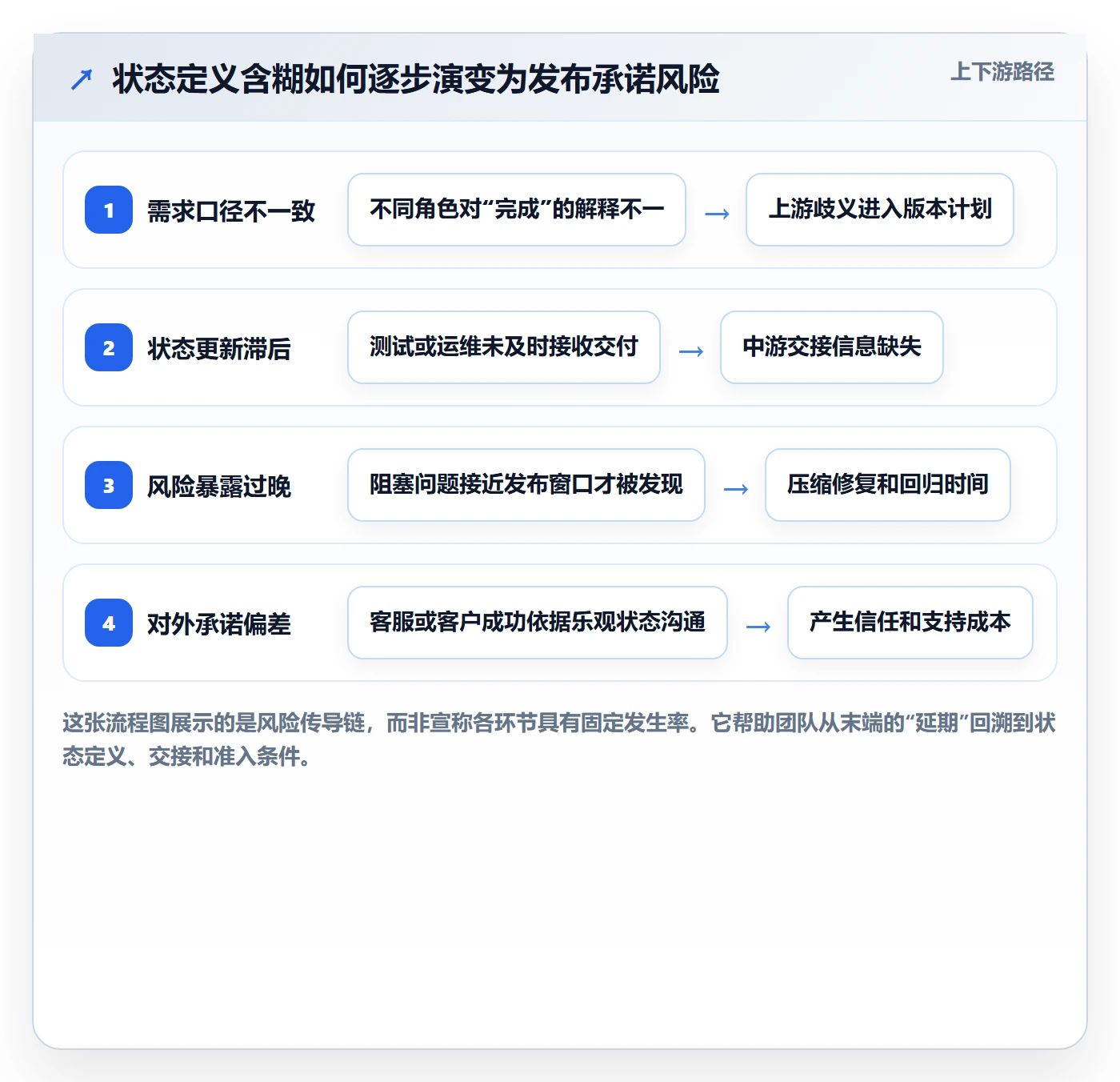

团队容易把状态管理的收益理解为“少开几次会”。事实上,更大的价值是减少错误承诺和错误判断。版本状态不准,可能导致客户提前得到上线承诺、客服没有准备说明、运维临时安排发布、管理者把风险误判为进度正常。

这些成本往往分散在不同环节,不会在版本看板上自动汇总。我的判断是,状态系统的质量应至少同时观察三类结果:信息是否可信、交接是否顺畅、风险是否更早暴露。单看任务关闭率,很容易奖励“把任务尽快关掉”,而不是奖励可预测的交付。

版本管理版本状态教程:产品经理入门指南,避坑指南

三、常见误区:看板很完整,管理却没有更可靠

1. 把任务状态直接复制成版本状态

“待处理、进行中、已完成”适合描述单项工作,但不一定适合描述版本。版本是一个集合,集合内可能同时存在已完成、测试中和待确认的事项。把某个任务状态复制到版本上,容易让版本状态失去整体判断能力。

例如,版本被标为“已完成”,实际只是所有开发任务关闭;测试缺陷仍未清零,发布审批尚未完成。更好的做法是明确版本层面的准入条件,并让任务状态作为证据,而不是让版本状态简单等于任务状态的平均值或多数状态。

2. 把“已发布”当作全体用户都已获得功能

发布可能是分批、灰度、按租户开放,也可能受客户端版本、地区、权限或功能开关影响。生产环境部署完成,不一定代表所有用户都能使用。状态名称如果只有“已发布”,建议在版本记录或发布范围字段中补充生效范围和时间。

如果灰度有独立监控、退出条件和回滚决策,团队可以增加“灰度中”状态。若只是单次部署且用户范围没有分层,额外增加灰度状态只会增加维护负担。状态应按风险和决策边界拆分,不应按技术术语堆叠。

3. 状态转换没有门槛,谁想改就改

如果任何人都能把版本从“进行中”改成“待发布”,却没有说明要满足哪些条件,这个状态就不是控制点。它只是在记录某人的主观判断,管理者仍然需要重新开会核实。

轻量团队不一定要上复杂审批,但至少应该把门槛写出来。例如:核心需求验收通过、阻塞级缺陷为零、发布负责人确认窗口、回滚办法可执行。门槛可以根据业务风险调整,但不能只写“相关工作完成”。

4. 为了报表好看,把未完成的工作移出版本

版本临近发布日期时,把未完成需求移到下个版本,可能是合理的范围控制;但如果没有记录原因、影响和决策人,团队就无法区分主动砍范围与被动遗漏。仅为了让进度比例变高而移出事项,会破坏历史数据的可解释性。

每次范围变更至少保留变更时间、变更项、原因、决策人和对外影响。对于重复延期的事项,还要检查估算偏差、依赖不确定性和需求澄清质量,而不是只把它们继续向后挪。

5. 把所有环节都做成状态

待开发、待评审、开发中、待联调、联调中、待测试、测试中、待验收、待审批、待发布、灰度中、已发布……状态长到需要查字典时,维护成本会明显上升。更重要的是,部分状态只是任务备注或工作流动作,不一定需要放在版本层级。

我的取舍原则是:状态表达阶段,字段表达属性,评论表达过程,检查清单表达完成条件。例如,“计划发布日期”是字段,“已完成安全评审”可以是门槛,“某天因依赖方延迟改期”是变更记录,不必都创造状态。

表现 更可能的根因 优先处理方式
大量版本停在进行中 进行中覆盖了多个阶段 明确进入待发布的条件,必要时拆出关键决策阶段
已发布后频繁补充事项 范围冻结和变更记录不足 区分版本交付与后续优化,保留范围变更历史
状态更新靠群里提醒 责任人或更新时间约定不清 指定状态维护责任,并设置例行核对节点
状态很多但没人看 状态没有关联决策和视图需求 合并低价值状态,保留真实交接点

四、专业判断逻辑:如何设计一套能执行的状态体系

1. 从交付风险反推状态,而不是从工具菜单开始

我建议先盘点最近几次版本中,最常发生的三到五类交付风险:测试排队、需求临时变更、依赖系统未就绪、审批延迟、上线后问题无法快速回滚。接着问:这些风险发生前,团队是否已有一个明确节点可以暴露它?如果没有,才考虑补充状态或检查点。

这能避免从“工具支持多少状态”倒推流程。工具中能配置十种状态,不意味着组织就需要十种。先识别风险,再决定哪个风险需要可视化、谁负责处理、状态如何触发动作。

2. 给每个状态写清四项定义

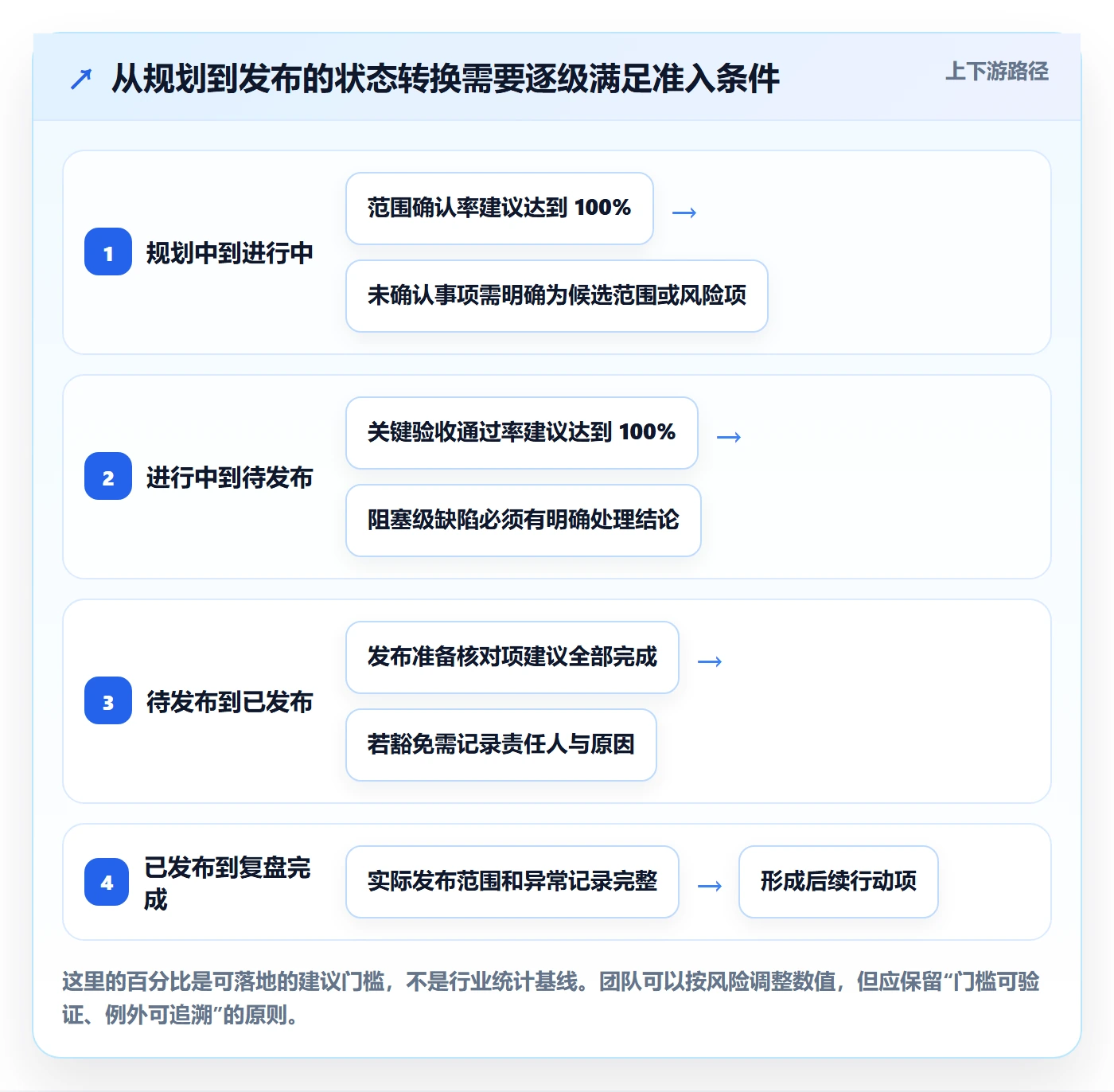

我使用一张很简单的状态定义表,要求每个状态回答四项内容:进入条件、责任人、必须提供的信息、允许的下一步。条件写得越可观察,团队越不需要靠猜。

状态 进入条件 主要责任人 下一步动作
规划中 版本目标和候选范围已登记 产品负责人 确认容量、依赖和优先级
进行中 范围、负责人和目标窗口已确认 研发负责人 推进交付并更新风险
待发布 关键验收完成,发布条件经核对 发布负责人 执行发布或说明阻塞原因
已发布 生产环境验证完成,范围有记录 发布负责人 观察指标、处理反馈并归档
已取消 有明确取消决策和影响说明 决策人或产品负责人 通知相关方并处理遗留事项

3. 将状态转换定义成“门”,而不是“按钮”

状态转换的价值在于让团队检查关键条件,而不只是点击下一格。进入“待发布”时,可以核对范围、测试结果、阻塞缺陷、部署计划、监控与回滚;进入“已发布”时,则确认生产环境验证、实际发布范围和异常情况。

不是每个团队都需要把所有条件变成强制审批。对于低风险内部工具,检查清单就足够;对于金融、医疗、数据安全或大规模客户交付,可能需要明确审批人和审计记录。机制要与失败代价相称。

4. 分开表达“当前状态”和“风险状态”

“进行中”不能说明版本是否健康。一个版本可以正在开发且风险很高,也可以正在开发且按计划推进。若团队需要管理风险,建议增加独立风险字段,例如低、中、高,或正常、关注、阻塞,而不要把“高风险进行中”“正常进行中”都做成不同状态。

状态回答阶段,风险字段回答偏离程度。二者分开后,管理者既能筛选阶段,也能观察风险变化。风险等级还应附带理由和负责人,避免颜色变化成为没有行动的告警。

5. 让状态数据可复盘,但不要迷信单一指标

可以观察版本在各状态停留的时间、计划日期变更次数、待发布阶段阻塞原因、发布后回滚或热修复频次。但这些数据必须结合业务背景解读:等待合规审批的时间,不应和研发实际投入混成一个效率指标;重大版本的验证周期,也不宜直接与小型修复版比较。

我会优先看趋势和异常,而不是给团队排名。某版本的待发布时间突然变长,值得追问是测试资源不足、审批流程排队,还是发布窗口受限。指标的作用是提出问题,不是自动判定谁做得慢。

版本管理版本状态教程:产品经理入门指南,避坑指南

五、具体案例与数据观察:用一次模拟版本检验状态设计

1. 案例背景与口径说明

以下为情景模拟,不代表某家企业的真实经营数据。设想一个约 120 人的企业软件团队,跨产品、研发、测试和运维协作,每四周安排一次常规版本。团队过去用“未开始、进行中、完成”管理版本,连续几次出现测试发现晚、发布通知迟、范围临时调整等问题。

我们不把模拟数据包装成行业基准,而是用它说明状态设计如何帮助定位问题。观察口径包括:从开发基本完成到生产发布的等待天数、发布前最后三天新增的范围变更数、版本状态与实际阶段相符的抽查比例,以及发布后两周内需要紧急修复的版本比例。

2. 先区分阶段停留和风险暴露

假设团队试运行新的状态规则三个版本。第一版中,测试和发布准备被明确为独立交接检查点;第二版调整了测试准入材料;第三版则增加发布范围确认。模拟观察显示,待发布阶段停留时间未必立即下降,但阻塞原因更早被记录,临近发布日期才发现问题的情况减少。

这点很重要:状态管理的第一收益不一定是“更快”,而可能是“更早知道慢在哪里”。如果版本总周期暂时没变,但团队能提前一周发现依赖阻塞,产品经理仍有机会缩小范围、调整承诺或协调资源。

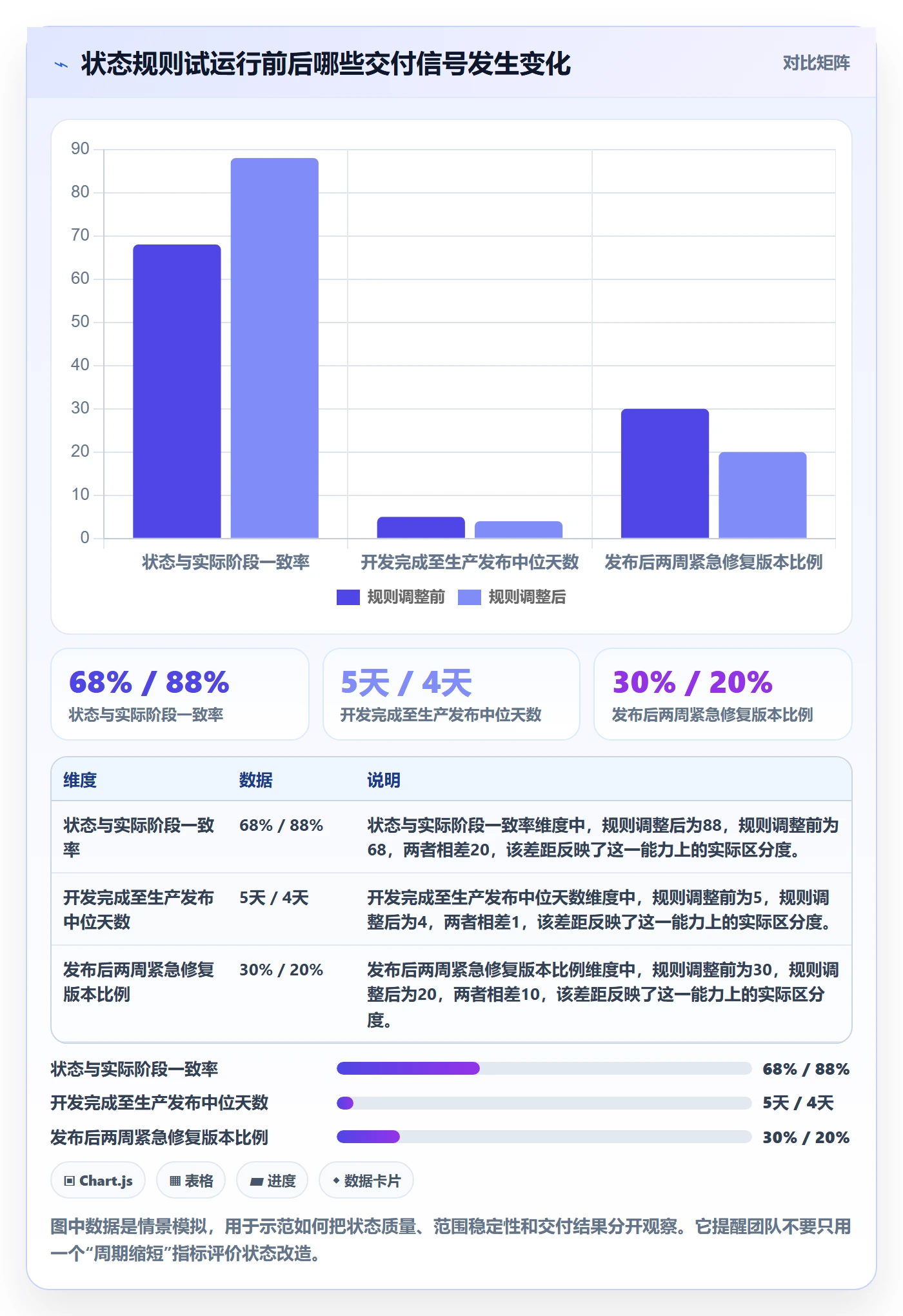

观察项目 旧规则示意 新规则示意 解读
状态抽查与实际阶段一致 约 68% 约 88% 更新责任和定义后,状态更能反映真实阶段
发布前最后三天新增范围项 每版约 6 项 每版约 3 项 范围记录与冻结节点减少了临时混入
开发完成到生产发布等待 中位数 5 天 中位数 4 天 改善幅度有限,仍需继续分析测试与窗口资源
发布后两周紧急修复版本 约 30% 约 20% 需结合样本量、版本复杂度和缺陷严重度判断

这组示意数据不能推出“增加一个状态就能降低紧急修复”。可能同时发生了测试策略调整、发布清单完善或人员熟练度提升。因此,产品经理在复盘时应记录规则变化和其他干预因素,避免把相关变化直接解释为因果。

3. 用基线和异常解释指标,而不是追求漂亮数字

团队可以选取最近六至十个可比版本建立初始基线,按版本类型分组。常规修复版、季度大版本、客户定制交付的复杂度不同,最好不要直接混算。样本较少时,用中位数通常比平均数更不容易被一次异常拖偏。

每个指标都要配合具体定义。例如,“开发完成到发布等待”从哪个事件开始计时?是否扣除节假日?灰度发布算不算发布?紧急修复怎样归类?定义不一致时,数字再精确也不能支持可靠决策。

版本管理版本状态教程:产品经理入门指南,避坑指南

4. 用一次抽查判断状态体系是否真实有效

实施后两周,我会随机抽查在途版本,不预先通知状态维护人。抽查时问相关角色:版本现在处于什么阶段?为什么在这个阶段?下一步由谁做?什么条件满足后可以转换?如果产品、研发和测试给出互相矛盾的答案,说明问题仍在定义或同步机制,而不是简单的更新频率。

抽查结果不必做成考核排名。更实用的做法是归纳差异来源:状态词理解不同、系统信息未更新、负责人不明确、依赖信息散落在群聊、例外流程没有记录。随后只修最常见的一两类问题,再观察下一轮。

六、不同情况下的行动建议:先匹配团队复杂度

1. 小团队、低风险、发布频率高

如果团队规模较小,成员沟通直接,版本影响范围有限,通常从“规划中、进行中、待发布、已发布、已取消”开始就够用。不要为了模仿大企业流程,先引入多级审批、复杂灰度和繁重报表。

把发布检查清单放在版本记录里,要求每次更新范围和目标日期。状态更新可以与例会结合,但应明确由谁维护,避免所有人以为“别人会改”。

2. 多团队协作、共享组件或依赖较多

如果版本依赖多个团队,建议增加依赖确认与交接机制。是否新增“待集成”或“待联调”,取决于集成是否是主要风险点:若经常出现接口不一致、环境不可用、依赖团队未交付,独立状态可能值得;若问题偶发,用依赖字段和阻塞标签就能处理。

对跨团队版本,要把责任落到具体负责人,而不是“平台组”“业务组”这样的笼统对象。状态负责记录阶段,依赖表负责记录提供方、接收方、承诺日期和未满足条件。

3. 强监管、高风险或生产影响范围大

涉及敏感数据、资金、关键基础设施或大规模用户时,发布前应有更清晰的批准和证据留存。可考虑把安全评审、合规审批、灰度监控做成明确关口,但要确认这些关口有实际审查职责,不能只为留痕而点击通过。

对高风险版本,进入“已发布”也不一定代表风险结束。团队可能需要一个发布后观察期,记录监控阈值、观察负责人、退出条件和回滚决策。观察期是发布策略的一部分,不必在所有低风险版本上强制套用。

4. 版本数量多,维护成本已经压过收益

如果同一产品同时维护多个客户分支、补丁版本和平台版本,先检查版本对象是否混杂。主版本、补丁版、定制交付可能具有不同生命周期。把它们全部塞进一套状态,不仅状态难懂,统计口径也会失真。

可以先按交付类型分组,再判断是否需要不同模板。不要只因为版本数量多就给每种版本设计完全不同的流程;只有当准入门槛、责任分工或发布风险确实不同,分流才有价值。

5. 现有系统不支持复杂工作流

状态管理不等于必须购买或配置复杂系统。团队规模小、流程稳定时,一张共享表格加上清晰字段也可以运作。最少需要版本名称、状态、目标时间、负责人、范围链接、风险、最近更新时间和变更记录。

当版本变多、权限复杂、审计要求增强、跨团队同步成本显著上升时,再考虑由项目管理平台承载流程和数据。评估 PingCode 等工具时,建议先验证版本关联任务、权限控制、工作流配置、历史记录、报表口径和与现有研发工具的衔接,不要只看演示界面是否漂亮。

版本管理版本状态教程:产品经理入门指南,避坑指南

七、不同情况下的取舍:状态、字段、清单和审批如何选

1. 什么时候应该新增一个状态

当某阶段持续出现交接失败、需要独立负责人、进入和退出条件明确,而且团队确实要按这个阶段筛选或汇报时,新增状态通常有价值。测试排队严重、发布准备经常遗漏、灰度需要独立决策,都是可以评估的信号。

新增状态前,先检查能否用现有字段或检查清单解决。如果只需要标记“等待安全评审”,一个阻塞原因字段可能比新增全局状态更轻;如果等待阶段有独立排期、责任人和退出决策,再拆成状态会更清楚。

2. 什么时候应该合并状态

如果两个状态的负责人相同、动作相同、报表也不区分,团队经常把它们互相跳转,通常可以合并。合并不是降低管理成熟度,而是减少无意义选择,把精力放回真正的交付门槛。

还要观察状态停留分布。某状态长期几乎没有版本进入,可能是定义不清、流程已变化或状态只是历史遗留。不要因为有人曾经要求增加,就永久保留它。

3. 什么时候用字段而非状态

如果信息描述的是版本属性,而不是阶段,例如发布渠道、目标环境、客户范围、风险等级、负责人、计划日期,应优先考虑字段。字段能帮助筛选和分析,不会让流程出现多余的前后跳转。

“是否需要灰度”是发布属性;“当前处于灰度观察”才可能是阶段。把两者分开,既能表达计划,也能表达现实进度。

4. 什么时候用审批,而不是仅靠状态

状态适合表达团队当前进展,审批适合表达某个授权人对风险或范围的正式确认。如果组织需要责任追溯、合规证据或明确的上线授权,单纯把状态改成“已批准”并不足够,必须保留批准人、时间和依据。

反过来,低风险版本每次都走多级审批,会延长等待时间并稀释审批价值。可以按风险分级:常规小改由负责人按清单确认,高风险变更由授权角色审批。

要表达的内容 优先使用 判断依据
当前交付阶段 状态 会影响责任分工或下一步动作
版本渠道、范围、风险等级 字段 描述对象属性,不构成阶段转换
必须完成的检查项 清单 步骤明确,但不一定需要单独汇报
正式授权或合规确认 审批记录 需要明确授权主体、时间和证据
决策过程和异常背景 变更记录或评论 需保留原因、影响和上下文

八、落地方法:用两周做一次轻量版本状态改造

1. 第一步:收集真实问题,不先画流程图

回看最近三到五个版本,收集延期、范围变更、测试阻塞、发布事故和临时通知等具体事件。每个事件记录发生时间、当时版本状态、谁掌握信息、信息何时被其他角色知道,以及状态是否能提前提示风险。

这个步骤的目的不是找责任人,而是区分流程问题和个别事件。若只有一次偶发的环境故障,不一定需要新增状态;若每个版本都在发布前发现测试范围不清,说明当前流程缺少稳定的交接点。

2. 第二步:画出最短的状态链

只画版本从计划到发布必须经历的阶段,再把异常路径单独记录。主流程应当足够短,让新成员一眼能讲清楚;例外流程则说明取消、延期、回滚、拆分和紧急修复怎么处理。

每个状态都配上进入条件、负责人和下一步动作。如果团队无法用一句话说明一个状态和相邻状态的区别,先不要把它加入流程。

3. 第三步:选一到两个版本试运行

不要一次把所有历史版本迁移到新体系,也不要同时改需求优先级、测试策略和发布流程,否则很难判断变化效果。选一两个典型版本试运行,保持其余管理方式尽量不变,观察状态准确度、交接延迟、范围变更和维护负担。

试运行期间允许例外,但例外必须留下原因。没有例外机制的流程容易让团队私下绕行;没有例外记录的流程则无法从绕行中学习。

4. 第四步:约定更新时间与信息责任

状态更新最好发生在真实事件之后,而不是等周会集中补填。例如测试接收构建物后更新版本或相关记录;发布负责人确认窗口后补充部署信息;上线验证完成后更新范围和结果。

同时约定最长更新时间间隔。对日更版本,可以要求关键状态变化在当天更新;对月度版本,至少在例会前核对。不要设定团队做不到的频率,否则过几周后数据会变成形式。

5. 第五步:复盘状态是否带来了决策变化

试运行结束后,检查团队是否更早发现阻塞、是否减少了重复询问、对外承诺是否更准确、状态维护是否增加了明显负担。如果新增状态只增加填写动作,没有让任何人更早做出决定,应考虑删除或改用字段。

复盘时最好同时访谈产品、研发、测试和发布角色。产品经理觉得流程清楚,不代表测试团队也觉得交接完整;发布负责人觉得信息够用,不代表客服知道用户影响范围。

  1. 列出近几次版本里重复出现的风险,选择影响最大的两类。
  2. 为现有状态补充进入条件、负责人、必须信息和退出条件。
  3. 判断问题应由状态、字段、检查清单还是审批解决。
  4. 选少量版本试运行,记录状态准确性、等待时间和变更原因。
  5. 根据证据合并低价值状态,保留能改变行动的交接点。

版本管理版本状态教程:产品经理入门指南,避坑指南

九、结尾:把版本状态设计成团队共同兑现的承诺

1. 最重要的不是状态名称,而是状态背后的证据

版本状态最有价值的地方,是让团队更早发现“我们以为已经完成”和“实际还不能交付”之间的差距。名称可以因团队而异,证据不能含糊:范围是否确认,质量门槛是否达到,发布责任是否落实,用户影响是否清楚。

如果状态改变不会触发任何动作,也不帮助任何角色判断下一步,就不要为了完整而增加它。一个简洁、准确、有人维护的流程,通常胜过一套复杂、无人相信的流程。

2. 下一步从一次状态抽查开始

如果你正在维护版本流程,下一步不必先重做工具配置。随机找一个在途版本,分别询问产品、研发、测试和发布负责人:它现在是什么阶段?为什么?谁负责下一步?什么条件满足后可以转换?

把答案不一致的地方记下来,优先修正重复出现且影响交付承诺的问题。状态不是让管理者看起来更有掌控感,而是让团队在问题还来得及处理时,看见同一个现实。

常见问题解答(FAQ)

1. 版本状态应该如何设计,才能让产品、研发和测试都用同一套语言?

我刚开始负责版本管理时,把“开发中、测试中、已上线、已完成”当成了完整状态,结果产品说版本已完成,测试却认为还有回归风险,研发也不知道哪些问题必须在本次发布前解决。到底应该怎样划分状态,才能避免不同角色各说各话?

我建议不要先从工具里的状态名称出发,而要先回答一个问题:这个状态是否能触发明确的下一步动作。实际梳理版本流程时,我通常把状态控制在6到8个,比较稳妥的一套是“规划中、需求冻结、开发中、提测、验证中、发布准备、已发布、已复盘”。

其中,“已完成”不建议直接替代“已发布”,因为代码完成、测试通过、正式上线和上线稳定是四件不同的事。比如一次移动端版本发布,研发合并代码只能说明开发工作结束;测试通过说明已达到发布准入;上线后观察24小时无严重故障,才更接近真正的完成。

判断状态是否设计合理,可以看每个状态是否同时具备负责人、进入条件、退出条件和超时处理。例如“提测”的进入条件应包括构建包可用、需求验收标准齐全、阻塞缺陷清零;如果只是写了一个状态名,团队仍然需要在群里追问“现在到底能不能测”,这个状态就是无效的。

2. 版本状态和任务状态有什么区别,为什么不能把所有任务完成后直接把版本标记为完成?

我曾经把任务状态和版本状态混在一起管理,看到大多数任务都显示完成,就直接把版本关闭了。后来才发现还有发布说明、数据监控、灰度验证和遗留缺陷没有处理,这种做法到底错在哪里?

任务状态描述的是单项工作的进展,例如“待处理、进行中、待验收、已完成”;版本状态描述的是一组交付内容是否达到发布目标,二者不能简单做一对一映射。一个版本可能有100个任务,其中95个已完成,但只要剩余5个任务涉及支付、登录、数据迁移或合规要求,版本就不能按“整体完成”处理。

我在实际制定发布门槛时,会把任务分成三类:发布阻塞项、可延期项和观察项。发布阻塞项必须全部关闭;可延期项需要记录延期原因、责任人和下一版本归属;观察项即使已完成,也要在上线后继续看指标。可以采用一个简单判断表:功能任务全部完成,不等于版本可发布;严重缺陷为零且高风险缺陷有明确结论,才接近可发布;

上线后核心指标稳定,才可以关闭版本。这样做的好处是,团队不会因为“任务列表看起来很干净”而误判交付风险。

3. 产品经理如何设置版本的准入和退出标准,避免测试阶段反复返工?

我遇到过一种情况:版本按计划进入测试,但需求文档还在修改,验收口径也没有统一,测试人员只能边测边猜。后来每次版本都反复打回,我想知道产品经理到底应该在提测前锁定哪些内容?

版本管理中最容易被低估的不是状态数量,而是状态切换的门槛。我的做法是为关键状态分别设置准入标准和退出标准,并把标准写进版本说明,而不是只放在口头约定里。进入“需求冻结”前,至少要确认需求范围、验收标准、原型或交互稿、埋点方案和外部依赖;

进入“提测”前,开发需要提供可安装构建包、变更清单、已知问题和测试账号;退出“验证中”前,测试需要给出缺陷分布、阻塞风险和是否建议发布的结论。一个很实用的指标是统计返工率:如果一个版本在提测后一周内,需求变更或验收口径调整超过3次,通常不是测试执行问题,而是冻结标准失效。

对于紧急需求,可以允许例外,但必须单独标记为“范围变更”,记录影响的测试范围、发布日期和负责人。这样既保留业务灵活性,也能防止所有临时修改都伪装成正常流程。

4. 版本发布后多久可以标记为已完成,哪些数据应该纳入复盘?

以前我把版本上线当天当成项目结束,结果上线第二天才发现错误率升高,用户投诉也开始增加。现在我不确定发布后应该观察多久,以及哪些指标足以证明版本真的稳定了。

“已发布”表示内容已经进入生产环境,“已完成”则应表示交付风险已经被验证并且后续事项已经收口,二者最好分开。观察周期不能一概而论:普通后台功能可以观察1个工作日,高频交易、登录、支付、消息推送等核心链路,建议至少观察24至72小时;涉及数据迁移或计费规则的版本,还要覆盖一个完整业务周期。

复盘时不要只看有没有严重缺陷,至少应记录发布成功率、回滚次数、核心接口错误率、关键转化指标、用户投诉量、遗留缺陷数量和需求延期原因。可以设置一个简化的关闭条件:无未解决的阻塞缺陷;核心业务指标没有超过预设波动阈值;监控和告警已确认有效;遗留事项已分配到明确的后续版本;发布说明和变更记录已归档。

我的判断是,版本复盘最有价值的不是写“本次发布顺利”,而是找出计划偏差来源。例如一个版本延期3天,真正原因可能不是研发效率低,而是外部接口晚交付、需求冻结太晚或测试环境不稳定。只有把延期拆成这些可管理的原因,下一次排期才会更准确。

核心关键词

读者评论

莫
莫天佑

我们团队之前也把“开发完成”直接当成版本完成,结果测试、部署和客服准备经常被压到最后。把版本状态和任务状态分开后,确实更容易看出卡在哪里。不过状态更新责任最好提前定清,否则最后还是靠群里追问。

邵
邵晓彤

已发布”不等于所有用户都能用,这点在有灰度、功能开关和分批租户的产品里很实际。除了状态,我觉得还应记录实际生效范围、发布时间和回滚条件,否则客服看到已发布仍然无法准确回复用户。

黄
黄明远

文章提到状态不宜过多,我比较认同。我们曾把待联调、联调中、待测试等都放到版本层级,维护起来很快失真。现在更倾向于保留少数关键交接点,把具体过程放在任务、检查清单和变更记录里,复盘时反而更清楚。

文章包含AI辅助创作:版本管理版本状态教程:产品经理入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/527775

赞 (0)
飞飞飞飞
版本流程与规范:PMO版本管理最佳实践关键指标
上一篇 39分钟前
版本实操方法:产品经理提升版本管理效率的入门指南方法与模板
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
