Release落地方案:PMO开展版本管理的最佳实践案例解析

Release 落地方案真正要解决的,不是“版本计划表谁来维护”,而是一个更具体的问题:当需求持续变化、测试发现缺陷、业务临时插单时,组织能不能在不牺牲质量的前提下,仍然准确回答“这次到底发什么、谁负责、风险在哪里、何时可以上线”。我在梳理中大型组织版本治理时反复看到,版本延期往往不是开发速度不够,而是承诺、范围、质量和决策没有形成同一套机制。以下案例采用匿名化的情景模拟数据,用于说明方法,不代表任何单一企业的实际业绩。

一、先讲核心结论:Release 管理的重点是建立可兑现的承诺

1. 版本不是日期,而是一组有边界的交付承诺

很多团队把 Release 理解成一个发布日期,随后把需求、开发任务和测试计划都往这个日期上挂。这个做法看似简单,却把“时间”误当成了“交付结果”。到了发布日期,团队才发现部分需求没有验收口径、跨团队接口未联调、缺陷没有分级,最后只能临时延期或带风险上线。

我更愿意把一个版本定义为:在明确范围、质量门槛、依赖关系、上线窗口和回退方案的前提下,对一组业务结果做出的组织承诺。Release 的核心对象不是日期字段,而是“范围基线”和“放行条件”。日期只有在这些条件成立时才有意义。

判断版本管理是否有效,先看三个问题:版本范围是否有明确冻结点;每个关键风险是否有责任人和截止时间;上线决定是否基于可核验的证据,而不是会议上的乐观判断。若这三项没有答案,再精细的甘特图也只是把不确定性画得更整齐。

2. PMO 应管理决策机制,而不是替团队填表

PMO 的价值不在于每天催报进度,而在于让不同团队用同一套规则讨论交付。它需要建立版本节奏、范围变更规则、风险升级路径和上线门槛,同时保留团队对估算、技术方案和实现顺序的责任。

如果 PMO 直接替产品经理排需求、替研发负责人估工期、替测试负责人判断缺陷是否可接受,短期可能获得表面上的一致,长期却会造成责任错位。我的经验判断是:PMO 应拥有流程规则和组合视图,业务负责人拥有优先级决策,交付团队拥有实现承诺,质量负责人拥有质量证据,上线负责人拥有放行执行权。

下面的对比不是行业统计,而是我用于启动治理讨论的情景模拟:同一类跨部门版本,使用“只盯发布日期”的管理方式与“范围、质量、依赖共同治理”的方式,暴露问题的时间和决策质量通常明显不同。实际组织应以自己的历史数据验证,不能把示意数值当成承诺。

Release落地方案:PMO开展版本管理的最佳实践案例解析

3. 把成功标准从“按时发布”扩展为“可控地交付业务结果”

单看按时率会诱导团队做出错误选择:缩小测试范围、把缺陷留给后续版本、将未完成需求改成“已上线但待完善”。Release 的成功至少应同时观察范围兑现率、质量门槛通过情况、上线后业务指标和回退情况。

我建议将指标拆成三层:计划层看承诺是否稳定;交付层看范围与质量是否达标;运营层看上线后是否产生预期效果。这样,团队不会因发布日期守住了,就忽略用户体验或生产风险。

二、背景和真实场景:为什么中大型组织需要一套 Release 机制

1. 多团队交付时,局部进度并不等于整体可发布

一个典型的中大型组织可能同时有产品、研发、测试、运维、数据、安全、客服和业务运营团队。每个团队都有自己的工作队列和节奏,却共同影响一个版本。研发说代码已合并,不代表测试环境具备条件;测试说主流程通过,不代表数据迁移已验证;业务说功能可用,也不代表客服和运营已准备好。

在这种环境里,版本风险常常来自交接边界。接口契约由谁确认、测试数据由谁准备、生产权限由谁审批、上线公告由谁发布,如果没有明确责任,就会形成“每个人都觉得有人在做”的空档。PMO 的治理对象应优先是这些跨团队交界点,而不是把每个人的任务都纳入统一审批。

2. 一个可复用的情景:三个产品线共用同一发布窗口

以下是为说明治理方法构造的匿名案例。某企业有三个产品线,共用身份认证、数据平台和运维窗口。原先各产品线各自计划发布,业务部门临时提出插单后,依赖团队无法判断先支持谁,测试资源也在窗口前集中冲突。

连续两个版本的复盘中,团队发现延期并非主要由开发任务超时造成。更常见的原因是:需求进入时间晚于测试准备时间;依赖团队的接口承诺没有版本化;缺陷严重度定义不一致;上线窗口被视为“预订成功”而不是“条件满足”。这类发现提示 PMO,先改善输入与决策,再讨论增加人力,通常更有效。

在这个情景中,团队把版本拆成三个层次:业务发布列车、产品线 Release、可独立回退的变更单元。发布列车负责统一窗口和跨团队依赖;产品线 Release 负责范围与验收;变更单元负责技术部署、监控和回退。三者有关联,但不强迫所有功能必须绑成一个不可拆分的大包。

3. 以 PingCode 为例:工具适合承载流程,不会替组织做判断

对于 100 人以上、团队边界较多的组织,可以用 PingCode 这类研发管理平台承载需求、迭代、缺陷、测试和发布关联信息。适合的做法不是先把所有流程搬进系统,而是先明确版本对象、责任角色和放行规则,再配置字段、视图和提醒。

例如,产品需求可以关联到 Release,Release 再关联迭代、缺陷、测试计划和上线变更单。PMO 在组合视图中查看各版本的范围、依赖、风险和状态;交付团队在自己的工作视图中处理任务。关键是数据关系能够追溯,而不是把表格复制到多个模块后要求团队重复录入。

工具的边界也需要说清:平台可以提示测试未完成、依赖未关闭或审批缺失,但它无法替业务判断需求是否值得延期,也无法替质量负责人承担风险接受责任。若组织还没有统一的缺陷分级和变更规则,先购买工具通常只是把口径不一数字化。

4. 先测量等待和返工,而不是只统计开发工时

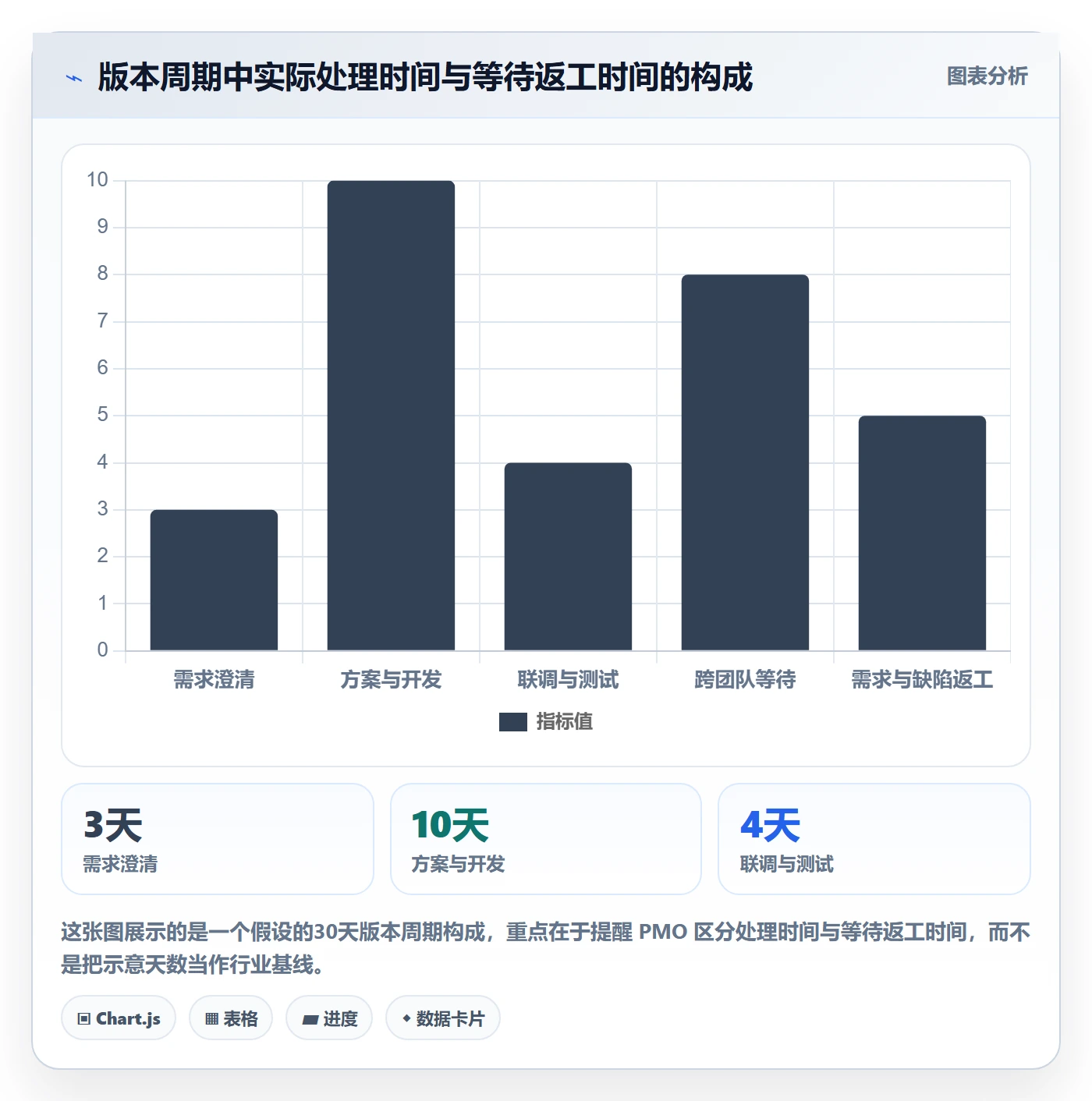

版本周期通常由多个阶段构成:需求澄清、方案评审、开发、联调、测试、上线准备和观察。单纯比较开发工时容易忽略等待时间,而等待往往发生在团队交界处。PMO 可以按阶段记录进入时间、退出时间、阻塞原因和返工次数。

情景模拟中,若一个版本总历时 30 天,其中开发与测试实际处理时间为 17 天,等待与返工占 13 天,那么优先增加开发人力未必能压缩周期。先识别接口等待、需求返工或环境准备延迟,通常更接近根因。这个比例仅用于示范计算方法,实际分析应从系统记录和会议纪要中还原。

Release落地方案:PMO开展版本管理的最佳实践案例解析

三、常见误区:看起来有流程,实际上没有控制风险

1. 误区一:把版本计划表当作版本管理

计划表能呈现日期和任务,却不一定包含承诺依据。若每条需求没有验收标准、依赖关系和责任人,计划表就只能回答“现在填了什么”,不能回答“为什么相信能交付”。

我会检查计划中是否存在三类空白:需求只有名称没有验收条件;跨团队事项只有状态没有对方确认;关键里程碑只有日期没有进入条件。只要有一类长期存在,PMO 就不应把计划完成度当作可发布度。

2. 误区二:范围冻结等于禁止变化

冻结的目的不是把现实变化挡在门外,而是让变化有成本、有影响评估、有决策人。真正危险的不是变更,而是未经记录的变更:业务口头插单,研发直接承接,测试范围却没有调整,最后风险被推迟到上线前暴露。

成熟的变更控制应允许紧急变更,但要求说明业务价值、影响范围、测试代价、依赖变化和替代项。若价值高而风险可控,可以接受;若必须加入,就要同步移出同等容量的需求,或明确调整发布日期。不能让新增范围在不改变任何约束的情况下“免费进入”。

3. 误区三:按时率越高,管理越好

团队可以通过降低承诺范围、将未完成工作拆成后续补丁,或者把发布定义得更宽松来提高按时率。因此,按时率必须和范围兑现率、缺陷逃逸率、回退率一起读。

例如,按时率上升但范围兑现率下降,说明团队可能在缩小实际交付;按时率稳定而上线后严重缺陷上升,说明质量门槛可能被压低;按时率下降但提前预警能力改善,也可能意味着组织开始诚实暴露风险。指标要解释行为,不应被当成排名工具。

4. 误区四:所有版本都用同一套审批强度

低风险的文案调整和涉及资金、隐私、核心交易链路的版本,不应承担相同的评审成本。流程一刀切会让低风险变更排队,也可能让高风险变更在大量无关审批中失焦。

更合理的做法是依据业务影响、技术复杂度、数据敏感性、回退难度和依赖广度进行风险分级,再决定需要哪些评审与证据。PMO 负责维护分级规则和抽查执行情况,不能把“所有人都签字”当成风险控制的替代品。

5. 误区五:上线评审是汇报会,而不是放行决策

如果评审会上只展示绿色状态和完成百分比,会议就容易变成状态播报。真正的上线评审需要回答:尚未关闭的风险是什么;风险影响哪些用户;缓解措施是否验证;谁接受剩余风险;触发回退的阈值是什么。

我建议会前异步提交证据,会上只讨论黄灯和红灯项目。绿灯项目按规则自动通过或抽查,避免让所有参与者把时间耗在重复确认上。评审的产出应是放行、附条件放行、延期或回退准备不足四种明确结论之一。

Release落地方案:PMO开展版本管理的最佳实践案例解析

四、专业判断逻辑:从范围、依赖、质量、放行四个维度做决策

1. 范围:先确定版本承诺,再评估剩余容量

每个 Release 应有一个范围基线,至少包括目标用户或业务场景、需求清单、验收标准、优先级、负责人和不纳入范围的事项。没有“明确不做什么”,范围就无法真正稳定。

估算时不要只把开发工作量相加。还要纳入设计评审、代码审查、联调、测试数据准备、回归、上线演练和运营准备。对跨团队版本,我通常建议先看瓶颈团队容量,而不是看所有团队的平均空闲度。整体吞吐受最紧约束的环节影响。

如果组织没有可靠的估算历史,不必伪装精确。可用区间估算,例如“最可能需要 8 至 12 人天”,并标注依赖假设。随着多个版本积累,再用历史周期和实际吞吐校准计划。过早把不确定估算写成单点日期,容易制造虚假的确定性。

2. 依赖:用明确的交付契约取代状态口头同步

依赖项必须写清提供方、接收方、交付物、验收条件、承诺日期和替代方案。“接口开发中”不是可管理的依赖状态;“某团队在某日提供可调用测试环境,接收方按三条关键路径验证”才足以支持决策。

PMO 应区分内部依赖、外部依赖和共享能力依赖。共享能力团队常被多个产品线同时争抢,仅靠项目经理逐个沟通难以解决优先级冲突。此时需要组合层决策:明确哪个版本优先、哪些需求延后、是否调整发布窗口。

3. 质量:以证据门槛而不是主观信心放行

质量门槛应根据系统风险设定,常见证据包括关键验收通过情况、严重缺陷数量、回归覆盖、性能或安全检查结果、数据迁移校验、监控告警准备和回退验证。具体阈值不能照搬别的组织,应根据用户影响和系统特性确定。

对于无法在上线前完全消除的风险,应记录风险描述、可能性、影响、缓解措施、风险接受人和停止条件。风险接受人必须有权承担业务后果,不能由 PMO 代签。PMO 的职责是确保风险被看见、被定级、被决策和被追踪。

4. 放行:把上线决策拆成阶段门,而不是最后一刻投票

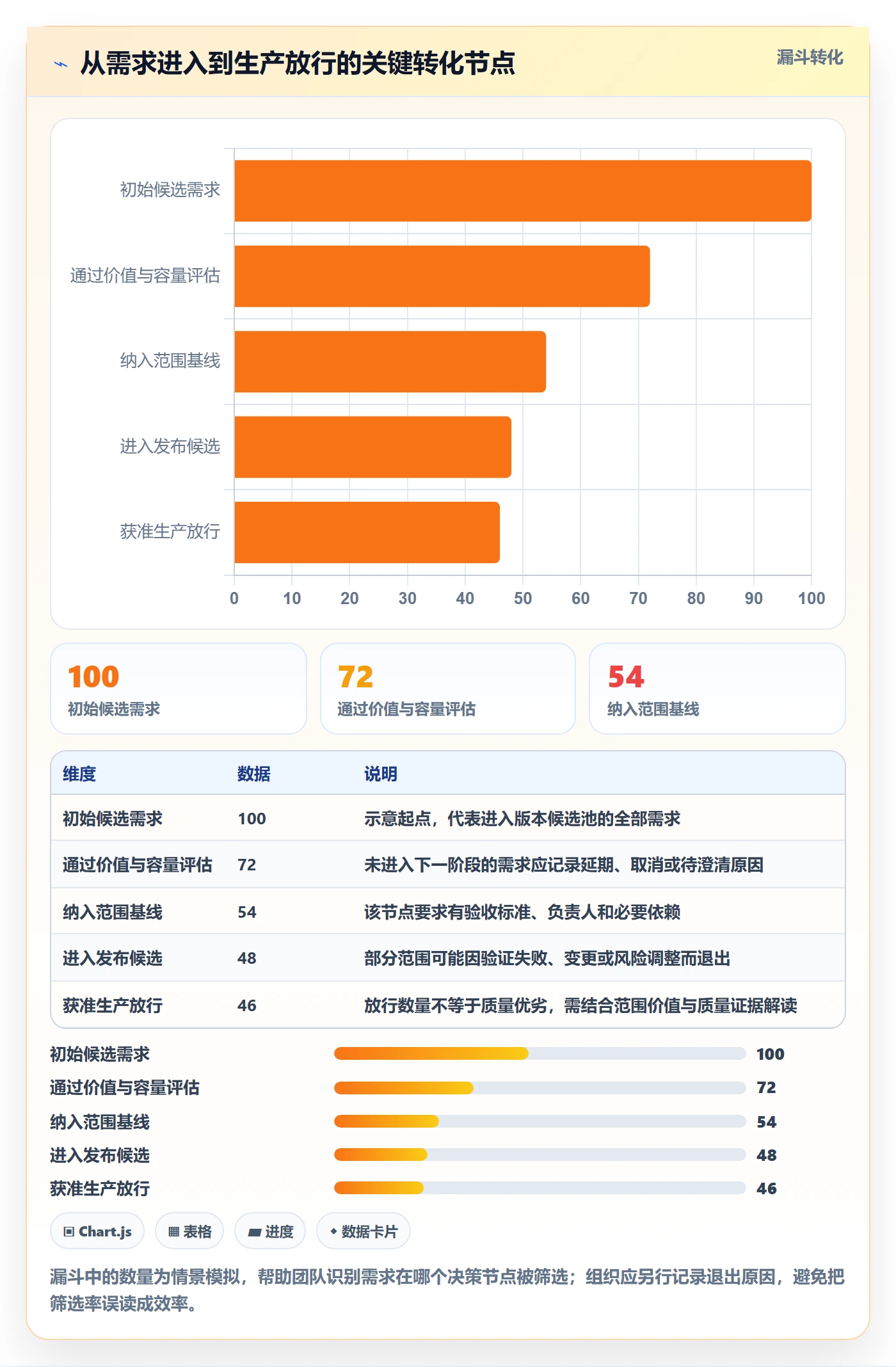

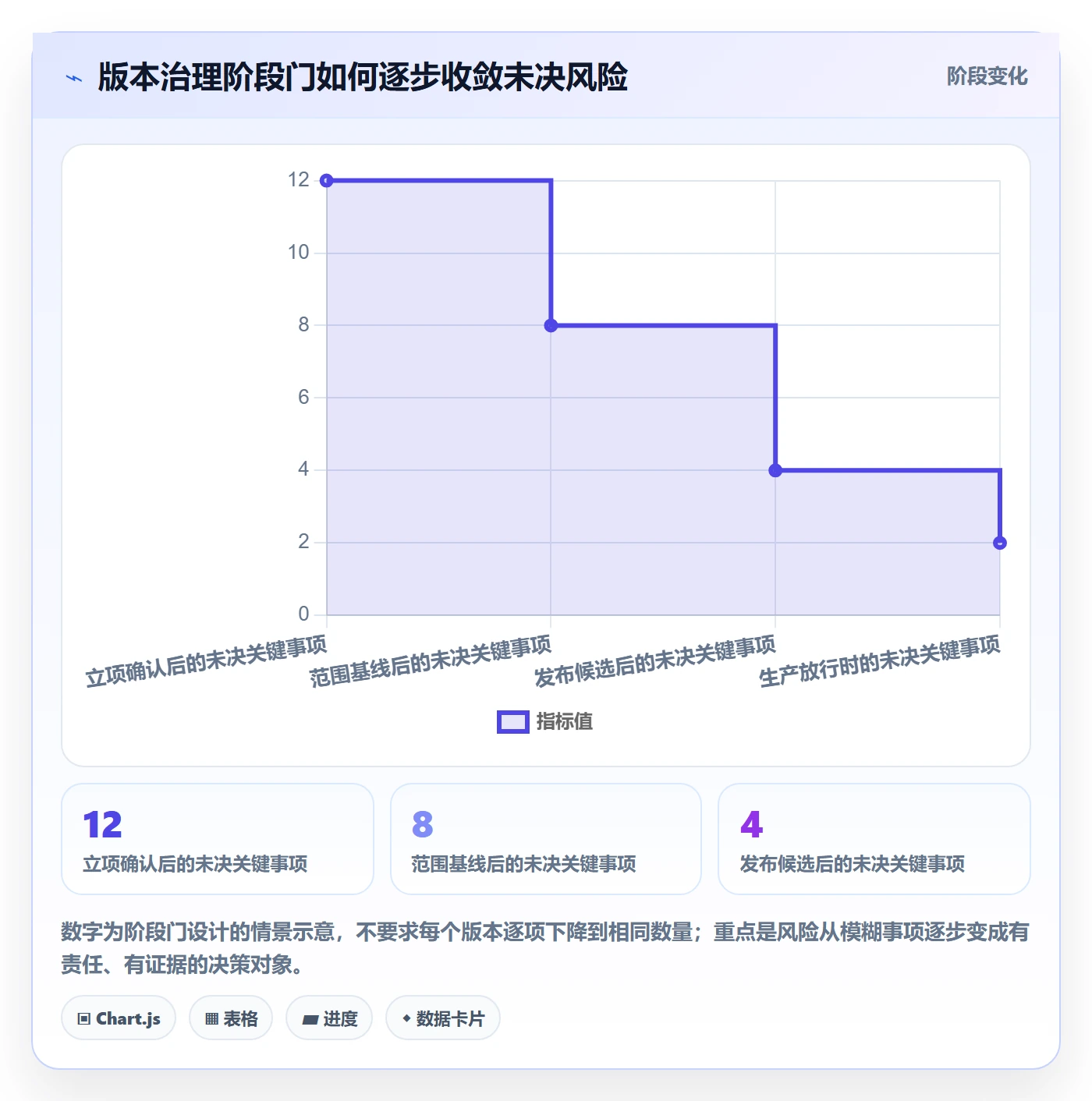

建议设置四个阶段门:版本立项确认、范围基线确认、发布候选确认、生产放行。立项时确认价值和资源;范围基线时确认需求与依赖;发布候选时确认测试和风险;生产放行时确认窗口、监控、通知与回退。

每个阶段门都应有输入、责任人和退出条件。若某个门未通过,不应默认进入下一阶段。例外可以存在,但要明确谁批准、补偿控制是什么、何时复核。这样既避免僵化,又保留可追溯性。

阶段门 需要回答的问题 主要证据 典型责任角色
立项确认 为什么做,成功如何衡量 业务目标、目标用户、初步依赖与容量 业务负责人、产品负责人
范围基线 本版本承诺什么,不承诺什么 需求清单、验收标准、容量与依赖确认 产品负责人、交付负责人
发布候选 候选版本是否达到质量门槛 测试结果、缺陷清单、回退验证、风险记录 测试负责人、研发负责人
生产放行 现在上线是否可控 变更审批、监控、值守、通知和回退条件 上线负责人、业务风险接受人

Release落地方案:PMO开展版本管理的最佳实践案例解析

五、具体落地案例:把混乱的月度发布改成可预测的发布列车

1. 情景基线:先从三个版本的历史记录建立事实

在前述匿名情景中,PMO 没有一开始就要求所有团队重做流程,而是先选取三个近期版本,复盘需求变更、依赖延迟、缺陷流入和上线决策记录。复盘结果以模拟数据呈现:平均每个版本包含 28 项需求,范围在上线前一周仍有 5 项重大变化;跨团队依赖按承诺日期完成的比例约为 68%;测试阶段发现的高优先级问题中,约四分之一与验收口径变更有关。

这些数值不是某企业的公开业绩,也不是行业基准。它们展示的是一种分析方式:不要只问“延期了几天”,而要把延期拆成范围变化、依赖失约、质量返工和窗口冲突,再用原始记录核对。若数据不完整,应先标记采集缺口,而不是拿估算数包装成事实。

2. 第一阶段:统一 Release 对象和最小数据集

PMO 将 Release 编号、目标日期、产品线、业务目标、范围状态、依赖状态、风险等级、候选构建、放行结论和复盘链接设为最小数据集。每个字段都要有定义和责任人,避免同一个“完成”被理解为代码完成、测试完成或业务验收完成。

工具配置方面,PingCode 可用于关联需求、迭代、缺陷、测试计划和发布事项。项目管理平台中的字段应尽量由已有工作对象自动关联,减少重复填报。若版本状态需要每个团队在多个系统手工维护,数据衰减几乎不可避免。

3. 第二阶段:固定节奏,但保留紧急通道

团队将月度发布窗口固定下来,并在窗口前设置范围基线和发布候选评审。固定节奏的目的不是要求所有功能都等待月末,而是让组织对验证、沟通、运营准备和生产值守形成稳定预期。

紧急修复走单独通道,但仍记录变更原因、影响范围、测试证据和回退方式。紧急通道不等于免治理,而是缩短决策链路、缩小变更范围,并在上线后补做复盘。若紧急发布持续增多,PMO 应把它作为计划机制失效的信号,而不是把加急流程制度化。

4. 第三阶段:建立范围变更的容量交换规则

当业务在范围基线后要求新增需求,产品负责人需要提交变更影响:新增价值、预计容量、受影响测试、依赖变化和可替换事项。若团队容量已满,默认处理是“新增一项,移出或延期一项”,而不是要求交付团队无条件加班。

这条规则会让需求讨论从“能不能帮忙加一下”转向“为了这个价值,愿意放弃什么”。它并不保证每次都能算准,但能让机会成本显性化,帮助决策者面对真实取舍。

5. 第四阶段:用风险会替代全员状态会

原有状态会上,所有团队轮流汇报进度,容易把时间花在绿色事项上。调整后,团队先在发布视图中更新证据,会议集中处理依赖冲突、未关闭高优先级缺陷、范围争议和生产准备不足。

每项风险都采用统一格式:风险是什么、影响谁、发生概率如何判断、当前缓解措施、责任人、最晚决策时间、若不解决的备选方案。会议结束后,PMO 记录决定和责任期限,不把纪要写成流水账。

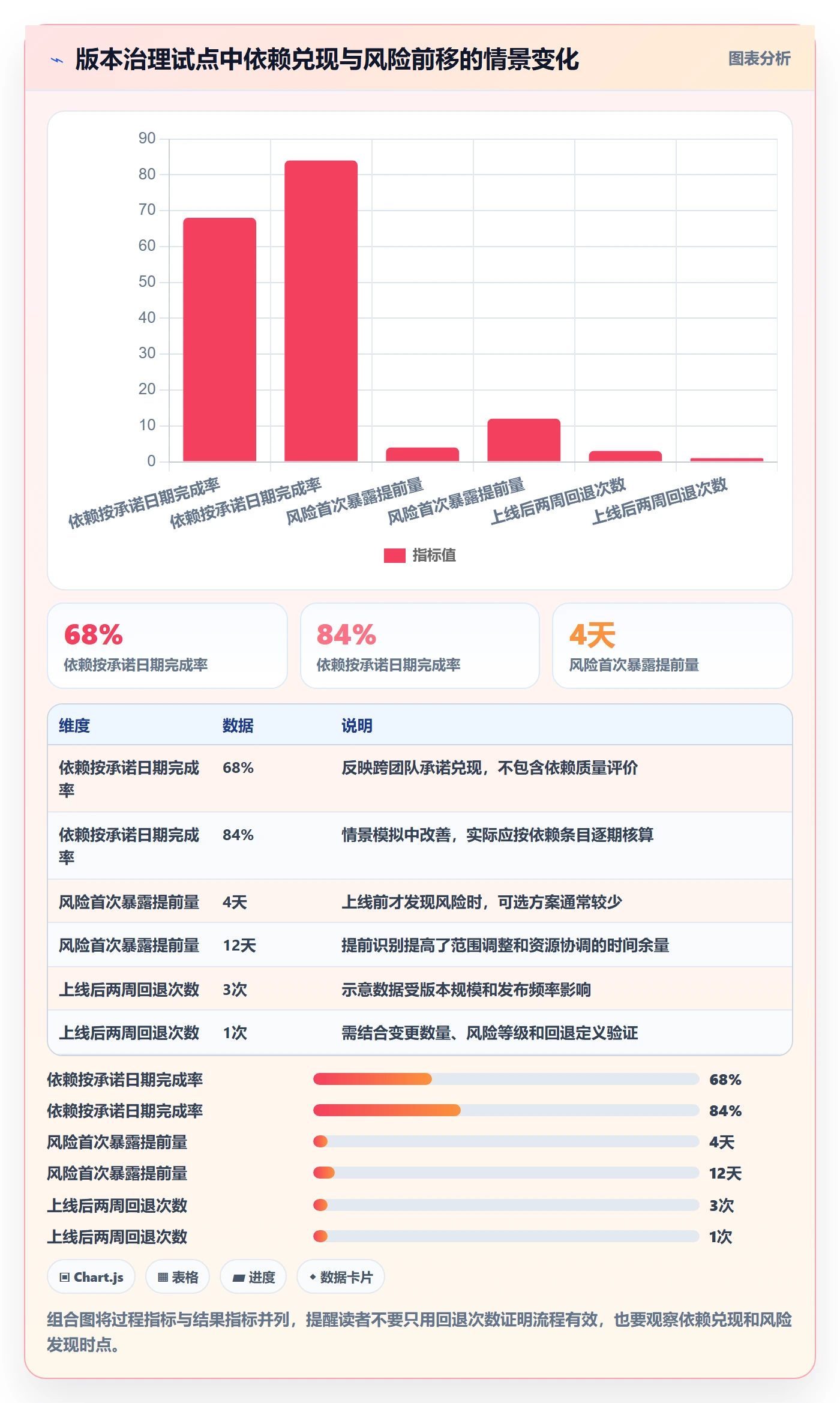

观察维度 治理前情景模拟 治理后情景模拟 解读边界
范围冻结后重大变更 每版本5次 每版本2次 不代表变更消失,重点是变更被显式评估
依赖按承诺日期完成率 68% 84% 需要按依赖条目而非口头印象统计
发布前风险首次暴露时间 上线前4天 上线前12天 提前暴露有助于调整范围,但不等于风险必然消除
上线后两周内回退次数 每季度3次 每季度1次 样本小,不能单独证明治理因果关系

6. 用数据复盘,不把示意改善写成因果结论

情景模拟显示,机制调整后依赖按期完成率和风险暴露时间有所改善。但在真实项目中,不能因为指标同时变好,就断言改善完全由流程造成。团队经验、系统改造、发布频率变化和业务季节性都可能影响结果。

更稳妥的验证方式是连续记录至少数个可比版本,标注范围规模、变更数量、风险等级和团队构成,再比较趋势。若某次版本范围明显缩小,就不能把它与大型版本的按时率直接对比。数据的价值在于帮助提出问题,不是制造漂亮的成功故事。

Release落地方案:PMO开展版本管理的最佳实践案例解析

六、不同情况下的行动建议:按组织成熟度分步实施

1. 如果版本信息散落在表格和群聊中

先不要追求自动化。选一个产品线,定义 Release 编号、范围清单、依赖负责人、缺陷严重度、测试结论和放行责任人,连续记录两个版本。目标是形成同一份事实底稿,先减少口径冲突。

此阶段 PMO 每周只需要关注变更和阻塞,不必建设复杂仪表盘。团队若无法稳定填写最小数据集,通常说明字段过多、责任不清或业务价值没有解释清楚。应先删减字段并明确数据来源,而不是增加提醒频率。

2. 如果单团队交付稳定,但跨团队经常延期

重点治理依赖和共享资源。建立依赖登记、承诺日期、验收条件和升级路径;对共享能力团队开展组合排期,避免多个项目私下争抢同一资源。PMO 应推动冲突在范围基线前暴露,而不是等到联调阶段才协调。

如果依赖频繁失约,还要检查需求是否过早承诺。上游需求不确定时,可以把依赖拆成探索性任务和正式交付任务,先验证关键技术或数据假设,再将确定的交付纳入承诺范围。

3. 如果上线频繁但单次变更较小

不一定需要传统的大型 Release 审批。可以把发布列车与独立变更单元结合:列车管理窗口、共享依赖和运营准备,变更单元管理代码、测试、监控和回退。低风险变更采用自动化质量门,高风险变更保留人工评审。

关键是不要让“持续交付”成为跳过治理的借口。高频发布降低了单次变更范围,却可能增加变更总量和运营负担。应同步监控部署失败率、变更失败恢复时间和用户影响,而不是只看部署次数。

4. 如果系统涉及高风险业务或严格审计

加强变更追溯、权限分离、证据留存和风险接受记录。需求、代码、测试结果、审批、部署记录和监控事件应能够关联到同一变更链路。审计需要的是可复核证据,不是事后补写的一份格式完整的说明。

对于无法快速回退的数据结构调整或批量迁移,应单独设计分阶段执行、校验点、暂停条件和恢复策略。发布计划中要明确谁能按下停止键,以及触发条件是什么。高风险环境里,“所有人都同意继续”不如预先定义停止规则可靠。

5. 如果组织刚开始使用项目管理平台

先挑选一个跨团队版本作为试点,配置最小数据关系:需求关联 Release,缺陷关联构建或版本,测试计划关联验收范围,变更单关联上线窗口。用一次实际发布验证字段是否能回答决策问题,再逐步扩展自动化。

以 PingCode 为例,可以先做版本视图和风险视图,让 PMO、产品和交付负责人看到同一份状态;不要一开始就复制所有历史审批。试点复盘要检查哪些信息仍靠群聊补充、哪些字段无人更新、哪些提醒造成噪声,再决定下一步配置。平台选型和流程设计应分开评估,避免把工具功能清单误当成治理成熟度。

Release落地方案:PMO开展版本管理的最佳实践案例解析

七、不同情况下的取舍:版本治理不是把所有风险都消灭

1. 发布日期与范围冲突时,先判断哪一项更有业务价值

若发布日期绑定监管窗口、客户承诺或市场活动,通常应优先守住窗口,调整范围或拆分发布;若版本价值依赖完整端到端能力,拆分可能让用户得到不可用的半成品,此时应评估整体延期的成本。

不要用“业务很急”作为自动扩大范围的理由,也不要用“流程要求”机械拒绝高价值变更。决策材料应同时呈现价值、延期成本、质量风险、替代方案和恢复成本。PMO 的工作是让取舍透明,最终决定由有业务责任的人作出。

2. 质量风险与上线收益冲突时,区分可接受风险和未知风险

已知且可缓解的风险,与尚未验证的未知风险不是一回事。前者可能通过灰度、监控阈值、用户分组和快速回退进行控制;后者若影响核心数据或不可逆操作,通常不适合用“先上线观察”替代验证。

在决策中要写清风险的影响对象、时间范围、探测方法和退出条件。若无法说明上线后如何发现问题,或无法说明如何停止扩大影响,就不能把“有监控”当作充分的放行依据。

3. 统一流程与团队自主性冲突时,统一底线,不统一所有细节

组织需要统一版本编号、风险分级、最小证据、升级路径和放行责任,但不必要求所有团队使用完全相同的迭代长度、评审形式和任务拆分方式。统一过度会削弱团队适配性;完全放任则让组合管理失去可比性。

我通常建议将规则分成“不可妥协的控制底线”和“团队可配置的执行方式”。例如,高风险版本必须有回退验证可以作为底线;采用何种自动化测试框架,则由团队根据技术栈选择。PMO 定期检查结果和例外,不用统一界面替代统一责任。

4. 指标透明与绩效压力冲突时,先防止指标被用于简单排名

当按时率、缺陷数或变更失败率直接进入个人排名,团队会优化数字而不是交付系统。常见副作用包括降低承诺、延迟登记缺陷、拆分版本口径、把问题归因给外部团队。

指标首先应用于发现系统瓶颈和判断流程是否有效。若需要用于绩效讨论,必须同时考虑范围复杂度、依赖数量、风险等级和团队职责边界。对小样本团队,趋势和定性复盘往往比单季度排名更可信。

5. 工具自动化与人工判断冲突时,自动化规则要可解释、可绕行、可审计

自动化适合处理明确、重复、可验证的条件,例如必填信息、测试任务状态、审批缺失和部署记录关联。对于业务价值、风险接受和例外处理,仍需要授权角色作判断。

若系统自动阻止发布,必须让使用者知道阻止原因、修复方式和例外审批路径;若系统允许绕过,必须记录谁批准、为什么批准以及后续补偿措施。没有解释的自动化会逼团队回到线下操作,没有审计的例外则会让控制形同虚设。

八、PMO 可以直接采用的版本管理运行清单

1. 版本启动前:确认价值、边界和参与人

  • 明确版本目标、目标用户和业务成功指标,避免只写“完成某模块”。
  • 定义需求进入版本的条件,包括验收标准、责任人和优先级。
  • 识别共享团队、外部系统、数据、安全和运维依赖。
  • 说明哪些事项不纳入本版本,避免范围边界只存在于口头讨论。
  • 确认版本风险等级,并据此选择评审、测试和回退要求。

2. 范围基线时:确认承诺是否具备兑现条件

  • 检查需求容量是否包含联调、回归、部署和业务准备。
  • 要求依赖提供方确认交付物、验收方式和承诺时间。
  • 记录估算区间与关键假设,不用单点数字掩盖不确定性。
  • 明确变更决策人、影响分析模板和容量交换规则。
  • 建立版本风险清单,给每项风险指定责任人和最晚处理时间。

3. 发布候选时:验证交付证据而非汇报信心

  • 核对范围完成状态与验收结果,不把代码合并等同于需求完成。
  • 检查高优先级缺陷、回归结果、性能安全验证和数据校验。
  • 确认上线窗口、权限、监控、通知和值守安排。
  • 验证回退或止损方案,尤其关注不可逆数据操作。
  • 形成放行、附条件放行、延期或停止四类决策之一。

4. 上线后:复盘假设与系统性原因

  • 对照业务目标检查实际使用、转化、效率或质量结果。
  • 统计上线后缺陷和回退时,说明版本规模及统计窗口。
  • 追踪未按期依赖、范围变化和返工原因,不以“沟通不足”笼统结案。
  • 记录哪些预警有效、哪些指标产生噪声,以及哪些风险曾被低估。
  • 把改进项分配到规则、工具、架构或团队协作机制,而非只要求个人“加强意识”。

九、结尾:Release 管理要减少意外,不是制造更多审批

1. 用三个问题判断下一步该改什么

如果版本经常临近上线才发现范围变化,先改范围基线和变更机制;如果团队各自完成但整体仍延期,先改依赖契约和组合排期;如果上线按时却出现较多生产问题,先检查质量证据、风险接受和回退能力。不同症状对应不同治理动作,不应一律增加审批层级。

2. 从一个可验证的试点开始

下一步可以选一个跨团队、风险适中且近期会发布的版本,建立最小 Release 数据集,明确四个阶段门,并在上线后用事实复盘。先验证团队能否更早看见风险、能否解释范围变化、能否追溯放行依据,再决定是否扩展到更多产品线。

我对 Release 的最终判断是:好的版本管理,不是让每个版本都看起来按计划进行,而是让组织在计划偏离时更早知道、在风险升高时有权决策、在上线之后能解释结果。PMO 不必替团队保证一切顺利,但必须让承诺有边界、风险有归属、决策有证据。下一步不妨从最近一个延期版本开始,重建它的范围变化、依赖等待和质量决策链路;找到真正的失控点,再决定需要流程、数据还是工具上的改变。

常见问题解答(FAQ)

1. PMO落地版本管理,第一步应该做什么?

我负责推动多个团队统一版本管理时,最困惑的不是工具怎么配置,而是大家对“一个版本算什么”理解完全不同。有人按发布日期建版本,有人按需求批次建版本,最后计划表看起来齐全,风险却没人说得清。

先统一版本的定义和边界,再配置流程。建议把版本定义为“有明确目标、交付范围、负责人和验收条件的一组变更”,并区分产品版本、迭代批次和紧急补丁。启动时可选一个跨团队、周期约6至8周的真实版本试运行:记录每项需求的业务价值、负责人、依赖、验收条件和目标版本。

一个实用的检查标准是,随机抽查5项需求,团队能否在几分钟内说清它们为何进入该版本、由谁验收、延期会影响什么。若不能,问题通常不在报表,而在版本边界尚未统一。

2. PMO如何避免版本计划变成一份无法兑现的日期表?

我见过计划会上每个团队都报了发布日期,汇总后却没人解释跨团队依赖和测试窗口。临近发布才发现接口、环境或验收资源没有准备好,我想知道 PMO 应该用什么办法及早识别这类风险。

不要只收集日期,要同时收集承诺依据和前置条件。对每个关键交付项,至少记录负责人、依赖项、预计完成时间、验证方式及当前信心等级;把“开发完成”与“可发布”分开定义。一个便于执行的做法是每周检查红黄绿状态,并要求黄色或红色事项写明影响范围、决策人和下一步动作,而不是只改计划日期。

若一个版本有12项关键交付,已有3项依赖未确认,就不宜仅凭团队口头承诺标记为按期。PMO的价值不是保证日期不变,而是让日期背后的假设尽早暴露,并推动负责人作出范围、资源或时间上的取舍。

3. 版本范围频繁变化时,PMO应该冻结需求还是允许调整?

我遇到过两种极端:一类团队版本启动后不接受任何变更,结果重要问题只能绕流程;另一类团队不断塞入“顺手做”的需求,测试范围越滚越大。PMO怎样判断哪些变化该纳入当前版本,哪些应该顺延?

不建议简单规定“冻结后零变更”,更有效的是设置变更门槛和决策权限。可以按影响分级:不改变验收目标、工作量较小且不挤占测试资源的修正,由版本负责人审批;会改变用户承诺、增加跨团队依赖或压缩验证时间的变更,提交版本评审;高风险变更默认进入下一版本,除非业务负责人明确接受相应代价。

评审时同时展示新增工作量、被替换事项、回归测试影响和发布日期影响。比如新增需求估算为4人日,不应只问团队“能不能加”,还要明确是减少哪项范围,或是否接受延期。这样既保留应急空间,也避免范围增长被伪装成没有成本。

4. 怎样判断版本管理流程真的落地了,而不是只增加了会议和表格?

我担心 PMO 推出新流程后,团队只是多填几列字段,问题仍然靠临近发布时临时协调。有哪些信号能证明流程确实改善了交付,而不是让大家更忙?

优先观察决策质量和风险暴露时间,不要把会议次数、字段填写率当成核心成效。可在试运行前后记录三类指标:关键依赖首次被发现的时间、版本范围变更次数及原因、发布后高优先级缺陷数量;同时保留样本说明,避免指标下降只是因为问题没有登记。

比如连续比较3个版本,如果重大依赖从发布前一周才暴露,变为计划阶段就有负责人和处理日期,且发布后高优先级缺陷没有上升,才说明管理动作产生了价值。指标恶化也不一定代表流程失败:若缺陷登记更完整,数量短期上升可能反映透明度提高。PMO应结合复盘记录判断原因,再决定简化、补充还是停止某项流程。

核心关键词

读者评论

苏
苏天佑

我们之前也把需求、缺陷和上线单关联起来了,但最费劲的还是各团队对“完成”的定义不同。文章提到先统一验收和放行规则,这点比单纯增加状态字段更实用。

陈
陈舒然

范围冻结不等于不能插单,这个说法比较贴近实际。不过紧急变更要同步移出同等容量,遇到临近上线且无法替换的合规事项时,具体怎么评估取舍?

袁
袁明远

按阶段记录等待时间值得尝试。我们复盘时常把延期归到开发超时,后来才发现测试环境和数据准备也占了不少时间;不过示例中的周期数据只能参考,还是得用自己的记录验证。

文章包含AI辅助创作:Release落地方案:PMO开展版本管理的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/527739

赞 (0)
飞飞飞飞
版本状态管理指南:产品经理如何做好版本管理,入门指南全流程
上一篇 42分钟前
版本管理版本计划教程:PMO最佳实践,避坑指南
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
