版本管理最容易失控的时刻,往往不是版本延期,而是团队在发布日期前才发现:业务承诺的范围、研发正在实现的范围、测试验证的范围和实际发布的范围并不是同一份清单。PMO要解决的不是“多开几次版本会”,而是建立一套能把需求、决策、交付、风险和发布结果连起来的机制。本文给出一套可分阶段落地的版本管理方法、判断逻辑和检查清单;文中的案例数据均为情景模拟,用于演示如何分析,不代表行业统计或真实客户数据。
一、核心结论:版本管理不是排期表,而是受控的交付承诺
1. 先把版本定义为一个可验证的承诺
我判断版本管理是否有效,首先不看计划表做得多漂亮,而看任何一项进入版本的工作,能否回答五个问题:为什么现在做、由谁负责、何时达到什么状态、依赖什么条件、用什么证据确认完成。答不出其中两项以上,所谓“版本范围”通常只是愿望清单。
版本可以是软件发布,也可以是产品迭代、业务流程上线、硬件交付或跨部门项目阶段。无论对象是什么,都应把版本看成一个有边界的交付单元:包含明确的目标、范围、时间窗口、质量门槛、责任人和退出条件。没有退出条件,版本就容易被不断追加的事项拖成没有终点的项目。
我的核心判断是:版本管理要先控制承诺,再协调资源,最后才是追踪进度。如果前两步没有做实,进度报表只会让风险更晚被看见。PMO的职责不是替团队估算每个任务,而是确保承诺形成过程透明、变更有依据、偏差能触发决策。
2. 用六个控制点替代“开会追进度”
一套可运行的版本管理机制,至少要覆盖六个控制点:版本目标、范围基线、交付节奏、依赖与风险、质量准入、发布后复盘。它们不是六份孤立文档,而是一条决策链。范围基线变化会影响排期,排期变化会改变测试窗口,测试结论又决定是否发布。
在落地时,我会将每个控制点对应到明确的输入、责任人和输出。例如,范围评审的输入是需求清单与容量判断,输出是批准纳入的范围及未纳入原因;发布评审的输入是测试结果、未关闭缺陷和回退方案,输出是发布、延期或缩小范围的决定。只要会议没有决策输入和可追溯输出,就不应把它当成管理控制点。
| 控制点 | 要解决的问题 | 最小可检查产物 | 主要责任角色 |
|---|---|---|---|
| 版本目标 | 这次交付要改变什么 | 目标、衡量口径、适用对象 | 业务负责人、产品负责人 |
| 范围基线 | 哪些事项承诺交付 | 范围清单、优先级、排除项 | 产品负责人、交付负责人 |
| 节奏与依赖 | 按什么节拍交付、依赖谁 | 里程碑、依赖关系、责任人 | 项目负责人、职能负责人 |
| 质量准入 | 达到什么条件才可发布 | 测试结果、缺陷门槛、验收证据 | 质量负责人、业务验收人 |
| 变更控制 | 新增或删减如何决策 | 影响分析、批准记录、版本归属 | 变更决策人、PMO |
| 复盘改进 | 下一版本如何减少重复偏差 | 原因分类、改进项、验证日期 | 交付团队、PMO |
表中“最小可检查产物”是刻意压缩后的要求,不意味着每个组织只能使用一张表。关键在于信息能否被持续维护、关联到具体版本,并被相关角色共同理解。工具形态可以不同,控制逻辑不应因工具不同而消失。

3. 先区分“计划完成”与“版本可交付”
任务状态显示完成,不等于版本可以发布。任务可能已开发完成,但接口依赖尚未联调;测试可能已执行,但关键业务路径仍有高风险缺陷;业务方可能已验收功能,却没有确认数据迁移、权限配置或操作培训。PMO应推动组织定义“完成”的层次,避免把局部完成误报为整体就绪。
我建议至少区分四种状态:工作项完成、集成完成、业务验收完成、版本发布就绪。状态之间要有清晰的证据和责任边界。尤其在跨部门交付中,版本就绪不能靠某一支团队单方面宣布,而应由事先约定的质量门槛共同判定。
二、背景与真实场景:为什么版本越多,反而越难管
1. 多项目、多团队的复杂度来自依赖,不只是工作量
小团队的版本通常靠面对面沟通也能推进;当团队、系统和业务线增多后,主要困难会从“事情太多”转变为“关系太多”。一个看似简单的功能,可能依赖数据平台先开放字段、合规团队完成评审、运营团队更新流程,最后还要等待客户窗口。任何一个节点延误,都可能改变其他团队的计划。
因此,PMO不能只把项目清单汇总成一张时间表。时间表能显示某项工作何时开始,却未必揭示谁等待谁、哪个决定尚未作出、某个延期会波及几个版本。对于多团队环境,依赖关系的可见性往往比单项任务的细粒度更能帮助管理者做取舍。
2. 版本管理中常见的四种压力
第一种压力来自业务承诺。销售、运营或业务部门可能已经对外承诺功能与日期,团队此后就很难用真实容量重新讨论范围。第二种压力来自持续插单。每个需求单独看都很重要,但缺少统一入口后,团队无法看清累积影响。
第三种压力来自共享资源。测试、架构、数据、安全等角色常常同时服务多个项目,单个项目排期看似合理,组合起来却超过资源上限。第四种压力来自发布窗口。节假日、客户变更冻结期、监管检查或供应链节点,可能使“技术上完成”仍不能立刻上线。
这些压力说明,版本管理既是交付管理,也是组合决策。PMO需要把局部诉求放进组织全局比较,明确哪些承诺有优先权,哪些资源不可并行,哪些事项可以拆分交付。只把风险汇总成红黄绿状态,不能替代这些决策。
3. PMO适合管理规则与例外,不适合替代业务判断
一个常见误区是把PMO理解成进度催办中心。PMO若只能要求团队更新日期,却无权推动范围取舍、资源协调和升级决策,最后只能重复记录问题。相反,PMO也不应替业务部门决定价值排序,或替技术团队承诺未经评估的工期。
我更倾向于把PMO定位为“决策机制的设计者和运行者”:维护统一的版本口径,组织跨团队影响分析,识别逾期决策和共用资源冲突,并将需要管理层拍板的选项准备完整。决策权留在业务、产品、技术或授权治理机构,PMO负责让决策基于同一套事实。
这一区分在组织管理软件落地时也很重要。以 PingCode 为例,它可用于中大型企业及 100 人以上组织的研发和项目协同场景;但任何平台都不能替代组织确定范围基线、审批权限和发布门槛。若这些规则本身含糊,只是把表格搬进工具,混乱仍会以更快速度流动。
三、常见误区:看似管理得更细,实际上让决策更晚
1. 把版本管理等同于日期管理
日期是版本管理的重要信息,但不是管理本身。只维护计划开始日、计划结束日,无法回答范围是否稳定、依赖是否落实、风险是否可接受。团队会逐渐学会把日期改成“更现实”,却不一定解决导致延期的根因。
改进方法是把日期与范围、容量、依赖、质量门槛一起看。任何重大日期变更都要求说明触发因素:是工作量变化、资源缺口、外部依赖、范围扩张,还是质量问题。没有原因分类,组织就无法判断偏差是偶发还是系统性。
2. 认为“需求进了工具”就等于范围受控
工具中记录了需求,不代表它属于某个确定版本。候选需求、已评审需求、承诺需求和已发布需求应当是不同的管理状态。若所有条目都挂在一个版本名下,团队可能无法辨别哪些是必须交付、哪些只是待讨论,进度统计也会失真。
我建议给范围状态设置明确语义,并要求状态变化有触发条件。例如,候选项经过业务价值评估、容量判断和依赖检查后,才能进入承诺范围;进入后发生变化,应记录变更原因、影响面、批准人和替代方案。
3. 用一次性大评审解决所有不确定性
一次评审试图同时讨论需求价值、架构方案、详细工期、资源冲突和验收标准,通常会导致会议变长、结论变虚。不同问题需要不同参与者和决策深度。业务价值尚未确认时,讨论精确排期只是制造假精度;技术方案尚未验证时,承诺发布日期更不可靠。
更有效的做法是分阶段收敛:先确认目标与价值,再做粗粒度可行性判断,随后通过技术探索和容量核算形成候选范围,最后冻结承诺基线。不是每个需求都需要复杂审批,但高风险、高依赖或高成本事项应接受更严格的前置检查。
4. 认为范围变更越少越好
完全没有变更不一定代表管理成熟,也可能意味着坏消息没有被记录。市场、客户和技术环境会变化,关键是变更是否被看见、被评估、被授权。盲目压制变更会让团队通过私下加班、降低测试或暗中替换内容来维持表面日期。
可控变更的标准不是“绝不改变”,而是保持决策透明:谁提出、为什么提出、影响什么、用什么换、谁批准、怎样更新基线。若新增工作没有对应的范围删减或容量增补,就应明确指出它会挤压哪些活动,而不是让影响隐形。
5. 把红黄绿状态当作风险分析
颜色便于快速浏览,却不能告诉管理者该采取什么行动。两个项目都标红,一个可能是供应商尚未给出接口,另一个可能是核心功能质量不达标;两者需要的决策完全不同。颜色如果没有阈值定义,也容易变成项目负责人主观表达。
每个高风险状态都应附带影响、触发日期、责任人、应对动作和升级条件。例如,“联调风险高”需要说明依赖团队、原定交付日、延迟对测试窗口的影响,以及何时启动备用方案。风险没有下一步动作,只是被命名,不算被管理。
四、专业判断逻辑:如何确定版本边界、节奏和治理强度
1. 用“价值、容量、依赖、质量、窗口”五项判断承诺
我会用五项判断来评估一个版本是否可以进入承诺阶段。它们不是机械打分表,而是避免重要维度被遗漏的审视框架。出现某一项明显不成立时,团队应先做验证或缩小范围,而不是用更乐观的排期掩盖不确定性。
- 价值:版本要解决哪个用户或业务问题,如何判断结果改善。
- 容量:关键角色在该周期的可用时间是多少,是否考虑既有维护和突发工作。
- 依赖:外部团队、系统、供应商和审批节点是否有负责人及确认日期。
- 质量:测试范围、验收条件、缺陷门槛和回退方式是否明确。
- 窗口:发布、培训、数据迁移、客户沟通和运营准备是否有可用时间。
五项当中,容量经常被高估,依赖经常被低估,发布准备则常被误认为“上线当天再处理”。所以在版本评估会上,我会优先追问这三类问题:关键角色是否被多个版本重复占用,依赖方是否承诺而不仅是“知道了”,上线后谁负责监控与回退。
2. 版本粒度要由验证周期与交付风险共同决定
版本太大,反馈周期拉长,风险累积到后期才暴露;版本太小,协调、测试、部署和沟通成本可能占据大量时间。选择粒度不能只看团队偏好,而要看每次交付是否能形成可验证价值,以及拆分后是否产生过高的集成成本。
对能够独立上线、具备明确用户收益的能力,可以采用较小版本或分阶段开放。对强耦合改造、需要完整数据迁移或受监管流程约束的事项,拆得过细可能无法形成有效验证,反而增加重复审批和回归测试。PMO应推动团队比较“延迟反馈成本”和“频繁发布成本”,而不是规定所有项目使用同一种周期。
3. 根据不确定性调整计划精度
计划精度不应从项目立项那天起就保持不变。早期信息不足时,使用区间、假设和置信度比给出精确日期更诚实;随着需求澄清、技术验证和依赖确认,才逐步收敛成较可靠的计划。精确到某一天的数字,不会自动变成准确承诺。
我会把事项分为“已知且可估”“需要验证”“依赖外部确认”三类。第一类可进入正式容量规划;第二类应先安排探索任务,并设置时间盒;第三类则要给依赖建立负责人、承诺日期和替代路径。三类事项的计划方式不同,不宜混在一张无差别的工期表里。
4. 治理强度应与影响和风险成比例
不是每个小版本都需要管理委员会审批,也不是每个跨部门版本都适合完全自治。治理过重会让低风险事项等待审批,治理过轻则容易让高影响变更绕过必要检查。可以根据影响范围、不可逆程度、合规要求、客户暴露和依赖数量确定审查强度。
| 版本特征 | 建议治理方式 | 必须检查的内容 | 可接受的管理取舍 |
|---|---|---|---|
| 单团队、低影响、可回退 | 团队内轻量评审 | 范围、测试、回退条件 | 减少审批,保留发布记录 |
| 多团队、有关键依赖 | 跨团队版本评审 | 依赖承诺、集成计划、责任分工 | 允许分批交付,提前冻结接口 |
| 高合规或高客户影响 | 正式变更与发布决策 | 审计证据、业务验收、回退和沟通 | 接受较长准备周期,换取可控风险 |
| 高不确定性或技术探索 | 先设验证阶段,再决定承诺 | 假设、验证结论、退出条件 | 暂不承诺完整范围与日期 |
五、案例与数据观察:从“按期率”转向解释偏差
1. 情景模拟:一个跨部门版本为何在最后阶段失速
以下案例是基于常见交付模式构造的情景模拟,不是某家企业的真实项目记录。某组织计划在十二周内交付一个业务流程升级版本,涉及产品、研发、测试、数据、运营和安全六类角色。初始计划纳入二十四项工作,团队以“功能开发完成率”作为主要进度指标。
进入第九周后,团队发现数据字段口径尚未确认,安全评审需要补充材料,测试环境与生产配置存在差异,业务验收人也未提前安排时间。此时开发完成率显示为八成以上,但系统集成、端到端验收和运营准备并未同步完成。管理层看到的“接近完成”,与实际可发布状态存在明显差距。
重新梳理后,团队把二十四项工作分成三类:必须随主版本发布的核心路径、可以延后交付的增强项、尚需外部确认的候选项。最终,组织选择先发布核心路径,延后增强项,并对数据迁移设置独立演练门槛。这里最重要的变化不是“排期变准了”,而是决策者终于看见了可替代选项。
2. 用领先信号识别风险,而不是等延期发生
在上述情景中,若只看发布日期和完成率,风险直到后期才显现。更有用的领先信号包括:范围变更频率、关键依赖确认率、阻塞事项年龄、验收准备提前量、未决决策数量。它们不能独立证明项目一定成功,但能帮助PMO判断问题正在形成还是已经造成损失。
下面的数字是情景模拟,用于展示指标设计方式,不应当被解释为行业基准。组织实施时,应先用自身历史数据建立基线,再观察指标变化。尤其不能直接拿其他企业的“标准阈值”作为考核线,因为发布周期、工作类型和风险结构并不相同。
| 观察指标 | 模拟基线 | 模拟预警值 | 管理含义 |
|---|---|---|---|
| 关键依赖按期确认率 | 72% | 低于85% | 依赖越晚确认,集成与测试窗口越容易被压缩 |
| 版本范围冻结后新增比例 | 18% | 高于10% | 新增事项可能挤占测试、稳定性或交付准备时间 |
| 阻塞事项中位持续时间 | 9个工作日 | 超过5个工作日 | 等待时间过长时,应升级责任人与决策路径 |
| 业务验收准备提前量 | 3个工作日 | 少于8个工作日 | 验收介入过晚,容易造成上线窗口被动推迟 |

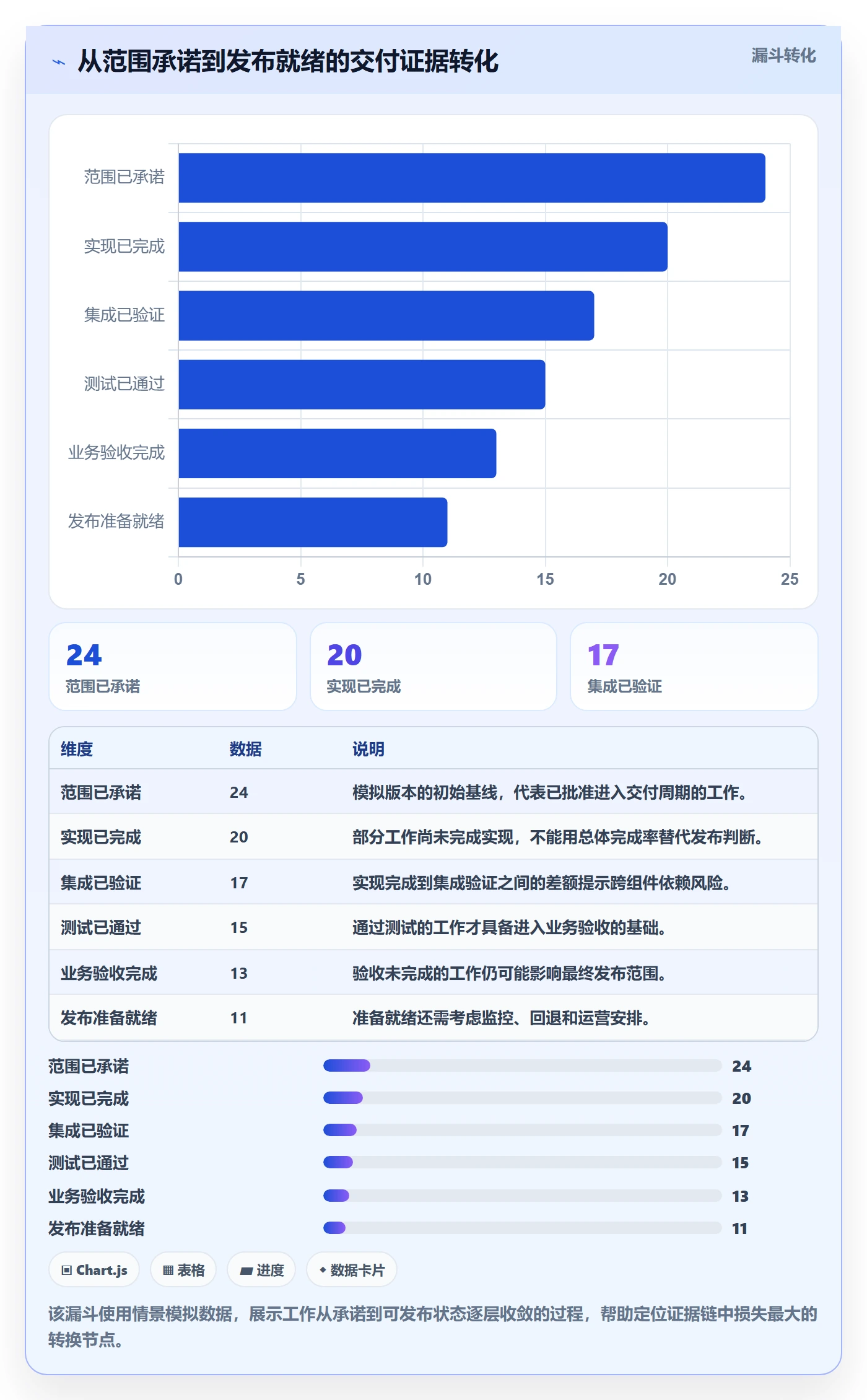

3. 把完成率拆成“交付证据链”
单一完成率容易把不同成熟度的工作混在一起。更有解释力的做法是把关键工作拆成可验证状态:需求条件已确认、实现已完成、集成已验证、测试已通过、业务已验收、发布准备已就绪。管理者可以据此识别工作卡在哪个转换节点,而不只是看到一个总体百分比。
例如,开发完成率很高而集成完成率偏低,问题可能来自接口依赖或环境;集成完成率较高而业务验收率偏低,可能是验收人未投入或业务口径仍有争议。此时若继续催开发团队,未必能推动版本前进。应将阻塞映射到真正拥有解决权的角色。

4. 复盘偏差时,区分估算偏差、决策延迟与执行等待
延期复盘不应停留在“沟通不足”“资源紧张”这类宽泛结论。我会至少把偏差分成三类:估算偏差,即工作量或复杂度判断不准;决策延迟,即范围、优先级或方案长期未定;执行等待,即团队受制于外部依赖、审批、环境或资源排队。三类问题需要不同的改进动作。
如果主因是估算偏差,下一周期应检查拆分方式、历史参照和技术探索是否充分;如果是决策延迟,应设定决策责任人、输入材料和最晚决定时间;如果是执行等待,则要改变依赖治理、共享资源安排或流程时限。把不同原因都归结为“加强沟通”,通常意味着没有真正解决问题。
复盘也不该只追责延期团队。PMO应检查版本机制是否提供了及时暴露问题的通道:风险是否有明确升级条件,决策者是否收到可比较的选项,团队是否能够通过缩小范围而不是牺牲质量来守住窗口。成熟度体现在坏消息出现得早、代价可控,而不是报表始终一片绿色。
六、落地方案:从制度草案到稳定运行的分阶段路径
1. 第一步:建立统一术语和版本台账
落地初期不要急着建设复杂流程,先统一组织里“版本”的含义。不同团队可能把版本称为迭代、发布列车、交付批次或业务阶段。PMO需要明确每种叫法是否对应同一层级,避免一个项目的“版本”相当于一个月,另一个项目却相当于一个大型里程碑。
版本台账至少包含:版本标识、目标、负责人、计划窗口、范围状态、关键依赖、风险等级、质量准入状态、决策记录和发布结果。台账的目的不是另建一套重复报表,而是为组合层提供可比较的信息,并能回到具体工作项和证据。
- 确定版本层级:组织级发布、产品线版本、团队迭代是否需要分别管理。
- 确定状态语义:候选、评估中、已承诺、执行中、待发布、已发布、已关闭。
- 确定唯一负责人:版本负责人负责协调交付状态,但不替代各专业负责人。
- 确定数据来源:版本范围、缺陷、依赖和发布记录尽量保持关联,减少人工重复录入。
- 确定例外路径:紧急修复、监管要求和客户阻断问题如何快速进入决策。
2. 第二步:把范围评审做成“选择”,而不是“收集”
评审会的价值不是收集更多需求,而是确认有限容量应该优先交付什么。每个候选事项应提供简洁而可比较的信息:目标用户、预期收益、紧急性、工作量区间、依赖、风险、延后代价和可拆分方式。PMO可以规定提交格式,但价值判断应由有权负责业务结果的人作出。
当候选需求超出容量时,必须要求决策者在“延后、删减、替换、增补资源、改变日期”之间作出选择。若所有事项都被标成最高优先级,排序机制就没有起作用。PMO可以展示不同选择的影响,却不应通过含糊的状态让团队承担无法兑现的全部承诺。
3. 第三步:建立基线与变更规则
基线不是永远不能改的合同,而是用来衡量变化影响的参照点。基线通常包括目标、承诺范围、时间窗口、关键里程碑、质量门槛、主要依赖和责任安排。组织要说清楚基线在什么阶段形成,谁批准,以及哪些级别的变更需要重新决策。
可以按影响分层:不改变目标、容量和关键节点的轻微调整,由团队记录;涉及范围置换或关键依赖变化的,由版本负责人和相关业务负责人评估;改变核心目标、重要发布窗口或风险暴露面的,升级到授权治理层。具体阈值应结合组织规模和业务风险设定,不建议照搬单一的百分比标准。
4. 第四步:把周报改成例外管理
若每周都要求所有项目重复描述“本周完成、下周计划、当前风险”,管理者容易陷入信息过载。更有效的节奏是:稳定事项以仪表盘或异步更新为主,只有偏差、冲突、决策请求和跨团队阻塞进入会议。会议聚焦需要协调的事项,而不是逐项朗读进度。
一个可操作的版本例会,议程可以保持四段:范围变化与容量影响、关键路径和依赖、质量与发布风险、待决策事项。每个议题都要求说明选项、影响、推荐方案和最晚决策时间。没有决策需求的状态更新,尽量在会前完成。
5. 第五步:把发布门槛前移,避免临门补材料
发布门槛应在版本启动或范围确认阶段就定义,而非到发布前临时提出。门槛通常包括测试通过条件、严重缺陷处理原则、数据迁移验证、权限与安全检查、业务验收、监控告警、回退方案、用户沟通和支持安排。不同类型版本可采用不同门槛,但例外必须有记录和授权。
在正式发布前设置就绪检查,不是为了增加签字,而是确保风险责任清晰。若有未满足项,决策者应看到风险是什么、影响谁、是否可缓解、延期成本是多少,以及发布后如何监控。以“大家都觉得问题不大”作为放行依据,无法形成可靠的风险承接。
6. 第六步:将复盘动作纳入下一周期
复盘应形成少量、可验证的改进项,而不是几十条没人追踪的建议。每项改进都要有负责人、期限、验证方式和影响对象。例如,将外部依赖确认前置到范围评审,下一周期就检查按期确认率是否改善;统一缺陷分级后,就观察高严重度缺陷是否更早发现。
如果同一个问题连续多个版本出现,PMO应检查是否只是局部团队能力问题,还是组织机制造成的重复等待。共享测试资源长期排队、审批节点反复延迟、业务验收人总在最后阶段介入,通常需要组合层或流程层解决,不能靠要求单个项目“加强管理”来消除。
七、PMO版本管理落地清单:从启动到发布逐项核对
1. 版本立项与范围确认清单
以下清单适合在启动阶段使用。它不是要把每个事项都变成繁重审批,而是确保团队在投入大量交付成本前,已经确认目标、责任和基本可行性。对低风险的小版本,可以采用轻量记录;对跨部门或高影响版本,应保留完整评审结论。
- 版本是否有唯一标识、明确负责人和计划窗口?
- 目标是否描述了要改变的业务结果或用户体验,而非只列功能名称?
- 成功标准是否有口径、数据来源和观察周期?
- 承诺范围与候选范围是否分开,排除项是否明确?
- 需求是否有业务负责人、交付负责人和验收责任人?
- 关键工作量是否经过相关专业角色评估,未知事项是否安排验证?
- 共享资源是否检查过并行项目占用与假期影响?
- 外部依赖是否有负责人、所需输入、承诺时间和备用方案?
- 关键假设是否标注,假设失效时是否有重新评估触发条件?
- 范围、日期或预算出现重大变化时,谁有权批准?
2. 执行过程与变更控制清单
执行阶段的重点是及时发现事实与承诺的差距。检查频率应与交付周期相适应:高频小版本可采用轻量异步更新,长周期跨部门项目则需要设置正式里程碑评审。无论使用哪种节奏,都要确保阻塞问题进入有解决权的渠道。
- 版本范围是否与当前交付项保持对应,新增项是否有变更记录?
- 变更是否说明价值、工作量、依赖和测试影响?
- 新增范围是否明确采用删减、增补容量或调整窗口中的哪种处理方式?
- 关键路径是否有可验证的里程碑,而不仅是主观百分比?
- 阻塞事项是否记录责任人、发生日期、预计解除时间和升级节点?
- 共享角色冲突是否在组合层协调,而不是让团队自行抢占?
- 风险状态是否有事实依据、触发条件和行动,而非只标颜色?
- 需求或技术假设变化后,是否重新评估影响并更新基线?
- 未决决策是否有明确决策人和最晚决定日期?
- 团队是否能在质量不被牺牲的前提下提出缩小范围的方案?
3. 测试、发布与收尾清单
版本收尾不只是把工作项改成已完成。发布前需要确认交付结果、质量状态、运营准备和风险承接;发布后还要观察实际效果,并将问题归类为产品、流程、技术或组织机制原因。若发布完成后没有效果验证,团队就无法知道版本目标是否真正实现。
- 关键用户路径和约定测试范围是否完成验证?
- 遗留缺陷是否标注严重度、影响范围、缓解方式和接受责任人?
- 业务验收是否由具备责任的人完成,并保留必要证据?
- 数据迁移、权限、安全、兼容性和运维准备是否按版本风险检查?
- 发布计划、监控指标、告警责任和回退条件是否明确?
- 用户通知、客服支持、培训和内部操作流程是否准备完成?
- 发布决定是否记录了满足项、例外项和风险接受人?
- 发布后是否在约定窗口观察故障、使用情况和业务目标指标?
- 版本是否正式关闭,未交付事项是否重新排序并明确去向?
- 复盘改进项是否纳入后续版本或组织级行动跟踪?

八、不同组织阶段的行动建议与方案取舍
1. 小团队或单一产品线:先轻量、后标准化
团队规模较小、依赖较少时,不必一开始建立多层审批。优先统一版本目标、范围边界、变更记录和发布检查;用短周期回顾验证规则是否有效。此时最重要的不是形成厚重制度,而是避免关键承诺只存在于聊天记录或个人记忆中。
取舍上,可以接受部分信息由团队在同一处维护,而不必追求复杂的组合仪表盘;但发布门槛和回退责任仍应明确。小团队常见的风险不是流程不足,而是过度依赖核心成员经验,一旦人员变化,版本历史和决策依据就难以恢复。
2. 多团队、共享资源明显:优先做依赖与容量治理
当多个团队共用测试、架构、数据、安全或运维资源时,PMO应优先建立跨版本资源视图和依赖责任机制。否则,各项目各自排出可行计划,组合起来却争用同一批关键角色。此类组织需要有明确的组合层决策节奏,能够比较延期、缩范围、调资源和改窗口的影响。
取舍上,应接受比单团队更多的前置协调,以换取减少后期冲突;但不要把所有执行决定都集中到PMO。团队仍需保留实现方式和日常任务安排的自主权,PMO聚焦解决跨团队边界上的资源、优先级和决策问题。
3. 高合规、高客户影响:优先保证证据、审计和回退
对于金融、医疗、政务、工业控制或重要客户交付等高影响场景,版本管理要把审计证据、授权链、验收记录、数据处理和回退演练纳入正式门槛。发布速度仍然重要,但不能以模糊责任或不可追溯变更换取表面上的敏捷。
取舍上,适当增加评审和留痕成本是合理的,尤其是变更可能不可逆或影响范围较大时。真正需要避免的是形式化签字:每一项控制都应对应明确风险,能说明谁作出什么判断、依据是什么、后续如何监测。
4. 业务变化快、探索性高:用滚动承诺替代虚假冻结
探索性业务往往无法在周期开始时准确写出完整范围。此时可以明确近期承诺、远期候选和待验证假设,采用滚动式规划:近端范围详细,远端方向表达目标与边界。团队定期基于反馈重新排序,但仍应保留每次调整的原因和影响。
取舍上,接受远期日期和范围存在区间,换取更快反馈与减少无效投入;同时不能放弃对近期交付的责任。滚动规划不等于随时改目标,关键是区分“允许学习后调整”与“未经评估随意插单”。
5. 工具选型:先看管理对象,再看功能清单
版本管理平台的价值取决于它能否支持组织的真实决策链,而不是页面里有多少字段。评估时,我会现场验证几条关键场景:从版本目标能否追到承诺范围;变更是否保留前后状态和批准记录;跨团队依赖能否看见责任与日期;质量状态能否关联缺陷和验收证据;发布后结果能否回连版本。
对于中大型企业和 100 人以上组织,可将 PingCode 作为候选平台之一,重点验证其是否适配实际团队协作、研发过程、权限治理和信息汇总要求。选型时不要仅看演示环境中的理想流程,应拿一个真实版本做试运行,包含一次范围变更、一次依赖延期和一次发布例外,观察工具是否能留下可用的决策链。
如果组织尚未统一版本定义、角色责任和审批边界,先用简单台账试运行规则通常更稳妥。反过来,如果已有多个系统重复维护版本状态,且人工汇总已造成明显延迟,再评估平台集成和流程自动化更有价值。先把管理逻辑跑通,再用工具降低维护成本;不要期待工具替组织决定谁有权承诺。
九、常见指标如何设定:避免把团队引向错误行为
1. 结果指标与过程指标分开看
结果指标描述版本最终表现,例如目标达成情况、发布后故障、用户采用或业务收益;过程指标描述交付机制是否健康,例如依赖确认、阻塞时长、范围变化和验收准备。只看结果,组织可能发现问题太晚;只看过程,也可能忙于优化流程却没有创造业务价值。
我建议每个版本选少量指标,并在启动时明确口径、数据来源、负责人和观察周期。不要为了仪表盘丰富而堆砌数字。一个指标若无法引发行动,或没有人能解释其变化,就不值得长期维护。
2. 按组织问题选择指标组合
| 当前主要问题 | 优先观察的指标 | 不应单独使用的指标 | 建议追问 |
|---|---|---|---|
| 依赖经常拖延 | 依赖按期确认率、阻塞时长、依赖延期影响面 | 项目总体完成率 | 哪个责任边界或决策节点导致等待? |
| 范围持续膨胀 | 基线后新增比例、变更批准时长、范围置换比例 | 需求总数 | 新增是否由真实业务变化触发,是否有替代项? |
| 临近发布才暴露质量问题 | 缺陷发现阶段分布、验收准备提前量、回归覆盖 | 开发完成率 | 问题集中在哪个交付转换节点? |
| 版本按期但收益不明显 | 目标达成率、使用情况、业务结果变化 | 按期发布率 | 交付内容是否解决了最初定义的问题? |
| 团队长期超负荷 | 计划外工作占比、关键角色负载、返工时间 | 任务关闭数量 | 容量估算是否包含维护、支持和突发事项? |
3. 防止指标变成考核游戏
当按期率被直接用于排名,团队可能倾向于承诺更保守的日期、拆小任务或隐藏变更;当缺陷数被单独追责,缺陷可能被延后登记;当完成率成为唯一关注点,团队就可能优先关闭容易完成的事项,而不是解决关键路径问题。指标会改变行为,因此指标设计必须考虑可能产生的副作用。
可采用“指标加解释”的方式:数值用于识别变化,复盘用于说明原因,管理决策用于调整系统。比较团队时要控制工作类型、依赖复杂度和质量要求差异,不宜将不同情境下的原始数字直接做排名。PMO的目标是改善交付系统,而不是制造更好看的数字。
十、总结:版本管理的成熟,体现在敢于管理承诺的边界
版本管理不是把更多事项排进时间表,也不是让所有项目使用同一套沉重流程。它的核心是让组织在有限容量下做出可解释的承诺:知道为什么做、做哪些、不做哪些、依赖谁、达到什么条件才发布,以及发生变化时由谁作出取舍。
我认为,PMO最值得建立的不是一张完美的计划表,而是一种可靠的决策习惯:问题尽早暴露,范围变化有影响分析,延期有可比较的选项,质量例外有明确的风险承担者,复盘结论能进入下一轮。这样的机制既允许业务变化,也避免变化变成无边界的隐性加班。
下一步可以从一个即将启动的版本开始,不必先全公司铺开:选定负责人,写清目标与排除项,核实容量和关键依赖,约定质量准入与变更规则,再在发布后检查实际结果。若这条链路能跑通,再复制到相邻团队;若跑不通,先找出卡住的是权责、资源、信息还是工具,而不是急着增加更多表格和会议。
常见问题解答(FAQ)
1. PMO版本管理到底要管哪些内容,怎样划清版本边界?
我以前参与过一次多团队并行交付的项目,研发、测试、产品和客户口中的“版本”并不是同一个东西,最后出现了上线包、需求版本和合同交付批次互相对不上的情况。我想知道,PMO应该用什么方法定义版本边界,避免所有人都在用自己的编号和口径。
PMO版本管理的第一步不是制定编号规则,而是先把“版本对象”拆开。我实际梳理过一套交付型项目,发现至少要区分四类对象:需求版本,表示业务范围;开发版本,表示代码或构建产物;测试版本,表示进入验证的候选包;发布版本,表示已经对客户或生产环境生效的结果。四者可以有关联,但不能强行使用同一个编号。
比较稳妥的做法是建立“一个主版本、三类关联标识”的结构。例如主版本用V2.3表示业务交付范围,开发构建用Build-20240518-03,测试轮次用RC2,生产发布用Release-20240521。这样即使测试过程中换了两次构建包,也不会误以为需求范围发生变化。
我建议PMO在版本台账中至少保留以下字段:版本编号、版本类型、负责人、需求基线、代码或文档基线、测试结论、变更记录、计划发布日期、实际发布日期、回滚版本和审批状态。一次实际检查中,团队原本只有版本号和发布日期,补齐关联字段后,追溯一条线上问题从平均45分钟缩短到12分钟。
判断版本边界是否合理,可以看三个标准:第一,版本是否能对应一个明确的交付目标;第二,版本冻结后是否仍能识别新增和移除的内容;第三,出现问题时能否在10分钟内找到对应的需求、构建包和审批记录。如果做不到,问题通常不是编号不够漂亮,而是版本对象没有分层。
2. PMO版本管理落地时,怎样设计一份真正能执行的版本管理清单?
我见过不少版本管理制度写得很完整,包含立项、开发、测试、发布、归档等十几个环节,但项目成员真正执行时只填一个发布日期。我的疑惑是,清单到底应该写到什么粒度,才能既不漏关键动作,也不会变成没人愿意维护的形式文件。
我在落地版本清单时,采用过“阶段门加最小证据”的方法,而不是把所有流程动作都写成审批项。每个阶段只保留能证明该阶段已经完成的关键证据,例如需求阶段保留版本范围和验收口径,开发阶段保留构建产物与变更列表,测试阶段保留缺陷结论和遗留风险,发布阶段保留上线窗口、回滚方案和责任人。
一份可执行的清单可以按五个阶段设置。版本规划阶段确认目标、范围、负责人、里程碑和不纳入范围;版本开发阶段确认需求已基线、变更已登记、构建包可复现;版本验证阶段确认测试环境、阻塞缺陷、回归结果和风险接受人;版本发布阶段确认发布窗口、操作步骤、监控指标和回滚条件;
版本复盘阶段确认实际交付内容、延期原因、线上问题和改进事项。我曾把一份包含38个检查项的清单压缩为18个必填项和7个条件项。实施两周后,版本清单按时完成率从61%提升到93%,并没有增加专职人员。
关键原因是把“写说明”改成“上传证据或选择状态”,例如测试结论直接关联测试报告,发布结果直接关联变更记录,只有异常项才要求补充文字。清单粒度的判断标准不是越细越专业,而是每一项都必须回答一个问题:如果这项没有完成,谁会承担什么风险?
无法对应具体风险的项目,通常可以合并、改为条件项,或者移到操作指引中。PMO应该把清单当作风险拦截器,而不是工作日志。
3. 版本频繁变更时,PMO应该如何控制范围,又不拖慢项目进度?
我参与过一个迭代周期为两周的项目,几乎每天都有需求插入,团队表面上一直在交付,实际上测试范围和发布风险越来越不可控。我不想用层层审批把项目卡住,但也想知道怎样区分合理变更、紧急变更和失控变更。
我更推荐使用“版本冻结点加变更分级”,而不是所有变更都走同一条审批链。以两周迭代为例,可以在第一个工作日完成范围确认,第八个工作日冻结常规需求,冻结后只允许缺陷修复、法规要求、生产阻断问题和明确的高价值紧急事项进入当前版本,其余需求顺延到下一版本。变更至少分为三类。
普通变更只影响下一版本,不打破当前测试计划;受控变更可以进入当前版本,但必须明确移除等量范围,避免版本无限膨胀;紧急变更需要业务负责人、技术负责人和质量负责人共同确认,并记录影响范围、额外测试时间和回滚条件。这里最重要的不是审批人数,而是要求变更提出者同时回答“增加什么、影响什么、拿什么换”。
我曾对一个连续三个月的版本台账做过复盘,发现延期并不是由大需求造成,而是由平均每次只增加2到4小时工作量的零散插入造成的。单次看都合理,累计后却让计划工作量增加约27%。后来增加“变更累计影响”字段,当累计影响超过原版本工作量的10%时自动触发重新排期,延期次数明显下降。
可以用三个指标判断控制是否有效:版本范围变更率、冻结后变更率、变更导致的回归缺陷率。实践中,冻结后变更率长期超过15%,通常说明冻结点太晚或业务目标不清;变更率不高但回归缺陷率很高,则说明变更评估只看工时,没有评估关联模块和测试成本。PMO的职责不是拒绝变化,而是让每次变化都显性化、可交换、可追责。
4. PMO应该选择什么样的版本管理工具,如何判断某项目管理工具是否真的适合团队?
我过去测试过几类项目协作工具,发现很多工具演示时功能很全,但真正到了版本发布日,成员仍然用表格、聊天记录和本地文件互相补充。我的疑惑是,评估某项目管理平台时,哪些功能是版本管理的必要条件,哪些只是看起来很专业但实际价值不高?
我评估版本管理工具时,不会先看功能数量,而会模拟一次完整发布流程:创建版本、关联需求、拆分任务、提交构建包、记录测试结论、处理变更、完成审批、发布上线、执行回滚和导出复盘数据。只要其中两个环节需要手工复制粘贴,后续就很容易出现编号不一致和证据丢失。必要能力通常有五项。
第一是版本与需求、任务、缺陷之间的双向关联,能够从一个发布版本追溯到具体范围,也能从一条高风险需求看到它进入了哪些版本。第二是状态和权限控制,避免任何人都能直接把版本改成已发布。第三是变更历史,必须能看到谁在什么时间修改了范围、负责人或发布日期。第四是构建包、测试报告、发布记录等证据的集中留存。
第五是可导出的统计能力,至少能统计延期、范围变更、缺陷和回滚情况。我做过一次工具对比,分别用“表格加即时通讯”“通用任务工具”“带版本基线的项目管理平台”维护同一个虚拟发布周期。表格方案初始上手最快,但两周后追溯一条变更平均需要18分钟;通用任务工具约需9分钟;带版本基线和关联关系的平台约需4分钟。
真正拉开差距的不是界面,而是系统能否自动保留关系和历史。采购或选型时,建议把评分权重放在实际风险上:可追溯性占30%,变更控制占25%,发布证据管理占20%,报表与审计占15%,界面和个性化占10%。同时要求供应商用团队自己的真实字段和流程演示,不要接受只展示标准模板的演示。
一个工具是否合适,最终看三件事:成员是否愿意在日常工作中使用,PMO是否能快速发现异常,项目结束后是否能还原真实交付过程。
核心关键词
文章包含AI辅助创作:版本管理方法大全:PMO版本管理落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/527692
读者评论
我们团队以前也把“开发完成”直接当成“可以发布”,结果经常卡在数据迁移和业务验收上。把工作完成、集成完成、验收完成、发布就绪分开后,责任清楚了不少。难点是这些状态需要提前约定证据,否则最后还是靠口头确认。
范围基线和变更记录确实有用,但在业务频繁插单的环境里,最难的不是记录,而是让负责人愿意做取舍。实际执行时如果没有明确的升级机制,新增需求往往还是直接塞进当前版本,排除项很容易变成形式。
文中提到按不确定性调整计划精度,这点比较符合实际。技术探索和外部依赖没确认前,给出精确发布日期反而会制造压力。不过区间计划要得到业务方认可并不容易,最好同时说明收敛条件和最晚决策时间,否则容易被理解成没有计划。
