版本发布时间管理失控,往往不是团队“不够自律”,而是组织把发布日期当成了一个可随时修改的承诺,却没有定义谁能改、依据是什么、变更后谁来承担影响。PMO要落地的不是一张版本日历,而是一套从需求准入、范围冻结、发布决策到延期复盘的制度。本文以一个匿名化的中大型产品组织为例,拆解如何把“计划发布日期”变成有条件、有责任人、有变更机制的交付承诺。案例中的团队规模、周期和数据为情景模拟,用于说明制度设计,不代表行业统计或任何企业的实际经营数据。
一、先讲结论:发布时间不是日期字段,而是组织承诺
1. PMO真正需要治理的是承诺形成过程
我设计版本管理制度时,首先会追问三个问题:这个日期是谁提出的?团队用什么证据认为能够做到?如果前提发生变化,谁有权重新决策?如果组织只能回答“项目经理填的”“业务希望月底上线”“延期再说”,那么即使项目管理系统里每个版本都有日期,版本发布时间仍然没有被管理。
版本发布日期应当是经过范围、产能、质量和依赖条件共同验证后形成的组织承诺。日期不是对团队的催促口号,也不是把不确定性隐藏起来的装饰字段。它要能够指导销售、客户成功、运营、研发、测试、运维等角色安排后续工作,并且在假设变化时触发明确的复核。
制度落地的关键,不是规定“所有版本必须按时发布”,而是规定什么条件下可以承诺、何时承诺、谁可以调整、如何通知受影响的人,以及如何区分合理调整与管理失效。只有把这些问题写清楚,发布时间才可能被稳定复用。
2. 先把日期拆成三个管理对象
实际沟通中,“发布时间”经常同时指代预测、承诺和实际上线时间。三者混用会制造虚假的准时率:团队可能通过反复改计划日期,让版本看起来从未延期;也可能因计划日期只是粗略预测,却被管理层当成对外承诺。
| 日期类型 | 管理含义 | 修改规则 | 适用对象 |
|---|---|---|---|
| 目标窗口 | 用于规划的时间范围,表达期望,不构成正式承诺 | 由项目负责人根据资源和依赖变化滚动调整,并保留调整记录 | 需求尚未充分澄清、方案未评估的工作 |
| 承诺日期 | 通过范围、产能、风险与发布条件评审后,对内或对外确认的日期 | 不得静默覆盖;必须说明原因、影响、批准人和通知对象 | 有明确业务收益、交付范围和跨团队依赖的版本 |
| 实际上线时间 | 生产环境中功能开始对目标用户生效的时间 | 以发布记录或运行记录为准,不得用计划日期替代 | 所有已经发布或分批开放的版本 |
在系统字段上,建议保留“目标窗口开始与结束”“承诺日期”“实际上线时间”三类信息,不能把它们放进同一个可编辑日期字段。若一次版本涉及灰度、分批开放或多租户切换,还应记录“技术部署时间”和“业务开放时间”,避免把代码部署误认为用户已经获得能力。
3. 先稳定规则,再追求准时率
如果日期可以随时变更,按时率就没有解释力;如果范围不断增加,却不调整日期,按时率只是把风险推给质量和加班。PMO应先建立日期的版本化记录和变更审批,再观察准时率、延期原因、变更频次和发布后质量。一个制度的第一目标是让状态可信,第二目标才是改善结果。
以下图表是制度设计用的情景模拟,用来展示“只看准时率”与“同时管理变更和质量”之间的差别。它不是行业基准,组织需要用自己的历史数据替换。

二、背景和真实场景:为什么日期会在会上不断“漂移”
1. 一个典型组织的问题链条
本文采用一个匿名化的情景案例:某中大型企业有多个产品团队,超过百名研发与交付人员,业务部门希望固定节奏发布,团队则同时处理新功能、客户承诺、线上缺陷和技术改造。PMO接手时发现,产品路线图上有季度目标,项目计划有迭代日期,运维排期有窗口,客户方案又有单独时间表,四套信息彼此并不一致。
每个版本在计划阶段都能找到“预计发布日期”,但日期来源不同。有的来自业务会议,有的由项目经理倒推,有的按历史习惯排在月末。依赖团队并未确认容量,测试环境也没有预留,外部接口的联调日期甚至晚于计划上线日期。项目状态表呈现绿色,实际执行时却需要临时协调。
这类情况的症状不是单一延期,而是日期的含义不断变化:需求评审时叫目标时间,进入开发后变成团队承诺,接近验收时又变成“尽量争取”。如果没有留存每次日期变化的原因,复盘就会退化为“估算不准”“沟通不够”的泛化结论。
2. 日期失真通常由四类输入不足造成
我通常先检查输入条件,而不是先要求团队加快速度。版本日期至少依赖范围边界、可用产能、关键依赖和上线条件四类信息。缺少其中任何一类,日期都只能标记为预测,而不能当作稳定承诺。
- 范围边界不清:版本包含哪些需求、哪些明确不包含、是否允许临时插入,缺少清单或变更门槛。
- 产能口径不一致:团队按全员满负荷估算,却未扣除支持、缺陷修复、休假、培训和并行项目占用。
- 依赖没有确认:接口、数据迁移、法务审批、环境准备和外部供应商交付被当成默认按时完成。
- 发布条件未定义:质量门槛、回滚方案、灰度策略和业务验收人没有在承诺前明确。
若组织使用某项目管理平台维护需求与版本,可以把需求、负责人、依赖、评审结果、风险和发布记录关联起来。PingCode面向中大型企业及百人以上组织,适合将需求管理、研发协作与版本信息放在统一的协作流程中讨论。工具是否合适,最终仍要看能否匹配组织权限、流程复杂度、数据留痕和集成要求;制度不能因为换了工具就自动成立。
3. 先识别“计划日期”是如何产生的
日期偏差的根因,经常藏在产生日期的过程里。PMO可以抽样复盘近三至六个月的版本,逐个追问:最初日期是谁给的?依据是工作量、团队历史吞吐,还是业务期望?日期第一次变化发生在什么时候?当时还有没有调整范围、增加资源或拆分发布的机会?
若延期总是在测试阶段暴露,问题可能是测试介入太晚或验收条件含糊;若日期在需求评审后持续后移,问题可能是承诺时范围未冻结;若某个外部依赖反复成为关键路径,问题可能是依赖管理没有责任人。不同成因需要不同制度动作,不能全部归结为“项目经理要盯紧”。

三、常见误区:看似在管日期,实际在制造噪声
1. 把“所有版本都准时”写成制度目标
准时发布是结果,不是管理动作。把“准时率必须达到某个比例”直接写进制度,可能带来三种副作用:团队降低承诺范围以保护指标;项目负责人提前改日期以避免被计为延期;质量风险被压到发布之后。制度若只奖励准时,不问范围是否缩水、缺陷是否增加,就会诱导局部最优。
更可操作的方式是把指标分为结果、过程和护栏三组。结果指标看承诺兑现情况;过程指标看范围变更、依赖逾期和风险关闭;护栏指标看发布后缺陷、回滚和客户影响。指标之间要共同解释交付健康度,不能由一个数字替代完整判断。
2. 把每次延期都视为项目经理失职
项目经理可能需要承担计划协同责任,但延期不等于个人管理不力。需求临时变更、外部审批延迟、生产事故挤占容量、关键人员不可用,都可能改变原有条件。若组织把所有延期都归咎于负责人,团队会倾向于隐藏风险,直到问题无法挽回时才报告。
PMO要区分“可预见但未管理”“不可预见且及时响应”“组织决策导致计划改变”三类情况。前一类需要改善计划和风险管理;第二类要复盘应急机制;第三类应记录决策影响,不能把组织层面的取舍转嫁给执行团队。
3. 把估算误差当成唯一问题
估算当然重要,但很多延期不是“少估了两天”,而是承诺时没有处理不确定性。对未知程度高的工作,单点日期容易制造精确幻觉。与其要求团队报一个看似准确的日期,不如要求其说明范围、假设、置信程度和风险区间。
例如,团队可以将目标窗口定为某月中旬至月底,待关键接口联调完成后,再把其中一个日期升级为承诺日期。用区间表达不确定性并不意味着管理松散,而是让决策者看到日期依赖哪些条件。真正不负责任的不是承认不确定,而是把不确定藏在一个精确到日的字段里。
4. 认为上了项目管理工具,流程就会自动闭环
工具可以帮助团队关联版本、需求、任务、缺陷和发布记录,但无法替组织决定承诺权归属,也无法自动判断业务范围是否应该进入本次发布。若字段没有明确定义、审批人没有决策权限、逾期没有升级规则,工具里的状态只会更快地复制管理混乱。
PMO应先设计最小制度,再配置工作流。先确定谁创建版本、谁评估容量、谁批准承诺、谁批准日期变更、谁确认发布条件,再考虑用系统固化这些规则。系统字段和审批流应服务于决策,不应为了看板完整而增加大量无人维护的填报项。
5. 把固定发布节奏误解为每次都必须塞满范围
固定节奏可以提升协调效率,但不等于每个周期都要装满新功能。若团队为了“月度发布不能空窗”不断加入未经评估的工作,固定节奏反而会放大范围膨胀。版本可以发布修复、基础设施改进或小范围能力,也可以在条件不满足时空出窗口。
PMO应把“发布节奏”与“版本范围”分开管理。节奏是组织协调和运营准备的参考;范围是经过评估的交付内容。固定的是治理节拍,不是对每个功能都无条件保证在同一天上线。
四、专业判断逻辑:什么样的日期可以成为承诺
1. 建立从需求进入到日期承诺的成熟度门槛
并不是每个需求刚提出就需要发布日期。对于仍在探索的需求,给出精确日期会造成无效承诺。我的建议是设置三个成熟度阶段:候选、评估中、已承诺。每个阶段对应不同的数据要求和日期权限,团队知道什么是预估,业务也知道哪些日期可以用于对外沟通。
| 阶段 | 最少需要的信息 | 日期表达 | 责任角色 |
|---|---|---|---|
| 候选 | 业务问题、受影响对象、预期收益或风险 | 目标窗口或未定 | 需求提出方与产品负责人 |
| 评估中 | 初步范围、技术方案、依赖项、粗略工作量和风险 | 区间预测,注明假设 | 产品、研发、测试及依赖团队 |
| 已承诺 | 范围清单、产能核验、关键依赖确认、验收条件、发布预案 | 正式承诺日期及置信说明 | 版本负责人和授权决策人 |
门槛不应演变成冗长的审批表。一个小型内部工具版本,可能只需产品、研发和测试共同确认;涉及客户合同、数据迁移或监管要求的版本,则需要增加业务、法务、安全或运维评审。治理强度应与潜在影响匹配。
2. 用“范围,产能,依赖,质量”四项校验日期
正式承诺前,我会要求评审者至少检验四项内容。它们不必形成复杂评分模型,但必须有证据、负责人和未满足时的处置方案。某项信息缺失时,正确动作通常是降低承诺成熟度或改变交付方式,而不是默认其会自然解决。
- 范围:需求是否已拆到可验收的边界?哪些内容可以延后?新增需求由谁判断是否挤占原范围?
- 产能:关键角色是否实际可用?是否扣除了支持、缺陷处理和已确认的其他承诺?是否有单点人员风险?
- 依赖:接口、数据、环境、供应商或审批是否有责任人和确认时间?关键依赖失败时是否有替代方案?
- 质量与发布:验收标准、测试策略、灰度、监控、回滚和通知是否具备执行条件?
四项校验的价值不在于保证零延期,而在于让风险在日期承诺前显性化。若风险无法消除,评审会上就应讨论是否调整范围、增加资源、分阶段发布,或者接受日期不确定,而不是将风险留给临近上线时的团队承担。
3. 对承诺日期引入置信等级,而不是装作绝对确定
对于复杂版本,可以增加简单的置信等级,例如“高、中、低”,但必须定义判断依据。高置信意味着关键范围稳定、关键依赖已确认、团队对工作量有可比历史;中置信意味着仍有少数外部条件未落地;低置信意味着核心方案或范围尚未确定。置信等级不能作为团队排名,而应作为管理层安排对外沟通和备用方案的参考。
若组织拥有足够历史数据,也可以用历史交付分布校准估算。比如,按团队、工作类型和版本规模统计承诺日至实际上线日的偏差分布,观察不同类型工作在某一置信水平下需要多少缓冲。样本量不足时,不要把少量项目的平均值包装成精确预测模型。先做分类和记录,再逐步校准。

4. 把变更控制设计成业务决策,而非行政签字
承诺后发生变化,不应一律禁止,也不应只要求项目负责人“更新一下日期”。变更评审需要明确四件事:变化原因、对范围和日期的影响、备选方案、决策人。备选方案至少考虑接受延期、缩小范围、拆分发布、增加资源或改变上线方式,不能把延期当作唯一选项。
当变更来自业务新增需求时,应由有权取舍范围的产品或业务负责人决定是否替换原范围;当变更来自关键依赖失败时,应由版本负责人提出路径和影响,由依赖所有者确认;当变更由生产事故导致资源转移时,应由组织层面确认优先级变化,并重新安排受影响版本。这样才能把“谁提出、谁决策、谁受影响”分开记录。
5. 设置清晰的变更边界和升级阈值
所有变更都走同一套高层审批,会让流程变慢;所有变更都由项目经理自行处理,又会让对外承诺失去控制。可以按影响等级分层。小幅内部调整且不影响外部依赖的事项,由版本负责人记录;影响承诺日期、关键范围、客户方案或监管节点的事项,进入正式变更评审;跨产品或影响组织级资源的事项,提交组合层决策。
阈值应由组织根据风险设定,不宜直接照搬固定百分比。一个对外合同项目即使只延期一天,也可能触发重要影响;内部工具版本延期一周,或许仍在可接受范围内。判断标准应是业务影响,而非表面上的日历天数。
五、制度设计案例:从混乱排期到可追溯承诺

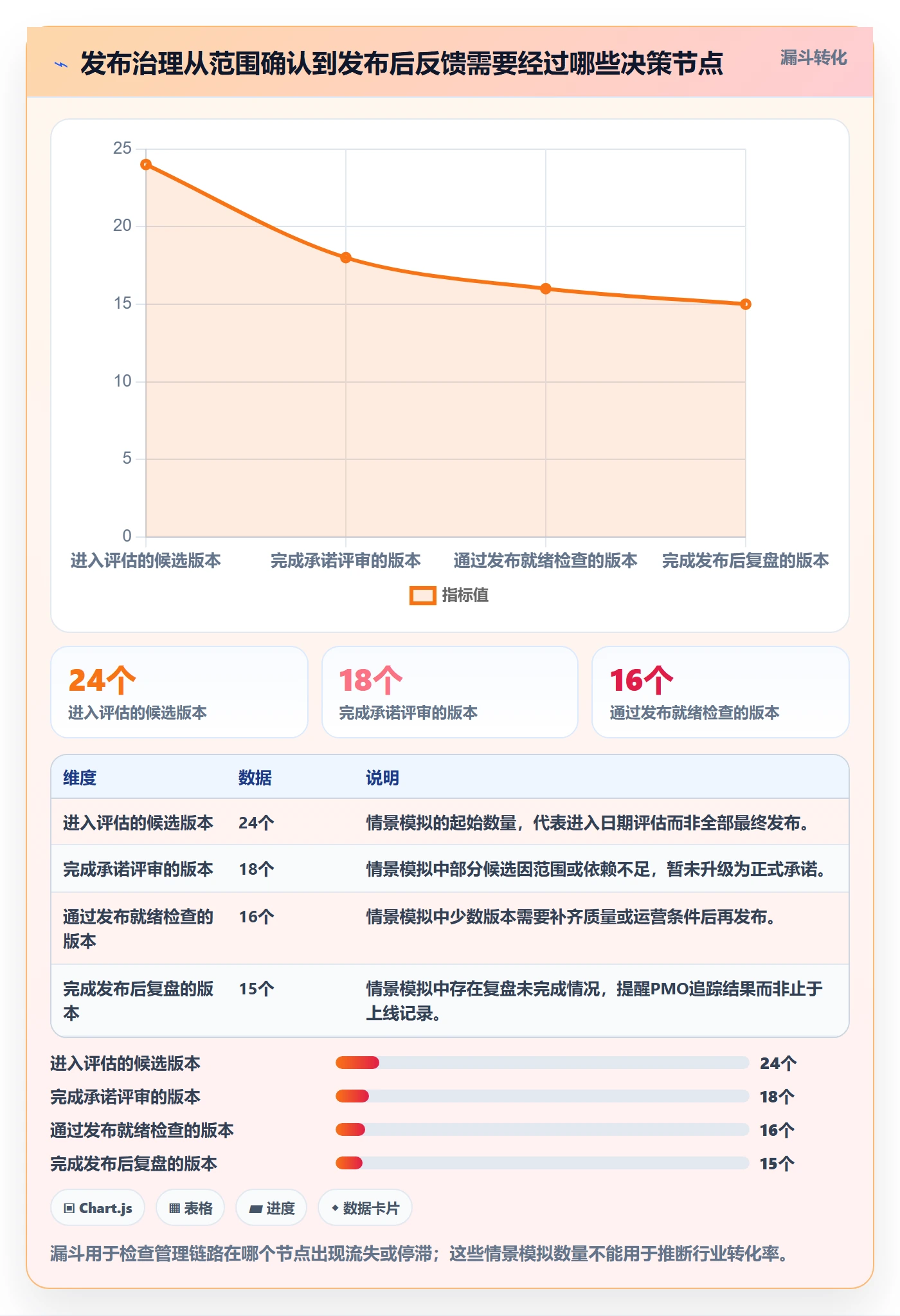

1. 情景基线:先建立能解释问题的数据
在本文的模拟案例中,组织先抽取两个季度的版本记录,并统一“计划日期”“正式承诺日期”和“实际上线日期”的定义。样本共计24个版本,覆盖常规迭代、客户专项、平台升级和紧急修复。以下数据全部为情景模拟,目的在于演示如何建立基线,不应当被引用为真实企业或行业平均值。
| 观察项 | 制度实施前的模拟表现 | 揭示的问题 |
|---|---|---|
| 首次承诺后改期的版本 | 24个版本中11个 | 日期较多在承诺后发生变化,但变化原因未被一致记录 |
| 包含未确认关键依赖的版本 | 24个版本中8个 | 团队在承诺时把外部条件当作默认确定 |
| 发布前两周内新增范围的版本 | 24个版本中9个 | 范围变更与日期影响没有形成同步决策 |
| 发布后七天内出现高优先级缺陷的版本 | 24个版本中4个 | 赶日期与发布质量的关系需要进一步分析 |
这张基线表并没有直接证明“范围变更导致延期”或“赶工导致缺陷”。它只提供排查线索。PMO应结合版本类型、工作量、团队成熟度和线上影响查看,避免从相关性直接跳到因果结论。
2. 设计最小可用制度:让关键决策有记录
案例组织没有一开始就重做全部研发流程,而是先落地六项规则:版本必须有唯一负责人;承诺日期必须通过评审;版本范围必须有基线清单;关键依赖必须标记责任人和最晚确认时间;承诺变更必须留下决策记录;发布后必须记录实际上线时间及质量结果。
每条规则都附带一个实际动作。例如,“依赖必须确认”不是让负责人勾选一个方框,而是要求依赖团队确认交付物、负责人和最晚到位时间。如果依赖团队尚未确认,版本仍可继续评估,但日期状态不能升级为已承诺。
为了避免制度变成填表负担,案例组织把必填字段控制在能够支撑决策的范围:版本名称、负责人、目标窗口、承诺日期、范围清单、依赖项、风险等级、验收条件和发布状态。其他信息采用按需补充,不要求所有版本填写同样深度的文档。
3. 评审机制:短会解决决策,不用周会复述状态
承诺评审不是逐个念任务进展,而是集中讨论日期是否具备承诺条件。会前由版本负责人准备一页摘要,包含范围、产能、关键路径、风险、备选方案和需要的决策。产品与业务回答“范围是否值得按此日期交付”,研发与测试回答“交付条件是否成立”,依赖团队确认交付点,授权负责人决定取舍。
评审的结果不应只有“通过”或“不通过”,而应包括:正式承诺、附条件承诺、暂缓承诺、拆分发布或重新规划。附条件承诺必须写清条件和截止时间。若条件未满足,系统或治理流程应提示重新评估,而不是让版本继续保持绿色状态。
案例团队每周进行一次短周期版本检查,但不要求所有版本都进入会议。只有接近关键节点、存在红色风险、需要跨部门决定或承诺条件发生变化的版本才升级讨论。这样可以把会议从状态收集改成决策机制。
4. 变更记录:保留原承诺,不能用新日期覆盖历史
案例组织为每次日期变化保留旧值、新值、变更时间、提出方、原因分类、影响范围、备选方案、批准人和通知对象。这样做的目的不是追责,而是识别组织反复出现的模式:需求频繁增加、依赖等待、估算系统性偏差,还是发布窗口资源不足。
日期变更还要区分“预测更新”和“承诺变更”。如果版本仍处于评估中,项目负责人可以滚动更新预测;进入正式承诺后,日期变化就必须触发变更记录。两个阶段使用同一种审批强度会导致流程过重,完全不区分又会导致承诺失真。
5. 结果观察:不能只看“延期少了多少”

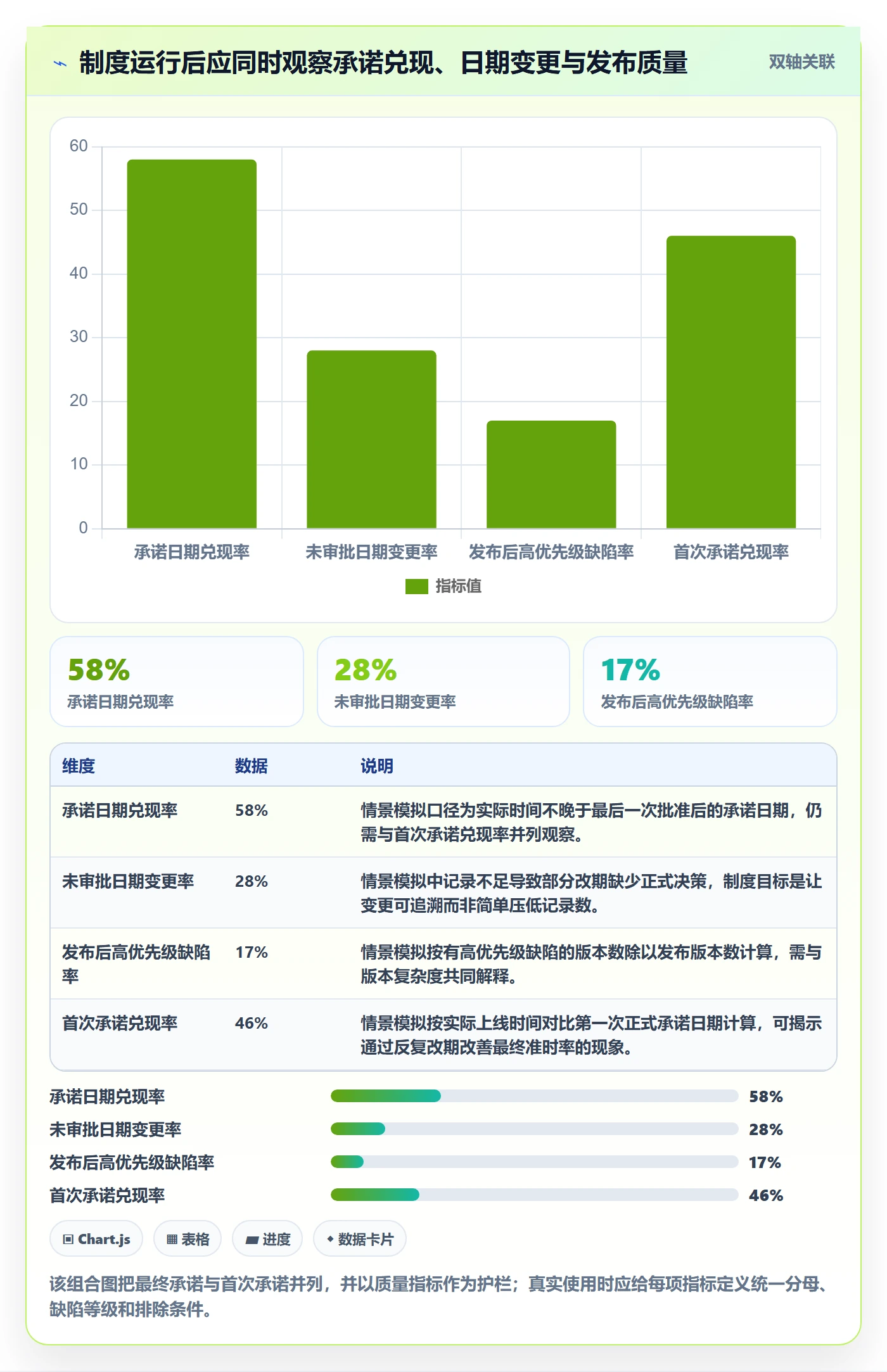

在模拟案例中,制度运行两个季度后,团队观察到的重点不是某个数字显著变好,而是复盘材料变得更可解释:哪些版本因为范围变更改期,哪些版本因依赖未按时交付受阻,哪些版本通过拆分发布保住了核心承诺。团队也更早暴露风险,管理层有机会在上线前进行取舍。
如果用于实际管理,可以将指标分成三个层次:承诺兑现、过程健康和质量护栏。数据要按版本类型分组,并明确观察周期。下面的数值为情景模拟,展示一种可能的看数方式,不应被作为外部行业结论。

6. PMO需要把“改期”变成组织学习信号
复盘时,日期改动不是失败的同义词。PMO要看变化是否在风险仍可调整时暴露、是否由有权角色决定、是否同步影响业务方、是否采取了合理替代方案。若版本按期上线但依赖团队靠加班补齐,且发布后缺陷增加,也不能简单判定成功。
在案例中,复盘会固定回答四个问题:最初的日期依据是什么?哪个关键假设失效?何时出现了足够证据可以调整计划?组织当时采取了什么选择?这些问题比“为什么没按期”更容易发现制度缺口,也更不容易把系统性问题个人化。
六、具体落地方案:把制度拆成可执行的节奏
1. 第一步:盘点现状,不要先写厚重制度
PMO可以用两至四周做一次轻量盘点,选择最近两个季度的代表性版本,不必先收集所有项目。盘点目标是建立共同口径,并识别日期决策中最常见的失真点。建议至少抽取不同规模、不同业务类型和不同交付方式的样本。
- 统计版本的目标窗口、第一次正式承诺日期、最近一次批准日期和实际上线时间。
- 记录每次日期变化的原因、提出角色、影响范围和是否通知关键干系人。
- 识别范围变化、依赖未确认、资源冲突、测试准备不足等高频触发因素。
- 检查当前表格或系统字段是否能保留历史,而不是只展示最新状态。
- 与产品、研发、测试、运营和业务代表验证数据定义,避免部门间口径冲突。
抽样不等于随意。若只看准时发布的版本,会忽略失败案例;若只看延期项目,又会高估问题发生率。样本应覆盖不同结果,且要说明纳入和排除标准。
2. 第二步:制定一页制度主规则,附件按需展开
制度正文应当短而明确。第一版只需写清适用范围、日期定义、角色权限、承诺门槛、变更规则、发布确认和复盘要求。复杂的风险等级、模板字段和异常升级路径可以放在附件,避免正文变成操作手册的堆叠。
制度写作时要避免模糊措辞,例如“尽量提前”“及时同步”“相关人员审批”。应明确谁负责、何时完成、通过什么渠道留痕、未完成时发生什么。例如,“关键依赖必须在承诺评审前获得依赖负责人确认;未确认时,评审只能形成预测,不得升级为正式承诺”。
3. 第三步:选一个业务单元试点,验证流程是否可用
试点应选择有一定版本频率、涉及多个角色、但影响范围可控的业务单元。不要选择最简单的团队,因为简单场景无法检验跨团队依赖;也不宜一开始覆盖全公司,因为不同业务的约束尚未被验证,推广成本会过高。
试点期间,PMO要观察规则是否能在真实决策中使用:字段是否有人维护,评审是否能形成取舍,变更审批是否拖慢响应,业务方是否能看懂日期状态,异常升级是否及时。若某项规则只增加填写动作,却不改善决策,应重新设计。
4. 第四步:用系统固化流程,但保留必要的人工判断
当规则经过试点后,可以在某项目管理工具或某项目管理平台中配置版本状态、责任人、日期字段、审批记录、依赖关系和发布结果。系统设计应支持查看历史版本和变更原因,并能按产品线、版本类型、负责人和时间范围分析数据。
选择系统时,我会优先验证五个问题:需求与版本能否关联;角色和权限是否支持分层审批;变更历史能否审计;是否能与代码、缺陷、测试和发布流程衔接;报表是否可以按统一口径导出或分析。若现有系统已经能够满足这些需求,不必为了制度落地立即更换平台。
对于需求、研发协作、测试和版本交付分散在不同工具中的组织,应先确定主数据归属和同步规则。否则,版本日期可能在计划表、研发系统、运营公告和客户方案中各自维护,最终没有任何一处是真正可信的来源。
5. 第五步:每月复盘指标,每季度调整制度
月度检查适合发现当前风险:哪些版本即将承诺、哪些依赖逾期、哪些变更尚未决策、哪些发布条件未满足。季度复盘则看制度是否产生预期行为:日期是否更可信、风险是否更早暴露、变更是否有依据、发布质量是否稳定、业务沟通成本是否下降。
不要每月为了追求指标不断调整定义。指标定义应在一个观察周期内保持稳定,确需变化时,保留旧口径和新口径的衔接说明。否则,时间序列无法比较,团队也无法判断变化来自真实改善还是统计规则改变。

七、不同情况下的行动建议
1. 需求频繁变化的产品团队
这类团队不要先追求把日期排得更密,而应把范围变更规则做实。每次新增需求都要回答:是替换已有范围,还是扩大版本?新增内容的业务优先级是否高于被挤出的事项?对日期和质量门槛有什么影响?若业务要求不变日期也不变,就必须明确相应的范围取舍或资源变化。
可以把版本范围分为“承诺范围”和“候选范围”。承诺范围用于交付判断;候选范围只有在核心内容完成、质量条件满足后才允许纳入。候选范围不能在发布前被默认算作承诺的一部分,避免团队为了“多做一点”承担不可控的日期风险。
2. 客户合同或外部节点固定的项目
外部日期确实不能随意变化时,治理重点应前移。合同节点、客户验收、数据准备、培训、合规审核和部署窗口必须在计划阶段拆出责任人和最晚决策时间。对关键路径上的高风险工作,要准备范围降级、分阶段交付或备用窗口,而不是只保留一个没有缓冲的日期。
固定日期不代表所有功能必须同时交付。可以采用核心能力按期上线、次要能力后续补齐的方案,但前提是业务方确认分阶段交付的可接受性,验收标准也支持拆分。若拆分会产生数据兼容或运营风险,就不能只把技术可拆分当作业务可拆分。
3. 线上维护与紧急修复占用较多的团队
这类团队若按满负荷规划新功能,几乎必然低估实际工作量。应基于历史维护负荷预留容量,定期观察紧急事件占用,并在事件发生后重新判断已承诺版本是否仍可按期交付。容量预留不是浪费,而是对不可预测运维工作的现实估计。
如果紧急事件频繁到无法形成稳定发布计划,制度需要推动根因改善,例如降低故障率、改进值班机制、建立缺陷分级和减少重复人工操作。单纯增加计划缓冲可以改善短期可信度,但不能替代运营质量的长期治理。
4. 多团队共享平台或技术依赖较多的组织
跨团队版本要有一个明确的依赖责任机制。每个关键依赖都应包括提供方负责人、消费方负责人、交付物、确认时间和验收方式。依赖关系不能只由项目经理口头跟进,因为项目经理往往没有能力决定对方团队的优先级。
当多个版本争抢同一平台团队资源时,PMO或组合管理机制需要比较业务优先级和风险,而不是让每个项目分别向平台团队施压。优先级冲突必须由有权分配组织资源的人处理,否则团队只能通过隐性加班解决。
5. 监管、隐私或数据迁移风险较高的版本
这类版本的发布日期必须建立在控制条件上,例如安全评审、数据校验、权限审计、备份恢复和回滚验证。出现条件不满足时,发布日期不能因为业务压力而自动保持有效。风险接受需要明确批准人、影响范围和补偿措施,不能由执行人员默认承担。
发布制度还应区分“技术上线”和“对用户开放”。在合规或高风险场景中,可以先完成部署但保持功能关闭,待验证和审批通过后再分批开放。系统中应记录两个时间点及对应批准,防止审计记录与实际用户体验不一致。
八、不同情况下的取舍:没有一种版本节奏适合所有团队
1. 固定节奏与按需发布的取舍
固定节奏适合需要稳定协调运营、客户沟通和跨团队依赖的组织,优点是可预测、容易准备,代价是某些需求可能需要等待窗口。按需发布适合功能独立、自动化成熟、风险可控的团队,优点是缩短等待,代价是对测试、监控、灰度和回滚能力要求更高。
不要把两种方式简单分成先进或落后。若团队没有可靠的自动化测试与线上观察能力,盲目提高发布频率可能增加事故风险;若版本之间依赖很少、发布链路成熟,强行等待月度窗口又会造成不必要的排队。选择依据应是发布风险与组织协调成本。
| 判断维度 | 倾向固定节奏 | 倾向按需发布 | 需要谨慎的信号 |
|---|---|---|---|
| 跨团队依赖 | 多团队需共同准备或统一验收 | 功能模块独立、接口稳定 | 多个团队共用发布窗口但没有统一协调人 |
| 发布自动化 | 自动化覆盖不足,需要集中验证 | 构建、测试、灰度和回滚链路成熟 | 发布频率提升后缺陷与回滚明显上升 |
| 业务协调 | 客户培训、运营公告或合同验收需要提前排期 | 用户可自行发现功能,影响范围可渐进控制 | 发布计划与销售或客户承诺长期不一致 |
2. 单日承诺与时间窗口的取舍
单日日期适合范围清晰、依赖可控且发布准备成熟的版本,便于外部协同;时间窗口适合探索性工作或不确定性较高的交付,可以更诚实地表达预测。组织可以规定只有满足成熟度门槛后才使用单日承诺,其他阶段使用窗口,并明确窗口不是无限期延期许可。
对于业务必须提前安排资源的场景,可以同时提供“最早可能日期”和“较高置信日期”,但需要解释不同日期的条件。若业务方只愿意听一个日期,PMO可以帮助形成决策,而不应把低置信预测包装成无条件承诺。
3. 完整交付与分阶段发布的取舍
分阶段发布可以降低单次上线风险,也能在部分价值已具备时提前交付,但它会增加接口兼容、运营沟通和版本追踪成本。只有当功能边界可独立验证、用户体验不会被拆分破坏、技术架构支持灰度控制时,分阶段才可能优于等待完整版本。
不要为了保住某个日期而把一个本质上不可拆分的业务流程硬拆开。若不同阶段会让用户进入不完整流程,或数据状态难以回滚,延期可能比仓促拆分更合理。取舍必须同时看用户影响、技术风险和业务收益,而不是只看发布日期。
4. 严格审批与快速响应的取舍
正式承诺变更需要留痕,但留痕不等于所有变化都必须经过层层会议。可以建立分级授权:版本负责人处理不影响外部承诺的小调整;产品负责人处理范围替换;跨团队或客户影响由组合层决策;紧急安全或故障事件走快速通道,事后补齐决策记录。
快速通道必须定义适用条件和补录时限。若任何延期都能被称为“紧急”,例外就会吞掉制度;若紧急修复还必须等待常规评审,则组织可能为了流程完整错过处理窗口。PMO的任务是设计可控例外,而非假设例外不会发生。
九、指标与图表:建立不会诱导错误行为的观察体系
1. 结果指标要保留首次承诺和最终承诺两个视角
只看最终承诺兑现率,团队可能通过改期让数字变好;只看首次承诺兑现率,又可能把合理的业务变更和外部事故全部算成失败。因此建议同时观察首次承诺兑现率、最终批准承诺兑现率,并记录改期次数和改期原因。
指标应按版本类型分层。例如客户专项、常规迭代、基础设施升级和紧急修复的工作模式不同,不宜把它们合并成一个排行榜。分层的目的不是降低要求,而是避免把不同难度和风险的工作混为一谈。
2. 过程指标要能提示还有没有调整机会
过程指标适合在版本还来得及纠偏时使用,包括关键依赖确认率、范围冻结后变更频次、风险按时关闭率、发布准备完成度和评审后待决策事项数量。它们不应成为新的填表负担,而应直接关联到行动:依赖逾期要升级,发布条件未完成要重新评估,范围变更要明确取舍。
如果过程指标长期保持绿色,但结果持续延期,可能说明指标定义过于宽松或数据未真实记录。PMO应定期抽样验证,而不是只看汇总面板。指标失真时,先修正数据口径和责任机制,再讨论绩效表现。
3. 质量护栏要覆盖发布后反馈
发布日期管理不能在生产上线时结束。发布后缺陷、回滚、客户影响、功能使用情况和运维工单,可以帮助判断团队是否以质量换速度。不同业务的质量指标不同,但至少应有明确的严重程度定义和观察窗口。
若某版本按期上线,却在短期内触发回滚或大量高优先级问题,复盘应检查发布条件是否充分、测试范围是否符合风险、是否存在压缩验证时间的管理行为。不能只把问题归结为测试团队未发现,也要看承诺压力是否改变了质量决策。

十、常见问题:制度边界如何处理
1. 版本还没有范围,业务却要求马上给日期怎么办
可以先给目标窗口,并标明日期假设和待确认事项,不要直接标成正式承诺。同步列出需要完成的范围澄清、技术评估和依赖确认节点,并约定何时复核。若业务确实需要一个外部日期,应由有权负责人评估风险并决定是否接受,不应由执行团队单独承担不确定性。
2. 承诺后新增需求,日期一定要延期吗
不一定。新增需求可以替换低优先级范围、拆到后续版本、增加经过确认的资源,或调整日期。关键是新增内容必须显式进入取舍过程。若日期、范围和资源都不变,新增工作就没有被真正决策,只是被默认为团队需要吸收。
3. 有多个业务方,谁有权批准日期变更
要按承诺影响范围授权。仅影响内部工作安排的,由版本负责人处理;影响业务目标或产品范围的,由产品或业务负责人决策;影响客户合同、组织级资源或多个产品线的,升级到组合治理层。制度必须写清授权边界,不能只写“由相关负责人审批”。
4. 一个版本包含多个发布时间,该如何管理
将版本拆成可独立追踪的发布单元或里程碑,分别记录范围、日期、责任人和验收条件。若多个阶段共享同一技术基线,也要记录依赖关系和兼容要求。不要为了看板简洁把多个实际上线时间压成一个日期,否则无法判断哪个能力何时对用户生效。
5. 组织没有足够历史数据,怎样设置目标
先建立定义稳定的基线,不要急着设定漂亮的行业目标。用一至两个季度记录承诺、变更、依赖、质量和发布结果,按工作类型逐步分类。初期重点是提高数据完整性和风险暴露速度,之后再根据自身分布设定改进目标。
6. 版本没有延期,但团队长期加班,算管理成功吗
不应直接算成功。加班可能是短期业务选择,但如果成为常态,日期模型就没有反映真实产能,组织也在透支团队。复盘应记录加班人时、范围变化、质量结果和后续容量影响。准时交付不能以长期不可持续为代价。
十一、下一步怎么做:先让一个承诺变得可信
1. 本周可以启动的三件事
第一,选取近期已经发布和正在承诺的版本,统一收集目标窗口、首次承诺日期、最近批准日期、实际上线时间和变更原因。第二,与产品、研发、测试、运维和业务代表共同确认日期定义,尤其要说清楚何时从预测升级为承诺。第三,挑选一个跨团队版本试行范围清单、依赖确认和变更留痕,不必等整套制度写完才开始。
试点时要把失败条件说清楚:若关键依赖未确认,不允许日期状态显示为正式承诺;若范围发生变化,必须做一次影响评估;若实际日期改变,保留原承诺和批准记录。三条规则都能执行,再逐步扩展到更多团队。
2. 判断制度是否有效,不要问表格有没有填满
一个月后,PMO可以检查:业务能否区分目标日期和承诺日期;团队是否更早报告风险;关键依赖是否有明确责任人;日期变化是否有决策依据;上线后的实际时间和质量结果是否可追踪。若这些问题有清晰答案,制度已经开始产生价值。
若团队填写字段更完整,但延期仍然无法解释,可能是指标定义不清或变更记录没有进入复盘;若审批耗时明显增加,可能是权限设计过度集中;若日期记录完整但业务仍引用旧日期,可能是信息发布与通知机制没有打通。制度需要根据这些反馈调整,而不是只要求团队“再认真一点”。
3. 最后的专业判断:不要把确定性伪装成纪律
我对版本发布时间管理的判断是:成熟组织并不是每次都能准确预测,而是知道预测的依据、承诺的边界和不确定性出现时的决策方式。日期可以调整,范围可以拆分,发布节奏可以变化,但每一次取舍都应留下可解释的理由。
PMO的价值不是保证日历上永远没有红色,而是让红色在仍有选择时出现。先建立日期的真实口径,再建立承诺门槛、变更机制和质量护栏,最后用工具把证据连接起来。下一步不必从全公司大改造开始,先选一个版本,确认它的范围、依赖、承诺人和发布条件,再用一次完整复盘验证规则是否真的帮助团队做出更好的决策。
常见问题解答(FAQ)
1. 版本发布时间由谁拍板,PMO 如何避免日期反复变更?
我负责协调多个团队的版本计划时,最困惑的是发布时间到底该由业务、研发还是 PMO 决定。日期定得太早,测试和交付容易被压缩;定得太晚,业务又会觉得项目失控,有没有更可执行的决策方式?
建议把“提出日期、评估日期、批准日期”分开,而不是让 PMO 单方面承诺发布时间。业务负责人提出目标窗口,研发和测试负责人根据依赖、容量与质量风险评估,版本委员会或授权负责人最终批准;PMO 负责维护规则、记录决策和推动升级。
比如,一个跨 4 个团队的版本,可以先设定目标发布日期,再要求各团队提供关键路径、未关闭高风险问题和测试准备度。若发布日期变更,必须同步记录原因、影响范围、批准人和新的承诺日期。这样做的判断依据是:日期本身不是计划,能够解释日期如何得出、什么情况下允许变更,才是可治理的承诺。
2. 版本发布时间制度应该规定哪些节点,才不会变成形式流程?
我见过计划表里写了需求冻结、提测、发布等节点,但团队仍然临近上线才发现依赖没准备好。我想知道 PMO 制定制度时,哪些节点真正能提前暴露风险,哪些只是增加填表负担?
制度应围绕决策和风险暴露设置节点,不必追求节点数量。一个可落地的基础节奏是:发布窗口确认、范围基线、开发完成评估、测试准入、发布候选版本确认、上线审批与复盘。每个节点都要有明确输入和退出条件,例如测试准入时,需求验收标准已确认、部署包可用、阻塞缺陷为零或有书面豁免。
对一个 6 周版本,通常可在上线前两周检查范围与依赖,在上线前一周确认测试准入,在上线前 1 至 2 天完成发布评审。节点的价值不在于开会,而在于让团队在仍有调整空间时暴露偏差;如果某个检查点无法触发决策或行动,就应合并或取消。
3. 怎样设定版本延期和范围缩减的触发条件?
我担心制度写成“风险较大时可以延期”,实际执行时每个人对风险的理解都不同。有没有一组足够客观的信号,让项目负责人能及时判断是保日期、砍范围,还是申请延期?
可以把触发条件分成质量、进度和依赖三类,并为每类设定阈值。例如:上线阻塞级缺陷未清零、关键验收用例通过率低于 95%、关键路径任务预计延误超过 3 个工作日,或外部依赖未在约定日期交付,均触发评估。触发后不应自动延期,而是比较三个选项:移除非核心范围、增加经过验证的资源,或调整发布日期。
判断时优先保护不可逆的质量门槛;不能通过降低测试标准来“保日期”。阈值需要结合团队历史数据校准:如果过去多个版本的测试缺陷集中在最后一周,就应提前检查,而不是等到发布评审才启动延期讨论。
4. PMO 如何衡量版本管理制度是否真的改善了交付?
制度上线后,我不想只统计按期发布率,因为团队可能为了达标把发布日期往后挪,或者按时发布但上线后问题很多。除了日期命中率,还应该观察哪些指标,才能区分制度有效和数字好看?
建议至少同时观察计划可靠性、交付质量和变更稳定性:按期发布率、发布日期变更次数、范围变更比例、上线后一定观察期内的严重缺陷数,以及发布后回滚或紧急修复次数。指标要带上分母和口径,例如按期发布率按批准后的基线日期计算,延期版本仍纳入统计,不能通过重设基线消除延期记录。
可按月或按季度查看连续趋势,并按版本类型分组,避免把小修复版本与大型跨团队版本直接比较。若按期率提高但回滚和严重缺陷同步上升,说明制度可能在奖励速度而非可靠交付;PMO 应回看准入门槛和豁免记录,而不是继续要求团队压缩测试时间。
核心关键词
文章包含AI辅助创作:版本发布时间落地方案:PMO开展版本管理的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/527664
读者评论
把目标窗口、承诺日期和实际上线时间分开,这一点很实用。很多团队只保留一个日期,延期后直接覆盖原值,最后既看不出承诺何时形成,也无法判断问题是估算偏差还是范围变化。建议系统还要保留变更前后的日期和审批记录。
文章对延期责任的区分比较客观。实际项目中,外部审批、客户临时需求和线上故障都会影响排期,不能简单归咎于项目负责人。不过制度落地时,谁有权批准紧急变更、多久内完成通知,还需要配套明确,否则流程仍可能停留在纸面上。
文中强调先稳定规则再看准时率,我比较认同。除了发布后严重缺陷,建议再关注回滚次数、范围缩减比例和延期提前预警时间。有些版本虽然按时上线,但临时砍掉了关键需求,单看日期并不能反映真实交付情况。
