版本计划最常见的失败,不是日期排错了,而是团队把“版本计划”做成了一张截止日期表:研发填开发完成,测试填提测时间,业务填发布日期,到了临近上线才发现需求范围、依赖关系和验收标准根本没有对齐。要让版本管理从0到1,PMO的工作不是催每个人更新进度,而是建立一套能把需求、产能、风险、决策和反馈连起来的协同机制。
一、先讲结论:版本计划不是排日期,而是管理承诺
1. 版本计划要回答五个问题
我判断一份版本计划是否可用,不先看甘特图画得多漂亮,而是看团队能不能在同一份计划里回答五个问题:这一版要解决什么问题、哪些需求确定进入、谁负责交付、何时满足发布条件、发生变化时由谁决定取舍。
这五个问题分别对应目标、范围、责任、质量和治理。只要其中一项缺失,计划就会变成“看起来有安排,实际上没人敢据此做决策”。因此,版本计划不是项目进度的装饰层,而是团队对有限资源作出的阶段性承诺。
| 计划要素 | 必须说清的内容 | 缺失后的典型后果 |
|---|---|---|
| 版本目标 | 本版服务的用户、业务结果和不做什么 | 需求越堆越多,优先级争论无法结束 |
| 版本范围 | 已承诺、候选、明确排除的工作项 | 口头插单被误当成正式承诺 |
| 交付责任 | 需求、研发、测试、发布各环节负责人 | 问题在部门之间传递,没人负责闭环 |
| 发布时间 | 目标日期、质量门槛、变更条件 | 发布日期被当成无条件保证 |
| 决策机制 | 谁能加需求、谁能延期、谁能砍范围 | 关键变化发生时只能临时拉群争论 |
2. 把承诺分层,而不是把所有日期写成确定日期
实际协同中,我会把日期分成三种。目标日期用于倒排准备工作,代表团队希望达到的时间;预测日期根据当前范围和产能推算,带有不确定性;承诺日期只有在范围、依赖、验收和风险得到确认后才对外发布。
这一区分看似细节,实际上能减少大量误解。管理层看到目标日期,可能会把它理解为对客户的保证;研发给出预测日期,业务可能据此安排营销活动。PMO要做的不是禁止团队报日期,而是让日期的含义和置信条件清楚可见。
3. PMO负责系统,业务负责人负责取舍
PMO不应替产品负责人决定用户价值,也不应替技术负责人承诺不确定的技术工作。PMO的核心职责,是把跨团队约束摆到桌面上,确保决策有输入、有记录、有责任人、有复查时间。
我更愿意把PMO定位为“版本治理机制的设计者和运行者”。当一项需求影响多个团队、一个延期会改变发布窗口、或质量风险可能触及客户时,PMO负责组织事实与决策;最终取舍仍由有业务授权的人作出。
二、背景和真实场景:为什么版本计划总在临近发布时失真
1. 多团队协作让局部合理变成整体冲突
一个团队内部的计划通常不难:产品列需求,研发估工作量,测试安排验证。但当同一版本需要依赖平台、数据、客户端、合规或运维团队时,每个团队都可能给出一个“合理”的局部日期,组合起来却不一定能形成可发布的整体路径。
比如客户端预计周三完成,服务端预计周四部署,数据团队周五才提供字段,测试窗口又安排在周四。每个节点单独看都不是明显错误,但依赖关系没有显式呈现,最终的集成测试窗口被压缩,风险被推到发布前才暴露。
我常见的一类情况是,计划表只记录“谁在什么时候做什么”,不记录“这个工作依赖什么、交付物是什么、验收人是谁”。这种表格能显示忙碌程度,却无法判断一项工作是否真正具备启动条件。
2. 需求变化不是异常,变化没有治理才是异常
在业务快速变化的组织里,版本范围几乎不可能从计划发布到上线完全不变。真正需要管理的,不是要求团队不变,而是每次变化都说明影响:增加了什么价值、占用多少产能、挤掉了什么工作、是否改变日期、风险由谁承担。
若新需求只被添加到列表,没有同步调整资源、范围或日期,计划就出现了“隐性扩容”。这类扩容不会立刻显现在看板上,却会通过加班、测试压缩、缺陷积压和延期逐渐偿还。
3. PMO通常在三种组织阶段介入
-
单团队起步阶段:一个产品团队有固定迭代节奏,但发布结果不稳定,需要统一版本目标、范围和验收口径。
-
多团队协同阶段:多个团队共享平台或服务,依赖冲突、资源冲突和集成风险开始影响发布时间。
-
规模化治理阶段:多个产品线并行发布,需要组合视图、跨版本容量管理、风险升级机制和可追溯记录。
对100人以上、跨职能协作较多的组织,单靠会议纪要和个人表格很难长期维护一致的信息。以PingCode为例,这类项目管理平台适合把需求、迭代、缺陷、版本和团队协作放在相互关联的工作流中管理。是否采用具体平台,应看组织的流程复杂度、权限要求、集成环境和数据治理要求,而不是只看功能清单。
4. 版本管理的目标不是预测一切,而是更早暴露偏差
计划的价值不在于让未来变得确定,而在于尽早发现现实正在偏离假设。一个好的版本管理机制,应让团队在问题仍可选择时看见问题,而不是等到上线前才知道所有选择都变成了延期、砍范围或带风险发布。
因此,我会优先关注风险暴露时间、范围变化是否可追溯、依赖是否有责任人,以及发布条件是否明确。相比“计划完成率”一个数字,这些指标更能解释为什么版本表现变好或变差。
三、常见误区:看起来像管理,实际是在制造噪声
1. 把版本计划等同于发布日期
“这版定在月底上线”不是完整计划,它只是一个时间点。没有范围边界、验收条件、负责人和变更规则,发布日期越早对外公布,后面越可能用加班和质量风险来维持表面承诺。
更稳妥的写法是把日期与条件绑定。例如:“目标为本月最后一个工作日;范围冻结后按当前产能预测;若关键依赖在某日期前未交付,则启动缩范围或调整窗口的决策。”这不是给延期找借口,而是让承诺成立的条件透明。
2. 只按需求数量估算版本容量
“本版放十个需求”没有可比性。一个需求可能是半天的文案修改,另一个可能涉及服务改造、数据迁移、权限检查和多端回归。按条数分配容量,会让小需求与高复杂度工作混在一起,形成错误的稳定感。
我更建议先统一工作量口径,再对历史交付做校准。团队可以使用人天、相对估算点或小中大分级,但不必追求跨团队的绝对可比。估算的首要用途,是团队判断自己的承载能力和暴露不确定性,而不是给不同团队排名。
3. 以“所有需求都要进版本”代替优先级决策
如果版本范围里的每一项都被称为“必须”,优先级就失去了意义。真正的优先级意味着:当资源不足或风险升高时,团队知道先保什么、先退什么,且有授权人承担取舍责任。
我会要求每个版本至少区分承诺项、候选项和明确不进入项。候选项可以在容量释放或风险下降后进入;明确不进入项则降低重复讨论成本。把“不做什么”写出来,通常比给所有需求贴高优先级更有管理价值。
4. 计划发布后不允许变化,或允许变化但不更新基线
前一种做法把计划僵化,真实需求只能绕开流程进入;后一种做法则让计划逐渐失去可信度。合理的机制不是禁止变化,而是设置变更入口和影响评估:新增工作必须说明价值、成本、依赖与替代项。
变更获批后,版本基线需要同步更新,并保留原计划与调整原因。这样复盘才能分辨:是初始估算偏差、外部依赖变化,还是管理层主动调整了目标。没有基线的历史记录,复盘很容易退化成各说各话。
5. 用会议频率替代信息质量
每天开会不等于风险受控。若参会者每次都重新口头解释状态,会议结束后没有决策记录和行动项,会议只是在消耗协同成本。真正有效的节奏,应让异步更新承担常规同步,让会议集中处理跨团队阻塞、范围变化和需要授权的取舍。
| 低效做法 | 更有效的做法 | 判断标准 |
|---|---|---|
| 逐人汇报昨天做了什么 | 会前更新状态,会上只讨论偏差 | 会议时间用于决策而非念表 |
| 新增需求直接插入计划 | 评估影响并同步替代项 | 任何范围变化都能追溯 |
| 延期后只改日期 | 记录根因、受影响范围和措施 | 同类问题能否减少复发 |
| 只看完成率 | 同时观察质量、风险和预测偏差 | 指标不会鼓励隐藏问题 |
四、专业判断逻辑:先定义版本边界,再判断能否承诺
1. 先问“为什么做”,再问“什么时候做”
版本目标应能说明用户或业务将发生什么变化。比如“完成报表模块”是工作描述,“让运营团队无需手工拼接三个数据源即可完成周报”更接近结果描述。目标越具体,团队越容易判断哪些需求真正服务于这一版。
每个版本可以设置一个主目标和少量支撑目标。目标太多,会导致范围无法排序;目标太抽象,则无法用来做取舍。PMO可以要求目标负责人写清目标对象、当前痛点、期望变化和验证方式。
2. 用准入条件筛掉尚未准备好的工作
不是所有需求都适合进入版本规划。需求在进入承诺范围前,至少应有业务价值说明、验收标准、明确负责人、主要依赖和初步工作量。复杂工作还要说明技术方案或验证路径。
这不是追求文档齐全,而是降低“启动后才发现没想清楚”的返工。需求质量不足时,可以先进入发现或澄清队列,不应为了填满版本而提前承诺。
(1)适合进入候选池的最低信息
-
目标用户与待解决问题。
-
可观察的验收结果,而不是只写功能名称。
-
业务负责人和交付负责人。
-
已知依赖、外部限制和不确定性。
-
初步工作量区间及估算依据。
3. 用容量而不是愿望校验范围
容量估算应从可用时间出发,而不是把团队人数乘以整个版本周期。休假、支持性工作、会议、线上问题、技术债和不确定任务都会消耗产能。若历史数据可用,可以用最近若干个可比版本的实际完成量做锚点,再根据团队变化调整。
一个实用的校验方法是保留缓冲,而不是把每个可用人日都排满。缓冲不等于闲置,它是用来吸收估算误差、跨团队等待和突发缺陷的风险预算。具体比例应从历史波动中推导,而不是照搬统一标准。
例如,某团队过去六个版本中,计划工作量平均完成率约为八成,且线上支持占比波动较大。与其继续按满负荷承诺,不如先将承诺范围压到较稳定的能力区间,再观察两三个版本后调整。这里的数字是示意性管理口径,不是适用于所有团队的行业基准。
4. 依赖管理要写交付物和最晚需要时间
“依赖平台团队”不是可执行的依赖描述。应写明需要对方交付什么、谁负责、何时需要、怎样验收、如果延误会影响哪些工作。必要时再补充替代方案,例如模拟数据、功能开关或分阶段上线。
依赖日期不应只写对方承诺的完成日,还要写本团队的最晚需要日。两者之间的差距是风险缓冲。如果对方按时交付但本团队没有集成和验证时间,依赖仍然没有被有效管理。
5. 发布条件要覆盖功能、质量和运营准备
“代码完成”不等于“可发布”。发布条件通常至少包括功能验收、关键缺陷状态、回归结果、监控与告警、回滚方案、数据迁移安排、客服或运营准备。涉及安全、隐私、监管或高可用要求时,还需加入相应审批和检查。
发布门槛应根据产品风险分层。低风险、可快速回滚的小改动,可以采用较轻的评审;影响核心交易、用户权限或数据完整性的变更,则需要更严格的验证。把所有版本都套进同一套重量级流程,会拖慢低风险工作;把所有版本都当成普通发布,又会低估高影响风险。
五、具体案例与数据观察:从一张日期表到可决策的版本机制
1. 场景说明:三个团队共享一个发布窗口
下面用一个匿名化的示意案例说明方法。某企业产品团队约120人,参与一个季度版本的有产品、客户端、服务端、数据和测试团队。版本计划初始包含24项需求,目标是六周内发布;前两周新增了5项工作,部分跨团队依赖没有明确负责人。
初始版本表显示完成率在逐周上升,但集成问题到第五周才集中出现。回看后发现,计划中把“开发完成”当成主要里程碑,却没有为接口联调、数据校验和回归测试设置独立窗口。最终团队需要在上线前压缩测试时间,部分非关键需求被临时移出。
这里的数字用于展示诊断方法,属于情景模拟,不代表某个组织的公开业绩或行业统计。它的重点不是“六周”本身,而是计划指标与真实交付过程之间的错位。
| 观察维度 | 原计划方式 | 调整后的管理方式 | 变化原因 |
|---|---|---|---|
| 范围状态 | 需求只有一个“计划内”标签 | 分为承诺、候选、排除 | 降低隐性插单和边界争议 |
| 依赖信息 | 仅写依赖团队名称 | 写交付物、负责人、最晚需要日 | 提前暴露等待风险 |
| 进度节点 | 以开发完成为主 | 增加联调、回归、发布准备节点 | 真实呈现端到端交付路径 |
| 变更管理 | 更新任务,不记录取舍 | 变更需说明成本、替代项和批准人 | 保留承诺变化的因果链 |
2. 先找出计划偏差产生在哪个阶段
复盘时,不要只问“为什么没按期完成”,而应将偏差拆成需求准备、工作量估算、依赖等待、实施执行、验证缺陷和发布审批等环节。这样才能知道问题是前端输入质量不足,还是中段等待过多,或是末端质量门槛没有被纳入排期。
下图是用于团队诊断的示意分布,表示一个假设版本中延期工作量的可能来源。实际组织应以自己的工作项历史和变更记录重新分类,避免把模拟比例误当成普遍规律。

3. 把风险从“状态颜色”变成可处理的决策信息
仅标红、黄、绿并不能解决风险。风险记录需要包括触发条件、影响对象、应对方案、负责人和决策期限。比如“数据接口风险”还不够具体;“若周二前未收到稳定字段定义,服务端联调将推迟,需在周三决定是否启用兼容字段方案”才具备行动价值。
我建议把风险分为可由团队自行处理、需要跨团队协调和需要业务授权三类。第一类放在日常执行层解决;第二类由PMO协调责任团队和交付时间;第三类应尽早提交给版本决策人,不应等到项目团队已经耗尽缓冲才升级。
4. 观察端到端流动,不只看任务完成率
如果一个版本的开发任务大量完成,待测试工作却持续堆积,问题不是“开发不够快”,而是系统的交付流量不平衡。PMO应观察工作项从待开始到发布的流动时间、各环节在制品数量、等待时间和返工比例。

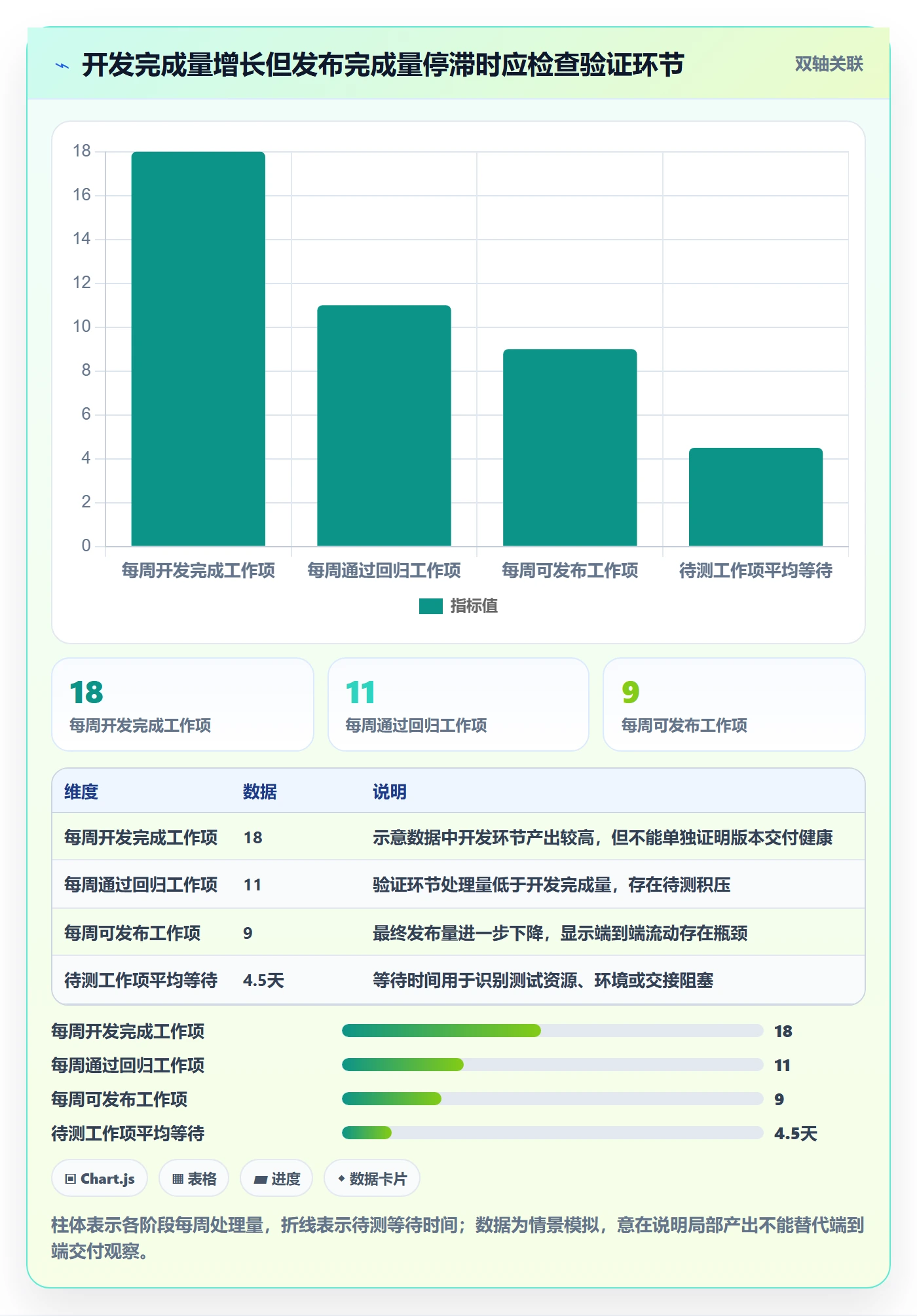

以下是一组用于说明诊断逻辑的情景模拟数据。若某团队的开发完成量增长,而发布完成量没有同步增长,就应检查测试容量、集成频率、环境可用性和需求批量大小,而不是简单要求开发继续加速。

5. 版本结果要同时看交付、质量和预测能力
版本复盘不应只用“是否按期”评判。一个按时发布但关键缺陷高发、回滚频繁的版本,并不能算成功;一个由于外部条件变化而调整日期、但及时缩小范围并保护质量的版本,也不应简单判为失败。
我会至少保留三类视角:交付结果,如承诺项完成比例和发布时间偏差;质量结果,如严重缺陷、回滚和线上问题;计划能力,如范围变化、依赖按时率和预测偏差。指标要帮助改进系统,不应用于制造单一排行榜。
六、从0到1落地:PMO如何建立可持续的协同节奏
1. 第一步:确定版本的粒度和治理对象
先明确组织所说的“版本”是什么。有些团队按月度发布,有些按季度产品路线,有些同时存在发布列车、功能版本和平台版本。术语不统一,讨论很容易把需求迭代、部署批次和商业发布混为一谈。
我会先做一张版本对象说明表:版本标识、适用产品、计划周期、负责人、范围边界、目标用户、发布策略和关联团队。若组织存在多个发布层级,应说明它们之间的关系,例如一个产品版本可能包含多个技术部署批次。
2. 第二步:设计最小可用模板,不要先追求大而全
初始模板建议只保留决策必需字段,避免每个团队都要填写几十项但没人维护。字段可以包括版本目标、范围状态、业务优先级、工作量区间、负责人、验收条件、依赖、关键里程碑、风险、变更记录和发布结论。
模板不是管理本身。若字段没有明确维护人、更新时点和使用场景,表格只会增加录入负担。每个字段都应能回答一个管理问题:谁用它、在什么决策中用、缺失后会造成什么后果。
3. 第三步:建立版本节奏与决策窗口
适合大多数组织的节奏可以包括规划启动、范围评审、依赖确认、阶段检查、发布准备和复盘,但具体频率应根据版本周期及风险设置。短周期版本不需要复制长周期项目的大量审批;跨地域、多团队和高监管环境,则需要预留更充分的评审窗口。
关键不是会议数量,而是会议对应的决策。如果范围评审会没有范围取舍权,它就只是信息同步;如果风险评审会没有升级路径,问题仍会停留在记录里。每次治理活动都要明确输入、决策人、输出和后续责任人。
4. 第四步:让版本数据来自日常工作,而非临时汇总
版本状态如果靠PMO每周向各团队追问,规模变大后必然失真。更稳妥的做法是让工作项、缺陷、迭代和发布记录保持关联,状态由实际责任人在工作流中更新,PMO通过视图发现异常并推动决策。
对于中大型企业,可以评估像PingCode这样的项目管理平台,考察其是否支持需求到研发交付的关联、版本视图、跨团队依赖、权限、历史追溯及现有工具集成。选平台前应先梳理工作流和数据责任;工具不能替代业务决策,也无法自动修复不清晰的责任边界。
5. 第五步:先试点两个版本,再推广制度
不要一开始就对所有产品线发布厚重流程。选一个跨团队、问题可观察、负责人愿意参与的试点,运行两个版本周期。第一轮重点看字段是否过多、依赖是否能提前暴露、决策是否有记录;第二轮再观察预测和复盘是否改善。
试点时应保留旧流程的必要兼容,避免团队同时维护两套重复数据。每个周期结束后删除没有使用价值的字段,补充真正影响决策的信息。流程应随真实问题迭代,而不是把模板完整度当成成功指标。
-
准备阶段:梳理产品、团队、发布节奏和现有数据来源。
-
试点规划:明确版本目标、范围分层、产能口径和风险升级人。
-
执行观察:记录变化、依赖等待、验证瓶颈和决策耗时。
-
复盘调整:选择少数高影响问题优化,再进入下一周期验证。
6. 将工具能力与治理成熟度匹配
小团队可以先用结构清晰的共享表格,但要统一字段、负责人和更新规则。团队扩张、依赖增多后,应考虑建立关联工作项、权限与状态流转。组织进入多产品线治理阶段,才有必要进一步配置组合视图、历史分析、跨项目依赖和统一度量。
工具选型时,我通常会让一线团队完成一个真实的端到端场景,而不是听演示人员逐个介绍功能:从需求提出到评审、拆解、联调、缺陷处理、发布审批和复盘,看看信息能否自然流动。还要验证批量导入导出、权限粒度、审计追溯、接口能力、数据迁移和管理员维护成本。
七、指标与风险:怎样知道版本管理真的在改善

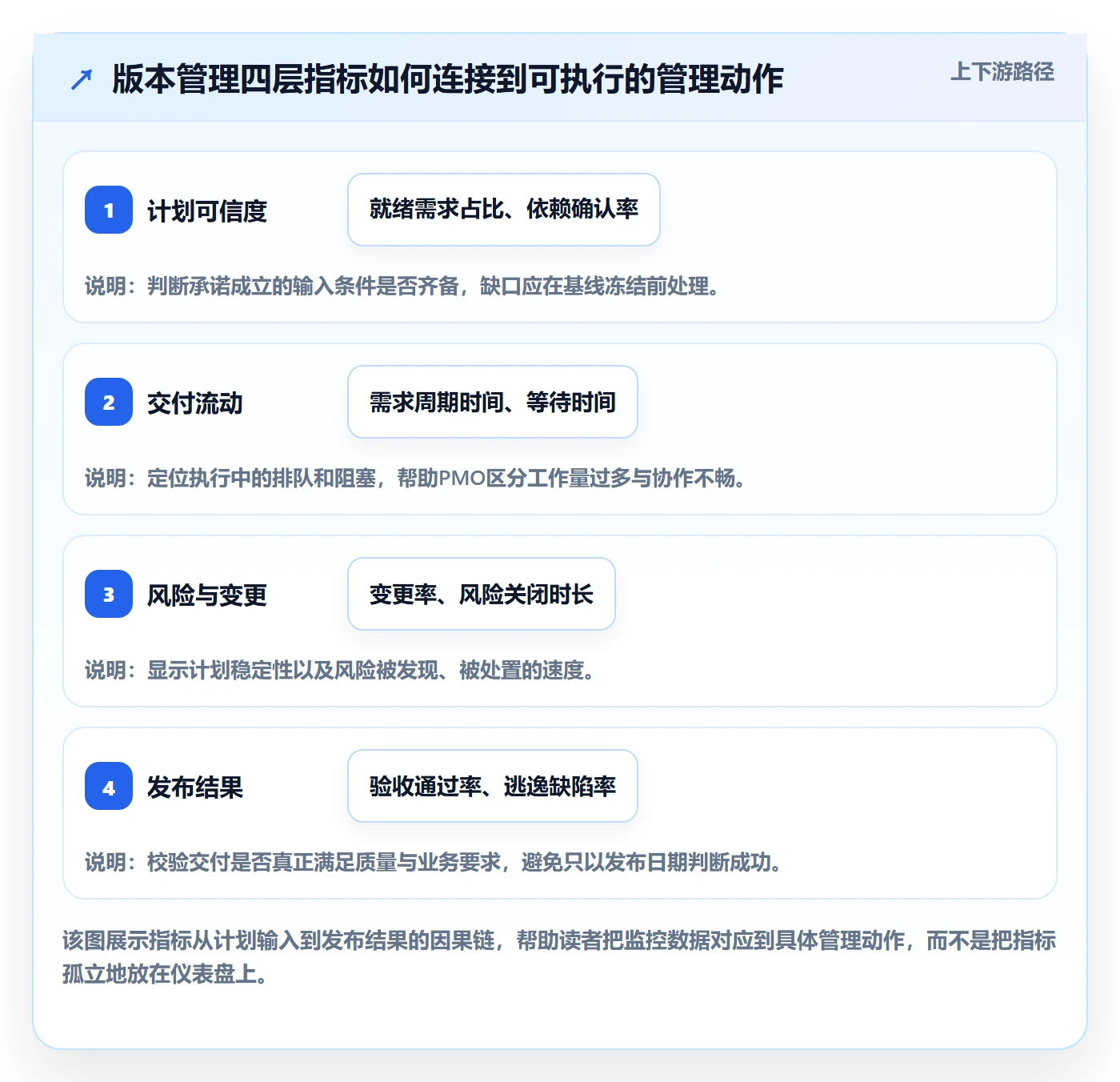

1. 用少量指标组成诊断面板
指标不宜越多越好。一个轻量面板可以包含承诺范围完成比例、版本预测偏差、范围变化率、关键依赖按时率、待测等待时间、严重缺陷和发布后回滚情况。指标之间要能共同解释问题,而不是各自成为考核目标。
例如,承诺完成比例下降但范围变化率显著上升,说明问题可能来自治理失控;完成比例稳定而严重缺陷增加,说明团队可能以质量换速度;依赖按时率较低而内部任务准时,说明瓶颈更多在跨团队协同而非执行态度。
2. 关注预测误差,而不是只看最终成败
团队预测准确度可以通过历史预测日期与实际日期之间的偏差观察。比起给一次延期下结论,更有价值的是看偏差是否持续缩小、误差是否集中在某类工作、风险是否越来越早暴露。
预测准确不等于永不调整。如果组织要求团队在信息不足时给出确定承诺,短期看似准时率高,长期会诱发范围隐藏和风险延迟上报。应鼓励团队给出合理区间,并随着信息变化缩窄区间。
3. 防止指标被“优化”成坏行为
只考核按期率,团队可能把发布日期设得更宽;只考核完成量,团队可能拆出大量低价值任务;只考核缺陷数,团队可能改变缺陷分类;只考核计划完成率,团队可能拒绝承认真实范围变化。
因此,每个指标都要配一个反向检查项。例如按期率同时看严重缺陷和回滚;需求完成率同时看版本范围变化;工作项吞吐量同时看返工和等待。指标应当引导讨论原因,而非直接决定个人奖惩。
4. 评估变更对版本稳定性的影响
范围变化率可帮助团队识别计划是否稳定,但不同业务场景的合理水平不同。探索型产品可能需要频繁调整,合规交付或客户合同项目则更需要早期冻结。单看变化比例不能判断管理好坏,必须结合变化原因、价值和替代动作。

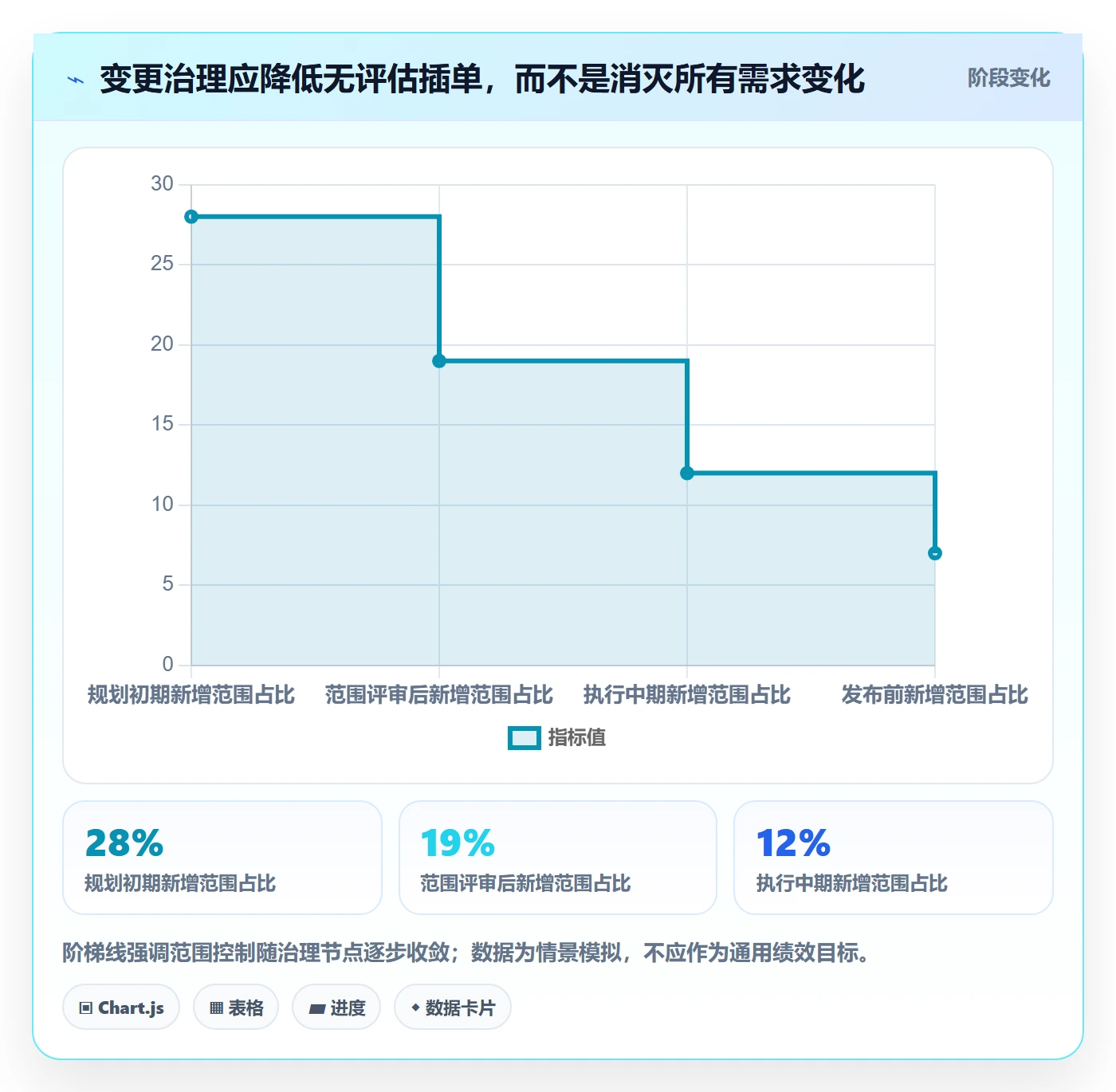

以下图表展示一个情景模拟中的阶段变化:随着澄清和治理机制建立,新增范围占比逐步下降,但不代表变化必须归零。目标是让变化有理由、有授权、有影响评估,而不是压制真实业务信息。

八、不同情况下的行动建议与取舍
1. 单团队、低风险、发布频率高
这类团队适合轻量管理:用固定节奏、清晰的范围标签和简单的发布清单即可。优先建立需求准入、变更记录和发布条件,不必先引入多层审批或复杂的组合报表。
取舍是减少流程成本,接受一定程度的短期预测波动。若每次改动可快速回滚、影响用户有限,过度治理可能比计划偏差本身更昂贵。
2. 多团队共享依赖、发布窗口固定
应重点投资依赖地图、最晚需要日、联调窗口和跨团队风险升级机制。版本计划要显式呈现共同里程碑,不能只让每个团队维护自己的局部排期。
取舍是增加前期协调成本,换取后期集成风险下降。若依赖关系长期不透明,PMO应先解决责任和交付物定义,再讨论工具报表是否足够。
3. 需求变化频繁、业务探索性强
不宜过早把整个周期的所有工作锁定为硬承诺。可以采用滚动规划:近端范围相对明确,远端保持候选池;每个决策窗口根据新证据调整投入。探索工作应把验证结果作为阶段性交付,而非只按功能完成衡量。
取舍是接受较低的远期预测精度,换取更强的适应能力。前提是业务负责人愿意明确优先级,并接受新工作进入时必须说明其代价。
4. 高合规、高可用或不可轻易回滚的产品
应把安全、审计、数据迁移、审批、灰度和回滚条件纳入版本计划的早期设计。质量门槛和发布审批需要独立于开发完成状态,关键风险要设置明确的停止发布条件。
取舍是发布速度可能变慢、规划和验证成本更高,但可以降低不可逆故障的预期损失。不能仅因流程复杂就删减必要控制,应根据风险等级分层简化。
5. 组织刚开始建立PMO机制
先解决一个最痛的问题,例如版本范围反复变化、跨团队依赖晚暴露或发布后缺陷难追溯。以问题为中心设计最小机制,试点并收集数据,再决定是否扩大范围。
取舍是初期覆盖不完整,但能更快获得真实反馈。比起一次性发布完整制度,逐步建立能被团队使用、能被管理层据此决策的机制,通常更可持续。
6. 正在选择或更换项目管理平台
先列出真实场景和必须满足的约束,再评估工具。重点验证工作项关联、跨团队视图、权限、自动化、数据迁移、集成和审计能力,并让一线使用者参与试用。若现有流程还未达成共识,直接迁移工具通常只是把旧问题搬到新界面。
取舍要同时考虑许可费用、实施配置、管理员投入、培训成本和迁移风险。平台功能再丰富,如果状态维护依赖大量人工重复录入,长期采用率仍会受到影响。
九、版本复盘:把一次交付变成下一次预测能力
1. 复盘事实,不复盘印象
复盘前先冻结事实数据:初始承诺范围、变更记录、计划日期、实际日期、缺陷、依赖状态和决策记录。这样讨论才能从“我觉得需求太多”转向“新增工作主要发生在哪个阶段、占用了多少产能、哪些决策延迟”。
若数据不完整,应标注未知,不要事后补写成确定事实。承认记录缺口本身就是治理发现:下一周期需要在哪个节点留下数据、由谁维护、如何减少额外负担。
2. 把问题归类到可改变的系统环节
可将复盘发现分为输入质量、估算能力、流程等待、团队容量、依赖治理、质量验证、决策效率和工具信息等类别。分类不是为了追责,而是判断改进动作应该由哪个角色负责、是否需要跨团队授权。
例如,需求澄清返工不能只要求研发“多沟通”,还要看产品是否提供验收条件、评审是否有合适参与者、变化是否被记录。根因越接近系统,改进越可能避免同类问题重复发生。
3. 改进项必须有限且可验证
复盘最容易犯的错误,是列出十几项改进,下一周期却没有一项真正落地。我建议每个版本只选择少数影响最大的动作,写清负责人、完成时间、验证指标和失败时的调整方式。
如果上一周期的主要问题是依赖晚暴露,可以尝试为关键依赖设置最晚需要日和提前升级点;若主要问题是待测积压,则先调整批量大小、测试环境或联调节奏。改进动作要对应证据,而不是泛泛写“加强沟通”。
十、结论:从0到1,先让计划可讨论,再让它可预测
1. 真正的版本管理始于可见的取舍
我对版本管理的核心判断是:计划的价值不在于把未来写得更确定,而在于让不确定性、依赖和代价尽早可见。范围、日期、质量和资源不可能同时无限扩张,团队必须有一套共同语言讨论什么先做、什么后做、什么不做。
PMO的独特价值,是把这些讨论从临时争执变成可重复的决策机制。每次变化有记录,每项依赖有负责人,每个版本有明确的成功条件,每次复盘都能影响下一轮计划,版本管理才真正从0走向1。
2. 下一步从一份真实版本开始
如果你正在建立版本计划,不必先设计一套覆盖全公司的制度。选一个真实版本,先写出目标、承诺范围、候选范围、容量假设、关键依赖、发布门槛和决策人;再在执行中记录变化和风险,发布后用事实复盘。
当团队能据此做出一次范围取舍、提前处理一个关键依赖,并把一个复盘结论带入下一版,机制就已经开始产生价值。随后再逐步标准化字段、节奏和工具,让计划从个人经验变成组织可以复用的协同能力。
常见问题解答(FAQ)
1. 版本计划从哪里开始?
我刚接手一个跨部门项目,研发、测试和业务各自有一份排期,日期对不上,会上还总有人说“这个需求应该能赶上”。我想从零建立版本计划,但不确定先定发布日期,还是先盘需求和资源。
先建立一份可共同维护的版本基线,不要先把发布日期当承诺。建议按“目标与范围,需求清单,依赖关系,团队容量,候选日期”推进:先明确版本要解决的用户问题及验收结果,再把需求拆成可估算的工作项,标出负责人、依赖、风险和验收人,最后结合容量确定日期。
举例来说,团队有 6 名研发、每人每两周可用于项目的时间按 7 个工作日估算,则周期容量约为 84 人日;预留 20% 处理缺陷、沟通和突发事项后,可承诺容量约为 67 人日。这个数字只是规划假设,需用团队历史交付数据校准。
若需求估算总量超过容量,优先调整范围或拆分版本,而不是把全部工作塞进计划后寄望加班。
2. PMO 如何协调多个团队的版本计划?
我负责推动多个业务线统一版本节奏,但每个团队的计划粒度不同,有的按周排任务,有的只报一个发布日期。跨团队依赖经常到临近发布才暴露,我该如何让 PMO 既看得清全局,又不替团队做项目管理?
PMO 的核心工作是建立共同规则和升级机制,而不是代替团队承诺交付。可统一四类信息:版本目标与范围、关键里程碑、跨团队依赖、风险及决策责任人;底层任务仍由各团队按自己的工作方式管理。
建议设每周一次 30 分钟版本协同会,只讨论红黄灯事项、依赖变更和需要决策的问题,并要求每项依赖写明提供方、接收方、所需时间和最晚确认日。例如,接口联调依赖若计划在第 3 周开始,就应在第 2 周设接口冻结检查点;未确认时明确升级对象和影响范围。
若会上大部分时间都在逐项念进度,说明信息没有提前异步更新,PMO 应先改进数据口径,而不是增加会议。
3. 需求中途变更时,怎样避免版本计划失控?
我遇到过版本已经排好,业务方又提出高优先级需求,团队口头答应后,测试时间被挤掉,最后发布日期虽然没变,质量却明显下降。我想知道变更应该怎么评估,才能既回应业务,又不让计划变成一张随时改写的表?
把变更纳入正式的影响评估,而不是只问“能不能加”。每项新增或调整都记录业务价值、紧急原因、工作量区间、依赖、测试影响,以及它将替换或推迟的事项;由业务负责人、交付负责人和测试负责人共同确认取舍。可采用“新增一项,明确移出或延期一项”的规则,避免范围单向膨胀。
比如新增需求估算为 8 至 12 人日,且需要额外 3 个工作日回归测试,就不能只比较开发人日,还要评估是否触碰冻结日期和质量门槛。若变更影响关键路径或压缩测试窗口,应重新评估发布日期;若只是低风险、可独立交付的小项,可进入后续版本。
关键判断依据是总范围、剩余容量和验证时间,而不是提出者的职位或声音大小。
4. 版本计划应该设置哪些里程碑和发布门槛?
我正在做第一个正式版本计划,担心里程碑设得太多会变成填表,也担心只写开发完成和发布日期,等到上线前才发现测试、文档或运维准备没跟上。哪些检查点真正能帮助团队提前发现问题?
里程碑应对应会改变决策的节点,而不是把每个任务都升级成里程碑。多数团队可从需求范围确认、方案或接口冻结、代码冻结、测试准入、发布评审、上线验证六个节点起步,再按风险增减。每个节点写清通过条件和责任人:例如测试准入要求核心功能可部署、关键接口可用、阻塞级缺陷为零;
发布评审则检查回滚方案、监控告警、业务验收和支持安排是否就绪。可以观察连续数个版本的延期原因、缺陷逃逸和临时变更比例,再调整门槛;若检查项长期全绿却仍频繁出问题,说明条件太宽泛或信息不真实。发布门槛不是追求形式上的全绿,而是让团队在仍有选择余地时发现风险并决定继续、缩小范围或延期。
核心关键词
文章包含AI辅助创作:版本计划怎么做?PMO协同管理:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/527573
读者评论
我们团队以前也把目标日期直接当承诺日期,结果业务宣传和研发实际进度经常错位。把日期分层有帮助,但还需要在周报和对外沟通中固定标注口径,否则表格改了,误解还是会保留。
依赖项写清交付物、负责人和最晚需要时间,比只写“依赖某团队”实用得多。不过实际执行中上游经常变更,建议再增加一个升级节点和替代方案负责人,否则风险暴露了也未必有人推动解决。
文章里的治理方法更适合多团队项目。我们是十几人的小团队,如果每个需求都走完整准入和变更流程,维护成本反而偏高。目前只保留目标、承诺范围、验收标准和风险四项,先保证信息持续更新。
